2016年度#3、4机组检修工程保温项目

技术规范书

1.1本规范书适用于国投厦门华夏电力发展有限公司2016年#3、#4检修的招标,本次招标范围为2016年#3、#4机组检的保温项目。它提出了机组检修保温工作的工艺标准、质量验收标准、人员配置、安全文明施工、奖惩标准等等方面的技术要求。

1.2本规范书提出的是最低限度的技术要求,并未对一切技术细节作出规定,也未充分引述有关标准和规范的条文,投标方应保证检修施工符合本规范书和相关行业、国家标准。

1.3从签订合同之后至投标方开始实施检修之日的这段时期内,招标方有权提出因规程、规范和标准发生变化而产生的一些补充修改要求,投标方应遵守这些要求。

1.4本规范书所使用的标准如遇与投标方所执行的标准发生矛盾时,按较高要求的标准执行。

1.5如招标人有除本招标文件以外的其他要求,可以书面形式提出,经招投标双方讨论、确认后,载于本招标文件。

2 项目概况

2.1电厂概况

厦门华夏国际电力发展有限公司(以下称华夏电力公司)位于福建厦门市海沧区建港路702号,现装机总容量为4×300MW。。

2.2机组概况

#3机组于2005年12月完成168小时试运,投入商业运行,进行过1次A级检修,2次B级检修,6次C级检修。

#4机组于2006年3月完成168小时试运,投入商业运行,进行过

1 次A级检修,

2 次B级检修, 6 次C级检修。

3 设备简介

3.1锅炉

嵩屿电厂锅炉为上海锅炉厂生产亚临界压力,一次中间再热控制循环汽包炉。采用单炉膛倒U型露天布置,高强度螺栓全钢架悬吊结构。炉后尾部布置二台三分仓式空气预热器,其直径为10.33m。

电除尘器:福建龙净环保生产的两室五电场除尘器。

脱硫系统:海水脱硫系统。

脱硝系统:干式氨选择催化还原法的SCR系统。

3.2汽机

汽轮机组为上海汽轮机厂生产的亚临界、中间再热、单轴、双缸双排汽、高中压合缸、反动、凝汽式汽轮机,型号为:N300—

16.7/538/538。

4计划检修时间和工期、地点

4.1投标方所承包工程项目进度,应符合招标方总进度及招标方所提供网络图的要求,按计划检修,确保检修工期。

4.2工程计划工期:

#3机组A级检修时间2016年8月18日至2016年11月28日(检修工期为103天(日历日)),#4机组A级检修时间2016年9月6日至2016年12月15日(检修工期为101天(日历日))。实际检修时间以福建省电力调度中心批准时间为准,开工如有提前或推迟,甲方提前 2 天给予书面通知,合同价款中已包含因开工提前或推迟而引起的费用增加因素。

4.3检修地点:国投厦门华夏电力发展有限公司厂区。

5 检修目标

5.1安全方面

不发生人身轻伤及以上事故;不发生设备损坏事故;不发生检修现场火灾事故;不发生严重集体违章事件;杜绝无票作业;工作票合格率100%;

5.2质量方面

℃时,保温表面温度不超过50℃,所修设备连续运行3年无超温现象。DL/T5072-2007火力发电厂保温油漆设计规程》要求。

5.3工期方面

按时完工,力争低于计划的检修工期。

投标方按照招标方总进度要求每台机组开工前10天提交检修施工计划并按计划检修,确保工期要求。

5.4文明生产方面

乙方应服从招标方对项目的统一管理,保持项目现场的整洁。设备、工器具、材料堆放应合理,标示清晰、排放有序,符合防火要求。保持照明设施完好,并及时排除雨水或污水,随时保持所检修设备的整洁与卫生,清理并将各类废物运至甲方指定的地点。做到“工完、料尽、场地清”,保护环境,节约资源。不发生任何二次损坏和二次污染,达到文明生产标准要求。

6 施工要求

6.1施工期间是检修工作高度集中的阶段,参加检修的所有施工单位必须在检修指挥部的统一指挥下,做好各项检修工作。

6.2检修开工时要严格执行《电业安全工作规程》的有关规定,办好工作票,认真执行开工许可手续,做好设备停电工作及设备与运行系统的隔离措施,确保人身与设备安全;同时注意做好保卫和消防工作。

6.3严格质量标准、工艺纪律、措施和岗位责任制,确保检修质量:

6.3.1检修质量达到规定的检修标准;

6.3.6配合设备检修的保温项目,要根据设备检修网络进度要求,根据设备检修单位的进度要求及时拆除设备上的保温。

6.3.7单独的保温检修项目,应根据机组检修网络进度要求进行,并做好交叉作业间的相互协调工作。

6.3.8要及时平衡检修劳力,特别是架子工等特种作业人员。

7 技术标准

7.1国家及部颁与本标检修维护工程有关的各种现行有效版本的技术规范和规程、设计院和制造厂技术文件上的质量要求适用于本标检修维护工程。

7.2对国家、行业规范标准中没有的,执行设计院、制造厂或招标方和投标方双方议定的补充技术标准和本标书的技术要求。

8 检修要求

8.1人员要求

8.1.1投标方应提供与服务有关的所有必要的劳务和职员,包括但不限于:

(1)一名项目经理或其他代表(“投标方的项目经理”),此名代表须是投标方组织机构的正式成员,他应从开始提供服务之日起一直到项目完工终止常驻工作现场并设立管理办公室,并且对项目有充分的了解并有权代表投标方执行本合同。

(2)至少配置熟悉300MW火电机组保温检修工程专业技术人员一人以上,专业技术负责人员应具有丰富的同类型机组检修修理经验,施工人员超过30人以上(含30人),必须专职安全管理人员,这些人员应直接向投标方项目经理负责。

(3)乙方进入现场作业人员应按总人数的5%(不少于1人)配备急救员,急救员应有国家有关部门核发的合格有效的上岗资格证书。

对上述第(1)、(2)类人员的选派以投标文件人员名单为准,不得随意替换或减少人数,确有特殊情况需替换的应与甲方协商并取得甲方的认可,替换后的人员综合素质应不低于替换前人员的标准。投标方在未经甲方书面同意前,不得对任何属于该第(1) (2)类人员进行替换。招标方

有权在任何时间要求更换任何职员(不论是否曾经招标方事先审批),并以可为招标方接受的人员代之。投标方雇用的所有工人及劳务人员的雇用条件应符合中国劳动法及其他适用条例。

8.2进厂要求

8.2.1检修前10天成立项目管理部,及时提供参加本次检修的所有人员名单,并详细注明工作票负责人、特殊工种等说明;提供项目部及各专业、班组主要负责人通讯号码;所有特种作业人员相应有效的特种作业资格证书。

8.2.2主要检修施工队伍的管理、技术人员开工前5天进驻检修现场,熟悉公司检修管理流程、熟悉设备系统,作检修前的组织、技术、安全准备;工作负责人或班组长检开工前3天进驻现场,熟悉检修管理制度、熟悉检修范围设备系统、熟悉工艺及质量标准;全部检修人员开工前2天进驻现场进行《安规》学习考试、技术交底、检修管理交底。

8.2.3检修工器具开工前3天到达现场,并向招标方提供检修工器具清册、检查检验报告,接受甲方检查、抽查。

8.2.4检修开工前1天布置好检修现场接受甲方检查验收。

8.3检修要求

8.3.1在检修过程中如发现问题应及时向招标方有关人员汇报并提出初步处理意见。

8.3.2在施工过程中,除设备检修拆装保温的所需脚手架由设备检修方负责搭设外,其它因保温所需脚手架由保温施工方负责,承包范围内的脚手架搭设作业、电焊操作等特种作业人员必须具有相应的有效资格证书。

8.3.3在检修过程中自带的安全用具、电动工器具等必须检验合格,并在有效期内。

9保温项目施工质量要求

9.1保温材料敷设施工要求

,同层错缝,内外层压缝方式,有孔洞处要用碎料填塞密实敷设,保温厚度必须符合设计要求。不得有空隙,以减少热损失。

,厚度必须符合设计要求,铁丝间距应匀称,松紧一致。拧紧后的铁丝头要随手嵌入保温材料缝隙内。主保温层铺设结束后进行外护层的施工。20~30mm的间隙。间隙内填充弹性良好的软质材料。管道蠕变监察段、蠕变测点、阀门、测量装置、法兰、堵板、补偿器等的保温结构应易于拆卸,当其连接管道采用金属保温层时,宜采用可拆卸式保温结构。伸缩节,法兰盘处及管道滑动支架处的主保温层均应按膨胀方向留出足够的间隙。

200mm的间隙,间隙中应满塞软质保温材料散硅酸铝;补偿器和支吊架附近的管道保温层应留设膨胀间隙;两根相互平行或交叉的管道,其膨胀方向或介质温度不相同时,两管道保护层之间应留间隙。

所有管类敷设保温材料时,应保证层与层之间环、纵缝相互错开,上、下层环缝应相互错开30-50cm,纵缝每层、每段之间应对应设置,不得有通缝现象。

已经受潮的保温制品,未经烘干,不得使用。

主保温层施工完毕后,应进行用料、规格、接缝、外观平整、包扎等项目的中间验收,然后方能进行保护层的施工。

保护层施工后应进行接缝及外观平整的竣工验收。

凡穿越厂房屋面的管道,均应设防雨罩,其直径应大于预留孔洞直径。施工后保温层实际厚度应不低于保温说明表中的实际厚度。

施工时,应注意不要挤压、损坏保温材料,保证其厚度及完整性。

9.2铁丝网的施工

9.3金属外护板安装施工要求

150-200mm。安装好的金属外护层要做到牢固、外观平整、美观,上、下边一条线,无鼓肚,凹腰现象、防水。接缝应严密、平整、并处于隐蔽位置。环向搭接宜顺管路坡向,水平管道的纵向接缝应设置在管道的

侧面,水平管道的环向接缝应按坡度高搭低茬;垂直管道的环向接缝应上搭下茬。

9.3.3用自攻螺钉固定处,钻孔应用手提电钻,禁止用冲孔或其它不适当的方式安装螺钉。

9.3.4水平管道的纵向接缝应设置在管道的侧面,水平管道的环向接缝应按坡度高搭低茬,垂直管道的环向接缝应上搭下茬。

9.3.5直管上为热膨胀而设置的金属保护层环向接缝,应采用活动搭接形式。活动搭接余量应能满足热膨胀的要求,且不小于100mm。

30mm*3 mm角钢焊成保护层固定龙骨,角钢和平壁间距不大于保温厚度,纵横距离500~600mm,再把铝皮固定在龙骨上。

9.4质量目标及质量保证措施

9.4.1质量目标:本工程质量通过质量验收,达到优良。

9.4.2质量管理办法:

在施工中严格依据图纸和洽商施工。

在施工前技术人员做好技术交底,使操作人员清楚施工工艺标准和质量要求。

工程施工中设专人负责工程技术资料的收集整理工作。

质检员严格把好每道工序的质量关,认真按质量管理规定和检验程序对工程质量进行检查,不合格不准进行下道工序施工。

10 安健环管理

10.1安全生产

“安全第一、预防为主”的方针,严格执行中华人民共和国电力行业标准和招标方有关安全规定及各自行业安全工作规程。

10.2文明施工

(1)全面负责现场检修人员的安全,并使现场保持良好的秩序,以避免发生人身事故,保证建构筑物和设备的安全。

(2)为了保护项目或为了公众及其他人员的安全及方便,在发包人或任何依法建立的主管机关所要求的时间和地点、承包商应以其自己的费用提供并维修所有的照明、护栏、围墙、警告标志及守卫设施。

(3)采取一切合理措施,保护检修现场周围的环境,避免污染、噪音或由于其施工方法的不当造成的对公共人员和财产等的危害或干扰。

(4)所有检修人员经安全培训、考试合格。安全人员左臂佩戴相应的袖标。

(5)施工机械、安全性工器具、劳动防护用品用具经检查、检验合格,在设备管理部备案。

(6)开工前工作负责人向作业人员进行安全措施交底,使作业人员熟悉工作内容、工作方法步骤、安全生产特点,做好安全风险分析与预控,参加交底人员在交底单上签字。

(7)对现场进行规划,定置化管理,作业区隔离并挂牌,注明工作负责人、检修项目和作业周期,材料、工器具摆放整齐,废料、垃圾及时清理,垃圾分类收集回收,做到检修现场整洁有序。

(8)每天召开班前会、班后会,进行“三交”、“三查”。

(9)严格执行工作票制度。

(10)工作人员配备和正确使用个人安全防护用品。

(11)需临时拆除栏杆及其他设施需、楼板上打洞等须经甲方批准,沿口、临边处须装设临时防护栏,孔洞须有盖板。

(12)检修现场的楼梯口、接料口、预留洞口、出入通道口等“四口”及各施工平台、建筑物周边、临边,做到安全栏杆或围护盖板齐全、牢固,孔洞盖板有明显标志。

(13)严格安全用电管理,电源接线必须由专业电工操作,使用的移动电源盘必须有漏电保护器和可靠接地,开关、插座、插头等外壳完好,电源线绝缘层无破损。

(14)脚手管、扣件、脚手板、跳板等材料须经认真检查,确认合格方可使用,脚手架搭设符合安全工作规程要求,脚手架须经验收挂牌后方可使用。

(15)防止高空落物,安排工作时尽可能减少交叉作业。

(16)遵守防火防爆管理制度,做好防火工作。

(17)做好季节性材料保护措施,春、夏季注意防潮。

(18)及时清理打扫现场,工做到“工完料尽场地清”。

(19)检修现场安全设施配置达《火力发电企业过程安全设施配置标志》。

11材料

本工程所须主要材料由发包方负责,承包方应配合材料到现场的接卸并在指定地点堆放好。如有麻刀抹面、耐火混凝土项目,其中的麻刀抹面、耐火混凝土均含料,承包方配备的工器具所需消耗性材料(如钻头、砂轮片等)等由承包方负责,报价中应考虑此因素。

#3机组保温项目

二、锅炉

#4机组保温项目

二、锅炉

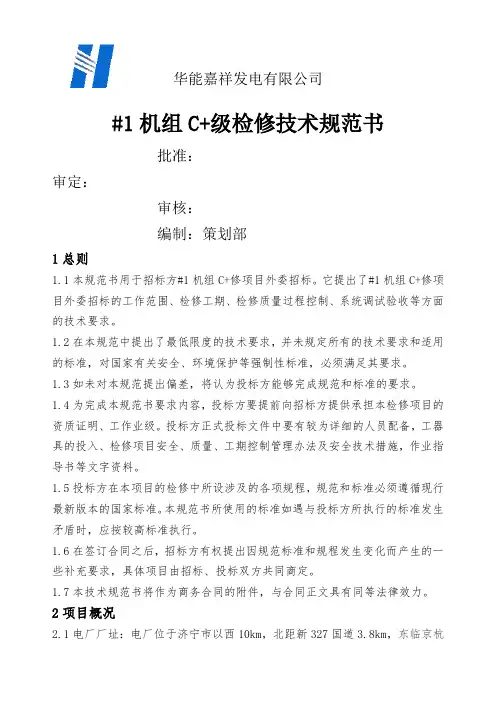

#1机组C+级检修技术规范书

华能嘉祥发电有限公司 #1机组C+级检修技术规范书 批准: 审定: 审核: 编制:策划部

1 总则 1.1 本规范书用于招标方#1机组C+修项目外委招标。它提出了#1机组C+修项目外委招标的工作范围、检修工期、检修质量过程控制、系统调试验收等方面的技术要求。 1.2 在本规范中提出了最低限度的技术要求,并未规定所有的技术要求和适用的标准,对国家有关安全、环境保护等强制性标准,必须满足其要求。 1.3 如未对本规范提出偏差,将认为投标方能够完成规范和标准的要求。 1.4 为完成本规范书要求内容,投标方要提前向招标方提供承担本检修项目的资质证明、工作业级。投标方正式投标文件中要有较为详细的人员配备,工器具的投入、检修项目安全、质量、工期控制管理办法及安全技术措施,作业指导书等文字资料。 1.5 投标方在本项目的检修中所设涉及的各项规程,规范和标准必须遵循现行最新版本的国家标准。本规范书所使用的标准如遇与投标方所执行的标准发生矛盾时,应按较高标准执行。 1.6 在签订合同之后,招标方有权提出因规范标准和规程发生变化而产生的一些补充要求,具体项目由招标、投标双方共同商定。 1.7 本技术规范书将作为商务合同的附件,与合同正文具有同等法律效力。 2 项目概况 2.1电厂厂址:电厂位于济宁市以西10km,北距新327国道 3.8km,东临京杭大运河,西距嘉祥县城8km,位于嘉祥县高新技术开发工业园区内,人力资源丰富,交通运输便利,工业基础较好。 2.2 电厂建设及施工:电厂厂区占地面积857.35亩,规划容量200万千瓦。电厂一期工程2×330MW亚临界燃煤发电机组。 2.3 三大主机及汽轮机主要配套辅助设备情况:汽轮机为上海汽轮

技术规范书

技术规范书 1. 总则 1.1 本规范书适用于沈阳新北热电有限责任公司城市污泥低成本利用项目循环流化床热水锅炉循环水泵配套汽轮机及其辅助设备的功能设计、结构、性能、安装和试验等方面技术要求。 1.2 本规范书所提出的是最低限度的技术要求,并未对一切技术细节做出规定,也未充分引述有关标准和规范的条文。供方应保证提供符合本规范书和工业标准的优质产品。 1.3 本规范书发出以后,如果供方没有以书面方式对本规范书的条文提出异议,那么需方可以认为供方提出的产品完全符合本规范书的要求。如有异议,供方应在投标书中以“对规范书的意见和同规范书的差异”为题的专门章节中加以详细描述。 1.4 在签订合同之后,需方有权提出因规范标准和规程发生变化而产生的一些补充修改要求,具体款项由供、需双方共同商定。 1.5本规范书所使用的标准,如遇与供方所执行的标准发生矛盾时,按较高的标准执行。 1.6供方对整套设备和辅助系统负有全责,即包括分包(或采购)的产品。分包(或采购)的产品制造商应事先征得需方的认可。 1.7 本规范书经供需双方确认后作为订货合同的技术附件,与合同正文具有同等效力。 2. 设计条件与使用条件 2.1 系统概况 2.1.1 本期工程:热网循环水系统扩容改造 2.1.2 改造循环水泵配套汽轮机1台 2.2 设备运行环境条件 2.2.1 安装地点:室内布置 2.2.2主厂房地坪(±0.000米)相当于海拔高度47.5m (黄海高程系) 2.2.3地震烈度:基本裂度 7 度 2.2.4各气象要素统计如下: 夏季7月份平均气温 29.5度 冬季采暖期各月平均气温–5.62度 历年平均气温 7.8度 降雨量:日最大215.5mm,小时最大89mm 湿度:夏季七月份平均相对湿度78% 历年最大积雪深度 200mm 历年最大风速 29.7m/s 冬季主导风向北、东北 夏季主导风向南、西南 最大冻土深度 1.40m

汽轮机技术规范书

宝鸡北马坊电厂节能改造工程(1×1.5MW抽汽凝汽式汽轮发电机组) 汽轮机技术规范书 发电机技术规范书 招标人: 宝鸡北马坊煤业有限公司 项目管理人:深圳德圣实业有限公司 2008年1月

第一部分 汽轮机技术规范书

目录 1.0 总则 2.0 主要技术标准 3.0 汽轮机及辅助系统的基本参数和技术要求 4.0 对于旧机的技术要求标准 5.0 包装、标志、运输 6.0 设计分界 7.0 供货范围 8.0 图纸资料交付进度 9.0 设备监造(检验)和性能验收试验 10.0 交货进度 11.0 技术服务和联络 12.0 差异表

1.0 总则 1.1 概述 1.1.1本技术规范书适用于宝鸡北马坊电厂节能改造工程,本工程采用1台1.5MW冲动式带减速箱的抽汽凝汽式汽轮机,配1台1.5MW的汽轮发电机。它提出设备的功能设计、结构、性能、安装和试验等方面的技术要求。 1.1.2 需方在本技术规范书中提出了最低限度的技术要求,并未规定所有的技术要求和适用的标准,供方应提供一套满足本技术规范书和所列标准要求的高质量产品及其相应服务。对国家有关安全、环保等强制性标准,必须满足其要求。 1.1.3 供方如对本技术规范书有偏差都必须清楚地表示在“差异表”中。否则需方将认为供方完全接受和同意本技术规范书的要求。 1.1.4 供方执行本规范书所列标准。有矛盾时,按较高标准执行。 1.1.5 合同生效后15天,供方提出合同设备的设计,制造、铭牌参数(机组改造前)、设备台帐、检修记录、运行记录(适应旧机组)、检验、试验、装配、安装、调试、试运、验收、运行和维护等标准清单提供需方,由需方确认。 1.1.6 本技术规范书是汽机产品订货合同的附件,与合同具有同等法律效力,在协议签订后,应互相按时交换资料,满足各方设计和制造(改造)进度的要求。 1.1.7 本技术规范书未涉及的部分以需方招标文件、供方投标文件、澄清文件为准,未尽事宜双方协商解决。 1.1.8 供方提供的设备需是在安全服役期的、运行状况良好的、成熟的、安全可靠、技术先进以及完整的汽轮机设备,并具有改造(制造)相同类型、相同容量(或同系列机组)及以上汽轮机的能力和运行成功的实践经验,并且至少应有二台汽轮机运行三年以上且具有安全可靠性的运行记录。 1.1.9 供方提供的设备应合理设计和制造,在各种状态下长期、安全和连续运行并实现其功能,设备部件的加工(改造)采用先进技术,并满足安装、运行和维护的要求。所采用的材料满足技术要求,并且是在安全服役期内、高质量的,以使维修降低到最低限度。 1.1.10 供方提供的汽轮机设备其结构设计和制造能保证机组长期、安全、稳定、经济和满负荷的运行。 1.1.11 供方对汽轮机的成套设备(含辅助系统及设备)负有全责,包括分包(或采购)的产品。其分包(或采购)的产品及其制造商应事先征得买方的认可。 1.2 厂址条件 1.2.1 气象条件 陕西省宝鸡市麟游县气象资料 1.2.2 地质条件

配电箱技术规格书

配电箱技术规格书

目录 1.概述 (3) 2.规范和标准 (3) 3.工作条件 (4) 4.技术要求: (4) 5.性能保证及管理................................................................................... 错误!未定义书签。 6.检查验收............................................................................................... 错误!未定义书签。

1.概述 本技术规范书适用于土库曼斯坦天然气净化工程低压配电箱,并详细说明了配电箱及其附 属设备的功能、设计、结构、性能、安装和试验等方面的技术要求。 2. 规范和标准 2.1描述 电气设计工程的规范标准都应依照最新的版本,包括规范标准中的附录以及补充、修订的内容。 本项目的原则是:国内设计和采购的设备材料应满足中国相关的国家(GB)和工业标准规范;当不同的标准规范发生冲突时,应统一满足最严格的规范标准要求。 2.2应遵循的标准 《低压成套开关设备》IEC439-1 《国际标准》IEC943 《低压成套开关设备和控制设备、第三部分》GB7251.3 《电流互感器》G B1208-97 《低压成套开关设备基本试验方法》GB9466 《电气装置安装工程电气设备交接试验标准》 GB50150-91 《电气装置安装工程接地装置施工及验收规范》GB50169-92 《电气装置安装工程盘、柜及二次线回路接线施工及验收规范》GB50171-92 《电气装置安装工程母线装置施工及验收规范》GBJ149-90 《导体和电器选择设计技术规定》SDGJ14-86 《电测量仪表装置设计技术规程》SDGJ9-87 《包装储运图示标志》GB191 《根据颜色和数字鉴别导线》IEC446 《外壳防护等级》IEC529 《避雷器》 IEC99 《交流接触器》I EC-470 《低压电气外壳防护等级》GB/T4942.2-93 《低压成套开关设备及控制设备总则》 GB/T14048.1 《低压成套开关设备及控制设备控制电路电器和开关元件第一部分机电式控制电路电 器》GB/T14048.5 国家标准和IEC标准若有变动,本技术投标书亦相应变动。以上标准如有最新版本,均执

空箱堆高机安全技术操作规程示范文本

空箱堆高机安全技术操作规程示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

空箱堆高机安全技术操作规程示范文本使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1. 范围 在《安全技术操作规程通则》有关规定的基础上,本 标准还规定了空箱堆高机吊司机在作业中的安全操作要 求。 2. 空箱堆高机安全操作要求 2.1 作业前应当做到: 2.1.1 对机械进行检查: a.查灯光、刮水器、反光镜、喇叭、警报器、蜂鸣器、 防护罩、大灯、制动和转向装置等安全装置是否完好; b.查制动系统、起升开闭锁指示信号系统、紧停装置、 倒顺开关和转向机构是否有效; c.查轮胎、半轴螺丝、吊具、限位开关、联锁装置和通

道扶梯等机械关键部位是否完好。 d.查机械车辆上配备的灭火机是否完好,并做好检查记录。 2.2 作业中应当做到: 2.2.1 在起动车前: a.必须察看并确信在车辆或它的设备运行路线上无人。 b.确信无人行走或站立在升起的吊架或其它设备之下(不管有无载货)。 2.2.2 操作中: a.驾驶员必须总是面朝着操作方向,并特别留意附近可能出现人或其他车辆的地方。 b.若视野被负载物遮挡,应倒车行驶。 c.后退作业前确认移动配重后8米内不得有人,否则不得后退作业。 2.2.2.1 操作中应禁止:

机组A修技术规范书_吹灰包

机组A修技术规范 书_吹灰包 1

国信扬州发电有限责任公司 #3机组第一次A级检修技术规范 编制 会签 初审 审核 审定 批准 9月10日 2

#3机组A修(吹灰包)技术规范 甲方:国信扬州发电有限责任公司 乙方: 1、总的约定 1.1、国信扬州发电有限责任公司关于#3机组A修的招标书是合 同的有效组成部分,招标书中分包项目表将是本合同对项目执行的唯一依据。 1.2、关于在谈判中有书面确定的确认书、澄清书等也是合同的 有效部分。 2、投标商承包的检修项目及工作范围 2.1 、检修项目及相关工作内容 主要项目详见招标书中吹灰包项目表。 2.2、对相关工作内容的说明 2.2.1 、吹灰包项目内检修工作所需脚手及保温拆除、恢复由甲方负责提供,光谱分析确定材质、焊接热处理、探伤等金属监督工作和修复性金加工、起重作业、焊接、厂内运输由承包商负责。2.2.2、检修现场所需临时照明及工作电源由承包商自行接线解决,业主仅提供各处检修总电源(指现场检修电源箱)。 2.2.3、包内牵涉到不同专业之间的配合工作,若属同一承包单位承 3

包,则由该单位内部协调;若属不同承包商之间配合,则由两单位协调解决,不能达成一致的,由业主合理裁定,承包商不得有异议或借此要求额外费用。 2.2.4、检修过程中甲方有权根据现场检修情况临时增减项目,并依据相关合同条款进行费用结算。 2.2.5 、设备解体组装过程中除有约定的项目外,所有的拆装、维修工作均由承包单位完成,如承包单位因人力、物力等因素需业主方提供支援的,发生的费用由承包单位承担。 3、备品备件、材料、加工件的管理 3.1、本次A修中更换性金加工(部件解体后经维修无法再装复使用需重新加工的)及所有附着在设备上的材料、备品由甲方负责提供,但乙方需在开工前1个月配合甲方共同对加工件、材料、备品的准备情况进行检查,并提出增减意见否则视为默认。 3.2、根据设备解体检查情况乙方有责任在第一时间(限当天),将所需补充加工件、材料、备品情况通知甲方项目负责人,否则造成的工期延误责任由乙方承担。 3.3、乙方有义务对合同范围内所有的备品备件及材料质量把关。如果在验货中发现有备品备件及材料不符合合同规定的品质、规格和数量,乙方应提出更换此类备品或材料,若乙方未提出更换此类材料而引起的额外损失应负一定的责任。若检验双方有争议,则检验结果以当地质检部门检验结果为准。 4

10kV户外开关箱技术规范书

城市开发过程中同步规划配套电力公共开闭所 广东电网有限责任公司 10kV户外开关箱技术规范书 广东电网有限责任公司 2016年1月

城市开发过程中同步规划配套电力公共开闭所 目录 目录................................................................................................................................... 错误!未指定书签。 1................................................................................................................................................................... 总则错误!未指定 2.......................................................................................................................................................... 工作范围错误!未指定 2.1范围和界限 .................................................................................................. 错误!未指定书签。 2.2服务范围 ....................................................................................................... 错误!未指定书签。 3........................................................................................................................................... 规范性引用文件错误!未指定 4.......................................................................................................................................................... 使用条件错误!未指定 4.1环境条件要求.............................................................................................. 错误!未指定书签。 4.1.3环境相对湿度(在25℃时) .......................................................... 错误!未指定书签。 4.2系统条件要求 ...................................................................................... 错误!未指定书签。 5.......................................................................................................................................................... 技术要求错误!未指定 5.1主要参数 ....................................................................................................... 错误!未指定书签。 5.2结构及功能要求......................................................................................... 错误!未指定书签。 5.3零配件要求 .................................................................................................. 错误!未指定书签。 6.......................................................................................................................................................... 试验要求错误!未指定 6.1型式试验 ....................................................................................................... 错误!未指定书签。 6.2出厂试验 ....................................................................................................... 错误!未指定书签。

电子标签维修工程技术要求规范书

集中规模招标采购(技术规书编号) 招标文件(技术规专用部分)

二零一六年十月 本文件对变电站等10个变电站10kV线路杆塔电子标签维修工程提出的各项要求,包括杆塔、配电变压器、配电站房、电缆等设备标识、射频码标签和二维码标签制作、安装、现场信息采集标准等,可以作为投标人编制技术应答文件的依据。 1总则 1.1一般规定 (1)投标人应具备招标公告所要求的资质,具体资质要求详见招标文件的商务部分。 (2)投标人须仔细阅读包括本技术规阐述的全部条款。投标人提供的设备应符合招标文件所规定的要求。 (3)本招标文件技术规提出了对设备的技术参数、性能、试验等方面的技术要求。 (4)本招标文件提出的是最低限度的技术要求,并未对一切技术细节作出规定,也未充分引述有关标准和规的条文,投标人应提供符合本技术规引用标准的最新版本标准和本招标文件技术要求的全新产品,如果所引用的标准之间不一致或本招标文件的要求如与投标人所执行的标准不一致时,按要求较高的指标执行。 (5)如果投标人没有以书面形式对本招标文件技术规的条文提出差异,则表示投标人提供的设备完全符合本招标文件的要求。如有与本招标文件要求不一致的地方,必须逐项在投标文件中列出。 (6)本招标文件技术规将作为订货合同的附件,与合同具有同等的法律效力。本招标文

件技术规未尽事宜,由合同签约双方在合同谈判时协商确定。 (7)本技术规中涉及有关商务方面的容,如与招标文件的商务部分有矛盾时,以商务部分为准。 1.2工作围要求 本技术规仅适用于110kV神头变电站等10个变电站10kV线路杆塔电子标签维修工程,110kV神头变电站、110kV城西变电站、110kV域城变电站、110kV石炭坞变电站、110kV源泉变电站、110kV海眼变电站、110kV叩家变电站、110kV白塔变电站、110kV 良庄变电站、110kV八陡变电站所辖的配电线路、配电室、环网柜等配电设备标识及电子标签制作、现场安装。 1.3工期要求 本项目施工工期为30天,合同签订后开始施工。工程竣工7天,完成施工资料的整理、移交等工作。 2工程概况 2.1工程简述 神头变电站等10个变电站10kV线路杆塔电子标签维修工程标识、射频码标签、二维码标签制作、安装及现场数据采集。 2.2施工依据规及标准 应执行最新版本相关标准、规及规定,包括但不限于:

小三箱设备技术规范书(精品范文).doc

【最新整理,下载后即可编辑】 新疆准东五彩湾北一电厂1号2号机组 (2×660MW)工程 电气箱类 技术规范书 【最新整理,下载后即可编辑】

华能渑池(2×350MW)热电联产工程第三卷技术规范书 编制:西北电力设计院有限公司 中国·西安 2017年1月 【最新整理,下载后即可编辑】

目录 附件1技术规范 (2) 附件2供货范围 (22) 附件3设备交货进度 (24) 附件4技术资料和交付进度 (25) 附件5设备包装与运输 (26) 附件6分包与外购部件 (27) 附件7技术服务与培训 (28) 附件8设备监造与检验 (30)

附件1 技术规范 1 总则 1.1 本规范书仅适用于新疆准东五彩湾北一电厂1号2号机组(2×660MW)工程电气箱类的功能设计、结构、性能、安装和试验等方面的技术要求。 1.2 在本规范书中所提及的要求和供货范围都是最基本的要求,并未对一切技术细节做出规定,也未充分地阐述有关标准和规范的条文,投标方应保证提供符合本规范书和工业标准的功能齐全的优质产品。 1.3 在签订合同之后,招标方有权提出因规范标准和规程发生变化而产生的一些补充要求,具体项目由招、投标双方共同商定。 1.4 投标方须执行本规范书所列标准。本规范书中未提及的内容均满足或优于本规范书所列的国家标准、国际标准、国家电力行业标准和技术支持方所采用的有关标准,有矛盾时,按较高标准执行。 1.5 如果投标方没有以书面形式对本规范书的条文提出异议,则意味着投标方提供的设备完全符合本规范书的要求。如有异议,不管是多么微小,都应在投标书中以“对规范书的意见和同规范书的差异”为标题的专门章节中加以详细描述。 1.6 所使用的计量单位为国家法定计量单位。 1.7 请投标方提供两年以上同类型机组、同容量设备的运行业绩。

低压配电柜设备材料技术规范书

低压配电柜设备材料技术规范书 撰写人:___________ 部门:___________

低压配电柜设备材料技术规范书 一、产品技术要求: 1、招标范围投标设备必须符合本标书的技术、商务要求,满足本工程设计图纸要求,满足安顺市市供电部门的有关规定,符合现行国家标准、技术标准和规范 2、设备应符合下列标准规范的要求: GB7251-97 低压成套开关设备; GB9466 低压成套开关设备基本试验方法;GB/T4942.2 低压电气防护等级; GB3047.1 面板、架和框的基本系列;GB50150-91 电气装置安装工程设备交接试验标准。 3、设备的技术要求: 3.1、低压配电柜应采用最先进的技术,而且结构合理、可靠性高、能耗低、无污染、操作保养和维护简便。 3.2基本要求 3.2.1、进出线方式:满足设计要求。 3.2.2、柜体防护等级:IP30 3.2.3、维护方式:低压柜能够进行双面维护 3.2.4、气候环境:满足贵州省气候环境要求 3.3、低压配电柜内设置的框架断路器、塑壳断路器需具有国家主管部门颁发的CCC认证证书,并满足相关标准要求。除招标文件技术要 第 2 页共 2 页

求中特定的元器件品牌以外,成套设备生产厂家必须严格按照图纸所标注的型号及厂家报价,否则将视为未响应招标文件的技术要求! 3.4、为便于开关电器的上下级保护配合和方便管理,配电柜内的框架断路器、塑壳断路器、微型断路器、接触器、热继电器等应选用同一品牌体系的产品。 3.5、系统二次线路由供货商根据要求作深化设计,并经设计院审核认可。 4、配电柜的结构要求 4.1、低压配电柜必须是抽出式结构,并配备与其配套的补偿电容柜;采用模数化组合设计,通用性强。具有足够的动热稳定性;电气方案配置灵活。柜体尺寸和数量、排列方式应符合设计图要求,不得作出调整,低压配电柜应为设计紧凑,通用性强,组合装配的抽出式结构。由框架、外壳、柜内功能单元室(含抽出式组件)、母线、保护线和中性线连接排、走线槽、电缆安装支件等组成。柜体采用优质敷铝锌板材,板材厚度不小于2.0毫米,且组装牢固;柜体的上下部应设有充分的通风散热孔装置 4.2、柜体的前后门及其外表面均应进行环氧粉末喷涂处理,喷涂厚度不小于50微米,涂层应美观、牢固、耐腐蚀、抗冲击、不反光,颜色需经招标人确认。所有柜内的零件、螺钉、电缆攀附的支架等均应镀锌,并达到耐盐雾腐蚀的标准。 4.3、低压配电柜的功能单元有抽屉式(馈电柜)、抽出式(进线柜) 第 2 页共 2 页

煤制油公司主装置检维修保运技术规范书

神华宁夏煤业集团有限责任公司 煤制油分公司 主装置检维修保运(一标段) 技术规范书 目录

第一章总则 (3) 第二章工作范围及内容 (4) 第三章人员配置及要求 (15) 第四章设备及工器具配置要求 (17) 第五章备品配件、材料界限划分 (29) 第六章质量标准及验收 (30) 第七章设备图纸(供编制方案用) (31) 附件1:乙方应当遵守的甲方管理规定 (33) 附件2:神华宁煤集团煤制油分公司检修保运承包商评价表 (35)

第一章总则 本技术规范书对神华宁夏煤业集团有限责任公司400万吨/年煤炭间接液化项目一标段检维修保运委托的工作范围、工作内容、安全施工、设备及人力配置等方面的技术要求和必须遵循的相关文件进行了明确。 1.装置简介 一标段主要包括气化厂BLOCK1、BLOCK2两个主装置区,其中磨煤干燥生产线12套、气化生产线8套、黑水闪蒸生产线8套、黑水过滤生产线4套、变换生产线2套、LPG制备系统2套。 2.执行标准 下列标准的最新版本作为检维修保运及安全作业的执行标准: (1)《石油化工安装工程施工质量验收统一标准》SH/T3508-2011 (2)《石油化工设备维护检修规程》中国石化(2007版) (3)《石油化工施工安全技术规程》SH3505-1999 (4)《石油化工行业检修工程预算定额》(2009版) (5)《关于2014年动态调整石油化工行业检修工程预算定额的通知》中国石化建(2014)322号文件规定 (6)《企业安全生产费用提取和使用管理办法》国家财企(2012)16号文件规定乙方在保运过程中必须遵守国家、行业、地方现行的相关政策、法律、法令、法规及甲方的各项生产、安全管理等规定,本规范书未约定部分严格按照相关国家及行业标准执行。

交流配电箱技术规范书

第2章技术规范书 本技术规范书是中国联通有限公司广东分公司就向其提供交流配电箱设备的投标人提出的技术要求,作为投标人制定技术应答书的依据。 2.1总则 2.1.1对于本规范书提出的有关要求,投标人应在技术应答书中逐项答复,说明能否满足要求。如有不符合之处,须提出充分理由并加以详尽说明。对于相关技术参数指标、组织架构、组织运作等内容的应答,投标人应在投标文件中提供相应的测试报告或其他证明文件资料。 2.1.2对于本规范书中未能提出的系统性能指标和不合理的功能配置,投标人应在建议书中加以补充说明,并提供有关详细资料。 2.1.3投标人应根据招标项目的要求提出完整的设备配备和实施方案,如有缺漏,由投标人免费补足。 2.1.4投标人如有两种以上方案,应对各方案分别论述和报价。 2.1.5 招标人有权在签定最终合同前,根据需要修改本规范书。规范书的最终解释权在招标人。 2.1.6本技术规范书根据投标人的应答书完善后,将作为商务合同的附件之一。 2.2质量管理与保障体系 2.2.1投标人应提供有效期内的ISO9000、ISO14000、UL、CE或其他质量保证体系认证文件(若是外文版的,必须同时提供中文对照)。 2.2.2投标人应编制并提供本次投标设备在生产、服务等方面的质量保证计划和实施方案。 2.2.3投标人应提供其投标设备的主要元器件采购来源和材质证明等资料,招标人有权随时对此进行验证。 2.2.4招标人必要时可对投标人的生产现场进行检查,内容包括设计、生产、装配、测试记录和质量保证体系文件等。 2.2.8招标人在招标或工程实施过程中可对投标人提供产品进行随机抽检测试。 2.3工程建设规模 2.3.1本项目所需的设备为交流配电箱。 XXXX工程建设规模根据网络设计文件确定,其中交流配电箱项目使用数量为约个(详见“1.2.3招标规模”)。 2.3.2投标人提供的设备应随机附带必要数量的各种测试软线和适配器。此外投标人还应推荐一个能满足五年内正常维护所需的备件、关键部件和易耗品的数量及价格或有关优惠招标人的某种方法。

机组A修技术规范书_吹灰包 SS

机组A修技术规范书_吹灰包

#3机组A修技术规范书_吹灰包

国信扬州发电有限责任公司 #3机组第一次A级检修技术规范 编制 会签 初审 审核 审定 批准

2008 年 9 月 10 日 # 3 机组 A 修(吹灰包)技术规范 甲方:国信扬州发电有限责任公司 乙方: 1 、 总的约定 1.1 、国信扬州发电有限责任公司关于 #3 机组 A 修的招标书 是 合同的有效组成部分, 招标书中分包项目表将是本合同对项 目执行的唯一依据。 1.2 、关于在谈判中有书面确定的确认书、 有效部分。 澄清书等也是合同的 2 、 投标商承包的检修项目及工作范围 2.1 、检修项目及相关工作内容 主要项目详见招标书中吹灰包项目表。 2.2 、对相关工作内容的说明 2.2.1 、吹灰包项目内检修工作所需脚手及保温拆除、恢复由甲 方负责提供,光谱分析确定材质、焊接热处理、探伤等金属监督 工作和修复性金加工、 起重作业、 焊接、厂内运输由承包商负责。 2.2.2 、检修现场所需临时照明及工作电源由承包商自行接线解 决,业主仅提供各处检修总电源 ( 指现场检修电源箱 ) 。

2.2.3、包内牵涉到不同专业之间的配合工作,若属同一承包单 位承包,则由该单位内部协调;若属不同承包商之间配合,则由 两单位协调解决,不能达成一致的,由业主合理裁定,承包商不 得有异议或借此要求额外费用。 2.2.4、检修过程中甲方有权根据现场检修情况临时增减项目, 并依据相关合同条款进行费用结算。 2.2.5、设备解体组装过程中除有约定的项目外,所有的拆装、 维修工作均由承包单位完成,如承包单位因人力、物力等因素需 业主方提供支援的,发生的费用由承包单位承担。 3、备品备件、材料、加工件的管理 3.1、本次A修中更换性金加工(部件解体后经维修无法再装复使 用需重新加工的)及所有附着在设备上的材料、备品由甲方负责 提供,但乙方需在开工前备品的准备情况进行检查1个月配合甲方共同对加工件、材料、,并提出增减意见否则视为默认。 3.2、根据设备解体检查情况乙方有责任在第一时间所需补充加工件、材料、备品情况通知甲方项目负责人(限当天),将 ,否则造 成的工期延误责任由乙方承担。 3.3、乙方有义务对合同范围内所有的备品备件及材料质量把关。 如果在验货中发现有备品备件及材料不符合合同规定的品质、规格和数量,乙方应提出更换此类备品或材料,若乙方未提出更换此类材料而引起的额外损失应负一定的责任。若检验双方有争 议,则检验结果以当地质检部门检验结果为准。

低压配电柜设备材料技术规范书

低压配电柜设备材料技术规范书 一、产品技术要求: 3、设备的技术要求: 3.1、低压配电柜应采用最先进的技术,而且结构合理、可靠性高、能耗低、无污染、操作保养

和维护简便。 3.2基本要求 塑壳断路器需具有国家主管部门颁发的CCC认证证书,并满足相关标准要求。除招标文件技术要求中特定的元器件品牌以外,成套设备生产厂家必须严格按照图纸所标注的型号及厂家报价,否则将视为未响应招标文件的 技术要求!

3.4、为便于开关电器的上下级保护配合和方便管理,配电柜内的框架断路器、塑壳断路器、微型断路器、接触器、热继电器等应选用同一品牌体系 出调整,低压配电柜应为设计紧凑,通用性强,组合装配的抽出式结构。由框架、外壳、柜内功能单元室(含抽出式组件)、母线、保护线和中性线连接排、走线槽、电缆安装支件等组成。柜体采用优质敷铝锌板材,板材

厚度不小于2.0毫米,且组装牢固;柜体的上下部应设 有充分的通风散热孔装置 4.2、柜体的前后门及其外表面均应进行 4.4、配电柜分为母线隔室、功能单元隔室和电缆隔室。仪表、信号灯、按钮等组成的辅助电路元件均安装于配电柜正面板上;主母线位于柜上方,电

缆室位于柜体后部,内部设置有供电缆攀附的支架。 4.5、低压配电柜为GCS或GCK系统,各配电柜内均设有接地母线PE与中性母线N,二者贯穿于 4.7、电柜内各抽屉单元的推进、拉出机构应轻便灵活。相同规格容量的抽屉单元可达到灵活互换。每一个抽屉都有可靠的金属接地。抽屉式或抽出式单元设有:连接位置、试验位置、分离位置三个位置。

4.8、采用悬挂式抽屉导轨、大刀片式推进机构和优质的插接件。使抽屉单元抽插灵活、更换容易、结构简单、加力程度大,保证供电的连续性、可靠 4.11、开关与功能单元间应设有可靠的机械联锁装置,用以保证当开关合闸后,功能单元不能

《技术规范书》的点对点应答

6、9《技术规范书》得点对点应答 房屋维修项目服务规范 为了保证房屋维修得质量与效果,特制定本房屋维修服务规范。 一、服务内容:(满足) 省本部、平房数据中心、黑龙江通信服务有限公司所属区域内(行政服务中心管理范围内)所有办公楼、综合服务楼、生产楼房屋类资产,含室内外房屋维修、电源电缆电照、木工五金机械、水暖暖气、防水、各种门窗等房屋及所有附属物得维修施工。 二、服务地点区域:划分为三个服务区域:(满足) 区域一:省本部 江北A座办公楼、江北B座办公楼、29号综合楼、哈通信基地、中实生产楼、学府生产楼、平房产业园、文君车库 区域二:数据中心 平房数据中心 区域三:黑龙江通信服务有限公司 进乡街116号、华山路91号、贵新街、西大直街营业厅、中山路240号、东棵街、营部街车库、林机小区、联部街、通郊路25号 三、服务频次:房屋维修施工随时发生随时处理。(满足) 四、服务得标准及质量要求:执行国建部相关标准要求。(满足) 五、服务得考核及验收标准:(满足) 1、有设计维修项目: 按照设计文件进行验收,需供应商保质、保量、按时完成。 维修项目完成后,由甲乙双方及设计单位共同验收,验收通过视为考核通过。 2、无设计维修项目: 按照使用部门要求完成施工,严格按照施工前我公司要求得技术规范完成,并将按照此规范验收。 六、团队组成及人员素质要求(满足) 人数要求管理人员(具有设计与管理经验)2人及以上,维修人员8人(含8人)以上,具有电工、木工、瓦工等至少2项经验 我公司出任此项目得管理人员为3人,且均具有丰富得设计及管理经验,维修人员决不低于12人,根据现场施工情况可随时增派相关技术人员,其中专业电工2人,专业木

汇流箱技术规范书

黄河定边50MWp光伏并网发电项目 直流防雷汇流箱(50MWp容量) 技术规范书 西安特变电工电力设计有限责任公司 2015年2月

第1章一般规定与规范 1.1总则 1.1.1本技术协议书适用于黄河定边50MWp光伏并网发电项目光伏直流防雷汇流箱的采购事宜,它提出了直流汇流箱设备及附件的功能、结构、性能、材料、安装和试验等方面的技术要求。 1.1.2本技术协议书提出的是对本设备最低限度的技术要求,并未对一切技术细节做出规定,也未充分引述有关标准和规范的条文,卖方应保证提供符合本规范书和有关国家标准,并且功能完整、性能优良的优质产品及其相应服务。同时必须满足国家有关安全、环保等强制性标准和规范的要求。 1.1.3卖方对其供货范围内的所有产品质量负有全责,包括其分包和外购的产品(如果有)。 1.1.4卖方在设备设计和制造中应执行规范书所列的各项现行(国内、国际)标准。规范书中未提及的内容均满足或优于所列的国家标准、电力行业标准和有关国际标准。有矛盾时,按较高标准执行。在此期间若颁布有要求更高、更新的技术标准及规定、规范,则以最新技术标准、规定、规范执行。 1.1.5卖方应提供完整的技术方案和设备资料;设备采用的专利涉及到的全部费用均被认为已包含在设备报价中,卖方应保证买方不承担有关设备专利的一切责任。 1.1.6卖方应提供高质量的产品。卖方应设计、制造和提供过此设备或同类设备,且至少有3年以上设备使用条件应与本工程相类似,或较规定的条件更严格,证明是成熟可靠的产品。 1.1.7合同签订_3_天内,按技术协议要求,卖方提出合同设备的设计、制造、检验/试验、装配、安装、调试、试运、验收、试验、运行和维护等标准清单给买方。 1.1.8在签订合同之后,买方和设计方有权提出因规范标准和规定或工程条件发生变化而产生的一些补充要求,具体可由三方共同协商,但卖方最终应予解决。 1.1.9联络方式:设计联络会、传真;日常可以电话及电子邮件方式联络。(但具备法律效力的联系方式为设计联络会及传真)。

冷水机组规格书

目录 1.技术要求3 1.1 概述3 1.2 设计标准规范4 1.3 定义5 1.4 工作条件6 1.5 基本要求7 1.6 部件、材料要求10 1.7 冷水机组控制方式12 1.8 与相关系统技术接口17 1.9 安全装置17 1.10 选型要求19

1.技术要求 1.1概述 北京地铁亦庄线线路起点位于宋庄路与石榴庄路交叉口南侧,以地下线形式沿宋庄路向南,至顶秀家园后转向东,在凉水河北侧与凉水河并行,下穿南四环后沿四环南侧向东;线路在龙爪树路转向南,沿规划龙爪树路穿过小红门中心区,下穿通久路及高压走廊,在三台山村西侧出地面,以高架线形式上跨成寿寺路及凉水河,进入旧宫地区;在旧宫镇东边缘上跨旧宫北路,之后线路转向东,跨越凉水河及南五环后进入开发区;开发区内线路沿亦庄文化园西路、宏达路、康定街等预留轨道位置到达通惠排干渠;过通惠排干渠后转入地下,以地下线方式沿规划站前街到达亦庄新城东部的亦庄火车站。起点设置宋家庄停车场、终点设置车辆段各一处。 本线路途经丰台、朝阳、大兴、通州四个辖区和亦庄开发区,正线全长23.23km,地下线长约8.95km,高架线路13.95km,U型槽及路基段0.69km。宋家庄出入段线长1.38km,亦庄火车站出入段线0.77km。 全线共设车站14 座,其中地下车站6 座,高架车站8 座。全线换乘车站共5座,宋家庄站与M5、M10换乘,旧宫东站及荣京街站与L5换乘,经海路站与M12换乘,亦庄火车站与京津城际及S6线换乘。 为满足地铁乘客和运营人员的舒适性环境要求和满足运营车站各系统系统设备正常运转的工艺环境需要,提高服务水平,亦庄线设置通风空调系统。通风空调系统要保证地铁和列车内部空气环境的空气质量、温度、湿度、气流组织、气流速度和噪声等均能满足人员的生理及心里条件要求和设备正常运转的需要。 北京地铁亦庄线项目通风空调系统制式采用闭式系统,开、闭式运行。空调通风系统由以下四部分组成:隧道通风系统、车站公共区通风空调系统<简称车站大系统)、车站设备管理用房通风空调系统<简称车站小系统)和空调水系统。 地铁地下车站一般为地下二层结构,地下一层为站厅层,地下二层为站台层。车站冷冻机房一般布置室内地下一层或地下二层。冷冻机房内设有水冷螺杆式冷水机组、冷冻水泵、冷却水泵、分水器、集水器等设备,为车站公共区及设备管理用房提供空调冷源。 车站冷冻机房制冷设备群控系统使冷冻机房的相关设备自成一个网络控制系

生产房屋维修项目技术规范书-采购技术文件规范模版

生产房屋维修项目 国网**市电力公司**供电分公司 ***项目技术规范书 项目单位(部门):国网**市电力公司**供电分公司 2019年**月**日

一、项目概况 1.项目名称: 2.项目采购单位: 3.项目采购必要性: **房屋建于***年,总建筑面积**平方米,***结构,地上***层,建筑面积***平方米,地下**层,建筑面积***平方米。该房屋建成以来作为***功能使用,由于(年久失修,......)等原因,出现屋面漏水,门窗锈蚀,墙面乳胶漆脱落,外墙漏水,照明线路老化,地砖脱落等情况,亟需进行维修。 二、项目实施内容和范围 1.墙面维修***平方米; 2屋面防水维修***平方米; 3.地面维修***平方米; 4.门窗维修***平方米; 5.外墙维修**平方米; 6.外墙防水**平方米; 7.灯具更换**盏; 8.吊顶维修***平方米等。 三、报价说明与合同结算 (一)报价方式 折扣比例报价 (二)报价依据 1.20kV及以下配电网工程预算定额《第一册建筑工程》(2016年版); 2. 20kV及以下配电网工程建设预算编制及计算规定(2016年版); 3.电网检修工程预算定额《第一册建筑工程》(2015年版) 4.电网技术改造工程预算编制与计算规定《2015年版》

3. 施工图; 4.**市建设工程造价信息。 (三)合同结算 工程结算价=经审定的结算施工费×成交人所报折扣比例+安全文明施工费+税金。 备注:安全文明施工费、税金不纳入折扣比例下浮范围。 四、项目组织机构和人员要求 参照“国网设备部关于印发10(20)千伏及以下配电网工程业主、监理、施工项目部标准化管理手册的通知(设备配电〔2019〕20号)”文件执行。施工单位需成立施工项目部,成员包括但不限于项目经理、技术负责人、施工管理负责人、施工员、安全员、质检员、材料员、预算员、工作票签发人、工作票负责人。项目经理应当建造师资格证,施工员、安全员、质检员、材料员、预算员应当经考试合格取得相应资格证书。工作票签发人、工作票负责人应当经采购单位考试合格取得相应资格。 五、项目实施要求及工期 (一)总体要求 工期要求:自合同签订生效之日起至xxxx年xx月xx日 (二)具体要求
