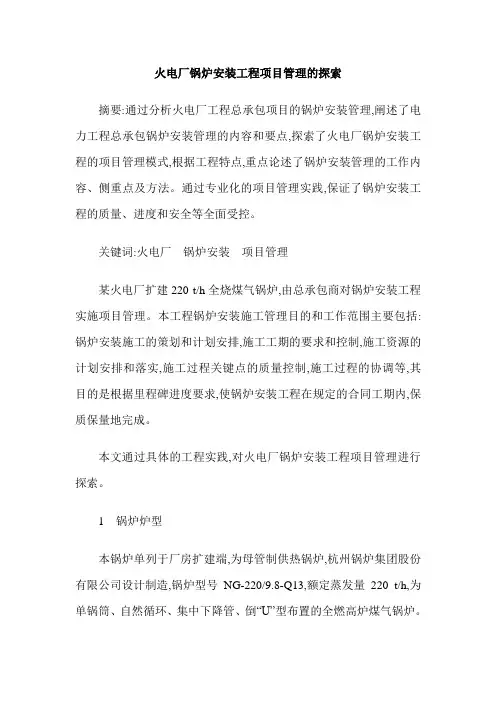

火电厂锅炉安装工程项目管理的探索摘要:通过分析火电厂工程总承包项目的锅炉安装管理,阐述了电力工程总承包锅炉安装管理的内容和要点,探索了火电厂锅炉安装工程的项目管理模式,根据工程特点,重点论述了锅炉安装管理的工作内容、侧重点及方法。通过专业化的项目管理实践,保证了锅炉安装工程的质量、进度和安全等全面受控。

关键词:火电厂锅炉安装项目管理

中图分类号:tn2 文献标识码:a 文章编号:1672-3791(2012)11(a)-0111-01

某火电厂扩建220 t/h全烧煤气锅炉,由总承包商对锅炉安装工程实施项目管理。本工程锅炉安装施工管理目的和工作范围主要包括:锅炉安装施工的策划和计划安排,施工工期的要求和控制,施工资源的计划安排和落实,施工过程关键点的质量控制,施工过程的协调等,其目的是根据里程碑进度要求,使锅炉安装工程在规定的合同工期内,保质保量地完成。

本文通过具体的工程实践,对火电厂锅炉安装工程项目管理进行探索。

1 锅炉炉型

本锅炉单列于厂房扩建端,为母管制供热锅炉,杭州锅炉集团股份有限公司设计制造,锅炉型号ng-220/9.8-q13,额定蒸发量220 t/h,为单锅筒、自然循环、集中下降管、倒“u”型布置的全燃高炉煤气锅炉。本锅炉采用半露天布置、锅炉前部为半开式结构

工程项目管理年终工作总结.doc

工程项目管理年终工作总结 范文一 光阴似箭,日月如梭。一年的时间的确是很短暂的,不知不觉间XX 年已即将过去。新的一年又将来临,值此新旧交替之际,总结一下过去,思索一下未来,取过去之长,补未来之短,对自己的工作进行一次总结,以便在新的一年当中更好的完成自己的本职工作。 我与XX年3月进入公司工程部工作,主要负责暖通、给排水专业的技术、施工及造价的相关管理工作。在工作过程中,遵守公司的各项规章制度,平时严格要求自己,廉洁自律。工作中认真负责,能理论联系实际的开展工作,与工程部及各相关部门的同事配合,较好的完成了公司领导交办的的各项工作。 首先,在技术管理方面: 1、能够耐心细致的做好图纸审查工作,配合主管领导及相关设计单位落实小区给排水、供热、燃气等管网的位置、走向,尽可能发现不合理的方案及设计,并提出自己的方案与设想,积极与设计人员沟通,完善方案及施工图纸的设计。例如:中融国际项目地下构筑物较多,并且地下车库和地下人防均与各楼相连,这就导致将来小区排水管道无法排出。因此向主管领导提出应在2#、3#、4#、5#楼与地下车库及地下人防之间留出一条通道,否则小区排水管网将无法铺设。再如:设计院将连接体的采暖、给排水管线设计在汉口街一侧,而汉口街一侧又无位置铺设如此多的管线,向主管领导请示后,及时向设计单位提出了异议,经设计单位复核后,

变更了设计。 2、外部协调:对于一个工程项目来说外部协调工作对于项目的顺利开展有很大的帮助。我的主要工作是在主管领导的指导下,配合各专业公司(自来水、供热、燃气)完成项目的管网配套设计工作。在领导的正确领导及帮助下与各专业公司保持了良好的合作关系,各专业管网的配套设计正在如期进行,目前已完成给水、排水管网的设计工作,燃气、供热管网的设计正在进行中。在工作当中能够从公司的利益和角度出发,积极配合各专业设计人员,完成各项任务。 其次,在施工现场管理方面:4月份进入施工现场伊始,即开始和领导研究施工现场用水方案,待方案落实后协助领导完成了相关手续办理及设计工作。并配合自来水公司完成了中百一库临时用水及现场施工用水的施工工作,确保了项目如期开工。基础开挖前,在领导及各位同事的帮助下,根据现场的实际情况完成了施工现场排水管道的铺设,解决了各施工单位基础开挖的排水问题。 在方案制定过程中,结合工程实际采用了塑料排水管,待排水过后,管材还可以用于排烟机孔,为公司节约了一定的资金。工程进入主体施工阶段后,针对隐蔽部分容易出现问题的地方,及时组织监理人员及各施工单位水暖班长开会,对防水套管的材料、制作提出了明确要求,并对工程中易出现的问题进行了技术交底,要求各施工单位在每道工序施工前,要做好样板间,经甲方和监理检查合格后方可继续施工,保证了工程质量。 在工程施工期间,由于监理公司的专业人员有时到位不及时,因此要经常巡视检查,核对各种管道的位置及规格,是否符合设计和规范要求,

火电厂锅炉六大风机作用

1、火电厂锅炉六大风机各自的作用? 送风机:为锅炉提供燃烧用空气; 一次风机:干燥并输送煤粉进入炉膛; 引风机(吸风机):将燃烧后烟气抽出炉膛。 一般都是50%容量配置即双送双吸双一次风机,通常称为六大风机。 2、电厂锅炉风机的各自作用是什么? (1).送风机:提供二次风,通过空气预热器后,一部分到燃烧器提供周界风,夹心风等,对喷燃器处的火焰有影响,同时可以冷却喷燃器。另一部分提供锅炉燃烧所需要的氧量。最后还有一部是提供SOFA和COFA风,调整燃烧使用。 (2).一次风机:(以中速磨煤机,直吹式制粉系统为例)一次风机提供一次风,从风机出来分为两路,一路经过空预器后叫做热一次风,一路不经过空预器的叫冷一次风。其中,热一次风为磨煤机提供干燥出力和通风出力,将磨煤机磨好的煤粉干燥后携带煤粉进入到锅炉燃烧器。冷一次风与热一次风在磨煤机的入口处进行混合,起到调节磨煤机入/出口温度的作用,同时也是磨煤机通风出力的一部分。 (3).引风机:引风机是将锅炉的烟气抽出,维持锅炉负压的作用。烟气经过空预器----电除尘后进入到引风机,引风机将其送入到脱硫系统或直接排入到烟囱。 (4).增压风机:从引风机出来的风一路进入到增压风机,一路通过旁路进入到烟囱。(旁路在发电机组正常运行时不允许打开,否则不经过脱硫的烟气环保不达标,只有脱硫系统出现事故情况下才允许打开)增压风机出来的风进入到脱硫系统中将烟气脱硫后排入烟囱。(5).密封风机:风源取自冷一次风管道。密封风机为给煤机和磨煤机提供密封风用,其中磨煤机的密封风分为磨辊、磨碗、加载弹簧等部位。 (6).稀释风机:以前的机组基本没有这个,因为这个风机是提供机组脱硝用的,为脱硝系

工业锅炉的分类

工业热水锅炉的分类 一、锅炉的分类 锅炉的分类有多重方法。按用途可分为、电站锅炉、工业热水锅炉、生活锅炉等。电站锅炉用于发电。工业锅炉用于工业生产,生活锅炉用于采暖和热水供应。 按结构可分为火管锅炉和水管锅炉。火管锅炉中,烟气在管内流过,水管锅炉中,汽水在管内流过。 按蒸发受热面内工质的流动方式可分为自然循环锅炉、强制循环锅炉、直流锅炉和复合循环锅炉。自然循环锅炉具有锅筒,利用下降管和上升管中工质密度差产生工质循环,只能在临界压力以下应用。直流锅炉无锅筒,给水靠水泵压头一次通过受热面,适用于各种压力。强制循环锅炉在循环回路的下降管与上升管之间设置循环泵,用以辅助水循环并作强制流动,又称辅助循环锅炉或控制循环锅炉。复合循环锅炉是介于强制循环锅炉和直流锅炉之间的一种锅炉。它在高负荷时按直流锅炉模式运行,它在低负荷时按强制循环锅炉模式运行,循环泵只在低负荷下工作。 按出口工质压力可分为常压热水锅炉、微压锅炉、低压锅炉、中压锅炉、高压锅炉、超高压锅炉、亚临界压力锅炉、超临界压力锅炉和超超临界压力锅炉。常压锅炉的表压为零;微压锅炉的表压为几十个Pa;低压锅炉的压力一般小于1.275MPa;中压锅炉的压力一般为3.825MPa;高压锅炉的压力一般为9.8MPa;超高压锅炉的压力一般为13.73MPa;亚临界压力锅炉的压力一般为16.67MPa;超亚临界锅炉的压力 23~25MPa;超超临界压力锅炉的压力一般大于27MPa。发电用电站锅炉的工作压力一般都为中等压力以上。 按热水方式可分为火床燃烧锅炉、火室燃烧锅炉、硫化床燃烧锅炉和旋风燃烧锅炉。按所用燃料和能源可分为固体燃料锅炉、液体燃料锅炉、气体燃料锅炉、余热锅炉和废料锅炉。按排渣方式可分为固态排渣锅炉和液态排渣锅炉。固态排渣锅炉中,燃料燃烧后生成的灰渣呈固态排出,是燃煤锅炉的主要排渣方式。液态排渣锅炉中,燃料燃烧后生成的灰渣呈液态从渣口流出,在裂化箱的冷却水中裂化成小颗粒后排入水沟中冲走。 按炉膛烟气压力可分为负压锅炉、微正压锅炉和增压锅炉。负正锅炉中炉膛压力保持负压,有送、引风机,是燃煤锅炉主要形式。微正压锅炉中炉膛表压力为2~5kPa。不需引风机,宜于低氧燃烧。增压锅炉中炉膛表压力大于0.3MPa,用于配蒸汽—燃气联合循环。

2020工程项目管理年终工作总结

2020工程项目管理年终工作总结 一年过去了,新的一年即将到来,我们要以新年新气象来挑战新年来的各种困难。下面是由小编为大家整理的“2020工程项目管理年终工作总结”,仅供参考,欢迎大家阅读,希望能够帮助到大家。 2020工程项目管理年终工作总结(一) 光阴似箭,日月如梭。一年的时间的确是很短暂的,不知不觉间2020年已即将过去。新的一年又将来临,值此新旧交替之际,总结一下过去,思索一下未来,取过去之长,补未来之短,对自己的工作进行一次总结,以便在新的一年当中更好的完成自己的本职工作。 我与2020年进入公司工程部工作,主要负责暖通、给排水专业的技术、施工及造价的相关管理工作。在工作过程中,遵守公司的各项规章制度,平时严格要求自己,廉洁自律。工作中认真负责,能理论联系实际的开展工作,与工程部及各相关部门的同事配合,较好的完成了公司领导交办的的各项工作。 一、在技术管理方面 1、能够耐心细致的做好图纸审查工作,配合主管领导及相关设计单位落实小区给排水、供热、燃气等管网的位置、走向,尽可能发现不合理的方案及设计,并提出自己的方案与设想,积极与设计人员沟通,完善方案及施工图纸的设计。例如:中融国际项目地下构筑物较多,并且地下车库和地下人防均与各楼相连,这就导致将来小区排水管道无法排出。因此向主管领导提出应在2#、3#、4#、5#楼与地下车库及地下人防之间留出一条通道,否则小区排水管网将无法铺设。再如:设计院将连接体的采暖、给排水管线设计在汉口街一侧,而汉口街一侧又无位置铺设如此多的管线,向主管领导请示后,及时向设计单位提出了异议,经设计单位复核后,变更了设计。 2、外部协调:对于一个工程项目来说外部协调工作对于项的顺利开展有很大的帮助。我的主要工作是在主管领导的指导下,配合各专业公司(自来水、供热、燃气)完成项目的管网配套设计工作。在领导的正确领导及帮助下与各专业公司保持了良

锅炉分类

锅炉的分类 锅炉的分类 一、按烟气在锅炉流动的状况分:水管锅炉、锅壳锅炉(火管锅炉)、水火管组合式锅炉 二、按锅筒放置的方式分:立式锅炉、卧式锅炉 三、按用途分:生活锅炉、工业锅炉、电站锅炉 四、按介质分:蒸汽锅炉、热水锅炉、汽水两用锅炉、有机热载体锅炉 五、按安装方式分:快装锅炉、组装锅炉、散装锅炉 六、按燃料分:燃煤锅炉、燃油锅炉、燃气锅炉、余热锅炉、电加热锅炉、生物质锅炉 七、按水循环分:自然循环、强制循环、混合循环 八、按压力分:常压锅炉、低压锅炉、中压锅炉、高压锅炉、超高压锅炉 九、按锅炉数量分:单锅筒锅炉、双锅筒锅炉 十、按燃烧定在锅炉内部或外部分:内燃式锅炉、外燃式锅炉 十一、按制造级别分类:A级、B级、C级、D级、E级(按制造锅炉的压力分) A级:压力无限制 B级:25公斤压力以下 C级:8公斤压力以下 D级:1公斤压力以下

1、按烟气在锅炉流动的状况分:水管锅炉、锅壳锅炉(火管锅炉)、水火管组合式锅炉 2、按锅筒放置的方式分:立式锅炉、卧式锅炉 3、按用途分:生活锅炉、工业锅炉、电站锅炉、车船用锅炉 4、按介质分:蒸汽锅炉、热水锅炉、汽水两用锅炉、有机热载体锅炉 5、按安装方式分:快装锅炉、组装锅炉、散装锅炉 6、按燃料分:燃煤锅炉、燃油锅炉、燃气锅炉、余热锅炉、电加热锅炉、生物质锅炉 7、按水循环分:自然循环、强制循环、混合循环 8、按压力分:常压锅炉、低压锅炉、中压锅炉、高压锅炉、超高压锅炉 9、按锅炉数量分:单锅筒锅炉、双锅筒锅炉 1吨生物质锅炉 10、按燃烧定在锅炉内部或外部分:内燃式锅 家用锅炉 炉、外燃式锅炉11、按工质在蒸发系统的流动方式可分为自然循环锅炉、强制循环锅炉、直流锅炉等。12、按制造级别分类:A级、B级、C级、D级、E级(按制造锅炉的压力分)13、按出口蒸汽压力分为:低压锅炉(P<2.45MPa)、中压锅炉(3.8

火力发电厂的分类

火力发电厂的分类: 发电厂:只产生电能,蒸汽在汽轮机做完功后排入凝结器凝结成水称为凝汽 式汽轮机,又称为纯发电企业。热电厂:即生产电能又对外供热;其中供热利用汽轮机可调节抽汽或较高的 压力排汽供给用户称为抽汽凝汽 式(如我公司电厂#1。3机组称为 单抽或双抽凝汽式汽轮发电机和 #2机称为背压式汽轮机。 热电厂的生产过程: 原煤有煤场经三条输煤皮带分级输送通过破碎设备把一定粒 度煤质送入原煤仓,由每炉四台给 煤机按一定比例加入炉膛燃烧,给 水在锅炉中吸收燃料燃烧时放出 的热量,产生具有一定压力和温度 的蒸汽,经主蒸气管道送入汽轮 机,在汽轮机内膨胀做功,推动汽 轮机转子高速旋转而带动发电机 转子转动,而实现一系列的能量转 变;

高温高压蒸气在汽轮机内膨胀做功后,压力和温度降低由汽轮机排汽 口排入凝结器并被冷却,凝结成水。 凝结水集中在凝结器下部由凝结水泵 送入汽轮机回热系统和除氧器,经除 氧后由给水泵升压经高压加热汽升温 后打入锅炉(送入锅炉的水称为给水)而完成汽水循环; 原煤在锅炉中燃烧放出热量,然烧后产生的烟汽经除尘后排入大气, 灰渣排入灰场; 发电机产生电能除电厂各转机自用电后经升压变压器和相关配电装置 送入电网同时经配电装置供各高配用 电; 化学制水设备主要把原水制备成合格的除盐水以补充系统中的各种损 失及供热损失。 火力发电厂生产过程中的能量转变:在锅炉设备中燃料的化学能转变成蒸汽的热能; 在汽轮机内把蒸汽的热能转变成汽

机转子旋转的机械能; 在发电机内把旋转的机械能转变成电能; 总之能量转换由燃料化学能-------热能-------机械能------电能 见下图:

项目管理工作总结报告

项目管理工作总结报告 一个项目需要一名管理人员监督才能把事情做好。下面是的为大家收集整理的“项目管理工作总结报告”,供大家参考!希望能够帮助到大家!更多精彩内容请持续关注! 今天是我来XX 工作整整一年时间了,在这一年中我学 到了很多一技之长的知识,也让我明白了从一个金融行业职位,变成了在工程上担任项目管理这一职。一开始我对工程 管理这块的确很迷茫,从没想过自己会从事这个行业,慢慢 的自己摸索着管理理念,随着项目不断发展壮大,我不仅对 工程管理能力得到了全面的提升,并且在团队协作和沟通有 了深层次的认识;我深知取得的这些进步和公司的培养是分 不开的。展望20XX 年是机遇和挑战并存的一年,我将继续 团结在公司领导核心周围,努力工作,艰苦奋斗,为公司向 更高层次发展做出自己的贡献。 20XX年即将接近尾声了,回首20XX年,XX三期项目全面面临竣工,项目上的工作重点也从三期转入五期。根据项 目部继续安排我留在XX 五期进行工程项目管理工作,在经 过短暂的一年之后,马上进入自己的角色。首先根据领导要 求,主要完成以下五方面的工作: 一、专业基础方面 按照部门安排,结合专业实际特点,制定了专业的日常 维护计划,建立了专业的工作常识,并收集大量有关消防工

程方面的资料。 二、现场管理方面 针对本专业所管辖的设备制定了个人的工作计划,每日跟踪重点项目,全身心投入,督促现场施工单位做好日常管 理工作,重点监督完成整改等工作,协助完成了结构具体工 作。 三、施工质量方面 按照有关的质量管理标准和规范对全现场消防给排水 系统进行了全面跟踪,从而使工程质量处于受控状态。 四、安全管理方面 我个人做到每日对现场的巡查,坚持主要对安全文明施工进行反复的督促。 五、配合其他工程项目方面 在做好专业工作的同时,我还积极完成领导交办的其他 工作。一年来为了做好工作,我主动收集资料,积极与其它 部门配合,积极配合公司合约部完成项目结算工作。 在这一年中,在同事的帮助和领导的信任下,圆满的完 成了各项工作,也学到了很多新的知识,取得了一些成绩, 但仍存在一定的差距,因此在明年的工作中准备从以下几方 面加强: 1、今后加强学习,认真提高业务、工作水平,着重加 强工程施工管理和工程质量等方面的培训。同时要拓宽知识

火力发电厂锅炉课程设计

* 《火力发电厂锅炉课程设计》 学校:XXXXX大学 班级:热能与动力工程(专升本) 姓名: XXXXXX 日期:X年X月X日

400t/h一次中间再热煤粉锅炉 第一章设计任务书 一、设计题目:400t/h一次中间再热煤粉锅炉 二、原始资料 1.锅炉蒸发量 1 D 400t/h 2.再热蒸汽流量 2 D 350t/h 3.给水温度 gs t 235℃ 4.给水压力 gs P 15.6MPa 5.过热蒸汽温度 1 t540℃ 6.过热蒸汽压力 1 p 13.7MPa 7.再热蒸汽(进)温度 2 t'330℃ 8.再热蒸汽(出)温度 2 t''540℃ 9.再热蒸汽(进)压力 2 p' 2.5MPa 10.再热蒸汽(出)压力 2 p'' 2.3MPa ※注:以上压力为表压。 11.周围环境温度20℃ 12.燃料特性 (1) 燃料名称:设计煤种数据(17) (2) 设计煤种数据: (表一) 工业分析(ar)% 固定碳 45.30 灰分 22.39 挥发分 25.5 水分 8.0 低位发热量 21.65

元素分析 (ar ) 碳 55.66 氢 3.69 氧 8.46 氮 0.89 硫 0.91 灰渣特性 灰变形温度 1160℃ 灰软化温度 1250℃ 灰熔融温度 1330℃ (3) 煤的可燃基挥发分:r V =100ar V / (100-ar W -ar A )=36.63% (4) 煤的低位发热量y dw Q =21650kj/kg (5) 灰熔点:1t 、2t 、3t <1500℃ 13.制粉系统 中间储仓式,热风送粉,筒式钢球磨煤机 14.汽包工作压力 15.2MPa 提示数据:排烟温度假定值py t =146℃;热空气温度假定值rk t =320℃ 注:以上压力为表压。 第二章 设计计算说明书 第一节 煤的元素分析数据校核和煤种判断 一、煤的元素各成分之和为100%的校核 ar C +ar O +ar S +ar H +ar N +ar W +ar A =55.66+8.46+0.91+3.69+0.89+8+22.39=92% 二、元素分析数据校核 (一)干燥无灰基(可燃基)元素成分计算 干燥无灰基元素成分与收到基(应用基)元素成分之间的换算因子为 K=100/(100-ar W -ar A )=100/(100-8-22.39)=1.4366 则干燥无灰基元素成分应为(%) daf C =K ar C =1.4366×55.66=79.96 daf H =K ar H =1.4366×3.69=5.30 daf O ==K ar O =1.4366×8.46=12.15 daf N =K ar N =1.4366×0.89=1.28 daf S =K ar S =1.4366×0.91=1.31 (二) 干燥基灰分的计算

工程项目管理年终工作总结3篇

2018工程项目管理年终工作总结(一) 光阴似箭,日月如梭。一年的时间的确是很短暂的,不知不觉间2018年已即将过去。新的一年又将来临,值此新旧交替之际,总结一下过去,思索一下未来,取过去之长,补未来之短,对自己的工作进行一次总结,以便在新的一年当中更好的完成自己的本职工作。 我与2018年进入公司工程部工作,主要负责暖通、给排水专业的技术、施工及造价的相关管理工作。在工作过程中,遵守公司的各项规章制度,平时严格要求自己,廉洁自律。工作中认真负责,能理论联系实际的开展工作,与工程部及各相关部门的同事配合,较好的完成了公司领导交办的的各项工作。 一、在技术管理方面 1、能够耐心细致的做好图纸审查工作,配合主管领导及相关设计单位落实小区给排水、供热、燃气等管网的位置、走向,尽可能发现不合理的方案及设计,并提出自己的方案与设想,积极与设计人员沟通,完善方案及施工图纸的设计。例如:中融国际项目地下构筑物较多,并且地下车库和地下人防均与各楼相连,这就导致将来小区排水管道无法排出。因此向主管领导提出应在2#、3#、4#、5#楼与地下车库及地下人防之间留出一条通道,否则小区排水管网将无法铺设。再如:设计院将连接体的采暖、给排水管线设计在汉口街一侧,而汉口街一侧又无位置铺设如此多的管线,向主管领导请示后,及时向设计单位提出了异议,经设计单位复核后,变更了设计。 2、外部协调:对于一个工程项目来说外部协调工作对于项的顺利开展有很大的帮助。我的主要工作是在主管领导的指导下,配合各专业公司(自来水、供热、燃气)完成项目的管网配套设计工作。在领导的正确领导及帮助下与各专业公司保持了良好的合作关系,各专业管网的配套设计正在如期进行,目前已完成给水、排水管网的设计工作,燃气、供热管网的设计正在进行中。在工作当中能够从公司的利益和角度出发,积极配合各专业设计人员,完成各项任务。 二、在施工现场管理方面

锅炉种类

锅炉种类_锅炉分类_锅炉分类知识 锅炉种类、分类知识: 一、按用途分类: 1. 电站锅炉: 用于发电,大多为大容量、高参数锅炉,火室燃烧,效率高,出口工质为过热蒸汽。 2. 工业锅炉: 用于工业生产和采暖,大多数为低压、低温、小容量锅炉,火床燃烧居多,热效率较低,出口,工质为蒸汽的称为蒸汽锅炉,出口工质为热水的称为热水锅炉。 3. 船用锅炉: 4. 机车锅炉: 5. 注汽锅炉: 用于油田对稠油的注汽热采,出口工质一般为,高压湿蒸汽。 二、按结构分类: 1. 火管锅炉: 烟气在火管内流过,一般为小容量、低参数锅炉,热效率低,但结构简单,水质要求低,运行维修方便。 2. 水管锅炉: 汽水在管内流过,可以制成小容量,低参数锅炉,也可以制成大容量、高参数锅炉。电站锅炉一般均为水管锅炉,热效率高,但对水质和运行水平的要求也较高。 三、按循环方式分类 1. 自然循环锅筒锅炉 2. 多次强制循环锅筒锅炉 3. 低倍率循环锅炉 4. 直流锅炉 5. 复合循环锅炉 四、按锅炉出口工质压力分类 1. 低压锅炉:一般压力小于1.275MPa 2. 中压锅炉:一般压力为 3.825MPa 3. 高压锅炉:一般压力为9.8MPa 4. 超高压锅炉:一般压力为13.73MPa 5. 亚临界压力锅炉:一般压力为1 6.67MPa 6. 超临界压力锅炉:一般压力为22.13MPa 五、按燃烧方式分类 1. 火床燃烧锅炉: 主要用于工业锅炉,包括固定炉排炉、往复炉排炉等。 2. 火室燃烧锅炉: 主要用于电站锅炉,燃用液体燃料、气体燃料和煤粉的锅炉均为火室燃烧锅炉 3. 沸腾炉: 送入炉排空气流速较高,使大颗粒燃煤在炉排上面的沸腾床中翻腾燃烧,小颗粒燃煤随空气上升并燃烧。 六、按所用燃料或能源分类 1. 固体燃料锅炉:燃用煤等固体燃料; 2. 液体燃料锅炉:燃用重油等液体燃料; 3. 气体燃料锅炉:燃用天然气等气体燃料; 七、按排渣方式分类

火力发电厂锅炉基础方案祥解

锅炉基础施工方案 1、工程概况 1.1概述 某电厂一期2×600MW 新建工程锅炉基础,布置在主厂房D框架后侧,K1轴线距D列柱轴线距离9.5米,锅炉中心线B3与主厂房12轴线同轴。锅炉基础从K1至K6,共计30个独立基础,部分独立基础间由LL 剪力墙连接。 锅炉基础的±0.000米标高相当于绝对标高424.00米,基础埋深-6.25、-4.85、-4.01米不等。 1.2基础结构设计 1.2.1独立基础具体尺寸,详设计图纸,基础放大脚上套有炉架基础和运转层平台基础的大小短柱40根。 1.2.2独立基础、剪力墙设计采用C35混凝土,短柱采用C40混凝土,垫层C10混凝土。 1.2.3基础、剪力墙及短柱钢筋为φ—HPB235和Φ—HRB335。 1.3工程特点 1.3.1独立基础平面尺寸大且厚,混凝土体积大,须按大体积混凝土拟定施工技术措施。 1.3.2由于独立基础的短柱上系安装钢结构炉架,因此对短柱的纵横中轴线定位要求十分精确,测量控制须高度重视,反复核对务求准备。 1.3.3独立基础的厚度大( 2.7米),混凝土浇筑时,对周边模板的侧压力大,模板的加固支撑系统应特别严密,确保模板的强度、刚度和稳定性。 1.4主要工程量(见统计表)

锅炉基础主要工程量统计表 2、施工布置 2.1生产、生活临建布置 锅炉基础工程的生产临建主要由钢筋房、木工房、工具室及生产办公室组成,这部分临建布置在2#机主厂房左侧的2#机施工区内,并早已实施,形成生产能力及办公能力。 生活临建布置在厂大门右侧距现场约1000米的临建生活区内,正在施工,投用前生产人员、生活居住在厂区附近的租用农房,基本能满足要求。 2.2施工道路布置 主厂房、锅炉基础环行道路路基基本形成,从加工房、工具房、办公室到锅炉间现场都有道路相通。基本能满足生产要求。 2.3施工排水布置 本次锅炉基础的施工,主要考虑基坑内排水,基坑开挖时,沿大开挖下口线设300×300排水沟接入集水坑,南面和北面各设一个集水坑,集水坑平面尺寸1000×1000,深800。基坑内所有积水抽排至排水沟,然后用DN50的潜水泵抽排坑内集水,将潜水泵的排水软管,分别引入南北两侧道路旁的雨水明沟或厂区排水沟。 2.4施工力能供应布置 2.4.1施工用电:锅炉基础施工用电,只需按机械功率的大小,配以足够截面的三相五芯橡皮绝缘电缆,从二级电源盘柜内接引电源,配电柜内的空

【最新】10月工程项目管理专业技术工作总结

【最新】10月工程项目管理专业技术工作总结 作为项目管理人,要以专业技术为依托,以工程项目管理为中心,先进的工程建设理念,明确项目成本.质量.进度和安全目标. 扎实的工程建设理论和技术管理知识.丰富的现场施工经验是做好工程项目管理的基础;这就需要在平时的工作中不断积累和总结,让实践与理论更好地沉淀于能力上,更好去管理协调. 一.对于整个施工过程中的技术实施,主要还是在于工程的质量,质量不合格,其它一切也就白谈了.影响施工项目的质量因素主要是人.材.机.方法和环境.所以如何控制好质量是关键.1.要熟悉工程建设中的各种材料的技术性质和质量要求;材料要严格检查验收,正确合理使用,建立管理台帐,进行收.发.储.运等环节的技术管理,避免混料和将不合格的原材料使用到工程上.2.对各工序的施工工艺充分地把握,严格按施工方案施工;全面分析,预防为主,对可能出现质量隐患的,设置控制点,重点防范;控制好整个施工过程的质量通病:质量通病面大量广,危害极大,消除质量通病只要思想重视,施工过程严格按施工验收规范进行施工,遵守施工程序和操作规程,贯彻技术责任,严格检查.层层把关,绝大多数质量通病都能消除. 二.当今社会是一个讲效率的社会,时间就是金钱,质量保证了,进度也要跟得上,要合理地赶进度,对各种资源优化搭配,从而节省管理资源,节约管理成本. 三.建立项目核算制,对项目进行成本控制,人.材.机.管是构成成本的主要费用;人工费严格按工程量计算,优化劳动力,减少返工,杜绝滥用工,施工要按工期严格进行,严禁窝工,无故停工,用工要按时按量(定量定工);材料在在提取使用前,施工主要负责人要熟悉施工图纸,对所用的材料的数量做到心中有数,要按时按量提取材料,尽量控制材料使用量,严格按照图纸施工,多用材料和少用材料土建工长都要以洽商的形式反映在书面上.也就是说主要负责人要对提取的材料严格把关,严禁多提错提.在现场要有人专门盯工程质量,依图施工,严禁浪费材料,丢失材料.工人对施工工艺不了解会导致浪费材料,还要防止工人盗窃施工材料和施工工具;机械施工方案的选择,要合理配置机械,提高使用率;管理人员要严格配置,架构要合理,管理人员素质.技术.办事效率要高,缩短工期,减少管理成本;优化整个施工过程各工序的施工工艺,综合衡量,通过改变工艺,搞高效率,减

火电厂锅炉六大风机作用

火电厂锅炉六大风机作 用 文档编制序号:[KKIDT-LLE0828-LLETD298-POI08]

1、火电厂锅炉六大风机各自的作用 送风机:为锅炉提供燃烧用空气; 一次风机:干燥并输送煤粉进入炉膛; 引风机(吸风机):将燃烧后烟气抽出炉膛。 一般都是50%容量配置即双送双吸双一次风机,通常称为六大风机。 2、电厂锅炉风机的各自作用是什么 (1).送风机:提供二次风,通过空气预热器后,一部分到燃烧器提供周界风,夹心风等,对喷燃器处的火焰有影响,同时可以冷却喷燃器。另一部分提供锅炉燃烧所需要的氧量。最后还有一部是提供SOFA和COFA风,调整燃烧使用。 (2).一次风机:(以中速磨煤机,直吹式制粉系统为例)一次风机提供一次风,从风机出来分为两路,一路经过空预器后叫做热一次风,一路不经过空预器的叫冷一次风。其中,热一次风为磨煤机提供干燥出力和通风出力,将磨煤机磨好的煤粉干燥后携带煤粉进入到锅炉燃烧器。冷一次风与热一次风在磨煤机的入口处进行混合,起到调节磨煤机入/出口温度的作用,同时也是磨煤机通风出力的一部分。 (3).引风机:引风机是将锅炉的烟气抽出,维持锅炉负压的作用。烟气经过空预器----电除尘后进入到引风机,引风机将其送入到脱硫系统或直接排入到烟囱。 (4).增压风机:从引风机出来的风一路进入到增压风机,一路通过旁路进入到烟囱。(旁路在发电机组正常运行时不允许打开,否则不经过脱硫的烟气环保不达标,只有脱硫系统出现事故情况下才允许打开)增压风机出来的风进入到脱硫系统中将烟气脱硫后排入烟囱。 (5).密封风机:风源取自冷一次风管道。密封风机为给煤机和磨煤机提供密封风用,其中磨煤机的密封风分为磨辊、磨碗、加载弹簧等部位。

建设项目工程工作总结

篇一:建设工程项目年度总结 开拓进取团结奋进 项目工作总结(2010年度) 2010年酷寒的冬天即将过去,年度的项目工作也将画上完美的句号!在过去的一年里,项目部在公司的大力支持下,在全项目部的管理及工作人员辛勤工作下,工程项目工作取得了辉煌的成绩,当然,有过辉煌也有过心酸。至此辞旧迎新之时,现将2010年度项目工作总结如下: 一、项目管理 在过去一年里,项目部完善了相关的管理制度和管理标准,并逐渐实施。使项目部的管理工作向有条不紊、健康运行迈进,同时极大的调动了全体管理人员的工作积极性、责任感,营造了良好的工作氛围,加强了全体员工的团队意识。使项目部整体管理水平处于一个循序渐进、逐步提高的管理层次。 二、年度主要工作 1、安全绿色文明施工管理 (1)在过去的一年了,项目部的安全管理工作,严格执行工程中心、公司的安全管理方针:重拳出击,砸隐患;掰开揉碎,抓意识;真刀真枪,搞管理;指名道姓,说责任。项目安全管理制定了各种应急预案、安全管理制度、安全文明施工目标。定期(周例会)组织相关人员参加安全施工和工程质量方面的例会,定期不定期对所有项目部管理人员进行安全教育,安全考核。受教育率达到100%。 (2)西华县委、安全生产监督局、公司部的检查、考核等均顺利通过。在文明施工方面,项目管理部制定相关切实可行的现场文明施工管理制度,真正做到了"工程完工场地清"的现场施工管理。通过大用集团相关行政部门检查、验收的"集团安全文明施工样板工地"的验收,并得到公司领导、专家的一致认可。经过项目全体的人员的努力,我项目在2010年度,顺利实现了:重大安全事故零事故,轻伤率控制在3‰以安全管理目标。 2、技术、质量管理 在2010年度里,我项目严格按照公司、地方及的相关质量管理制度进行项目质量管理。制定了相关的质量管理制度(如"分承包商质量管理办法"、"项目质量目标设计"、"项目质量保证体系"、"质量管理制度"等),在现场的施工管理中,严格按照以上制度进行项目的质量管理,落实公司的:优化过程管理;创造优质工程;遵守法律法规,实现持续改进,永远追求更高的质量管理方针!现场施工中出现的较严重的质量问题或可能出现的质量问题,提出可行的技术质量措施。将施工中的技术方案、技术交底提前对施工管理人员进行交底,通报在上一星期出现的质量问题、事故等,在下周施工中的质量控制重点及要点等。在过去的一年里,项目部在公司的各级领导密切关怀下,在项目的全体管理及工作人员辛勤工作下,先后通过如下验收:

工业锅炉定义、类型分析

什么是工业锅炉? 工业锅炉的定义:为工矿企业提供蒸汽或热水(热水锅炉)以满足生产工艺、动力以及采暖等需要的锅炉。注:热水锅炉和工业锅炉是两个概念。 蒸汽主要用于工业企业生产工艺过程以及采暖和生活用的锅炉。按照我国标准规定,工业锅炉的最大额定蒸汽压力为2.45MP(表压),最大连续蒸发量最大为65t/h。 有哪些不同的工业锅炉? 工业锅炉在结构型式上可分为火筒式、火管式和水管式3类 ①火筒锅炉;它是早期的工业锅炉,在锅壳中只装有一二个加热锅水用的火筒,火筒中有燃烧装置。热效率低,体积和钢材耗用量大,60年代以后基本上不再生产。 ②火管锅炉:它是在立式或卧式的锅壳中除火筒以外,还装置若干烟管。燃料在燃烧室中燃烧后产生的高温烟气流过这些烟管加热锅水,然后排入烟囱。与火筒锅炉相比,它由于烟管数量多,受热面积增大,排烟温度较低,热效率较高,钢材耗用量和锅炉体积都比较小。火管锅炉的蒸发量一般都不大于15吨/时,工作压力一般不大于1.6兆帕,燃煤的热效率一般为70%左右,全部自动化操作的燃油锅炉,热效率可达到85%。https://www.doczj.com/doc/2f4033485.html,

③水管锅炉:大多用作容量较大、压力较高的工业锅炉。水管式锅炉有自然循环式和直流式两种。自然循环的水管锅炉有单锅筒和双锅筒等结构。这种锅炉在对流管束后一般设置省煤器,有时还设置空气预热器,以降低排烟温度。燃煤时效率可达80%,燃油时更高一些。在直流式工业锅炉中没有锅筒,由盘绕在炉膛内壁的管子和后面的对流管束组成受热面。给水从管子的一端进入,蒸汽从另一端输出。直流式工业锅炉体积小,一般带有汽水分离器和自动控制装置。 工业锅炉分类: 层燃锅炉 我国层燃链条炉排锅炉居多,该型锅炉主要在节能、环保性能方面需要进一步提高。在对原煤进行洗选筛分并同时改进燃烧设备的基础上将有更大的发展空间。对于目前仍采用的手烧加煤、间歇燃烧方式的小型固定炉排锅炉,必将淘汰,取而代之以新开发的新型锅炉。循环流化床锅炉 循环流化床燃烧技术具有强化传热、燃烧效率高、燃料适应性广和排放污染物少等特点,在≥10t/h燃煤工业锅炉中应积极发展应用,该型锅炉是种很有发展前途的清洁燃烧技术。

工程项目管理工作总结三篇

工程项目管理工作总结三篇 光阴似箭,日月如梭。一年的时间的确是很短暂的,不知不觉间 20XX年已即将过去。新的一年又将来临,值此新旧交替之际,总结一下过去,思索一下未来,取过去之长,补未来之短,对自己的工作进行一次总结,以便在新的一年当中更好的完成自己的本职工作。 我与20XX年进入公司工程部工作,主要负责暖通、给排水专业的技术、施工及造价的相关管理工作。在工作过程中,遵守公司的各项规章制度,平时严格要求自己,廉洁自律。工作中认真负责,能理论联系实际的开展工作,与工程部及各相关部门的同事配合,较好的完成了公司领导交办的的各项工作。 一、在技术管理方面 1、能够耐心细致的做好图纸审查工作,配合主管领导及相关设计单位落实小区给排水、供热、燃气等管网的位置、走向,尽可能发现不合理的方案及设计,并提出自己的方案与设想,积极与设计人员沟通,完善方案及施工图纸的设计。例如:中融国际项目地下构筑物较多,并且地下车库和地下人防均与各楼相连,这就导致将来小区排水管道无法排出。因此向主管领导提出应在2#、3#、4#、5#楼与地下车库及地下人防之间留出一条通道,否则小区排水管网将无法铺设。再如:设计院将连接体的采暖、给排水管线设计在汉口街一侧,而汉口街一侧又无位置铺设如此多的管线,向主管领导请示后,及时向设计单位提出了异议,经设计单位复核后,变更了设计。 2、外部协调:对于一个工程项目来说外部协调工作对于项的顺利开展有很大的帮助。我的主要工作是在主管领导的指导下,配合各专业公司(自来水、供热、燃气)完成项目的管网配套设计工作。在领 导的正确领导及帮助下与各专业公司保持了良好的合作关系,各专业管网的

工程管理工作总结

惠东县盐洲跨海大桥及桥头引道 工程交工验收 建设管理总结 惠州市同致投资有限公司 二O一三年一月三十日

建设管理总结 一、工程概况 惠东县新吉盐公路盐洲跨海大桥及桥头引道建设工程项目(下称“本项目”)是横跨考洲洋连接黄埠和盐洲的一座大桥,也是新吉盐公路建设工程中的一个重要组成部分,桥长1105.4米,两边引道共长2.6公里,根据新吉盐公路工程工可的要求,盐洲跨海大桥采用二级公路标准设计,桥面宽23.5米,引道按一级公路标准设计,路基设计宽度24.5米,向双四车道,水泥混凝土路面。 本项目的建成,为盐洲岛内居民出行带来便利的同时,也为惠东县改善城镇环境,加速鞋业基地的开发,提高竞争能力,改善了惠东县东部的投资环境。盐洲岛将作为黄埠镇的后花园,为大力发展第三产业和旅游业奠定了基础。 二、项目公司工作内容 项目公司在本项目建设过程中的主要工作就是“三控制、两管理、一协调”,即:质量控制、进度控制、费用控制、合同管理、信息管理、组织协调。对于项目公司的三要素(即三控制),从辨证的角度讲是相互对立,而又相互统一的整体,是环环相扣的。没有质量的进度是“豆腐渣”工程,没有进度的质量是“亏本”工程,没有合理费用的支持更是不可想象的。因此,任何一个环节出现问题,都会给工程带来不良后果,直接影响到工程建设的正常进行。三者之间质量是核心,进度要在质量保证的前提下才能进行,而费用又为质量和进度

提供有力的经济保障。合同管理、信息管理贯穿于整个工程之中,是工程建设的基础。组织协调则是三控制、两管理得以顺利实施的手段和措施。工程建设的基本特点是战线长、工作面广,尤其是本项目跨海大桥工程,由于海洋环境中作业,工程量大、投资高,因而对其影响因素很多,管理起来也比较难。这就要求项目公司人员在实际的工作中要抓住工作重点,主次分明。在工期紧、任务重的情况下,工程质量能达到比较高的水平,关键在于项目公司和监理要有统一的认识,工作中采取一系列行之有效的措施与办法。 1、建立健全项目公司组织机构。 明确岗位职责,责任到人。根据工程项目进行明确分工,特别是软基处理、路基填筑、桥涵构造物、路面各结构层等关键要害部位。我们项目公司人员做到分工明确、各负其责,以便对每道工序进行全方位、全过程的控制和管理。尽量避免因出现工作混乱,职责不清而影响工作效率。从而在组织上保证项目公司工作的到位。 2、制定切实可行的质量管理制度,并狠抓落实。 在本项目开工之前,项目公司就编写下发了本项目管理制度,对有关项目公司组织的权限、职责及项目公司程序、质检要求及标准等方面做出具体的规定,同时随着工程进展,及时下发有关施工要求、工程变更办法、安全生产通知等一系列文件,使施工单位有章可循,有据可依。制定各项制度的同时,还要狠抓制度的落实工作。经常性地组织定期或不定期的工地检查,检查施工单位落实各项制度的情况,及时发现问题,分析原因,采取措施。

项目管理个人工作总结范文(最新)

项目管理个人工作总结范文(最新) 本人于X年9月加入项目管理中心工作,初至项目管理中心时才入职三个月,对于项目管理工作一无所知。经过冬季的集中培训,对于进度计划的管理、现场的安全、质量的标准、人员、工程验收、与公司其它部门的工作协调与上报资料的时间节点等工作进行学习后、专业知识、技能都有了显著的提高,现在对于各项工作应如何组织、开展、收尾、闭环都能够做到心里有数、有所掌控。下面根据各项工作做具体总结以及对项目中出现的问题汇报我自己的看法。 一、进度计划:项目前期—工程前期—工程建设阶段—工程验收阶段。 项目前期:由发展策划部门负责的从可研到核准的工作,包括立项、可研编制、可研审批、规划意见书、土地预审、环评批复、核准等内容。 工程前期:由基建管理部门牵头负责的项目开工前的建设准备工作,包括设计招标、初步设计及评审、物资招标、施工图设计、施工及监理招标、施工许可相关手续办理、四通一平、工程策划等。

工程建设阶段::从开工到投产的工作过程。变电工程包括土建、安装、调试等内容,线路工程包括基础、组塔、架线等内容。 工程验收阶段:是指在“四通一平”至工程移交期间,依据相关标准、按照一定程序,对工程项目的管理工作及实体质量进行审核、检验及确认的活动。 工程的进度计划管理要遵循“依法开工、有序推进、均衡投产”原则。业主项目部根据进度计划协调物资、调度、运检部门,统筹物资供应、停电计划、竣工验收等工作安排,按目标计划对工程建设阶段关键路径加强管控,满足进度计划要求。检查工程现场建设进度计划执行情况,对偏离进度计划的项目,制订并落实纠偏措施。定期召开工程例会,检查上次会议工作部署落实情况,对工作完成情况进行总结通报,布置下阶段主要工作。 二、安全管理:负责工程项目现场安全综合管理和组织协调,组织监理、施工项目部落实相应的安全职责,建立项目安全管理台帐。开工前组织监理、施工审查安全管理台账,审查合格后方可开复工。施工项目部提供三级及以上施工安全固有风险识别、评估及预控措施清册,业主项目部落实风险管理要求,组织监理、施工项目部严格按照“输变电工程施工安全风险识别、评估及控制措施记录统一表式”开展风险过

锅炉详细分类方法参考模板

a,按用途分类 电站锅炉:用于发电,大多为大容量、高参数锅炉,火室燃烧,效率高,出口工质为过热蒸汽。 工业锅炉:用于工业生产和采暖,大多数为低压、低温、小容量锅炉,火床燃烧居多,热效率较低,出口 工质为蒸汽的称为蒸汽工业锅炉,出口工质为热 水的称为热水锅炉。 船用锅炉 机车锅炉 注汽锅炉:用于油田对稠油的注汽热采,出口工质一般为高压湿蒸汽。 b,按结构分类 火管锅炉:烟气在火管内流过,一般为小容量、低参数锅炉,热效率低,但结构简单,水质要求低,运 行维修方便。 水管锅炉:汽水在管内流过,可以制成小容量,低参数锅炉,也可以制成大容量、高参数锅炉。电站锅 炉一般均为水管锅炉,热效率高,但对水质和 运行水平的要求也较高。 c,按循环方式分类 自然循环锅筒锅炉 多次强制循环锅筒锅炉 低倍率循环锅炉 直流锅炉 复合循环锅炉 d,按锅炉出口工质压力分类 低压锅炉:一般压力小于1.275MPa 中压锅炉:一般压力为3.825MPa 高压锅炉:一般压力为9.8MPa 超高压锅炉:一般压力为13.73MPa 亚临界压力锅炉:一般压力为16.67MPa 超临界压力锅炉:一般压力为22.13MPa e,按燃烧方式分类 火床燃烧锅炉:主要用于工业锅炉,包括固定炉排炉、往复炉排炉等。 火室燃烧锅炉:主要用于电站锅炉,燃用液体燃料、气体

燃料和煤粉的锅炉均为火室燃烧锅炉。 沸腾炉:送入炉排空气流速较高,使大颗粒燃煤在炉排上面的沸腾床中翻腾燃烧,小颗粒燃煤随空气上升 并燃烧。 f,按所用燃料或能源分类 固体燃料锅炉:燃用煤等固体燃料; 液体燃料锅炉:燃用重油等液体燃料; 气体燃料锅炉:燃用天然气等气体燃料; 余热锅炉:利用冶金、石油化工等工业的余热作热源;原子能锅炉:利用核反应堆所释放热能作为热源的蒸汽发生器; 废热锅炉:利用垃圾、树皮、废液等废料作为燃料的锅炉; 其它能源锅炉:利用地热、太阳能等能源的蒸汽发生器或热水器。 g,按排渣方式分类 固态排渣锅炉 液态排渣锅炉 h,按炉膛烟气压力 负压锅炉:炉膛压力保持负压,有送、引风机,是燃煤锅炉主要型式; 微正压锅炉:炉膛表压2

工程管理部工作总结

工程管理部工作总结 工程管理部工作总结 20xx年,在公司领导的正确领导和各基层单位的大力支持下, 在有限公司系统部门的指导下,工程质量部门在工程质量监督、群 众性QC小组活动、质量创优、新开工项目策划等方面作了一定的工作,也取得了一些成绩,但仍然存在不足之处,我们将通过总结和 数据分析,找出工作中存在的不足在今后的工作中继续完善和改进。 一、质量目标全面完成,工程质量基本受控 1、通过《产品的监视和测量程序》、《过程的绩效监测和测量 程序》等程序的运行,今年1—11月份竣工单位工程21项,均保证 了一次交验合格,达到了年初制定的一次交验合格率100%的目标。 2、公司今年在《顾客满意的监测与控制程序》基础上,出台了 一个《顾客满意度评比奖励办法》,在运行《顾客满意的监测与控 制程序》的同时,充分利用激励机制,奖优罚劣,促使各项目向业 主提供优质的产品和服务,使顾客满意度不断提高,今年1—11月 份顾客满意度平均为91.8,其中质量为91.65,进度为90.16,服 务为92.98,安全环保为91.83,达到年初制定的不小于85分的目标。 3、通过实施《某某公司计量器具补充管理办法》,促使各项目 和管理计量器具的设备公司严格按照《监视和测量装置的控制程序》运行计量器具管理体系,克服了以前计量器具归属单位,使用单位 送检责任不清,管理混乱弊病,使计量器具送检合格率达到年初制 定的100%的要求。 4、公司通过运行《改进及纠正和预防措施控制程序》,利用群 众性QC小组活动消除质量通病,改进工艺流程,通过镜面砼、回转 窑筒体焊接技术攻关活动,钢筋直螺纹连接、预应力猫索方格梁边 坡支护现场管理等一系列QC活动,实施《改进及纠正和预防措施控

相关主题
文本预览
相关文档 最新文档
