当前位置:文档之家› 最新吊顶工程质量验收规范(精)

最新吊顶工程质量验收规范(精)

最新吊顶工程质量验收规范(精)
最新吊顶工程质量验收规范(精)

6 吊顶工程

6.1 一般规定

6.1.1 本章适用于暗龙骨吊顶、明龙骨吊顶等分项工程的质量验收。

6.1.2 吊顶工程验收时应检查下列文件和记录:

1 吊顶工程的施工图、设计说明及其他设计文件。

2 材料的产品合格证书、性能检测报告、进场验收记录和复验报告。

3 隐蔽工程验收记录。

4 施工记录。

6.1.3 吊顶工程应对人造木板的甲醛含量进行复验。

6.1.4 吊顶工程应对下列隐蔽工程项目进行验收:

1 吊顶内管道、设备的安装及水管试压

2 木龙骨防火、防腐处理。

3 预埋件或拉结筋。

4 吊杆安装。

5 龙骨安装。

6 填充材料的设置

6.1.5 各分项工程的检验批应按下列规定划分:

同一品种的吊顶工程每50间(大面积房间和走廊按吊顶面积30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批。

6.1.6 检查数量应符合下列规定:

每个检验批应至少抽查 10%, 并不得少于3间;不足3间时应全数检查。

6.1.7 安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。

6.1.8 吊顶工程的木吊杆、木龙骨和水饰面板必须进行防火处理,并应符合有关设计防火规范的规定。

6.1.9 吊顶工程中的预埋件、钢筋吊杆和型钢吊杆应进行防锈处理。

6.1.10 安装饰面板前应完成吊顶内管道和设备的调试及验收。

6.1.11 吊杆距主龙骨端部距离不得大于300mm,当大于300mm时,应增加吊杆。当吊杆长度大于1.5m时,应设置反支撑。当吊杆与设备相遇时,应调整并增设吊杆。

6.1.12 重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上。

6.2 暗龙骨吊顶工程

6.2.1 本节适用于以轻钢龙骨、铝合金龙骨、水龙骨等为骨架,以石膏板、金属板、矿棉板、木板、塑料板或格栅等为饰面材料的暗龙骨吊顶工程的质量验收。

主控项目

6.2.2 吊顶标高、尺寸、起拱和造型应符合设计要求。

检验方法:观察;尺量检查。

6.2.3 饰面材料的材质、品种、规格、图案和颜色应符合设计要求。

检验方法:观察;检查产品合格证书、性能检测报告、进场验收记录和复验报告。6.2.4 暗龙骨吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。

检验方法:观察;手扳检查;检查隐蔽工程验收记录和施工记录。

6.2.5 吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应经过表面防腐处理;木吊杆、龙骨应进行防腐、防火处理。

检验方法:观察;尺量检查;检查产品合格证书、性能检测报告、进场验收记录和隐蔽工程验收记录。

6.2.6 石膏板的接缝应按其施工工艺标准进行板缝防裂处理。安装双层石膏板时,面层板

与基层板的接缝应错开,并不得在同一根龙骨上接缝。

检验方法:观察。

一般项目

6.2.7 饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。压条应平直、宽窄一致。

检验方法:观察;尺量检查。

6.2.8 饰面板上的灯具、烟感器、喷淋头、风口蓖子等设备的位置应合理、美观,与饰面板的交接应吻合、严密。

检验方法:观察。

6.2.9 金属吊杆、龙骨的接缝应均匀一致,角缝应吻合,表面应平整,无翘曲、锤印。木质吊杆、龙骨应顺直,无劈裂、变形。

检验方法:检查隐蔽工程验收记录和施工记录。

6.2.10 吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。

检验方法:检查隐蔽工程验收记录和施工记录。

6.2.11 暗龙骨吊顶工程安装的允许偏差和检验方法应符合表6.2.11的规定。

6.3 明龙骨吊顶工程

6.3.1 本节适用于以轻钢龙骨、铝合金龙骨、木龙骨等为骨架,以石膏板、金属板、矿棉板、塑料板、玻璃板或格珊等为饰面材料的明龙骨吊顶工程的质量验收。

主控项目

6.3.2 吊顶标高、尺寸、起拱和造型应符合设计要求。

检验方法:观察;尺量检查。

6.3.3 饰面材料的材质、品种、规格、图案和颜色应符合设计要求。当饰面材料为玻璃板时,应使用安全玻璃或采取可靠的安全措施。

检验方法:观察;检查产品合格证书、性能检测报告和进场验收记录。

6.3.4 饰面材料的安装应稳固严密。饰面材料与龙骨的搭接宽度应大于龙骨受力面宽度的2/3。

检验方法:观察;手扳检查;尺量检查。

6.3.5 吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应进行表面防腐处理;水龙骨应进行防腐、防火处理。

检验方法:观察;尺量检查;检查产品合格证书、进场验收记录和隐蔽工程验收记录。

6.3.6 明龙骨吊顶工程的吊杆和龙骨安装必须牢固。

检验方法:手扳检查;检查隐蔽工程验收记录和施工记录。

一般项目

6.3.7 饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。饰面板与明龙骨的搭接应平整、吻合,压条应平直、宽窄一致。

检验方法:观察;尺量检查。

6.3.8 饰面板上的灯具、烟感器、喷淋头、风口蓖子等设备的位置应合理、美观,与饰面板的交接应吻合、严密。

检验方法:观察。

6.3.9 金属龙骨的接缝应平整、吻合、颜色一致,不得有划伤、擦伤等表面缺陷。水质龙骨应平整、顺直,无劈裂。

检验方法:观察。

6.3.10 吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。

检验方法:检查隐蔽工程验收记录和施工记录。

6.3.11 明龙骨吊顶工程安装的允许偏差和检验方法应符合表6.3.11的规定。

天棚吊顶工程施工技术措施方法验收标准

天棚吊顶工程施工技术措施方法验收标准 天棚吊顶工程施工技术措施、方法及验收标准 吊顶工程要达到面平、缝细、线直、接口齐(平项与墙面、灯具的接口)、吻合好(平项与照明灯具、消防报警、风口、其他装修的吻合)分布整齐(消防探头、广播、灯口、风口等布整齐划一)不低于国家行业标准的量化施工标准。安装吊顶的龙骨、紧固件、螺钉、钉子应为镀锌,吊杆、角钢等应作防锈处理。 标高线的水平控制要点为:第一,基准点和标高尺寸要准确。用水平仪找字标高点。第二,吊顶面的水平控制线应尽量拉出通直线,经要拉直,最好采用尼龙线。第三,对跨度较大的吊顶,应在中间位置加设标高控制点。 (一)、天棚工程施工顺序流程 基层清理--弹线--安装吊筋--安装主龙--机电系统工程完毕--试水、打压完毕--安装次龙骨--隐蔽检查--安装饰面板--刮腻子、刷涂料--分项验收 (二)、(办公区)轻钢龙骨安装施工技术、工艺 1、建筑用轻钢龙骨 (1)建筑用轻钢龙骨:建筑用轻钢龙骨(简称龙骨)以冷轧钢板(带)、镀锌钢(带)或彩色喷塑钢板(带)作原料,采用冷弯工艺生产的薄壁型钢。用作吊顶的龙骨,其钢板(带)、厚度为0.5~1.5mm。 (2)产品规格:吊顶龙骨按承载龙骨的规格分为D38、D45、D50 和D60。 (3)技术要求 外观质量: 1)龙骨外形要平整、棱角清晰、切口不允许有影响使用的毛刺和变形; 2)镀锌层不许有起皮、起瘤、脱落等缺陷; 3)对有腐蚀、损伤、黑斑、麻点等缺陷,按规定方法检测时,应符合下表要求。 外观质量 缺陷种类优等品一等品合格品 腐蚀、损伤、黑斑、麻点不允许无较严重的腐蚀、损伤、麻点。面积不大于2cm 的黑斑每米长度内不多于5 处 (4)表面防锈;龙骨表面应镀锌防锈,其双面镀锌量应不小于下表规定 双面镀锌量(g/m2) 项目优等品一等品合格品 双面镀锌量12010080 注:龙骨及其配件表面允许用喷漆喷塑等其他防锈方法,其性能应与本节的规定等同。 (5)尺寸要求 1)龙骨尺寸偏差应符合表1 的规定。弯曲宽应不小于5.0mm,弯曲高应不小于3.0mm。 2)底面和侧面的平直度应不大于表2 的规定。 3)弯曲内角半径R 应不大于表3 的规定。 表1 尺寸允许偏差(mm) 项目优等品一等品合格品 长度L+30-10 覆面龙骨断面尺寸宽AA≤30±1.0 A>30±1.5 高B±0.3±0.4±0.5 其他龙骨断面尺寸宽A±0.3±0.4±0.5

建筑工程施工质量验收规范

建筑工程施工质量验收规范 第一章建筑工程施工质量验收统一标准 一、总则 1、加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制订本标准。 2、本标准适用于建筑工程施工质量的验收,并作为建筑工程各专业工程施工质量验收规范的统一准则。 3、本标准依据现行国家有关工程质量的法律、法规、管理标准和有关技术标准编制。建筑工程各专业工程施工质量验收规范必须与本标准配全使用。 二、术语 1、建筑工程:为新建、改建或扩建房屋建筑物和附属构筑物设施所进行的规划、勘察、设计和施工、竣工等各项技术工作和完成的工程实体。 2、建筑工程质量:反映建筑工程满足相关标准规定或合同约定的要求包括其在安全、使用功能及其在耐久性能、环境保护等方面所有明显和隐含能力的特性总和。 3、验收:建筑工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同以检验批、分项、分部、单位工程的质量进行抽样复验,根据相关标准以书面形式对工程质量达到合格与否做出确认。 4、进场验收:对进入施工现场的材料、构配件、设备等按相关标准规定要求进行检验,对产品达到合格与否做出确认。 5、检验批:按同一的生产条件或按规定的方式汇总起来供检验用的,由一定数理样本组成的检验体。 6、检验:对检验项目中的性能进生量测、检查、试验等,并将结果与标准规定要求进行比较,以确定第项性能是否合格所进行的活动。 7、见证取样检测:在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送至具备相应资质的检测单位所进行的检测。 8、交接检验:由施工的承接方与完成方经双方检查并对可否继续施工做出确认的活动。 9、主控项目:建筑工程中的对安全、卫生、环境保护和公众利益起决定性作用的检验项目。 10、一般项目:除主控项目以外的检验项目。 11、抽样检验:按照规定的抽样方案,随机地从进场的材料、构配件、设备或建筑工程检验项目中,按检验批抽取一定数量的样本所进行的检验。

吊顶隐蔽工程验收规范

吊顶隐蔽工程验收规范隐蔽工程中包含的工程很多,除了水路和电路,还 有吊顶工程。为了让天花板变得好看,很多人装修的时候会选择安装吊顶,虽然在天上,但吊顶的重要性也不言而喻,吊顶隐蔽工程中涉及到很多安全方面的因素,因为他不但要考虑承重,而且还得考虑电器及其他材料的搭配与美观程度以及今后的维修问题。接下来就由小编给大家介绍一下吊顶隐蔽工程的验收规范。 吊顶隐蔽工程验收规范, 根据GB50210-2001《建筑装饰装修工程质量验收规范》的要求, 1)吊顶内管道、设备的安装及水管试压; 2)木龙骨防火、防腐处理; 3)预埋件或拉结筋; 4)吊杆安装; 5)龙骨安装; 6)安装龙骨前,应按照设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。 7)吊顶工程的木吊杆、木龙骨和木饰面板必须进行防火处理,并应符合有关设计防火规范的规定; 8)吊顶工程中的预埋件、钢筋吊杆和型钢杆应进行防锈处理; 1 / 3 9)安装饰面板前应完成吊顶内管道和设备的调试及验收吊顶隐蔽工程验收规范。集成吊顶正风弥全国。,传统吊顶正渐渐失去市场,但现在. (1)原来大部分业主因为价格便宜会选择塑料扣板包括塑钢来做吊顶天花,有的虽可阻然,但其耐高温性能不佳(稍微长时间的受热就容易变形、变色),不防火(国家建设部规定凡重要装饰工程均不得采用塑料板扣一律采用铝扣)。 (2)很多建材市场缺少规范,因此众多厚度只有或的不符合标准的铝扣,因其价格便宜而大行其道,不仅表面外观上不够平整、好看,而且天花的重要功能——吸隔音效果不佳,这会导致室内嗓音污染吊顶隐蔽工程验收规范。 (3)传统吊顶中的浴霸实际上是卫浴间最大的隐患(水与电的结合、箱体的高聚热等),如稍不留神忘记关灯暖超过数小时就会带来巨大的财产损失。 (4)传统吊顶中照明灯(面包灯或吸顶灯)往外凸出,非常不协调,没有整体美感。 (5)原来浴霸中的换气效果太差了,所谓的三合一、四合一不过是掩人耳目,实际上哪个功能都不能最佳发挥,单独专业的换气扇也是厨卫间换气的关键因素,而浴霸换气却不能解决问题 因此,集成吊顶就有了生根的理由,集成吊顶在产品结 2 / 3 构上做出了突破性的变革,它将传统吊顶拆分成若干个功能,再通过消费者自由选择组合成一个新体系——即将吊顶、取暖、换气、照明、音响自由搭配在厨卫专用吊顶上,并能自由移动,再次组合。功能上,用整体重组产品功能模块,能使其各部分性能发挥到最强吊顶隐蔽工程验收规范。外观上,灵活的外观风格让你有更多的选择窨,更有自主生活的乐趣。这是最安全、最时尚、最合理的厨卫吊顶

装修吊顶工程质量验收要求

(装修吊顶工程验收时,我们一般按照以下方法进行验收:) 吊顶工程 7.1 一般规定 7.1.1 本章适用于整体面层吊顶、板块面层吊顶和格栅吊顶等分项工程的质量验收。整体面层吊顶包括以轻钢龙骨、铝合金龙骨和木龙骨等为骨架,以石膏板、水泥纤维板和木板等为整体面层的吊顶;板块面层吊顶包括以轻钢龙骨、铝合金龙骨和木龙骨等为骨架,以石膏板、金属板、矿棉板、木板、塑料板、玻璃板和复合板等为板块面层的吊顶;格栅吊顶包括以轻钢龙骨、铝合金龙骨和木龙骨等为骨架,以金属、木材、塑料和复合材料等为 格栅面层的吊顶。 7.1.2吊顶工程验收时应检查下列文件和记录: 1吊顶工程的施工图、设计说明及其他设计文件; 2 材料的产品合格证书、性能检验报告、进场验收记录和复验报告; 3隐蔽工程验收记录; 4施工记录。 7.1.3吊顶工程应对人造木板的甲醛释放量进行复验。 7.1.4吊顶工程应对下列隐蔽工程项目进行验收: 1吊顶内管道、设备的安装及水管试压、风管严密性检验; 2木龙骨防火、防腐处理; 3 埋件; 4吊杆安装; 5龙骨安装;

6 填充材料的设置; 7反支撑及钢结构转换层。 7.1.5同一品种的吊顶工程每50间应划分为一个检验批,不足50间也应划分为一个检验批,大面积房间和走廊可按吊顶面积每30㎡计为1间。 7.1.6 每个检验批应至少抽查10%,并不得少于3间,不足3间时应全数检查。 7.1.7安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。 7.1.8 吊顶工程的木龙骨和木面板应进行防火处理,并应符合有关设计防火标准的规定。 7.1.9 吊顶工程中的埋件、钢筋吊杆和型钢吊杆应进行防腐处理。 7.1.10安装面板前应完成吊顶内管道和设备的调试及验收。 7.1.11 吊杆距主龙骨端部距离不得大于300mm.当吊杆长度大于 1500mm时,应设置反支撑。当吊杆与设备相遇时,应调整并增设吊杆或采用型钢支架。 7.1.12 重型设备和有振动荷载的设备严禁安装在吊顶工程的龙骨上。 7.1.13吊顶埋件与吊杆的连接、吊杆与龙骨的连接、龙骨与面板的连接应安全可靠。 7.1.14 吊杆上部为网架、钢屋架或吊杆长度大于2500mm时,应设有钢结构转换层。 7.1.15大面积或狭长形吊顶面层的伸缩缝及分格缝应符合设计要求。 7.2 整体面层吊顶工程 I主控项目 7.2.1 吊顶标高、尺寸、起拱和造型应符合设计要求。 检验方法:观察;尺量检查。

建筑工程施工验收规范

代建工程项目竣工验收方案 代建工程项目竣工验收方案(草案) 为切实加强和规范政府投资代建项目管理,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、xxx 号代建文以及相关法律、法规、《工程代建委托合同》《建设工程监理合同》《建设工程施工合同》等的规定,本着有利操作、、、有利监控、职责、程序明确、提高办事效率的原则,结合工程实际情况,现就工程竣工验收有关事宜制订如下方案:一、组织安排、分工职责(一)、组织与安排由东恒国际集团代建办(以下简称代建办)牵头并组织安排竣工验收工作,拟定参加工程竣工验收的单位有:省发、省财、代建办、行业主管部门、项目使用单位(海关)、勘察单位、设计单位、工程质量监督机构、监理单位、施工单位等。(二)、分工及职责工程竣工验收分为现场验收和资料验收,相关单位分别安排专业技术人员或专业人员参加竣工验收。 1、现场验收组现场验收组由代建办、行业主管部门、勘察、设计、工程质量监督机构、监理单位(总监理工程师)等专业技术人员组成,由代建办的工作人员任组长。其职责是按国家、省、市有关法律、法规及标准对工程设计和合同约定的各项内容的质量实施检查验收,并按规定出具评审、整改意见。 2、资料验收组资料验收组由代建办、省发、省财、审计部门等单位派遣专业人员组成,由代建办工作人员任组长。其职责是按工程决算、审计、存档等有关规定审查验收工程竣工验收所需要的资料(按工程性质的区别,准备不同资料)是否符合要求,重点审查工程计量书、隐蔽工程验收记录、工程验收主审材料、产品(材料)质量证明文件、检验批质量验收记录、检验(测)报告、实验报告等资料,并按规定出具评审、整改意见。二、工程竣工验收的条件及程序(一)、工程竣工验收条件: 1、完成工程设计和合同约定的各项内容。 2、施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工验收申请报告。工程竣工验收申请报告应经项目经理和施工单位有关负责人审核签字。 3、监理单位对工程进行了质量评估,具有完整的监理资料,并提交工程质量评估报告。工程质量评估报告应经总监理工程师及监理单位有关负责人审核签字。 4、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告。质量检查报告应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。 5、有完整的技术档案和施工管理资料。 6、有主要建筑材料、建筑构配件和设备的进场试验报告。 7、已按合同约定支付工程款 8、有施工单位签署的工程质量保修书。 9、城乡规划行政主管部门已对该工程是否符合规划设计要求进行了检查,并出具认可文件。 10、有公安消防、环保等部门出具的认可文件或者准许使用文件。 11、建设行政主管部门及其委托的工程质量监督机构等有关部门责令整改的问题已全部按要求整改完毕。(二)、工程竣工验收程序: 1、工程完工后,施工单位先进行自检。在自检时,施工单位应充分听取监理、使用单位(主管部门)等的整改意见。完成初验存留问题的整改或达成一致意见后,施工单位向代建办提交工程竣工验收申报告,申请工程竣工验收。工程竣工验收申请报告须经总监理工程师签署意见。 2、东恒代建办收到工程竣工验收申请报告后,对符合竣工验收要求的工程,组织勘察、

吊顶隐蔽工程验收记录

吊顶隐蔽工程验收记录隐蔽工程检查记录编号 表C5 -1 工程名称彭家湾危旧房、棚户区改造项目C区1-8#楼 隐检项目天花暗龙骨吊顶隐蔽工程隐检日期年月日 隐检部位 6#楼34-30石膏板吊顶 隐检依据:施工图图号,设计变更/洽商(编号 / )及有关国家现行标准等。主要材料名称及规格/型号: 主龙骨:20*37*0.8;副龙骨:50*19*0.8 ; 隐检内容: 1、吊杆、龙骨、饰面材料安装符合要求。 2、吊杆、龙骨材质符合要求。 3、石膏板接缝符合要求。 4、灯具等设备符合设计要求。 以上隐检内容已做完,请予以检查验收。 申报人: 检查意见: 检查结论: ?同意隐蔽 ?不同意,修改后进行复查 复查结论: 复查人: 复查日期: 施工单位七冶土木建筑工程有限责任公司 签建设(监理)单位专业技术负责人专业质检员专业工长字 栏 本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。.隐蔽工程检查记录编号 表C5 -1 工程名称彭家湾危旧房、棚户区改造项目C区1-8#楼 隐检项目天花暗龙骨吊顶隐蔽工程隐检日期年月日 隐检部位 6#楼29-24石膏板吊顶 隐检依据:施工图图号,设计变更/洽商(编号 / )及有关国家现行标准等。主要材料名称及规格/型号: 主龙骨:20*37*0.8;副龙骨:50*19*0.5 ;石膏板:1220*2440*9.5mm 隐检内容: 5、吊杆、龙骨、饰面材料安装符合要求。 6、吊杆、龙骨材质符合要求。 7、石膏板接缝符合要求。 8、灯具等设备符合设计要求。 以上隐检内容已做完,请予以检查验收。 申报人: 检查意见: 检查结论: ?同意隐蔽 ?不同意,修改后进行复查

《GB50210-2001建筑装饰装修工程质量验收规范》

根据《GB50210-2001建筑装饰装修工程质量验收规范》 6.1.11 吊杆距主龙骨端部距离不得大于300mm,当大于300 mm 时,应增加吊杆。当 吊杆长度大于1.5 m 时,应设置反支撑。当吊杆与设备相遇时,应调整并增设吊杆。 6.2.4 暗龙骨吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。 检验方法:观察;手扳检查;检查隐蔽工程验收记录和施工记录。 通常是用角铁来制作反支撑的。角铁的上端固定在顶板上,角铁下端固定在主龙骨架上。以上信息来源于网络,仅供参考 一般吊顶都是靠重力吊挂在顶板上的,但是有时会设置从顶板到吊顶的支撑,防止吊顶向上变形,就叫吊顶反支撑。 事项补充: 根据国家规范,在吊顶龙骨吊杆大于1500mm时需要设置反向支撑。 具体做法是:用角铁或者主龙骨都可以,一端固定在楼板上,另一端固定在吊顶主龙骨上.。安装反支撑不应在同一直线上,应该为梅花型分布,间距大概在2M左右。 反支撑的作用主要是当室内产生负风压的时候,控制吊顶板面向上移动。如板面受到风荷载作用,板面会上下浮动,吊杆通常是用φ6、φ8或φ10的钢筋制作的,它可以控制板面向下的移动,而不能控制板面向上的移动,这时候反支撑就可以撑住板面不让板面向上移动,从而达到控制板面变形的作用。 1、反向支撑适用在:装饰吊顶完成面到建筑楼顶板面,大于1.5米小于3米的范围内。大于这个范围需要设置提供连接的转换层结构。 2、反向支撑结构的上部需要与建筑结构或承重构件相连,通过吊顶荷载计算,合理安排间距和受力位置,一般可以通过如使用:化学螺栓、膨胀螺栓、钢结构抱箍等方法与建筑承重体固定。反向支撑的结构材料一般为角钢、槽钢、方管做镀锌处理。满焊为三角型框架,三角型框架底边位于上方,尖角向下固定吊杆。 3、注意:在确定要设置反向支撑之前,须得到结构工程师的计算认可,切勿匆忙施工。当吊筋长度大于1.5m时应设置反支撑,反向支撑就是在正常吊杆的情况下,从吊杆的下端斜向顶棚安装连接一个拉杆,拉杆要有一定的刚度,与吊杆形成一个稳固的三角形.防止吊顶在气压变化的时候向上变形,形成穹顶,造成吊顶破坏.反支撑的数量应根据施工方案设置。 反支撑用什么做都可以,一般使用角铁或直径10mm以上的钢筋,也有使用主龙骨的,但是要满足以下条件: 1、具有一定的刚度; 2、应满足防火、防腐要求; 3、与结构进行可靠连接; 4、数量及位置要依据结构力学计算及现场构造确定。 在反向支撑安装的布局上,反支撑不应在同一直线上,应为梅花型分布,支撑角度应在30~45度之间,间距大概在2米左右,可根据实际情况调整。 反向支撑下端通常固定在吊杆上,但因为材料的原因不易铆接或认为效果没有直接铆接在主龙骨上好,现场施工中有不少是直接锚固在主龙骨上。

暗龙骨吊顶工程验收规范

强制性条文 3.2.9 建筑装饰装修工程所使用的材料应按设计要求进行防火、防腐和防虫处理。 6.1.12 重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上。 主控项目 6.2.2 吊顶标高、尺寸、起拱和造型应符合设计要求。 检验方法:观察;尺量检查。 6.2.3 饰面材料的材质、品种、规格、图案和颜色应符合设计要求。 检验方法:观察;检查产品合格证书、性能检测报告、进场验收记录和复验报告。 6.2.4 暗龙骨吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。 检验方法:观察、手扳检查;检查隐蔽工程验收记录和施工记录。 6.2.5 吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应经过表面防 腐处理;木吊杆、龙骨应进行防腐、防火处理。 检验方法:观察;尺量检查;检查产品合格证书、性能检测报告、进场验收记录和隐蔽工程验收 记录。 6.2.6 石膏板的接缝应按其施工工艺标准进行板缝防裂处理。安装双层石膏板时,面层板与基层板的接 缝错开,并不得在同一根龙骨上接缝。 检验方法:观察。 一般项目 6.2.7 饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。压条应平直、宽窄一致。检验方法:观察、;尺量检查。 6.2.8 饰面板上的灯具、烟感器、喷淋头、风口蓖子等设备的位置应合理、美观,与饰面板的交接应吻 合、严密。 检验方法:观察。 6.2.9 金属吊杆、龙骨的接缝应均匀一致,角缝应吻合,表面应平整,无翘曲、锤印。木质吊杆、龙骨 应顺直,无劈裂、变形。 检验方法:检查隐蔽工程验收记录和施工记录。 6.2.10 吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。 检验方法:检查隐蔽工程验收记录和施工记录。 6.2.11 暗龙骨吊顶工程安装的允许偏差和检验方法应符合表6.2.11的规定。 暗龙骨吊顶工程安装的允许偏差和检验方法 表6.2.11

建筑工程施工质量验收统一标准GB50300-2001

《建筑工程施工质量验收统一标准》 (GB50300-2001) 目录 关于发布国家《建筑工程施工质量验收统一标准》的通知 (2) 前言 (3) 1 总则 (4) 2 术语 (5) 3 基本规定 (7) 4 建筑工程质量验收的划分 (9) 5 建筑工程质量验收 (10) 6 建筑工程质量验收程序和组织 (14) 本标准用词说明 (32)

关于发布国家《建筑工程施工质量验收统一标准》的通知 建标[2001]157号 国务院各有关部门,各省、自治区建设厅,直辖市建委,计划单列市建委,新疆生产建设兵团,各有关协: 根据我部《关于印发一九九八年工程建设国家标准制订、修订计划(第二批)的通知》(建标[1998]244号)的要求,由建设部会同有关部门共同修订的《建筑工程施工质量验收统一标准》,经有关部门会审,批准为国家标准,编号为GB50300-2001,自2002年1月1日起施行。基中,3.03、5.04、5.07、6.0.3、6.0.4、6.0.7为强制性条文,必须严格执行。原《建筑安装工程质量检验评定统一标准》GBJ300-88同时废止。 本标准由建设部负责管理,中国建筑科学研究院负责具体解释工作,建设部标准定额研究所组织中国建筑工业出版社出版发行。 中华人民共和国建设部 2001年7月20日

前言 本标准是根据我部《关于印发一九九八年工程建设国家标准制订、修订计划(第二批)的通知》(建标[1998]244号)的通知,由中国建筑科学研究院会同中国建筑业协会工程建设质量监督分会等有关单位共同编制完成的。 本标准在编制过程中,编制组进行了广泛的调查研究,总结了我国建筑工程施工质量验收的实践经验,坚持了“验评分离、强化验收、完善手段、过程控制”的指导思想,并广泛征求了有关单位的意见,由我部于2000年10月进行审查定稿。 本标准的修订是将有关建筑工程的施工及验收规范和工程质量检验评定标准合并,组成新年的工程质量验收规范体系,以统一建筑工程施工质量的验收方法、质量标准和程序。本标准规定了建筑工程各专业工程施工验收规范编制的统一准则和单位工程验收质量标准、内容和程序等;增加了建筑工程施工现场质量管理和质量控制要求;提出了检验批质量检验的抽样方案要求;规定了建筑工程施工质量验收中子单位和子分部工程的划分、涉及建筑工程安全和主要使用功能的见证取样及抽样检测。建筑工程各专业工程施工质量验收规范必须与本标准配合使用。 本标准将来可能需要进行局部修订,有关局部修订的信息和条文内容将刊登在《工程建设标准化》杂志上。 本标准以黑体字标志的条文为强制性条文,必须严格执行。 为了提高标准质量,请各单位在执行本标准过程中,注意积累资料、总结经验,如发现需要修改和补充之处,请将意见和有关资料寄交中国建筑科学研究院国家建筑工程质量监督检验中心(北京市北三环东路30号邮政编码100013),以供今后修订时参考。 主编单位:中国建筑科学研究院 参加单位:中国建筑业协会工程建设质量监督分会 国家建筑工程质量监督检验中心 北京市建筑工程质量监督总结 北京市城建集团有限责任公司 天津市建筑工程质量监督管理总站 上海市建设工程质量监督总站 深圳市建设工程质量监督检验总站 四川省华西集团总公司 陕西省建筑工程总公司 中国人民解放军工程质量监督总站 主要起草人:吴松勤高小旺何星华白生翔徐有邻葛恒岳刘国琦王惠明 朱明德杨南方李子新张鸿勋刘俭 建设部

吊顶工程监理要点 细则

吊顶工程监理要点(细则) 装修工程之三 木工程适用于以轻钢龙骨、铝合金龙骨、木龙骨等为骨架,以石膏板、金属板、矿棉板、木板、塑料板、玻璃板或格栅等为饰面材料的暗、明龙骨吊顶工程。 一、材料质量控制: 1、饰面材料的材质、品种、规格、图案和颜色应符合设计要求,性能应符 合国家或行业现行标准的规定,并具备产品合格证书、性能检测报告。 对人造板应复验甲醛含量,其他材料复验按实际情况确定。 2、吊杆、龙骨的材质、规格应符合设计要求和国家现行产品标准的规定, 并具有产品合格证书、性能检测报告。对金属吊杆、龙骨应经过表面防 腐处理,对木吊杆、龙骨应进行防腐、防火处理。 3、顶棚内填充材料应符合设计要求,必须干燥均匀。 4、木骨架的材质、规格应符合设计要求,应经干燥处理,含率≯12%,防火 阻燃处理,符合消防B1级标准。木质饰面板也应符合B1级标准。 5、吊顶用固定件(钉、挂、搁、卡)及建筑胶粘剂应符合设计要求和国家 现行产品标准的规定。 二、吊顶施工质量控制 1、吊顶工程应对下列隐蔽工程项目进行隐蔽验收: (1)吊顶内管道、设备的安装及水管试压及管道保温; (2)木吊架、木龙骨防水、防腐处理; (3)预埋件或拉结筋及吊杆安装; (4)龙骨安装; (5)填充料的设置; 2、吊顶工程施工应符合下列一般规定: (1)安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。 (2)安装饰面板前应完成吊顶内管道和设备的调试及验收。

(3)吊顶工程的木吊杆、木龙骨和木饰面板必须进行防火处理,并应符合有关设计防火规范的规定。 (4)吊顶工程中的预埋件、钢筋吊杆和型钢吊杆应进行防锈处理。 (5)吊顶的标高、尺寸、起拱、造型应严格按设计要求施工。 3、吊顶工程吊点施工应符合下列规定: (1)吊顶与主体结构的连接,吊杆的间距应符合设计的要求,连接安装牢固。 (2)吊杆距主龙骨端部距离不得大于300mm,当大于300mm时,应增加吊杆。当吊杆与设备相遇时,应调整并增设吊杆。 (3)重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上,应安排吊点来吊挂。 (4)设计无明确规定时,木龙骨吊点一般按每1㎡布置一个,均匀分布。有迭级造型的吊顶,应在迭级交界处布点,两点间距为~。 轻钢龙骨吊点,上人的不应超过,不上人的不应超过,(无主龙骨 时可按~一个设置)预埋筋或紧固件不应小于Φ10。 4、吊顶工程吊杆施工应符合下列规定: (1)吊杆、龙骨的安装间距、连接方式应符合设计的要求,连接安装牢固。 (2)吊杆按设计施工,当设计无明确规定时,若用钢筋吊杆,不上人吊顶应不小于Φ6,上人吊顶应不小于Φ8,连接焊缝长度不小于 60mm。 (3)当吊杆长度大于时,应设置反支撑。 5、龙骨的安装应符合下列规定: (1)龙骨的安装间距、连接方式应符合设计要求; (2)金属龙骨吊顶中间部分的起拱高度尺寸应不小于房间短跨的1/200。(一般当跨度7~10m时,按3/1000起拱,跨度10~15m 时按5/1000起拱,规范要求按1/200起拱) (3)金属骨架安装,必须位置正确,连接牢固。主龙骨接头平顺,拼缝严密无松动,角缝吻合,表面平整,无翘曲、锤印;次龙骨平

最新吊顶工程质量验收规范(精)

6 吊顶工程 6.1 一般规定 6.1.1 本章适用于暗龙骨吊顶、明龙骨吊顶等分项工程的质量验收。 6.1.2 吊顶工程验收时应检查下列文件和记录: 1 吊顶工程的施工图、设计说明及其他设计文件。 2 材料的产品合格证书、性能检测报告、进场验收记录和复验报告。 3 隐蔽工程验收记录。 4 施工记录。 6.1.3 吊顶工程应对人造木板的甲醛含量进行复验。 6.1.4 吊顶工程应对下列隐蔽工程项目进行验收: 1 吊顶内管道、设备的安装及水管试压 2 木龙骨防火、防腐处理。 3 预埋件或拉结筋。 4 吊杆安装。 5 龙骨安装。 6 填充材料的设置 6.1.5 各分项工程的检验批应按下列规定划分: 同一品种的吊顶工程每50间(大面积房间和走廊按吊顶面积30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批。 6.1.6 检查数量应符合下列规定: 每个检验批应至少抽查 10%, 并不得少于3间;不足3间时应全数检查。 6.1.7 安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。 6.1.8 吊顶工程的木吊杆、木龙骨和水饰面板必须进行防火处理,并应符合有关设计防火规范的规定。 6.1.9 吊顶工程中的预埋件、钢筋吊杆和型钢吊杆应进行防锈处理。 6.1.10 安装饰面板前应完成吊顶内管道和设备的调试及验收。 6.1.11 吊杆距主龙骨端部距离不得大于300mm,当大于300mm时,应增加吊杆。当吊杆长度大于1.5m时,应设置反支撑。当吊杆与设备相遇时,应调整并增设吊杆。 6.1.12 重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上。 6.2 暗龙骨吊顶工程 6.2.1 本节适用于以轻钢龙骨、铝合金龙骨、水龙骨等为骨架,以石膏板、金属板、矿棉板、木板、塑料板或格栅等为饰面材料的暗龙骨吊顶工程的质量验收。 主控项目 6.2.2 吊顶标高、尺寸、起拱和造型应符合设计要求。 检验方法:观察;尺量检查。 6.2.3 饰面材料的材质、品种、规格、图案和颜色应符合设计要求。 检验方法:观察;检查产品合格证书、性能检测报告、进场验收记录和复验报告。6.2.4 暗龙骨吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。 检验方法:观察;手扳检查;检查隐蔽工程验收记录和施工记录。 6.2.5 吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应经过表面防腐处理;木吊杆、龙骨应进行防腐、防火处理。 检验方法:观察;尺量检查;检查产品合格证书、性能检测报告、进场验收记录和隐蔽工程验收记录。 6.2.6 石膏板的接缝应按其施工工艺标准进行板缝防裂处理。安装双层石膏板时,面层板

建筑工程施工质量验收规范

钢筋分项工程 1.原材料 1.1钢筋进场,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499的规定抽取试件作力学性能检验,质量符合规定 1.2对一、二级抗震等级,检验所得得强度实测值应符合下列规定: 1.2.1钢筋抗拉强度实测值与屈服强度实测值得比值不应 小于1.25 1.2.2 钢筋屈服强度实测值与强度标准值得不知不应大 于1.3 1.3钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或者片状老锈 2.钢筋加工 2.1.受力钢筋得弯钩和弯折应符合下列规定: 2.1.1.二级钢末端要作1800弯钩弯弧直径≥2.5d(d为钢 筋直径),弯钩弯后平直部分长度≥3d 2.1.2.设计要求钢筋末端1350弯钩,HRB335、HRB400 钢筋得弯弧内直径≥4d,弯后平直部分长度根据设 计要求 2.1.3钢筋弯折角度不超过900弯钩,弯钩弯弧直径≥5d

2.2.一般箍筋得末端应作弯钩,弯钩应符合下列要求。 2.2.1. 弯弧内直径满足2.1要求,内直径不小于受力钢筋 直径。 2.2.2.箍筋弯折角度,一般结构大于900,对有抗震要求 的,1350弯钩, 2.2.3.箍筋弯后平直部分的长度,一般结构为箍筋直径得的5d,有抗震要求得结构,大于10d。 2.3.钢筋调直,有机械方法,也有冷拉法,采用冷拉法调直 钢筋,二级钢冷拉率≤4﹪,三级钢冷拉率≤1﹪, 2.4钢筋加工得允许偏差 3.钢筋连接 3.1.钢筋得接头宜设置在受力较小处,同一纵向受力钢筋不 宜设置两个或者两个以上得接头, 接头末端至钢筋弯起点得距离≥10d 3.2. 钢筋采用机械连接接头或者焊接接头,设置在同一构件 内得接头宜相互错开 纵向受力钢筋机械连接接头及焊接接头连接区段得长度

吊顶工程验收规范

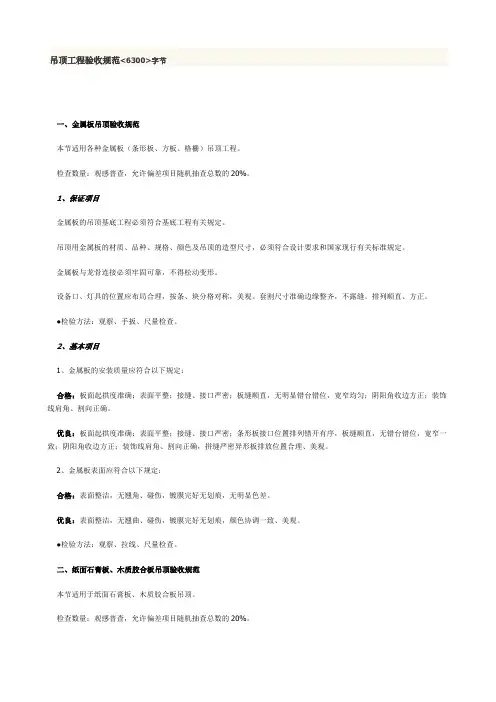

吊顶工程验收规范 金属吊顶工程验收规范 本节适用各种金属板(条形板、方板、格栅)吊顶工程。 检查数量:观感普查,允许偏差项目随机抽查总数的20%。 (1)保证项目 金属板的吊顶基底工程必须符合基底工程有关规定。 吊顶用金属板的材质、品种、规格、颜色及吊顶的造型尺寸,必须符合设计要求和国家现行有关标准规定。 金属板与龙骨连接必须牢固可靠,不得松动变形。 设备口、灯具的位置应布局合理,按条、块分格对称,美观。套割尺寸准确边缘整齐,不露缝。排列顺直、方正。 检验方法:观察、手扳、尺量检查。 (2)基本项目 金属板的安装质量应符合以下规定: 合格:板面起拱度准确;表面平整;接缝、接口严密;板缝顺直,无明显错台错位,宽窄均匀;阴阳角收边方正;装饰线肩角、割向正确。 优良:板面起拱度准确;表面平整;接缝、接口严密;条形板接口位置排列错开有序,板缝顺直,无错台错位,宽窄一致;阴阳角收边方正;装饰线肩角、割向正确,拼缝严密异形板排放位置合理、美观。 金属板表面应符合以下规定: 合格:表面整洁,无翘角、碰伤,镀膜完好无划痕,无明显色差。 优良:表面整洁,无翘曲、碰伤,镀膜完好无划痕,颜色协调一致、美观。 检验方法:观察、拉线、尺量检查。 纸面石膏板、木质胶合板吊顶验收规范 适用各种金属板(条形板、方板、格栅)吊顶工程。 检查数量:观感普查,允许偏差项目随机抽查总数的20%。 (1)保证项目 罩面板的材质、品种、规格、及吊顶造形的基层构造、固定方法,必须符合

设计要求和国家现行有关标准规定。 轻钢龙骨或木龙骨架的安装必须符合本标准第二章有关规定。木质龙骨、胶合板必须按有关规定进行防火阻燃处理。 罩面板与龙骨连接必须紧密、牢固。 设备口、灯具位置的设置必须按板块分格对称,布局合理;开口边缘整齐,护口严密不露缝。排列横竖顺直、整齐、美观。 检验方法:观察、尺量、手扳检查 (2)基本项目 罩面板的表面质量应符合以下规定: 合格:表面平整、起拱正确,颜色一致,洁净、无污染,无返锈、麻点、锤印,无外露钉帽。 优良:表面平整、起拱准确、颜色一致,洁净、无污染,无返锈、麻点、锤印,自攻螺丝排列均匀,无外露钉帽、无开裂。 罩面板的接缝、压条质量应符合以下规定: 合格:接缝位于龙骨上宽窄均匀、压条顺直,无翘曲,光滑通顺,接缝严密,无透漏。阴阳角收边方正。 优良:接缝位于龙骨上均匀一致,压条顺直,宽窄一致,无翘曲,光滑、通顺平直,接缝严密,无透漏,阴阳角收边方正。 有造形要求的应符合以下规定: 合格:造形尺寸及位置正确,收口严密平整。 优良:造型尺寸及位置准确,收口严密平整,曲线流畅,美观。 检验方法:观察、尺量检查

吊顶工程施工要求及验收规范

(4)安装面板前应完成吊顶内管道和设备的调试及验收。 (5)吊杆的间距不得大于1200mm,吊杆距主龙骨端部距离不得大于300mm,当大于300mm时,应增加吊杆。当吊杆长度大于1.5 吊顶工程施工要求及验收规范 吊顶工程施工要求及验收规范时间:2010-03-15 10:22来源:未知作者:admin 点击:114次吊顶工程施工要求 5.1.1 适用于木龙骨、轻钢龙骨表面全部镀锌和铝合金龙骨为骨架,以常用胶合板、石膏板、玻璃板、 PVC 板、铝扣板等材料为罩面板的吊顶工程。 5.1.2 所用材料的品种、规格、颜色及基层结构、固定方法应符合设计要求 5.1.3 各类龙骨吊顶必须 吊顶工程施工要求 5.1.1适用于木龙骨、轻钢龙骨表面全部镀锌和铝合金龙骨为骨架,以常用胶合板、石膏板、玻璃板、PVC板、铝扣板等材料为罩面板的吊顶工程。 5.1.2所用材料的品种、规格、颜色及基层结构、固定方法应符合设计要求 5.1.3各类龙骨吊顶必须固定牢固,固定完毕后,要进行一次全面检查和校平。 5.1.4根据吊顶设计标高,在四周围墙上弹线。弹线应清楚,位置准确,其水平差为?5mm。 5.1.5主、次龙骨的位置、水平度要全面校正,连接件应错位安装。明龙骨应无明显弯曲,次龙骨连接处的对接错位偏差一般不大于2mm。校正后应将龙骨所有吊挂件、连接件拧紧、夹紧,使其牢固可靠。 5.1.6木龙骨、木方应按设计要求,各木方之间应打胶,再用钉固定。与罩面板接触的面必须刨平并符合防火要求。 5.1.7施工中与电气照明设备安装作业应紧密配合,穿孔板的孔距应排列整齐,预留孔洞,吊灯等处的补强,应符合设计要求,以保证安全。 5.1.8罩面板不得有悬臂现象,如有应增加龙骨固定。

建筑工程施工质量验收统一标准

建筑工程施工质量验收统一标准 建标[2001]157号 颁布日期:20010720 实施日期:20020101 颁布单位:建设部 国务院各有关部门,各省、自治区建设厅,直辖市建委,计划单列市建委,新疆生产建设兵团,各有关协会: 根据我部《关于印发一九九八年工程建设国家标准制订、修订计划(第二批)的通知》(建标〔1998〕244号)的要求,由建设部会同有关部门共同修订的《建筑工程施工质量验收统一标准》,经有关部门会审,批准为国家标准,编号为GB50300-2001,自2002年1月1日起施行。其中,3.0.3、5.0.4、5.0.7、6.0.3、6.0.4、6.0.7为强制性条文,必须严格执行。原《建筑安装工程质量检验评定统一标准》GBJ300-88同时废止。 本标准由建设部负责管理,中国建筑科学研究院负责具体解释工作,建设部标准定额研究所组织中国建筑工业出版社出版发行。 建筑工程施工质量验收统一标准 (中华人民共和国建设部国家质量监督检验检疫总局2001年7月20日联合发布2002年1月1日起施行中华人民共和国国家标准GB50300-2001) 1总则 1.0.1为了加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制定本标准。 1.0.2本标准适用于建筑工程施工质量的验收,并作为建筑工程各专业工程施工质量验收规范编制的统一准则。 1.0.3本标准依据现行国家有关工程质量的法律、法规、管理标准和有关技术标准编制。建筑工程各专业工程施工质量验收规范必须与本标准配合使用。 2术语 2.0.1建筑工程buildingengineering 为新建、改建或扩建房屋建筑物和附属构筑物设施所进行的规划、勘察、设计和施工、竣工等各项技术工作和完成的工程实体。 2.0.2建筑工程质量qualityofbuildingengineering 反映建筑工程满足相关标准规定或合同约定的要求,包括其在安全、使用功能及其在耐

吊顶工程施工工艺标准

吊顶工程施工工艺标准 1、适用范围: 本节适用于以轻钢龙骨、铝合金龙骨、木龙骨等为骨架,以石膏板、金属板、矿棉板、塑料板、玻璃板或格栅等为饰面材料的明龙骨、暗龙骨吊顶等安装工程。 2、材料要求: 2.1龙骨 2.1.1木龙骨:木龙骨的材质、规格应符合设计要求。其木吊杆、木龙骨的含水率应符合国家现行标准的有关规定。木吊杆、木龙骨、造型木板和木饰面板应进行防火、防腐、防蛀处理,并应符合有关设计规范的规定。 2.1.2金属龙骨:轻钢龙骨、铝合金龙骨及其全部配件均应按设计规格选用,其数量应适当备用。后置埋件、金属吊杆、龙骨应进行防腐、防锈处理。 2.2罩面板:罩面板的品种、规格、图案均应满足设计要求。其材质应按有关材料标准和产品说明书的规定进行验收。罩面板表面应平整,边缘应整齐、颜色应一致。穿孔板的孔距应排列整齐;胶合板、木质纤维板、大芯板不应脱胶、变色。对人造板的甲醛含量进行验收,应符合相关规定。 2.3其他材料:圆钉、Φ6或Φ8螺栓、射钉、膨胀螺栓、胶粘剂、木材防腐剂和8号镀锌铁丝(铅丝)防火涂料。防火涂料应有产品合格证书及使用说明书。 3、主要机具(工具):

3.1主要机具:电锯、台刨、手电钻、自攻钻、气钉枪、气泵、切割锯、无齿锯、射钉枪等。 3.2手动工具:手锯、手刨子、钳子、扳子、方尺、盒尺、木刨、扫槽刨、线刨、锯、斧、锤、螺丝刀等。 4、作业条件: 4.1屋面和楼面防水层完工,并验收合格。 4.2墙面抹灰做完。 4.3顶棚内各种管线及通风管道,均应安装完毕并试压合格,并办理验收手续。 4.4直接接触土建结构的木龙骨面,应预先刷防腐剂。 4.5墙为砌体时,应根据顶棚标高,在四周墙上预埋固定龙骨的木砖。 4.6搭好顶棚施工操作平台架。 4.7按设计要求,在墙面弹好吊顶罩面板水平标高线。 4.8做好样板间。钢木骨架、金属龙骨及罩面板安装先作好样板间,并经鉴定合格后,指导大面积施工。 4.9安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。 5、施工工艺 一、木龙骨罩面板吊顶 1、工艺流程

《建筑工程施工质量验收统一标准》GB50300-2013

《建筑工程施工质量验收统一标准》GB50300—2013 2014年6月1日开始实施的《建筑工程施工质量验收统一标准》(GB50300—2013)是对2001版《建筑工程施工质量验收统一标准》进行了补充和完善后修订的新《统一标准》。统一标准是对建筑工程各专业工程验收中的共性要求作出的统一准则,起到协调各专业验收规范的作用。所以学习《统一标准》掌握工程验收的划分方式、单位工程的验收要求、验收的程序和组织形式、重要的原则规定、检验批抽样方案、常用验收表的基本格式和遇到质量问题、资料缺少、使用新技术等如何处理是提高监理工程师实务工作能力的基本功。 为了学好新《统一标准》公司总工办、工程部对新标准对原统一标准修改补充的内容进行介绍,供大学习时参考。与原《统一标准》修改不大的条款,并对原统一标准不熟悉的同志应逐条认真学习。 标准修订的主要内容: (1)适当调整抽样复验、试验数量的规定; (2)增加制定专项验收要求的规定; (3)增加检验批最小抽样数量的规定; (4)增加建筑节能分部工程,增加铝合金结构、可再生能源、太阳能供暖空调系统、土壤源热泵换热系统等子分部工程; (5)修改主体结构、建筑装饰装修、通风与空调等分部工程中的分项工程划分; (6)增加计数抽样方案的正常检验一次、二次抽样判定方法;

(7)增加工程竣工预验收的规定; (8)增加工程质量控制资料缺失时,应进行相应实体检验或抽样试验的规定; (9)增加检验批验收应具有现场验收检查原始记录的要求。 一、调整抽样复验、试验数量的规定,《统一标准》第3.0.4条是新增条款,规定符合条件之一时,可按相关专业验收规范的规定适当调整抽样复验、试验数量,调整后的抽样复验、试验方案由施工单位编制,并经监理单位审核确认后实施。 符合以下三种情况之一的才能按规定作适当调整。 第一种,对同一项目中由相同施工单位施工的多个单位工程,使用同一生产厂家的同品种、同规格、同批次的材料、构配件、设备; 第二种,对同一施工单位在现场加工的成品、半成品、构配件用于同一项目中的多个单位工程; 第三种,在同一项目中,针对同一抽样对象已有检验成果可以重复利用。 执行本条规定时,必须严格控制,避免随意。监理工程师应掌握以下几点: 1、必须符合专业验收规范要求,《统一标准》只提出允许调整的原则,至于哪些可以调整,如何调整、频次降低多少,应按专业验收规范根据具体项目确定。 2、保证抽检试验科学合理,应由施工单位根据材料、设备的进场批次和使用情况,编制具体试验方案,报监理单位审核确认。施工

吊顶工程施工工艺及验收标准

ZJQ00-SG-001-2003 2 吊顶工程 2·1 轻钢骨架活动罩面板顶棚施工工艺标准 2·1·1 总则 2·1·1·1适用范围 本章适用于工业及民用建筑中轻钢骨架下面安装活动罩面板顶棚工程。 2·1·1·2 编制参考标准及规范 (1)中华人民共和国国家标准GB50210-2001《建筑装饰装修工程质量验收规范》 (2)中华人民共和国国家标准GB50300-2001《建筑工程施工质量验收统一标准》 (3)中华人民共和国国家标准GB50325-2001《民用建筑工程室内环境污染控制规范》 (4)中华人民共和国国家标准GB50326-2001《建设工程项目管理规范》 (5)《上海市施工现场安全生产保证体系》DGJ-08-903-2003 (6)《建筑安装分项工程施工工艺规程》DBJOl-26-96 2·1,2 术语、符号 (1)交接检验 由施工的承接方及完成方经双方检查并对可否继续施工做出确认。 (2)主控项目 建筑工程中的对安全、卫生、环境保护和公众利益起决定性作用的检验项目。 (3)一般项目 除主控项目以外的检验项目。 (4)基层 直接承受装饰装修施工的面层。 2·1·3 施工准备 2·1·3,1技术准备 编制轻钢骨架活动罩面板顶棚工程施工方案,并对工人进行书面技术及安全交底。2·1·3·2 材料要求 (1)轻钢龙骨分U形和T形龙骨两种。 (2)轻钢骨架主件为中、小龙骨;配件有吊挂件、连接件、插接件。 (3)零配件:有吊杆、花篮螺栓、射钉、自攻螺钉。 (4)按设计要求可选用各种罩面板、钢、铝压缝条或塑料压缝条。 (5)质量要求,见表2.1.3.2-1-4。

轻钢龙骨断面规格尺寸允许偏差单位:mm 表2.1.3.2-1 轻钢龙骨角度允许偏差表2.1.3.2-2 轻钢龙骨外观、表面质量单位:g/m2表2.1.3.2-3 硅钙板的质量要求表2.1.3.2-4
