市政工程施工安全检查评分汇总表

市政工程施工安全检查评分汇总表
市政工程施工安全检查评分汇总表

市政工程施工安全检查评分汇总表

企业名称:

资质等级:

表3.0.1 单位工程(施工现场)名称

工程造价

结构类型

总计得分(满分分值为100分)

项目名称及分值

安全管理(满分分值为15分)

文明施工(满分分值为15分)

施工用电(满分分值为15分)

土方工程施工(满分分值为15分)桥涵施工(满分分值为10分)

隧道施工(满分分值为10分)

脚手架与模板工程(满分分值为5分)安全防护(满分分值为8分)

施工机具(满分分值为7分)

检查单位

负责人受检项目项目经理

安全管理检查评分表

序号检查项目扣分标准应得

分数

扣减

分数

实得

分数

1 保

1.企业和项目部未建立健全各级、各职能部门级各类

人员安全生产责任制,责任制未装订成册,其中项目

部管理人员安全生产责任制未挂墙,扣10分;

2.各级各部门未认真执行责任制和管理人员责任制

考核不合格扣2分;

3.施工现场项目部没有设置专职安全员,产值小于50

万元的项目和班组没有兼职安全员,产值伍仟万元以

上大型工地没有设置安全部门负责人扣10分;

4.施工现场各个工种安全技术操作规程不齐全、未装

订成册扣5分;

10

2 保

1.未定制安全管理目标(伤亡控制指标和安全达标,

文明施工目标机安全措施)扣5分;

2.总分包单位之间、企业和项目部之间、项目部与施

工管理人员和班组之间、班组与职工之间不签订

安全生产目标责任书,不以责任书形成式把工地总的

安全管理目标层层分解,落实到每一个责任单位

和责任人,各项经济承包合同安全生产目标责任书中

没有明确的安全生产指示,没有制定有针对性的安全

保证措施扣5分;

3.项目部未制定安全目标责任考核制度和奖罚制度,

考核无记录扣5分;

4.考核与奖罚制度未落实或落实不好扣5分;

10

3 保

1.施工组织设计(施工方案)中没有编写较全面、具

体、针对性强的安全技术措施扣3分;

2.施工组织设计和专项安全施工组织设计未经企业

技术,负责人审批、签名盖公章扣5分;

3.专业性较强的工程项目,如易燃易爆有毒作业场

所、沉箱、爆破、大型预制构件吊装,水下支拆模、

临时施工用电等大型特殊工程没有编制专项安全施

工组织设计扣10分;

4.安全措施不落实,包括施工过程中更改方案不经原

单位审批人员同意形成书面方案扣5分。

10

4 保

1.未建立安全技术交底制度扣10分;

2.交底不全面,针对性不强扣3分;

3.交底不是以书面形式并履行签字手续扣3分;10

5 保

1.企业和项目部未建立定期安全检查制度,未明确检

查方式、时间、内容和整改、奖惩措施等内容,特别

是未明确工程安全防范的重点部位和危险岗位的检

查方式和方法,检查次数公司每月少于一次,项目部

每半月少于一次,班组每星期少于一次扣5分;

2.各种安全检查(包括备被检)未做到每次有记录,

对查出的事故隐患未做到定人、定时、定措施进行整

改,没有复查情况记录与整改回执单扣3分;

3.对重大事故隐患整改通知书有所列项目未如期完

成扣5分。

10

6

1.无安全教育制度扣5分;

2.新进企业厂工人未进行三级安全教育扣分;

3.无具体安全教育内容扣3分;

4.变换工种时未进行安全教育扣3分;

5.每有一人不懂本工种安全技术操作规程扣3分;

6.施工管理人员特别是法人代表和分管经理不按按

规定进行年度培训、考核或考核不合格的上岗扣5

分。

10 小计1-6项保证项目60

7 一

1.施工现场未建立班前安全活动制度扣5分;

2.班组未开展班前“三上岗”(上岗交底、上岗

检查、上岗教育)和班扣讲评扣5分;

3.班组班前活动和检查、讲评没有记录与考核

措施扣3分。

10

8 一

1.施工作业没有按实际情况配备特种作业人

员,建立特种作业人员花名册扣2分;

2.特种作业人员未经有关部门培训考试合格后

上岗扣5分;

3.特种作业人员未持证上岗和操作证上岗超期

使用扣3分;

10

9 一

1.工伤事故未按规定报告扣3分;

2.发生伤亡事故不按“四不放过”(事故原因

调查不清不楚放过,事故责任不明不放过,事

故责任者和群众未受到教育不放过,防范措施

不落实不放过)的原则进行调查处理扣5分;

3.未建立工伤事故档案扣2分。

10

10

1.无现场安全标志布置总平面图扣3分;

2.安全标志不按图建设,特别是主要施工部

位、作业点和危险区域及主要通道没有挂设相

关安全标志扣5分;

3.各种安全标志不符合国家《安全标志》

(GB2894-82)规定扣2分。

10

小计7-10项一般项目40 检查项目合计(1-10项)100

文明施工检查评分表

序号检查项目扣分标准应得

分数

扣减

分数

实得

分数

1 保

1.不全封闭的施工场地未设置便道扣3分;

2.便道不平整或堆放物料、机具扣2分;

3.未设置夜间照明和安全警示灯扣5分;

4.车道、便道与施工场地之间未设置1.8米高围挡扣

2分;

5.围挡材料不坚固、不稳定、不整洁、不美观扣3分;

6.围挡没有沿工地设置扣3分;

10

2 保

1.未建立值班制度,无专业人进行值班扣2分;

2.未设置值班室扣3分,位置不适宜扣2分;

3.进入施工现场不佩戴工作卡的扣3分;

4.企业标志未设置扣3分,位置不显眼扣2分,

未使用硬质材料扣2分。

10

3 保

1.大门口等处未做硬化处理扣2分;

2.施工现场道路不畅通、不平坦、不整洁、有散落物

扣2分;

3.无排水设施排水不通畅扣2分;

4.无妨止泥浆、污水、废水外流或赌赛下水道和排水

河道措施扣5分;

5.工地有积水,特别是便道有积水影响交通和行人安

全扣3分;

6.在易燃易爆等危险作业区没有挂禁止吸烟牌扣3

分,起重吊装作业无警戒标志、无专人禁戒扣3分。

10

4 保

1.材料、构件、料具不按总平面图布局堆放扣3分;

2.堆放未分门别类、悬挂标牌,标牌不统一制作,未

标明名称、品种、规格、数量,超高堆放和大型构件

堆放无稳定措施,影响安全扣3分;

3.不建立材料技术管理制度,仓库、工具间材料堆放

不整齐,易燃易爆物品不分类堆放,无专人负责扣3

分;

4.市区和重点工程施工现场未建立清扫制度并落实

到人,未做到工完料尽场地清,建筑垃圾不及时清运,

临时存放现场不集中堆放整齐、不悬挂牌、不用施工

机具和设备不及时出场扣3分。

10

5 保

宿

1.施工现场没有根据作业要设置职工宿舍,宿舍不集

中统一布置扣3分;

2.施工现场作业区与办公生活区没有明显划分,确因

场地狭窄不能划分的,没有可靠的隔离栏护措施扣3

分;

3.宿舍内无消防、防煤气中毒、防蚊虫叮咬措施扣3

分;

4.宿舍主体结构不安全,设施不完好,用钢管、毛竹

及竹片塔设简约公棚作宿舍(工期少于三个月的项目

允许塔设整洁的简易工棚作宿舍。)活动房塔设过二

层扣5分;

5.宿舍未建立完善的卫生管理制度,宿舍人员名单不

上墙,宿舍内不设置统一床铺和储物筐,室内脏、乱、

差扣2分;

6.宿舍内使用煤气灶、煤油炉、电饭煲、电炉、电炒

锅、热得快等器具扣5分;

7.宿舍周围环境不卫生、不安全的扣3分。

10

6

1.施工现场未建立健全消防责任制和管理制度扣5

分;

2.施工现场未配备足够灭火器和灭火器放置位置不

正确扣3分;

3.无动火审批手续和动火监护的扣5分;

4.易燃易爆物品堆放间、车工间、油漆间等防

火重点部位未建立必要的消防安全措施,未配

备专用的消防器材,消防器材无专人负责扣5

分。

10 小计1-6项保证项目60

7 一

1.生活区未给工人设置学习和娱乐场所的扣3

分;

2.未建立治安保卫制度的、责任未分解到人的

扣2分;

3.治安防范措施不利,常发生失盗事件的扣5

分。

8

8 一

1.大门口处或场内明显位置挂牌的“五牌一

图”,即工程概况牌、管理人员名单及监督电

话牌、消防保卫(防火责任)牌、安全生产牌、

文明施工牌和施工现场平面图,内容不全,缺

一项扣2分;

2.标牌不规范、不整齐的,扣2分;

3.施工现场没有合理悬挂安全生产宣传和警

示牌,标牌悬挂不牢固,特别是主要施工部位

和危险区及主要通道口没有针对性悬挂醒目

安全警示牌扣2分;

4.无宣传栏、读报栏、黑板报等,扣2分;

8

9 一

1.厕所不符合卫生要求,扣1分;

2.无厕所,随地大小便,扣3分;

3.无淋浴室或淋浴室不符合要求,扣2分;

4.食堂不符合卫生要求,扣2分;

5.无卫生责任制,扣3分;

6.不能保证供应卫生饮水的,扣3分;

7.生活垃圾末及时清理,未装容器,无专人管理的

扣2分;

8

10 一

1.无保健医药箱的扣2分;

2.施工现场未配备兼职急救人员或急救人员

未经卫生部门培训扣3分;

3.施工现场未开展卫生防病宣传教育的,扣3分;

8

11 一

1.无防粉尘、防噪音措施扣2分;

2.夜间未经许可施工的扣2分;

3.现场焚烧有毒、有害物质的扣4分;

4.未建立施工不扰民措施的扣2分。

8

施工用电检查评分表

序号检查项目扣分标准

应得

分数

扣减

分数

实得

分数

1 保

1.施工现场的外侧顶端边缘(含施工面械作业时最高限位)与外

电架空线路之间的安全距离小于下表所列数值的扣5分;

外电线路

电压

1KV

以下

1-10

KV

35-100

KV

154-220

KV

330-500

KV

最小安全

操作距离

(m)

4 6 8 10 15

2.施工现场的机动车道与外电架空线路交叉时,架空线路的最低

点与路面的垂直距离小于下表所列数值的扣10分;

外电线路电压1KV以下1-10KV 35KV

最小安全操作距离

(m)

6 7 7

3.对达不到上表中规定的最小安全距离,又不编制外电路线防护

方案,不采取防护措施和增设屏障、遮拦、围栏和保护网(防

护屏障用采用绝缘材料塔设)并悬挂醒目警告标志牌的扣10分;

4.外电线路与遮拦、屏障等防护设施之间的安全距离不小于下表

所列数值而强行施工的扣2分;

外线电路

电压

(KV)

1-3 6 10 35 60 110 220330 500

线路边线

至遮拦的

安全距离

(m)

0.95 0.95 0.95 1.15 1.35 1.75 2.65 4.5

线路边线

至网状防

护的安全

距离(m)

0.3 0.3 0.3 0.5 0.7 1.1 1.9 2.7 5

5.脚手架的上下斜道塔设在外电线路一侧的扣5分。

20

2 保

1.在施工现场专用的中性点直接接地的电力系统中必须采用

TN-S接零保护系统,不符合要求扣8分;

2.施工现场每一处重复接地的接地电阻值不大于10?,且不得少

于处(即总配电箱、线路的中间和末端处),重复接地线应与保

护零线相连,接地电阻每季度公司至少复测一次,现场每月检

测一次,不符合要求扣5分;

3.接地装置的接地线应采用二根以上导体,在不同点与接地体作

电气连接,垂直接地体应采用角钢、钢管或圆钢,不得采用螺

纹刚才,不符合要求扣5分;

4.保护零线应同工作接地线、配电室的零线或第一级漏电保护器

源侧的零线引出,保护零线应单独敷设,不得装设任何开关与

熔断器,保护零线应接至每一台用电设备的金属外壳(包括配

电箱),不符合要求扣5分;

5.保护零线的截面应不小于工作零线的截面,并使用统一标志的

绿/黄双色线,任何情况下不得将绿/黄双色线作负荷线,与电气

设备相连的保护零线应为截面不小于2.5mm的绝缘多股铜线,

不符合要求扣5分;

6.保护零线与电气设备连接应采用铜鼻子等可靠连接,不得采用

铰接,电气设备接线柱应镀锌或涂防腐油脂,工作零线和保护

零线在配电箱内应通过端子板连接,其中保护零线在其他地方

不得有接头,不符合要求扣5分;

7.统一施工现场的电气配备不得一部分作保护接零、一部分作保

护接地、不符合要求扣5分。

10

3 保

1.施工现场配电系统应设置总配电箱(屏)/分配电箱、开关箱,

实行三级配电、二级保护,分配电箱与开关箱的距离不得超过

30m,开关箱于控制的固定式用电设备的水平距离不得超过3m,

配电箱周围应有足够二人同时工作的空间和通道,不符合要求

扣5分;

2.开关箱应由从未级分配电箱配电,动力配电箱与照明配电箱分

别设置,不符合要求扣5分;

3.每台用电设备应有各自专用的开关箱,开关箱内严谨用同一个

电器直接接控制二台及二台以上用电设备(含插座),不符合要

求扣8分;

4.所有配电箱内应装设熔断器,统一漏电保护器的漏电动作,开

关箱漏电保护器的额定漏电动作电流不得大于30MA,手持式

电动工具的漏电保护器额定漏电动作电流不得大于15MA,额

定漏电动作时间均用小于0.1S,不符合要求扣5分;

5.配电箱进、出线应在箱底进出,并分路成束加PVC套管保护,

配电箱内的连接线用采用绝缘导线,排列整齐,不得有餐露带

电部分,箱内应设置负铜质的保护零线端子板和工作零线端子

板,不符合要求扣5分;

6.固定式配电箱安装高度底口距地面应大于1.3m,小于1.5m,

安装牢固,移动式配电箱安装高度底口距地面0.6m,小于1.5m,

有固定支架,不符合要求扣5分;

7.配电箱必须采用铁板制作,铁板厚度用大于1.5m,配电箱应

编号,表明其名称、用途、维修电工姓名,箱内应有配电系统

图、标明电器元件参数及分路名称,不符合要求扣10分;

8.配电箱门应配锁,有防雨、防砸措施,箱内应保持清洁,不得

有杂物,不符合要求扣5分;

9.所有配电箱、开关箱应每月进行检查、维修一次,不符合要求

扣5分。

20

4

1.施工现场照明用电应单独设置照明配电箱,箱内应设置隔离开

关、熔断器和漏电保护器,熔断器的熔断电流不大于30A,漏

电保护器的漏电动作电流应小于30MA,动作时间小于0.1S,

不符合要求扣3分

2.施工现场照明器具金属外壳需要保护接零必须使用三芯橡皮

护套电缆,严谨使用花线和护套线,导线不得随地拖拉或缠绑

在脚手架等设施构架上,不符合要求扣5分;

3.照明灯具的金属外壳和金属支架必须保护接零,不符合要求扣

5分;

4.室外灯具的安装高度应大于3m,室内灯具应大于2.4m,大功

率的金属卤化灯和钠灯应大于5m,不符合要求扣3分;

5.在下列情况下照明不采用36V以下安全电压扣5分;

(1)室内线路和灯具安装低于2.4m的;

(2)在潮湿和易接触及带电体的工作场所;

(3)使用手持照明灯具的;

6.在一个工作场所内,不得只装设局部照明,不符合要求扣2

分。

10 小计1-4项保证项目60

5 一

线

1.架空线必须设在专用电杆上,严谨架设在树木脚手架上。电杆

应采用混凝土或木杆,不得采用竹竿,木杆梢径不小于130mm,

不符合要求扣15分;

2.架空线路应装设横担、绝缘子并采用绝缘导线。绝缘铝线截面

不下雨16mm,绝缘铜线截面不小于10mm。档距不得大于35m,

线间距不得小于0.3m,横担间的最小垂直距离不得小于0.6m。

不符合要求扣3分;

3.架空线的相序排列为:和保护零线在同一横担架设时;面向负

荷从左侧起为L1、N、L2、L3、PE;动力照明线在两个横担上

下分别架设时,上层横担;面向负荷从左侧起为L1、L2、L3,

下层横担:面向负荷从左侧起为L1、L2、L3、N、PE,不符合

要求扣3分;

4.配线应分色(包括配电箱内连接),相线L1为黄色,L2为绿

色,L3为红色,工作零线N为黑色,保护零线PE为绿/黄双色,

不符合要求扣3分;

5.施工现场电缆干线应采用埋地或架设敷设,严谨沿地面明设、

随地拖拉或绑架在脚手架上,不符合要求扣3分;

6.电缆在室外直接埋地敷设的深度不得小于0.6m,在电缆上下

各均匀铺设不小于50mm的细沙然后覆盖硬质保护层,电缆接

头应设在地面上的接线盒内,架空敷设时,应沿墙壁或电杆设

置,并用绝缘子固定,严谨用金属裸线做绑线,橡皮电缆的最

大弧垂距地不得小于2.5m,不符合要求扣3分;

7.电缆穿越建筑物、道路和易受机械的场所,必须采取加设防护

套管等进行线路过路保护,不符合要求扣3分;

8.严谨采用四芯或三芯电缆外加一根电线代替五芯或四芯电缆,

违者扣10分;

9.电线必须符合有关规定,禁止使用老化电线,破皮的应进行包

扎或更换,不符合要求扣8分;

10.两台以上的变压器供电线路,两线路的端点距离应大于30m,

并没有禁示牌(不同变压器禁混接),不符合要求扣3分。

15

6 一

1.设备容量大于5.5KW的动力电路必须采用加设自动开关电器

或降压启动装置,不得采用手动电器直接控制,违者扣5分;

2.各种开关电器的额定值应与其控制用电设备的额定值相适应,

不符合要求扣5分;

3.熔丝用与设备容量相匹配,不得用多跟熔丝铰接代替一根熔

丝,每根熔丝的规定格应一致,严谨用其他金属代替熔丝违者

扣5分;

4.配电箱内的电器必须可靠完好,不得使用破损、不合格的电器,

不符合要求扣5分。

10

7 一

1.配电室内配电屏的正面操作通道宽度不小于1.5m,前面及两

侧操作通道不小于1m配电室的高度不小于3m,不符合要求扣

3分;

2.配电屏(盘)装设有功、无功电度表,电流、电压表,短路、

过负荷保护装置和漏电保护器,各配电线路编号并标明用途标

记,不符合要求扣3分;

3.配电室内有电工值班、维修制度、禁令标志牌,停送电必须专

人负责,不符合要求扣3分;

4.未设置砂箱等绝缘灭火器材料扣2分。

5

8

1.临时用电设备在5台及5台以上或设备总容量在50kw及50kw

以上的,必须编制临时用电施工组织设计,临时用电在5台及5

台以下或设备总容量在59kw一下的,应制定安全用电措施,不

符合要求扣8分;

2.临时用电施工组织设计内容包括、工程概况、用电负荷计算书、

确定导线截面和电器的类型、规格,电气平面图、立面图和接

线系统图,制定安全使用技术措施和电气防火措施;安全用电

技术措施内容包括:工程概况、用电负荷计算书、电气平面图、

立面图和系统图,电气防火措施,不符合要求扣3分;

3.临时用电施工组织设计必须由电气工程技术人员编制,企业

(公司级)技术负责人审批,有关部门批准盖章后实施,变更

临时用电施工组织设计必须由原编制者、审批者和审批部门同

意后实施,并补充有关资料图纸,不符合要求扣3分;

4.临时用电施工组织设计的编制者必须参与临时用电的验收工

作,不符合要求扣3分;

5.临地用电技术档案应有专人负责、各项验收、检查、测试、维

修记录内容真实填写详细、数据量化,不符合要求扣3分;

6.建立现场用电定期检查制度,做到施工现场每月检查一次,基

层公司每季度检查一次,对检查、检查中发现的不安全因素,

必须及时处理并履行复查验收手续,不符合要求扣3分;

10

小计5-8项一般项目40

检查项目合计1-8项100

土方工程施工安全检查评分表

序号检查项目扣分标准应得

分数

扣减

分数

实得

分数

1 保

1.基础施工无施工方案扣15分;

2.未合理确定挖槽断面和推土位置扣3分;

3.现场地下管线未正确表明或无实地交底记录扣5

分;

4.施工方案针对性差或者不能指导施工扣2分;

5.支护、井点降水、沉井下沉方案未经上级技术部门审批

各扣3分;

6.沟槽和基坑深度超过5米无专项施工方案或者方

案未经过审批的扣5分;

7.施工方案中未对沟槽、基坑、沉井施工时周边裂缝、沉降、

坍塌等情况进行事先预防措施的扣5分

20

2 保

1.基坑及周边未设置有效排水设施扣3分;

2.不合理使用井点降水造成坍塌,影响周围环境扣

3分;

3.井点安装不严密,或者使用不当造成滑裂等险情,井点

严重位移,扣10分;

4.对降水区域的建筑物,地上构筑物、或者地下管线未采

取保护措施的扣3分;

15

3 保

1.施工机械进场未验收的扣2分;

2.挖土作业或者调运作业时有人员进入作业半径

范围内扣2分;

3.作业机具位置不牢不正确扣3分;

4.不支撑的直槽挖深度超过下列规定扣5分

砂土和沙砾石≤1.0米;亚砂土及亚粘土≤1.25;

粘土≤1.5米;

5.井槽边坡未按施工方案设计要求放坡的扣5分;

6.沟槽内未采取有效排水措施扣5分;

7.掏洞挖土扣8分;

8.沉井下沉时混凝土强度应符合要求,下沉前抽出

垫木应

分区、依次、对称、同步进行,违反扣5分

15

4

1.支撑系统未作精度和稳定校核扣5分;

2.支撑形式应便于支设和拆除,并便于后续工序的

操作,横支撑不应妨碍下管和稳管,为了确保施工

安全管道尽可能采用工具式支撑代替木支撑,不符

合要求扣5分;

3.纵横支撑的水平和垂直间距超过规定扣5分;

4.钢板桩主要根据沟槽挖深选用,不合格的不准使

用,弯曲的钢板桩应经矫正后方可使用,不符合要

求扣5分;

5.钢板桩主要根据设计要求有足够的入土深度和

支护形式,不符合要求扣5分;

6.在支撑系统中,支撑结构发现弯曲、松动、霹雳、

位移扣5分,严重扣10分。

20 小计1-4项保证项目70

5 一

1.直径500米以上的管道严禁使用人压绳方法下

管,500米以下的管道人工下管应该有安全技术措

施。机械下管时应有专人指挥,起重机械沿沟槽开

行应有安全距离,避免沟槽坍塌,违反各项扣3分;

2.管节、沟槽上下传递工具及材料时,不得与槽壁支

撑及槽下的管道相互碰撞,发现一处碰撞扣3分;

3.沉井。沟槽上下传递工具及材料时,采用扔砖等

操作方法,每发现一处扣3分;

4.施工车辆和机械在沟槽边卸料,槽边无拦板挡模

等措施,每发现一处扣3分;

15

6 一

1.土方堆土距沟槽或基坑边小于1米,高度超过1.5

米扣5分

2.沿靠墙体堆土扣3分

3.堆土掩埋消防栓、雨水口、测量标志以及地下管道的井盖

和施工工具的扣2分

8

7

1.沟槽拆除支撑回填土时拆板程序和高度未按施

工规程施工扣3分

2.槽内禁止带水回填,发现一处扣3分

3.顶管50cm范围内禁止回填大于5cm砖块、石及

其他硬块,回填质量不符合压实质量要求的,发现一处不

合格扣2分

7

小计5-7项一般项目30

检查项目合计1-7项100

安全防护检查评分表

序号检查项目扣分标准应得

分数

扣减

分数

实得

分数

1 一

1.有一个不戴安全帽扣5分;

2.安全帽不符合标准的每发现一项扣1分;

3.不按规定标准佩戴安全帽的有一人扣1分。

10

2 一

外)

1.桥梁等高处作业的外侧未用密目安全网封闭影

响车辆、行人安全扣5分;

2.安全网规格、材质不符合要求扣5分;

3.安全网未取得建筑安全管理部门准用证扣5分。15

3 一

1.桥梁等高处作业每有一人未系安全带扣5分;

2.有一人安全带系挂不符合要求扣3分;

3.安全带不符合标准,每发现一条扣2分。

15

4 一

1.下窨井、管道、污水池、拆封头等危险场所作业,

不执行报批制度扣10分;

2. 下窨井、管道、污水池、拆封头等危险场所作

业,没有采取有效的安全措施,特别是防毒、防爆

措施或安全措施不落实各扣5分;

3.从事沥青操作不戴防毒口罩每发现一人扣1分;

4.从事其他有毒有害作业无个人防护措施每发现

一人扣1分

10

5 一

1.电气作业不戴绝缘手套扣5分;

2.电气作业不穿绝缘鞋扣5分;

3.高压电气操作无绝缘地毯扣5分;

4.管道内作业用行灯时不使用安全电压扣5分。

15

6 一

1.电焊、司炉以及接触明火、加热沥青作业不穿白

帆布工作服,不戴防灼手套,不戴防灼

脚盖或工作鞋,第一项扣2分,后两项各扣1分;

2.电焊作业不佩戴有色放护目镜扣12分。

10

7 一

1.接触粉尘作业不戴防护眼镜扣2分;

2.接触粉尘作业不戴防尘口罩扣3分。

10

8 一

根据操作工种规定,不穿工作服,不穿工作鞋,

不戴工作帽(长发不得外露),不戴工作手套各

扣5-10分

10

检查项目合计1-8项100

公路工程检查通报

公路工程检查通报

公路工程检查通报 【篇一:关于xx高速公路建设工程安全检查情况的通 报】 关于xx高速公路建设工程 安全检查情况的通报 xx高速公路建设工程各参建单位: 为贯彻落实领导重要指示精神,防止安全生产事故发生,根据市高指《关于进一步加强安全生产工作的紧急通知》精神,我司积极部署要求项目各参建单位立即开展安全生产自查自纠工作,并于8月3日-5日安办组织相关人员组成检查组对各参建单位自查自纠工作开展 情况进行抽查,现将抽查情况通报如下: 一、总体情况 本次共抽查5个参建单位,主要是对各类易燃、易爆物品管理检查;爆破作业的安全检查;桥梁、高边坡等安全隐患排查;起重机械设备、施工机具以及模板支架的检查;施工临时用电、高空安全防护、交通组织布控等事故易发多发的重点环节、关键部位进行抽查。 从抽查情况看,大部分参建单位均能够按照通知要求开展安全自查自纠工作,安全生产形势总体处于受控状态。 二、存在主要问题 (一)项目部持证专职安全员总体数量偏少,虽然上报的安全人员资质及数量符合相关要求,但绝大多数项目部专职安全员只有1-2个人,其余调任安排其他工作,人员数量严重不满足工程建设的实际需要。

(二)项目部对一线施工作业人员安全技术交底不到位,特别是对新进班组基本上没有进行安全技术交底,交底工作停留在书面上,流于形式,以致现场施工作业人员高空作业 没有系安全带或根本没有配发安全带、未戴安全帽及穿托鞋上班现象比比皆是。 (三)桥梁工程的防撞栏未及时施工,高空作业没有安全防护措施,高边坡安全防护措施不到位,存在安全隐患。 (四)未严格按照审批后的交通组织布置方案及高速交警、路政的指示实施交通组织布控工作,对破损、损坏、不具反光效果的交通布控设施未及时更换或清洗,专职安全员交通布控巡查力度、次数不足。 (五)项目部对工区的安全监管缺位,工区的安全工作出现无人监管的现象。 (六)个别参建单位对我司此次部署的开展安全生产自查自纠工作领导重视力度不足,上报的自查自纠材料没有实质内容,缺少检查人员、检查时间、发现主要问题、整改措施及要求、复查情况等内容。 (七)各参建单位没有很好地贯彻落实“一岗双责”的制度,通过层层签订安全生产目标责任书,使安全生产责任逐级分解,落实到岗,具体到人。 (八)项目监理单位安全监理工程师数量不符合要求,安全监管力度严重不足,特别对上级有关部门检查中发现的问题督促整改力度不足。 (九)高大模板工程施工不符合审批后的专项施工方案要求,普遍存在对高大模板这一重要危险源认识不足;专项施工方案内容不全,可实施性不强,特点不明,针对性不强;未做或未做好对模板施工队伍的技术交底,迁就班组的习惯作法或落后的施工方法;对施工过程的检测、验收内容不明确;脚手架不同程度存在立杆基础不符合要求,立杆步距、

建筑施工安全检查评分方法(正式)

编订:__________________ 审核:__________________ 单位:__________________ 建筑施工安全检查评分方 法(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-2766-74 建筑施工安全检查评分方法(正式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 1.1 建筑施工中安全检查评价,采用检查评分表的形式进行评价,分为安全管理、文明工地、脚手架、基坑支护与模板工程、“三宝”“四口”防护、施工用电、物料提升机与外用电梯、塔吊、起重吊装和施工机具共十项分项检查评分表和一张检查评分汇总表。 注:“三宝”系指安全帽、安全带和安全网。 “四口”系指通道口、预留洞口、楼梯口、电梯井口。 1.2 在安全管理、文明施工、脚手架、基坑支护与模板工程、施工用电、物料提升机与外用电梯、塔吊和起重吊装八项检查评分表中,设立了保证项目和一般项目,保证项目应是安全检查的重点和关键。 1.3 各分项检查评分表中,满分为100分。表中各检查项目得分应为按规定检查内容所得分数之和。

施工现场安全检查通报

施工现场安全检查通报 根据桥西区政府安全生产会议精神,在5月2日--4日对施工现场人员安全生产执行情况进行了安全大检查,检查情况如下: 1、现场施工人员大部分对安全生产及个人的安全防护比较重视,能够按规定要求配戴安全帽、安全带,但也有个别人对安全生产不重视,安全意识淡薄,在施工中不戴安全帽、安全带,通过检查发现,在安全生产中,执行安全规定最差的是抹灰工班组。每次检查都能发现不戴安全帽者。 2、在安全检查中现场施工人员不戴安全帽者,抹灰工7人,水工1人,电工3人,内外墙粉刷1人,二次结构1人,外墙保温不扣安全带2人。 以上情况希望引起各班组和个人的高度重视,要把安全生产放在首位,做到重视安全生产光荣,不重视安全生产可耻,在今后的安全生产中做执行安全生产纪律的模范,如在发现,将严肃处理。 项目部 二零一五年五月四日 施工现场安全检查通报 [篇2] 致:广州市管各建设、施工、监理企业 为强化各方安全生产责任主体的安全生产管理责任,及时发现、消除建筑施工现场各类安全隐患,有效防范各类安

全事故的发生,根据年初安全工作计划安排,结合市建委下发的《关于加强复工前建筑施工安全生产管理的通知》要求,我委组成安全生产检查组,于2015年3月20日至26日,对市管在建工程进行全数检查,现将检查情况通报如下: 一、检查基本情况 检查依据建设部《建筑施工安全检查标准》(jgj59-99)及相关标准、规范和近期我委关于建筑施工安全生产管理文件要求,对项目各方责任主体在岗履责情况,项目安全实体防护水平情况进行了检查,并对工程实体现场打分考评。 从检查情况来看,各方责任主体对安全生产检查较为重视:一是绝大多数建筑施工企业能按照市建委文件要求积极落实建设工程复工前安全检查工作,对现场危险性较大分部分项工程的塔吊、龙门架等设备进行分部分项检查、验收工作;检查中未发现属高支模、深基坑等危险性较大且确须专家论证的分部分项工程。二是监理企业项目总监理工程师能落实安全监理职责,督促施工企业项目部开展复工项目安全自查、验收工作,签署安全验收合格复工令。 此次共检查在建单位工程181项,其中基础工程16项,主体工程165项,涉及施工企业33家,监理企业11家,现场共查塔吊47台,龙门(井)架67台,钢管脚手架165项,对符合评分条件的165项单位工程进行了现场考核评分,合格率为65%,下发隐患整通知书15份,停工通知书9份,涉

建筑施工安全检查评分标准

建筑施工安全检查 评分标准 1 2020年4月19日

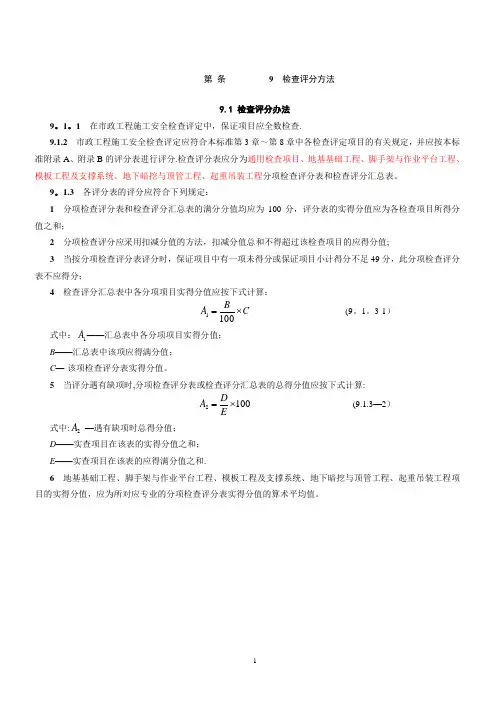

建筑施工安全检查评分标准 第一章总则 第1.0.1条为了科学地评价建筑施工安全生产情况,提高安全生产 工作的管理水平,预防伤亡事故的发生,实现安全检查工作的标准 化、规范化,特制定本标准。 第1.0.2条本标准主要采用安全系统工程原理,结合建筑施工中伤 亡事故规律,依据国家有关安全法规、条例、标准和规程而编制。 第1.0.3条本标准用于对建筑施工安全工作的检查和评价,供国 营、集体、中外合资等企业及其主管部门使用。 第1.0.4条本标准未包括的分部分项工程及安全生产内容,可由各 地根据实际情况拟定。 第二章安全检查分类及评分方法 第2.0.1条对建筑施工中易发生伤亡事故的主要环节、部位和工艺 等的完成情况做安全检查评价、采用检查评分表的形式,分为安全管理、外脚手架、“三宝”及“四口”防护、施工用电、龙门架与井字架、塔吊和施工机具等七项分项检查评分表和一张检查评分汇总表。注:“三宝”系指安全帽、安全带和安全网。 “四口”系指通道口、预留洞口、楼梯口、电梯井口。 第2.0.2条在安全管理、外脚手架、施工用电、龙门架与井字 架、塔吊等五项检查评分表中,设立了保证项目和检查项目,保证项 目是安全检查的重点和关键。 2 2020年4月19日

第2.0.3条各分项检查评分表中,满分为100分。表中各检查项目得 分为按规定检查内容所得分数之和。每张表总得分为各自表内各检查 项目实得分数之和。 第2.0.4条在检查评分中,遇有多个外脚手架、塔吊、龙门架与井 字架时,则该项得分为各单项实得分数的算术平均值。 第2.0.5条检查评分不得采用负值。各检查项目所扣分数总和不得 超过该项应得分数。 第2.0.6条在检查评分中,遇有保证项目中有一项不得分或保证项 目小计得分不足40分时,此检查评分表不得分。 第2.0.7条汇总表满分为100分。各分项检查表在汇总表中所占的 满分分值分别为:安全管理10分;外脚手架20分;“三宝”及“四口”防 护20分;施工用电20分;龙门架与井字架10分;塔吊10分;施工 机具10分。 × 汇总表总得分为表中各分项项目实得分数之和。 第 2.0.8条检查中遇有缺项的,得分按下列办法换算: 3

一季度建筑施工企业安全生产检查情况通报

一季度建筑施工企业安全生产检查情况通报 20xx年一季度建筑施工企业安全生产检查情况通报 市管各建设、施工、监理企业: 为强化各方安全生产责任主体的安全生产管理责任,及时发现、消除建筑施工现场各类安全隐患,有效防范各类安全事故的发生,根据年初安全安排,结合市建委下发的《关于加强复工前建筑施工安全生产管理 __》(建管20xx26号)文要求,我委组成安全生产检查组,于20xx年3月20日至26日,对市管在建工程进行全数检查,现将检查情况通报如下: 一、检查基本情况 检查依据 __《建筑施工安全检查标准》(jgj59-99)及相关标准、规范和近期我委关于建筑施工安全生产管理文件要求,对项目各方责任主体在岗履责情况,项目安全实体防护水平情况进行了检查,并对工程实体现场打分考评。 从检查情况来看,各方责任主体对安全生产检查较为重视:一是绝大多数建筑施工企业能按照市建委文件要求积极落实建设工程复工前安全检查工作,对现场危险性较大分部分项工程的塔吊、龙门架

等设备进行分部分项检查、验收工作;检查中未发现属高支模、深基坑等危险性较大且确须专家论证的分部分项工程。二是监理企业项目总监理工程师能落实安全监理职责,督促施工企业项目部开展复工项目安全自查、验收工作,签署安全验收合格复工令。 此次共检查在建单位工程181项,其中基础工程16项,主体工程165项,涉及施工企业33家,监理企业11家,现场共查塔吊47台,龙门(井)架67台,钢管脚手架165项,对符合评分条件的165项单位工程进行了现场考核评分,合格率为65%,下发隐患整通知书15份,停工通知书9份,涉及隐患83条,现隐患正在整改中。 二、存在主要问题 一是施工、监理企业虽进行复工前安全生产检查、督查工作,但实际效果较不理想,安全投入不足,现场存在较多常见隐患;二是部分施工、监理企业主要安全管理人员(项目经理、项目总监理工程师)不在岗,现场安全实体监管不到位(不在岗行为将近期另文公布,并录入缺岗数据库);三是安全生产管理资料不能随项目施工进度及时更新,安全检查简单、粗糙,缺乏真实性、可操作性;四是钢管脚手架基础不平、不实,无排水措施,连墙件偏少、内立杆与墙体间距过大,防护不严,脚手板设置不连续、铺设不牢等问题较为普遍;五是部分龙门(井)架防护门未定型化、标准化,接料平台及临边防护不

《建筑现场施工安全检查标准》JGJ

《建筑施工安全检查标准》 (JGJ59-99) 自1999-5-1起执行 目?录 ?? ?? ?? ?? ?? 前?言 根据建设部(98)建标工[便]第16号文的要求,标准编制组在广泛调查研究,认真总结实践经验,参考有关国际标准和国外先进标准,并广泛征求意见基础上,制定了本标准。 本标准的主要技术内容是:1.总则;2.检查分类及评分方法;3.检查评分表。修订的主要技术内容是增加了文明施工、基坑支护、模板工程、外用电梯和起重吊装五部分检查表。 本标准由建设部建筑安全标准技术归口单位北京中建建筑科学技术研究院归口管理,授权由建设部建筑管理司负责具体解释。 本标准负责具体解释单位是:建设部建筑管理司(地址:北京西郊百万庄三里河路9号,邮政编码:100835)。 本标准主编单位:天津建工集团总公司 本标准参编单位:中国工程标准化协会施工安全专业委员会、上海市建设工程安全监督总站、哈尔滨市建设工程安全监察站、嘉兴市建筑安全监督站、杭州市建筑工程安全监督站、深圳市施工安全监督站、北京建工集团、山西省建筑安全监督站。 本标准主要起草人名单:秦春芳刘嘉福戴贞洁丁传波姜敏关海欧戴宝荣夏静姚天玮孙锦强叶松荣唐伟康琮 1999年2月 1总?则 1.0.1为了科学地评价建筑施工安全生产情况,提高安全生产工作和文明施工的管理水平,预防伤亡事故的发生,确保职工的安全和健康,实现检查评价工作的标准化、规范化,制定本标准。 1.0.2本标准适用于建筑施工企业及其主管部门对建筑施工安全工作的检查和评价。 1.0.3本标准主要采用安全系统工程原理,结合建筑施工中伤亡事故规律,依据国家有关法律法规、标准和规程而编制。 1.0.4在按本标准检查时,除应符合本标准外,尚应符合国家现行有关强制性标准的规定。 2检查分类及评分方法 2.0.1对建筑施工中易发生伤亡事故的主要环节、部位和工艺等的完成情况做安全检查评价时,应采用检查评分表的形式,分为安全管理、文明工地、脚手架、基坑支护与模板工程、“三

2020年《建筑施工安全检查标准》JGJ59-2011

2020年《建筑施工安全检查标准》JGJ59-2011 目录 ? 1. 总则; ? 2. 术语; ? 3. 检查评定项目; ? 4. 检查评分办法; ? 5. 检查评定等级以及相关附录。 ? ? 1. 增设“术语”章节; ? 2. 增设“检查评定项目”章节; ? 3. 将原“检查分类及评分方法”一章调整为“检查评分方法”和“检查评定等级”两个章节,并对评定等级的划分标准进行了调整; ? 4. 将原“检查评分表”一章调整为附录; ? 5. 将“建筑施工安全检查评分汇总表”中的项目名称及分值进行了调整; ? 6. 删除“挂脚手架检查评分表”、“吊篮脚手架检查评分表”; ?7. 将“‘三宝’、‘四口’防护检查评分表”改为“高处作业检查评分表”,并新增移动式操作平台和悬挑式钢平台的检查内容; ?8. 新增“碗扣式钢管脚手架检查评分表”、“承插型盘扣式钢管脚手架检查评分表”、“满堂脚手架检查评分表”、“高处作业吊篮检查评分表”; ?9. 依据现行法规和标准对检查评分表的内容进行了调整。 ?10.增加了强制性条文。 ? 标准的主要章节

? 1 总则 ? 2 术语 ? 3 检查评定项目 ? 3.1 安全管理 ? 3.2 文明施工 ? 3.3 扣件式钢管脚手架 ? 3.4 门式钢管脚手架 ? 3.5 碗扣式钢管脚手架 ? 3.6 承插型盘扣式钢管脚手架 ? 3.7 满堂脚手架 ? 3.8 悬挑式脚手架 ? 3.9 附着式升降脚手架 ? 3.10 高处作业吊篮 ? 3.11 基坑工程 ? 3.12 模板支架 ? 3.13 高处作业 ? 3.14 施工用电 ? 3.15 物料提升机 ? 3.16 施工升降机 ? 3.17 塔式起重机 ? 3.18 起重吊装 ? 3.19 施工机具 ? 4 检查评分方法 ? 5 检查评定等级 ?附录A 建筑施工安全检查评分汇总表 ?附录B 建筑施工安全分项检查评分表 ?本标准用词说明 ?引用标准名录 ?附:条文说明 安全管理检查评分表保证项目(2011版) 安全生产责任制(10分): ?未建立安全生产责任制,扣10分 ?安全生产责任制未经责任人签字确认,扣3分 ?未备有各工种安全技术操作规程,扣2~10分 ?未按规定配备专职安全员,扣2~10分 ?工程项目部承包合同中未明确安全生产考核指标,扣5分?未制定安全生产资金保障制度,扣5分 ?未编制安全资金使用计划或未按计划实施,扣2~5分 ?未制定伤亡控制、安全达标、文明施工等管理目标,扣5分?未进行安全责任目标分解,扣5分 ?未建立对安全生产责任制和责任目标的考核制度,扣5分

建筑施工安全检查评分方法

建筑施工安全检查评分方法 1.1 建筑施工中安全检查评价,采用检查评分表的形式进行评价,分为安全管理、文明工地、脚手架、基坑支护与模板工程、“三宝”“四口”防护、施工用电、物料提升机与外用电梯、塔吊、起重吊装和施工机具共十项分项检查评分表和一张检查评分汇总表。 注:“三宝”系指安全帽、安全带和安全网。 “四口”系指通道口、预留洞口、楼梯口、电梯井口。 1.2 在安全管理、文明施工、脚手架、基坑支护与模板工程、施工用电、物料提升机与外用电梯、塔吊和起重吊装八项检查评分表中,设立了保证项目和一般项目,保证项目应是安全检查的重点和关键。 1.3 各分项检查评分表中,满分为100分。表中各检查项目得分应为按规定检查内容所得分数之和。每张表总得分应为各自表内各检查项目实得分数之和。 1.4 在检查评分中,遇有多个脚手架、塔吊、龙门架与井字架等时,则该项得分应为各单项实得分数的算术平均值。 1.5 检查评分不得采用负值。各检查项目所扣分数总和不得超过该项应得分数。 1.6 在检查评分中,当保证项目中有一项不得分或保证项目小计得分不足40分时,此检查评分表不应得分。 1.7 汇总表满分为100分。各分项检查表在汇总表中所占的满分分值应分别为:安全管理10分、文明施工20分、脚手架10分、基坑支护与模板工程10分、“三宝”、“四口”防护10分、施工用电10分、物料提升机与外用电梯10分、塔吊10分、起重吊装5分和施工机具5分。在汇总表中各分项项目实得分数应按下式计算:

在汇总表中各分项目实得分数=汇总表中该项应得满分分值×该项检查评分表实得分数/100 1.8 检查中遇有缺项时,汇总表总得分应按下式计算: 遇有缺项时汇总表总得分=实查项目在汇总表中按各对应的实得分值之和/实查项目在汇总表中应得满分的分值之和×100 1.9 多人对同一项目检查评分时,应按加权评分方法确定分值。权数的分配原则应为:专职安全人员与其他人员:专职安全人员的权数为0.6,其他人员的权数为0.4。 1.10 建筑施工安全检查评分,应以汇总表的总得分及保证项目达标与否,作为对一个施工现场安全生产情况的评价依据,分为优良、合格、不合格三个等级。 1 优良 保证项目分值均应达到规定得分标准,汇总表得分值应在80分及其以上; 2 合格 (1)保证项目分值均应达到规定得分标准,汇总表得分值应在70分及其以上; (2)有一分表未得分,但汇总表得分值必须在75分及其以上; (3)当起重吊装检查评分表或施工机具检查评分表未得分,但汇总表得分值在80分及其以上。 3 不合格 (1)汇总表得分值不足70分; (2)有一分表未得分,且汇总表得分在75分以下;

安全生产施工检查通报

安全生产、施工检查通报 分公司各项目部: 根据分公司徐经理的指示,于2004年7月23日上午由凤岭项目部经理谢灏带队对分公司的所属项目部工地的安全生产、文明施工及雨季施工情况进行了较全面检查,现将各工地检查情况通报如下:…… 一、丰业国际城工地: 安全方面: 1、宿舍内照明电线未按施工现场临时用电的规范施工,线路都未穿PVC管,插座未固定,走道灯泡未加安全防护罩。个别地方还使用副套线,此电线施工现场是禁用材料,乱接乱拉现象严重,有的电线直接套在床铺钢管上很危险。 2、配电箱、开关箱出线口的电线未作任何防护,此处必须套管保护电线。 3、个别配电箱,开关箱的质量太差,不符合规范要求。 4、个别机械设备未做到“一机一闸一保护”的要求。严禁用同一个开关电器直接控制二台及二台以上用电设备(含插座)。 5、东边进入工地处未作任何防护,此处应及时设置防护棚,防止物体打击事故发生。 6、工地局部地方防护不到位,如职工宿舍走道未防护好及地下室的井、洞口防护不严密。 、预留洞口、井等处未挂任何警示牌。7.

8、上人通道未按标准塔设。 9、拆模未按施工程序施工,拆模后悬吊的模板、木方较多,造成安全隐患。 10、钢筋冷拉场地严重违反强制性条款,未作任何防护,最危险。 11、架工高空作业不系安全带。 12、楼梯不跟楼层施工同步进行。 13、现场作业人员个别不戴安全帽。不扣安全帽带的现象较普遍。 二、凤岭小区工地: 1、住宅楼16楼原防护后,因砌体拆除砌体完后未及时防护好。 2、外架七楼以下的材料及建筑垃圾未清理,容易造成物体打击事故发生。 3、进入工地施工的个别作业人员不戴安全帽。 文明施工 一、丰业国际城工地 1、职工宿舍的床铺乱罢乱放,没有一个统一标准罢放整齐。 2、宿舍的卫生太差、脏,生活用品罢放很乱。 3、整个施工现场文明施工太差,看着很乱,拆模材料不归堆,满场地都是材料。 4、企业形象未按公司、局和总公司的要求布置,新工地应按总公司和局新的企业形象布置。 5、大门进口处五牌一图搞坏了,很难看,应保护好。 形象刷油漆。大部分用电符号倒贴在CI、配电箱、开关箱外壳未按6.

建筑施工安全检查标准解读

一、总体结构变化 老标准的目次为: 1 总则 2 检查分类及评分方法 3 检查评分表 条文说明 新标准的目次为: 1、总则 (7) 2、术语 (8) 3、检查评定项目 (9) 3.1 安全管理 (9) 3.2 文明施工 (10) 3.3 扣件式钢管脚手架 (12) 3.4 门式钢管脚手架 (13) 3.5 碗扣式钢管脚手架 (14) 3.6 承插型盘扣式钢管脚手架 (16) 3.7 满堂脚手架 (17) 3.8 悬挑式脚手架 (18) 3.9 附着式升降脚手架 (19) 3.10 高处作业吊篮 (20) 3.11 基坑工程 (22) 3.12 模板支架 (23) 3.13 高处作业 (24) 3.14 施工用电 (26) 3.15 物料提升机 (27) 3.16 施工升降机 (29) 3.17 塔式起重机 (30) 3.18 起重吊装 (32) 3.19 施工机具 (33) 4 检查评分方法 (35) 5 检查评定等级 (36) 附录A 建筑施工安全检查评分汇总表 (37) 附录B 建筑施工安全分项检查评分表 (38) 本标准用词说明 (70) 引用标准名录 (71) 附:条文说明 (72) 从目次对比看本标准修订的主要技术内容是:1. 增设“术语”章节;2. 增设“检查评定项目”章节;3. 将原“检查分类及评分方法”一章调整为“检查评分方法”和“检查评定等级”两个章节,并对评定等级的划分标准进行了调整;4. 将原“检查评分表”一章调整为附录;5. 将“建筑施工安全检查评分汇总表”中的项目名称及分值进行了调整;6. 删除“挂脚手架检查评分表”、“吊篮脚手架检查评分表”;7. 将“‘三宝’、‘四口’防护检查评分表”改为“高处作业检查评分表”,并新增移动式操作平台和悬挑式钢平台的检查内容;8. 新增“碗扣式钢管脚手架检查评分表”、“承插型盘扣式钢管脚手架检查评分表”、“满堂脚手架检查评分表”、“高处作业吊

建筑工程施工安全检查评分表

建筑工程施工安全检查评分表 1

3检查评分表 1、建筑施工安全检查评分汇总表是对十个分项检查结果的汇总,利用汇总表得分,来确定总体系统的安全生产工作情况。各 分项检查表具体的得分分值在中说明。 2、安全管理检查评分表是考核施工中安全管理工作的,在事故类别分析中没有分析安全管理工作,但管理不善是造成伤亡事故的主要原因之一。在我们分析的事故中有89%都不是因技术解决不了造成的,都因违章所致。其中由于没有安全技术措施、缺乏安全技术知识、不作安全技术交底、安全生产责任制不落实、违章指挥、违章作业造成的。因此,把管理工作中的关键部分列为保证项目,保证项目能够做好,整体的安全工作也就有保证了。一般在较大的工地应该设安全人员,主要任务是负责施工现场安全工作的监督检查,施工现场应实行目标管理,制定总的安全目标(如伤亡事故控制目标、安全达标、文明施工目标)年、月都要制定达标计划,进行目标分解到人,责任落实,考核到人。表中专业性较强的项目要单独编制专项安全技术措施,主要指:脚手架工程、施工用电、基坑 支护、模板工程、起重吊装作业、塔吊、物料提升机及其它垂直 2

运输设备。专职安全员应按建设部的规定,每年集中培训40学时,经考试合格才能上岗。施工管理人员按建设部规定每年也要进行安全培训。 3、文明工地检查评分表。按照167号国际劳工公约<施工安全与卫生公约>的要求,施工现场不但应该做到生产安全不发生事故,同时还应做到文明施工,整齐有序,把过去建筑施工以”脏、乱、差”为主要特征的工地,发迹为城市文明的”窗口”。针对我们建筑工地存在的管理问题,请如工地不转挡、现场布局不执行总平面布置、垃圾乱堆乱倒、潮水横流、施工人员住宿在正在施工的建筑物内,既混乱又不安全以及高层建筑施工中的消防问题等,为此文明施工检查评分表中将现场围挡、封闭管理,施工场地,材料堆放、现场住宿、现场防火、列为保证项目作为检查重点。对必要的生活卫生设施如食堂、厕所、饮水、保健急救险和施工现场标牌,即工程概况牌、管理人员名单及监督电话牌、消防防保卫牌、安全生产牌、文明施工牌和施工现场平面图等到五牌一图治安综合治理、社区服务等项也是施工现场做到文明工地的重要工作,列为检查表的一般项目。表中凡是”不符合卫生要求”的条款均以国家及当地卫生部门颁发的有关规定、标准为依据。高层建筑是指30米以上的建筑物,要随层做消防水源管道,用2寸立管,设加压泵,每层留有消防水源接口。 4、脚手架是建筑施工的主要设施,从脚手架上坠落的事故 3

施工现场安全通报.doc

施工现场安全通报 为了落实施工现场的安全,对施工现场进行检查,那么检查之后就会需要进行通报,下面我给大家带来施工现场安全通报范文,供大家参考! 施工现场安全通报范文一 各市(州)、县(市)建委(住房城乡建设局),长白山管委会住房和城乡建设局: 根据《关于开展全省建筑施工安全生产督查工作的通知》(吉建安〔20xx〕8号)的要求,省厅于20xx年4月16日至4月23日分四个检查组对全省8个市(州)和15个县(市)施工现场安全生产情况进行了督查。现将督查情况通报如下: 一、基本情况 各市(州)、县(市)建设行政主管部门高度重视建筑施工安全生产工作,各地区传达了有关安全生产工作的文件和会议精神,及时召开了专题工作会议,认真研究和部署安全生产工作,组织企业开展自查自纠,跟踪整改。通过检查,施工企业各方主体责任得到进一步落实,安全生产管理力度得到了进一步增强。 截止目前,此次安全生产大检查共检查了38个施工现场,检查总建筑面积达300多万平方米,发现隐患210处,停工整改项目6个,下达责令改正通知书 5个。 其中,长春建工集团吉泽建设有限公司承建的四平三达生态城开发有限公司蔚蓝之都D7#、C1#、C2#楼工程、吉林省兴达建设有限公司承建

的泓政天下2#、3#楼工程、姜堰市正发建筑安装工程有限公司白城分公司承建的金碧乐府工程13#楼工程、吉林省隆源建设公司承建的松原市馨三百综合楼工程、长春建工新吉润建设有限公司承建的南岸天城国际59#楼工程、通化东宝建筑工程有限公司承建的东宝集团通化生物科技园工程存在严重的安全隐患,对以上建筑施工现场已作出停工整改的处罚决定。 二、存在的问题 (一)施工企业对安全工作重视程度不够,责任落实不到位,普遍存在"重生产轻安全"的错误思想认识。企业缺乏对施工现场的管理,对现场存在的安全隐患未能做到及时整改,致使小隐患酿成大问题。企业三级安全培训教育普遍不到位,有的走形式、走过场,不能做到教育到人。施工现场作业人员缺乏安全意识,不能及时发现安全隐患,更不能有效预防。 (二)监理单位对现场安全管理严重缺失,监理人员安全业务普遍不熟悉,监管不到位。监理对专项施工方案审查不严格,有的甚至不审查就签字;对施工现场存在的人员不到位、人证不符等现象视而不见,对现场施工中各种安全隐患不能及时提出整改要求,有的虽下发了整改通知单,但企业是否整改到位也不能及时督促和检查。 (三)施工现场文明施工不达标,没有按相关要求设置标志牌,"五牌一图"不规范。施工现场管理混乱,各类区域划分不明显,材料堆放比较乱,很多现场道路没有硬化。 (四)施工现场管理人员与投标人员不相符,项目经理等管理人员经常不在现场。特种作业人员不足,工种配备不全,存在人证不符的现象。 (五)施工现场脚手架、起重设备、临时用电、小型机具、模板支撑

建筑施工安全检查标准检查表

建筑施工安全检查标准(JGJ59-99) 1 总则 1.0.1 为了科学地评价建筑施工安全生产情况,提高安全生产工作和文明施工的管理水平,预防伤亡事故的发生,确保职工的安全和健康,实现检查评价工作的标准化、规范化,制定本标准。 1.0.2 本标准适用于建筑施工企业及其主管部门对建筑施工安全工作的检查和评价。 1.0.3 本标准主要采用安全系统工程原理,结合建筑施工中伤亡事故规律,依据国家有关法律法规、标准和规程而编制。 1.0.4 在按本标准检查时,除应符合本标准外,尚应符合国家现行有关强制性标准的规定。 2 检查分类及评分方法 2.0.1 对建筑施工中易发生伤亡事故的主要环节、部位和工艺等的完成情况做安全检查评价时,应采用检查评分表的形式,分为安全管理、文明工地、脚手架、基坑支护与模板工程、“三宝”“四口”防护、施工用电、物料提升机与外用电梯、塔吊、起重吊装和施工机具共十项分项检查评分表和一张检查评分汇总表。 注:1.“三宝”系指安全帽、安全带和安全网。 2.“四口”系指通道口、预留洞口、楼梯口、电梯井口。 2.0.2 在安全管理、文明施工、脚手架、基坑支护与模板工程、施工用电、物料提升机与外用电梯、塔吊和起重吊装八项检查评分表中,设立了保证项目和一般项目,保证项目应是安全检查的重点和关键。

2.0.3 各分项检查评分表中,满分为100分。表中各检查项目得分应为按规定检查内容所得分数之和。每张表总得分应为各自表内各检查项目实得分数之和。 2.0.4 在检查评分中,遇有多个脚手架、塔吊、龙门架与井字架等时,则该项得分应为各单项实得分数的算术平均值。 2.0.5 检查评分不得采用负值。各检查项目所扣分数总和不得超过该项应得分数。 2.0.6 在检查评分中,当保证项目中有一项不得分或保证项目小计得分不足40分时,此检查评分表不应得分。 2.0.7 汇总表满分为100分。各分项检查表在汇总表中所占的满分分值应分别为:安全管理10分、文明施工20分、脚手架10分、基坑支护与模板工程10分、“三宝”、“四口”防护10分、施工用电10分、物料提升机与外用电梯10分、塔吊10分、起重吊装5分和施工机具5分。在汇总表中各分项项目实得分数应按下式计算2.0.9 多人对同一项目检查评分时,应按加权评分方法确定分值。权数的分配原则应为:专职安全人员与其他人员:专职安全人员的权数为0.6,其他人员的权数为0.4。 2.0.10 建筑施工安全检查评分,应以汇总表的总得分及保证项目达标与否,作为对一个施工现场安全生产情况的评价依据,分为优良、合格、不合格三个等级。 1.优良 保证项目分值均应达到第2.0.6条规定得分标准,汇总表得分值应在80分及其以上; 2.合格 1)保证项目分值均应达到第2.0.6条规定得分标准,汇总表得分值应在70分及其以上; 2)有一分表未得分,但汇总表得分值必须在75分及其以上; 3)当起重吊装检查评分表或施工机具检查评分表未得分,但汇总表得分值在80分及其以上。

建筑工程安全生产大检查情况通报

建筑工程安全生产 大检查情况汇报 根据号文件精神, 于近期组织专班对区的在建工程进行了一次安全生产大检查。现将有关情况汇报如下: 一、基本情况: 此次共检查项在建工程,其中基础施工项、主体施工项、装饰施工项,检查中发出隐患整改通知书份,停工通知份。重点检查了工程坍塌、塔吊倾倒和高处坠落的预防情况;施工现场动火、用电、消防及预防中毒制度和措施落实情况;施工现场深基坑、脚手架、防护设施、大型起重设备安全状况;开工前对施工作业人员的安全教育。 通过此次检查进一步增强了施工企业的安全意识,强化了现场安全防护措施。大多数现场的安全管理目标明确,许多项目部充分利用现场条件,积极开展宣传活动,完善各种安全生产标志牌,特别是进一步完善重大危险源警示牌。现场临时用电实行三级配电两级保护(TN-S接零系统)。脚手架搭设与验收符进一步完善。“三宝”、“四口”的防护得到加强。塔吊、施工电梯等起重设备使用前均进行检测验收,操作人员持证上岗。基坑与模板工程施工方案明确。施工机

具如:平刨、圆盘电锯、钢筋机械、电焊机、搅拌机等机具安全使用与管理得到加强。 在检查中发现施工现场存在重大安全隐患和逾期未整改,我们及时下达停工通知书。对下发书面整改的项目我们进行了重点复查。针对项目中存在超过一定规模危险性较大的分部分项工程,其专项方案,如:高大模板、悬挑脚手架,我们及时督促施工单位按照规定组织召开专家论证会。 二、存在的主要问题: 1、施工现场的“三宝”、“四口”防护不足。少数施工人员进入施工现场未戴安全帽。部分项目阳台、作业层临边无防护,施工层的水平安全网滞后主体主体施工。局部楼层临边与脚手架内立杆间距较大造成防护盲区。 2、现场模板搭设与方案不符。部分项目在混凝土现浇板施工中模板支撑纵横向拉接不足,立杆底部五垫板。部分立柱搭设不规范,立柱通过横杆传力。 3、少数现场监理安全监管力度较弱。未有效履行监理安全职责,在整改过程中对未消除安全隐患的部位签署与事实不相符的结论。 4、安全管理资料不能与工程进度做到同步、准确、齐全。部分单位虽有责任制,但落实情况不好。 三、下一步工作: 1、强化施工现场的“三宝”、“四口”的管理与防护。督

建筑施工安全检查标准(JGJ59-2011)(附条文说明)

UDC 中华人民共和国行业标准 J G J P JGJ59—2011 备案号:J1334-2011 建筑施工安全检查标准 Standard for construction safety inspection 2011—12—07 发布 2012— 07 —01实施 中华人民共和国住房和城乡建设部 发 布

中华人民共和国行业标准 建筑施工安全检查标准 Standard for construction safety inspection JGJ59-2011 J1334-2011 批准部门:中华人民共和国住房和城乡建设部 实施日期:2012 年 7 月 1 日 中国建筑工业出版社 2011 北京

前言 根据住房和城乡建设部《关于印发<2009年工程建设标准规范制订、修订计划>的通知》(建标[2009]88号)的要求,标准编制组经广泛调查研究,认真总结实践经验,参考有关国际标准和国外先进标准,并在广泛征求意见的基础上,修订本标准。 本标准的主要技术内容是:1. 总则;2. 术语;3. 检查评定项目;4. 检查评分方法;5. 检查评定等级。 本标准修订的主要技术内容是:1. 增设“术语”章节;2. 增设“检查评定项目”章节;3. 将原“检查分类及评分方法”一章调整为“检查评分方法”和“检查评定等级”两个章节,并对评定等级的划分标准进行了调整;4. 将原“检查评分表”一章调整为附录;5. 将“建筑施工安全检查评分汇总表”中的项目名称及分值进行了调整; 6. 删除“挂脚手架检查评分表”、“吊篮脚手架检查评分表”; 7. 将“‘三宝’、‘四口’防护检查评分表”改为“高处作业检查评分表”,并新增移动式操作平台和悬挑式钢平台的检查内容; 8. 新增“碗扣式钢管脚手架检查评分表”、“承插型盘扣式钢管脚手架检查评分表”、“满堂脚手架检查评分表”、“高处作业吊篮检查评分表”; 9. 依据现行法规和标准对检查评分表的内容进行了调整。 本标准中以黑体字标志的条文为强制性条文,必须严格执行。 本标准由住房和城乡建设部负责管理和对强制性条文的解释,由天津市建工工程总承包有限公司负责具体技术内容的解释。在执行过程中如有意见或建议,请寄送天津市建工工程总承包有限公司(地址:天津市新技术产业园区华苑产业区开华道1号,邮政编码:300384)。 本标准主编单位:天津市建工工程总承包有限公司 中启胶建集团有限公司 本标准参编单位:中国建筑业协会建筑安全分会 中国工程建设标准化协会施工安全专业委员会 天津市建设工程质量安全监督管理总队 天津一建建筑工程有限公司 天津二建建筑工程有限公司 天津三建建筑工程有限公司 上海市建设工程安全质量监督总站 陕西省建设工程质量安全监督总站

建筑施工安全检查评分方法

建筑施工安全检查评分法 1.1 建筑施工中安全检查评价,采用检查评分表的形式进行评价,分为安全管理、文明工地、脚手架、基坑支护与模板工程、“三宝”“四口”防护、施工用电、物料提升机与外用电梯、塔吊、起重吊装和施工机具共十项分项检查评分表和一检查评分汇总表。 注:“三宝”系指安全帽、安全带和安全网。 “四口”系指通道口、预留洞口、楼梯口、电梯井口。 1.2 在安全管理、文明施工、脚手架、基坑支护与模板工程、施工用电、物料提升机与外用电梯、塔吊和起重吊装八项检查评分表中,设立了保证项目和一般项目,保证项目应是安全检查的重点和关键。 1.3 各分项检查评分表中,满分为100分。表中各检查项目得分应为按规定检查容所得分数之和。每表总得分应为各自表各检查项目实得分数之和。 1.4 在检查评分中,遇有多个脚手架、塔吊、龙门架与井字架等时,则该项得分应为各单项实得分数的算术平均值。 1.5 检查评分不得采用负值。各检查项目所扣分数总和不得超过该项应得分数。 1.6 在检查评分中,当保证项目中有一项不得分或保证项目小计得分不足40分时,此检查评分表不应得分。 1.7 汇总表满分为100分。各分项检查表在汇总表中所占的满分分值应分别为:安全管理10分、文明施工20分、脚手架10分、基坑支护与模板工程10分、“三宝”、“四口”防护10分、施工用电10分、物料提升机与外用电梯10分、塔吊10分、起重吊装5分和施工机具5分。在汇总表中各分项项目实得分数应按下式计算:

在汇总表中各分项目实得分数=汇总表中该项应得满分分值×该项检查评分表实得分数/100 1.8 检查中遇有缺项时,汇总表总得分应按下式计算: 遇有缺项时汇总表总得分=实查项目在汇总表中按各对应的实得分值之和/实查项目在汇总表中应得满分的分值之和×100 1.9 多人对同一项目检查评分时,应按加权评分法确定分值。权数的分配原则应为:专职安全人员与其他人员:专职安全人员的权数为0.6,其他人员的权数为0.4。 1.10 建筑施工安全检查评分,应以汇总表的总得分及保证项目达标与否,作为对一个施工现场安全生产情况的评价依据,分为优良、合格、不合格三个等级。 1 优良 保证项目分值均应达到规定得分标准,汇总表得分值应在80分及其以上; 2 合格 (1)保证项目分值均应达到规定得分标准,汇总表得分值应在70分及其以上; (2)有一分表未得分,但汇总表得分值必须在75分及其以上; (3)当起重吊装检查评分表或施工机具检查评分表未得分,但汇总表得分值在80分及其以上。 3 不合格 (1)汇总表得分值不足70分; (2)有一分表未得分,且汇总表得分在75分以下;

安全检查通报格式

安全检查通报格式 安全检查通报格式范文一各分局、超限超载检测站,局直单位: 为认真贯彻落实安全第一、预防为主、综合治理的方针,加强全市公路系统安全生产监督管理工作,9月26日~9月29日,市局组织对各分局、治超站、材料站、市局机关、翰林金环大酒店进行了第三季安全生产管理工作检查。通过此次检查,检查组认为:各单位在第三季度的安全生产工作中做了大量的工作,也取得了一定的成绩,现就检查情况通报如下: 一、基本情况 1、各单位能够健全完善各项应急预案和安全生产制度,检修保养各类车辆,准备好应急设备和应急物资,做好应急准备,建立了24小时值班制度、领导带班制度、巡查制度和安全生产事故报告制度,确保了信息畅通,应急管理措施得力。 2、各单位高度重视安全生产工作,牢固树立安全第一、预防为主、综合治理的工作理念,组织人员对所辖区域内的国省道、重要县道、道班、桥涵及在建工程项目进行安全生产大检查,加大了监督检查力度,杜绝各种违章行为、违章作业,有效地消除了存在的安全隐患。 3、山闵路改建工程各项目部能够加强工程现场施工安全管理,按照施工程序和操作要求做好安全生产工作,做好

岗前培训和技术、安全交底工作,设置好施工安全标志和警示标志,落实持证上岗制度,坚持安全人员现场巡查、维护交通工作保障施工路段行车安全。 4、治超站执法人员增强了安全防范意识,治超站运行安全有序。 5、各单位防火、防盗工作落实到位。 二、存在的问题 1、埇桥分局标志有缺损、遮挡现象,个别重要县道存在坑槽等重要病害,局部路面有堆积物和打场晒粮现象。 2、萧县分局官栾路未见施工公示牌或公告,标志有缺损、遮挡现象,个别路段有打场晒粮、存在堆积物现象。 3、砀山分局局部路面有堆积物、标志缺损、有遮挡现象,路基有雨冲刷影响路面。 4、翰林金环大酒店对省市督办的隐患未按时整改到位,在办公楼又发现如下问题:部分消防应急灯损坏、楼道口感应照明灯个别损坏;12楼餐桌堵塞安全通道;11楼消防栓(电梯口)缺少消防枪;南楼办公区没有整改。 针对以上存在的问题,检查组已及时向有关单位和部门下发了安全隐患整改通知书,请各有关单位和部门认真对待、及时整改,消除安全隐患,并将整改结果于10月20日前上报市局。 三、下一步工作安排 1、做好国庆节期间道路安全生产工作,安排好节日值班和安全信息报送和防火防盗工作。

建筑施工安全检查标准

关于发布行业标准《建筑施工安全检查标准》的通知建标〖1999〗79号 99.05.25 根据建设部(98)建标工(便)字第16号函的要求,由天津建工集团总公司主编的《建筑施工安全检查标准》,经审查,批准为强制性行业标准,编号JGJ59-99,自1999年5月1日起施行。原部标准《建筑施工安全检查标准》JGJ59-88同时废止。 本标准由建设部建筑安全标准技术归口单位北京中建建筑科学技术研究院负责管理,建设部建筑管理司负责具体解释,建设部标准定额研究所组织中国建筑工业出版社出版。 中华人民共和国建设部 一九九九年三月三十日 建筑施工安全检查标准(JGJ59-99) 1 总则 1.0.1 为了科学地评价建筑施工安全生产情况,提高安全生产工作和文明施工的管理水平,预防伤亡事故的发生,确保职工的安全和健康,实现检查评价工作的标准化、规范化,制定本标准。1.0.2 本标准适用于建筑施工企业及其主管部门对建筑施工安全工作的检查和评价。1.0.3 本标准主要采用安全系统工程原理,结合建筑施工中伤亡事故规律,依据国家有关法律法规、标准和规程而编制。 1.0.4 在按本标准检查时,除应符合本标准外,尚应符合国家现行有关强制性标准的规定。 2 检查分类及评分方法 2.0.1 对建筑施工中易发生伤亡事故的主要环节、部位和工艺等的完成情况做安全检查评价时,应采用检查评分表的形式,分为安全管理、文明工地、脚手架、基坑支护与模板工程、“三宝”“四口”防护、施工用电、物料提升机与外用电梯、塔吊、起重吊装和施工机具共十项分项检查评分表和一张检查评分汇总表。 注:1.“三宝”系指安全帽、安全带和安全网。 2.“四口”系指通道口、预留洞口、楼梯口、电梯井口。 2.0.2 在安全管理、文明施工、脚手架、基坑支护与模板工程、施工用电、物料提升机与外用电梯、塔吊和起重吊装八项检查评分表中,设立了保证项目和一般项目,保证项目应是安全检查的重点和关键。 2.0.3 各分项检查评分表中,满分为100分。表中各检查项目得分应为按规定检查内容所得分数之和。每张表总得分应为各自表内各检查项目实得分数之和。 2.0.4 在检查评分中,遇有多个脚手架、塔吊、龙门架与井字架等时,则该项得分应为各单项实得分数的算术平均值。 2.0.5 检查评分不得采用负值。各检查项目所扣分数总和不得超过该项应得分数。 2.0.6 在检查评分中,当保证项目中有一项不得分或保证项目小计得分不足40分时,此检查评分表不应得分。.
