一、总则

1.1目的

为了加强和规范公司各类在施项目的生产与工期管理,提高项目生产与工期管理水平。

1.2定义

工程主进度计划—指工程总进度计划、各专业系统总进度计划、年度进度计划、季度/月度/周进度以及重要节点进度计划的合集。

资源支撑计划—指为保障工程施工进度计划顺利实施而编制的其它计划,例如各专业分包进场计划、工程设计图纸提供计划、物资/设备报审计划、主要材料/设备进场计划、管理人员进场计划、工人进场计划、工作面移交计划等。

项目总进度计划——项目总进度计划是施工现场各项控制性活动在时间上的体现。项目总进度计划是以建设项目为对象,根据规定的工期和施工条件,在施工部署中的施工方案和施工流程的基础上,对全工地的所有施工活动在时间进度上的安排。

项目节点控制计划——以施工合同、工程招投标文件为编制依据,将群体工程分解到单体工程,再分解到关键节点,最后任务分解到各分部或分项工程和流水节拍上,反映项目施工、试运、阶段验收、专业验收及竣工验收、备案验收在各任务间的逻辑关系和关键线路;项目节点控制计划做为考核项目生产和工期管理的依据,用于项目管理层指导执行层工作计划的编制和执行。

年进度计划——从项目总进度计划中分解每年的实际需要完成的任务,形成年进度计划。

季度进度计划——从项目年进度计划中分解每季度的实际需要完成的任务,形成季度进度计划。

月进度计划——从项目季度进度计划中分解每月的实际需要完成的任务,形成月进度计划。

周进度计划——从项目月度计划中分解每周需要完成的任务,形成周进度计划。

二、管理原则

项目生产与工期的管理,遵循计划、实施、监督、考核、改进、奖罚相结合,实行目标分解,落实责任,制定措施,严格考核管理原则。

三、实施细则

3.1生产与工期管理架构与职责

公司生产副总经理负责全公司生产与进度的管理,工程部作为牵头和主管部门具体负责管理,督导各单位、项目的生产与工期管理体系建设,并监督落实执行项目计划管理制度;监控项目的进度履约情况,督导各单位和项目处理过程中遇到的工期履约问题;根据实际情况,提出预警和建议。

项目部建立以项目经理为体系负责人的生产与工期管理体系,认真落实项目生产与计划管理制度,编制项目工期管控计划、月进度等各级工期计划并认真执行,对施工现场全面调度与控制;组织召开生产会,及时解决日常需要协调的问题;当项目进度出现偏差时,提出纠偏措施,解决工

期履约问题。

公司和项目部的机电、技术、商务、物资、机械、质量、安全等部门应协助和参与工程进度管理。

3.2进度计划的编制和审核、审批

工程进度计划包括:主进度计划和资源支撑计划

3.2.1主进度计划的编制和审核、审批

工程总进度计划、年度进度计划、季进度计划、重要节点进度计划由项目经理组织主要管理人员进行讨论后,项目技术负责人主持编制,总进度计划在开工前10天、季进度计划在季末25日、重要节点进度计划在节点开始前15天编制完成,项目部组织项目审核,项目经理审批。

各专业系统主进度计划以工程总进度计划、项目现场实际约束条件及接口为依据,由项目部组织各专业分包商体现关键线路、合约规定的里程碑节点以及关键工作面的移交内容,在分包进场后不迟于15天(合约中有明确要求的按照合约执行)完成编制,由工程部组织项目审核,项目经理审批。

工程月进度计划、周进度计划由项目经理组织主要管理人员进行讨论后,项目生产经理主持编制,月进度计划在月末25日、周进度计划在上周星期五编制完成,经项目生产经理审核、项目经理审批后实施。

3.2.2资源支撑计划的编制和审核、审批

资源支撑计划根据项目主进度计划、现场实际情况以及合约中的相关要求由相应的职能部门负责编制,职能部门主管领导审核,项目经理审批。

《项目总进度计划》、《主要节点控制计划》及其他计划按约定报建设

方、监理单位批准。

当工程发生重大变化时,应调整计划、并履行相关审批手续。

计划编制格式:进度计划统一采用Project软件编制,工程总进度计划、年度进度计划、季进度计划、重要节点进度计划除Project软件编制外,还需要编制网络计划图。

进度计划的信息管理:总进度计划、各专业系统总进度计划、年度进度计划、季度进度计划以及重要节点进度计划审批后上报公司OA平台。

3.3施工准备及项目开工管理

项目部根据《项目策划书》及建设方移交的施工场地,研究制定施工准备计划,确定施工准备方案。

项目部应按计划做好现场准备工作,当现场临时设施、人员、物资、施工设备、技术准备及安全条件等达到开工要求时,提出开工申请。项目向公司提出申请。

公司对项目部/开工准备工作进行评估验收,当确认已具备开工条件时,向建设方提出开工申请,按约定办理开工手续。

3.4生产与进度计划控制

项目部按现场施工及管理规律划分工区或作业面,形成分区管理,明确负责的工程师,相应配置技术、安全、质量管理工程师,建立现场施工生产与进度计划管理体系。

项目部建立现场平面、立体作业及平面、空间运输的协调管理机制。项目部工程管理部门负责现场作业总调度与控制,建立生产管理责任制及工作程序,负责现场的全面调度与控制。

3.4.1进度计划的交底

工程总进度计划、年度进度计划、季进度计划、重要节点进度计划由项目技术负责人主持对相关管理人员、分包单位进行交底。

月/周进度计划由项目生产经理主持对相关管理人员、分包单位进行交底;并对计划实施过程中的重点、难点以及关键点做详细的分析和交底。

各专业系统主进度计划由项目专业主管部门组织交底。

资源支撑计划交底由项目各职能部门负责组织召开,明确各类资源计划的完成时间。资源支撑计划交底会宜与施工计划协调会同时召开。

各工区或作业面工程师从项目部接受施工进度计划,再将本工区或作业面的生产计划向施工作业人员交底,明确控制要求及措施、以及相关部门及人员的协作,督促现场生产组织及作业活动按计划有序实施。

项目组织的各项交底均应以生产例会形式进行,留有完整的文字记录,并签字齐全,归档保存,以备查验。

3.4.2生产与工期计划的实施

项目部按照经批准后的进度计划布置生产任务,协调解决制约生产与进度的矛盾。

项目生产经理和项目工程管理部负责施工过程中公共资源的使用安排(如:塔吊、施工电梯等大型施工设备的调度、协调及总平面管理等),以满足进度计划要求。

项目部各职能部门根据每月进度计划执行情况,负责检查落实资源支撑计划的进程以满足进度计划的要求。

项目部要明确要求各分包商配置充足的资源,严格执行项目部下达的

各项施工进度计划,各工区或作业面工程师严格监督各分包商落实进度计划,并有效利用索赔手段,促进分包进度管理。

项目部要加强工序管理,对关键路线的工序进行优化,尽量压缩主导工序作业占用时间。

3.5项目生产与进度计划实施的日常管理和报告

3.5.1施工日志和每日情况报告

各施工区域或作业面工程师对每天的施工生产与进度情况进行检查总结,编写《施工日志》,并填写本施工区域或作业面的《每日情况报告》报项目部生产经理。

项目部生产经理对现场各施工区域或作业面的施工生产活动进行监督检查,并汇总形成项目部《项目每日情况报告》,上传公司OA平台。

《项目每日情况报告》报告期间为当日上班至次日上班,提交报告的时间不迟于次日上午12点。《项目每日情况报告》是对项目部、项目生产经理及各责任工程师考核的基本依据。

3.5.2项目生产例会

项目部必须执行生产例会制度,对前段施工进行总结,部署下段的施工任务,明确责任人以及工作完成时间,及时解决、协调诸如施工条件、资源配置等问题。例会要形成《项目部生产例会会议纪要》。

项目部生产例会每周不少于一次,对重要施工阶段每天召开生产碰头会,项目部生产例会由项目生产经理组织。

3.5.3项目经理月度报告

每月下旬,项目经理必须组织项目班子、相关部门负责人编制《项目

经理月度报告》,每月底前提交报告至公司OA平台。

公司对所属项目的《项目经理月度报告》进行评审。

3.6施工影像管理

项目部建立施工影像管理制度,指定施工影像管理责任,在制定项目部施工影像拍摄计划,配备相应设备,对形象进度、关键部位、工程变更情况、“四新”技术应用情况等进行拍摄。

施工进度影像按施工区域或作业面实际施工情况拍摄。工程定点整体照片(或慢照片)在项目开工前选定拍摄点,按预定时间间隔等距离拍摄。

项目部应建立施工影像台账,记录拍摄情况,并对拍摄影像按档案管理要求整理保管。

项目部施工照片拍摄地点与要点参照表

3.7施工生产与进度的检查与考核

项目部的检查

(1)项目的生产与进度进行日巡查,周、月检查,即项目各施工区域或作业面工程师对施工生产与进度情况进行日巡查,项目生产经理每周组织相关职能部门进行周检查,项目经理每月组织综合检查。

(2)项目每周对本周进度完成情况进行整理、对比、分析,填写“每周进度情况监控表”。

项目每周进度情况监控表

(3)项目部每月对本月度进度完成情况进行月度评价,填写“月度进

度监控表”,“月度进度监控表”监控周期以25日为节点,每月25日至次月24日为一个周期。

(4)项目“月度进度监控表”信息报送管理:各在施项目要安排专人负责信息报送,“月度进度监控表”经项目经理审批后于当月25日前报送。项目直接报公司工程部。

按照公司《项目月度考核评价》要求,每月对项目生产与进度完成情况进行检查考核,并按文件要求上报检查考核情况。

公司每季度对项目生产与进度管理情况进行检查评比。

3.8项目工期履约的风险管理

进度计划延误风险预警:

按照施工进度延误程度按以下等级进行预警:

当项目进度履约出现延误时,对延误情况及时发出预警信号。同时项目部要根据风险事项性质确定风险管控责任人,制定风险解除的对应措施并实施,对风险的发展趋势进行跟踪。

项目工期履约风险按照预警等级实行分级管理:

1)蓝色预警:由项目部负责管理。

2)黄色预警:由公司工程部负责管理。

3)红色预警或有业主投诉:由公司生产经理负责管理。

3.9进度计划的调整

我方原因导致工期滞后,项目部制定新的计划报监理业主审批。

由于业主、设计、甲指分包或不可抗力等原因导致的工期滞后,项目部可通过函件、会议纪要、录音、收发文记录、图纸洽商变更、制定新的计划报监理业主审批;同时收集相关资料,以此作为计划调整的佐证资料。

项目总控制计划调整,项目部要按要求上报《项目计划调整申请表》,并按照《申请表》中内容提供相关资料。

项目部要将调整后的总进度计划、各专业系统总进度计划、年度进度计划、季度进度计划以及重要节点进度计划上报公司OA平台。

四、罚则

如果出现以下情况,公司将处罚项目部、项目经理和相关责任人:

项目部未编制项目总进度计划、各专业系统主进度计划、主要节点控制计划;

项目部未依据总控计划编制年计划、季度计划、月计划、周计划;

项目部主进度计划(包括:总进度计划、各专业系统主进度计划、节点控制计划、年进度计划、季进度计划、月进度计划)审批不齐全;

项目部未将进度计划(包括:总进度计划、节点控制计划、年进度计划、季进度计划、月进度计划)进行交底;

项目部关键路线和分区管理不明确;

项目部每日情况报告填报内容不完整,内容不真实,上传不及时;

项目部项目经理月报内容不完整,内容不真实,上传不及时;

项目部月度自评表(项目部)每月没有按时进行评价,没有上报的;

项目部未建立施工影像管理制度,或现场未按制度执行;

项目施工进度延误达到黄色预警且未采取措施及时消警的,进度延误达到红色预警且未及时消警的。

项目进度计划控制管理

一、工程项目进度控制管理基本论述 1·1 工程项目进度管理控制含义及作用 工程项目进度管理控制是对工程项目在施工阶段的作业程序和作业时间进行规划、实施、检查、调查等一系列活动的总称,即在施工项目实施过程中,按照已经核准的工程进度计划,采用科学的方法定期追踪和检验项目的实际进度情况,并参照项目先期进度计划,找出两者之间的偏差,并对产生偏差的各种因素及影响工期的程度进行分析与评估;而后组织、指导、协调和监督监理单位、承包商及相关单位三方,帮助其及时采取有效措施调整项目进度,使工期在计划执行中不断循环往复,直至该项目按合同约定的工期如期完工,或在保证工程质量和不增加原先预算的工程造价的条件下,使该项目提前完工并交付使用。 施工工程项目进度控制是影响工程项目管理中成本、进度、质量三大控制因素中的主要控制因素,贯穿于整个施工工程项目的投标、设计、施工、投产等所有阶段,尤其是在项目施工阶段,监理方、承包商以及相关部门对该项目进度的把控管理力度居于首位,不容忽视。 施工工程项目的进度控制管理,是工程建设过程中一项兼具实施复杂性和监管重要性的复合任务,是工程建设的三大目标的重要部分。对工程项目进度进行合理有效的控制管理,有利于尽快发挥投资者投入产出比,有利于经济秩序的良好维持,同时有利于提高企业效益。 1·2 影响工程项目进度控制的背景因素 长期以来,施工工程项目在进度控制管理方面,由于自然环境因素的制约性,面临着多重不可抗力,同时由于社会环境因素和企业管理作风因素,面临着不少压力和问题。 自然环境因素方面 工程地质条件和水文地质条件,如地质断层、溶洞、地下障碍物、软弱地基及恶劣气候、暴雨和洪涝灾害等都会对施工进度产生影响。 另外,施工中如果出现意外的事件,如战争、地震、火灾、重大工程事故、

施工进度管理制度

施工进度管理制度 1、工期目标 严格按照总工期要求,科学合理的组织施工,保证在规定的工期时间内完成本项目的全部工程内容。 2、工期进度控制的原则 1、以施工合同约定的工期时间作为工期控制目标,保证并在承诺的时间内完成本项目的全部工程内容,并达到合同规定的各项质量要求。 2、用项目施工工期的总目标和各里程碑时点去控制各施工段、分部分项工程的施工进度(工期),以此为据确定分目标,将目标层层分解、落实,以保证分目标的实现来确保总目标; 3、采用信息化施工技术、计算机辅助管理技术、网络计划技术等方法进行进度控制。 3、保证工期的技术组织措施及进度管理制度 (1)施工进度计划管理 本工程施工计划管理体系,采用网络计划、流动计划和四级计划等管理模式;所谓四级计划,是指: * 一级计划 以施工总控制进度做指令性计划,此计划确定关键项目控制点,做为控制工期里程碑,任何单位(任何人)不能以任何理由和借口予以变动。 * 二级计划 月计划,以月为单位编制,应很详细、具体、分项、分部位、分工序编排,流水穿插顺序明确,此计划执行半月后,检查情况,再向后补充15天计划,计划期仍为一个月,如此连续又称旬流动计划。 * 三级计划 即周计划,一般以形象进度形式表达,按两周流动。 * 四级计划 由施工队针对现场情况,每日安排,每天下午5点以协调会和碰头会形式检查当日工作,安排次日工作,解决施工现场机具、材料、技术、质量、人力等方面的问题,平衡人、财、物使用。 (2)计划的施行和控制 ①在施工计划执行过程中,要经常地(定期和不定期地)收集现场施工进展情况(实际施工进度),为计划调整提供依据,施工进度实行动态控制。对影响施工工期的各种复杂因素,均应予以充分的估计和留出调整时间,对因各种因素而影响的工期,必须制定赶工计划,加大人力或设备、材料等的投入。质量、人力等方面的问题,平衡人、财、物使用。 ②按施工阶段分解,突出控制节点。以关键线路和次关键线路为线索,

项目工期管理制度

上海虹桥商务核心区一期04号地块项目工期管理制度 编号: 编制: 审核: 审批: 发放号: 中国建筑第八工程局有限公司 2014年6月1日

目录 1 目的和使用围 (1) 2 引用标准 (1) 3 各级职责 (1) 3.1项目经理 (1) 3.2项目生产经理 (1) 3.3项目总工 (2) 3.4工程部 (2) 3.5商务部 (3) 3.6物资部 (3) 3.7质量部 (3) 3.8分包单位 (3) 4 程序 (4) 4.1项目总、年度进度计划的编制 (4) 4.2节点工期的进度计划编制 (4) 4.3月、进度计划的编制 (4) 4.4进度计划编制的要求 (5) 4.5进度计划的落实 (5) 4.6进度计划的原则 (5) 5 进度考核 (5) 5.1进度考核归口部门 (5) 5.2考核时间 (5) 5.3考核办法 (6) 6工期管理奖惩 (6)

施工进度管理制度 1 目的和使用围 为了加强项目工程施工进度的管理工作,提高工程进度计划管理水平,规工程进度的计划管理行为,实现工程既定的总计划、节点计划目标,确保履约及规、科学的管理,特制定本制度。 本制度的适用围为:上海虹桥商务区一期工程所有分包施工单位及项目部 2 引用标准 建设工程项目管理规GB/50326-2006 中建八局施工项目工期管理办法局工字【2004】236号 中建八局项目施工管理手册 3 各级职责 3.1项目经理 3.1.1 作为项目施工进度控制第一人,根据本项目的实际情况和工程特点,组织编制和实施项目工程的施工进度计划和施工进度控制管理规定。 3.1.2在项目进度计划控制控制围,审查、批准各专业上报汇总的施工进度计划,组织对建设项目的月、季度、年度进度计划落实情况检查。 3.1.3根据本项目的实际情况和工程特点,组织编制和实施项目工程的施工进度计划和施工进度控制管理规定。 3.1.4从宏观、全局考虑,协调、解决处理影响进度计划管理的各种因素,尤其是影响施工的三大因素“人、机、料”。 3.1.5负责布置年度、季度、节点等重要工期进度计划,同时向开发商,上级部门汇报年度、季度、节点工期的施工报告。 3.2项目生产经理 3.2.1负责本项目的总进度计划、项目年度进度计划、月度计划的具体编制工作;

(完整版)项目进度管理办法(最新版)

项目生产与工期管控办法(试行) 为使项目更为有序、高效地组织施工生产,使公司及时了解和监控项目实施进程,推动公司生产与工期管理体系规范化、制度化,将过程控制做到精细化、系统化,保证工程工期履约,公司特制定项目生产与工期管控办法。 第一章总则 第一条本办法依据中建总公司《项目管理手册》、局和公司等有关文件规定编制。 第二条指导原则: 目标分解,落实责任,制定措施,严格考核,规范管理。 第三条本办法适用于公司所属各项目的生产与工期管理工作。 第四条公司职能部门应加强对工程项目生产与工期管控,指导和帮助项目部建立并落实项目生产与工期管理体系和生产与工期管理责任制。 第五条关键词解释 工期管控计划:以施工合同、工程招投标文件为编制依据,将群体工程分解到单体工程,再分解到关键节点,最后任务分解到各分部或分项工程和流水节拍上,反应项目施工、试运、阶段验收、专业验收及竣工验收、备案验收在各任务间的逻辑关系和关键线路;管控计划做为公司(分公司)考核项目生产和工期管理的依据,用于项目管理层指导执行层工作计划的编制和执行。项目工期管控计划做为《项目策划书》、《项目目标责任书》的组成部分。 生产与工期管理计划:项目部在项目工期管控计划基础上编制详细的工作计划,任务分解到项目部各责任部门和责任人,是为项目工期管控计划的实现而编制的支持性综合计划;该计划以项目工期管控计划中各分部或分项工程开始施工时间为完成基准,反映为保障各分部或分项工程开始实施的前置任务(包含:深化设计、施工方案、招投标、物资设备订货加

工进场、劳务、现场作业条件、资金等)的准备周期,并编制详细的工作计划。 月进度计划:从项目工期管控计划中截取每月的实际需要完成的任务,形成月进度计划。月进度计划在项目工期管控计划的基础上将任务分解到各施工工序。 第二章项目生产与工期管理机构和人员 第六条公司成立以生产副总经理为首,以工程部、机电部、安全管理部、质量保证部、经济管理部和人力资源部等部门为主的项目生产与工期管理体系。 第七条项目部建立以项目目标责任承包团队为责任主体,由项目各责任工程师参加的项目生产与工期管理体系。 第八条项目根据施工项目的规模和不同的施工阶段配备一定数量及相应专业的部门及人员。 第九条工程规模参见中建总公司《项目管理手册》、局和公司等有关文件。 第十条各项目部定员的标准按公司《项目薪酬管理办法》相关内容执行。 第三章项目生产与工期管控责任制 第十一条公司总经理的生产与工期管理职责: 公司总经理对公司的工程顺利施工负主要领导责任,其主要职责是: 1、贯彻国家和地方政府有关建设工程的法律、法规,将工程进度列入本单位的重要议事日程,参加重要的工期工作会议,签发有关项目生产与工期管控的重大决定,决定项目生产与工期管控方面的重要奖惩。 2、督促分管领导和所属各项目经理抓好项目生产与工期管控工作。 3、督促建立健全项目生产与工期管理体系,听取分管领导和项目的工作汇报,研究解决有关项目生产与工期管控的重大问题。 第十二条公司主管生产副总经理的生产与工期管理职责:

工期进度管理制度

青岛青房建安集团有限公司 工期进度管理制度 一、目的与范围 工期进度是施工合同中重要的指标,对建设项目工期的管理情况直接关系到公司社会信誉与项目的成本,根据公司发展规划要求,为推进施工精细化管理,提高员工的工期索赔意识和成本管理意识,特制订本制度。 本制度适用于公司承揽并实施劳务分包管理的项目,实施整体分包管理和分公司承揽施工的项目,其工期管理可参照本制度执行。 二、编制依据 1、《项目经营管理实施细则》; 2、《成本核算管理实施细则》; 3、《技术管理标准》; 4、《信息化管理实施细则》; 5、项目人员岗位职责范围与其他相关的规章制度; 三、各部门与人员主要职责 1、项目公司(部): (1)项目经理:项目经理是工期进度管理的第一责任人,全面负责项目公司(部)关于工期进度的制定、监督、检查、

改进等全过程的管理,并代表项目公司(部)就工期进度问题与建设单位、监理单位、劳务和专业分包单位、公司相关部室进行交流与沟通。 (2)技术负责人:协助项目经理对工期进度进行全面控制,负责总进度工期、月(周)进度计划的编制与上报,并根据现场实施情况分析工期延误的影响因素和原因,制定工期纠正与改进措施,确保工期进度符合合同要求。 (3)生产副经理:负责工程进度计划的现场实施,负责审核劳力、机械、材料的计划并负责在现场调配实施,组织分包单位交叉施工,负责各种进度工期纠正与改进措施在现场落实,及时根据现场情况审核各种工期签证、索赔、联系单的编制情况,经项目经理审定后发送给相关单位,并负责在信息化系统中上传备查。 (4)施工员:参与进度计划的编制,根据总进度计划、月(周)进度计划编制劳力、材料、机械进场需求计划,及时记录现场发生的各种事件,为工期进度管理提供各种的原始资料,并负责初步拟定各类工期签证、资料、联系单,提交给生产副经理审查。 (5)成本管理(统计)员:参与进度计划的编制,协助生产经理审核劳力、机械、材料计划,根据施工合同、施工员提供的原始资料、工程造价相关管理文件等资料确定工期顺延的性质和期限,协助生产副经理审核工期签证、索赔、联系单,

工程工期管理制度

工期管理制度 目的:确保项目的各项施工过程在时间安排上能合理组织,使项目各施工任务按计划实施并如期竣工。 范围:周口基建部的所有工程项目 内容:工程工期总控制计划﹑各分项目工期控制计划的制定,施工过程计划控制《现场动态管理》、材料供应计划的制定与管理等: 1、制定各项目的工期总控制计划。 2、工程项目管理员于施工单位负责人共同制定本工程的工期控制分计划,由基建部负责人《经理或主管》审核批准后现场执行。 3、每半个月基建部负责人《经理或主管》检查计划完成情况并提出意见,工程项目管理员与施工单位负责人要严格落实和执行。 4、每月1号前,工程管理员写出上月计划的完成情况及下个月的计划安排,上交基建部负责人《经理或主管》。 5、如遇工期拖延情况,工程管理员要分析原因,找出责任单位或个人,并写出分析报告,及时上交基建部负责人《经理或主管》。 6、根据计划安排工程的土建、安装和材料供应工作,工程管理员负责协同施工单位负责人,提前一个月提出由公司所供材料部分的供应计划,报基建部办公室,由基建部负责人《经理或主管》与相关部门等统一协调。 7、工程管理员(土建、安装),做到计划安排周密,提前预测问题及时书面报告。 8、每个工程项目管理员,为所负责工程工期计划管理的第一管理责任人。 9、工程管理员负责协同施工单位负责人,每半个月进行一次工期(包括质量、安全)检查,写出进度执行情况的报告,并报交基建部负责人《经理或主管》。 10、若施工单位工期提前或延迟,现场管理员要分析原因,结合所签合同的相关条款,提出奖罚意见,报基建部负责人《经理或主管》裁定。 以上工期管理制度,工程管理员要严格执

周口基建部 { 2011-7-19

工程项目施工进度管理办法

工程项目施工进度管理办法 第一章一般规定 第一条基本原则为确保工程顺利进行,完成建设单位和集团公司进度目标,特制定本办法。 第二条工程进度管理的目标和任务 一、工程进度管理是指对工程项目的各段的工作顺序及持续时间进行过程规划、实施、检查、督促协调及信息反馈等一系列活动的总称。其最终目的是确保工程交付时间按合同目标的实现。其基本任务是制定进度计划,调动一切项目资源,协调参加各方,采取进度控制措施,确保进度计划的实施。 二、根据工程进度管理的特点,在计划编制实施过程中将充分考虑各种因素发生、组合的可能性,并根据实际情况的变化采取相应的对策,辅以计算机技术调整和控制工程进度计划,以确保总进度目标的如期实现。 三、建设强有力的工程进度管理机构是确保项目顺利进行,并最终达到按期或提前投产的重要保证。 四、工程项目进度计划在工程建设的管理中起主导控制作用,加强工程进度计划的控制,重点应放在施工阶段关键线路的控制管理。

五、单位、分部分项工程进度计划必须服从工程总进度计划要求,并必须建立在合理的施工组织管理的基础上,做到组织、技术、资源和财力措施落实。 六、项目进度控制建立以项目经理为责任主体,由项目经理部各部门负责人和作业队长及班组长参与实施,工程项目管理中心监督管理的项目进度控制体系。 七、工程项目进度计划采用Project软件编制,以横道图形式体现。 第二章项目进度控制职责划分 第三条项目公司建设单位(甲方)职责 项目公司建设单位是工程进度目标实现的第一责任单位,全面负责工程进度管理和目标实现,选定施工队伍,做好物资准备,根据施工现场条件和工程特点制定施工方案,按合同进度目标要求,组织相关单位制定总体施工计划、季度、月度、周计划,协调所在项目各政府部门、施工单位、监理单位、采购单位以及设计单位等参建单位关系,调动各种生产资源,完成合同和集团公司的总进度目标。 第四条工程管理中心职责 工程管理中心根据集团公司年总进度目标以及施工合同提出工期目标。 对于工程项目关键线路和工程施工难度大的施工方案和施工计划记录、存档备案。根据项目公司上报月计划、周

工程施工进度管理制度范本

内部管理制度系列 工程施工进度管理制度(标准、完整、实用、可修改)

编号:FS-QG-84542工程施工进度管理制度 Engineering construction progress management system 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。 为有效控制项目部各类工程建设施工进度,依据公司计划安排和施工合同,确保工期目标的按时实现,特制定本制度。 1.项目管理部全面负责工程施工进度管理,及时协调工程建设相关方关系,检查、监督、考核进度计划执行情况。 2.为承包商施工创造良好的外围条件,做好征迁外协工作,加快征迁外协工作速度,做好“三通一平”工作,尽量减少外界干扰对工程进度的影响。 3.监督计划执行并督促施工单位依据合同和施工图编制施工进度网络计划并采取有效控制措施实现工期目标。 4.建立全面反映工程进度状况的工程日志、工程实际与计划进度网络对比图,深入施工现场进行调查,分析原因及时采取进度调整措施。定期组织召开例会,研究分析影响进

度的主要原因,制定相应措施,并督促相关责任方执行。 5.项目管理部要积极为施工创造良好的外界条件,减少外界因素对工程进度的影响,使施工单位能全力投入生产。 6.定期检查或按关键节点进行检查,检查结果经批准后,向施工参与单位下发检查结果,对未按进度计划执行的单位进行通报,并将此结果上报公司相关部门和领导。 7.检查进场的人员、材料、设备的规格与数量是否满足施工进度的要求,如不能满足正常施工进度需要,及时向施工单位提出并要求限期增加投入。 8.由于施工单位原因造成关键节点工期延误,给予处罚,若是总工期得到保证,即退回之前所罚款项;对于总工期未能保证的,所罚款项不予退还并且按照合同约定扣违约金。 9.在项目进行的全过程中,及时反馈工程进度信息,定期检查工程进度,及时将实际值与计划值进行比较,发现偏离及时提出建议,协助承包商修改计划,调整施工机械和人员数量,实现进度计划目标。 10.为了加快工程进度,监理和甲方现场代表在接到施工单位的报验单后要及时到工地进行验收,并及时作出验收

工期管理方案

二、工期管理方案 工期要求:(具体进场时间以甲方现场通知(开工令)为准): (一)工期管理体系 1、成立技术小组 (1)项目部成立由技术负责人为组长,各专业工程师、现场设计师、施工员、质量员、各施工班组长为组员的施工技术小组,对施工中发现的技术问题,及时商讨制定技术处理措施; (2)技术小组负责对外技术方面的协调、沟通和解决。 2、落实技术反馈和检查制度 (1)各施工班组长及施工人员,均有责任对施工中存在的技术问题,及时向项目部技术小组汇报,对提出确实存在的技术问题的人员给予适当奖励; (2)技术小组必须对施工现场存在的技术问题进行检查,核对施工技术是否符合施工工艺及规范的要求。 3、组织学习施工组织设计 进场施工后,由技术负责人组织项目管理班子成员、施工班组长学习施工组织设计。会后各人根据对工程施工内容和现场情况的了解,将施工组织设计进行融会贯通,并提出自己的见解和主张,以书面的形式上报项目部,项目部进行汇总后,再进行一次专题讨论,把好的意见和建议,编进实施性施工组织设计中,作为施工技术的指导。 4、层层落实技术交底 (1)在图纸会审及设计单位对项目部进行设计交底之后,技术负责人根据图纸和交底的内容,结合施工的实际情况,有针对性的编写本工程的技术交底资料;

(2)项目技术负责人对项目部进行技术交底,施工员、设计师、质量员明确施工工艺及规范的要求; (3)样板制作组织各班组长现场观摩,由施工员和设计师进行讲解,样板制作完成并通过验收后,作为现场施工实例,由技术部编写标准施工工艺并负责向各施工班组技术交底; (4)技术部、工程部组织施工班组长和施工班组,对专项施工工艺进行技术交底,明确该项施工的操作流程和注意事项。 5、加强技术沟通 (1)技术小组必须加强与监理、设计之间的技术沟通,及时了解施工技术的最新动态,取长补短,力争在施工技术上进行创新; (2)跟其他的施工接口上,涉及到技术问题的,技术小组及时进行沟通,了解不同专业施工技术的要求,并磋商解决存在的问题,在符合验收规范的前提下,保证工序合理搭接。 (二)各施工节点、月、周作业计划,定期落实计划实施实行进度计划的有效动态管理控制并适时调整,使周、旬、月计划更具有现实性。以工程总体进度网络为纲,编制各施工阶段详细的实施计划,包括月度、周计划,明确时间要求,据此向各作业队、班组下达任务。在安排施工进度时,各分部分项工程工作安排将根据实际情况,分别予以提前5%~10%,以确保工期目标的实现。并根据不同施工阶段及专业特点,把握施工周期中关键线路,决不允许关键线路上的工作事件被延误,对于非关键线路的工作,则可合理利用时差,在工作完成日期适当调整不影响计划工期的前提下,灵活安排施工机械和劳动力流水施工。做到重点突出,兼顾全局,紧张有序,忙而不乱。

进度管理制度

进度管理制度 项目进度控制以实现施工合经济同约定的竣工日期为最终目标,并对总目标进行分解。按单项工程分解为单位分目标,按承包的专业或施工阶段分解为阶段分目标,按年、月、周计划分解为时间目标。项目进度控制建立以项目经理为责任主体,由子项目负责人、计划人员、调度人员、作业队长及班组长参加的项目进度控制体系。 项目经理部按下列程序进行项目进度控制: 1、根据施工合同确定的开工日期、总工期和竣工日期确定施工进度目标,明确计划开工日期、计划总工期和计划竣工日期,并确定项目分期分批的开工、竣工日期。 2、编制施工进度计划。施工进度计划根据工艺关系、组织关系、搭接关系、起止时间、劳动力计划、材料计划、机械计划及期他保证性计划等因素综合确定。 3、向监理工程师提出开工申请报告,并按监理工程下达的开工令指定日期开工。 4、实施施工进度计划。当出现进度偏差(不必要的提前或延误)时,及时进行调整,并不断预测未来进度状况。 5、全部任务完成后应进行进度控制总结并编写进度控制报告。 第一章施工进度计划 工程施工进度计划包括:单位工程施工总进度计划;月份施工进度计划;周进度计划;阶段性施工进度计划。 一、在开工前,项目总工负责编制施工总进度计划。根据总进度计划的规定,编制主要物资采购、主要分包单位选择、样板间制作、大型机具、设备进场等施工中的重要环节的时间安排。 二、每月25日前,各专业工程师进行编制月份进度计划,报项目总工审核,项目经理审批。工程经理根据月份进度计划编制周进度计划,做为安排日常施工的依据。 三、编制综合施工计划: 1、项目总工组织编制施工总进度计划和针对基础、结构、装修的分阶段施工计划。 2、各专业分包单位,根据土建分阶段施工计划编制出分阶段施工配合计划。 3、将各分包单位的配合计划按工艺顺序和要求并入土建施工计划而组成综合施工进度计划。

工程进度管理制度

工程进度管理制度 (一)事前计划制度 1、总体工程进度计划报审制度单位工程开工前,项目部应编制其工程总进度计划,上报工程技术部审核,批准后报监理、业主审批,通过后方可施行。总体进度计划中,应明确各施工班组的配合措施和要求,进驻时间节点,为施工班组的选择提供时间参考。如因总体进度计划不准,造成施工班组进场时间拖后致使单位工程工期拖延,由其项目部承担违约责任。 2、进度措施和方案的上报工程开工前,项目部编制的施工组织设计中应包括进度措施和方案。项目部也可以根据工程的实际情况,结合自己的实力编制进度保证措施和方案。保证措施和方案应在工程开工前上报工程技术部审核,批准后报监理、业主审批,通过后方可施行,通过后作为合同的附件。在工程施工过程中,项目部应根据实际施工情况动态调整进度计划和保证方案,计划编制应掌握先紧后松的原则(基础、主体期间要尽量安排的时间紧凑一些),加大进度控制措施和力度,保证合同总体进度计划的有效执行和控制。如有重大进度措施和方案的调整,项目部应重新编制进度措施和方案,按原审批程序进行审批,通过后执行。但进度措施和方案的调整,不能与整个工期计划相违背,并且其项目部也推卸不了其工期违约的责任。分项工程的进度计划,必须符合总进度计划,并且要为其他项目的施工留有充足余地。 3、施工现场实际要素检查及调整措施工程管理部将在月检中,根据前述的进度计划及保证措施方案检查各个单位工程及其附属的进度计划落实情况。如发现实际进度计划严重滞后,其比原计划拖后7天以上者,工程技术部将调查其拖后原因,让其拖后工期的单位负责人写出加快施工的保证措施和方案,公司并且保留其拖期罚款的权利。各项目部要根据实际情况不断调整其计划,保证关键节点的工期不再拖后,否则将按奖惩制度进行拖期处罚。 (二)建设过程控制制度 1、月检制度工程技术部将在每月月底进行巡查,巡查时将对各单位工程的实际进度情况进度检查,并填报进度确认表格和图像资料。。 2、出现进度滞后,根据现场实际情况,落实进度控制措施在巡查时,发现某单位或分项工程与所报计划相比已严重滞后,写出书面《监督通知单》,告知其项目负责人拿出保证进度的可行性措施和方案,3天内报工程技术部审核调整。工程技术部将在次月中旬对其措施的落实情况进行检查。如措施得力,实际进度与计划进度相吻合,将不予追究其责任。如措施落实不得力,实际进度没有明显改观,如此下去,将拖延整个工期,工程技

项目进度管理制度

项目进度管理制度2020年3月

一、目的 为有效控制项目施工进度,确保项目工期目标的按时实现,特制定本制度。 二、适用范围 本制度适用于公司承建的所有项目。 三、内容 (一)进度计划 1.项目开工之前,项目部应根据合同约定,确定项目工期目标。 2.根据项目进度目标,项目现场情况,人、材、机等资源供应情况,编制总进度计划,总进度计划应包括:编制说明、施工进度总计划表、各单位工程进度计划表。 3.项目总进度计划由执行经理或施工主管负责编制,经项目经理审核后分发至各单位工程施工员,各单位工程施工员根据总进度计划编制单位工程进度计划。编制完成的施工进度计划经项目经理审核后签字报项目分管领导、部门分管领导进行审核并签字报监理、甲方审签后后通知相关部门执行。 4.施工主管或执行经理根据审定后的总进度计划,编制项目总体资金计划、材料供应计划,报项目经理审核后提交项目分管领导、部门分管领导审批。 5.项目总进度计划、总资金计划、总材料供应计划应在项目开工前编制、审批完成。 (二)进度计划的实施 1.各分包单位、施工班组应根据审定的项目总进度计划,编制分部分项工程进度计划,并按月、旬、周编制详细作业计划。分部分项工程进度计划、月度施工计划由施工主管或执行经理审核,项目经理审批。旬、周作业计划由施工员

审核,施工主管或执行经理审批。 2.各分包单位、施工班组应根据审定的月度施工计划,编制月度资金、材料计划,报分管施工员审核,施工主管或执行经理汇总后报项目经理审核,报项目分管领导、工程部审批。 3.分部分项工程进度、资金、材料计划应在该分部分项工程开工前至少7天编制、审批完成。每月月度进度、资金、材料计划应在上个月15日前编制、审批完成。 4.各单位工程施工员负责所跟踪工程月、旬、周各级计划的实施,记录实际完成进度,并将整个过程以日报、周报、月报的形式反馈,方便公司各相关部门实时了解现场情况。 5.日报、周报、月报由项目部资料员整理,内容应包括每个时间段的项目部管理人员配置、当前施工的各分包单位人员机械配置、设备材料进出、是否完成原定进度计划、存在问题等内容。 6.在实际施工过程中出现突发情况,与计划发生偏差时,项目部应明确原因,采取相应措施,在确保施工安全、工程质量、工期的前提下对计划进行调整,如遇到项目部层面无法解决的问题,应及时反馈工程部,由公司层面解决。 7.调整后的计划须按原审批流程进行审批。 (三)完工后的总结 在项目完工后,项目部应及时进行施工进度控制总结,总结应根据原施工进度计划、实际施工进度以及施工过程中的各项调整编制,分析存在的问题,分享得到的经验。

工程施工工期管理制度范本

内部管理制度系列 工程施工工期管理制度(标准、完整、实用、可修改)

编号:FS-QG-58768工程施工工期管理制度 Engineering construction period management system 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。 为加强对工程项目的施工管理,加快工程进度,科学规范的组织施工,降低工程成本,确保创建目标的实现,提高公司的社会信誉和经济效益,根据公司实际制定本制度。 一、工程开工必须经总经理批准,办理“工程开工报告表”并到施工技术科备案,列入公司的生产管理;未经办理“工程开工报告表”手续就开工的工程,责其限期补办手续并处3000元以下罚款。不补办手续的,按黑包工程论处。 工程竣工后30日内必须协调办理验收手续,并将验收资料报施工技术科备案,未办理验收手续的工程不得交付使用,违者罚款3000元。 二、各分公司、项目部在工程开工前必须编制详细的施工组织设计或施工方案,在工程开工一十五日内报施工技术科及有关科室审核,逾期未报审的罚项目部200.元。科室必

须在三日内审核完毕并写出审核意见。 施工组织设计一般要求由项目部负责编制,施工技术科指导。编制时,应就工期计划安排、施工方法及组织形式等问题,做好沟通。如需外调,项目部应积极配合。 施工组织设计的审批程序:先由各专业科室工程师对专项施工方案和技术措施进行审核,并签字通过,技术负责人批准,建设(监理)工程师签字认后方可实施。 三、加强现场施工管理,公司后勤科室实行月检与巡检相结合,对检查发现的问题实行书面反馈,要求有记录,有措施、有落实并严格按奖罚实施细则的有关规定执行。 四、积极推广应用新技术、新材料、新工艺,促进施工管理水平的不断提高。 淘汰钢筋的电弧焊连接,推广采用钢筋的闪光对焊和电渣压力焊及机械连接等新工艺、新技术。 五、搞好工程工期管理,加快工程进度。施工期间要按合同要求排出小段施工进度计划,根据实际情况及时做好调整,无正当理由,超合同工期20天以上者,罚款200.--1000.元;因工程变更增加工程量和不可抗力的自然灾害及建设单

工程施工及工期管理制度(通用版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 工程施工及工期管理制度(通用 版) Safety management is an important part of production management. Safety and production are in the implementation process

工程施工及工期管理制度(通用版) 为加强对工程项目的施工管理,加快工程进度,科学规范的组织施工,降低工程成本,确保创建目标的实现,提高公司的社会信誉和经济效益,根据公司实际制定本制度。 一、工程开工必须经总经理批准,办理“工程开工报告表”并到施工技术科备案,列入公司的生产管理;未经办理“工程开工报告表”手续就开工的工程,责其限期补办手续并处3000元以下罚款。不补办手续的,按黑包工程论处。 工程竣工后30日内必须协调办理验收手续,并将验收资料报施工技术科备案,未办理验收手续的工程不得交付使用,违者罚款3000元。 二、各分公司、项目部在工程开工前必须编制详细的施工组织设计或施工方案,在工程开工一十五日内报施工技术科及有关科室审核,逾期未报审的罚项目部200.元。科室必须在三日内审核完毕

并写出审核意见。 施工组织设计一般要求由项目部负责编制,施工技术科指导。编制时,应就工期计划安排、施工方法及组织形式等问题,做好沟通。如需外调,项目部应积极配合。 施工组织设计的审批程序:先由各专业科室工程师对专项施工方案和技术措施进行审核,并签字通过,技术负责人批准,建设(监理)工程师签字认后方可实施。 三、加强现场施工管理,公司后勤科室实行月检与巡检相结合,对检查发现的问题实行书面反馈,要求有记录,有措施、有落实并严格按奖罚实施细则的有关规定执行。 四、积极推广应用新技术、新材料、新工艺,促进施工管理水平的不断提高。 淘汰钢筋的电弧焊连接,推广采用钢筋的闪光对焊和电渣压力焊及机械连接等新工艺、新技术。 五、搞好工程工期管理,加快工程进度。施工期间要按合同要求排出小段施工进度计划,根据实际情况及时做好调整,无正当理

工程进度管理办法

工程进度管理办法 为了进一步加强公司对工程进度的管理,确保公司承建的工程项目能够按工期履约,特制定本办法。 一、工程进度控制是指在既定的工期内,编制出最优的施工进度计划,在执行该计划的施工中,经常检查施工实际进度情况,并将其与计划进度比较,若出现偏差,便分析产生的原因和对工期的影响程度,找出必要的调整措施,修改原计划,不断的如此循环,直至工程竣工验收。 二、工程进度控制的总目标是确保工程的既定目标工期的实现,或者在保证施工质量和不因此而增加施工实际成本的条件下,适当缩短施工工期。 三、工程进度控制的主要任务是编制总体进度计划并控制其执行,按期完成整个施工项目的任务;编制单位工程进度计划并控制其执行,按期完成单位工程的施工任务;编制分部、分项工程进度计划并控制其执行,按期完成分部、分项工程的施工任务;编制年度、季度、月(旬)作业计划,并控制其执行,完成规定的目标。 第一节总体进度计划的编制 一、项目总体进度计划是工程总体工期控制的依据。 二、项目计划部在工程中标之后,开工之前,编制项目总体进度计划,计划编制完成后,报公司工程技术部审核。 三、总体进度计划的编制依据:中标合同,招标文件,投标文件,相关的补遗书、澄清书,实施性的《施工组织设计》等。 四、总体进度计划编制的影响因素;由于工程项目的施工特点,尤其是较大和复杂的施工项目、工期较长,影响进度的因素较多。编制计划和执行控制进度计划必须充分考虑这些因素: 1、有关单位的影响;工程项目的施工单位对施工进度起决定性作用,但是建设单位与设计单位、监理单位、材料供应部门、运输部门、水电供应部门及政府的有关主管部门都可能给施工某些方面造成困难而影响施工进度 2、施工条件的变化;施工中工程地质条件和水文地质条件与勘察设计的不符可能造成临时停工或破坏。 3、技术失误;施工中采用技术措施不当,施工中发生技术事故;应用新技术、新材料、新工艺缺乏经验,不能保证质量等都要影响施工进度 4、施工组织管理不利;施工组织不合理、劳动力和施工机械调配

工程施工进度管理制度

工程进度管理制度 为有效控制项目部各类工程建设施工进度,加强工程施工进度的管理工作,强化监管措施,理顺监管职责,依据公司计划安排和施工合同,确保工期目标的按时实现,特制定本制度。 一、 各部门职责 1、项目部全面负责工程施工进度管理,及时协调工程建设相关部门的关系,检查、监督、考核进度计划执行情况。 2、监理单位审核、审批施工进度计划,代表甲方监督计划执行并督促项目部采取有效措施实现工期目标。 3、项目部依据合同编制施工进度网络计划,采取有效控制措施实现工期目标。 二、 进度控制措施 1、 项目部审核经监理批准的施工单位施工进度网络计划(总进度计划范围内),审核内容主要为是否符合合同工期目标,施工人员、技术、机具是否满足,进度计划保证措施是否得当。 2、 以批准的施工总进度计划为依据,监理单位应合理制定控制性工程施工计划,避免控制性工程影响总体工程进度计划的实现。 3、项目部建立全面反映工程进度状况的工程日志、工程实际与计划进度网络对比图,深入施工现场进行调查,分析原因及时采取进度调整措施。 4、项目部定期组织召开例会,研究分析影响进度的主要原因,制定相应措施,并督促相关责任方执行。 5、 由于各施工队伍原因造成延误工期,按合同约定给予处罚。 6、 项目部要积极为施工创造良好的外界条件,减少外界因素对工程进度的影响。 7、对于项目收尾阶段的工程,项目部要从新制订合理进度计划,项目部要从新审核经监理批准的进度计划(必须在总进度计划范围内),审核内容同原计划审核标准。 三、 进度检查 1、对象:项目部各施工队伍。 2、方式:项目部定期检查,检查结果经项目经理批准后,项目部向施工参与队伍下发检查结果,对未按进度计划执行的队伍进行通报,并将此结果上报公司相关部门和领导。

建设方项目管理制度汇编

甲方工程部全套管理办法 一、合同管理办法: 1、为了规范合同签认程序,使现场施工管理程序化、规范化、标准化,制定本管理办法。 2、合同草案应由甲方起草,经双方共同讨论通过后先由乙方签字盖章。 3、本工程中由总包单位自行分包的施工合同应及时报甲方备案。合同应由相关部门经理及公司总经理审批后方可签订。 4、合同签署及审批人员必须对合同内容进行周密考虑及审查,以保证合同主要条款的合法性、严密性、可行性。合同签订后,甲方留存一份原件,财务部留存一份原件或复印件,其他部门需要留存合同的,由经办部门提供复印件。 5、合同内容应尽力实现公司利益最大化,充分体现公司价值取向; 6、工程类合同执行过程及完毕后,投资预算部门应持合同相关文件报财务部门备案。当经济合同签订后出现补充或更改时,应进行详细的文字说明备忘。 二、施工质量控制办法 1、对工程质量的控制应始终“以人为本”,充分调动人的积极性,避免人的工作失误,使参建工程的每个人牢牢树立“百年大计,质量第一”的思想,以优秀的工作质量创造优质的工程质量。 2、施工单位作为施工质量的自控主体,必须按合同及工程要求,配置满足工程质量要求所需要的合格管理人员,并保证管理队伍的稳定性、编制工程质量控制管理文件和质量控制管理工作流程。以上内容施工单位进场后应逐一检查。 3、甲方在施工现场担任施工总协调和总管理基础上,依托监理公司的专业监理工程师,对施工质量采取“双控”,认真检查监理、施工方的工作质量,形成逐级控制的完整管理链。监理公司作为施工质量的监控单位,其人员配置必须符合监理合同中的要求。定期检查监理单位监理日记填写情况,是否对每日、每班的工作项目、部位、劳动力数量、天气、材料、质量、安全、现场质量检查情况等进行如实记载。 4、施工组织设计与承包合同条件的符合性审查工程质量等级及质量措施要求不得低于施工承包合同约定的承诺。施工成本的增加不能超过合同约定的工程造价。若引起合同内工程造价超过工程承包合同数额,必须经原批准工程承包合同的批准人书面批准。

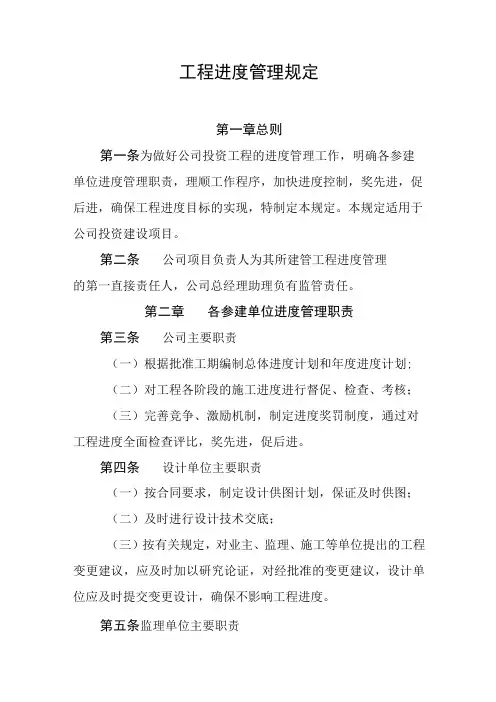

工程进度管理规定

欢迎阅读 工程进度管理办法 为了进一步加强公司对工程进度的管理,确保公司承建的工程项目能够按工期履约,特制定本办法。 一、工程进度控制是指在既定的工期内,编制出最优的施工进度计划,在执行该计划的施工中,经常检查施工实际进度情况,并将其与计划进度比较,若出现偏差,便分析产生的原因和对工期的影响程度,找出必要的调整措施,修改原计划,不断的如此循环,直至工程竣工验收。 2、施工条件的变化;施工中工程地质条件和水文地质条件与勘察设计的不符可能造成临时停工或破坏。 3、技术失误;施工中采用技术措施不当,施工中发生技术事故;应用新技术、新材料、新工艺缺乏经验,不能保证质量等都要影响施工进度 4、施工组织管理不利;施工组织不合理、劳动力和施工机械调配不当、施工平面布置不合理等将影响施工进度计划的执行。

5、意外事件的出现;施工中可能出现意外事件,自然灾害、工程事故、工人罢工等都会影响施工进度计划。 第二节总体进度计划的贯彻 一、工程技术部负责定期检查各层次的计划,形成严密的计划保证系统。总体进度计划、年计划、月(旬)计划都要围绕一个总任务而编制,高层次计划为低层次计划的依据,低层次计划是高层次计划的具体化。 二、层层下达施工任务书,公司与分公司或项目部签定的目标计划书中,应明确规定合同工期、相互承担的经济责任、权限和利益; 措施,排除各种矛盾,加强薄弱环节,实现动态平衡,保证完成作业计划和实现进度目标。 第四节工程进度计划的检查 一、为了进行进度控制,项目部主管生产的副经理或总工应经常组织生产、计划人员跟踪检查施工实际进度情况。通常每月、半月、旬检查一次,甚至可以每日检查一次,或者在生产调度会上由各施工队负责人每日汇报进度完成情况,项目部在每月结算时核对完成进度

项目公司工程进度管理制度

建设工程进度管理制度 第一章总则 1.1目的 为有效地管理工程项目建设工期,促进工程项目进度计划管理工作规范化,提高进度计划管理和控制的工作效率和水平,特制定本制度。 1.2适用范围 本制度适用于所有工程项目。 第二章工程进度控制原则 2.1工程进度控制应以“确保按时交付”为原则。任何进度计划都应围绕该原则制定。 2.2工程实施过程中坚持“项目部主导”的原则,项目部应努力协调公司的各职能部门在图纸、招标、手续、付款等环节的进度,确保工程的整体进展。 第三章工程进度计划的组成与编制 3.1项目建设控制计划 项目总监、项目经理应依据公司批准的建设计划目标,组织编制项目建设计划,确定各单项工程的开工、竣工、入住时间节点目标,报公司领导批准。应考虑如下因素: (1)政府手续取得的时间及场地条件; (2)项目的分期;

(3)施工图纸提供及施工单位确定的时间; (4)传统节日、农忙及冬、雨季的影响; (5)中间验收的时间; (6)市政配套的施工时间; (7)各项验收办理有关入住许可需要的时间。 3.2单项工程施工进度计划 项目总监、项目经理应依据公司领导批准的项目建设计划,组织编制项目的各单项工程的施工进度控制计划,确定分部、分项工程的主要节点完成时间。报公司批准后落实在招标文件中。 施工合同中的单项工程主要节点时间和工期,应满足公司的控制计划。单项工程开工前,施工单位应在施工组织设计中编制详细的施工进度计划,该计划经项目部和监理单位审批后,由施工单位实施。 对应工程施工进度计划,项目部应编制甲方独立分包工程、甲供材料设备进场计划并及时提供给招标合约部,以使招标进度能够满足甲方独立分包单位和甲供材料设备进场需要。 进度计划文件应以网络图或横道图表示。 3.3单位(单项)工程施工计划及控制节点 建筑工程施工进度计划主要项目及控制节点应按以下形象进度设置控制: (1)单位工程的开工时间(控制节点); (2)桩基施工及测桩开始及完成时间; (3)土方及支护开始及完成时间;

工期保证措施及管理制度

工期保证措施及管理制度 一、建立完善的计划保证体系 建立完善的计划体系是掌握施工管理主动权、控制施工生产局面,保证工程进度的关键一环。本项目的计划体系由总进度控制计划和分阶段进度计划组成,总进度控制计划控制大的框架,必须保证按时完成,分阶段计划按照总进度控制计划排定,只可提前,不能超出总进度控制计划限定的完成日期,在安排施工生产时,按照分阶段目标制定日、周、月、年计划,在计划落实中,以确保关键线路实施为主线,制定相应保障措施,并由此派生出一系列保障计划,确保关键线路的实施。在各项工作中作到未雨绸缪,使进度管理形成层次分明、深入全面、贯彻始终的特色。 一级总体控制计划 表述各专业工程的阶段目标,是业主、设计、监理及总包高层管理人员进行工程总体部署的依据,主要实现对各专业工程计划进行实时监控、动态关联。本次提交的施工总进度控制计划即为一级总体控制计划。 二级进度控制计划 以专业及阶段施工目标为指导,分解形成细化的该专业或阶段施工的具体实施步骤,以达到满足一级总控计划的要求,便于业主、监理和总包管理人员对该专业工程进度的总体控制。 总包将组织本工程各专业及指定分包编制如下二级进度计划: 砌筑及抹灰施工进度计划 装修阶段施工进度计划; 幕墙工程进度计划。 作为总包,我们将和业主及各分包一道,制定各专业工程进度计划,该计划将囊括各专业工程深化设计,材料加工定货,现场施工,试验及验收等全部内容; 机电安装工程进度计划:我项目部将协调各机电专业分包,在总包总进度计划的基础上编制本工程机电专业工程进度计划,重点落实机电工程深化设计周期、机电设备的采购和进

场计划、机电工程与装修工程施工进度的协调、机电工程的系统调试和联动调试计划。本工程可能存在多个相对独立的机电系统,需分别确定节点工期,如地下室机电安装节点工期、楼层段机电安装工程节点工期等; 装修工程施工进度计划:我项目部将协调装修专业分包,在总包总进度计划的基础上编制本工程装修工程施工进度计划,重点落实装修工程深化设计周期、方案报审工期及装修工程现场施工进度与机电工程施工进度的协调,按本工程装修部位的不同分别给出不同空间的控制节点工期。 三级进度控制计划 是指专业工程进行的流水施工计划,供各承包单位基层管理人员具体控制每一分项工程在各个流水段的工序工期,是对二级控制计划的进一步细化。该计划以表述当月、当周、当日的操作计划,本项目部随工程例会发布并检查总结完成情况,月进度计划报业主、监理审批。 对本工程,我们将组织相关人员编制如下三级进度计划: 幕墙材料调运计划及安装进度计划 针对不同系统专业的机电安装进度计划; 机电设备材料采购及进场计划; 本工程机电分系统调试和联动调试计划; 针对不同功能空间的装修工程进度计划; 本工程实施过程中,将采取日保周、周保月、月保阶段、阶段保总体控制计划的控制手段,使计划阶段目标分解细化至每一周、每一日,保证总体进度控制计划的按时实现。二、施工进度计划的检查和调整 施工进度的检查与进度计划的执行是融合在一起的。计划检查是计划执行的主要信息来源,是施工进度调整和分析的依据,是进度计划控制的关键步骤。 进度计划的检查方法主要是对比法,即实际进度与计划进度进行对比,从而发现偏差,以便调整或修改计划。当偏差超过5%时,将对进度实施预警。
