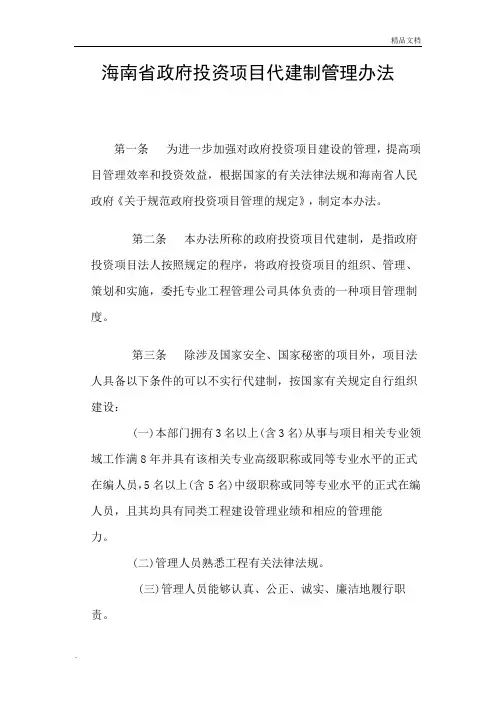

第一条为进一步加强对政府投资项目建设的管理,提高项目管理效率和投资效益,根据国家的有关法律法规和海南省人民政府《关于规范政府投资项目管理的规定》,制定本办法。

第二条本办法所称的政府投资项目代建制,是指政府投资项目法人按照规定的程序,将政府投资项目的组织、管理、策划和实施,委托专业工程管理公司具体负责的一种项目管理制度。

第三条除涉及国家安全、国家秘密的项目外,项目法人具备以下条件的可以不实行代建制,按国家有关规定自行组织建设:

(一)本部门拥有3名以上(含3名)从事与项目相关专业领域工作满8年并具有该相关专业高级职称或同等专业水平的正式在编人员,5名以上(含5名)中级职称或同等专业水平的正式在编人员,且其均具有同类工程建设管理业绩和相应的管理能

力。

(二)管理人员熟悉工程有关法律法规。

(三)管理人员能够认真、公正、诚实、廉洁地履行职责。

第四条不符合本办法第三条规定条件的,项目法人必须实行代建制。

第五条代建单位根据批准的项目建议书要求,对项目可行性研究或初步设计及项目实施至竣工验收实行管理。

第六条代建单位应当具备下列条件:

(一)具有独立法人资格,并为自负盈亏的经济实

体;

(二)具有综合甲级工程设计资质,或综合甲级监理资质,或本专业施工总承包一级资质,或综合甲级工程咨询资

质;

(三)具有与同类工程建设管理相适应的组织机构和项目

管理体系;

(四)具有与工程建设规模和技术要求相适应的技术、造价、财务和管理等方面的专业人员,并具有从事同类工程建设管理经验;

(五)具有与项目相适应的资金实力。

第七条代建单位应当通过招投标择优产生。有关招投标程序应当按照《中华人民共和国招标投标法》的有关规定实施。整个招投标过程应当有监察部门代表现场监督和公证机构的公证。

第八条代建单位不得在自己代建的建设项目中,承担勘察、设计、施工、监理等工作。

第九条项目代建实行代建合同管理。代建单位确定后,项目法人应当和代建单位签订项目委托代建合同,明确代建项目的范围、形式、双方的权利和义务、奖罚办法等法律关系。

代建合同签订后,代建单位应当向项目法人缴纳项目总投资10-30%的履约保证金,或出具同额度的银行履约担保

函。

代建合同应当经过公证机构的公证。

第十条项目法人应当为代建单位提供良好的外部条件和关系。

第十一条项目法人应当按合同的约定及时到财政

部门办理支付工程款等手续。

第十二条项目法人应当在合同约定的时间内就代建单位书面提交需其解决的事宜给予书面答复。

第十三条项目法人应当指定一名负责人与代建单位保持联系。

第十四条代建单位应当按照合同规定组建项目经理部,并向委托单位报送项目经理及其项目经理部主要成员名单、

项目代建方案。代建单位在履行合同义务期间,应当每月3日前向项目法人报送代建工作月报。

第十五条代建单位应当严格按照批准的建设内容负责项目建设方案的优化,实行限额设计,设计预算不得超过批准的设计概算。在建设实施过程中,不得擅自变更设计方案。

第十六条代建单位应当按照批准的项目概算总投资额,根据工程建设进度编制资金使用计划并向委托单位提交书面申报材料。

第十七条代建合同签订后,投资额原则上不得变动;有下列情形之一的,由代建单位提出,经项目法人同意,并报同级政府批准后可作调整:

(一)资源、水文地质、工程地质情况有重大变化,引起建设方案变动的;

(二)不可抗力导致重大损失的;

(三)国家统一调整价格,引起动态概算发生重大变化的;

(四)国家相关政策有重大调整的;

(五)设计有重大修改的。

第十八条代建单位的建设管理费用可在财政部门确定的项目法人单位管理费中列支。取费标准以项目审批部门批准后

的概算总投资中的建筑安装工程、设备费总额为基数,按1—3%的费率计算,具体额度应当根据代建单位承担的工作量在招投标中确定。

第十九条代建单位完成建设管理,工期提前且质量优良的,项目法人按财政部发布的《基本建设财务管理若干规定》(财建[2002]394号)的有关规定在合同中约定奖励额度;超出工期、概算或质量不合格的,按合同约定承担违约责任。

工程质量不合格的,代建单位应当督促施工单位及时返工,直至合格为止,由此增加的费用由代建单位承担;发生严重质量事故的,项目法人应当解除与代建单位订立的合同,并要求其承担相应的法律责任。

第二十条本办法自发布之日起施行。

海南省人民政府研究室职能配置、内设机构和人员编制规定

海南省人民政府研究室职能配置、内设机构和人员编制规定 根据中共中央、国务院《关于海南省党政机构改革方案的通知》(中委[200]36号),设置海南省人民政府研究室。海南省人民政府研究室是承担省政府综合性政策研究和决策咨询任务的省政府直属正厅级事业单位。 一、主要职责 (一)组织或协同有关方面起草、修改省政府的有关重要综合性文件;起草省政府领导同志部分重要讲话。 (二)围绕省政府工作中心,对全省改革开放和经济与社会发展中的重要课题进行调查研究,提出供省政府决策的参考方案和政策性建议。 (三)参与省大型会议的文件起草;负责省政府常务会议和部分省长办公会议的议题选报、材料准备、会议组织、会议记录和会议纪要等会务工作。 (四)对全省经济形势跟踪研究,收集、分析、整理和报送经济与社会生活中的重要综合信息、动态,编辑出版有关刊物。 (五)负责省政府办公厅、省政府研究室系统办公自动化工作。 (六)承办省政府和上级部门交办的工作。 二、内设机构 根据上述职责,省政府研究室内设4个处级职能机构: (一)综合处 负责起草省政府领导的重要讲话、文章;组织或参与起草全省经济工作会议报告、全省大型综合性会议省政府领导的报告,省政府向中央、国务院上报的工作报告等重要文稿;负责组织安排省政府领导的重要调研和考察活动。 (二)调研处 围绕省政府的工作中心,组织对全省经济发展、社会事业、改革开放等方面的政策调研工作;完成省政府领导交办的重要调研任务,提出对策建议;对经济总体形势和发展走势进行综合分析,供省政府决策参考;参与起草重要综合性文稿;编辑出版《参阅件》、《海南经济研究》等内部刊物。(三)会务信息处 负责省政府常务会议、部分省长办公会议的会务工作;配合有关部门做好省政府全体会议和其他大型综合性会议的会务工作;负责收集、整理、筛选全省政务信息,编辑发行《海南信息》、《外报外电动态》;负责收集、筛选上报国务院办公厅信息工作;负责全省政府系统信息员队伍培训工作;负责《海南政报》、《海南年鉴》等报刊的采编、出版、发行等工作。 (四)办公室 起草、审核有关综合性文件和重要报告;负责会议组织、秘书事务、信息综合、文电处理、文书档实

政府投资项目的全过程管理建议

政府投资项目的全过程管理建议 1、明确界定政府性投资项目的内涵和范围 通常界定固定资产投资性质是按项目建设投入资金的性质来区分的。但由于政府性项目不仅涉及面广,而且投入资金的渠道也较多(既有财政预算内安排资金、业主单位预算外资金、向银行贷款以及相关企业垫资等),所以,仅依据建设资金性质来界定项目性质是不全面的,它容易淡化一些项目资金虽是财政资金以外筹集,但最终由政府负债偿还的责任。因此,应按项目的资产权属、性质来区分更为直接和清晰。因为只有国有资产的权属归政府,而其余的资产权属则不属政府。 2、规范政府性投资项目的决策计划和管理 评审中发现,许多建设项目未能严格按基本建设程序做好前期准备工作,没有项目建议书、初步设计审查、投资估算批复等文件;没有对项目的必要性、经济性和可行性进行充分的论证;没有经过严格的实地勘察、科学的分析和全面规划;没有对施工图设计方案进行了优化;对投资估算、投资预算的的重要性认识不足,搞“三边”工程,即边批复,边设计,边施工,导致“三超”现象严重,即概算超估算、预算超概算、结算超预算。施工过程中随意扩大规模、范围和建设标准,导致工程造价大幅增加。 解决的思路是要建立一套完整的政府性投资项目管理制度,逐步实现政府性投资项目的决策程序、计划安排和资金管理的科学化、制度化和规范化。 3、健全政府投资项目决策机制,投资主管部门应在全面征集行

业主管部门和有关单位意见建议的基础上,通过综合平衡、专家评定、广泛征求意见等过程,遵循统筹兼顾、量力而行、综合平衡的原则,提高决策的科学、民主水平,避免政府性投资项目的随意性和盲目性。逐步建立和实行政府投资项目的公示制度和听证制度。 4、强化项目设计的管理。项目设计深度直接关系到工程造价大小和工程质量优劣,强化对项目设计深度的管理,优化设计方案,是控制工程造价和提高工程质量的关键。 (1)在设计单位选择上,应积极推行设计招投标办法,通过方案对比,择优选择设计单位。 (2)在施工图设计阶段,应优化设计方案,进行二次设计,使其在满足经济、适用、美观和使用功能的同时,以科学的设计控制投资规模,积极推行限额设计,防止在工程设计中任意提高安全系数的设计标准,这样既能保证设计方案先进,又能使工程造价得到有效控制。 (3)建设单位应积极与设计单位配合,主动影响设计,参与设计,并采取适当的形式,如设计图纸会审、专家会议论证等,广泛听取各方意见,完善设计方案,优化设计方案,提高设计深度。 5、合理确定投资。首先要加强项目概(预)算编制管理。要借助中介机构或组织有关专业技术人员,根据设计文件或图纸,结合使用功能,对项目概(预)算进行审核,提高概(预)算的严谨性、准确性。防止由于图纸不详、清单编制漏项或者项目特征描述不详而造成的变更和资金浪费。同时,对使用的主要材料应组织市场调查,掌握市场材料价格、材料的性能和质量,尽量采用性价比较高的材料,

政府投资项目开发代建协议

政府投资建设项目代建合同 第一部分合同协议书 甲方(委托单位,全称): 乙方(代建单位,全称): 根据《中华人民共和国合同法》、《****经济技术开发区政府投资项目代建制管理暂行办法》及相关法律、行政法规,遵循平等、自愿、公平和诚信原则,为保证政府投资项目的顺利实施,充分发挥政府投资效益,经甲乙双方协商同意,就项目由乙方代建事宜协商一致,依法达成如下协议。 一、代建项目概况 项目名称: 项目总投资:万元(以立项批复金额为准) 资金来源: 建设时间: 建设地点: 建设内容: 二、项目代建方式: 根据《****经开区政府投资项目代建制管理暂行办法》文件,管委会直接委托****经开区开投资发展公司为代建单位,代建方式为全程代建。 三、代建项目管理目标 1.投资控制金额:万元(以经批准的投资概算为限,未办理

概算批复的项目以预算评审金额为准)。 2.项目管理期限:自项目代建合同生效起到代建项目实体移交手续完成止。代建项目竣工验收备案后月内向财政部门申请办理工程结算及竣工财务决算审批事宜,并按合同约定向使用单位办理代建项目实体移交手续。 3.项目工程质量标准:合格。 4.项目安全管理目标:项目建设过程中无安全责任事故。 5.项目建设廉洁守法目标:严格遵守法律、法规、政策要求和廉洁规定,无违法违纪行为。 三、代建服务费 根据《关于印发湖南省政府投资项目代建服务取费标准的通知》〔湘发改价服〔2015〕744号〕文件规定,本项目代建服务费取费基数为万元,代建服务费为万元(测算公式)。 四、代建公司的项目建设管理团队 乙方代建项目经理姓名及联系电话:。 乙方现场管理人员姓名及联系电话:,其中现场负责人为。 项目管理团队其他不允许变更的人员:。 五、合同文件 组成合同的各项文件应互相解释,互为说明。除通用条款明确规定可以作出不同约定外,合同协议书的内容不得与通用条款相抵触,否则相关内容无效。合同文件的组成如下: 1.合同协议书; 2.合同通用条款(每年备案一次); 3.初步设计及投资概算的审查批复文件; 六、其它约定事项 1.本项目的质量保修期设定为年,(分部分项

政府投资项目管理办法

绍兴市人民政府令 第100号 现发布《绍兴市政府投资项目管理办法(修订稿)》,自发布之日起施行。 市长 二○一一年五月十六日 1

绍兴市政府投资项目管理办法(修订稿) 第一章总则 第一条为加强政府投资项目管理,规范政府投资行为,提高投资效益,建立健全科学的政府投资决策、建设和监督管理制度,根据《国务院关于投资体制改革的决定》、《国务院办公厅关于加强和规范新开工项目管理的通知》和《浙江省政府投资项目管理办法》等有关规定,结合本市实际,制定本办法。 第二条本办法所称的政府投资项目,是指政府利用下列资金采用直接投资和资本金注入方式所进行的固定资产投资项目:(一)财政预算内安排的各项建设资金; (二)纳入财政预算管理的各项建设资金; (三)政府性基金中用于基本建设项目的资金; (四)政府融资以及利用国债的资金; (五)国际金融组织和外国政府的贷款、赠款; (六)转让、出售、拍卖国有资产及其经营权所得的国有资产权益收入(含廉租住房租金收入); (七)国有土地使用权出让金; (八)法律、法规规定的其他政府性资金。 2

第三条绍兴市本级政府投资项目的管理适用本办法。 第四条政府投资主要用于公共安全和市场不能有效配置资源的经济和社会发展领域,主要包括: (一)农业、水利、能源、交通、城乡公用设施、生态环境保护等公益性公共基础设施项目; (二)教育、科技、文化、卫生、体育、社会保障、资源节约等公益性社会服务项目; (三)政府公共服务设施项目。 第五条政府投资项目造价管理应当遵循估算控制概算、概算控制预算、预算控制决算的原则。 第六条市发改部门为政府投资项目的综合管理部门,具体负责政府投资项目前期审批、计划编制和下达、协调监督等综合管理工作。 经信、监察、财政、国土、环保、建设、规划、交通运输、水利、审计、建管、公共资源交易管理及其他有关部门按各自职责对政府投资项目进行管理和监督。 第二章前期管理 第七条政府投资项目实行项目储备制度。国民经济和社会 3

海南省人民政府办公厅关于调整省政府领导兼任省政府议事协调机构

海南省人民政府办公厅关于调整省政府领导兼任省政府议事 协调机构职务的通知 【法规类别】机关工作综合规定 【发文字号】琼府办[2015]106号 【发布部门】海南省政府 【发布日期】2015.06.29 【实施日期】2015.06.29 【时效性】现行有效 【效力级别】XP10 海南省人民政府办公厅关于调整省政府领导兼任省政府议事协调机构职务的通知 (琼府办〔2015〕106号) 各市、县、自治县人民政府,省政府直属各单位: 因人事变动和工作需要,省政府决定对省政府领导兼任的部分省政府议事协调机构(含联席会议)领导职务进行调整。调整后省长、副省长兼任的职务如下: 一、刘赐贵省长兼任的职务 1.省突发公共事件应急委员会主任(委员会办公室设在省政府办公厅); 2.省科技教育领导小组组长(领导小组办公室设在省政府办公厅); 3.省信息化建设领导小组组长(领导小组办公室设在省工业和信息化厅); 4.省应对气候变化及节能减排工作领导小组组长(领导小组办公室设在省工业和信息

化厅); 5.省双拥工作领导小组组长(领导小组办公室设在省民政厅); 6.文昌省级土地储备项目领导小组组长(领导小组办公室设在省国土资源厅); 7.省城乡规划委员会主任(委员会办公室设在省住房城乡建设厅); 8.省推进新型城镇化工作领导小组组长(领导小组办公室设在省住房城乡建设厅); 9.省加快推进“多规合一”工作领导小组组长(领导小组办公室设在省住房城乡建设厅); 10.省扶贫开发领导小组组长(领导小组办公室设在省扶贫办); 11.省地方志编纂委员会主任(委员会办公室设在省方志办); 12.省行政审批制度改革工作领导小组组长(领导小组办公室设在省政府政务服务中心)。 二、毛超峰常务副省长兼任的职务 1.省政务公开协调小组组长(协调小组办公室设在省政府办公厅); 2.省推进职能转变协调小组组长(协调小组综合组设在省政府办公厅); 3.省民航机场改扩建工作领导小组组长(领导小组办公室设在省发展改革委); 4.省公务用车制度改革领导小组组长(领导小组办公室设在省发展改革委); 5.三亚凤凰国际机场迁建工作领导小组组长(领导小组办公室设在省发展改革委); 6.省招标投标工作领导小组组长(领导小组办公室设在省发展改革委); 7.省重大项目推进协调办公室主任(办公室设在省发展改革委); 8.海南博鳌乐城国际医疗旅游先行区领导小组组长(领导小组办公室设在省发展改革委); 9.海南航天发射场配套区项目建设协调小组组长(与航天科技集团分管副总经理共同兼任组长,协调小组办公室设在省发展改革委、航天科技集团发展经营部);

财政性建设资金投资项目管理暂行办法

***财政性建设资金投资项目管理暂行办法 第一章总则 第一条为规范工程建设项目财政性资金管理,提高资金使用效益,根据中华人民共和国《预算法》、《会计法》、《政府采购法》、《招标投标法》及***财政局《关于印发<***财政性建设资金投资项目预决算审查操作规程>的通知》(长财监〔2016〕4号)等规定,制定本办法。 第二条本办法所称财政性建设资金投资项目是指由政府职能部门批准立项、以财政性资金投入为主、由政府机关、事业单位和团体组织为项目主管部门实施的工程建设项目(以下简称“项目”)。 第三条财政性建设资金包括: (一)公共财政预算资金、政府性基金预算资金、国有资本经营预算资金; (二)财政专户管理的非税收入资金; (三)上级财政专项转移支付资金; (四)政府担保的国际金融机构贷款、外国政府及其机构贷款和援助资金; (五)以财政资金为还款来源的政府性债券资金、国家政策性贷款资金以及政府担保财政筹集管理的资金; (六)其他财政性资金。

第四条财政性建设资金投资项目工程应严格执行预决算审查制度,预决算审查内容主要包括:项目前期工程、工程预算、工程价款结算、重大设计变更工程竣工财务决算等。 第五条财政性建设资金投资的建设项目要依法实行政府采购。政府采购建设项目的采购范围包括:设计、监理、勘测等服务的采购及工程采购,材料、设备等的采购。 第六条财政性建设资金投资项目应加强预算绩效管理,项目严格申报绩效目标,项目实施单位对绩效目标的落实情况负责。 第二章预算评审 第七条财政性建设项目立项前,必须落实建设资金。项目建设单位在上报投资计划的同时,应向财政部门报送建设资金筹措计划,财政部门据以编制财政性基本建设项目资金年度预算。 第八条项目单位在完成相关前期工作并达到预算评审条件后,应及时报财政部门进行预算评审,并对送审资料的真实性、完整性、合规性负责。 第九条财政部门对项目单位送审的预算评审资料,应按相关法规和行业评审规范认真组织评审,并及时出具评审报告。 第十条预算评审结果不得超批准的项目概算,超概算报告为无效报告。 第三章政府采购制

政府投资建设项目委托代建合同(示范文本)

编号: 政府投资建设项目 委托代建合同 (示范文本) 项目名称: 项目委托人: 项目代建人: 项目使用人:

委托代建合同书 委托人: 代建人: 使用人: 根据《中华人民共和国合同法》,为保证政府投资建设代建项目的顺利实施,充分发挥政府投资效益,严格控制投资概算,经委托人、代建人与使用人三方协商同意,签订本合同。 一、项目概况 项目名称: 项目总投资:(万元)(以批准的投资概算为准) 建设地点: 建设规模: 建设内容: 二、代建项目管理范围和内容: 三、代建项目管理目标 投资控制金额:(万元)(以代建人投标报价为准) 工程质量标准: 代建管理期限:个日历天 四、代建管理费 金额(大写):元人民币 ¥:元 五、本合同由以下文件组成: 1、三方认可的有关工程的变更、洽商等书面文件或协议修正文件 2、委托代建合同书

3、专用合同条款 4、通用合同条款 5、中标通知书 6、投标书及其附件 7、招标文件及其附件(或描述代建项目的技术性文件) 8、初步设计文件及其审查批复文件 9、标准、规范及有关技术文件 构成本合同的文件若存在歧义或不一致时,则按上述排列次序进行解释。 六、本合同中的有关词语含义与本合同[第二部分通用合同条款]中赋予它们的定义相同。 七、委托人承诺,遵守本合同中的各项约定,为代建人提供项目建设的必要条件。 八、代建人承诺,遵守本合同中的各项约定,按照代建工作范围和内容,承担代建任务。 九、使用人承诺,遵守本合同中的各项约定,协助代建人完成代建工作。 十、本合同一式份,具有同等法律效力,三方各执份。 委托人:(签章)代建人:(签章)使用人:(签章) 法定代表人:(签章)法定代表人:(签章)法定代表人:(签章) 地址:地址:地址: 邮编:邮编:邮编: 电话:电话:电话: 本合同签于年月日 第一部分通用合同条款

保定市政府投资项目管理办法(试行)

保定市政府投资项目管理办法(试行) 第一章总则 第一条为加快投资体制改革,规范政府投资行为,加强政府投资项目管理,健全科学、民主、高效的政府投资项目决策机制和实施程序,优化投资结构,提高投资效益,完善投资责任制和风险约束机制,根据《国务院关于投资体制改革的决定》及有关法律法规,结合本市实 际,制定本办法。 第二条本办法所称政府投资项目,是指使用下列资金建设的固定资 产投资项目: (一)财政预算安排的专项资金,包括纳入财政预算管理的专项资金;转让、出售、拍卖国有资产及其经营权所得的国有资产权益收入;土 地使用权出让金; (二)政府融资以及利用国债、中央预算内和省预算内补助资金; (三)国际金融组织和外国政府的贷款、赠款; (四)法律、法规规定的其他政府性资金。 第三条政府投资项目主要包括: (一)农业、水利、能源、交通、城乡公用设施等基础性项目;(二)教育、科技、文化、卫生、体育、社会保险、生态建设、环境 保护、资源节约等公益性项目;

(三)政府公共服务设施和政权基础设施项目; (四)政府确定的其他项目。 第四条政府投资遵循量财办事、量入为出、综合平衡的原则。 第五条政府投资应当符合国民经济和社会发展规划,有利于资源优化配置和产业结构调整升级,有利于城乡统筹与经济社会的全面、协 调、可持续发展。 第六条政府投资项目应当按照基本建设程序和国家投资管理的规定,做好前期工作;项目前期工作成熟后纳入年度政府投资项目计划。第七条政府投资项目的土地面积需求、项目选址和设计应当符合国民经济和社会发展中长期规划、土地利用总体规划和城市总体规划,体现土地资源的合理配置、集约利用,符合生态环境保护和改善的要 求。 第八条政府投资项目管理按以下程序进行: (一)制定投资项目中长期规划; (二)规划评审通过后,进入项目储备库; (三)编制下达政府投资项目年度计划; (四)编报和审批项目建议书; (五)编报和审批项目可行性研究报告; (六)编报和审批项目初步设计或项目概算; (七)项目实施过程中协调检查; (八)项目竣工验收;

政府投资项目代建制的现状及政策分析

龙源期刊网 https://www.doczj.com/doc/2e17121545.html, 政府投资项目代建制的现状及政策分析 作者:闫建波 来源:《管理观察》2011年第08期 摘要:政府的项目投资建设关乎着国计民生,是经济发展重要的动力点之一,同时也与 百姓的切身利益息息相关。“代建制”则是目前政府主推的关于投资项目建设的模式,不过此种模式目前还处于起步的阶段,因而在创新、探索的过程中难免会有一些问题,所以笔者在此对其进行一些分析。 关键词:政府项目投资代建制探索完善 一、政府投资项目代建制的含义、意义 1、“代建制”含义 “代建制”作为目前政府主推的项目投资建设模式是指,政府通过招标等模式,选择一些具有相应资质的工程管理、建设公司代为建设,直至建设完毕后交付使用。此种模式关键之处在于将以往的“建用合一”改为“建用分离”,同时强调了其作为“制度”的存在,为此,建设部于2004年7月16日出台了《关于投资体制改革的决定》以及2004年11月16日出台的《建设攻城项目管理试行办法》,此两种规范性文件的推出,使得“代建制”作为一种新兴的建设模式有了其较为系统化、规范化以及制度化的运作流程。 2、推行“代建制”之前的政策以及“代建制”的意义 就以往的情况来看,政府投资项目的建设是一种很单一的模式,即以政府的建设资金为中心,集建设、管理、使用等为一体,而由于参与建设管理人员的经验、专业技术等的不足以及在建设过程中资源浪费而最终导致超预算、超标准、工时延期甚至于拖欠工程款等等。而推行代建制后使得政府建设投资更加科学,一方面,在机制上代建单位享受不到项目使用的利益,因而在建设的规模等方面基本不存在扩大的可能性;另一方面在其建设过程中,如若资金的使用超出了批准的投资部分,代建单位要承担相应的赔付责任,因而在法律上有了限制;同时,由于代建单位的的承揽是通过招标的方式选定,因而在其建设过程中的资金使用及管理水平以及后期的工程质量等问题受到市场的监督,因此,在一定程度上这也迫使着代建单位在设计、造价、质量等领域进行更加精细、合理的规划。 二、代建制的现状及问题 我国的代建制目前还处于一种探新、摸索的阶段,一方面在这期间确实出现了很多新颖优秀的管理方式,但是从另一方面看,却也存在这诸多的问题。

天水市政府投资项目管理办法

天水市政府投资项目管理办法 第一章总则 第一条为了进一步规范政府投资行为,改进政府投资项目管理,根据《甘肃省政府投资项目管理办法》(甘政办发〔2014〕34号)以及有关规定,制定本办法。 第二条本办法所称政府投资项目,是指全部或部分使用中央预算内投资、中央专项资金、省级财政性建设资金、省政府统一安排的政府性债券和政府性基金的项目,市、开发区和县区级财政性建设资金的项目,以及市级政府负责偿还或提供还款担保的国外贷款建设项目。 第三条市、县区发展改革部门是本行政区域内政府投资项目的主管部门,市直行业主管部门在各自的职责范围内履行相应的政府投资项目管理职责。 第四条政府投资重点用于市场不能有效配置资源,需要政府支持的经济和社会领域。主要包括:(一)公益性和公共基础设施投资项目; (二)保护和改善生态环境的投资项目; (三)促进贫困地区经济和社会发展的投资项目; (四)重大自主创新、转型升级和重要前瞻性战略性产业发展项目; (五)符合国家和地方政府有关规定的其他项目。 第五条政府投资根据建设项目的性质和特点,采取直接投资、资本金注入、投资补助、贴息等方式: (一)政府可采取无偿拨款方式直接投资公益性和公共基础设施等非经营性项目; (二)政府可采取资本金注入方式投资有收益的经营性项目,投资形成的国有股权、国有股份由政府授权的出资人代表机构行使相应权利; (三)政府可采取无偿拨款等定额补助方式投资促进贫困地区经济和社会发展项目; (四)政府可采取补助或贴息方式投资企业产业结构调整、推进科技进步、高新技术产业化发展项目以及节约能源、循环经济发展和环境保护项目。 政府投资项目符合上述(一)、(二)、(三)款规定的,应当执行项目审批制度,履行审批手续。 第二章项目前期管理 第六条执行审批制度的政府投资项目,发展改革、规划、环境保护、国土资源等有关部门,要同步下放审批权限,同步简化审批环节,优化审批工作流程,加快办理前期手续,提高审批效率。除重大项目或国家另有规定外,将项目建议书、可行性研究报告、初步设计"三道"审批程序简化为可行性研究报告和初步设计"两道"程序。 第七条市、县区政府投资主管部门根据相关部门已批准的规划选址、用地预审、环境影响评价、节能审查、社会稳定风险评估等前置手续,审批项目可行性研究报告。项目单位依据可行性研究报告批复文件,办理规划许可、正式用地等手续。 第八条项目单位应当依据批准的可行性研究报告内容进行初步设计。初步设计概算总投资超过批准的可行性研究报告总投资额百分之十的,要按程序重新报批可行性研究报告。经批准的初步设计及投资概算应当作为项目建设实施和控制投资的依据。

政府投资项目的全过程管理建议

政府投资项目的全过程管 理建议 This manuscript was revised by the office on December 10, 2020.

政府投资项目的全过程管理建议 1、明确界定政府性投资项目的内涵和范围 通常界定固定资产投资性质是按项目建设投入资金的性质来区分的。但由于政府性项目不仅涉及面广,而且投入资金的渠道也较多(既有财政预算内安排资金、业主单位预算外资金、向银行贷款以及相关企业垫资等),所以,仅依据建设资金性质来界定项目性质是不全面的,它容易淡化一些项目资金虽是财政资金以外筹集,但最终由政府负债偿还的责任。因此,应按项目的资产权属、性质来区分更为直接和清晰。因为只有国有资产的权属归政府,而其余的资产权属则不属政府。 2、规范政府性投资项目的决策计划和管理 评审中发现,许多建设项目未能严格按基本建设程序做好前期准备工作,没有项目建议书、初步设计审查、投资估算批复等文件;没有对项目的必要性、经济性和可行性进行充分的论证;没有经过严格的实地勘察、科学的分析和全面规划;没有对施工图设计方案进行了优化;对投资估算、投资预算的的重要性认识不足,搞“三边”工程,即边批复,边设计,边施工,导致“三超”现象严重,即概算超估算、预算超概算、结算超预算。施工过程中随意扩大规模、范围和建设标准,导致工程造价大幅增加。 解决的思路是要建立一套完整的政府性投资项目管理制度,逐步实现政府性投资项目的决策程序、计划安排和资金管理的科学化、制度化和规范化。

3、健全政府投资项目决策机制,投资主管部门应在全面征集行业主管部门和有关单位意见建议的基础上,通过综合平衡、专家评定、广泛征求意见等过程,遵循统筹兼顾、量力而行、综合平衡的原则,提高决策的科学、民主水平,避免政府性投资项目的随意性和盲目性。逐步建立和实行政府投资项目的公示制度和听证制度。 4、强化项目设计的管理。项目设计深度直接关系到工程造价大小和工程质量优劣,强化对项目设计深度的管理,优化设计方案,是控制工程造价和提高工程质量的关键。 (1)在设计单位选择上,应积极推行设计招投标办法,通过方案对比,择优选择设计单位。 (2)在施工图设计阶段,应优化设计方案,进行二次设计,使其在满足经济、适用、美观和使用功能的同时,以科学的设计控制投资规模,积极推行限额设计,防止在工程设计中任意提高安全系数的设计标准,这样既能保证设计方案先进,又能使工程造价得到有效控制。 (3)建设单位应积极与设计单位配合,主动影响设计,参与设计,并采取适当的形式,如设计图纸会审、专家会议论证等,广泛听取各方意见,完善设计方案,优化设计方案,提高设计深度。 5、合理确定投资。首先要加强项目概(预)算编制管理。要借助中介机构或组织有关专业技术人员,根据设计文件或图纸,结合使用功能,对项目概(预)算进行审核,提高概(预)算的严谨性、准确性。防止由于图纸不详、清单编制漏项或者项目特征描述

政府投资项目管理办法(2019年版)

XX区政府投资项目管理办法 (2019年版) 第一章总则 第一条为规范区本级政府投资项目管理,建立健全科学、高效的政府投资项目决策和组织实施程序,保证工程质量,控制工程造价,提高政府投资效益,根据《政府投资条例》、《XX市人民政府投资项目管理办法》、《XX市投资项目审批服务能力改革实施方案》、《必须招标的工程项目规定》、《中华人民共和国政府采购法》、《中华人民共和国采购法实施条例》、《政府采购非招标采购方式管理办法》及有关政策法规的规定,结合本区实际,制定本办法。 第二条本办法所称的政府投资,是指使用区本级政府预算安排的资金进行固定资产投资建设活动,包括新建、扩建、改建、技术改造等。 第三条政府投资资金应当投向市场不能有效配置资源的社会公益服务、公共基础设施、农业农村、生态环境保护、重大科技

进步、社会管理、国家安全等公共领域的项目,以非经营性项目为主。 第四条政府投资遵循科学决策、规范管理、注重绩效、公开透明的原则。 第五条政府投资应当与经济社会发展水平和财政收支状况相适应,应加强对政府投资资金的预算约束。政府及其有关部门不得违法违规举借债务筹措政府投资资金。 第六条政府投资资金按项目安排,以直接投资方式为主;对 确需支持的经营性项目,主要采取资本金注入方式,也可以适当采 取投资补助、贷款贴息等方式。 第七条政府投资必须严格执行基本建设程序,项目投资实行估算控制概算、概算控制预算、预算控制结算的资金使用原则;项目建设 实行项目法人责任制、招标投标制、代建制、合同管理制、建设监 理制、工程质量终身责任制等制度,确保投资效益和工程质量。 严禁边勘察、边设计、边施工的“三边”工程。 第八条政府投资项目管理工作职责分工: (一)区发展和改革局负责政府投资项目的审批、协调监督等工作。

自治区政府投资项目代建制管理办法实施细则

关于印发《自治区政府投资项目代建制管理办法实施细则》的通知 各有关市、县(区)发改委(局): 现将《自治区政府投资项目代建制管理办法实施细则》印发你们,请认真遵照执行。 附件:自治区政府投资项目代建制管理办法实施细则 宁夏回族自治区发展和改革委员会自治区政府投资项目代建制管理办公室 二○一二年三月八日 主题词:经济管理代建制实施细则通知 抄送:自治区有关部门。 委领导。 宁夏发展和改革委员会办公室2012年3月8日印发

附件: 自治区政府投资项目代建制管理办法 实施细则 第一章总则 第一条为规范自治区政府投资项目代建制工作秩序,提高政府投资项目管理水平和投资效益,促进廉政建设,根据《自治区非经营性政府投资项目代建制管理办法》(以下简称《代建制管理办法》),制定本实施细则。 第二条在自治区行政区域内政府投资项目实行代建制管理的,适用本实施细则。 第三条自治区县级以上人民政府设立由发展改革、财政、住房城乡建设、监察、审计等部门组成的政府投资项目代建制管理办公室(以下简称“代建办”),其日常工作由发展改革部门承办。主要职责是: (一)负责本地区政府投资项目代建制工作的组织实施和指导协调; (二)组织通过招标、比选等竞争性方式确定代建单位和工程监理单位; (三)与代建单位和项目使用单位签订《建设项目委托代建合同》(以下简称《代建合同》); (四)监督检查项目实施,制止或者纠正有关违规、违约行为,或者提请有关行政监督部门处理; (五)负责协调代建项目的重大事项; (六)完成本级人民政府交办的其他事项。 第四条代建制工作的开展,应当严格执行有关法律法规和基本建设程序,做到专业管理、注重实效。 第二章代建项目组织实施程序

海南省人民政府办公厅关于省政府秘书长副秘书长和省政府办公厅主

海南省人民政府办公厅关于省政府秘书长副秘书长和省政府办公厅主任副主任等分工的通知(琼府办[2014]70号) 【法规类别】干部与工作人员 【发文字号】琼府办[2014]70号 【发布部门】海南省政府 【发布日期】2014.06.04 【实施日期】2014.06.04 【时效性】现行有效 【效力级别】地方规范性文件 海南省人民政府办公厅关于省政府秘书长副秘书长和省政府办公厅主任副主任等分工的 通知 (琼府办[2014]70号) 各市、县、自治县人民政府,省政府直属各单位: 因工作需要,经省政府同意,现对省政府秘书长、副秘书长和省政府办公厅主任、副主任及巡视员、副巡视员作如下分工: 胡光辉秘书长兼办公厅主任:协助蒋定之省长工作,负责处理省政府日常工作,分管、主持省政府办公厅全面工作。协调省编委办、省财政厅、省监察厅、省审计厅、省政府研究室工作。协助何西庆副省长分管省机关事务管理局。分管省信访局、省政府驻京办、省政府驻穗办、省接待办、中国南海研究院。联系中(海南)改革发展研究院。

分管省政府办公厅一处、组织人事处。 罗时祥副秘书长:协助陆俊华副省长工作。协调省人力资源社会保障厅、省卫生厅、省海洋渔业厅、省人口计生委、省国资委、省食品药品监管局、省应急办、省政府民航办、省红十字会、省发展控股公司工作。联系民航海南安全监督管理局、民航中南空管局海南分局。分管省政府办公厅七处、省应急办(省政府总值班室)、省政府民航办。 符琼光副秘书长:协助何西庆副省长、陆志远省长助理、李富林省长助理工作。主持省法制办全面工作。协调省旅游委、省公安厅、省司法厅、省国家安全厅、省民政厅、省国土环境资源厅、省扶贫办、省台办、省地质局、省机

湖南省政府投资项目工程造价全过程管理办法全解

湖南省政府投资项目工程造价全过程管理办法 第一章总则 第一条为加强工程建设领域突出问题专项治理工作,建立科学的政府投资管理机制,规范政府投资行为,提高政府投资效益,保证项目质量,根据《国务院关于投资体制改革的决定》、《财政投资评审管理规定》、《湖南省国家建设项目审计监督办法》、《湖南省建设工程造价管理办法》及有关法律、法规,结合本省实际,制定本办法。 第二条本办法所称政府投资,是指使用下列资金(或资产)进行的固定资产投资。 (一)本级财政预算资金。 (二)上级部门专项补助资金。 (三)国债资金。 (四)国际金融组织和国外政府贷款等政府主权外债资金。 (五)通过政府信用贷款或政府承诺偿还的方式所筹资金。 (六)其他政府性资金或资产。 第三条凡涉及政府投资新建、扩建、改建、维护改造的建设类项目,适用本办法。 国家和省对使用国际金融组织和国外政府贷款等政府主权外债资金及中央和省财政专项资金的项目另有规定的,从其规定。

第四条发展和改革部门是政府投资主管部门(以下称投资主管部门),负责本级政府年度投资计划编制、投资项目审批和项目资金计划下达等综合监督管理。 财政部门负责政府投资项目资金预算编制、资金拨付审核、政府采购管理、财务活动监督等工作,并对工程项目竣工(财务)决算进行审核、批复。 建设部门负责政府投资项目实施过程中造价、工期、质量的监管。 审计部门负责对政府投资项目施工图预算、结算及竣工决算进行审计监督,并对重大项目跟踪审计。 监察部门负责政府投资项目行政监察和廉政建设监督。 第五条建设项目的基本建设程序(按编号顺序执行): (一)立项(项目建议书)审批,可同时核准勘察和设计招标方案。 (二)规划选址,用地预审,环境影响评价,节能评估和审查,以及根据项目情况按规定必须完成的相关审查批复。 (三)可行性研究报告的批复,同时核准招标方案。 (四)用地审批,工程规划许可,详细勘察,初步设计审查,概算审查等。 (五)下达项目投资计划,依法招标采购。 (六)中标合同审查、签订和备案。 (七)施工许可,开工建设。

政府投资项目财务管理办法

县政府投资项目财务管理办法 第一章总则 第一条为规范政府投资项目的财务监管,有效发挥政府投资项目资金使用效益,确保资金的使用安全,根据国家、省、市有关法律、法规、规章的规定,结合我县实际,特制定本管理办法。 第二条本办法所称政府投资项目财务管理是指使用财政预算资金、债券资金及其他财政性资金所进行的固定资产投资建设项目的财务管理。 第三条政府投资项目财务管理基本任务: (一)贯彻执行国家有关法律、行政法规、方针政策; (二)依法、合理、及时筹集、使用建设资金; (三)编制政府投资项目资金的年度预算及年度预算的执行、控制、监督和考核工作,严格控制建设成本,减少资金损失和浪费,提高投资效益; (四)严格按照国家的法律、法规、规章和造价管理有关规定,审核工程项目的预算、结算和办理竣工财务决算。 第四条各相关管理部门应按照职能分工,依法依规加强对政府投资项目财务的管理和监督。 (一)财政部门是主管政府投资项目财务管理的职能部门,对项目的财务活动实施财政财务管理和监督。

(二)建设单位是政府投资项目财务核算部门,负责项目财务管理和会计核算,严格执行基本建设财务管理和会计制度,协助预算部门编制当年项目的资金预算。 (三)预算单位是政府投资项目资金预算部门,负责编制当年项目的资金预算,参与项目资金监管和办理资金支付,协助建设单位做好项目会计核算基础工作。 (四)审计部门依法对政府投资项目的预算执行情况和决算进行审计监督,对列入审计项目计划的政府投资项目,依法依规在法定职责范围内实施审计(调查)或跟踪审计。 (五)政府造价管理部门对政府投资项目的工程预、结算实行监督检查。 第五条涉及政府投资项目的审批、招投标、变更、责任追究等按《政府投资条例》和《××市政府投资项目管理办法》规定执行。 第六条执行《××省网上中介服务超市管理暂行办法》和《××市中介超市管理暂行办法》等相关规定选取中介服务公司。县财政部门凭项目合同和中标通知书(中选确认书)支付中介服务费或拨付所需经费由项目业主单位自行支付。 第七条建设单位要严格按照《中华人民共和国档案法》及省、市有关规定做好建设项目档案管理。 第二章项目前期管理

海南省政府投资项目代建制管理办法

海南省政府投资项目代建制管理办法 第一条为进一步加强对政府投资项目建设的管理,提高项目管理效率和投资效益,根据国家的有关法律法规和海南省人民政府《关于规范政府投资项目管理的规定》,制定本办法。 第二条本办法所称的政府投资项目代建制,是指政府投资项目法人按照规定的程序,将政府投资项目的组织、管理、策划和实施,委托专业工程管理公司具体负责的一种项目管理制度。 第三条除涉及国家安全、国家秘密的项目外,项目法人具备以下条件的可以不实行代建制,按国家有关规定自行组织建设: (一)本部门拥有3名以上(含3名)从事与项目相关专业领域工作满8年并具有该相关专业高级职称或同等专业水平的正式在编人员,5名以上(含5名)中级职称或同等专业水平的正式在编人员,且其均具有同类工程建设管理业绩和相应的管理能 力。 (二)管理人员熟悉工程有关法律法规。 (三)管理人员能够认真、公正、诚实、廉洁地履行职责。

第四条不符合本办法第三条规定条件的,项目法人必须实行代建制。 第五条代建单位根据批准的项目建议书要求,对项目可行性研究或初步设计及项目实施至竣工验收实行管理。 第六条代建单位应当具备下列条件: (一)具有独立法人资格,并为自负盈亏的经济实 体; (二)具有综合甲级工程设计资质,或综合甲级监理资质,或本专业施工总承包一级资质,或综合甲级工程咨询资 质; (三)具有与同类工程建设管理相适应的组织机构和项目 管理体系; (四)具有与工程建设规模和技术要求相适应的技术、造价、财务和管理等方面的专业人员,并具有从事同类工程建设管理经验; (五)具有与项目相适应的资金实力。 第七条代建单位应当通过招投标择优产生。有关招投标程序应当按照《中华人民共和国招标投标法》的有关规定实施。整个招投标过程应当有监察部门代表现场监督和公证机构的公证。

海南省人民政府办公厅关于印发海南省人民政府办公厅职能配置内设

海南省人民政府办公厅关于印发海南省人民政府办公厅职能配置内设机构和人员编制规定的通知 【法规类别】人事管理 【发文字号】琼府办[2000]75号 【发布部门】海南省政府 【发布日期】2000.05.09 【实施日期】2000.05.09 【时效性】现行有效 【效力级别】XP10 海南省人民政府办公厅关于印发海南省人民政府 办公厅职能配置内设机构和人员编制规定的通知 (琼府办[2000]75号) 各市、县、自治县人民政府,省政府直属各单位: 《海南省人民政府办公厅职能配置、内设机构和人员编制规定》经省政府批准,现予印发。 海南省人民政府办公厅 二000年五月九日 根据中共中央、国务院《关于海南省党政机构改革方案的通知)(中委[2000]36号),设置海南省人民政府办公厅。海南省人民政府办公厅是协助省政府领导处理省政府日常工

作的机构。 一、主要职责 (一)负责省政府各种会议(省政府全体会议和常务会议除外)的会务工作,协助省政府领导组织会议决定事项的实施。 (二)协助省政府领导组织起草或审核以省政府、省政府办公厅名义发布的公文;负责起草上报给国务院、国务院办公厅及有关部门的文稿。 (三)研究省政府各部门和各市、县、自治县人民政府请示省政府的问题,提出审核意见,报省政府领导审批。 (四)根据省政府领导的指示,对省政府部门之间经协调未能解决的问题进行协调并提出处理意见,报省政府领导决定。 (五)督促检查省政府各部门和市县人民政府对国务院和省政府公文、会议决定事项及省政府领导有关指示的执行落实情况并跟踪调研,及时向省政府领导报告。 (六)协助省政府领导组织处理需由省政府直接处理的突发事件和重大事故。 (七)负责省人大代表、省政协委员有关政府工作的建议和提案的处理工作。 (八)负责省政府值班工作,及时向省政府领导报告重要情况,协助处理各部门和各市县向省政府反映的重要问题。 (九)负责综合协调全省打击走私工作。 (十)处理群众来信,接待群众来访;收集信访信息,及时向省委、省政府领导报告来信来访中提出的重要建议和反映的重要问题;对信访案件进行催办督办;办理省委、省政府领导交办的有关信访事项。 (十一)负责管理省政府驻外省市区的办事机构。 (十二)审查修改各部门报送省政府的地方性法规草案、行政规章草案。 (十三)起草或组织起草若干重要的地方性法规草案、行政规章草案;

[调研报告]政府投资项目管理现状、问题及对策

调研报告 我县政府投资项目管理现状、问题及对策 白玉县项目促进中心叶志国政府投资项目是一个在我国改革开放中出现的新的概念。政府投资项目是指为了适应和推动国民经济或区域经济的发展, 使用财政性资金以及用财政性资金作为还贷来源或还贷担保的借贷性资金投资建设的项目。随着中央扩大投资拉动内需政策的出台,我国每年投入上千亿资金用于道路、桥梁等基础性设施建设,投资规模的急剧扩大,给投资管理带来了新的考验。因此采取有效措施加强政府投资项目的管理,对管好用好建设资金、提高政府投资效益具有非常现实而重要的意义。 一、我县政府投资项目管理现状 近年来,我县不断推进政府投资体制改革,积极在制度建设、项目前期、管理模式、项目融资等方面探索创新。分析我县政府投资项目管理现状,大致可归纳为以下几个特点: (一)项目投向,基本合理。十二五以来,我县政府投资基本上投向两大类:即城建、交通、水利等工程性基础设施和教育、卫生、体育及文化等社会性基础设施。目前我县政府投资项目行业主管部门大体上可分为两类:一类是常年项目建设的建设、交通、水利、教育等部门,另一类是非常年项目建设的卫生、文体、旅游等部门。 (二)资金拨付。由项目业主向县政府提出申请,经财政部门审核、县政府领导批复后,财政部门将资金拨到项目业主,再支付给施工单位。

(三)制度建设,探索创新。近年来,我县在政府投资项目管理上,无论是制度建设方面,还是项目融资方面,一直在努力创新探索。相继出台了相关文件,使我县政府投资项目管理有章可循。 二、我县政府投资项目管理中存在的问题 (一)前期工作不尽人意。前期工作是项目实施的前提和基础,关系到投资项目的成败。重项目数量、轻前期工作现象在我县政府投资领域普遍存在:一是决策机制不完善。项目决策在项目建设周期中处于十分重要的地位,决策的正确与否,主要是体现在“四性”上,即把握投资机会的准确性、建设方案比选的全面性、项目实施的可行性和经济效益的合理性,而只有坚持决策科学化、民主化,才能符合“四性”要求。从调查情况看,我县相当部分项目决策科学化和民主化不足,项目决策主要由各级领导研究作出,前期调研分析不充分,决策所需的信息不全面,缺乏战略、综合和长远考虑。二是项目储备工作薄弱。目前我县项目储备工作存在“数量少、质量差、渠道窄、工作粗”等突出问题,数量少表现为未开展政府投资项目专项规划编制,迄今为止没有建立政府投资项目储备库;质量差表现为有的行业主管部门即使有一些项目打算,但纳入规划的项目很少,绝大多数仅停留在取项目名称大概轮廓上,缺少项目规模、建设内容和基本投资估算等内容,未形成真正意义上的项目储备资料;渠道窄表现为仅仅凭经验和感觉提出项目,而缺乏科学的、全面的、多渠道的项目挖掘机制;工作粗表现为没有真正把项目储备列入重要议事日程,未落实具体工作人员,未明确工作责任,只是为了应付就随便报几个了事,有的连项目名

代建制的优势与劣势精编版

代建制的优势与劣势 代建制起源: 项目代建制最早起源于美国的建设经理制(CM制)。CM制是业主委托一称为建设经理的人来负责整个工程项目的管理,包括可行性研究、设计、采购、施工、竣工试运行等工作,但不承包工程费用。建设经理作为业主的代理人,在业主委托的业务范围内以业主名义开展工作,如有权自主选择设计师和承包商,业主则对建设经理的一切行为负责。采用CM制进行项目管理,关键在于选择建设经理,一般来说,精通管理、商务、法律、设计、施工等知识和技能,并具有丰富经验和良好信誉,是一名优秀建设经理所必须具备的素质。 代建制模式: 项目代建制可以根据项目的特点采取不同的代建模式,一般项目的代建有项目管理模式(PM模式)和项目管理承包模式(PMC模式),以设计为龙头的代建制包括项目管理模式(EPM模式)和工程总承包模式(EPC模式)等。 我国代建制推行的背景: 长期以来,政府投资项目主要是通过组建临时建设班子进行管理,这种“四位(投资,建设,管理,使用)一体”的投资管理体制由于在项目管理方式上存在问题,经常出项各种管理不善德现象,往往会造成政府投资效益不能最大化,项目“三超”现象比较普遍,腐败现象时有发生,同时,一般在项目建成后其建设班子随即撤销,在建设中积累的经验教训不能转为技术资源供其他单位或后续项目借鉴。 为解决政府投资项目建设中存在的问题,2004年7月,政府印发了《国务院关于投资体制改革的决定》,明确提出非经营性政府投资项目必须加快推行代建制。浙江省也于2005年印发了《浙江省政府投资项目管理办法》和《浙江省政府投资项目实施代建制暂行规定》。浙江省政府为了加快政府投资项目代建制的推行,在2004年就组织专家进行了大量的调研和论证工作,在此基础上选择浙江美术馆工程作为政府投资项目实施“代建制”的第一个项目,同时也是第一个政府投资项目资金直拨制和第一个跟踪审计项目。 代建制的优势与劣势: (一)优势 ①项目决策更加科学深入 实行代建制,使用单位将前期工作委托代建单位通过选择专业咨询机构完成,而非自己决策,可行性研究等工作不仅需达到国家规定的深度要求,更重要的是必须满足项目后续工作的需要。前期决策阶段所确定的建设内容、规模、标准及投资,一经确定,便不得随意改动,使得前期工作的重要性和科学性得到切实体现。同时,在代建制下,政府需根据合同约定,按照项目进度拨付工程款,因此,政府必须比以往更加重视项目资金的筹措和使用计划,排出项目重要性顺序,循序渐进,量力而为。这将改变当前因政府实施项目过多而产生的负债建设、拖欠工程款等不良现状。 ②项目管理水平和工作效率大幅提高 代建制下,通过招标选择的代建单位往往是专业从事项目投资建设管理的咨询机构。它们拥有大批专业人员,具有丰富的项目建设管理知识和经验,熟悉整个建设流程。委托这样的机构代行业主职能,对项目进行管理,能够在项目建设中发挥重要的主导作用,通过制订全程项目实施计划,设计风险预案,协调参建单位关系,合理安排工作,能极大地提升项目管理水平和工作效率。而使用单位也可从盲目、烦琐的项目管理业务中超脱出来,将精力更多的放到本职工作上去。 ③项目控制得到真正落实
