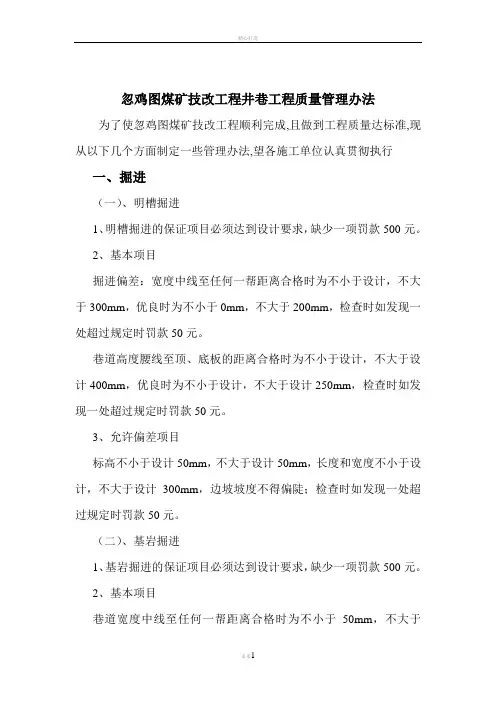

忽鸡图煤矿技改工程井巷工程质量管理办法

为了使忽鸡图煤矿技改工程顺利完成,且做到工程质量达标准,现从以下几个方面制定壹些管理办法,望各施工单位认真贯彻执行壹、掘进

(壹)、明槽掘进

1、明槽掘进的保证项目必须达到设计要求,缺少壹项罚款500元。

2、基本项目

掘进偏差:宽度中线至任何壹帮距离合格时为不小于设计,不大于300mm,优良时为不小于0mm,不大于200mm,检查时如发现壹处超过规定时罚款50元。

巷道高度腰线至顶、底板的距离合格时为不小于设计,不大于设计400mm,优良时为不小于设计,不大于设计250mm,检查时如发现壹处超过规定时罚款50元。

3、允许偏差项目

标高不小于设计50mm,不大于设计50mm,长度和宽度不小于设计,不大于设计300mm,边坡坡度不得偏陡;检查时如发现壹处超过规定时罚款50元。

(二)、基岩掘进

1、基岩掘进的保证项目必须达到设计要求,缺少壹项罚款500元。

2、基本项目

巷道宽度中线至任何壹帮距离合格时为不小于50mm,不大于200mm,优良时为不小于0mm,不大于200mm,检查时如发现壹处超过规定时罚款50元。

巷道高度腰线至顶、底板的距离合格时为不小于设计50mm,不大于设计200mm,优良时为不小于设计,不大于设计200mm,检查时如发现壹处超过规定时罚款50元。

全断面掘进机掘进中线偏移合格时为不小于设计100mm,不大于设计100mm,优良时为不小于设计50mm,不大于设计50mm,检查时如发现壹处超过规定时罚款50元。

巷道掘进坡度合格时±1‰,优良时±0.5‰,检查时如发现壹处超过规定时罚款50元。

二、混凝土和钢筋混凝土工程

(壹)、模板工程

1、保证项目:

a、各种模板、碹胎的材质、结构、规格、强度必须符合设计、作业指导书及有关规范的规定,检查时如发现壹处超过规定时罚款200元。

b、模板组装和碹胎架设必须牢固可靠其支柱必须支设于硬底或垫板上,检查时如发现壹处超过规定时罚款100元。

2、基本项目

a、模板组装规格偏差,主要巷道中线至俩帮模板的距离合格时不大于设计40mm,不小于设计+10mm,优良时不大于设计30mm,不小于设计+10mm,壹般巷道中线至俩帮模板的距离合格时不大于设计50mm,不小于设计20mm,优良时不大于设计30mm,不小于设计,主要巷道腰线至顶、底板的距离合格时不大于设计40mm,

不小于设计+10mm,优良时不大于设计30mm,不小于设计+10mm,壹般巷道中线至俩帮模板的距离合格时不大于设计50mm,不小于设计20mm,优良时不大于设计30mm,不小于设计,检查时如发现壹处超过规定时罚款300元。

b、模板到岩面的距离合格时不小于设计30mm,优良时不小于设计15mm,检查时如发现壹处超过规定时罚款500元。

3、允许偏差项目

a、模板接缝宽度允许偏差现浇混凝土模板限值≦3mm。

b、基础深度不得小于设计30mm,不得大于设计100mm,轴线位移≦5mm,相邻俩模板表面高低差≦5mm,模板接茬平整度≦15mm,检查时如发现壹处超过规定时罚款150元。

c、设备基础中心位移±20mm,上平面标高+20~0mm,截面尺寸(长、宽)±20mm,深度0~+50mm;水沟、沟槽中心位移±50mm,上平面标高±20mm,截面尺寸(长、宽)±30mm,深度±30mm;台阶中心位移±50mm,上平面标高±30mm,截面尺寸(长、宽)±20mm;检查时如发现壹处超过规定时罚款100元。

d、设备基础预留地脚螺栓孔模板组装的允许偏差中心位移±5mm,模板长度0~+20mm,垂直度≦5mm,检查时如发现壹处超过规定时罚款100元。

(二)、钢筋工程

1、保证项目

钢筋和钢筋加工的品种、规格、质量、性能必须符合设计要求和

规范的有关规定;焊条、焊剂的牌号和性能必须符合设计要求和规范有关规定;钢筋表面必须清洁,严禁使用有裂缝、断伤、刻痕的钢筋;钢筋加工的规格质量必须符合设计要求;检查时如发现壹项(或壹处)不符合规定时罚款600元。

2、基本项目

a、钢筋搭接长度和方式90%及之上符合设计和作业指导书的规

定;

b、钢筋和网片的绑扎质量:合格缺扣、松扣的数量不超过应绑扎量的20%,且不连续;优良缺扣、松扣的数量不超过应绑扎量的10%,且不连续;

c、钢筋和钢筋网片的焊接质量:合格骨架无漏焊、开焊、网片的漏焊、开焊点不超过应焊点数的4%,且不连续;优良骨架无漏焊、开焊、网片的漏焊、开焊点不超过应焊点数的2%,且不连续;检查时如发现壹项(或壹处)不符合规定时罚款300元。

3、允许偏差项目

钢筋安设位置的允许偏差:受力钢筋;间距±20mm,排距±10mm;箍筋、构造筋间距±30mm,受力钢筋保护层±10mm;检查时如发现壹项(或壹处)不符合规定时罚款200元。

(三)、混凝土支护工程

1、保证项目

a、混凝土所用的水泥、骨科、水、外加剂的质量必须符合设计和有关规范、规程的规定;

b、混凝土配合比、原材料计量、搅拌和混凝土养护必须符合设计和有关规范、规程的规定;

c、于地面配制混凝土时,雨季必须有防雨措施,冬季施工和冻结井壁必须符合有关规范规定;

d、混凝土强度必须符合设计要求;

e、防水、防渗混凝土必须符合设计和有关规范的规定;

之上项目检查时如发现壹项不符合规定时罚款1000元。

2、基本项目

a、斜井、平硐、巷道:净宽中线至任壹帮距离主要巷道合格工程为0~+50mm,优良工程为0~+30mm;壹般巷道合格工程为-30~+50mm,优良工程为0~+50mm;净高腰线至顶、底板距离主要巷道合格工程为0~+50mm,优良工程为0~+30mm;壹般巷道合格工程为-30~+50mm,优良工程为0~+50mm。

b、硐室:净宽中线至任壹帮距离机电硐室合格工程为0~+50mm,优良工程为0~+30mm;非机电硐室合格工程为-20~+50mm,优良工程为0~+50mm;净高腰线至顶、底板距离机电硐合格工程为0~+50mm,优良工程为0~+30mm;非机电硐室合格工程为-30~+50mm,优良工程为0~+50mm。

c、混凝土支护壁厚:合格工程连续高、宽长度均不大于1米,壁厚不小于设计30mm;优良工程连续高、宽长度均不大于1米,壁厚不小于设计15mm。

d、混凝土支护表面质量:合格工程:无明显裂缝,1平方米范围

内蜂窝、孔洞、露筋等不超过2处;优良工程无裂缝、蜂窝、孔洞、露筋。

e、壁后充填:合格:壁后充填基本饱满密实,无明显空帮空顶现象;优良工程:壁后充填饱满密实、无空帮、空顶现象。之上各项检查时如发现壹项(或壹处)不符合规定时罚款2000元。

3、允许偏差项目

a、基础深度0~+30mm;

b、接茬限值≦15mm;

c、表面平整度限值≦10mm;

d、预埋件(或孔)中心线偏移限值≦20mm;

e、预留巷道标高±20mm。

之上各项检查时如发现壹项(或壹处)不符合规定时罚款200元。

(四)、其它混凝土工程

适用于井下设备基础、水沟(沟槽)、台阶、固定道床、地坪:

1、保证项目同混凝土工程。

2、基本项目

a、设备基础的位置偏差:合格纵横轴线位置偏差不超过设计30mm,基础表面标高不得高于设计,不低于设计30mm;优良纵横轴线位置偏差不超过设计10mm,基础表面标高不得高于设计,不低于设计10mm。

3、允许偏差项目

A、设备基础

a、平面外形尺寸允许偏差±25mm;

b、表面平整度限值≦20mm;

c、预埋地脚螺栓孔中心位移允许偏差±10mm;

d、预埋地脚螺栓孔深度允许偏差0~+20mm;B、水沟、沟槽

a、中心线至水沟内沿距离允许偏差±50mm;

b、腰线至水沟上沿距离允许偏差±20mm;

c、水沟深度宽度允许偏差±30mm;

d、水沟壁厚不小于设计10mm;

C、台阶

a、长度允许偏差±20mm;

b、宽度允许偏差±20mm;

c、高度允许偏差±10mm;

d、标高腰线至台阶外上沿的距离允许偏差±20mm;

e、中线至台阶内侧沿距离允许偏差±30mm;

D、固定道床

a、厚度允许偏差±20mm;

b、宽度中线至道床俩侧的距离允许偏差±50mm;

c、表面标高腰线至道床表面距离允许偏差±20mm;

d、表面平整度限值≦10mm;

E、混凝土地坪

a、腰线至地坪表面距离允许偏差-30~+50mm;

b、表面平整度限值≦10mm;

之上各项检查时如发现壹项(或壹处)不符合规定时罚款1000元。

三、锚喷支护工程

(壹)、锚杆支护工程

1、保证项目

a、锚杆的杆体及配件的材质、品种、规格、强度、结构必须符合设计要求;

b、水泥药卷、树脂药卷和砂浆锚固材料的材质、规格、配比、性能必须符合设计要求;

之上各项检查时如发现壹项(或壹处)不符合规定时罚款1000元。

2、基本项目

a、锚杆的安装质量;合格为安装牢固,托板基本密贴壁面,不松动;优良为安装牢固,托板密贴壁面,未接触部分必须楔紧;

b、锚杆的抗拔力:合格时最低值不小于设计的90%;优良时最低值不小于设计;

3、允许偏差项目

a、锚杆间、排距的允许偏差±100mm;

b、锚杆孔深度允许偏差0+50mm;

c、锚杆方向和井巷轮廓线(或岩层层理)角度限值≦150;

d、锚杆外露长度允许偏差≦50mm;

之上各项检查时如发现壹项(或壹处)不符合规定时罚款2000元。

(二)、喷射混凝土工程

1、保证项目

a、喷射混凝土所用的水泥、水、骨料、外加剂的质量必须符合设计要求;

b、喷射混凝土的配合比、外加剂掺量必须符合设计要求;

c、喷射混凝土强度必须符合设计要求;

之上各项检查时如发现壹项(或壹处)不符合规定时罚款1000元。

2、基本项目

a、巷道中线至任壹帮距离偏差:主要巷道合格时0~+150mm,优良时0~+100mm;壹般巷道合格时-50~+150mm,优良时0~+150mm;

b、巷道腰线至顶、底板距离偏差:主要巷道合格时0~+150mm,优良时0~+100mm;壹般巷道合格时-30~+150mm,优良时0~+150mm;

c、硐室中线至任壹帮距离偏差:机电硐室合格时0~+100mm,优良时0~+80mm;非机电硐室合格时-20~+100mm,优良时0~+100mm;

d、硐室腰线至顶、底板的距离偏差:机电硐室合格时-30~+150mm,优良时0~+100mm;非机电硐室合格时-30~+150mm,优良时0~+150mm;

e、喷层厚度偏差:合格不小于设计90%;优良不小于设计;

之上各项检查时如发现壹项(或壹处)不符合规定时罚款1000元。

3、允许偏差项目

a、表面平整度允许偏差限值≦50mm;

b、基础深度允许偏差≦10%;

之上各项检查时如发现壹项(或壹处)不符合规定时罚款300元。

(三)钢筋网喷射混凝土支护工程

1、保证项目

a、钢筋网的材质、规格、品种和焊条质量必须符合设计要求;

b、钢筋网网格必须焊接牢固,钢(铁)丝网的网格必须压接(或绑扎)牢固,且应于使用前清除锈污;

c、钢筋网喷射混凝土所用原材料质量、配合比、外加剂掺量、强度同喷射混凝土工程

之上各项检查时如发现壹项(或壹处)不符合规定时罚款1000元。

2、基本项目同喷混凝土工程

3、允许偏差项目

a、表面平整度、基础深度同喷射混凝土工程;

b、钢筋网于喷射混凝土中的位置:钢筋网到岩面间的喷厚不小于30mm,钢筋网外保护层的喷厚不小于20mm,不大于40mm;

之上各项检查时如发现壹项(或壹处)不符合规定时罚款800元。

(四)、钢架喷射混凝土支护工程

1、保证项目

a、钢架的材质和规格必须符合设计要求;

b、背板的规格和质量必须符合设计要求;

c、钢架喷射混凝土的检验同喷射混凝土支护;

之上各项检查时如发现壹项(或壹处)不符合规定时罚款1000元。

2、基本项目同喷射混凝土支护工程

3、允许偏差项目

a、钢架喷射混凝土的表面平整度及基础深度同喷射混凝土支护工程;

b、钢架于喷射混凝土中的位置:钢架和岩面间的喷厚不小于50mm,钢架外保护层的喷厚不小于20mm,不大于40mm。

之上各项检查时如发现壹项(或壹处)不符合规定时罚款800元。

矿井工程质量检查制度示范文本

矿井工程质量检查制度示 范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

矿井工程质量检查制度示范文本 使用指引:此管理制度资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 一、检查时间:每月的10、20、30号八点班。 二、参加检查的单位及人员: 参加检查的单位包括安全科、生产科、机电科、技术 科、保卫科、调度室、办公室及采掘区队。 三、组织及检查形式 由工程质量检查组组长安排检查工作。指定检查小组 负责人和记录员,指定路线、区域检查。地面由矿办公室 组织有关部门检查。 四、具体要求 1、每个检查日的早上七点三十分,各检查人员在调度 室集合,工程质量检查组副组长负责点名,并安排检查路 线,对无故不参检单位负责人罚款50元/次,通报全矿;

沿途检查中掉队或退出的罚款100元/人。 2、各检查小组由负责人按指定路线组织检查,不得分开。 3、采掘修队队长在各自的工作现场陪同检查,其他队队长跟随检查,否则罚款50元。 4、现场查出的问题立即整改的减半处罚,限期整改的全额处罚。 5、凡查出的问题未按规定罚款的,对该组汇报人员罚款50-100元/次。 6、查出的安全隐患凡能现场解决的,由各小组组长指定专人解决;现场无法处理的,提交工程质量检查组研究解决。 7、各小组查出的问题,由记录员做好记录,由组长在当日的工程质量检查会上通报查出的问题及处理意见,并在会后报生产科,不报者,罚该组组长50元/次。会后,

忽鸡图煤矿技改工程井巷工程质量管理办法

忽鸡图煤矿技改工程井巷工程质量管理办法为了使忽鸡图煤矿技改工程顺利完成,且做到工程质量达标准,现从以下几个方面制定一些管理办法,望各施工单位认真贯彻执行 一、掘进 (一)、明槽掘进 1、明槽掘进的保证项目必须达到设计要求,缺少一项罚款500元。 2、基本项目 掘进偏差:宽度中线至任何一帮距离合格时为不小于设计,不大于300mm,优良时为不小于0mm,不大于200mm,检查时如发现一处超过规定时罚款50元。 巷道高度腰线至顶、底板的距离合格时为不小于设计,不大于设计400mm,优良时为不小于设计,不大于设计250mm,检查时如发现一处超过规定时罚款50元。 3、允许偏差项目 标高不小于设计50mm,不大于设计50mm,长度和宽度不小于设计,不大于设计300mm,边坡坡度不得偏陡;检查时如发现一处超过规定时罚款50元。 (二)、基岩掘进 1、基岩掘进的保证项目必须达到设计要求,缺少一项罚款500元。 2、基本项目 巷道宽度中线至任何一帮距离合格时为不小于50mm,不大于

200mm,优良时为不小于0mm,不大于200mm,检查时如发现一处超过规定时罚款50元。 巷道高度腰线至顶、底板的距离合格时为不小于设计50mm,不大于设计200mm,优良时为不小于设计,不大于设计200mm,检查时如发现一处超过规定时罚款50元。 全断面掘进机掘进中线偏移合格时为不小于设计100mm,不大于设计100mm,优良时为不小于设计50mm,不大于设计50mm,检查时如发现一处超过规定时罚款50元。 巷道掘进坡度合格时±1‰,优良时±0.5‰,检查时如发现一处超过规定时罚款50元。 二、混凝土与钢筋混凝土工程 (一)、模板工程 1、保证项目: a、各种模板、碹胎的材质、结构、规格、强度必须符合设计、作业规程及有关规范的规定,检查时如发现一处超过规定时罚款200元。 b、模板组装和碹胎架设必须牢固可靠其支柱必须支设在硬底或垫板上,检查时如发现一处超过规定时罚款100元。 2、基本项目 a、模板组装规格偏差,主要巷道中线至两帮模板的距离合格时不大于设计40mm,不小于设计+10mm,优良时不大于设计30mm,不小于设计+10mm,一般巷道中线至两帮模板的距离合格时不大于设计

煤矿采掘工程质量验收管理办法

工程质量验收管理办法 为了加强工程质量管理,明确和规范质量检查验收责任,提高采掘工程质量,推进安全质量标准化工作挂档升级,特制定本管理办法。 一、工程质量的日常监督、检查、验收规定 1、采掘工程质量的日常监督检查由区队班组长、验收员、技术员、区队长等管理人员共同负责,通过班自检、班评估、日常检查验收,待验收结束后可向矿申请工程验收,由矿调度室组织劳资科、企展科、技术科、机电科、标准化办公室及相关科室参加验收。 2、验收人员要对验收结果负责,每次验收必须填写工程验收表并签名,以备核查。 3、为了便于检查,各区队要作好检查准备工作: (1)巷道每30米有一组准确的中腰线(锚喷巷道要有检验孔),区队延线标注要与技术科测量组所放中、腰线有明显区别。 (2)准备好检查工具:线绳、尺子、扭矩扳手、压力表等; (3)有专人陪检; 二、工程的竣工验收规定 1、掘进巷道或其它单位工程竣工后,施工单位要先进行自检,认为符合竣工移交条件后,向调度室提出书面竣工验收申请,详见《单位工程竣工验收申请单》,由调度室平衡时间,组织劳资科、企展科、技术科、机电科、标准化办公室等相关单位共同验收; 2、矿组织竣工验收时,要根据对口专业对验收项目分工负责:技术科负责对工程相关技术参数要求进行把关及工程量的验收;机电科负责对机电设备布置、安装、维修时对工程的要求、及电缆和基础设施进行把关;运输队负责对轨道、运输设备、安全防护设施以及运输设备布置要求参数进行把关;调度室主要负责工程内问题协调处理及遗留问题的平衡分配;人力资源部结合企展科、调度室确定每项工程用工计划;标准化办公室负责收集整理各单位验收结果并根据验收结果出据验收工程评价报告; 3、检查组成员共同对工程质量进行验收,《煤矿安全质量标准化标准及考核评级办法》及*****经过领导审批指导本次施工的措施进行检查验收,现场提出存在问题及处理意见,检查人员、被检查单位共同签字,符合竣工条件,再签字验收。如不符合竣工条件,根据验收结果,对施工单位处以1000元的罚款处理,并对单位负责人处200元罚款;经过再次验收依然不能通过验收的,要对施工单位加倍处罚。 4、工程通过竣工验收,但是工程质量低劣的,根据工程低劣程度

煤矿安全质量标准化管理制度正式版

管理制度编号:LX-FS-A50152 煤矿安全质量标准化管理制度正式 版 In The Daily Work Environment, The Operation Standards Are Restricted, And Relevant Personnel Are Required To Abide By The Corresponding Procedures And Codes Of Conduct, So That The Overall Behavior Can Reach The Specified Standards 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

煤矿安全质量标准化管理制度正式 版 使用说明:本管理制度资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 煤矿的质量管理是煤矿的生存之道,抓好质量管理对安全效率有所保障,质量管理是每个员工应尽的职责和义务,特制定本制度。 1、在矿井施工工程中,施工人员必须按作业规程进行技术规范的操作。 2、在作业时的技术标准和安全措施要求认真按安全规程规定的实施行为为准则进行作业。 3、在巷道工程、支护工程、开采工程,严格质量规范,认真履行技术行业质量标准。 4、在掘进时的煤严禁煤矸混装,保持优质、优

煤矿掘进工作面支护材料管理办法(原版+吴部+户部)

高头窑煤矿掘进工作面支护材料 管理制度 为确保安全生产,进一步加强高头窑煤矿掘进工作面支护材料管理工作,尽量减少支护材料投入,降低吨煤成本,提高矿井经济效益,实现规范化、精细化管理。特制定《高头窑煤矿掘进工作面支护材料管理制度》。 一、掘进工作面支护材料管理领导小组 组长:掘进副矿长 副组长:掘进副总 成员:生产技术部部长、安监部部长、物资部部长、监审部部长、掘进队队长。 掘进工作面支护材料管理领导小组下设管理办公室,办公室设在生产技术部,生产技术部部长兼任办公室主任,生产技术部掘进专责负责具体协调联络工作,各区队技术员、材料员为本区队支护材料的监督员,负责本区队支护材料领取时质量、规格的查验工作。 二、掘进工作面支护材料领导小组管理职责 (一)生产技术部职责 1.参与支护材料入矿检验、验收(检查内容包括支护材料出厂日期、出厂合格证、煤矿安全标志、出厂检验合格证、现场实物抽查)等工作。 2.负责总结、推广支护方面的新技术、新材料、新设备、

新工艺。 3.负责确定掘进工作面的支护方式及支护参数。 4.负责根据现场实际情况,及时变更支护材料的规格型号及技术要求。 5.负责支护材料的抽检、送检工作,并根据实验结果及现场使用情况确定支护材料质量是否合格。 6.负责掘进巷道支护参数的设计优化工作,在确保安全生产的前提下,尽量减少支护材料的消耗量。 7.负责检查各施工现场使用的支护材料、支护质量是否符合设计要求。对支护质量不合格的施工地点,有权责令其停止生产,并限期整改。 (二)安监部职责 1.参与支护材料入矿检验、验收(检查内容包括支护材料出厂日期、出厂合格证、煤矿安全标志、出厂检验合格证、现场实物抽查)等工作。 2.参与支护材料的抽检、送检工作,并根据实验结果及现场使用情况确定支护材料质量是否合格。 3.负责对支护材料现场实时监管工作,发现有使用不合格支护材料的施工单位,有权责令其停止生产,并限期整改。 (三)物资部职责 1.负责支护材料的采购、审批、领用和发放、仓储、装卸等管理工作。

煤矿工程质量管理办法(新版)

煤矿工程质量管理办法(新版) Safety management refers to ensuring the smooth and effective progress of social and economic activities and production on the premise of ensuring social and personal safety. ( 安全管理) 单位:_______________________ 部门:_______________________ 日期:_______________________ 本文档文字可以自由修改

煤矿工程质量管理办法(新版) 1总则 1.1本制度规定了国电建投内蒙古能源有限公司(以下简称公司)对本煤矿工程项目的设计、设备制作、工程施工(包括矿建、土建、安装)、调试全过程质量管理工作。 1.2本制度适用于公司对察哈素煤矿工程项目的工程质量管理。 1.3工程建设必须坚决贯彻“百年大计,质量第一”的方针,当质量与工期、质量与成本发生矛盾时必须把质量放在首位。 1.4公司察哈素煤矿项目工程部全面负责本工程项目的质量管理,对本工程项目的质量负责。工程参建各方均应按合同约定

的质量标准和目标履行自己的义务,对其所承担的工程质量负责。 1.5公司和有关承包该工程的监理、设计、设备制造、施工、检测、调试、试生产单位必须按照中华人民共和国行业标准:MT5009-94《煤矿井巷工程质量检验评定标准》 MT5010-95《煤矿安装工程质量检验评定标准》 GBJ213-1990《矿山井巷工程施工及验收规范》 建立质量管理体系,使工程建设质量管理工作制度化、规范化、标准化、程序化,并确保体系在本工程各项活动中有效运行,接受国家、地方管理部门和上级机关的指导、检查。 1.6工程监理、设计、设备制造、施工、检测、调试、承包商均必须依法通过招标择优确定。 2工程目标 2.1工程施工质量目标 井巷单项工程优良率100%,井巷分部工程优良率95%, 井巷分项工程合格率100%,井巷分项工程优良率95%,

【管理制度)忽鸡图煤矿技改工程井巷工程质量管理办法

(管理制度)忽鸡图煤矿技改工程井巷工程质量管理 办法

忽鸡图煤矿技改工程井巷工程质量管理办法 为了使忽鸡图煤矿技改工程顺利完成,且做到工程质量达标准,现从以下几个方面制定壹些管理办法,望各施工单位认真贯彻执行壹、掘进 (壹)、明槽掘进 1、明槽掘进的保证项目必须达到设计要求,缺少壹项罚款500元。 2、基本项目 掘进偏差:宽度中线至任何壹帮距离合格时为不小于设计,不大于300mm,优良时为不小于0mm,不大于200mm,检查时如发现壹处超过规定时罚款50元。 巷道高度腰线至顶、底板的距离合格时为不小于设计,不大于设计400mm,优良时为不小于设计,不大于设计250mm,检查时如发现壹处超过规定时罚款50元。 3、允许偏差项目 标高不小于设计50mm,不大于设计50mm,长度和宽度不小于设计,不大于设计300mm,边坡坡度不得偏陡;检查时如发现壹处超过规定时罚款50元。 (二)、基岩掘进 1、基岩掘进的保证项目必须达到设计要求,缺少壹项罚款500元。 2、基本项目 巷道宽度中线至任何壹帮距离合格时为不小于50mm,不大于200mm,优良时为不小于0mm,不大于200mm,检查时如发现壹处超过规定时罚款50元。

巷道高度腰线至顶、底板的距离合格时为不小于设计50mm,不大于设计200mm,优良时为不小于设计,不大于设计200mm,检查时如发现壹处超过规定时罚款50元。 全断面掘进机掘进中线偏移合格时为不小于设计100mm,不大于设计100mm,优良时为不小于设计50mm,不大于设计50mm,检查时如发现壹处超过规定时罚款50元。 巷道掘进坡度合格时±1‰,优良时±0.5‰,检查时如发现壹处超过规定时罚款50元。 二、混凝土和钢筋混凝土工程 (壹)、模板工程 1、保证项目: a、各种模板、碹胎的材质、结构、规格、强度必须符合设计、作业指导书及有关规范的规定,检查时如发现壹处超过规定时罚款200元。 b、模板组装和碹胎架设必须牢固可靠其支柱必须支设于硬底或垫板上,检查时如发现壹处超过规定时罚款100元。 2、基本项目 a、模板组装规格偏差,主要巷道中线至俩帮模板的距离合格时不大于设计40mm,不小于设计+10mm,优良时不大于设计30mm,不小于设计+10mm,壹般巷道中线至俩帮模板的距离合格时不大于设计50mm,不小于设计20mm,优良时不大于设计30mm,不小于设计,主要巷道腰线至顶、底板的距离合格时不大于设计40mm,

采掘工程质量管理制度

采掘工程质量管理制度 第一章总则 1.为了进一步加强矿井质量管理,提高矿井采掘工程质量,,确保矿井安全高效的生产,特制定此管理制度。 2.全矿采掘工程质量管理由矿总工程师负责,各级行政正职是质量第一责任者,各级技术负责人对质量工作负技术责任,各级管理人员对质量工作负管理责任,施工人员对工序质量和工程质量负责。 3.生产技术部是负责全矿井采掘工程质量管理的职能部门,结合生产技术部人员少,业务量大的实际情况,对矿内各采掘工程实行设计、质检、监理分片包干负责制,即指定专人负责某一区域采煤或掘进工程的技术质量管理工作,除每月二次的全矿性组织质量标准化检查验收外,还必须做好工程质量的日常检查、工程质量认证和工程质量事故追查等业务,重大问题必须汇报或请示生产技术部主任和矿主管领导。 4、在全矿建立一个完善的采掘工程质量管理体系的同时,各采掘单位和外委施工队必须以队长、技术员为核心,建立质量责任制,建立健全质量管理制度和验收制度,把质量与班组和个人利益密切挂钩,变抓质量和保质量为自觉行动。外委队必须“三证齐全”(施工许可证、施工资质证和营业执照)否则

不准承担本矿工程。已进入矿的队伍,发现其实际技术水平与资质证书不符或转包工程,应予辞退。 5、本管理制度主要根据煤炭部2010年发布《煤矿井巷工程质量检查评定评定标准》、能源部《煤炭工业建设工程质量监督奖罚条例》及《矿山井巷工程质量施工及验收规范》,结合我矿具体实际情况而制定。本制度适用于大柳塔煤矿采掘队和从事大柳塔矿井巷工程的外委队和个人。 第二章、采煤工程质量管理制度 一、各采煤队每一回采工作面都必须配备一名专职质量验收员,专门负责每班工程质量的检查验收工作,技术员负责对验收员进行技术质量要求的交底,并对工程质量负责,不配备专职验收员的单位视为质保体系不健全,在工程进度验收中扣除延米工资含量。 二、生产办生产组采煤工程师负责全矿采煤工作面工程质量的日常检查工作,及时配合采煤队解决采煤工程质量存在问题。 三、《大柳塔矿采煤工作面检查验收考核办法》主要以《国有重点煤矿生产矿井质量标准化标准》为准,结合我矿实际情况进行修定而成,综采工程质量检查验收标准主要内容如下: 1、顶板管理(此项总计15分) (1)工作面控顶范围内,顶底板移近量≤100mm/m(按采高计算)。检查时在工作面范围内均匀选取10点进行测量,每点得0.5分,共计5分。总计有3点及以上不合格者该项不记分。

管理制度-掘进管理制度

翟镇煤矿 掘进专业各项管理制度(内部资料、注意保存) 翟镇煤矿 2005年元月

前言 为完善掘进专业管理,明确责任,强化制度落实、考核,保证矿井正常的生产接续,确保完成翟镇煤矿掘进专业各项奋斗目标的实现,根据《煤矿安全技术操作规程》、《煤矿安全规程》及上级一系列文件规定,结合翟镇煤矿自身实际,组织人员编制了《翟镇煤矿掘进专业各项管理制度》,其主要内容包括以下几个方面: 第一章技术管理制度 一、作业规程编制、审批、贯彻、落实制度 二、巷道地质、测量管理制度 三、巷道矿压观测与分析制度 四、重大隐患排查制度 五、掘进通防管理制度等 第二章现场管理制度 一、巷道开、竣工管理制度 二、现场交接班制度 三、巷道工程质量管理制度 四、巷道维护制度 五、机电设备管理制度 六、特殊地点管理制度 七、特殊工种持证上岗制度 八、通防设施管理制度 九、事故分析制度

第一章技术管理制度 一、作业规程编制、审批、贯彻、落实制度 (一)作业规程的编制 1、由生产技术部分管掘进的专业技术人员和工区技术副区长任工作面作业规程主编人。 2、根据生产接续时间要求,由生产技术部分管掘进副主任组织下达规程编写通知单,编写通知单必须注明编制完成时间。 3、技术副区长接编制通知单后,应提前持由总工程师(分管副总)签字的委托书,按照部门分工向有关部门索取资料。 4、有关部门必须按照委托书时间积极组织有关资料的编制,确保资料“先进、科学、合理”。 5、各专业部门负责工作面作业规程各生产系统及相关安全、技术措施的编制;其中炮眼布置图和爆破说明书由生产技术部、通防办共同编制。 6、技术副区长(技术负责人)根据部门提供的各类资料,在规定的时间内按照要求的格式完成作业规程的编制。 7、作业规程的编制要求满足下列要求: (1)符合《煤矿安全规程》、《煤矿安全技术操作规程》、上级有关《技术管理规定》的要求。 (2)规程编制力求“先进、科学、合理”。 (3)作业规程必须附有巷道支护设计,要根据类似巷道的矿压观测资料、围岩类别、赋存状况,采用理论计算与工程类比相结合的方法进行支护设计,选择适合现场实际的支护形式、支护参数,并在实施过程中按照初始设计→矿压观测→实施设计→修改设计的程序进行修改实施,使所选择的支护形式既能满足安全生产的需要,又能最大限度地降低投入。 (4)作业规程内容齐全、面貌整洁,采用统一的字体、字号〔仿宋体、小4#字(标题用小3#字)、A4纸〕、格式编制。

煤矿工程质量管理办法通用版

管理制度编号:YTO-FS-PD920 煤矿工程质量管理办法通用版 In Order T o Standardize The Management Of Daily Behavior, The Activities And T asks Are Controlled By The Determined Terms, So As T o Achieve The Effect Of Safe Production And Reduce Hidden Dangers. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards

煤矿工程质量管理办法通用版 使用提示:本管理制度文件可用于工作中为规范日常行为与作业运行过程的管理,通过对确定的条款对活动和任务实施控制,使活动和任务在受控状态,从而达到安全生产和减少隐患的效果。文件下载后可定制修改,请根据实际需要进行调整和使用。 1 总则 1.1 本制度规定了国电建投内蒙古能源有限公司(以下简称公司)对本煤矿工程项目的设计、设备制作、工程施工(包括矿建、土建、安装)、调试全过程质量管理工作。 1.2 本制度适用于公司对察哈素煤矿工程项目的工程质量管理。 1.3 工程建设必须坚决贯彻“百年大计,质量第一”的方针,当质量与工期、质量与成本发生矛盾时必须把质量放在首位。 1.4 公司察哈素煤矿项目工程部全面负责本工程项目的质量管理,对本工程项目的质量负责。工程参建各方均应按合同约定的质量标准和目标履行自己的义务,对其所承担的工程质量负责。 1.5 公司和有关承包该工程的监理、设计、设备制造、施工、检测、调试、试生产单位必须按照中华人民共和国行业标准:

井巷工程质量管理规定

井巷工程质量管理规定 Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT

陕西集华柴家沟矿业有限公司井巷工程质量 管理办法(试行) 为全面抓好矿井安全质量标准化建设,做好现场工程质量管理及验收工作,夯实安全生产基础,做到以质量保安全,以质量促安全,结合《煤矿安全质量标准化标准》,制定本办法: 一、组织机构 为切实做好掘进工程质量管理工作,公司成立以总经理为组长,总工程师及各副矿长为副组长,各副总工程师、各职能科室、区队主要负责人为成员的质量管理领导小组: 组长: 副组长: 成员: 质量管理领导小组下设办公室,办公室设在生产技术部,生产部经理任办公室主任,生产技术部负责工程设计、质量日常检查、工程(包括隐蔽、辅助工程)验收、资料统计和整理以及考核工作。 二、工程质量管理程序及内容 工程质量管理程序分为设计,规程、措施编制,施工过程监督,检查验收和考核;内容包括:工程设计管理,规程、措施编制管理,施工过程监督管理,现场文明生产管理,材料消耗管

理,隐蔽及辅助工程管理,现场安全生产管理以及检查验收、考核管理。 三、工程质量管理规定 (一).工程设计由生产技术部负责。本着技术上可行,安全上可靠,经济上合理的原则,从矿井安全生产和质量管理的整体需要出发,保证设计方案科学、合理。 1.优化设计方案。根据现场的地质情况、开采情况等,认真做好各类设计前期准备工作,选择最佳设计方案。设计方案要充分考虑掘进施工及安全硐室最大限度地为掘进创造条件,降低掘进工程量,缩短运输距离,简化运输环节,减少人员占用、减轻劳动强度。 2.搞好系统化设计。设计方案要充分考虑行人、采煤、掘进、通风、运输、防灭火、防治水、防煤与瓦斯突出及检修维护需要,以最小的投入求得最大的产出,创造最佳的效益,实现安全生产目标。 3.坚持设计方案分析研究会议制度。由总工程师牵头,各专业副总及科室、区队技术人员对设计方案进行会审,严格把关,充分论证,确保工程设计科学、合理、优化。重大工程建设方案经集体研究后需报矿长批准。 4.强化责任追究。凡因设计方案不优化、不系统,设计缺陷等原因造成工程量加大、重复施工、资源浪费或出现安全事故等不良后果的,对设计人员和审核人员分别进行处罚。

煤矿挡土墙工程安全管理制度正式样本

文件编号:TP-AR-L7661 There Are Certain Management Mechanisms And Methods In The Management Of Organizations, And The Provisions Are Binding On The Personnel Within The Jurisdiction, Which Should Be Observed By Each Party. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 煤矿挡土墙工程安全管理制度正式样本

煤矿挡土墙工程安全管理制度正式 样本 使用注意:该管理制度资料可用在组织/机构/单位管理上,形成一定的管理机制和管理原则、管理方法以及管理机构设置的规范,条款对管辖范围内人员具有约束力需各自遵守。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 (1职工安全教育 开展班组雨季安全生产教育培训活动。 对雨季施工的班组和机械设备操作人员,按工作 性质开展安全技术交底、操作规程和安全知识教育活 动。 要求各班组长,严格按雨季施工安全技术措施要 求,合理安排组员日程工作安排,不违章作业。 贯彻雨施中防雨、防涝、防滑等措施,并严格贯 彻安全生产责任制。对在施工现场发生违章作业、违 章指挥现象,严格按《项目部奖、罚办法》处罚。

(2安全检查制度 雨季施工必须确保工程质量,做到安全生产。开展雨季施工前的质量、安全综合检查,对各分项施工项目、机械设备使用等情况逐一进行全面检查,重点检查职工宿舍、现场临时用电、施工防雨、防涝、防滑、防大风和临边高处作业防护措施。对存在安全隐患的部位和安全防护措施不到位的场所,按"三定"措施(定人、定整改措施、定隐患整改时间)整改后,由项目工程主管领导、施工技术人员和专职安全员复检合格后,才能实施施工。 (3安全措施 雨季前对于临建房屋、养生间等应进行检查和修理,防止漏雨、漏电和其它不安全因素存在。 现场电焊机要搭设雨棚,其电气设备要有可靠接地措施,对电焊机把线、电缆线、胶皮线应检查是否

煤矿掘进工作面工程质量验收管理办法

掘进工作面工程质量验收管理办法 为贯彻落实“安全第一、预防为主、综合治理”安全生产方针,进一步加强XXX公司(以下简称“公司”)掘进工作面工程质量的验收管理,规范工程质量验收形式,明确验收标准及考核标准,保证现场施工质量,依据《煤矿井巷工程质量验收规范》GB 50213-2010及《煤矿安全生产标准化基本要求及评分办法(试行)》等有关规定,特制定本办法。 一、验收形式 1、掘进区队技术员负责班组工程质量验收管理,班长是本班工程质量第一责任者,验收员是本班工程质量验收第一责任者,当班安监员负责所包区域掘进工作面工程质量的监督检查工作。 班组验收采取动态验收,当班安监员每班要对掘进工作面验收工具及工程质量进行检查,发现问题立即督促整改,并且在班组自检验收表予以签字确认,班组自检验收表按照安全生产标准化要求,由验收员进行填写,技术员进行归档留存。 2、掘进副总负责掘进工作面月度工程质量验收管理,负责组织技术科、安监处、调度室及矿建项目部、施工单位相关人员按时参加验收工作,出具验收结论。 月度验收采取静态验收,验收前提前一天由技术科进行通知,各单位要提前准备好验收工具,由各单位验收员、技术员或以上管理人员及现场人员共同配合进行验收,并对在验收中发现的各种问题及时安排整改,验收后参加验收人员共同在月度验收表签字确认,技术科留存相关验收资料。 二、验收规范

严格按照《煤矿井巷工程质量验收规范》GB 50213-2010及《煤矿安全生产标准化基本要求及评分办法(试行)》等有关规定,结合现场实际进行工程质量验收。 1、在无任何特殊地质条件下,严格按照规定要求,现场选点,实测数据,据实填写验收表,出具验收结论。 2、在特殊地质条件下(如遇断层、穿层施工顶板特别破碎时、煤的顶帮破碎地段、矿压影响),采取各项措施仍很难控制巷道成型时,巷道验收标准可适当放宽,要求开拓、准备巷道净高不超过设计300mm,净宽中线左右不超过设计值200mm,回采巷道在此基础上可加大100mm,但不允许出现小于设计值,锚喷巷道的平整度可不作为验收项目,但必须保证巷道的喷浆厚度。 3、对于锚喷巷道成巷工程选点验收,严格控制锚喷巷道复喷成巷。对锚喷巷道喷浆厚度必须进行现场打眼,施工单位预留好风、水管接头,验收人员现场选点。 4、巷道高度以临时轨面为基准进行实量,不以巷道底板为基准,若低于设计巷道高度必须进行处理。 5、必须严格按照测量人员提供的中腰线施工,现场施工对中腰线加强保护。新开头或迎头中、腰线需调整时,施工单位提出书面申请,测量人员及时安排挂线。 6、沿煤层顶板施工的回采巷道,不得随意破坏顶板的整体性和留顶煤;遇顶板破碎或构造时必须及时加强巷道支护。 7、严格支护材料管理。使用的锚杆、锚索、钢带、金属网、树脂药卷等支护材料,必须符合按设计要求。 8、锚杆、锚索、钢带、金属网的日常施工管理。

某煤矿单项工程管理办法(DOC 12页)

xxxx有限公司单项工程管理办法(试行) 公司各单位: 为加强对单项工程的管理,规范单项工程的审核、审批、验收、结算程序,提高工程质量,根据我矿安全生产实际制定本办法,望各单位认真学习贯彻,并遵照执行。 一、成立单项工程管理领导小组 组长:总经理(矿长) 成员:矿领导班子成员及各部门负责人 单项工程管理领导小组职能: 1、负责本办法的解释、修改与完善。 2、界定单项工程性质范围,合理安排分工,确保单项工程

管理 工作的落实。 3、决定生产工作中出现的新项目是否纳入单项工程管理。 4、协调单项工程安排、施工、验收、结算中出现的问题。 二、单项工程参与科室、人员及职责 1、下列科室及部门负责人参与单项工程日常管理 生产科、机电科、调度室、安检科、企管科、综合部、供销科 2、参与科室职责 按各科室在单项工程管理过程中的职能分主管科室、责任科室。主管科室负责下达《单项工程施工及安全责任通知单》,进行单项工程管理、组织单项工程验收并出具《单项工程竣工验收单》,及时审批、结算单项工程材料费、人工费。 责任科室在主管科室组织下参与单项工程施工现场查看,配合主管科室提供单项工程费用计划,审批安全技术措施,下达单项工程施工安全责任通知单,积极参加工程验收。 三、单项工程的界定 单项工程是相对于某个单位正常工作范围或正常定额费用而言,单价中没有涵盖的工作量或费用等。单项工程应具备以下特点: 1、本单位正常工作范围之外的。 2、本单位正常定额费用没有涵盖的。 3、非本单位责任所引发的工程。生产条件发生变化时,有

关科室按规定对定额或单价已做调整的,不作为单项工程。 四、各单位正常工作范围的界定 各区队工作区域内的质量标准化(刷漆、牌板、底板硬化等)、安全管理、文明施工以及承担的通讯等各项专业管理维护都属于各自正常工作的内容,经矿研究界定的工作量亦属各自正常工作范围。各单位的工作区域按安检科划分的文明施工区域划分。 1、综采队 1.1回采期间因工作面局部地质条件变化而采取的各种临时支护及打眼、放炮崩岩工程; 1.2回采期间工作面及两顺槽距工作面端头100m以内的临时排水设施的安装及排水用工,浮煤及杂物的清理等; 1.3回采期间工作面及两顺槽设备、风水管路、轨道、支护材料的拆除、运输、码放及回收(不含工字钢棚的回收); 1.4工作面正常的人工捡矸及大块煤的破碎; 1.5采煤工作面初采时的加强支护或强制放顶; 1.6所辖区域范围内的文明施工; 1.7采煤系统机电设备的操作用工及所辖区域内机电设备的维护和零部件的更换用工; 1.8所辖设备的除锈、刷漆; 1.9其它不应列入单项工程核算范围的用工。 2、开掘队 2.1掘进过程中,临时泵坑、水沟的掘砌。

后的井巷工程验收管理办法

离柳集团矿建处井巷工程验收管理办法 为进一步加强井巷工程质量管理,提高井巷工程施工质量,确保井巷。工程施工优质、低耗、安全,特制定本办法。 一井巷工程验收标准 一、立井验收标准 1.井筒竣工后,应检查下列内容: 1.1井筒中心坐标、井口标高、井筒的深度以及与井筒连接的各水平; 或倾斜的巷道口的标高和方位; 1.2 井壁的质量和井筒的总漏水量,一昼夜应测漏水量3次以上,取其平均值; 1.3 井筒的断面和井壁的垂直程度; 1.4 隐蔽工程记录、材料和试块的试验报告。 2. 井筒竣工后验收时,应提供下列资料: 2.1 实测井筒的平面布置图,应标明井筒的中心坐标、井口标高,与十字线方位,与设计图有偏差时应注明造成的原因; 2.2 实测井筒的纵、横断面图(每隔5~10m测一个横断面,全井筒沿十字线方向测两个纵断面); 2.3 井筒的实际水文资料及地质柱状图; 2.4 测量记录; 2.5设计变更文件、隐蔽工程验收记录、工程材料和试块试

验报告等; 2.6 重大质量事故的处理记录。 3. 建成的井筒规格,应符合下列规定; 3.1井筒中心坐标,井口标高,必须符合设计要求,允许偏差应符合国家现行有关测量规范、规程的规定; 3.2与井筒相连的各运输水平巷道和主要硐室的标高,应符合设计规定,其允许偏差应为±100mm; 3.3 井筒的最终深度,应符合设计规定; 3.4 井筒内半径的允许偏差; 3.4.1 当采用混凝土或砌块支护时,有提升装备的应为+50mm,无提升装备的应为±50mm; 3.4.2 当采用锚喷支护,有提升装备的应为+150mm,无提升装备的应为±150mm; 4.砌块、混凝土的井壁质量,应符合下列规定: 4.1 井壁厚度应符合设计规定,局部厚度的偏差不得小于设计厚度50mm,其周长不应超过井筒周长的1/10,纵向高度不超过1.5m; 4.2 井壁的每平方米面积内表面不平整度,料石砌体不得大于25mm,混凝土砌块不得大于15mm,浇筑混凝土不得大于10mm,接茬部位不得大于30m; 4.3 井壁表面不得有露筋、裂缝和蜂窝; 4.4 砌体的规格,应符合下列要求:

煤矿工程质量管理制度

煤矿工程质量管理制度 1. 工程质量管理制度 Ⅰ、采煤工作面工程质量管理制度 为保证细化、规范化管理,工程质量达到标准化,工作上档次、出精品,特制定采煤专业工程质量管理制度。 (1)工作面达到三直一平两畅通的标准,工作面不丢失底煤,平留伞檐,支架平直、无错茬,无跑、冒、滴,两出口高度不低于1.8m,支柱成线,有足够的支撑力,人行道保持1.0米以上宽度。 (2)工作面两道安全畅通,无杂物,经常洒水灭尘,不允许出现浮矸堆积。 (3)电缆水管吊挂整齐。 (4)料场码放整齐,各种物料不能混放,存放时放在巷道一侧并挂好标志牌(有轨道时料离轨道70mm以上)。 (5)泵站环境整洁无杂物,无积水;浮化液浓度要达到3-5%。 (6)巷道插严背实,卡缆完好。 (8)各套绞车地脚丝齐全,信号、牌板、挡车器等齐全灵敏可靠。 (9)所有职工上岗必须带齐工具。 (10)机组割煤、推溜、移架都按作业规程规定执行。 (11)工作面网下搭量不低于1.6米,网扣,搭接符合作业规程规定。 (12)两个出口上顶要背实,高度达到规定,及时掏窝,巷道两腮背实。 (13)串长钢梁必须有两人以上配合作业,串完后符合作业规程规定,两根钢梁待60mm 错距,每梁不少于3个支柱,并栓好绳。 (14)对工作面上顶破碎或遇变化时,支加工必须提前移架挑板或伸出伸缩梁,维护好顶板,防止冒顶。 (15)工作面出口工对回下的单体支柱、板梁等物料及时外运到20米以后,并码放整齐。

(16)运料工在开车前必须按开车程序检查,确定无误,再开车。 (17)各种物料码放整齐,符合标准。 (18)工作面设专人砸大块矸石,砸碎的矸石不准进入运输机。 (19)开转载机、皮带、泵的人员,不准搭坐椅,必须站立。 (20)泵站司机必须保证泵站见本色,浓度配比合理,压力达到规定值,对泵精心使用和保养,配件不丢失损坏。 (21)两巷喷雾防尘人员,要保持水袋吊挂和水量符合标准,防尘管路牌齐全无丢换。 (22)下井人员必须随身携带“岗位手册”,否则按“三违”处理。 (23)其它:凡是本人因操作不当,不按规程操作造成“三违”的要给予经济处罚。 Ⅱ、掘进工程质量管理制度 一、井巷工程质量管理范围 井巷工程质量管理是指从井巷工程设计、材料使用、现场施工、月度工程结算全过程的管理。 二、监督管理单位及主要负责人 监督管理单位

煤矿掘进专用激光使用管理制度

激光指向仪发放使用回收登记管理制度 总则 第一条为了科学充分发挥激光指向仪在开掘巷道正确指示方向的优势,确保巷道中线使用效率及高精度,延长激光指向仪使用寿命,提高服务年限。特制定本制度。 第二条激光指向仪由地测科统一管理,区队负责安装、维护和使用。区队在不适用激光指向仪时,需在三天内交还地测科,并登记。 若因人为原因造成激光指向仪的损坏和丢失由区队负责。 激光指向仪的发放与回收登记: 第三条地测科对激光指向仪的使用情况建立专项台帐,并设专人发放,回收并登记在册。激光指向仪使用前要由各区队分管技术员 到地测科领取,领取后激光指向仪的安装和管理由区队负责,使用完后要立即交回地测科,任何单位不能私自保存激光指向仪。否则,对区队处以激光指向仪两倍罚款,并对区队长处以500 元罚款。 激光指向仪的安装及使用: 第四条安设激光指向仪必须由地测科测量人员标定准确的中线位置,中线的标定需满足煤矿测量规程的要求。激光指向仪光束中 心需与中线全部重合,且光斑必须集中。 第五条安设激光指向仪当班必须有分管技术员、队组机电组长跟班,共同安设、调试。否则,分管技术员、队组机电组长不参加各处罚100 元。

第六条 激光指向仪安设完成后, 严禁私自开盖,不得私自拆卸。 否则,每发现一次处罚机电组长 200元。分管技术员 100 元。 第七条 任何人不得随意触动或碰撞激光指向仪。 否则,每发现 一次处罚当班副队长 50元,责任人 100 元。若损坏激光指向仪,责 任人要负担全部维修费用或照价赔偿。 第八条 区队悬挂或摘除风筒, 抽放管等设施时, 要注意保护激 光指向仪,严禁碰撞激光指向仪。否则,每发现一次处罚责任人 50 元,损坏要承担全部维修费用或照价赔偿。 第九条 每班掘进开工前,跟班副队长(验收员)先检查激光指 向仪光束中心是否与前面的中线一致;若不一致,应由副队长(验收 调校正确一致后方可使用;严禁只看激光光束,而不看中线。否 每发现一次处罚跟班副队长(验收员) 100 元,分管技术员 50 元。 四 激光指向仪的管理及维护 第十条 激光指向仪的日常管理由区队主管队长全面负责, 分管 技术员具体负责,每班跟班副队长(验收员)负责激光指向仪的全面 保护,机电组长负责对激光指向仪的微调部位加润滑油, 确保激光指 向仪正常使用。发现长时间未对其进行保养和维护使激光指向仪性能 降低,对其主管队长罚款 200元,分管技术员罚款 50 元。 第十一条 如遇激光指向仪激光管老化不亮, 激光光斑太大无法 调节,及时与地测科联系维修。 第十二条 如遇丢失、损坏激光指向仪,地测科出具罚款证明, 区队照价赔偿并罚款 2000 元,主管队长罚款 200元,分管技术员罚 款 100 元。 员) 则,

煤矿工程质量管理办法通用范本

内部编号:AN-QP-HT869 版本/ 修改状态:01 / 00 In A Group Or Social Organization, It Is Necessary T o Abide By The Rules Or Rules Of Action And Require Its Members To Abide By Them. Different Industries Have Their Own Specific Rules Of Action, So As To Achieve The Expected Goals According T o The Plan And Requirements. 编辑:__________________ 审核:__________________ 单位:__________________ 煤矿工程质量管理办法通用范本

煤矿工程质量管理办法通用范本 使用指引:本管理制度文件可用于团体或社会组织中,需共同遵守的办事规程或行动准则并要求其成员共同遵守,不同的行业不同的部门不同的岗位都有其具体的做事规则,目的是使各项工作按计划按要求达到预计目标。资料下载后可以进行自定义修改,可按照所需进行删减和使用。 1 总则 1.1 本制度规定了国电建投内蒙古能源有限公司(以下简称公司)对本煤矿工程项目的设计、设备制作、工程施工(包括矿建、土建、安装)、调试全过程质量管理工作。 1.2 本制度适用于公司对察哈素煤矿工程项目的工程质量管理。 1.3 工程建设必须坚决贯彻“百年大计,质量第一”的方针,当质量与工期、质量与成本发生矛盾时必须把质量放在首位。 1.4 公司察哈素煤矿项目工程部全面负责本工程项目的质量管理,对本工程项目的质量

矿井工程质量验收制度(2020年)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 矿井工程质量验收制度(2020 年) Safety management is an important part of production management. Safety and production are in the implementation process

矿井工程质量验收制度(2020年) 为了加大矿井的安全管理,何证矿井的安全生产;必须加强井下个施工地点工程质量的检查验收力度。 一、成立工程质量验收小组 组长: 副组长: 二、工程质量验收小组于每月的4日、14日、24日三天分别对井下各施工地点进行工程质量验收工作。 三、工程质量验收小组人员按照矿有关规定要求及井下现场实际情况详细制定出验收标准,并按照标准严格执行。 四、工程质量验收人员到现场验收时,应按照验收标准选点计量,做好记录。 五、对所选用的点数应逐个进行丈量、测试工作(如:掘进工作面的锚杆间、排距是否符合《作业规程》规定要求,锚杆固定是

否牢固;架棚掘进工作面的棚间距是否符合《作业规程》规定要求,采煤工作面的支护是否符合规程要求,测试压力是否达到规定要求,二次注液是否合格。 六、检查定向施工巷道是否按中、腰线施工,误差是否符合允许误差规定范围,开拓巷道留有伞檐的应按标准验收。 七、主要运输大巷排水沟规格是否符合规定要求,达到规定误差系数范围内计算标准。 八、回采工作面支柱是否打成直线,密集点柱、端头支护20米超前支护等是否符合《规程》规定要求。达不到要求的按验收标准扣除。 九、所有验收人员要严格按照规定要求进行工程质量验收工作,卡好验收标准,不准有舞弊行为。 十、验收工程质量结果要与经济挂钩,实行奖优罚劣。 十一、所有工程质量验收人员应严格按本制度执行,确保井下工程质量达到规定要求。
