当前位置:文档之家› 接触网施工工艺流程剖析

接触网施工工艺流程剖析

接触网施工工艺流程剖析
接触网施工工艺流程剖析

一施工准备

开工初期,根据站前工程施工实际进度,结合建设单位总体施组方案编制接触网工程实施性施工组织设计,报监理工程师和建设单位审批。

会同站前施工部门对轨道的线路中线桩、水准基点桩、岔心桩、曲线桩、轨道里程标等线路资料进行交底,按照交桩测量的有关要求安排现场复测,并做好测量记录。对复测中出现的问题,主动联系有关单位处理。

调查大型材料和机械设备的进场路线,并按规定办理相关手续。

二施工测量

1.施工定测

依据设计提供的起测点或正线岔心及大型建筑物为测量起点,按照接触网平面图支柱跨距沿钢轨测量定位(曲线地段沿外轨测量),在轨腰上做出标记,并埋设副桩。

接触网纵向测量采用钢尺人工拉链测量跨距,测量过程中如因桥涵、钢轨、避车台、跨越电力线等障碍物影响杆位时,合理调整跨距,调整后的跨距不得大于设计允许最大跨距。高挡墙、护坡及特殊地质地段,测量时充分利用线路专业预留的接触网坑位,避免开挖时对站前已完工程形成损坏。对沿线平行和横跨的高低压电力线路弱电通信线路等干扰情况做好详细记录。

2.交桩测量

通过中线测量找出每一支柱副桩相对于线路中心的横向位置,通过对水准测量数据的整理计算,计算出每一副桩的高程。最终计算出每一支柱相对于副桩的埋深、限界。

测量精度要求达到:跨距量误差1/2000。中线测允许闭合差:在直线转点的左右方向偏差不大于置镜点长度的1/20000,最大不超过20mm;曲线横向闭合差:曲线长度500m以

内为30mm,超过500m时不大于50mm。水准测量允许闭合差±30L mm,其中L的取值单位为km,且前后置镜距离应相等,距离差不大于4m。

三基坑开挖

根据设计图确定坑的类型、限界、坑形和深度,坑口的线路侧加设防止道渣滑落的档板和铺设防污染的彩条布。遇水沟需移时,需保证原有水沟截面和畅通,护坡培土、砌石达到新建铁路设计标准。

争取当日开挖、当日立杆,对当天立不上杆,有危及行车安全的基坑应回填,防止塌方影响行车。基坑开挖多余弃土要装编织袋运走。

基坑根据土壤的稳定性质,采用合理的开挖形式和防塌措施。石质地带基坑采用空压机、风枪进行开挖。黄土区段基坑开挖需要避开雨天进行,并作好排水工作,保证雨天黄土区段不积水。

四基础浇制

土质密实地带,基础地下部分浇制时采用原坑胚膜就地灌注的方法,地上部分采用模型

板;塌方或无土方地段,则采用模板组合整体安装灌注的方法。

采用混凝土搅拌机搅拌方法浇注基础。水、电、料全部备齐并搭好作业平台后,开始浇制。浇制过程中,每灌注400mm厚混凝土,用振动棒均匀捣固一次。搅拌混凝土时,按规范要求制作混凝土试块。浇制完毕,在基础表面覆盖草袋、砂等物品进行养生保护。

电缆改移及防护

基坑开挖前与相关单位联系调查电缆位置走向。

坑内出现电缆后立即停止作业,和有关单位联系确定改移及防护方案,方案未制定前不能施工。

电缆改移时,从坑口顺电缆向两侧开挖,然后将电缆从电缆坑内拉出,电缆沟开挖长度以拉出的电缆不影响支柱位置为准,然后顺着拉出的电缆走向开挖新的电缆沟,将电缆放入新开挖的电缆沟内。新电缆沟内的电缆防护(如电缆槽等)和原电缆沟内相同。

基础浇制时,确因地形限制,电缆无法排除坑外时,和有关单位协商后,可以将电缆浇制在基础内,但必须保证电缆自由抽动。电缆在基础内用电缆槽防护。

首先制作电缆槽,电缆槽长度要长出电缆在坑内的长度。

将电缆与坑壁结合处掏空,基础浇制时电缆上方安装木板,以防混凝土下落砸伤电缆。

基坑开挖和混凝土捣固时,作业人员均不得借助电缆上下。

当基础浇制到电缆位置时,安放电缆槽,将电缆槽内填满沙子,盖上电缆槽盖。用塑料布将电缆槽进行包扎,用纸袋或塑料布将电缆槽与坑壁之间的空隙塞实,以免水泥沙浆流进电缆槽影响电缆自由抽动。

继续浇制基础,并在隐蔽记录中记录电缆及防护情况。

水沟改移

基坑开挖前首先调查需要改移水沟的支柱,并根据调查结果制定水沟改移方案,水沟改移后的截面不小于原截面,方案必须经过站前施工部门同意。

水沟改移一般在基坑开挖前进行,确实不能在基坑开挖前进行时,要求水沟进行临时改道疏通或采用其它措施,保证水沟畅通。支柱安装到位后及时改移水沟。

水沟一般改移在支柱受力的反方向,确因地形限制无法避免时,无论原水沟上有无盖板,都必须在支柱处的水沟上加装盖板,保证支柱受力良好。

五支柱安装

由轨道牵引车、立杆作业车及平板车组成安装列车。

支柱安装时,根据支柱自身重量的大小和跨度对吊车采取加固、支撑等安全措施,同时注意线路上方有无高压线缆及跨线建筑物,确保施工安全。吊装支柱时,应使用尼龙套或外包黑橡皮管的钢丝套,避免破坏支柱表面保护层。

安装钢柱前,确认基础螺栓位置是否正确;安装混凝土支柱前,确认坑位、坑深是否正确,确认底板是否按设计要求已下设。

湿陷性黄土区段直埋式支柱安装时,按要求加设底板,作好支柱加固。支柱整正后,保证支柱位置不积水,以免影响支柱稳定性。

支柱整正

整杆器一端用功能框架安装在支柱上,另一端用功能固定板固定在钢轨上,整正过程中通过摇动手柄,使支柱的倾斜度和限界达到标准。

调整支柱的限界和倾斜度达到标准后,按设计要求安装横卧板,并将固定螺栓的螺母拧紧。每回填200mm夯实一次,支柱回填达标后,及时疏通或修复水沟。在施工过程中,要做好各种质量记录,分项工程完成后由作业班组进行自检,合格后由安质人员组织专检并认定合格后,进入下一道工序。隐蔽工程施工过程要请监理参加,并填报隐蔽工程记录报监理签字。

锚板拉线

依照下锚方向,用经纬仪和花杆测量拉线坑的位置,并用十字桩确定。

施工时,必须严格按设计要求选用功能锚板和锚杆型号,安装前复核坑位和坑深是否符合要求,确认拉线环出土点中心线在锚支延长线上,安装时按设计要求加固,并按规范要求回填、夯实。锚板加固使用的混凝土施工参照基础浇制有关规定执行。

拉线角度不宜大于45°角。施工完毕后如实填写隐蔽工程记录并存档。

支持结构计算参数测量和计算

支柱测量是保证支持结构安装质量的重要环节,要求测量项目多、精确度高,测量由主管技术人员负责,包括支持结构安装及吊弦计算所需部分数据的测量。

主要测量数据包括:曲线超高、侧面限界、支柱倾斜率、下底座至轨面基准线(一般以低轨轨面为准)的高度,上下底座间距、跨距以及直缓点,缓圆点距支柱的距离。

曲线超高、侧面限界、支柱倾斜率(mm/m)应精确到毫米。下底座高度以及上下底座间距,精确到厘米。支柱倾斜率采用经纬仪测量。

测量数据以腕臂计算表格填写。表格中还应包括支柱类型、导线高度、结构高度、拉出值、曲线半径、曲线要素点起始里程、填表人、日期等项目。计算表报计算人员。

技术人员根据测量组提供的支持结构计算参数,采用支持结构

计算软件计算出各部预配尺寸,将计算结果以预配书形式下发预配车间。

六腕臂软横跨安装

腕臂预配

腕臂预配在中心料库预配车间集中预配,并采用工厂化流水线加工和管理方法进行。

主要工机具:切割机、台式电钻、台式套丝机、制作防风拉线用煨弯器、力钜扳手及梅花扳手等。

操作程序为:

操作要求:各项尺寸误差不大于2mm;螺栓、销钉穿向一致。预配中所有螺栓采用力矩扳手紧固,用于配合紧固的扳手采用梅花扳手,决不能使用活口扳手;预配完毕应进行复测,确保预配正确,管帽要配装齐全。

腕臂安装

为便于腕臂运输和防止破坏瓷瓶,腕臂在中心料库预配车间预配后运至工地料库进行棒式绝缘子组装。棒式绝缘子各部尺寸检查及电气耐压实验应严格进行。平腕臂与棒式绝缘子组装时,螺栓应穿向来车方向(作用是方便于运营维护),斜腕臂棒式绝缘子在组装时应保证排水孔朝下。棒式绝缘子包扎要可靠。

腕臂安装利用作业车进行,操作要领如下:

预配好的腕臂,根据安装计划装上作业车。确认腕臂编号与安装地点相符。

作业车停到支柱附近,作业平台升至腕臂下底座0.5m的地方,转动平台尽量靠近支柱。两人抬起斜腕臂,将斜腕臂棒式绝缘子的单耳插入腕臂下底座,螺栓销穿向来车方向。作业平台稍微转动后,缓缓升高平台至上底座下1m处。同时,两人把住腕臂,不使平台乱碰,解开绑扎铁线。一人扶住斜腕臂,两人抬起平腕臂,将平腕臂与斜腕臂、平腕臂与上底座连接。

软横跨安装

软横跨安装工序如图:

数据测量包括:横向跨距、纵向跨距、各电化股道曲线超高(单位mm)、支柱斜率(mm/m)。基础面与邻近股道高差值、各电化股道高差。股道高差、曲线超高测量采用水准仪,支柱倾斜率测量采用经纬仪。

软横跨计算软件按大准线标准修改参数后使用,依据程序要求将各部分

数据依次输入,在窗口提示计算正确的状态下打印出图表结果以供预

制。

软横跨在料库集中预制。预制作业人员对所用材料工具进行检查,

合格后方可进行预制作业。

预制开始首先安装一端使用线夹将线索固定在稳固的固定物上,没

有现成的固定物时用钢钎打临时地锚。

用手搬葫芦将线索紧起,用钢尺根据计算尺寸在线索上测量零件安

装和断线位置,并作好标记。

松掉手搬葫芦,在标记处绑扎断线并安装零部件,零部件安装时严

格按照标记制作不得偏移,楔形线夹的楔子与线索一定要密贴。

将横向承力索和上部固定绳按连接顺序连接在一起(绝缘子除外),

在两端的线夹上注明安装支柱号,然后将预制好的软横跨盘好存放。

安装时利用行车间隙进行,按规定设好施工防护。

将预制好的软横跨运到安装支柱处展开,安装绝缘于。在一侧支柱的顶端和安装固定绳位置各上一人,通过滑轮将软横跨吊起安装在支柱上。在另一侧支柱顶端和安装固定绳位置各上一人,固定好滑轮和大绳。

根据行车间隙时间,确认可以安装时,地面作业人员迅速将软横跨抱起(注意绝缘于安全)运送到另一侧支柱处,用大绳绑好迅速拉起,杆上作业人员将软横跨安装到设计位置。

跨越停留车辆时,要确认车辆在作业时间不会移动。预制时,技术人员要适当考虑软横跨跨度及支柱挠度对各部分尺寸的影响。安装时利用行车间隙进行,须按规定做好施工防护。安装调整后软横跨平直美观,上下部固定绳有100~200mm负弛度。

附加悬挂架设

为增强对线材的保护作用,采用机械展放架设法进行。分占用线路及不占用线路两种方

法。根据本标段为既有线的特点,采用不占用线路的方法为主,必要时采用占用线路的方法

进行施工。

1.占用线路法附加线架设

施工程序:

操件要点:肩架安装采用人工安装方式进行,线盘吊放于架线车的放线架上。

无线报话机一台设在起锚处、一台设在架线车上的线盘处随车行进,起锚处人员与架线车上的操作人员随时联系(放线速度一般为2km/h),发现问题须立即调整放线进度。

放线车与悬挂辅助绳人员密切配合,当进行悬挂时停车,人工将导线翻至支柱田野侧滑轮中并封闭滑轮开口;看线盘人员应使导线展放均匀,不散盘、乱盘,必要时制动线盘;导线展放过程中,要避免发生磨擦、断股、背扣等现象;落锚时,加装拉力计或通过测量导线弛度,使其满足设计要求。

2.不占用线路法附加线架设

施工程序:

肩架安装以人工安装方式进行;放线架用钢钎作地锚。

牵引辅助绳人员与悬挂辅助绳人员密切配合,当进行悬挂时停止牵引;辅助绳与附加导线连接时,网套口处用Φ1.6铁线进行绑扎,网套连接器通过旋转连接器和辅助绳连接;无线报话机的使用;一台设在线盘上、一台跟随接头行进、一台设在导线展放机处,跟随人

员用报话机与展放机操作

人员随时联系,控制收线速度(收线速度一般为2km/h)发现问题须立即通知展放机操作员。其他同占用线路施工法。

七承力索架设

本工序应在所有装配均已装好,限界门已安装完毕,所有电力、通讯等干扰均处理完毕后进行。

为适应本线接触网的施工技术要求,所有承力索按定长锚段提报申请,施工采用小张力架线工艺进行承力索的架设施工。

施工组织及主要工机具配置:成立架线作业组,工机具配置;架线车、倒链葫芦、断线钳、紧线器(含尼龙绳套)、放线滑轮(尼龙轮)、温度计。

操作要点及技术标准:

向车站调度人员提出申请计划。

将要放锚段线盘吊装在架线车上。封闭线路后将架线车停到起锚位置,起锚人员紧固拉线,安放坠砣,并将坠砣按当时温度提升至设计高度。架线人员将线条做好终端锚固线夹与补偿装置连接后开始运行,线条张力控制在小张力架线法所要求数值。

架线以每小时5公里速度前进,每到一悬挂点处停车,用铁丝套好,将线条通过滑轮挂在腕臂上。每隔400米或行人较多处设专人防护。

站场架线时,通过道岔后应线条用紧线器扪起,不影响其他线路,架线车运行至锚柱时,开始落锚。

落锚时,通知起落和防护人员注意线条动态,松开扪线紧线器。将下锚处拉线紧好,坠砣摆好并提至设计高度。

用张力紧线至标准张力时,将线条与下锚补偿相对位置做标记。断线,做终端锚固,看线盘人员将剩余线卷在线盘上。继续紧线将终锚线夹与下锚补偿相连接。停止紧线,先松吊坠砣的葫芦再松线条上的紧线器。

架线车沿线检查一遍,确认无误后,消点开通线路。

填写工程记录。

承力索中锚安装及倒鞍子

依据设计文件,专门编制适用于该线中锚及承力索鞍子施工的作业指导书,承力索中锚

安装严格执行安装曲线表,严格控制下锚张力及弛度线。

八接触导线架设及中锚安装

结合本标段线路运输的实际情况,将视阶段性施工进展情况,采取恒张力架设接触线,以机械超拉法为主、铁坠砣超拉法为辅的施工方式进行正线接触线架设施工。站线接触线的架设方法仍采用小张力法进行。

承力索悬挂高度测量及整体吊弦计算

承力索的高度及横向偏移采用接触网测定仪进行测量。测量后应复核高度值及横向偏移是否满足设计要求,确认无误后,整理测量记录,填表报工程技术部,由工程技术部负责进行吊弦计算。

吊弦计算采用自主开发并结合大准铁路扩能改造工程技术参数调整后的计算软件。所需数值除承力索悬挂高度外,还有支柱参数测量时有关数据,并输入进行计算。整体吊弦计算时,充分考虑接触线预留弛度。

整体吊弦制作

本标段整体吊弦制作,依据吊弦预制表统一在中心库预配车间制作。

人员组织及工机具配置

预制人员:5人

工机具:紧线器1套、2.0KN拉力计1个、3T倒链葫芦1个,液压压力机1台,断线钳1把、预制平台1个等。

操作要领及技术标准要求

对材料进行检验,检验包括线材直径、外观、

鸡心环、线鼻子及线夹等。

吊弦线索预拉:根据场地,从线盘上放出30-50

米铜绞线,将两端固定串接倒链葫芦和拉力计,预

拉张力1.5-2.0KN,预拉后的线不得手卷,直接用

于下料,注意预拉时采用专用紧线器,并在线上包

一层防护布,以防夹伤线材。

将一个压接管套进铜绞线,在距离铜绞线端部

计算位置,使鸡心环顶端与这一点重合并用压接管

套压紧。把铜绞线回头拉紧后,在压管边折一下。

拉紧铜绞线,使其与鸡心环圆弧密贴,用压力机压制压接管。把铜绞线短头插入电联板,用压力机压制电联板。

将预制好的吊弦一端挂到预制平台的一个固定柱上,按吊弦预制表中下料长度测量绞线长度,然后剪断。长度测量采用平台上固定的钢板尺。按上述方法加工另一端。

复核两个鸡心环内侧间距,两鸡心环内间距及整体吊弦的制作长度误差不超过±1.5mm,两套环尽可能处在同一平面上,两端线鼻子弯曲方向相反。

九接触悬挂调整

接触悬挂调整,采取根据作业流程分组作业,一次完成整锚段的程序化方式进行施工。

安装要求及技术标准:

腕臂偏移要符合安装曲线表。

根据吊弦布置表采用吊弦间距测量仪在承力索上测量每跨的吊弦位置,并用胶布作记号,安装位置时从悬挂点向跨中进行。偏差积累在跨中,但最大偏差不得超过+50mm。

定位装置安装,从中锚向补偿器方向进行,安装过程前,中锚两侧各有一台车看导线面,保持线面一致。曲线段安装定位器必要时用倒链葫芦配合尼龙套进行。定位器安装时,应严格控制限位用止钉的间隙。

接触线端吊弦线夹安装时,应采用线坠保证吊弦竖直安装,顺线路方向偏移不超过20mm。为便于运营维护和有利于弓网关系,线夹螺栓穿向依线夹是否倾斜采取由上向下穿,直线上穿向要统一方向,定位器线夹的穿向要使螺母在受压侧。

严禁作业人员踏踩接触线或使接触线受外界集中负荷。

定位装置安装时,定位管状态要符合设计要求,采用坡度尺测量,施工偏差不大于±1%,定位器的坡度、开口及限位间隙要符合设计要求,施工偏差不大于±1mm。定位器应在受力状态,且不小于80N。

电连接线安装。螺栓线夹式电连接线,采取下面框图所示的方法施工。压接线夹式电连接线,采取作业车上配置发电机和电动液压压力机,现场测量、计算后及时压接的方法。电连接线线夹接触面涂电力脂,电连接线弧向符合统一工艺要求。

十设备安装

线岔安装

线岔安装调整是接触网施工的一个关键环节,如邻跨需安装分段绝缘器,则线岔须在分段绝缘器安装后进行。

人员组织和施工机具配置与上述接触悬挂安装相似,但每组作业时安排技术人员现场指导,调整完成后,应用模拟受电或检测车进行检查。

操作要点及技术标准要求如下:

安装定位装置时,拉出值应严格按设计值复核。

线岔处接触悬挂的调整采用铁线临时吊弦,临时吊弦位置按吊弦计算表中位置,模拟调整从道岔的开口侧向岔尖进行,道岔转换柱处侧线支接触线的抬高量,抬高范围、吊弦状态要符合设计要求。

正线接触线距侧线线路中心或侧线接触线距正线线路中心的距离在始触区范围内不应安装线夹。

按工艺装好线岔及正式吊弦。

锚段关节调整

复核各悬挂点的承力索高度及水平位置符合设计要求。

安装定位管,坡度符合设计标准,安装定位器,注意检查拉出值符合要求且承力索在同一垂面。

先安装工作支的整体吊弦,然后进行非工作支调整。非工作支调整时,在悬挂点两边采用临时铁线悬吊,再将定位装置调整到位。绝缘子串安装位置符合设计要求,承力索、接触线绝缘子串中心对齐。

依照电连接线安装图及其工艺安装电连接线。

隔离开关安装

安装和调整执行有关工艺规定,采取料库预组装,吊装一次到位施工方法。

预配前对每台开关进行必要的电气试验和外观检查。

开关预装配在料库特定场地进行,并吊装在试验支柱上进行手动开合试验和调节水平、开合角度。

整体吊装开关并进行操作机构的安装。

开关调整要符合说明书要求,并做好电连接线引线和接地线。开关引线端子与接触网引线张力以0.5KN为宜。

十一接地线、接地跳线安装

测量地线、跳线连接的各部尺寸

按测量尺寸加上握环、盘圈用量下料。

按要求进行握环、盘圈、折弯,预制接地线、接地跳线。

将预制好的接地线、接地跳线与接地部位进行连接。

接地线、接地跳线的安装统一方向,保证连接牢靠,外观美观。接地线按要求涂防锈漆。下部接地极应少开挖路肩,施工方案应取得线下施工单位同意,并保证不对路肩造成不良影响。

恒张力架设导线及超拉施工方案

结合本标段线路的实际特点,采取以恒张力放线及以机械超拉为主、铁坠砣超拉法为辅

的施工方式进行正线导线架设及超拉施工。

鉴于恒张力放线中的恒张力车组性能对该项施工技术至关重要,结合该工程特点配置恒张力架线车组,满足施工需要。

采取接触导线超拉,为的是短时间内消除金属线材的大部分初伸长量,有效地克服接触线架设后延伸对接触悬挂质量的不良影响,从而较好地改善弓网关系。

根据以往工程中采用的机械超拉法或铁坠砣超拉法方案,均适用于本工程施工要求,有

利于组织程序化施工和提高工效,保证工期。

弓网故障分析

摘要:近年来我国电气化铁路迅速发展,而弓网故障已成为影响接触网安全运营的首要因 素。 1 引言 随着我国铁路的几次大提速, 对电气化铁路的质量提出了更高的要求,而随着既有线路提速,特别是相关设备的老化,电气化铁路弓网故障的问题日益突显。如何提高接触网运行质量,消灭弓网故障,是相关单位面临的一个重要课题。 接触网弓网故障的发生,根本原因是接触网自身技术参数不符合标准造成。通过我在学校的学习和去铁路供电段实习认为:只要在日常工作中对接触网关键部位技术参数根据实际情况,针对具体问题,合理安排并提出相应措施,即可有效减少弓网故障的发生。 2 弓网故障的原因分析 现阶段, 由于机车车辆新技术的大量应用, 特别是机车受电弓技术的进步, 导致接触网弓网故障大部分原因均集中在接触网的具体参数特性和部分性能上,而且接触网随外界环境气温、风速、线路条件等的影响,不稳定特性显著。在此我们就弓网故障的 产生先进行一个全面的分析。 2.1 接触网定位环节 2.1.1 定位点拉出值过大、定位器坡度过小, 造成脱、碰、刮弓故障。 这类故障一般为施工超标准、调整拉出值时偏差较大、或遇大风及温度变化过大时 造成,特别是在曲线跨中尤为明显。 2.1.2道岔区刮弓、钻弓故障 分析接触网弓网故障产生的原因, 并根据多年经验, 从加强接触网日常检测的角 度, 提出预防弓网故障的措施。 线岔定位部位,两导线交叉位置参数不标准、始触点高度不符合要求、线岔限制管间隙过 大。 2.2 接触网设备 2.2.1 吊弦电连接造成弓网故障 电连接设置数量或位置不合理,特别是在坡道上、机车取流过大造成吊弦过流被烧断。由于电连接与承力索接触不良, 形成线夹内长期放电而造成烧断电连接线。吊弦线夹、电连接线夹紧固螺栓长期处于振动状态,由此造成螺栓松脱也是产生此类故障的原因之一。 2.2.2 导线烧断故障 导线因硬弯、硬点而造成长期放电拉弧,使局部磨耗过大而造成接触网断线故障。接触网设计原则:大站及编组站的导高6 450 mm, 中间站及区间6 000 mm, 隧道5 720~6 000 mm 之间。但是在施工过程中, 由于过渡及临时的保证开通措施, 接触导线高度在 5 720~6 450 mm 间交替出现, 特别是在导高变化的过渡部分, 很少能保证接触线 5‰的变坡要求。由于接触导线高度忽高忽低,导致接触悬挂弹性时大时小,在变坡点处产生拉弧现象,高温电弧灼伤接触线工作面, 使接触线工作面出现麻点, 其它受电弓高速通过时, 又产生更为严重的拉弧, 若受电弓有隐性损伤带病通过, 易产生弓网故障, 同时给以后接触 网运营带来隐性故障点。 2.2.3 接触网材质不良引起连接、定位零件断裂而造成的弓网故障

路基接触网基础施工方案

目录 1、编制依据 (1) 2、适用范围 (2) 3、工程概况 (3) 4、路基接触网基础施工 (6) 4.1、施工准备 (6) 4.2、测量放样 (7) 4.3、挖、钻孔桩施工..................................................................... .. (7) 4.4、钢筋笼制作 (8) 4.5、下钢筋笼,安装预埋件、模板 (9) 4.6、砼浇筑 (11) 4.7、养护、拆模 (12) 5、安全及环保措施 (13) 附件: 《中铁第四勘察设计院集团有限公司-南三龙铁路扩能改造工程建设指挥部工程联系单:接触网硬横跨基础设计说明》(四设南三龙指联(2015)10号) 《中铁第四勘察设计院集团有限公司-南三龙铁路扩能改造工程建设指挥部工程联系单:路基地段圆钢柱接触网基础设计说明》(四设南三龙指联(2015)11号)

1、编制依据 (1)《铁路电力工程施工质量验收标准》(TB 10420-2003/J 290-2004) (2)《铁路电力牵引供电工程施工质量验收标准》(TB 10421-2003/J 291-2004) (3)《高速铁路电力牵引供电工程施工技术规程》(Q/CR 9609-2015) (4)《中铁第四勘察设计院集团有限公司-南三龙铁路扩能改造工程 建设指挥部工程联系单:接触网硬横跨基础设计说明》(四设南三龙指联(2015)10号) (5)《中铁第四勘察设计院集团有限公司-南三龙铁路扩能改造工程 建设指挥部工程联系单:路基地段圆钢柱接触网基础设计说明》(四设南三龙指联(2015)11号) (6)《三明北至三明南区间-桥梁、路基段接触网基础预留接口设计图》(南龙扩施(网)-F20CW03) (7)《接触网H型钢柱基础》(肆房(2010)8301) (8)《改建铁路南平至龙岩扩能工程施工图-三明北站接触网平面布 置图(供咨询)》(南龙扩施(网)-F10CW02) (9)《客运专线铁路-接触网H型钢柱》(通化(2008)1301) (10)《铁路综合接地系统》(通号(2009)9301) (11)《铁路桥涵工程施工质量验收标准》(TB 10415-2003/J 286-2004)

交流接触器常见故障与案例分析

交流接触器常见故障与案例分析 【摘要】本文对交流接触器的常见故障进行分析,并总结相应的故障判断方法,同时结合相关案例对交流接触器故障的分析、排除和处理方法进行介绍。 【关键词】交流接触器;故障 1.引言 交流接触器是一种用来自动地接通或断开大电流电路的电器,它可以频繁地接通或分断交流电路,并可实现远距离控制。其主要控制对象是电动机,也可用于其它负载,具有控制容量大、过载能力强、寿命长、设备简单经济等特点,因此在电器控制中应用十分广泛。然而,交流接触器因其特殊的工作环境,难免会发生各种故障,如果不能及时有效的发现故障并排除之,必然会对电气设备的正常工作带来影响,甚至导致电气设备烧毁的严重后果。 2.交流接触器常见故障 2.1常见故障分析 (1)线圈故障 线圈故障可分为过热烧毁和断线。线圈烧毁的原因很多,如电压过高或过低等。另外,电源频率与额定值不符、机械部分卡阻致使不能吸合、铁心极面不平造成吸合磁隙过大,环境方面的因素如通风不良、过分潮湿、环境温度过高等,都会引起这种故障。 (2)交流接触器响声过大 电源电压过低、触头弹簧压力过大、铁心歪斜都可造成响声过大。交流接触器产生较大的响声,主要原因是线圈通入的是交流电,吸力是脉动的,因此可在极面上加短路环,以避免噪声的产生,而短路环的断裂会造成响声过大。 (3)接触器触头烧损太快 有本身的质量问题,也有选用不当造成触头烧蚀太快的原因。遇到这种问题,首先应该检查负荷电流是否超过接触器额定电流太多,或者是否用于频繁起动的场合,确属这种情况,则应更换大容量的交流接触器。另外,还应检查触头压力是否正常,触头压力太小,会造成触头接触电阻增大,引起触点严重发热。 (4)吸不上或不释放 吸不上或吸不足的原因除了机械故障外,电源电压过低、内阻过大、线圈断

接触网常见故障分析及对策

第四章、牵引网常见故障分析及对策 第1节、牵引网故障现象与分析 第2节、故障处理措施 第3节、电气烧伤故障原因分析 第4节、电气联结方面故障 第5节、绝缘方面故障 第四章、接触网常见故障分析及对策 随着以动车组开行为标志的铁路第六次大面积提速调图工作顺利实施,在我国的繁忙铁路干线上又多了一道靓丽的风景——动车组。由于动车组结构、速度、动力特性需要,全部为电力驱动。在铁路电气化区段牵引供电系统已和信号系统、工务系统一同成为不可或缺的重要组成部分。尤其是动车组自身不带发电设备,车内各种工作和生活用电均直接从接触网上取电.一旦发生断电将会直接影响列车和旅客的工作生活。因此如何确保牵引供电设备的正常运行已成为牵引供电专业急需解决的问题 接触网是牵引供电系统中的重要组成部分,由于其设置的特殊性(机、电合一,露天设置,动态工作,没有备用),所以一旦发生故障将会直接影响牵引供电系统的正常运行,严重时还会中断电气化铁路的行车功能。因此分析和研究其常见故障,制定切实可行的防范措施尤显重要;接触网是一种机、电合一的特殊设备,既有机械方面的结构特点,也有电气方面的技术要求,相辅相成、缺一不可。接触网的常见故障主要表现在3个方面:空间结构尺寸方面;导电回路方面;绝缘方面;空间结构尺寸方面故障;接触网是一种特殊的供电设备,所谓特殊即其不仅要保障质量良好地向电力机车提供电流,而且还要保证接触悬挂能牢固地处在规定的空间几何位置上,保证受电弓能质量良好地、平滑地从接触线上取流。由于机车受电弓宽度有限,且机车运行速度愈来愈快。因此接触网的技术参数一旦发生变化或接触悬挂上零件一旦脱落,就会对电力机车或电动车的运行造成障碍,严重时还会造成弓网故障。 第一节、接触网故障现象与原因分析 4.1.1、故障现象

城市地铁线拆解工程接触网拆解施工方案

轨道交通线拆解工程 接触网拆解施工方案 目录

一、编制依据及说明 (1) 二、工程概况 (1) 三、拆解各方主体 (2) 四、拆解施工组织机构 (2) 五、拆解前期准备 (4) 六、拆解前其它准备工作 (12) 七、正式拆解时各关键点的拆解工作量 (12) 八、停运后拆解实施方案 (15) 九、需要协调解决的问题 (23) 十、施工安全保证措施 (24) 十一、应急保障措施 (25)

轨道交通二、八号线延长线供电系统 接触网拆解施工方案 一、编制依据及说明 (一)**市轨道交通二、八号线延长线供电系统安装工程招标文件; (二)**市轨道交通二、八号线延长线供电系安装工程投标文件; (三)**市轨道交通二、八号线延长线总工期策划; (四)**市轨道交通二、八号线延长线江南西至晓港区间拆解段接触网施工现状调查。 (五)**市轨道交通二、八号线延长线拆解段相关专业图纸; (六)公司的技术力量和机械设备情况、工程项目经理部的组成、机械设备、各类技术人员配备及施工队伍施工能力的基本情况。 (七)**市轨道交通二、八号线延长线供电系统安装工程合同文件。 (八)设计提供的《**市轨道交通二、八号线延长线工程细化拆解方案初步讨论》文件。 (九)**地铁运营事业总部关于既有线施工管理相关办法和有关规程。 (十)目前拆解工作完成的实际情况。 (十一)本方案是二、八号线接触网正式拆解时的具体实施性方案,在正式拆解前所有准备工作完成后的情况下进行的。 二、工程概况 根据二、八号线延长线工程总体设计方案,将原二号线江南西至晓港区间拆解分为二号线与八号线的一部分,其中二号线从既有线江南西站向南延伸至**新客站,八号线从晓港站向西延伸至凤凰新村站。原有二号线江南西至晓港左线需要拆除,右线保留做为二、八号线的联络线。拆解段总体形象布置图如下所示:

接触网施工工艺

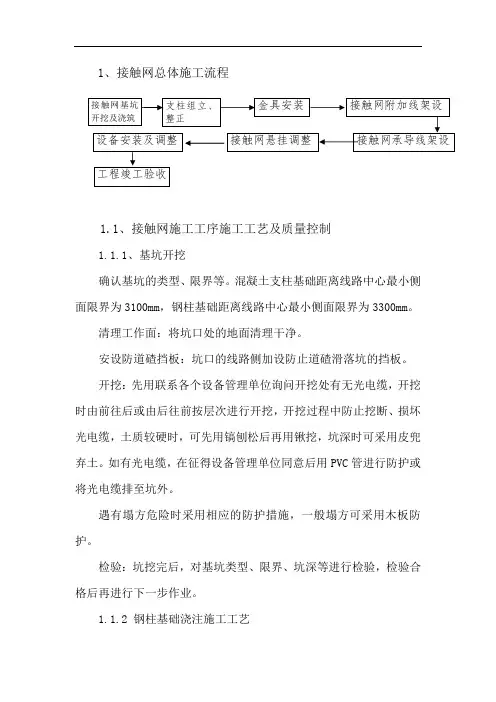

1.接触悬挂 1.1承力索和接触线 (一)技术标准 1.1.1我段接触网采用全补偿简单链形悬挂,接触悬挂的材质 1.1.2 TCG-110、CT-110、CTHA-110型铜接触线用于区间干线、车站正线上,额定张力为10kN;TCG-85、CT-85、CTHA-85型铜接触线用于车站侧线上,额定张力为8.5kN。 1.1.3接触线距轨面的高度应符合规定:一般站场和区间取6000mm,允许误±30mm。接触线最大驰度距钢轨顶面的高度不超过6500mm;在区间和中间站不少于5700mm。在编组区段站和个别较大的中间站站场不少于6200mm。因隧道内、跨越接触网建筑物处结构高度的影响,致使接触线高度不能达到标准值的,可适当降低接触线高度,但导高不得低于5600mm,且最短吊弦长度不得小于250mm。 1.1.4接触线和承力索的张力和弛度 标准值:承力索15KN,正线接触线10KN、侧线接触线8.5KN;驰度15mm。 安全值:张力误差允许2%。全补偿链形悬挂弛度允许误差为10%,弛度误差不足15mm者按15mm掌握。 限界值:同安全运行值。 1.1.5承力索位置 标准值:直线区段位于接触线正上方;曲线区段承力索与接触线之间的连线垂直于轨面连线。 跨中偏移值:最大风偏时的跨中偏移值不能大于相邻定位的之字值及拉出值 1.1.7接触线坡度(工作支) 标准值:160km/h及以下区段,坡度≤2‰;

1.1.9接触线、承力索磨耗及损伤 (1)承力索、接触线磨耗和损伤后不能满足该线通过的最大电流时,若系局部磨耗和损伤,可以加电气补强线,若系普遍磨耗和损伤则应更换; (2)承力索、接触线磨耗和损伤后不能满足规定的机械强度安全系数时,若系局部磨耗和损伤,可以加补强线或切除损坏部分重新接续,若系普遍磨耗和损伤则应更换;补强线的材质、型号应与被补强线索相同,或者载流量大于或等于被补强线索。 (3)接触线接头、补强处过渡平滑,接触线接头处增设电联结。该处接触线高度不应低于相邻吊弦点,允许高于相邻吊弦点0~10mm,必要时加装吊弦。 (4)接头距悬挂点应不小于2m,两接头的间距不小于80米。 1.1.11 绝缘套管:隧道口及跨越桥及跨越建筑物下的承力索加装绝缘套管,安装须满足如下要求: (1)隧道:每处加装5.5m,即隧道内0.5m,隧道外5m。 (2)跨越桥等建筑物:若承力索与跨越的建筑物距离小于1000mm,建筑物下承力索全部加装绝缘套管,并加装至建筑物边沿外4.5m处;若承力索与跨越的建筑物距离大于1000mm,每处加装5m,即以建筑物边沿垂直对应点为界,建筑物下安装0.5m,建筑物外安装4.5m。 1.2吊弦 (一)技术标准 1.2.1吊弦分环节吊弦和整体吊弦两种,其技术状态应符合下列要求: (1)吊弦的长度要能适应在极限温度范围内接触线的伸缩和弛度的变化,吊弦须顺直。 ①环节吊弦:应用Ф4.0镀锌铁线制作,不少于两节,每节的长

接触网弓网故障分析

接触网弓网故障分析 摘要:电气化铁路的迅猛发展,大大增加了铁路的的运能和运量。铁路重载和高速技术的应用加速了铁路电气化的进程,但却给铁路接触网带来严峻的挑战,一方面要满足高速铁路的供电需求,另一方面要确保接触网设备的安全可靠运行, 根据多年来行车事故的统计,由于弓网运行状态不良发的事故占有相当的比例。弓网故障是长期困扰电气化铁路的一个亟待解决的难题。它发生率高,中断供电和行车时间长,而且不易查找,不利防范,不便组织抢修,给铁路运输安全造成了严重影响,是电气化铁路面临的一个非常突出的问题。因此分析发生弓网故障的原因并提出相应的防范措施对铁路运输安全生产有着重要的意义,接触网是电气化铁路的重要元件,而弓网故障是影响接触网安全运行的重要因素。主要分析接触网弓网故障的常见原因,并结合实际运行情况,对预防铁路接触网弓网故障的防范措施进行了分析。 关键词:电气化接触网弓网故障

第一章 前言………………………………………………………………………第二章受电弓 (1)概述………………………………………………… (2)受电弓的定义……………………………………….. (3)受电弓的动作原理…………………………………. 第三章弓网故障原因分析 (1)弓网故障及其表现形式……………………………………….. (2)弓网故障的成因…………………………………………………. 第四章防止弓网故障的有效措施 (1)供电设备防风改造………………………………………… (2)建立保养制度……………………………………………… (3)规范司机操作……………………………………………… (4)提高检修人员技术素质………………………………………. 第五章结束语 (1)总结…………………………………………………………………(2)参考文献……………………………………………………….

地铁接触网常见故障分析及其应对方法

地铁接触网常见故障分析及其应对方法 摘要:地铁供电系统对地铁的运行起到至关重要的作用,其中接触网是地铁供电系统的重要组成设备。接触网故障问题直接影响着地铁的发展,当前引起接触网故障的因素很多,我们在这方面依然存在着不足和需要改进的地方。本文分析了地铁接触网常见故障,并提出了应对方法。 关键词:地铁接触网;常见故障;应对方法 一、地铁接触网概况 接触轨的牵引网在地铁系统的运用具有悠久的历史,世界上早期修建的地下铁道大多采用了这种类型的牵引网,目前特别重视城市景观的新兴现代化城市也仍然在采用这种方式,如北京轻轨、新加坡、温哥华地铁等。 目前国内地铁已有运行经验的接触网类型主要有:北京地铁隧道及地面均采用上接触式低碳钢接触轨;上海市轨道交通1号线和2号线在隧道内采用的是弹性支座有补偿简单悬挂接触网;广州地铁1号线采用架空全补偿链形悬挂接触网,2号线和3号线隧道内采用刚性悬挂接触网,4号线采用下接触式钢铝复合接触轨;深圳市地铁采用架空全补偿链形悬挂接触网;武汉轻轨采用下接触式钢铝复合接触轨;大连轻轨采用架空全补偿链形悬挂接触网;重庆轻轨工程采用与跨座式车辆配套的侧接触式T型汇流排刚性接触网。归纳起来城市轨道接触网有三大类型:接触轨类接触网;架空柔性接触网;架空刚性接触网。这些接触网在地铁的发展中,起着重要作用。 接触网主要有以下特点:(1)工作状态变得恶劣的状况下,容易发生弓网事故。电力机车在高速运行过程中,由于接触悬挂沿跨距的弹性的不均匀、受电弓的惯性力以及空气动力的影响,受电弓在垂直的方向上将会产生一定振幅的振动,此种振动会使接触网的工作状态发生变化,在工作状态变得恶劣的状况下,容易发生弓网事故。(2)接触网的安装架设是以无备用设备的方式安装。接触网的安装架设是以无备用设备的方式安装的,一旦损坏将无备用设备替换,会造成机车中断运行,对铁路运输带来负面影响。 二、地铁接触网常见故障分析及其应对方法 (一)接触网短路 一般而言,若是接触网设备对地短路而引起永久性短路故障,由于短路电流大,直流开关自身的大电流脱扣保护会最先动作,强行试送电也不会成功。因此,一旦出现大电流脱扣保护动作,接触网专业应引起高度重视,利用巡视等方式,重点检查接触网绝缘部件是否有短路现象(如破裂或烧伤),或接触网附近的接地金属部件是否搭在接触网上。

深圳地铁接触网施工方案

深圳地铁接触网施 工方案

1.3.2接触网工程主要施工工艺 1.3. 2.1接触网工程施工程序 接触网工程施工程序如下图所示: 图1.3.2.1 接触网施工流程图

1.3. 2.2施工测量 施工测量的准确度是确保接触网安装标准的首要保证,施工之前必须进行精确测量,将测量误差严格控制在允许范围内。深圳地铁1号线续建工程接触网分为隧道内和隧道外两部分,施工之前应分别进行施工测量。 (1)隧道外接触网施工测量 深圳地铁1号线续建工程接触网隧道外施工测量主要包括H 型钢柱单支柱(中间柱、道岔柱)基坑位置测量、门型梁支柱基坑位置测量、下锚拉线基坑位置测量,测量方法如下: 1)隧道外接触网施工测量流程图

图1.3.2.2-1 隧道外接触网施工测量流程图 2)隧道外测量人员、主要测量工具及要求 隧道外测量组一般由6人组成,同时按有关要求应邀请业主代表、驻地监理工程师和设计工程师参加。由项目经理部测量工程师任组长,在测量现场负责看图纸,并指导测量人员测量;1名技术员负责记录测量结果;2人负责测量;1人在钢轨上做测量标记,1人负责打基坑中心桩及辅助桩。测量组成员在测量现场应统一由测量工程师指挥,测量工程师在指挥测量的同时应认真看图,注意核对图纸与现场是否相符,作标记人员应把测量确定的基坑定位点准确清晰地作出标记,测量人员应认真负责,正确使用测量工具。 所有测量用仪器、仪表必须经具有国家级检验资质的检测机构检测,贴有“检验合格证”,并在有效期内。没有检测的仪器不得进入施工现场,确保测量精度。 具体测量人员及主要测量工具如下表: 表1.3.2.2-1 隧道外测量人员及主要测量工具表

弓网故障分析及防范与抢修措施论文

毕业设计(论文)中文题目:弓网故障分析及防范与抢修措施 专业:电气化铁道技术 姓名: 学号: 指导教师: 2012年 3 月 6 日 电气工程系

一、设计题目及内容 论文题目为《弓网故障分析及防范与抢修措施》。本文根据实际情况,就弓网故障产生的原因进行分析,并就其预防措施进行探讨,制定合理的抢修措施,目的是减少弓网故障,以提高安全供电的可靠性。 二、基本要求 三、重点研究问题 四、主要技术指标 五、应收集的资料及参考文献 1 薛豫中电气化铁路弓网故障的分析与预防中铁郑州勘察设计咨询院有限公司. 2 于小四电气化铁道接触网实用技术指南北京:中国铁道出版社,2009. 3 中华人民共和国铁道部 .电气化铁路接触网故障抢修规则北京:中国铁道出版社,2009 铁运【2009】39号 2009,4. 4 李兆华李斌供配电线路技术手册北京:中国电力出版社,2008. 5中华人民共和国铁道部.铁路工程施工安全技术规程(下册).北京:中国铁道出版社六、进度计划 七、附注

摘要 随着高铁时代的到来,弓网故障给铁路的安全运营带来了极大的影响,因此分析发生弓网故障的原因并提出相应的防范与抢修措施对铁路运输安全生产有着重要的意义。为满足铁路电力机车的提速要求,减少弓网故障对电网的损坏,研究开发弓网故障监控装置,保证提速机车安全、可靠远行已是当务之急。 本文根据实际情况,就弓网故障产生的原因进行分析,并就其预防措施进行探讨,制定合理的抢修措施,目的是减少弓网故障,以提高安全供电的可靠性。 关键词:弓网故障安全运营防范抢修

目录 一、绪论 (5) 二、弓网关系 (6) 2.1 弓网故障的产生 (6) 2.2接触网 (6) 2.3受电弓的工作原理 (8) 三、弓网故障监控装置原理 (10) 3.1监控部分的主要功能 (10) 3.2机车的控制过程 (10) 四、弓网故障原因的分析 (11) 4.1弓网故障及其表现形式 (11) 4.2弓网故障的成因 (13) 五、弓网故障的防范措施 (16) 六、弓网故障发生后的抢修工作 (17) 6.1弓网故障的抢修措施 (17) 6.2抢修中应注意的安全事项 (18) 七、小结 (20) 参考文献 (21)

接触网常见故障研究分析

接触网常见故障分析 摘要 电气化铁道有着运营成本低,能合理、综合利用能源等优点。由于动车组结构、速度、动力特性需要,全部为电力驱动。在铁路电气化区段牵引供电系统已和信号系统、工务系统一同成为不可或缺的重要组成部分。尤其是动车组自身不带发电设备,车各种工作和生活用电均直接从接触网上取电.一旦发生断电将会直接影响列车和旅客的工作生活。因此如何确保牵引供电设备的正常运行已成为牵引供电专业急需解决的问题。接触网是牵引供电系统中的重要组成部分,由于其设置的特殊性(机、电合一,露天设置,动态工作,没有备用),所以一旦发生故障将会直接影响牵引供电系统的正常运行,严重时还会中断电气化铁路的行车功能。因此分析和研究其常见故障,制定切实可行的防措施尤显重要。通过对电气化铁路及新增二线电气化铁路改造中出现的接触网弓网故障进行分析,从弓网关系入手,分析造成接触网事故产生的各种因素,并提出预防和减少接触网事故的措施。 关键词:接触网,接触悬挂,补偿装置,弓网故障

一、接触网线索断线接续 (4) ㈠准备工作: (4) ㈡人员分工: (4) ㈢作业: (4) ⒈接触线断线后,断头处损伤长度短,仅需做一个接头情况的操作过程。 (4) ⒉接触线断线后,断头处损伤较长,需做两个接线头情况的操作程序。 (5) ㈣注意事项: (7) 二、间结构尺寸方面故障 (8) ㈠故障现象 (8) ㈡原因分析 (8) ㈢采取措施 (9) 三、电气联结方面故障 (11) ㈠电气烧伤故障原因分析: (11) 四、绝缘方面故障 (14) ㈠故障现象 (14) ㈡原因分析 (14) ㈢采取措施 (15) 五、中心锚结故障分析及检调 (16) ㈠中心锚结的作用和安设 (16) 1.中心锚结的作用 (16) 2.中心锚结的安设 (16) ㈡中心锚结的结构和要求 (17) 1.半补偿中心锚结 (17) 2.区间全补偿中心锚结 (18) 3.站场全补偿中心锚结 (19) 4.简单悬挂中心锚结 (20)

路基接触网基础施工方案

目录 1、......................................................................................................................... 编制依据1 2、......................................................................................................................... 适用范围3 3、......................................................................................................................... 工程概况3 4、...................................................................................................... 路基接触网基础施工6 5、.............................................................................................................. 安全及环保措施12

1、编制依据 (1)《铁路电力工程施工质量验收标准》(TB 10420-2003/J 290-2004) (2)《铁路电力牵引供电工程施工质量验收标准》(TB 10421-2003/J 291-2004) (3)《高速铁路电力牵引供电工程施工技术规程》(Q/CR 9609-2015) (4)《中铁第四勘察设计院集团有限公司-南三龙铁路扩能改造工程建设指挥部工程联系单:接触网硬横跨基础设计说明》(四设南三龙指联(2015)10号) (5)《中铁第四勘察设计院集团有限公司-南三龙铁路扩能改造工程建设指挥部工程联系单:路基地段圆钢柱接触网基础设计说明》(四设南三龙指联(2015)11号) (6)《三明北至三明南区间-桥梁、路基段接触网基础预留接口设计图》(南龙扩施(网)-F20CW03) (7)《接触网H型钢柱基础》(肆房(2010)8301) (8)《改建铁路南平至龙岩扩能工程施工图-三明北站接触网平面布置图(供咨询)》(南龙扩施(网)-F10CW02) (9)《客运专线铁路-接触网H型钢柱》(通化(2008)1301) (10)《铁路综合接地系统》(通号(2009)9301)

常见接触网故障抢修预案

普速铁路常见接触网故障抢修预案 一、断线断索 (一)接触线断线 接触线断线后,首先要迅速查明断线的准确位臵和断口两侧接触线的损伤情况,并查明断线波及范围和其它设备破坏情况,并据此确定抢修方案。 1、导线两侧断头损伤轻微且废弃长度很小(高温季废弃长度<600mm,冬季废弃长度<300mm),可以采取直接紧线做接头、不降弓的抢修方案。优先选择用钢丝绳滑轮组+绳滑轮组的方式将断线拉近,再用倒链葫芦紧线,将两边断头锯平做接头,恢复行车。注意检查是接头是否平滑,确保接头不打弓。同时对事故波及范围内的定位装臵、中心锚结、锚段关节以及下锚补偿装臵进行检查调整。 2、导线两侧断头不能直接做接头但损伤废弃长度<5m,采取钢丝绳滑轮组+绳滑轮组的方式将断线拉近,再用倒链葫芦直接紧线,用TRJ-120电连接线并接于断口处,两端各用2个电连接线夹夹持。检查并调整相关的支撑定位、中心锚结、锚段关节及下锚补偿后,采取降弓通过的办法恢复行车。 3、若接触线断头损伤严重但支撑定位装臵完好,断头损伤废弃长度>5m,可以结合实际从以下四种方法中选择一种进行处理: ①在两断头间接一段接触线,不降弓。用一段长度适当的接触线先在地面做一个接头,采取钢丝绳滑轮组+绳滑轮组的方式将断线拉近,再用倒链葫芦紧起做另一接头,检查并调整相关的支撑定位、中心锚结、锚段关节及下锚补偿后恢复行车。 ②在两断头间接一段接触线,降弓。用一段长度适当的接触线先在地面做一个接头,采取钢丝绳滑轮组+绳滑轮组的方式将断线拉近,再用倒链葫芦紧起但不取下倒链扳葫芦,用TRJ-120电连接线并接于

断口处,两端各用2个电连接线夹夹持,检查并调整相关的支撑定位、中心锚结、锚段关节及下锚补偿后,采取降弓通过的办法恢复行车。 ③将两边断头临时锚固,降弓。卸掉两边补偿器坠砣各5-8块,将两边断头用倒链葫芦紧起分别临时锚固在承力索上,用TRJ-120电连接线并接于断口处,两端各用2个电连接线夹夹持。检查并调整相关的支撑定位、中心锚结、下锚补偿等,使其满足送电行车条件后,采取降弓通过的办法恢复行车。 ④在两断头间接一段承力索,降弓。如果现场有合适长度的承力索(或用承力索做好的短接绳)而无接触线,可以在断口中间加装承力索或短接线(挂紧线器或用钢线卡子)。先在地面连接好一头,用钢丝绳滑轮组+绳滑轮组的方式将断线拉近,再用倒链葫芦紧线连接,取下(也可以不取)倒链扳葫芦,再用TRJ-120电连接线并接于断口处,两端各用2个电连接线夹夹持,检查并调整相关的支撑定位、中心锚结、锚段关节及下锚补偿后,采取降弓通过的办法恢复行车。 (二)承力索断线 承力索断线后,首先要迅速查明断线的准确位臵和断口两侧承力索的损伤情况,并查明断线波及范围和其它设备破坏情况,并据此确定抢修方案。 1、承力索两侧断头损伤轻微且废弃长度很小,用倒链葫芦紧起来就可以。如果是载流区段,则在断口处并接并接一段载流承力索或TRJ-120电连接线。先用钢丝绳滑轮组+绳滑轮组的方式将断线拉近,再用倒链葫芦紧线,送电通车。对事故波及范围内的支撑装臵、中心锚结、锚段关节以及下锚装臵进行检查调整。 2、若承力索断头损伤较为严重,断头损伤废弃长度>5m,可以结合实际从以下两种方法中选择一种进行处理: ①在两断头间接一段承力索。用一段长度适当的承力索先在地面做一个接头,采取钢丝绳滑轮组+绳滑轮组的方式将断线拉近,再用

接触网施工作业指导书

接触网施工作业 指导书 二○一四年五月

目录 第一节链型悬挂施工工艺流程 (3) 第二节基坑开挖 (4) 第三节基础浇筑 (9) 第四节混凝土支柱安装及整正 (16) 第五节硬横梁安装—钢柱安装 (25) 第六节硬横梁安装—横梁安装 (29) 第七节硬横梁安装—吊柱安装 (34) 第八节拉线安装 (39) 第八节支柱装配—腕臂安装 (44) 第九节补偿下锚—拉线安装 (49) 第十节承力索架设-承力索展开 (54) 第十一节承力索架设—承力索归位 (61) 第十二节承力索架设—中心锚结安装 (67) 第十三节接触线架设—线索展放 (74) 第十四节定位装置安装 (84)

第一节链型悬挂施工工艺流程腕臂结构预配

第二节基坑开挖 1 适用范围 适用于城厢车站接触网的基础浇筑。包括支柱、拉线、硬横梁支柱基础等。 2 作业准备 2.1 内业技术准备 作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。制定施工安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。 2.2 外业技术准备 (1)基坑测量定位准确; 3 技术要求 (1)基坑开挖采用人工开挖; (2)开挖好的基坑要做好防护支撑; (3)开挖好的基坑四周做好警戒标识。 4 施工程序与工艺流程 4.1施工程序 施工程序为:施工准备→开挖→防护措施→填写记录 4.4工艺流程 5 施工要求 5.1施工准备 (1)先将需安装基坑周围地面清理干净、平整; (2)复核基坑类型、基坑坑深和侧面限界; (3)确认基坑类型、支柱限界、基坑深度(轨面埋深):区间:(道床高度按1.04米,底板按0.1米);H78、H60、H93 、400等径支柱:为4.14米;站场:(道床高度按

接触网立柱基础施工方案

目录 一、编制依据 (1) 二、工程范围 (1) 三、工程概况 (1) 四、施工工艺流程 (2) 五、技术要求 (3) 六、施工要点 (4) 七、人员配置 (6) 八、材料要求 (7) 九、机具设备配置 (8) 十、质量控制及检验 (9) 十一、安全及环保措施 (10)

晋中站接触网立柱基础施工方案 、编制依据(1)《客运专线铁路路基工程施工技术指南》 (2)《客运专线铁路路基工程施工质量验收暂行标准》 (3)《客运专线无砟轨道铁路工程施工技术指南》 (4)《客运专线无砟轨道铁路工程施工质量验收暂行标准》 (5)《铁路混凝土结构耐久性设计暂行规定》及局部修订条纹 (6 )《高速铁路电力牵引供电工程施工质量验收标准》 TB10758-2010 J1154-2011 (7)《铁路综合接地系统》图号:通号(2009)9301 (8)《太原南站-晋中站区间接触网平面布置图》图号:大西原运施网-07 (9)《晋中站接触网平面布置图》图号:大西原运施网-08 (10)《晋中站-太谷站区间接触网平面布置图》图号:大西原运施网-09 (11)《接触网高速段硬横跨支柱钻孔桩基础图》图号:大西原运施网-基础 -101-01~12 (12)《支柱基础及拉线基础构造安装图》图号:叁化(2010)1176 (13)《关于大西客专路基段CPIII 布设要求的函》三设大西指(函)字[ 2012] 61号 二、工程范围 本方案适用于中铁十局大西客专第三项目经理部晋中站DK18+243.84- 改DK304+055.63 段内路基接触网支柱基础工程施工。 三、工程概况 新建大西铁路客运专线晋中站工程,位于晋中市榆次区境内与既有线相
