采石场中深孔爆破设计

采石场中深孔爆破设计
采石场中深孔爆破设计

采石场中深孔爆破设计标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]

筠连县筠连镇莲花采石场开采(中深孔爆破)设计方案二〇一四年三月

第一章工程概述

工程名称、地点及规模

工程名称:筠连县筠连镇莲花采石场中深孔爆破施工方案。

工程地点:筠连县筠连镇莲花村七组。

工程内容及规模:5万吨/年矿山开采及运输。

矿岩物理力学性质

矿山位于筠连莲花乡鼻状背斜中段北西翼近轴部,为单斜岩层,岩层产状为:倾向300°,倾角48°,矿区地质构造简单、岩石节理裂隙发育,采矿许可区域内见两组节理,产状分别为:217°根据莲花采石场储量地质报告、矿产资源开发利用方案,采石场设计范围内水文地质条件中等,工程地质条件中等,环境地质条件中等。围岩及矿石致密坚硬,节理发育。开采矿体硬度F=7-9,比重约为吨/m3。

工程范围、工作内容和工程量

该矿批准开采标高为+575—+510米,根据矿层产出位置,结合地形条件,开采方式采用两级台阶由上而下开采。矿山开采先从东侧修建一条专门的挖掘机上山通道由工业广场至矿山开采顶部,然后自顶部逐步向下剥离、爆破、采挖。

第二章、爆破方案的选择及台阶推进方式

爆破方案的选择

根据矿山地质构造基本情况和年生产需求,矿山露天开采,采用从上向下分层分台阶潜孔钻中深孔爆破,挖掘机挖装,汽车运输的机械化施工。

山坡露天平台开采

由于山坡岩石较为坚硬,在修建好挖掘机专用上山道路至山顶后,先进行穿孔爆破,当爆破区域地形比较平缓,可采用控制底板标高、打不同深度的垂直孔,直接装药爆破形成正规的台阶爆破工作面。爆破作业后再用挖掘机清理(图3-9、图3-10示)。

图3-9爆破方法开拓工作平台钻孔布置示意图图3-10清除爆破石碴形成工作平台示意图

台阶的推进方式

掘沟为一个新台阶的开采提供了运输通道和初始作业空间,完成掘沟后即可开始台阶的侧向推进。由于汽车运输的灵活性,有时在掘完出入沟后不开段沟,立即以扇形工作面形式向外推进。如图3-11所示:

(图a) (图b) (图c)

图3-11台阶推进示意图

刚完成掘沟时,沟内的作业空间非常有限,汽车须在沟口外进行调车,倒入沟内装车(如图a);当在沟底采出足够的空间时,汽车可直接开到工作面进行调车(图b);随着工作面的不断推进,作业空间不断扩大,如果需要加大开采强度,可在一定的时候布置两台采掘设备同时作业(如图c)。划归一台采掘设备开采工作线长度称为采区长度。采区长度影响一个台阶可布置采掘设备的台数,从而影响台阶的开采强度。采区长度随采运设备作业技术规格而变。

爆破方案设计编制基本原则

(1)遵守《民用爆炸物品安全管理条例》(2006)的规定;

(2)遵守《爆破安全规程》(GB6722-2003)及当地公安机关对爆破作业的有关规定;

(3)最大限度保证岩石爆破块度满足设计的要求;

(4)采用先进的爆破技术、施工设备,尽早达产和缩短施工工期;

(5)最大限度保护边坡,底板满足施工质量要求。

第三章中深孔台阶开挖爆破参数的选择

中深孔台阶参数选取

根据剥采区现状及开挖区的地形条件、选用的钻爆设备、岩石的块度要求及岩石的稳定性,设计采用水平台阶开挖。

3.1.1台阶高度

根据《冶金矿山安全规程》的有关规定,使用机械铲装经爆破的坚硬稳固的矿岩时,阶段高度不大于机械最大挖掘高度的倍。一般~液压反铲的最大挖掘高度一般为9~15m,因此,综合考虑两种挖掘设备的安全作业要求,方便设备的调度管理,提高开挖强度,增加台阶作业面,设计取台阶高度15m。

作为一般工程机械的液压反铲,根据其挖掘作业方式,主要用于下向挖掘作业,适合于建筑工程基础的采剥开挖、沟渠修筑等,极少用作矿山的主要装载设备,因此,在矿山安全规程中对该类设备没有明确规定。由于液压反铲的挖掘过程是自外向内,理论上只要挖掘的台阶高度高于液压反铲的站立水平,其挖掘作业都对自身安全构成威胁,因此,理论上液压反铲挖掘经爆破的坚硬稳固岩石时,应下向铲挖。考虑到本工程的土岩分选只能使用液压反铲完成,同时为了提高液压反铲的分选和装载效率,满足开挖强度要求,根据以往采剥场施工的实践经验,~液压反铲铲装的台阶高度可采用15m。但是,为了保证液压反铲的作业安全,在进行分选、铲装作业时,必须采取以下措施:(1)使用推土机或其它设备(包括液压反铲)修筑一个高度1~的作业平台,液压反铲应站立在该平台上作业。平台尺寸应保证液压反铲作业平稳,不发生倾斜或倾倒;

(2)液压反铲与其铲挖的台阶之间应保持一定距离,且液压反铲的作业平台与其铲挖的爆堆之间要留有一条深1~的防护沟;

(3)应确保挖掘作业面无悬岩,大块孤石。

3.1.2工作台阶坡面角

根据剥离区的岩石条件,设计选取工作台阶坡面角为63°26′(坡面水平投影宽度为6m)。

3.1.3台阶宽度

矿体平台宽度为10米。

3.1.4工作平台宽度

根据穿孔、爆破、铲装、运输等工艺设备作业空间要求,以及岩石的强度和可爆性,在保证安全生产的前提下,确定最小工作平台宽度为35m。

3.1.5工作线长度

根据《矿山安全规程》规定,两台以上挖掘机在同一平台作业,其间距应大于最大挖掘半径的倍,但不得小于50m,同时,由于挖掘机工作线过短,会直接影响其装载效率,因此,选取最小工作线长度为50m,在有条件的情况下,应尽可能大于50m。

3.1.6台阶爆破施工顺序

台阶爆破采剥施工顺序见图3-19所示。

W

m

3.2.2底盘抵抗线计算

W1=(20-50)d d为炮孔直径

计算W

m

=,本次取3m。

3.2.3超钻

根据经验公式

h

1=()H=(),本次取h

1

=

3.2.4钻孔长度

L=15+=

3.2.5孔间距 a

a=()W1=()m,本次取4m。3.2.6排间距 b

按经验公式 b取3m。

3.2.6填塞长度l

2

l

2=(20-30)d d=90mm,l

2

= 按经验l

2

取3m。

第四章药量计算、装药结构及爆破规模预计

延米爆破量

单位药量q

岩石为坚硬砂岩或石灰岩,f=8~14,取q=m3

药量计算

Q1=aW1Hq=4*3*15*=72kg

Q2=ab1Hq=4*3*15*=72kg

Q月总∑Q=4*20*72=5760kg

装药结构

采用混合装药结构,底部采用藕合装药,上部采用不藕合装药。爆破设计参数表见4-1所示

表4-1 爆破参数表

向不耦合装药,延米装药量减少了一半,顶部3m堵塞,块度均匀,大块率将大大减少。炸药装填

施工位置为多雨地区,可能会有一些炮孔积水。对于有积水的炮孔应使用抗水性强的乳化炸药,以保证炮孔安全爆破。

为了保证炮孔中炸药的安全起爆,避免发生拒爆和出现盲炮,设计每个炮孔装填1~2个起爆药包,起爆药包选用乳化炸药药卷。当炮孔装填一个起爆药包时,起爆药包应装填在炮孔的中部,以保证整个炮孔的安全起爆和传爆。

爆堆分布计算

爆堆形态如图4-2所示。

图3-22 爆堆形态图

a爆堆长Lm(从第一排孔算起)

按Lm=计算, Lm=15m。

按以往爆破经验,爆堆长一般在15m左右,根据分层开挖的安全要求,作业台阶宽度一般大于35m,这样,工作平台的最小宽度在20m以上,可满足施工安全要求。

b爆堆高Hm

最高不超过台阶高度15m,按本设计的平均单耗和起爆方式,爆堆最高点一般是台阶高度的倍左右即12左右,便于挖掘机作业。

孤石爆破及大块石的二次破碎

剥离风化土中普遍出露大块孤石、炮后也会出现不合格大块,为保证安全和加快进度需用液压破碎机进行破碎(见图所示)。

图3-27 用液压破碎机破碎大块石示意图

爆破规模

日产量计算

本矿年产6万吨矿石,年开采石方万方,按一年有效工作250日计算,每个工作日应开采矿石648方(240吨),每月有效工作日按21天计算,月产量13608方(5040吨)。

爆破孔数

根据设计每孔爆破石方约180m3,月产13608方(5040吨)应钻孔(76-78)孔。

爆破次数确定

爆破次数的多少直接影响作业时间,每次机械出场、进场需要占用大量工作日,月产13608方(5040吨),无需每天爆破,若每月放4次炮,每次爆破20孔,产量大于13608方(5040吨)。

爆破规模及需要炸药量

每月爆破4次,每次爆破20孔,每次爆破3600m3(1333吨),每月爆破14400m3(5333吨),每月爆破需要炸药量为5760kg,雷管160-200发,年需要炸药量69120 kg,雷管1920-2400发。

第五章爆破网路设计

起爆顺序

为保证孔内炸药可靠起爆及形成稳定爆轰,每个炮孔内安装2个起爆药包,每个起爆药包安装2发起爆毫秒延期导爆管雷管。起爆顺序见图3-31示。

爆破网路

孔内采用毫秒延期导爆管雷管,孔内延时,在孔外用四通连接成起爆网路。如图3-32示;为减少岩石爆破后的大块,也可选择逐孔接力起爆的爆破网路。如图

3-33示。逐孔起爆网路孔内毫秒雷管一般为ms10~12段,孔间毫秒雷管一般为ms3段,排间毫秒雷管一般为ms5段,必须严格区分各孔设计微差,做好检查工作。

炮孔堵塞

炮孔堵塞采用粘土、黄沙混合物。粗沙:粘土=1:(粗沙粒经最大不超过

2cm),各孔堵塞长度应根据各孔前排孔边距及孔口风化带的影响而定。

网路联接

爆破网络联接由爆破专业设计人员负责,并做好网路的保护工作。如果用大把抓的方式连接,雷管均用胶布捆绑5层,采用反向联接。联接完成后由专业技术人员进行复查确认无误后,方可以进行堵塞工作。

爆破施工注意事项

(1)起爆网络应采用双复式网路,以确保孔内炸药全部准爆;

(2)根据飞石、震动等爆破有害效应校核结果确定控制单段药量;

(3)严格控制钻孔精度并及时修正抵抗线。

起爆方式

采用非电复式导爆管起爆网络,导爆管与导爆管之间用四通连接件相连,外接塑料导爆管用击发枪进行起爆。

图3-31 中深孔台阶爆破孔内雷管起爆顺序示意图图3-32 中深孔台阶爆破孔外四通连接网络示意图

图3-33 逐孔接力起爆网路示意图

第六章爆破安全设计

爆破作业不可避免的将产生爆破振动、爆破飞石、爆破噪音、爆破冲击波和爆破粉尘的爆破灾害。爆破安全设计就是要将上述灾害控制有关规程之内,并能被受影响者接受。

爆破地震效应安全距离的确定

(1)爆破地震效应安全距离计算

爆破地震效应是炸药在土岩、建筑物及其基础中爆炸时引起的起爆区附近地层的震动现象。

爆破地震衡量标准采用振动速度,一般采用质点垂直振动速度值作为判定标准。大量实测资料表明,爆破振动的大小与炸药量、距离、介质情况、地形条件和爆炸方法等因素有关。

目前主要根据萨道夫斯基经验公式估算,其基本形式如下:

v = k(Q1/3/R)α

式中:

v—介质质点振动速度,cm/s;对附近厂房等建筑物允许v=s

Q—齐发爆破时总药量,分段起爆时取最大一段药量,kg;

R—爆源中心到观测点距离,m;

k—与介质特性、爆破方式和条件等有关的系数;取150;

露天采石场作业规程完整

各工种作业规程 一、爆破作业安全规程 1、实行专职爆破员制度。从事爆破工作的人员,都必须经县公安局组织的爆破安全技术知识培训,考试合格,并持有爆破员作业证。 2、执行定时爆破制度。每天进行爆破作业的时间,由采石场安全员根据具体情况制定并报请采石场长批准。 3、爆破技术员职责:①负责爆破工程的设计、指导施工、检查质量;②负责制定爆破安全技术措施,检查实施情况;③负责制定盲炮处理的技术措施,进行技术指导;④参加爆破器材的销毁工作;⑤参加爆破事故的调查和处理。 4、爆破器材管理人员职责:①负责检验、保管、发放和统计爆破器材;②对无爆破员证的人,有权拒绝发放爆破器材;③ 负责检查库区的安全情况、消防设施和防雷装置,发现不安全隐患及时处理,无力处理的要及时报告采石场长;④及时统计、报告质量有问题及过期变质失效的爆破器材;⑤参加爆破器材的销毁工作;⑥对超计划和规定量领取爆破器材的,有权拒绝发放。 5、爆破员的职责:①按爆破设计规定进行爆破作业;②安全使用爆破器材,不得乱放、遗失或转交他人,不准擅自销毁或挪作它用;③爆破后认真检查现场,发现盲炮和其它不安全情况, 及时处理或上报;④爆破结束后,剩余的爆破器材,及时交回爆破器材库,不准私自保存,不得转让他人或买卖。

6、爆破作业地点有下列情形之一时,禁止进行爆破作业:①有冒顶或边坡滑落危险;②爆破参数或施工质量不符合设计要求; ③工作面有涌水危险或炮孔、恫室温度异常;④危及设备或建筑物安全,无有效防护措施;⑤危险区边界上未设警戒;⑥通道不安全或通道阻塞,支护规格与支护说明书的规定有较大出入或工作面支护损坏;⑦山同室光线不足或无照明;⑧未严格按本规程要求做好准备工作。 7、在雷雨天、大雾天、七级以上风天、黄昏和夜晚,禁止进行爆破。在进行爆破作业过程中遇雷雨时,应立即停止爆破作业,并迅速撤离危险区。 8、装药工作必须遵守下列规定:①装药前应对炮孔、药壶进行检查、清理和验收;②爆破装药量应根据实测资料数据校核修正原设计药量,并经爆破工作领导人或爆破工程技术人员批准;③必须按计算药量装药,深孔及浅眼爆破时禁止超过规定的装药髙度;④装起爆药包、起爆药柱时,严禁投掷或冲击;⑤浅眼、深孔装药出现堵塞时,在装入雷管、起爆药柱等敏感爆破器材前,可采用不产生火花的工具处理;⑥若发现起爆药包(含雷管)没装到位被药柱埋没而不能轻微提起时,禁止拔出,应按处理盲炮的有关规定处理;⑦装药工作必须使用木制炮棍;⑧禁止烟火,禁止用明火照明;⑨遇有硝铁炸药结块时,纸装管药用手轻揉,袋装的散药应用木制锤、棒轻轻打碎后方准使用。 9、爆破警戒与信号:①在装药地点周围10米以外插上红旗, 以标志爆破危险区,并禁止无关人员进入;②现场加工导爆索,加工药包时,应在中深孔爆破区域20米以外,碉室爆破区域50 米以外的安

采石场爆破工程合同

采石场爆破工程合同 甲方:曲靖市麒麟区三宝兴龙吉鑫采石场 乙方:黄树勇 经甲乙双方协商,本着公平、公证的原则,依据国家有关法律、法规、政策达成一致,定以下协议: 一、工程概况 1、工程名称:曲靖市麒麟区三宝兴龙采石场矿山开采爆破工程。 2、工程地点:云南省曲靖市三宝镇兴龙村委会亮子村小组。 二、工程内容及工期 1、承包内容:曲靖市麒麟区三宝兴龙吉鑫采石场矿山开采爆破工程,乙方负责矿山钻孔及爆破所需材料费用。 2、工程承包日期:从2015年6月15日至2016年6月14日止。 三、爆破单价、工程数量核算与确认及付款方法 1、爆破单价:经双方协商,按单价8元/m3计价。(爆破材料价格为:炸药12830元/吨,电雷管2.19元每个,如有爆破材料超出该价格,超出部分由甲方负责)。 2、爆破工程数量:工程数量约10万方,乙方必须保证甲方的工程用料,每月甲乙双方以现场实际收方核算为准。

3、付款方法:按工程施工进度每月按当月工程量扣去甲方所有费用后的余款100%结算;协议规定的全部工程完成后,甲方于下一个月时间以内给乙方结算并付清全款给乙方。甲方按时结算工程款,不得以任何借口拖欠工程款。 四、甲方责任与义务 1、甲方负责爆破工程的领药、卸药、装药、堵孔、连线、警戒、起爆、盲炮处理等及安全防护工作,履行《民用爆炸物品安全管理条例》、《爆破安全操作规程》、《安全生产法》的有关规定。 2、负责撤离爆区内的移动设备和人员。每次爆破后,渣石必须及时清运,以免影响后续爆破施工;如安排不当造成影响后续爆破施工,由此而造成工期延误,由甲方负责并承担乙方一切费用。 3、负责爆破施工现场周围居民及其他第三方的协调工作,若乙方正常的爆破施工情况,周围居民及其他第三方阻挡工程,致使工期延误,由甲方全权负责,并承担以上工作的一切费用。 4、甲方在乙方承包期间,不得以任何无矿理由要求乙方解除工程承包合同。(除乙方满足不了甲方4万方的最低工程用料) 五、乙方责任与义务 1、乙方必须严格按照国家颁发的爆破工作技术操作规

(完整版)☆露天中深孔爆破设计

露天中深孔爆破设计 说 明 书 XXXXXXXXXXXXXXXXXXX 二O一0年八月

目录 1 设计依据和技术要求 (3) 1.1设计依据 (3) 1.2技术要求 (3) 2 工程概况 (4) 2.1 矿区位置及交通条件 (4) 2.2 矿床地质及构造特征 (4) 2.3 生产规模 (4) 2.4 开采方式 (4) 2.5 开拓运输方式 (4) 2.6 露天开采境界 (4) 2.7 开采顺序 (5) 2.8 矿山生产及辅助工程 (5) 2.9 爆破施工环境 (5) 3.爆破方案及参数选择与计算 (5) 3.1、露天采场构成要素及凿岩穿孔 (5) 3.2 爆破方案选择 (5) 3.3 爆破施工顺序 (5) 3.4 爆破参数选择与装药量计算 (6) 4 装药、堵塞和起爆网络设计 (11) 4.1 装药结构 (11) 4.2装药 (12) 4.3堵塞 (12) 4.4 起爆方法及延期时间 (13) 5 爆破安全允许距离计算 (13) 5.1 爆破振动安全允许距离 (13) 5.2 爆破冲击波 (14) 5.3个别飞散物安全允许距离 (14) 6 安全技术与防护措施 (15) 6.1 爆炸物品管理 (15) 6.2 爆破器材的质量检测 (16) 6.3 钻孔作业 (16) 6.4装药与堵塞 (16) 6.5 联线与起爆 (17) 6.6 早爆及其预防 (18) 6.7 盲炮的预防与处理 (19) 7 安全警戒 (19) 7.1 警戒范围 (19) 7.2 放炮组织 (20)

1 设计依据和技术要求 1.1设计依据 1、《爆破安全规程》(GB6722—2003) 2、《民用爆炸物品安全管理条例》(国务院令466号) 3、《工程爆破理论与技术》(中国工程爆破协会编) 4、《爆破工程施工与安全》(中国工程爆破协会编) 1.2技术要求 矿山应用中深孔爆破,要达到以下技术要求,才能既改善爆破质量,又能改善爆破技术的经济指标,降低采矿成本,取得较好的经济效益。 (1)、爆破质量好,破碎块度符合工艺要求,基本上无不合格大块, 无根底,爆堆集中并具有一定散度,满足铲装设备高效率装载的要求; (2)、降低爆破的有害效应,减少后冲、后裂和侧裂、降低爆破地震、噪声、冲击波和飞石的危害; (3)、提高延米爆破量,降低炸药单耗,同时在此前提下,使装载、运输和机械破碎等后续加工工序发挥高效率,降低采矿成本。

小型露天采石场中深孔爆破方案设计

小型露天采石场 中深孔爆破方案设计 湖南金泰安全评价有限责任公司 2013年7月

目录 前言 (2) 一、中深孔爆破设计 (3) 二、爆破安全允许距离 (8) 三、中深孔爆破安全对策措施 (10) 四、结论 (13) 附图: 1、小型露天采石场中深孔爆破基本要素图 2、微差爆破炮孔布置形式图

前言 根据国家安全生产监督管理总局第39号令的有关规定:小型露天采石场应当采用中深孔爆破,严禁采用扩壶爆破、掏底爆破、掏挖开采和不分层的“一面墙”等开采方式;又根据湖南省安全生产监督管理局湘安监[2013]13号文关于印发《湖南省小型露天采石场矿长保护矿工生命安全七条规定》的通知的第三条规定:必须按规定采用中深孔爆破,确保安全距离满足要求,严禁采用扩壶爆破、掏底崩落。为了保护矿工生命安全,在保证安全的前提下提高爆破效率和生产能力,现制定《小型露天采石场中深孔爆破方案设计》,可以作为实施中深孔爆破的设计依据。

一、中深孔爆破设计 小型露天采石场多开采石灰岩矿,矿岩中等稳固,地质构造较简单,应采用中深孔爆破。按阶段(台阶)高度H=10m 和阶段坡面角=700布置倾斜钻孔,多采用等边三角形平行孔排列,还可采用方形或矩形布孔(见附图1及2),设计爆破参数和主要内容说明如下: 1、孔径与孔深 穿孔设备多用KQD70型钻机,孔径取70mm,孔深可按下式计算: L = 式中: L- -孔深,m; h- -超钻深度,取h=1.0m(满足h=0.35W d的要求)。 2、底盘最小抵抗线(W d) 底盘抵抗线的大小与炮孔直径、炸药威力、装药密度、岩石可爆性、要求破碎程度及阶段(台阶)高度等因素有关,现按下列四种方法确定: (1)按单孔的装药条件计算 W d = d (2)按孔径等因素的经验公式计算 W d(0.24KH+0.36)

中深孔爆破设计与施工方案

沈阳宏昱采石有限公司二采区中深孔爆破设计施工方案 编制人: 审核人: 审批人: 编制单位:中铁九局集团爆破工程有限公司 年月日

目录 一、施工设计 (1) 1、编制依据 (1) 2、工程概述 (2) 3、爆破器材 (3) 4、爆破参数选择与装药量计算 (3) 5、装药、堵塞和起爆网路设计 (4) 6、爆破安全计算 (6) 二、施工组织 (7) 1、施工部署 (7) 1.1人员职责及配备 (7) 2、施工准备 (10) 3、钻孔工程施工组织 (12) 4、装药及填塞组织 (13) 5、起爆网路敷设及起爆站设置 (13) 6、安全警戒与撤离区域及信号标志 (13) 7、主要设施与设备的安全防护 (14) 8、预防事故的措施 (14) 8.1防止火工品丢失、意外爆炸事故预防措施 (15) 8.2防止盲炮发生预防措施 (16)

8.3预防设备伤人事故措施 (16) 8.4防止火灾事故措施 (17) 9、施工质量保证措 (19) 9.1爆破指挥施工质量组织机构 (19) 9.2质量管理制度 (19) 9.3降低大块率措施 (19) 9.4边坡、基底平整度,边坡稳定性保证措施 (20) 9.5质量技术保证措施及质量通病的防治办法 (20) 10、施工安全保证措施 (21) 10.1安全生产管理机构 (21) 10.2安全生产管理制度 (21) 11、工期保证措施 (23) 12、降低成本措施 (24) 13、环境保护措施 (25) 13.1意外爆炸 (25) 13.2噪声 (26) 13.3水排放的控制措施和管理 (27) 13.4固体废弃物排放的控制措施和管理 (27) 13.5有毒烟尘排放的控制措施和管理 (28) 13.6节约用水、节约用电 (28) 13.7节约用纸 (28)

中深孔爆破规定详细版

文件编号:GD/FS-6801 (管理制度范本系列) 中深孔爆破规定详细版 The Daily Operation Mode, It Includes All Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify The Management Process. 编辑:_________________ 单位:_________________ 日期:_________________

中深孔爆破规定详细版 提示语:本管理制度文件适合使用于日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 各市安全生产监督管理局,太原钢铁(集团)有限公司、中条山有色金属集团有限公司、中国铝业山西分公司: 为进一步加强金属非金属露天矿山企业(以下简称露天矿山)安全生产管理,改善作业条件,提高安全生产水平,预防和减少露天矿山生产安全事故,依据《安全生产法》、《金属非金属矿山安全规程》、《爆破作业安全规程》等有关法律、法规和规章规程,针对我省露天矿山存在的突出问题,现就露天矿山中深孔爆破安全管理工作作出如下规定和要求,请认真贯彻执行。 一、全面推行中深孔爆破

(一)露天矿山的爆破工程应当使用中深孔爆破技术,实行中深孔爆破。 (二)中深孔爆破是指炮孔直径大于50毫米,炮孔深度在5米至15米之间,最大深度不超过20米的爆破作业。 (三)露天矿山应配备具有相应从业资格的中深孔爆破作业人员,小型露天矿山可聘请专业爆破作业人员。 (四)爆破作业人员是指从事爆破工作的工程技术人员、爆破员、安全员、保管员和押运员。 爆破作业人员应当参加培训,取得有关部门颁发的相应类别和作业范围、级别的安全作业证后方可上岗。 二、落实中深孔爆破责任 (五)露天矿山主要负责人是本企业爆破安全管

牛角山砂厂爆破设计方案

牛角山砂石厂 台阶开采专项爆破设计方案牛角山砂石厂

牛角山砂石厂 台阶开采专项爆破设计方案 项目负责: 编制: 审核: 业主单位:清镇市牛角山砂石厂 二○一三年十一月

正文目录 前言 (1) 前言 (1) 一、设计依据与执行标准 (2) 二、矿区概况 (3) 三、矿山和输水隧道现状 (6) 四、台阶开采爆破设计 (9) 五、环境保护 (15) 六矿山安全生产 (18) 七、结论和建议 (20) 附图: 1.牛角山砂石厂矿山开采范围与输水隧道平面图 1∶2000 2.牛角山砂石厂矿山开采台阶与输水隧道A—A剖面图 1∶1000 附件: 1、委托书 2、采矿许可证(副本) 3、爆破工程资质证书 4、矿山承诺书

前言 为认真贯彻党中央关于矿山开发“在保护中开发,在开发中保护”、“开采资源、保护环境”的资源政策,切实加强矿产资源开发利用的管理,使矿产资源开发利用能够遵循科学、合理、有效的原则,坚持可持续发展战略,科学合理有效开发利用砂石资源,矿山开采的同时必须保护环境,不得影响、危及和破坏矿山周围风景名胜、国家电力设施、水库、供水管道等重大建构筑物。 清镇市牛角山砂石厂始建于2003年3月(之前为民采挖砂点),为一小型砂石厂,年产规模3万吨,2010年开采规模扩能至5.00万吨/年,矿区面积0.0428平方公里,有效期自2010年2月6日至2014年2月6日。现矿山开采范围的西北方,拐点坐标A、F的平面距离40~150米处(见平面图1),于2001年6月施工建有贵阳西郊水厂输水隧道,隧道走向为北东56°。输水隧道靠近矿山采石场处的底板高程约为1218.5m;输水隧道围岩为白云岩,岩层较稳固,而输水隧道采用钢筋混凝土支护,能抵抗一般地震的地震波。该隧道输送红枫湖至贵阳市两城区的生产生活用水。 矿山采石场最高开采标高为1364m,经多年开采其山头已下降至1330m,采石场开采完毕后最低开采标高为1290m(矿山准采最低标高)。采石场生产砂石需进行凿岩爆破,爆破所产生的地震波是否构成对输水隧道影响、从而导致其隧道壁产生开裂、漏水或使隧道振动垮塌,使之不能供水运行?为此,矿山开采生产爆破时为不影响输水隧道的安全运行,特需对砂石矿山采场台阶开采进行专项爆破设计,制定专项

(完整版)采石场爆破设计方案

采石场爆破设计方案 设计者: 设计单位名称:湖南恒安土石方爆破工程服务有限公司 时间:2013年7月

目录 一、工程概况。 二、编制设计依据。 三、爆破方案选择。 四、露天深孔台阶爆破方案施工设计。 五、爆破安全计算。 六、安全技术措施及注意事项。 七、准备工作。 八、附图。

一、工程概况。 该工程位于华容县东山乡塔市村弹子山,将定于2013年8月开始实施。根据合同要求,开采总量为400万吨,开采时间为两年,分两个时段进行。第一时段自2013年8月至2014年6月底,第二时段为2014年9月初至2015年6月底。每时段开采量为200万吨。每个时段有效工作日约240个,日开采量≥8400吨。该采石场的岩石为花岗岩,属于中厚层,岩石硬度系数f=8~10,岩石松散系数为1.4。采用··炸药,··电雷管,日用炸药量为1.5吨,雷管用量为110发(含放改炮)。采石场四邻300米内无其他建筑物且采石场内爆破施工条件比较完善(施工便道、电)。 二、编制设计依据。 (1)中华人民共和国国家标准局《爆破安全规程》。 (2)《民用爆破物品使用条例》。 (3)《建设工程安全生产管理条例》。 三、爆破方案选择。 据该采石场的实际情况,需炮孔孔径大于50mm,孔深大于5m,为了更好地实现预期爆破的目标,故选择深孔露天台阶爆破。 四、露天深孔台阶爆破方案施工设计。 1、工作面的布置。

采取台阶工作面。以便道,进入台阶,确定工作面的走向。台阶高度为12m,超深1m,采取垂直炮孔深为13m。 2、凿岩爆破参数的确定。 (1)选择炮孔直径。 d=100mm。钻机选取为开山牌KG920A型,每分钟9-16个立方压气消耗。 (2)孔深和超深。 L=h+H,超深为1m,孔深为13m。 (3)底盘抵抗线。 根据炮孔的直径确定,W=kd=30*100=3000mm=3m。 (4)孔距和排距。 a=mW(m为炮孔密集系数,m=1.3) 所以a=3.9m b=3.4m。 (5)填塞长度。 l2=0.8*W=2.4m (6)单位炸药消耗量。 选取q=0.35kg/m3.根据查相关表和实际检测获取正确数值。 (7)弹孔装药量。 Q=qabHk (后排) Q=qWaH (前排) K为后排孔受前排孔岩石阻力作用系数,取1.1。 (8)装药结构。

小型露天采石场中深孔爆破方案设计

小型露天采石场中深孔爆破方案设计湖南金泰安全评价有限责任公司 2013年7月 目录前言 (2) 一、中深孔爆破设计................................... 3 二、爆 破安全允许距离 ................................. 8 三、中深孔爆破安全对策措施.......................... 10 四、结论.. (13)

附图:1、小型露天采石场中深孔爆破基本要素图2、微差爆破炮孔布置形式图 1 前言根据国家安全生产监督管理总 局第39号令的有关规定:小型露天采石 场应当采用中深孔爆破,严禁采用扩壶 爆破、掏底爆破、掏挖开采和不分层的“一面墙”等开采方式;又根据湖南省安全 生产监督管理局湘安监[2013]13号文关于 印发《湖南省小型露天采石场矿长保护 矿工生命安全七条规定》的通知的第三 条规定:必须按规定采用中深孔爆破, 确保安全距离满足要求,严禁采用扩壶 爆破、掏底崩落。为了保护矿工生命安全,在保证安全的前提下提高爆破效率 和生产能力,现制定《小型露天采石场 中深孔爆破方案设计》,可以作为实施中 深孔爆破的设计依据。 2 一、中深孔爆破设计小型露天采石场多

开采石灰岩矿,矿岩中等稳固,地质构造较简单,应采用中深孔爆破。按阶段(台阶)高度H=10m0和阶段坡面角=70布置倾斜钻孔,多采用等边三角形平行孔排列,还可采用方形或矩形布孔(见附图1及2),设计爆破参数和主要内容说明如下:1、孔径与孔深穿孔设备多用KQD70型钻机,孔径取70mm,孔深可按下式计算: L = 式中: L- -孔深,m; h- -超钻深度,取h=1.0m(满足h=0.35W的要求)。d2、底盘最小抵抗线(W)d底盘抵抗线的大小与炮孔直径、炸药威力、装药密度、岩石可爆性、要求破碎程度及阶段(台阶)高度等因素有关,现按下列四种方法确定:(1)按单孔的装药条件计算 W= d d (2)按孔径等因素的经验公式计算 W(0.24KH+0.36) d 3 上两式中:Wd- -底盘抵抗线,m;d- -钻孔直径,0.7dm(经验公式中取d=70mm);32——装药密度,取0.9g/cm,即900kg/m(按硝铵炸药取数);3q——单位炸药消耗量,在岩石硬度系数f=10时取q=0.5kg/m;——装药系数,取0.78(见下页);L——孔深,11.6m;m ——钻孔邻近系数,取1.0;H——阶段(台阶)高度,10m;K——与岩石坚固性f值相关的系数(f=10时、k=0.7);7.85、0.24、0.36、150——均为常数。综上所述,本设计确定W= 2.5m。 d (3)按W与d的关系式计算 d -1 W= 35d = 35×0.7×10= 2.5m。 d 上式中35为常数。(4)按倾斜孔的安全作业条件检验,得出Wd≥2.5m符合安全要求。3、孔距和排距孔距a和排距b可按下式计算:孔距:a = mW = 1×2.5 = 2.5m d排距:b = 0.9a = 2.3m 上式中0.9为等边三角形排列时的常数。4 4、单孔装药量第一排孔:Q = qaWH = 0.50×2.5×2.5×10 = 31.3kg/孔 d后排孔:Q = KqabH = 1.1×0.5×2.5×2.3×10 = 31.6kg/孔上式中: Q- -单孔装药量,kg/孔;3q- -炸药单耗,0.5kg/m(按硝铵炸药、乳化炸药取数); a- -孔距,取2.5m; b- -排距取2.3m;W- -底盘抵抗线取2.5m;dH- -台阶高度取10m; 5、装药长度(L) 1 = 装药系数:= 6、填塞长度(L) 2按公式:L≥0.75wd = 0.752.5 = 1.9m 2(上式中0.75为中深孔的系数) 本设计单孔填塞长度= 11.6-9.1 = 2.5m>1.9m,装药条件可行,用黄泥混砂填塞。 7、单孔崩矿量(Qcp)第一排孔:Qcp = aWdHr = 2.5×2.5×10×2.5×0.85=133t/孔后排孔:Qcp = abHr = 2.5×2.3×10×2.5×0.85=122t/孔 5 3上两式中矿岩容重r = 2.5t/m、爆破效率ε≥0.85(可靠),其他参数同前。 8、爆破需求量按采石场生产能力10万t/a、年工作250天,采出矿石量400t/d 计算,应安排每三天爆破一次,每次爆破孔数15个(3排中深孔),爆破矿石量1830t,可以满足生产的需要,则一次爆

各类中深孔爆破设计方案

各类中深孔爆破设计方案 2.1 矿区概述 2.1.1 矿区地理和交通 矿区地处山坡斜坡部位,所处地势总体为东部低,西部高;工作区最低为矿区南西部冲沟口处,海拔标高1920米;最高为矿区北西部的山坡处,海拔标高2278米,相对高差358米,地形坡度一般15~40°之间。属低浅切割地貌区。 隆阳区板桥镇秋山村宝石山石场位于市隆阳区(市区)42°方向,平距约19千米处。矿区地理坐标(极值):东经99°15′28″~99°15′31″,北纬25°14′53″~25°15′01″。矿区由四个拐点圈定(详见地形地质图),矿区面积0.019Km2,开采标高2060-2100米,矿区围拐点坐标见表4-1。行政区划隶属隆阳区板桥镇秋山村宝石山村民小组管辖。 320国道经过矿区西部,有一条约6千米的简易矿山公路与西部国道相联通;矿区至隆阳区(市区)运距为23千米。交通较为方便,详见交通图(图1)。 4.10凿岩爆破 本采石场以机械开采为作业方式,台阶高度10m,凿岩采用VF-9/7型空压机驱动与之匹配的KQD-70型潜孔钻机,钻孔直径为70mm。爆破采用中深孔微差爆破技术,炸药选用2#露天岩石炸药。

在爆破作业中需要做好各种防措施,采点之间签订统一爆破协议,并派遣专人在300m爆破警戒围上站岗放哨,发出明确的爆破信号和解除爆破信号。 4.10.1钻孔形式和炮孔布孔方式 (1)、钻孔方式:采用中深孔潜孔钻机钻孔,多排炮孔时炮孔倾角取80°,最后一排炮孔取75°;采用单排炮孔时,倾角取75°。(2)、布孔方式:一次爆破量较少时用单排孔,一次爆破量较大时,则采用V型孔布置方式。 4.10.2爆破参数的选择 (1)、炮孔直径d 炮孔直径取决于选定的钻机类型,采用KQD-70型潜孔钻机,钻孔直径取70mm。 (2)、底盘抵抗线Wp (a)、矿区的台阶为斜坡面,其坡角在750。为了克服台阶底部的

中深孔爆破安全操作规程示范文本

中深孔爆破安全操作规程 示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

中深孔爆破安全操作规程示范文本使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 一、总则 1、为了加强施工现场爆炸物品安全管理,严格爆破作 业要求,确保施工生产人民财产安全,特制订本规程。 2、本规程运用于本矿采石场中深孔爆破作业。 3、负责人负责检查本规程落实情况,发现违反规程条 款,有权禁止,责令整改及停工整顿。 4、本规程未尽事宜,按国家《爆破安全规程》及《浙 江省民用物品管理实施细则》执行。 5、现场成立爆破安全领导小组,负责爆破作业检查工 作。 6、爆破作业必须统一指挥,统一部署。 7、从事爆破人员必须经过公安机关专业培训,取得爆

破作业证后,方可进行爆破作业,不准无证操作。 8、爆破作业不准在夜间,雨天,有雾天气进行,爆破作业不准边钻孔边装药及联网工作。 9、钻孔作业必须严格按照爆破设计要求施工。 二、钻孔。 1、钻孔必须按照设计提供的孔网参数进行作业。 2、钻孔作业时,依照爆破工程技术人员布署的孔位进行钻孔作业。 3、钻孔尺寸误差必须符合设计要求。 4、为保证钻孔成孔率,要对浮渣进行清理。 5、钻孔完毕后,爆破专业技术人员对其孔进行检查,不合格的炮孔要进行补钻孔作业,并做好记录。 三、装药、堵塞。 1、装药前对炮孔进行检查,标明炮孔位置,当孔内有水时应进行排水作业,孔内积水无法排净时要采用乳化炸

中深孔爆破施工设计方案

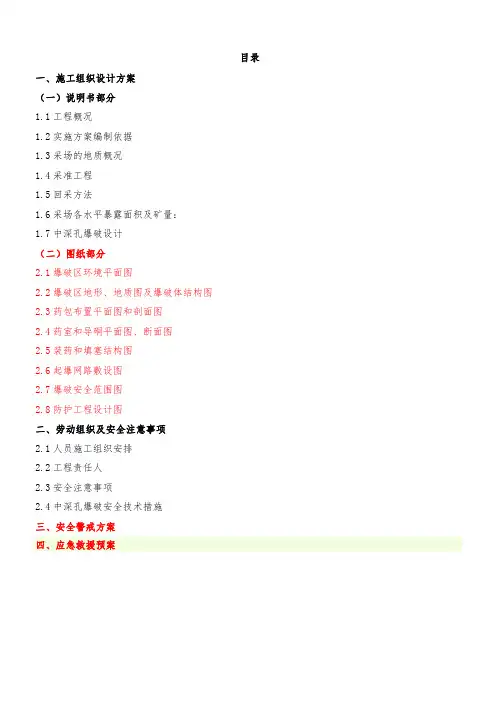

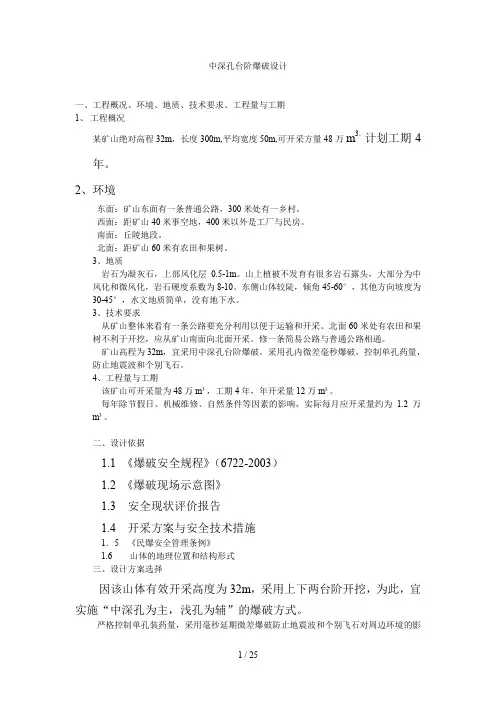

目录一、施工组织设计方案 (一)说明书部分 1.1 工程概况 1.2 实施方案编制依据 1.3 采场的地质概况 1.4 采准工程 1.5 回采方法 1.6 采场各水平暴露面积及矿量: 1.7 中深孔爆破设计 (二)图纸部分 2.1 爆破区环境平面图 2.2 爆破区地形、地质图及爆破体结构图2.3 药包布置平面图和剖面图 2.4 药室和导硐平面图、断面图 2.5 装药和填塞结构图 2.6 起爆网路敷设图 2.7 爆破安全范围图 2.8 防护工程设计图 二、劳动组织及安全注意事项 2.1 人员施工组织安排 2.2工程责任人 2.3 安全注意事项 2.4 中深孔爆破安全技术措施 三、安全警戒方案 四、应急救援预案

一、施工组织设计方案 (一)说明书部分 1.1 工程概况 ****矿房采场位于-430m水平4#矿体一盘区(1#盘间柱与2#盘间柱之间)。该矿房采场落矿高度为70m(-430m~-360m),宽度12m,长度52m;矿量148680T。相应各分层采准工程切割巷道已施工完毕。 -430m中段4#矿体设计采用垂直矿体走向布置盘间柱,盘间柱内布置运输主运巷与矿石溜井,垂直盘间柱布置运输巷,运输巷内布置出矿川脉。4#矿体设计回采顺序是先回采矿柱,隔一采一,进行胶结充填,达到设计时间和强度后,再回采矿房。****采场东临4344矿柱采场西邻4342矿柱采场,矿柱采场均已回采并采用全尾砂胶结充填施工结束。 采场全尾砂胶结充填的时间已达到三个月以上设计要求时间。****采场的掏槽、拉槽、落矿均采用中深孔爆破施工,中深孔凿岩已施工完毕。 中深孔掏槽深孔凿岩,采用T-100型潜孔钻机施工完毕,孔径76mm,炮孔共布设51个;中深孔炮排深孔凿岩,采用YGN-90型凿岩机,孔径57mm,炮孔最小抵抗线1.5m,排间距1.4m。 采场底部出矿采用1.5m3电动铲运机出矿。该采场采准工作已结束。根据生产需要,经领导和技术人员研究决定,对****采场进行分层中深孔切割槽、回采施工。 1.2 实施方案编制依据 (1)《金属非金属矿山安全规程》; (2)《爆破安全规程GB6722-2003》; (3)《有色金属采矿设计规范》(GB-50771-2012)》; (4)《采矿设计手册(中册)》; (5)《徐州铁矿集团有限公司利国铁矿****矿段开发利用方(采矿方法变更)》。 1.3 采场的地质概况

某采石场露天深孔爆破设计及施工方案

XX 爆破有限公司 设计方案 工程名称∶XX工贸有限公司石料厂爆破工程 设计者∶ 安全负责人∶ 总工程师∶ 经理∶ 呈送单位∶爆破有限公司 ( 盖章) 2013年4月26日

第一章工程概况 XX工贸有限公司石料厂位于XX市XX开发区XX村XX山建筑用石料矿Ι采区,矿区面积0.18平方千米。矿区周边环境良好,无重要建筑物和设施,目前矿山正处于矿建阶段,由于建设需要进行削顶、运输道路开拓和采准爆破工程。 1、周围环境 XX工贸有限公司石料厂位于XX市XX山建筑用石料矿Ι采区,区域坐标如表1所示。周边环境较为开阔,无重要建筑物和设施。需爆破区域位于采区北侧,从设计图纸及三方联测资料(总平面图和矿山初步设计报告)计算所得,总爆破方量约为3万m3。根据以往采石场爆破的经验,可以采用中深孔爆破和浅眼爆破的施工方法。 拐点X(起标高)Y(止标高) 1 4139028 35638289 2 413910 3 35638495 3 4139103 35638637 4 413859 5 35638822 5 4138454 35638433 6 4138725 35638334 7 4138831 35638625 8 4138929 35638589 9 4138946 35638319 表1 XX山建筑用石料矿Ι采区区域坐标 2、地质概况 Ι采区山体呈东西走向,地势较陡,倾角约为45度,山体主要由坚硬的凝灰岩组成,抽样检测岩石性质如表2所示。 岩样号岩性泊松比抗压(MPa) 抗剪(MPa) 抗张(MPa)

1 凝灰 岩0.147 201.88 115.69 16.82 2 0.102 374.40 120.12 31.20 3 0.115 233.00 97.82 19.42 表2 抽样岩石的物理性质 3、要求和目的 3.1、爆破飞石不威胁矿山生活区和施工区开采设备、设施的安全; 3.2、爆破震动不影响周边设施的安全; 3.3、严格按矿山设计标高和道路进行; 3.4、采用精细化施工流程,确保工程质量、进度和安全满足业主方要求。 第二章施工方案和施工组织设计概述 1、施工方案 1.1、先采用挖机将山体上的剥离层挖去,剩余所需爆破的凝灰岩层。 1.2、由于现时只有一条在西侧往东直到山顶的道路,所以爆破施工应从山体的西面开始,从西往东渐进施工,爆破作业面始终面向北面较为开宽地带,避免爆破飞石飞向西面的生活区。 1.3、由于爆破主要工作量集中在削顶和场平工程,最大高差近16m,根据经验,宜采用中深孔爆破技术进行施工,台阶高度设为8m,分两个台阶施工,这样可以大大地节约成本和提高进度。而形成台阶的爆破工作和东、西两区域,小于6m台阶部分山体爆破宜采用浅孔

采石场爆破开采核算

采石场 爆破开采报价核算 根据料场开发工作面狭窄和项目部要求,月开采方量为3万方。一个孔网为3*4.5米,孔深15米,单孔方量为202.5方。 1.炸药 炸药单耗K=0.33KGg/方,奉化市Ф70乳化炸药价格及配送费合12.1元/Kg。 一方石料炸药费用为12.1*0.33=4.0元 2.雷管 孔内采用20米20段雷管,孔外延时采用6米4、5段雷管,采用单孔单响,一孔所用雷管为4发,包括2发20米20段2发6米5段(或4段)。雷管费用为:2*22+2*8=60元 一方雷管费用为:60/202.5=0.3元 3.导爆管费用 一次爆破使用导爆管500米,一个月内爆破7次。 一方石料导爆管费用为500*7*0.75/20000=0.14元 4.钻孔费用 Ф70钻孔费用为36元/米,故我们的一方钻孔费用为:36/(3*4.5)=2.7元/方。 5.解小费用 根据爆破行业经验和惯例及本石料场岩石特性,解小材料费用为中深孔费用的20%。 一方石料解小费用为(4+0.3+0.14+2.7)*20%=1.43元

6.人工费 爆破施工必备四大员,爆破员、保管员、安全员、爆破工程师工资开支为4500、3500、4300、6000,合计18500元。 助工一名,工资3500元一月。 炊事员一名,工资1500元一月。 管理人员一名,工资6000元。 驾驶员一名,工资3000元。 一方石料人工费为(18200+3500+1500+6000+3000)/30000=1.08元7.车辆使用费 施工配备吉奥越野车一辆,油耗和维修保养每月5000元。 一方石料车辆使用费5000/30000=0.17元。 以上7个方面合计一方石料费用为 4.0+0.3+0.14+2.7+1.43+1.08+0.17=9.82元 公司管理费1.0元/方,项目部管理费0.5元/方,一方石料成本费用为9.82+1.0+0.5=11.32元 利润1.0元/方,11.39+1.0=12.32元 最终报价12.32元/方。 注:中深孔爆破不分砂方石方,均采用12.32元/方。

(完整版)采石场爆破方案

采石场爆破方案 编制: 审核: 批准: 2017年月日

采石场爆破方案 一、工程概况 二、编制设计依据 三、爆破方案选择 四、露天深孔台阶爆破方案施工设计 五、爆破安全计算 六、安全技术措施及注意事项 七、准备工作

一、工程概况。 该工程位于XX市区东南方向XXXX河畔,是一个已采石场,坐标位于X=9180819、Y=484568、Z=674附近。附近重要保护设施有市取水站(1200米)、大桥(1250米),最近临时住人点为300米。该采石场离电站大坝右岩约13公里,离左岩约8.5公里。 二、编制设计依据。 (1)中华人民共和国国家标准局《爆破安全规程》。 (2)《民用爆破物品使用条例》。 (3)《建设工程安全生产管理条例》。 三、爆破方案选择。 该采石场为已采石场,可用台阶高度为6-10米,根据已有现状和我们的设备实际情况,选择深孔露天台阶爆破。 四、露天深孔台阶爆破方案施工设计。 1、工作面的布置。 采取台阶工作面。以便道,进入台阶,确定工作面的走向。台阶高度为9m,

超深2m,采取垂直炮孔深为11m。 2、凿岩爆破参数的确定。 (1)选择炮孔直径。 d=90mm。钻机选取为开山牌履带式潜孔钻KG920B型。 (2)孔深和超深。 L=h+H,超深为2m,孔深为11m。 (3)底盘抵抗线。 根据炮孔的直径确定,W=3米。 (4)孔距和排距。 孔距a=3m 排拒b=2.5m。 (5)填塞长度。 W=3m (6)单位炸药消耗量。 选取q=0.55kg/m3根据查相关表和实际检测获取正确数值。 (7)单孔装药量。 Q=37.125KG (8)装药结构。根据采石场实际情况,选用连续装药结构。 (9)起爆网络。 用非电导爆管起爆,电雷管引爆导爆管。采用串联形式,网络的孔号外串联雷管要有醒目的标志,连线和覆盖时应谨慎操作,确保网络畅通。爆破时,连线应从起爆的终点开始直到起爆的起点。

各类中深孔爆破设计方案

各类中深孔爆破设计方案 2.1矿区概述 2.1.1矿区地理和交通 矿区地处山坡斜坡部位,所处地势总体为东部低,西部高;工作区内最低为矿区南西部冲沟口处,海拔标高1920米;最高为矿区 北西部的山坡处,海拔标高2278米,相对高差358米,地形坡度一般15?40°之间。属低中山浅切割地貌区。 隆阳区板桥镇秋山村宝石山石场位于保山市隆阳区(市区)42 °方向,平距约19千米处。矿区地理坐标(极值):东经99° 15 2?99° 15’ 31〃,北纬25° 14' 53 〃?25 ° 15' 01 〃。矿区由四个拐点圈定(详见地形地质图),矿区面积0.019KmL开采标高2060-2100米,矿区范围拐点坐标见表4-1。行政区划隶属隆阳区板桥镇秋山村宝石山村民小组管辖。 320国道经过矿区西部,有一条约6千米的简易矿山公路与西部国道相联通;矿区至隆阳区(保山市区)运距为23千米。交通较为方便,详见交通图(图1)。 4.10凿岩爆破 本采石场以机械开采为作业方式,台阶高度10m,凿岩采用 VF-9/7型空压机驱动与之匹配的KQD-70型潜孔钻机,钻孔直径为70mm 爆破采用中深孔微差爆破技术,炸药选用2#露天岩石炸药。在爆破作业中

需要做好各种防范措施,采点之间签订统一爆破协议,并派遣专人在300m 爆破警戒范围上站岗放哨,发出明确的爆破信号和解除爆破信号。 4.10.1钻孔形式和炮孔布孔方式 (1)、钻孔方式:采用中深孔潜孔钻机钻孔,多排炮孔时炮孔倾角取80°,最后一排炮孔取75° ;采用单排炮孔时,倾角取75°。 (2)、布孔方式:一次爆破量较少时用单排孔,一次爆破量较大时, 则采 用V型孔布置方式。 图4一4工件面炮孔布置不意圈 a —孔距;b—排距;8 —台阶坡面角;p—炮孔倾角; h—炮孔超深'C—沿边距,D—孔径; H—台阶高度; Wp—底盡抵抗线I R—埴塞长度;Lp—装药长度 4.10.2爆破参数的选择 (1)、炮孔直径d 炮孔直径取决于选定的钻机类型,采用KQD-70型潜孔钻机,钻孔直径取70mm (2)、底盘抵抗线Wp (a)、矿区内的台阶为斜坡面,其坡角在750。为了克服台阶底部

采石场中深孔爆破设计

采石场中深孔爆破设计标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]

筠连县筠连镇莲花采石场开采(中深孔爆破)设计方案二〇一四年三月

第一章工程概述 工程名称、地点及规模 工程名称:筠连县筠连镇莲花采石场中深孔爆破施工方案。 工程地点:筠连县筠连镇莲花村七组。 工程内容及规模:5万吨/年矿山开采及运输。 矿岩物理力学性质 矿山位于筠连莲花乡鼻状背斜中段北西翼近轴部,为单斜岩层,岩层产状为:倾向300°,倾角48°,矿区地质构造简单、岩石节理裂隙发育,采矿许可区域内见两组节理,产状分别为:217°根据莲花采石场储量地质报告、矿产资源开发利用方案,采石场设计范围内水文地质条件中等,工程地质条件中等,环境地质条件中等。围岩及矿石致密坚硬,节理发育。开采矿体硬度F=7-9,比重约为吨/m3。 工程范围、工作内容和工程量 该矿批准开采标高为+575—+510米,根据矿层产出位置,结合地形条件,开采方式采用两级台阶由上而下开采。矿山开采先从东侧修建一条专门的挖掘机上山通道由工业广场至矿山开采顶部,然后自顶部逐步向下剥离、爆破、采挖。 第二章、爆破方案的选择及台阶推进方式 爆破方案的选择 根据矿山地质构造基本情况和年生产需求,矿山露天开采,采用从上向下分层分台阶潜孔钻中深孔爆破,挖掘机挖装,汽车运输的机械化施工。

山坡露天平台开采 由于山坡岩石较为坚硬,在修建好挖掘机专用上山道路至山顶后,先进行穿孔爆破,当爆破区域地形比较平缓,可采用控制底板标高、打不同深度的垂直孔,直接装药爆破形成正规的台阶爆破工作面。爆破作业后再用挖掘机清理(图3-9、图3-10示)。

采石场石方爆破安全技术交底(新版)

采石场石方爆破安全技术交底 (新版) Establish a safety production responsibility system. Implement specific work safety divisions, clearly distinguish rewards and punishments, and assign responsibilities to individuals. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0923

采石场石方爆破安全技术交底(新版) 交底内容: 1、使用爆破器材的单位,必须经上级主管部门审查同意,并持说明使用爆破器材的地点、品名、数量、用途、四邻距离的文件和安全操作规程,向所在地县、市公安局申请领取《爆炸物品使用许可证》,方准使用。 2、爆破作业,必须由经过考核合格的爆破员担任。 3、爆炸物品的安全管理,由各生产、储存、销售、运输、使用爆炸物品单位的主管领导人负责。 4、储存、运输、使用爆破器材的单位,设立专用爆破器材仓库、储存室时,必须凭县、市以上主管部门批准的文件及设计图纸和专职保管人员登记表,向所在地县、市公安局申请许可。经审查,符合条例规定的,发给《爆炸物品储存许可证》,方准储存。

5、使用爆破器材的单位,临时存放爆破器材时,要选择安全可靠的地方单独存放,指定专人看管,并报所在地县、市公安局批准。临时小量存放的,向所在地公安派出所备案。没有公安派出所的地方,向乡人民政府备案。 6、爆破单位应分别在施工前和起爆前7日向爆破区附近单位和居民发布施工通告和起爆通告,通告内容应包括: (1)工程项目名称、工程设计单位、监理单位及协作单位、工程负责人等; (2)爆破地点、起爆时间、警戒范围、警戒标志,各种信号及其意义以及发出信号的方式、时间、安全措施等有关注意事项。 7、装药填塞期间,禁止与爆破作业无关的人员进入现场。在爆破危险区边界上应设立明显的警戒标志。起爆前30min,进入爆破危险区域内的所有通道必须派专人警戒。 8、进行爆破作业时,必须遵守爆破安全操作规程。要有专人负责指挥;在危险区的边界,设置警戒岗哨和标志;在爆破前发出信号,待危险区的人员撤至安全地点

爆破施工方案(完整版)

爆破施工方案 爆破施工方案第 一篇:爆破施工方案淄川生活垃圾焚烧发 电项目地基爆破工程松动性控制爆破方案 设计人:审核人:施工单位:山东黄 河建工有限公司第二篇:爆破施工方案目 录 一、工程概况 二、编制依据 三、环境概况 四、基坑及支撑概况 五、本工程的拆除要求 六、准备工作 七、安全措施 八、爆破拆除专项施工组织设计资质及操作人员上岗证 九、附件 上海爆破技术工程联合有限公司资质及操作人员上岗证 二、编制依据 1、上海建筑设计研究院有限公司设计的虹口区82#地块建设项目施工图。 2、华东建筑设计研究院有限公司设计的虹口区82#地块基坑围护施工图。 3、业主提供的现场勘察资料、周边环境及对拆除工程的要求。

4、《建筑物、构筑物拆除技术规程》dbj08-70-98 5、市建委、公安局发布的《施工现场防火规定》 6、中华人民共和国《爆破安全规程》、《民用爆破管理条例》 7、《建筑机械使用安全技术规范》jgj33-201X 8、《建筑施工扣件式钢管脚手架安全技术规范》jgj130-201X 9、国家其它有关技术和施工验收规范及条例 三、环境概况本基坑支撑拆除工程位于上海市中心区及近临四川北路主要 交通干道,周边环境较复杂,基坑北邻虬江支路,东邻四川北路,西靠中州路,南近武进路,基坑北侧外为一幢28 层住宅和虹口商场,西北角邻近二幢6层住宅,其中一幢6 层住宅与围护体距离仅为 7.85m,故安全、合理地爆破拆除基坑支撑,尽量减少周边的环境及管线影响是至关重要的。 四、基坑及支撑概况 本工程基坑面积约为6400m 2,周长约为372m,基坑围护采用钻孔灌注桩作为围护体,结合基坑内 布置二道钢筋混凝土支撑,支撑中心标高为绝对标高- 1.65m、 6.35m,支撑砼标号为30,其中第一道支撑的对撑上布置2 座施工栈桥,栈桥宽 8.1m,栈桥面厚20m,其它支撑和围檩尺寸详见施工图。 五、本工程的拆除要求 1、本工程钢筋混凝土支撑和围檩共有二道,根据业主今后施工总体施工要求并结合现场实际施工情况,该二道支撑和及栈桥均全部爆破拆除,其中薄壁结构的栈桥采用爆破加机械拆除相结合方法,钢筋混凝土支撑和围檩采用爆破拆除

相关主题
文本预览
相关文档 最新文档
