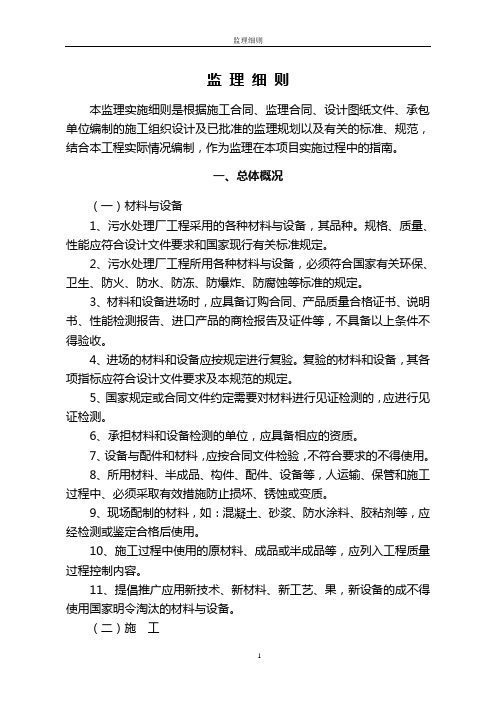

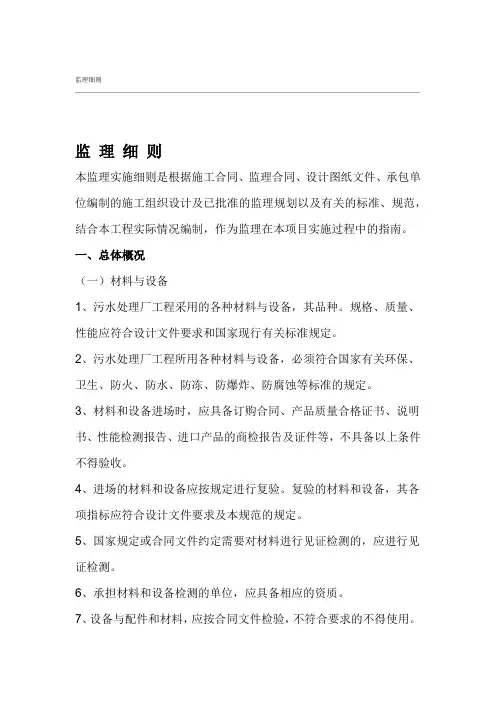

污水处理厂监理实施细则

污水处理厂监理实施细则
污水处理厂监理实施细则

欧庙镇法龙新街污水处理厂

监理细则

一、工程概况

欧庙镇法龙新街污水处理厂工程厂址位于襄阳市襄城区欧庙镇法龙新街社区东边,紧邻社区,位于目前的X16县道旁,交通便利。

本工程其主要建设范围为:格栅及调节池1座,一体化膜污水处理设备两台及相应的砼设备基础,紫外线消毒设备一台及相应的设备基础,综合用房1座,变电站1座以及厂区管道工程、道路工程、园林绿化工程等。该污水处理厂污水处理能力为700吨/d。

二、工程特点及难点

监理的控制点为:

一、施工测量的控制:

1. 开工前测量:

⑴由业主组织,勘察、施工、监理现场交桩后,现场监理接到点之际,将督促施工单位对永久性桩标进行保护,施工单位及时将复测结果提交监理工程师,经监理工程师批准后在现场正确放样。

⑵监理工程师对所报放线资料检查并进行复测,复测如有疑意(原地面高程),施工单位应向监理工程师提交列有问题标高和相应修改表,并在监理工程师确认前,对原地面高程有疑意的地方不得扰动。

2. 施工中测量:

⑴审核施工单位的各种构、建筑物的测量放线记录及高程记录。

⑵对各种测量数据进行独立性复核。

二、原材料的控制:

工程中所有涉及结构安全的试块、试件和材料,监理将取样和送检,比例不低于取样数量的15%,所有见证人员由监理公司具备施工试验见证的专业技术人员持证上岗。

1.在施工过程中,监理将制定见证取样和送检计划,监理见证取样人员需在试验或其包装上作出标识、封志。对于标识和封志上我们将标明工程名称、取样部位、取样日期、样品名称和样品数量,并将制作和见证取样记录存入技术档案中,以对试样的代表性和真实性负责。

2.实施见证取样和送检范围:

⑴用于承重结构和混凝土试块。

⑵用于承重墙体的砌筑砂浆试块。

⑶用于承重结构的钢筋及连接接头试件。

⑷用于承重墙的砖和混凝土小型砌块。

⑸用于拌制混凝土和砌筑砂浆的水泥。

⑹用于承重结构的混凝土中使用的掺和剂。

⑺地下、屋面、厕洗间使用的防水材料。

(8)各用管道,井盖。

三、工程质量监理程序及控制要点:

(一).钢筋混凝土及其原材料的质量监理

1.1原材料的检验与审批

1.1.1检验与审批原材料

水泥必须有出厂证明、试验报告。对过期的、存放不良的或有其他

可疑的水泥,要求承包人做水泥强度、凝结时间和安定性的试验,并按规定要求和频率进行抽验,证所用的水泥都是合格产品。

检查钢筋的出厂证明和检验单,审查承包人的试验和报告资料,抽样检验钢筋抗拉强度、延伸和冷弯指标,并检验焊接接头的抗拉强度、焊接工艺及外观质量,检验粗钢筋的机械接头质量,检查钢筋的锈蚀程度。监理复试合格后批准材料进场和储存。

砂子按规定检验砂的含泥量、密度,对有怀疑的砂应进行硫化物、硫酸盐、碱骨料反应及有机物含量检验,测定砂的颗粒级配,计算出细度模量,并按规定要求和频率进行抽验。符合要求的批准使用,细度模量不符合要求的,应要求承包人适当调整混合比例补救级配差别,以保证砂料级配的均匀性。

选定碎石料源时,要求承包人做压碎值实验,检验针片状的含量及筛分实验结果,混配后的级配应符合规范要求,未经监理工程师批准,承包人不得改变各规格石料间的比例。

应按批检验砂石材料的质量,发现质量有变化时,应根据变化情况,随时取样进行试验。在砂石料质量比较稳定、用量又比较大时,可定期进行试验,但每次试验所代表的数量应在规定范围内。

混凝土拌和用水必须符合规定要求,应检查承包人所取水源的情况,符合规范要求的,则批准使用。

对外掺剂的使用应慎重,必须检查外掺剂出厂证明,以保证其有效性,还应检查所推荐使用的外掺剂在其他类似的工程中已取得的效果。还应进行现场复试,做钢筋防腐蚀试验及混凝土28天强度、抗渗试验。

1.1.2检查材料储存情况

重点检查水泥的贮存情况:数量应足够,存放水泥的建筑物应完全干燥,通风良好,并能防雨防潮;地板应离地面至少30cm,不同种类的水泥应分别存放,码放高度应符合规定,分批交货的水泥应按交货的先后次序储存使用;散装水泥应有足够的储量和设备,以满足防潮、防风化、防压和便于取用的要求。

检查钢筋存放应支垫好或放在格架上,并覆盖遮挡,采取了防污染措施。砂石材料应按品种分堆储存,不得混淆:砂石料应堆在经过处理的地面上,冬季施工时应遮盖。

拌和用水应接入供水管网,或储存在洁净的大桶或专用水池内,并加以覆盖。

外掺剂应按制造商的要求进行储存,分别加以处理。

1.2混凝土生产检查与审批

1.2.1审批混凝土配合比设计

按照规范要求审核混凝土种类、标号、坍落度及各项原材料规格等,并进行复试。混凝土配合比设计审定合格后,书面批复承包人。施工过程中需变更配合比的,必须按上述程序审批。配合比设计应有各种集料的混合比例及混合后的级配曲线,集料与水泥的重量比,水与水泥的重量比,外掺剂用量比例,原材料来源及各项指标,混凝土浇筑与养护的方法,混凝土的和易性及坍落度等。

1.2.2审查拌和站(场)

检查、检测混凝土拌和站(场)内各项材料的计量器具必须合格,且

按规定进行了检定,检查台秤附近备用材料、装卸料的工具等情况。混凝土拌和过程中经常抽查过秤,检查秤盘周围材料的卡秤现象等情况。

严格按批准的批准的配合比检查配料计算过程,特别注意检查砂石中的含水量,有变动要随时测定,加以调整。旁站混凝土在拌和机中应有足够的搅拌时间,实际拌和时间不得少于批准的时间。

审查拌和站(场)的供应能力和运输能力,必须满足现场连续施工要求。

1.2.3审批承包人的开工报告

上述各项检查合格后,批准承包人提交的开工申请报告。

1.3混凝土浇注的现场质量监理

1.3.1检查混凝土的支架和模板

工作架应有足够的刚度,支架的支点间跨中挠度应不超过规定要求,不允许支撑在除基脚以外的任何结构部位上。应审查承包人提供的工作架计算书,核查所有的设计假定,及应力、变形、稳定性的详细分析,最终结构的拱度或高程,工作架下应有足够的排水设施,拆除方法等,符合标准的批准使用。

检查现场浇筑或预制构件用的模板时,首先检查材料的质量,制成的模具尺寸应准确,有足够的强度和刚度,所有模板接缝均应布置在经同意的水平或垂直面中,且严密不漏浆,其次在浇筑混凝土前,应检查模板的清洁情况,粘附的旧混凝土已全部消除掉;再次检查钢筋入模和模板尺寸位置。检查合格后,批准浇筑混凝土。

1.3.2钢筋入模

检查各种钢筋的布置、尺寸误差、弯曲编排应与图纸相符,无遗漏钢筋,支座垫块应牢固,钢筋保护层应合适、绑扎接头应符合要求,应能抵御浇筑和振捣而不致于移位,特别要检查主筋的位置、长短、弯曲、弯钩及保护层。检查模板中应无杂物,并已清理干净检查合格后,批准承包人浇筑混凝土。

1.3.3混凝土的运输

检查运输设备的完好、清洁情况和满足现场浇筑的运输供应能力

1.3.4旁站混凝土的浇筑和振捣

审查承包人提交的混凝土浇筑程序和方法,不得扰动浇筑后的混凝土、模板或突出钢筋,混凝土应在白天浇筑,在夜间浇筑时,应经批准,并有足够的照明设施。浇筑过程中,必须随时按试验规程的规定做混凝土的有关试验。混凝土工程的每一部分的浇筑日期,时间及浇筑情况,必须作完整记录。

混凝土应用机械振捣器充分压实,振捣时应确保混凝土的各个部分都受到振动且不发生离析过振,振捣器不应与钢筋直接接触,尤其是不应与延伸到已初凝的混凝土里的钢筋接触。振捣器至少应有总数的

l/4作为备用,以便在发生故障时使用。

1.3.5混凝土的养护

应检查混凝土在浇注后必须至少在连续7天内保持表面湿润,可采用保持摸扳潮湿、在混凝土表面上洒水、在混凝土表面盖上潮湿状态的防晒布、不断地洒水涂一层有效的养生剂等方法。对养生剂的使用应征得监理工程师的批准。

1.3.6检查混凝土的强度

应对所有混凝土试件的制取、浇筑、振捣、养生及试验实施监督并按交通部有关试验规程规定的方法进行,制作试件的取样应是随机的。

1.3.7检查混凝土的外观质量

检查混凝土的外观质量,即:高程线位应与图纸相符,外观尺寸应合格,表面无蜂窝、麻面、跑模、漏浆等现象,外露部分颜色应一致,无外露钢筋,表面平整度符合要求。不得在有模板的混凝土表面抹灰或粉刷修饰。

1.3.8混凝土工程的中间交工

对混凝土的强度及外观检查均合格后,签认承包人提交的中间交工证书。

1.4监理控制要点

1.4.1检验原材料

必须严格把住原材料质量关,认真检查原材料出厂质量证明文件,做好检验试验工作。

1.4.2检查台秤

必须严格检查称量用的台秤,应经过检定合格且安装得当,使用时应灵活准确,无材料堵塞秤盘。

1.4.3检查砂石含水量

必须注意含水量的变化,以便在加水量中计算进去,在有雨雪时更要密切注意,并随时加以检测,雨后拌制的混凝土,必须增加检测次数,以防出现大的强度变异。

1.4.4检查模板质量

检查各类模板的强度、刚度和稳定性,模板安装后,应对模板平面位置顶部高程、节点联系及纵横向稳定性进行检查。模内应干净无杂物、拼缝严密、无漏浆缝隙。

1.4.5检查混凝土的强度

应旁站检查承包人在现场随机抽取样品制成的混凝土试件,检查浇筑的混凝土强度必须符合规范要求。

1.4.6检查混凝土的养生

检查混凝土的养生应符合规范要求,在前7天内连续保持表面湿润,以保证混凝土能正常硬化而不致造成收缩开裂。

1.4.7检查混凝土的断面尺寸

浇筑混凝土前,检查入模钢筋的编号、数量、预留保护层应符合图纸要求,以免造成漏放、错位。还要检查墩台的线位和高程、模板、混凝土浇筑振捣必须符合施工规范要求。拆模后,检查有无跑浆漏浆现象、墩台的线位和高程。

1.4.8混凝土外观质量

拆模后,检查混凝土应无蜂窝、麻面、漏浆现象,表面平整指标应符合规范规定。不合格处应予返工或进行修补,修补时不准用灰浆涂抹,并要注意混凝土表面颜色均匀一致,松散浮动物质一定要清除掉,补浇的混凝土或砂浆其强度应不低于原有混凝土的强度。

1.5质量标准

钢筋加工及安装、模板安装、混凝土结构的质量标准应符合有关规

范规定。

(二)强弱电工程质量监理

(1)强弱电穿线配管

1、进场的材料要符合设计要求,应具有合格证及检验报告单。

2、外观检查镀锌钢管无锈蚀,无裂纹、折扁、无毛刺、管壁厚薄均匀、镀锌无严重脱落等现象。

3、进场的电线要符合设计要求,要肯有产品合格证、质保书,阻燃检验单,有效的检测检验报告等。检测绝缘达到0。5MΩ以上,外观芯线直径绝缘层厚并达到要求,无绝缘损坏,扭绞死等现象。

4、暗配在砼的管表面应有15mm保护层。

5、敷设在地下室的钢管管口应密封,防潮防锈。

6、进入配电箱的保护管应排列整齐,管口宜高出基础面50-80mm。

7、配管不应出现折管,凹陷和裂缝,弯扁不应超过10%,弯曲半径应符合要求。

8、配管过长按规定增加过路盒。

9、螺纹连接的钢管,螺纹长度应符合规范并应跨接焊按规范做好接地。

10、钢管与接线盒的连接应按规范用锁紧螺母固定并进盒二至三扣。

11、线管与设备的连接应符合规范。

12、塑料管不宜敷设在高温和易受机械损伤的位置,露出地面要按规定加保护钢管。

13、塑料管连接采用套管,并符合规范要求。

14、配线应符合设计的要求,绝缘之间的距离应符合规范。

15、多股芯线要拧紧加接线端子或搪锡。

16、管内穿线要符合要求,不同电压,不同回路,不得穿在同一管内,能穿在同一管内的总数不得大于8根。

17、导线进出钢管应加护套口

18、明配钢管应排列整齐,固定点间距均匀,钢管管卡间距应符合规范,终端、弯头、盒边缘距离为150至500mm。

19、明配钢管跨接接地应用专用接地卡跨接。

20、采用金属软管敷设应符合规范。

(2)低压电器安装

1、低压电器到场要检查有无产品合格证、质保书,产品使用许可证,检查规格型号是否满足设计要求,性能是否满足设计及使用要求。

2、检查进场低压设备的外壳及油漆是否完好,内部仪表好坏,瓷件有无裂纹等。

3、检测低压电器的绝缘状况,不得少于0。5MΩ。

4、低压电器安装位置高度应符合设计要求。

5、低压电器的操作机构应正确动作灵活。

6、内部接线及母线间的距离应符合规范要求。

7、熔断器、接触器安装应符合规范要求。

(3)电气照明器具及其配电箱安装

1、照明器具及配电箱进场应具备出厂合格证、质保书、使用许可证,产品品牌齐全,且符合设计要求。

2、照明器具及配箱的附件应齐全,元器件无损坏现象,变形及油漆剥

落现象。

3、灯具安装高度不得低于2。5m,室外不得低于3m,低于2。4m的灯具加保护接地。

4、灯具排列整齐,大型灯具吊钩不小于10mm,采取防松措施。

5、插座高度应满足设计及规范要求。

6、开关的安装高度位置应满足设计及规范要求。

7、照明配电箱应安装牢固,高度应满足规范要求。

(4)电缆桥架及母线安装

1、检查进场桥架、母线的出厂合格证、产品质保书、阻燃性桥架要有消防检验检测报告。

2、检查测试母线的绝缘,外观规格、型号要符合设计要求,符合规范要求。

3、检查母线桥架的安装标高要符合设计要求,横平竖直。

4、母线桥架的跨接接地要符合规范。

(5)电缆敷设安装

1、检查进场电缆的出产合格证、产品质保书、检测报告、消防使用许可证。

2、检查进场电缆是否符合设计要求,检测电缆绝缘状况,两端严密性,保护层破损状况。

3、予埋的穿线管两端应无毛刺,内外应防腐,两端应有喇叭口状。

4、电缆的排列整齐,有明显的标志牌,弯曲半径符合要求。

5、电缆支柱架安装应符合规范要求。

6、电缆头制作应符合设计规范要求。

7、高压电缆送电前应进行耐压检漏试验。

(6)防雷接地安装

1、检查进场镀锌扁钢、镀锌圆钢是否符合要求,材料的外观是否光滑无毛刺,镀锌有无剥落现象。

2、检查接地网是否按设计施工,引上线用不得小于Φ12圆钢连接。

3、检查焊缝满足设计和规范要求。

4、利用钢筋做引下线直径不得小于Φ16mm的主筋。

5、检测接地网接地电阻小于1Ω。

6、屋顶避雷网应按规范要求施工,并做防腐处理。

(7)变配电气的安装

1、进场设备要有出厂合格证、质保书,技术资料齐全。

2、进场设备要满足设计和规范要求,设备外观检查无损伤无裂缝。

3、设备安装位置正确,排列整齐,符合规范要求。

4、协助供电局做好变电器检测工作及高低压开关柜的检测工作。

5、变压器、高低开关柜必须接地。

6、配合供电部门做好验收、供电的工作。

(8)弱电工程

1、检查弱电进场材料的合格证、质保书、消防使用许可证。

2、检查设备器材与设计是否相符,外观检查满足设计要求,并检测电缆电气性能及光缆特性。

3、弱电工程配管配线按强电细则做。

4、弱电桥架施工按强电桥架细则做。

5、设备安装位置正确,排列整齐,外观油漆不脱落,标志完整齐全,接地符合规范要求。

6、配线部件及模块规格质量、标志符合规范要求。各类插座、跳线、配线部件以及光纤插座符合工艺要求。

7、光缆布放前要检查有无破损现象,施工中不得扭曲,不得直角弯曲,位置正确符合工艺要求。

8、光缆及系统的衰减应符合设计要求。

9、监控、电视、电脑网络等送电调试正常。

10、配合各专业单位进行单项验收。

(三)结构物回填的质量监理

3.1监理程序

3.1.1审查开工报告

审查承包人提交的开工报告,审查回填材料的质量,检查压实机械设备到场情况。

3.1.2检查回填范围

应根据规范要求、图纸注释等检查各种类型结构物的必须满足回填范围。

3.1.3检查填筑质量

现场检查每层的松铺厚度、压实度应达到规定的要求。

3.1.4验收回填质量

检查承包人的自检资料和现场监理的检查资料,检查频率和结果符

合规范要求后,即可签字验收。

3.2监理控制要点

3.2.1要求承包人应配备与回填工作相适应的压实机具。

3.2.2严格控制现场分层填筑质量。

3.2.3回填时,应要求承包人在结构物的两侧同时对称填筑。(四)混凝土水池满水试验监理控制点:

4.1. 水池满水试验应在下列条件下进行:

⑴池体的混凝土及砌体的砂浆(包括堵孔砌体及其他砌体)已达到设计强度;

⑵现浇混凝土钢筋混凝土水池的防护层(包括防腐层、防水层、保温层等)施工以前及池坑回填以前;

⑶无粘结预应力混凝土池施加预应力以后,封锚后;

⑷满水试验的准备工作已全部完成,并经监理工程师复验批准闭水试验。

A.池内外已清理干净,修补池内外缺陷,临时封堵预留孔洞、预埋管口及其他埋件等;

B.设置水位观测标尺,标定水位测针;

C.现场测定使用的设备、仪器齐全完好。

⑸雨天时不作满水试验渗水量的测定。

4.2. 满水试验:

4.2.1充水:

(1)满水试验的水宜用清水;

(2)向水池充水宜分三次进行;第一次为设计水深的1/3;第二次为设计水深的2/3;第三次充水至设计水深;

(3)充水时的水位上升速度不宜超过2m/h。相临两次充水的间隔时间,不应小于24h。

(4)每次充水宜测读24h的水位下降值,计算渗水量,在充水过程中和充水后,应对水池作外观检查。当发现渗水量过大时,应停止充水,找出原因,由承包人提出处理意见报请监理工程师批准后实施。处理完毕,经监理工程师验收合格后方可继续充水。

(5)当设计文件及监理工程师有其他要求时,承包人应按设计文件要求及监理工程师的要求执行。

4.2.2水位观测

(1)充水时的水位可用水位标尺测定。

(2)充水至设计水深进行渗水量测定时,应采取水位测针测定水位。水位测针的读数精度达到1/10mm。

(3)充水至设计水深后至开始进行渗水量测定的间隔时间,应不小于24h。

(4)连续测定的时间可依实际情况而定,如第一天测定的渗水量符合标准,应再测定一天,如第一天测定的渗水量稍超过允许标准,而以后的渗水量逐渐减少,经监理工程师同意后,可继续延长观测。

4.2.3蒸发量测定:

(1)现场测定蒸发量的设备,可采用直径为50cm高30cm不渗漏的敞口水箱,内设有测定水位的测针。

(2)测定水池中水位的同时测定水箱中的水位。

4.2.4水池满水试验的渗水量计算;

(E1-E2)-(e1-e2)]

式中;l/m2·d);

A1—水池的水面面积(m2);

A2—水池的浸湿总面积(m2);

E1—水池中水位测针的初读数(即初读数)(mm);

E2—测读E1后24h水池中测针的读数(mm);

e1—测读E1时水箱中水位测针的读数(mm);

e2—测读E2时水箱中水位测针的读数(mm)。

按上式计算结果,渗水量如超过规定标准,承包人应找出原因,提出处理意见,报监理工程师审批同意,在处理合格后再重新进行测定。

4.3. 满水试验质量检验评定标准

⑴水池的渗水量按池壁和池底的浸润总面积计算混凝土钢筋混凝土水池标准为≤2L/m2d;砌体水池标准为≤3L/m2d。

⑵外观检查,不得有明显的漏水现象。

(五)管道工程质量监理:

5.1对工程所用原材料的检查:

(1)用于工程的原材料、半成品进场时必须出具出厂合格证和材质化验单,并及时抽验、复验。如在本工程中所涉及到的各种型号的钢筋砼管、水泥、砌砖等。

(2)监理对原材料、半成品的抽验包括质量、规格和数量等。

(3)对主要原材料或检验证明有疑问时,可要求施工单位进行复检。

(4)所用原材料、半成品的检验证明均须监理验证,否则一律不准用于工程。

(5)对于合格的材料,由于存放条件影响质量下降的,监理工程师有权提请施工单位重新进行检验,决定是否可以使用。如水泥存放时间超过三个月时间时必须对其性能重新进行检测,决定其是否可以使用或降级另做它用。

5.2施工机械的质量控制:

(1)检查施工单位用于该工程的机械设备是否齐全,其数量的多少是否能满足工程进展以及全面施工的需要。

(2)凡直接影响到工程质量的施工机械应检查其技术标准是否能达到说明书中的技术标准,如不能达到监理通知其坚决不能进场用于施工,以免造成不必要的麻烦,影响工程的施工进度。如挖掘机、吊车等,待各方面符合要求时才允许其使用。

(3) 施工中使用的仪器、量具应符合计量标准,必要时进行复测验证。如在本工程中所使用的测量仪器必须具有年检合格证才能使用。

5.3审查施工单位的施工组织设计和施工方案

(1) 对保证工程质量应有可靠的技术措施和组织措施。如在管道沟槽施工时应根据沟槽的开挖深度来确定具体的支撑方法和排水方法并拿出相应的技术组织措施。

(2) 监理应对施工单位上报的施工进度计划进行严格审核,检查其施工进度是否合理,是否能满足工程施工总工期的要求。

(3) 检查施工单位上报材料、设备是否符合要求,是否齐全。

5.4审查施工单位的开工申请

各单项工程开工前,施工单位必须向监理员提交开工申请,经监理批准签字后方能开工。下步工序开工前必须向监理提交上步工序的中间交工证书,经监理批准后方能进行下步工序施工。

(1) 开工申请内容包括:本工程的施工工艺及施工组织设计,机械设备及劳动力的配备情况,现场材料供应情况及材料检验报告。

(2) 监理在审查开工申请时控制五点:

A.人力、材料、机具、设备准备不足不准开工。

B. 末经检验认可的材料不准使用。

C. 施工工艺未经检查批准不准施工。

D. 放线位置不正确,不准开工。

E. 前道工序末经检验,后道工序不准开工。

5.5 沟槽开挖及管道安装

监理人员应在施工单位放线后,对已放线进行复核性检查核测临时水准点闭合差和导线方位角闭合差是否分别在允许范围之内,检验沟槽中线与沟槽长度及水准高程。

5.5.1控制施工单位用机械挖槽时控制在槽底高程以上留20cm不挖,做保护层,用人工进行开挖。

5.5.2如有超挖严禁用土回填,必须使用碎石还填至设计高程,槽底严禁受到浸泡。

5.5.3监理随时检查沟槽槽底高程、中线每侧宽度。

5.5.4砂石平基及管座石子必须用平板振捣夯实,且石子不得与管皮直接接触,铺砂石管底必须与砂石平基紧密接触。

5.5.5用中线或边线法控制安管中线位置,随时检测管道高程,在平基上稳管应用石子从两侧将管卡牢,防止移动,并检测相临管内错口及管内底高程、接口高程。

5.6沟槽回填:

5.6.1针对不同土质取样做最佳含水量时的最大干密度。

5.6.2对不同部位有不同要求回填应分为胸腔、管顶以上50cm及管顶50cm以上三部分。集水井回填为重点部位应在分层回填时取样复核各压实度质量标准是否合格。

5.7. 砌体。

结构体砂浆密实饱满,砌筑体平整不得有通缝,施工砌筑交接处控制拉接筋的放置。

(六)房建工程质量监理

6.1.监理程序

6.1.1审批开工报告

审查项目:开工申请单、开工时间、施工安全措施、施工方案、进度计划、材料计划、机械型号及数量、人工及工种数量、原材料的试验报告、混凝土配合比批准情况、质量自检方法和质量保证体系。经审查全部合格后,批准开工。

6.1.2检查分部工程

分部工程主要有防水、钢筋、模板、混凝土、抹灰、瓷砖与花岗岩

的镶贴等工程,监理人员应按规范规定及设计要求认真检查。

6.1.3单项工程自检合格后,申报验收单项工程完成后,承包人按照不同规范的技术标准先自检,符合规范要求后,申请监理工程师验收。

6.1.4监理工程师组织专业验收

单位工程完成后,应请专业主管单位组成小组进行验收,对不符合标准的工程提出修改意见,责令承包人返工修整。

6.1.5检查修补后的工程

要求承包人按照专业验收小组的意见,在限定的时间内进行修补,监理工程师进行检查,达到质量要求后,通知承包人进行交工验收。

6.1.6交工验收

监理工程师接到承包人的交工申请后,与聘请的专业验收人员一起逐项检查、测试,合格后,填写质量检验单。

6.1.7审批中间交工证书

承包人根据单项工程的质检单、开工申请单和测试资料填写中间交工证书报送监理工程师。监理工程师根据具体情况签发中间交工证书,承包人报送的中间交工证书须具备以下条件:完成工程的详细部位、项目、数量和下步工序的内容,全部试验单据,试验项目和频率必须符合规范要求。分项工程的自检单、试验资料、检查记录齐全。各工序的隐蔽工程必须有监理工程师签字的验收单。所用的原材料、配合比都已经监理工程师批准。外购材料和设备资料审批手续齐全,现场检验合格,安装、调试正常,消防等特殊项目已经经过当地政府主管部门的验收,并取得运行许可证。监理工程师所发的工程质量事故通知单、备忘录、

污水处理厂监理大纲

监 理 大 纲 编制单位:唐山市金诺工程管理有限公司编制日期:2015年7月8日

一、工程概况 1、监理工程概况 工程名称:第三乡林场生活污水处理站工程(监理) 建设地点:第三乡林场 资金来源:自筹 投资金额:约29万元 工程规模:建日处理规模20吨污水处理站一座及20cm排水管道配套设备(含电缆)。 监理周期:自监理合同生效之日起至工程保修期止。 2、监理范围 本项目全部工程内容的施工准备阶段、施工阶段、保修阶段监理。 二、监理工作内容和范围及目标 1、施工阶段和保修阶段监理范围 施工准备阶段、施工阶段、竣工及保修期阶段的工程质量(含内业资料)、进度、投资(仅限合格工程数量签证)、合同、安全、文明施工、竣工档案等方面的全过程、全方位监理。 2、监理工作内容 (一)质量控制 1、按照国家颁布的《公路工程施工监理规范》、及有关行业标准进行相关监理工作; 2、熟悉施工图,参加设计交底会议,提出相关建议或意见; 3、审查和批准施工组织设计,核实并签发施工必须遵循的设计要求、采用的技术标准、技术规程规范等质量文件; 4、检查施工许可等手续的办理情况,向委托人提交检查报告; 5、审查工程开工条件,检查施工前的各项准备工作; 6、检查督促承包人建立健全适合于本工程的质量管理体系,并能切实发挥作用,督促承包人进行全面质量管理工程;对分包单位资质和人员到岗情况实施检查,对于施工现场中的各类违法违规行为要及时发现、及时制止。 7、复核和审查承包人、分包人以及材料、设备、构配件等供应单位的资格及发包手续、备案情况等; 8、审批工程项目单位工程、分部分项工程和检验批的划分,并依据监理规划分析、调整和确定质量控制重点、质量控制工作流程和监理措施,制定质量控制的各项实施细则、

城镇污水处理厂工程可研报告

某某县城镇污水处理厂工程 可行性研究报告 一、总论 (一)项目提要 1、项目名称:某某县城镇污水治理厂工程 2、项目占地面积:约60亩 3、项目投资总额:4685.9万元 4、项目筹建单位:某某县环境保护局 5、联系人及电话: 6、工程建设地点:某某县城南小港村 (二)编制依据 1、编制依据 (1)江西省城乡规划设计研究院编制的《某某县城城市总体规划》(2002-2020); (2)浙江省金华市规划设计院编制的《某某县城控制性详细规划》(2000); (3)江西省环球建筑设计院编制《某某县源头路街景规划设计》。 (4)某某县环保局提供的编制《某某县城市污水处理厂工程可行性研究报告》的其它基础资料; (5)《某某县统计年鉴》。 2、编制目的 在城市总体规划指导下,通过充分调查研究,以及收集、分析资料的基础

上,达到如下目的。 (1)论述建设城市污水处理工程的必要性和可行性。 (2)对污水处理厂厂址进行论证。 (3)对污水、污泥处理与处置工艺,工程投资进行技术可靠性、经济合理性、实施可能性及环境影响等多方面综合比较和论证。 (4)在以上论证的基础上提出推荐方案,并进行工程方案设计。 (5)根据投资估算,提出资金筹措方式及项目实施进度,通过以上研究工作,为项目决策提供科学依据。 (三)城市概况 1、城市规模 2001年底,某某县城镇人口187922人,占总人口56.38%。农村人口145408人,占总人口43.6%,在总人口中,农业人口287588,非农业人口45742人,农业人口占总人口比重86.28%,人口密度113.09人/平方公里。 某某县现行政区划20个乡镇,是国家首批无公害农产品和茶叶生产基地,省内重要的林业和旅游县,2002年国内生产总值达134846万元,其中:第一产业增加值1298万元,第二产业增加5563万元,第三产业增加值9613万元。 2、城市性质 是全县政治、经济、文化中心,以绿色加工产业为主导的省际边贸基地,以山水生态和徽文化为特色的旅游城市。 3、自然条件 地理位置:某某县位于江西省东北部,地处北纬29°01′~29°34′,东

污水处理厂监理规划

污水处理厂监理规划

邓家河污水处理厂项目工程 监理规戈 编制: 审核: 审批:

监理规划审批表

审 批 意公司技术负责人: 一、工程项目概况 二、监理工作范围 三、监理工作内容 四、监理工作目标 五、监理工作依据 六、项目监理机构的组织形式 七、项目监理机构的人员配备计划 八、项目监理机构人员岗位职责 九、监理工作程序 十、监理工作方法和措施

1^一、监理工作制度 十二、监理设施 十三、特殊过程控制 邓家河污水处理厂项目工程 监理规划 、工程项目概况 1、工程概况: 2、参建单位: 建设单位:孝感市城市投资建设有限公司 设计单位:中机十院国际工程有限公司 勘察单位: 承包单位:上海盛世华天环境科技有限公司 监理单位:湖北孝城控股集团安正工程项目管理有限公司 二、监理工作范围 邓家河污水处理厂项目工程施工阶段及保修阶段的监理。 三、监理工作内容 1、工程质量、进度、造价控制、安全监理。 2、合同、信息及现场组织协调。 四、监理工作目标 根据公司制定的监理服务质量目标,结合工程项目实际特点, 邓家河污水处理厂项目工程监理组特定本工程监理工作目标为:合格 1、项目监理的质量目标

1.1工程项目质量目标:合格 1.2观感质量评价:好 2、项目监理造价控制目标:不突破业主项目预算价。 3、项目监理进度控制目标:日历天。 4、项目监理安全控制目标:无重大安全事故。 五、监理工作依据 1、国家标准《建设工程监理规范》GB/T50319-2013。 2、国家、省、市有关工程建设的方针、政策、法规、尤其是严格执行《中华人民 共和国建筑法》、《建设工程质量管理条例》及《工程建设标准强制性条文》的各项条款。 3、经审查批准的设计图纸,包括设计修改图、变更通知单图纸会审纪要等技术文件。 4、施工承包合同。 5、监理委托合同。 六、项目监理机构组织形式: 根据本项目的规模、技术复杂程度、工程特定环境等综合因素,现场组采用“直线式”监理组织形式 直线式组织方框图如下: 项目监理组项目总监:

污水处理厂工程监理细则

污水处理厂 建设监理规划 编制: 审核: 批准: 四川科恒建设咨询监理有限责任公司 二00九年八月二十五日

目录 一、工程概况 二、工程监理依据 三、工程监理范围及目标 四、工程监理组织机构及职责 五、工程质量监理工作程序 六、合同及信息管理 七、各级监理人员职责与权限 八、监理工作制度 九、监理工作内容 十、安全文明施工监理

一、工程概况: 陡沟河污水处理厂位于成龙路以南,外环路以外,陡沟河下游,规划建设用地面积为28420.87㎡,规划总建筑面积为8550.08㎡。综合楼一栋(2F)建筑面积为558.76㎡;非住宅建筑面积为7991.32㎡(其中:粗细格栅旋流沉砂池为244.62㎡;流量计井为12.56㎡;CASS池3000.00㎡×2;滤池消毒池为448.00㎡×2;污泥脱水机房加药间356.00㎡;变配电室为103.68㎡;门卫为32.50㎡;风机房187.56㎡;机修仓库158.40㎡)。 工程建设单位:四川金海环保工程股份有限公司 工程设计单位:中国华西工程设计建设有限公司 设计图审查单位:四川晨兴建设工程设计审查咨询有限公司 工程承建单位:四川煤炭建设(集团)有限责任公司 工程监理单位:四川科恒建设咨询监理有限责任公司 二、工程监理依据: 1、国家法律、法规、政策及国家和地区、部门规定技术标准、规程、规范; 2、本工程经审核批准的设计图纸及批准的设计、变更文件。 3、经业主、监理批准的施工组织设计及施工方案。 4、监理合同与施工合同。 三、工程监理范围及目标:

1、监理范围:本工程设计图纸范围内的建筑、水电、设备安装监理。 2、监理目标:一次性验收合格。 四、工程监理组织机构及职责: (一)四川科恒建设咨询监理有限责任公司委派下列人员组成平安污水处理厂项目监理机构:(附图一) (二)监理组织职责: 1、选择符合条件的监理工程师组建本工程监理组。 2、总监主管监理工作,制定监理规则、建立各项监理工作制度及各专业监理工程师职责。 3、负责工程项目范围内“质量控制”的具体实施,对工程项目实施规范化监督管理。 4、对工程质量进行核查和控制,对施工合同进行管理,对发现的质量

江西信丰县工业园区污水处理厂工程融资投资立项项目可行性研究报告(中撰咨询)

江西信丰县工业园区污水处理厂工程立 项投资融资项目 可行性研究报告 (典型案例〃仅供参考) 广州中撰企业投资咨询有限公司

地址:中国〃广州

目录 第一章江西信丰县工业园区污水处理厂工程项目概论 (1) 一、江西信丰县工业园区污水处理厂工程项目名称及承办单位 (1) 二、江西信丰县工业园区污水处理厂工程项目可行性研究报告委托编制单位 (1) 三、可行性研究的目的 (1) 四、可行性研究报告编制依据原则和范围 (2) (一)项目可行性报告编制依据 (2) (二)可行性研究报告编制原则 (2) (三)可行性研究报告编制范围 (4) 五、研究的主要过程 (5) 六、江西信丰县工业园区污水处理厂工程产品方案及建设规模 (6) 七、江西信丰县工业园区污水处理厂工程项目总投资估算 (6) 八、工艺技术装备方案的选择 (6) 九、项目实施进度建议 (6) 十、研究结论 (7) 十一、江西信丰县工业园区污水处理厂工程项目主要经济技术指标 .. 9项目主要经济技术指标一览表 (9) 第二章江西信丰县工业园区污水处理厂工程产品说明 (15) 第三章江西信丰县工业园区污水处理厂工程项目市场分析预测 (15) 第四章项目选址科学性分析 (15) 一、厂址的选择原则 (16) 二、厂址选择方案 (16) 四、选址用地权属性质类别及占地面积 (17) 五、项目用地利用指标 (17) 项目占地及建筑工程投资一览表 (18)

六、项目选址综合评价 (19) 第五章项目建设内容与建设规模 (20) 一、建设内容 (20) (一)土建工程 (20) (二)设备购臵 (20) 二、建设规模 (21) 第六章原辅材料供应及基本生产条件 (21) 一、原辅材料供应条件 (21) (一)主要原辅材料供应 (21) (二)原辅材料来源 (21) 原辅材料及能源供应情况一览表 (22) 二、基本生产条件 (23) 第七章工程技术方案 (24) 一、工艺技术方案的选用原则 (24) 二、工艺技术方案 (25) (一)工艺技术来源及特点 (25) (二)技术保障措施 (25) (三)产品生产工艺流程 (25) 江西信丰县工业园区污水处理厂工程生产工艺流程示意简图 (26) 三、设备的选择 (26) (一)设备配臵原则 (26) (二)设备配臵方案 (27) 主要设备投资明细表 (28) 第八章环境保护 (28) 一、环境保护设计依据 (29) 二、污染物的来源 (30) (一)江西信丰县工业园区污水处理厂工程项目建设期污染源 (31)

钢结构监理实施细则(全)

XX有限公司XX项目 钢结构工程监理实施细则 编制: 审批: 编制单位;XX公司 编制日期:XX.XX.XX

目录 一.工程概况和特点 (3) 二.监理编制及工作依据 (4) 三. 监理工作内容及流程图 (5) 四. 监理工作方法及措施 (12) 五. 关键工序及技术难点监控措施 (13)

钢结构工程监理实施细则 一、工程概况和特点: 1、本工程概况 本工程为XX有限公司XX项目7#、8#、9#、10#钢结构厂房、7#、8#原料库、智能立体库项目。本工程位于XX。其中本工程用地面积:建筑面积5158.21平方米。由四XX有限公司建设,XX承包公司进行施工,XX设计研究院设计,XX有限公司勘察,XX建设公司监理。 2、本工程特点: 本工程为厂房建筑,生产的火灾危险性为丙类2项,建筑耐火等级为一级。建筑结构形式基础采用旋挖成孔灌注桩,地上为门式钢架结构,建筑设计使用年限为50年,抗震设防烈度为6度。建筑层数为地上一层局部有夹层。门为钢制保温外门,外窗为单框双玻塑钢窗。屋面采用檩条暗藏型双层压型钢板复合保温隔热屋面。厂房外墙保温层为50厚玻璃丝棉毡,屋面保温隔层为75厚玻璃丝岩棉,均为不燃烧体。钢柱、柱间支撑耐火极限3.0小时,刷厚涂型防火涂料50厚;钢梁耐火极限2.0小时,刷LY防火隔热涂料20厚;屋顶承重构件,钢屋架,支撑耐火极限1.5小时,刷LG防火隔热涂料15厚。7#、8#、9#、钢结构防腐涂装要求环氧富锌底漆70μm,环氧云铁中间漆70μm,聚氨面漆100μm; 立体库、7#、8#原料库、10#厂房钢结构防腐涂装要求环氧富锌底漆50μm,环氧云铁中间漆80μm,聚氨面漆50μm。 二、监理编制及工作依据 1、监理细则编制依据:

(完整版)某污水处理厂监理规划

x x x x污水处理二期扩建4万t/d工程监理规划 2013年9月至2014年3月 内容提要: 工程概况 监理工作范围、目标和依据 监理组织机构、岗位职责、人员配备及进退场计划 监理工作内容、方法和措施 监理工作制度和工作程序 监理设施 安全文明施工管理 监理单位(章): 总监理工程师: 公司技术负责人: 日期:

xxxx污水处理二期扩建4万t/d工程 监理规划 一、工程概况 1、工程名称:xxxx污水处理二期扩建4万t/d工程 2、工程地址:xxxx 3、工程规模及结构类型:污水处理规模为4万t/d 4、设计单位:xxxx 5、施工单位:xxxx 6、建设单位:xxxx 二、监理工作依据、范围、时限和目标、工作内容 (一)监理工作的依据 1、国家和地方有关法律法规。 2、国家现行的施工验收规范和国家强制性条文等。 3、现行的预算定额、单位估价表、取费标准及有关工程造价的管理方法。 4、经审查的施工图纸、资料及说明。 5、工程施工承包合同及有关文件、附件。 6、监理合同及有关文件。 7、业主提供的其它文件和资料。

(二)监理范围、时限和目标 监理范围:xxxx污水处理厂工程范围内各建筑物、厂内管线、电气等建筑安装工程实行全过程监理等所有工程内容的施工阶段监理。 监理服务时限:监理服务期与施工合同工期结束日期相同。 监理工作目标: 1、质量控制目标:达到国家标准要求及合同约定的质量标准 2、进度控制目标:满足合同工期的要求 3、投资控制目标:控制在预算投资限额内 4、安全控制目标:督促施工单位按国家有关安全规范、规程施工,杜绝出现重大伤亡事故,力求不发生一般工伤事故。(三)监理工作的内容 依照国家有关法规,代表建设单位对工程建设施工阶段进行全过程、全方位监理,即运用合同管理,信息管理和全面组织协调等手段和措施来控制工程项目的质量、投资、工期和安全。具体工作如下:1、协助发包方审批施工组织设计;审核修改施工单位编制的施工 进度计划;审查和检查施工技术措施、质量保证体系及基础围护等安全防护措施。 2、熟悉设计图纸,组织施工图会审,做好记录,及时编写会审纪 要。 3、协助发包方审核甲供和乙供材料样品的品牌、质量和价格,检 验各种材料、构件和设备的规格、质量和数量。

长岛县污水处理厂升级改造工程融资投资立项项目可行性研究报告(非常详细)

长岛县污水处理厂升级改造工程立项投 资融资项目 可行性研究报告 (典型案例〃仅供参考) 广州中撰企业投资咨询有限公司

地址:中国〃广州

目录 第一章长岛县污水处理厂升级改造工程项目概论 (1) 一、长岛县污水处理厂升级改造工程项目名称及承办单位 (1) 二、长岛县污水处理厂升级改造工程项目可行性研究报告委托编制单位 (1) 三、可行性研究的目的 (1) 四、可行性研究报告编制依据原则和范围 (2) (一)项目可行性报告编制依据 (2) (二)可行性研究报告编制原则 (2) (三)可行性研究报告编制范围 (4) 五、研究的主要过程 (5) 六、长岛县污水处理厂升级改造工程产品方案及建设规模 (6) 七、长岛县污水处理厂升级改造工程项目总投资估算 (6) 八、工艺技术装备方案的选择 (6) 九、项目实施进度建议 (6) 十、研究结论 (7) 十一、长岛县污水处理厂升级改造工程项目主要经济技术指标 (9) 项目主要经济技术指标一览表 (9) 第二章长岛县污水处理厂升级改造工程产品说明 (15) 第三章长岛县污水处理厂升级改造工程项目市场分析预测 (15) 第四章项目选址科学性分析 (15) 一、厂址的选择原则 (15) 二、厂址选择方案 (16) 四、选址用地权属性质类别及占地面积 (17) 五、项目用地利用指标 (17) 项目占地及建筑工程投资一览表 (18)

六、项目选址综合评价 (19) 第五章项目建设内容与建设规模 (19) 一、建设内容 (19) (一)土建工程 (20) (二)设备购臵 (20) 二、建设规模 (21) 第六章原辅材料供应及基本生产条件 (21) 一、原辅材料供应条件 (21) (一)主要原辅材料供应 (21) (二)原辅材料来源 (21) 原辅材料及能源供应情况一览表 (21) 二、基本生产条件 (23) 第七章工程技术方案 (24) 一、工艺技术方案的选用原则 (24) 二、工艺技术方案 (25) (一)工艺技术来源及特点 (25) (二)技术保障措施 (25) (三)产品生产工艺流程 (25) 长岛县污水处理厂升级改造工程生产工艺流程示意简图 (26) 三、设备的选择 (26) (一)设备配臵原则 (26) (二)设备配臵方案 (27) 主要设备投资明细表 (28) 第八章环境保护 (28) 一、环境保护设计依据 (29) 二、污染物的来源 (30) (一)长岛县污水处理厂升级改造工程项目建设期污染源 (30)

污水处理厂监理规划

污水处理厂 监 理 规 划 编制人: 审核人: 审定人: 监理有限公司 二00五年九月二十五日

一、工程概况 1、建设单位: 2、项目名称: 3、设计单位: 4、施工单位: 5、监理单位: 6、工程项目规模: 工程总造价:万元 7、建设周期:2005年月日至200年月日 二、监理范围和目标 (一)监理范围:含污水厂的结构建筑施工监理,水电安装工程及屋面工程等的施工监理。监理工作内容包括以 下内容;质量控制、合同管理、信息管理与组织管理。 (二)项目监理目标 1、工期目标:力争200年月日竣工交付使用 2、质量目标:合格 3、投资目标;万元 三、监理组织机构 (一)监理组织机构图

(二)监理人员分工及职责一览表

(三)现场监理部各级人员职责与权限: 1、总监理工程师职责与权限 (1)、总监是监理公司委派履行监理合同的总负责人。项目总监对外向项目法人负责;对内向监理单位负责。对监理工作有最后决定权。 (2)、执行监理公司的指令和交办任务,组织并领导监理工程师开展监理工作。 (3)、保持与建设单位的密切联系,弄清其建设意图和对监理要求。 (4)、主持编制项目《监理规划》,组织实施,并督促、检查执行情况。 (5)、负责组成项目监理班子明确相应的职责分工和主持制定监理工作制度。 (6)、参加设计技术交底会和施工图纸会审会。参加与监理项目有关的施工协调、生产技术、质量安全、进度等会议。(7)、负责审核各监理组的监理工作计划和各专业监理实施细则。 (8)、负责审核施工单位选择的分包单位的资质。 (9)、审查施工单位的实施性施工组织设计,施工技术方案和施工进度计划。审查施工变更设计,并按有关规定报送有关单位审批。 (10)、检查、督促施工单位做好开工前准备工作,审签开工

污水处理厂工程监理细则

监理细则 本监理实施细则是根据施工合同、监理合同、设计图纸文件、承包单位编制的施工组织设计及已批准的监理规划以及有关的标准、规范,结合本工程实际情况编制,作为监理在本项目实施过程中的指南。 一、总体概况 (一)材料与设备 1、污水处理厂工程采用的各种材料与设备,其品种。规格、质量、性能应符合设计文件要求和国家现行有关标准规定。 2、污水处理厂工程所用各种材料与设备,必须符合国家有关环保、卫生、防火、防水、防冻、防爆炸、防腐蚀等标准的规定。 3、材料和设备进场时,应具备订购合同、产品质量合格证书、说明书、性能检测报告、进口产品的商检报告及证件等,不具备以上条件不得验收。 4、进场的材料和设备应按规定进行复验。复验的材料和设备,其各项指标应符合设计文件要求及本规范的规定。 5、国家规定或合同文件约定需要对材料进行见证检测的,应进行见证检测。 6、承担材料和设备检测的单位,应具备相应的资质。 7、设备与配件和材料,应按合同文件检验,不符合要求的不得使用。 8、所用材料、半成品、构件、配件、设备等,人运输、保管和施工过程中、必须采取有效措施防止损坏、锈蚀或变质。 9、现场配制的材料,如:混凝土、砂浆、防水涂料、胶粘剂等,应经检测或鉴定合格后使用。 10、施工过程中使用的原材料、成品或半成品等,应列入工程质量过程控制内容。 11、提倡推广应用新技术、新材料、新工艺、果,新设备的成不得使用国家明令淘汰的材料与设备。

(二)施工 1、污水处理厂工程施工的单位,应具备相应的资质,建立质量管理体系,并应对施工全过程实行质量控制。 2、污水处理厂工程施工的项目经理、技术负责人和特殊工种操作人,应取得相应资格持证上岗。 3、在开工前必须检验施工单位的施工组织总设计、施工组织设计、施工方案,保证工程质量的具体措施及相应的审批手续。 4、施工单位应严格按设计文件及施工组织设计施工。擅自变动结构主体或重要使用功能所造成的质量问题应由施工单应负责。 5、施工单位应做好文明施工,遵守有关环境保护的法律、法规,采取有效措施控制施工现场的各种粉尘、废气、废弃物以及噪声、振动等对环境造成的污染和危害。 6、施工单位应遵守有关施工安全、劳动保护、防火、防毒的法律、法规,应配备相应的设备、器具和标志等,并应根据污水处理厂工程安全技术特点,提出安全技术措施,确保工程安全实施。 7、施工单位在冬期、雨季进行施工时,应制定冬期、雨季施工技术和安全措施,保证施工质量。 8、污水处理厂工程交工验收时,在办理交工手续后,建设单位应组织通水试运行。试运行期为一年,施工单位应在试运行期内对工程质量承担保修责任。试运行一年后,建设单位应组织竣工验收。 (三)验收 1、污水处理厂工程验收程序应按下列规定划分: (1)单位工程的主要部位工程质量验收; (2)单位工程质量验收; (3)设备安装工程单机及联动试运转验收; (4)污水处理厂工程交工验收; (5)通水试运行; (6)污水处理厂竣工验收。 2、污水处理厂工程的单位、分部、分项工程应按规范表A.0.3划分。 3、污水处理厂工程的验收记录和报告应按规范表格式和要求填写。

县污水处理项目可行性研究报告

污水处理可行性研究报告 作者:刘虹刘佳奇 来源:本报告采用“导流曝气生物过滤法”处理城市污水,已在北京通过专家评审。与会专家认真讨论后认为:该可行性研究报告编制依据充分,资料详实,编制符合规范要求,对项目的水量水质进行了充分的论证,针对当地污水水量、水质以及当地地形的特点,选择了小城镇污水处理的新工艺——导流曝气生物滤池作为污水处理的工艺,该工艺针对性强,达到了编制深度,符合国家有关规定和要求,同意上报审批。 为促进我国小城镇污水处理和新农村建设中污水处理的积极发展,将该可行性研究报告推荐给大家,希望对我国的小城镇污水处理或新农村建设中污水处理工作有一定的促进作用。 第一章总论 工程名称:A省B市C县污水处理厂工程 执行单位 建设单位:A省B市C县人民政府 负责人:(略) 报告编制单位:中国某环境科学研究院 A省某环保科技有限公司 单位负责人:(略) 项目负责人:(略) 编制依据、原则和范围 编制依据 (1)A省B市C县人民政府委托中国某环境科学研究院编制《C县污水处理厂工程可行性研究报告》委托书,某年某月; (2)《城市污水处理及污染防治技术政策》 (3)A省城乡设计规划院,《C县总体规划(修编)》 (4)C县电力公司《供电证明》 (5)C县国土局《用地证明》 (6)国家相关的环保法律法规文件。 编制原则 本工程可行性研究报告的编制遵循以下原则: (1)可研报告的编制要符合国家关于环境保护工作的方针和政策; (2)报告编制要在《C县总体规划(修编)》的指导下,按照统一规划、分期实施的原则,使工程建设与县城发展相协调,最大限度地发挥工程效益; (3)污水收集管道建设要选择符合当地实际情况的管材以及沟渠形式,以重力流为主,顺坡铺设,尽可能地减少污水中途提升泵站; (4)结合当地实际情况,选择合理的污水处理方式; (5)因地制宜,采用适合本地区条件的污水处理技术,选用高效节能的污水处理工艺; (6)采用适合当地的污泥处理技术,妥善处理、处置污水处理过程中所产生的栅渣、污泥,避免二次污染。 编制内容 (1)对C县污水处理厂水量、水质以及污水处理厂址进行论证; (2)选择合适的工程技术方案并对工程进行可靠性分析论证; (4)对C县污水收集系统论证; (5)对污水收集管道工程的规划设计;

钢结构工程监理细则

钢结构工程监理细则 一、钢结构工程质量监理的主要内容 、熟悉钢结构图纸。 、审查钢结构安装工程的施工组织设计和施工方案,包括:施工程序、起重机械的布置及吊装方案、构件堆放及场地管理、施工网络计划、质量保证措施。 、把好原材料、半成品、焊接件、紧固件等的进场关。 、认真检查各施工人员的资质证书,包括考试合格证、等级证书、上岗证书。 、在现场拼装施工过程中,监理人员必须到现场巡视,发现问题及时指出,令其纠正。 、在结构构件拼装结束后,监理工程师根据承包人的报验申请及时对结构构件进行检查。 二、钢结构工程质量监理流程图 合格 三、“”钢及檩条和其他材料进场前的准备工作

、基础验收 、钢结构安装前应对建筑物的定位轴线、基础轴线和标高、地脚螺栓位置等进行检查,并应进行基础检测和办理交接验收,当基础工程分批进行交接时,每次交接验收不应少一个安装单元的柱基基础并同时符合下列规定。 ()基础砼达到设计强度要求。 ()基础周围回填夯实完毕。 ()基础的轴线标志和标高基准点准确、齐全。 、钢构件到达场地后的卸货,堆放、存放及保管。 ()主钢结构均为焊接钢,特点是板厚较薄,在运输过程中容易变形、扭曲,甚至变形,因此在卸车时应单根为宜,且做好吊点的保护工作。 ()构件的堆放场地应平整坚实,构件应按种类、型号、安装顺序分区堆放;构件底层垫层要有足够的支承面,主钢结构底部应设置枕木、严禁扭曲,构件的支点要在同一垂直线上。 ()次钢结构为普通碳钢材料,不宜在室外长期放置。室外存放期间要有遮雨措施,雨后需通风。 ()板材的堆放应做到: 、抬高架空; 、不宜超过三层,且支点必须在同一垂直面内; 、不得在板上行走及堆放物品。 ()保温棉应做到防污、防潮和防水,应入库存放。 四、钢柱脚施工 、钢垫板:垫板与基础面和柱底面的接触应平整、紧密,在二次浇灌砼前垫板间应焊接固定。 、采用座浆垫板时,应采用无收缩砂浆,柱子吊装前砂浆试块强度应高于基础砼一个等级。 五、钢结构的安装

污水处理厂监理规划

监理规划 一、工程项目概况 (一)工程项目概况 1、工程名称:蛟河市污水处理工程 2、工程地址: 3、建设单位: 4、设计单位: 5、监理单位: 6、施工单位: 7、开工日期:2015年4月20日 8、竣工日期:土建2015年月日 设备安装2015年月日 (二)工程概况 1、建筑物性质: 2、建筑总面积:平方米 3、抗震烈度:7度 4、耐火等级:二级 5、设计使用年限:50年 6、建筑高度: 7、建筑层数: 8、建筑结构形式: 10、建筑标高 11、结构概况 (1)、本工程建(构)筑物设计使用年限为50年,结构安全等级为二级。 (2)、本工程抗震设防烈度为7级。 (3)、本工程主要水处理建(构)筑物抗震设防类别为乙类,对其中的粗格栅、提升泵房、细格栅间、沉砂池、初沉池、CAST反应池、中途提升泵站、絮凝沉淀池、V型滤池、紫外

线消毒间、污泥贮池、污泥处理间及运泥车库、鼓风机房及变电所、自用水泵房、综合楼等建(构)筑物按本地区抗震设防列度提高一度,即按8度采取抗震构造措施。(4)、钢筋混凝土框架结构的抗震等级:乙类建筑为二级丙类建筑为三级。 (5)、本工程自然条件:基本风压:Wo=0.65KN/㎡;基本雪压:So=0.35KN/㎡;场地土标准冻深:1.75m。 (6)、钢筋混凝土构筑物混凝土强度等级:普通混凝土C30;抗渗标号为P8.建筑物混凝土构建的混凝土强度等级为C30。室外露天敞口水处理构筑物混凝土的抗冻等级F150。(7)、本工程的所有盛水构筑物的混凝土的碱含量限制如下:盛水构筑物不得采用具有碱-碳酸盐反应活性的骨料,,当骨料具有碱-碳酸盐反应活性时,混凝土的碱含量应不大于3.0Kg/立方米。 (8)、混凝土外加剂:为减少混凝土收缩裂缝,防止池体渗漏,混凝土外加剂应选用具有增稠、减缩、缓凝等功能的复合型外加剂。为保证混凝土的耐久能力,室外露天水处理池抗渗混凝土中尚应掺加微硅粉。 (9)、拌制混凝土的水泥强度等级不低于32.5MPa,水处理池的硅粉掺量为占水泥用量的5%。砂应采用中砂,细度模数2.6-2.8,砂的含泥量(重量比)不得大于3%,泥块含量不得大于1.0%。泵送时其最大粒径为输出管径的1/4,含泥量不大于1%,泥块含量不大于0.5%。 (10)、本工程建(构)筑物基底应落在②层粉质粘土层及③层砾砂层(fak分别为130及250KPa)地基承载力可满足要求。 (11)、填土应沿四周均匀对称进行,分层夯实,压实系数不小于0.94. 二、监理工作范围 施工过程中质量、进度、投资的目标控制、安全、合同、信息管理及现场协调。 三、监理工作内容: 1、检查开工前的各项施工准备工作。 2、审查承包单位的质量管理体系、技术管理体系和质量保证体系的健全与实施情况。包括: (1)质量管理、技术管理和质量保证的组织机构; (2)质量管理、技术管理制度;

污水处理厂监理月报

编号:CQHT-JL-2017-011 区焦岩场镇等3个乡镇(村)3座污水处理 工程建设项目 监理月报 第一期(2017.10.1~2017.11.1) 监理合同号:CQHT-JL-2017-011 总监理工程师:任振亚 编制人:朝晖 省众信建设工程监理区焦岩场镇等3个乡镇(村)3座污水处理工程 建设项目工程项目监理部(盖章) 2017年10月编制

目录 1. 工程概况 (1) 1.1 工程概况 (1) 2. 工程参建单位 (1) 2.1 工程参建单位 (1) 2.2 施工单位主要负责人 (2) 3. 本月工程实施情况 (3) 3.1 本月工程进度情况 (3) 3.1.1 工程进展情况 (3) 3.1.2 本月实际进度与计划进度比较 (3) 3.2 施工单位人、料、机进场及使用情况 (3) 3.4本月工程质量情况 (6) 3.4.1 工程材料、构配件和设备进场检验情况 (6) 3.4.2工程施工质量情况分析 (6) 4. 本月监理工作情况 (7) 4.1 工程进度控制方面的工作情况 (7) 4.2 工程质量控制方面的工作情况 (7) 4.3 工程计量与工程款支付方面的工作情况 (7) 4.4安全生产管理方面的工作情况 (8) 4.5项目监理人员 (8) 4.6监理工作统 (9)

4.7本月天气情况 (10) 5. 下月监理工作重点 (11)

监理月报 1. 工程概况 1.1 工程概况 2. 工程参建单位 2.1 工程参建单位 2.2 施工单位主要负责人

3.本月工程实施情况 3.1本月工程进度情况 3.1.1工程进展情况 3.1.2上月实际进度与计划进度比较 本月实际完成情况与进度计划相比稍稍滞后,因连续下雨、施工单位暂停施工7天,本月争取采用加班措施把上月之后的工程量补齐。 3.2施工单位人、料、机进场及使用情况

沿河县污水处理厂工程项目建设可行性研究报告

目录 第一章总论 (1) 1.1工程名称:沿河县污水处理厂工程 (1) 1.2执行单位 (1) 1.3编制依据、原则和范围 (1) 1.3.1 编制依据 (1) 1.3.2 编制原则 (1) 1.3.3 编制内容 (2) 1.3.4 设计采用的主要技术规范和标准 (2) 1.4 工程概况 (2) 1.4.1 工程基本情况 (2) 1.4.2 工程建设投资与生产成本分析 (5) 1.4.3 工程建设的意义 (5) 第二章沿河县概况 (7) 2.1 沿河县概况 (7) 2.2 沿河县城性质及用地总体布局 (7) 2.2.1 县城性质 (7) 2.2.2 用地总体布局 (7) 2.3 沿河县自然条件 (7) 2.3.1 气象 (7) 2.3.2 水文 (8) 2.3.3 地质地貌及地震烈度 (8) 2.4 沿河县城区给排水现状和发展规划 (8) 2.4.1 城区给水系统现状 (8) 2.4.2 城区排水系统现状 (9) 2.4.3 城区给水系统规划 (9) 2.4.4 城区排水系统体制及规划 (9) 第三章污水处理厂建设规模及水质论证 (14) 3.1 污水处理方案选择 (14) 3.2 工程规划年限及工程设计原则 (14) 3.3 污水处理厂水量论证 (14) 3.3.1 人口现状及预测 (14) 3.3.2 用水量现状 (15) 3.3.3 用水量预测 (15) 3.3.4 污水量预测 (16) 3.3.5 污水处理厂设计规模论证 (16) 3.4 污水处理厂进水水质论证 (17) 3.5 污水处理厂进水水质控制 (15)

3.6 污水处理厂出水水质要求 (15) 第四章污水处理厂厂址论证 (16) 4.1 厂址选择原则 (16) 4.2 可选厂址分析 (16) 4.3 厂址选定 (18) 第五章污水处理厂工艺论证 (19) 5.1 城市污水处理工艺选择原则 (19) 5.2 典型的城市污水处理工艺 (19) 5.3 沿河县污水水质、水量及经济现状分析 (26) 5.4典型小城镇污水处理厂的建设方针 (26) 5.5 典型小城镇污水处理工艺 (26) 5.6 沿河县污水处理工艺选择 (28) 5.7 污泥处理工艺方案比较 (25) 5.7.1 污泥处理方案选择原则 (25) 5.7.2 污泥处理常规工艺 (25) 5.7.3 污泥处理工艺选择 (25) 5.8 本章小结 (25) 第六章污水处理厂工艺方案设计 (27) 6.1方案一:导流曝气生物滤池 (27) 6.2方案二: CASS工艺 (47) 6.3污水处理方案比较选择 (56) 6.4 本章小结 (57) 第七章污水管网收集系统设计 (58)

钢结构监理实施细则

年产2.4亿块蒸压粉煤灰、灰砂多孔砖空心 砖生产线 钢结构工程施工质量监理实施细则 编制: 审批: 山西协诚建设工程项目管理有限公司 榆社项目监理部

二零一三年九月 钢结构监理实施细则 目录 一、工程概况 二、钢结构分部(子分部)工程监理实施细则编制的依据 三、监理工作流程图及工作内容 (一)、监理工作内容 (二)、监理工作流程图 四、钢结构分部(子分部)工程准备工作监理 (一) 施工单位资质审查 (二)、焊工素质的审查 (三)、图纸会审及技术准备。 (四)、施工组织设计方案审查 (五)、例会 五、钢结构分部(子分部)工程质量监理要素及手段 (一)、施工管理质量监理 (二)、质量要素监理 六、钢结构分部(子分部)工程工艺过程质量监理控制点和控制方法 (一)、原材料及成品进场验收 (二)、钢结构焊接工程 (三)、紧固件连接 (四)、钢结构零部件加工 (五)、钢构件预拼装工程 (六)、钢结构安装工程 (七)、钢结构涂装工程 七、钢结构分部(子分部)工程造价监理控制方法和措施

八、工程质量的检验和见证检测项 一、工程概况 工程名称:年产2.4亿块蒸压粉煤灰、灰砂多孔砖空心砖生产线 建设地点:榆社县郝北镇邓峪村榆洪公路旁 建设单位:榆社县荣鑫工业废渣循环利用有限公司 设计单位:山西中方森特建筑工程设计研究院 施工单位:山西金峰建设工程有限公司 本建筑物建筑面积10126m2,建筑高度18.2m,结构类型为钢结构。 二、钢结构工程监理实施编制依据: 1、建设工程监理规范GB50319-2013; 2、建设工程施工质量验收统一标准GB50300-2013; 3、钢结构工程施工质量验收规范GB50205-2001; 4、已批准的本工程【监理规划】; 5、施工图、设计文件和技术资料; 三、监理工作流程图以及工作内容 (一)监理工作内容 1、钢结构专业监理工程师是在项目总监理领导下的专业监理责任人,也是项目总监理的助手,每周的监理例会时,提出现场施工进度、质量、安全等出现的问题和处理方案,每周为总监理提供必要的资料。 2、钢结构专业工程师对钢结构施工承包人进行工程进度的控制,对工程质量进行监督、检查,对施工安全进行督促,如发现有违章违规现象,首先口头提出,不改者再进行函件警告(监理通知)。对将发生质量事故、人身安全等问题,应有预控措施,并向施工承包人发出整改通知或停工令,但下达前,应征得总监理工程师的同意,直至改正,经检查达到要求才发出继续施工或复工令。 3、钢结构专业监理工程师参加图纸会审,检查钢结构施工图纸与相关专业图纸有关矛盾之处,会同施工单位的会审意见一起填写好会审意见送交总监理工程师、

兴安县污水处理厂监理规划范本

兴安县城北污水处理厂 监理规划 2016年7月至2017年7月 容提要: 工程概况 监理工作围、目标和依据 监理组织机构、岗位职责、人员配备及进退场计划监理工作容、方法和措施 监理工作制度和工作程序 监理设施 安全文明施工管理 监理单位(章): 总监理工程师: 公司技术负责人: 日期:

兴安县城北污水处理厂工程 监理规划 一、工程概况 1、工程名称:兴安县城北污水处理厂 2、工程地址:兴安县城北 3、工程规模及结构类型:污水处理规模为2.5万t/d 4、设计单位:中国市政工程西北设计研究院 5、施工单位:建工集团联合建设 6、建设单位:兴安县市政工程管理处 二、监理工作依据、围、时限和目标、工作容 (一)监理工作的依据 1、国家和地方有关法律法规。 2、国家现行的施工验收规和国家强制性条文等。 3、现行的预算定额、单位估价表、取费标准及有关工程造价的管理方法。 4、经审查的施工图纸、资料及说明。 5、工程施工承包合同及有关文件、附件。 6、监理合同及有关文件。 7、业主提供的其它文件和资料。 (二)监理围、时限和目标 监理围:兴安县城北污水处理厂工程围各建筑物、厂管线、

电气等建筑安装工程实行全过程监理等所有工程容的施工阶段监理。 监理服务时限:监理服务期与施工合同工期结束日期相同。 监理工作目标: 1、质量控制目标:达到国家标准要求及合同约定的质量标准 2、进度控制目标:满足合同工期的要求 3、投资控制目标:控制在预算投资限额 4、安全控制目标:督促施工单位按国家有关安全规、规程施工,杜绝出现重大伤亡事故,力求不发生一般工伤事故。 (三)监理工作的容 依照国家有关法规,代表建设单位对工程建设施工阶段进行全过程、全方位监理,即运用合同管理,信息管理和全面组织协调等手段和措施来控制工程项目的质量、投资、工期和安全。具体工作如下:1、协助发包方审批施工组织设计;审核修改施工单位编制的施工 进度计划;审查和检查施工技术措施、质量保证体系及基础围护等安全防护措施。 2、熟悉设计图纸,组织施工图会审,做好记录,及时编写会审纪 要。 3、协助发包方审核甲供和乙供材料样品的品牌、质量和价格,检 验各种材料、构件和设备的规格、质量和数量。 4、认真审核设计与施工变更联系单,把好投资关,并做好监理方 的签证。

污水处理厂监理大纲

污水处理厂监理大纲 Last revision date: 13 December 2020.

监 理 大 纲 编制单位:唐山市金诺工程管理有限公司编制日期:2015年7月8日

一、工程概况 1、监理工程概况 工程名称:第三乡林场生活污水处理站工程(监理) 建设地点:第三乡林场 资金来源:自筹 投资金额:约29万元 工程规模:建日处理规模20吨污水处理站一座及20cm排水管道配套设备(含电缆)。 监理周期:自监理合同生效之日起至工程保修期止。 2、监理范围 本项目全部工程内容的施工准备阶段、施工阶段、保修阶段监理。 二、监理工作内容和范围及目标 1、施工阶段和保修阶段监理范围 施工准备阶段、施工阶段、竣工及保修期阶段的工程质量(含内业资料)、进度、投资(仅限合格工程数量签证)、合同、安全、文明施工、竣工档案等方面的全过程、全方位监理。 2、监理工作内容 (一)质量控制 1、按照国家颁布的《公路工程施工监理规范》、及有关行业标准进行相关监理工作; 2、熟悉施工图,参加设计交底会议,提出相关建议或意见; 3、审查和批准施工组织设计,核实并签发施工必须遵循的设计要求、采用的技术标准、技术规程规范等质量文件; 4、检查施工许可等手续的办理情况,向委托人提交检查报告; 5、审查工程开工条件,检查施工前的各项准备工作;

6、检查督促承包人建立健全适合于本工程的质量管理体系,并能切实发挥作用,督促承包人进行全面质量管理工程;对分包单位资质和人员到岗情况实施检查,对于施工现场中的各类违法违规行为要及时发现、及时制止。 7、复核和审查承包人、分包人以及材料、设备、构配件等供应单位的资格及发包手续、备案情况等; 8、审批工程项目单位工程、分部分项工程和检验批的划分,并依据监理规划分析、调整和确定质量控制重点、质量控制工作流程和监理措施,制定质量控制的各项实施细则、规定及其它管理制度; 9、协助委托人移交与项目施工有关的测量控制网点;审查承包人提交的测量实施报告,并依据监理规范要求检查和复合有关测量结果; 10、加强施工现场巡查,现场有施工作业时,必须有符合规定的监理人员到现场实施监理; 11、对质量安全隐患,及时发出整改指令;严重时要求承包人停工整顿,同时书面报告招标人; 12、审查承包人自建的试验室或委托试验的试验室;审查批准承包人按合同规定进行的材料、工艺试验及确定各项施工参数的试验; 13、审查进场工程材料的质量证明文件及施工承包人按有关规定进行的试验检测结果。必要时,可按合同约定进行一定数量的抽样检测试验;按照设计文件和施工验收规范,对使用预拌砂浆进行日常监理。对不按照规定使用预拌砂浆的,监理工程师不得签署同意文件; 14、施工质量进行全过程的监督管理,在加强现场管理工作的前提下对重要部位和关键工序应采取旁站监理;对施工质量情况及时作好记录和统计工作,对发现质量问题的施工现场及时进行拍照或录像; 15、组织或参与质量事故的调查,审查事故处理方案,并监督质量事故的处理; 16、组织并主持定期或不定期的质量检查会和分析会,分析、通报施工质量情况,协调有关单位间的施工活动以消除影响质量的各种外部干扰因素; 17、对工程项目的检验批、分部分项工程、单位工程等及时进行施工质量验收和质量评定工作; 18、审查竣工资料,组织竣工预验收; 19、参加由委托人组织的竣工验收,提交质量评估报告。

秀山县污水处理厂(二期)工程融资投资立项项目可行性研究报告(非常详细)

秀山县污水处理厂(二期)工程立项投 资融资项目 可行性研究报告 (典型案例〃仅供参考) 广州中撰企业投资咨询有限公司

地址:中国〃广州

目录 第一章秀山县污水处理厂(二期)工程项目概论 (1) 一、秀山县污水处理厂(二期)工程项目名称及承办单位 (1) 二、秀山县污水处理厂(二期)工程项目可行性研究报告委托编制单位 (1) 三、可行性研究的目的 (1) 四、可行性研究报告编制依据原则和范围 (2) (一)项目可行性报告编制依据 (2) (二)可行性研究报告编制原则 (2) (三)可行性研究报告编制范围 (4) 五、研究的主要过程 (5) 六、秀山县污水处理厂(二期)工程产品方案及建设规模 (6) 七、秀山县污水处理厂(二期)工程项目总投资估算 (6) 八、工艺技术装备方案的选择 (6) 九、项目实施进度建议 (6) 十、研究结论 (7) 十一、秀山县污水处理厂(二期)工程项目主要经济技术指标 (9) 项目主要经济技术指标一览表 (9) 第二章秀山县污水处理厂(二期)工程产品说明 (15) 第三章秀山县污水处理厂(二期)工程项目市场分析预测 (15) 第四章项目选址科学性分析 (15) 一、厂址的选择原则 (15) 二、厂址选择方案 (16) 四、选址用地权属性质类别及占地面积 (17) 五、项目用地利用指标 (17) 项目占地及建筑工程投资一览表 (17)

六、项目选址综合评价 (18) 第五章项目建设内容与建设规模 (19) 一、建设内容 (19) (一)土建工程 (20) (二)设备购臵 (20) 二、建设规模 (20) 第六章原辅材料供应及基本生产条件 (21) 一、原辅材料供应条件 (21) (一)主要原辅材料供应 (21) (二)原辅材料来源 (21) 原辅材料及能源供应情况一览表 (21) 二、基本生产条件 (23) 第七章工程技术方案 (24) 一、工艺技术方案的选用原则 (24) 二、工艺技术方案 (25) (一)工艺技术来源及特点 (25) (二)技术保障措施 (25) (三)产品生产工艺流程 (25) 秀山县污水处理厂(二期)工程生产工艺流程示意简图 (26) 三、设备的选择 (26) (一)设备配臵原则 (26) (二)设备配臵方案 (27) 主要设备投资明细表 (28) 第八章环境保护 (28) 一、环境保护设计依据 (29) 二、污染物的来源 (30) (一)秀山县污水处理厂(二期)工程项目建设期污染源 (30)

相关主题
文本预览
相关文档 最新文档
