球场内清表及土石方工程施工方案

球场内清表及土石方工程施工方案
球场内清表及土石方工程施工方案

球场内清表及土石方工程施工方案;二、清表工程;一、清表工程的施工内容;球场清表工程是将球场清表图中清表范围内的或设计师;二、球场清表所需图纸;球场清表常需原始地形图、球道桩线图、清表范围图、;三、清表常用的施工机械;球场清表常需使用推土机、挖掘机、装载机、自卸卡车;四、清表施工流程;五、球场清表工程的技术措施与质量要求;测量放线和标识;首先根据球场桩线图,将

球场内清表及土石方工程施工方案

二、清表工程

一、清表工程的施工内容

球场清表工程是将球场清表图中清表范围内的或设计师现场指定的杂草、灌木、树木、树根、垃圾、栅栏、等有碍球场施工的物体清除,为球场的下一步施工打开工作面;同时保留那些对球场有景观价值的树木和其它自然物、或保留能组成打球战略的树木等。球场清表工程的施工内容还包括所有清表垃圾的运输和处表,但一般不包括场内电力线、通讯线、坟墓等的迁移。清表范围包括:球场球道区清表、发球区清表、果岭区清表、高草区清表、以及选择性清表区的清表等。

二、球场清表所需图纸

球场清表常需原始地形图、球道桩线图、清表范围图、球场造型图等图纸。

三、清表常用的施工机械

球场清表常需使用推土机、挖掘机、装载机、自卸卡车等施工机械。

四、清表施工流程

五、球场清表工程的技术措施与质量要求

测量放线和标识

首先根据球场桩线图,将各洞的发球台中心点、转点、果岭中心点及球道中心线按球场测量规范要求放线定桩,以便进行球道中心线通视清表和设计师现场踏察。球道中心线清表及加宽清表则需根据清表范围图、或球场造型图进行测量放线,完成清表范围的标识,并在设计师或设计代表的指导下,对清表区内需移植或保留的树木做出明显标记(如用彩色布条标明),以免误伐误清。球道线清表及选择性清表时更需将设计师现场指定的清表范围及清表对象标识清楚、精准。

设计师检查——在开始第一阶段清表前,设计师应对每条球道的中心线进行检查,并作必要的调整以遵循由设计师认为适宜的地形、合表的设计原则。

第一阶段清表——中心线清表:沿着每一个球洞的中心线,从锦标赛发球台到果岭进行清表。从锦标赛发球台桩点开始沿球道中心线至果岭桩点后方10m结束,清场宽度应为5米,以球道中心线为中心,两边各2.5米。此范围内进行彻底挖掘及清表,并严格禁止清表物的焚烧及埋填。对在此范围内有观赏价值的树木进行移植(除设计师指定保留的树木外)。第一阶段清表结束后,高尔夫球场设计师应检验每个球洞已清表的中心线以及作必要的调整。

第二阶段清表——球道线清表:将清表区域延伸至计划的球道线或设计师现场划定的清表边线处,在这一阶段中,此区域内的所有特定植物和地表岩石需保留,高尔夫球场设计师或设计师代表应在现场标出需保留的树木、岩石及为增加设计的战略性、挑战性等而保留的不需清表的区域。现场施工时必须注意保护所有的样本树木以及高尔夫球场设计师指定应保留的树木、岩石等特定地貌。

第三阶段的清表——选择性清表:

此阶段需高尔夫球场设计师或设计师代表在现场画出需清表的区域,如球道边线外、长草区以内以及其他需要清表的区域,施工方根据高尔夫球场设计师或设计师代表调整后区域进行清表,清除无需保留的树木、杂灌等,达到设计师所要求的效果。球车道的清表根据设计师现场划定的球车路走向单独清表。另在清表时,将在设计师的现场指导下确定选择性清表范围和选择性清表对象,完成选择性清表区的清表。

第四阶段的清表:补充清表

在球场土方施工阶段,或球场粗造型时,或在球场细造型时,设计师有时根据球场的战略性、景观性,调整视野,而对局部保留区域进行小范围的补充清表,包括对之前一直暂时保留的树木或景观进行最后的清除。注:

①在所有阶段的清场中,胸径为30cm或更大的树木应先不作清表并予以保护,保护,

直至施工方得到设计师指示后,再进行植被的清除。

②在场地内需保留的自然植被区的标记应由设计师同业主在清场期间负责完成。施工

方在球场建造期间应维护此类标记。

③在进行球道扩初建造前,由设计师指明的球场范围内需保留的树木将进行修剪,修

剪将设计师同业主的园艺师的监控下进行。

六、原有植被、景观等的保护

1.现有植物和树木的保护

高尔夫球场设计师指定要保护的植物和树木,施工方应要用围栏进行保护,避免受到破坏。围栏应根据树木的冠幅及施工机械进行设置保护性围栏或警示带。在此区域内不允许有造型、挖掘、修剪或材料的存储。围栏应在施工开始前装设,并在整个工程建设期间保留。除得到设计师和业主的明确授权外,不得对任何需保留的现有树木进行砍伐或截枝。

如果在抬高地形或挖掘时,树根暴露,则应在设计师及业主的园艺师的监管下,采取以下处理措施:

①避免对树根造成过多的切断或砍断,顺着树根伸展的方向将根部土壤清除。②用锯子切尽所有暴露的树根。

③在暴露的切断处放置防水布,减少土壤水分蒸发,直至该区域完成土壤回填。

2、指定湿地区的保护

在设计师的指导下及按设计图纸的要求,球场总监应提供场内的指定湿地区的边界桩点。施工方应按照业主提供的“侵蚀控制规划图”,在邻近湿地区域设置防淤栅栏,以防止沉降及机械设备对湿地区造成影响。所有湿地区域内清理工作都只应由手工实施完成。任何时候都不得有重型机械进入该桩点区域内。所有树木都应被切至比现有地表高度高 1 英寸的范围内,树桩保留原地。

3、指定特定自然区的保护

球场边界内有些特定的区域将保留其自然性。所有施工方有必要了解、明白并同意:任何施工方对任何此类区域进行破坏,都应自行承担费用还其原貌。业主绝对要求此类区域不受任何的细微破坏,所有施工方必须对其各自施工组织强调业主之要求,竭力保护此类区域的自然原貌。

七、清表质量要求

场地清表应将球场清表图中清表范围内的或设计师现场指定的杂草、灌

木、树木、树根、垃圾、栅栏、混凝土、地上及地下建筑物或构筑物等有碍球场施工的物体全部、彻底清表干净,尤其是原地高程与设计高程相近的区域、挖方区域、以及填土厚度不超过2m的填方区域更需清表干净,以免为球场品质留下隐患。树木必须连根清除,清表树墩时除用人工挖掘外,直径在5Ocm以上的大树墩可用推土机、挖土机铲除。

如遇到现场的大树古树,要特别提请业主或设计单位对设计进行修改或就近移植大树,尽可能地保留大树。

八、清表垃圾的处表

球场清表垃圾可采取掩埋、焚烧或其它合适的方法处表。建筑垃圾可回填于旧湖、深沟区,或铺设临时道路,或填埋于深填土区的最下层。草皮清表垃圾可挖坑掩埋于球场高草区,或临时堆积于场外,作日后植树种花的基土肥。球场清表的树枝残根垃圾可焚烧处表,或掩埋于球场之外,或挖坑填埋在无排水管、喷灌管线、排污管等穿行的高草区内,避免被掩埋的树枝日后腐烂、下沉导致管线断裂,影响球场品质。所有此类掩埋区域都应在掩埋物上覆盖至少80cm干净的填充土料。

二、土石方工程

一、工作内容

土石方工程的施工包括:进场前的有关资料收集、核查、地形勘测、核算土石方工程量、制定土石方调配方案、土方施工机械的配置与进场、场内临时排水(水域处理)、

修建临时施工便道、土方测量放线、土方开挖、土方运输、土方填筑、土方摊平、土方压实及报验等。

土石方工程是打开高尔夫球场建造局面的一项关键工程,尤其是在本球场土石方工程浩大,有利施工期有限,土石方工程一旦进入雨季则施工难度大增。土石方工程往往成为整个工程进展的瓶颈,必须从开始进场,就得全力赶抢工期。

二、人员机械配置

根据全场的实际情况及工期安排我方计划配置人员机械为:

建议人员配置:现场技术总负责:1名、跟踪测量工程师:2~4名、主造型师:3~6名

根据实际土方量及工期配置机械:挖土机:4-6台、自卸卡车:15~20台、推土机:3~5台

三、土石方工程施工所需的图纸

球场土石方工程施工常需:球场原始地形图、球场土方挖填平衡图、球场造型图等图纸。

四、球场土石方工程开工之前,需做以下准备工作:

1.收集施工现场有关的各类资料,例如:收集招标文件、设计师的建造规范、合同等,了解合同施工范围、合同工期、球场总进度计划中的土方工期、土石方工程量及施工质量要求等。

2.收集当地的气象水文、地质资料、岩土勘察报告,原有地下管线或构筑物竣工图等,分析当地天气、地质或地下管线对土石方工程的影响。

3.收集原始地形图、球场造型图、土方挖填平衡图等,审阅图纸,了解工程概况,初步核算球场土方挖、填方量。

4.收集场内国家统一的平面控制点和水准点,为原始地形图检测或复测、球场施工测量和竣工验收测量提供测量依据。

5.现场踏察,全面了解现场植被、水域、地形、地貌、地质构造等情况,调查分析土质类型和土石方工程性质。应事先检查山坡坡面情况,如有危岩、孤石、崩塌体等不稳定迹象时,开工前应作妥善处理。

6.勘察了解施工现场及周围环境,分析场地的可开工程度,确定施工现场交通、临时道路、生活区、机械停放区及临时水电管线的布置方案。

现场踏勘,对照原始地形图,核实地形现状;或用测量仪器对原始地形图进行检测,如发现原始地形图与现场实际地形出入较大,则有必要全面复测地形图。

7.充分分析、了解施工的有利条件及施工中可能遇到的困难和障碍等,尽可能全面、真实地掌握现场资料,为编制科学合理的土方调配方案、施工进度计划和施工组织设计奠定基础。

五、编制土方调配方案

在施工前必须做好土方调配方案,解决球场各填方区所需要的填土方量?从什么地点取土?各挖方区能挖出的土方量?运到哪里等土方调配问题。

土方调配遵循运距最小化原则,即就近挖方,就近堆填;土方施工前,我方会核对原始地形图、土方挖填平衡图;编制土石方工程的施工组织设计;掌握了详尽准确的现状情况后,根据业主要求、球场建;为加快球场工程进度,降低工程成本,应根据球场

地质;根据土石方工程进度计划的工期及土石方工程量,计算;根据场地施工条件、全场土方平衡、土方施工机械数量;都要进行周密的安排,力求使开工

土方调配遵循运距最小化原则,即就近挖方,就近堆填,使土方的转运距离最短。因此,在进行土方调配时,一个地点挖起的土,应优先调动到与其距离最近的填方区;近处填满后,余下的土方才向稍运的填方区转运。在基本清表技术后,采集原地形数据,结合球场造型图,准确核算球场各区域具体的土方挖、填方量,以便做出科学、合理的土方调配方案。为了清晰地表达土方的调配情况,可在球场造型图上绘制一张土方调配图,从图中可以看出在挖方区、填方区之间,土方的调配方向、调配数量和转运距离等,以指导现场土方的挖、填、运、压工作。

土方施工前,我方会核对原始地形图、土方挖填平衡图的准确性,准确计算球场土方填、挖方量,一旦发现有较大出入,则应及时向建设单位、设计师汇报,并根据建设单位、设计师提出的解决方案重新制定详尽的土方调配方案。

编制土石方工程的施工组织设计

掌握了详尽准确的现状情况后,根据业主要求、球场建造的总工期要求及当地气候特点,编制球场土石方工程的施工进度计划。

为加快球场工程进度,降低工程成本,应根据球场地质、地形、水文、天气等特点,采用先进的施工工艺,科学的管理手段,合理配置机械,实现土石方工程施工综合机械化,制定出符合工程要求及特点的各项施工方案和措施。

根据土石方工程进度计划的工期及土石方工程量,计算每天应完成的土石方工程量,再根据每天应完成的土石方工程量和机械作业性能,确定土石方工程每天施工现场应有的挖掘机数量和相应配置的各机械数量。

根据场地施工条件、全场土方平衡、土方施工机械数量和球场造型进度要求等,我方会先在不同区域、开展几个工作面同时施工。由于土石方工程中是影响球场建造工程全局的最重要的基础工程,因此我方会按照球场建造总工程的施工组织设计要求做好球场清表及土石方工程的进度计划、施工方案、设备安排、场地布置、人员架构等。土石方工程的施工组织设计应对土方施工的分期工程量、施工条件、施工人员、施工机具、开工时间安排、施工进度、施工总平面布置、排水方案、临时施工道路、临时设施搭建等等,

都要进行周密的安排,力求使开工后能够有条不紊地进行。

六、土石方工程施工的技术措施与质量要求

清表工程完成并经检验符合要求后方可进行土石方工程的施工。

临时施工道路

在土方施工开始前需修建临时施工道路,临时道路的修建应考虑以下因素:

充分考虑和利用场内原有的交通路线,或利用原有便道加宽、加固修整而成;对施工时需长期使用的现有道路,应充分调查了解现有路况,施工前与主管部门取得联系,同时在施工过程中做好维护,避免损毁现有道路,尽量避免或减少对周围环境及市政交通的干扰和影响;

方便施工区段土方调运,兼顾其他工程对道路的使用需求;

结合球场日后的球车路、管理道路;如及时推出球车道路基,尽量利用球车道为施工时的临时道路。

施工便道尽量不要占用非施工区域,保护球场原生态植被。

在保证场内交通运输畅通的前提下,尽量缩短运距。

临时道路一般要求宽约4-6m,常用推土机或其他机械平整修建,用机械压实并做好表面排水,便道在跨过渠沟时埋设钢筋砼管,确保排水顺畅。并在施工过程中对已损路面要及时修复。

七、表层种植土收集(备选)

表种植土土收集是将清表后的地面表层有价值的种植土壤收集、堆积到球场暂不施工的区域存放,用于以后的草坪坪床建造时进行球道、高草区等草坪坪床铺设。

1、表土堆积原则

1)、表层土壤质地较好,适于草坪种植要求,如沙壤土。

2)、球场表层以下的挖方土壤质地较差,不适于草坪种植。

3)、外调土壤质地比场址土壤质地差。

4)、球场建造不计划外调土壤或不计划投入大量资金进行土壤改良。

5)、如表层土壤的原生植被茂密,杂草根系过多;或盐碱地、重粘土等表土

土质较差时则不宜收集。

2、施工方案

1)、清场

表土收集必须在球场清场工程完成后进行。将清场过程中没有清理干净的地面杂物如植物秸秆、植物根系等清理掉并运到指定地点。

根据设计及施工要求部分岩石区域,先进行岩石爆破及开挖达到设计及规范要求的回填土厚度,再进行土壤回填及碾压以达到设计及规范要求。

2)、准备好临时堆放区域。

表土临时堆放区要设置在球场内施工区能够交错开的临时存放区,最好能放置在球场边界附近。该位置不能离表土铲运点太远,以免增加运输费用。

3)、表土收集施工

选择在表层土壤较干燥时,使用推土机、铲运机、挖掘机将清表后地面有价值的表土运输到指定存放点,待进行球道、发球台、高草区草坪坪床处理时再运回铺设。表土堆放好后常用垒沙袋将其包围起来,高约30cm,防止雨水冲刷。

4)、表土回铺

如地下有大片石块,表土铺设厚度在1.2m以上,以方便喷灌、排水管沟的开挖;否则一般铺设表土厚度为35㎝以上。

土石方的挖掘

在球场土方开挖施工中推土机、反铲式挖掘机等应用广泛,其施工效率高,

但应注意以下几点:

在动工之前应向机手及有关人员介绍拟施工地段的地形情况及设计地形的特点和轮廓,熟悉测量放线的各种旗语,并结合设计图纸,使之对现场挖、填要求一目了然,并能按照设计意图的要求准确开挖、塑造地形。

要求机手等现场施工人员应注意保护好各测量标桩,尽量避让桩位,并按标桩要求进行施工。

在施工期间,施工人员应随时在现场指挥、监控,及时用测量仪器检查标桩和挖填情况,掌控全局,以免错挖错填。

人工湖土方一般采用挖掘机开挖装车,自卸车运输到位,推土机平整压实。人工湖边坡施工前由测量工程师按设计图放好标桩,由经验丰富的机手

在测量人员的监测下一般按1:3的坡度进行挖土修坡,要避免垂直下挖或超挖。湖底区域开挖时要及时检测湖底标高,以防出现超挖、或少挖现象。湖边坡挖好后采用造型机进行平顺、修型、压实;湖底经检测符合设计要求后,用推土机进行平顺。

球道上如挖土深度较薄、挖土量不大时,可用推土机就近消耗;如土方开挖量较大、就近消耗不了时,可先用推土机将余土推积成堆,装载机装车,或直接用挖掘机挖土装车,由自缷汽车转运到较远的填土区。开挖时一定要沿等高线放坡开挖,要避免垂直下挖。挖方区边缘和挖方区内部坡度变化自然,并与周围地形自然衔接。

对于原有水塘底淤泥应降水后开挖或铺垫干土开挖,由于淤泥中有很多杂草种子,晾晒后也不一定能全都杀死杂草种子;淤泥不能填于果岭、发球台、沙坑及球道区。

挖方区挖出的土石方要及时装车运走,不能堆积在挖方区边缘,防止堆土过高造成塌方。

当土方不足时,应在设计师的指导下、并经业主同意后从设计师指定的区域取土。

土石方的运输

推土机适合近距离(50m-100m以内)运输,可将挖、填和碾压工序一同完成;铲运机适于运距500m内且路况较差或爬坡运输;自卸汽车适合较长距离或方量较大的运输,球场土方的运输多由自卸汽车完成。

汽车运输土方是艰巨的,特别是当土质湿软、或地形陡峭时。一定要根据现场实际情况规划好运输路线,确保行车安全、顺畅。

运土堆山包时,土方的运输路线和下卸,应以设计的山头为中心结合来土方向进行合理安排。一般以环形线为宜,车辆满载上山,土卸在路两侧,空车沿路线继续前行下山,车不走回头路,不交叉穿行。随着卸土,山势逐渐升高,运土路线也随之升高,这样既组织了车流,又使土山分层上升,部分土方边卸边压实,这不仅有利于山体的稳定,山体表面也较自然。如果土源有几个来向,运土路线可根据设计地形特点安排几个小环路,小环路以车辆不相互干扰为原则。

为避免施工机械乱窜,需安排专人指挥、调度;明确进出路线及卸土地点;及时修整临时道路,避免施工车辆混乱、窝工。

土方运输应按土方调配图进行,土方填挖要先满足就近区域的填土需要,并尽量做到就近土方挖填平衡,原则上尽量不从球场远处调进或调出土方(特定环境和要求除外)。

土石方的回填

指挥人员应按造型图纸和现场标桩要求,现场指挥车辆卸土, 及时安排推土机分层推铺、初平,以严格控制填土范围及每层的填土厚度等;并要求推机手按设计地势,推出相应坡度,以利排水。

土方应从低处开始填料,由下而上逐层铺填,分层压实,每30~50cm厚压实一次。使用压路机或推土机来回滚压后才能进行下一层的填土工作。但如土方中含大量难以压实的大石块时,如从坡顶顺坡平倒出去,这样大石往往滚到坡底,细的土方则留在坡的上端,这既有利于底层的渗排水和稳定,又有利于上层的铺平碾压和造型。

填方基底为耕植土或松土时,应先将基底碾压密实。

在水田、沟渠或池塘上堆填土方前,应根据实际情况采用排水疏干、挖除淤泥或抛填块石、砂砾、矿渣等方法处理,再进行填土。

在旧斜坡上填土,当坡度大于1/10时,为防止新填土方滑落,应先把旧斜坡

修成台阶状,然后再分层填土,以增加新填土方的稳定性。

当采用不同的土料填筑时,应尽量将透水性大的土料(如建筑废料或爆破后的石块)置于下层,让好土填于表层。边坡不得用透水性小的土封闭,以利土壤中的水分渗出和土基稳定。

土方调运工程应严格按造型图进行,但考虑到土方下沉,确保球场排水坡度,另造型后土方调运更困难,土方调运的原则是宁多勿少,填土时应预留一定的下沉高度;预留沉降量应根据填方厚度、填料类型、压实系数等因素确定。土方到位的一般验收标准为主要特征点(如果岭、发球台、沙坑、集水井、山包、湖边及等高线)平面误差不得超过1M,标高误差+30CM、-10CM之内;如土方不易压实,则要求球道填土高程超出设计高程30cm、山包区高出50cm。

果岭、发球台、沙坑等重要区域严禁填埋淤泥、含过多;高草区的填土要求则相对较松,如球场清表垃圾、石块;土石方的平整压实;平土推土机手应读懂现场测量桩旗上的各种标识,了解;回填土应分层摊铺、平整、压实,做到随挖、随运、随;所有填

土区应充分压实,以免日后不会出现下陷或淤积;压路机碾压土方时应自边缘开始逐渐向中间收拢,否则;推土机平整碾压时,推土机应从低到高,从边到

果岭、发球台、沙坑等重要区域严禁填埋淤泥、含过多有机物质、大石块、建筑垃圾等,以避免养护时浇水导致沉降、变形;果岭、发球台、沙坑表层1.5m的填充材料必须合适,以便球场造型、排水喷灌管沟的开挖等。球道区及半高草区表层1.0m不能用石块、垃圾、腐植土、泥炭土或其它不良材料回填。

高草区的填土要求则相对较松,如球场清表垃圾、石块、建筑垃圾、淤泥等可在设计师的指导下填埋于高草区,但应避免球场排水管道、喷灌管线的埋设区域,以免其沉降对其产生不利影响;另为有利于高草区植树种草,高草区的表层可覆盖不少于0.5米厚的好土。

土石方的平整压实

平土推土机手应读懂现场测量桩旗上的各种标识,了解实地需土情况,对造型图纸要求的设计地形心中有数,以便在土方回填平整时,按照设计意图去塑造地形;尤其当填土接近设计标高时,测量员要加强检测,控制好最上一层填土的厚度,使土方完成后的球场曲面与造型设计曲面相近。另球场最后一层填土只需推土机平整压实,不必使用压路机碾压,因为表层压实过紧将增加造型难度。

回填土应分层摊铺、平整、压实,做到随挖、随运、随填、随平和随压,当天土方施工结束前要用推土机将填方区土方平铺、推顺,再用压路机压实。特别是雨季施工,每日收工前应将已填土方全部平整压实,以免大量雨水蓄积于土堆之间,导致雨后多日都无法开工。

所有填土区应充分压实,以免日后不会出现下陷或淤积,果岭、发球台、沙坑等重点区域更要充分压实,密实度达到80%以上。

压路机碾压土方时应自边缘开始逐渐向中间收拢,否则边缘土方外挤易引起坍塌。碾压时速一般控制在1.5公里/小时以下,每次运行碾轮重叠15CM左右。为提高土基压实效果,土的含水量应控制在最佳含水量的±2%的范围内;过干时用洒水车洒水,过湿时应适当晾晒。

推土机平整碾压时,推土机应从低到高,从边到中,适当重叠碾压。为防止漏压,碾压时横向轮迹重叠宽度为20cm~30cm。

用铲车及运土工具进行压实时,铲车及运土工具的移动须均匀分布于填

筑层,逐层卸土碾压。

压路机碾压遍数需根据不同压实度要求、分层厚度、压路机的机械情况来确定,可在施工初期通过碾压试验段来确定,并作为以后碾压施工的依据。一般当土方的天然含水量接近最佳含水量时,松铺整平后碾压2遍,即可满足球场土方压实要求。碾压时施工人员随时观察土方的碾压情况,若在碾压过程中出现受压下陷、去压回弹等不正常现象,待经处理后再重新碾压。球场不同区域碾压密实度要求

七、土石方工程雨期施工

土石方施工要想达到好的填筑效果,施工季节非常重要。一般来说春秋季是最适宜土石方施工的季节,因春秋季土石方含水量适中,最易捣实,有利于提高密实度和容重。冬季结冻,挖土困难,且土壤结冻后不易捣实。冬季施工的土壤开春解冻后极易变形、沉降。夏季多雨,土石方工程应尽可能地避免雨季施工。但因球场建造总工期要求或其

它因素的影响,球场土石方工程有时必须在雨季施工,我们可采取以下措施,减少损失,加快施工进度。

雨期施工前,应对施工场地原有排水系统进行检查、疏浚或加固,必要时应增加排水设施,保证水流畅通。在施工场地周围应防止地面水流入场内。在依山、沿河地区施工,应采取必要的防洪措施。

雨期施工的工作面不宜过多,应尽量集中、逐片分期完成;并应重视天气预报,随时掌握气象变化,提前做好应对措施;如晴好天气加班加点赶抢工期,雨前做好防水防冲工作,雨后做好排水修路等。

雨季施工时,应加强临时道路的修建,保证现场运输道路畅通。道路路面应根据需要加铺炉渣、砂砾或其它防滑材料,必要时应加高加固路基;道路两侧应修好排水沟、在低洼积水处应设置涵管,以利泄水。

在雨季,应及时将填土摊开、推成缓坡,并压实,确保雨水能从地表流走,雨后天晴能尽早开工。如填土松散成堆,雨后土堆间则积水成灾,天晴多日都无法开工。开挖区域应从低洼易积水区开始,以方便雨水排出场外,为雨后尽早复工创造条件。

放坡开挖时应注意边坡稳定,必要时可适当放缓边坡坡度。

八、土石方工程冬季施工

土石方工程不宜在冬季冻结时施工,如必须在冬季施工,其施工方法应经技术经济比较后确定。施工前应周密计划,作好准备,做到连续施工。

采用防止冻结法开挖土石方时,可在冻结前用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气候条件确定,一般不小于0.3米。

当冻土层厚度较小时,可采用推土机或挖土机直接开挖;如冻土层较厚,可采用松土器、破冻土犁、重锤冲击或爆破法松碎。

融化冻土应根据工程量大小、冻结深度和现场条件选用锯末(或谷壳)焖火烘烤法、蒸汽(或热水)循环针法和电热法等。融化时应按开挖顺序分段进行,每段大小应适应当天挖土的工程量。

冬季填方每层铺土厚度应比常温施工时减少20~25%,预留沉陷量应比常温施工时适当增加。含有冻土块的土料用作填料时,冻土块粒径不得大于15㎝,铺填时、冻土块应均匀分布、逐层压实。

填土前应清除基底上的冰雪和保温材料。

冬季施工时,运输机械和行驶道路均应采取防滑措施,以保证安全。可能受冻的机械设备、炸药、油料等设施,应采取保温或防冻措施。

九、石方爆破方案

1、页岩、风化岩,采用推土机进行作业,然后用挖机及自卸汽车配合,把

石方运至回填区域。

2、施工准备

根据《土石方与爆破工程施工及验收规范》及《爆破安全规程》,结合本工程的具体特点,对项目部人员进行安全教育,并对爆破作业进行组织设计,以保障其安全性和可靠性。

在组织爆破工程施工前,根据业主提供的设计图和控制网,作业定位放样,并报公安机关,取得爆破作业许可证后方可作业。

爆破工程施工要指定专门爆破工程师负责,爆破工作人员必须受过爆破技术训练,熟悉温存器材性能和安全规则,并持证上岗。

3、石方施工方案选择

根据现场分区作业、施工安全、技术质量要求以及施工现场车多人多的实际情况,经过分析比较,我们采用潜孔钻深孔定向微差控制爆破,大马力

犁松与手风钻浅眼爆破综合性的石方松动施工方法。对于小部分夹层较薄的软质岩石层,采用大马力(500HP)单钩强液流压犁松法施工。为提高产量、确保足够的石方供应,大部分的软质石和硬质石全部采用定向秒微差控制爆破法施工,钻孔以牙轮钻机、风动潜孔钻机为主,中部山体岩石结合采用点式条形药包爆破,快速松动大量的岩体。为挖运创造有利条件,提高设备的作业效率,加快工期。

土石方平场施工方案

土石方平场施工方案 Prepared on 24 November 2020

贵州华宏能源 独山县上司镇打吉加注站 土石方平场施工方案 编制: 审批: 中阁西北对外建设工程集团有限公司醇基燃料工程项目部 二〇一四年四月

土石方平场施工方案 一、主要分项工程施工工艺 (一)施工测量方案 1、施工测量准备 (1)编制施工测量专项方案,根据施工组织设计的要求,熟悉、校核设计图纸,编制测量方案,经总工审批后,作为本工程测量施工的指导文件;施工测量方案应具有规范性、针对性、可操作性,一经批准,应认真检查落实情况,确保施工过程自始至终受控。 (2)校核定位依据桩,对定位桩的坐标数据与设计条件进行校算;实地校测桩位精度应符合有关规范要求;对两个(或以上)水准点进行符合校测,进度符合要求后,取中值使用;定位桩经校测后采取保护措施,以保证施工期间正常使用。 (3)测量仪器、计算器具在使用前应按照《计量法》及测量仪器《检定规程》进行校验。 2、施工测量 (1)复测,在山体开挖前,应对照所给资料进行导线、中线、水准点的复测,根据现场实际情况增设必要的导线、水准点。 (2)验线,测量人员应根据设计单位交底的控制点先进行联测复测无误后,经监理工程师核准后,才可以进行施工测量放线。 (3)使用高精度的全站仪和高精度水准仪,直接进行高精度的放样和检测,从而大幅度地提高测量的精度。

(4)依据测量、计算结果根据实测的数据计算重新计算核对土石方量。 (5)每个工作面要进行多个工作循环,每个循环在清挖后测量一次。 (二) 土石方运输方案 (1)每个作业区进行土方运输,采用挖掘机挖装,自卸车运输,推土机推平,形成装、运、平整大型机械化施工流水作业方案。土石方按业主和监理指定位置弃运,并采取措施防止水土流失保护环境。 (2)对于较大体积的石块,采用风枪钻孔爆解小,然后弃运。 (3)机械设备的配置(主要施工机械设备表) (4)本工程石方量大,工期紧,为加快施工进度,保证工程质量,提高工作效率,本工程所用的挖掘机,推土机,装运机,运土汽车等施工机械,尽可能选用大功率土方机械,最大限度的实现其最佳组合,满足土方的开挖,运输,滩平,流水作业的需求 (三)主要施工机械操作方法 1、挖土机作业方法:在本施工段,挖土机前期主要用于松土、推土,配合推土机、装载机施工,后期挖土、装车、外运土方。 2、推土机作业方法:铲土时应根据土质情况,尽量采用最大切土深度在最短距离内完成,以便缩短低速运行时间,然后直接推运到预定地点,回填土方时,铲刀不得超出坡边沿,一般下坡坡度不得超过35°,横坡不得超过10°.

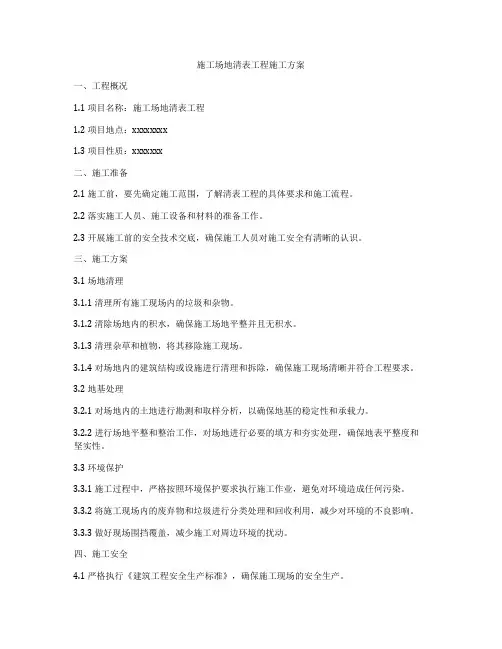

清表施工方案

清表施工方案 一、准备工作 1、场地清理施工前,在全面熟悉设计文件和设计交底的基础上,进行现场调查、统计、核实施工范围内的障碍物及一切需拆迁的附着物(如地下电缆、光缆、管线等),并与相关部门及时联系解决。 2、做好施工测量工作,放样出清表段的逐桩边桩,并沿边线洒石灰线,同时全面复测纵横断面高程,将以上结果报监理单位复核检查。 3、根据项目部要求及本施工段的工程量的实际情况,选择合适的施工机械,配备有丰富经验的施工管理人员。 二、清表的施工 清表工艺框图: 1、清表土 清表施工开始由现场工程师通知监理工程师,清表结束后及时让监理工程师签认清表工程量。对表土厚度和设计表土厚度有较大差异的路段,应及时通知监理工程,要求其现场查看,确认与设计不符所增加的工程量。如监理工程师不能够给予肯定确认工程

量,要告知项目部现场工程师,由现场工程师作出决定。如遇此情况,在施工过程中要妥善考虑,做好测量原始记录,收集好变更基础资料。 一般清表厚为15cm,如遇水田、旱地等地段,清表厚度一般控制在30cm以上,对于耕地较厚的局部水田地段,应根据实际情况进行清表。对于河塘等淤泥质土应清除后,换填毛片、块石、石灰土等(具体根据图纸施工)。清表原则为彻底清除路基填土范围内的耕植土和腐质土。 路基清表采用挖掘机配合推土机。在清表施工开始,由现场工程师现场口头交底施工机械操作手所要清表的段落和清表范围,清表厚度。推土机清表采用纵向推土清表施工,根据推土机的功率,在适当的位置设集土堆。在路基边缘范围内,为了避免推土机清表土流入红线外,路基边缘清表采用挖掘机开挖横向清表,开挖至保证推土机施工不致使清表土外流入红线外为止,然后再用推土机将清表土推至集土堆处。由挖掘机装车,自卸车运输至附近的弃土场。 清表的同时应做好临时排水设施,并将原地面积水排干,地基范围内的地下水应严格按设计要求处理。 2、挖树根、拆除构造物 挖树根、拆除构造物施工开始由现场工程师通知监理工程师,挖树根、拆除构造物结束后及时让监理工程师签认工程量。对设计数量与实际数量相差较大路段,应及时通知监理工程,要求其现场查看,确认与设计不符所增加的工程量。如监理工程师不能够给予肯定确认工程量,要告知项目部现场工程师,由现场工程师作出决定。如遇此情况,在施工过程中要妥善考,做好原始记录,收集好变更基础资料。 挖树根采用挖掘机挖除,挖树根要求彻底挖除其根系范围内的所有枝节。并集中堆放经监理工程师确认挖除数量后,挖掘机装自卸车,运至弃土场。对于挖掘机不能彻底挖除的树根应配合人工进行清除。清除完毕后对人工造成的坑穴应填平压实,并对其碾压至规定的压实度为止。 拆除构造物采用挖掘机彻底拆除包括其地下基础。拆除后装自卸车运至弃土场。3、弃土场 在弃土场弃土过程中要由专人指挥卸车,不得倒土在临时用地以外,以免造成矛盾,不得乱倒。弃土场弃土结束后,要整修弃土场项面及边坡,保证弃土整齐,与周围环境协调。必要时在弃土场坡脚处开挖排水沟,引水至适当的位置,避免下雨冲刷弃土,流

土石方平场施工方案

施工组织设计(方案)报审表工程名称:遵义丰乐?未来城AB商业区

遵义市长征镇敬老院工程 土石方施工方案 编制单位:贵州化工建设公司 编制人:__________________ 审批人:__________________ 编制日期:________________

遵义市长征镇敬老院工程 土石方施工方案 ■第一章施工组织设计编制依据本土石方工程施工组织设计编织依据为: 一、平场工程施工协议书。 二、工程测量规范。 三、现场场地情况,周围环境情况及三通一平情况 四、国家现行的建筑工程法律、法规、规范、标准等。 ■ 第二章工程概况 该工程位于遵义市长征镇板山水库旁,距遵义市约5km。拟建工程位于 山间,地势为东高,西低,现场标高相对平场标高高差约15m;场地两侧紧 邻林地,土质表面层为坡梯耕地类腐质土,中部由砂质泥岩形成缓坡。本项目场地平整挖方约15300.00m3,填方约14900.46卅。本站场地考虑板山水库桥限载(约8T)土石方挖方就地平衡。场平挖方土质约占50%为粉质粘土,其余为砂质泥岩及砂岩。表层种植土约600立方米须清除干净集中堆放于下方道路外洼地,拟建工程1#楼1--10轴线填方区高约14米,平场后边坡高差约13米。 ■ 第三章施工部署 一、施工目标及创优保证措施部署 一)施工目标 1、施工质量目标:所有检验批一次验收合格率达100%分项工程一次验收合格率达100%以确保分部工程优良率100% 2、施工工期目标:按施工进度计划工期为30天。 3、安全文明施工目标:不出现大小安全事故,创安全文明工地。 二)、创优保证措施 保证措施: 1、质量保证措施

临时围挡、场地清表工程施工组织方案

临时围挡、场地清表工程 施 工 组 织 设 计 编制人: 陈志伟 审核人:卞维平 审批人:杭项行 编制单位:南京市盛翔建筑安装工程有限公司日期: 2014.7.9

目录一、编制依据 二、编制原则 三、工程概况 四、项目管理班子组成 五、机械设备数量及适用性 六、彩钢围栏搭设和清表施工方法 七、施工步骤形象进度控制 八、质量保证措施及文明施工管理 九、技术先进性及节约措施 十、环境保护措施 十一、施工现场设施及平面布置

一、编制依据 1、依据本工程招标文件、投标文件、合同文件及设计文件、设计图纸; 2、依据业主对本工程的30日历天的总工期要求; 3、依据拟投入本项目工程的施工机械设备、技术力量等施工生产能力; 4、依据本工程现场施工条件及场地周边环境情况; 5、依据我公司的施工质量保证体系及安全保证体系等相关文件要求和经验资料。 6、依据我公司的《项目管理手册》和《项目管理实施细则》。 7、依据已批准的施工组织设计 8、依据国家、地方现行相关规范、规程、标准,主要包括(但不限于)目录 (1)、《中华人民共和国环境保护法》 (2)、《建设工程施工现场文明施工及环境管理暂行规定》 (3)、《建设项目环境保护管理条例》 (4)、《建筑施工安全检查标准》(JGJ59-99)(5)、《建筑机械使用安全技术规程》(JGJ33-2001)(6)、《建筑工程施工现场供用电安全规范》(GB50194-93)(7)、《施工现场临时用电安全技术规范》(JGJ46-88)(8)、《中华人民共和国工程建设标准强制性条文》 (9)、《工程测量规范》(GBJ50026-2007)(10)、《建设工程文件归档整理规范》(GB/T50328-2001) 二、编制原则 1、遵循设计文件的原则 在编制施组时,认真阅读核对获得的设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施组,

清表施工方案

清表专项方案 目录 一、编制依据及说明 (1) 二、工程概况 (2) 三、施工准备 (3) 四、施工方案选择及确定 (4) 五、清表施工平面图 (5) 六、清表质量保证措施 (5) 七、施工进度计划 (6) 八、安全保证措施 (7)

一、编制依据及说明 本方案编制依据包括: 建设单位提供的湖北中交咸通高速有限公司置业分公司甘鲁新区地块三询价函文件及其施工合同书。 建设单位提供的湖北中交咸通高速有限公司置业分公司甘鲁新区围墙工程红线图。 建设单位提供的湖北中交咸通高速有限公司置业分公司甘鲁新区围墙工程地势图。 建设单位提供的湖北中交咸通高速有限公司置业分公司甘鲁新区围墙工程竣工图。 建设单位提供的湖北中交咸通高速有限公司置业分公司甘鲁新区围墙工程竣工图。 施工过程中将根据现场情况变化进行方案的调整和修改,确定最合理的地面清表施工方案。 本方案中提供的现场标高、长宽等数据为单方计算数据,实际施工中以现场双方测量复核认可的数据为准。 二、工程概述 工程概况 本工程主要包括地块三全部和地块一一部分,共计约有壹百柒亩左右,位于甘鲁村九组和十组,即武咸快速通道旁北面,东面南北长为米,与甘鲁十组老海桥相邻,西面南北长为米,中部南北最长约260

米,东西全长约570余米,整体为长方形地。 场地地貌概况 根据现场查看,场地地形起伏较大,西部地块一面积范围中部有一南北走向龙田,地势低凹,两边有高出2~5米的丘地和林地,西部地块三面积范围中西北大部分为山丘,由西北走向,大部分往东南倾斜,西北部有部分低洼,高低差为17米,北侧及中部与东南侧最大高低差为28米,东南侧有两条平行南北走向自然和人工的小河自东向北,主要面积为丘林,由于长年荒芜大面积覆盖着乔木、灌木、竹林和荆棘茅草等植被,场地的中间部分现还遗留有大量无经济价值的树木、菜园以及村民的房屋和坟墓等,估计总面积达120299m2。 三、施工准备 机械准备本工程的地表清理工作主要以机械为主,人工为辅,我部根据工程进度按需要调配足够的机械进场施工,前期的清表工作拟投入的主要机械设备详见下表。 劳动力准备

土石方平场施工方案精编版

土石方平场施工方案 GE GROUP system office room 【GEIHUA16H-GEIHUA GEIHUA8Q8-

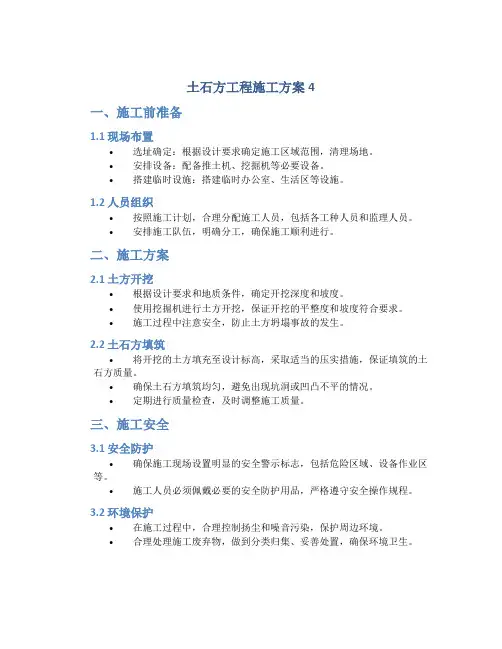

土石方平场施工方案 一、工程概况 本工程为重庆市巴南区人民医院项目机械土石方平整工程,位于重庆市巴南区渝南大道中段,土石方工程量约为150万m3。施工现场场地主要为起伏山脉和沟谷,拆迁工作已经完毕,主要工作内容包括:红线范围内土石方开挖、平整、场内地块及部分道路回填碾压。 二、施工特点 1、因各地块高差偏大,红线范围内土石方基本考虑从最低地块及道路开始回填碾压。调配时,尽量先考虑在开挖土石方时按就近预留回填方案进行。对挖方地段土石方首先进行大体积集中开挖处理,土石方主要采用自卸汽车进行运输回填。 2、场内运距均较短,土石方调配采用自卸汽车与挖掘机相结合的施工方法。回填区采用推土机推平,压路机分层碾压。 3、本段石方需自行爆破,爆破前需征得相关部门的允许,办理爆破许可证后才可作业。同时,必须遵守爆破安全规程。 4、工期短,本项目计划工期天。即确保2016年3月号开工,2016年6月?日前完成。 三、总体部署

①本工程为大型土石方工程,机械是完成本工程的最基本、最重要的手段,充分保证施工机械的准时进场是按期完工的首要前提,保证施工机械产生最佳工作效率是高速完工的重要因素,因此,我公司将加强对机械设备的进场及管理,同时,有关机械操作人员的进场工作也应落实到位。 ②为确保本工程施工质量和进度,我们将把本工程列为我公司重点工程之一进行管理,确保人、财、物优先满足本工程需要。委派有丰富施工管理经验的人员担任本工程的项目经理,抽调有同类工程施工经验的工程技术人员组成项目领导班子,作业层集中选择技术过硬,作风顽强的技术骨干,组织机械专业化作业队伍承担本工程施工作业。以项目经理为首的管理班子全权组织管理,建立项目质量保证体系。 四、施工作业部署 ①技术准备 A组织图纸学习,进行技术交底; B编制土石方工程施工措施; C根据业主办指挥部提供的现场施工平面图及水准控制点,组织施工管理人员,踏勘施工现场,了解场地地形、地质及地下设施,做好标志后再进入施工,确保土方开挖尽早进行。 D提出土石方调配路线图,开挖方案、压实技术等技术资料和各种施工机械进场计划,并送业主批。

清表及土方施工方案

清表及土方施工方案-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

球场内清表及土石方工程施工方案 二、清表工程 一、清表工程的施工内容 球场清表工程是将球场清表图中清表范围内的或设计师现场指定的杂草、灌木、树木、树根、垃圾、栅栏、等有碍球场施工的物体清除,为球场的下一步施工打开工作面;同时保留那些对球场有景观价值的树木和其它自然物、或保留能组成打球战略的树木等。球场清表工程的施工内容还包括所有清表垃圾的运输和处表,但一般不包括场内电力线、通讯线、坟墓等的迁移。 清表范围包括:球场球道区清表、发球区清表、果岭区清表、高草区清表、以及选择性清表区的清表等。 二、球场清表所需图纸 球场清表常需原始地形图、球道桩线图、清表范围图、球场造型图等图纸。 三、清表常用的施工机械 球场清表常需使用推土机、挖掘机、装载机、自卸卡车等施工机械。 四、清表施工流程 五、球场清表工程的技术措施与质量要求 测量放线和标识 首先根据球场桩线图,将各洞的发球台中心点、转点、果岭中心点及球道中心线按球场测量规范要求放线定桩,以便进行球道中心线通视清表和设计师现场踏察。球道中心线清表及加宽清表则需根据清表范围图、或球场造型图进行测量放线,完成清表范围的标识,并在设计师或设计代表的指导下,对清表区内需移植或保留的树木做出明显标记(如用彩色布条标明),以免

误伐误清。球道线清表及选择性清表时更需将设计师现场指定的清表范围及清表对象标识清楚、精准。 设计师检查——在开始第一阶段清表前,设计师应对每条球道的中心线进行检查,并作必要的调整以遵循由设计师认为适宜的地形、合表的设计原则。 第一阶段清表——中心线清表:沿着每一个球洞的中心线,从锦标赛发球台到果岭进行清表。从锦标赛发球台桩点开始沿球道中心线至果岭桩点后方10m结束,清场宽度应为5米,以球道中心线为中心,两边各米。此范围内进行彻底挖掘及清表,并严格禁止清表物的焚烧及埋填。对在此范围内有观赏价值的树木进行移植(除设计师指定保留的树木外)。第一阶段清表结束后,高尔夫球场设计师应检验每个球洞已清表的中心线以及作必要的调整。 第二阶段清表——球道线清表:将清表区域延伸至计划的球道线或设计师现场划定的清表边线处,在这一阶段中,此区域内的所有特定植物和地表岩石需保留,高尔夫球场设计师或设计师代表应在现场标出需保留的树木、岩石及为增加设计的战略性、挑战性等而保留的不需清表的区域。现场施工时必须注意保护所有的样本树木以及高尔夫球场设计师指定应保留的树木、岩石等特定地貌。 第三阶段的清表——选择性清表: 此阶段需高尔夫球场设计师或设计师代表在现场画出需清表的区域,如球道边线外、长草区以内以及其他需要清表的区域,施工方根据高尔夫球场设计师或设计师代表调整后区域进行清表,清除无需保留的树木、杂灌等,达到设计师所要求的效果。球车道的清表根据设计师现场划定的球车路走向单独清表。另在清表时,将在设计师的现场指导下确定选择性清表范围和选择性清表对象,完成选择性清表区的清表。 第四阶段的清表:补充清表 在球场土方施工阶段,或球场粗造型时,或在球场细造型时,设计师有时根据球场的战略性、景观性,调整视野,而对局部保留区域进行小范围的补充清表,包括对之前一直暂时保留的树木或景观进行最后的清除。 注:

机械土石方平场工程施工方案

贵州黔西南兴仁循环高效农业示范园13#基地 场 地 平 整 专 项 施 工 方 案 广西桂南建筑工程有限公司第二分公司 2014年5月14日

土石方平场施工方案 一、工程概况 本工程为贵州黔西南兴仁循环高效农业示范园13#基地机械土石方平整工程,位于兴仁县屯脚镇喳拉村,土石方工程量约为10.1万m3。施工现场场地主要为起伏山脉和沟谷,拆迁工作已经完毕,主要工作内容包括:基地范围内土石方开挖、平整、场内地块及部分道路回填碾压。 二、施工特点 1、因各地块高差偏大,基地内土石方基本考虑从最低地块及道路开始回填碾压。调配时,尽量先考虑在开挖土石方时按就近预留回填方案进行。对挖方地段土石方首先进行大体积集中开挖处理,土石方主要采用自卸汽车进行运输回填。 2、场内运距均较短,土石方调配采用自卸汽车与挖掘机相结合的施工方法。回填区采用推土机推平,压路机分层碾压。 3、本段石方需自行爆破,爆破前需征得相关部门的允许,办理爆破许可证后才可作业。同时,必须遵守爆破安全规程。 4、工期短,本项目计划工期天。即确保2014年5月号开工,2014年10月日前完成。 三、总体部署 ①本工程为大型土石方工程,机械是完成本工程的最基本、最重要的手段,充分保证施工机械的准时进场是按期完工的首要前提,保证施工机械产生最佳工作效率是高速完工的重要因素,因此,我公司将加强对机械

设备的进场及管理,同时,有关机械操作人员的进场工作也应落实到位。 ②为确保本工程施工质量和进度,我们将把本工程列为我公司重点工程之一进行管理,确保人、财、物优先满足本工程需要。委派有丰富施工管理经验的人员担任本工程的项目经理,抽调有同类工程施工经验的工程技术人员组成项目领导班子,作业层集中选择技术过硬,作风顽强的技术骨干,组织机械专业化作业队伍承担本工程施工作业。以项目经理为首的管理班子全权组织管理,建立项目质量保证体系。 四、施工作业部署 ①技术准备 A组织图纸学习,进行技术交底; B编制土石方工程施工措施; C根据业主办指挥部提供的现场施工平面图及水准控制点,组织施工管理人员,踏勘施工现场,了解场地地形、地质及地下设施,做好标志后再进入施工,确保土方开挖尽早进行。 D提出土石方调配路线图,开挖方案、压实技术等技术资料和各种施工机械进场计划,并送业主审批。 E根据地质情况和现场实际情况,确定土方开挖方式。 ②现场准备 A根据业主坐标点设置测量控制及基准点,对工程进行定位放线,并复测标段分界线,填挖分界线,放出填方、挖方边线。 B配合业主、协调政府部门及土方区附近单位的关系,及时排除施工

场平土石方工程施工方案

一、 工程概述 1.1工程位置 本工程位于重庆市两江新区。 1.2项目概况 本工程为重庆市两江新区的基础设施建设。工程量约为2亿m3,工程造价约为50亿元人民币,工期为300日历天。

1.3施工场地周围环境 参照施工图纸。 1.4工程地质 场平区域内有成片的苗木和少量建筑物及其他附着物,需进行清理。根据业主提供的工程量清单,其中粘土约为0.2亿m3,页岩约为1.1亿m3,砂岩约为0.9亿m3 1.5工程范围及规模 本工程总挖方量约为2亿m3,总填方量、外运弃土、场平面积均参照施工图纸。 1.6工程的主要特点 (1)本工程开挖、回填土石方量巨大,工期相当紧。 (2)土石方主要为弃方,需自行爆破,爆破前需征得相关部门的允许,办理爆破许可证才可作业。同时,必须遵守爆破安全规程。 (3)土石方具体填方量参照施工图纸,压实度要求达到90%,土料含水量和碾压质量要严格控制。 (4)场区内有树木、建筑物需进行处理。 (5)施工场地内开挖、回填、运输相互交叉施工,工程测量复杂,难度大,需精心施工。

二、主要施工方法和技术组织措施 2.1施工准备工作 我司现已对工程的性质、内容、技术要求、周边环境、地质情况等作了认真、充分的研究,并为以后的进场施工作准备。 2.1.1技术准备工作 (1)落实项目部人选,组建强有力的项目部。 (2)认真审阅施工图纸,参加设计交底和图纸会审,针对图纸中存在的问题和错误提出修正意见。 (3)复测控制桩并制定测量方案。 (4)组织工程技术人员熟悉施工图纸,编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底,安排好有关的试验工作。 2.1.2施工准备工作 (1)全面检修进场施工的机械设备,以保证施工前设备运转正常。 (2)编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作。(3)落实相应的施工人员,并进行岗前培训和教育。 (4)做好材料和工艺设备的计划安排工作,使之满足连续施工的要求。(5)落实施工场地的征收工作。 (6)在全公司范围内进行宣传,使全体员工了解本项目的情况,从而能全力以赴,支持本工程的施工。 2.1.3现场准备工作 (1)测设场地平面和标高控制网。

清表及土方施工方案

球场内清表及土石方工程施工方案 二、清表工程 一、清表工程的施工内容 球场清表工程是将球场清表图中清表范围内的或设计师现场指定的杂草、灌木、树木、树根、垃圾、栅栏、等有碍球场施工的物体清除,为球场的下一步施工打开工作面;同时保留那些对球场有景观价值的树木和其它自然物、或保留能组成打球战略的树木等。球场清表工程的施工内容还包括所有清表垃圾的运输和处表,但一般不包括场内电力线、通讯线、坟墓等的迁移。 清表范围包括:球场球道区清表、发球区清表、果岭区清表、高草区清表、以及选择性清表区的清表等。 二、球场清表所需图纸 球场清表常需原始地形图、球道桩线图、清表范围图、球场造型图等图纸。 三、清表常用的施工机械 球场清表常需使用推土机、挖掘机、装载机、自卸卡车等施工机械。 四、清表施工流程 测量放线和标识设计师检查球道中心线清表 球道线清表选择性清表补充清表 五、球场清表工程的技术措施与质量要求 测量放线和标识 首先根据球场桩线图,将各洞的发球台中心点、转点、果岭中心点及球道中心线按球场测量规范要求放线定桩,以便进行球道中心线通视清表和设计师现场踏察。球道中心线清表及加宽清表则需根据清表范围图、或球场造型图进行测量放线,完成清表范围的标识,并在设计师或设计代表的指导下,对清表区内需移植或保留的树木做出明显标记(如用彩色布条标明),以免误伐误清。球道线清表及选择性清表时更需将设计师现场指定的清表范围及清表对象标识清楚、精准。

设计师检查——在开始第一阶段清表前,设计师应对每条球道的中心线进行检查,并作必要的调整以遵循由设计师认为适宜的地形、合表的设计原则。 第一阶段清表——中心线清表:沿着每一个球洞的中心线,从锦标赛发球台到果岭进行清表。从锦标赛发球台桩点开始沿球道中心线至果岭桩点后方10m结束,清场宽度应为5米,以球道中心线为中心,两边各2.5米。此范围内进行彻底挖掘及清表,并严格禁止清表物的焚烧及埋填。对在此范围内有观赏价值的树木进行移植(除设计师指定保留的树木外)。第一阶段清表结束后,高尔夫球场设计师应检验每个球洞已清表的中心线以及作必要的调整。 第二阶段清表——球道线清表:将清表区域延伸至计划的球道线或设计师现场划定的清表边线处,在这一阶段中,此区域内的所有特定植物和地表岩石需保留,高尔夫球场设计师或设计师代表应在现场标出需保留的树木、岩石及为增加设计的战略性、挑战性等而保留的不需清表的区域。现场施工时必须注意保护所有的样本树木以及高尔夫球场设计师指定应保留的树木、岩石等特定地貌。 第三阶段的清表——选择性清表: 此阶段需高尔夫球场设计师或设计师代表在现场画出需清表的区域,如球道边线外、长草区以内以及其他需要清表的区域,施工方根据高尔夫球场设计师或设计师代表调整后区域进行清表,清除无需保留的树木、杂灌等,达到设计师所要求的效果。球车道的清表根据设计师现场划定的球车路走向单独清表。另在清表时,将在设计师的现场指导下确定选择性清表范围和选择性清表对象,完成选择性清表区的清表。 第四阶段的清表:补充清表 在球场土方施工阶段,或球场粗造型时,或在球场细造型时,设计师有时根据球场的战略性、景观性,调整视野,而对局部保留区域进行小范围的补充清表,包括对之前一直暂时保留的树木或景观进行最后的清除。 注: ①在所有阶段的清场中,胸径为30cm或更大的树木应先不作清表并予以保护,保护, 直至施工方得到设计师指示后,再进行植被的清除。 ②在场地内需保留的自然植被区的标记应由设计师同业主在清场期间负责完成。施工

道路清表施工方案89927

目录 2.施工准备 (3) 2.1技术准备 (3) 2.2人员机械准备 (3) 2.3清表示意图 (3) 3.施工目标 (3) 3.1工期目标 (3) 3.2质量要求 (3) 3.3安全目标 (3) 3.4文明施工目标 (4) 4.施工工艺 (4) 4.1测量放样 (4) 4.2清理 (4) 4.3排水 (4) 4.4坡度处理 (4) 4.5装料 (5) 4.6运料 (5) 4.7人工配合及压实 (5) 5.文明施工、安全生产措施 (5) 6.环境保护措施 (6)

1.工程简介 即墨市位于山东半岛西南部。即墨省级经济开发区蓝色新区成立于2012年4月10日,蓝色新区位于青烟一级路以东、青威路以南、青龙高速以西、墨水河支流以北,规划面积24万平方公里。其中,核心区规划面积5.2平方公里。 本次清表施工区域包括龙山东路(2322.997m)、龙山路(2302.023m)、龙山西路(4253.146m)和辽河一路(2430.618m),全长共11308.784m。清表的施工宽度为道路的占地红线宽度,具体范围见附表。

2.施工准备 2.1技术准备 技术文件及施工图纸已熟悉完,线路控制点水准点已复核完。 2.2人员机械准备 (见附表)。 2.3清表示意图 ①平面图;②横断面图;③纵断面图(见附图)。 3.施工目标 3.1工期目标 根据施工总体工期目标划分,清表阶段施工工期共7天。 我项目部将根据此项工程的施工特点,精心组织、科学管理、周密计划、合理调度、加大人员和设备投入,在保证工期质量的前提下,确保工期按时完成。 3.2质量要求 本项工程实施过程中将全面贯彻“实行科学管理,创建精品工程,确保优质服务”的质量方针,严格按照设计文件和有关规范以及技术操作进行施工。工程质量在达到招标文件中技术规范要求的基础上,保证达到《公路工程质量检验评定标准》之要求。 3.3安全目标 本项工程在实施过程中贯彻“安全第一、预防为主”的方针,确保无工程安全事故,

土石方平场工程项目

土石方平场工程项目 编号: 内部作业协议 日月年. 土石方工程内部作业协议 甲方:杜荣杰杜振中(以下简称甲方)乙方:施工组(以下简称乙方) 根据《中华人民共和国合同法》的有关规定和项目承包合同约定条款,明确双方在工程承包中的权利、义务和责任,确保工程任务的全面完成,本着自愿、平等、互利的原则下,经甲乙双方协商同意签订本合同。 第一条:工程概况 一、工程名称:土石方平场工程项目 二、工程地点:

三、工程内容:开挖、装运、平整、包干工程。(平整场地土石方最远距离不超过1500米,超出部分另外计价)。四、工程量:约万立方米(以地形测绘方格网为 准) 五、工程单价:元/立方米,合计人民币 (大写:)。 第二条:工程期要求 根据业主方一再要求,工程于2014年月日起至圣年月日止,总工期若发生自然天气等不可预见或不可抗力时工程工期顺延。 第三条、工程质量 1、乙方根据甲方提供的施工图纸及技术要求进行施工,确保工程质量,工程验收甲方应按图纸和验收标准执行。一次性合格率达到95%以上。 3、乙方在现场工作区、生活区产生的污水、垃圾要进行无害化处理,符合环保要求。 第四条、工程价款结算 一、本合同全部工程造价的结算按下列方式办理: 本合同的工程量是暂定数量,待工程施工完毕后甲乙双方共同核对作为最终结算依据。如甲方提供的图纸和说明书与实际不符,按实际签证结算。

二、工程价款结算与拨付 1、本合同签订后,乙方按甲方进场通知书约定的时间组织机械、设备、人员进场,经甲乙双方现场验收确认后,甲方在十个工作日内向乙方预借当月人员生活费和设备维修或 按当月申报量总金额的一外支付工程款。 2、乙方每月25日向甲方申报当月完成工程量和下月生产计划。以甲乙双方共同现场签字作为结算依据,次月10日前支付。付款方式:除去当月的油料款、预借的生活费、设备维修费。其余每月按实际工程量全额支付。本协议签订后,乙方需向甲方交纳万元。民工工资安全生产风 险保证金.万元。 3、所有税费由甲方交纳,合同价款是税后价款。 4、甲方供油,按当月申报工程量领取油票,以市场价为准实施。 第五条、双方责任 一、甲方责任 1、负责提供办理签订本项目工程合同完整的资料及相关手续。 2、负责提供保障乙方顺利进场施工的相关手续,并负责乙方施工现场的确认,以及施工现场的技术交底,同时负责做好与项目相关方、建设方及监理方的协调工作,确保乙方能顺利进行施工。

场平土石方施工方案

贵州昌明经济开发区 职业技术培训基地项目 场 平 土 石 方 施 工 方 案 编制: 复核: 审核: 一、工程概况 贵州昌明经济开发区职业技术培训基地场平土石方工程,位于

贵定县盘江镇,西侧为贵昌同城化大道,交通方便。场平工程面积约70000m2,共9块地形,最大高差16米,为阶梯式地形。 二、编制依据 1、贵州昌明经济开发区职业技术培训基地施工招标文件 2、项目工程设计图纸 3、工程测量规范 4、国家现行的建筑工程法律、法规、规范、标准等 三、施工准备 1、落实项目部人选,组建强有力的项目经理部。 2、认真审阅施工图纸,参加设计交底和图纸会审,针对图纸中在的问题和错误提出修正意见。 3、复测控制桩并制定测量方案。 4、组织工程技术人员熟悉施工图纸,编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底,安排好有关的试验工作 5、全面检修进场施工的机械设备,以保证施工前设备运转正常。 6、编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作

四、施工总体部署 1、各机械中队平行布置,按照从远至近的方向进行施工,主要目的是便于施工机械和运输车辆的行走。 2、总的施工顺序:修筑施工便道→清除绿化植被、清障、清除原建筑物→土石方开挖→转运。要求在土石方施工时使用足够数量的大功率机械进行连续施工,临时用地和临时排水沟等设施穿插进行,不得占用主要工期。 3、在本工程施工中,主要选用斗容量为1m3-1.5m3的单斗挖掘机进行土方挖掘,选用15t自卸汽车进行土石方运输,并配备一辆机械用油加油车 4、本工程具有工程量大,工期紧的特点,遇雨季等特殊气候,影响工程进度时,及时调整作业时间,补回工期损失,做到人停机不停。施工用(柴)油、夜间施工用照明设施必须有充分的储备量。施工全过程进行动态控制,使工期质量、安全管理得到有效的控制,从而保证本项目各个目标的实现。 五、施工测量 1、测量控制系统 本工程以业主提交的测量控制基准点为基础,建立闭合导线控制网,再根据施工控制网测设各个细部。开工前测量准备工作包括:检查和复核测量基准点,增设控制点和水准点、建立控制网、复测原地形、

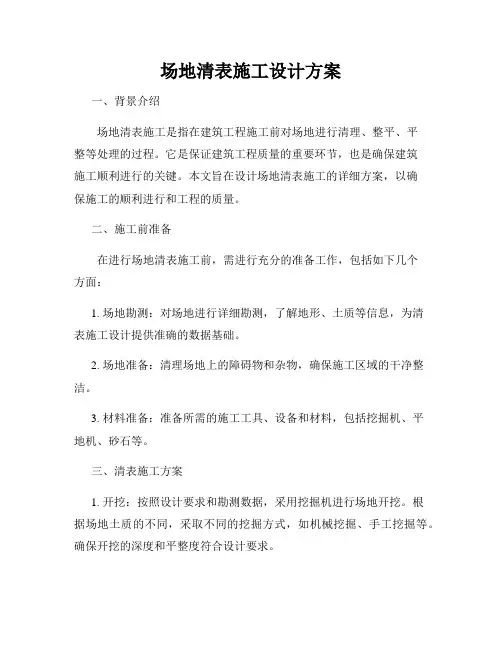

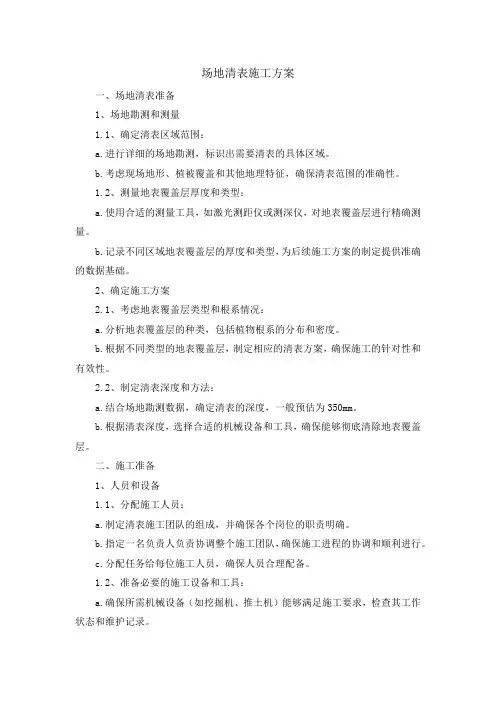

场地清理施工方案

K7+600~K9+900段路基 清除表土施工方案 一、工程概况 本段路基有挖方及填方,具体情况如下:K7+600~K8+320、K9+180~K9+260、段为挖方段,原地面为山坡, K8+601~K9+180、K9+260~K9+321、K9+355~K9+900段为填方路基原地面为沟谷, K8+320~K8+560段为半填半挖或低填浅挖路段,原地面为耕作土。 施工准备: 我项目部于2015年9月初开始进场,进行交桩后,我部组织人员对导线点和水准点进行了复测,同时对控制点进行了加密,对原地面线及横断面红线用地进行复测,并将复测资料进行了上报,对红线界沟进行了清理核实,并对红线内未砍伐的树木进行了落实,为清表创造了条件。针对各种路基情况我部制订了不同的清表方案,详细施工方法如下,施工时间为9月28日—11月12日,共计45天,为了合理堆放表土,我部拟征用1个弃土场,位置为K7+600弃土场。 二、施工组织 我部根据实际施工情况,合理组织人员和设备如下: 1、主要施工技术人员一览表

要施 工机 械设 备一 览表

四、清表施工方法 (一)原地面为沟谷的填方地段,详细施工方法如下: 1、根据设计文件放出坡脚线。 2、开沟排水,纵向排水沟沿红线拉通,并与当地水系相连,断面尺寸不小 于60cm×60cm,横向排水沟的断面尺寸不小于60cm×60cm,红线范围内 按纵横向间距不小于15m标准开挖网格排水沟,确保其积水能排放到纵 向排水沟内。 3、所有临时排水工程应尽量采用自然排水,对地势低洼地区还应采用集水 坑,集水井的形式将地表,地下水排入其中并通过抽水机抽排,确保晴 好天气纵向排水沟内无积水。

平场土石方开挖专项施工方案

贵州侗乡规划展览馆 平场土石方 开 挖 施工专项方案 编制: 审核: 审批: 编制单位:中国第四冶金建设有限责任公司 2016年3月8日

目录 一、工程概况: (2) 二、编制依据: (4) 三、参建单位: (5) 四、施工进度计划安排: (5) 五、施工准备工作: (5) 六、施工方法: (7) 七、测量放线: (10) 八、雨季施工措施 (11) 九、工期保证措施 (12) 十、质量保证措施: (12) 十一、安全保证措施: (13) 十二、文明保证措施: (16) 十三、应急预案 (16)

平场土石方开挖方案 一、工程概况: (一)、工程建筑概况 1、建筑面积:本工程为规划展览馆,层数为一层,总建筑面积为 m2,总建筑高度为米。 2、结构形式:本工程结构形式为钢结构。设计使用年限为50年。 3、平场土石方开挖面积约28000M2,土石方工程量约为25万方,表面覆土厚度约0.6米。 4、本工程开挖后形成岩质边坡,最高边坡未19米,高度未达到30米,未达到超过一定规模危险性较大的专项施工,属于危险性较大的专项施工范畴。 (二)、场地工程地质条件(根据地勘资料摘录) 1、地形地貌及环境条件 地理状况:本工程位于从江县洛香镇侗乡大健康产业示范区内,交通方便。气候属中亚热带温暖湿润气候区,四季分明,冬暖夏凉,具有明显的高原气候特征。年平均气温18.3℃,最热月7月平均28.3℃,最冷月1月平均4.5℃,极端最高气温为40.3℃,极端最低气温-19℃,年平均无霜期为326天。年平均降雨量1183.6mm,集中于每年6~7月。年平均日照时数为1303.2小时,以夏季为多,冬季为少。年平均降雨量大于蒸发量。年平均风速1.0m/s,全年以东南风为多,夏季盛行东南风,冬季盛行西北风。主要灾害性天气有夏旱、水灾、冰雹、大风、倒春寒、秋绵雨等。 拟建场地地貌类型为中低山溶蚀丘陵地貌。勘察区自然地形呈南高北低的斜坡,自然地面高程266.94~344.10m,高差77.16m,勘察区斜坡坡度一般为12°~20°,拟开挖边坡位于斜坡中上部。 2、地层岩性及地质构造 (1)、地层岩性 区内出露地层为板溪群拱洞组(Ptbg),其岩性为灰-深灰色中至厚层块状板岩。第四系粉质粘土层直接覆盖其上 (2)、地质构造

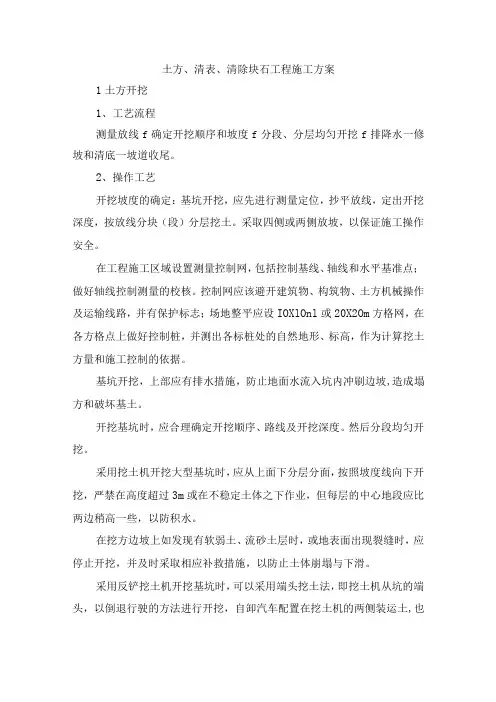

土石方的施工方案

土石方的施工方案 编制依据 1.1 施工图纸 1.2 主要规范、规程 1.地基与基础工程施工质量验收规范GB50202—2002 2.建筑工程施工质量验收统一标准GB50300—2001 3.建筑机械使用安全技术规程JGJ33—2001 1.3 施工组织设计: 2.工程概况 工程概况建筑规模占地面积 19475 m2 建筑面积 83482m2 层数地上16层,地下3层 建筑檐高 60m 标高±0.000 53.00 室外 52.4 基底 -13.7 建筑功能地上建筑面积56934m2,其中写字楼38750m2,商业用房20856m2,图书馆6000m2;地下建筑面积为26448m2 结构类型框架—剪力墙 基础形式筏板基础 根据现场场地及施工安排,基坑四周均采用放坡,坡度为1∶0.2,边坡采用土钉墙锚喷支护。土方开挖采用机械大开挖,人工配合清除基底预留土层。机械挖土方量170136m3,人工挖土方量1925m3 3.施工部署 根据降水观测情况,满足开挖条件后,开始按由西向东的行走方向开挖。采用三台WY160型反铲挖土机,20辆翻斗运土车,一台汽车吊(人工清理基底土层时吊运基坑内土体),具体步骤如下: 4.操作工艺 4.1 土方开挖工程 4.1.1 先放好坡顶线、坡底线,经复测及验收合格后开始开挖。 4.1.2 机械挖土分三大步进行,第一步挖3.5m,第二步挖4.5m,第三部挖4.8m。预留20cm土层人工清理。(详见基坑开挖剖面团) 4.1.3 第一步先挖去面层渣土层至自然地坪下2m,自西向东进行,开挖时边坡预留20cm人工清理。再挖基坑中心基土至-3.5m,四周预留8m,做土钉墙锚杆施工的作业面,随挖土随修整边坡,并进行边坡土钉墙施工(详见降水护坡方案)。待第一步土钉墙混凝土达到允许强度(通常在土钉墙混凝土喷射完成后12h),挖除第一部四周预留的作业面土层,随挖土随修整边坡,并进行边坡土钉墙施工。 4.1.4 第一步挖土结束,待土钉墙混凝土达到允许强度后开始第二步开挖。挖土机回到第一步开挖起始点按第一步行走方向进行第二步开挖至-8m,施工人员同时做好边坡修整及土钉墙施工。 4.1.5 第二步开挖结束,待土钉墙混凝土达到允许强度后开始第三步开挖。第三步开挖至—12.8m,随挖土随进行边坡修整及土钉墙施工。

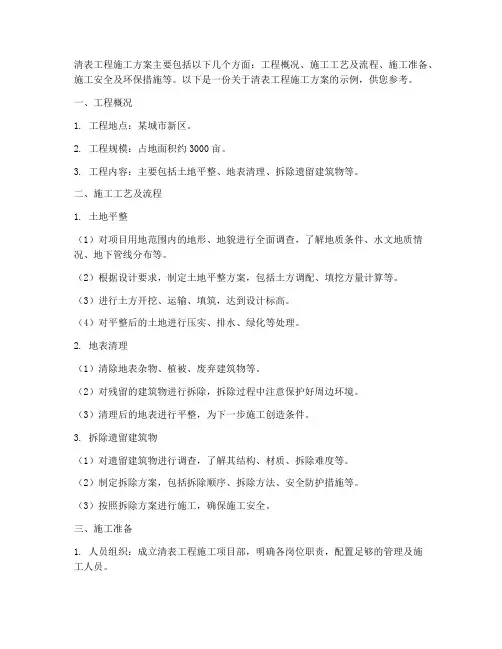

清表工程施工组织设计

目录 一、综合编制说明 1、本施工组织设计方案编写是根据招标文件及补充说明和施工图纸

有关内容编制的。方案编制前,我公司组织有关施工技术人员对现场踏勘,并对场地周边环境作了详细调查研究。根据调查结果,综合考虑本项目的特点、特点以及以往类似工程的施工经验,结合我公司的技术、设备、资金能力,在充分熟悉并分析招标文件的前提下,编写了本施工组织设计方案。 2、本施工组织设计系本工程投标文件的组成部分,同时也是中标后施工的纲领性技术文件。 (一)工程概况 本工程为西安高新区兴隆鑫苑土方工程,地处西安高新技术产业区西太路以东,洨河以北,包括土方开挖及回填工程,土方总量约313191m2。 (二)总体设想及施工段划分 根据招标文件、施工图纸及现场踏勘,我们对本工程方案编制总体设想如下: 1、总体方案设计原则: (1)符合现场施工条件和环境要求,施工技术优化、可行; (2)保证工程质量、安全; (3)施工工期合理; (4)维护邻近原有设施的安全与稳定; (5)在保证安全、可行的基础上,尽量降低工程造价。 2、方案针对性 根据本工程的实际情况,针对工程施工过程中的边坡开挖施工技术要求高,难度较大等特点,在方案编制中把它列为重点。

3、施工总体目标 (1)工期目标:本工程施工总工期为30天。 (2)安全生产:拟定专门安全组织设计,对施工、防护、机械使用等制定目标、措施并组织实施。安全组织设计要明确重点控制项目,设专职安全管理人员负责进行全过程控制。 (3)工程质量:确保工程质量合格。 我们将制定完善的质量计划,在施工过程中实行全面质量管理,确保工程质量目标的实现。 (4)文明施工:确保达到西安市“安全生产文明施工示范工地”标准。 4、施工段划分 由于本工程工程量大,施工工期紧,因此施工时必须合理划分施工流水段,组织流水施工,充分利用各种资源。 本工程根据施工图拟划分为三个施工段,各施工段采用流水施工,以节省工期,提高工作效率。 (三)施工准备 1、技术准备 (1)认真组织和落实主要工程技术人员,认真熟悉施工图纸,熟悉设计图纸的细节,并认真阅读标书内容和涉及的一切规范、规定和要求参照的标准,真正了解工程设计意图,对设计图纸和文件进行现场核对,根据现场具体施工条件,制定出最佳施工方案。 (2)对设计提供的导线控制和水准控制点及其他重点位进行现场踏勘,采取措施进行加固保护。导线控制点和水准控制点复核合格后,定出

某项目场平大型土石方工程施工方案

工程概述 1.1 工程位置本工程位于盘龙镇陵江社区居委会四组。 1.2 项目概况本工程为盘龙镇陵江社区陵宝快速通道拆迁安置点回填工程,工程造价约为万元,工期为日历天。 1.3 施工场地周围环境工程地点附近有一条永久市政道路直通淤泥弃土场,场平区域内另有一条便道可通至永久市政道路。周围树木较多,人烟稀少。弃土场为本工程指定多余土方弃填区域,该区域为待开发土地,有较大的水塘需要回填,多余土方外运至指定弃土场时,运距 1 公里,淤泥外运至指定弃土场时,运距 2.5 公里。

1.4 工程地质场平区域内有成片的苗木和少量建筑物及其他附着物,需进行清理,东北向的红线位置有一个池塘,需进行排水及淤泥清运。根据业主提供的工程量清单,其中三类土有1418396.27m3, 土质主要为亚粘土、砂质粘土; 石方有90535.93m3,淤泥、流沙有17000用。 1.5 工程范围及规模 本工程总挖方量约为152万m,总填方量约为9万m,外运弃土约为 143万m,场平面积约为31万m。 1.6 工程的主要特点 (1 )本工程开挖、回填土石方量巨大,工期相当紧。 (2)土石方主要为弃方,达143万m;石方有90535.93m,需自行爆破, 爆破前需征得相关部门的允许,办理爆破许可证才可作业。同时,必须遵守爆破安全规程。 (3)土石方有填方量约为9万m,压实度要求达到90% 土料含水量和碾压质量要严格控制。 (4)场区内有鱼塘、树木、建筑物需进行处理,淤泥需外运。 (5)施工场地内开挖、回填、运输相互交叉施工,工程测量复杂,难度大,需精心施工。 (6)场内青苗和建筑物需征收,赔偿工作与施工同时进行。 、主要施工方法和技术组织措施 2.1 施工准备工作我司在投标阶段,已对工程的性质、内容、技术要求、周边环

场地平整工程清表清淤处理的施工方案

道路现状表层为近代围海造地和人工湖开挖吹填形成的吹填土。吹填土:砂质粉土夹淤泥质粉质粘土,土质松散且不均匀。吹填土厚度一般为2.0~4.0m,局部最深约6m,由于吹填土形成时间短,属欠固结土,具有含水量高,孔隙比大、强度低,在动力作用下易产生沉淀和液化。为确保路基强度和稳定,需对路基进行处理。 根据已实施的C1、C2、B1道路地基处理结果,经分析确定B2、B3道路采用真空降水联合低能量强夯的地基处理方法,并并制定相应的标准和施工参数、程序。 二、地基加固标准 1、加固深度≥6m; 2、地基承载力要求; 0~2m fk≥130kpa;(粉性土) fk≥100kpa;(粘土、淤泥) 2~4m fk≥110kpa;(粉性土) fk≥80kpa;(粘土、淤泥) 4~6m fk≥100kpa;(粉性土) fk≥70kpa;(粘土、淤泥) 3、表层2.0m内地基回弹模量E=25Mpa。 三、真空降水联合低能量强夯基本技术要求 3.1施工小区划分 施工区划分为L(道路地基处理长度)×B(道路地基处理宽度)的矩形小区,其中L以道路的中心线为准。施工小区划分按5000㎡控制。 3.2前期准备工作 应对施工场地原状土每1000㎡测一组小螺钻及静力触探。分析现状的各土层分布特性、含水量及承载力。 3.3排降水 1、排水明沟与集水井 在道路两侧和22m宽中央分隔带中央设排水明沟。道路两侧在距离红线外8m起开挖明沟,在22m宽中央分隔带中央开挖明沟,明沟底宽1m,深1.5m,边坡1:1.5,明沟之间贯通,明沟交接处设置集水井。排水明沟采用竹篱笆加编织布的支护措施,以防明沟坍塌。 挖方、填方路段场地平整方法如下。 挖方路段:⑴当原地面标高高于路槽40cm以上的,直接开挖至路槽上40cm处;⑵开挖至路槽上40cm时,如表层为淤泥,则开挖至路槽下20cm,再覆盖70cm现场粉性土。⑶当原地面标高大于路槽标高、低于路槽上40cm时,可直接进行地基处理。 填方路段:⑴如遇沟浜,应按要求清淤后采用现场粉性土回填至原地面标高。⑵如现状表层土标高低于路槽标高,则直接进行地基处理。⑶如现状表层土标高低于路槽标高,且表层为淤泥,则需覆盖70cm现状粉性土后,进行地基处理。 2、井点降水 井点降水每个小区(5000万㎡)第一遍降水设备(15kw+7.5kw)布置10台套,第二遍和第三遍井点降水布置8台套。 利用射流泵轻型真空井点系统,进行浅层真空降水。每遍强夯前均匀进行真空降水,共计降水三遍。 第一遍降水,井点管管长3m,井点间距2m,卧管间距3m,要求井点管周围灌粗砂至地面下50cm,孔口地面以下50cm内用粘土或淤泥封死。降水至2.5m以下,连续72小时不断降水;同时对粘性土土中含水量应小于等于35%,土中含水量大于上述控制值时,应延长
