路基A、B组填料施工方案

一、编制目的

为了确保路基A、B组填料填筑的施工质量,保证无砟轨道的顺利施工。二、编制依据和引用标准

《客运专线铁路路基工程施工质量验收暂行标准》

《客运专线铁路路基工程施工技术指南》

《成渝铁路客运专线设计图》

三、填料要求

对将用于填筑路基的土按要求取样,并按《铁路工程土工试验规程》规定的试验方法进行填料的筛分、不均匀系数、曲率系数、表观密度、最大粒径、压碎指数等,符合规范要求的,报监理工程师批准。路基基床底层填料的最大粒径无砟轨道一般不大于6cm,不同种类的填料不得混杂填筑,每一水平层的全宽应采用同一种填料,当采用包心路堤时,对堤心与两侧的填料应分别进行施工控制。

四、施工工艺及方法

根据《客运专线铁路路基工程施工技术指南》、《客运专线铁路路基工程施工质量验收暂行标准》要求, A、B料填筑施工按三阶段,四区段,八流程施工程序组织施工。

“三阶段”为:准备阶段——施工阶段——整修阶段

四区段”为:填筑区——平整区——碾压区——检验区

“八流程”为:施工准备——基底处理——分层填筑——摊铺平整——洒

水或晾晒——碾压夯实——检测签证——路基整修

施工工艺及方法:

1、原地面处理:根据设计图纸要求,对路基底层未采用复合地基或挖除换填处理的地段必须清除植物根系,当松土厚度小于0.3m时应碾压密实,当松土厚度大于0.3m时,应进行翻挖并分层回填压实,其密实度应达到相应部位的压实标准。对需要换填的路基地段,清除表层种植土换填渗水性填料或水稳性好的填料,换填厚度高出地面0.5m。当路基底处于倾斜地段应开挖台阶,台阶高度不小于0.6m,台阶宽度不小于2.0m,台阶底设2~4%向外倾斜的坡度。作好地表排水设施,按照设计要求安装路基沉降监测元件,铺设褥垫层并压实达到设计、技术指南和验标要求。

2、分层填筑

路堤采用按横断面全宽纵向水平分层填筑。用自卸车运输时,要根据车容量计算堆土间距,用石灰画出方格网,以便平整时控制层厚均匀。

填筑路基前首先用石灰线打出方格网,方格网按路基的宽度横向从中线分开,纵向每隔5 m打一道横线,即每个纵向隔5m设2个小方格,根据路基的宽度计算出每个方格的面积,按照松铺厚度计算出每个小方格的体积,结合运输车运A、B料的立方数,从而确定每个方格所卸填料车数。现场施工员既以车数来控制每个小方格内的填料厚度。每20m钉出边线。为保证路基边缘的压实度,边线应比设计线每边宽出50cm。每层松铺厚度控制在30cm以内,大型压实机械不能压到而采用小型振动压实设备分层压实的部位,松铺厚度不得超过20cm。各单位应根据压实机械组合、压实遍数及检测结果找出不同类别填料的最佳松铺厚度。需铺设土工格栅的填方地段,严格按设计要求铺

设土工格栅,土工格栅幅宽为2.5m 和4m ,上下层间距0.6m 。斜坡地面,为便于铺设土工格栅,须在边坡坡脚处地面处地面挖设2.5~4.5m 宽平台。土工格栅铺设时应拉紧不得有褶皱,同时上下层接缝应错开布置,铺设土工格栅时填料表面应平整,不得有坚硬凸出物,严禁碾压机直接在土工格栅材料表面上进行碾压。土工格栅摊铺后应及时填筑填料,避免阳光长时间直接照射。

A、B组填料施工工艺流程

3、摊铺平整

使用推土机将土初平,压路机快速静压一遍,以暴露潜在的凹凸面,再

用平地机终平,并向两侧做出4%的排水坡。用水平仪控制每层的虚铺厚度。若需铺设土工格栅时,应先压实整平,每副纵向搭接30cm,横向搭接12cm。铺设土工格栅后严禁汽车及其它重型施工机械直接行驶在土工格栅上。为防止填料对土工格栅的破坏,禁铺带有尖、棱角且直径大于5cm的填料。

4、洒水晾晒

在碾压过程中水分会散失,填料的含水量应控制在比最佳含水量高2~3%,当填料含水量较低时,及时采用洒水措施翻拌闷料。当填料含水量过大,可采用料场挖沟拉槽降低水位和用推土机、松土器拉松晾晒相结合的方法。

5、碾压夯实

当填料用平地机精平后,按试验所确定的施工工艺及碾压遍数,用大吨位(自重12t以上)振动压路机按先两边后中间(曲线地段先曲线内侧后曲线外侧),先静压一遍、后振压、再静压一遍的原则进行碾压。碾压速度为1.5~2.0km/h,纵向搭接长度不小于2m,纵向行与行之间的轮迹重叠不小于40cm,上下两层填筑接头应错开不小于3.0m,两作业区段之间的衔接处纵向搭接不小于2.0m。碾压过程中,表面应始终保持湿润,严禁有“弹簧”、松散、起皮等现象产生;碾压过程中若发现有凹凸现象,应人工配合及时补平,使碾压好的路面平整度符合要求。碾压结束之前,应用平地机终平一次,使其纵向顺适,符合设计要求。

6、路基整修

A、按设计图纸要求检查路基的中线位置、宽度、纵坡、横坡、边坡及相应的标高,根据结果编出整修计划。

B、整修采用机械初步整修,然后用人工精细修整,做到路基整修后,棱

角分明,线条直顺,坡面平顺。

7、检验签证

路基每层填筑压实质量按规定检验,达到设计及验标要求,经质检和监理工程师检验鉴证后,方可进行下一层填筑施工。

8、沉降观测

(1)、填筑前按规定安设好沉降观测装置。

(2)根据每次的沉降量观测值,绘制填筑沉降曲线,预测地基固结情况,推定残余下沉量,并由此确定填方的预留沉降量、余宽和断面余量。

五、试验检测

本次试验段各项检测数据控制均严格按《客运专线铁路路基工程施工技术指南》、《客运专线铁路路基工程施工质量验收暂行标准》执行,具体数据如下表:

检测要求和检测布置如下:每压实层的压实程序结束后检验孔隙率6点,其中:左右距路肩边线1.0m处各2点,路基中部2点;每填高0.9m抽样检测地基系数K30、动态变形模量Evd、Ev2各4点,其中:距路基边线2.0处左、右各1点,路基中部2点。

六、路基施工技术保证措施

1、、施工前按测量规定恢复中线,复测中线,复测横断面,对地形、地

质变化要及时报质检工程师处理。

2、首先必须对路基填料进行室内试验,对于有机质含量、液限、塑性指数超过规范标准的填料及风化石,均禁止作为路基填料。

3、严格按设计要求对基底进行处理,并经监理工程师签字认可后,方可进行A、B料填筑。

4、填筑路堤时,采取分段分层填筑。每层填筑时路堤两侧加宽50cm,确保路堤边缘的压实度。

5、在填筑过程中,要随时检查填料的级配、最大粒径、压碎指数等,确保填料质量。

6、路基施工前或施工过程中,采取各种防排水措施,以路基无浸水、积水现象,确保路基的施工质量。

7、为防止路基不均匀下沉,减少工后沉降,碾压时要横向到边,纵向到底,均匀压实。

8、开展标准化作业,严格执行规范要求。

七、安全保证措施

1、建立安全保证体系

成立以项目经理为首,由安全、工程、技术质量、设备和基层专职安全员等各方面的管理人员组成安全保证体系,领导和组织实施安全工作。

2、分析安全难点, 确保安全管理重点

施工机械的使用严格按照机械操作规程的有关规定执行,并持证上岗,无关人员严禁使用。

3、安全管理

(1)制定施工现场各类施工机械和设备的安全防护标准等。

(2)建立严格的安全教育制度,坚持入场教育、坚持每周按班组召开安全工作教育会议,增强安全意识,使安全工作落实到每个作业人员。

(3)编制安全技术交底书,购置必备安全防护用品及设施;

(4)强化安全法制观念,严格执行安全工作文字交底,双方认可,坚持特殊工种持安全操作证上岗制度等;

(5)加强施工管理人员的安全考核,增强安全意识,避免违章指挥。

八、环保措施

1、易于引起粉尘的细料或松散料运输时,采用帆布、盖套等遮盖物覆

盖。

2、受工程施工影响的一切公用设施与结构物,在施工期间应采取适当措施加以保护。

3、使用机械设备时,要尽量减少噪声、废气的污染。

4、驶出施工现场的车辆应进行清理,避免携带泥土上路。

铁路路基边坡防护工程施工

《铁路工程施工》课程设计---铁路路基边坡防护工程施工 学号:20102323 姓名:笪晓勇 班级:10级土木10班 指导老师:陈亚琴 时间:2013.06.26

摘要:随着我国国民经济建设和铁路交通的快速发展,人们对铁路运输的需求越来越高,其线路里程越来越长。随之出现的是铁路施工中的边坡的数量增多、规模扩大。但往往由于自然因素和人为因素的作用,路基边坡的崩塌、滑坡和剥落等损坏现象时有发生。因此,既有线铁路路基边坡的施工及养护质量——防治与加固越来越多地引起铁路施工、养护单位和管理部门的重视。 本文通过分析铁路路基边坡的破坏形式及原因,分析了路基边坡防护设计原则,详细介绍了铁路边坡的防护方法,以保证路基的稳定和防治各种路基病害,确保铁路线路的正常运营及日常养护。 在大量的工程实践过程中,大都存在对边坡工程病害特征和性质认识不清,治理工程措施不力等诸多问题,常常会造成边坡工程变形和破坏,或因治理方案过于保守,造成不必要的浪费。为了满足安全可靠和经济合理双重目标,对高边坡病害特征的深入分析和对其治理工程方案的慎重选择显得十分重要。本文介绍了几种常用的边坡支护结构型式—重力式挡墙、扶壁式挡墙、悬臂式支护、锚喷支护、坡率法,分析其优缺点,以便于合理采取支护措施。 关键词:铁路;路基;边坡;防护

边坡一般是指具有倾斜坡面的土体或岩体。边坡处治,首先要进行稳定性分析,然后根据稳定性分析的结果,决定是否要对其进行加固处理。边坡稳定分析的方法很多,目前在工程中广为应用的是传统的极限平衡理论。近几年,基于不同的力学模型而建立起来的各种数值分析计算方法也越来越受到工程界的重视。 一般来说,不同的边坡类型,不同的分析目的以及可获得的基本资料情况,应采用与之相适应的计算理论和稳定分析方法。 由于坡表面倾斜,在坡体本身重力及其他外力作用下,整个坡体有从高处向低处滑动的趋势,同时,由于坡体土(岩)自身具有一定的强度和人为的工程措施,它会产生阻止坡体下滑的抵抗力。一般来说,如果边坡土(岩)体内部某一个面上的滑动力超过了土(岩)体抵抗滑动的能力,边坡将产生滑动,即失去稳定;如果滑动力小于抵抗力,则认为边坡是稳定的。 在工程建设中,常见的边坡滑动有两种类型。一种是天然边坡由于原来的地质条件改变而产生的滑坡,通常用地质条件对比法来衡量其稳定的程度;另一种是由于工程建设需要而人工开挖或填筑形成的人工边坡,由于设计的坡度一般都比较陡,或由于工作条件的变化改变了边坡体内部的应力状态,使局部的剪切破坏发展成一条连贯的剪切破坏面,边坡的稳定平衡状态遭到破坏而产生滑坡。本文所要讨论的主要针对第二种滑坡,或第二种边坡稳定问题。 一、防护形式 边坡综合防护设计采取“综合设计、就地取材、以防为主、确保施工”的基本原则。 1、防护形式 根据规范和设计要求本段主要路基防护形式有:拱形骨架防护、草灌喷播防护、浆砌片石护坡、挂网客土喷播、锚杆格梁防护、护肩墙、矮挡墙等。 2、下边坡防护 下边坡一般为填土路堤,边坡的破坏,主要表现为坡面及坡脚的冲刷。坡面冲刷主要来自大气降水对边坡的直接冲刷和坡面径流的冲刷,冲刷使路基边坡沿坡面流水方向形成冲沟,冲沟不断发展导致路基发生破坏;沿河路堤及修筑在河滩上、滞洪区内的路堤,还要受到洪水的威胁,这种威胁表现为冲毁路堤坡脚导致边坡破坏。 (1)当边坡高度大于6米时,采用草灌喷播防护;当边坡高度大于等于6米时,采用浆砌片石拱形骨架+植草防护。

某高铁施工方案

某高铁施工方案 [日期:2009-07-18] 来源:https://www.doczj.com/doc/2d10637045.html, 作者:李坤[字体:大中小] 主要工程项目的施工方案、施工方法 3.1总体施工方案 本标段工程新型结构多,工后沉降控制严格;桥隧比重大,主体结构设计使用寿命10 0年;一次铺设跨区间无缝线路并达到设计开通速度,施工中以满足列车高速行驶安全和旅客乘坐舒适度为目标,保证线路稳定性和高平顺性为核心,全面贯彻设计和验收标准,确保工程质量达到招标文件要求。 线下工程以特大桥、跨河桥梁、长大隧道为控制点,分区段平行组织施工。工期与施工总顺序安排以线下工程保铺架工期,桥、隧工程保路基安排,站后工程服从线下和铺架工程为原则,统筹计划、合理组织,确保业主总工期目标。 针对本标段线路长、结构物多、技术含量高、工程数量大的特点,本标段,共分4个综合项目队及1个箱梁预制架设项目队分31个项目工区组织施工,详细分工见“表1.6.2-2各项目队任务安排表。” 路基工程共分4个作业工区,以地基加固和工后沉降控制为重点,以关键结构物或横向道路为分界点,按照土方调配合理,管理长度适中,便于质量控制,工作量平衡的原则,根据工期核定施工机械设备,合理组织路堑开挖及路基填料供应,精心组织,分区段组织机械化施工。 路堤施工前先修筑试验区,通过工艺试验,确定机械设备组合、施工工艺、摊铺厚度、压实遍数、级配料配合比等施工参数及试验、检测方法。 路基工程采用大型机械化施工,土方采用挖掘机开挖,装载机装料,15t自卸汽车纵向调配运输,推土机摊铺,平地机整平,重型压路机碾压。级配碎石采用集中厂拌方法,摊铺机摊铺;其余路基填料采用平地机和推土机联合摊铺。 路堤填筑严格按照“三区段、四阶段、八流程”的施工工法和以往成功经验进行施工,确保工程质量。软基处理采用专用设备施打管桩、旋喷桩、CFG桩及钻孔注浆的方法,路堑开挖采用采用横向台阶开挖。路基相关工程采取预埋、预制,配合开槽机、螺旋钻等专用施工设备与路基工程同步组织施工,以保证路基的完整性和稳定性。挡护工程和排水系统与路基工程协调进行,及时施工,保证路基稳定和有利水土保持。 桥涵工程围绕严格控制基础沉降,保证结构耐久性,提高整体刚度选择施工方案;新型桥梁结构要在掌握设计特点,借鉴成功的施工经验基础上,结合现场施工条件,因地制宜的选择施工方案。 桥梁工程设置12个作业工区同时进行施工。明挖基础采用挖掘机开挖,钻孔桩采用回旋钻和冲击钻机成孔,水中墩根据土质、水深、水流情况采取草袋围堰筑岛、搭设钻孔桩平台和钢板桩围堰施工。桥台采用大块拼装式钢模板结合小型机具施工;墩身采用大块拼装式

冷却塔维修施工方案

凉水塔大修 安装施工技术规范 需方:夏津热电有限公司 施工方:山东格瑞德集团有限公司 二零一五年十二月 安装施工技术规范 1、工程概况 1.1维修内容:填料更换,PVC管道支撑角铁、玻璃钢波纹板固定角铁、竖井栏杆、爬梯更换,预埋件、预埋管、预埋管封口、分水井盖板等做玻璃钢防腐,玻璃钢填料托架、喷水嘴、除水器、PVC管道等检查处理。 2、编制依据 2.1GBJ300-88《建筑安装工程质量检验评定统一标准》 2.2GBJ243-82《通风与空调工程施工及验收规范》 2.3GBJ303-88《建筑电气安装工程质量验收评定标准》 2.4GBJ304-88《通风与空调工程质量检验评定标准》 3、施工前的准备及条件 3.1劳动力配备 负责人:1人 质量员:1人 安全员:1人 电工:1人 辅助工:12人 3.2作业人员资格要求

3.2.1所有作业人员都经过职业技术培训进场三级安全教育和体验合格后,才能上岗,衣着整齐、精神状态良好。 3.3作业所需要的施工机械 3.3.1施工机械使用计划表 3.3.2作业所需工器具(表3) 3.3.3检验器具使用计划一览表 3.3.4安装所用安装材料一览表

4进度总计划及工期控制措施 本工程总工期为60天,开工时间为具备安装条件算起,为保证计划的完成制定此工期。(注:也可根据甲方的要求,用最快的时间保质保量的完成施工任务) 4.1、编制项目实施进度计划,合理安排进度,以保证工程总进度计划。 4.2、掌握实际进度值与计划差异,分析产生的原因并提出调整措施方案,并相应调整施工进度计划及劳动力、材料设计。 4.3、认真做好施工准备,按程序施工。 4.4、推行做好施工准备,按程序施工。 4.5、制定切实可行的防雨措施,确保工程顺利进行。 5、质量保证措施 5.1安装工程施工质量要点 5.1.1主要设备安装质量控制要点 a、设备安装前要对设备、原材料检查,试验不合格的设备、材料不 许使用,使用材料要实施见证取样制度。 b、安装工程要防止质量通病,抓好重点,关键部位。 5.1.2施工质量控制要点 a、认真熟悉设计施工图,充分理解设计意图,熟悉和掌握有关施工

冷却塔施工方案与安全措施

填料施工方案及安全措施 施工方案 一、1、施工前的准备: 1.1首先召集所有安装人员,进行岗位及安全培训,成绩合格者,方可赴现场安装。 1.2进入现场,安装人员和对方人员讲话时要热情、礼貌,认真协调好工作。 1.3、安装所有人员进入现场,要穿工作服,严禁携带火种,更不允许吸烟,早晨、中午不允许喝酒,必要时戴安全帽,特殊岗位的要持上岗证。 1.4、安装队队长及技术员在安装前要对现场情况进行考察了解,配合对方技术人员依据图纸,对产品图纸及现场工作量进行校核,做到心中有数,并考虑安装顺序,清点好产品配件(规格、型号等)并做好记录。 1.5、所有安装人员在安装过程中不许打架斗殴,不得在危险处、不安全处操作,施工时必须戴安全帽,在高处施工必须系安全带,劳保鞋,应由专职人员进行检查,严禁违规操作。 1.6、配合甲方安保处,采取一定的防火措施,如灭火器,或结合甲方消防人员,接上消防水龙头至施工现场。 1.7、在总电源上安装上漏电保护装置,以防触电。 1.8、我公司在施工过程中,将各项管理措施、规章制度、组织机构等内容上墙。 1.9、所有设备在使用前要进行检查,是否能正常使用。 2、现场施工方案: 2.1旧塔部件拆除方案: 冷却塔拆除顺序:托架—填料—喷头—除水器—布水管道 施工人员进入塔内后,首先进入填料顶层,然后将填料在各个方位上各揭开一个直径约1.5米的孔洞,并在各孔洞处各竖两道钢管,直接塔底竹排处。填料拆除后,各处填料就近用麻绳顺钢管从孔洞处滑到竹排处。填料拆除后,再拧下旧喷头,拆除除水器。最后拆除布水管道运到地面上的垃圾物体,由施工人员及

时清理,入车然后运往指定垃圾处理点。 2.2填料、喷头、除水器、布水管道、托架的现场安装: 将所有旧塔拆除垃圾全部清理出现场后,再将全部制作货物送到施工现场,各类货物分类存放,摆放有序,并有明确标识。 现场安装顺序:托架—填料—布水管道—喷头—除水器 以上作业交插进行,保正施工工期。 A、填料施工方案: 1)、淋水填料的组装工作在平整的专用粘接架上进行,组装时根据现场环境温度的变化,适时调整粘接剂的配方,采取可靠的粘接组装工艺,确保组装块内部各个片间的粘结点粘结牢固,没有虚粘、脱开现象,各片间的有效粘接点不少于该片间粘结点总数的95%。 2)、在填料粘结过程中,要求操作人员同时对成品片按标准进行检验,不合格品集中存放,并做出明显标志。 3)胶罐压力一般保持在以下0.40MPa,最高不超过0.45MPa。保证胶流畅通即可,否则要更换胶管,清理喷嘴。 4)粘结组装完一组后必须立即用压架压紧,防止因成型片本身的翘曲而造成脱胶,当粘结剂干燥固结达到初结强度后方可挪动位置在平整的地面上,堆放高度不得超过2m,防止长期曝晒。 5)粘结时要注意波的方向性,正反交叉进行。 6)吊装人员在吊装时需对粘结好的填料块进行检验,粘结点完好率应达到95%以上方可进行吊装。否则,视为不合格品。 7)安装人员对吊运上来的填料块进行复检,合格后方可安装。在安装过程中,对填料块要轻拿轻放,防止碰撞、损伤边角,严禁用脚直接踩踏。 8)安装淋水填料时铺上平板进行施工。淋水填料安装为上下两层,上下层在安装时必须交错叠放,互相垂直,组装块与筒壁、竖井、柱、梁之间应挤紧、填满,最大间隙≤20mm,组装块之间应挤紧、填满,方向正确,顶面铺平,最大间隙≤10mm。 9)吊装成型块时,每次不得超过1m3。 10)根据塔内平面布置清况,有计划地切割小块填料填充不规划空隙。组装

铁路工程轨道施工专项方案

铁路工程轨道施工专项方案 1概述 根据设计,本标段只有XX岭隧道(XX岭隧道出口段XX车站范围内采用有砟轨道)和XX隧道内施作弹性支承块式无砟道床,合计20114m。 隧道内弹性支承块道床结构高度为68cm,宽282cm。进出口洞外各设20m 过渡段,由有砟轨道过渡至弹性支承块式无砟轨道,过渡段采用重型有砟轨道,过渡段道床结构高度从洞内往洞口方向由68cm渐变至77cm。 无砟道床主要工程量如下:弹性支承块预制67061块,底座及道床板(C40砼)21542米,底座及道床板钢筋1470.356t,伸缩缝及沉降缝沥青木板19377m。 2施工方案 2.1弹性支承块预制方案 弹性支承块由支承块、块下橡胶垫板和橡胶套靴组成。支承块为C50钢筋砼结构。块下橡胶垫板放置在橡胶套靴之内支承块的下方,略小于支承块地面尺寸。橡胶套靴覆盖在支承块四周及底面。 支承块预制场地设在XX隧道出口位置附近,可以方便使用和节约运输费用,占地面积约5000m2,其中生产区搭设长40m、宽40m、高4.5m的厂房,厂房要求密封良好。厂房分四个区:砼搅拌区、砼振动成型区、蒸汽养护区及拆模区。材料库、钢筋加工区、养生、套靴组装及成品堆放区设在厂房外, 预制场地建设按照5个月考虑,2011年2月1日开始建厂,2011年6月30日建厂结束,2011年7月1日开始试生产,2011年8月1日开始正式生产,2012年7月31日预制工作全部结束。 预制工作按照每天1个循环进行安排。每月按照25天考虑,67061块弹性支承块预制12个月,共需投入模型224套,考虑一定的备用模型,模型共投入238套。 2.2弹性支承块无砟道床施工方案 弹性支承块无砟道床施工采用组合式轨道排架铺装和现场浇筑砼的方法进

高铁路基附属工程施工方案

路基边坡防护工程施工方案 合福铁路客运专线 DK40+618.135~DK58+734.50路基边坡防护工程施工方案 编制: 复核: 审核: 中铁十三局集团合福铁路三分部 二0一二年十一月

目录 1.编制依据................................................. 错误!未定义书签。 1.1编制依据............................................. 错误!未定义书签。 1.2编制范围............................................. 错误!未定义书签。 2.工程概况................................................. 错误!未定义书签。 2.1主要技术指标 (2) 2.2轨道类型 (3) 3.施工要求 (3) 3.1质量要求 (3) 3.2职业健康安全要求 (3) 3.3环保要求 (3) 3.4文明施工要求 (3) 4.工程自然特征与施工条件 (3) 4.1工程地质及水文地质概况 (3) 4.2气象条件 (3) 4.3水电资源 (4) 5.路基护坡施工方案 (4) 5.1 C25混凝土拱形截水骨架内客土植草及栽种灌木护坡 (4) 5.2 C25方形植草窗内空心砖客土植草及栽种灌木护坡 (9) 5.3空心砖客土植草及栽种灌木边坡防护 (10) 5.4护坡与基础连接...................................... 1错误!未定义书签。 5.5路堑防护施工........................................ 1错误!未定义书签。 6.脚墙施工方案 (12) 6.1施工范围 (12)

C组填料试验段施工方案

路基填筑试验段施工方案 一、工程概况 新建兰州至重庆铁路站前工程(路基、桥涵、隧道)LYS-2标段中铁十六局兰渝铁路项目部七分部,位于定西市渭源县境内,里程范围为DK103+150~DK119+052,正线长15.9km,区段内路基总长3.8km。其中路基填筑(C组填料)26.7万立方米,本次路基填筑地点选定在DK104+620~DK104+450段,170米长,平均宽度为35.2米。试验成功后以指导大面积的施工。该段工程地质为秦祁河一、二级阶地。第四系全新统冲积砂质黄土具湿陷性,湿陷类型表现为自重,湿陷等级为2-4级,湿陷厚度4—20米、粗粒土,上第三系砂岩。地下水位埋藏较深。 二、编制依据 2.1、已有的设计图纸、定型图、标准图数据和设计技术交底。 2.2、本地区自然环境、气候条件和资源条件。 2.3、本段现场调查的相关资料。 2.4、《兰渝铁路2标指挥部总体实施性施工组织设计》。 三、试验段目的 在进行大面积施工之前,为了验证人员机械组成设计、素土最佳含水量的控制方法;以及验证压实机械的最佳组合和碾压遍数、大面积铺筑的松铺系数;确定运输车的数量、以及每天工作的作业段长度;检验各项资源配置、质量保证体系等是否符合施工生产需要,以便合理科学地指导路基填筑大面积施工,我部拟于2010年8月4日在DK104+620~DK104+450段进行路基C组填料试验段铺筑。 四、施工准备与劳动力组织 为优质高效的完成本试验段路基填筑的施工,我分部在工程技术上已做好了充分的准备。已完成路基原地面复测及中线放样备有足够的技术人员在现场进行技术指导。

为确保试验段施工有序、顺利进行,项目部成立了路基C组填料试验段铺筑领导小组(见图一)。编制了相应的施工作业指导书,并召集有关负责人进行了分析研究,对所有施工人员进行了详细的技术交底,对人员定位、机械设备的组合做了认真的布置安排,同时在施工前对所有设备进行了保养试运行。拟定的现场劳动力组织见下页表1。 五、机械设备与检测仪器配置 目前,基床以下部分施工机械设备已全部到位,人员机械已进场,已对土场进行取样,经实验室对素土分析,测定该土为湿陷性黄土,天然含水量较低,土质纯净,有机质含量小,满足铺筑要求,现场施工设备(推土机、平地机、装载机、压路机等机械)全部安置就位,状况良好。 六、试验段施工准备 6.1、原材料的检验 目前我部已经完成了原材料的检验,并通过了监理工程师批复。 ①、土:采用本标段挖方段土源,储量丰富,经我项目中心实验室分析试验,塑性指数符合规范要求。 图一:路基C组填料试验段领导小组

新建铁路深基坑专项施工方案

新建铁路深基坑专项施工方案

一、编制说明 1.1、编制依据 (1)中铁工程第一勘察设计院集团有限公司编制的《新建铁路额哈线额济纳旗至哈密东段施工图-桥梁施工图额哈线梧哈段施(桥)-桥-03》及相关说明。 (2)《铁路桥涵工程施工质量验收标准》(TB10415-2003) (3)《客货共线铁路桥涵施工技术指南》(TZ 203-2008) (4) 我项目类似工程施工经验和现场踏勘调查有关资料。 1.2、编制范围 新建额济纳至哈密铁路X标段D1K489+368.58-DK519+839.76段梁桥基础工程。 二、工程概况 2.1、概述 D1K489+368.58-DK519+839.76段梁桥共计12座,其中梁式中桥7座,梁式小桥5座;基础分为明挖基础及挖井基础,其中挖井基础8座,明挖基础29座。最深基坑7m,具体深度详见下表

2.2、主要工程数量 表2.2 主要工程数量表 三、施工方法及工艺要求 基坑施工前平整场地,做到“三通一平”并做好防护设施。 技术人员测设基础轴线,同时用钢尺丈量定出基坑开挖线,并用白灰注明。 挖井基础:基坑开挖时,不得放坡,必须垂直开挖。基坑采用C20混凝土护壁,壁厚30cm。 明挖基础:基坑开挖时,不得放坡,必须垂直开挖。 3.1、施工方法及要求 (一)明挖基础 基坑采取机械开挖配合人工清底的方法进行施工。 开挖时严格按所测放的基坑边线进行逐层均匀开挖,不得随意集中开挖和点挖过深,以免破坏边坡的稳定性;根据设计图纸要求,基坑必须垂直开挖。基坑土石方应随挖随用自卸汽车运至指定的弃土场。当需就地弃土时,弃土堆应选在基坑的下游位置,其与基坑的距离不得小于基坑深度,以免使基坑边坡受到过大的侧压力而造成失稳;受条件限制确需将弃土堆选在基坑的上游位置时,应根据地面的起伏情况,将两者之间的距离适当再加大,并挖好截水沟,以免使弃土堆遭受雨水的冲刷而影响基坑的稳定性和基坑内作业时的人、机安全。

填料塔填料装填方案

填料塔填料装填方案 编制: 审核: 审批: 2010年12月

填料塔填料装填方案 1.风险评价与削减措施 1.1参与装填人员必须按安全规定穿戴好劳动用品,严格按装填方案的各项规定和要求执行。 1.2装填现场应设警界区,无关人员严禁进入区域内,以免伤人。 1.3进入现场的工作人员必须戴好安全帽。高空作业(2米以上)必须办理高空作业票,配戴安全带。 1.4参加装填人员必须注意相互沟通、联系,保证装填过程安全。 1.5参加装填人员必须严格按照生产部有关管理、安全管理规定进行。 1.6配备现场临时急救箱,配备必要的受伤临时处理、救护药品、物品。 1.7参与装填人员均参加安全教育知识及技能培训,并考核合格。 1.8装填现场附近设置了现场医疗点,并有专车准备救护。 1.9要有专人监护,严禁在附近有人员走动、逗留。 2.填料装填应具备的条件 2.1各塔所有附件安装结束,工艺吹扫合格,内部清理干净。 2.2所有填料数量质量达到要求并送至现场。 2.3现场搭好临时平台。 3.填料装填前的准备 3.1打开填料孔,做入塔安全分析,做进入塔容器许可证。 3.2.拆除塔的液体分布器及填料压板。 3.3将现场清扫干净。 3.4接好现场照明及塔内照明,并准备好装填所需工器具及材料。 3.5将卷扬机、吊框、拉绳等接好。 4.填料装填应注意的事项

4.1.必须有专人负责检验所装填料的质量和数量,防止编织袋及内膜等杂物装入塔内。 4.2装填前必须进行计算并在设备内标注好装填高度线。 4.3塔内装填人员衣袋内禁装杂物,以防掉入塔内,装填时如有杂物掉入塔内,应立即取出。 4.4入塔作业前要办理《设备内安全作业证》,在精馏塔上部作业时要系好安全带。 4.5塔内的易损内件应严禁脚踏,注意防止填料从高处落下伤人,装填要逐层进行,严禁交叉作业。 4.6吊车及工具操作需专人负责,使用电器注意安全,防止触电。 4.7应设立特殊作业区域,闲杂人等不得入内。 5.填料装填步骤 5.1精馏塔及其相关工艺管线吹扫清洗完毕,装填方案已批准,拆掉精馏塔人孔螺栓,打开人孔进入精馏塔内,拆下填料层上部压栅。 5.2接好设备内作业所需安全灯一套,操作人员通过绳梯进入塔内,检查填料支持栅板及其上部丝网是否完好,并将上部栅除拆除放置在安全的地方。 5.3清理塔内杂物并用抹布将塔内擦干净所装填料分批倒入塑料桶,先用清水清洗一遍,装入编织袋。 5.4将装有填料的编织袋放在吊车吊框上,吊至精馏塔人孔处,入塔先均匀慢慢将填料倒进塔内,不时用钢棍等物将填料扒向四周。 5.5填料从底部开始装,装完一层后再装上面一层。 5.6填料装至标线处时扒平填料,加装填料压板。 5.7填料压板装好后再回装液体分布器。 5.7整个塔填料装填完后,清理塔上卫生及现场卫生。 5.8联系检修工封人孔,可进行下一步气密性试验。

平整场地施工方案

平整场地施工方案 1、填料选择与鉴定 因本工程填方有周边废弃矿渣、废料渣、石块、建筑垃圾等。因此,填料要严格按规定进行鉴定,确定各种填料做的最佳密度、最佳级配、最大干容重及其它物理力学性质,根据鉴定结果确定施工方案 2、基底处理 根据施工时原地面和土石的实际情况,按设计文件及施工规范要求进行清理、平整或碾压,使基底土层的强度和密实度达到设计标准。伐树、挖根、除草皮、清除(种植)表土。 地面横坡在1:10~1:5之间时,地基土层经检验符合规范和设计要求, 可在压实后直接筑。当地面坡度在1:5~1:2.5之间时,应将坡面做成台阶形,宽度做不小于2m向内倾斜4%~6%。在基床厚度范围内不得有软弱土夹层,否则要按设计要求采取地基改良和采取加固措施。基底密实度检查:基底平整压实,经质量检查工程师会同监理工程师现场检测核实合格签字后进行分层填筑。 3、分层填筑 " 根据填土高度及试验段确定的分层厚度和压实参数计算出计划分层数,绘出分层施工图,向现场施工人员进行技术交底。宕渣填筑应严格控制粒径25cm,厚度控制30cm以下。为保证摊铺的平整度,节省平整时间,在卸料时要控制卸土密度,根据自卸车的容量计算出卸车间隔,并呈梅花形卸铺均匀。用性质不同的填料填筑时,每一水平层的全宽要用一种材料填筑,避免各种填料混杂填筑。 4、摊铺平整 填筑区段完成一段后,在前方继续填筑的同时,后侧用推土机进行摊 铺初平。当一个区段填筑、初平全部完成后即以平地机或人工精平,做到填铺面在纵向和横向平顺均匀,保证压路机轮表面能均匀接触地面进行碾压,达到较好

的碾压效果。 5、机械碾压 碾压前,由技术人员进行检查确认填土厚度、平整度符合要求后方可进行。压路机司机要严格按照填料的密度标准及根据试验段确定的压实参数进行碾压。先静压后振动再静压。压实度试验不合格时要重新压实再做试验,直到合格为止。 6、检验签证 经自检压实度、平整度、密实度合格后,及时填写工程检查表和分项工程检验评定表,经质检工程师和监理工程师签证后进行下道工序施工。 < 7、修整 表面的修整,可用机械配合人工切土或补土,并配合压路机械碾压,使其表面没有松散、软弹、翻浆及不平整现象。达到设计标高后,进行细修整使其表面光洁浮土,之后放出边线。填筑地段不均匀沉降的防治措施为防止填筑地段不均匀沉降,施工时必须严格按规范进行。填筑时要从低往高处摊铺碾压。对于填挖交界处,填挖台阶搭接极为重要,必须按规定进行开挖台阶,填挖处不得采用大粒径的填料,碾压必须密实无拼痕。对于软弱地段的坡地,是最有可能出现不均匀沉降的地区,因此,对这此地段,除作常规的沉降观察外,还应增加观察段面,并以稳定观察为重点,稳定观察在工程竣工后才能结束。填筑时要严格按规范控制材料粒径、分层厚度。严格按工艺参数进行碾压,合理匹配压路机械,确保压实度达到设计要求。

高速铁路隧道开挖专项施工方案

目录 第一章 .......................................................................................................................... 编制依据 1第二章编制范围 . (1) 第三章工程概况 (1) 第四章主要施工方案及施工方法 (1) 4.1施工方案 (2) 4.2施工方法 (2) 4.2.1明洞段开挖方法 (2) 4.2.2台阶法 (2) 4.2.3.隧道围岩分级、开挖方法及衬砌支护形式 (4) 第五章施工进度安排 (5) 第六章爆破设计 (6) 6.1爆破方案 (6) 6.2钻爆设计 (6) 6.2.1光爆基本参数 (6) 6.2.2掏槽方式 (7) 6.2.3周边眼 (7) 页脚内容17

6.2.4掘进眼 (8) 6.2.5装药结构及堵塞方式 (8) 6.2.6炮眼布置 (8) 6.3爆破设计的优化及爆孔布置 (12) 第七章劳动力和机械设备配置 (12) 7.1劳动力配置 (12) 7.2机械配置 (13) 第八章质量保证措施 (14) 第九章安全、文明施工 (15) 页脚内容17

第一章编制依据 1、新建贵阳枢纽小碧经清镇东至白云联络线《摆龙村一号隧道设计图》; 2、新建贵阳枢纽小碧经清镇东至白云联络线第三册《隧道附图洞门及洞口工程》; 3、《高速铁路隧道工程施工技术指南》铁建设(2010)241号; 4、《高速铁路隧道工程施工质量验收标准》(TB10753-2010); 5、《铁路混凝土工程施工质量验收标准》(TB10424-2010); 6、《铁路工程基本作业施工安全技术规程》TB10301-2009; 7、《铁路隧道工程施工安全技术规程》TB10304-2009; 8、《爆破安全规程》GB6722-2011; 9、新建贵阳枢纽小碧经清镇东至白云联络线站前4标《实施性施工组织设计》 第二章编制范围 新建贵阳枢纽小碧经镇东至白云联络线站前Ⅳ标(D1K64+770~D1K65+275)摆龙一号隧道。 第三章工程概况 摆龙村一号隧道位于贵阳市金华新区金华镇摆龙村境内,全长505米,隧道进出口里程分别为D1K64+770、D1K65+275。该隧道为时速200kmⅠ级铁路双线隧道,隧道内线间距为4.6m。洞内采用重型轨道碎石道床,铺设Ⅲ型轨枕(2.6m)及60kg/m钢轨,轨道结构高度766mm。 隧区岩溶中等至强烈发育,隧道进出口右侧边坡顺层且洞身右侧围岩顺层偏压。洞身与梨木山断层平行,相距30~80m,洞身位于地下水垂直渗流带内,地下水对混凝土无侵蚀性。 第四章主要施工方案及施工方法 4.1施工方案 根据设计要求,隧道除明洞段为明挖之外,隧道暗挖段采用锚喷构筑法施工、光面爆破开挖。暗挖段根据围岩类别的不同分别采用IV级围岩采用台阶法,V级围岩采用台阶法+临时横撑。 4.2施工方法 4.2.1明洞段开挖方法 摆龙村1号隧道明洞段进出口各15m共30米。明洞段均采用明挖法施工。摆龙村1号隧道明洞基本处于强风化灰岩层,施工时采用挖机施工,每施工一个台阶立即进行喷锚支护。遇到有不易破除岩石的部位采用控制爆破开挖。 4.2.2台阶法 隧道开挖分上下台阶施工(除仰拱开挖外),上下台阶长度可以根据实际施工做适当调整。微台阶长度宜控制在5米左右,长台阶不宜超过14米。本隧道施工段台阶法施工适用于Ⅳ、Ⅴ级围岩。 页脚内容17

高铁路基边坡防护方案

目录 1 编制依据和编制围 (4) 1.1编制依据 (4) 1.2编制围 (4) 2 工程概况 (5) 2.1 技术标准 (5) 2.2 工程规模 (5) 2.3 地理位置 (7) 2.4 工程地质 (8) 2.5 水文地质特征 (8) 3施工总体部署 (9) 3.1施工准备 (9) 3.2工期安排 (9) 3.3 机械设备与人员安排 (9) 3.3.1 施工设备 (9) 3.3.2 施工人员 (10) 4施工准备 (11) 5总体施工案 (11) 6施工工艺和施工法 (13) 6.1拱型骨架护坡施工 (13) 6.1.1施工工艺流程: (15) 6.1.2施工法 (15)

6.1.3拱形骨架外观质量控制 (18) 6.2空心块施工 (18) 6.3 锚杆框架护坡锚杆施工 (19) 6.3.1施工工艺流程 (19) 6.3.2施工法 (19) 6.4框架梁施工 (23) 6.4.1 工艺流程 (23) 6.4.2施工法 (23) 7、质量保证措施 (26) 7.1 原材料、成品和半成品进场验收制度 (28) 7.2 仪器设备的标定制度 (28) 7.3 技术交底制度 (28) 7.4 测量复核制度 (29) 7.5 “三检”制度 (29) 7.6 施工资料记录整理 (29) 7.7质量要求及验收标准 (30) 7.7.1 技术要求 (30) 7.7.2验收标准 (31) 7.8冬季、夏季、雨季施工的质量保证措施 (32) 8、安全保证体系及安全保证措施 (39) 8.1 安全保证体系框图 (39) 8.2 安全检查 (40)

8.3 边坡防护施工安全保证措施 (40) 8.4教育和培训 (41) 8.5安全资料的记录 (41) 8.6边坡防护施工安全技术措施 (42) 9文明施工管理措施 (49) 10 施工环保、水土保持、文物保护措施 (51) 10.1施工环保措施 (51) 10.1.1 健全组织领导机构,建立环境保护体系 (51) 10.1.2 加强环保教育,提高环保意识 (52) 10.1.3 抓好薄弱环节,保证环保重点工作 (52) 10.2水土保持措施 (54) 10.2.1 制定相应的管理制度 (54) 10.2.2 水土保持技术组织措施 (54) 11、工期保证措施 (55) 11.1施工进度计划保证的组织措施 (55) 11.2施工进度计划保证的技术措施 (56) 11.3施工进度计划保证的合同措施 (56) 11.4施工进度计划保证的经济措施 (57) 11.5施工进度计划保证的信息管理措施 (57) 12、安全应急救援预案 (57) 12.1建立应急处理机制 (57) 12.2应急处理程序 (58)

铁路路基施工方案

哈家咀段路基施工方案 一编制依据 1)依据本工程队的设计文件、招、投标文件的技术要求。 2)兰州至中川机场线路施工设计图。 3)《铁路路基设计规范》TB10001 —2005、《铁路路基工程施工安全技术规程》TB10302 —2009、《铁路路基填筑工程连续压实控制技术规程》TB10108 —2011、《铁路路基工程施工质量验收标准》TB10751 —2010 。。 4)现场踏勘、调查工地周边环境条件所了解的情况和收集的信息。 5)国家法律、法规及甘肃省有关规定和当地民众的民俗风情。 二编制原则 1)遵守国家和甘肃省有关的法律、法规以及相关文件要求。 2)按照国家有关的法律法规要求,做好环保、水保等保护工 作。 3)认真做好施工调查研究,充分考虑当地自然环境和施工条件,进行施工方案比选,因地制宜的制定施工方案。 4)努力改进施工工艺,提高机械化施工水平,以求先进的施 5)先重点后一般,全面规划重点突破,强调施工组织设计的

科学性、实施性、可操作性、严密性和可靠性。 三编制范围 新建兰州至中川机场铁路项目哈家咀段路基DK40+500 / DK41+801.23 、DK42+471.60 ?DK42+753.30 段范围内的路基 工程。 四工程概况 本段路基工点位于兰州市永登县树坪镇,线路与机场高速及 201省道并行。DK40+500?DK41+801.23 段位于碱沟河谷阶地 地区,地形起伏较大,河谷切割较深,工程与河床平行,行走于 碱沟一级阶地上。DK42+471.60 ?DK42+753.30 段位于李麻沙 沟阶地区,该段谷地地形起伏较大,沟谷切割较深,河谷宽约100? 400m,高程1681?1796m。工程与沟床近平行,行走于李麻沙沟一阶级地上。 工点处涉及地层:第四系全新统冲积砂质黄土,黏质黄土、 细沙、中砂、砾砂、细圆砾土,第四系上更新统风积砂质黄土,

填料装填安装施工方案样本

6万吨/年气化粗酚连续精制分离项目一期 2万吨/年气化粗酚连续精制分离项目工程 脱渣塔、脱水塔、苯酚塔、邻甲酚塔、 间对甲酚塔、二甲酚塔、尾气吸收塔 填料、内件安装施工方案 12月 一、塔内件的验收 1、设备安装完成并合格; 塔内清理吹扫合格, 确认具备填料装配条件。 2、交付安装的塔内件, 必须符合设计要求。 3、设备开箱检验应在业主、监理、施工单位的共同参加下进行, 对照装箱单及图样, 检查及清点。

4、在安装前, 对已开箱检验过的零部件要妥善存放保管, 注意防风防沙。不具 备此条件, 停止施工, 装填现场要求同此规定。 二、施工依据及验收标准 三、塔内件的安装 一、规整填料安装要求 1、填料支承栅板安装合格后开始安装规整填料。首先核准该段填料层的填料型号、箱号, 按盘号顺序整箱吊入塔内。 2、依据管口方位图( 或剖视图) 在塔内标出四个方位, 而且画出标高。第

一盘规整填料板片方向与填料支承栅板主筋板成45°角, 填料层中相邻两盘填料板片相互交错90°; 最上层的填料板片与位于槽盘式气液分布器下面的填料压圈栅条成90°或者45°角。 3、各盘填料需要依据填料配置图所示的箱号顺序吊入塔节内, 而且按照填料分块图组装成盘, 先进行确认, 履行签字验收手续; 并制作等直径钢制铁环先在塔外开箱, 按分块图复盘, 再顺序吊入塔内组盘。每盘填料的安装起始点应该按塔内标好的方位顺序旋转进行。其它塔内件也必须在塔外预组装, 确认无误。 4、每盘填料的安装方式采用由一端到另外一端的顺序安装法。前半圆的填料条块先按相邻条块挨紧放置, 左右两边缘与塔壁暂时留有较大间隙, 当装到半盘时, 检查填料是否恰好到塔中心, 如果超过塔中心, 应该用推紧板推紧, 以便于下半盘填料安装。装完最后一块填料后, 先用调整板调整填料的松紧度, 过松时补片, 过紧时撤片; 再用铁锹调整两条块之间的间隙。调整的原则是: 确保填料盘弧型端面与塔壁贴紧( 越紧越好) , 把间隙留在中间。当间隙过大时, 用手砂轮切下相应宽度的填料片, 塞入间隙中。最后, 用粉线或者水平尺检查填料盘的水平度, 要求水平度小于6毫米, 凸起部分用圆拍板拍平。 5、每装完两盘填料之后, 使用点焊机点焊一周高效防壁流圈, 焊点间距以保证高效防壁流圈贴紧塔壁为原则。 6、在吊装和开箱过程中, 应该注意保护筐内或箱内, 以及筐或箱下面的填料, 不得损坏或变形。待该段填料压圈安装完毕之后, 应该在上面先铺一层金属薄板, 然后加盖石棉布, 以防止电焊施工时, 焊渣落入填料层中起火和脏物进入填料层中。待适当时候将异物清除后, 再把石棉布和金属薄板撤出塔外。 7、填料安装过程中应该逐盘验收。监理部门或联合验收小组应该逐盘验收并签字, 并可随时检查验收。主要检查材料的材质、规格型号、填料盘的松紧度、间隙大小、表面平整度及水平度、装填高度、相对位置、防壁流圈的贴紧度。

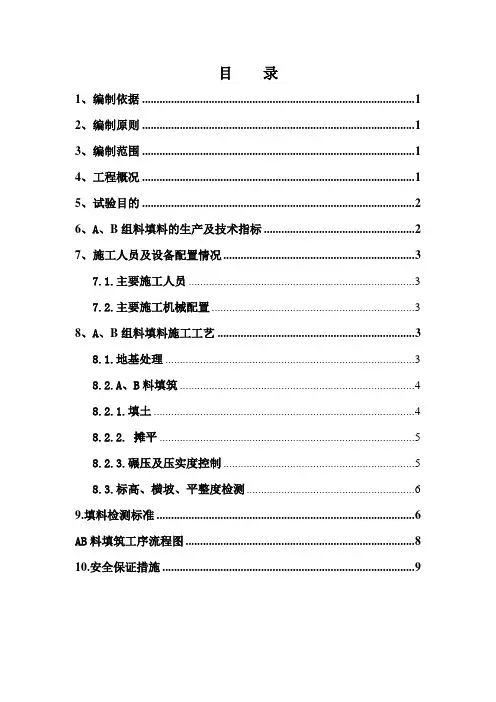

高铁路基AB填料施工方案

路基A、B组填料施工方案 一、编制目的 为了确保路基A、B组填料填筑的施工质量,保证无砟轨道的顺利施工。二、编制依据和引用标准 《客运专线铁路路基工程施工质量验收暂行标准》 《客运专线铁路路基工程施工技术指南》 《成渝铁路客运专线设计图》 三、填料要求 对将用于填筑路基的土按要求取样,并按《铁路工程土工试验规程》规定的试验方法进行填料的筛分、不均匀系数、曲率系数、表观密度、最大粒径、压碎指数等,符合规范要求的,报监理工程师批准。路基基床底层填料的最大粒径无砟轨道一般不大于6cm,不同种类的填料不得混杂填筑,每一水平层的全宽应采用同一种填料,当采用包心路堤时,对堤心与两侧的填料应分别进行施工控制。 四、施工工艺及方法 根据《客运专线铁路路基工程施工技术指南》、《客运专线铁路路基工程施工质量验收暂行标准》要求, A、B料填筑施工按三阶段,四区段,八流程施工程序组织施工。 “三阶段”为:准备阶段——施工阶段——整修阶段 四区段”为:填筑区——平整区——碾压区——检验区 “八流程”为:施工准备——基底处理——分层填筑——摊铺平整——洒

水或晾晒——碾压夯实——检测签证——路基整修 施工工艺及方法: 1、原地面处理:根据设计图纸要求,对路基底层未采用复合地基或挖除换填处理的地段必须清除植物根系,当松土厚度小于0.3m时应碾压密实,当松土厚度大于0.3m时,应进行翻挖并分层回填压实,其密实度应达到相应部位的压实标准。对需要换填的路基地段,清除表层种植土换填渗水性填料或水稳性好的填料,换填厚度高出地面0.5m。当路基底处于倾斜地段应开挖台阶,台阶高度不小于0.6m,台阶宽度不小于2.0m,台阶底设2~4%向外倾斜的坡度。作好地表排水设施,按照设计要求安装路基沉降监测元件,铺设褥垫层并压实达到设计、技术指南和验标要求。 2、分层填筑 路堤采用按横断面全宽纵向水平分层填筑。用自卸车运输时,要根据车容量计算堆土间距,用石灰画出方格网,以便平整时控制层厚均匀。 填筑路基前首先用石灰线打出方格网,方格网按路基的宽度横向从中线分开,纵向每隔5 m打一道横线,即每个纵向隔5m设2个小方格,根据路基的宽度计算出每个方格的面积,按照松铺厚度计算出每个小方格的体积,结合运输车运A、B料的立方数,从而确定每个方格所卸填料车数。现场施工员既以车数来控制每个小方格内的填料厚度。每20m钉出边线。为保证路基边缘的压实度,边线应比设计线每边宽出50cm。每层松铺厚度控制在30cm以内,大型压实机械不能压到而采用小型振动压实设备分层压实的部位,松铺厚度不得超过20cm。各单位应根据压实机械组合、压实遍数及检测结果找出不同类别填料的最佳松铺厚度。需铺设土工格栅的填方地段,严格按设计要求铺

铁路通信工程专项安全施工方案正式样本

文件编号:TP-AR-L3509 In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 铁路通信工程专项安全 施工方案正式样本

铁路通信工程专项安全施工方案正 式样本 使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 安全生产施工组织设计 工程项目的安全管理,就是施工项目在施工过程 中,组织安全生产管理活动。安全管理应坚持以实现 安全生产管理目标为中心,增强安全意识,提高全员 管理水平为方向,从而提高施工防护水平,减少、杜 绝伤亡事故,实现项目的顺利施工。 由项目经理、项目副经理(生产)负责对整个工 程项目的安全进行监督管理,并由项目部安全员全面 负责生产全过程的安全活动。 安全管理措施

1、提高全体施工人员的安全生产意识和自我保护能力。 (1)安全生产教育与思想意识教育相结合,旨在改变施工作业者的安全意识。 (2)实行"三工制",加强工前教育、工中检查、工后奖评,进行严格、及时监控。 (3)根据施工生产内容的变化,及时进行相应的生产技术知识和安全操作知识教育。 (4)坚持安全教育经常化,保证教育培训时间和效果。 2、建立安全管理网络。 3、建立安全岗位责任制,项目部设立专职安全员活动在施工生产最基层,同时在不脱离生产岗位的施工 人员中设立兼职安全员,真正把安全监控能渗透

高速铁路路基施工方案

路基施工实施性施工组织设计 **线**合同段项目部工程科 路基施工实施性施工组织设计 一、工程内容 本标段线路起止桩号为DK344+173.58-DK358+600,全长14.30 公里,改移道路4.8 公里,路基施工内容主要为路基土石方及既有线路基加固防护施工。 路基土石方施工主要包括区间土石方、站场土石方、级配砂砾石土,本标段包含三个新建双绕分别为: K345+900 ~ K349+200 ,K354+900~K357+100,K357+400~K358+600。区间土石方40 万方,站场土石方45 万方,级配碎石土8 万方;路基加固防护主要包括排水系统、护坡等,排水系统0.6 万方,护坡1.5 万方。 二、水文气象 本标段所处地区属亚热带季风阔叶林气候,温暖湿润,雨量充足,年平均气温为16℃~20℃,年最高温度39℃~42℃,年最低温度 -8℃~-11℃,最热月平均温度28℃~30℃,沿线气温、雨量是东部稍高于西部,年平均降雨量为1400~1800 毫米,沿线受季风影响。冬季气温低,冬季施工时必须采取冬季施工措施,夏季多降雨, 施工时必须有效措施,保证施工进度。 三、施工方案及技术措施 1、路基施工方案综述: 本标段施工方案按《新建时速200KM 客货共线铁路设计暂行规

定》,参照**铁路局工程管理中心颁发《**线电气化提速改造工程路基施工实施细则》进行编制,采用如下技术方案: 填料:本标段基床表层采用级配砂砾土,基床底层填料为C 类改 良土。基床以下路堤填料为C 类土(含细粒土、粉砂、软块石时需改良)。 试验标准:采用重型击实标准,操作规程执行TBJ102-96《铁路 工程土工试验方法》,土样发生变化时须做击实试验,土样没有发生变化,填筑体积达到5000m3时另做击实试验。监理工程师在场监督击实试验的试验过程,击实曲线并报监理工程师确认,经签字同意后方可实施,如土质变化,最大干密度(γdmax)通过试验进行调整,通过监理工程师批准后可使用,经试验确定的γdmax 不得随意改变。压实与检测:路基全面开工前,选取K347+301~K347+580 作为实 验段先行施工,压实机械采用18 吨压路机,根据不同土的类别,以选定软土处理施工、改良土配合比及路拌施工、级配料配合比施工等与路基填筑、压实、检测有关的工艺参数,用以指导路基填筑;施工中分层检测,压实度采用核子密度湿度仪和K30 承载板进行检测。过渡段施工:路堤与桥台、路堤与路堑、路堤与横向结构物的过 渡区域,采用级配碎石土进行填筑,用K30 承载板、核子密度湿度仪进行检测。 基床表层:填料采用满足规范要求的级配砂砾石,人工配合机械 现场进行摊铺,K30 承载板进行检测。 工后沉降目标:设计时速200KM/h 路段,一般地段路基填筑后沉
