(2018年2月)

常州荣享消防工程有限公司

目录

第一章编制说明和编制依据

第一节编制说明

一、工程概况

二、工程特点

三、工程内容

第二节编制依据

一、编制依据

二、主要设备材料清单

第二章施工组织机构

一、施工组织机构

二、项目经理部岗位职责第三章施工总体部署及总进度计划安排

第一节施工总体部署

一、施工总体部署

二、施工组织方案

第二节施工总进度计划安排

一、施工安装工期

二、施工总进度计划安排

第三节劳动力组织

第四章施工准备

第一节主要施工机具计划

一、主要施工机具计划

二、施工机具的维护保养

第二节施工用电、用水计划

一、施工现场用电计划

二、施工现场用水计划

第三节物资供应

一、自行采购物资控制

二、甲供设备、材料的协调

第五章主要工程项目的安装技术措施

第一节消防水系统

一、室内消火栓系统施工技术方案措施

(一)系统组成和分布

(二)系统的主要特点

(三)系统施工方案:

(四)系统施工技术措施

二、湿式自动喷水灭火系统施工技术方案措施

(一)系统组成和分布

(二)系统的主要特点

(三)系统施工方案

(四)系统施工技术措施

三、雨淋喷水灭火系统施工技术方案措施

(一)系统组成和分布

(二)系统的主要特点

(三)系统施工方案

(四)系统施工技术措施

四、消防水幕系统施工技术方案措施

(一)系统组成和分布

(二)系统的主要特点

(三)系统施工方案

(四)系统施工技术措施

五、预作用自动喷水灭火系统施工技术方案措施

(一)系统组成和分布

(二)系统的主要特点

(三)系统施工方案

(四)系统施工技术措施:

第二节火灾自动报警系统施工技术方案措施

一、系统组成和分布

二、系统的主要特点

三、系统施工方案

第三节气体灭火系统施工安装技术措施

一、系统组成和分布

二、系统的主要特点

三、系统施工方案

第四节防排烟系统施工技术方案措施

一、预留、预埋

二、风管制作部分

三、风管系统安装部分

四、风机安装部分

五、支吊架制作、安装

六、系统调试

第五节火灾事故广播系统施工技术方案措施

第六节消防专用电话系统施工技术方案措施

第七节特殊工种的要求及措施

第八节消防工程联动调试方案

一、消防专用电话系统调试

二、火灾事故广播联动系统调试

三、防排烟系统的调试

四、火灾报警系统调试

五、消防水灭火系统调试

(一)消火栓给水系统的调试

(二)自动喷淋系统调试

(三)水幕系统调试

(四)雨淋系统调试

(五)预作用循环灭火系统调试

六、防火卷帘的调试

七、气体灭火系统调试

(一)自动灭火

(二)手操电动灭火

(三)人工应急灭火

八、电梯的控制

九、非消防电源联动控制

十、火灾应急照明控制

十一、消防中心联动控制台控制

十二、发电机备用电源配合调试

十三、其它配合调试

第九节现场测试方法、手段及应达到的技术

一、消防水系统的测试方法

二、消防电系统测试方法

三、防排烟系统的测试方法

四、气体灭火系统的测试方法

第十节成品保护措施

第十一节施工现场防火安全管理

第六章贯彻ISO9002质量保证体系

第一节质量目标

第二节质量保证措施

一、贯彻执行ISO9002质量保证体系

第三节工期保证措施

第七章安全生产及环境保护措施

第一节安全目标

第二节安全生产保证措施

一、安全生产管理措施

二、安全文明施工措施

第三节环境保护措施

第八章施工现场配合方案

一、与甲方、监理单位的配合

二、与总包、分包单位的配合

第九章维修保养措施

一、人员培训

二、维修保养的承诺

附件

第一章编制说明和编制依据

第一节编制说明

一、工程概况:

二、工程特点:

(一) 系统设计特点

1.火灾自动报警系统

2.消防水系统

3.防排烟系统

4.气体灭火系统

5.火灾事故广播系统

6.消防专用电话系统

(二)施工组织特点

三、工程内容

1.本次招标内容

2.非本次招标范围内的工作内容

第二节编制依据

一、编制依据

(一)招标文件

(二)图纸

设计院设计的消防工程施工说明及图纸

(三)规范和法规

1.《建筑设计防火规范》GBJ16-87(修订)

2.《高层民用建筑设计防火规范》GB50015-95(修订本) 3.《自动喷水灭火系统设计规范》GBJ84-85

4.《自动喷水灭火系统施工及验收规范》GB50261-98。

5.《火灾自动报警系统设计规范》GB50116-98

6.《火灾自动报警系统施工及验收规范》GB50166-92。

7.《二氧化碳灭火系统设计规范》GB50219-93。

8.《气体灭火系统施工及验收规范》GB50263-97。

9.《建筑灭火器配置设计规范》GBJ140-90。

10.《通风空调工程施工及验收规范》GB50243-97。

11.《机械设备安装工程施工及验收通用规范》GB-50231-98。

12.《采暖通风与空气调节设备噪声功率级的测定工程法》GB9068-88。

13.《电气装置安装工程1KV及以下配线工程施工及验收规范》

GB50258-96。

14.《电气装置安装工程低压电器施工及验收规范》GB50254-96。

15.《工业设备及管道绝热工程施工及验收规范》GBJ126-89。

16.《采暖与卫生工程施工验收规范》GBJ242-82。

17.《流量测量节流装置》GB2624-81。

18.《民用建筑电气设计规范》JCJ/T16-92

19.《江苏省民用建筑设计要求与规定》(试行)

20.《江苏省建设工程现场文明施工管理办法》

21.《江苏省建设工程现场文明施工检查评定标准》

二、主要设备材料清单

(根据实际情况编写。)

(一)消防水系统主要设备材料表

(二)火灾自动报警系统主要设备材料表

(三)防排烟系统主要设备材料表

(四)气体灭火系统主要设备材料表

(五)火灾事故广播系统和消防专用电话系统主要设备材料表

第二章施工组织机构

一、施工管理体制

(一)组建项目经理部,实行项目经理负责制。

结合工程实际情况,组建消防系统施工项目经理部,实行项目经理负责制,项目成本核算制。人员主要由公司内参加施工管理了多个消防系统工程项目的、有丰富施工经验的项目经理和技术人员组成。

4.领导本工程项目部进行策划、制定项目质量目标和项目经理部管理职责,确保质量目标的实现。

5.负责实施项目施工合同。对工程质量、施工进度、安全文明、施工状况予以控制。

6.负责对一般质量事故的调查、评定和处理。

7.领导技术人员完成质量记录和竣工文件的编制和移交,参加工程竣工验收交付工作,并组织对存在问题予以整改。

(二)项目副经理职责

1.在项目经理的领导下,负责优化施工组织工作,建立项目安全保证体系,领导安全文明施工。组织实施质量计划,确保按合同要求实现质量目标。

2.分管本项目物资管理工作,负责协调施工生产所需的人员、物资和设备的供给。

3.协助项目经理管理项目部的其他日常事务。

(三)项目总工程师职责

1.负责按ISO9002标准模式组织本项目质量策划,组织编制质量计划并按规定报批,主持建立项目质量保证体系,将项目质量目标分解到各部门、班组和岗位,并对施工状况进行检查监督。

2.负责组织图纸会审,技术交底和质量计划的交底工作。

3.负责组织贯彻技术规程,规范和质量标准,认真贯彻实施各项管理制度和相关程序,对本项目人员违反操作规程造成的质量问题负有领导责任。

4.负责文件和资料的管理工作,确保现场使用的文件均有效,指导和检查生产过程的各种质量记录和统计技术应用工作,确保质量记录的完整性,准确性和可追塑性。

5.定期召开质量例会,并及时向公司主管部门反馈质量信息。

6.负责检验和试验人员,仪器设备的配备和管理工作。

7.负责组织动员本项目全体员工,认真制定纠正和预防措施。

8.及时解决施工中存在技术问题,工程竣工前编制好总体联动控制调试计划,送公司总工程师审核,批准后方可组织实施。

9.领导本项目质量评定和竣工交验工作。上述所做一切最终向项目部经理负责。

(四)工程技术部职责

1.确保施工过程按ISO9002标准模式要求进行。

2.参加图纸会审工作,及时将设计变更内容标识在图纸上。

3.负责编制施工技术方案和作业指导书,并向操作人员交底。

4.负责工程施工计划调度、工程质量和现场文明施工的控制。

5.负责被列为特殊过程和关键工序的过程实施全过程的监控。

6.负责对工人进行技能、安全、质量的教育和培训。

7.负责对不合格产品的纠正措施的实施。

8.参加质量事故调查和分析,制定有关纠正和预防措施,并跟踪实施验证。

9.负责质量记录的收集、整理、标识、归档、保管和移交工作。

10.负责项目经理部文件和资料控制工作。上述所做一切最终向项目部负责。

(五)给排水专业工程师岗位职责:

1.协助项目部编制消防系统施工组织设计及编制消防系统工程质量计划。

2.全面负责水系统施工技术及管理工作,及时处理施工过程中出现的问题,指导各施工队进行现场施工,安装工作,做好施工前技术交底工作及安全教育工作。负责消防水系统的施工质量进度工作,协助项目部、质安部安全检查、监督施工队的各项工作落实。

3.负责落实并执行变更及现场需要变动的施工,安装工作并及时办理现场签证及后加工程量的核对工作。及时与监理联系,做好隐蔽工程的验收和签证。

4.负责做好消防水系统施工材料进货清单,并审核施工实际领用材料数量。编制甲、乙供设备材料进场时间,协助项目部编制周、月进度计划。

5.负责水系统甲供设备及乙供材料、设备供货及验收工作。

6.协助项目部搞好其他配合单位的协调配合工作。

7.协助项目经理对甲方、监理、总包、设计院及相关单位业务往来和工作联系。

8.负责整理交工验收资料及水系统竣工图完善工作。上述所做一切最终向项目部经理负责。

(六)电气专业工程师岗位职责:

1.负责火灾自动报警,消防对讲电话系统、紧急广播及背景音乐系统施工技术及管理工作,及时处理施工过程中出现的问题,指导各施工队进行现场施工,安装调试工作,做好施工前技术交底及安全教育工作。

2.负责消防电系统的质量自检,协助项目部、质安部安全检查、监督施工队的各项工作。

3.协助项目部编制消防电系统施工组织设计及施工进度计划。

4.负责落实并执行设计变更及现场需要变动的施工、安装工作并及时办理现场签证及后加工程量的核对工作。及时与监理联系,做好隐蔽工程的验收和签证。

5.负责消防电系统甲供设备及乙供材料、设备供货及验收工作。

6.负责做好消防电系统施工材料进货清单,并审校施工实际领用材料数量。编制甲、乙供设备、材料进场时间,协助项目部编制周、月进度计划。

7.协助项目部经理对甲方、监理、总包、设计院及相关单位业务往来和工作联系。

8.协助项目部与其它专业单位配合联动控制总调试工作,上述所做一切最终向项目部经理负责。

(七)采暖通风专业工程师岗位职责:

1.负责防排烟系统施工技术及管理工作,及时处理施工过程中出现的问题,指导各施工队进行现场施工,安装调试工作。做好施工前技术交底及安全教育工作。负责防排烟系统的施工质量,协助项目部、质安部安全检查、监督施工队的各项工作。

2.协助项目部编制防排烟系统施工组织设计及施工进度计划。

3.负责落实并执行设计变更及现场需要变动的施工,安装工作并及时办理现场签证及后加工程量的审核工作。及时与监理联系,做好隐蔽工程的验收和签证。

4.负责防排烟系统甲供设备及乙供材料,设备供货及验收工作。

5.负责做好防排烟系统施工材料进货清单,并审核施工实际领用材料数量。编制甲、乙供设备、材料进场时间,协助项目部编制周、月进度计划。

6.协助项目经理对甲方、监理、总包、设计院及相关单位业务往来和工作联系。

7.协助项目部搞好其他配合单位的协调配合工作。

8.负责整理防排烟系统交工验收资料及竣工图完善工作。

(八)质量安全部职责

1.贯彻执行ISO9002标准。

2.负责施工过程的检查、验收和质量评定,并按质量检查结果上报项目经理。

3.负责现场施工安全教育、安全检查并作好记录。

4.参与一般质量和安全事故调查评审,向项目部负责。

5.负责质量记录和收集、整理、移交工作。

(九)质检工程师岗位职责:

1.对施工质量、施工工艺、成品保护等进行监督管理,直接对项目经理负责。

2.负责对各项工程的质量进行监督、检验、评定。

3.督促仓管员对进入现场材料、设备的开箱检查、检验、验证。

4.参与质量问题的分析、处理,并指导施工队改进工艺。

5.严格评定质量等级。

6.协助项目部实施各施工工序的操作程序,对各施工队定期进行重视质量的教育。

7.认真把好每一道工序的质量关,发现问题及时处理,自己处理不了的上报项目部及公司,并监督要求处理的问题在处理完才进行下道工序的施工,向项目负责。

(十)安检工程师岗位职责:

1.负责对整个工程各作业段的防护用电、用水及各种机具的使用情况的检查、监督工作。

2.组织施工队进行安全生产教育。指导施工队实施安全操作措施。

3.发现问题及隐患及时监督处理,自己不能处理及时向上汇报,并监督需整改的问题,得到恰当的处理后才能接着施工。

4.认真学习国家有关的政策法规及条例,并将其向施工队宣传并监督实施。

5.协助项目部定期对施工队进行安全生产、安全教育例会。

6.监督并配合仓管员做现场材料的保管及防火工作。

7.负责检查、监督各项工作的文明情况和环境,确保各工序顺利进行。

8.配合甲方、总包及上级有关部门的例行检查,向项目部负责。

(十一)设备材料部职责

1.按ISO9002标准模式要求进行,编制物资采购申请计划。

2.负责分管物资采购工作。

3.负责进场物资验收、搬运、贮存、标识、保管保养、发放工作。

4.负责贮存物资检验和试验状态的标识工作。

5.负责物资验证和各种质量记录的收集、分类整理和移交。

6.搞好部门间协作,做好材料和工具的使用管理工作。

7.及时准确向项目部提报物资报表,向项目部经理负责。

(十二)设备、材料采购员岗位职责:

1.负责收集与消防工程有关的材料、设备的技术信息及价格信息,并归类整理登记,以便对工程所需材料、设备提供准确的各项数据。

2.负责根据地盘工程的提供的材料、设备采购清单进行分批进货,并对各种材料、设备的质量、规格、型号进行严格把关。

3.及时向公司汇报材料采购情况和市场信息,以便及时调整。

4.严格按照采购计划安排设备、材料进场时间,以保证各工序正常顺利进行,并按时完成。

5.协助各管理人员对各种材料取样检测或送有关部门进行质量、性能鉴定,向项目部负责。

(十三)仓管员岗位职责:

1.全面负责材料、设备进场开箱检查,验收工作,验收情况及时向项目部汇报。

2.严格按ISO9002标准做好仓库与材料设备堆放标识工作。

3.负责工地材料、设备“三防”工作,发现问题及时汇报。

4.负责验收并详细记录每次进场材料、设备的数量、型号、规格。不合格品严禁入库;对次品、废品单独堆放及时报项目部处理。

5.做好每月材料、设备报表工作。

6.严格按项目部审核施工材料清单发放给施工队,做好记录。

7.及时清理并规整仓库材料堆放:做到井井有条。

8.及时反映各施工队施工所需特殊材料和配件数量、规格、型号,向项目部负责。

(十四)经营核算部职责

1.作好成本预算工作,深入作好市场调查,掌握市场价格变化的信息,严格控制预算外费用支出。

2.审查各种设备、材料的进货价格。

3.熟悉项目的合同文件,做好合同交底工作,落实到技术、质检、材料等部门直至各队。

4.定期评估项目各方的履约情况,向项目经理和公司作出汇报。

5.配合业务、会计部门做好履约的原始记录、凭证和签单。特别要密切跟踪工程变更事件,及时办理变更工作量的签证。

6.配合项目经理对外做好谈判的准备、记录和形成有效的合同文件。

7.按结算工作标准,做好已完成工程量的申报,及时办理工程变更价的确认,包括支付时间的确认。

8.拟写对外合同文件,确认、收集业主、监理、设计等方面来函。

9.及时收集、整理工程档案资料和结算资料,为工程移交和结算做足准备工作。

(十五)预算员岗位职责:

1.负责做好各项工程的预、决算工程量的核算报价工作,配合项目部管理人员核对现场签证及后加工程量报价。并及时报有关单位审核。

2.负责做好月进度完成工程量的核实及报价。

3.在日常工作中,注意收集消防工程有关的材料、设备的技术和价格信息,并将其归类存档备用,尽量在报价时能提供准确的成本数据及价格依据。

4.努力学习与消防有关的政策法规,尽量在报价时准确套用定额和合理取费,提高报价质量。

5.认真学习国家对消防工程各专业的设计、施工验收、维修保养的各种要求及法规,尽量减少工程量报价失误,向项目部负责。

(十六)资料档案员岗位职责:

1.负责收集整理各种档案文件,并归类记录。

2.各类、档案文件的收发,要登记在册。做好保密工作。

3.认真学习有关法规、条例,配合收集对工程有利的资料文件,协助搞好各项工作。

4.协助各管理人员收集各种材料、设备资料,整理竣工图及竣工资料,向项目部经理负责。

第三章施工总体部署及总进度计划安排

第一节施工总体部署

一、施工总体部署

本工程施工总体部署首先考虑到工程质量,要合理安排施工工期。抓住工程施工重点,精心组织、周密策划,按时高质量的交出让甲方满意的建筑安装精品。由我公司项目理任总指挥,组织公司各专业工程师仔细研究施工图,对工程量清单认真核对,综合我公司技术人员对工地现场考察的资料,认为本工程具有工程量大、系统复杂、多工种同时进场交叉施工、单层建筑超高等特点,需进行科学组织施工。

二、施工组织方案

在工程总指挥的具体指导下,调动公司的精兵良将,在充分理解施工图纸的同时,到现场作了详细的考察。根据现场的实际情况,为适应施工的特点,在施工组织上选择最为合理的施工方案。具体在每个施工区域内采用竖向分层,由下至上,逐层流水的施工作业方法。作到工序与工序之间紧密衔接,环环相扣,互相督促,有效的防止窝工,盲目赶工的现象产生。使施工中的各个环节均能处在有效的受控状态。

1.周密策划、精心安排。

结合工程实际情况,项目部周密策划、精心安排,排出施工进度总体计划表和施工进度计划网络图。围绕施工主线,找出工程施工中的难点,排出工期,制定工程总体进度。根据施工前期配合土建预埋、土建封顶后进场安装施工及后期联动调试的生产过程,合理的作好劳动力的分配组织计划。详见表劳动力需用计划表。

2.如项目中标,在接到甲方和监理公司的通知7天内,组织施工队的水、电、风专业技术工人进入工地,配合土建预埋。根据工程量的大小,合理配备相应数量的水、电、风专业技术工人。

3.在土建主体封顶后,立即组织施工队进入工地展开全面施工。

4.工程施工控制的重点:

消防控制设备的安装与火灾自动报警系统网络的整体调试。

5.在工程施工过程中,以创全优样板工程为目标,以合同工期为基准,按时完成施工任务,保证一次通过消防验收。

6.建立精干的施工技术管理班子,选用技术过硬的施工人员,配备精良的施工设备和工具,完善安全质量保证体系。正确制定总进度计划、月进度计划、周施工工作计划。并随时根据现场施工进展的实际情况,进行适当的、合理的调整施工安排。

7.作好成本预测,正确编制工程用款,用料计划。选择具有最佳信誉的供应商,确保以最好质量的材料和设备配合施工质量及施工进度。

8.正确理解进度和质量的关系。抓好安全管理的前提下,加快施工进度,力争缩短工期。

9.施工现场平面布置。详见:

(1) 施工现场总平面布置示意图附件

(2) 生活设施的平面布置示意图附件

(3) 办公设施的平面布置示意图附件

(4) 临时仓库的平面设置

第二节施工总进度计划安排

一、施工安装工期

根据我公司对全部消防系统施工图及工程量认真的分析、研究,本工程安装工期在具备顺利施工条件的情况下,可在天内完成施工任务。

二、施工总进度计划安排

2.由专人负责作好各种机具进场、损坏程度及报废记录。

3.要求专职人员每天上班前进行检查,下班后进行检修,并作好相应的记录,确保各个环节施工时各种机具、设备、仪器运行正常。

4.各种机具操作、维修、保养的专职人员必须持证上岗。

5.项目部组织技术精良的维修班组,严格按照设备操作规程及保养制度进行及时保养和维修,保证其正常运转,充分发挥设备的优势,确保工程的顺利进行,要求设备的完好率达到100%以上,利用率达到98%以上。

第二节施工用电、用水计划

一、施工现场用电计划

1.用电量确定:根据在该消防系统工程施工中所投入的施工机具计划安排,见《施工机具一览表》。通过计算,约需电量为kwh;仓库用电量约kwh;由于施工人员生活不住现场,故不需生活用电。但考虑现场特殊因素和办公室用电量约kwh,合计约需kwh。详见附件C-7《电力需求计划用表》。

2.电源选择:

(1) 采用现场统一安排的临时供电设施,以及指定的电源接点获取电源。

(2) 配电导线选取截面积,必须按同时满足电流强度,机械强度和容许电压降的计算来确定各主线、支线。

二、施工现场用水计划

1.用水量确定:

消防工程安装施工阶段用水量较少,只有在水消防系统管网形成一定阶段时,用于管道的冲洗、试压和试验时,使用一定的水量、根据管道数量计算,全部工期施工用水约需m3。由于我公司计划施工人员不住现场,现场只安排仓管员及项目部现场管理人员生活用水等,估计约需m3用水。合计用水m3。

2.水源的选择:

(1) 采用甲方和监理公司统一安排的现场临时供水设施及指定的取水点取水。

(2) 冲洗管道时,若水源扬程满足消防系统用水的高度,则直接选择由现场统一安排的水源;若不能满足,则采用临时水泵加压,满足冲洗要求。选择临时水泵的扬程为米。

第三节物资供应

一、设备材料采购计划

物资供应及时是保证工程顺利进行的重要条件,是实现工期目标的关键。开工前,根据施工进度计划编制总体设备材料到场计划。如中标,在收到中标通知书后天内保证将自行采购和甲购设备材料计划及资金安排计划报甲方和监理公司。

二、自行采购物资控制

1.项目专业工程师根据施工进度计划、施工图纸的设计,编制分区分项设备、材料用料计划、进场时间,经项目经理部审核后,报甲方、监理公司审查认可。

2.公司设备材料部严格按照甲方和监理公司审查、认可的设备材料计划安排采购,并确保到场的时间(见表4-3-1)。

3.所有设备材料到场后,质检员按照采购文件及相关技术标准进行检验、验证。对有要求的设备、材料(如联动控制柜、阀门、镀锌钢管、镀锌铁皮等),需会同建设单位、监理单位一同开箱检验,并做好验证证明记录。其中镀锌钢管、镀锌铁皮需监理工程师见证送市工程质量监督总站检验合格后,方可用于工程使用。

4.合格的设备、材料需要按仓库管理程序要求入库存放整齐,建立仓卡,做好防护工作。

5.不合格的产品或不能提供相关质量证明的产品,不得入库。

6.设备材料部根据现场进度计划,提前一个月做好设备、材料的供应计划,保证资金到位。

7.加强计划管理,工程开工前项目工程师根据工程备料计划提出当月所用材料设备,由设备材料部统一组织进场,部分零配件由公司材料库调拨。

8.所有设备材料到现场后,立即卸车,整齐堆放,设专职材料员和保安员负责管理。

9.成品、半成品做到按计划提前加工,按施工进度计划要求的时间进场。

10.所有设备、材料的采购,在采购合同中明确要求供应商售后服务优良。

三、甲供设备、材料的协调

消防工程施工组织设计方案(完整版)word版本

目录 第一章工程概况 第二章施工现场平面布置图 第三章施工进度计划 第四章劳动力、主要设备材料、施工机械设备需求计划 第五章拟投入本项目的主要施工机械设备表 第六章确保工程质量的技术组织措施 第七章确保安全生产的技术组织措施 第八章确保文明施工的技术组织措施 第九章确保工期进度的技术组织措施 第十章保证项目成本目标的措施 第十一章施工技术方案 第十二章施工质量检测办法 第十三章与设计、监理、土建承包方及其他专业的协调配合措施

第一章工程概况 一、工程概况: 工程名称:平顶山市第二人民医院病房综合楼 建设单位:平顶山第二人民医院 设计单位:浙江省现代建筑设计研究院 项目地点:平顶山第二人民医院内 质量要求:符合《工程施工质量验收规范》合格标准 工期要求:满足工程总体工期要求 本项目总建筑面积为58288平方米,建筑总高度为96.3米。 二、主要施工内容与范围: 项目施工内容: 火灾自动报警联动控制系统、消防广播系统、消防电话系统、消火栓系统、自动喷水灭火系统、电气火灾监控系统。 其主要工程量包括:智能报警控制器、消防联动控制柜、消防电话主机、消防广播主机、消防对讲电话分机、消防电话插孔、感烟探测器、感温探测器、手动报警按钮、消火栓报警按钮、监视控制模块、广播扬声器、离心式消防水泵、湿式报警阀、消防水泵接合器、金属软管、管内及槽内配线、镀锌钢管、沟槽管件、各类阀门、消火栓箱、电气火灾监控探头,电气火灾监控主机等。 项目施工范围: 1、火灾自动报警及联动控制系统 在安装工程中,于一层设置消防控制室,设置有火灾报警控制器、联动控制台、火灾应急广播主机、消防专用对讲电话主机、电气监控主机等消防主控设备。 消防联动控制规则:任一消火栓按钮动作,显示其位置并自动启动消防泵,消控中心接收反馈信号;任一湿式报警阀压力开关动作,显示其位置并自动启动喷淋泵,消控中心接收反馈信号;喷淋系统的水流指示器及信号阀的位置在报警主机上具有地址码;火灾报警后打开报警层的送风阀,启动相关的防排烟风机,并接收反馈信号;疏散通道上的防火

道路工程施工组织设计(含施工平面布置图)

某道路工程施工招标 施 工 组 织 设 计 编制人:(盖单位章) 法定代表人或其委托代理人:(签字或盖章) 年月日

目录 第一章施工方案与技术措施 (4) 第一节机械土石方及路基工程 (4) 第二节道路工程 (31) 第三节给水管道施工 (42) 第四节排水工程 (53) 第五节高压电力管及弱电管预埋工程 (79) 第六节绿化施工 (100) 第七节人行道施工 (115) 第八节交通工程施工 (121) 第九节路灯工程 (137) 第十节附属设施 (140) 第十一节施工平面布置图 (142) 第二章质量管理体系及保证措施 (143) 一、质量管理机构 (143) 二、质量保证体系 (145) 三、质量管理制度 (148) 四、质量管理保证措施 (150) 第三章安全管理体系与保证措施 (163) 一、安全生产保证体系 (163) 二、安全生产保证措施 (175) 三、安全应急救援预案及突发事故处理 (185) 四、防汛应急预案 (195) 第四章环境保护管理体系与保证措施 (198) 一、环境保护管理体系 (199) 二、环境保护管理措施 (200) 第五章工程进度计划与保证措施 (206) 第一节施工进度保证措施 (206) 第二节文明施工措施 (213) 第三节季节性施工措施 (216) 第四节管线保护措施 (222) 第六章资源配备计划 (225) 第一节主要材料需用量计划 (225)

第二节主要施工机械设备 (225) 第三节试验设备、仪器仪表 (226) 第四节主要劳动力需用量计划 (226) 第五节设备、人员、材料的进退场计划安排 (228) 第七章主要项目管理人员 (231) 第八章施工设备 (232) 附表一:拟投入本标段的主要施工设备表 (232) 第九章试验、检测仪器设备 (233) 附表二:拟配备本标段的试验和检测仪器设备表 (233)

消防工程施工组织设计方案(完整版)

消防工程施工组织设计方案(完整版) 目录 第一章工程概况 第二章施工现场平面布置图 第三章施工进度计划 第四章劳动力、主要设备材料、施工机械设备需求计划 第五章拟投入本项目的主要施工机械设备表 第六章确保工程质量的技术组织措施 第七章确保安全生产的技术组织措施 第八章确保文明施工的技术组织措施 第九章确保工期进度的技术组织措施 第十章保证项目成本目标的措施 第十一章施工技术方案 第十二章施工质量检测办法 第十三章与设计、监理、土建承包方及其他专业的协调配合措施

第一章工程概况 一、工程概况: 工程名称:鄂托克前旗红色教育基地消防工程及监理项目 建设单位:鄂托克前旗房屋征收与政府工程项目建设管理中心 设计单位:鄂尔多斯市金辰建筑设计规划有限公司 项目地点:鄂托克前旗 质量要求:符合《工程施工质量验收规范》合格标准 工期要求:满足工程总体工期要求 二、主要施工内容与范围: 项目施工内容: 火灾自动报警系统、消防联动控制系统、消防广播系统、消防对讲电话系统、消火栓系统、自动喷水灭火系统、通风及防排烟系统。 其主要工程量包括:智能报警控制器、消防联动控制柜、消防对讲电话主机、消防广播主机、消防对讲电话分机、消防电话插孔、感烟探测器、感温探测器、手动报警按钮、消火栓报警按钮、监视控制模块、广播扬声器、离心式消防水泵、湿式报警阀、消防水泵接合器、金属软管、线槽、管内及槽内配线、镀锌钢管、沟槽管件、各类阀门、消火栓箱、无机玻璃钢风管、风口、防火排烟阀、消声器、防排烟风机、正压送风机、等。

项目施工范围: 1、火灾自动报警及联动控制系统 消防联动控制规则:任一消火栓按钮动作,显示其位置并自动启动消防泵,消控中心接收反馈信号;任一湿式报警阀压力开关动作,显示其位置并自动启动喷淋泵,消控中心接收反馈信号;喷淋系统的水流指示器及信号阀的位置在报警主机上具有地址码;火灾报警后打开报警层的送风阀,启动相关的防排烟风机,并接收反馈信号;疏散通道上的防火卷帘门当周围烟感动作时自动下降至距地1.8米,温感动作时下降到底,防火分区上卷帘门动作时一次下降到底,并接收其反馈信号。报警主机可手动或自动切断相关部位的非消防电源,并接通警报装置及火灾应急照明灯和疏散标志灯;并按规范要求接通火灾层层号灯及警铃。消防广播接收到火灾信号时,接通着火层及相邻各层消防广播(或接通着火分区及相邻分区消防广播);在风机房、水泵房、电梯机房等设备用房设置有消防专用对讲电话分机,与消控中心进行通讯。 2、消火栓及自动喷淋系统 在各层电梯前室及主要出入口设置有消火栓箱,室内设置有水-泡沫两用消火栓箱,其消火栓系统设为高、低两个分区。水泵房内室内消火栓泵2台,一用一备;室外消火栓泵2台,一用一备。 室外设置地上式室外消防栓,喷淋水泵接合器、消火栓水泵接合器及水喷雾水泵接合器及消防车取水口,供消防车对大楼进行供水。 火灾初期消防用水消防水箱供水,室外设消防车取水口。

老旧小区节能改造施工组织设计

老旧小区节能改造施工 组织设计 IMB standardization office【IMB 5AB- IMBK 08- IMB 2C】

2014 年XXXX市老旧住宅小区综合 整治工程施工(第二十标段) 施 工 组 织 设 计 目录 第一章、编制依据及原则 1、编制依据 2、技术规范 3、XXXX市文明施工管理规定。 4、本企业质量、环境、安全体制运行机制 5、编制原则 6、编制目的 第二章、工程概况 1、工程概况

2、施工内容 3、注意事项 第三章、施工目标 1、质量目标 2、工期目标 3、安全施工目标 4、环境保护目标 第四章、施工准备 1、施工用路及交通导行 2、临时设施 3、临时用电 4、临时用水 5、生产准备 6、技术准备 7、人员准备 8、机械准备 9、材料准备 第五章、主要施工方案 1、道路及管网工程 2、门窗更换工程 3、节能改造工程 4、屋面工程

5、装饰装修工程 第六章、冬、雨期施工措施 第七章、质量目标和质量保证措施 第八章、安全防护及文明施工管理措施 第九章、环境保护措施 第十章、成本降低措施 第十一章、资料管理保证体系 第十二章、工程进度与计划保障措施 第十三章、履约保证措施 第十四章、成品保护及工程质量回访、保修制度 附表一:拟投入本工程的主要施工设备表 附表二:拟配备本工程的试验和检测仪器设备表 附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图 附表五:临时用地表 附表六:施工平面布置图 第一章编制依据及原则 1、编制依据 招标单位提供2014XXXX市老旧住宅小区综合整治工程项目施工招标文件。 宿舍楼施工图纸及清单。 招标公司组织的现场勘察和交底答疑。

消防系统施工组织设计

第一篇消防系统施工组织设计 第一章工程综述 一. 施工组织编制依据 1.《XXXXXXXXXXXXXXXXX工程消防及弱电工程招标文件》: 项目名称:XXXXXXXXXX工程消防及弱电工程 招标单位:XXXXXXXXXXX 发标日期:XXXXXXXX 内容:本项目招标文件中提出的具体要求。 2.XXXXXXXXXXX工程消防及弱电工程图纸。 3.我国现行工业及民用建筑施工与安装标准图集。 4.我国现行的安全生产、文明施工、环保、职业健康及相关的法规和规定: 《建筑设计防火规范》(GB50016—2006) 《建筑电气工程施工质量验收规范》(GB50303-2002) 《民用建筑电气设计规范》(JGJ/T 16-92) 《建筑设备施工安装图集》(91SB6-1) 《消防联动控制设备通用技术条件》(GB16806-97) 《火灾报警控制器通用技术条件》(GB4717-93) 《弱电系统设计规范》(GBJS0116-98) 《点型感烟火灾探测器技术要求及实验方法》(GB4715-93) 《点型感温火灾探测器技术要求及试验方法》(GB4716-93) 《火灾自动报警施工及验收规范》(GB50116-92) 《电气装置安装工程—接地装置施工及验收规范》(GB50169-92) 《电气装置安装工程施工及验收规范》(GBJ232-82) 《汽车库、修车库、停车场设计防火规范》(GB50067-97) 《建筑内部装修设计防火规范》(GB50222-95) 《建筑施工安全检查评分标准》(JGJ59-88) 《安全防范工程程序与要求》GA/T75-94 《安全防范报警设备安全要求和实验方法》GB16796-97 《安全防范系统验收规则》GA 308-2001

工程施工组织设计施工现场总平面布置

施工现场总平面布置 第一节现场概况及部署 一、现场概况 施工现施主要出入口宽度为6m宽的混凝土硬化道路;场地周围围墙沿着用地红线砌筑以及甲方审核划定的位置砌筑;基坑开挖后上口边坡线距围墙距离较小处,设置安全警示,基坑周圈设置安全防护,并充分利用现场一切可以利用的场地作为三类设施布置场地。 二、部署 针对施工现场场地的实际因素,我公司特作如下部署: 1、在场地布置办公区供管理人员办公和工人住宿、生活卫生等设施,并按规定分区分隔。 2、我公司根据本工程施工总体部署对其不同施工阶段的划分,按照“方便施工,就近布置,见缝插针”的原则,将现场周边除建筑以外的空地合理利用,布置施工场地。 第二节现场平面分阶段布置及说明 一、机械设备配备布置 本阶段机械设备主要包括:混凝土输送泵等,混凝土输送泵布置1台,布置在道路畅通靠近施工部位,并配置相应的泵管等。

二、加工场地布置 我公司尽可能利用周边空闲场地进行钢筋、模板的加工,各施工段循环进行施工,材料运输利用塔吊进行配合。 三、主体结构施工阶段 1、平面布置: 根据金华市安全文明施工要求标准进行全封闭砌筑,在主出入口通道处设大门、门卫值班室,并根据实际情况布置大型机械设备、小型加工设备以及施工用水用电等。 2、机械设备配备布置: 机械设备配备有:钢筋加工设备、木工加工设备、混凝土输送泵等。 3、加工场地布置: 合理布置钢筋、模板加工场地,并配备相应的加工机械。 四、装修施工阶段 保留原有围墙、大门以及现场临时施工通道,在场地内集中设立砂浆搅拌机用于装修阶段水泥砂浆的制备,砂浆拌制完毕后由翻斗车或小推车运至各所需位置。 五、场地道路及排水设施

消防工程施工组织设计方案方案

消防施工组织设计方案

一、工程概况: ㈠、工程简介 本工程建筑面积为35580平方米,综合馆一为高层综合性多功能体育训练馆;综合馆二为多层综合性多体育训练馆;羽毛球馆为高层综合性训练比赛场馆;综合馆一设有局部地下室,为变配电、泵房等设备用房。总平(馆一与馆二之间)设有600T的消防水池㈡、主要工程容 1、消火栓系统:在火灾发生十分钟其消防水由馆一屋顶水箱18T供给,?启动消火箱按钮将火灾信号传送到消控中心,自动启动地下室泵房的2台一用一备的消火栓泵。 2、自动喷淋、水喷雾系统:由屋顶水箱及喷淋气压罐经保压立管到地下室与喷淋水泵主干管连通形成保压水。如发生火灾,喷淋头自动爆裂,喷水引起水流指示器动作将信号自动传送到消控中心,自动或手动启动地下室一用一备的喷淋水泵或水喷雾泵,通过湿式报警阀或雨淋阀传送到各个灭火点,增大喷头压力以达到先期灭火。 3、火灾报警系统、联动控制系统:在羽毛球馆一层消控中心设置一台集中报警控制器,一套联动控制柜,组成消防联动控制系统,?对各栋楼进行火灾监控及消防事故广播。 二、主要施工方法: ㈠、本工程中执行的标准 1.《火灾自动报警系统施工及验收规》GB50166-92 2.《自动喷水灭火系统施工及验收规》GB50261-96 3.《建筑工程施工质量验收统一标准》GB50300-2001 ㈡、施工安装准备 1、根据省建筑设计研究院的消火栓系统、喷淋系统的施工图纸火灾自动报警系统及联动控制弱电施工图,结合有关消防规对图纸进行自审、熟悉,使施工人员充分地了解和掌握设计图纸的设计意图和技术特点,以及设计图纸与其各组成部分之间有无矛盾、错误。 2、建立项目组织机构,确定本工程项目的项目经理及组织机构人选,坚持合理分工与密切协作相结合,把有施工经验、有创新精神、有工作效率的人选入机构,执行因事设职、因职选人的原则。 3、组织精干专业施工班组人员,由项目经理部向施工班组人员进行施工组织设计、计划和技术交底,按照开工日期和劳动力需要量计划,组织劳动力进场,同时要进行安全防火和文明施工等方面的教育。

节能施工组织设计方案

迪卡侬潍坊寒亭项目A楼工程 建 筑 节 能 施 工 方 案 施工单位名称:江苏省建工集团有限公司 2017年06月10日

编制说明 本施工组织设计方案作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。本施工组织设计依据以下几项编制: 1.《民用建筑热工设计规范》GB50176-93 2.《夏热冬暖地区居住建筑节能设计标准》JGJ75-2003 3.《公共建筑节能设计标准》GB50189-2005 4.《建筑照明设计标准》GB50034-2004 5.《建筑外窗气密、水密、抗风压性能分级及其检测方法》 GB7106-2008 6.《建筑门窗玻璃幕墙热工计算规程》JGJ/T0151-2008 7.《建筑幕墙》GB/T 21086-2007 8.国家、省、市现行的相关建筑节能法律、法规

一、工程概况 二、保温工程施工时间计划 三、工程节能设计说明 (一)屋面做法 不上人屋面:钢结构屋面梁支撑结构+檩条系统+1.5厚镀锌冷弯压型附檩+A级玻璃棉保温板+防水透气层+0.8mm厚上层压型钢板上人屋面:钢结构屋面梁支撑结构+压型钢板楼板+20厚水泥砂浆找平层+1.5厚聚氨酯防水涂料隔汽层+B1级挤塑板+30厚C20细石混凝土找平层+3+3厚SBS改性沥青防水卷材+20厚水泥砂浆+50厚C20细石混凝土 (二)墙体做法: 夹芯板外墙面:基层墙体+冷弯型钢墙梁+100厚夹芯板铝塑板墙面:基层墙体+5厚聚合物防水砂浆+专用胶粘剂+A级岩

消防工程施工组织设计方案

第一章施工方案 一、编制依据标准 1.《民用建筑电气设计规范》(JGJ/T116-92) 2.《民用建筑设计防火规范》(GB50045-2005) 3.《火灾自动报警系统设计规范》(GB50166-98)4.《火灾自动报警系统施工验收规范》(GB50116-92)5.《火灾报警控制器通用技术条件》(GB4717-93)6.《电气安装工程图册》(增订本) 7.《建筑电气工程施工质量验收规范》(GB50303-1202)8.《自动喷水灭火设施安装》(GB50084-2005) 9.《室内自动喷水灭火设施安装》(GB89SS175)10.《室内消火栓安装》(GB99S202) 11.《消防水泵接合器安装》(GB99S203) 12.《建筑安装工程质量检验评定标准》 13.《建筑电气通用图集》华北标办92DQ1-13 14.《等电位联结安装》02D501-2

15.《点型感烟火灾探测器技术要求及试验方法》(GB4715-93) 16.《建筑灭火器配置设计规范》(GB50140-2005) 二、工程概况 1.工程名称:某市供电有限责任公司电力生产调度楼消防工程 2.工程地点:某市腾飞路与东进路交叉口西南角 3.工程总额:2000000元 4.工程内容:大楼消防水喷淋系统、消火栓系统、消防报警联动系统、消防广播系统设备。 5.施工日期:120日 6.承包方式:包工包料 7.工程质量:合格 8.1 自动喷水灭火系统设计参数如下: 8.1.1 危险等级:地下为危险级II级,其余均为危险级I级。 8.1.2 消火栓及喷淋给水系统采用内外壁热浸镀锌钢管,DN≤100的管道采用螺纹连接,DN>100的管道采用沟槽式管接头连接。管道及配件工作压力为1.6Mpa。 8.2 系统综合说明: 8.2.1 消防用水量:室内消火栓量为20L/S,室外消火栓用量为20L/S。

施工组织设计中的总平面布置

施工组织设计中的总平面布置

1、线型问题 (1)建筑物的轮廓以外墙线为准,粗线,挑出阳台等用细线表示。细线调为0.09毫米比较好看,轮廓线调为0.5毫米比较合适。注意对绘制线条的线宽进行调整,总平图做到粗、中粗、细线条合理美观。 2、弱化问题 (1)地下室轮廓线在地下室阶段强调,其他阶段弱化。有时候在地下室边线加上基坑支护。 (2)周围已建建筑及道路可保留,但须弱化。 (3)遵循原则,重要构件强化,次要构件弱化。 3、字号统一 在绘制中,注意协调不同文字标注的字号统一,使整体完整协调。比如:楼栋号文字标注采用相同字号;临设、加工房、堆场采用相同字号;说明文字和图例采用相同字号;图名最大,按实际选用。 4、图例选用 图例以简洁形象为宗旨。在绘制的过程中注意前后的统一。 5、容易遗漏的东西 (1)地下室车库出入口(若完成),在主体阶段需保留。 (2)结合进度,在总体建筑的施工阶段可能出现个别楼栋滞后建筑,那么要注意在图上表现。 (3)加工场地及施工道路的转换需明确。 (4)塔吊安装拆除时间和总平图上对应。 (5)砌体插入时间与施工升降机、物料提升机的布置安排时间统一。 6、数字化绘制 对总平中的塔吊、施工电梯、施工大门、钢筋加工房等进行数字编号。

1、施工总平面布置原则 (1)平面布置科学合理,施工场地占用面积少; (2)合理组织运输,减少二次搬运; (3)施工区域的划分和场地的临时占用应符合总体施工部署和施工流程的要求,减少相互干扰; (4)充分利用既有建(构)筑物和既有设施为项目施工服务,降低临时设施的建造费用; (5)符合节能、环保、安全和消防等要求; (6)临时设施应方便生产和生活,办公区,生活区和生产区宜分离设置; (7)遵守当地主管部门和建设单位关于施工现场安全文明施工的相关规定。 2、施工总平面布置图应包括内容 (1)项目施工用地范围内的地形状况; (2)全部拟建的建(构)筑物和其他基础设施的位置; (3)项目施工用地范围内的加工设施、运输设施、存贮设施、供电设施、供水供热设施、排水排污设施、临时施工道路和办公、生活用房等; (4)施工现场必备的安全、消防、保卫和环境保护等设施; (5)相邻的地上、地下既有建(构)筑物及相关环境。 3、分阶段布置 施工现场平面布置图一般按地下结构、地上结构、装修装饰和机电设备安装、总平施工四个阶段。 (1)地下室结构 涉及土方施工的需明确土方施工顺序,即和进度表达一致绘制施工顺序流程。如果总平绘制比较细致,可以对节点工期要求的区域进行标注显示。 土方回填区域也可以表现出来。尼玛,防水卷材、防水保护层也可以表现出来。。 通过地下室顶板的,需要加固的部位,绘制加固区域。

消防施工组织设计方案

施工组织方案 感谢XXXX对我公司的信任,给我们这次施工的机会,通过对1#楼图纸审查、了解,在仔细领会同圆图纸设计思想的前提下,我方作出以下方案,希望领导审阅提出宝贵意见。 一、施工范围: 1#楼消防工程 施工项目: 1、消防给水和灭火设施 1)室外消防用水量及消防给水管道、消火栓 2)室内消火栓等的设置场所 3)室内消防用水水量及消防给水管道、消火栓和消防水箱 4)消防水池与消防水泵房 2、防烟与排烟 1)自然排烟 2)机械防烟 3)机械排烟 3、消防电气 1)消防电源及其配电 2)电力线路及电器装置 3)消防应急照明和消防疏散指示标志 4)火灾自动报警系统和消防控制室 二、施工设计总方案: (1)本工程消防水池及泵房设置在卫生所地下一层,由市政管网给消防水池供水,水池有效容量应满足在火灾延续时 间内室内消防用水量。容量400m3(其中消火栓水量288m3, 自动喷水量102m3)采用¢14钢筋、混凝土c20浇灌,并

预埋柔性套管。室内消防用水量为40L/s,作用时间2h。 喷淋系统设置为湿式自动喷淋,喷水强度为8L/min.m2,最大设计流量为:30L/s,作用时间1h。消火栓加压水泵两台,自动喷淋加压水泵两台,一用一备。高位消防水箱18m3及稳压设备一套设置在屋顶水箱间。室外消火栓水泵结合器、喷淋水泵接合器各2套。灭火器配置按中危险级配置,每个消防箱设2个3A级3Kg手提式磷酸铵盐干粉灭火器。 为便于装修、达到美观、实用,消防箱采用组合式,建议房间内喷头采用DN20边墙侧喷。消火栓和自动喷淋管道采用20mm橡塑海绵包围,外做PAP保护层。 (2)卫生间采用排气扇,换气次数10次/h。消防电梯合用前室设置正压送风系统,正压送风机设于机房层屋面,电梯前室每层设一多叶送风口,风口平时常闭,火灾时本层及上下多叶送风口电动开启,同时联动正压送风机送风。(3)火灾自动报警消防控制室建议设置在一层靠外墙部位,并应设置直通室外的安全出口,耐火等级不应低于二级,并设有直通119专用市政电话。 (4)报警系统组成:火灾感烟自动报警、消防联动、消火栓报警按钮、自动喷淋控制系统、手动报警、专用电话、应 急广播、电梯控制系统、应急照明、消防系统接地、重 要消防设备多线联动。消防控制中心接受各联动设备反 馈信号,接到火灾确认信号后,切除相关部位非消防电 源,电梯迫降至一层,消防电梯消防人员专用紧急按钮 设于一层,电梯自带。 消防控制室接到任一火灾报警信号后,启动送风机,打开正压送风口,并接收反馈信号。控制室确认火灾后打开应急广播,切断非消防电源,点亮应急灯及疏散指示灯,

建筑节能施工组织设计方案(修改好的)

南京大学深圳产业化基地建筑节能施工方案 编制: 审批: 监理: 汕头市潮阳建筑工程总公司 二零一零年一月五日

建筑节能施工组织设计方案 一:项目概况 南京大学深圳产业化基地用地位于深圳市南山高新区科苑南路西侧,总用地面积为7430.09㎡,计容积率总建筑面积为24920.83㎡。 南京大学深圳产业化基地总层数为10层,以办公为主。 本项目设二层地下车库,主要用于停车及设备房,局部为6级人防地下室。具体见下表: 二:节能的设计措施 1、总体规划 1)、良好的朝向 建筑主体大户型尽量接近为南北朝向布置,并尽量减少东西向

开窗面积,有利于降低制冷能耗。 2)、适宜的间距 建筑南侧无遮挡,满足住宅日照要求。 3)、良好的自然通风 主立面外窗开口迎向夏季主导风向,户型平面布局通风顺畅。2、单体设计方面 1)、组织良好的穿堂风 住宅每户均有穿堂风的组织,有利于夏季降温,降低空调能耗。2)、合适的窗地比 各建筑单体窗地比符合节能规范要求,具体计算见下文计算书。 3)、采用合适的遮阳措施 设计采取了适当的技术措施,主要靠窗型及玻璃的选择解决商业部分各朝向遮阳问题。 4)、围护结构采取加气混凝土块材料保温隔热措施,其热工性能符合节能标准要求。 三:施工过程技术组织措施、管理措施 为了确保本项目满足设计要求和有关节能规范要求,除严格按照设计图纸施工外,重点采取如下施工组织措施对施工过程进行控制:1、充分了解设计意图 施工前请设计人员进行设计技术交底,充分明白设计意图 2、选用材料严格把关

选用的材料必须满足设计和规范要求 3、施工前的技术交底 4、施工过程中的工艺控制 具体见下面各分部施工工艺 5、施工过程中的质量控制 严格按设计和规范要求控制施工的各过程 6、隐蔽工程验收制度 7、成品保护制度 三、编制依据 1、海滨假日雅居施工图纸 2、《民用建筑节能工程质量验收规程》DB13(J)52-2005 3、外墙保温工程技术规程JGJ 144-2004 4、05系列建筑标准设计图集 5、建筑施工手册《第四版》 6、其他相关施工标准规范、产品行业标准 四、编制目的 确保国家现行节能质量验收规范、标准及设计图纸得到严格落实,同时为节能保温施工提供技术保障。 五、施工准备 1、设计图纸已经节能机构审查合格; 2、控制线已设置到位; 3、材料应见证取样送检,经有资质的实验室复试合格后,方

施工组织设计编制依据

施工组织设计编制依据: 1 与工程建设有关的法律、法规和文件; 2 国家现行有关标准和技术经济指标; 3 工程所在地区行政主管部门的批准文件,建设单位对施工的要求; 4 工程施工合同或招标投标文件; 5 工程设计文件; 6 工程施工范围内的现场条件,工程地质及水文地质、气象等自然条件; 7 与工程有关的资源供应情况; 8 施工企业的生产能力、机具设备状况、技术水平等。 2 施工组织总设计 编制依据: 1.招标文件、投标文件及合同文件 2.各种勘察设计资料,包括建筑总平面图、地形地貌图、区域规划图、建筑项目范围内有关的一切已建和拟建的各种设施位置 3.建设项目的建筑概况、施工布署和拟建主要工程施工方案、施工进度计划,以便了解各施工段情况,合理规划施工场地 4.各种建筑材料、构件、加工品、施工机械和运输工具需要量一览表,以便规划工地内部的储放场地和运输线路 5.各构件加工厂规模、仓库及其他临时设施的数量及有关参数 6.建设地区的自然条件和技术经济条件 2.1 工程概况 2.1.1 工程概况应包括项目主要情况和项目主要施工条件等。 2.1.2 项目主要情况应包括下列内容: (1)项目名称、性质、地理位置和建设规模; (2)项目的建设、勘察、设计和监理等相关单位的情况; (3)项目设计概况; (4)项目承包范围及主要分包工程范围; (5)施工合同或招标文件对项目施工的重点要求; (6)其他应说明的情况。 内容包括:

1)基本情况 2)合同情况 3)建筑设计 4)建设地点的特征 5)施工条件 工程概况可附图进一步说明: ①周边环境条件图。主要说明周围建筑物与拟建建筑的尺寸关系、标高、周 围道路、电源、水源、雨污水管道及走向、围墙位置等;城市市政管网系统工程等 ②工程平面图。可以看到建筑物的尺寸、功能及维护结构等;是合理布置施 工总平面的要素 ③工程结构剖面图。以此了解工程结构高度、楼层结构高度、楼层标高、基 础高度及地板厚度等,是施工的依据 2.1.3 项目主要施工条件应包括下列内容: 1 项目建设地点气象状况: 海拔、日平均温度、极端最低温度、极端最高温度、最大冻结深度、年平均温度、室外风速、室外计算相对湿度、年降水量、风力、雷暴日数采暖期度日数等) 2 项目施工区域地形和工程水文地质状况: 场地的地层构造、岩石和土的物理力学性质、地下水的埋藏条件、土的冻结深度等的地质情况 3 项目施工区域地上、地下管线及相邻的地上、地下建(构)筑物情况2.2 总体施工部署 2.2.1 施工组织总设计应对项目总体施工做出宏观部署: (1)确定项目施工总目标,包括进度、质量、安全、环境和成本等目标; (2)根据项目施工总目标的要求,确定项目分阶段(期)交付的计划; (3)确定项目分阶段(期)施工的合理顺序及空间组织。 2.2.2 对于项目施工的重点和难点应进行简要分析。 2.2.3 总承包单位应明确项目管理组织机构形式,并宜采用框图的形式表示。 2.2.4 对于项目施工中开发和使用的新技术、新工艺应做出部署。 2001年建设部令109号《建设领域推广应用新技术管理规定》: 任何单位和个人不得超越范围应用限制使用的技术,不得应用禁止使用的技术

施工组织设计(含节能)

一、施工组织设计 第一部分土建施工组织设计 第一章、编制依据和原则 第一节编制依据 1.1.1.国家现行建筑设计、施工、安装、验收规范、规程、检验评定标准(详见下表)及有 关文件。 1.1. 2.建筑工程预算定额及建筑施工手册。 1.1.3.施工合同。 1.1.4.建设单位提供的施工蓝图。 1.1.5.施工现场实际情况及周边环境特点。 1.1.6.北海市第二建筑工程公司《程序文件》及《质量手册》。 1.1.7.北海市第二建筑工程公司第三层次文件《施工组织设计编制与贯彻执行办法》。 第二节编制原则 1.2.1.坚持质量第一,用户至上的宗旨,严格按照ISO9001:2008《质量管理体系–要求》、 ISO14001:1994《环境管理体系–规范及使用指南》和OHSAS18001:1999《职业健康安全管理体系–规范》三个标准的要求进行施工管理,切实贯彻执行国家施工及验收规 范、操作规程和制度,确保工程质量和安全。 1.2.2.严格执行基建程序,发挥我公司技术优势,利用先进的施工技术,科学管理,加快施 工进度,确保业主投资尽快产生效益。 1.2.3.充分发挥我公司整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生产 率,加快施工进度。 1.2.4.加强工程进度的科学性、计划性的管理,合理安排机械、材料、劳动力的进退场,确 保现场文明整洁。 1.2.5.遵循国家及市政府有关环保文件精神,采取有效措施,减少环境污染,降低噪音。 1.2.6.严格遵守国家及市政府有关消防要求,做好消防工作。 1.2.7.我公司同类工程施工经验、创优经验。

第三节本工程采用的技术规范 1.3.1施工期间,我公司将认真贯彻执行现行建筑施工规范要求。对分项、分部及单位工程的质量评定严格按《建筑工程施工质量验收统一标准》(GB50300-2001)进行,确保工程合格。 1.3.2应用于本工程的土建施工主要技术规范: 序号编号名称 1 GB50026-2007 工程测量规范 2 JGJ/T8-97 建筑变形测量规程 3 GB202-2002 建筑地基基础工程施工质量验收规范 4 GB50204-200(2011版)混凝土结构工程施工质量验收规范 5 JGJ 94-2008 建筑桩基技术规范 6 JGJ162-2008 建筑施工模板安全技术规范 7 GBT50107-2010 砼强度检验评定标准 8 GB50300-2001 建筑工程施工质量验收统一标准 9 GB50207-2002 屋面工程质量验收规范 10 JGJ/T10-95 混凝土泵送施工技术规程 11 JGJ18-2003 钢筋焊接及验收规程 12 GB50210-2001 建筑装饰装修工程质量验收规范 13 GB50203-2011 砌体工程施工质量验收规范 14 JZG06-1997 非承重混凝土小型空心砌块墙体技术规程 15 JGJ/T70-2009 建筑砂浆基本性能试验方法标准 16 GB50209-2002 建筑地面工程施工质量验收规范 17 DBJ15-19-97 建筑防水工程技术规范 18 GB50170-92 电气装置安装工程旋转电机施工及验收规范 19 GB50168-92、GB50169-92、 GB50171-92、GB50254-96、 电气装置安装工程施工及验收规范

消防工程施工组织设计(标准版)[详细]

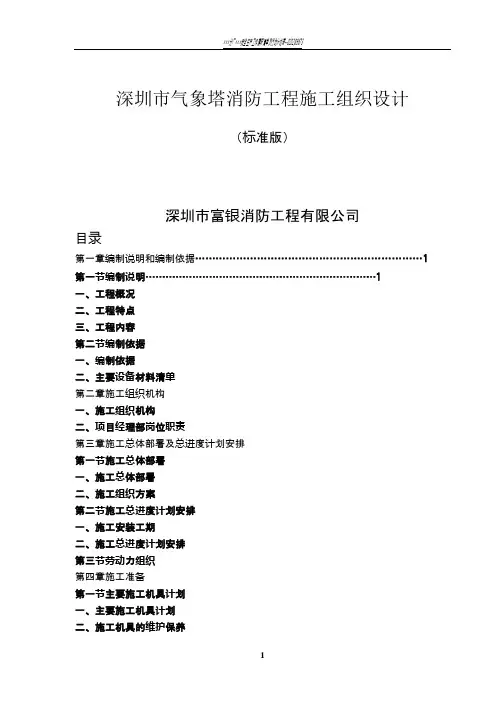

深圳市气象塔消防工程施工组织设计 (标准版)

目录 第一章编制说明和编制依据 (1) 第一节编制说明 (1) 一、工程概况 二、工程特点 三、工程内容 第二节编制依据 一、编制依据 二、主要设备材料清单 第二章施工组织机构 一、施工组织机构 二、项目经理部岗位职责 第三章施工总体部署及总进度计划安排 第一节施工总体部署 一、施工总体部署 二、施工组织方案 第二节施工总进度计划安排 一、施工安装工期 二、施工总进度计划安排 第三节劳动力组织 第四章施工准备 第一节主要施工机具计划 一、主要施工机具计划 二、施工机具的维护保养 第二节施工用电、用水计划 一、施工现场用电计划 二、施工现场用水计划 第三节物资供应 一、自行采购物资控制 二、甲供设备、材料的协调 第五章主要工程项目的安装技术措施 第一节消防水系统 一、室内消火栓系统施工技术方案措施

(一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案: (四)系统施工技术措施 二、湿式自动喷水灭火系统施工技术方案措施 (一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案 (四)系统施工技术措施 三、雨淋喷水灭火系统施工技术方案措施 (一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案 (四)系统施工技术措施 四、消防水幕系统施工技术方案措施 (一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案 (四)系统施工技术措施 五、预作用自动喷水灭火系统施工技术方案措施 (一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案 (四)系统施工技术措施: 第二节火灾自动报警系统施工技术方案措施 一、系统组成和分布 二、系统的主要特点 三、系统施工方案 第三节气体灭火系统施工安装技术措施 一、系统组成和分布 二、系统的主要特点 三、系统施工方案 第四节防排烟系统施工技术方案措施 一、预留、预埋

消防施工组织设计方案(1)

第一节编制依据和工程概况 1.1惠阳城市建筑设计研究院设计消防图纸 1.2建筑设计防火规范(GB2005-2006) 1.3高层民用建筑设计防火规范(GB50045-95)(2005年版) 1.4火灾自动报警系统设计规范(GB50116-98) 1.5火灾自动报警系统施工及验收规范(GB50166-92) 1.6自动喷淋灭火系统设计规范(GB80084-2001)(2005年版) 1.7自动喷淋灭火系统施工及验收规范(GB50261-2005) 1.8通风与空调工程施工及验收规范(GBJ235-97) 1.9《工业管道工程施工及验收规范》(GB50235-2005) 第二节工程概况及编制说明 一、工程概况及特点 (一)工程概况 本工程位于惠州市龙丰上排大岭路,总建筑面积为29981㎡,为钢筋混凝土框架结构,分别为:地下1层,建筑面积为2797平方米;地上主楼13层,高度63.8米,附楼8层,高度29米,主、附楼面积为27184平方米。消防工程施工图纸由惠阳城市建筑设计研究院设计。 (二)工程特点 1、本项目主要用途为保健院配套设施,对本项目的防火安全要求较高,各个系统安装的质量直接影响到所有设施安全运行的可靠性,施工安装的各程序必须达到设计规范要求。 2、室内消防管道采用热镀锌管敷设,安装中不允许到处打洞,对预留

预埋要求较高。 3、本安装工程系统前期必须与土建紧密配合,后期与装修配合密切。各工种主体交叉必须采用流水施工,施工期间应主动接受业主和监理的统一协调,在全面透彻理解设计意图的基础上,编制可行的施工方案,采用科学的施工组织管理和控制手段,先进的施工技术,保质保量完成本工程招标范围内的管道、电气和设备安装。 二、惠州市惠城区第二妇幼保健院消防工程主要工程量详见《消防工程报价书》。 三、施工组织设计编制原则 1、本施工组织设计系本工程着重施工部署、施工计划、施工管理、施工方法、技术措施以及安全生产、文明施工措施。 2、本施工组织设计是指导本工程实施过程中各项组织、技术、生产、经济活动的综合性文件,是项目经理受企业法人代表的委托,针对本工程项目招标文件所规定的内容而编制的规划性文件。 四、施工组织设计编制依据 惠州市惠城区第二妇幼保健院消防工程系统按设计图纸。 五、本工程执行的技术标准

消防喷淋系统施工组织设计

. 消防喷淋系统施工方案 1.消防及喷水灭火系统管道安装方法 1.1.工艺流程图 喷头支管安安装准主管安水流指示器安装 管道试压、冲洗喷头及附件安装系统通水调试 1.2.支架、吊架制作. 支架、吊架材料一般用Q235普通碳钢制作1.2.1.: 1.2.2.支架、吊架制作应遵守的规定 1) 支架、吊架的型式、材质、加工尺寸、精度及焊接应符合设计要求。 2) 支架底板应平整、支、吊架的工作面应平整。 3) 矫正。 4) 1.2.3.支吊架安装 1) 2) 坡度、标高的确定

3) 支、吊架固定和调整 4) . . 5)支、吊架的安装 膨胀螺栓固定 膨胀螺栓常用规格有M8、M10、M12三种。 钻孔可用冲击电锤或冲击电钻进行,钻成的孔必须与构件表面垂直。孔的直径与管外径 相等,用手拧紧螺母。随着螺母的拧紧,螺栓被向外拉动,螺栓的锥形尾部就把开口的套管 2.1.立管安装 1) 每层从上至下统一安装卡件,将预制好的立管按编号排出顺序安装。在安装中核实预 立管阀门朝向应便于操作和维修。 2) 对于竖井内的立管安装,应在管井口设置型钢,上下统一吊线安装卡件。 3) 安装在墙内的立管应在结构施工中预留管槽,立管安装后吊直找正,用卡件固定。

4) 在下层楼板封堵完后,再进行上一层立管安装。如遇墙壁体变薄或上、下墙体错位造成立管距离太远时,可采用冷弯或用弯头调整立管位置。 5) 对暗装立管安装,应在隐蔽之前做水压试验,合格后隐蔽。 6) 对防腐、防露要求的立管,应按相应施工工艺防腐防露。 2.2.横支管安装 1) 根据横支管设计排列情况及有关规范,确定支、吊架的位置及数量。 2) 将预制好的支、吊架按规范加以固定。 3) 临时固定卡栽好后,将预制好的支管从立管甩口依次逐段进行安装。待安装完后,按设计要求及有关规范调节其坡度。 4) 支管暗装时,在确定其位置后,剔出管槽,将预制好的支管放入槽内,找平找正后用勾钉固定。 3.喷洒管道安装 1) 管网安装前应校直管子,清除内外杂物。安装中应注意随时清除管道内部杂物。 2) 自动喷水灭火系统的管网安装,管子公称通径为小于或等于100 MM 螺纹连接,其它可用焊接或法兰连接。无论采用何种方式,均不得减小管内通水横截, 面积。 3) 螺纹连接管道变径时,宜采用异径接头,在转弯处不得考虑采用补芯。 4) 管道安装位置应符合设计要求,管道中心与梁、柱、顶棚等最小距离应符合下表 . . 5) 管道穿过建筑物的变形缝时应设置柔性短管。穿墙或楼板时应加设钢性套管。套管长,度不得小于墙厚,或应高出楼面或地面50mm,焊接环缝不得置于套管内。套管与管,道之间的间隙应用不燃材料填塞。 6) 系统的管道宜设有0.002~0.005的坡度,且坡向排水管,当局部区域难以利用排水管将水排净时,应采用相应的排水措施,当喷头数少于5只,可在管道低处装设堵头,多于5只喷头时宜装设带阀门的排水管。 7) 管网的地上管道应作红色或红色环圈色标。 8) 管道在安装中断时,应将敞口封闭。 4.喷头安装

节能施工组织设计

节能施工组织设计 第一章建筑节能设计及编制依据 一、执行规范 1、《民用建筑热工设计规范》GB50176-2005; 2、《建筑节能工程施工质量验收规范》GB50411-2007; 3、《公共建筑节能设计标准》GB50189-2005; 4、《夏热冬冷地区居住建筑节能设计标准》JGJ134-2010 5、《外墙外保温技术规程》JGJ144-2008; 6、《建筑采光设计标准》GB/T 50033-2013; 7、《建筑玻璃应用技术规程》JGJ113-2009; 8、《建筑外窗气密性能分级及检测方法》GB7107-2002 9、国家和地方政府其它相关节能设计、节能产品、节能材料的规定。 二、围护结构热工性能及节能措施表

第二章施工方案及质量标准 项目部以项目经理任明乾为组长的领导小组,负责墙改与建筑节能质量及施工管理。选择具有多年创优经验的班子成员参与本工程的施工管理。严格按照国家《民用建筑节能管理规定》中有关条文进行管理工作。 (一)墙体节能施工方案 一、工程做法: 1、墙面清理、砼面与砖墙衔接部位用钢丝网加强;砼面喷界面剂,砖墙面喷水泥浆一道; 2、外墙基底先用1;2水泥砂浆处理一道,厚2—3mm; 3、30厚无机聚合物保温砂浆至少分两道抹,在第一道粉完后末粘固前,各阴角、阳角以及门窗洞口角各部位贴耐碱网布增强; 4、锚栓固定:膨胀钉锚固于基层的深度不小于30mm,每平方米不少于5个锚栓固定件; 5、抹5厚的抗裂砂浆(覆盖锚栓)抹抗裂砂浆同时压入一道耐碱网布; 二、工艺流程 墙面清理:——砼面与砖墙衔接用钢丝网加强:——砼面用滚刷或扫帚蘸取界面砂浆均匀涂刷:——1:2水泥砂浆找平:——施工前12h或2h将墙面浇水:——做第一遍保温砂浆:——阴角、阳角、门窗洞口角贴耐碱网布增强:——养护至少24h:——做第二遍保温砂浆:——养护至少24h:——锚栓固定——抹抗裂砂浆(覆盖锚栓)、铺设网格布: 三、施工条件 1、基层墙面应干燥并已验收合格,门窗框已安装到位。 2、施工现场环境温度和基层墙体表面温度在施工及施工后24h内不得低于5摄氏度(低于5摄氏度应使用甲酸钙防冻措施),风力不大于5级。 3、为保证施工质量,施工面应避免长时间阳光直射,应保证施工的连续性。 4、雨天施工应采取有效措施,防止雨水冲刷墙面。 5、墙体系统在施工过程中所采取的有效保护措施。 四、施工要点: 1、墙体工程质量检查验收,按《砌体工程施工及验收规范》进行检验合格后方可实施找平抹灰; 2、用1:2水泥砂浆找平,若墙体平整度、垂直度状况在规范允许范围内(保温允许4mm),无需做找平砂浆层。可在界面砂浆的施工表面层上直接施工保温砂浆; 3、保温砂浆施工前,门、窗框必须按要求安装完毕,做好门、窗侧边水泥砂浆收头工作; 4、基层面处理,驱除浮尘、疏松物、表面凸起物≥1 0 nm应铲平;墙表面应在施工前一天用水冲拭表面;混凝土面必须用界面剂糙化处理; 5、从顶层到底层地面吊垂直线,预留出保温层的厚度,弹好控制线,再做护角。打点、冲筋:用配制搅拌好的保温浆料直接做成直径为30 mm、厚度为设计要求的灰饼冲筋,达到找平标准。 6、必须采用机械搅拌;投料顺序:先加砂浆料重量约80%的水,再加砂浆料,开机运转搅拌4~5分钟后视砂浆稠度再适量补水或补料,直至搅拌均匀为止。砂浆稠度控制在80mm左右,现场能够方便操作而不发生流挂为准。 7、在保温砂浆施工前1 2小时用水将砖墙面和找平层墙面淋透,施工前2-3小时再将墙面淋湿;
