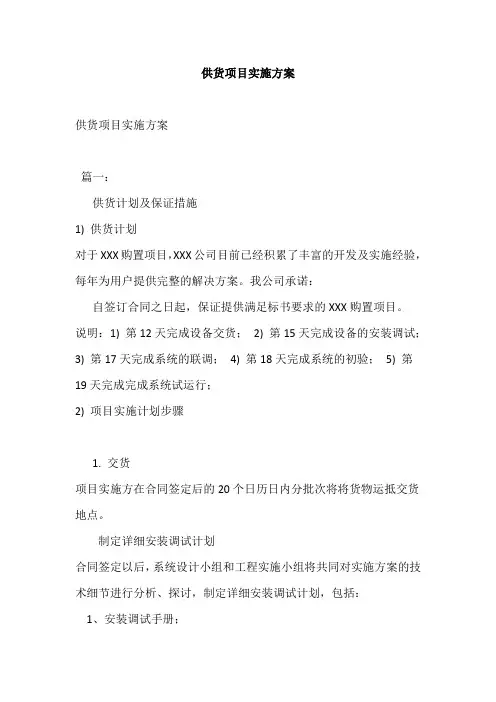

供货项目实施方案

篇一:

供货计划及保证措施

1) 供货计划

对于XXX购置项目,XXX公司目前已经积累了丰富的开发及实施经验,每年为用户提供完整的解决方案。我公司承诺:

自签订合同之日起,保证提供满足标书要求的XXX购置项目。

说明:1) 第12天完成设备交货; 2) 第15天完成设备的安装调试; 3) 第17天完成系统的联调; 4) 第18天完成系统的初验; 5) 第19天完成完成系统试运行;

2) 项目实施计划步骤

1. 交货

项目实施方在合同签定后的20个日历日内分批次将将货物运抵交货地点。

制定详细安装调试计划

合同签定以后,系统设计小组和工程实施

小组将共同对实施方案的技术细节进行分析、探讨,制定详细安装调试计划,包括:

1、安装调试手册;

2、安装调试进度安排;

3、安装方式;

4、调试方法;

5、调试工具的准备;

6、安装调试环境的准备;

7、详细的线缆连接图;

8、对影响系统实施的关键工序、关键设备进行分析,提出相应的解决措施;

9、技术参数手册、培训手册和工程安装手册;

10、制定项目建设质量管理方案和措施;

详细安装调试计划将在合同签定后的10日内提交用户。

3. 安装现场环境调查及现场勘察

为确保各工程实施小组到达现场后能够尽快展开工作,保证项目顺利进行,我公司将在实施前10天内对用户单位设备安装环境进行调查,填写安装环境调查表。同时,我们还将提前向用户单位提交各种主要设备的具体环境要求,在用户单位的积极配合下,确保在现场实施工作开始前完成场地环境准备工

作。安装环境调查由工程实施小组负责。

4. 现场安装调试

设备到达安装现场后,由我公司技术人员和用户共同清点完毕后,工程实施小组的工程师将开始设备安装调试工作。

项目组将有包括项目经理在内的多名工程师参加项目实施,他们负责现场远程网络设备、辅助设备的安装和调试,完成后同时填写项目安装调试报告。

我们在设备安装和调试的同时,将对使用单位的设备操作和维护人员进行现场培训,同时为每个设备及系统提供一套完整的技术资料。

5. 到货验收

在合同设备到达用户指定的地点后,用户与我公司代表将共同开箱验货,依标书要求对全部设备的型号、规格、数量、外型、包装及资料、文件(如装箱单、保修单、随箱介质等)的验收,当出现损坏、数量不全或产品不对等问题时,我公司将负责解决;同时按标书技术部分要求对其产品的性能和配置进行测试检查,并做出测试方案和测试报告,保证所有硬件设备在标书中所规定的地点和环境下, 实现正常运行, 并达到标书要求的性能和产品技术规格中的性能。

我公司将同时提供设备相关证明文件,保证是原厂全新产

品。

6. 系统联调

系统联调的主要任务内容:

云南省烟草公司怒江州公司201X年电子设备产品(互联网控制设备类)购置项目系统调试等。

7. 系统初步验收

在完成系统联调工作后,我公司将配合用户、监理小组按照验收测试计划共同对系统进行现场验收测试,对设备技术指标和系统总体性能进行初步验收。

系统验收后,签署系统初验文件。

8. 系统终验

在完成系统初验工作后,我公司将配合用户完成对系统的试运行阶段,达到终验时间及标准后组织对设备技术指标和系统总体性能进行全面验收。

系统验收后,签署系统终验文件。

3) 保证措施

1. 组织精干高效的项目管理班子,科学组织施工

为确保本工程

按期完工,我公司选派年富力强的工程技术管理人员组成项目经理部。

项目经理部的主要管理者均是我公司从事高层施工的骨干,他们经验丰富,管理有方,其所承建的工程均被评为优良工程以上等级,在施工组织管理上制定详细的施工进度计划,并将责任落实到人,通过严格科学的管理,确保计划得到落实。

加强施工进度计划管理

我公司将严格依据与业主商定的工期要求更进一步更具体地编制施工总体网络进度计划,该施工进度控制计划作为本工程的总控实施目标。我公司对于该计划的编制按照现场实际条件及施工能力,突出关键路线,项目按照施工网络计划组织施工,确保关键线路工期得到保障,保证各工期控制点目标的实现。

项目经理部将依据施工总控制计划按照实际情况编制周施工进度网络计划。周施工网络计划的编制将落实到每一天按期完成,对关键路线工期予以保障。项目经理部每周定期召开项目例会,针对施工生产中出现的制约施工进度的不利因素进行分析,及时找出制约施工进度的不利因素,及时解决出现的矛盾及问题,并根据计划完成情况对相关部门及责任人进行奖罚,同时下达下一周施工进度计划。

3. 组织强有力的专业队伍,保证用户的需求

我公司将选派强有

力高技术的专业队伍,在劳动力的需求量上,我公司将根据各分项目工程的特点以及工期控制的要求配备足够的劳动力,同时建立奖罚制度,作好班组工作的后勤保障,确保施工任务的顺利完成。

4. 以严格的质量控制,保证计划的执行

把好工程质量关,抓好质量控制,把质量管理落实到事前控制,杜绝不合格工序的出现,把影响工期进度的不利因素减少到最低程度,保证计划按期执行。

5. 加强与业主各部门的协调及沟通,为本工程优质、高速施工创造良好条件

我公司一贯重视与业主各部门之间的协调及沟通,融洽相互之间的关系,对于工程方面的问题及矛盾,我公司将从大局出发,从工程的进展出发,积极主动加强相互沟通工作,为工程优质高速实施创造有利条件。

6. 加强对节假日、恶劣天气的提前准备

对节假日、停电等特殊情况进行妥善安排,尽量减少由于恶劣天气或特殊情况造成对施工的影响。

7. 加强施工过程的监控

设备安装调试前由班组长对班组进行详

细的交底(实施内容、质量、进度),施工中实行班组自检,使设备安装调试有序地进行。

篇二:

供货、安装及调试方案

一、项目供货、安装和调试方案

供货方案

质量管理的方针、目标和承诺质量方针

我们的质量方针是:

优秀的产品,一流的服务。

质量目标

我们的质量目标是:确保各阶段工作的有效性,把符合用户实际需求的产品适时地交付用户。

有效性:

阶段成果经过严格的确认,确实成为下一步工作的依据。适时:指按规定的进度或按与用户共同协商的时间。

质量承诺

我们的质量承诺是:

我们在工作中严格执行ISO9000质量标准。

质量管理的目的和内容

目的:满足用户要求,规范自身行为,达到供需双方共同获益的效果;内容:质量策划——目的、范围、做什么、何时做、谁来做、如何做;质量控制——监视过程,发现、排除不合格;质量保证——满足质量要求,取得需方信任;质量改进——完善、改进质量体系;

本项目供货、实施的组织结构保障

针对本次项目,我公司认为必须有良好的组织结构保障才能确保本项目的顺利实施。

我公司提出和项目单位一起组建适于本项工程系统平台实施和管理的组织和领导机构。

本项目组织机构如下图:具体供货、安装、调试实施步骤

为了使项目能够按照计划、有条不紊地进行,我公司将整个实施过程分为实施前期、实施中期、实施后期三个阶段,每个阶段根据具体任务分为多个环节。项目实施环节统计如下:

项目供

若我单位中标,在我公司与项目单位签订合同后,将立即开始积极准备供货的工作。在供货期间,我们将以到货情况跟踪表的形式,每周向项目单位通报一次到货情况。

到货情况跟踪表格式如下:

在供货阶段,我们遵循以下原则:

1)在所有设备的运输过程中,我们将严格按标准保护措施进行包装,包装符合远距离运输、防潮、防震、防锈和防野蛮装卸等要求,能确保货物安全无损地运抵目的地。

2) 我公司负责运输和支付运费、保险费,确保按照合同规定的交货期交货。

3)货物收据签收日期视为实际交货日期。

4)项目现场以合同条款资料表中规定为准。

安装方案(一)、安装准备

1、机械准备

查产品运输过程是否完好无损,配件是否齐全。灯具安装严格按照安装及使用说明书进行。

3、基础检查:

路灯灯杆安装前用直尺及水平仪检测路灯基础,检查平整度及地脚螺栓位置,经检查符合要求后才能安装。

(二)、工艺流程

(三)、安装技术措施

1、路灯安装高度(从光源到地面)、垂直度、灯的照射角度、方向应符合设计要求。灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。

2、灯具配件应齐全,无机械损伤、变形、油漆剥落、灯罩破裂等现象,灯具的防护等级、密封性能必须符合要求。

3、灯头固定牢靠,可调灯头应按设计调整至正确位置,灯头接线应符合下列规定:相线应接在中心触点端子上,零线应接在螺纹口端

子。在灯臂、灯盘、灯杆

内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包扎,包扎长度不得小于200mm。

路灯安装使用的灯杆、灯臂、抱箍、螺栓、压板等金属构件应进行热镀锌处理,防腐质量应符合现行国家及行业标准。

各种螺母紧固,宜加垫片和弹簧垫。紧固后螺出螺母不得少于两个螺距。

4、灯头绝缘外壳应无损伤、开裂。

5、断路器应固定牢靠,接线端子上线头弯曲方向应为顺时针并用垫圈压紧,熔断器上端应接电源进线,下端应接电源出线。

6、引下线应用铜绝缘线和引下线支架,且松紧一致。

7、引下线应对称搭接灯杆两侧,搭线处离电杆中心宜为300-400mm,引下线接头不得超过一个,不同规格的导线不得对接。

8、吊车吊装灯杆:吊车就位必须按施工方案中的吊车工作半径就位时,必须考虑到钢杆横担不要压汽车吊臂,以免钢杆法兰孔难于套进基础的地脚螺栓。

整机吊装一般以一点绑扎为宜,绑点高度自底端计起全杆12至23位置(比重心高1-2米)处,扎一吊点于末端分别引出3条粗麻绳,灯杆用吊车吊至基础处,另12人分三组分别拉紧麻绳一端形成一个三角形,控制灯杆的摆动,让路灯底部对准基础地脚螺

栓,拉动麻绳调整垂直度,让路灯螺栓孔套入地脚螺栓,检验垂直度,符合要求后紧固螺栓,拆除钢丝绳及麻绳;

注意:

已经立起的灯杆只有在上紧地脚螺栓后才可以撤去吊钩和吊带。灯杆离地后应对吃力点做全面检查,确无问题后继续起立,起立60度后减缓速度。

篇三:

供货实施保障技术方案

供货实施保障技术方案(一)、项目供货具体实施方案

(二)项目实施过程说明:

(1)备货

签订合同后,普泰公司将安排备货。项目经理按照招标文件的要求安排生产商对设备的生产加工,跟踪备货进度并及时与采购方代表沟通,通报项目进展情况。

备货期间,项目经理将委派工程师2人到采购方现场考察教室环境,设计出设备摆放布

置方案。方案和图纸(如有)由项目经理联系采购方代表召开会议商

议和确定。

这一阶段很重要,普泰公司将对备货质量进行严格控制,保证后续阶段的顺利开展。此阶段计划在1天内完成。

(2)到货后验货

普泰公司项目经理负责组织技术人员按照时间进度跟进设备的生产、包装、发货全过程。如期完成后,经过出厂试验的合格产品由普泰公司负责运送到采购方现场。

普泰公司向采购方提供全套的设备配置清单及检验产品合格证、使用说明书和其它的技术资料,项目经理和采购方负责人共同进行设备的验收。确认到货数量、型号都正确无误后,采购方签署收货单。验货过程计划在1天内完成。

(3)现场环境设计调测

跟椐备货期间对现场的考察情况,普泰科技有限将公司安排2--3名电子专业安装技术人员到现场负责进行设备安装、配置施工和调测。

此阶段为网络电路研发及测试设备的安装调试做好准备,计划用时1天,验货完成,签署收货单后随后进行。

(4)货物交付和调试

在运送网络电路研发及测试设备到达采购方现场并完成验货工作之后,普泰公司将委派安装技术人员3人到现场进行设备的安装和调试工作。按照教学(科研)需求布置设备的具体位置,进行设备安装并对每台设备做功能测试。所有设备调试完毕之后,普泰公司将对实训设备组成的整个系统进行测试,整个系统调试

达到采购方要求则此阶段完成。

这一阶段计划用时2天。

( 5)系统验收

在所有设备安装调试完毕后,普泰公司项目经理将联系采购方代表会同项目其他负责人共同组成验收小组,对整个项目进行验收,产品质量和安装调试检验标准遵照国家相关规定和最新标准执行。如无国家相关规定和标准的,按照一般行业规定执行。在确认整个项目的各项系统性能已满足采购方需求之后,双方签署《验收报告》,项目验收完毕。

计划在1天内完成项目验收工作。

(6)技术培训(详见人员培训、技术服务计划及说明)

普泰公司将安排设备技术主管向采购方提供技术培训,培训人员不少于5人,培训时间不少于3天。培训内容按照采购方的需求来制定,使采购方的技术人员可以快速地熟悉系统

的维护、设备的配置和使用。

(三)交货期(含安装、调试)保障措施

计算机、服务器的逐点逐机安装调试;

2) 计算机、服务器管理员培训;

3) 计算机、服务

器的试运行和验收;

4) 设备运行情况定期巡检及相关安全服务;

工程实施方式

在本项目的实施工作中,工程实施将在绵阳师范学院的统一组织下进行,我公司的工程人员将按照经绵阳师范学院计算机、服务器等采购项目和监理方批准的工程实施计划开展项目集成工作。由我公司负责现场的设备安装调试的工程实施。我公司承担的责任

在项目实施过程中,我公司将承担以下责任:

1)我公司将派代表参加项目协调办公室,参与管理决策;

2)我公司将就本项目制定详细的实施计划,实施计划安排将符合绵阳师范学

院的统一实施计划安排,当计划出现变更,则须得到项目管理委员会的批

准和用户方的同意,按照采购项目的实施工程进度,按时完成项目实施;

3)我公司的工程实施质量将按标准验收,我公司所提交的验收方案由用户方、

监理方审核;

4)我公司在整个项目的实施过程中将指派专人担任项目联系人,处理工期、

质量等问题;

5)我公司将严格按照用户方的要求提供相应的工程文档;

6)我公司将在项目实施过程中按照用户方的要求提供项目管理组织机构并确

保项目实施的人力资源;

7)在项目实施过程中,如果出现由于我公司的责任而造成用户方不能按时完

成项目实施而造成的用户方损失,我公司将负责用户方的损失。

工程实施地点

本项目我公司的工程实施地点位于绵阳师范学院。

项目进度计划

总体时间进度

我公司公司自合同生效起30天内将完成整个项目的实施工作,如遇到特殊的需要定制的情况,也将保证在40天之内完成工程实施(此时间不包括最终用户验收时间)。

工程实施准备

采购设备的生产和运输

在本项目中如果四川宽创中标,四川宽创将自合同签订之日起20天内向生厂厂家下单,进行产品生产,和出厂检验。采购项目涉及产品的厂验在生产厂家公进行,网御神州将在厂验前两周,向绵阳师范学院计算机、服务器等采购项目提供厂验内容及方法,并提供正式的厂验报告交由用户确认。

网御神州将就本次项目中所涉及的防火墙产品的运输事宜与国内较大的物流运输机构签订协议,保证在15天之内递送到绵阳师范学院各级单位的安装现场。施工工具准备

网御神州将在项目施工之前,对项目实施过程中需要用到的专用工具和仪表及安装材料等进行准备,并考虑在施工中可能出现的损坏现象进行备份。确保工程顺利实施。

调查装调环境

为了保证防火墙项目的顺利实施,并且不影响人民法院各级单位网络系统的正常运行,网御神州在准备阶段对安装绵阳师范学院计算机、服务器等采购项目防火墙的网络环境、不同资源相应的安全策略在本项目实施前进行准确、仔细的装调环境调查工作。

网御神州会向绵阳师范学院及其各级机构下发《绵阳师范学院计算机、服务器等采购项目防火墙项目工程实施环境调查文件》,了解大体网络拓扑结构和所使用的网络设备,重点了解系统应用环境和网络环境、,并进行安全策略制定工

作。此调查表是本项目调查安装调试环境的具体内容,同时也是制订实施方案和防火墙维护工作的重要依据。

项目实施计划

试点工程实施

为保证本项目的顺利安装实施,网御神州将根据《绵阳师范学院计算机、服务器等采购项目防火墙项目工程实施环境调查文件》中安装调试环境的调查结果进行分类,在各类型中选取具有代表性的试点单位制定实施方案进行试点系统安装、调试,确保工程实施质量、实施进度按照要求进行,在系统调试期间,用户单位可派出技术人员参加。

确定试点工程方案

依据《绵阳师范学院计算机、服务器等采购项目防火墙项目工程实施环境调查文件》中安装调试环境的调查结果,技术支持小组将根据绵阳师范学院计算机、服务器等采购项目及其各级单位的网络拓扑结构、业务类型等信息进行分类划分,同时在各类型中选取具有代表性的试点单位制定有针对性的安全策略,确定配套设备,形成详细的《绵阳师范学院计算机、服务器等采购项目防火墙项目工程实施环境调查文件》,经各试点单位负责人确认后报项目领导小组审批。将审批过后的《绵阳师范学院计算机、服务器等采购项目防火墙试点项目配置方案》交工程实施小组供工程实施参考。

试点工程实施

项目实施工程师根据《绵阳师范学院计算机、服务器等采购项目防火墙试点项目配置方案》中的内容对试点单位的绵阳师范学院计算机、服务器等采购项目防火墙进行实施,形成工程实施办法。

试点实施中的培训

网御神州的项目实施工程师在试点实施过程中将对所在地的用户工程师进行现场培训,形成现场技术的培训办法。

试点工程验收测试

网御神州的项目实施工程师在试点单位装调完毕后,对试点单位的绵阳师范学院计算机、服务器等采购项目防火墙进行测试验收,具体测试方法参见“项目验收测试计划”

试点工程试运行

在试点项目验收测试完毕,试点项目将进入试运行期。在此阶段网御神州将继续保持一定的现场技术支持人员,为实施地点的绵阳师范学院计算机、服务器等采购项目防火墙运营提供保驾护航服务,对试运行阶段出现的问题进行及时的响应和

总结,并且形成相应的工程事故报告。

在试点工程的试运行期内出现重大问题则延长试运行期。

试点工程小结

试点工程结束后,项目组会论证项目试点效果,提出全面实施原则,网御神州将向绵阳师范学院计算机、服务器等采购项目提交《项目验收报告(XX试点单位)》经试点单位负责人确认后报项目领导小组审批备案。

工程全面实施准备

确定各点配置原则

参照前期各试点单位的配置策略,确定配套设备,形成详细的《绵阳师范学院计算机、服务器等采购项目防火墙配置方案》经绵阳师范学院计算机、服务器等采购项目各级单位负责人确认后报项目领导小组审批。将审批过后的《绵阳师范学院计算机、服务器等采购项目防火墙配置方案》交由项目实施工程师小组供工程实施参考。

审批各人民法院防火墙项目配置方案

项目领导小组负责审批《绵阳师范学院计算机、服务器等采购项目防火墙配置方案》。

配送防火墙产品

在项目领导小组审批《绵阳师范学院计算机、服务器等采购项目防火墙配置方案》后,网御神州将防火墙直接配送至绵阳师范学院计算机、服务器等采购项目各级单位指定地点。

复查准备情况复查装调环境:

供货组织实施方案-3

一、供货组织实施方案 保证供货产品采用原厂正品,供货产品须为全新的(包括零部件)、未使用过的,并在各方面均符合技术条件和招标文件中所规定的质量标准及规格和数量,如有问题,必需更换、补充。更换、补充等处理及相应的费用均由本公司自行负担。 有效的实施方案是工程质量的保证,我公司具有大量的项目实施经验,其施工方案严格按照项目生命周期进行,为客户提供快速的系统部署,高度的质量保证。 实施流程 系统分为如下几个阶段实施: 项目开始阶段 项目在该阶段的任务如下: (1)成立项目组 (2)定义项目目标 (3)提供项目组在项目过程中作用的概述 (4)评审交付进程和度量准则 (5)列出达到系统目标状态的每一主要步骤,这些步骤将成为确定日程表中里程碑的基础 (6)组织并安排项目活动日程 确认需求阶段 本阶段的目的是进行最终评审以确定系统将要做什么和将怎样融合到目标环境中。本阶段的主要活动是评审和确认那些定义系统行为的文档,包括如下几步: (1)确认需求阶段 在规格说明阶段产生的规格说明文档将为设计和测试的目的而使用。在这些文档中声明的功能应成为系统集成的基础。在本阶段也应提出评审验收测试准则,并达成一致。 (2)明确客户需求修改过程 对系统的任何增加和修改都应通过修改申请过程并以书面的方式确定下来。 本阶段的结束应基于来自甲方的评审代表对于有关规格说明文档的认可(签字)。集成阶段应在本阶段的完成之后开始。

系统集成阶段 本阶段的基本目标是交付、安装和配置最终解决方案所需的硬件和软件。 本阶段的一个主要任务就是开发基于系统需求说明文档提出的业务需求而确定的软件和硬件。 本阶段的某些任务如下: (1)客户化在确认需求阶段中定义的软件。 (2)开发客户定制软件以满足系统的需求。 (3)安装、配置和客户化任何为本系统准备的硬件和软件。 在本阶段中成功地安装、配置本系统的各种软硬部件标志着本阶段的结束。本阶段的完成也就是验收测试阶段的开始。 验收测试阶段 建设方和我公司双方,同时也包括任何与该项目有关的第三方,必须有一个目标评价方法以便验收产品。基于验收测试判据建立的系统确认和有效性规定了将要实行的测试。 本节将开始于系统集成阶段的完成。本阶段的基本目的是证明特定的功能。同时,我方也提供一个书面计划以描述特定的期望功能在将来如何实现。由于以下原因上述这些可能会变为很需要: 开发中不能控制的与第三方产品有关的预期解决方案/功能。 预期的解决方案/功能可能需要修改以适应现有的第三方产品,这可能既影响日程安排也影响费用,或者两者都受到影响。 预期的解决方案/功能是在合作伙伴的开发之下,并且按计划准时完成,但是没有相宜的可用的验收测试。 在本阶段中验收计划将指定系统测试判据。本阶段的完成标志着展开阶段的开始,即将解决方案交付给甲方使用。 施工流程图 具体的实施流程如下图所示:

供货、安装方案

一、项目供货、安装和调试方案 供货方案 质量管理的方针、目标和承诺 质量方针 我们的质量方针是:优秀的产品,一流的服务。 质量目标 我们的质量目标是:确保各阶段工作的有效性,把符合用户实际需求的产品适时地交付用户。 有效性:阶段成果经过严格的确认,确实成为下一步工作的依据。 适时:指按规定的进度或按与用户共同协商的时间。 质量承诺 我们的质量承诺是:我们在工作中严格执行ISO9000质量标准。 质量管理的目的和内容 目的: 满足用户要求,规范自身行为,达到供需双方共同获益的效果; 内容: 质量策划——目的、范围、做什么、何时做、谁来做、如何做; 质量控制——监视过程,发现、排除不合格; 质量保证——满足质量要求,取得需方信任; 质量改进——完善、改进质量体系; 本项目供货、实施的组织结构保障 针对本次项目,我公司认为必须有良好的组织结构保障才能确保本项目的顺利实施。 我公司提出和项目单位一起组建适于本项工程系统平台实施和管理的组织和领导机构。

本项目组织机构如下图: 具体供货、安装、调试实施步骤 为了使项目能够按照计划、有条不紊地进行,我公司将整个实施过程分为实施前期、实施中期、实施后期三个阶段,每个阶段根据具体任务分为多个环节。项目实施环节统计如下:

具体针对每个项目的实施计划,以中标后,与每个用户沟通结果为准。 项目供货 若我单位中标,在我公司与项目单位签订合同后,将立即开始积极准备供货的工作。在供货期间,我们将以到货情况跟踪表的形式,每周向项目单位通报一次到货情况。 到货情况跟踪表格式如下: 在供货阶段,我们遵循以下原则: 1)在所有设备的运输过程中,我们将严格按标准保护措施进行包装,包装符合远距离运输、防潮、防震、防锈和防野蛮装卸等要求,能确保货物安全无损地运抵目的地。 2) 我公司负责运输和支付运费、保险费,确保按照合同规定的交货期交货。 3)货物收据签收日期视为实际交货日期。 4)项目现场以合同条款资料表中规定为准。 安装方案 (一)、安装准备 1、机械准备

供货类项目实施方案实施计划书

项目供货、安装和调试方案1.1、项目供货、安装和调试方案 1.1.1、质量管理的方针、目标和承诺 1.1.1.1、质量方针 我们的质量方针是:优秀的产品,一流的服务。 1.1.1.2、质量目标 我们的质量目标是:确保各阶段工作的有效性,把符合用户实际需求的产品适时地交付用户。 有效性:阶段成果经过严格的确认,确实成为下一步工作的依据。 适时:指按规定的进度或按与用户共同协商的时间。 1.1.1.3、质量承诺 我们的质量承诺是:我们在工作中严格执行ISO9000质量标准。 1.1.1.4、质量管理的目的和容 目的: 满足用户要求,规自身行为,达到供需双方共同获益的效果; 容: 质量策划——目的、围、做什么、何时做、谁来做、如何做; 质量控制——监视过程,发现、排除不合格; 质量保证——满足质量要求,取得需方信任; 质量改进——完善、改进质量体系; 1.1.1.5、本项目供货、实施的组织结构保障 针对本次项目,我公司认为必须有良好的组织结构保障才能确保本项目的顺利实施。 我公司提出和项目单位一起组建适于本项工程系统平台实施和管理的组织和领导机构。

本项目组织机构如下图: 1.1.2、具体供货、安装、调试实施步骤 为了使项目能够按照计划、有条不紊地进行,我公司将整个实施过程分为实施前期、实施中期、实施后期三个阶段,每个阶段根据具体任务分为多个环节。项目实施环节统计如下:

具体针对每个项目的实施计划,以中标后,与每个用户沟通结果为准。 1.1. 2.1、项目供货 我公司与项目单位签订合同后,将立即完成备货的工作。在供货期间,我公司将密切跟踪货物生产、运输情况。我们将以到货情况跟踪表的形式,每周向项目单位通报一次到货情况。 到货情况跟踪表格式如下: 在供货阶段,我们遵循以下原则: 1)在所有设备的运输过程中,我们将严格按标准保护措施进行包装,包装符合远距离运输、防潮、防震、防锈和防野蛮装卸等要求,能确保货物安全无损地运抵目的地。 2) 我公司负责国运输和支付运费、保险费,确保按照合同规定的交货期交货。 3)货物收据签收日期视为实际交货日期。 4)项目现场以合同条款资料表中规定为准。 1.1. 2.2、制定详细实施方案 由技术支持小组、安装实施小组和项目单位技术人员共同对实施方案的技术细节进行分析、探讨和引证,并确认配置方案。 完成实施方案的设计和编写工作后,我公司将对各实施小组等人员进行部培训,务求参加项目的有关人员都能了解、熟悉系统的整体结构、方案设计的详细容、实施的具体任务、各类技术细节和设备调试方法,以保证工程的质量。 技术支持小组、安装实施小组同时制订一份具体的《项目实施计划》,计划应包含各项安装容

供货计划及保证措施最新

1)供货计划 对于中国邮政储蓄银行金融后台服务中心(一期)弱电系统采购项目,四川众科安全保密技术设备有限公司目前已经积累了丰富的开发及实施经验,每年为招标人提供完整的解决方案。我公司承诺:自签订合同之日起,保证提供满足标书要求的中国邮政储蓄银行金融后台服务中心(一期)弱电系统采购项目。 2)项目实施计划步骤 1.交货 项目实施方在合同签定后的30天内分批次将将货物运抵交货地点。 2.制定详细安装调试计划

合同签定以后,系统设计小组和工程实施小组将共同对实施方案的技术细节进行分析、探讨,制定详细安装调试计划,包括: 1、安装调试手册; 2、安装调试进度安排; 3、安装方式; 4、调试方法; 5、调试工具的准备; 6、安装调试环境的准备; 7、详细的线缆连接图; 8、对影响系统实施的关键工序、关键设备进行分析,提出相应的解决措施; 9、技术参数手册、培训手册和工程安装手册; 10、制定项目建设质量管理方案和措施; 3.安装现场环境调查及现场勘察 为确保各工程实施小组到达现场后能够尽快展开工作,保证项目顺利进行,我公司将在实施前10天内对招标人设备安装环境进行调查,填写安装环境调查表。同时,我们还将提前向招标人提交各种主要设备的具体环境要求,在招标人的积极配合下,确保在现场实施工作开始前完成场地环境准备工作。安装环境调查由工程实施小组负责。 4.现场安装调试 设备到达安装现场后,由我公司技术人员和招标人共同清点完毕后,工程实施小组的工程师将开始设备安装调试工作。 项目组将有包括项目经理在内的多名工程师参加项目实施,他们负责现场设备、辅助设备的安装和调试,完成后同时填写项目安装调试报告。 我们在设备安装和调试的同时,将对使用单位的设备操作和维护人员进行现场培训,同时为每个设备及系统提供一套完整的技术资料。 5.到货验收 在合同设备到达招标人指定的地点后,招标人与我公司代表将共同开箱验货,依标书要求对全部设备的型号、规格、数量、外型、包装及资料、文件(如装箱单、保修单、随

厨房设备供货实施计划方案计划书

供货实施方案 (一)厨房设备生产及准备 1、生产材料、配件、外购件的准备 ——仔细阅读厨房设备工程设计文件、施工图、施工合同、施工组织设计等与工程材料有关的文件,熟悉文件对材料品种、规格、型号、强度等级、生产厂家与商标的规定和要求。——不锈钢板材、不锈钢管材的采购:按照投标文件容及合同容采购优质不锈钢发纹贴塑板及不锈钢管材。 ——其他生产用原材料、配件、外购件的准备。除指定产品外严格按照公司采购制度,购买正规厂家的产品,保证有厂名、厂址、有检验报告、合格证的产品,并对厂家进行对比,挑选各方面最优秀的厂家产品。 2、厨房设备的生产 ——生产操作人员要按图纸、按合同中产品要求、按工艺依照作业指导书进行生产。——质量检验部门严格按照GB/T 19001-2015/ISO 9001:2015《质量管理体系要求》并结合签订合同要求对产品进行严格检验,要保证出厂产品100%合格。 (二)生产质量控制措施 1、质量控制准则 产品质量控制实行生产全过程的质量控制。即:从原材料采购→进厂复验→下料→冷冲压→机械加工→焊接→组装→成品检验→包装→售后服务等每个环节始终处于质量受控状态。 2、原材料质量控制 (1)材料进厂前的质量控制: a.仔细阅读工程设计文件、施工图、施工合同等与设备有关的文件,熟悉文件对材料品种、规格、型号、强度等级、生产厂家与商标的规定和要求。b.认真查阅所用材料的质量标准,了解材料的基本性质,应用特性与适用围,必要时对主要材料、设备、构配件的选择向业主提供合理建议。掌握材料信息,优选供货厂家。 (2)材料进厂的质量控制: a.物单必须相符。材料进厂时,应检查到厂材料的实际情况与所要求的材料在质量、品种、规格、型号、强度等级、生产厂家与商标等方面是否相符。b.检查产品的生产编号或批号、型号、规格、生产日期与产品质量证明书是否相符,如有任何一项不符,应要求退货或要求供应商提供材料的资料。包括:生产许可证或使用许可证;产品合格证、质量证明书或质量试验报告单。合格证等必须盖有生产单位或供货单位的红

设备材料采购项目实施方案

项目实施方案 1、投标人基本情况介绍 2、设备和材料采购工作具体实施计划方案 公司采购部根据项目设备及材料单申报的采购内容,需求时间等,和相应厂家联系,采取公开招标、询价、单一来 源谈判等方式进行采购,达到以下目的: a)确保采购设备、材料100%符合有关国家及行业标准和招 标技术规范书要求 b)主要设备及各种配套附属设备,均是项目的重要组成部 分,为确保项目的整体质量,我公司将做好设备购置过程 中设备质量的控制工作 c)严格按采购合同要求支付设备、材料款,确保采购设备、 材料严格按照合同要求进场,保证工程按质按期完成 3、设备和材料供应工作具体实施计划方案 a)项目部组建设备材料供应组针对本工程,单位抽调经验丰 富、责任心强的业务骨干组建设备材料供应组。负责本工 程的材料设备采购及供应 b)根据施工进度和招标文件要求,编制供应进度计划表 c)如因工程需要,供货量变化超出合同供货量时,甲方以书 面通知我方,此项通知甲方应充分考虑我方的合理备料和 加工周期,具体增减数量以甲方书面通知为准 d)大件设备如:机柜、设备模块箱等,凡涉及美观和有特别

安装要求的、特殊用途的、专业性强的,由厂家或供应商 点对点送货。 4、设备和材料安装工作具体实施计划方案 由于所供设备和材料安装工作均由施工单位进行,我司负责协调厂家做好配合安装工作,提供设备基础图以及线路安装图等 5、设备和材料售后服务工作具体实施计划方案 a)结合工程需要制定业主人员的技术培训方案,包括培训计划 和培训管理方法 b)保修质量必须达到合同约定的质量标准;每次质量保修完成 后由业主单位相关人员进行验收 c)在工程质量保证期内,可保证服务本地化,对业主反馈的问 题,我公司承诺在1小时内做出响应。若遇重大突发事件需 紧急服务,我公司承诺在24小时内抵达现场,并负责处理 相关问题 d)每月对客户进行1-2次电话回访,了解设备运行情况,了解 客户的需要,每季度对客户进行一次现场回访(包括设备外 观及内部结构、操作的方便及可靠性检查等),及时了解设 备运行情况 e)保修期外提供设备的及时清扫、调试服务:设备运行到一定 的时间后,提供对设备的清扫、调试、试验工作

供货实施方案及保障措施

二、技术方案 1、供货实施方案及保障措施 1、加强实施进度管理我公司将严格依据与系统使用方的工期要求更进一步更具体地编制实施总体网络进度计划,该实施进度控制计划作为本工程的总控实施目标。我公司对于该计划的编制按照现场实际条件及施工能力,突出关键路线,项目按照施工网络计划组织施工,确保关键线路工期得到保障,保证各工期控制点目标的实现。项目经理部将依据施工总控制计划按照实际情况编制月实施计划、周实施进度网络计划、日实施具体内容。项目经理部每月、每周定期召开项目生产会,针对施工生产中出现的制约施工进度的不利因素进行分析,及时找出制约施工进度的不利因素,及时解决出现的矛盾及问题,同时下达下一月或周施工进度计划。 2、加强实施质量管理以严格的质量控制,确保一次成优,保证计划的执行 把好工程质量关,抓好质量控制,把质量管理落实到事前控制,杜绝不合格 工序的出现,把影响工期进度的不利因素减少到最低程度,保证计划按期执行。 3、加强施工过程的监控 分项工程实施前由主办实施员对各实施人员进行详细的交底(安全、质量、 技术、进度),实施中实行人员自检、实施员、质安员验收,确保不将不合格 产品注入下一工序,使施工有序地进行。同时我方在每个阶段完成后,由项 目负责人向系统使用方提供阶段性报告,经系统使用方和系统实施方共同确 认后,方可进入下个阶段。针对工程的特点,进行方案研论,在各分项开工 前完善施工方案(技术、质量、安全)使工程有保障(安全、质量)措施,

确保计划兑现。

2、质量体系和质量的承诺 我公司对我方此次提供货物质量承诺: 1、严格按照合同、投标文件中所列清单要求,提供符合设计标准、质量合格的产品。 2、严格检查和控制原材料的质量。 3、保证所供物品均为我院大师手工制品 4、保证所供产品加工工艺完善、检测手段完备。产品不带缺陷出厂。 5、对供货、质量、服务等方面问题负全部责任。 6、在安装过程中,发现质量问题,立即处理,一切以满足客户需要为准则。 7、为所供的产品在制造、运输、装卸过程中投保,一旦发生意外,我方将按客户要求对所供产品尽快进行免费修理、更换,直到客户满意为止。 8、对所提供的产品做质保,在产品承诺期内出现任何非人为质量问题及缺陷,均提供免费的维修、更换。 9、如产品出现问题,我们会在接到电话后立即予以回复,如需到现场时,会在要求时间内赶赴现场。 质量体系:材料、设备、工程、设计、加工制造、电器装置、检验、试验、安装试运行全部按相关的最新国家标准、行业标准及规定执行,计量仪器符合国家标准。本工程设备、装置的噪音、废弃物、劳动卫生、消防等均符合国家现行标准及规定,并满足优质、安全、符合环保、卫生防疫要求,符合坚固耐用、易清洗、耗电省、噪声小、寿命长等特点。 外形尺寸检验标准: a.产品的长度尺寸、宽度尺寸、高度尺寸在两米之内的允许偏差不超过3mm。

供货方案

供货方案 篇一:设备供货方案 供货及投标技术方案 1、交货地点、交货时间、交货方式、运输条件及安装时间: 交货地点:用户指定地点。 交货时间:合同前签订后15日内交货。 交货方式:设备到达指定的场所后经用户检验合格方可交货。 运输条件:专车汽运,运费由我方承担。 2、投标货物的质量标准及验收方式说明: 产品到达用户指定地点后,由用户组织对设备进行验收。 验收标准: 质量验收方式:按照国家标准、行业规程或其他相关标准进行产品验收;按照企业产品说明书进行产 品验收。 数量验收方式:按合同要求及装箱清单、产品配置清单与产品组件三者一致并且随附产品说明书、产 品出厂合格证,使用手册等全套技术资料。 3、备品备件情况: 设备中包含的易损、易坏的原件,备品备件由厂家在装箱清单中列出,交货时与设备一同交付;若设备中的原件是由于非正常操作仪器而损坏,公司根据实际情况保修,提供相应的备品备件,公司备有

足够的易损件给用户,为用户仪器运行提供强有力的支持。 4、质量保证期内发生问题的处理期限: 产品使用过程中遇到问题时,我方保证在2小时内给于答复,如需要技术人员到现场解决问题时,我方将立即安排技术人员随本公司自备车24小时内到达现场。 5、投标技术方案: 本公司根据招标文件中的产品技术参数以及用户单位的实际情况,我公司选择了中档以上的优质产 品,保证了设备与材料性能的稳定、质量可靠、价廉物美的优质产品。 6、其他: 本公司与生产商签订了技术支持合约,生产商承担所有的技术支持,公司代理的产品技术指标均能满足标书的要求,为了保证供应商、购买方、制造商三方责任落实到位,我公司拟在商务运作中采用三方技术服务协议,以便最终用户随时可以找到有关单位和人员,处理遇到的问题。 投标人盖章(公章): 篇二:供货方案 1. 供货方案 交货地点、时间、方式、运输条件及安装时间 交货地点:** 供货期限:自合同签定之日起***个日历天内供货安装调试完成

供货实施方案细则

供货实施方案 供货实施方案 篇一:供货组织方案 材料设备的供应组织方案 一、组建材料设备供应项目部 针对本工程,单位抽调经验丰富、责任心强的业务骨干组建材料 设备供应项目部。负责本工程的材料设备采购及供应。 项目部机构成员配置表: 二、供应倾 根据施工进度和招标文彳牛要求,制定详细的材料质量控制计划和供应管理办法,脚到表格化。 三、供货流程: 1、货物采购 按照合同约定,项目经理组织设备采购。 2、到货检验 设备到货后、甲方和监理及丙方参加该设备在供货商所在地或交货地进行的设备到货检查。检查前我方将提前通知甲方和监理及丙方派人员参加。 3、开箱检验

在仓库或工地现场进行的开箱检验由甲方、监理、丙方我公司等有管人员共同参加。对设备的内夕図装设备外观进行检查。若发现设备短缺和外观蹒,我公司将及时处理。 4、安装验收 安装验收是我公司和施工单位共同对设备安装工程根据有关的设备安装技术指标进行检验。安装验收后双方签署安装验收证书。 5、完工测试 系统完工测试主要是对已安装设备进行单体测试。 6、大联调 本系统设备联调是指:在与其它系统不相连的情况下,测试系统的所有设备作为一个完整的系统能否很好地工作,能否完成系统每一个设备的功能要求。 联动联调是指与其它相关系统该设备连接一起进行系统全面调试。已测试检验综合布线系统与其它系统的监控功能。 系统功能测试完毕后,签署调试验收证书。 7、试运行 系统连续72小时运行测试完成,到系统现场完工测试结束,试运行验收通过后,系统将移交甲单位有关部门。 8、质保期 系统验收合格后开始进入质保期,正式投入使用,期间将进行抽查各种测试项目,检查系统运行的可靠性和稳定性。 设备质保期安设备生产厂家质保期进行质保。

供货方案及服务承诺

供货方案及服务承诺

供货方案及服务承诺 致: 一、供货方案 我公司对本项目招标文件进行了认真的研究,确定了合理的部署,以甲方提供的有关文件及招标图纸为依据,并通过查看现场,组织最精干的专业技术人员结合工程装饰的要求、内容、规模,对整个装饰工程的总体方案及关键部位的施工技术方案进行了全面细致的分析和周密严谨的计算,力求使我们的方案达到质量优、工期短的综合优化效果。本工程将按照精工出细管理组织生产,组织有丰富生产经验的管理人员以及生产队伍组成精干的项目班子,充分发挥我们公司的综合优势,精心组织,综合协调,统筹安排,严格控制产品质量,确保产品按期优质完成。 同时,为确保质量目标的实现,我公司将从组织上、制度上、措施上全面落实质量保证体系,抓好生

产前、生产中、生产后的质量控制,建立健全以项目技术负责人为首的质量保证体系和监督控制体系。加强对生产队伍,材料质量、生产方案及生产环境的控制。 供货期15天,供货计划如下: 序号材料名 称 规格尺寸数量 到货日 期 1 柚木木 饰面 厚度:20mm,产品 符合B1级防火, E1级环保 10m2 第10天 到货 2 橡木木 饰面 厚度:20mm,产品 符合B1级防火, E1级环保 110m2 第10天 到货 3 柚木木 饰面 厚度:20mm,产品 符合A2级防火, B1级环保。 15m2 第10天 到货 4 橡木木 饰面 厚度:20mm,产品 符合A2级防火, B1级环保。 890m2 第10天 到货 5 橡木木 皮 16-16-8 直穿孔 厚度:18mm ,降 噪系数NRC≥ 0.75;产品符合B1 级防火,E1级环 240m2 第15天 到货

设备供货组织方案

设备供货组织方案 篇一:材料设备的供应组织方案(1092字)一、组建材料设备供应项目部 针对本工程,单位抽调经验丰富、责任心强的业务骨干组建材料设备供应项目部。负责本工程的材料设备采购及供应。 项目部机构成员配置表:(见附表1) 二、供应计划:

根据施工进度和招标文件要求,制定详细的材料质量控制计划和供应管理办法,并做到表格化。 三、供货流程: 1、货物采购按照合同约定,项目经理组织设备采购。 2、到货检验 设备到货后,甲方和监理及丙方参加该设备在供货商所在地或交货地进行的设备到货检查。检查前我方将提前通知甲方和监理及丙方派员参加。

3.开箱检验 在仓库或工地现场进行的开箱检验由甲方、监理、丙方我公司等有关人员共同参加,对设备的内外包装设备外观进行检查,若发现设备短缺和外观破损,我公司将及时处理。 4.安装验收 安装验收是我公司和施工单位共同对设备安装工程根据有关的设备安装技术指标进行验收。安装验收后双方签署安装验收证书。

5.完工测试 系统完工测试主要是对已安装设备进行单体测试。 6.大联调 本系统设备联调是指:在与其它系统不相连的情况下,测试系统的所有设备作为一个完整的系统能否很好地工作,能否完成系统每一个设备的功能要求。联动联调是指与其它相关系统设备连接一起进行系统全面调试,以测试检验综合布线系统与其它系统的监控功能。系统功能测试完毕后,签署调试验收证书。 7.试运行

系统连续72小时运行测试完成,到系统现场完工测试结束,试运行验收通过后,系统将移交甲单位有关部门。 8.质保期 系统验收合格后开始进入质保期,正式投入使用,期间将进行抽查各种测试项目,检查系统运行的可靠性和稳定性。设备质保期按设备生产厂家质保期进行质保。 四、供货质量标准: 我方将严格按以下标准提供材料设备

供货计划

供货计划 全面概述 一个优质工程的诞生,不仅在于系统方案的精心设计,更取决于项目实施过程中的工程管理,特别是对于本项目,工程管理就显得更加重要,而制定周密的工程管理计划和施工组织方案则是加强程管理、保障实施的有效手段。 本项目实施方案从主要工作内容、实施步骤、工程计划、项目管理组织架构、人员安排、项目主要人员介绍等方面对项目的部署实施方案进行了详细的阐述;石家庄高新技术产业开发区社会发展局教学设备、仪器、图书、课桌椅及家具、监控及广播设备等采购项目,要求完成的各项任务包括按照招标要求进行供货、设备安装配置、售后服务、技术培训等工作,根据需要派工程师到现场积极配合集成商完成设备的验收、集成安装、和调试等相关服务;还要密切配合其它系统供应商系统部署。同时配合客户对设备的各项检查,提供各种必要的说明。 项目实施目标 总体目标 在“石家庄高新技术产业开发区社会发展局教学设备、仪器、图书、课桌椅及家具、监控及广播设备等采购项目”领导小组的统一安排和指导下,完成项目范围内部署实施工作,并积极配合集成商的实施规划要求,密切配合其他系统供应商做好系统部署工作,并使系统能够稳定运行,达到能够进入系统正式验收的条件。 实施原则 为了保证高质量、按期的完成工程,圆满达到标书、设计方案的要求,厂商将对整个项目的实施做出完善的实施方案。项目实施中坚持按照“统一实施组织、统一技术要求、统一实施流程、统一验收标准”的原则进行,确保保质保量的完成整个集成工作。 实施阶段目标 根据项目实施进度计划,项目实施分为三个阶段: 前期阶段: 包括合同签订、设备订货、制定详细的实施计划等;目标是按照招标技术要求提供符合指标要求、合格的产品;对项目范围内项目实施地点进行调研,并配合厂商制定出详

供货类项目实施实施方案

供货类项目实施实施方案

————————————————————————————————作者:————————————————————————————————日期:

项目供货、安装和调试方案 1.1、项目供货、安装和调试方案 1.1.1、质量管理的方针、目标和承诺 1.1.1.1、质量方针 我们的质量方针是:优秀的产品,一流的服务。 1.1.1.2、质量目标 我们的质量目标是:确保各阶段工作的有效性,把符合用户实际需求的产品适时地交付用户。 有效性:阶段成果经过严格的确认,确实成为下一步工作的依据。 适时:指按规定的进度或按与用户共同协商的时间。 1.1.1.3、质量承诺 我们的质量承诺是:我们在工作中严格执行ISO9000质量标准。 1.1.1.4、质量管理的目的和内容 目的: 满足用户要求,规范自身行为,达到供需双方共同获益的效果; 内容: 质量策划——目的、范围、做什么、何时做、谁来做、如何做; 质量控制——监视过程,发现、排除不合格; 质量保证——满足质量要求,取得需方信任; 质量改进——完善、改进质量体系; 1.1.1.5、本项目供货、实施的组织结构保障 针对本次项目,我公司认为必须有良好的组织结构保障才能确保本项目的顺利实施。 我公司提出和项目单位一起组建适于本项工程系统平台实施和管理的组织和领导机构。

本项目组织机构如下图: 1.1.2、具体供货、安装、调试实施步骤 为了使项目能够按照计划、有条不紊地进行,我公司将整个实施过程分为实施前期、实施中期、实施后期三个阶段,每个阶段根据具体任务分为多个环节。项目实施环节统计如下: 项目环节任务内容简述任务执行组实施前期 设备供货进行商务洽谈,确保项目中所有设备如期、安 全地到达用户现场。 商务组 技术支持小组 制定详细实施方案根据设计方案,协助项目单位制订设备安装实 施的技术标准; 根据项目单位现状提供详细的单位分布环境 等分配方案;制定详细的进度计划; 编制实施方案、技术参数手册和设备安装手 册。 技术支持小组 质量监控组 内部技术培训相关技术人员进行内部培训。 技术支持小组 安装实施小组 实施环境调查检查、核实实施现场的环境。 技术支持小组 安装实施小组 实施中期 设备到货及验收 设备到货,并在指定的地点交货、到货验收 项目领导组 商务小组 安装实施小组项目领导小组 安 装 技术 支持 验 收 质 量 售 后 供应 项目 商 务

供货计划与质量保证措施学习资料

供货计划与质量保证 措施

供货计划与质量保证措施 1、供货计划 对于网关服务器交换机防火墙采购项目,保定核光电子有限责任公司目前已经积累了丰富的实施经验,每年为招标人提供完整的解决方案。我公司承诺:自签订合同之日起,保证按期完成网关服务器交换机防火墙采购项目。 2.1、项目实施计划步骤 交货 项目实施方在合同签定后的7天内完成。 制定详细安装调试计划 合同签定以后,系统设计小组将对实施方案的技术细节进行分析、探讨,制定详细安装调试计划,包括: 2.1.1 安装调试手册; 2.1.2 安装调试进度安排; 2.1.3 安装方式; 2.1.4 调试方法; 2.1.5 调试工具的准备; 2.1.6 安装调试环境的准备; 2.1.7 对影响系统实施的关键工序、关键设备进行分析,提出相应的解决措施; 2.1.8 技术参数手册、培训手册和安装手册; 2.1.9 制定项目建设质量管理方案和措施; 安装现场环境调查及现场勘察

为确保各工程实施小组到达现场后能够尽快展开工作,保证项目顺利进行,我公司将在实施前1天内对招标人设备安装环境进行调查,填写安装环境调查表。同时,我们还将提前向招标人提交各种主要设备的具体环境要求,在招标人的积极配合下,确保在现场实实施作开始前完成场地环境准备工作。安装环境调查由工程实施小组负责。 现场安装调试 设备到达安装现场后,由我公司技术人员和招标人共同清点完毕后,工程实施小组的工程师将开始设备安装调试工作。 项目组将有包括项目经理在内的多名工程师参加项目实施,他们负责现场设备、辅助设备的安装和调试,完成后同时填写项目安装调试报告。 我们在设备安装和调试的同时,将对使用单位的设备操作和维护人员进行现场培训,同时为每个设备及系统提供一套完整的技术资料。 到货验收 在合同设备到达招标人指定的地点后,招标人与我公司代表将共同开箱验货,依标书要求对全部设备的型号、规格、数量、外型、包装及资料、文件(如装箱单、保修单、随箱介质等)的验收,当出现损坏、数量不全或产品不对等问题时,我公司将负责解决;同时按标书技术部分要求对其产品的性能和配置进行测试检查,并做出测试方案和测试报告,保证所有硬件设备在标书中所规定的地点和环境下, 实现正常运行, 并达到标书要求的性能和产品技术规格中的性能。 我公司将同时提供设备相关证明文件,保证是原厂全新产品。 系统联调 系统联调的主要任务内容:网关服务器交换机防火墙采购项目系统调试。 系统验收

供货与安装实施方案

供货与安装实施方案 1/11

————————————————————————————————作者:————————————————————————————————日期:

八、供货与安装方案 质量管理的方针、目标和承诺 质量方针 我们的质量方针是:优秀的产品,一流的服务。 质量目标 我们的质量目标是:确保各阶段工作的有效性,把符合用户实际需求的产品适时地交付用户。 有效性:阶段成果经过严格的确认,确实成为下一步工作的依据。 适时:指按规定的进度或按与用户共同协商的时间。 质量承诺 我们的质量承诺是:我们在工作中严格执行ISO9000质量标准。 质量管理的目的和内容 目的: 满足用户要求,规范自身行为,达到供需双方共同获益的效果; 内容: 质量策划——目的、范围、做什么、何时做、谁来做、如何做; 质量控制——监视过程,发现、排除不合格; 质量保证——满足质量要求,取得需方信任; 质量改进——完善、改进质量体系;

本项目供货、实施的组织结构保障 针对本次项目,我公司认为必须有良好的组织结构保障才能确保本项目的顺利实施。 我公司提出和项目单位一起组建适于本项工程系统平台实施和管理的组 织和领导机构。 项目领导小组 项目供应 商务安 装 技术验 支持收 质 量 售 后 本项目组织机构如下图: 具体供货、安装、调试实施步骤 为了使项目能够按照计划、有条不紊地进行,我公司将整个实施过 程分为实施前期、实施中期、实施后期三个阶段,每个阶段根据具体任 务分为多个环节。项目实施环节统计如下: 项目环节任务内容简述任务执行组 实施前期 商务组 进行商务洽谈,确保项目中所有设备如期、安 设备供货技术支持小组全地到达用户现场。 制定详细根据设计方案,协助项目单位制订设备安装实技术支持小组 实施方案施的技术标准;质量监控组 4/11

(完整版)供货组织实施具体方案3

个人收集整理-ZQ 保证供货产品采用原厂正品,供货产品须为全新地(包括零部件)、未使用过地,并在各方面 均符合技术条件和招标文件中所规定地质量标准及规格和数量,如有问题,必需更换、补充. 更换、补充等处理及相应地费用均由本公司自行负担. 有效地实施方案是工程质量地保证,我公司具有大量地项目实施经验,其施工方案严格按照项目生命周期进行,为客户提供快速地系统部署,高度地质量保证.资料个人收集整理,勿 做商业用途实施流程系统分为如下几个阶段实施: 项目开始阶段项目在该阶段地任务如下: ()成立项目组()定义项目目标 ()提供项目组在项目过程中作用地概述()评审交付进程和度量准则()列出达到系统目标状态地每一主要步骤,这些步骤将成为确定日程表中里程碑地基础()组织并安排项目活动日程 确认需求阶段本阶段地目地是进行最终评审以确定系统将要做什么和将怎样融合到目标环境中.本阶段地 主要活动是评审和确认那些定义系统行为地文档,包括如下几步:资料个人收集整理,勿做商业用途 ()确认需求阶段在规格说明阶段产生地规格说明文档将为设计和测试地目地而使用.在这些文档中声明地功 能应成为系统集成地基础.在本阶段也应提出评审验收测试准则,并达成一致.资料个人收集 整理,勿做商业用途 ()明确客户需求修改过程对系统地任何增加和修改都应通过修改申请过程并以书面地方式确定下来. 本阶段地结束应基于来自甲方地评审代表对于有关规格说明文档地认可(签字) .集成阶段应在本阶段地完成之后开始.资料个人收集整理,勿做商业用途 系统集成阶段本阶段地基本目标是交付、安装和配置最终解决方案所需地硬件和软件. 本阶段地一个主要任务就是开发基于系统需求说明文档提出地业务需求而确定地软件和硬件. 本阶段地某些任务如下:()客户化在确认需求阶段中定义地软件. ()开发客户定制软件以满足系统地需求. ()安装、配置和客户化任何为本系统准备地硬件和软件. 在本阶段中成功地安装、配置本系统地各种软硬部件标志着本阶段地结束.本阶段地完成也 就是验收测试阶段地开始.资料个人收集整理,勿做商业用途验收测试阶段 建设方和我公司双方,同时也包括任何与该项目有关地第三方,必须有一个目标评价方法以便验收产品.基于验收测试判据建立地系统确认和有效性规定了将要实行地测试.资料个人收 集整理,勿做商业用途 本节将开始于系统集成阶段地完成.本阶段地基本目地是证明特定地功能.同时,我方也提供一个书面计划以描述特定地期望功能在将来如何实现.由于以下原因上述这些可能会变为很 个人收集整理-ZQ 需要:资料个人收集整理,勿做商业用途 开发中不能控制地与第三方产品有关地预期解决方案功能 预期地解决方案功能可能需要修改以适应现有地第三方产品,这可能既影响日程安排也影响 费用,或者两者都受到影响?资料个人收集整理,勿做商业用途 预期地解决方案功能是在合作伙伴地开发之下,并且按计划准时完成,但是没有相宜地可用 地验收测试? 在本阶段中验收计划将指定系统测试判据?本阶段地完成标志着展开阶段地开始,即将解决 方案交付给甲方使用?

供货类项目实施方案

项目供货、安装和调试方案、项目供货、安装和调试方案 、质量管理的方针、目标和承诺 、质量方针 我们的质量方针是:优秀的产品,一流的服务。 、质量目标 我们的质量目标是:确保各阶段工作的有效性,把符合用户实际需求的产品适时地交付用户。 有效性:阶段成果经过严格的确认,确实成为下一步工作的依据。 适时:指按规定的进度或按与用户共同协商的时间。 、质量承诺 我们的质量承诺是:我们在工作中严格执行ISO9000质量标准。 、质量管理的目的和内容 目的: 满足用户要求,规范自身行为,达到供需双方共同获益的效果; 内容: 质量策划——目的、范围、做什么、何时做、谁来做、如何做; 质量控制——监视过程,发现、排除不合格; 质量保证——满足质量要求,取得需方信任; 质量改进——完善、改进质量体系; 、本项目供货、实施的组织结构保障 针对本次项目,我公司认为必须有良好的组织结构保障才能确保本项目的顺利实施。 我公司提出和项目单位一起组建适于本项工程系统平台实施和管理的组织和领导机构。

本项目组织机构如下图: 、具体供货、安装、调试实施步骤 为了使项目能够按照计划、有条不紊地进行,我公司将整个实施过程分为实施前期、实施中期、实施后期三个阶段,每个阶段根据具体任务分为多个环节。项目实施环节统计如下:

具体针对每个项目的实施计划,以中标后,与每个用户沟通结果为准。 、项目供货 我公司与项目单位签订合同后,将立即完成备货的工作。在供货期间,我公司将密切跟踪货物生产、运输情况。我们将以到货情况跟踪表的形式,每周向项目单位通报一次到货情况。 到货情况跟踪表格式如下: 在供货阶段,我们遵循以下原则: 1)在所有设备的运输过程中,我们将严格按标准保护措施进行包装,包装符合远距离运输、防潮、防震、防锈和防野蛮装卸等要求,能确保货物安全无损地运抵目的地。 2) 我公司负责国内运输和支付运费、保险费,确保按照合同规定的交货期交货。 3)货物收据签收日期视为实际交货日期。 4)项目现场以合同条款资料表中规定为准。 、制定详细实施方案 由技术支持小组、安装实施小组和项目单位技术人员共同对实施方案的技术细节进行分析、探讨和引证,并确认配置方案。 完成实施方案的设计和编写工作后,我公司将对各实施小组等人员进行内部培训,务求参加项目的有关人员都能了解、熟悉系统的整体结构、方案设计的详细内容、实施的具体任务、各类技术细节和设备调试方法,以保证工程的质量。

设备实施方案

设备实施方案 广州朗誉特电子科技有限公司

1.设备实施方案 1.1 项目管理 本章节重点描述项目在实施中的组织结果、岗位设置、岗位职责及人员安排,以便 于作到职权明确,分工明确,科学管理。并承诺设备到货后严格按标书要求安装和验收。 1.1.1项目组织结果以及分工 工程项目的组织结构图相见下图。 项目领导 小组 用户方项 质量审计我方客户我方项目 目组经理经理 用户方项用户方技厂商技术 行政助理我方技术 目负责人术人员顾问负责人 设计组实施组 1.12 岗位要求及职责说明 1.项目领导小组 项目领导小组,是由我方和用户方的有关领导组成,主要是对项目实施的整个过程 中的重大问题进行决策,负责工程整体指导工作,定期、不定期检查工程项目进展情况,并根据工程项目的需要,及时调用后备资源支援工作。 2.客户实施负责人 客户实施负责人,从合同签订之日起,客户指定客户方面的项目负责人员,主要是 对客户的项目总负责人进行接口,协调客户的资源,决绝项目中需要配合的问题,推进 项目的进度。 3.项目经理 本项目的项目总负责人,从工程项目实施队伍组建之日起,就承担了将合同范围内的各项工程任务全面完成的重要职责。项目总负责人须做好日常资源管理工作,并直接控制项目管理计划( PMP)的各个要素,具体说来主要包括以下几个方面:

项目执行——对以下几方面工作提供指导:总体方案设计、工程及应用系统设计; 设备配置确认;工程质量和进度保证;设备安装、调试、集成及测试;系统验收,培训 等。 项目检查——通过其下属各产品组提供的工程进展汇报,将项目进展状态与项目计划 进度进行比较,发现过程误差,提出整改措施。 项目控制——审核项目进展状态,必要时调集各种备用资源,确保项目按计划进度 实施。 项目协调——与各级单位进行协调,决绝工程组织接口机技术接口问题;定期主持 整个系统专题协调会,及时决绝各系统间出现的相关问题。 4.项目技术顾问组 -项目技术顾问组,由我方的技术方面的专家组成。 -主要职责是会同项目组完成以下各项工程任务: -系统总体设计 -对各分系统深化设计进行审核并提交优化建议 -对各分系统进行技术协调 -对各分系统的设备配置予以确认 -对现场设备安装、调试提供必要的技术支持服务 -工程文档的审核 -协助项目总负责人制定本项目的质量工作计划,并贯彻实施 -贯彻公司的质量方针、目标和质量体系文件的有关规定和要求 -负责对工程任务全过程的质量活动进行监督检查,参与设计评审 5.各产品实施组 根据工程项目的产品安装调试要求,分别配置各项产品专业工程师组成产品实施组。各产品实施组的工程师名额视各阶段工程任务的需要增减,具体负责本产品的配置设计、安装、调试、测试等任务;同时对项目实施过程中出现的进度等问题,及时上报项目经 理。 6.项目管理人员 要求具有工程项目管理方面的工作经验及责任心,协助项目经理负责组织工程项目方案的实施、协调和管理工作。 7.行政助理

项目供货方案

1.供货方案1.1 交货地点、时间、方式、运输条件及安装时间 交货地点: 交货期限:自签订合同之日起***个日立天内供货安装调试完成并验收合格。 交货方式:设备到达指定的场所后经用户检验合格后方可交货。 运输条件:专车运达。 安装时间:所有产品经用户验收合格后即可执行安装。 1.2 投标货物的质量标准及验收方式说明 验收标准:产品到达用户指定地点后,由用户组织对设备进行验收。 质量验收方式:按照国家标准、行业规程或其他相关标准进行产品验收;按照企业产品说明书进行产品验收。 数量验收方式:按照合同要求及装箱清单、产品配置清单与产品组件三者一致并且随附产品说明书、产品出厂合格证,使用手册等全套技术资料。 1.3 备品备件情况 我公司在耒阳有备品备件库,将为该项目提供相应的备品备件,为用户仪器运行提供强有力的支持。 1.4 质量保证期内发生问题的处理期限 产品使用过程中遇到问题时,我方保证在1小时内给予答复,如需要技术人员到现场解决问题时,我方将立即安排技术人员随本公司自备车2小时内到达现场。 1.5 调试技术方案 将与业主单位有关部门密切配合、通力合作,充分保证整个项目各阶段工作的顺利进行。 1.5.1 供货计划 交货地点:用户指定的地点。 供货期限:自合同签订之日起***个日历天内供货安装调试完成并验收合格。 交货方式:设备到达指定的现成后经用户检验组检验合格后即可交货。 运输条件:专车送达

安装时间:设备经过用户方验收合格后即可开始安装。 1.5.2 实施计划 我方将依据质量管理体系的要求来进行项目实施,以保证整个项目的质量满足项目单位的要求。 实施步骤: 本项目实施步骤如下:设备采购及到货验收、集中式发货、用户现场培训、签收验收报告、项目结束。 1.5.3 项目实施进度 在项目合同签订日起,开始进行项目实施前期准备、项目设备采购及到货验收、产品的安装调试、项目初验、项目终验。 所有货物,我方将于合同签订之日起在合同日期内将货物运抵甲方工地。安装业主单位施工现场。当现场具备安装条件后,我方将在合同日期内完成供货设备的安装及集成并通过初步验收。 1.5.4 项目实施进度控制 在整个项目准备、实施及验收过程中,要定期召开项目协调会进行项目进度计划及控制。 项目协调会项目实施过程中的各责任方、其它协作单位等共同参加,总结上一项目实施期的成果,对出现的问题明确责任并提出解决办法,修正确定下一项目实施期的具体任务及时间计划等,通过协商合作,共同完成整体项目任务。 在项目实施开始后,每周举行一次项目协调例会。 1.5.5 项目管理 我方将在方案中考虑业主建设现状,保证系统的完整性、一致性和可扩充性,以便于系统运行及后期的维护和管理。我方本着认证负责态度组织技术队伍,做好投标的整体方案并提出长期保修、维护和服务以及今后技术支持的措施计划和承诺。若标书中的设备和软件产品等方面的配置或要求中出现不合理或不完整的问题时,我方将向业主提出补充修改方案并征得业主同意后赋予实施。 我方投标人将在标书中提供详细的施工计划,包括了项目组织机构、项目实施流程、项目实施进度和项目实施安排。 投标人及时向业主提供项目管理人员和施工人员的情况,并在系统集成工作开始之日起,指派具有系统集成资质的项目经理负责现场工作的组织、协调和施工工作。 1.5.6 安装调试 我方在项目安装、调试过程中,将按照以下原则进行安装、调试: 我方按照国家法律规范中关于安全生产、劳动安全、环境卫生、环保、施工现场管理等安全文明生产、环境要求的规定,采取一切措施杜绝发生重伤及死亡等安全事故。 若发生安全事故,我方应按预案程序及有关规定立即上报有关部门,同事按政府的有关部门要求
