施工投标文件

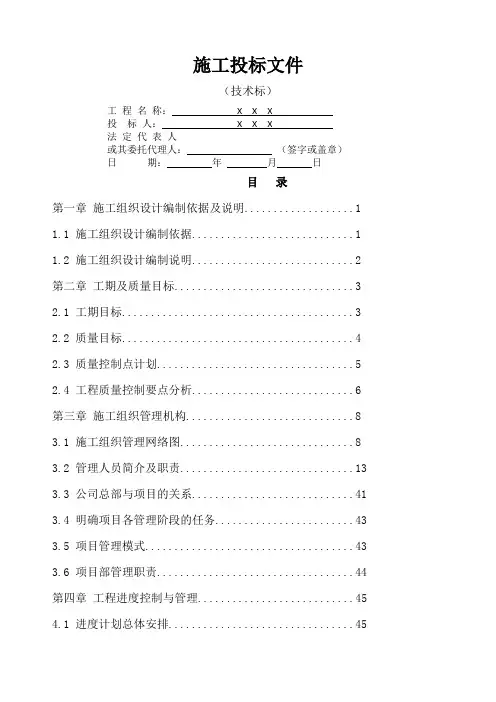

(技术标)

工程名称:X X X

投标人:X X X

法定代表人

或其委托代理人:(签字或盖章)日期:年月日

目录

第一章施工组织设计编制依据及说明 (1)

1.1 施工组织设计编制依据 (1)

1.2 施工组织设计编制说明 (2)

第二章工期及质量目标 (3)

2.1 工期目标 (3)

2.2 质量目标 (4)

2.3 质量控制点计划 (5)

2.4 工程质量控制要点分析 (6)

第三章施工组织管理机构 (8)

3.1 施工组织管理网络图 (8)

3.2 管理人员简介及职责 (13)

3.3 公司总部与项目的关系 (41)

3.4 明确项目各管理阶段的任务 (43)

3.5 项目管理模式 (43)

3.6 项目部管理职责 (44)

第四章工程进度控制与管理 (45)

4.1 进度计划总体安排 (45)

4.2 保证工程进度的组织措施 (45)

4.3 保证工程进度的管理措施 (50)

4.4 材料供应保证借施 (51)

4.5 拟分包项目情况表 (52)

第五章分布分项工程的施工方法与技术措施 (53)

5.1 土方工程 (53)

5.2 钢筋工程 (56)

5.3 模板工程 (66)

5.4 混凝土工程 (73)

5.5 砌体工程施工 (79)

5.6 脚手架工程 (82)

5.7 屋面工程 (86)

5.8 门窗工程 (93)

5.9 装饰工程 (96)

5.10安装工程主要施工方法 (105)

第六章质量管理目标及措施 (119)

6.1 质量管理目标 (119)

6.2 质量管理规划 (119)

6.3 质量保证体系 (119)

6.4 质量保证组织措施 (122)

6.5 质量保证技术措施 (123)

6.6 质量检验及技术措施 (126)

6.7 质量管理制度 (128)

6.8 现场材料质量管理 (133)

6.9 确保目标实现,实行标准化管理 (136)

6.10 控制结构工程样板层的分项工程质量 (136)

第七章 HSE管理及文明施工 (138)

7.1 安全生产防护措施 (138)

7.2 降低环境污染及减少扰民技术措施 (148)

7.3 现场临时设施管理 (150)

7.4 现场文明施工保证措施 (152)

第八章季节性施工措施 (154)

8.1 冬季施工 (154)

8.2 雨季施工 (155)

8.3 夏季施工 (159)

第九章关键工序、复杂环节以及重点部位技术措施 (160)

9.1 模板支撑技术措施 (160)

9.2外墙防渗漏技术措施 (165)

9.3 内墙粉刷防空鼓、防裂措施和办法 (165)

第十章总平面布置和临时设施安排 (168)

10.1施工总平面布置原则 (168)

10.2施工总平面布置策划 (169)

10.3临时设施布置及临时用地表 (170)

10.4施工总平面布置 (171)

10.5施工用电 (172)

第十一章风险防范措施 (176)

11.1危险源辨识 (176)

11.2风险评估 (176)

11.3风险控制方案 (177)

11.4安全施工组织保证措施 (181)

11.5结构施工的安全防护措施 (182)

11.6施工现场临时用电安全措施 (184)

11.7防火安全措施 (185)

11.8机械设备安全管理措施及机械设备表 (186)

11.9装饰装修工程安全防护措施 (188)

11.10防雷接地 (190)

11.11其它安全措施 (190)

第十二章与发包人、监理、专业分包工程的配合、协调、管理和服务方案 (191)

12.1与建设单位现场代表或监理工程师工作的协调 (191)

12.2与各专业分包队伍的协调管理 (192)

12.3协调方式 (192)

12.4协调管理方式 (193)

第十三章地上、地下设施及文物保护措施 (193)

13.1 地上、地下设施保护措施 (193)

13.2 地下文物保护措施 (194)

第一章施工组织设计编制依据及说明

1.1施工组织设计编制依据

编制依据:招标文件、施工图纸及答疑、补充文件;

通过施工现场勘察获得的施工场地情况资料,以及现场条件的“三通一平”情况;

预算文件提供的有关数据;

本企业的生产经营能力,劳动力配备,原材料及半成品的来源和供应,主要施工机械、机具的储备;

国家及地方现行的施工验收规范、操作规程和定额;

《地基与基础工程施工质量验收规范》 GB50202-2002

《建筑地基处理技术规范》 JGJ79-2002

《砼结构工程施工质量验收规范》 GB50204-2002

《钢筋焊接及验收规程》 JGJ18-2003

《砌体工程施工质量验收规范》 GB50203-2002

《屋面工程技术规范》 GB50345-2004

《屋面工程施工质量验收规范》 GB50207-2002

《建筑装饰装修工程质量验收规p范》 GB50210-2001

《建筑地面工程施工质量验收规范》 GB50209-2002

《施工现场临时用电安全技术规范》 JGJ46-2005

《建筑机械使用安全技术规范》 JGJ33-2001

《建筑电气工程施工质量验收规范》 GB50303-2002

《建筑给排水与采暖施工质量验收规范》 GB50242-2002

《混凝土结构施工图平面整体表示方法制图规则和构造详图》

04G101-3,4;03G101-1,2

《工程建设标准强制性条文(房屋建筑部分)》2002版

《建筑地基基础设计规范》 GB50007-2002

《蒸压加气混凝土砌块应用技术规程》 J186-2002

国家及地方现行的安全生产、文明施工及环保等有关规定。

执行我公司ISO9001质量管理体系、ISO14001环境管理体系、GB/T 28001职业健康安全管理体系等三体系的管理规定。

1.2施工组织设计编制说明

1.2.1工程概况

XXX,为砖混结构,六层,建筑面积1723.20m2。招标要求工期为日历工期180天。

设计单位:由X X X设计;基础形式为钢筋混凝土条形基础,主体为砖混结构,六层。

1.2.2 建筑概况

建筑耐火等级为Ⅱ级,设计使用年限50年,抗震设防裂度为6度,结构安全等级为二级,屋面防水等级为二级;混凝土强度等级为基础垫层C15,柱、梁、板C30;砖墙240㎜厚,采用MU10煤矸石烧结砖M7.5混合砂浆砌筑;装饰瓦屋面;

1.2.3 安装工程概况

1)给排水系统安装

给排水工程包括生活给水系统、生活污水系统等安装;

室内给水管采用PPR管,热熔连接;

生活污水管采用硬聚乙烯管,专用胶粘接。

2)电气工程包括低压配电设计、照明设计、防雷接地系统安装:楼内供电电压为380/220V三相四线制,消防用电设备均采用三路电源供电,接地型式采用TN-C-S系统,利用建筑物基础主钢筋作共同接地装置。

防雷与接地:本建筑雷电防护等级三类防雷建筑。在屋顶采用φ10的镀锌圆钢做接闪器;引下线做法为利用砼柱内电焊成一体的两根不小于φ16的主筋作防雷引下线。

所有接地均利用承台、基础及基础梁中的钢筋焊接沟通后连成一整体作为统一接地体,形成共用接地系统。

第二章工期及质量目标

2.1 工期目标

根据招标文件要求,工程工期为180个日历天。我们通过认真学

习和研究招标文件及有关设计图纸资料,并数次踏勘了现场,在分析了各种影响施工的因素和本工程承包的特点、难点后,确保如期完成。

为了保证各分部、分项工程均有相对充裕的时间,保证工程施工质量,编制工程施工进度总控计划时,要确立各阶段的目标时间,阶段目标时间不能更改。施工设备、资金、劳动力在满足阶段目标的前提下进行配备。

2.1.1 针对本工程特点,确保工期目标实现的前提措施

(1)根据设计图纸及踏勘现场,结合我们制定的现场平面布置,本工程采用臂长约30米的塔吊进行水平垂直运输。现场布置的钢筋加工区、木工作业区及砼搅拌区均位于塔吊旋转半径内;同时现场配备了足够的夜间照明及安全设施,这样有利于夜间运输周转材料,不影响白天施工,为赶工期创造了必要的材料保证。

(2)根据砖混结构的特点,五六层主体施工时,下部楼层现浇面混凝土均已达28天的养护时间,一至三层具备提前主体分段验收的条件。一至三层提前主体验收后,有利于室内装饰工程的提前进行。待五六层验收完后,可以进行大面积的室外装饰施工。这样保证了工期目标的顺利实现。

2.2 质量目标

本工程质量目标:确保符合国家《建筑工程施工质量验收统一标准》的合格工程。

2.2.1各分部工程质量管理目标

分部工程合格率100%

分项工程合格率100%

2.2.2 工程观感质量管理目标

观感评定:好

2.2.3 工程竣工管理目标

工程竣工一次验收合格率100%

采取项目法管理,推行全面质量管理,以图纸、施工规范为本,以施工组织设计为原则,以质量计划为行为的约束,确保该工程质量目标的实现。

2.3 质量控制点计划

通过加强工序质量管理,确保工程最终质量符合设计和标准规定要求,达到顾客满意。

2.3.1施工班组实行三检制(自检、互检、交接检)。施工过程中各专业工种在每道工序完工后首先由操作者自检,合格后工种之间互检,互检合格后进行工序交接检查。对关键工序,停检点合格后还要上报专职质量检查员检查,并按规定级别报监理及发包人检查,合格后方可进行下道工序施工。各工序要树立监督上工序、保证本工序、服务下工序的思想,自检、互检、交接检等要做好相应记录,并签字确认,以明确质量责任。

2.3.2工序质量检查措施

各专业质量控制点的设置、控制点级别及检验内容如下,开工前经监理和发包人批准后实施。

A级质量控制点由施工单位专职质量检查员检查合格后报监理和发包人检查合格后转入下道工序施工,B级质量控制点经施工单位专职质量检查员检查合格后报监理检查合格后转入下道工序施工,C级

质量控制点由施工单位专职质量检查员检查合格后转入下道工序施工。

2.4工程质量控制要点分析

2.4.1土建工程施工质量控制点

2.4.2给排水管道安装工程质量控制点

2.4.3电气安装工程质量控制点

第三章施工组织管理机构

根据本工程建筑体量大、工期要求紧的特点。为保障项目的顺利进展及工程质量,确保整个工程有计划、按步骤、协调有序的进行,我公司将为本次施工配置精干、有经验的管理队伍,成立以项目经理为首的项目管理班子,项目经理是作为现场的最高负责人,全面负责工程的质量、安全、进度、成本、标化现场管理五个方面的工作,项目经理部在满足合同目标的前提下,将质量控制措施、安全保证措施、进度目标等贯彻于施工全过程,分工协调,责任明确,各级管理及施工人员将各负其职,使建筑物在实际形成过程中满足设计要求和功能要求,切实保证项目的各个目标的预期实现。另外,在施工过程中我公司质量安全管理部门人员将定期对施工现场进行内部检查监督,一旦发现问题,将以书面形式通知项目经理以便及时整改,并将该工程现场资料及时归档备用。

3.1施工组织管理网络图

项目部设项目经理1名,项目总工程师1名,项目副经理1名。下设置工程生产部、工程技术部、工程质量部、工程安全部、财务管理部、材料设备部、综合办公室等七个职能部门。

3.1.1管理网络图

3.1.2质量管理网络图

3.1.3安全管理网络图

3.1.4文明施工管理及环境管理网络

3.2 管理人员简介及职责

项目管理机构配备情况统计表工程名称:XXX 表1

年月日

项目管理机构配备情况统计表工程名称:XXX表2

项目经理履历表

项目经理证书

招投标技术标范本

***** 承包工程 (硬质景观) 施 工 组 织 设 计 ***工程 2012年6月16日

目录 第一章编制说明 (2) 第二章工程概况 (3) 第三章人力、资源及机械保证措施 (4) 第四章工程进度计划及工期保证措施 (8) 第五章施工准备与总平面布置及管理 (14) 第六章主要项目施工方法 (19) 第七章质量目标与质量保证措施 (36) 第八章安全保证措施 (40) 第九章交通组织 (45) 第十章季节性施工措施 (46) 第十一章文明施工 (48) 第十二章环保与环卫管理 (52) 第十三章竣工回访 (53)

第一章编制说明 1.1编制依据 1、本施工组织设计是依照甲方提供的景观工程文件、国家有关施工组织设计或施工方案编制规定,省园林绿化相关规要求进行编制。 2、本施工组设计是依照甲方提供的景观工程施工图依据进行编制。 3、本工程施工组织设计是根据现行的施工技术规和操作标准进行编制。 1.2编制说明 本施工方案在编制时,本着力创一流质量,为业主争效益,为企业争声誉的指导思想,从施工部署各项技术措施的提出及应用,施工方法及设备材料的投入等各个方面着手,结合我公司积累多年的园林工程施工经验,力求做到措施具体,方法实用,以达到建成一流的工程为宗旨。本工程按照以下标准、规执行: 1、《工程测量规》GB50026-93; 2、《城市绿化工程施工及验收规》CJJ/T82-99; 3、《园林绿化施工规》DB4403001/T8-99; 4、《混凝土结构工程施工质量验收规》GB50204-2002; 5、《施工现场临时用电安全技术规》JGJ46-88; 6、《建筑工程施工质量验收统一标准》GB50300-2001。 1.3编制原则 1、本施工方案所安排的施工工期、施工方法、设备、劳力配备,是为了确保甲方对该工程的工期、质量、安全、文明施工、环境保护等方面的要求。

房屋建设技术标范本

目录 第一章综合说明 (3) 第二章项目经理和主要技术、管理人员的配备 (5) 第三章施工方案和方法 (11) 第四章工期和进度计划 (74) 第五章质量保证体系与措施 (78) 第六章主要机具、设备和劳动力的配置 (82) 第七章采用新技术、新工艺对提高工程质量、缩短工期、降低造价等的可行性85 第八章安全文明施工措施的合理性、科学性 (88) 第九章施工部署和现场平面布置 (102) 第十章施工场地治安保卫管理计划 (106) 第十一章施工环保措施计划 (111) 第十二章冬季和雨季施工方案 (128) 第十三章与发包人、监理及设计人的配合 (130)

第一章综合说明 一、编制依据 1、天龙家园一期工程(1#住宅楼及幼儿学前智力培训中心)招标文件。 2、天龙家园一期工程(1#住宅楼及幼儿学前智力培训中心)设计图纸。 3、本工程规定的安全生产、文明施工、环境保护措施应符合中华人民国以及市、自治区、直辖市或行业以及当地政府的有关法律、法规的要求。 二、编制原则 1、遵循招标文件条款的原则,在编制施工组织设计文字说明及附图表中,严格做到统一标准,规编制。 2、遵循设计文件和规验标的原则,在编写主要项目施工方法中严格按照设计要求,执行现行施工规和验收标准,正确组织施工,确保工程的质量、进度。 3、坚持实事,一切从实际出发的原则,在制定施工方案中,根据自身施工能力,施工经验,技术水平,坚持科学组织,合理安排,均衡生产,平行作业,尽量平衡施工高峰。确保高速度,高质量,高

效率完成本项目的施工任务。 4、坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师指令,尊重监理意见,严格管理。 5、坚持积极推广应用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程质量、施工进度以及降低工程成本的新技术、新设备、新工艺、新材料积极采用。 6、坚持专业化作业与综合管理相结合的原则,在施工组织方面,以专业作业队为基本作业形式,充分发挥专业人员和专用设备的优势,同时采取综合管理手段,合理调配,以达到整体优化的目的。 7、充分利用进度计划,进行计划安排,对总体施工计划进行时差、资源优化,以达到降低资源消耗,均衡资源强度,最终使编制计划确保优质快速完成本工程,又降低造价的目的。 三、工程概况 1、项目名称:天龙家园一期工程(1#住宅楼及幼儿学前智力培训中心) 2、建设单位:眉县天龙房地产开发 3、建设地点:市眉县 4、工程性质:新建 5、资金来源:自筹资金。

高标准农田建设项目技术标范本

目录第一章工程概况 1.1基本建设情况 1.2工程概况 1.3综合说明 第二章施工准备 2.1组织准备 2.2技术准备 2.3设备和材料准备 2.4现场准备 2.5原材料试验 第三章施工方案与技术措施 3.1 关键工序施工方案 3.2 主体工程施工方案 3.3临时工程施工方案 3.4各分项工程施工方案 3.5施工总平面施工方案 第四章质量保证措施 4.1质量管理岗位职责 4.2工程施工质量保证措施 4.3建立完善的质量保证体系

4.4测量、监控等质量保证措施 4.5施工标准和现场检测规范 第五章安全管理体系与措施 5.1建立健全安全施工保证体系 5.2安全管理岗位职责 5.3安全生产措施 5.4治安保卫措施 5.5现场安全事故应急预案 5.6安全生产投入及安全生产费用 第六章环境保护、文明施工管理体系与措施6.1文明施工组织机构及管理制度 6.2文明施工保证措施 6.3环境保护管理体系 6.4制定环境保护措施计划 第七章工程进度计划与措施 7.1施工进度总体安排 7.2阶段工期控制、施工均衡性及工序衔接7.3关键节点施工进度控制 7.4工期保证措施 第八章资源配备计划 8.1项目管理机构配备 8.2机械设备配置

8.3质量监控配备计划表 8.4材料供应保证措施 8.5资金使用计划 第九章施工管理及措施 9.1施工现场管理 9.2工程安全文明生产管理 9.3工程管理的配合、协调及服务措施 第十章雨季施工方案 第一章工程概况 1.1基本建设情况 工程名称:青县马厂镇上马厂村等五个村高标准农田建设项目第三标段 招标人:青县国土资源局。 1.2工程概况 工程建设地点:青县上马厂村、陈官屯。 1.3综合说明 (一)编制依据 1、青县马厂镇上马厂村等五个村高标准农田建设项目一至六标段招标文件 2、河北省建筑工程施工技术资料有关的设计、施工规范和工程质量检验评定标准。

装修项目技术标范本

目录 附件:.............................................................. - 3 - 第一章编制综合说明及依据 .......................................... - 4 - 1.1 技术标编制依据................................................ - 4 - 第二章工程概况及工程特点 .......................................... - 5 - 1.1 工程概况...................................................... - 5 - 1.2 质量目标...................................................... - 6 - 1.3 施工目标...................................................... - 6 - 1.4 本工程的重点及难点............................................ - 6 - 第三章项目组织管理机构 ............................................ - 8 - 3.1 项目经理及主要技术管理人员简介................................ - 8 - 3.2 以上人员相应资质的复印件...................................... - 8 - 3.3 管理机构职责划分.............................................. - 8 - 第四章施工进度计划表及劳动力安排.................................. - 10 - 4.1 总工期及进度计划安排......................................... - 10 - 4.2 工期保障措施................................................. - 10 - 4.3 劳动力计划................................................... - 11 - 4.4 主材设备供应计划............................................. - 12 - 第五章工程施工方案及技术措施要求.................................. - 13 - 5.1 装饰工程施工方案概述......................................... - 13 - 5.2 地砖地坪装饰施工方案......................................... - 16 - 5.3 卫生间地面聚氨酯防水涂料施工做法............................. - 17 - 5.4 地面石材施工工艺............................................. - 18 -

XXXX桩基工程预应力管桩技术标范本

柳桥·长安酒店(暂名) 桩基工程 技 术 标 电子工业岩土基础工程公司 二○一一年五月二十四日

目录 1、工程概况 2、施工部署及现场施工组织管理机构 3、施工进度网络编制及保证措施 4、施工总平面布置 5、劳动力配备计划 6、现场投入主要机械设备及检测仪器 7、主要材料、构配件供应计划 8、主要分部分项施工方法及技术措施 9、质量保证体系及控制要点 10、安全保证体系及安全文明施工措施要点 11、民工工资发放安排及控制措施 一、工程概况

1.工程概述 1.1 工程名称:柳桥·长安华府(暂名)桩基工程 1.2 建设地点:海宁市长安镇、开元路南侧、修川路西侧地块、三里塘港东侧为界 1.3 建设单位:海宁柳桥房地产开发有限公司 1.4 本项目由同济大学浙江学院图书管桩基工程组成,基础为桩基础,采用钻孔灌注桩(选自《钻孔灌注桩》图集号2004浙G23),桩身混凝土设计强度为C 35商砼,按桩基平面布置图,经过统计、计算,各建(构)筑物主要桩基设计参数及工作量详见表1-5。 经统计,800钻孔灌注桩桩数226为根,大概工程量8249米,600钻孔灌注桩桩数297为根,大概工程量5940米,600型管桩为254根7620延长米,500型管桩为290根5800延长米。本文将以上述统计表数量为依据进行施工组织设计编写,施工时以正式施工图为准。 2 工程目标 2.1 质量目标 我们将严格按国家及浙江省施工质量规范、施工技术标准并结合我公司ISO-9001:2000质量保证体系程序,实行创优目标管理,确保基础验收达到:优良。 2.2 施工进度目标 我公司将成立桩基工程项目部,将派遣有经验项目经理、施工经理组成项目部,作好各方面协调工作,确保桩基工程施工在60日历天内完成。 2.3 安全、文明施工目标

最新技术标1

技术标1

目录 第一章、工程施工准备 (2) 第二章、施工技术措施 (8) 第三章、工程质量保证措施 (34) 第四章、安全生产措施 (37) 第五章、文明施工措施 (41) 第六章、雨季施工措施 (44) 第七章、施工进度计划(网络图) (46) 第八章、主要机具使用计划 (47) 第九章、进度计划的保证措施 (48) 第十章、劳动力安排使用计划 (50) 第十一章、成品及半成品保护措施 (50)

第一章、工程施工准备 一、施工现场准备 施工单位接到中标通知书后,与业主进行合同签订的同时,开始施工现场准备工作,施工现场准备工作主要应做好以下几项工作: (一)复查和了解现场 复查和了解现场的地形、地质、文化、气象、水源、电源、料源或料场、交通运输、通信联络以及城镇建设规划、农田水利设施、环境保护等有关情况。 对于扩(改)建工程,应将拟保留的原有通信、供电、供水、供暖、供油、排水沟管等地下设施复查清楚,在施工中要采取保护措施,防止损坏。 (二)确定工地范围。施工单位应根据施工图纸和施工临时需要确定工地范围,及在此范围内有多少土地,哪些是永久占地、哪些是临时占地,并与地方有关人员到现场一一核实(是荒地或是良田等)、绘出地界、设立标志。 (三)清除现场障碍。施工现场范围内的障碍如建筑物、水井、各种管线、道路、灌溉渠道、民房等必须拆除或改建,以利施工的全面展开。 (四)办妥有关手续。上述占地、移民和障碍物的拆迁等都必须事先与有关部门协商,办妥一切手续后方可进行。

(五)作好现场规划。施工单位按照施工总平面图搭设工棚、仓库、加工厂和预制厂;安装供水管线、架设供电和通信线路;设置料场、车场、搅拌站;修筑临时道路和临时排水设施等。 (六)道路安全畅通。道路施工需要许多大型的车辆机械和设备,原有道路能否承受此种重载,需要进行调查、验算,不合要求的应作加宽或加固处理,保证道路安全畅通。 二、劳力、机具设备和材料准备 (一)劳力 道路施工需要大量劳动力,而且时间相对集中,因此,开工前落实劳力来源,按计划适时组织进(退)场,是顺利开展施工、按期完成任务、避免停工或窝工浪费的重要条件之一。 目前公路工程施工劳力多为民工,组织民工队伍时做好以下工作: (1)要注重素质。民工素质直接影响工程质量,民工队伍素质审查要严把“四关”,即政治素质、道德纪律、身体条件和技术水平四个方面。政治素质:主要看参加施工的动机,要有为社会主义建设作贡献、尽义务的意识,一切朝钱看的施工队伍是难以圆满完成任务的;道德纪律:主要看民工队伍的精神面貌、组织纪律性,要求是一支能吃苦耐劳、有组织、守纪律、过得硬、有领导的队伍;身体条件:道路工程施工劳动强度很大,作业时间长,有时要发扬连续作战的精神,没有健康的体格是难以完成任务的,故要选身强力壮以中青年为主的队伍;技术水平:应选择参加过公路工程施工的队

供热管网技术标范本

XX供热管网工程项目设计招标 投标文件 投标编号:XX 投标文件内容:技术标 投标人:XX 公司(盖章) 法定代表人或其委托代理人:(签字或盖章)日期:年月日

技术部分: 一、规划设计方案 二、经济技术指标及控制造价措施 三、单位业绩 四、项目总设计师及业绩(若项目总设计师业绩同单位业绩相同 时,需在两项中分别附上中标通知书原件或合同原件) 五、项目组人员配备 六、服务承诺

一、设计技术方案 1.1工程概况 1.1.1. 项目概况 XX供热站规划位置位于XX,该项目目前已经立项,目的是解决XX用热需求。“十三五”期间热源厂建设规模为XX锅炉,规划将其作为调峰锅炉房与XX联网供热。 本次投标项目为XX锅炉配套供热管网工程设计,管网全长XX米,管径为 XX。 1.1.2投标依据 1、项目设计招标文件; 2、规划 1.1.3执行的规程规范 本投标设计文件严格执行国家及行业现行的标准、规范,技术条例严格掌握设计标准,控制工程质量和工程造价。设计中使用的国家标准、规程、规范及行业和工程所在地省级地方的标准、规范为(不限于此): 1、《市政公用工程设计文件编制深度规定》(2013年版)DBJ 10567-2013 2、《城镇供热管网设计规范》 CJJ34-2010 3、《城镇供热直埋热水管道技术规程》 CJJ/T81-2013 4、《严寒和寒冷地区居住建筑节能设计标准》 JGJ26-2010

5、《公共建筑节能设计标准》 GB50189-2005 6、《工业金属管道设计规范》(2008版) GB50316-2000 7、《民用建筑供暖通风与空气调节设计规范》 GB50736-2012 8、《城镇供热管网工程施工及验收规范》 CJJ28-2014 9、《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管及管件》 GB/T29047-2012 10、中华人民共和国环境保护法 11、《城镇供热管网结构设计规范》 CJJ105-2005 12、《工业锅炉水质》 GB/T1576-2008 13、《锅炉大气污染物排放标准》 GB13271-2014 14、《工业企业噪音控制设计规范》 GB/T 50087-2013 15、《建筑结构可靠度设计统一标准》 GB50068-2001 16、《建筑结构荷载规范》 GB50009-2012 17、混凝土结构设计规范》 GB50010-2011 18、《建筑抗震设计规范》 GB50011-2010 19、《建筑工程抗震设防分类标准》 GB50223-2008 20、《建筑地基基础设计规范》 GB50007-2011 21、《建筑地基处理技术规范》 JGJ79-2012 22、《砌体结构设计规范》 GB50003-2011 23、《工业建筑防腐设计规范》 GB50046-2008 24、《建筑物防雷设计规范》 GB50057-2010 25、《分散控制系统工程设计规定》 HG/T20573-2012

建筑工程技术标模板范

第一章编制说明 、编制依据 ()的招标文件、答疑记录和招标方所有的补充通知及规定。 ()的施工图纸及与施工图纸相关的图集。 ()国家现行施工及验收规范,各相关专业标准和规程。 ()湖北省、恩施市有关建筑工程管理、市政管理、环境保护等地方性法规及规定; ()我公司有关质量管理、安全管理、文明施工管理的规定。 ()踏勘该工程现场及周围环境的实际情况。 、编制原则 ()满足招标文件及建设单位的要求。 ()以质量为中心,以标准为指南,按照我公司相关要求,科学组织管理和严格的过程监控。 ()不断完善组织管理体系及各种规章制度。 ()坚持“方案先行、样板引路”的方针。 ()积极采用新技术、新工艺、新材料、新设备,精心组织施工,科学管理,优质、高速、安全、环保的把本工程建设成为优质工程。、工程建设标准

第二章工程概况及特点

、建筑概况 ,位于恩施市民族路三巷,原建筑结构类型为框架结构,建筑层数为四层,为三类公共建筑装修装饰工程。 、设计概况 ()拆除工程 根据招标文件中该工程的工程量清单以及该本工程设计图纸要求,需拆除内容包括有:原外墙砖、外墙面、地砖、原走道地砖、原楼梯踏步砖、原楼梯栏杆、原门窗等。 ()楼地面装饰 楼梯楼地面采用×地砖、复合地板。 ()室内墙面装饰 ①卫生间地面采用×防滑砖、×墙面砖 ()室内天棚装饰 ①室内天棚采用轻钢龙骨石膏板吊顶,天棚面饰和墙面为乳胶漆。 ②卫生间顶棚采用轻钢龙骨铝扣板吊顶。 ③窗帘盒为木芯板基层,面饰乳胶漆。 ()外墙装饰 铲除原外墙砖和墙面,采用外墙涂料饰面。 ()门窗工程

①室内门(除卫生间外)均采用成品套装门,卫生间采用塑钢门。 ②窗采用塑钢窗。 ()水电工程 ①排水管采用硬质塑管,给水采用管。 ②每层设一个分配电箱,电线采用多股铜芯线暗装。 、施工组织的总体设想 ()工程管理目标 工程质量:确保一次性验收合格,确保州建筑装饰优质工程。 施工工期为:个日历天 文明施工:确保整个工程全过程文明施工。 业主满意:施工中主动征求业主意见,业主提出的问题当天处理,合同履约率%。 ()深化设计 如果我方中标后,凡原有图纸不明之处需进行补充设计,我公司将无条件的做好设计施工图纸的完善工作,对深化并已经被业主及监理工程师批准实施的精装修施工图及作业方案负责,按合同文件中的施工范围和国家现行的建筑装饰工程施工及验收规范、质量评定标准进行施工技术革新及质量控制,直至达到业主要求。 ()施工中采用先进的项目法施工 在施工管理过程中严格按照《质量管理体系》来对施工过程进行控制管理,保证施工各个环节的高质量运行。 公司运行的《质量管理体系》对施工过程控制管理作了科学的说

技术标施工方案范文

技术标施工方案

1.1工程概况、施工组织方案 ㈠、工程概况 1、本工程为第四师七十六团客运服务中心建设项目(一标段),建设地点:第四师 76 团境内。招标范围为全全套施工图、工程量清单及补遗文件所示范围全部内容。工程质量等级为“合格”。计划工期:10月1日开工,8月30日竣工,总工期334天。 ㈡、组织管理机构及职责 ⑴、施工组织管理机构 为了确保上述各项目标的实现,我公司将成立“可克达拉市高级中学市政及景观工程建设项目项目经理部”,配备强有力的管理班子,施工管理人员选用政治素质高、技术业务能力强、有丰富的施工和管理协调经验的人员组成。制定严格的岗位责任制,落实到人,各负其责。 ⑵、各部门职责 项目经理:遵守国家的有关法律、法令,执行国家规范规程,按程序办事。认真严肃地履行合同条款,对施工质量、进度、安全、经济效益负主要责任。贯彻实施质量方针和目标,认真执行施工组织设计、施工方案,认真落实施工布署,协调项目经理部各职能部门和人员关系,确保施工过程始终处于受控状态,确保施工的正常进行。协调施工中的人力、物力、资金,确

保施工正常进行。决策施工过程中的重大问题,及时协调、合理调配人力、物力、资金,使施工正常进行。 项目工程师:实施总公司的质量方针和目标,认真贯彻国家有关的规范规程。组织审查图纸和制定各种方案,并检查项目部的落实情况。检查项目部各项技术交底是否具有针对性、先进性和可操作性。 及时解决施工中出现的技术质量问题。组织实施施工组织设计和施工方案,组织落实施工管理的各项措施。在施工技术、工程质量等方面负主要责任,向项目经理负责。及时和甲方、监理、设计保持联系,做好信息反馈。 技术部:及时组织图纸会审和本工种施工组织设计交底。负责施工方案、技术交底、测量放线、试验计量、施工翻样等工作,组织学习各种新材料、新工艺、新技术。对施工过程进行质量预控和监控,组织质量检查和不定期的抽查。负责组织材料的检验,不合格材料严禁进场。对施工出现的技术问题及时向项目经理部、项目工程师汇报并研究制定问题的处理方案。督促各种技术资料的收集整理。严格按总公司贯标文件要求组织每道工序施工。 工程部(土建、专业):负责生产调度、进度计划的落实、材料计划的编制、与分包单位的协调等工作,对工程进度和施工质量负责。 预算部:负责合同管理、工程预算、劳务配置、成本核算等

(完整版)酒店装修技术标范本

目录第一章公司资质证明资料 第二章项目总体概述 第三章本项目主要施工方案及标准 第一节拆除施工 第二节砖墙砌筑 第三节吊顶工程 第四节墙面砖铺贴 第五节地面砖铺贴 第六节电气安装工序和要求 第四章质量保证 第五章施工进度计划 第一节施工日期计划 第二节工期保证措施 第三节施工进度计划图 第六章施工安全措施 第七章资源配备计划 第一节进场计划 第二节施工机械设备管理及维修保养 第三节拟投入机械设备计划表 第八章拟定的管理人员及人员资历 第九章公司近三年主要业绩

第一章公司资质证明资料 深圳市xxxx公司 资质文件 总公司地址:深圳市福田区福强路xxxxxx 邮政编码:xxxxx 总公司电话: 0755-8xxxx 传真: 0755-8xxxxxx 分公司地址:广州市天xxxxxxx01室 邮政编码: 510xxxx 分公司电话: 020-3xxxxx3

深圳市xxxx限公司 公司简介 深圳市xxxx有限公司成立于2003年11月21日,注册资金9800万元。我司有建筑装修装饰工程专业承包壹级、建筑幕墙专业承包壹级、钢结构、消防设备、电子与智能化工程专业承包贰级、机电设备安装叁级资质、建筑工程施工总承包叁级;同时拥有建筑装修装饰专项设计甲级;建筑幕墙工程设计专项乙级。2008年获得ISO9001质量管理体系认证,2010年获得ISO14001环境管理体系认证及OHSAS18001职业健康安全管理体系认证。我司连续六年荣获“广东省守合同重信用企业”称号,是中装协、深圳装饰协会会员单位。 xxxx公司经过近十多年的发展,已形成了规范的管理体系,健全的岗位责任制,在管理和施工过程中责任明确、有章可循。拥有一批经验丰富的管理班子,并组建优良的现场施工队伍。公司现有员工300多人,有职称的各类工程技术和经济管理人员86人,其中高中级职称人员25人,一级、二级建造师16人,且建筑、结构、电气、暖通、给排水、经济等专业技术人员齐全。 在过去的十多年里,xxxx装饰紧贴市场脉搏,紧跟业界的发展步伐,不仅实现了各项经营指标的稳步增长,也获得社会各界的高度好评,企业以立足深圳,辐射全国为发展方向,力争把湛艺这个品牌做大做强。现我司已在北京、

技术标范本

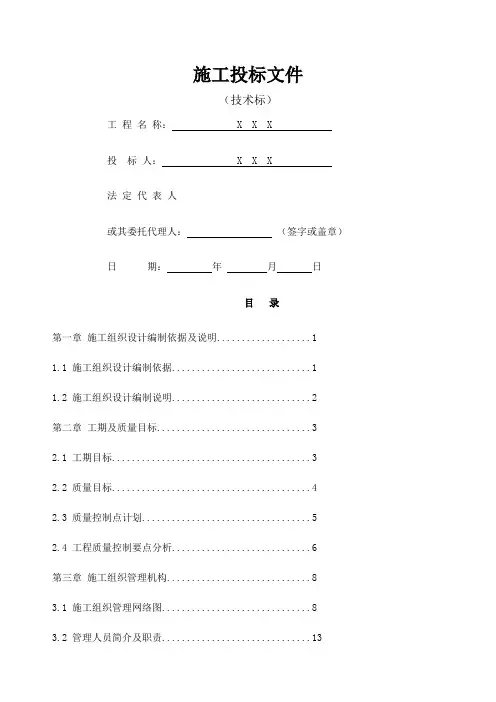

施工投标文件 (技术标) 工程名称:X X X 投标人:X X X 法定代表人 或其委托代理人:(签字或盖章)日期:年月日

目录 第一章施工组织设计编制依据及说明 (1) 1.1 施工组织设计编制依据 (1) 1.2 施工组织设计编制说明 (2) 第二章工期及质量目标 (3) 2.1 工期目标 (3) 2.2 质量目标 (4) 2.3 质量控制点计划 (5) 2.4 工程质量控制要点分析 (6) 第三章施工组织管理机构 (8) 3.1 施工组织管理网络图 (8) 3.2 管理人员简介及职责 (13) 3.3 公司总部与项目的关系 (41) 3.4 明确项目各管理阶段的任务 (43) 3.5 项目管理模式 (43) 3.6 项目部管理职责 (44) 第四章工程进度控制与管理 (45) 4.1 进度计划总体安排 (45) 4.2 保证工程进度的组织措施 (45) 4.3 保证工程进度的管理措施 (50) 4.4 材料供应保证借施 (51) 4.5 拟分包项目情况表 (52)

第五章分布分项工程的施工方法与技术措施 (53) 5.1 土方工程 (53) 5.2 钢筋工程 (56) 5.3 模板工程 (66) 5.4 混凝土工程 (73) 5.5 砌体工程施工 (79) 5.6 脚手架工程 (82) 5.7 屋面工程 (86) 5.8 门窗工程 (93) 5.9 装饰工程 (96) 5.10安装工程主要施工方法 (105) 第六章质量管理目标及措施 (119) 6.1 质量管理目标 (119) 6.2 质量管理规划 (119) 6.3 质量保证体系 (119) 6.4 质量保证组织措施 (122) 6.5 质量保证技术措施 (123) 6.6 质量检验及技术措施 (126) 6.7 质量管理制度 (128) 6.8 现场材料质量管理 (133) 6.9 确保目标实现,实行标准化管理 (136) 6.10 控制结构工程样板层的分项工程质量 (136)

(作文范文)我最熟悉的一个人

在我的生活中,有许多熟悉的人,有工作认真的爸爸,有十分严厉的老师,有温柔美丽的妈妈……在这些人中,我最熟悉的是谢老师。 我的老师长着一头乌黑发亮的长发,还有一双炯炯有神的眼睛,一看上去就是很有学问,还有一张樱桃小嘴。有一次,老师叫我们轮流上来让老师批改作业。我想:“我写得那么好,老师肯定会表扬我的。”不一会儿,轮到我了,我马上跑去讲台那儿,交给老师。我表现出一幅轻松的样子,过了一会儿,老师叫我过来问这是什么字,我说:“是了字。”老师说:“这分明是个子字。”老师叫我把这话说一遍,我大声说:“他马上答应了。”老师说:“但你写成了他马上答应子。”我恍然大悟,马上拿下去改,我一边改一边想:老师对待工作真认真,我也要向谢老师学习。 这就是我最熟悉的人——严厉而又细心的谢老师,有了这样严厉的老师,我才不会写错字,我真佩服老师。

在我的身边有很多人,就像草原上的草一样多。因为有了幽默的爸爸,我才会天天开心。因为有了严格的妈妈,我才会取得很多的成绩。因为有了慈祥的奶奶,我才会过上美好的生活。而在这些人当中,我最熟悉的是严格的妈妈。 每个人都有自己的妈妈,我也不例外,我也有自己的妈妈。我的妈妈长着一头乌黑光亮的头发,淡淡的眉毛,大大的眼睛,翘翘的鼻子,还有张能说会道的嘴巴。妈妈对我的学习非常很严格。一天晚上,家里没电了,妈妈点着蜡烛在书桌旁守着我做作业,在做作业时,妈妈一直提醒我说:“字要写端正了,不要把字写斜了。”我把字写得很端正了,妈妈一看,本来是笑容满面的,但是,她的脸一沉,又对我说:“以后还可以把字写得漂亮点。”没有妈妈对我的严格,我看我还不能写好字呢! 这就是我严格的妈妈。妈妈让我的学习一天比一天好,严格的妈妈真是我学习的好榜样!

技术标范本施工组织设计范本完整版

(此文档为word格式,下载后您可任意编辑修改!) 施工组织设计

目录 施工方案 (2) 1.工程概况: (2) 2.编制依据: (2) 3.质量标准: (3) 4.工期目标: (3) 5.施工准备: (3) 6.主要分项工程施工方案 (7) 施工进度计划及保证措施 (60) 1.施工进度计划 (60) 2.施工进度保证措施 (61) 保证质量措施 (61) 保证安全措施 (64) 1.保证安全管理方针及目标 (64) 2.安全生产保证体系的组织机构 (65) 3.安全生产管理制度 (65) 4.施工用电安全防护措施 (69) 5.中小型机具使用安全防护措施 (70) 6.防火安全管理措施 (71) 7.防盗措施 (72) 文明施工现场措施 (73) 1.文明施工整体目标 (76) 2.文明施工基础设施及材料 (77) 3.文明施工管理措施 (78) 质量通病防治措施 (79) 1、墙砖质量通病及防治措施: (80) 4、木制作饰面制作通病及防治措施 (81)

5、油漆施工中的质量通病及防治措施 (82) 季节性施工措施 (83) 雨季施工措施: (84) 附表一拟投入本标段的主要施工设备表 附表二计划开、竣工日期和施工进度网络图或横道图 一、施工方案 1.工程概况: 1-1、工程名称: 1-2、建设单位:东莞市沙田镇人民政府 1-3、建设规模:77127.897㎡。 1-4、装修范围:室内 1-4-1、施工图纸包含的所有内容。 2.编制依据: 2-1、依据招标文件规定的招标范围及装修标准。 2-2、依据《建筑装饰装修工程质量验收规范》(GB) 2-3、依据《建筑机械使用安全技术规程》(JGJ) 2-4、依据《施工现场临时用电安全技术规范》(JGJ) 2-5、依据《建筑涂饰工程施工及验收规范》(JGJT) 2-6、依据《住宅装饰装修工程施工规范》(GB) 2-7、依据《建筑装饰工程施工及验收规范》(JGJ73-91) 2-8、依据甲方提供的施工图纸详细说明及相关规定。

机电工程技术标范本

第一节:施工方案 第二节:安装工程施工方案及主要技术措施 第三节:安装工程质量保证措施 第四节:安装工程施工进度计划保证措施 第五节:安装工程安全生产、文明施工措施 第六节:安装工程施工现场配合管理措施第七节劳动力安排计划和施工机械设备情况

一、施工方案 编制依据 1、由建设单位(业主方)提供的招标文件。 2、中华人民共和国〈建筑法》,长沙市人民政府有关建筑工程管理、市政管理、环境保护等地方性行政法规。 3、我单位〈质量保证手册》和有关文件。 4、中华人民共和国颁布的现行安装工程施工的有关规范、规程及验收标准,所执行规范主要目录如下: 1〈建设工程项目管理规范》GB/T50326-2001 2〈建筑电气工程施工质量验收规范》GB50303-2002 3〈建筑工程施工质量验收统一标准》GB50300-2001 4〈建筑施工安全检查标准》JGJ59-99 5〈施工现场临时用电安全技术规范》JGJ46-88 6〈机械设备安装工程施工及验收规范》GB50231-98 编制原则 本施工组织设计方案在编制过程中,由于没有图纸及工程量清单,本纲要只是我们的初步设想,若有幸中标,我方将根据正式施工图纸、合同要求及本纲要,编制更为详尽的施工组织设计和项目质量计划,以作为指导现场施工的依据。 编制内容

本工程招标范围内的所规定的机电系统安装工程的内容:包括变配电、照明及通风工程。 编制目的 编制施工组织设计方案的目的是:为了有效地指导和管理施工生产,保证安装工程的工期,提高安装工程的施工质量,实现工期和质量的控制目标。 该工程由多家施工单位同时施工,安装工程在施工中必须与监控安装、消防安装、土建单位等多家施工队伍密切配合,以确保工程施工进度和质量符合合同规定的要求。 安装工程前期施工准备工作可分为临时的搭设、技术准备、劳动力准备、材料准备、机具准备五大部分。 建立健全施工准备工作责任制,按计划将责任落实到有关部门 甚至个人,同时明确各级技术负责人在施工准备工作中所负的责任,各级技术负责人应是各阶段施工准备工作的负责人,负责审查施工准备工作计划和施工组织计划,督促检查各分项施工准备工作的实施,及时总结经验和教训。 建立施工准备工作检查制度,使施工准备工作有组织、有计划、有分工地进行。 认真熟悉和审查施工图纸,了解设计者的意图,结合监控、电、通风与消防施工图纸,进行纵横比较和联系,使各专业相结合、相对照。发现有不合理或有疑问的地方,及时作好记录,作为日后图纸会审

碧桂园技术标范本

目录 1. 编制说明及编制依据 (3) 1.1. 编制说明 (3) 1.2. 编制依据 (4) 2. 工程概况及特点 (7) 2.1. 工程概况 (7) 2.2. 本次招标范围 (10) 2.3. 工程的特点、重点、难点 (10) 3. 项目管理构架 (11) 3.1. 项目管理构架 (11) 3.2. 现场岗位责任制 (12) 4. 总平面布置 (19) 4.1. 施工总平面布置原则 (19) 4.2. 施工平面布置图 (19) 5. 施工进度计划及劳动力安排 (22) 5.1. 施工进度计划 (22) 5.2. 确保进度计划实施的主要措施 (22) 5.3. 确保进度计划实施的具体的技术措施: (24) 5.4. 劳动力安排表 (25) 劳动力计划表(按实际施工调整) (25) 6. 施工机械设备 (27) 6.1. 垂直运输方式 (27) 7. 工程施工方案及技术保证措施 (31) 7.1. 测量工程 (31) 7.2. 地下室施工 (36) 7.3. 主体工程施工方案及技术措施 (40) 7.4. 脚手架工程施工方案 (60) 7.5. 装饰施工方案 (68) 7.6. 安装工程施工方案 (75)

7.7. 季节性施工方案 (77) 7.8. 砌体工程施工方案 (80) 7.9. 技术保证措施 (85) 8. 施工质量目标及保证措施 (90) 8.1. 质量目标 (90) 8.2. 工程质量保证措施 (90) 8.3. 工程质量原则 (90) 8.4. 各阶段的质量控制内容 (91) 8.5. 工作质量及工序质量的控制 (93) 8.6. 主要分项工程的施工质量检测方法 (96) 8.7. 成品保护 (97) 8.8. 质量通病的防治 (99) 9. 安全文明施工目标及保证措施 (106) 9.2. 确保安全生产的保证措施 (106) 9.3. 文明施工保证措施 (110)

工程技术标一模板

工程技术标一

目录第一章工程编制说明及概况 第一节编制依据 第二节编制目的 第三节工程简况 第二章施工组织部署 第一节工程目标 第二节施工准备 第三章主要施工方案 第一节施工部署 第二节分项工程施工方案 第四章拟投入的主要物资计划 第五章拟投入的主要施工机械计划 第六章劳动力安排计划 第七章确保工程质量的技术组织措施第一节质量管理方针目标 第二节施工过程质量保证控制程序 第三节质量过程控制要点 第八章确保安全生产的技术组织措施第一节安全及文明目标

第二节现场安全、职业健康防护管理程序第三节安全施工保证措施 第九章确保工期的技术组织措施 第一节工期计划管理 第二节工期保证措施 第十章确保文明施工的技术组织措施 第一节管理目标 第二节文明施工保证措施 第三节环保措施 第十一章施工进度表( 附后) 第十二章施工总平面布置图( 附后) 第十四章成品保护与施工清理措施 第一节成品保护职责 第二节成品运输 第三节成品堆放 第十五章特殊环境施工措施 第一节雨季施工措施 第二节夜间施工措施 第十六章施工安全应急预案 附表1、拟投入的主要施工机械计划表

附表2、劳动力安排计划表106 附表3、施工进度网络图或横道图附表4、施工总平面布置图 附表5、临时用地表

第一章工程编制说明及概况 第一节编制依据 1、根据黄石市众邦城市住房投资有限公司新办公楼装修工程提供的施工招标文件和答疑文件。 2、黄石市众邦城市住房投资有限公司新办公楼装修工程提供的设计的施工图。 3、执行的国家主要规程及规范 《建筑工程施工质量验收统一标准》GB50300- ; 《建筑玻璃应用技术规程》JGJ113-97 ; 《建筑装修装修工程质量验收规范》GB50210- ; 《建筑地面工程施工质量及验收规范》GB50209- ; 《高级建筑装修工程质量检验评定标准》GBJ01-27-96 ; 《建筑电气工程施工质量验收规范》GB50303- ; 《建筑施工安全检查评分标准》JGJ59-99; 《施工现场临时用电安全技术规范》JGJ46-93 ; 《室内装修装修材料十项有害物限量》GB18580- ; 《民用建筑工程室内环境污染控制规范》GB50325- ; 4、地方的有关法规及相关文件; 5、本公司的有关文件和规范 ; 《质量环境职业安全健康管理体系——管理手册》; 《质量环境职业安全健康管理体系——管理办法》;

园林绿化工程施工技术标范本

目录 一、工程基本情况…………………………………………………… 1、工程项目名称…………………………………………………… 2、绿化树种工期要求……………………………………………… 3、工期要求………………………………………………………… 4、质量目标………………………………………………………… 二、施工组织设计和养护方案………………………………………㈠施工组织和管理体系……………………………………………… 1、项目部组织机构………………………………………………… 2、施工技术准备…………………………………………………… 3、施工现场准备工作……………………………………………… 4、劳动力组织、物质准备、苗木来源…………………………… 5、设备、人员动员周期和设备、人员、材料到场方法………… 6、拟投入的主要施工机械设备表………………………………… 7、劳动力计划……………………………………………………… 8、计划开、竣工日期和施工进度网络图………………………… 9、施工总平面图……………………………………………………㈡分部分项工程的施工及养护方案………………………………… 1、绿化工程质量保证措施………………………………………… 2、苗木栽植………………………………………………………… 3、草坪栽植………………………………………………………… 4、花卉栽植…………………………………………………………

㈢质量目标设计………………………………………………………… 1、质量保证体系……………………………………………………… 2、分部分项工程质量目标…………………………………………… 3、确保工程质量和工期措施………………………………………… 三、管理措施……………………………………………………………㈠雨季施工措施…………………………………………………………㈡安全生产措施…………………………………………………………㈢文明施工措施…………………………………………………………㈣降低环境污染、噪声措施……………………………………………㈤节约措施………………………………………………………………㈥工程创优保证措施……………………………………………………㈦地下管线及地上地下设施的加固施工措施…………………………㈧消防保卫措施…………………………………………………………㈨新工艺、新技术的应用………………………………………………

招投标文件技术标范本_2

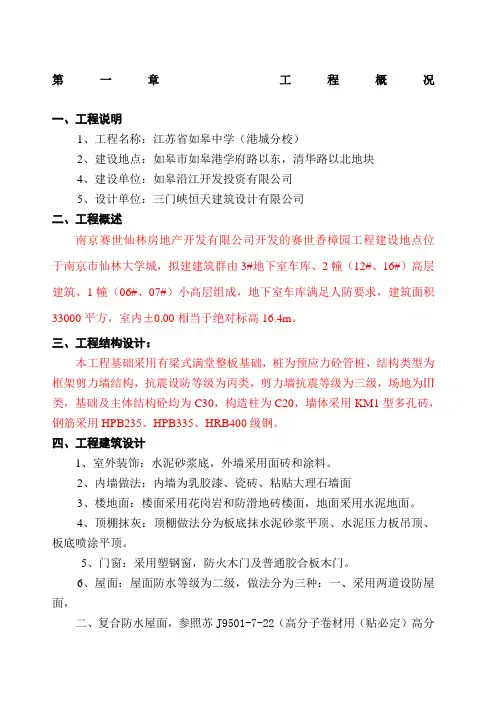

第一章工程概况 一、工程说明 1、工程名称:XX省如皋中学(港城分校) 2、建设地点:如皋市如皋港学府路以东,清华路以北地块 4、建设单位:如皋沿江开发投资XX 5、设计单位:XX恒天建筑设计XX 二、工程概述 XX赛世仙林房地产开发XX开发的赛世香樟园工程建设地点位于XX市仙林大学城,拟建建筑群由3#地下室车库、2幢(12#、16#)高层建筑、1幢(06#、07#)小高层组成,地下室车库满足人防要求,建筑面积33000平方,室内±0.00相当于绝对标高16.4m。 三、工程结构设计: 本工程基础采用有梁式满堂整板基础,桩为预应力砼管桩,结构类型为框架剪力墙结构,抗震设防等级为丙类,剪力墙抗震等级为三级,场地为Ⅲ类,基础及主体结构砼均为C30,构造柱为C20,墙体采用KM1型多孔砖,钢筋采用HPB235、HPB335、HRB400级钢。 四、工程建筑设计 1、室外装饰:水泥砂浆底,外墙采用面砖和涂料。 2、内墙做法:内墙为乳胶漆、瓷砖、粘贴XX石墙面 3、楼地面:楼面采用花岗岩和防滑地砖楼面,地面采用水泥地面。 4、顶棚抹灰:顶棚做法分为板底抹水泥砂浆平顶、水泥压力板吊顶、板底喷涂平顶。 5、门窗:采用塑钢窗,防火木门及普通胶合板木门。 6、屋面:屋面防水等级为二级,做法分为三种:一、采用两道设防屋面, 二、复合防水屋面,参照苏J9501-7-22(高分子卷材用(贴必定)高分

子自粘防水卷材1。5mm);三、参见复合防水屋面(苏J9501-7-7) 五、工程安装设计: 1、电气:380/220V电源用电缆引入,电缆直埋地,电源进户处零线重复接地,保护接地、防雷接地,防静电接地装置共用建筑物基础钢筋,接地电阻小于1Ω,本工程采用TN-S接地保护系统。 2、给排水:室外给水管采用球墨铸铁给水管,室内消防连通管采用镀锌钢管作防腐处理,室内排水管采用UPVC排水管,室内给水管采用不低于1.0MPa 等级塑料给水管,每层设有卫生间,选用自闭式冲洗蹲便,消防系统和给水系统共用一个管道系统,为环状管网。 六、施工条件 施工道路已开通,施工用水用电可从场边接入,交通、饮水、污水排放、生活用电、通信等均能满足施工要求。工程在施工现场中的位置或布置,详见总平面布置图。建筑、装饰、安装用材料设备等大宗材料可就地采购、供应,地方建材满足施工要求。 七、工程工期: 本工程工期,参考国家定额,结合本公司技术、力量、综合实力,通过对劳动力、机械设备,周转材料的合理配置,确定3#地下室车库工期为92日历天,整个工程确保在435天完成。 七、工程质量目标: 本工程质量目标:确保“合格”、符合国家验收标准 八、安全生产、文明施工目标: 杜绝重大伤亡事故,确保“达标”工地。

建筑公共招标技术标范本

第一章施工组织设计编制依据及讲明 首先十分感谢贵业主提供的这次投标机会,我们以对业主真诚负责 的态度和对工程尽善尽美的追求,通过认确实现场踏勘,标书评审等工作,结合招标答疑内容有针对性的编制了本技术标。 本施工组织设计编制的目的是从施工全局动身,依照各种具体的施工条件,为施工时期提供较为完整的纲领性文件,用以指导工程施工与 治理。 第一节、技术标编制依据 一、工程施工合同及招标文件 二、国家、省市和地点现行施工验收规范、标准、强制性条文(详见本施工组织设计第四章“施工预备工作”中章节内容)。 三、建筑法律、法规文件

注:以上所列法律、法规文件若有矛盾或已有更新版本或缺少部分,则以现行最新出台的有关规定执行。 四、本公司内部治理规定、文件: 1.建筑施工工艺标准; 2.公司治理制度汇编; 3.公司CIS治理手册; 4.公司质量、环境、职业健康安全治理标准性文件治理手册、程序文件及作业指导书及治理规定。 五、工程地理位置、交通和现场踏勘情况的相关信息。 六、建设部“关于进一步做好建筑业10项新技术推广应用的通知”建质(2005)26号中经修订、扩充后的新10大类新技术。 七、本公司类似工程和相关分部工程施工所积存的成熟经验。 八、本公司的技术能力和机械装备情况。

九、施工规范、标准、规程的预备. 第二节、施工组织设计编制讲明 一、工程概况 本工程位于惠山区文惠路和锡澄路交叉口西南侧,本地块共计由2栋11层单体,1栋33层的高层住宅组成,总建筑面积约31674m2;其中地上建筑面积约30469平方米;地下建筑面积约1205平方米,框剪结构,最高33层. 二、本次承包范围: 1、工程承包范围:15-17# 楼施工图纸范围内的桩基、土建、安装、 室外工程 三、工程目标 1、施工工期目标 施工总工期:740天打算开工日期:2013年11月(具体以甲方开工令为准),总工期为 日历天740天(含春节放假),在施工过程中,我司将严格按业主的进度节点要求组织施工.若因我司缘故延误工期,导致工程末按合同约定的日期通过工程竣工验收,每延误一日历天,向业主支付每天为中标价的万分之二处罚。具体进度打算安排情况详见附表。
