当前位置:文档之家› 钢筋直螺纹机械连接作业指导书

钢筋直螺纹机械连接作业指导书

钢筋直螺纹机械连接作业指导书
钢筋直螺纹机械连接作业指导书

钢筋直螺纹机械连接作业指导书

***工程施工项目部

2020年6月5日

批准:审核:编制:

目录

第一章编制依据 (1)

第二章工程概况 (1)

一、工程简介 (1)

二、工期要求 (1)

三、质量目标 (1)

第三章施工准备 (1)

一、技术准备 (1)

二、材料准备 (2)

三、主要机具 (2)

四、作业条件 (2)

第四章主要施工方法 (2)

一、直螺纹连接基本规定 (2)

二、施工工艺 (2)

第五章质量控制与检验 (3)

一、质量标准 (3)

二、质量控制 (3)

三、质量保证措施 (4)

第六章成品保护 (5)

第七章安全保护措施 (5)

第八章环保措施 (5)

钢筋直螺纹机械连接作业指导书

第一章编制依据

1. 《混凝土结构工程施工质量验收规范》GB50204-2015

2. 《混凝土结构工程施工规范》GB50666-2011

3. 《钢筋机械连接通用技术规程》JGJ107-2016

4. 《施工现场临时用电安全技术规范》JGJ46-2005

5. 《建筑机械使用安全技术规程》JGJ33-2012

第二章工程概况

一、工程简介

本工程主要包括办公楼、食堂、职工公寓、试验楼、消防站、门卫、封闭仓库等建筑,建筑均为钢筋混凝土框架结构。

二、工期要求

工程于2020年6月31日开工,计划2020年10月15日主体结构完成。

三、质量目标

1. 不发生六级及以上质量事件(《国网新源控股有限公司工程建设质量事件管理手册》)。

2. 工程质量达到合格标准,单位工程质量验收合格率100%,建筑分项工程合格率100%,安装分项工程合格率100%。

3. 标准施工工艺应用率100%;质量通病防治率90%及以上;强制性条文执行率100%。

第三章施工准备

一、技术准备

1. 认真学习施工图纸、施工方案,掌握工程特点,明确施工工艺和技术质量要求,做好技术交底。

2. 凡参与接头施工的操作工人必须参加技术培训,经考核合格后持证

上岗。

二、材料准备

1. 套筒的规格、型号以必须符合设计要求。

2. 钢筋有出厂合格证、复试报告,规格型号符合要求。

3. 钢筋宜用切断机和砂轮片切断,切口端面应与钢筋轴线垂直,不得有马蹄形或挠曲,不得用气割下料。

三、主要机具

切割机、钢筋滚压直螺纹成型机、力矩扳手及量规(牙形规、环规、塞规)。

四、作业条件

1. 钢筋端头螺纹已加工完毕,检查合格,且已具备现场钢筋连接条件。

2. 钢筋连接用的套筒表面无裂纹,螺牙饱满;用牙型规检查合格,用直螺纹塞规检查尺寸精度符合要求。

3. 钢筋切口端面及丝头锥度、牙形、螺距等应符合质量标准,并与连接套筒螺纹规格相匹配。

4. 用电设备均符合“一机一闸一保护”,严格按用电安全规程操作。

5. 机械润滑油进行专门收集处理,不准直接外排,铁屑杂物回收处理。

第四章主要施工方法

一、直螺纹连接基本规定

1. 采用螺纹套筒连接的钢筋接头,设置在同一构件中纵向受力钢筋的接头相互错开。在同一连接区段内Ⅱ级接头的接头百分率不应大于50%。

2. 接头宜避开有抗震设防要求的柜架的梁端、柱端箍筋加密区;当无法避开时,接头百分率不应大于50%。

3. 对直接承动力荷载的结构构件,接头百分率不应大于50%。

4. 接头端头距钢筋弯曲点不得小于钢筋直径的10倍。

二、施工工艺

1. 钢筋滚压直螺纹连接(钢筋剥肋滚压直螺纹连接)工艺流程见下图。

(1)加工钢筋螺纹的丝头、牙形、螺距等必须与连接套牙形、螺距一致,且经配套的量规检验合格。

(2)加工钢筋螺纹时,应采用水溶性切削润滑液;当气温低于0℃时,应掺入15%-20%亚硝酸钠,不得用机油作润滑液或不加润滑液套丝。

(3)操作工人应逐个检查钢筋丝头的外观质量。

(4)质检人员对每种规格加工批量随机抽检10%,且不少于10个,如有一个丝头不合格,即应对该加工批全数检查,不合格丝头应重加工,经再次检验合格方可使用。

(5)已检验合格的丝头,应加以保护戴上保护帽,并按规格分类堆放整齐待用。

(6)钢筋就位:将丝头检验合格的钢筋搬运至待连接处。

(7)接头拧紧:使用工作扳手或管钳等工具将连接接头拧紧,必须达到接头拧紧力矩值。

(8)作标记:对已经拧紧的接头作标记,与未拧紧的接头区分开。

(9)施工检验:对施工完的接头进行质量检验。

第五章质量控制与检验

一、质量标准

接头拧紧力矩要求

二、质量控制

1. 钢筋滚压直螺纹连接

(1)螺纹外露不超过2P;

(2)使用力矩扳手全数检查接头拧紧力矩值,须达到规定力矩值;

(3)对已经拧紧的接头作标记,与未拧紧的接头区分开,防止出现

漏拧现象。

2. 质量要求

(1)丝头:外形尺寸含螺纹直径及丝头长度应满足要求。

(2)套筒:套筒表面无裂纹和其它缺陷,外形尺寸包括套筒内螺纹直径及套筒长度应满足产品设计要求。

(3)连接:连接是要确保丝头和连接套的丝扣干净、无损。被连接的两钢筋断面应处于连接套的中间位置,偏差不大于1p(p为螺距),并用工作扳手拧紧,使两钢筋端面顶紧。

3. 质量自检

(1)加工人员加工时逐个目测丝头的加工质量。

(2)每加工10丝头应用相应的环规和丝头卡板检测1次,并剔除不合格产品。

(3)自检合格的丝头,再由质检人员对每种规格加工的丝头随机抽样检验,以一个工作班生产的丝头为一个检验批随机抽样10%,且不得少于10个。如有一个丝头不合格,应加倍抽检,复检仍有不合格丝头时,即应对该批全数检查,不合格的丝头应切去重新加工,经再次检验合格后方可使用。

(4)已检验合格的丝头应戴上塑料帽或连接套和保护塞加以保护。

4. 接头试件要求

(1)钢筋机械连接开始前,应进行钢筋机械连接工艺检验。每种规格钢筋接头试件不应少于3根;

(2)现场检验按验收批进行,同一施工条件下采用同一批材料的同等级、同形式、同规格接头,以500个为一个验收批进行检验与验收,不足500个也作为一个验收批。

(3)取3个接头试件做抗拉强度试验。如有1个试件的强度不符合要求,应再取6个试件进行复检,复检中如仍有一个试件的强度不符合要求,则该验收批评为不合格。

三、质量保证措施

1. 坚持工程质量三级验收制,项目部设专职质量检查员,班组设兼职质量检查员。

2. 逐级进行技术交底,明确质量标准,严格按照交底要求、施工规范等进行施工。

3. 钢材应有出厂合格证,并经复验合格后方可使用,按要求加工工艺连接试件,按要求进行钢筋隐蔽验收。

第六章成品保护

1. 各种规格和型号的套筒外表面,必须有明显的钢筋级别及规格标记。

2. 钢筋螺纹保护帽要堆放整齐,不准随意乱扔。

3. 连接钢筋的钢套筒必须用塑料盖封上,以保持内部洁净、干燥、防锈。

4. 钢筋直螺纹加工经检验合格后,应戴上保护帽或拧上套筒,以防碰伤和生锈。

5. 已连接好套筒的钢筋接头不得随意抛砸。

第七章安全保护措施

1. 进入现场的钢筋机械在使用前,必须经项目工程科、安全科检查验收合格后方可使用。操作人员需持证上岗作业,并在机械旁挂牌注明安全操作规程。

2. 钢筋机械必须设置在平整、坚实的场地上,设置机棚和排水措施,防雨雪、防砸、防水浸泡。机械必须接地,操作工必须穿戴防护衣具,以保证操作人员安全。

3. 钢筋加工机械要设专人维护维修,定期检查各种机械的零部件,特别是易损部件,出现有磨损的必须更换。现场加工的成品、半成品堆放整齐。

4. 钢筋加工机械处必须设置足够的照明,保证操作人员在光线较好的环境下操作。在进行加工材料时,弯曲机、切断机等严禁一次超量上机作业。

5. 打磨钢筋的砂轮机在使用前应经安全部门检验合格后,方可投入使用。开机前检查砂轮罩、砂轮片是否完好,旋转方向是否正确。对有裂纹的砂轮严禁使用。

6. 操作人员必须站在砂轮片运转切线方向的旁侧。

第八章环保措施

1. 现场在进行钢筋加工及成型时,要控制各种机械的噪声。将机械安放在平整度较高的平台上,下垫木板,并定期检查各种零部件,如发现零部件有松动、磨损,及时紧固或更换,以降低噪音。浇筑混凝土时不要振动钢筋及机械连接部位,降低噪声排放强度。

2. 钢筋原材、加工后的产品或半产品堆放时要注意遮盖,防止因雨雪造成钢筋的锈蚀。如果钢筋已生片状老锈,钢筋在使用前必须用铁丝刷或砂盘进行除锈。为了减少除锈时灰尘飞扬,现场要设置苫布遮挡,并及时将锈屑清理起来,统一清运到规定的垃圾集中地。

3. 直螺纹套丝的铁屑装入尼龙口袋送废品回收站回收再利用。

钢筋直螺纹连接施工工艺评定

钢筋直螺纹连接施工工 艺评定 集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)

目录

钢筋直螺纹连接施工工艺评定 为加快基础的施工速度、优质完成工程施工任务,基础结构的筏板主筋连接采用钢筋直螺纹连接。基本原理是先将待连接钢筋端头表面纵、横肋剥落,然后滚轧成规整的直螺纹,再用相配套的带有内螺纹的套管将两钢筋相对拧紧连接成一体。根据钢材形变强化的原理,钢筋上滚轧出的直螺纹强度大幅度提高,足以弥补剥肋所造成的强度损失,且延性好,能充分发挥钢筋母材的强度和延性 1.工艺评定依据 1、《钢筋机械连接操作规程》(JGJ107-2010) 2、《滚轧直螺纹钢筋连接接头》(JG 163-2004) 3、《建筑工程施工质量验收统一标准》GB50300-2013 4、本工程结构施工图 2.基本规定 结构构件中纵向受力钢筋的接头宜相互错开,钢筋机械连接的连接区段长度应按35d 计算(d 为被连接钢筋中的较大直径)。在同一连接区段内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率(以下简称接头百分率),应符合下列规定: 1、接头宜设置在结构构件受拉钢筋应力较小部位,当需要在高应力部位设置接头时,在同一连接区段内Ⅲ级接头的接头百分率不应大于25%;Ⅱ级接头的接头百分率不应大于50%;I 级接头的接头百分率可不受限制。

2、接头宜避开有抗震设防要求的框架的梁端、柱端箍筋加密区;当无法避开时,应采用Ⅱ级接头或I 级接头,且接头百分率不应大于50%。 3、受拉钢筋应力较小部位或纵向受压钢筋,接头百分率可不受限制。 4、对直接承受动力荷载的结构构件,接头百分率不应大于50%。 5、接头端头距离钢筋弯曲点不得小于10倍钢筋直径。 6、不同直径钢筋连接时,一次连接钢筋直径规格不宜超过二级。3.施工准备 3.1技术准备 1、有项目总工组织,工程部、质检部、实验室参与,各钢筋加工工班参加,进行岗前技术培训。 2、对施工工艺进行技术交底。 3.2材料准备 1、连接套由生产厂家预先制作,螺纹的牙形、螺距等必须与套筒牙形、螺距一致,且经配套的量规检测合格,螺纹量规精度应符合6f要求。套筒出厂质量检验要求见下表:

直螺纹连接作业指导书

直螺纹连接作业指导书 1、编制依据 钢筋剥肋等强度滚压直螺纹连接是采用滚压机将钢筋两端剥肋后,再滚出螺纹,然后用直螺纹套筒使钢筋连接起来的一种先进机械连接技术。该方法具有操作简单、快速、工效高,质量稳定安全可靠,节约钢材,无明火作业,不受季节影响等优点。 2、编制目的为了正确应用直螺纹套筒钢筋连接技术,确保所有的钢筋接头质量符合施工规范与验收标准规定,特编制本作业指导书。 3、适用范围 3.1适用于上林北路(跨咸铜铁路)高架桥工程主体结构中钢筋直径18以上的HRB335级、HRB40(级钢筋的同径和异径的竖向(柱)与水平(梁)钢筋连接。 3.2适用于本工艺的所有操作和检验人员。 4、材料要求 4.1钢筋 应有出厂合格证和试验报告,品种和性能应符合《钢筋混凝土用热轧带肋钢筋》(GB1499-1998标准要求。 4.2螺纹连接套筒 用45 号优质碳素结构或其他经试验确认符合要求的钢材。螺纹的受拉能力不应小于被连接钢筋的受拉承载力标准值的1.1 倍。 5、主要机具设备 5.1机械设备 KWG-40滚压直螺纹成型机、砂轮切割机、角向磨光机等。 5.2主要工具 扳手、量规(牙形规、卡规)等。 6、作业条件 6.1参加接头施工的操作人员已经过技术培训、考核合格,应持有效证件上岗。 6.2螺纹套丝机等机械设备安装通电试运转、测力扳手经校验 均满足施工及规范要求。

6.3螺纹套及钢筋端头已经清理、除锈、去污,按规格尺寸加工,存放备用。 7、施工操作工艺要求 基本制作工序:钢筋准备与下料T剥肋滚螺纹T利用套筒连接 7.1钢筋下料 7.1.1钢筋接头位置应互相错开,其错开间距不应小于35d,且 不小于500mm接头端部距钢筋弯起点不得小于10d。 7.1.2接头应避开设在结构拉应力最大的截面上和有抗震设防要求的框架梁端与柱端的箍筋加密区。在结构件受拉区段同一截面上的钢筋接头不得超过钢筋总数的50%。 7.1.3在同一构件的跨间或层高范围内的同一根钢筋上,不得超过两个以上接头。 7.1.4钢筋接头下料断面要垂直于钢筋轴线,端头不得有翘曲或马蹄形。 7.2 剥肋滚压螺纹 7.2.1设备装配质量要求 ①紧固件不得松动,无错装及漏装现象,对于需要拆卸或调整作用的紧固件不得施加锤击。 ②转动系统要灵活,无卡滞及异常噪音,操作机构准确、可靠。 ③钳口中心线与回转中心的同轴度不大于0.1mm. ④进给滚压时,能自动进给,到预定位置后能自动退回。 7.2.2常用接头的种类 ①同经或异经普通接头; ②单向可调接头 ③双向可调接头。 7.2.3成型的螺纹端头应作到表面顺直,端面平直,其截面与钢筋轴线垂直,不得歪斜、滑丝。 7.3钢筋连接要求 7.3.1连接套的内螺纹牙型要求完好,外表面无油污、裂纹及 其它缺陷,套内清除加工后的铁屑及杂物。连接套材料的屈服强度不底于母材

直螺纹套筒连接的技术规范要求

直螺纹套筒连接的技术规范要求 规范 一、施工准备 1、材料准备: 应具有出厂和力学性能,所有检验结果,均应符合现行规范的规定和设计要求。应有出厂合格证,一般为或优质炭素结构钢,其抗拉承载力应大于、等于被连接钢筋的受拉承载力标准值的1.20倍,长为的二倍,套筒应有保护盖,保护盖上应注明套筒的规格。套筒在运输、储存过程中,要防止锈蚀和,套筒的尺寸偏差及精度要求见表1。 表1:套筒尺寸偏差及精度要求 套筒出场要求见表2 表2:套筒出厂质量 常用连接套筒有四种形式,分别是标准型套筒、正反丝扣型套筒、变径型套筒、可调型套筒。标准型套筒主要用于相同直径可转动钢筋的连接;正反丝扣型套筒用于两端钢筋不能转动但至

少有一根钢筋可以轴向移动的,如拐铁钢筋的施工;变径型套筒用于不同直径钢筋的连接;可调型套筒用于两端不能转动的钢筋连接,也可用于拐铁处钢筋连接。当两端钢筋轴向位置不能移动时,只能使用此种拉头形式,如在两个预制大型混凝土结构连接施工中的钢筋对接。 2.2技术准备: 在进行时,应综合考虑以下几个问题: 1)直螺纹接头的厚度应满足现行《》中受力最小厚度的要求,且不得小于15nmm。 2)受力钢筋滚压直螺纹接头位置应相互错开。在任一接头中心至长度为钢筋直径的35倍的区段内,有接头的受力占钢筋总截面面积的百分率,应符合下列规定: a、受拉区的受力钢筋接头百分率不宜超过50%, b、接头宜避开有抗震设防要求的框架的梁端和柱端的加密区;当无法避开时,接头的百分率不应超过50%。 c、受压区和装配式构件中钢筋受力较小部位,接头百分率可不受限制。 3)根据待连接钢筋的实际情况,选择好套筒的型号、丝扣的方向,并及时调整因在下料、加工丝头、随机切断抽验检验而切短了的钢筋。 2.3?人员准备 所有从事等强剥肋滚压直螺纹丝头的加工、连接的操作人

钢筋直螺纹连接作业指导书17452

重庆市轨道环线二期土建七标鹅公岩轨道专用桥 直螺纹连接作业指导书 编制:王森 审核:裴野 批准:刘志

目录 1.目的 (1) 2.编制依据 (1) 3.适用范围 (1) 4.技术准备 (1) 5.人员组织 (1) 劳动力组织统计表 (1) 6.材料要求 (2) 7.机具配备 (2) 7.1钢筋剥肋滚压直螺纹机 (2) 7.2限位挡铁 (2) 7.3螺纹环规 (2) 7.4力矩扳手 (3) 7.5辅助机具 (3) 8. 施工工艺流程 (3) 8.1直螺纹连接丝头加工施工工艺流程: (3) 8.2施工现场钢筋直螺纹连接工艺流程: (3) 9.施工作业方法及要求 (3) 9.1丝头加工作业方法 (3) 9.2施工现场钢筋直螺纹连接方法 (4) 9.3注意事项 (5) 9.4检验标准 (5) 10. 质量控制要点及措施 (7) 10.1质量控制要点 (7) 10.2.质量控制措施 (7) 10.3成品保护 (8) 11.安全控制员要点及措施 (8)

直螺纹连接作业指导书 1.目的 明确直螺纹连接施工作业工艺流程、操作要点和相应的工艺、质量标准,指导、规范直螺纹连接作业。 2.编制依据 《钢筋机械连接通用技术规程JGJ107-2003》 施工图设计文件 3.适用范围 适用于鹅公岩轨道专用桥现浇混凝土的钢筋工程,主要是将钢筋直径≥Φ22钢筋端部滚压成螺纹并用连接套筒将两根钢筋连接成一体。 4.技术准备 4.1参加剥肋滚轧直螺纹钢筋连接施工的操作人员必须经过技术培训,并经考核合格后持证上岗。 4.2所有钢筋必须有出厂合格证及复验报告,套筒应有出厂合格证,两端应有保护盖,套筒表面应有规格标记,进场时质检员应复检合格后方可用到工程上,钢筋直螺纹加工必须有检验记录。 4.3滚轧直螺纹钢筋接头(型式检验)检验报告,与施工相配套的牙形规、卡规(或环规)和塞规。 4.4钢筋下料时必须符合下列规定: 4.4.1由于设计或施工的需要,有时接头位置无法避开梁端、柱端的箍筋加密区,则可根据经验适当放宽,在该处设置接头。但应限制接头钢筋面积百分率不超过50%。 4.4.2接头端头距钢筋受弯点不得小于钢筋直径的10倍长度。 4.4.3钢筋连接套的砼保护层厚度应满足《混凝土结构设计规范》中受力钢筋砼保护层最小厚度的要求,且不得小于15mm。连接件之间的横向净距不宜小于25mm。 4.5直螺纹套丝机等机械设备需经维修试用,测力扳手经校验。 4.6螺纹套及钢筋端头已清理、除锈、去污,按规格尺寸加工,存放备用。 5.人员组织 劳动力组织统计表

直螺纹滚丝机安全操作规程

直螺纹滚丝机安全操作规程 1、凡从事直螺纹滚丝机进行加工工作人员必须经过技术培训,技能考核合格后方能上岗,班组成员应相对固定。 2、正式生产前应对设备进行调试和试运行,一切正常后方能开工生产。 3、钢筋下料切口,端面与钢筋轴线垂直,不得有马蹄形或拱曲,端部不直应调直后下料。 4、钢筋丝之前应将钢筋头先行墩粗。 5、墩粗前墩粗机应先回零位,钢筋直插入、顶紧,保证墩粗段钢筋预留长度。 6、不合格的墩粗头,应切去后重新墩粗,不得对墩粗头进行二次墩粗。 7、钢筋墩粗段不得有横向裂纹。 8、钢筋墩粗段螺纹可采用套丝法加工。 9、加工钢筋丝头时,应该用水溶性切削液,当气温低于0℃时应有防冻措施,不得在加切削液的情况下进行螺纹加工。 10、班前检查,操作工应先空车运行,检查设备状况,机头旋向是否正常,切削液是否充足,电器开关是否灵敏,各部位螺钉是否紧固,电机及减速机声音是否正常。 11、设备出现故障应及时排除,不得带“病”工作。 12、高压油泵的维修应在室内无尘工况下进行,加油和维修过程应严防砂尘进入油路系统。 13、班后维护保养:每班结束后,操作工必须将墩头及其夹具、模具间的铁屑清理干净,螺纹加工设备的机头、台面应清理干净,及时更换切削液,导杆及转动部分加润滑油。 14、未经过操作培训的人员绝对禁止操作设备。 15、设备出现的电器故障,不得由非电工人员处理。 16、操作工人进入施工现场应佩戴安全帽。 17、套丝机设备操作人员,不允许戴手套,衣袖袖口必须扎紧,衣扣必须扣牢。 18、遵守现场施工单位的安全管理规定和各项规章制度。 19、项目负责人应经常对操作人员进行安全教育,提高安全意识,排查各种安全隐患。 钢筋套丝机安全操作规程 1、设备必须专人负责,操作工要持证上岗。 2、使用套丝机前,要检查四片是否按顺序安装,连接是否牢固,各运转部位润滑情况是否良好,有无漏电现象,空车试运转确认无误后,方准进入正常作业。 3、加工钢筋时,必须使用无齿锯切断的钢筋,严禁使用切断机切断的钢筋,以防套丝不合格和损坏刀片。 4、套丝时必须确保钢筋夹牢固。 5、套丝时必须保证冷却液的流量,并及时更换冷却液,冬季套丝时,需注意保温及夜间放水工作,以防止水泵电机损坏。 6、机械在运转过程中,严禁清扫刀片上面的积屑杂污,发现工况不良应立即停机检查、修理。 7、严禁超过设备性能规定的操作,以防发生事故。 8、严格执行十字作业法方针,确保机械处于良好工况。 9、严禁在机械运转过程中进行不停机的设备维修保养作业。 10、工作完毕,要断电并锁好闸箱。

钢筋直螺纹连接规范

摘要:钢筋套筒冷挤压连接是钢筋混凝土结构施工中钢筋连接的一项新技术。目前在 我国已建和在建工程中都得到了广泛的运用。 关键词:钢筋套筒冷挤压施工技术 一、概述 钢筋套筒冷挤压连接是钢筋混凝土结构施工中钢筋连接的一项新技术。目前在我国已建和在建的几个大的水电工程三峡水电站、小浪底工程、公伯峡水电站、拉西瓦导流洞中都得到了广泛的运用。为了使这项新的施工技术在拉西瓦工程中得到合理的使用,下面就对钢筋套筒冷挤压技术作些简要的介绍。1、钢筋套筒冷挤压技术的特点)钢筋套筒冷挤压连接技术施工工艺简单,容易掌握。(1 )钢筋套筒冷挤压连接技术施工快,在施工中较传统的焊接方法可以节省大量的时间。(2 )钢筋套筒冷挤压连接技术较传统钢筋焊接连接施工可以降低工程成本。(3 (4)钢筋套筒冷挤压连接技术适用于钢筋混凝土结构中钢筋直径为φ16-φ40的带肋钢筋的径向挤压连接。2、钢筋套筒冷挤压技术技术要求带肋钢筋挤压连接施工中必须采用合适的挤压工艺和合理的验收标准,以确保施工的质量完全达到设计要求。具体使用该项技术时应符合《GB1499-91》、《GB13014-91》《GBJ10-89》、》等规范要求。JGJ107-96》、《YB9250-93》、《《GB50204-92》、《GB8162-87二、钢筋套筒冷挤压连接技术材料及设备 (一)材料、钢筋1 专业资料 挤压连接的钢筋必须具有质量证明书,其表面形状、尺寸和力学性能等应符合《钢筋混凝土用热扎带肋钢筋》(GB1499-91)和《筋混凝土余热处理钢筋》(GB13024-91)标准的要求。钢筋使用前必须进行外观检查和抽取试样作力学性能试验。钢筋发生脆断和力学性能明显不正常时,尚应进行化学成份分析。钢筋在储运时,不得损坏表面标志,并按批堆放整齐,避免锈蚀和污染。2、套筒套筒材料采用适于压延的无缝钢管加工制成,其实测力学性能符合表1-1中的要求。套筒尺寸及偏差符合表1-2及表1-3中的要求。套筒储运时须防锈蚀和污染,验收时分批验收,存放时按不同规格分别堆放,套筒应有出厂合格证。1-1 表钢套筒材料力学性能要求 性能项目力学性能指标 225-350 屈服强度N/mm2 375-500 抗拉强度N/mm2 ≥20 延伸率δ5% 1-2 钢套筒型号及几何尺寸表表 )钢套筒尺寸(mm 理论重量钢套筒型号()kg 外径长度壁厚 4.0 11 70 HG40 250 3.04 230 10 HG36 63.5 2.28 200 57 9.5 HG32 1.49 50 8 180 HG28 1.05 HG25 7 45 160 0.71 HG22 6.5 140 38 0.58 130 6 36 HG20 0.45 5.5 120 34 HG18 1-3 表mm)套筒尺寸的允许偏差( 套筒外径D 外径允许偏差壁厚(t)允许偏差长度允许偏差 +0.12t ±2 ≤50 ±0.5 -0.10t ±2 +0.12t ±0.01D >50

钢筋直螺纹连接及丝头加工操作规程

钢筋直螺纹连接及丝头 加工操作规程 This model paper was revised by LINDA on December 15, 2012.

钢筋直螺纹连接丝头加工操作规程 一、加工要求 1.钢筋接头加工人员必须经培训合格后方可上岗,并确保相对稳定。 2.严格进行工艺检验。 3.需加工套丝的钢筋必须采用台式砂轮片切割机进行切割,钢筋端部应平整。 4.需加工套丝的钢筋马蹄形缺口,镦粗头不得有与钢筋轴线相垂直的横向裂纹。 5.钢筋丝头长度应满足企业标准中产品设计要求。公差应为0~2.0p。 6.钢筋丝头宜满足6f级精度要求,应用专用直螺纹量规检验,通规能顺利旋入并达到要求的拧入长度,止规旋入不得超过3p。抽幢数量10%,检验合格率不应小于95%。 7.螺纹丝头牙形饱满,无断牙。 二、工艺流程钢筋断面平头一处理断面角刺头检测 三、丝头加工 1.按所需的钢筋规格调整试棒,并调整好滚丝机内孔最小尺寸。 2.按钢筋规格更换涨刀环,并按滚钉的丝头尺寸调整好剥助挡板的直径尺寸。 3.调整剥助挡板及滚压行程开关位置,保证剥助及滚压螺纹的长度符合丝头加工尺寸的规定。 4.丝头加工时必须使用水性润滑液,严禁使用油性润滑液。

5.丝头加工完成,检验合格后,必须使用专用的钢筋丝头或连接套筒对钢筋丝头进行保护,以防螺纹在钢筋搬动,运输过程中损坏或污染。 钢筋直螺纹连接操作规程 一、连接要求 1.钢筋直螺纹连接丝头加工必须严格遵循钢筋机械连接技术规程要求,并符合JGJ107-2016中相关规定。 2.钢筋丝头在套筒中央位置相互顶紧,安装后的外露螺纹不得超过2p。 3.拧紧扭矩值符合下裹规定。 直螺纹接头安装时的最小拧紧扭矩值 钢筋直径 mm≤16 18~20 22~25 28~32 36~40 拧紧扭矩N.m 100 200 260 320 360 4.校核用扭力扳手的标准度级别采用10级。 5.接头安装时须严格保证钢筋与连接套筒的规格相。 6.钢筋连接前,应对钢筋进行接头工艺检验。 7.每种规格钢筋接头试件不少于3根。 二、工艺流程 钢筋就位-拧下钢筋保护帽或套筒保护帽-接头拧紧-做标记-质量植验

直螺纹滚丝机操作规程

直螺纹滚丝机操作规程 Document number:NOCG-YUNOO-BUYTT-UU986-1986UT

直螺纹滚丝机安全操作规程 1、凡从事直螺纹滚丝机进行加工工作人员必须经过技术培训,技能考核合格后方能上岗,班组成员应相对固定。 2、正式生产前应对设备进行调试和试运行,一切正常后方能开工生产。 3、钢筋下料切口,端面与钢筋轴线垂直,不得有马蹄形或拱曲,端部不直应调直后下料。 4、钢筋丝之前应将钢筋头先行墩粗。 5、墩粗前墩粗机应先回零位,钢筋直插入、顶紧,保证墩粗段钢筋预留长度。 6、不合格的墩粗头,应切去后重新墩粗,不得对墩粗头进行二次墩粗。 7、钢筋墩粗段不得有横向裂纹。 8、钢筋墩粗段螺纹可采用套丝法加工。 9、加工钢筋丝头时,应该用水溶性切削液,当气温低于0℃时应有防冻措施,不得在加切削液的情况下进行螺纹加工。 10、班前检查,操作工应先空车运行,检查设备状况,机头旋向是否正常,切削液是否充足,电器开关是否灵敏,各部位螺钉是否紧固,电机及减速机声音是否正常。 11、设备出现故障应及时排除,不得带“病”工作。 12、高压油泵的维修应在室内无尘工况下进行,加油和维修过程应严防砂尘进入油路系统。

13、班后维护保养:每班结束后,操作工必须将墩头及其夹具、模具间的铁屑清理干净,螺纹加工设备的机头、台面应清理干净,及时更换切削液,导杆及转动部分加润滑油。 14、未经过操作培训的人员绝对禁止操作设备。 15、设备出现的电器故障,不得由非电工人员处理。 16、操作工人进入施工现场应佩戴安全帽。 17、套丝机设备操作人员,不允许戴手套,衣袖袖口必须扎紧,衣扣必须扣牢。 18、遵守现场施工单位的安全管理规定和各项规章制度。 19、项目负责人应经常对操作人员进行安全教育,提高安全意识,排查各种安全隐患。

钢筋机械连接施工方案(作业指导书)

新建********************项目部 钢筋机械连接施工方案 编制: 审核: 批准: **************************目部 ********** 2011年 4月2日 目录 钢筋机械连接施工方案 (1)

1总则 (1) 1.1编制依据 (1) 1.2人员要求 (2) 1.3原材要求 (2) 2操作步骤 (3) 2.1钢筋下料 (3) 2.2钢筋加工 (3) 3施工质量要求 (5) 3.1加工要求 (5) 3.2丝头加工质量 (6) 3.3丝头外观质量 (6) 3.4直螺纹钢筋接头的安装质量 (6) 4施工注意事项 (7) 5施工验收标准及内容 (8) 5.1接头等级的选定 (8) 5.2搭接要求 (8) 6试件 (9) 6.1工艺检验 (9) 7安全及环保要求 (11)

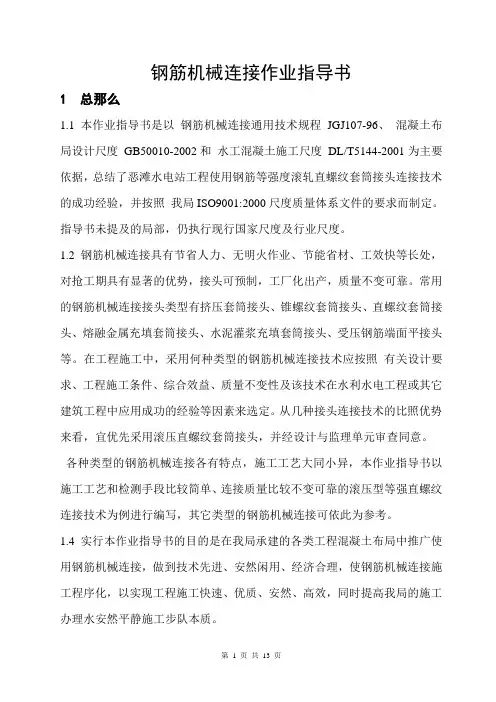

钢筋机械连接施工方案 1总则 1.1编制依据 1)本作业指导书是以《钢筋机械连接通用技术规程》JGJ107-2010、《混凝土结构设计规范》GB50010-2002和《水工混凝土施工规范》DL/T5144-2001为主要依据,指导书未提及的部分,仍执行现行国家规范及行业标准。 2)钢筋机械连接具有节省人力、无明火作业、节能省材、工效快等优点,对抢工期具有显著的优势,接头可预制,工厂化生产,质量稳定可靠。常用的钢筋机械连接接头类型有挤压套筒接头、锥螺纹套筒接头、直螺纹套筒接头、熔融金属充填套筒接头、水泥灌浆充填套筒接头、受压钢筋端面平接头等。在工程施工中,采用何种类型的钢筋机械连接技术应根据有关设计要求、工程施工条件、综合效益、质量稳定性及该技术在水利水电工程或其它建筑工程中应用成功的经验等因素来选定。从几种接头连接技术的对比优势来看,宜优先采用滚压直螺纹套筒接头,并经设计与监理单位审查同意。 3)各种类型的钢筋机械连接各有特点,施工工艺大同小异,本作业指导书以施工工艺和检测手段比较简单、连接质量比较稳定可靠的滚压型等强直螺纹连接技术为例进行编写,其它类型的钢筋机械连接可依此为参考。 4)实行本作业指导书的目的是在我局承建的各类工程混凝土结构中推广使用钢筋机械连接,做到技术先进、安全适用、经济合理,使钢筋机械连接施工程序化,以实现工程施工快速、优质、安全、高效,同时提高我局的施工管理水平和施工队伍素质。
