施工组织设计目录

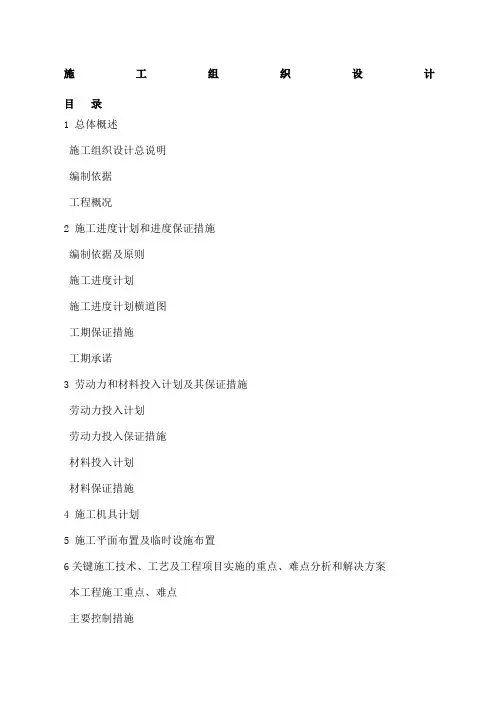

1总体概述

1.1施工组织设计总说明

1.2编制依据

1.3工程概况

2施工进度计划和进度保证措施

2.1编制依据及原则

2.2施工进度计划

2.3施工进度计划横道图

2.4工期保证措施

2.5工期承诺

3劳动力和材料投入计划及其保证措施

3.1劳动力投入计划

3.2劳动力投入保证措施

3.3材料投入计划

3.4材料保证措施

4施工机具计划

5施工平面布置及临时设施布置

6关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案6.1本工程施工重点、难点 6.2主要控制措施

6.3关键施工技术、工艺7安全文明施工措施

7.1施工现场安全措施

7.2文明施工措施

8质量保证

8.1工程管理质量目标

8.2工程质量管理措施

8.3施工质量管理体系

8.4工程创优体系和保证措施

附表

1.总体概述

1.1施工组织设计总说明

首先,我们完全接受业主提出的有关本工程施工质量、施工进度和安全文明施工的各项控制和管理要求,并落实各项施工方案和技术措施,与业主、监理及设计单位共同建设好本工程。

通过仔细研究盐城市大洋湾生态运动园练习场排水管道工程施工图及招标文件、分析了各种影响施工的因素和本工程的特点、难点后,我们有充分的信心,在确保质量、安全、文明施工的前提下全面完成本工程承包范围内全部施工任务。

我们完全接受业主提出的质量控制、施工技术及工期要求,严格按照国家规范的规定进行施工。

为了确保工程施工全过程中的安全生产,我公司充分考虑施工过程中的关键环节,并有针对性地采取相应的措施,在组织机构设置时,特别安排专职安全员进行现场安全全过程管理。

我们将严格按照经业主及监理认可的施工组织设计进行组织施工,全过程全方位接受业主、监理及设计单位对工程施工进度、质量、安全的监督管理。我公司将严格按照建设工程文明施工管理的有关规定组织施工。

1.2编制依据

盐城市大洋湾生态运动园练习场排水管道工程施工工程招标文件》招标项的施工图纸、相关施工规范及标准。

1.3工程概况

1.3.1项目名称、位置、质量、工期

项目名称:盐城市大洋湾生态运动园练习场排水管道工程

建设单位:江苏大洋湾置业有限公司

建设地点:盐城市大洋湾生态运动园

设计单位:盐城市规划市政设计院有限公司

招标范围:排水管网。

承包方式:根据招标人提供的本招标工程施工图、相关资料及说明,按招标文件规定的范围、内容和要求。

建设工期:90个日历天

工程质量要求:达到国家或专业的质量检验评定标准规定的合格等级?

资金来源:自筹。

1.3.2技术标准

设计说明

①详见设计说明

1.3.3新技术、新工艺、新材料、新设备的采用

随着建筑施工技术进步,施工水平整体提高,在市场激烈竞争中,施工企业能否生存下去,能否立于不败之地,越来越多事实证明,关键看这个企业科学技术水平高低,掌握多少施工新技术,以及在运用这些新技术中,对提高质量,加快施工速度,降低成本取得多大效益,“科学技术是第一生产力”,要使科技成果转化为生产力,产生经济效益和社会效益,关键在于推广应用。

在本工程施工期间,我们将根据施工需要,推广新技术、新工艺、新材料的应用,以达到提高质量,缩短工期,降低消耗,增加效益目标。资料贮存等方面采用新技术、新工艺,争创优良样板工

程。

1.3.4施工顺序

管道施工顺序

测量放样一基槽开挖一垫层砼一管道安装一试验一对称回填一清场

1.3.5注意事项

1、施工现场按甲方及文明施工要求组织施工,现场内要求清洁、整齐并挂设明

显的施工标志。

2、施工中设置相关施工安全设施,确保施工人员和其他人身安全;

3、我公司承诺,若我司中标,我司将派富多年工程经验的工程管理人员担任项

目经理。

2施工进度计划和进度保证措施

2.1编制依据及原则

1.编制依据

(1)按照招标文件要求:总工期为90个日历天。

(2)工程设计图纸、工程量、施工技术要求、设计说明、施工规范。

(3)现场施工条件。

(4)主要施工机械的生产效率和工作范围。

(5)我公司现有可供机械设备的数量和施工人员情况。

(6)施工人员现场工作时间:

2.编制原则

(1)严格执行基本建设程序,遵照国家有关政策、法令和有关法律规范,以及招标文件相关内容。

(2)与施工总体布置相适应。做到各项目之间施工程序前后兼顾、衔接合理,减少相互干扰,均衡施工。对于地基比较复杂的地段受外界因素影响较大的项目,应

适当留有余地。力求均衡生产,合理投入资源,在确保工程施工质量和进度的前提

下,降低施工成本。

(3)围绕施工关键线路和重点段统筹兼顾,确保各节点工期的同时,其他施工项目协调有序整体进行。

(4) 充分发挥我公司丰富的施工经验及技术、设备的优势,采用先进合理的施

工技术方案和机械化施工,确保工程工期和质量

2.2施工进度计划

控制目标:确保90个日历天内完成本次招标范围内规定的施工任务。

争取85个日 历天内完成。

2.3施工进度计划横道图

详见附表1。

2.4工期保证措施

一、加强计划管理

根据工程施工组织设计的总体布署,编制计划,每月编制月计划,每周编制周计 划,对作业班

组编制日计划。内容包括:施工进度计划,各主要工种劳动力平衡计划, 机械设备配置计划,砂石、管材、混凝土材料及配件购置等主要材料计划。以“日保 周、周保月、月保季”工期目标的实现,并且从实际出发,确保计划的严肃性和科学 性,明确主攻方向,保竣工、创优质产品,实现最终经济效益,本工程项目计划管理 体系详见《项目计划管理体系图》。

项目计划管理体系图

在各施工

段组织流水作业,由施工员首先深化图纸,找出各分部工程之间交叉施 工的矛盾,合理

解决施工先后顺序,确定施工合理搭接点,组织各专业的劳动力进行

安全、质量 计划

降低成本

1中标后,公司将组织应变能力强、效率快、素质高、组织协调能力强的项目 部,对工程实

技术组织 、项目施工部划内的协调 管理全过程

经营计划

当项目施工部为保证施工进度而出现资源( 紧工

资产生 测仪器等) 资源需求冲突时 的关键线路所在施工组团|的工程进度。同时,组织资源供应,防止关键线路转移而影 工程的

工置计划 响整个

、一 /> TT 季度施工计划 总设计

施工。 当交接出现时间差时,要充分利用施工空间大这一特点,其他工段组织施工,

计划

做到既能保证工程进度,又能确保安全质量和产品保护

作业计划 三、组织措施、作

计划

计划 技术财务计划

上级主管 、材料、设备、施工机械、检

施具体管理,充分发挥公司的综合施工能力,为项目部提供人、财、物的有效配置。

2、项目部负责施工进度控制工作,编制进度计划、项目分解、施工进度调度、

资源配置和组织工程进度检查、协调。

3、将在公司公司内选派抽调具有类似工程丰富施工经验、高素质、战斗力强的

专业生产技术骨干,按工期计划安排,分批分期进入施工现场,确保施工顺利进行。

4、禾U用工作面大的有利因素,合理安排工作面,加快工程的进度。

5、非雨天季节多安排工作时间,把雨天拖后的时间夺回来。

四、技术措施

项目部在施工图纸会审的基础上,编制全面详尽的《施工组织设计》、《施工方案》和《作业指导书》,组织施工班组学习、理解施工图,了解设计意图和施工标准, 专业施工班长对班组进行施工技术交底,使班组明确自己工作的目标和标准。

五、经济措施

合同签订后,公司为本工程项目提供启动资金,满足施工准备、前期备料。对工程拨付款,坚持专款专用原则,统一计划合理使用,确保项目生产活动的正常进行。公司应建立资金应急保障制度,当工程进度款与工程进度所需资金发生矛盾时,公司可启用应急保障资金,保证工程资金。

六、材料设备措施

强化机械配置,选调企业内性能最优的机械设备到本工程使用,并视情况,购置或租赁优良的机械设备到现场,在施工中加强维护和保养,减少故障发生。项目部和专业班长,预先提出需用工程材料计划,并根据施工进度安排,提出阶段性材料需用计划,明确材料进场时间,物料采购组按时组织合格材料进场,满足施工需要。

七、工期目标管理

采用目标管理,分阶段控制施工进度,以工期目标为依据,施工计划为龙头,编制月、周进度计划和组织实施,实行长计划短安排,确保总工期的实施。

八、质量和安全措施

把好工程质量关,抓好安全生产,杜绝发生质量、安全事故,把影响工期的不利因素降到最低程度。特别注意雨季露天施工的用电安全。返工是影响工期进度的一个重要因素,施工班长和质安部门加强对施工质量的日常检查,及时发现施工过程中的不足和问题,并督促班组尽快整改。

九、加强生产调度

按时参加建设单位、监理单位组织的现场施工协调会,了解工程总体进度安排和调整,保持项目工期目标和安排与建设单位计划管理和进度控制的一致性。项目经理部每周召开一次进度协调会,总结本周生产任务完成情况,找出存在的问题和需要采取的措施,并布置下周的施工生产。

2.5 工期承诺

若我司有幸中标,我公司将根据工程的实际情况,确定最佳施工程序,对施工方案按施工阶段和部位进行深化、细化,力争尽早组织各工种间的交叉施工,做好现场协调工作,制定切实可行的保证措施,并按工期目标来组织劳动力、机械、材料、资金,确保工程顺利进行。确保在90个日历天(争取85个日历天)内完成本工程范围内的全部工作。

3.劳动力和材料投入计划及其保证措施

3.1 劳动力投入计划

本工程将调遣专业性强、素质高的管理人员和作业分队、作业班组投入施工。根据施工规范及工程进度需要,项目部设置现场施工组、施工测量组、质量安全组、物资设备供应组、后勤保障组、机电维修组等投入各单位工程项目的施工,各作业分队除认真配备施工经验丰富的领导干部和专业技术干部外,还要对工人进行定期培训,技术人员在各项施工前认真做好技术交底、现场指导、监督。我公司现各有一整编制素质精良的专业施工队伍正在待命,根据工程需要,随时进驻工地。

详见附表2

3.2 劳动力投入保证措施

1、选择信誉好、实力强的施工作业队伍,根据本施工组织设计制定的劳动力需用计划,针对

现场施工情况,编制切合实际的阶段性劳动力需用计划。

2、在与各施工班组的合同中明确约定必须按我单位的劳动力计划提供足够的劳

动力,并明确阶段性工期和总工期提前完成或延迟完成奖罚措施;同时,合同中特别约

定保证足够劳动力的经济奖罚措施。

3、新进场工人必须考核合格后才能上岗,保证工人技术素质和熟练程度,素

质差、技术生疏的工人坚决更换。

3.3材料投入计划

本工程使用主要材料是混凝土、给水管、砂、碎石等。我项目设专门材料仓,施工员根据施工进度及时申报下一个月的材料计划,以备用。每月30日前,工程技术负

责人根据进度安排,预计下个月使用材料情况,上报总工程师和项目经理审批,再转交物资部门,由物资部门统一安排,根据施工的轻重缓急合理进料分批进场。

3.4材料保证措施

原材料进场计划主要控制程序是以工程月为单位的,每月25日由施工员,根据总

体施工进度计划表,编制下一月材料计划报技术负责人审批,由材料部门统一采购。

施工班组零用材料则以工程周为单位,根据项目工程部下发的任务单详细计算自

供水工程施工组织设计范本

施工组织设计 第一章编制依据 第二章工程概况 第三章施工方案与技术措施 第一节施工准备工作 第二节施工总体安排 第三节沟槽开挖及砼垫层施工 第四节钢筋工程施工方案 第五节砼工程施工方案 第六节管道安装工程施工 第四章质量管理体系与措施 第一节施工组织 第二节有关材料试验的制度 第三节质量保证措施 第四节季节性施工措施 第五节测量复核保证措施 第六节材料和设备质量保证措施 第七节技术档案管理及保修服务措施第五章安全管理体系与措施 第六章确保文明施工的技术组织措施第七章环境保护管理体系与措施 第八章施工进度计划与措施 第九章资源配备计划 第十章施工设备及进场计划

第一章编制依据 1、本项目工程的招标文件; 2、本项目的图纸及工程清单量; 3、《给水排水管道工程施工及验收规范》; 4、《工程测量规范》; 5、《建筑地基基础工程施工质量验收规范》; 6、《砌体工程施工质量验收规范》; 7、《市政排水管渠工程质量检验及评定标准》; 8、《钢筋焊接及验收规范》; 9、《混凝土结构工程施工质量验收规范》; 10、《施工现场临时用电安装技术规范》; 11、《给水排水构筑物施工及验收规范》; 12、《混凝土外加剂应用技术规范》; 13、《建筑工地施工现场供用电安全规范》; 14、《施工现场临时用电安全技术规程》; 第二章工程概况 一、工程说明 1、项目名称:山西医科大学第一医院交城分院红旗路供水工程。 2、项目编号: BRR20-SXS-ZB-71。 二、工程质量要求及验收标准 根据招标文件规定,本工程质量应符设计要求及国家验收规范。要求质量标准为“合格”。 三、工期要求 根据招标文件规定,本工程施工总工期为30天。 第三章施工方案与技术措施 第一节施工准备工作 在施工前首先应做好以下施工准备工作: 1、熟悉施工图纸,如发现图纸问题,及时与设计部门联系解决。认真学习有关技术规范,安全操作规程及质量检验评定标准,制定本工程质量控制、试验、安全、文明施工的具体实施细则。

给排水工程施工组织设计方案)

苏宁华南地区电子商务运营中心项目施工总承包给排水工程 施 工 组 织 设 计 (方案) 编制:____________________ 审核:_____________________ 批准:_____________________ 通州建总集团有限公司 年月日

给排水工程施工组织设计(方案) 一、编制依据 (一)给排水工程主要采用技术规范(规程)和标准: (1)GB50300-2001《建筑安装工程质量检验评定统一标准》 (2)GJJ/T29-82 《建筑排水硬聚乙烯管道工程技术规范》 (3)G B50242-2002《建筑给排水及采暖施工质量验收规范》 (4)G B50268- 97《给排水管道工程施工及验收规范》 (二)编制范围苏宁华南地区电子商务运营中心项目施工总承包工程合同、招标文件及给排水施工图规 定的内容。 (三)编制原则 坚持我公司“工序受控、保质量达标;服务到位、让顾客满意。”的质量方针,实行诚信 施工,信守“质量第一,安全第一,信誉第一,用户至上”的信条。 今天的质量就是明天的市场的准则,合理安排施工进度,精心组织施工,将我们的施工 设想和我公司的质量方针贯彻于项目的全过程,实现我们的承诺。 二、工程概况 本项目建设地点位于佛山市三水区。项目包含仓库、综合楼以及泵房等。其中: 1号库总建筑面积21735.16m2,为丙二类单层仓库,层高14.9米,2号库总建筑面积 22748.39m2,为丙二类单层仓库,层高14.9米,3号分拨中心总建筑面积43805.21m2,为丙二类双层仓库,首层层高7.5米,二层层高7.35米,4号库总建筑面积20645.01m2,为丙二类单层仓库,层高14.85米,5号库总建筑面积19014.20m2,为丙二类单层仓库,层高14.85米,6 号库总建筑面积24219.26m2,为丙二类单层仓库,层高14.85米, (一)概况

给水工程施工组织设计.

目录 一、编制依据 (1) 二、工程概况 (1) 1、工程概述 (1) 2、工程水文地质情况 (1) 三、施工部署 (2) 1、工程管理目标 (3) 2、项目部施工管理组织体系 (4) 四、施工准备 (4) 1、技术准备 (4) 2、施工材料准备 (5) 3、人员、设备、物资进场 (5) 五、主要施工法 (5) 1、施工测量 (5) 2、挖槽开挖 (6) 3、基础 (6) 4、下管 (6) 5、管道安装 (7) 6、设备安装 (7) 7、井室砌筑 (8) 8、水压试验 (11) 9、冲洗消毒 (11) 10、回填土 (11) 六、雨季施工措施及安全措施 (12) 1、雨季施工措施 (12) 2、雨季施工安全措施 (13) 七、安全、文明施工与环境保护 (14) 1、安全技术措施 (14) 2、临时用电措施 (14) 3、机械安全 (15) 4、治安消防保卫 (16) 5、现场管理 (17) 6、料具管理 (17)

7、环境保护 (18) 8、支模作业防火措施 (20) 八、质量目标设计 (20) 1、工程质量目标 (20) 2、质量保证体系 (20) 3、质量保证措施 (20)

一、编制依据 1、北京市大兴新城核心区路网市政配套工程规划一路及规划十二路工程给水施工图纸; 2、北京市大兴新城核心区路网市政配套工程规划一路及规划十二路工程地质勘察报告; 3、《给排水管道工程施工及验收规》50268-2008; 4、《市政给水管道工程及附属设施》07MS101; 5、《北京市给水排水管道工程施工技术规程》DBJ01-47-2000; 6、我单位对施工现场实地调查情况; 二、工程概况 1、工程概述 规划一路给水管线西起现况永华路,向北向东与规划十二路及新源大街相交,再折向南,终点与现况永华路相交。规划一路道路起点桩号为K0+000,终点桩号K1+229.25,全长1229.25m,新建道路与现况佟前路(村级路)线位重合。 规划十二路给水管线南起现况永华路,向北终点与规划一路相交。规划十二路道路起点桩号为K0+000,终点桩号K0+197.39,全长197.39m,新建道路与现况柳林一巷(村级路)线位重合。 2、工程水文地质情况 根据本次钻探所揭示的地层条件,按沉积年代将勘探深度围的地层划分为人工堆积层、新近沉积层和第四纪沉积层三大类,按其岩性、物理力学性质及工程特点可划分为五个大层及亚层,分述如下: 2.2.1人工堆积层: 表层为0.30—5.20m厚的房渣土、碎填土①层,粉质粉土、砂质粉土素填土①1及细砂素填土、粉砂素填土①2层。

给水工程e管施工组织设计

施工组织设计 目录 1总体概述 1.1施工组织设计总说明 1.2编制依据 1.3工程概况 2施工进度计划和进度保证措施 2.1编制依据及原则 2.2施工进度计划 2.3施工进度计划横道图 2.4工期保证措施 2.5工期承诺 3劳动力和材料投入计划及其保证措施 3.1劳动力投入计划 3.2劳动力投入保证措施 3.3材料投入计划 3.4材料保证措施 4施工机具计划 5施工平面布置及临时设施布置 6关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案 6.1本工程施工重点、难点 6.2主要控制措施 6.3关键施工技术、工艺 7安全文明施工措施 7.1施工现场安全措施 7.2文明施工措施 8质量保证 8.1工程管理质量目标 8.2工程质量管理措施 8.3施工质量管理体系 8.4工程创优体系和保证措施附表 1.总体概述 1.1施工组织设计总说明 首先,我们完全接受业主提出的有关本工程施工质量、施工进度和安全文明施工的各项控制和管理要求,并落实各项施工方案和技术措施,与业主、监理及设计单位共同建设好本工程。 通过仔细研究盐城市大洋湾生态运动园练习场排水管道工程施工图及招标文件、分析了各种影响施工的因素和本工程的特点、难点后,我们有充分的信心,在确保质量、安全、文明施工的前提下全面完成本工程承包范围内全部施工任务。 我们完全接受业主提出的质量控制、施工技术及工期要求,严格按照国家规范的规定进行施工。 为了确保工程施工全过程中的安全生产,我公司充分考虑施工过程中的关键环节,并有针对

性地采取相应的措施,在组织机构设置时,特别安排专职安全员进行现场安全全过程管理。 我们将严格按照经业主及监理认可的施工组织设计进行组织施工,全过程全方位接受业主、监理及设计单位对工程施工进度、质量、安全的监督管理。我公司将严格按照建设工程文明施工管理的有关规定组织施工。 1.2编制依据 盐城市大洋湾生态运动园练习场排水管道工程施工工程招标文件》招标项的施工图纸、相关施工规范及标准。 1.3工程概况 1.3.1项目名称、位置、质量、工期 项目名称:盐城市大洋湾生态运动园练习场排水管道工程 建设单位:江苏大洋湾置业有限公司 建设地点:盐城市大洋湾生态运动园 设计单位:盐城市规划市政设计院有限公司 招标范围:排水管网。 承包方式:根据招标人提供的本招标工程施工图、相关资料及说明,按招标文件规定的范围、内容和要求。 建设工期:90个日历天 工程质量要求:达到国家或专业的质量检验评定标准规定的合格等级? 资金来源:自筹。 1.3.2技术标准 设计说明 ①详见设计说明 1.3.3新技术、新工艺、新材料、新设备的采用 随着建筑施工技术进步,施工水平整体提高,在市场激烈竞争中,施工企业能否生存下去,能否立于不败之地,越来越多事实证明,关键看这个企业科学技术水平高低,掌握多少施工新技术,以及在运用这些新技术中,对提高质量,加快施工速度,降低成本取得多大效益,“科学技术是第一生产力”,要使科技成果转化为生产力,产生经济效益和社会效益,关键在于推广应用。 在本工程施工期间,我们将根据施工需要,推广新技术、新工艺、新材料的应用,以达到提高质量,缩短工期,降低消耗,增加效益目标。资料贮存等方面采用新技术、新工艺,争创优良样板工程。 1.3.4施工顺序

供水工程施工组织设计

六、施工组织设计 (一)、施工方案 (二)、施工进度计划及保证措施(三)、平面布置 (四)、保证质量措施 (五)、保证安全措施 (六)、交通组织措施 (七)、文明施工现场措施 (八)、劳动力安排计划 (九)、主要材料、构件用量计划(十)、主要机具使用安排

一、施工方案与技术措施 1工程概况 工程名称:沅古坪镇集镇供水工程 建设单位:张家界永定区水利工程建设管理站 1.1工程简介 本工程为沅古坪镇集镇供水工程,位于张家界市永定区沅古坪镇。本工程的主要施工内容有引水工程、水厂工程、供水管网工程、设备及管网安装工程及临时工程等。 1.2场地 项目区场地开阔,工程施工均不受工程场地影响。 1.3供水、供电 施工用水直接从业主指定点接入供施工使用。供电则可和当地供电部门联系就近搭设。生活用水用电采用当地居民生活水电。 1.4建筑材料 所有建筑材料均有出厂合格证及试验报告,并达到国家和行业有关标准,工程所需主要材料品牌均由建设单位认可。项目施工地附近有砂石场,其砂石料完全可以满足本项目建设使用;另水泥和各种石材及其它的建筑材料等可在项目所在地县城购买。 1.5建设条件 我公司有足够的资金保证,现场“三通一平”条件基本具备。另外我公司技术力量雄厚且具有较丰富的同类型项目的施工经验,因此不存在制约工程建设的主客观条件。 根据本公司经济、技术、资金等实力和该工程的建设要求,

人员、物质、设备均能满足施工需要,可随时进场施工。 2编制说明 2.1编制原则 本施工组织设计的编制原则是:为本项目工程投标和施工准备阶段提供较为完整的技术纲领。本工程一旦中标,我公司将结合工程实际在此基础上进行强化细分,适当调整,用以指导工程施工。确保优质、高效、低耗、安全、文明、保质保量的完成该工程的建设任务。 施工组织方面,根据我公司以往的施工经验,结合该工程实际情况,为该工程配备强有力的领导班组,作好工程的分析、决策、管理、实施工作。确保分析正确、决策精明、管理合理、实施有效。 施工方案设计方面,仔细研究该工程施工图纸,参照国家相关规范和要求,对该工程进行详细的分部分项,针对每个分部分项工程制定详细的施工方案。并为每种方案制定合理的保证措施,确保每个方案都能付诸实施,顺利完成。 施工进度方面,详细分析各分部分项工程的实际情况,仔细核算各分部分项工程的人、材、机,对各分部分项工程进行详细规划和合理安排,确保工期合理,进度合理。并针对进度计划制定相应的保证措施,确保工程施工能够严格按照计划进行。 2.2编制依据 ⑴本项目的招标文件、工程量清单、施工图纸等。

某供水工程施工组织设计

目录 一、工程总体概述 二、施工现场平面布置 三、施工进度计划控制及进度保证措施 四、主要分部分项工程施工方案及质量保证措施 五、安全文明施工、环境保护和消防措施 六、项目管理班子人员组成 七、劳动力、施工机械设备投入计划和进退场时间 八、工程项目实施的重点和难点解决方案 九、季节性施工措施,夜间施工措施,地上、地下 管线及其他设施的加固、保护等措施 十、新材料、新工艺,降低工程造价的措施 附表:施工总进度计划表

一、工程总体概述 (一)、工程概况 1、工程简介 本工程为常州市自来水集团公司的某供水工程一标段工程。 该标段工程建设地点位于常州市(某塘—某路)段,起迄点为某塘~邹区~某路~某路桩号5+812.9处;总长约13.11公里,管材主要为PCCP(预应力钢筒混凝土)管,过桥、过塘处为钢管。 本标段工程施工期在2005年6月8日至2005年10月6日,恰逢本地区梅雨季节和夏季高温季节,根据施工期间的天气变化情况,雨季和夏季高温季节可能会对本工程施工进度带来影响。 根据招标文件规定,本工程工期为120天。工程质量等级为优良。 主要工程量:主要为DN1200预应力钢筒混凝土管11299米埋地铺设,D1220×10钢管1174.2米埋地铺设,过河架空跨越D1220×10钢管367.2米,D1220×10倒虹钢管69.4米,D1220×10顶管195.5米及与此配套的土建工程。 钢管及管配件防腐: 桥管:外防采用墨绿色氯化橡胶,二底二面,每道底漆厚度为70um,每道面漆厚度为40um。内防采用H55—80漆液二

道,再刷H55—32漆二道;每道底漆及面漆厚度为100um。 埋地管:外防采用环氧煤沥青,二布四油,厚度不小于0.6mm,做法见GB50268—97。内防采用H55—80漆液二道,再刷H55—32漆二道;每道底漆及面漆厚度为100um。 管材质量:钢管供货质量标准GB/T9711.1-97国家标准。 招标单位:常州市自来水集团公司 设计单位:常州市市政工程设计研究院有限公司 工程类型:给水管道市政工程 承包方式:包工包料(主材甲供) 2、工程现场状况 本标段工程位于常州市内。DN1200 PCCP给水管道起点从某塘至邹区、邹区至某路、某路至某路(金武公路桩号5+812.9处)结束。 经我公司组织人员深入现场实地考察后,本工程管线位置复杂,转弯处很多,沿线约有5公里近年来修建的混凝土路面,并有高压电杆毗邻管线,沿线商铺、单位等对施工难度增加很大。沿线有过路穿越顶管四处;过河、塘处众多,沿线有过河管架空穿越七处,其中有两处过塘跨度较大,分别为146米和107.2米、过扁担河倒虹管一处。本标段工程地下管线及构筑物情况复杂;特别是地下光缆对管线的影响,因此施工区域施工作业面较宰,材料进场卸管、堆放、倒运给道路交通带来影响;该地区地下水位高,常年地下水位为 1.58米,给沟槽开

给排水工程施工组织设计方案

给排水工程施工组织设 计方案 The manuscript was revised on the evening of 2021

目录 第一章工程概况错误!未定义书签。 第二章施工准备错误!未定义书签。 第三章安装工程的技术措施错误!未定义书签。 第四章质量保证措施错误!未定义书签。 第五章安装工程现场文明施工错误!未定义书签。 第六章安装工程的材料设备管理错误!未定义书签。 第七章安装工程的组织机构及管理错误!未定义书签。 第八章文明施工措施错误!未定义书签。 工程概况 给排水工程由生活给水(冷热水)系统、生活污水系统、 消防喷淋灭火系统组成,生活给水管采用ABS给水管,热水管道采用PP—R 热水管,喷淋管采用热镀锌钢管。热水管道采用离心玻璃棉保温,各系统水源由******宾馆内相应管网接入。 、电气工程包括照明(正常、应急照明)、动力(空调、防 排烟)、火灾自动报警、电视监控、电话等系统。电源由宾馆配电间供给;消防系统采用双电源自投,火灾自动报警系统由宾馆消防控制中心联动控制。其产品采用上海松江电子仪器厂的报警系列产品。 、空调系统冷热源由宾馆现有空调热力站提供。空调供回水 管道,风管和吊顶内的凝结水管须进行保温,材质为超细玻璃棉管壳(板)保温层为硬质聚氨脂泡沫塑料带铝箔。 施工准备

、施工现场临时设施根据土建统一安排布置,安装设项目部办公室、材料仓库及水电工具房。 、根据工程施工需要,在工程前期按需要配齐施工机械设备和专用工具。 、施工人员应认真搞好图纸会审,技术交底准确领会设计意图。 、施工员编制材料计划,材料员按计划提前做好材料准备工作,保证合格材料及时分批,有序的进入施工现场。 、施工前,施工员应对施工班组进行详细工程交底,内容包括:设计意图、设计变更、材质要求、施工规范、质量验评标准以及对建设方承诺的质量要求和安全交底。 、对施工主要的分项工程应作出详尽、切实可行的单项施工方案。 、在图纸会审时,应多综合各工种的预埋件及电管、水管、风管的线路走向,协商交叉处的相应标高,并根据小管让大管,电管让水管、水电管让风管,一般管道让特殊管道的原则相互避让。 安装工程的技术措施 、电气工程 3.1.1 技术措施 ⑴严格按施工图和施工规范,凡需变更部分应有建设方、设计单位签证的变更通知单。 ⑵在施工中要按座标尺寸要求做好预留预埋,所有预埋隐蔽部位,在隐蔽前要会同建设方、设计单位、质监部门代表认真作好隐蔽记录,并签字存档。 ⑶电气线路通过伸缩缝,沉降缝必须按要求作技术处理,以免因房屋变形而损坏电气线路,当电气线路超过一定长度时,须按要求加设过线盒。

(新)水厂施工组织设计_

水库集中供水工程 施工组织设计 日照×××工程安装工程处二OO九年二月

一、项目概况 根据社会经济情况、水源情况及现状农村自来水建设情况,×××计划三年内基本实现农村供水城市化,城乡供水一体化总体目标。力争在2010年,全区农村自来水普及率达到100%,通自来水工程的村庄、自来水入户率达到90%以上,在水源上实现较高的水源保证率和良好的供水水质、在供水规模上实现区域化、合理化,在运行管理上建立充满活力、符合市场经济要求新管理机制,在工程建设标准上符合规范和精品工程要求,最终实现我区农村安全供水的目标。 ×××水库集中供水工程是我区农村饮水发展规划的一部分,发挥水源地势高、水质优的有利条件,建设自压供水工程。该工程位于×××镇西南部,项目区地形为山丘区,规划供水受益村庄15个,受益人口15051口人,工程以上栗山水库(小型,总库容68万立方米)为主水源,规划于水库放水洞处建设水厂一处,实现自压供水型式。 本工程的水源——×××小(二)型水库位于傅疃河支流上游,流域面积1.6km2, 总库容68万m3, 兴利库容48万m3,死库容1.2万m3。 二、净水厂工程 水厂选定于大坝下游,地形较开阔处,自压高程满足水处理需要和下游供水要求。

(1)净水厂规模:考虑下一步供水规模将逐步扩大,且本工程为全区大管网一部分,为满足下一步发展需要,净水厂设计供水规模100m3/h,日供水能力达到2400 m3,满足设计时供水量152m3/h。 (2)净水厂平面布置:净水厂由净水设备、清水池、配水阀、给水车间、生活区及绿化区组成,具体布置见图2-2。 (3)净水厂主要建筑物规划设计 1)水处理设备采用模块化净水设备,水库水经放水洞自压放到净水设备,对水质进行净化处理,并进行反冲洗,冲洗周期1天。处理合格的水流入清水池。水处理及供水工艺流程见图2-3。水质处理后符合《生活饮用水卫生标准》。 2)清水池:设计池底高程110m,池高3m,水深2.7m。正常工作水位109.7m。水池长13.15m,内设支撑墙3道,宽0.25m。池宽10.4m。边墙采用M7.5浆砌块石重力墙,内侧浇灌厚0.2m的C25混凝土(配φ10@200钢筋)。池底采用M7.5浆砌块石垫层,厚0.3m,垫层以上浇灌厚0.2m的C25混凝土底板(配φ10@200钢筋)。内表面采用防渗抹面。详见图2-4。

给水工程施工组织设计方案73738

施工组织设计(专项施工方案)报审表 工程名称:木材集团公司江滨路拆迁安置二期(A地块)附属工程编号:A2____

木材集团公司江滨路拆迁安置二期(A地块)附属工程 给水管道 专 项 施 工 方 案 佰晟建设 编制人职务(称) 审核人职务(称) 批准人职务(称) 批准部门(章) 编制日期年月日 申报日期: 2015 年 3 月 19 日

目录第一章工程概况 第二章施工准备工作计划 一、施工准备 二、人员、材料、机械设备的使用计划 三、项目施工组织机构框图 第三章施工方案 一、测量放样 二、沟槽开挖 三、管道安装 四、管道接口 五、管道支墩 六、阀门井砌筑、抹灰 七、回填土 八、水压试验 九、清洗、消毒 第五章质量、安全、文明施工措施 一、质量保证措施 二、安全保证措施 三、文明施工措施

第一章工程概况 一、工程概况: 本工程消防、给水管道D25至D200采用PE实壁管,热熔接口,采用10cm厚3∶7砂石基础。消防给水管道:D200 PE实壁管长度为655m;D150 PE实壁管长度为334m;D100 PE实壁管长度为483m;给水管道:D150 PE 实壁管长度为29m;D100 PE实壁管长度为65m;D80 PE实壁管长度为58m;D50 PE实壁管长度为201m;D40 PE实壁管长度为8m;D32 PE实壁管长度为20m;D25 PE实壁管长度为84m组; 第二章施工准备工作计划 一、施工准备 1.组建精干高效的项目经理部(见组织机构框图)。各部门选配经验丰富,技术业务精湛,事业心和责任感强的工程师及工作人员,使整个项目经理部管理层人员精干,统一指挥,外协调,全面负 责和加强对该项工程的生产指挥和技术管理工作。 2.调遣专业性强的作业队伍投入施工,确保整个工程顺利完成。 3.测量工程师进入施工现场,根据业主提供以及我公司加密闭合的水准点和导线控制点进行管道中心线定位测量,确定原地面高程 等,测量资料报监理工程师及业主备案。 4.工地配备试验工程师1名,并委托市公路质检站代表项目部进行各类试验检测。 5.根据施工要求,组织好施工力量。给排水工程师2人,并配备试

自来水厂供水工程土建、管道采购及安装工程施工组织设计

目录 第一章、各分部分项工程的主要施工方法.......................1-29 第二章、工程投入的主要施工机械设备情况表. (30) 第三章、劳动力安排计划 (31) 第四章、确保工程质量的技术组织措施........................32-40 第五章、确保安全生产的技术组织措施........................40-55 第六章、确保文明施工的技术组织措施........................55-56 第七章、确保工期的技术组织措施..............................57-58 第八章、冬、雨季施工措施.......................................58-59 第九章、地下管线及地上设施的防护措施. (60) PE管道施工组织设计 施工平面布置图 施工进度计划网络图

第一章、分部分项工程的主要施工方法 本工程为寻甸县供水工程净水厂工程,工程含综合楼、加药房、土建及安装工程、旋流反应沉淀池重力式无阀滤池、清水池、挡土围墙、大门等土建及安装工程。 一)、主要施工方法 (一)施工测量 (1)把固定路线的主要控制点,既转角点(曲线和缓和曲线起点及中间各点和直线上的整桩与加桩等,予以复测恢复,并将上述各桩点沿垂直方向平移路面之外,作为辅助基线,但以不妨碍施工,不影响挖土方为原则,用钢尺量距,以便辩认。 (2)在两侧边桩用红漆线标示路面设计中心高,以红漆上平为准,做为施工依据。 (3)要给制路面结构及横断高程下反数草图,向施工班组交底,以便施工时掌握高程。 二)、基础土方开挖 1、基础土方开挖:按测量的基础施工开挖线进行基础开挖,机械开挖与人工开挖相结合进行;人工清理、机械外运。大面积地方利用机械开挖,机械无法开挖的部位进行人工配合开挖;开挖过程中要按规范要求留出施工作业面,按比例放坡,预防基坑坍塌。在开挖时要注意杜绝超挖现象。在挖至距设计标高200MM时,改为人工开挖,清理避免扰动原地基土。

某市政供水管网工程施工组织设计

目录第一章编制依据及原则 第二章工程概况及特点 第三章施工总体目标 第四章施工部署 第五章施工准备 第六章施工总进度计划 第七章施工总平面布置 第八章施工测量 第九章土石方施工 第十章构筑物施工 第十一章道路 第十二章设备安装 第十三章保证工程质量的措施 第十四章工期保证措施 第十五章施工协调管理 第十六章安全文明施工及环境保护措施第十七章管线保护方案及措施 第十八章季节性施工和成品保护措施

第十九章四新技术应用及成本管理 第二十章服务与保修及档案资料管理 附表四:拟投入本标段的主要施工设备表 附表五:拟配备本标段的试验和检测仪器设备表附表六:劳动力计划表

第一章编制依据及原则 1.1、编制依据 由某工程管理(集团)有限公司编制的《某区水厂扩建项目北部新城供水管网一期工程》及相关答疑。 由工程集团某市设计研究院设计的招标图纸。 我单位自行踏勘现场、调查咨询资料。 根据某区北部新城供水管网工程所处位置、环境,结合我公司现有机械设备、机具、周转材料及施工技术力量等。 《中华人民共和国建筑法》 《某市市建筑管理条例》 ISO9001:2000标准的质量管理体系,我司《程序文件》和《质量手册》。 国家及地方现行施工验收规范、操作规程、质量检验评定标准和安全检查标准。 2002年国家颁布的《工程建设标准强制性条文——房屋建筑部分》《建设工程质量管理条例》。 《给水排水工程构筑物结构设计规范》(GB50069-2002) 《砌体结构设计规范》(GB50003-2001) 《建筑地基基础设计规范》(GB50007-2002) 《室外给水设计规范》(GB50013-2006) 《混凝土结构工程施工质量验收规范》(GB50204-2002)

供水工程施工组织设计方案

****市****工程一期净水厂 总体施工组织设计 一、编制技术标书的主要依据 ()市政工程设计技术管理标准 ()城市给水工程规划规范() ()室外给水设计规范() ()建筑给水排水设计规范() ()给水排水制图标准() ()地表水环境质量标准() ()城市工程管线综合规划规范() ()滤池气水冲洗设计规程(:) ()城市供水厂运行、维护及安全技术规程()()混凝土结构设计规范() ()给水排水构筑物施工及验收规范() ()市政工程质量等级评定标准(及补充规定)()建筑工程施工质量验收统一标准() ()《质量手册》 ()《标准工作程序》 ()《市政工程施工技术规程》 ()《市政工程施工手册》 ()给水排水管道工程施工及验收规范() ()给水排水构筑物施工及验收规范()

()采暖与卫生工程施工及验收规范() ()埋地给水钢制管道水泥砂浆衬里技术标准()()埋地钢质管道环氧煤沥青防腐层技术标准()()土方与爆破工程施工及验收规范() ()地基与基础工程施工及验收规范() ()砖石工程施工及验收规范() ()混凝土结构工程施工及验收规范() ()混凝土碱含量标准() ()屋面工程技术规范() ()建筑地面工程施工及验收规范() ()地下水防水工程施工及验收规范() ()混凝土外加剂应用技术规范() ()建筑工程质量检验评定标准() ()建筑电气安装工程质量检验评定标准() ()建筑工程施工现场供用电安全规范() ()钢筋焊接及验收规程() ()机械设备安装工程施工及验收通用规范()()压缩机、风机、泵安装工程施工及验收规范()()起重设备安装工程施工及验收规范() ()设计图纸 二、工程概况:

室外给水工程施工组织设计

表B、0、1 施工组织设计或(专项)施工方案报审表 工程名称:红岛街道沟角安置区市政配套工程编号:

施工组织设计、施工方案审核表 鲁JJ—004 山东省建设工程质量监督总站 监制 青岛市建设工程质量监督站

红岛街道沟角安置区市政配套工程 施工组织设计 编制人: 审核人: 批准: 青岛众安路桥工程有限公司 年月日

目录 一、编制依据与范围 二、工程概况 三、施工准备 四、施工部署 五、施工平面布置及现场管理 六、施工进度计划及保证措施 七、主要项目施工方法 八、季节性施工措施 九、质量保证措施 十、地上、地下管线及周围环境保护措施 十一、降低施工污染与噪音措施 十二、安全生产、文明施工保证措施 第一章编制依据与范围 一、本施工组织设计得主要编制依据为下列文件、规范: 1.业主提供得工程施工图纸; 2.施工招标文件; 3.国家现行有关施工及验收规范(规程); 3、1《统一验收标准》GB50300;

3、2《给水排水管道工程施工及验收规范》(GB50268-2008); 3、3《工业金属管道工程施工及验收规范》(GB50235-2008); 3、4《混凝土结构工程施工质量及验收规范》(GB50204-2002); 3、5《混凝土质量控制标准》(GB50164-2011); 3、6 施工现场临时用电安全技术规范; 3、7 工程测量规范; 3、8 有关安全生产、文明施工得规范、规程。 二、编制范围: 本施工组织设计为一份具有技术先进性、内容全面性、科学合理性、经济适用性、操作简易性得施工方案。我公司将在图纸会审、工程正式开工前将严格按照业主及监理单位得意见,认真细化各分部、分项工程施工中得特殊问题,精心组织,合理安排,科学施工,在施工全过程中接受业主及现场监理工程师得监督、指导与审查。 我们诚恳地表示,我公司完全接受业主提出得有关工期、质量、合同价款与支付、材料设备供应、保修得各项要求。工程开工后,做好施工前得前期准备与现场总平面布置,落实各项方案与措施,建立完善得组织机构,落实严格得岗位责任制,通过对劳动力、设备、材料、技术、方法与信息得优化处置,实现工期、质量及社会信誉得预期目标。 第二章工程概况 一、工程概况: 1、概况:红岛街道沟角安置区项目位于红岛片区南部,聚贤桥路

供水工程施工组织设计

江苏宁沪高速公路苏州管理处供水工程DN200和DN150供水管道 施 工 组 织 设 计 二00五年十一月

一、工程概况 1、工程概况和总体布置 本工程处于宁沪高速公路地段,交通十分繁忙,部分管线的施工位置涉及交通、路政部门的路面批复。施工范围内地下管线情况复杂,需要多次与其它的市政管线交叉。且水文地质情况复杂致使可能要清除槽底淤泥,增加施工难度和费用。等等诸多不利因素都造成了工程施工工期的延长。项目部在总体上进行平衡和调控管理来保护工程顺利进行,同时优选敢打硬仗,有较好基础的作业队伍来建设本工程。 工程项目部负责对本工程施工人员和机械设备、技术质量、材料、安全等方面统一进行动态管理和实施,以及做好和建设方、监理方以及和市政方的配合协调。 依据施工现场状况,合理调配,利用施工机械、人力和资源,制定网络计划管理、按工程的轻重缓急,优化施工程序,并行和交叉相结合,以确保关键线路按时完成来促进施工工期缩短。 按给水管工程技术规范的条款以及建设方、监理方的要求来进行施工管理,综合运用前馈管理、现场管理以及反馈管理三种管理方法抓好施工质量管理。对进场的施工人员进行给水工程安装规范和质量培训再上岗,电工要有上岗证书。 参加工程人员的所有手提电话号码须书面交给建设方和监理。

2、主要工程量 (1)排设球墨铸铁管:DN400管12米;DN200管530米;DN150管390米 (2)制作并安装无缝钢管DN200管118米 3、主要机械配备 二、施工准备 1.进行现场基本情况的调研,摸清地下资料的情况确定施工方式,有计划﹑合理安排施工工序,尽可能避免交叉作业。 2.为如期完成本工程,我公司将组织强有力的现场项目领导班子,投入精干的施工队伍及有关良好机械设备,力争保质、保量,按期、优质地完成本工程。 3.材料进场:列出清单向供货单位落实,按工期要求运至施工现场。 4.施工用电:采用现场搭接线路或由现场协商,如现场无法接电,采用发电机解决施工用电。 5.请有关部门及时处理解决全线涉及的前期方面工作。将踏勘全线存在的前期障碍情况以书面形式列出,报给前期工作部门。 6.询访电信、供电、供水、沿线区域,会同踏勘工程沿线。

给水工程施工组织设计方案(最终)

给水工程施工 给水管道除接消火栓支管采用球墨铸铁管外,其余均采用夹砂玻璃钢管,其中过路管采用刚度为10000N/m2的夹砂玻璃钢管,其它采用刚度为5000N/m2的夹砂玻璃钢管,管件均采用夹砂玻璃钢管件。 消火栓、阀们井、排气阀(井)及排泥阀(井)参照国标图施工。 所有管件如果为标准管件,按照国标要求由厂家加工,如果为非标准管件,按照设计要求现场制作加工。 5.10.1土方工程 一、管线定位测量及放线: 按照设计图要求对给水管道的平面位置进行平面定位。如果在实际施工过程中出现平面位置与其他管线冲突,则及时通知设计院进行现场处理。 每段施工完毕后,根据实际的施工情况在平面图中标注已经敷设的位置及坐标,可以及时的反映已经施工的管道定位及布置情况,及时分析整个给水工程完成情况。 测量人员根据施工图进行管段的起点、终点、转折点、室外消火栓、排气及排泥井的平面定位,用全站仪进行平面坐标放样,打设钢筋桩。 在土方开挖开始前,根据工程情况,准备测量仪器并进行标定,测定管道中心线及附属构筑物的位置(即施工放线工作)。管道的中线位置、基底标高、各个预留接管井及特殊井的位置以及管道的交叉

等,必须符合设计图纸或项目监理的要求;核对接入原有管道接头外的高程;测量有关的地面、箱涵、地下管道高程;上述测量的误差应符合GB50268-97中表2.0.5的规定。 管线一般为直线测量,采用经纬仪定线方法,已经定位好的管道起点、终点、转折点之间直线一般采用经纬仪定直线中间加桩,把经纬仪中心对准起点,用望远镜的视线对准终点或转折点,在中间加密桩,最后沿桩拉线洒白灰即为管沟中心线,局部室外消火栓、排气及排泥井的平面位置根据结构物轴线及管道中心线直接拉钢尺定位。 管道中心线白灰明示之后,根据《给水排水管道工工程施工及验收规范》中要求的沟槽上口宽度及中心桩定出的管沟中心位置,在地面上撒白灰标明开挖边线。开挖管沟后中心桩会被挖去,然后把管线中心线位置移到横跨管沟的坡道板上,坡道板每隔20米设置一个,直接埋在地上,在测量管线中心线时,可以按照视线方向把中心线设置在各坡道板上,并钉小钉标定位置。同时在坡道板上做高程标志,用水准仪测出各坡道板顶的高程,根据板顶高程和管底设计高程之差来控制开挖深度,将该计算值用红油漆标示于坡道板上,以控制管沟开挖的深度和坡度,坡道板要求在妥善保护,这种方法实用于人工开挖管沟的情况,机械开挖直接边挖测量人员边下沟立尺实测沟底高程来控制挖深和坡度。 二、管沟开挖: 1、开挖准备: 管沟开挖前,开挖范围内的各种管线等障碍物必须全部处理完毕。

给排水工程施工组织设计(方案)(汇编)

苏宁华南地区电子商务运营中心项目施工总承 包给排水工程 施 工 组 织 设 计 (方案) 编制: 审核:

批准: 通州建总集团有限公司年月日

给排水工程施工组织设计(方案) 一、编制依据 (一)给排水工程主要采用技术规范(规程)和标准: (1) GB50300-2001《建筑安装工程质量检验评定统一标准》 (2) GJJ/T29-82《建筑排水硬聚乙烯管道工程技术规范》 (3) GB50242-2002《建筑给排水及采暖施工质量验收规范》 (4)GB50268-97《给排水管道工程施工及验收规范》 (二)编制范围 苏宁华南地区电子商务运营中心项目施工总承包工程合同、招标文件及给排水施工图规定的内容。 (三)编制原则 坚持我公司“工序受控、保质量达标;服务到位、让顾客满意。”的质量方针,实行诚信施工,信守“质量第一,安全第一,信誉第一,用户至上”的信条。 今天的质量就是明天的市场的准则,合理安排施工进度,精心组织施工,将我们的施工设想和我公司的质量方针贯彻于项目的全过程,实现我们的承诺。 二、工程概况 本项目建设地点位于佛山市三水区。项目包含仓库、综合楼以及泵房等。其中: 1号库总建筑面积21735.16m2,为丙二类单层仓库,层高14.9米,2号库总建筑面积22748.39m2,为丙二类单层仓库,层高14.9米,3号分拨中心总建筑面积43805.21m2,为丙二类双层仓库,首层层高7.5米,二层层高7.35米,4号库总建筑面积20645.01m2,为丙二类单

层仓库,层高14.85米,5号库总建筑面积19014.20m2,为丙二类单层仓库,层高14.85米,6号库总建筑面积24219.26m2,为丙二类单层仓库,层高14.85米, (一)概况 给排水系统主要包括生活(消火栓、喷淋)给水系统、雨水污水排水系统。 (二)施工、质量目标 1、施工目标 根据工程实际情况和业主要求,结合本公司综合实力及同类工程施工经验,采用微机网络编制技术,合理编制施工程序,科学组织施工。 2、质量目标 确保工程质量合格率、优良率达到100%。 三、给排水工程施工方案 (一)生活消防给水系统: 1. 概况 (1).室外埋地给水管DN<100采用衬塑钢管(PN=1.0MPa),沟槽式连接或丝扣连接;DN≥ 100采用钢丝网骨架塑料复合管(PN=1.0MPa),电热熔承插式连接。金属给水管道与塑料给 水管道之间采用法兰连接。室内给水支管采用PPR给水管,热熔连接。 (2).室外绿化给水采用PVC给水管(PN=1.0MPa),粘接或螺纹连接。 (3).室内、外消火栓系统室外埋地管道采用钢丝网骨架塑料复合管(PN=1.6MPa),电热熔 承插式连接。自动喷水灭火系统报警阀前埋地管道采用钢丝网骨架塑料复合管(PN=1.6MPa),电热熔承插式连接。 2.材料性能要求

给水管道工程施工组织设计

马鞍山承接产业转移示范区净水厂DN1000-DN800出厂水管道工程 施 工 组 织 设 计 河南首创新汇建设工程有限公司二0一六年十月二十八日

目录 第一章编制原则及编制依据 第二章工程概况 第三章施工部署及施工准备 第四章主要施工方法 第五章确保工程质量的技术组织措施第六章确保安全生产的技术组织措施第七章确保工期的技术组织措施 第八章确保文明施工的技术组织措施第九章季节性施工的技术组织措施第十章施工总进度表或施工网络图第十一章施工总平面布置图

第一章编制原则及编制依据 一、编制原则 1、遵循设计文件、技术规范和质量验收标准的原则,在编写主要项目施工方法时,严格按设计要求,执行现行技术规范和验收标准,科学组织施工,确保工程质量合格。 2、坚持实事求是原则,在制定施工方案时,充分发挥我单位的优势的专业化、机械化联合作业的特点,科学组织,合理按排,均衡生产,确保高速度、高质量、高效益地完成本合同段的施工任务。 3、坚持施工过程中严格管理的原则,在工程施工中,严格执行监理工程师的指示,尊重监理工程师的意见。 4、遵循ISO9001:2000生产、安装和服务的质量保证模式和由此编制的质量体系文件,质优、高效、重信、守诚的完成既定的质量目标。 6、遵循“项目法”管理的原则,通过与业主监理和设计部门充分合作,综合运用人员、机械、物资、方法、资金和信息,实现质量、工期和造价的最佳组合。 6、保证重点、兼顾一般、统筹安排,科学合理地安排进度计划。 7、采用先进的施工方案和技术管理措施,确保施工方案的可行性、科学性和合理性。 8、科学制定施工所需的劳动力、材料及施工机具的投入计划,确保工程施工最合理的平面布置方案。 9、实行工程成本核算制度,努力降低生产成本,提高经济效益。 10、绿色环保、文明施工的原则:按环保有关要求,做好实施性施工组织设计和临时工程安排,科学布置好施工平面图,尽量减少临时工程和临时设施,严格遵守和执行国家和河南省政府关于环保的法律、法规、无条件接受环保监测,保护好当地的生态环境。 11、以安全第一的原则组织施工。各部分、分项工程的施工组织,以严密的安全措施为保证。 12、研究本段工程的重点和难点,统筹安排施工程序,重点工程先开工,确保本标段工程开工后正常展开。 13、遵循廉政建设工程的原则,建立财务审计监控体系,确保工程财务帐目清楚,管理资金合理。 二、编制依据 是以本工程全套施工图纸为依据编制的。是以国家、省、市现行有关标准、规程、设计规范和施工验收规范、技术和安全操作规程。工程所在地的地域条件,建设方能提供的. 支持。 1、《给水排水管道工程施工及验收规范》GB 50268--2008 2、施工现场所处区域水文、地质、气象资料。 3、《马鞍山产业转移示范区供水工程》施工招标文件、施工图纸、工程量清单

供水管道工程施工组织设计

表3.6 施工组织设计 施工组织设计 编制单位: 编制日期: 2007 年 11月6日 目录

第一章编制总说明 第一节编制依据 第二节工程概况 第三节工程目标 第二章施工组织计划 第一节投入人员组成 第二节投入设备计划 第三节投入材料计划 第四节施工现场平面布置 第三章施工方案及主要施工方法 第一节工程测量 第三节管道施工 第四节附属结构物施工 第四章各项保证措施 第一节质量保证措施 第二节安全保证措施 第三节工期保证措施 第四节季节施工措施 第五节管理人员职责 第六节文明施工、环境保护措施 第一章编制总说明

第一节编制依据 1.1.1编制范围: 某供水管道工程××段。 1.1.2编制依据 (1)建设单位提供的招标文件和清单文件。 (2)本工程招标图纸S07-029和S07-026水施图。 (3)我国现行的施工及验收规范、强制性条文。 (4)《室外给水设计规范》(GB50013-2006)。 (5)《给水排水管道工程施工及验收规范》(GB50268-97)。 (6)给水排水标准图集(01S201、02S403、05S5020)。 (7)《05系列江苏省工程建设标准设计图集.给水排水图集》苏S01-2004(以下简称《省标》。 (8)国家、行业、地方相关技术规范规程。 (9)工程地理位置、交通和现场踏勘情况。 (10)本公司的技术素质及施工能力。 (11)本公司按照GB/T19001-2000—ISO9001:2000质量保证体系编制的贯标程序文件及各项施工、质量、安全、技术管理制度,公司《质量保证手册》和质量要素程序文件。 (12)本公司按照ISO14000编制的环境保证体系编制的贯标程序文件及各项环境管理制度。 第二节工程概况 1.2.1工程概况 1.2.2施工特点 本工程为施工现场实际情况、交通运输情况不便、自然地理条件复杂、环境保护要求高。搞好现场文明施工管理及及周围单位搞好关系,对树立企业形象至关重要。
