地面架空线路安全技术措施(新

版)

地面架空线路安全技术措施(新版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。

因我矿地面架空线使用年代较长,局部有变形及损坏现象需检修。根据我矿工作安排,定于2010年12月18日由机电车间对我矿架空线路检修。为确保供电线路检修和改造工作保质保量、顺利完成,特制订安全技术措施如下:

一、工程概况

工程名称:吕沟煤矿地面架空线路检修

施工单位:机电车间

工程概况:吕沟煤矿地面架空线路位于平地车场至渣道附近,工程施工检修其供电线路。停电影响范围:平地矸石运输系统。

二、施工小组

施工负责人:丁东振

成员:朱世杰杨建雨张青杰

三、安全措施

1、根据施工情况做到合理安排,确保施工进度,保证施工安全。

2、检修期间,严格按照安全规程的相关规定执行。对旧架空线路的拆卸禁止带电作业。通知相关部门停电。并悬挂“有人工作,禁止合闸”的警示牌。

3、要充分做好施工前准备工作,认真检查校对施工所需材料及工器具等是否齐全可靠。

4、所有施工人员,必须熟悉整个施工程序,了解施工步骤,每项工序都应做到心中有数。

5、各岗位人员应明确自己的职责,知道遇到可能发生问题的处理方法。班前会上由施工负责人根据施工进度进一步向施工人员明确交代。

6、施工人员应严格遵守劳动纪律。不迟到,不早退,班中不得擅自离开工作岗位,班前、班中严禁喝酒。

7、严格按照施工负责人指挥施工,严禁违章作业、违章指挥。

8、施工时所有使用的绳索、安全用具、工具等均应仔细检查,合格后方能使用。

9、施工前须有负责人与调度室联系,有熟悉供电线路的专职电工切断整流柜电源,挂停电牌,由专人负责。

10、停电后,由施工负责人负责验电、放电,确认无电后、打设

接地极。

11、停电后,由工作人员在工作地点线路下侧装设接地线一组,防止地面线路相串,确保人员安全。

12、在线路改造期间,每项工作的安排和每项工作的安全措施由施工技术负责人统一安排。

13、线路改造前,要详细检查线路是否有损坏、连接部分是否牢固、接线是否正确。线路改造时,要严格听从施工技术负责人的安排和指挥。若出现特殊情况,工作人员及时向施工技术负责人汇报并请示领导。待问题解决后方可继续进行线路改造。

14、施工中发现异常情况或特殊情况应及时联系或停止作业、汇报现场指挥。恢复正常后,方准开始作业。

15、工作中的起吊工具应该满足起吊重物重量。

四、危险点预控措施

1、施工中起吊用具起吊工具应该满足起吊重物重量。

2、凡是离地面2米以上都视为高空作业,严格按照高空作业安全措施执行。

3、装卸设备时,在绝对安全的情况下确保设备完好。严防损坏设备砸伤人员,确保人身安全。

4、工作现场中,施工人员必须佩带安全帽、穿好工作服。

5、传递工具时不得上下抛掷以防伤人,危害设备。

6、调试时其它工作人员退出工作区。现场负责人及现场检修人员试运行,其他人员严禁操作。

7、切实做好验电、放电工作,确保工作人员安全。

五、高空作业安全措施

1、佩带安全带、安全帽,不准穿易滑、硬底或带铁钉、铁掌鞋。

2、高血压、心脏病、癫痫病及其它不适合高处作业的人,禁止从事高处作业。学徒工必须有师傅带领。

3、严禁双层或多层作业。

4、高处作业时,安全带的钩子必须挂在牢靠的物体上。

5、高处作业中,必须有工具袋或用于存放工具和小型零件的篮筐。传递物件必须用吊绳栓牢或手递手进行,禁止抛掷。

机电车间

XX设计有限公司

Your Name Design Co., Ltd.

架空线路安全技术交底

电气架空线路施工安全技术交底工程名称:

注:参考文献[11] 交底内容:针对工程施工中应该注意的安全问题进行技术交底,要求各个施工班组将施工中可能出现的安全问题放在整天工程的首要位置,严格贯彻执行“安全第一,预防为主”的施工方针,坚决与“违章、麻痹、不负责任”作斗争,树立一个良好的企业形象,并将如下要求贯彻到施工中,确保工程安全、质量、快捷完成。 一、基本要求: 1、施工作业前必须认真勘查施工现场,针对施工作业危险点,编制并报审相 关的安全施工方案,得到相关部门审批后方可施工,且必须在施工前组织现场安全交底。 2、施工班组所有人员必须熟悉并遵守《十个规定动作》(凭票工作、凭票操作、穿工 作服、戴安全帽、系安全带、停电、验电,挂接地线,挂牌装遮拦、现场交底)。 3、进入施工现场应正确佩戴安全帽,穿纯棉衣服;施工过程不得穿拖鞋、不得喝酒、 不得喧哗;施工过程做到“三不伤害“。 4、施工人员严禁违章作业,不得影响他人安全作业,有权制止他人违章作业。 5、每天工作前,工作班组负责人召开工前会强调安全,讲解当日相关工作内 容及安全注意事项,施工前必须落实保证安全的组织措施、技术措施和安全防护措施到位,工作班组负责人应在施工现场,若有急事需离开,应指定能胜任工作的一人作为临时工作负责人。 6、做好生产班组“安全日”活动的记录,每月上报工程部。] 二、电缆敷设: 1、电缆敷设前应先清理管道,防止砂、石或杂物划伤电缆外套。 2、在敷设电缆时,应在钢丝网套靠电缆端加装防捻器。 3、在室外切割电缆或制作电缆头时,应采取防雨措施。 4、敷设电缆时,拐弯处的施工人员应站在电缆的外侧。 5、保持电缆沟、施工现场的整洁,道路畅通。掀起的电缆沟盖板,下班前应回盖好。

水稳施工安全技术交底样本

水稳施工安全技术 交底

水泥稳定碎石基层施工安全技术交底

一、施工准备 1. 对下承层表面进行检查和修补,把浮土和杂物清除干净,并整型压实,表面要求平整、坚实,符合规定的高程、宽度、横坡度,不能有松散材料和软弱点,并报请监理对基面验收。 2.开始摊铺基层前在底基层上洒一遍水,保持表面湿润(不留明水)。 3.对将要进行的水泥稳定碎石段落进行支护(培路肩或支模板),做到平整、顺直、坚实。 4.对拌合站和施工机械作好维修保养工作,确保完好。 5.对工程材料作好检查,作到质量合格、数量充分,对集料作好防雨覆盖工作,要有专人负责。 6. 混合料采用拌合站集中拌和,拌和速度必须满足施工现场摊铺及施工进度的要求。 7.在拌和之前,做好原材料取样检测和各种配合比设计,试验确定混合料的最佳含水量和最大干密度。 8.对参与施工的现场管理人员、施工技术人员、作业人员进行技术交底、培训工作。 9.合理规划交通,避免交通事故发生。

二、测量控制 1.为精准控制施工精度,道路控制线至少保证边线、中线三条控制线。 2.在施工路段两侧离铺设宽外30cm~40cm处,直线段每10米(曲线段每5米)设一钢钎抄平挂线。定桩时要特别注意,提前计算好尺寸,采用大钢尺三角形定桩的方式,确保定桩准确,高程控制准确。 3.标高误差控制在-2mm、+5mm间。钢钎必须埋设牢固,在整个作业期间应有专人看管,严禁碰钢丝,发现异常时立即恢复。测量人员紧盯施工现场,经常复核钢丝标高。 4.摊铺机施工选用Φ2~3mm的钢丝作为基线。张拉长度100~200m为佳,且须在两端用紧线机同时张紧,避免因钢丝不紧而产生挠度,张拉力为1KN。 三、混合料拌和 1. 拌和站设置电子称量仪并鉴定合格。在拌料前进行配合比的调试并进行试拌,确定各料仓的皮带转速,严格控制各料仓的材料用量,试拌制的混合料级配组成、含水量都应满足规范要求。

架空线路安全技术交底

精品文档 电气架空线路施工安全技术交底工程名称:

可继续起立,当即立好,中途不得停下。杆塔起立到人员均应站在 70距起立杆塔高度的1.2倍以外。 5 )不得使用锹镐、棍棒等不适宜的工具立杆,不的将叉杆、支杆等支撑在身体上。 6)在市区、地方狭小或路堑、高岗、斜坡等地势不好的位置立杆时,应当增加人员,并采取设 木桩或用拉绳绑杆等措施,防止电杆倾倒或由坡上滚下。 ,,应根据不同地质及受力情况埋设牢固。利用树桩等代替的锚时应详7)竖立杆塔时埋设的地锚 细检查确认坚牢没有拨出的危险方可能。主牵引地锚、杆塔中心、扒杆顶及制动地锚四点须在一线上。的安全距离。如不能保证安全8)在带电的架空电力线路和供电设备附近或撤杆时,必须保证表1 距离,应先停电,并在线路两端接地后在进行施工。 表1 立杆时与带电体的最小安全距离 带电线路额定电压(kv)下 35∽及以下20 220 100 4 6 拉线距离带电线路最外恻导线(m) 2 杆高加坑为中心与带电线路最外恻导线的水平距离2m (m) . 精品文档

. 精品文档 [11] 注:参考文献 交底内容:针对工程施工中应该注意的安全问题进行技术交底,要求各个施工班组将施工中可能出现的安全问题放在整天工程的首要位置,严格贯彻执行“安全第一,预防为主”的施工方针,坚决与“违章、麻痹、不负责任”作斗争,树立一个良好的企业形象,并将如下要求贯彻到施工中,确保工程安全、质量、快捷完成。 一、基本要求:

1、施工作业前必须认真勘查施工现场,针对施工作业危险点,编制并报审相 关的安全施工方案,得到相关部门审批后方可施工,且必须在施工前组织现场安全交底。 2、施工班组所有人员必须熟悉并遵守《十个规定动作》(凭票工作、凭票操作、穿工 作服、戴安全帽、系安全带、停电、验电,挂接地线,挂牌装遮拦、现场交底)。 3、进入施工现场应正确佩戴安全帽,穿纯棉衣服;施工过程不得穿拖鞋、不得喝酒、 不得喧哗;施工过程做到“三不伤害“。 4、施工人员严禁违章作业,不得影响他人安全作业,有权制止他人违章作业。 5、每天工作前,工作班组负责人召开工前会强调安全,讲解当日相关工作内 容及安全注意事项,施工前必须落实保证安全的组织措施、技术措施和安全防护措施到位,工作班组负责人应在施工现场,若有急事需离开,应指定能胜任工作的一人作为临时工作负责人。 6、做好生产班组“安全日”活动的记录,每月上报工程部。] 二、电缆敷设: 1、电缆敷设前应先清理管道,防止砂、石或杂物划伤电缆外套。 2、在敷设电缆时,应在钢丝网套靠电缆端加装防捻器。 3、在室外切割电缆或制作电缆头时,应采取防雨措施。 4、敷设电缆时,拐弯处的施工人员应站在电缆的外侧。 5、保持电缆沟、施工现场的整洁,道路畅通。掀起的电缆沟盖板,下班前应回盖好。 交底内容: 主要危险点分析及防护措施: 1.地处商业闹市区,车辆行人众多,施工环境复杂,多处跨越市政道路、国道、村道,维护交通秩序,防止车辆交通事故,保证行人安全是本工程安全工作的重点。 一、防护措施 . 精品文档 1)穿越行政道路、国道处必须事先与交通、路政部门协调,办理施工许可手续后方可施工。开挖交通要道必要时请交警部门安排专人指挥。 2)道路开挖前,离施工路段50米处必须专设“前面施工,车辆慢行”警示牌,并在施工区域附近专设可靠的安全围栏,并有交通防护标志。 3)道路开挖施工前,所做安全防护措施必须经监理、交通、路政管理相关部门检查,符合要求后方可施工。 4)车辆、行人高峰期,施工区域附近交通路口必须设专人指挥,防止交通事故或交通阻塞。5)道路开挖必须分段进行,及时回填。保障车辆和行人通行。特殊情况无法及时恢复的必须装设可靠的安全围栏并做好防护标示,围栏周围装设红色警示灯,以防夜间车辆人跌落。 2.本项目工程为10KV架空线路改为电缆和绝缘架空线接线工程,原有运行线路带电运行且负载转接点多,防止人身触电是另一安全工作重点。 二、防护措施 1)施工前,必须由运行部门技术负责人在现场进行交底,交代明显带电区域或临近带电的危险区域。 2)安全距离不够或转接负荷需停电者,必须到相关部门办理电气工作票,并严格按照工作票上所列安全措施实施、检查验电,得到许可后方可施工。 3)加强临时施工用电管理,接拆临时电源必须由有经验的持证上岗电工作业人员进行。并由专人负责,定期进行检查,及时更换不合格元件。 4)临近带电区域必须装设可靠的安全围栏,并悬挂“止步,高压危险“警示牌,必要时设专人监护。

施工现场配电线路安全技术交底(最新版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 施工现场配电线路安全技术交 底(最新版) Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.

施工现场配电线路安全技术交底(最新版) 交底内容: 1.架空供电线路必须用绝缘导线,以绝缘子支承,用专用电杆(水泥杆、木杆)或沿墙架设。电杆的板线(拉线)必须装设拉力绝缘子,拉力绝缘子距离地面不得小于2.5m拉线的截面积不小于3×?4镀锌铁线。严禁供电线路架设在树木、脚手架上。 2.架设室外供电线路时,施工操作人员必须符合下列要求: (1)电杆使用小车搬运时,应捆绑卡牢;人工抬运时,动作要一致,电杆不应离地过高。 (2)人工立杆,所用叉木应坚固完好;操作时,互相配合,用力均衡。机械立杆,两侧应设溜绳。立杆时坑内不得有人,基坑夯实后,方准拆去叉木或拖拉绳。 (3)登杆前,杆根应夯实牢固。旧木杆杆根单侧腐朽深度超过杆

根直径的1/8以上时,应经加固后方能登杆。 (4)登杆操作脚扣应与杆径相适应。使用脚踏板,钩子应向上。安全带应拴于安全可靠处,扣环扣牢,不准拴于瓷瓶或横担上。工具、材料应用绳索传递,禁止上下抛扔。 (5)杆上紧线应侧向操作,并将夹紧螺栓拧紧。紧有角度的导线,应在外侧作业。调整拉线时,杆上不得有人。 (6)紧线用的铁丝或钢丝绳,应能承受全部拉力,与导线的连接,必须牢固。紧线时,导线下方不得有人。单方向紧线时,反方向应设置临时拉线。 (7)电缆盘上的电缆端头,应绑扎牢固。放线架、千斤顶应设置平稳,线盘应缓慢转动,防止脱杠或倾倒。电缆敷设至拐弯处,应站在外侧操作。 3.引入高层建筑内的供电线路,必须使用电缆穿钢管埋地敷设,引至各施工层的供电线路应用电缆沿管井、电缆井、电梯井架设,且每层不小于一个绝缘支承点。 4.室外供电线路的架设高度不小于4m,电缆线路可放宽为3m,

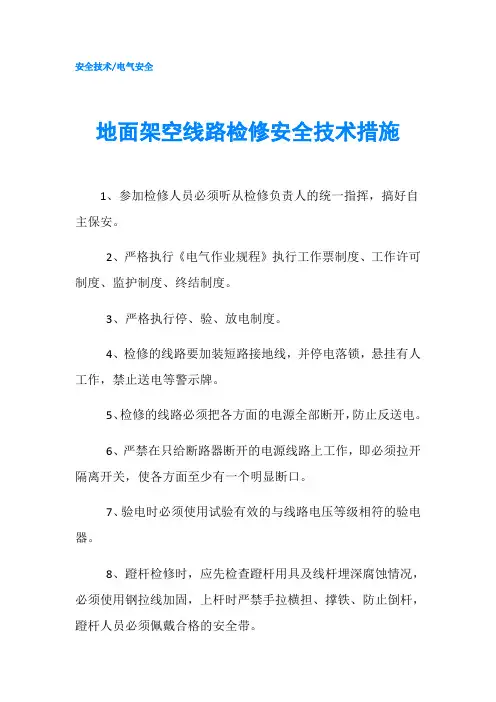

地面架空线路检修安全技术措施详细版

文件编号:GD/FS-5405 (解决方案范本系列) 地面架空线路检修安全技 术措施详细版 A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编辑:_________________ 单位:_________________ 日期:_________________

地面架空线路检修安全技术措施详 细版 提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 1、参加检修人员必须听从检修负责人的统一指挥,搞好自主保安。 2、严格执行《电气作业规程》执行“工作票制度”、“工作许可制度”、“监护制度”、“终结制度”。 3、严格执行“停、验、放电”制度。 4、检修的线路要加装短路接地线,并停电落锁,悬挂“有人工作,禁止送电”等警示牌。 5、检修的线路必须把各方面的电源全部断开,防止反送电。 6、严禁在只给断路器断开的电源线路上工作,

即必须拉开隔离开关,使各方面至少有一个明显断口。 7、验电时必须使用试验有效的与线路电压等级相符的验电器。 8、蹬杆检修时,应先检查蹬杆用具及线杆埋深腐蚀情况,必须使用钢拉线加固,上杆时严禁手拉横担、撑铁、防止倒杆,蹬杆人员必须佩戴合格的安全带。 9、杆上、下传递工具材料及其它器具时,应用绳系好传递,严禁抛扔。 10、在杆上工作时,杆下必须设人看守,严禁其他人员通过和逗留。 11、线路检修时,必须装设短路接地线,接地线要用多股铜芯线且截面不小于25mm?。 12、装设短路接地线时要先接接地端,后接导

碎石垫层安全技术交底

监表C2 施工技术/安全交底记录 项目名称:南海区工程承包单位:广东公司 合同段:监理单位:中国有限公司编号:项目名称南海区西会议主持 交底单位广东公司项目部接受单位项目管理人员现场作业人员 交底部位碎石垫层交底日期2013.06.18 交底内容: 一、施工准备 1、材料准备:碎石垫层施工所用的材料为碎石。碎石规格为2-4cm,碎石材料采用无杂质、无树根、塑料袋等物质。并试验质量符合要求。 2、技术准备:熟悉设计图纸;计算施工参数和测量放线。 3、机械设备仪器的准备:按计划进场所有施工机械设备和仪器,并进行机械设备的检修和安装,仪器的调试、检校、标定等工作。 4、施工便道保持畅通。 二、施工方法 1、测量放线:根据设计资料,将路线的中线桩和两边边桩每10米各放样于实地,并测量各中边桩的标高,把设计标高线和考虑了松铺系数的设计标高分别标注于各测量中、边桩上,最后分别在中桩和边桩纵向挂线,挂线高度以考虑了松铺系数的标高为准。用于控制碎石的松铺填筑高度。 2、规划卸料间距:根据运输车辆的能力和碎石垫层的施工厚度,计算每车碎石的铺填面积,用于控制卸料的间距,减少铺填的机械作业量。 3、碎石垫层的摊铺:碎石垫层摊铺分左右幅独立铺筑,方便控制路线横坡。碎石垫层的摊铺采用推土机推平,并经常的横向、纵向、斜向拉线检查施工标高。 4、碎石垫层的压实度:碎石垫层的压实度采用沉降量法控制。 三、质量控制 碎石垫层的主要的施工质量控制指标有:标高、厚度、宽度等,每项指标均要满足要求。 四、安全施工 1.施工作业人员必须自觉遵守安全生产规章制度和安全操作规程,不违章作业。 2.施工人员进入现场必须戴好安全帽,并正确使用个人劳动保护用品;特殊工种操作人员必

架空线路蹬杆检查安全技术措施示范文本

架空线路蹬杆检查安全技术措施示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

架空线路蹬杆检查安全技术措施示范文 本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 我矿35KV及6KV的架空输电线路有6条,总长超过 50KM,按照规定,每年必须对全线进行两次(春、秋两 季)停电蹬杆检查,发现并处理威胁线路安全可靠运行的 隐患。为了确保蹬杆检查工作中的安全,特制订本措施。 一、工作时间:11年3月5日-11年3月20日每 日8:00-17:00 二、施工负责人: 安全负责人: 停送电负责人: 三、检查项目 输电线路检查主要有以下几个方面的内容:

1.塔杆是否稳固,拉线是否齐全无松动,接地是否良好; 2.导线松弛程度,线夹是否紧固; 3.绝缘子是否完整,有无放电闪烙痕迹; 4.横担、金具是否完好; 5.树障情况; 6.安装经试验合格的线路避雷器。 四、施工前的准备工作 1、准备保安用具,包括高压验电器、高压绝缘手套、接地封线、安全带、三角板、棕绳及其他工具,数量充足,使用前要认真检验,不合格不准使用。 2、提前将线路避雷器进行试验,经合格后方可使用。 3、当检查某条线路时,必须提前填写好审核工作票,经矿领导及相关部门审核允许后方可进行检查,检查前必须将负荷转到与当前试验线路并列运行的另一回路供电,

电力工程安全技术交底

二、线路安装情况:立杆Φ190X15米71基(含戗杆2基),安装拉线YGJ-100mm2X39组共663米,架设JKLYJ/QN-185mm2导线61档共计8897米,装高压刀闸16组,安装避雷器16组,安装荧光保护管39个,安装185mm2地线环3个,安装驱鸟器54个。 三、电缆敷设情况: 1、由武辛庄变电站213开关至新立N1#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:125米。 2、由新立N4#杆至新立N5#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:165米。 3、由新立N18#杆至新立N19#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:74米。 4、由新立N22#杆至新立N23#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:50米。 5、由新立N28#杆至新立N29#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:93米。 6、由新立N43#杆至新立N44#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:55米。 7、由新立N57#杆至新立N58#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:210米。 8、由新立N63#杆至新立N64#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:113米。 9、由新立N69#杆至新建开闭器1-1开关进线采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:113米。 制做10KV电缆终端接头18套及10KV电缆试验。 一、安装设备情况: 安装K6开闭器1台, 1)总配电室安装设备情况: 安装1250kVA变压器1台,安装高压配电柜8台,安装低压配电柜9台,安装直流屏1套。 2)1#分配电室安装设备情况: 安装1600kVA变压器1台,安装高压配电柜2台,安装低压配电柜12台。 3)2#分配电室安装设备情况: 安装1250kVA变压器1台,安装高压配电柜2台,安装低压配电柜10台。 二、线路安装情况:立杆Φ190X15米71基(含戗杆2基),安装拉线YGJ-100mm2X39组共663米,架设JKLYJ/QN-185mm2导线61档共计8897米,装高压刀闸16组,安装避雷器16组,安装荧光保护管39个,安装185mm2地线环3个,安装驱鸟器54个。 三、电缆敷设情况: 1、由武辛庄变电站213开关至新立N1#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:125米。 2、由新立N4#杆至新立N5#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:165米。 3、由新立N18#杆至新立N19#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:74米。 4、由新立N22#杆至新立N23#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:50米。 5、由新立N28#杆至新立N29#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:93米。 6、由新立N43#杆至新立N44#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:55米。

架空线路安全技术交底

电气架空线路施工安全技术交底 工程名称: 交底内容: 1.一般要求 1)安装工作宜从上至下进行,避免立体交叉作业,防止伤人和损坏设备。 2)凡两人以上安装或操作同一设备时,应建立呼唤应答制。 3)设置或就位设备时,不应将脚放在设备的下方,防止压伤。 4)使用扳手时,不准套上管子。 2.架设电线路必须有专人指挥,明确信号。所使用的机具(如绞车、滑车、绳索、拨杆等)须经计算和检验后方可使用。 3.在六级以上的大风及精神不振、酒后、雷雨、浓雾时,禁止立杆及杆上作业。 4.杆塔组立 1)地面组装杆塔时,先选好场地,适当垫平,是杆塔不得滚动。 2)在坑内放入电杆时,应使用带槽的滑板,不得用锹镐、棍棒等物代替。 3)坑内有人工作时不准移动或转动电杆。 4)起立杆塔离地面0.5~1m时,暂停起立进行检查,特别注意绳扣的连接部分。确认无问题后方可继续起立,当即立好,中途不得停下。杆塔起立到70时应减缓牵引速度,工地人员均应站在 距起立杆塔高度的1.2倍以外。 5)不得使用锹镐、棍棒等不适宜的工具立杆,不的将叉杆、支杆等支撑在身体上。 6)在市区、地方狭小或路堑、高岗、斜坡等地势不好的位置立杆时,应当增加人员,并采取设 木桩或用拉绳绑杆等措施,防止电杆倾倒或由坡上滚下。 7)竖立杆塔时埋设的地锚,应根据不同地质及受力情况埋设牢固。利用树桩等代替的锚时,应详 细检查确认坚牢没有拨出的危险方可能。主牵引地锚、杆塔中心、扒杆顶及制动地锚四点须在一线上。 8)在带电的架空电力线路和供电设备附近或撤杆时,必须保证表1的安全距离。如不能保证安全距离,应先停电,并在线路两端接地后在进行施工。 表1 立杆时与带电体的最小安全距离

水稳基层施工安全技术交底

安全技术交底记录表 承包单位:合同段: 监理单位:编号:

承包单位:合同段:监理单位:编号:

承包单位:合同段: 监理单位:编号: 分项工程名称水稳基层施工作业桩号及部位 施工安全技术交底内容 3、起动发动机后,怠速运行至少两分种后检查各监控系统指示是否正常。 4、运料车辆倒料必须有人指挥,准确将料卸入机器料斗内。 5、摊铺机工作前须和左右调平人员取得联系,确保其他人员不在作业内,方可作业。 6、在作业档向行车走档转换时,必须在小油门,机器完全停稳后,各工作部件停止工作情况下进行。 7、操作人员严禁酒后操作,操作设备时必须穿戴整齐,不得穿拖鞋,不得有吸烟、饮食等其他有碍安全作业行为。 8、摊铺机在工作后,所有防护装置必须安装在指定位置上。 9、操作室(台)必须保持清洁,及时清理油污等污物,不得乱放工具等其他物品。 10、司机离开操作台前,必须将操作机构全部置于“0”位上。 11、对于液压自动加宽摊铺机加宽时,必须注意和观察附近情况,以免伤人和损坏设备。 12、当摊铺在使用液化气罐加热时,在熄火或失火等情况,必须将罐阀关闭。当环境温度高于200C或太阳直晒车气罐时使用气罐加热,气罐必须加以遮盖。 13、摊铺结束后,清洗材料输送、捣实装置、停机时必须把熨平板放置在垫木上,机器停放下不得妨碍交通,且应放置警示牌。发动机怠带运行5分钟再熄火,然后切断电源,锁上仪表盘。 交底负责人日期 接受交底班组 负责人 日期接受交底人员 签名 日期

备注 安全技术交底记录表承包单位:合同段: 监理单位:编号: 分项工程名称水稳基层施工作业桩号及部位 施工安全技术交底内容 14、设备保养必须按照说明书中的要求进行。 (四)碾压安全操作技术 1、压路机的操作人员必须经培训考试合格并取得特种作业操作证后才可上岗操作。 2、压路机工作前试验检查所有操作部件、仪表、制动器、转向机构是否正常,只有在一切正常的情况下方可开始工作。压路应先起步后才能起振,内燃机转速应从底慢慢至高。 3、压路机在不平路面和场地上工作要小心谨慎,在坚硬路面不允许振动,检查并清除地面上危险物。 4、压路面转弯时,应降低速度,在坡道上行驶时,不允许换档变速,更不可使压路机滑行和溜车。 5、压路机工作完毕,应停在宽阔的平地上,不得不停在坡道上时,应用止动锁住轮子,必要时前后均应放置止动块。 6、停机时应先停止振动,然后将换向机构置于中间位置,最后拉起手制动操纵杆,内燃机台速运转数分钟后熄火。驾驶员离开压路机之前,必须使压路机处于制动状态。 7、不得在运行过程中对压路机进行调节、维修、保养等作业项目。 8、润滑要及时适量,要经常保持整洁,同时要注意防火。 (五)洒水车作业 交底负责人日期 接受交底班组 负责人 日期

道路基层工程施工安全技术交底标准范本

编号:QC/RE-KA2254 道路基层工程施工安全技术交底 标准范本 In the collective, in order to make all behaviors have rules and regulations, all people abide by the unified norms, so that each group can play the highest role and create the maximum value. (管理规范示范文本) 编订:________________________ 审批:________________________ 工作单位:________________________

道路基层工程施工安全技术交底标准范 本 使用指南:本管理规范文件适合在集体中为使所有行为都有章可偱,所有人都共同遵守统一的规范,最终创造高效公平公开的的环境,使每个小组发挥的作用最高值与创造的价值最大化。文件可用word 任意修改,可根据自己的情况编辑。 道路基层工程施工安全技术交底 1.一般要求 (1)施工场地应坚实、平坦,无障碍物;路基经验收合格,并形成文件后,方可施工道路基层。 (2)现场调转推土机、平地机、压路机等机械时,应设专人指挥;指挥人员应事先踏勘行驶道路,确认道路平坦、坚实、畅通;沿途的桥涵、便桥、地下管线等构筑物应有足够的承载力,能满足机械通行的安全要求;架空线净高应满足机械通行

要求,遇电力架空线时应符合施工用电安全技术交底具体要求;地面无障碍物。 (3)材料运输应符合路基工程土方运输相关安全交底的要求。 (4)使用手推车应符合下列要求: 1)运输杆件材料时,应捆绑牢固。 2)装土等散状材料时,车应设挡板,运输中不得遗洒。 3)在坡道上运输应缓慢行驶,控制速度,下坡前方不得有人。 4)卸土等散状材料时,应待车辆挡板打开后,方可扬把卸料,严禁撒把。 5)路堑、沟槽边卸料时,距堑、槽边缘不得小于lm,车轮应挡掩牢固,槽下不得有人。

架空线路蹬杆检查安全技术措施

架空线路蹬杆检查安全 技术措施 集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-

架空线路蹬杆检查安全技术措施我矿35KV及6KV的架空输电线路有6条,总长超过50KM,按照规定,每年必须对全线进行两次(春、秋两季)停电蹬杆检查,发现并处理威胁线路安全可靠运行的隐患。为了确保蹬杆检查工作中的安全,特制订本措施。 一、工作时间:11年3月5日-11年3月20日每日8:00-17:00 二、施工负责人: 安全负责人: 停送电负责人: 三、检查项目 输电线路检查主要有以下几个方面的内容: 1.塔杆是否稳固,拉线是否齐全无松动,接地是否良好; 2.导线松弛程度,线夹是否紧固; 3.绝缘子是否完整,有无放电闪烙痕迹; 4.横担、金具是否完好; 5.树障情况; 6.安装经试验合格的线路避雷器。 四、施工前的准备工作 1、准备保安用具,包括高压验电器、高压绝缘手套、接地封线、安全带、三角板、棕绳及其他工具,数量充足,使用前要认真检验,不合格不准使用。

2、提前将线路避雷器进行试验,经合格后方可使用。 3、当检查某条线路时,必须提前填写好审核工作票,经矿领导及相关部门审核允许后方可进行检查,检查前必须将负荷转到与当前试验线路并列运行的另一回路供电,并与相关单位或部门联系做好检查的预防措施。 4、由于蹬杆检查工作为分组进行,各分组施工、安全负责人由施工、安全负责人在班前会上指定。 五、安全技术措施 1、所有参加施工人员必须头脑清醒,班前不得喝酒,服从施工、安全负责人的指挥。 2、认真做好停送电工作。停送电严格按照停送电程序进行,必须严格执行工作票、操作票制度。变电所值班员接到审批好的工作票后填写倒闸操作票,停电拉闸操作时必须严格按照开关、负荷侧刀闸,母线侧刀闸的顺序依次操作。送电合闸按母线侧刀闸、负荷侧刀闸、开关的顺序执行。 3、工作许可人(变电所值班员)在完成停电、验电、放电、装设接地线、挂停电牌等操作后,还需会同施工负责人再次检查所做的安全措施,证明检修线路确实无电压后在工作票上分别签名,完成上述许可手续后,方可开始施工。 4、蹬杆前,反复核对线路编号、标识,确定是否要检修的线路,避免蹬错杆塔。

电气架空线路施工安全技术交底

电气架空线路施工安全技术交底

坑位中心与带电线路最外侧导线的水平距离 杆高加2m (m) 5.架线 1)放线前,应对线盘及线条进行详细检查,线条末端应固定在线盘上,以防放线时线条脱出伤人。放线盘应有可靠的制动措施,并经常保持良好状态,以保证放线时转动灵活,转速适当。 2)放线时,线盘支架要放稳,两个支架受力要均匀,线盘轴杆应保持水平,防止线盘倾倒。 3)放线时,放出的导线下面不得站人,线盘的边缘不得有突出的钉,看线盘人员的脚不得放入线盘底下。 4)在市区、住宅区或跨越公路架线时,应派人看守,阻止车马通行以防压坏导线或伤人,跨越其他电线路时,须预先搭好越线架。 5)在通航的河流上架线时,须在架线处的上、下游设人防护,必要时与通航部门取得联系,然后放一条紧一条,并绑扎牢固。 6)紧线时应根据导线截面大小及地形情况,选择紧线工具和紧线方法。对不能承受紧线时导线张力的杆塔或横担,须打临时拉线,并随时注意检查拉线和杆搭的受力情况及有无变形。紧线器的尾线强度,应大于所紧导线拉力的强度,操作时,操作人员必须避开紧线器。紧线时必须将夹紧螺栓拧牢,以免滑动伤人。 7)使用绞车紧线时,绞车上的绕线不得少于5圈,在其前方应装滑车,绞车的尾线应由有经验的人牵引,拉尾线的人应距绞车2.5m以外。 8)在其他电力线上面或下面架线或撤线时,必须与有关部门联系停电。确认停电后,在其电力线路两端接地,方可进行工作。如必须在带电的电力线上面或下面架线、撤线时,必须保证表2中的安全距离和有妥善的安全措施,并经有关部门批准。 9)在带电的架空电力线附近架线,必须保证表2的安全距离,否则应停电接地后再行架线。 表2 架线时与带电体的最小安全距离 带电线路额定电压(kV)20及以下35~110 220 2 4 6 最外侧结构与带电线路最外侧导线的水平距离 (m) 架设导线与带电线路的垂直距离(m) 2 4 6

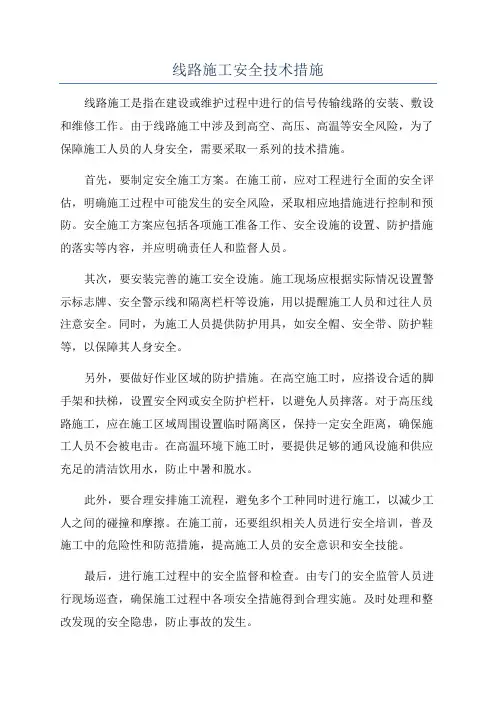

线路架设-安全技术交底 - 制度大全

线路架设:安全技术交底-制度大全 线路架设:安全技术交底之相关制度和职责,1.供电线路路径的选择应合理,应避开易撞、易碰、易受雨水冲刷和气体腐蚀的地带,并应避开热力管道、河道和施工中交通频繁等场所。 2.施工现场内的低压架空线路在人员频繁活动区或大型机具... 1.供电线路路径的选择应合理,应避开易撞、易碰、易受雨水冲刷和气体腐蚀的地带,并应避开热力管道、河道和施工中交通频繁等场所。 2.施工现场内的低压架空线路在人员频繁活动区或大型机具集中作业区,应采用绝缘线。绝缘线不得成束架空敷设,并不得直接捆绑在电杆、树木、脚手架上,不得拖拉在地面上;埋地敷设时必须穿管,管内不得有接头,其管口应密封。 3.导线截面的选择应满足下列要求: 1)导线中的负荷电流不应大于导线允许载流量。 2)线路末端的允许电压降不应大于额定值的5%。 3)导线跨越铁路、公路或其他电力线路时,铜绞线截面不得小于16mm2;钢芯铝绞线截面不得小于25mm2;铝绞线不得小于35mm2。 4)线路相互交叉时,不同线路导线之间最小垂直距离应符合表1的规定。 表1? 线路交叉时导线之间最小垂直距离(m) 线路电压(kV) 1~10 交叉电力 线路(kV) 1 2 1~10 2 2 表2? 在最大弧垂时导线与地面的最小距离(m) 区域 线路电压(kV) 1~10 人员频繁活动区 6 6.5 非人员频繁活动区 5 5.5 极偏僻区 4

公? 路 6 7 铁路轨顶 7.5 7.5 5.线路导线与地面的最小距离,在最大弧垂时应符合表2的规定。 6.线路导线在最大弧垂和最大风偏时与建筑凸出部分的最小距离应符合表3的规定。 表3 导线与建筑物凸出部分之间的最小距离(m) 项目 线路电压(kV) 1~10 垂直距直 2.5 3.0 边导线水平距离 1.0 1.5 7.当施工现场几种线路同杆架设时,高压线路必须位于低压线路上方;电力线路必须位于通讯线路上方;同杆架设的线路横担最小垂直距离应符合表4的规定值。 表4? 同杆架设的线路横担最小垂直距离(m) 同杆线路 直线杆 分支杆或转角杆 高压与高压 0.8 0.45/0.6注 高压与低压 1.2 1.0 低压与低压 0.6 0.3 低压与通讯 1.2 8.线路不同档距时的弧垂应符合国家现行标准中10kV及以下架空线路安装曲线的规定。 9.在同一档距内,一根导线的接头不得多于1个;同一条线路在同一档距内接头不应超过2

架空线架设安全技术措施(标准版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 架空线架设安全技术措施(标准 版)

架空线架设安全技术措施(标准版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 一、施工内容:尾矿库10KV高压电源架空线路 二、施工地点:尾矿库尾砂管路沿线风井至尾矿库段 三、施工时间:2015.3.21-4.30 四、施工负责人:刘福财 五、技术负责人:王传永 六、架空线架设施工方案 尾矿库10KV高压电源架空线路是沿着尾砂管路沿线架设,线路全长约2300米,全程需架设25根水泥杆,其中10米杆19根,12米杆6根。架空线采用120mm2钢芯铝绞线,电源从风井二回路“T”接。 从1#杆到尾矿库之间采用原农用电网线路,该农网线路为低压线路,需对线路改装,由低压线路改装为高压10KV线路,必须更换瓷瓶、绝缘子、避雷器等。 5#、6#杆和9#、10#杆两处穿越农网,2#、3#杆处穿越河流,需选择12米杆,其余为10米杆。(具体电线杆号见布置图)

施工组织:3名外线电工,配合人员4人,敷设电线时需增加人员。安排挖机配合挖杆洞、运杆、立杆,铲车配合填埋,对铲车不能到位的地方由人工填埋。 七、架设架空线前的准备工作 1、材料准备 施工前应由施工负责人认真检查所有材料,是否有损坏和缺少,查看绝缘子是否有破损,横担是否有锈蚀,钢绞线、镀锌铁丝表面镀锌层应良好、无锈蚀。使用的电缆及架空线不应有松股、交叉、折叠、断裂及破损等缺陷。对于电缆使用前还必须摇测其绝缘阻值。电线杆表面必须光洁平整,壁厚均匀,无露筋、裂纹等现象,电杆顶端应封堵良好。 2、电杆基坑及基础埋设 电杆埋设深度10米杆为1.7米,12米杆为1.9米。拉线盘埋设深度为2米。 挖电杆基坑时,基坑一侧必须有一定的坡度,以便更好地立杆。 电杆档距为50-60米。 3、在架设架空线前应认真检查线路沿线没有树枝等障碍物,否则应及时汇报处理。

安全技术交底(线路)

2014年农网改造升级项目35kV羊邑输变电新建工程安全技术交底书 工程项目名称: 2014年农网改造升级项目35kV羊邑输变电新建工程(线路部分) 二、交底单位:云南保山电力股份有限公司永昌分公司 项目负责人: 技术负责人:工程安全师: 三、接受安全技术交底单位: (一)总包单位:云南康鼎机电安装工程有限公司、 项目负责人: 技术负责人:安全员: 四、见证单位:四川四强建设项目管理有限公司 监理单位见证人: 交底日期: 年月日 交底地点:

2014年农网改造升级项目35kV羊邑输变电新建工程 为贯彻电网公司基建工程安全文明施工管理规定,严格和规范施工过程管理,促使各参建单位和从业人员更加重视安全文明施工,持续提高和改善电线路工程施工现场安全与文明施工环境管理工作,为保障施工人员线路工程施工中的安全,为了安全、顺利、优质、高效的完成本工程的建设任务,依据《建设工程安全生产管理条例》、《国家安全生产法》和签订的《施工合同》及《安全管理协议》,结合本工程具体项目的基础分部、杆塔分部、架线分部工程实施情况,要求施工单位在施工过程中严格按基建管理程序和云网公司工程建设管理规定,做好过程工序的多方控制工作,确保工程顺利竣工投产,特向总包单位、施工单位进行如下交底,请严格执行。 工程规模: 西邑变电站~羊邑变电站35kV线路新建工程 (1)工程名称:西邑变电站~羊邑变电站35kV线路新建工程 (2)电压等级:35kV (3)起迄点:起于35kV羊邑变电站侧间隔,迄于原35kV羊西线的原塔N18处(SD24-24)。(4)线路全长:6.302km(G1-G8为双回架设长1.755km,G8-G19为单回架设长4.547Km)。(5)曲折系数:1.053。 (6)回路数:单、双回路架设。 (7)导地线型号:导线采用JL/G1A-240/30-24/7钢芯铝绞线,地线为全线双地线架设,一根为GJX-50锌铝合金镀层钢绞线和一根OPGW-12B1-53复合光缆。 (8)绝缘配合:采用U70B型玻璃绝缘子和防污型绝缘子U70BP(G0-G5使用防污型绝缘子),悬垂单串及跳线串1×4片,悬垂双串2×4片,耐张单串1×5片,耐张双串2×5片。相序:与原线路相同。 (9)接地方式:逐基直接接地。 (10)杆塔:共用铁塔18基,直线铁塔8基,占全线杆塔总数的33.3%;耐张铁塔12基,占全线杆塔总数的66.7%。 (13)杆塔基础:铁塔基础采用现场浇制的钢筋混凝土立柱式基础。 羊邑变电站至老麦变电站“T”接点35kV送电线路工程 (1)工程名称:羊邑变电站至老麦变电站“T”接点35kV送电线路工程。 (2)电压等级:35kV。 (3)起迄点: a. 起于35kV老麦变原已建出线JN33塔位处(已建的110Dsn-21米),迄于35kV羊邑变电站间隔,单、双回架设,线路全长9.869km,(其中G26-G28与35kV羊邑变-110kV辛街变为同塔双回架设长0.308km)。 b.35kV羊邑变电站-110kV辛街变改造段,起于羊邑变电站至老麦变电站“T”接点35kV送电线路工程的G26号塔,迄于原羊辛线46号处(现N3号),单回架设,线路全长0.830km。(4)线路全长:10.699km,其中单回架设长度10.391km;双回架设长度0.308km。 (5)曲折系数:1.15。 (6)回路数:单、双回路架设。 计划工作时间: 2015年9月3日---2016年1月3日 四、工程施工安全技术交底制度: 1、工程开工前,项目负责人应将工程概况、施工方法、安全技术措施等情况,向参加工作人员进行交底。 2、项目负责人每天要对工人进行施工要求、作业环境等的书面安全交底。工作负责人必

电缆线路安全技术措施(标准版)

( 安全技术 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 电缆线路安全技术措施(标准 版) Technical safety means that the pursuit of technology should also include ensuring that people make mistakes

电缆线路安全技术措施(标准版) 1)电缆中必须包含全部工作芯线和用作保护零线或保护线的芯线。需要三相四线制配电的电缆线路必须采用五芯电缆。五芯电缆必须包含淡蓝、绿/黄二种颜色绝缘芯线。淡蓝色芯线必须用作N 线;绿/黄双色芯线必须用作PE线,严禁混用。 2)电缆截面的选择应符合JGJ46-2005规范中第7.1.3条1、2、3款的规定,根据其长期连续负荷允许载流量和允许电压偏移确定。 3)电缆线路应采用埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀。埋地电缆路径应设方位标志o 4)电缆类型应根据敷设方式、环境条件选择。埋地敷设宜选用铠装电缆;当选用无铠装电缆时,应能防水、防腐。架空敷设宜选用无铠装电缆。 5)电缆直接埋地敷设的深度不应小于O.7m,并应在电缆紧邻上、

下、左、右侧均匀敷设不小于50mm厚的细砂,然后覆盖砖或混凝土板等硬质保护层。 6)埋地电缆在穿越建筑物、构筑物、道路、易受机械损伤、介质腐蚀场所及引出地面从2.0m高到地下O.2m处,必须加设防护套管,防护套管内径不应小于电缆外径的1.5倍。 7)埋地电缆与其附近外电电缆和管沟的平行间距不得小于2m,交叉间距不得小于1mo 8)埋地电缆的接头应设在地面上的接线盒内,接线盒应能防水、防尘、防机械损伤,并应远离易燃、易爆、易腐蚀场所。 9)架空电缆应沿电杆、支架或墙壁敷设,并采用绝缘子固定,绑扎线必须采用绝缘线,固定点间距应保证电缆能承受自重所带来的荷载,敷设高度应符合JGJ46-2005规范中第7.1节架空线路敷设高度的要求,但沿墙壁敷设时最大弧垂距地不得小于2.0m。架空电缆严禁沿脚手架、树木或其他设施敷设。 10)在建工程内的电缆线路必须采用电缆埋地引人,严禁穿越脚手架引人。电缆垂直敷设应充分利用在建工程的竖井、垂直孔洞等,

安全技术交底(线路)

安全技术交底(线路)

2014年农网改造升级项目35kV羊邑输变电新建工 程安全技术交底书 一、工程项目名称: 2014年农网改造升级项目35kV羊邑输变电新建工程(线路部分) 二、交底单位:云南保山电力股份有限公司永昌分公司 项目负责人: 技术负责人:工程安全师: 三、接受安全技术交底单位: (一)总包单位:云南康鼎机电安装工程有限公司、 项目负责人: 技术负责人:安全员: 四、见证单位:四川四强建设项目管理有限公司 监理单位见证人: 交底日期 : 年月日 交底地点 :

2014年农网改造升级项目35kV羊邑输变电新建 工程 为贯彻电网公司基建工程安全文明施工管理规定,严格和规范施工过程管理,促使各参建单位和从业人员更加重视安全文明施工,持续提高和改善电线路工程施工现场安全与文明施工环境管理工作,为保障施工人员线路工程施工中的安全,为了安全、顺利、优质、高效的完成本工程的建设任务,依据《建设工程安全生产管理条例》、《国家安全生产法》和签订的《施工合同》及《安全管理协议》,结合本工程具体项目的基础分部、杆塔分部、架线分部工程实施情况,要求施工单位在施工过程中严格按基建管理程序和云网公司工程建设管理规定,做好过程工序的多方控制工作,确保工程顺利竣工投产,特向总包单位、施工单位进行如下交底,请严格执行。 一、工程规模: 西邑变电站~羊邑变电站35kV线路新建工程 (1)工程名称:西邑变电站~羊邑变电站35kV线路新建工程 (2)电压等级:35kV (3)起迄点:起于35kV羊邑变电站侧间隔,迄于原35kV羊西线的原塔N18处(SD24-24)。 (4)线路全长:6.302km(G1-G8为双回架设长 1.755km, G8-G19为单回架设长4.547Km)。
