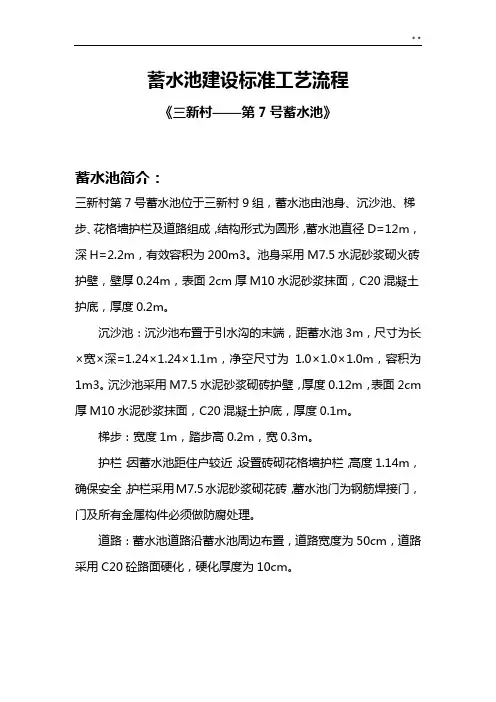

蓄水池建设标准工艺流程

《三新村——第7号蓄水池》

蓄水池简介:

三新村第7号蓄水池位于三新村9组,蓄水池由池身、沉沙池、梯步、花格墙护栏及道路组成,结构形式为圆形,蓄水池直径D=12m,深H=2.2m,有效容积为200m3。池身采用M7.5水泥砂浆砌火砖护壁,壁厚0.24m,表面2cm厚M10水泥砂浆抹面,C20混凝土护底,厚度0.2m。

沉沙池:沉沙池布置于引水沟的末端,距蓄水池3m,尺寸为长×宽×深=1.24×1.24×1.1m,净空尺寸为1.0×1.0×1.0m,容积为1m3。沉沙池采用M7.5水泥砂浆砌砖护壁,厚度0.12m,表面2cm厚M10水泥砂浆抹面,C20混凝土护底,厚度0.1m。

梯步:宽度1m,踏步高0.2m,宽0.3m。

护栏:因蓄水池距住户较近,设置砖砌花格墙护栏,高度1.14m,确保安全,护栏采用M7.5水泥砂浆砌花砖,蓄水池门为钢筋焊接门,门及所有金属构件必须做防腐处理。

道路:蓄水池道路沿蓄水池周边布置,道路宽度为50cm,道路采用C20砼路面硬化,硬化厚度为10cm。

一、场地平整及放线:(图片)

放线方法及要求:

1、按设计图位置,定好蓄水池中心点。

2、采用钢尺进行放线,钢尺一端固定在中心点上,另一端按设计半径+放坡宽度进行画圆放线。

3、要求:放线时要拉紧尺子,否则放线不圆,撒灰线要均匀一致。

二、蓄水池开挖:(图片)

开挖方法及要求:

1、先把挖机拉进场,对操作人员进行安全技术交底。

2、挖机按已放线的灰线进行开挖。

3、在开挖过程中用水准仪进行高程控制,具体标高见施工图。

4、要求开挖边坡严格按设计进行放坡,开挖深度必须复核设计要求。

三、人工捡底:

人工检底方法及要求:

1、先组织工作进场,进行安全技术交底。

2、按设计要求重新定线,然后进行人工清底。

3、要求:必须按设计要求的宽度清理基底,清底不能用锄头挖,否则会扰动地基,在清底时要清除松散土层。

四、底板混凝土浇筑:

标高控制依据及控制:标高控制依据是施工图,采用卷尺和水平仪进行控制。

浇筑材料及工艺流程:浇筑材料是C20混凝土。

工艺流程:上料→搅拌→出料→运料→浇筑→振捣→收面→养护。

五、池壁和池底连接:

处理方式:

1、清理基层,将杂物清理干净。

2、基面和砖浇水湿润。

3、用M10水泥砂浆进行找平。

4、砌砖,砂浆要饱满。

5、此处抹灰成R角。

6、保湿养护。

六、池壁砌筑:

七、

八、

砌筑工艺流程:

1、人员及材料进场,人员的安全技术交底。

2、准备工作,清理基层,将杂物清理干净,砖浇水湿润。

3、搅拌和运砂浆,砂浆标号为M7.5。

4、砌砖,砂浆要饱满,砂浆厚度为1~1.5cm。

七、花格墙护栏砌筑:

七、

八、

九、

十、

十一、

十二、

十三、

十四、

十五、

十六、

十七、

十八、

砌筑工艺流程:

1、人员及材料进场,人员的安全技术交底。

2、准备工作,砖浇水湿润。

3、搅拌和运砂浆。

3、砌砖,砂浆要饱满。

八、引水沟:

引水沟砌筑工艺流程:

1、人员及材料进场,人员的安全技术交底。

2、准备工作,砖浇水湿润。

3、搅拌和运砂浆。

3、砌砖,砂浆要饱满。

4、抹灰、养护。

九、排水沟:

排水沟砌筑工艺流程:

1、人员及材料进场,人员的安全技术交底。

2、准备工作,砖浇水湿润。

3、搅拌和运砂浆。

3、砌砖,砂浆要饱满。

4、抹灰、养护。

十、沉砂池:

沉砂池砌筑工艺流程:

1、人员及材料进场,人员的安全技术交底。

2、准备工作,砖浇水湿润。

3、搅拌和运砂浆。

3、砌砖,砂浆要饱满。

4、抹灰、养护。

十一、蓄水池梯步:

梯步工艺流程:

1、人员及材料进场,人员的安全技术交底。

2、模板制作安装。

3、钢筋制作安装。

3、浇混凝土。

4、收面、养护。

十二、蓄水池防护门:

材料规格及施工说明:

1、主要材料是?14钢筋。

2、施工流程:材料进场→门的焊接及预制→防腐处理→安装

十三、原土回填施工:

回填标准,回填施工工艺:

1、回款标准:按采用原土回填,每30cm一层。

2、回填工艺流程:基底清理→人工填土→打夯。

十四、池周混凝土路面:

结构形式:混凝土结构。

施工工艺:路基填筑→路基找平→路基夯实→模板制作和安装→混凝土搅拌运输→浇筑混凝土→振捣→收面、养护。

十五、相关施工图纸:见施工图。

蓄水池断面图

入职培训新员工入职培训步骤_0477文档

2020 入职培训新员工入职培训步骤 _0477文档 EDUCATION WORD

入职培训新员工入职培训步骤_0477文档 前言语料:温馨提醒,教育,就是实现上述社会功能的最重要的一个独立出来的过程。其目的,就是把之前无数个人有价值的观察、体验、思考中的精华,以浓缩、系统化、易于理解记忆掌握的方式,传递给当下的无数个人,让个人从中获益,丰富自己的人生体验,也支撑整个社会的运作和发展。 本文内容如下:【下载该文档后使用Word打开】 1、目的:明确新员工入职培训的程序和内容,确保岗前培训及试用期培训的规范性和有效性,使新员工经过入职培训后,能够掌握入职培训中的基础概念和知识,能帮助新员工尽快的融入公司和部门业务运作环节,同时培养新员工对公司的归属感。 2、适用范围:适用于公司所有入职新员工的岗前培训和试用期培训。 3、部门职责: ◇3.1人力行政部 3.1.1拟定入职培训流程、培训课程的安排及与各部门的协调。 3.1.2公司级统一培训课程的场地及设备的准备。 3.1.3培训记录及反馈评估的收集整理。 3.1.4入职培训考核过程的协调。

3.1.5人力行政相关部分课程的制作、授课和考核。 ◇3.2新员工所属部门 3.2.1新员工试用期内在岗技能培训课程的制作、授课和考核。 3.2.2新员工试用期内的工作辅导。 ◇3.3其他职能部门 3.3.1配合完成跨部门培训课程的制作、授课和考核。 3.3.2配合完成新员工的轮岗学习。 4、实施培训 4.1实施办法及内容: ◇新员工入职培训分为四个部分:公司级培训、部门级培训、ELN和户外拓展 ◇公司级培训包括企业概况、人事行政制度、跨部门培训三块课程。 ◇部门级培训包括新员工所在部门业务知识及岗位技能的培训。 ◇ELN培训采取自学+部门学习模式。 ◇上述三个部分的培训课程可以交叉进行。 ◇户外拓展培训联系专业供应商组织开展。 4.2内容细则: ◇企业概况的培训内容应该包含 -企业发展史 -企业主要业务范畴和企业文化(包括远景、目标、企业邮箱、

新产品开发工作流程05998

新产品开发工作流程1.流程工作内容

2.流程具体实施要求 新产品的开发流程根据以下几个阶段来考虑完善(顾客有明确要求的汽车主机厂整车付新产品开发执行APQP程序): 2.1顾客要求评审(合同评审) 2.1.1顾客要求评审的输入有三种: 1)顾客新要求,评审依据:《顾客要求评审表》; 2)产品变更要求,评审依据:《产品变更通知单》; 3)顾客确认不合格,评审依据:《新产品开发样品顾客确认通知单》。

2.1.2顾客要求评审的输出有三种: 1)顾客要求明确,公司有能力达到,纳入开发计划; 2)顾客要求不明确,需进一步沟通后纳入开发计划; 3)顾客要求明确,但公司没有能力达到,暂不纳入开发计划。 2.1.3技术部是新产品开发顾客要求评审(合同评审)的组织者。评审的模式及时间节点: 销售部将《顾客要求评审表》或《产品变更通知单》《新产品开发样品顾客确认通知单》传递给技术部 1)简单产品(比如单口型挤出、单件产品、不涉及外协加工等),技术部根据以往经验和当前公司能力初步判定能否满足顾客要求;如无法独自判定,则组织生产、供应和相关人员进行评审确定。能够开发的项目,技术部进行产品工艺分析,确定原材料、工艺流程和技术文件完成时间并编制《新产品开发计划》交生产部及责任车间评审开发各阶段的完成时间。技术部根据开发计划的评审时间确定产品交付时间,填写完成《顾客要求评审表》或《产品变更通知单》。最终将单据交回销售部。销售部将经过审批的单据分发到相关部门。如果进行开发,技术部据此组织开发计划实施。 时间节点,技术部自接单时刻计算,两个工作日完成(当日下班前一小时的接单计入次日)。特殊情况,技术部在接到销售部单据两个工作小时内销售部提出延长评审时间的要求,销售部同意或请示上级领导同意后,按同意的时间节点完成。 2)复杂项目或整车付产品项目的开发,技术部组织相关技术人员、供应部、生产部、质保部和生产车间召开项目开发评审策划专题会议,对开发项目进行评审策划,将最终结果填写在《产品开发项目评审记录表》与《项目开发评审策划书》上,形成评审结论。 根据评审结论,《顾客要求评审表》要求的相关部门填写完成此单据,在规定的时间前返回销售部。如果进行开发,技术部据此编制开发计划和技术文件。 时间节点,技术部自接单时刻计算,五至七个工作日完成(当日下班前一小时的接单计入次日)。特殊情况,技术部在接到销售部单据两个工作小时内销售部提出延长评审时间的要求,销售部同意或请示上级领导同意后,按同意的时间节点完成。 2.2编制新产品开发计划 2.2.1新产品开发计划的输入有四种: 1)《顾客要求评审表》; 2)《产品变更通知单》; 3)《质量问题反馈单》中涉及到需要进行产品开发(完善)的相关措施; 4)经过顾客确认上次开发样品不合格的《新产品开发样品顾客确认通知单》。 2.2.2新产品开发计划的输出:项目负责人编制新产品开发试制技术文件和开发计划的实施。

车间工作流程

济南史密泰克精细化工有限公司 车间工作流程 所谓无规矩不成方圆,每件事情的发展都有着自己的规律,人们在历史的长河中之所以能够生存并较好的发展,就是因为人们善于在实践活动中总结经验教训,并利用这些经验教训去指导今后的实践活动。《车间工作流程》的创作目的也是如此,希望搭借此平台,同事之间能够进行更多的经验交流,使得我公司今后的生产活动能够不断完善,从而达到提高生产效率的目的。 本流程介绍语言直白、文字简练,从原材料的入库一直到成品的出库,都做了简要介绍,阅读时请仔细阅读注意事项。 一、原材料 原材料进入仓库前,须由车间主任先点明数量并初步核查有无质量问题,核查无误后方可指派工作人员卸至指定位置。不同规格原材料排放要求不同:袋装原料需码放整齐;桶装原料应开口向上站立放置,空桶应尽量双层叠放。对于来料之中的残损品根据实际情况退回或者优先使用。车间主任应随时掌握仓库内原材料的使用情况,并及时与厂长沟通。对于长期不使用或者容易失效的原材料,车间主任应做好妥善的保存工作。 二、生产工作 1.安全生产

生产人员进行生产活动之前,须先对车间正常生产流程作详细的了解,并由“师父”对其将要从事的工作进行充分的讲解以及实际的演示,并着重讲明其中的注意事项。当生产活动正常进行,车间主任要随时做好监督工作,提醒同事注意生产安全,对不安全、不正确的生产活动进行及时的制止及纠正。 2.保质生产 生产部在进行生产活动前需拿到由综合部下达的生产任务单以及化验室下达的生产作业单(特殊情况除外),生产小组长拿到任务单与作业单后组织生产人员严格按照任务单上的产量与时间完成,严格按照作业单上的生产要求进行生产作业。 生产流程概括: 生产小组成员按照所要生产的产品提前将各种原料准备齐全,袋装原料开线解口,桶装原料开封松盖,罐装原料检查电源及各阀门的开闭情况,生产组长做好数量的核查工作;生产组长按作业单要求做好生产活动的安排工作,遵循规定的反应时间,达到要求的反应状态后由化验室工作人员对每批次产品做好抽查工作并留样,如生产过程中发生异常情况,应及时向车间主任及厂长汇报,并做好相关问题的处理工作。化验室抽样检测合格后,按规定管路将所生产的产品输入相应的成品罐。生产活动结束后,关闭所有阀门开关,对管路中各处滤网进行清理,切断所有设备电源,对工作平台做必要的清扫。 注意: 1.固体原料加入反应釜之前应做好粉碎工作,避免硬物将反应

第三章工艺流程设计

第三章工艺流程设计 ?3.1概述 ?3.2工艺流程技术设计 ?3.3工艺流程图 化工装置控制室 焦化厂中控室 扬子石化股份有限公司芳烃厂中央控制室?制药厂空调机组

天津开发区海光化学制药厂 制药厂废水处理全套设计图 广州白云山制药厂 制药厂反渗透装置 3.1 概述 3.1.1工艺流程设计的作用 ?工艺流程设计是在确定的原料路线和技术路线的基础上进行的,它是整个工艺设计的核心。其可靠性、合理性及先进性决定产品的高质量、低成本。 ?工程设计中最重要、最基础的设计步骤,车间工艺设计的其它项目受制于工艺流程。 ?其与车间布置设计一起决定车间或装置的基本面貌。 3.1.2工艺流程设计的任务 1.确定工艺流程的组成 2.确定载能介质的技术规格和流向 ?3.确定操作条件和控制方法 ?4.确定安全技术措施及“三废”治理方法 5.绘制不同深度的工艺流程图 ?初步设计

?施工图设计 工艺流程设计的原则 ?保证产品质量符合规定要求 ?尽量采用成熟、先进的的技术设备 ?满足GMP的要求 ?尽可能少的能耗 ?尽量减少“三废”排放量 ?具备开车、停车条件,易于控制 ?具有柔韧性,(在不同条件下正常操作的能力) ?具有良好的经济效益 ?确保安全生产,以保证人身和设备安全。 3.1.3工艺流程设计的基本程序 ?1、工艺路线的选择 ?2、确定工艺流程的组成和顺序 3、绘制工艺流程框图 ?可用方框、文字和箭头等形式定性表示出由原料变成产品的路线和顺序,绘制出工艺流程框图。 ?4、绘制工艺流程示意图 ?分析各过程的主要工艺设备,以图例、箭头和必要的文字说明定性表示出由原料变成产品的路线和顺序。 5、绘制物料流程图 ?进行物料衡算和能量衡算,绘制出物料流程图。此时,设计已由定性转入定量。 6、绘制初步设计阶段带控制点的工艺流程图 ?进行设备、管道的工艺计算以及仪表自控设计。绘制出初步

新产品开发部门工作流程图

新产品开发部门工作流程图 新产品开发策略 主要方式 呈 报 新产品样品开发 产 品开发过程

附件一:内部管理制度 新产品开发工作,是指运用国内外在基础研究与应用研究中所发现的科学知识及其成果,转变为新产品、新材料、新生产过程等一切非常规性质的技术工作。新产品开发是企业在激励的技术竞争中赖以生存和发展的命脉,是实现“生产一代,试制一代,研究一代和构思一代”的产品升级换代宗旨的重要阶段,它对企业产品发展方向,产品优势,开拓新市场,提高经济效益等方面起着决定性的作用。因此,新产品开发必须严格遵循产品开发的科学管理程序,即选题(构思。调研和方案论证)样(模)试批试正式投产前的准备这些重要步骤。 一、调查研究与分析决策 新产品的可行性分析是新产品开发中不可缺少的前期工作,必须在进行充分的技术和市场调查后,对产品的社会需求、市场占有率、技术现状和发展趋势以及资源效益等五个方面进行科学预测及技术经济的分析论证。 (一)调查研究: 1、调查国内市场和重要用户以及国际重点市场同类 产品的技术现状和改进要求; 2、以国内同类产品市场占有率的前三名以及国际名 牌产品为对象,调查同类产品的质量、价格、市场及

使用情况; 3、广泛收集国内部外有关情报和专刊,然后进行可行 性分析研究。 (二)可行性分析: 1、论证该类产品的技术发展方向和动向。 2、论证市场动态及发展该产品具备的技术优势。 3、论证发展该产品的资源条件的可行性。(含物资、 设备、能源及外购外协件配套等)。 (三)决策: 1、制定产品发展规划: (1)企业根据国家和地方经济发展的需要、从企业 产吕发展方向、发展规模,发展水平和技术改 造方向、赶超目标以及企业现有条件进行综合 调查研究和可行性分析,制定企业产品发展规 划。 (2)由研究所提出草拟规划,经厂总师办初步审 查,由总工程师组织有关部门人员进行慎密的 研究定稿后,报厂长批准,由计划科下达执行。 2、瞄准世界先进水平和赶超目标,为提高产品质量进 行新技术、新材料、新工艺、新装备方面的应用研究: (1)开展产品寿命周期的研究,促进产品的升级换 代,预测企业的盈亏和生存,为企业提供产品

新员工入职流程方案

新员工入职流程方案 一、目标 1、加强新员工入职体验感,提升对公司认同度; 2、新员工入职流程标准化管理,提升效率; 3、梳理新员工应知应会,帮助新员工尽快融入公司。 二、措施 1、入职体验感提升 1)新员工入职体验提升主要通过高效、有序的入职流程,以及切实有助于新员工快速融入公司的培训。 2)为评估入职管理效果,不断提升管理、服务水平,新增《新员工入职引导调查问卷》(附件1)。 2、新员工入职流程 1)“4项步骤,4个主体”:入职流程4项步骤为:入职前准备、入职手续办理、入职培训、人员引荐。4个主体为:人资、行政、信息、用人部门等相关岗位。流程及要求见附件2。 2)保证流程落实到位,薪酬岗跟进每个流程负责人完成对应任务后,在《新员工报到工作单》上签字(附件3)后归档至员工档案。 附件1:《新员工入职引导调查问卷》 2:《入职手续办理流程》 3:《新员工报到工作单》 4:《新员工须知》

附件1: 新员工入职引导调查问卷 (培训岗通知新员工线上填写,入职第一周内提交) 第一部分:入职体验 1、新员工的入职引导能帮助我更好的了解公司和团队,更快的适应角色和开展工作。 □非常不同意□较不同意□一般同意□比较同意□完全同意2、入职引导的各个环节有序进行,让我感受到公司对新员工的重视和关怀。 □非常不同意□较不同意□一般同意□比较同意□完全同意第二部分:融入情况 1、我对公司的概况(集团简介、企业文化、组织架构): □完全不了解□不太了解□基本了解□比较了解□完全了解2、我对公司的规章制度: □完全不了解□不太了解□基本了解□比较了解□完全了解3、我对公司的办公软件系统: □完全不了解□不太了解□基本了解□比较了解□完全了解4、我对部门内的同事: □完全不认识□不太认识□基本认识□比较认识□完全认识5、如果遇到不熟悉、不了解的事情,我已经知道如何求助: □是□否 第三部分:宝贵建议

工艺设计的基本原则和程序

工艺设计的基本原则和程序 一、工艺设计的基本原则 水泥厂工艺设计的基本原则可归纳如下: (1)根据计划任务书规定的产品品种、质量、产量要求进行设计。 计划任务书规定的产品产量往往有一定范围,设计产量在该范围之内或略超出该范围,都应认为是合适的;但如限于设备选型,设计达到的产量略低干该范围,则应提出报告,说明原因,取得上级同意后,按此继续设计。 对于产品品种,如果设计考虑认为计划任务书的规定在技术上和经济上有不适当之处,也应提出报告,阐明理由,建议调整,并取得上级的同意。例如,某大型水泥厂计划任务书要求生产少量特种水泥,设计单位经过论证,认为大型窑改变生产品种,在技术上和经济上均不合理,建议将少量特种水泥安排给某中小型水泥厂生产,经上级批准后,改变了要求的品种。 窑、磨等主机的产量,除了参考设备说明和经验公式计算以外,还应根据国内同类型主机的生产数据并参考国内外近似规格的主机产量进行标定。在工厂建成后的较短时期内,主机应能达到标定的产量;同时,标定的主机产量应符合优质、高产、低消耗和设备长期安全运转的要求,既要发挥设备能力,但又不能过分追求强化操作。 (2)选择技术先进、经济合理的工艺流程和设备。 工厂的工艺流程和主要设备确定以后,整个工厂设计可谓大局已定。工厂建成后,再想改变其工艺流程和主要设备,将是十分困难的。例如,要把湿法厂改为干法厂,固然困难;要把旧干法厂改为新型干法厂,也非易事。例如,为了利用窑尾废气余热来烘干原料,生料磨系统也得迁移,输送设备等也得重新建设,诸如此类的情况,在某些条件下就不一定可行。 在选择生产工艺流程和设备时,应尽量考虑节省能源,采用国内较成熟的先进经验和先进技术;

生产车间工作流程

文件名称: 生产车间生产管理规范 文件编号: XXXX 制订日期: 20XX 年 X 月 XX 日 版本版次: A/1 制定: XXX 核准: XXXX 总共页数: 6 页

1.目的 通过生产过程的管理,确保生产品质、交期、成本、安全的目标实现。 2.流程角色主导部门:生产部配合部门:业务部、采购部、工程部、研发部、 品管部、仓库 3.流程说明:对生产全程进行管控,实行有序管理;管理目标追踪落实。 4.职责定义 4.1生产部 4.1.1跟进收集各部门对各类产品的需求信息,制定合理的生产计划并实 施; 4.1.2按照产品作业指导书的工艺工序要求,组织调度生产资源落实领料、 生产、入库过程管理; 4.1.3对生产自检的不合格物料跟进退换。 4.2业务部 4.2.1依据已签订的供货合同,转化为生产通知单并及时有效下发; 4.2.2依据业务员提报产品交期需求,整理发布出货计划单; 4.3采购部 4.3.1在生产通知发布后,及时制定对应的到料计划并实施,确保生产物料 的供应; 4.4工程部。 生产部生产作业流程

4.4.1发行各类产品的标准作业规范(SOP),工艺流程图(PDF)并监督生产 落实执行; 4.4.2协助生产技术支持,确保生产顺利进行。 4.5研发部 4.5.1发行各类产品的产品物料清单(BOM)及各类技术图纸、文件; 4.6品管部 4.6.1依据生产自检后的物料退换要求,进行责任方判定以确认不合格物料的处 理决定; 4.6.2对制程中的原物料与半成品加强制程检测,对入库前的制成品执行入库检 测。 4.7仓库 4.7.1根据生产通知单和产品物料清单(BOM)及时出具领料单; 4.7.2依据出货计划单即时按单备料,根据生产部需求履行发料、退料、报废、 入库等作业流程。 5.生产作业流程图

新员工入职培训流程完整版

新员工入职培训流程 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

新员工入职培训流程 行政人资部 2011年5月 目录 一、新员工培训目的 二、新员工培训程序 三、新员工培训时间及内容 四、新员工培训资料 五、新员工培训所需填写表格 一、新员工培训目的 1、让新员工了解公司历史、政策、企业文化,使其更快适应公司; 2、为新员工提供正确的、相关的公司及工作岗位信息,鼓励新员工的士气; 3、为新员工培训岗位的相关通用知识,使新员工的能力、知识和技能得到提 升,快速适应岗位的需要; 4、让新员工了解公司所能提供给他的相关工作环境及公司对他的期望; 5、让新员工感受到公司对他的欢迎,消除紧张并体会到归属感; 6、培训新员工解决问题的能力及提供寻求帮助的方法; 7、本流程主要适用于公司普通员工及一般管理人员。 二、新员工培训程序

否 合格 合格 否 1、培训时间安排 公司新员工岗前培训定为入职的1-3天,由人力资源部组织实施培训。岗前培训结束后由用人部门进行岗位实操培训,培训期限截至员工试用期结束,人力资源部跟踪实施绩效考核。 2. 岗前培训 负责单位:行政人资部 负 责 人:经理、主管、培训专员、内部培训师 时 间:入职后1-3天 公司历史与现况、公司组织架构、主要业务等; 公司人事管理制及相关程序与流程; 公司行政管理制及相关程序与流程; 公司福利待遇; 回答新员工提出的问题; 培训考核; 3. 部门培训(岗位实操) 负责单位:各部门 负 责 人:经理、主管、其他相关人员 时 间:1-2个月 入岗后第一个月: 到部门报到,经理代表全体部门员工欢迎新员工到来; 经理介绍部门结构与功能、部门内的管理规定; 经理或主管对新员工进行工作描述、职责要求; 经理或主管分配新员工工作任务; 对新员工进行安全教育培训; 入岗后第二个月: 在新员工确定岗位后进行培训,包括工作流程培训、设备操作过程与保养培训等; 参加其他的内部培训; 各部门安排新员工进行实际操作考核; 部门经理根据新员工考核结果及平时工作表现决定是否转正; 4、 项目培训 负责单位:各项目 重新安排 考试 新员工到部门报部门培训 班组培训 新员工考核 转正 退回HR

车间工作流程

车间管理制度 为了保障生产有序、高效进行,制定本制度: 一、生产工作的主要任务:以生产作业的施工单为依据,合理组织车间的日常生产活动,经常检查维修作业过程情况,及时、有效地调整和处理生产过程中的异常情况,保证全面完成车间生产任务。 二、每日开班前,应检查生产准备情况,包括班组人员到位情况,设备工具准备情况,配件供应或修复待装情况,督促和协调有关部门、班组按时做好生产准备工作。 三、根据当日应安排的施工作业,及时、均衡地安排班组进行作业。车间主管指令必须绝对服从,班组或员工个人对此有意见,必须先执行指令下班后再提意见,必要时可向服务经理报告。 四、对车间进行周期性巡视检查,不断地到各个作业工位检查工作情况,发现异常,及时处理和协调。 五、根据生产需要,合理组织,调剂作业安排,以确保各工位之间的有效配合。当班组作业完成时,及时通知检验员到工位进行检验。 六、经常与配件部联系,了解配件情况,督促配件部及时把配件供应到车间班组。 七、出现维修增加项目情况时,应立即通知服务顾问,以便与客户取得联系。在接到服务顾问增项处理意见时,应及时通知班组进行增项作业。

八、检查督促车间合理使用和维护设备。一是检查、督促操作者接章操作;二是检查、督促设备工具的日常维护保养,禁止设备带病运行;三是督促和检查有关单位和班组严格执行设备维修规定。 九、做好车间生产作业安排的记录,统计和分析,及时总结生产过程中的问题与经验,并负责完成该工作报告。 十、督促车间文明环境建设、每日检查生产现场,经常引导教育员工文明施工,爱护环境、爱护设备、爱护车辆,遵守安全生产规定,保持车间整洁的卫生环境。 十一、组织好生产调度会,对全车间的典型问题或情况,要及时告诉员工,以吸取教训;对工作中的优良表现,要予以表扬,以鼓励员工积极向上。

新员工入职程序及流程图-图表版(试行)

新员工入职及转正流程(试行) 一、新员工未报到之前: 1.确认新员工报到日期及部门; 2.通知新员工在报到之前来公司明确报到需注意事项,所需资料如下: (1) 1寸彩照1张 (2) 身份证原件及复印件; (3) 毕业证书、学位证书、职称证书原件及复印件 (4) 社会保险相关材料 3.人资部门准备好新员工入职手续办理所需表单。 二、新员工正式报到(入职手续办理): 1.提交所需资料; 2.填写新员工入职的一系列表单; 3.制作并发放新员工工牌,在前台录入指纹,更新员工花名册,加入集团通讯录; 4.分配办公室及相关物品; 5.带新员工到其所在部门,介绍给其直接领导; 6.将新员工入职情况向各部门公告; 三、新员工入职培训: 1.1.对新员工进行入职培训,时间为2天-3天,第一天为通用部分,内容包

括公司介绍、企业发展历程、企业文化与理念、各项制度等。 2.第二天为岗位部分,内容包括:岗位职责,岗位流程等。 3.在每周的例会上向大家介绍新入职员工并表示欢迎。 4. 培训培训结束后,进行岗前培训考核;合格者才可正式上岗。 四、新员工试用期: 1.部门直接领导跟进,进行面谈; 2.部门直接领导、总经理进行员工试用期评估。 3.人资部门出具考核表,进行考核; 六、新员工转正: 1.员工需连续工作满1-3个月才有资格申请转正; 2. 员工本人向人资部门申请转正表格并填写; 3. 转正申请表交到人资部门,由部门直接领导、总经理进行转正评估; 4. 若通过审核,则进行会签确认,即为正式转正; 5. 转正后薪资待遇、福利等将相应调整,由人资部门告知员工; 6. 公司统一与员工签订劳动合同。 注意事项: ①新员工办理入职手续时,若资料不全,限期补办(三天内),否则暂停薪资发放。 ②员工向公司提交的个人信息资料由公司统一管理,离职后集中销毁,不予清退。 ③新员工入职前3天为试工期,新员工上班不满5天提出辞职或公司辞退,公司不予 计算工资。 ④员工离职时由人资部核对公司统一发放的物品,并收回。

生产计划员工作内容

生产计划员工作内容 一、每日工作内容: 1、8:05上交昨日工作情况: ①、《车间产量日报表》 ②、《工单拆分情况日报表》 ③、《异常工单日报表》 2、8:10快速查看各车间昨天生产进度报表: ①、快速各车间生产进度异常情况 ②、根据实际情况及时变更与调整生产计划 3、8:30后进入ERP系统数据库: ①、根据新增订单的要求,将“203销售计划表”内的销售单在ERP系统内把销售单转化成 生产部内部各车间《工序生产工单》 ②、同步需要负责检查系统数据中关于当日业务部新增订单的物料需求相关数据 ③、根据新增订单的要求,将“204B生控计划分析表”内的数据下达生产一部各车间工序 生产工单,并做好《工单拆分情况日报表》 ④、需要同步考虑检视ERP系统中与新增订单的物料需求有相同或者库存、半成品与改制品 等相关数据 ⑤、拆分后的工单制成相应的表格且需要打印出来以备查验,根据原有生产计划做好新工单 的生产计划安排 ⑥、对《工单拆分情况日报表》内的数据“生产工单”的准确性负责,与相关部门及时的进 行沟通,维护《车间工序工单》在《周生产计划》的承诺日期 ⑦、车间提报的返修工单的计划性安排,并做好汇总与记录,每周末上交《返修工单统计周 报表》 注:打印出来作为核查依据,因为系统数据是动态更新的,方便作为生产计划跟踪工作的参考依据 4、13:30根据ERP系统与现场的相关资料: ①、进入系统数据库,对常规配件注1进行专项整理和汇总,对接近或者低于安全库存的型号 要及时预警和整理成报表《常规配件备货日报表》,并将常规配件以月库存备货数量做好备货生产计划,并下发各相应工序车间进行生产 释义:常规配件是指已经定型且成熟,热销量大可以做备货的款式型号 ②、对非标类、外协类的工序零件进行一日一清的整理工作,包含系统数据与现场实物 ③、对返修件、补料异常及时进行跟踪处理 5、车间跟踪工作的例行检查(每日多次进行) ①、发现异常情况及时上报,且积极与生产部各工序车间进行协调、沟通,确保生产进度按 照周计划的日程准确执行到位 ②、负责对自己跟踪的车间进行巡视与监督,了解对应车间人员、生产状况、产能 ③、参照周生产计划,结合系统数据,发现车间生产异常情况,及时上报并记录,作为对车间进行绩效考核之一

生产加工工艺设计流程及加工工艺设计要求

生产工艺主讲人:吴书法 生产加工工艺流程及加工工艺要求 一,工艺流程表 制造工艺流程表

注:从原材料入库到成品入库,根据产品标准书的标准要求规定,全程记录及管理。 二,下料工艺 我们公司下料分别使用:①数控激光机下料②剪板机下料③数控转塔冲下料④普通冲床下料⑤芬宝生产线下料⑥火焰切割机下料⑦联合冲剪机下料 今天重点的讲一下:①②

1两台激光下料机。型号分别为:HLF-1530-SM、HLF-2040-SM 2 操作步骤 2.1 开机 2.1.1 打开总电源开关 2.1.2 打开空气压缩机气源阀门,开始供气 2.1.3 打开稳压电源 2.1.4 打开机床电源 2.1.5 打开冷干机电源,待指针指在绿色区间内,再打开冷干机气阀 2.1.6 打开切割辅助气体(气体压力参照氧气、氮气的消耗附图) 2.1.7 待数控系统开机完成,松开机床操作面板上的急停按钮,执行机床回零操作 2.1.8 打开激光器电源开关,(夏天等待30分钟)打开水冷机,待水温在“低温21℃,高温31℃”,再打开机床操作面板上的“激光开关”按钮,等待按钮上方LED灯由闪烁变为常亮。开机完成。 2.2 常规操作步骤 2.2.1 在【JOG】状态下,按下【REF.POINT】,再按回零键,执行回零操作 2.2.2 在2.1生效的情况下,按下“标定”键,执行割嘴清洁和标定程序。 2.2.3 根据相应的板材,调节焦距位置、选择合适大小的割嘴,然后调整割嘴中心。 2.2.4 打开导向红光,用手轮或控制面板,将切割头移动到板材上方起点位置,关闭导向红光,关闭防护门。 2.2.5 打开所用切割程序,确定无误后一次点击“AUTO”,“RESET”,“CYCLE START"。 2.2.6 切割结束将 Z 轴抬高再交换工作台,取出工件摆放整齐,做好标识。

车间班组长岗位职责及工作流程

车间班组长岗位职责及工作流程 一、岗位说明: 1、全面负责本班的生产管理、人员管理、质量管理、现场管理等工作。 2、工作内容:主持班内班前会、核对生产质量信息、组织生产、质量确认与自检、现场管理、包材领用与准备、剩余包材与坏损的清退、成品入库、质量记录。 二、岗位职责: 1、严格遵守公司制定的各项管理制度。 2、负责检查第二天生产所需包材的准备情况,如下班前第二天本生产线包材未到位及时通知车间主任协调。 3、对班组的生产环境及设备的维护负主要责任。负责班组生产的现场管理、生产调度、质量控制。 4、负责生产区域内质量自检体系的检查和记录。 5、对上道工序的产品,贴好标的瓶,物料的外观进行检查把关,合格的方可使用。 6、做好上、下工序的协调,努力提高生产效率。服从车间调配,积极完成临时工作任务。 7、对数据认真负责,对班组产量数据要一箱不差。 8、对包材消耗负责,对剩余的和坏损的包装及时找车间核算员开退票清退,不能形成积压。对缺少的包装要及时通知车间后勤清点,补齐。

9、对每天的生产过程负责,做到日清日结。 10、对班内人员第二日出勤情况负责,如调休人员提前一天和车间主任协调人员。 三、工作流程: 1.根据车间安排的生产任务,在班前会上具体分到班组,同时,合 理的配备人员,提高生产效率。 2.按照车间质量自检体系的规定,进行质量确认,直到生产出第一 箱合格产品,填写相应的质量记录。 3.及时处理班组与上下工序的协调中遇到的问题,积极解决生产过 程中遇到的问题,努力提高有效的工作时间,掌握生产进度,提高劳动效率。 4.积极学习设备设施的使用,掌握负责生产线所有设备的操作和简 单维护。 5.对当班的生产质量情况进行巡查,及时发现隐患,提醒班组内人 员注意事项。 6.中午下班前要了解当天的入库进度,保证当天开好入库单的产品 必须入完。 7.下午一上班根据车间的生产安排,找统计员将第二天所需的包材 全部开具调拨单,监督后勤班组领用。并安排将相应的包材放到指定地点,以备第二天尽快使用。 8.下班前,要检查次日本班次生产任务所需包材领用的情况,当天 开票的包材当天必须领完。

铸造工艺设计步骤

铸造工艺设计: 就是根据铸造零件的结构特点,技术要求,生产批量和生产条件等,确定铸造方案和工艺参数,绘制铸造工艺图,编制工艺卡等技术文件的过程.设计依据: 在进行铸造工艺设计前,设计者应掌握生产任务和要求,熟悉工厂和车间的生产条件,这些是铸造工艺设计的基本依据.设计内容: 铸造工艺设计内容的繁简程度,主要决定于批量的大小,生产要求和生产条件.一般包括下列内容: 铸造工艺图,铸件(毛坯)图,铸型装配图(合箱图),工艺卡及操作工艺规程.设计程序: 1零件的技术条件和结构工艺性分析;2选择铸造及造型方法;3确定浇注位置和分型面;4选用工艺参数;5设计浇冒口,冷铁和铸肋;6砂芯设计;7在完成铸造工艺图的基础上,画出铸件图;8通常在完成砂箱设计后画出;9综合整个设计内容.铸造工艺方案的内容: 造型,造芯方法和铸型种类的选择,浇注位置及分型面的确定等.铸件的浇注位置是指浇注时铸件在型内所处的状态和位置.分型面是指两半铸型相互接触的表面.确定砂芯形状及分盒面选择的基本原则,总的原则是: 使造芯到下芯的整个过程方便,铸件内腔尺寸精确,不至造成气孔等缺陷,使芯盒结构简单.1保证铸件内腔尺寸精度;2保证操作方便;3保证铸件壁厚均匀;4应尽量减少砂芯数目;5填砂面应宽敞,烘干支撑面是平面;6砂芯形状适应造型,制型方法.铸造工艺参数通常是指铸型工艺设计时需要确定的某些数据.1铸件尺寸公差: 是指铸件各部分尺寸允许的极限偏差,它取决于铸造工艺方法等多种因素.2主见重量公差定义为以占铸件公称质量的百分率为单位的铸件质量变动的允许值.3机械加工余量: 铸件为保证其加工面尺寸和零件精度,应有加工余量,即在铸件工艺设计时预先增加的,而后在机械加工时又被切去的金属层厚度,称为机械加工余量,简称加工余量.代号用MA,由精到粗分为ABCDEFGH和J9个等级。

新产品开发工作流程

新产品开发工作流程 1.流程工作内容 责任单位流程图流程说明相关表单 顾客根据顾客样品、图纸等提出项目开发 销售部销售部根据涉及到产 品开发的外部信息形 成顾客要求 《顾客要求评 审表》,《产品变 更通知单》,《质 量问题反馈 单》,《新产品开 发样品顾客确 认通知单》 销售部/技术部/供应部/生产部/相关部门技术部组织新产品开 发顾客要求评审(合同 评审)。根据评审结论 确定下步工作 《顾客要求评 审表》,《产品开 发项目评审记 录表》,《项目开 发评审策划书》 技术部根据评审要求编制新 产品开发计划,评审模 式的不同,开发计划的 编制方式不同,确定项 目负责人 《新产品开发 计划》 技术部经 理开发计划经技术部经 理或其代理人审批通 过后下发责任单位 《新产品开发 计划》 技术部新产品开发试制用的 技术文件采用“一张 图”流转模式。项目负 责人根据相关输入信 息进行“一张图”的编 制 《试制作业指 导书》(一张 图),(材料清单 —若有新的材 料,工装模具图 纸--复杂) 技术部主管/经理技术部主管、经理进行 技术文件的审核、批 准,确保文件能够指导 试制工作 《试制作业指 导书》 技术部/生产部/责任车间 根据开发计划、试制技 术文件、样品等试制的 依据进行计划的实施, 按时间节点保质保量 《新产品开发 计划》,《试制作 业指导书》项目提出 形成顾客要 顾 客 反 馈 评 审 项 目 取 消 编制开发计 审 批 编制技术文 审 批 计划实施和控 样品确 认 沟 转 OK OK OK OK OK NG NG NG NG

的完成。如果不能按计划实施,提前上报,责任部门分析原因制定措施。 技术部/车间试制人 员 按工序流程分阶段进行确认,确认合格才能转序。最终产品(样品)进行首件确认、全检或抽检。 技术部负责跟踪项目进度 《新产品开发样品确认记录表》,《检验记录》 技术部/质保部 在样品入库前对样品进行全检(20套或200米以下)或抽检(20套或200米以上),完成样品交付前的出厂验收 成品库/责任车间 凭样品验收合格的凭据办理入库,凭据上须有技术部和质保部验收人员的签字。 《入库单》,《周转单》 销售部 按顾客要求进行样品的交付 顾客 顾客对样品进行验收、试装和确认。将结果及时通过销售部进行反馈。 《产品变更通知单》,《质量问题反馈单》,《新产品开发样品顾客确认通知单》 技术部/生产部 技术部进行技术文件的完善和转换,生产部 根据订单按生产程序进行作业安排。在第一次试生产时,技术部进行必要的跟踪。 《作业指导书》 《工序卡》 2.流程具体实施要求 新产品的开发流程根据以下几个阶段来考虑完善(顾客有明确要求的汽车主机厂整车付新产品开发执行APQP 程序): 2.1顾客要求评审(合同评审) 2.1.1顾客要求评审的输入有三种: 1)顾客新要求,评审依据:《顾客要求评审表》; 样品交 入库 样品验 顾客试装 确 认 转生产 OK OK NG NG

车间统计员须知及日工作流程

车间统计员须知 一、计件原则:平等、负责、正确、及时 二、车间员工不分新老,一律按规定严格考核 三、小包装车间入库 1、生产人员 1)生产人员须于次日9:30前入库完毕 2)入库完毕后务必13:30前记功完毕 2、生产统计员 生产统计员于下午13:30前协同仓管查对小包装车间入库数据是否相符,相符则及时上帐;不符则立即进行校正处理。 四、大包装车间入库 1、生产人员 1)生产人员须于当日把所生产加工的产品入库完毕 2)各生产组组长须于当日将所生产加工完毕的产品报交生产统计员 2、生产统计员 生产统计员于次日9:30前协同仓管人员查对入库数据是否相符,相符则及时上帐;不符则立即进行校正处理 五、池底辣 1、腌制车间送池底辣交包装车间生产时,必须向改组称量人员和组长说明 2、腌制车间加工完毕的池底辣须于16:30前送交包装车间生产,17:30前报交当天所送交的池底辣的数量 六、生产人员入库时必须按仓管人员的堆码要求码放,不得私自码放 七、漏汤产品处理 1、当成品出现漏汤时必须及时进行补救处理,并记录漏汤原因;当一次漏汤超过3件时必须报告车间主任;当一次漏汤超过5件时须停止生产找出事故原因,并报知车间主任、报告质检人员 2、返工漏汤产品时,组长通知参与返工而拒不参加返工的职工将承担此次平均扣款金额的3倍,屡次再犯此错误者报交办公室给予相应处理。 八、分配暂行标准(团队协作生产) 1、腌制车间 1辣子组长多于组员5元,其余均以平均分配为主。(组员分配时将优先听取组长意见) 2、包装车间 团队协作生产时组长多余组员8元,其余均以平均分配为主。(组员分配时将优先听取组长意见) 1

产品研发流程

新产品研发流程 内容: 企业的组织机构 新产品研发流程 生产工艺流程

企业组织机构 企业组织机构图(以****公司为例) 开发部主要职责: 1、技术创新 1).及时搜集整理国内外产品发展信息,及时把握产品发展趋势,组织和编制公司技术发展规划和技术开发计划。并组织对计划实施。 2).负责公司新技术引进和产品开发设计工作。 3).编制生产工艺流程及工艺文件, 4).负责做好技术图纸、技术资料的编制和编写。为指导生产提供全套技术文件。 2、技术支持 1).负责制订和修改技术规程。编制产品的使用、维修和技术安全等有关的技术规定及使用说明书;改进和规范工艺流程。 2).负责制定公司产品的企业标准,实现产品的规范化管理。 3).及时指导、处理、协调和解决公司各部门的技术问题,确保经营工作的正

常进行。 主要岗位:电子线路设计、结构设计、工艺设计(电装工艺、钳装工艺、机加工工艺) 岗位职责: 线路、结构设计人员 进行新产品开发市场调查。提出设计项目立项建议。 2. 线路设计人员按计划和规定进行新产品的线路方面的开发与设计;结构设计人员按计划和规定进行新产品的结构方面的开发与设计。 3. 负责在研产品的技术资料、生产资料的建立、整理和归档工作。 4. 针对用户的要求或其它原因实施设计更改。 5. 解决生产过程中出现的有关技术问题。 6 .配合销售部门做好产品销售、工程服务中的技术支持工作。 工艺设计人员 1. 编制典型工艺文件,负责生产前的工艺技术准备。 2. 负责工艺文件执行及工艺纪律检查。 3. 负责处理生产过程的工艺技术问题。 4. 负责产品工时定额制定。 5. 组织员工进行技能培训。 线路设计和结构设计主要是产品设计, 产品设计和工艺设计之间的关系: 产品设计就是设计出你想要的产品,工艺设计就是设计如何制作出你想要的产品;设计是产品从概念到模型的一个转换过程,而工艺是将原材料实现为零部件的一个过程,设计需要了解工艺,工艺实现不了的设计是没意义的设计,工艺也需要明白设计的意图,否则不能很精确的反映出设计,产品设计和工艺设计应该

新员工入职流程通用版

新员工入职流程New employee orientation process 入职准备 1、人力中心向合格者发送《录用通知书》; 2、确认新员工报到日期,通知新员工在报到之前来公司明确报到需注意事项:所需资料、体检以 及其他须知; 3、通知人事助理新员工报到日期,人事助理准备好新员工入职手续办理所需表单并负责依据《新 员工入职通知单》内容落实各项工作: --用人部门负责安排办公位,申领电脑、电话; --行政办负责发放办公用品; --信息组负责开通邮箱、帐号、调试电脑设备等。 2入职报到 1、人力中心向新员工发放《新员工报到工作单》,并按要求办理入职手续: --员工填写《应聘登记表》,并交验各种证件: 一寸免冠照片3张; 身份证原件或户口复印件; 学历、学位证书原件(学生提供学生证原件); 资历或资格证件原件; 与原单位解除或终止劳动合同的证明; 体检合格证明; --与员工签订劳动合同、保密协议、职位说明书; --建立员工档案、考勤卡; --介绍公司情况,引领新员工参观公司、介绍同事; --将新员工移交给用人部门; --OA网上发布加盟信息更新员工通讯录。 2、用人部门负责的工作 --负责安置座位,介绍并帮助熟悉工作环境; --制定专人作为新员工辅导员,介绍岗位职责和工作流程[1]。 3入职手续 1、填写《员工履历表》。 2、发放向新员工介绍公司情况及管理制度的《制度汇编》,使其具备基本公司工作知识,要求 其通过公司内部网络了解进一步情况。 3、按照《新员工入职手续清单》逐项办理入职手续。 4、确认该员工调入人事档案的时间。 5、向新员工介绍管理层。 6、带新员工到部门,介绍给部门总经理。

一个完整的产品开发项目管理流程

如对您有帮助,请购买打赏,谢谢您! 一个完整的产品开发项目管理流程 从一个项目提出到结束,按照ISO9001:2000的项目管理流程,大致有如下步骤: 1、产品立项报告 按照公司的管理流程,由公司有关人等都有可能提出《产品立项报告》,比如公司老总、市场部门、研发部门,一般是在公司组织的定期召开的会议上提出,经初步讨论具有一定的可行性之后,由公司领导提交到公司负责产品开发立项的部门,比如,总工办,然后,按照公司的管理流程,由该部门组织人员进行讨论,最后指定某人进行产品的可行性分析,提交《产品的可行性分析报告》。 在《产品立项报告》中,初步描述该技术的国内、国外现状、经济效益和社会效益。。。 2、产品可行性分析报告 指定的某人提交《产品的可行性分析报告》,在会议上产品立项讨论通过,指定项目经理,对该产品提出《初步设计》。 在这里,要对风险进行评估。 风险控制:要求,新技术在产品中的使用比例不要超出30%。 如果这个产品大量使用新技术,那么,质量和进度往往不容易保证。 新技术,一般是需要先期做一些知识储备。使用太多的新技术推出的产品,一旦出现了不可控制的缺陷,将是灾难性的损失。 以上过程产生项目经理。以下步骤在项目经理的参与和指导下进行。 3、初步设计 由项目经理负责编写。 在这里,要对成本、进度、风险进行准确评估。 产生《初步设计》后,经讨论修改通过后,把《初步设计》提交给该项目的硬件工程师、软件工程师和结构工程师分别提交《硬件详细设计》、《软件详细设计》和《结构详细设计》; 在初步设计中,指定该项目负责的硬件工程师、软件工程师、结构工程师、样机生产负责人、测试工程师等。 在初步设计中,由项目经理对项目总成本进行核算。 并由项目经理或者测试工程师产生《测试大纲》,由总工程师或者项目经理对《测试大纲》进行批准。 4、硬件详细设计

生产车间工作流程

生产车间工作流程 一、目的 1)更好的使生产车间员工及新员工了解工作,熟悉工作内容。 2)确保产品符合规定要求的同时能准时完成各项工程。 3)规范生产车间工作及人员配置。 二、适用范围 适用于本公司生产车间 三、定义 1)加工流程:生产车间接到生产任务后,从领料加工到加工完成入库的一个加工过程。 2)检验流程:生产车间接到供应到货报验单(外协件/外购件)后,从领料试验到试验完成入库的一个检验过程。 四、流程明细 1、加工流程 ①生产计划接到供应部门下达的业务订单及研发联系单,根据订单要求、生产能力、设备状况下达的生产加工任务单及加工图纸到各个班组。订单中特殊产品安排外协加工。 ②班组接到生产加工任务单后结合图纸到半成品/产成品领料并签字确认。 ③各班组长根据生产能力、设备状况、物料状况安排生产加工,操作工根据作业指导书、图纸、进行加工,加工首检需检验检查各个

后进行批量加工。(加工记录、试验记录,首检各个确认记录) ④批量加工过程检验巡检,加工完成操作工自检。(巡检记录、自检记录) ⑤加工完成检验进行终检,终检合格凭生产加工单移交半成品/产成品并签字确认。(终检记录、试验记录) ⑥生产过程检验首检、巡检、终检、操作工自检出现的不合格品先隔离,等待检验处理(报废、待定、翻修) 2、外协件/外购件检验流程 ①检验班组接到供应部开具的到货报验单后(外协件/外购件),检验组组长根据到货数量、检验能力、设备状况下达检验加工单。 ②检验人员依据加工单、作业指导书、进行产品检验。(检验记录) ③检验合格后凭生产加工单移交半成品/产成品并签字确认。 ④检验、试验过程中出现的不合格品先进行标记,再隔离放置;然后进行不合格品的台账登记,最后出不合格品质量报告给外协外购的厂家,把不合格品退还给厂家。

相关主题
文本预览
相关文档 最新文档
