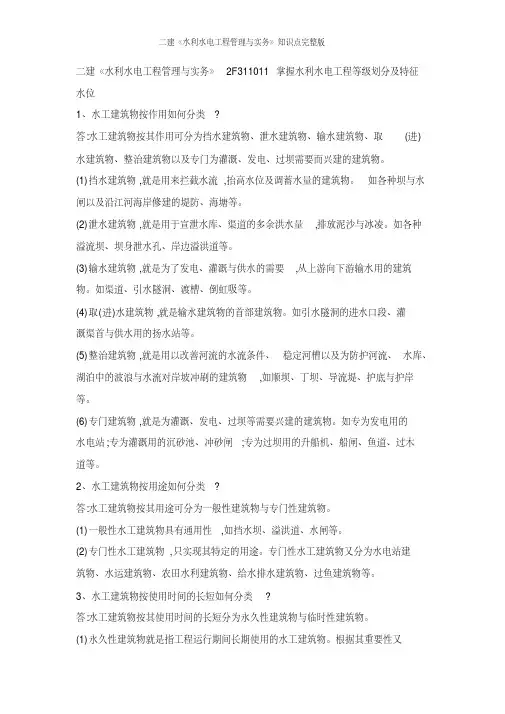

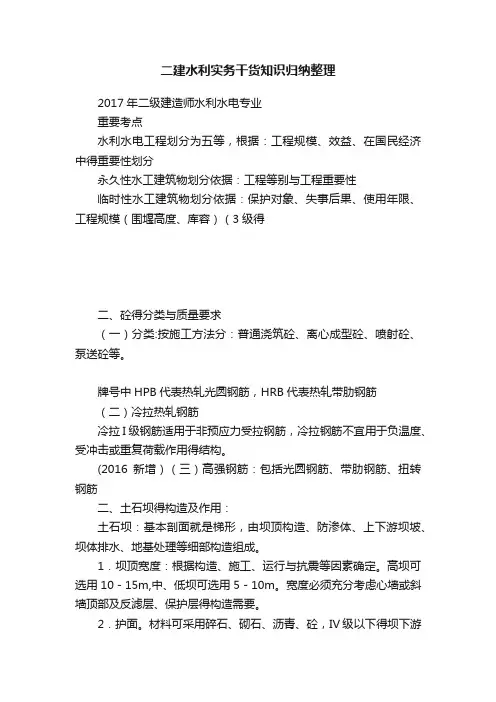

2017年二级建造师水利水电专业

重要考点

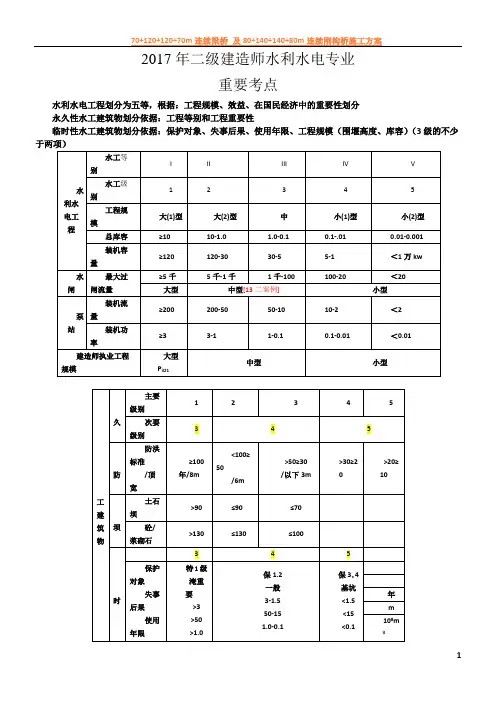

水利水电工程划分为五等,根据:工程规模、效益、在国民经济中的重要性划分

永久性水工建筑物划分依据:工程等别和工程重要性

临时性水工建筑物划分依据:保护对象、失事后果、使用年限、工程规模(围堰高度、库容)(3级的不少于两项)

2F311032掌握砼的分类和质量要求

二、砼的分类和质量要求

(一)分类:按施工方法分:普通浇筑砼、离心成型砼、喷射砼、泵送砼等。(二)砼的主要质量要求

二、钢筋的主要力学性能

牌号中HPB代表热轧光圆钢筋,HRB代表热轧带肋钢筋

(二)冷拉热轧钢筋

冷拉I级钢筋适用于非预应力受拉钢筋,冷拉钢筋不宜用于负温度、受冲击或重复荷载作用的结构。

(2016新增)(三)高强钢筋:包括光圆钢筋、带肋钢筋、扭转钢筋

二、土石坝的构造及作用:

土石坝:基本剖面是梯形,由坝顶构造、防渗体、上下游坝坡、坝体排水、地基处理等细部构造组成。

1.坝顶宽度:根据构造、施工、运行和抗震等因素确定。高坝可选用10-15m,中、低坝可选用5-10m。宽度必须充分考虑心墙或斜墙顶部及反滤层、保护层的构造需要。

2.护面。材料可采用碎石、砌石、沥青、砼,IV级以下的坝下游也可以采用草皮护面。为排雨水,坝顶应做成向一侧或两侧倾斜的横向坡度,坡度宜采用2%-3%。对于有防浪墙的坝顶,则宜采用单向向下游倾斜的横坡。

3.防浪墙、坝顶上游侧常设砼或浆砌石防浪墙,高度一般为1.0-1.2m。

(二)防渗体

土坝防渗体主要有心墙、斜墙、铺盖、截水墙等,作用:减少渗流量;降低浸润线,增加下游坝坡的稳定性;降低渗透坡降,防止渗透变形。

砼重力坝:防渗层厚度一般为1/20-1/10水头,但不小于2米。

(三)土石坝的护坡与坝坡排水

1.护坡。土石坝的护坡形式有:草皮(不能做上游护坡)、抛石、干砌石、浆砌石、砼或钢筋砼、沥青砼或水泥土等。作用:防止波浪淘刷、顺坝水流冲刷、冰冻和其他形式的破坏。

2.坝坡排水。除干砌石或堆石护面外,均必须设坝面排水。坝较长时,则应沿坝轴线方向每隔50-100m

左右设一横向排水沟,以便排除雨水。

(四)土石坝的排水设施

1.排水设施。形式有贴坡排水、棱体排水、褥垫排水、管式排水、综合式排水。坝体排水的作用:降低坝体浸润线(后四种)、孔隙水压力,防止坝坡土冻胀破坏。在排水设施与坝体、土基接合处,都应设置反滤层。前两种最常用。

(1)贴坡排水。紧贴下游坝坡表面,由1-2层堆石或砌石筑成,顶部应高于坝体浸润线的逸出点,保证坝体浸润线位于冰冻深度以下。贴坡排水构造简单、节省材料、便于维修,但不能降低浸润线,且易因冰冻而失效,常用于中小型工程下游无水的均质坝或浸润线较低的中等高度坝。

(2)棱体排水。在下游坝脚处用块石堆成棱体,顶部高程应超出下游最高水位,超出高度应大于波浪沿坡面的爬高,并使坝体浸润线距坝坡的距离大于冰冻深度。应避免棱体排水上游坡脚出现锐角,顶宽应根据施工条件及检查观测需要确定,不得小于1.0m,棱体排水可降低浸润线,防止坝坡冻胀和渗透变形,保护下游坝脚不受尾水淘刷,多用于河床部分(有水)的下游坝脚处。

2.反滤层。为避免因渗透系数和材料级配的突变而引起渗透变形,在防渗体与坝壳、坝壳与排水体之间都要设置2-3层粒径不同的砂石料作为反滤层。材料粒径沿渗流方向由小到大排列。

三、堤防的构造与作用

包括堤顶、堤坡与戗台、护坡与坡面排水、防渗与排水设施、防洪墙等。

(1)堤顶。向一侧或两侧倾斜,坡度宜采用2%-3%。

(2)堤坡与戗台。堤高超6m背水坡应设戗台,宽度不宜小于1.5m;风浪大的海堤、湖堤临水侧宜设消浪平台,其宽度可为波高的1-2倍,但不宜小于3m。

2F311015熟悉泵站的布置及水泵的分类

常用的泵站有灌溉泵站、排涝泵站、灌排结合泵站。

泵站进出水建筑物一般包括引水渠、沉砂及冲砂建筑物、前池、进水池、出水管道和出水池或压力水箱。

叶片泵的性能参数叶片泵性能参数包括流量、扬程、功率、效率、允许吸上真空高度或必需汽蚀余量、转速等。其中:

1、扬程。指单位重量的水从泵进口到泵出口所增加的能量,用H表示,单位是mH2O,简略为m。铭牌所标扬程是设计扬程,即通过设计流量时的扬程,又称额定扬程。工作扬程总是大于实际扬程(净扬程)。

2、效率。铭牌上效率是通过设计流量时的效率,为泵的最高效率。水泵内的能量损失分三部分:水力损失(水流的撞击、摩擦造成的能量损失)、容积损失和机械损失(轴承损失功率、密封损失功率、圆盘摩擦损失功率之和)。

3、允许吸上真空高度(必需汽蚀余量)。用来确定泵的安装高程,单位为m。

三、水闸的施工放样

水闸的施工放样包括:测设水闸的主轴线AB和CD,闸墩中线、闸孔中线、闸底板的范围以及各细部的平面位置和高程等。

(一)水闸主轴线的放样

水闸主轴线放样:在施工现场标定轴线端点的位置。在施工现场定轴线端点AB,主要轴线端点A、B确定后,应精密测设AB的长度,并标定中点O的位置。在O点安置经纬仪,测设出AB的垂线CD。其测设误差应小于1011。主轴线测定后,应向两端延长至施工影响范围之外,每端各埋设两个固定标志以表示方向。

(二)闸底板的放样

目的首先是放出底板立模线的位置,以便装置模板进行浇筑。

由主轴线的交点O起,在CD轴线放出GH,由G、H两点,然后分别在G、H点上安置经纬仪,放出E、F、I、K,即为闸底板的4个角点。

底板的高程放样则是根据底板的设计高程及临时水准点的高程,采用水准测量的方法。

(三)闸墩的放样

闸墩的放样,是先放出闸墩中线,再以中线为依据放样闸墩的轮廓线。放样时,首先根据计算出的有关放样数据,以水闸主要轴线AB和CD为依据,1、在现场定出闸孔中线、闸墩中线、闸墩基础开挖线以及闸底板的边线等。2、待水闸基础打好砼垫层后,在垫层上再精确地放出主要轴线和闸墩中线等,3、根据闸墩中线放出闸墩平面位置的轮廓线。

2F312000水利水电工程施工导流

2F312010导流

2F312011掌握导流标准

一、施工导流:施工导流贯穿于整个工程施工的全过程

二、导流方案

三、导流标准:是选定导流设计流量(选择洪水重现期的最大值确定)的标准。

导流标准根据:导流建筑物保护对象、失事后果、使用年限、工程规模等指标,划分为3--5级

导流标准确定:导流建筑物级别/类型、结合风险度分析

四、导流时段:按照导流的各个施工的阶段划分的延续时间。与河流的水文特征、主体建筑物的布置与形式、导流方案、施工进度有关。

2F312012掌握导流方法(案例)

施工导流的基本方法可分为分期围堰法导流和一次拦断河床围堰法导流。

合理施工顺序为:③导流隧洞开挖—⑦河道截流—①围堰填筑—⑥基坑排水、围堰填筑一②围堰拆除―

⑤下闹蓄水―④导流隧洞封诸(答出③—⑦、⑦—①、①—⑥、⑥—②、②—⑤、⑤—④各2分,满分10分)。[11二案例]

2f312013围堰的类型及施工要求

一、围堰的类型及特点

二、围堰堰高程的确定(案例)

H(上游围堰)=水位+波浪爬高+安全超高(土石:0.7/0.5;砼:0.4/0.3)

H(下游围堰)=水位+波浪爬高+安全超高-上下游水位差

三、围堰施工(案例)

1.土石围堰的施工

水上部分(同一般土石坝):分层填筑,碾压施工,适时安排防渗墙施工

水下部分:用进占法,也可驳船抛填水下材料。

2、接头处理:

(案例)土石围堰与岸坡:主要通过扩大接触面和嵌入岸坡的方法,以延长塑性防渗体的接触范围,防止集中绕渗破坏。

(案例)土石围堰与砼纵向围堰:通常采用刺墙型式插入土石围堰的塑性防渗体中,并将接头的防渗体断面扩大,以保证在任一高程处均能满足绕流渗径长度要求,约为两倍上游水头。

3、围堰的拆除,时间,顺序,方法:一般在使用期的最后一个汛期过后,随上游水位的下降,逐层拆除围堰背水坡和水上部分。过程中,必须使围堰的残留断面能继续挡水,并维持稳定,以免发生事故使基坑过早淹没影响施工,一般土石围堰的拆除可用挖土机开挖,爆破、挖泥船开挖或人工开挖(选择题);土石围堰:只能用爆破法。

2F312014险情判断及抢险技术

2F312020截流(客观选择题)

一、截流的基本方法:

2F312022 龙口布置和截流材料的选择

2F313010土石方开挖工程

3011 土方开挖技术(案例)-开挖机械

二、开挖方式:自上而下、上下结合、先河槽后岸坡、分期分段开挖

三、开挖方法:机械开挖,人工开挖

渠道开挖:(2017新增)

1、人工开挖受地下水影响应设排水沟分一次到底法和分层下挖法

2、机械开挖开挖深度不宜超过1.5-2m,填筑堤顶高度不宜超过2-3m。

半挖半填渠道或全挖方渠道就近弃土时,采用铲运机开挖最为有利。

三、爆破技术(露天石方开挖常用的爆破方法有:浅孔爆破法、深孔爆破法、洞室爆破法、预裂爆破法等。)

爆破工序:钻孔-装药(炸药和起爆器)-起爆-挖装-运卸

1、浅孔爆破:孔径小于75mm,孔深小于5m。适用于小规模,适应性较强,利于控制开挖面的形状和规格(控制性原则)。广泛用于基坑、渠道、隧洞的开挖和采石场作业;常用阶梯开挖法。布置原则:P70

2、深孔爆破:孔径大于75mm,孔深大于5m。适用于大规模,高强度爆破,钻孔少、单位药量小,如料场和基坑采挖。

提高深孔爆破措施:①多排孔微差爆破②挤压爆破③合理的装药结构④采用倾斜孔爆破。

深浅比较:深单位体积岩石所需钻孔工作量小,单位耗药量低。P70示意图各部分含意。

3、洞室爆破

4、预裂爆破法作用:防止或减弱爆破震动向开挖轮廓以外的岩体传播,达到保护保留岩体或邻近建筑物免受爆破破坏的目的。

5、光面爆破利用布置在设计开挖轮廓线上的光面爆破炮孔,将作为围岩保护层的“光爆层”爆除,从而获得一个平整的洞室开挖壁面的一种控制爆破方式。

2F313020

1、土坝开挖岸坡:不应成台阶状、反坡或突然变坡,岸坡上缓下陡时,变坡角<20o,不宜陡于1:

1.5,留0.2-0.3m保护层;岩石岸坡不宜陡于1:0.5

2、混凝土坝:p17

地基处理方法:灌浆,防渗墙,置换法,排水法,挤实法,桩基础

适用性:

2F313023了解灌浆技术

施工顺序(2017新增)

1、有盖重的坝基固结灌浆应在混凝土达到要达强度后进行。

2、基础灌浆宜按照先固结,后帷幕的顺序进行。(防止出现帷幕拉裂现象)

3、水工隧洞中的灌浆宜按照先回填灌浆,后固结灌浆,再接缝灌浆的顺序进行。

2F313030 土石坝和堤防工程(重点)

4.实开采与填筑量比(开采量比压实量):土料2-2.5,砂砾1.5-2,水下砂砾2-3,石料1.5-2,反滤料筛后有效方量≥3

6.碾压土石坝的施工作业内容有哪些?

土石坝:干填碾压、水中填土、水力冲填、定向爆破

施工作业:准备(四通一平)/基本(土石料开采/挖/装/运/卸,坝面铺料/整平/洒水/压实/质检)/辅助(清除/剔除/刨毛加水..)/附加作业(坝坡修整/铺砌护面块石/铺植草皮)

2F313032掌握土方填筑技术

6、接头处理(有案例)

(1)层与层之间分段接头应错开一定距离,同时分段条带应与坝轴线平行布置,各分段之间不应形成的高差,接坡坡比一般缓于1:3.

(2)为保护黏土心墙/斜墙不致长时间暴露在大气中遭受影响,一般都采用土、砂平起的施工方法,分为两种:一是先土后砂法,一种是先砂后土法。当采用羊脚碾与气胎碾联合作业时,土砂结合部可用气胎碾进行压实。在夯实土砂结合部时,宜先夯土边一侧,等合格的现夯反滤料,不得交替夯实,影响质量。

(3)靠近砼结构物部位不能采用大型机械压实时,可采用小型机械夯或人工夯实,填土碾压时,要注意砼结构物两侧均衡填料压实,以免对其产生过大的侧向压力,影响其安全。

五、土方填筑质量控制(案例)

施工质量检查和质量控制是土石坝安全的重要保证。

施工质量检查和质量控制贯穿于土石坝施工的各个环节和施工全过程。

742F313033 石方填筑技术

一、堆石坝坝体材料分区

自上游防渗面板向下依次为垫层区,过渡区,主堆石区,下游堆石区(次堆石区)等

二、填筑工艺要点:P74详看

1、垫层料的摊铺多用后退法(在压实层面上行驶)

2、垫层料铺筑上游连线水平超宽一般为20-30cm,振动碾与上游边距≤40cm

3、坝料填筑宜采用进占法卸料,必须及时平料(在松铺层上行驶)

三、堆石体的压实参数和质量控制

1、堆石体的压实参数:一般堆石体最大粒径不应超过层厚的2/3。垫层的最大粒径为80-100mm,过渡料的最大粒径不超过300mm,下游堆石区最大粒径1000-1500mm.

面板堆石坝堆石体的压实参数(碾重、铺层厚度和碾压遍数),应通过碾压试验确定。

2、堆石体质量控制

(1)堆石压实的质量指标:用压实重度换算的孔隙率n来表示,现场采取试坑法。

(2)垫层料(含周边反滤料):作颗分,密度,渗透性、内部渗透稳定性检查,取样部位为界面处。

(3)垫层料/反滤料级配控制的重点:控制加工产品的级配。过渡料通过清除超径石保证过渡性。

(4)反滤料的检查项目包括:干密度;颗粒级配;含泥量。

(5)过渡料检查:颗分、干密度;主副/堆石:颗分、干密度。

(6)砾质土防渗体压实检查的项目:干密度、含水率、大于5mm烁石含量。

2F313034 防渗加固技术

土石坝防渗处理的基本原则“上截下排”,即在上游迎水面阻截渗水,下游背水面设排水和导渗,使渗水及时排出。

一、上游截渗法:黏土斜墙法,抛土/放淤法,灌浆法,防渗墙法,截水墙(槽)法。

二、下游排水导渗法:导渗沟法,贴坡排水法(不降低浸润线),排渗沟法

2F313040 砼工程

2F313042

钢筋制作与安装

一、钢筋检验

入场,必须具有出厂质量证明书(或试验报告单),每捆(盘)钢筋均应挂上标牌,标牌上注有厂标,钢号,产品批号,规格,尺寸等项目,在运输和储存时不得损坏和遗失这些标牌。

分批检验时,按品种、批号、直径,以60t 为一批,钢绞20t 。随机选取2根,各截取一个抗拉试件和一个冷弯试件进行检验,不得在同一根钢筋上取两个或两个以上同用途的试件。取样时,钢筋端部要先截去500mm 再取样。在拉力检验项目中,包括屈服点、抗拉强度、伸长率三个指标,如有一个指标不符合规定,即认定检验项目不合格。冷弯试件弯曲后,不得有裂纹,剥落或断裂。(钢号不明,抽取试件≥6组)

二、钢筋配料

1、下料长度=外包尺寸+端头弯钩长度-量度差值 箍筋长度=箍筋周长+箍筋调整值

2、钢筋代换(设计变更,征得原设计单位同意)

等强度代换:构件设计按强度控制 等面积代换:构件按最小配筋率配置

钢筋受裂缝开展宽度或挠度控制时,代换后应进行裂缝或挠度运算

3、加工包括:调直、去锈、切断、弯曲、连接[焊接接头(受拉区≤50%)≤50%)/

绑扎接头(受拉区≤25%,受压区≤50%)]

4、接头距离弯头起点不得小于10倍

2F313042-44 砼拌合与运输浇、筑与温度控制(案例)

必按试验部门签发并经审核的砼配料单配料,允许偏差:骨料为2%,其它为1%。

二、大体积砼的温度控制[13二案例]

2017年二级建造师市政真题与答案

2017年二级建造师市政真题与答案

2017二级建造师考试真题 《市政公用工程管理与实务》 一、单项选择题 1、以集散交通的功能为主,兼有服务功能的城镇道路称为()。 A.快速路 B.主干路 C.次干路 D.支路【参考答案】C 【解析】次干路应与主干路结合组成干路网,以集散交通的功能为主,兼有服务功能。教材P1 2、关于普通混凝土路面胀缝施工技术要求,错误的是() A.胀缝应与路面中心线垂直 B.缝壁必须垂直 C.缝宽必须一致,缝中不得连浆 D.缝上部安装缝板和传力杆【参考答案】D 【解析】胀缝应与路面中心线垂直;缝壁必须垂直;缝宽必须一致,缝中不得连浆。缝上部灌填缝料,下部安装胀缝板和传力杆。教材P26 3、直接或间接承受汽车等荷载作用,对桥梁结构安全起保证作用的部件是() A.桥台基础 B.桥面沥青混凝土铺装 C.桥梁栏杆 D.桥面排水系统【参考答案】A 【解析】桥墩和桥台中使全部荷载传至地基的部分,通常称为基础。 4、某地铁区间隧道,位于含水量大的粉质细砂层,地面沉降控制严格,且不具备水条件,宜采用()施工 A.浅埋暗挖 B.明挖法 C.盾构法 D.盖挖法【参考答案】C 【解析】明挖法、盖挖法、浅埋暗挖法均不得在含水层施工。教材P62 5、关于地下连续墙施工的说法,错误的是() A.施工振动小,噪声低 B.不适用于卵砾石地层 C.刚度大,开挖深度大 D.可作为主题结构的一部分【参考答案】B 【解析】可适用于多钟土层,除遇夹有孤石、大颗粒卵砾石等局部障碍物时会影响成

槽效率外,对黏性土、卵砾石层等各种地层均能高效成槽。教材P68 6、关于污水处理厂试运行的规定,错误的是() A.参加试运行人员须经过培训考试合格 B.单机试车后再进行设备机组试运行 C.全长 联机运行时间为12hD.试运行前,所有单项工程验收合格【参考答案】C 【解析】全厂联机运行应不少于24h。教材P98 7、关于给水排水构筑物砌筑材料额技术要求,错误的是() A.机制烧结砖强度等级一般不低于MU10 B.设计无要求时,石材强度等级不得小于20MPa C.混凝土砌块应符合设计要求和相关规定 D.水泥砂浆强度不应低于M10【参考答案】B 【解析】用于砌筑结构的石材强度等级应符合设计要求,设计无要求时不得小于30MPa。教材P113 8、在城镇供热管网闭式系统中,一次热网与二次热网采用()连接A.流量限制器B. 热交换器C.水处理器D.温度控制器【参考答案】B 【解析】一次热网与二次热网采用换热器连接,一次热网热媒损失很小,但中间设备多。实际使用较广泛。教材P121 9、一般情况下,直埋供热管道固定墩不采用()结构形式A.矩形B.翅形C.正“T” 形D.板凳形【参考答案】C 【解析】钢筋混凝土固定墩结构形式一般为:矩形,倒“T”形,单井,双井,翅形和板凳形。教材P128 10、某供热管网的设计压力为 1.6Mpa,其严密性试验压力应为() MpaA.1.4B.1.6C.1.8D.2.0【参考答案】D 【解析】严密性试验的试验压力为1.25倍的设计压力,且不得低于0.6MPa,教材P132

二级建造师《施工管理》精华考点归纳

2019 年二级建造师《施工管理》精华考点归纳 1、对工程项目施工质量管理负全责的应是:施工项目经理 2、施工质量控制难度大的客观原因主要是由于建筑产品生产具有单件性和流动性 3、施工质量的过程控制要求高主要是因为建筑产品生产过程工序交接多、隐蔽工程多 4、施工质量终检的局限性主要是因为不能通过拆卸或解体来检查内在质量 5、施工质量控制的基本出发点是控制人的因素 6、在施工质量的因素中,保证工程质量的重要基础是加强控制材料的因素 7、一个工程项目的质量应该体现在: ①工程项目本身的质量 ②与工程项目有关的活动或过程的工作质量 ③质量管理活动体系运行的质量 8、施工质量控制的特点主要表现在: ①控制因素多 ②控制难度大 ③过程控制要求高 ④终检局限大 9、在施工质量的五大影响因素中,方法的因素主要为: ①施工技术方案 ②施工工艺 ③施工技术措施 10、施工质量保证体系运行的PDCA 循环原理是:计划、实施、检查、处理 11、施工企业质量管理体系文件主要是由质量管理手册、程序文件、质量计划和质量目标构成 12、项目质量保证体系中,项目质量目标分解的基本依据是:工程承包合同 13、企业质量管理体系获准认证的有效期是3 年 14、工程项目质量保证体系的主要内容: ①项目施工质量目标 ②项目施工质量计划 ③思想、组织和工作保证体系 15、在材料、构配件的质量控制中,借助专门的试验设备对材料机械性能进行检查的方法是:理化检验 16、在材料的检验过程中,对进口材料一般应全检 17、合理选择和使用施工机械设备,是保证施工质量的重要环节。机械设备的使用应贯彻“人机固定”的原则,实行定机、定人、定岗位职责的使用管理制度 18、室外单位工程可划分为室外建筑环境工程和室外安装工程

二建市政工程真题及答案完整

2016二建市政工程真题及答案完整版 一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意) 1、在第几或土体中埋设强度较大的土工聚合物,从而提高地基承载力、改善变形特性的加固处理方法属于()。 A.置换法 B.土的补强 C.土质改良 D.挤密法 答案:B 2.下列路面基层材料中,收缩性最小的是(). A.二灰稳定土 B.石灰稳定土 C.水泥稳定土 D.二灰稳定粒料 答案:D 3.下列指标中,不属于混凝土路面配合比设计指标的是()。 A.工作性 B.抗压强度 C.耐久性 D.弯拉强度 答案:B(答案待定) 4.钢筋的级别、种类和直径应按设计要求选用,当需要代换时,直由()单位 作变更设计。 A.施工 B.建设 C.监理 D.原设计 答案:D 5.关于预应力钢铰线张拉的说法,错误的是()。 A.长20m梁直线预应力钢绞线可采用一端张拉方式 B.构件混凝土强度不得低于设计值的75% C.当设计无要求时,张拉顺序可采用对称张拉

D.工作人员可站在张拉千斤顶后面随时观察张拉情况 答案:D 6.下列桥型中,在竖向荷载作用下,桥墩或桥台主要承受水平推力的是()A.悬索桥 B.梁式桥 C.拱式桥 D.刚架桥 答案:C 7、浅埋暗挖法开挖方式中,将结构断面分成上下多个工作面、分步开挖的是() A.侧洞法 B.台阶法 C.中洞法 D.全断面开挖法 答案:B 8、关于暗挖隧道小导管注浆加固技术的说法,错误的是() A.根据工程条件试验确定浆液及其配合比 B.应严格控制小导管的长度、开孔率、安设角度和方向 C.小导管的尾部必须设置封堵孔,防止漏浆 D.注浆时间应由实验确定,注浆压力可不控制 答案:D 9、下列砌筑要求中,不属于圆井砌筑施工要点的是() A.砌筑时应同时安装踏步 B.根据样板挂线,先砌中心的一列砖,并找准高程后接砌两侧 C.井内的流槽宜与井壁同时砌筑 D.用砌块逐层砌筑收口时,偏心收口的每层收进不应大于50mm 答案:B 10、设置于供热管道型塑钢支架根部的护墩,其作用是()。 A.防撞 B.防水 C.防变形 D.防冲击 答案:B

2018年二建机电实务真题及答案解

2018年二建机电实务真题及答案解析 一、单项选择题 1. 下列有色金属材料中,不属于铜合金的是()。 A. 紫铜 B. 青铜 C. 黄铜 D. 白铜 【答案】A 【解析】铜合金一般分黄铜、青铜和白铜三大类。纯铜常称紫铜。 2. 用于完成介质间热量交换的换热设备是()。 A. 分离器 B. 反应器 C. 冷凝器 D. 分解锅 【答案】C 【解析】主要用于完成介质间热量交换的压力容器称为换热设备。如管壳式余热锅炉、热交换器、冷却器、冷凝器、蒸发器等。 3. 工程测量的核心是()。 A. 测量精度 B. 设计要求 C. 减少误差累积 D. 检核【答案】D 【解析】检核是测量工作的灵魂。 4. 吊装作业若采取同类型、同规格起重机双机抬吊时,单机载荷最大不得超过额定起 重量的()。 A. 75% B.80% C.85% D.90% 【答案】B 【解析】采用双机抬吊时,宜选用同类型或性能相近的起重机,负荷分配应合理,单 机载荷不得超过额定起重量的80%。 5. 下列试验中,不属于焊后致密性试验的是()。 A.氨气试验 B. 煤油试漏 C. 液压强度试验 D. 真空箱试验 【答案】C 【解析】焊后致密性试验包括:液体盛装试漏、气密性试验、氨气试验、煤油试漏、 氦气试验、真空箱试验。 6. 现场组装的大型设备,各运动部件之间的相对运动精度不包括()。 A.直线运动精度 B. 圆周运动精度 C.传动精度 D. 配合精度

【解析】各运动部件之间的相对运动精度。现场组装大型设备各运动部件之间的相对 运动精度包括直线运动精度、圆周运动精度、传动精度等。 7. 电力架空线路需在横担固定处加装软垫的是( A.转角杆横担 B. 全瓷式瓷横担 C. 【答案】B 【解析】全瓷式瓷横担的固定处应加软垫。 8. 下列管道试验中,可结合试车一并进行的是( )。 A.真空试验 B. 通球试验 C. 泄漏性试验 D. 【答案】C 【解析】泄漏性试验可结合试车一并进行。 9. 锅炉系统安装程序中,水冷壁安装的紧前工序是( A.钢架组合安装 B. 集箱安装 C. 汽包安装 【答案】B 【解析】锅炉系统安装施工程序:基础和材料验收T 钢架组装及安装T 汽包安装T 集 箱安装T 水冷壁安装T 空气预热器安装T 省煤器安装T 低温过热器安装T 高温过热器 安装T 刚性梁安装T 本体管道安装T 阀门及吹灰设备安装T 燃烧器、油枪、点火枪的 安装T 烟道、风道的安装T 炉墙施工T 水压试验T 风压试验T 烘炉、煮炉、蒸汽吹扫 T 试运行。 10. 下列关于储罐充水试验规定的说法,错误的是( )。 A.充水试验采用洁净水 B. 试验水温不低于 5 C C.充水试验的同时进行基础沉降观测 D. 放水过程中应关闭透光孔 【答案】D 【解析】一般情况下,充水试验采用洁净水;特殊情况下,如采用其他液体充水试验, 必须经有关部门批准。对不锈钢罐,试验用水中氯离子含量不得超过 25mg/L 。试验水 温均不低于 5° G 充水试验中应进行基础沉降观测,如基础发生设计不允许的沉降, 应停止充水,待处理后,方可继续进行试验。充水和放水过程中,应打开透光孔,且不 得使基础浸水。 A. 24h B.36h C.48h D.72h )。 终端杆横担 D.耐张杆横担 压力试验 )。 D. 省煤器安装 11. 自动化仪表工程须连续投入运行( ),运行正常后方具备交接验收条件。

《二级建造师》2017年-市政实务考试-真题及答案

2017二级建造师市政工程真题及答案| 专帖讨论,对答案 1、以集散交通的功能为主,兼有服务功能的城镇道路称为()。 A.快速路 B.主干路 C.次干路 D.支路 答案:C 233网校解析:教材P1 2、关于普通混凝土路面胀缝施工技术要求,错误的是() A.胀缝应与路面中心线垂直 B.缝壁必须垂直 C.缝宽必须一致,缝中不得连浆 D.缝上部安装胀缝板和传力杆 答案:D 233网校解析:教材P26 3、直接或间接承受汽车等荷载作用,对桥梁结构安全起保证作用的部件是() A.桥台基础 B.桥面沥青混凝土铺装 C.桥梁栏杆 D.桥面排水系统 B.答案:A 233网校解析:教材P27 4、某地铁区间隧道,位于含水量大的粉质细沙层,地面沉降控制严格,且不具备降水条件,宜采用( )施工。 A浅埋暗挖 B.明挖法 C.盾构法 D.盖挖法 答案:C 233网校解析:教材P65 5、关于地下连续墙施工的说法,错误的是() A.施工振动小,噪声低 B.不适用于卵砾石地层 C.刚度大,开挖深度大 D.可作为主题结构的一部分 答案:B 233网校解析:教材P67 6、关于污水处理厂试运行的规定,错误的是() A.参加试运行人员须经过培训考试合格 B.单机试车后再进行设备机组试运行 C.全长联机运行时间为12h D.试运行前,所有单项工程验收合格

答案:C 233网校解析:教材P98 7、关于给水排水构筑物砌筑材料额技术要求,错误的是() A.机制烧结砖强度等级一般不低于MU10 B.设计无要求时,石材强度等级不得小于20MPa C.混凝土砌块应符合设计要求和相关规定 D.水泥砂浆强度不应低于M10 答案:B 233网校解析:教材P113 8、在城镇供热管网闭式系统中,一次热网与二次热网采用()连接 A.流量限制器 B.热交换器 C.水处理器 D.温度控制器 答案:B 233网校解析:教材P121 9、一般情况下,直埋供热管道固定墩不采用()结构形式 A.矩形 B.翅形 C.正“T”形 D.板凳形 答案:C 233网校解析:教材P128 固定墩是嵌固直埋管道固定节(固定支座),并与其共同承受直埋管道所受推力的钢筋混凝土构件。固定墩结构形式一般为矩形、倒T形、单井、双井、翅形和板凳形。

2019年二级建造师市政工程考试真题及答案

二级建造师市政工程考试题和参考答案 -2019年 一、单项选择题(共20题,每1分,每题的备选项中,只有1个最符合题意) 1.下列建筑道路中必须设置中间分隔带的是()。 A.双向快速路 B.三向上下路 C.单向次干路 D.单向支路 参考答案:A 2.下列沥青路面结构层中,主要作用为改善土基的湿度和温度状况的是()。 A.中面层 B.下面层 C. 基层 D.垫层 参考答案:D 3.多孔标准跨径总长为 500m 的桥梁属于()。 A.特大桥 B. 大桥 C. 中桥 D.小桥 参考答案:B 4.关于预应力混凝土结构模板拆除的说法,正确的是()。 A.侧模应在预应力张拉前拆除 B.侧模应在预应力张拉后拆除 C.模板拆除应遵循先支先拆,后支后拆的原则 D.连续梁结构的模板应从支座向跨中方向依次循环卸落 参考答案:A 5.钢筋与钢板的T形连接,宣采用() A.闪光对焊 B.电阻点焊 C.电弧焊 D.氯弧焊 参考答案:C 6.矿山法施工的地铁车站不采用()结构形式。 A.框架 B.单拱

C.双拱 D.三拱 参考答案:A 7.应根据钢筋直径、钢材、现场条件确定钢筋() A.计量 B.切断 C.弯曲 D.连接 参考答案:D 8.市政工程埋地给排水管道不采用() A.原状土基础 B.砂石基础 C.混凝土条基 D.砌块基础 参考答案:A 9.下列方法中,用于排水管道更新的是() A.缠绕法 B.内衬法 C.爆管法 D.喷涂法 参考答案:C 10.供热管网旋转补偿器的突出特点是() A.耐高压 B.补偿距离长 C.密封性能好 D.在管道运行 参考答案:A 11.城镇燃气管道的华白数是指()。 A.燃气的热值与其相对密度的比值 B.燃气的热值与其相对密度平方的比值 C.燃气的热值与其相对密度平方根的比值 D.燃气的热值与其相对密度立方的比值 参考答案:C 12.下列关于新建燃气管道阴极保护系统的施工说法,错误的是()。 A.阳极可采用水平式安装 B.牺牲阳极与管道间不得有其他地下金属设施 C.牺牲阳极应埋设在土壤冰冻线以上 D.每个裝置中应至少有两根电缆与管道连接

完整版2017年二建机电实务真题及答案解析完整版

2017年一理《机电实务》貞题及解析(完整版) 一、单項说徉散(共20颗,每題1分,每湫的备诜項中,只有1个最符合題意) 1、台金结枚钢的强度尊细是根据()划分的. A. 屈眾楚度 B.抗拉强度 C.抗压楚度 D.抗蛮强度 【答案】A?P2 【释析】考鱼合金结构側的分失。 在机电丄悝中,低合金给构厠最为常用,按册国家标崔《低合宝?&退度給构钢>GB/T 1591-2008, -1^ 分,其共有Q345、290、Q420、Q460、Q500、Q550^ Q620 等迄变苇级。 2、关干长柜离轲电线吊枝塔基础務H测星的说祛.正确的是()? 人根据沿谁实矗情况测逼铁塔基比 B. 采用钢尺量距时的丈量长度适宜干8070血 C. -段架空统路的测量视距底度不宜超过代血 D. 大跨垃档距之间不立系用富析注测虽 【答案】C, P20 【斛忻】考査长距离输电线路铁塔基砧庙工测虽. A顶不完整,长距离筛电线^定位匸经检査后,可很据超、止点和转折点及沿途障仔物的实悔恃况,测设钢塔架呈础中心桩。 B项.当系用钢尺量距时.耳丈呈长嵐不宜大干伽?同时不宜小干25。 D项,在犬瓏档距之间.通苛采用电磁波测距眩或解折法删量° 3、起卓吊装采用2个以上吊点起吊时,下列吊素与水平线夹角,宜远用的角度是()。 扎45° B. 50° C.55* D.60, 【苔案】D, P24 【解析】考査钢纠孤 若采用2个以上吊点赶吊时,每点的吊索与水平统的夹角不宜小干8?? 4、下列焊後方法中,焊孩飞袄虽犬茁焊接方法杲(几 代气焊&丰工电刃焊 C.g气罪保护焊D?埋弧自动焊 【苔案】C?P29-30 【站析】君査二氧化族气体保护惺。 缺点,弧尤福肘较强.必须汪意个人安全防护,抗风迷力差.不宜在S?天妒極,焊榜飞懑大,焊维成型 不如押弧焊毛观I炜樣设侖祁比手工炸转■⑥杂.活岀前障“ 5、若无设计规定.一玻负圧锅炉的凤压优糙压力星()o A. 0. 4Kpa E. 0.5Kpa

2017年二级建造师《市政实务》真题及答案解析

2017年度全国注册二级建造师执业资格考试 《市政公用工程管理与实务》真题 一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意) 1.以集散交通的功能为主,兼有服务功能的城镇道路称为()。 A.快速路 B.主干路 C.次干路 D.支路 【答案】C 【解析】P1;次干路应与主干路结合组成干路网,以集散交通的功能为主,兼有服务功能。 【来源】第一章第一节:城镇道路工程 2.关于普通混凝土路面胀缝施工技术要求,错误的是()。 A.胀缝应与路面中心线垂直 B.缝壁必须垂直 C.缝宽必须一致,缝中不得连浆 D.缝上部安装胀缝板和传力杆 【答案】D 【解析】P26;胀缝应与路面中心线垂直;缝壁必须垂直;缝宽必须一致,缝中不得连浆。缝上部灌填缝料,下部安装胀缝板和传力杆。 【来源】第一章第一节:城镇道路工程 3.直接或间接承受汽车等荷载作用,对桥梁结构安全起保证作用的部件是()。 A.桥台基础 B.桥面沥青混凝土铺装 C.桥梁栏杆 D.桥面排水系统 【答案】A 【解析】P27;桥墩和桥台中使全部荷载传至地基的部分,通常称为基础。 【来源】第一章第二节:城镇桥梁工程 4.某地铁区间隧道,位于含水量大的粉质细砂层,地面沉降控制严格,且不具备降水条件,宜采用()施工。 A.浅埋暗挖法 B.明挖法 C.盾构法 D.盖挖法 【答案】C 【解析】P65;盾构法实用于在松软含水地层,相对均质的地质条件。 【来源】第一章第三节:城市轨道交通工程 5.关于地下连续墙施工的说法,错误的是()。 A.施工振动小,噪声低 B.不适用于卵砾石地层

D.可作为主体结构的一部分 【答案】B 【解析】P67;地下连续墙刚度大,开挖深度大,可适用于所有地层;强度大,变位小,隔水性好,同时可兼作主体结构的一部分;施工振动小,噪声低。 【来源】第一章第三节:城市轨道交通工程 6.关于污水处理厂试运行的规定,错误的是()。 A.参加试运行人员须经过培训考试合格 B.单机试车后再进行设备机组试运行 C.全厂联机运行时间为12h D.试运行前,所有单项工程验收合格 【答案】C 【解析】P98;全厂联机运行应不少于24h。 【来源】第一章第四节:城镇水处理场站工程 7.关于给水排水构筑物砌筑材料的技术要求,错误的是()。 A.机制烧结砖强度等级一般不低于MU10 B.设计无要求时,石材强度等级不得小于20MPa C.混凝土砌块应符合设计要求和相关规定 D.水泥砂浆强度不应低于M10 【答案】B 【解析】P113;用于砌筑结构的石材强度等级应符合设计要求,设计无要求时不得小于30MPa。 【来源】第一章第五节:城市管道工程 8.在城镇供热管网闭式系统中,一次热网与二次热网采用()连接。 A.流量限制器 B.热交换器 C.水处理器 D.温度控制器 【答案】B 【解析】P121;一次热网与二次热网采用换热器连接,一次热网热媒损失很小,但中间设备多。实际使用较广泛。 【来源】第一章第五节:城市管道工程 9.一般情况下,直埋供热管道固定墩不采用()结构形式。 A.矩形 B.翅形 C.正“T”形 D.板凳形 【答案】C 【解析】P128;固定墩是嵌固直埋管道固定节(固定支座),并与其共同承受直埋管道所受推力的钢筋混凝土构件。固定墩结构形式一般为矩形、倒T形、单井、双井、翅形和板凳形。 【来源】第一章第五节:城市管道工程 10.某供热管网的设计压力为1.6MPa,其严密性试验压力应为()。 A.1.4MPa B.1.6MPa

2020年二级建造师《施工管理》重点考点总结

2020年二级建造师《施工管理》重点考点总结 1、对工程项目施工质量管理负全责的应是:施工项目经理 2、施工质量控制难度大的客观原因主要是由于建筑产品生产具有单件性和流动性 3、施工质量的过程控制要求高主要是因为建筑产品生产过程工序交接多、隐蔽工程多 4、施工质量终检的局限性主要是因为不能通过拆卸或解体来检查内在质量 5、施工质量控制的基本出发点是控制人的因素 6、在施工质量的因素中,保证工程质量的重要基础是加强控制材料的因素 7、一个工程项目的质量应该体现在: ①工程项目本身的质量 ②与工程项目有关的活动或过程的工作质量 ③质量管理活动体系运行的质量 8、施工质量控制的特点主要表现在: ①控制因素多 ②控制难度大 ③过程控制要求高 ④终检局限大 9、在施工质量的五大影响因素中,方法的因素主要为: ①施工技术方案 ②施工工艺 ③施工技术措施 10、施工质量保证体系运行的PDCA循环原理是:计划、实施、检查、处理 11、施工企业质量管理体系文件主要是由质量管理手册、程序文件、质量计划和质量目标构成

12、项目质量保证体系中,项目质量目标分解的基本依据是:工程承包合同 13、企业质量管理体系获准认证的有效期是3年 14、工程项目质量保证体系的主要内容: ①项目施工质量目标 ②项目施工质量计划 ③思想、组织和工作保证体系 15、在材料、构配件的质量控制中,借助专门的试验设备对材料机械性能进行检查的方法是:理化检验 16、在材料的检验过程中,对进口材料一般应全检 17、合理选择和使用施工机械设备,是保证施工质量的重要环节。机械设备的使用应贯彻“人机固定”的原则,实行定机、定人、定岗位职责的使用管理制度 18、室外单位工程可划分为室外建筑环境工程和室外安装工程 19、施工过程的质量控制,必须以其作为基础和核心的是:工序的质量控制 20、根据施工项目竣工验收的工作程序,在初步验收过程中,施工单位在自检合格的基础上,应填写工程竣工报验单,并将全部资料报送监理单位 21、正式验收一般应该在建设单位接到监理单位的质量评估报告和竣工报验单 22、建设单位应当在工程竣工7个工作日前将验收的时间、地点以及验收组名单书面通知工程质量监督机构 23、在施工准备的质量控制工作中,属于技术准备质量控制工作内容的有: ①做好设计交底和图纸会审 ②进行工程项目划分和编号 ③编制施工作业技术指导书 ④绘制各种施工详图 24、在用实验法进行质量检查中,需要进行现场试验的有: ①桩的静载试验

2018年二建市政真题及答案

2018年二级建造师考试市政工程真题及答案(完整版) 一、单选题 1.按级配原则构成的沥青混合料中,具有内摩擦角较高,黏聚力也较高的结构组成是() A骨架一密实结构B.骨架一空隙结构C.骨架一悬浮结构D.密实一悬浮结构 【答案】A P4 2.改性沥青混合料所具有的优点中,说法键误的是()。 A.较长的使用寿命 B.较高的耐磨耗能力 C.较大抗弯拉能力 D.良好的低温抗开裂能力【答案】C P6 3.商品混凝土的( )应满足混凝土的凝结速度和浇筑速度的要求。 A.配合比 B.运输能力 C.坍落度 D.粗骨料 【答案】B P31 4.在安装墩、台模板时,其底部应与基础预埋件或钢筋连接牢固,上部应采用( )固定。 A.剪刀撑 B.木方 C.点焊 D.拉杆 【答案】D P33 5.关于套箱围堰施工技术要求的说法,错误的是( )。 A.可用木板、钢板或钢丝网水泥制作箱体 B.箱体可制成整体式或装配式 C.在箱体壁四周应留射水通道 D.箱体内应设木、钢支撑 【答案】C P43 6.关于涵洞两侧回填施工中的做法,错误的是( )。 A.涵洞两侧同时回填,两侧对称进行,高差不大于300mm B.填方中使用渣土、工业废渣等,需经过试验确认可靠 C.在涵洞靠近防水层部位可填含有少量碎石的细粒土 D.现浇钢筋混凝土涵洞,其胸腔回填土在混凝土强度达到设计强度70%后进行 【答案】B P52

7.在基坑放坡开挖时,下列做法错误的是( )。 A.坡面设置土钉 B.坡项1.5m范围内堆放应急土袋 C.坡面挂网喷射混凝土 D.土工织物覆盖坡面【答案】B P73 8.对于浅基坑软土地基,能提高地基承载力且方法简单操作方便的是( )。 A.水泥土搅拌法 B.压密注浆法 C.换填材料加固法 D.格栅式加固法 【答案】A P77 9.下列基坑放坡要求中,说法错误的是( )。 A.放坡应以控制分级坡高和坡度为主 B.放坡设计与施工时应考虑雨水的不利影响 C.上级放坡坡度宜缓于下坡放坡坡度 D.分级放坡时,宜设置分级过度平台 【答案】C P72 10.污水三级处理是在一级、二级处理之后,进一步处理可导致水体富营养化的( )可溶性无机物。 A.钠、碘 B.钙、镁 C.铁、锰 D.氮、磷 【答案】D P100 11.塑料或橡胶止水带接头应采用( )。 A.热接 B.叠接 C.咬接 D.对接 【答案】A P107 12.在不含地下水的软士层中,控制精度低的柔性管道施工,一般采用( )。 A.顶管法 B.盾构法 C.定向钻 D.夯管法 【答案】C P117 13.在我国压力管道分类中,供热管道级别划分为( )。 A.GB1 B.GB2 C.GB3 D.GB4 【答案】B P127 14.有垂直位移,但不能承受水平荷载的管道支架是( )支架。 A.固定 B.滑动 C.导向 D.弹簧

2019年二建机电实务(课后案例)新教材全

某机电工程施工项目公开招标,有A、B、C、D、E、F、G、H八家施工单位通过资格预审,参加投标。评标委员会由7人组成,建设单位代表2人、综合评标专家库中抽取的技术经济专家5人,开标时1位专家因故无法到达评标现场。经协调,项目正常开标、评标。 评标时发现:施工单位B投标报价明显低于其他投标单位报价且未能合理说明理由;施工单位D投标报价大写金额小于小写金额;施工单位F投标文件提供的检验标准和方法不符合招标文件的要求;施工单位H投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。 建设单位接到评标报告5天后,确定排名第一的中标候选人施工单位G中标,向施工单位G发出中标通知并进行两天公示,公示期结束后双方按照《建设工程施工合同(示范文本)》签订了施工合同。 工程施工过程中由于雷电引发了现场火灾。火灾扑灭后24小时内,施工单位G通报了火灾损失情况:工程本身损失250万元;总价值200万元的待安装设备彻底报废;施工单位G有3名工人烧伤,所需医疗费及补偿费预计45万元;租赁的施工设备损坏赔偿10万元。另外,大火扑灭后施工单位G停工5天所发生的费用,造成其他施工机械闲置损失2万元,预计工程所需清理、修复费用200万元。 二、问题 1、针对评标专家未到场,应如何处理才能使项目评标正常进行? 2、判别B、D、F、H四家施工单位的投标是否为有效标?说明理由。 3、该项目订立合同过程是否存在问题?说明理由。 4、施工过程中发生的火灾,建设单位和施工单位G应各自承担哪些损失或费用(不考虑保险因素)?

某工业扩建工程机电安装工程总承包项目采用电子方式招标。某外省施工企业人获取了该项目招标信息,并决定参与投标。施工企业A投标前做了如下工作: (1)分析了招标文件中的工程范围,拟对本工程中机械设备安装及电气设备及自动化仪表工程自己施工,其他如炉窑砌筑、防腐保温、工业管道、钢结构及非标准件制作安装、工业给水排水等安装工程采用分包的形式分包给具有相应专业施工资质的专业公司,并考察了相关企业。 (2)针对招标文件规定本工程采用固定总价,施工中不发生任何签证及价格变更调整,为降低风险,施工企业人在投标文件编制前学习了有关地方性法律法规及政策,并调研了工程所在地的气候条件、社会经济条件、环境及资源条件,并参加了招标单位组织的现场踏勘及标前答疑会,进一步了解了施工条件及建设单位的资金情况。 (3)技术标编制过程中,施工企业人重点描述了企业信誉、施工组织、进度计划、施工装备配置等内容,并对招标文件中提出的评标重点之一的施工方案进行了详细的分析和制定。 施工企业A按照招标文件的要求完成了投标文件的传输递交。电子招标投标交易平台收到投标人送达的投标文件,即时向投标人发出确认回执通知,并妥善保存投标文件。 最终施工企业A中标,双方按招标文件的规定签订了合同。进场后,施工企业A根据现场的实际情况,重新调整修订了施工组织设计,编制了更切合实际的具体施工方案、质量计划、进度计划、安全及环境保护措施,并根据施工现场距离高温的老生产线较近、施工场地狭小、交叉作业多、高空作业多等危险源,编制了应急预案。由于球团烧结炉窑是旋转炉窑,施工企业A对炉窑的砌筑质量非常重视,严格按施工程序办理交接手续,选择了最佳的砌筑起始位置,保证了砌筑工程施工顺利。机电工程施工过程期间,由于当地人工费、材料费、机械租赁费上涨,施工成本大幅超支,工程实际亏损达300余万元。工程结算时施工企业A向建设单位提出索赔。 二、问题 1、本工程采用电子招标投标,电子招标投标系统根据功能的不同分为哪几个平台? 2、施工企业人可将工程中的哪些工程进行专业分包? 3、编制技术标时,针对施工技术方案,施工单位应重点编写哪些内容? 4、分析施工企业人亏损的根本原因。针对施工单位提出的索赔,建设单位可否予以补偿? 5、根据炉窑的施工顺序,本案例动态炉窑砌筑前办理交接手续应在哪道工序结束后进行?应选择从哪里开始砌筑?

2017年二建市政实务真题及答案

2017二级建造师市政工程真题及答案 1、以集散交通的功能为主,兼有服务功能的城镇道路称为()。 A.快速路 B.主干路 C.次干路 D.支路 答案:C 解析:次干路应与主干路结合组成干路网,以集散交通的功能为主,兼有服务功能。教材P1 2、关于普通混凝土路面胀缝施工技术要求,错误的是() A.胀缝应与路面中心线垂直 B.缝壁必须垂直 C.缝宽必须一致,缝中不得连浆 D.缝上部安装缝板和传力杆 答案:D

解析:胀缝应与路面中心线垂直;缝壁必须垂直;缝宽必须一致,缝中不得连浆。缝上部灌填缝料,下部安装胀缝板和传力杆。教材P26 3、直接或间接承受汽车等荷载作用,对桥梁结构安全起保证作用的部件是() A.桥台基础 B.桥面沥青混凝土铺装 C.桥梁栏杆 D.桥面排水系统 答案:A 解析:桥墩和桥台中使全部荷载传至地基的部分,通常称为基础。 4、某地铁区间隧道,位于含水量大的粉质细砂层,地面沉降控制严格,且不具备水条件,宜采用()施工 A.浅埋暗挖 B.明挖法 C.盾构法 D.盖挖法

答案:C 解析:明挖法、盖挖法、浅埋暗挖法均不得在含水层施工。教材P62 5、关于地下连续墙施工的说法,错误的是() A.施工振动小,噪声低 B.不适用于卵砾石地层 C.刚度大,开挖深度大 D.可作为主题结构的一部分 答案:B 解析:可适用于多钟土层,除遇夹有孤石、大颗粒卵砾石等局部障碍物时会影响成槽效率外,对黏性土、卵砾石层等各种地层均能高效成槽。教材P68 6、关于污水处理厂试运行的规定,错误的是() A.参加试运行人员须经过培训考试合格 B.单机试车后再进行设备机组试运行 C.全长联机运行时间为12h D.试运行前,所有单项工程验收合格 答案:C 解析:全厂联机运行应不少于24h。教材P98

二建施工管理总结精华版

第一章施工管理 施工方的项目管理 项目管理的核心任务:项目的目标控制 掌握建设工程项目管理的类型 建设工程项目管理的内涵是:自项目开始至项目完成,通过项目策划和项目控制,以使项目的:费用目标,质量目标,进度目标得以实现 自项目开始至项目完成指的是项目的实施阶段,而不是施工阶段 费用目标对业主而言是投资目标,对施工而言是成本目标。 项目管理有如下几种类型: 投资方,开发方和有咨询公司提供的代表业主方的项目管理服务都属于业主方的项目管理。 业主方的项目里包括:投资方房地产公司的股东,开发方房地产现场公司,一般咨询公司一定要代表业主方的利益,才属于业主方的管理范畴。 业主方目标和任务: 业主方项目管理的目标:项目的投资目标,进度目标,质量目标 业主方的进度目标:项目动用的时间目标,也就是项目交付使用的时间目标。如工厂可以开工,饭店可以开业的时间。 页脚内容1

而施工方的进度目标是工程竣工的 建设工程项目的全寿命周期包括:决策阶段,实施阶段,使用阶段 实施阶段:设计前的准备阶段,设计阶段,施工阶段,动用前的准备阶段和保修期。施工阶段是实施阶段中的一个。 业主方项目管理的任务:3控制,3管理,1协调 安全管理,投资控制,进度控制,质量控制,合同管理,信息管理,组织和协调 其中最重要的是安全管理,以后就选第一个。 设计方项目管理的目标和任务 设计方的管理目标:费用目标(成本目标和投资目标),设计进度目标,设计质量目标设计方项目管理的任务:3控制,3管理,1协调 与业主方一样,不同点在(2) 供货方项目管理的目标和任务 供货方的目标:成本目标,进度目标,供货的质量目标 任务:3控制,3管理,1协调不同点在(2)为成本控制 页脚内容2

2018年二级建造师《机电实务》真题及答案

一、单项选择题 1.下列有色金属材料中,不属于铜合金的是()。 A.紫铜 B.青铜 C.黄铜 D.白铜 【答案】A 【解析】铜合金一般分黄铜、青铜和白铜三大类。纯铜常称紫铜。 2.用于完成介质间热量交换的换热设备是()。 A.分离器 B.反应器 C.冷凝器 D.分解锅 【答案】C 【解析】主要用于完成介质间热量交换的压力容器称为换热设备。如管壳式余热锅炉、热交换器、冷却器、冷凝器、蒸发器等。 3.工程测量的核心是()。 A.测量精度 B.设计要求 C.减少误差累积 D.检核 【答案】D 【解析】检核是测量工作的灵魂。 4.吊装作业若采取同类型、同规格起重机双机抬吊时,单机载荷最大不得超过额定起重量的()。 A.75% B.80% C.85% D.90%

【答案】B 【解析】采用双机抬吊时,宜选用同类型或性能相近的起重机,负荷分配应合理,单机载荷不得超过额定起重量的80%。 5.下列试验中,不属于焊后致密性试验的是()。 A.氨气试验 B.煤油试漏 C.液压强度试验 D.真空箱试验 【答案】C 【解析】焊后致密性试验包括:液体盛装试漏、气密性试验、氨气试验、煤油试漏、氦气试验、真空箱试验。 6.现场组装的大型设备,各运动部件之间的相对运动精度不包括()。 A.直线运动精度 B.圆周运动精度 C.传动精度 D.配合精度 【答案】D 【解析】各运动部件之间的相对运动精度。现场组装大型设备各运动部件之间的相对运动精度包括直线运动精度、圆周运动精度、传动精度等。 7.电力架空线路需在横担固定处加装软垫的是()。 A.转角杆横担 B.全瓷式瓷横担 C.终端杆横担 D.耐张杆横担

二建施工管理讲义及重点笔记(精华总结)

1000 施工管理施工管理 1010 施工方的项目管理 建设工程项目的全寿命周期包括项目的决策阶段(编制项目建议书、可研报告)实施阶段、使用阶段。(三阶段)

项目各参与方项目管理涉及的阶段、目标和任务

施工总承包方和施工总承包管理方的比较

满意,业主执意不更换, 可拒绝对该分包承担管 理责任) 1020 施工管理的组织(重点) 影响项目目标实现的因素(3个)组织、人、方法与工具 系统的目标决定了系统的组织,组织是目标能否实现的决定性因素(管理目标失控。对项目管理进行诊断,首先应分析组织方面的问题) 目标控制的主要措施(4个)组织、管理、经济、技术。 组织措施是最重要的措施 组织论主要研究:组织结构模式、组织分工、工作流程组织 组织结构模式(职能、线性、矩阵)反映各子系统部门、人员指令关系,、是相对静态的组织关系 组织分工反映各子系统的工作任务分工和管理职能分工、是相对静态的组织关系工作流程组织反映系统中各工作之间的逻辑关系,用来描述工作流程组织的组织工具,是一种动态关系 特征表达的含义矩形框的含义 项目结构图 直线连接矩形 框 (树状图)WBS 对一个项目结构进行逐层分 解。反映组成该项目的所有工作 任务 一个项目的组成部分 组织结构图 单向箭线连接 矩形框(OBS) 反映系统中各组成部门之间 的(组织)指令关系 一个组织系统中的工作 部门 工作流程图 单向箭线连接 矩形框、菱形框表 示判别条件 反映组织系统中各项工作之 间的逻辑关系 各项工作 合同结构图 双箭线连接矩 形框 反映一个建设项目各参与单 位之间的合同关系 各参与方

三种组织结构模式的比较 工作任务分工表:首先对管理任务进行详细分解,然后明确项目经理、主管部门或主 管人员的工作任务,并明确主办、协办、配合的部门,每一个任务至少有一个主办工作部门 工作任务分工表应视项目的进展做必要性的调整 管理职能的分工表:首先对管理任务进行详细分解,再确定项目经理、各工作部门、 各工作岗位职能分工 工作流程组织包括:管理工作流程组织(投资、进度、合同、付款和设计变更等流程) 信息处理工作流程组织(月进度报告数据处理流程) 物质流程组织(钢结构深化设计、弱电工程物资采购、外立面施工工作流程) 1030 施工组织设计的内容和编制方法 施工组织设计一般包括以下基本内容:5项 1.工程概况 特征 指令 适用工程 职能组织结构 传统的组织结构模式 有多个指令源、一个上 级可有多个下级,一个下级 可有多个上级 多个矛盾的指令源会影响企业管理机制的运行不适合大型组织系统 线性组织结构 十分严谨的军事组织系统 指令源是唯一的、一个上级可有多个下级,但一个 下级只能有一个上级,是国际上常用模式 信息传递路线长, 不适合特大工程, 矩阵组织结构 较新型组织结构模式 设纵向和横向两种不同类型的工作部门。指令源为 两个当纵向和横向工作部门 的指令发生矛盾时,由该组 织系统的最高指挥者(部门),进行协调或决策。也可以约定采用纵或横指令为主 适用于大型项目上 可避免矛盾指令影响系统运行

2020年二级建造师《机电工程管理与实务》2017-2019年真题解析

一、单项选择题 1.合金结构钢的强度等级是根据()划分的。 A.屈服强度 B.抗拉强度 C.抗压强度 D.抗弯强度 『正确答案』A 『答案解析』本题考查的是黑色金属材料。合金结构钢根据屈服强度划分,共有Q345、Q390、Q420、Q460、Q500、Q550、Q620等强度等级。【教材内容已删除】 2.关于长距离输电线路铁塔基础设施测量的说法,正确的是()。 A.根据沿途实际情况测设铁塔基础 B.采用钢尺量距时的丈量长度适宜于80~100m C.一段架空线路的测量视距长度不宜超过400m D.大跨越档距之间不宜采用解析法测量 『正确答案』C 『答案解析』本题考查的是机电工程中常见的工程测量。选项A,长距离输电线路定位并经检查后,可根据起、止点和转折点及沿途障碍物的实际情况,测设钢塔架基础中心桩,并非直接测设基础;选项B,当采用钢尺量距时,其丈量长度不宜大于80m,同时,不宜小于20m;选项D,大跨越档距测量。在大跨越档距之间,通常采用电磁波测距法或解析法测量。 3.起重吊装采用2个以上吊点起吊时,下列吊索与水平线夹角,宜选用的角度是()。 A.45° B.50° C.55° D.60° 『正确答案』D 『答案解析』本题考查的是钢丝绳和轻小型起重设备。若采用2个以上吊点起吊时,每点的吊索与水平线的夹角不宜小于60°。【教材内容已删除】 4.下列焊接方法中,焊接飞溅最大的焊接方法是()。 A.气焊 B.手工电弧焊 C.CO2气体保护焊 D.埋弧自动焊 『正确答案』C 『答案解析』本题考点已删除。 5.若无设计规定,一般负压锅炉的风压试验压力是()。 A.0.4kPa B.0.5kPa C.0.6kPa D.1.0kPa 『正确答案』B 『答案解析』本题考点已删除。

2018年二建《市政实务》真题及答案解析

2018年二级建造师《市政工程》考试真题(后附答案解析) 1.按级配原则构成的沥青混合料中,具有内摩擦角较高,黏聚力也较高的结构组成是() A骨架一密实结构 B.骨架一空隙结构 C.骨架一悬浮结构 D.密实一悬浮结构 2.改性沥青混合料所具有的优点中,说法键误的是()。 A.较长的使用寿命 B.较高的耐磨耗能力 C.较大抗弯拉能力 D.良好的低温抗开裂能力 3.商品混凝土的()应满足混凝土的凝结速度和浇筑速度的要求。 A.配合比 B.运输能力 C.坍落度 D.粗骨料 4.在安装墩、台模板时,其底部应与基础预埋件或钢筋连接牢固,上部应采用()固定。 A.剪刀撑 B.木方 C.点焊 D.拉杆

5.关于套箱围堰施工技术要求的说法,错误的是()。 A.可用木板、钢板或钢丝网水泥制作箱体 B.箱体可制成整体式或装配式 C.在箱体壁四周应留射水通道 D.箱体内应设木、钢支撑 6.关于涵洞两侧回填施工中的做法,错误的是()。 A.涵洞两侧同时回填,两侧对称进行,高差不大于300mm B.填方中使用渣土、工业废渣等,需经过试验确认可靠 C.在涵洞靠近防水层部位可填含有少量碎石的细粒土 D.现浇钢筋混凝土涵洞,其胸腔回填土在混凝土强度达到设计强度70%后进行 7.在基坑放坡开挖时,下列做法错误的是()。 A.坡面设置土钉 B.坡项1.5m范围内堆放应急土袋 C.坡面挂网喷射混凝土 D.土工织物覆盖坡面 8.对于浅基坑软土地基,能提高地基承载力且方法简单操作方便的是()。 A.水泥土搅拌法 B.压密注浆法 C.换填材料加固法 D.格栅式加固法 9.下列基坑放坡要求中,说法错误的是()。 A.放坡应以控制分级坡高和坡度为主 B.放坡设计与施工时应考虑雨水的不利影响 C.上级放坡坡度宜缓于下坡放坡坡度 D.分级放坡时,宜设置分级过度平台

二级建造师《施工管理》中有关于时间的总结

施工质量事故发生后,工程建设单位负责人接到报告后,应于1小时内向事故发生地县级以上人民政府住房和城乡建设主管部门及有关部门报告。P179 生产安全事故发生后,施工单位负责人接到报告后,应当在1小时内向事故发生地县级以上人民政府建设主管部门和有关部门报告。P211 安全生产监督管理部门和负有安全生产监督管理职责的有关部门按照上述规定逐级上报事故情况时,每级上报的时间不得超过2小时。P212 施工企业在需要实施旁站监理的关键部位、关键工序进行施工前24小时,应当书面通知监理企业派驻工地的项目监理机构。P46 单价合同的计量发包人认为需要进行现场计量核实时,应在计量前24小时通知承包人,承包人应为计量提供便利条件并派人参加。P82 计日工项目持续进行时,承包人应在该项工作实施结束后的24小时内,向发包人提交有计日工记录汇总的现场签证报告一式三份。P84 由于发包人的原因发生暂停施工的紧急情况,且监理人未及时下达暂停施工指示的,承包人可先暂停施工,并及时向监理人提出暂停施工的书面请求。监理人应在接到书面请求后的24小时内予以答复,逾期未答复的,视为同意承包人的暂停施工请求。P240 项目经理应按分包合同的约定,及时向分包人提供所需的指令、批准、图纸井履行其他约定的义务,否则分包人应在约定时间后24小时内将具体要求、需要的理由及延误的后果通知承包人,项目经理在收到通知后48小时内不予答复,应承担因延误造成的损失。P247 续上:项目经理在收到通知后48小时内不予答复,应承担因延误造成的损失。P247 项目经理按合同约定组织工程实施。在紧急情况下为确保施工安全和人员安全,在无法与发包人代表和总监理工程师及时取得联系时,项目经理有权采取必要的措施保证与工程有关的人身、财产和工程的安全,但应在48小时内向发包人代表和总监理工程师提交书面报告。P33 现场签证的程序中,承包人应在收到发包人指令后的7天内,向发包人提交现场签证报告,发包人应在收到现场签证报告后的48小时内对报告内容进行核实,予以确认或提出修改意见。P95
