一、工程概况

本工程位于固安县朝阳大道南侧,永定路西侧,玉景路东侧。

孔雀新城墨园、恒园地下人防车库,为现浇钢筋混凝土板柱剪力墙结构,结构层高4.050米,覆土0.8米。本工程设防烈度为7度,结构设计使用年限为50年,抗震等级为三级,基础为平板式筏板基础厚度为350mm,总建筑面积8300平米,基坑深度5.3米该工程的基坑开挖采用机械挖土,为不扰动持力层用人工清槽,并根据验槽情况对松散基层用C15混凝土进行换填,为了确保工程安全,本单位对基坑周边及工程其它部位采取了安全防护措施。

二、施工部署

为保证该工程基础施工顺利进行,避免任何安全事故的发生,针对本工程实际情况,经项目部相关技术人员,安全责任人研究采取如下施工部署:

1、开挖时采取放阶开挖(如图):

基坑放阶做法

2、为保护基坑边坡稳定设置排水沟(如图)

3、基坑设置围护栏杆

4.基坑护壁采用桩、锚结构,旋喷桩封水.

基坑四周设有高压旋喷止水桩,桩径Φ650mm,桩长13.5m。

(1)锚杆施工

○1锚杆施工流程

确定孔位→钻机就位→调整角度→钻孔→清孔→安装锚索→一次注

浆→二次补浆→施工锚索腰梁→张拉→锚头锁定→割除锚头多余钢铰线,对锚头进行保护。

○2确定孔位

钻孔位置直接影响锚杆的安装质量和力学效果,因此,钻孔前应由技术人员按设计要求定出孔位,标注醒目的标志,不可由钻机机长目测定位。

○3调整钻杆角度

钻孔就位后,由机长调整钻杆钻进角度,并经现场技术人员用量角仪检查合格后,才可正式开钻。另外,要特别注意检查钻杆左右倾斜度。因本工程第一道锚杆均为一桩一锚,水平间距才1米,钻孔过大的左右倾斜度会导致相邻两根锚杆锚固体的间距变小,出现应力集中,影响锚固效果,入射角允许偏差±2°。

○4钻孔

因本工程地质较复杂,锚杆通过旋喷桩、粘土及砂土,通过旋喷桩、粘土层时容易堵管,而通过砂土时极容易塌孔。经比较,采用等同锚杆直径的套管跟进,压水钻进的方法钻孔,钻进时压力水从钻管流向孔底,在一定水头压力下,水流携带钻削下来的土屑排出孔外,钻进时要不断供水冲洗,包括接长钻管和暂时停机,而且要始终保持孔口水位,若发现不能压水进去,说明已堵管,应拔出钻管,把粘土塞取出,再继续钻进。待钻进至规定深度(钻孔深度大于锚杆长度0.5m),钻机继续旋转,并压水冲洗残留在孔中的土屑,直到流出的水不浑浊为止。此时应安插锚索,并立

即注浆。

○5锚索的制作与安装

A.每根钢铰线的下料长度=锚杆设计长度+腰梁的宽度+锚索张拉

时端部最小长度(与选用的千斤顶有关)。

本工程为:下料长度=锚杆设计长度+1.1m。

B.钢铰线自由段部分应满涂黄油,并套入塑料管,两端绑牢,以保证自由段的钢铰线能伸缩自由。

C.捆扎钢铰线隔离架沿锚杆长度方向每隔1.5m设置一个。

D.锚索的安插

锚索加工完成,经检查合格后,安装前小心运至孔口。入孔前将4"

镀锌管(作注浆管)平行并入一起,然后将锚索与注浆管同步送入孔内,直到孔口外端剩1.1m为止。如发现锚索安插人管内困难,说明钻管内有粘土堵管,不要再继续用力插入,使钢铰线与隔离架松散,而应把钻管拔出,清除出钻孔内的粘土,重新在厚位钻孔到位。

E.注浆

a.本工程采用边注浆边拔管的注浆方法,拔管比注浆迟后不小于5m。

b.采用425。普通硅酸盐水泥配制水泥浆,水灰比控制在0.4~0.45,注浆压力控制在0.4~0.6Mpa,直到孔口溢出浆。此时就把钻管全部拨出,注浆管不拔。

c.接着用水泥袋湿粘土加钢板封口,并严密堵实,以0.4~0.6Mpa稳压注浆5分钟,才拔出注浆管。

d.注浆量要大于其理论计算量的1.2倍。本工程所有锚杆的注浆量均

大于1.25倍。

F.锚索张拉与锁定

a.张拉前首先处理好腰梁表面锚索孔口使其平整,避免张拉应力集中,加垫-200×200×8的钢板,用60KN的拉力进行预拉。

b.张拉时,锚固体的强度应达到l5Mpa(以试块试压为依据)。

c.考虑到设计要求张拉荷载要达到设计拉力,而锁定荷载为设计拉力的85%,因此张拉时的锚头处不放锁片,张拉荷载达设计拉力后,卸荷到0,再锚头安插锁片,才张拉到锁定荷载。

d.张拉过程中,按照设计要求张拉荷载分级及观测时间进行,每级加荷等级观测时间内,测读锚头位移不应少于3次。当张拉等级达到设计拉力时,保持10分钟(砂土)至15分钟(粘性土,在观测时间内测读锚头位移)3次,每次测读位移值不大于1mm才算变位趋于稳定,否则继续观察其变位趋于稳定方可。

e.考虑到相邻锚杆的水平间距才1m,锚杆张拉对邻近锚杆有影响,因此本工程采用"跳张法"的张拉顺序进行张拉。

三、深基坑土方开挖的注意事项

1.土方开挖顺序、方法必须与设计工况一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。

2.防止深基坑挖土后土体回弹变形过大

深基坑土体开挖后,地基卸载,土体中压力减少,土的弹性效应将使基坑底面产生一定的回弹变形(隆起)。回弹变形量的大小与土的种类、

是否浸水、基坑深度、基坑面积、暴露时间及挖土顺序等因素有关。如基坑积水,粘性土因吸水使土的体积增加,不但抗剪强度降低,回弹变形亦增大,所以对于软土地基更应注意土体的回弹变形。回弹变形过大将加大建筑物的后期沉降。

由于影响回弹变形的因素比较复杂,回弹变形计算尚难准确。如基坑不积水,暴露时间不太长,可认为土的体积在不变的条件下产生回弹变形,即相当于瞬时弹性变形,可把挖去的土重作为负荷载按分层总和法计算回弹变形。

施工中减少基坑回弹变形的有效措施,是设法减少土体中有效应力的变化,减少暴露时间,并防止地基土浸水。因此,在基坑开挖过程中和开挖后,均应保证井点降水正常进行,并在挖至设计标高后,尽快浇筑垫层和底板。必要时,可对基础结构下部土层进行加固。

3.防止边坡失稳

深基础的土方开挖,要根据地质条件、基础埋深、基坑暴露时间挖土及运土机械、堆土等情况,拟定合理的施工方案。

目前挖土机械多用斗容量1m3的反铲挖土机,其实际有效挖土半径约5~6m,而挖土深度为4~6m,习惯上往往一次挖到深度,这样挖土形成的坡度约1:1。由于快速卸荷、挖土与运输机械的振动,如果再于开挖基坑的边缘2~3m范围内堆土,则易于造成边坡失稳易造成滑坡,组织土方外运避免大滑坡事故。

4.配合深基坑支护结构施工

深基坑的支护结构,随着挖土加深侧压力加大,变形增大,周围地面

沉降亦加大。及时加设支撑(土锚),尤其是施加预紧力的支撑,对减少变形和沉降有很大的作用。为此,在制订基坑挖土方案时,一定要配合支撑(土锚)加设的需要,分层进行挖土,避免片面只考虑挖土方便而妨碍支撑的及时加设,造成有害影响。

近年来,在深基坑支护结构中混凝土支撑应用渐多,如采用混凝土支撑,则挖土要与支撑浇筑配合,支撑浇筑后要养护至一定强度才可继续向下开挖。挖土时,挖土机械应避免直接压在支撑上,否则要采取有效措施。

如支护结构设计采用盆式挖土时,则先挖去基坑中心部位的土,周边留有足够厚度的土,以平衡支护结构外面产生的侧压力,待中间部位挖土结束、浇筑好底板、并加设斜撑后,再挖除周边支护结构内面的土。采用盆式挖土时,底板要允许分块浇筑,地下室结构浇筑后有时尚需换撑以拆除斜撑,换撑时支撑要支承在地下室结构外墙上,支承部位要慎重选择并经过验算。

挖土方式影响支护结构的荷载,要尽可能使支护结构均匀受力,减少变形。为此,要坚持采用分层、分块、均衡、对称的方式进行挖土。

四、土方开挖阶段的应急措施

土方开挖有时会引起围护墙或临近建筑物、管线等产生一些异常现象。此时需要配合有关人员及时进行处理,以免产生大祸。

1.围护墙渗水与漏水

土方开挖后支护墙出现渗水或漏水,对基坑施工带来不便,如渗漏严重时则往往会造成土颗粒流失,引起支护墙背地面沉陷甚至支护结构坍

塌。

在基坑开挖过程中,一旦出现渗水或漏水应及时处理,常用的方法有:对渗水量较小,不影响施工也不影响周边环境的情况,可采用坑底设沟排水的方法。对渗水量较大,但没有泥砂带出,造成施工困难,而对周围影响不大的情况,可采用“引流-修补”方法。即在渗漏较严重的部位先在围护墙上水平(略向上)打入一根钢管,内径20~30mm,使其穿透支护墙体进入墙背土体内,由此将水从该管引出,而后将管边围护墙的薄弱处用防水混凝土或砂浆修补封堵,待修补封堵的混凝土或砂浆达到一定强度后,再将钢管出水口封住。如封住管口后出现第二处渗漏时,按上面方法再进行“引流-修补”。如果引流出的水为清水,周边环境较简单或出水量不大,则不作修补也可,只需将引入基坑的水设法排出即可。

对渗、漏水量很大的情况,应查明原因,采取相应的措施:

如漏水位置离地面不深处,可将支护墙背开挖至漏水位置下500~1000mm,在支护墙后用密实混凝土进行封堵。如漏水位置埋深较大,则可在墙后采用压密注浆方法,浆液中应掺入水玻璃,使其能尽早凝结,也可采用高压喷射注浆方法。采用压密注浆时应注意,其施工对支护墙会产生一定压力,有时会引起支护墙向坑内较大的侧向位移,这在重力式或悬臂支护结构中更应注意,必要时应在坑内局部回土后进行,待注浆达到止水效果后再重新开挖。

2.防止围护墙侧向位移发展

基坑开挖后,支护结构发生一定的位移是正常的,但如位移过大,或位移发展过快,则往往会造成较严重的后果。如发生这种情况,应针对不

同的支护结构采取相应的应急措施。

五、基坑作业的安全保护及文明施工措施

1、安全技术交底。在基坑开挖前由栋号负责人对各施工人员进行安全交底,把“安全生产,预防为主”的指导思想灌输到每个职工心中。

2、坡顶或坑边不准堆土或堆载。采用分层开挖的方法土方开挖施工,分层厚度不宜超过2.5m,基坑边不得堆土。

3、加强对安全技术措施实施情况的监督检查,由专职安全员检查各项安全技术措施的实施情况,及时纠正违反安全生产的行为。

4、做好基坑的防护,基坑四周及时设置1.2m高的红白油漆相间钢管防护栏,上下基坑设有专用通道及登高措施。

5、夜间施工必须有充足的照明,值班电工加强值班检查。现场设有安全生产警示标志。

6、由专人负责场内外的文明施工保洁工作,加强对运输通道的保护修复工作。

六、基坑边坡的安全防护

(1)基坑边坡安全防护措施

本工程土方边坡采取放阶开挖及放坡方案,该方案是土方开挖时,根据土质情况保证土方边坡应具有足够的放坡安全系数,同时加强雨后及平时定期与不定期对边坡的安全巡视,由此可对施工过程中基坑的变形作动态监测,随时检验和调整方案,实现动态防治,消除了事故隐患,保证了基坑边坡的安全。

(2)基坑上的安全防护

①、基坑周边按照《建筑施工高处作业安全技术规范》(JGJ80-01)的有关规定在基坑周边采用Φ4.8×3.5mm的架管搭设护栏,护栏高1.2m,距基坑边口距离不小于50cm。

②、基坑四周1.5m范围内,严禁堆放材料和土方,车辆进出场,设专人指挥,按规定路线行驶。

③、为防止地表水流入基坑,在基坑四周筑设1.2m宽挡土护坡,为排出坑内雨水或施工用水,在基坑底四周设排水沟,四周设集水井。

(3)基坑内作业的安全防护

①、挖土必须严格按照施工组织设计规定的程序进行,每层挖土前认真检查土方边坡的可靠性及稳定性,并在整个施工过程中定时进行测试和检查。

②、基坑夜间连续作业,在坑内照明用36V低压照明,临电线路架设在脚手架上的木横担上。并设红灯警示,专人值班、负责安全。

(4)基坑内外的排水

为确保土方开挖时基坑边坡稳定,使坑内无积水,采取如下措施。

①、基坑外排水,采取在基坑周围设1.2m宽散水护坡,将地表水截入场内明沟内,经三次沉淀后,进入城市地下水道。

②、基坑内排水,采取在基坑四周形成集水沟,在集水沟两端挖掘集水井。具体尺寸如下:集水沟呈倒梯形,上口宽500mm,下口宽300mm,低于坑底0.5m。集水井孔径0.8m,低于坑底标高1m,放置潜水泵于集水井内,集水后用潜水泵接软管扬程流至场内明沟内。

七、基坑后期维护注意事项

1、在后续施工监测中,应注意坑边堆载:不得大于20kN/㎡。

2、严禁向坑壁大量排水和用水浸泡基坑四周的土体,应尽量避免地表水流入基坑

3、因雨季来临,注意基坑降水,各施工班组应与基坑降水工作密切配合,确保安全,保证整个工程施工的顺利进行

4、不得在原支护体系条件下超挖,否则有可能导致基坑变形过大,甚至出现更大的险情,给工程带来安全质量隐患。

5、应加强变形观测工作,在基坑开挖完成后的一个月内,应加密观测点、增加观测次数;

八、质量要求和安全、文明施工措施

(1)开工前要做好各级技术准备和技术交底工作,施工技术人员(工长)、测量工要熟悉图纸,掌握现场测量桩的水准点的位置,配合土建代表、监理办理验证、验线手续。

(2)认真执行开挖样板制,即开挖时,由操作技术较好的机械操作人员开挖一段后,经测测量员或质检人员检查后作为样板,继续开挖。

(3)操作者换班时,要交接挖深、挖边的操作方法,以确保开挖质量。

(4)测量人员随时测量,保证基底标高,坑底土壤不得挠动。

(5)土石方开挖和整平严格按照《土方与爆破工程施工及验收规范》(GBJ201-83)执行。

(6)夜间施工要有足够的照明,机械安排专人指挥,机械旁严禁站人。

(7)若发现与不地质资料不相符合的问题,立即口头上报发包方,并在4小时内递交有关问题的书面报告。

(8)由于本工程位于永定路西侧,朝阳大道南侧,玉景路东侧交通要道的整洁有序应着重加强土石方管理工作,外运土方时不准超高,防止泥土沿途撒漏。施工现场外撒落的渣土派人及时清扫干净,施工便道应合理洒水养护,以防尘土飞扬;弃土不得随意弃置,必须运至规定的弃土场地。

九、施工救援应急预案及监控措施

该工程位于固安永定路西侧,朝阳大道南侧,玉景路东侧,开挖的土层以粘性土和砂土土为主,有的砂层较厚,土质稳定性较差,施工中必须坚持“安全第一、预防为主”的方针,实行“谁主管谁负责,谁施工谁负责”的原则。以抓重点(危险点、源),除隐患、防事故为总目标,切实贯彻安全生产目标责任制,严格控制和预防“三大伤害”的发生,特制定以下应急预案:

(1)应急小组成员:

组长:

应急小组成员:

应急小组配备汽车两辆。

(2)应急措施

①对发生问题的区域及时处理,不等待、不观望。

②重点监控基坑边坡的变化。

③在基坑周边设置变形观测点,在施工过程中定期和不定期对基坑及

周边建筑物进行监测,根据位移变化及时反馈上报甲方并调整方案,确保工程安全。

深基坑支护专项施工方案

新川创新科技园市政基础设施--新川大道(新川创新科技园段) 建设工程Ⅰ标段项目 深基坑支护 专项施工方案 编制人:编制日期: 审核人:审核日期: 审批人:审批日期: 中国华西企业股份有限公司 新川大道(新川创新科技园段) 建设工程Ⅰ标段项目经理部 二零一三年十一月

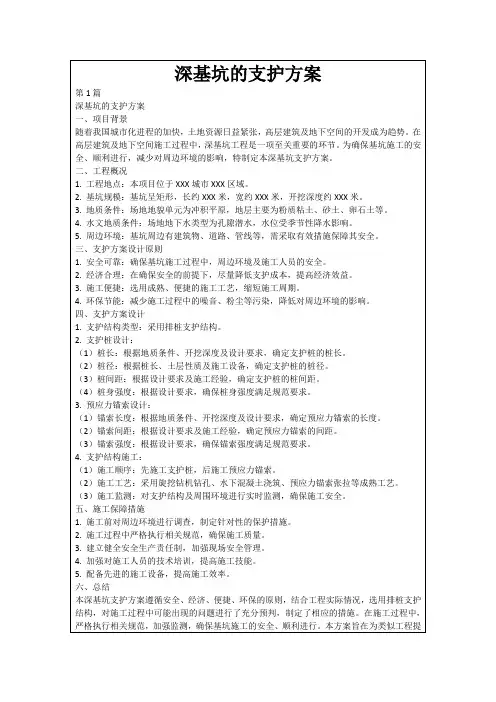

目录 第一章工程概况 (2) 第二章编制依据 (2) 第三章基坑支护方案 (3) 第一节施工流程 (3) 第二节施工方法 (4) 第三节检测与验收要求 (5) 第四节基坑施工监测 (5) 第五节、项目组织机构 (6) 第四章基坑降水方案 (7) 第一节降水条件分析 (7) 第二节基坑降水设计计算 (8) 第五章质量保证措施 (10) 第六章安全保证措施 (11) 第七章文明施工及环境保护措施 (13) 第八章拟用的各类人工、机械计划 (14) 第九章应急预案 (15)

深基坑支护专项施工方案 第一章工程概况 中新(成都)创新科技园开发有限公司拟建新川创新科技园区-新川大道道排、综合管廊工程。本标段线路起点位于天府大道辅道,西止于红星路南延线,道路由西向东走向。道路起点K0+035~K1+, I标段全长。 道排(雨污水):污水管道距设计线,起点南K0+~K1+;北K0+232~K1+;污水管道全长共,由西向东走向;雨水管道距设计中线,起点南K0+~K0+;北K0+~K1+,雨水管全长共,由西向东走向。采用Ⅱ、Ⅲ级管径D300~2000钢筋混凝土圆管。雨污水管距原地面深度6-9m 综合管廊部分:起止桩号为K0+~K1+,全长,进入综合管廊的管线有给水(DN500)、中水(DN300)、10KV电力24孔、通讯32孔以及供冷(热)管DN1000(外包DN1200)6种管线。管廊主体部分断面结构形式*钢筋混凝土管廊。管廊距原地面深度8-9m。 工程特点:该段路基原地面由上而下的土质情况为粉黏土层1-5m,砂卵石土层3-10m,泥岩层5-15m。维持基坑开挖过程前后的边坡稳定,是该项工作的重点。 第二章编制依据 1、本工程业主提供的施工设计图纸 2、施工承包合同、与业主签订有关补充协议书 3、《道排、综合管廊工程基坑支护施工图》 4、《新川科技园新川大道道排工程岩土工程勘察报告》 5、《岩土锚杆(索)技术规程》(CECS22:2005) 6、《建筑基坑支护技术规程》(JGJ120-2012) 7、《建筑边坡工程技术规范》(GB50330-2002) 8、《建筑变形测量规范》(JGJ8-2007) 9、《建筑基坑工程监测技术规范》(GB50497-2009) 10、《建筑与市政降水工程技术规范》(JGJ/T111-98) 11、《建筑地基基础工程施工质量验收规范》(GB50202-2002)

深基坑支护施工方案(优.选)

施工组织设计(方案)报审表

GD220103□□单位工程施工组织设计(施工方案) 单位(子单位)工程名称:中新景新四季花园工程 工程地点:增城市中新镇风光路风门坳 总承包施工单位:(法人章)广州金大建筑工程有限公司 施工单位:(法人章)广州金大建筑工程有限公司 编制单位:广州金大建筑工程有限公司 编制人: 编制日期:二O一一年七月五日 审核人: 审批人:(编制企业技术负责人) 审批日期:二O一一年七月五日

基坑边坡支护施工方案 一、工程概况 1、增城市中新镇景新四季花园项目位于增城市中新镇风光路风门坳,北临广汕公路、交通十分便利。该工程建设单位为增城市增林贸易有限公司,设计单位为广东粤建设计研究院有限公司,监理单位为广州创源汇美工程建设监理有限公司,施工单位为广州金大建筑工程有限公司。该工程为地上2~18层商住楼,部分地段设半地下车库。具体为: 1期地下室:1栋,面积23246㎡;商业A:1栋,地上2层,建筑面积6862㎡;商业B:1栋,地上2层,建筑面积1332㎡;安居楼A1~A4,4栋,地上18层,建筑面积共23766㎡;酒楼:1栋,地上5层,建筑面积7335㎡;商住楼1#~8#,3栋,地上18层,建筑面积共54489㎜,整个项目的总建筑面积为117030㎡,目前,场地的管桩基础已施工完毕,场地地势平坦,场地周围无固定居民点,整个环境有利于工程施工。。 2、根据岩土工程勘察报告,结合附近场地的工程经验,各层土层特征具体如下: 第一层:填土:层厚4.5~6.3米,平均厚度5.09米。 第二层:粉质粘土:层厚2.1~3.0米,平均厚度2.5米。 第三层:粉土:层厚1.7~3.0米,平均厚度2.25米。 第四层:粉质粘土:层厚2.1~3.5米,平均厚度3.04米。 以下各层略。 3、基坑地质条件特点及周边环境: 基坑开挖深度范围内主要为粉土和粉砂,地质条件较好。基坑周边场地开阔,地质条件简单,无发现不良地质现象,需考虑基坑四周施工通道和临

深基坑支护工程设计的几点体会

深基坑支护工程设计的几点体会 2013-12-05 10:37 来源:中国岩土网阅读:1304 深基坑支护工程设计一般要经历设计前的准备工作、方案设计、施工图设计等阶段,结合自己的几年的工作经历写的几点体会。 深基坑支护工程设计一般要经历设计前的准备工作、方案设计、施工图设计等阶段,下面结合自己的几年的工作经历写几点体会。 一、设计前的准备工作 1、收集相关资料 接到一项设计任务后,首先要做的工作就是收集相关资料,包括场地现状地形图、地质勘察报告、建筑总平面图、地下室平面(剖面)图、建筑基础及基础底板结构图,周边若有建(构)筑物或地下管线的还要收集场地周边建(构)筑物的地基基础图纸(包括基础形式、埋深、平面布置等)和地下管线的图纸。 收集到上述资料后,应认真理解、消化有关图纸,并做好以下几件事情: (1)确定基坑底开挖标高,初步了解基坑各侧的开挖深度; (2)重点关注地下室外墙与场地红线的相对位置关系,以确定有无放坡空间的可能; (3)阅读地质勘察报告,掌握整个场地大致地质分布情况,重点关注有无砂(砾)层、软弱土层及基岩深度,若有砂(砾)层、软弱土层等,查看其土层描述及标贯击数情况,初步掌握其岩土力学性质。 (4)根据管线资料,了解管线分布情况,尤其分布在1.5~2.0倍坑深范围内的管线分布情况。 2、踏勘现场 踏勘现场是进行基坑工程设计很重要的一步现场工作,很多年轻的同志不以为然,认为坐在办公室看场地地形图就可以了,其实这是错误的。只有亲自踏勘现场,才能充分了解现场情况,做到了然于胸,在后面确定支护设计方案时才能抓住重点,做到有的放矢。那么踏勘现场时要注意哪些方面呢: (1)前面通过资料收集已初步掌握场地红线的与地下室外墙的距离管线,踏勘现场时应重点关注,现场确认有无放坡的可能以及放坡的大概坡率及空间。 (2)沿着场地红线察看一周,看周边建(构)筑物的情况以及与红线的大致位置关系,增加感性认识,察看时应重点关注周边建(构)筑物的结构形式(是框架结构还是砖砌结构、楼层高度)、建筑物墙体有无旧裂缝、建筑物现在的使用情况及周边地面有无裂缝、下沉等现象,同时察看周边地下管线情况,看看还有没有其

地下室基坑支护施工方案.

地下室基坑支护施工方案 一、主要工作内容 1、挖运土方 2、井点降水 3、喷锚围护 二、工程特点 1、开挖面大(周长约340m)、深(约6.30m),土方量31000m3左右。 2、基坑支护设计中2-2剖(靠复兴街南侧)涉及市政和管线(污水管、自来水管、煤气管、电缆沟等)较多;3-3剖(靠多层22#楼)较近,对22#楼管桩采取保护;4-4剖大放坡因西面与8#楼交接处理未定而待定。 3、地下车库出入口与地下室一起施工。 三、专项施工方案 本工程地下室基坑开挖支护分三个专业班组协同作业(其中井点降水班组为杭州华润井点降水工程公司;喷锚围护班组为浙江浙峰岩土工程有限公司),并辅以一个泥工班组局部采用人工开挖管线处土方及落深地梁土方。基坑大开挖采用挖掘机挖土,出土口设在施工现场大门口。 1、施工顺序 13#楼东侧挖井点沟→冲一级井点管→北侧挖井点沟(局部有管线处用人工挖土)→冲一级井点管→22#楼挖土,工程桩保护好后开挖13#楼南侧井点沟→冲二级井点管→井点降水开始→开挖一级井点标高以上土方→喷锚支护。然后重复以上施工顺序进行二级井点、三级井点的挖土,降水,喷锚作业,直至基坑底。 12#楼待12#楼与8#楼交接处理明确后开始,其基本的施工顺序为: 12#楼西侧挖井点沟→冲一级井点管→北侧挖井点沟→冲一级井点管→14#楼挖土处理好后,开挖12#楼南侧井点沟→冲二级井点管→井点降水开始→开挖一级井点管以上土方→喷锚支护(西侧大放坡处喷防水素砼)。然后重复以上顺序,直至基坑底。 2、施工组织方案 (1)、挖土详《挖土方施工组织方案》 (2)、井点降水详《井点降水施工组织方案》 (3)、喷锚支护详《基坑支护施工组织方案》 3、基坑支护施工的重点 (1)、本基坑施工南、北两面碰到的问题多,靠复兴南街自现场大门至地下管线延伸段约20m范围布有市政各种管线(仅外露预知部分),未暴露不清楚的管线可能还存在,为避免机械挖土时对管道造成破坏,拟采用人工挖土(管线布设段),挖土后露出的管线与业主协商采用暂时截断或用支架支托的办法解决,若采用脚手架支托保护会比较困难并且不安全,会影响基坑的作业。 南侧紧靠多层22#楼在22#楼挖土、垫层做好,并且紧邻13#楼的Ф377管桩保护好以后方可开始施工。 (2)、地下室出入口的施工时间直接影响到整个工程的工期,同时也影响到多层14#、22 #楼的施工,车库入口东西向延伸,拟采用与地下室同时施工,尽快做好地下室南侧外墙板、顶板,地下室出入口顶板、墙板的防水后,及时回填空隙,保证多层的正常施工。 (3)、本基坑挖土阶段正处于多雨季节,为保证挖土的连续性,施工现场在12#、13#楼中部沿东西向铺设2条施工便道,每条便道6m宽,0.5m厚的道碴铺设。因雨季开挖出来

深基坑支护施工方案设计(放坡)

基坑支护施工方案审批表施工单位:******建设2005年9月10日

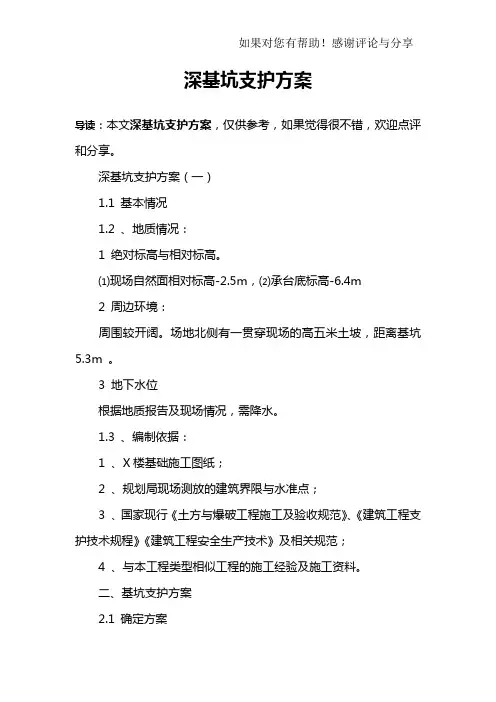

目录 第一章工程概况 ................................................................................... - 4 - 1.1 基本情况......................................................................................... - 4 - 1.2 地质情况......................................................................................... - 4 -第二章基坑支护方案 ................................................................................. - 5 - 2.1 确定方案........................................................................................... - 5 - 2.2 支护方案和排水方案 ...................................................................... - 5 - 2.3 安全围护........................................................................................... - 6 -第三章土方开挖施工方案 ......................................................................... - 6 - 2.1 施工准备......................................................................................... - 6 - 2.2 开挖路线........................................................................................... - 7 - 2.3 开挖方案........................................................................................... - 7 - 2.5 成品保护........................................................................................... - 7 - 2.6 安全措施......................................................................................... - 8 -

深基坑支护方案

一、工程概况 本工程位于固安县朝阳大道南侧,永定路西侧,玉景路东侧。 孔雀新城墨园、恒园地下人防车库,为现浇钢筋混凝土板柱剪力墙结构,结构层高4.050米,覆土0.8米。本工程设防烈度为7度,结构设计使用年限为50年,抗震等级为三级,基础为平板式筏板基础厚度为350mm,总建筑面积8300平米,基坑深度5.3米该工程的基坑开挖采用机械挖土,为不扰动持力层用人工清槽,并根据验槽情况对松散基层用C15混凝土进行换填,为了确保工程安全,本单位对基坑周边及工程其它部位采取了安全防护措施。 二、施工部署 为保证该工程基础施工顺利进行,避免任何安全事故的发生,针对本工程实际情况,经项目部相关技术人员,安全责任人研究采取如下施工部署: 1、开挖时采取放阶开挖(如图): 基坑放阶做法 2、为保护基坑边坡稳定设置排水沟(如图)

3、基坑设置围护栏杆 4.基坑护壁采用桩、锚结构,旋喷桩封水. 基坑四周设有高压旋喷止水桩,桩径Φ650mm,桩长13.5m。 (1)锚杆施工

○1锚杆施工流程 确定孔位→钻机就位→调整角度→钻孔→清孔→安装锚索→一次注 浆→二次补浆→施工锚索腰梁→张拉→锚头锁定→割除锚头多余钢铰线,对锚头进行保护。 ○2确定孔位 钻孔位置直接影响锚杆的安装质量和力学效果,因此,钻孔前应由技术人员按设计要求定出孔位,标注醒目的标志,不可由钻机机长目测定位。 ○3调整钻杆角度 钻孔就位后,由机长调整钻杆钻进角度,并经现场技术人员用量角仪检查合格后,才可正式开钻。另外,要特别注意检查钻杆左右倾斜度。因本工程第一道锚杆均为一桩一锚,水平间距才1米,钻孔过大的左右倾斜度会导致相邻两根锚杆锚固体的间距变小,出现应力集中,影响锚固效果,入射角允许偏差±2°。 ○4钻孔 因本工程地质较复杂,锚杆通过旋喷桩、粘土及砂土,通过旋喷桩、粘土层时容易堵管,而通过砂土时极容易塌孔。经比较,采用等同锚杆直径的套管跟进,压水钻进的方法钻孔,钻进时压力水从钻管流向孔底,在一定水头压力下,水流携带钻削下来的土屑排出孔外,钻进时要不断供水冲洗,包括接长钻管和暂时停机,而且要始终保持孔口水位,若发现不能压水进去,说明已堵管,应拔出钻管,把粘土塞取出,再继续钻进。待钻进至规定深度(钻孔深度大于锚杆长度0.5m),钻机继续旋转,并压水冲洗残留在孔中的土屑,直到流出的水不浑浊为止。此时应安插锚索,并立

基坑支护施工组织设计方案

(此文档为Word格式,下载后可以任意编辑修改!) 文件备案编号: 施工方案 工程名称: 编制单位: 编制人: 审核人: 批准人: 编制日期:年月日

基坑支护施工方案 一、工程概况 ××花苑三期工程由1~4号楼组成建筑面积为198000m2,四栋高层,大型地下车库,面积为23000m2,场地内自然地坪标高为4.3m左右,3号楼基坑挖深为2.7m,其他三栋基坑深为5.0~5.5m左右,局部集水坑深达8.5 m~9.0m。 3号楼采取1︰1放坡,开挖前进行井点降水;4号楼基坑外侧采取水泥土深层搅拌桩加局部土钉支护,内侧采用1︰1放坡,另做混凝土护坡;1~2号楼局部做深层搅拌桩,其余为1∶1放坡施工。地下车库外侧为深层搅拌桩围护。 二、水文地质情况 本工程坑底位于③2层灰色淤泥质粉质粘土中,该层夹有薄层粉砂及透镜体。该土层含水量高,孔隙比大,土质相对不稳定。在浅层承压水作用下易产生流砂及涌土现象,其垂直向的渗透系数达10-4cm/s数量级,远大于④层土10-6cm/s数量级。④层的灰色淤泥质粘土层为高压缩性土,压缩系数,a01-02>0.5MPa-1,该土层可视为不透水层。 选择④层淤泥质粘土层作深层搅拌桩的止水帷幕,就可以有效切断地下水的渗透途径,同时在基坑内配合明排水,就可以有效防止坑底土体的隆起及涌土流砂现象。 三、水泥土围护墙的设计、计算方法 1.设计参数 (1)基坑围护采用3.2m宽、8m深的深层搅拌桩,采用格栅式结构,局部基坑深8.5m,采用深层搅拌+五排土钉支护。 (2)地下车库围护结构采用3.2m宽、7.5m深的深层搅拌桩,采用格栅式结构。 (3)本工程采用双头止水深层搅拌桩,横向间距为500mm,采用425普通硅酸盐水泥,掺量为12%,水灰比0.5。 (4)盖梁为20cm厚混凝土,钢筋网为单层双向Φ12@200。 (5)超过24h的施工冷缝采用二喷三搅的施工工艺。 (6)在成桩15d后水泥土强度达到50%时方可开挖。 2.水泥土围护墙设计验算方法 (1)主动土压力强度标准值的计算方法 当坑外地表面为水平面,基坑围护墙背为竖直面时,由土体本身产生的主动土压力 强度标准值e ak和由地表面均布荷载作用产生的主动土压力强度标准值e aqk,可按下列公式计算: a k aqk a k a i i ak k q e k c k h e = -∑ =2 ) (γ 式中e ak——计算点处由土体本身产生的主动土压力强度标准值(kPa),当e ak<0时,一般取e ak=0;

(最新)XX工程深基坑支护施工方案(地下室2层)

第1 章工程概况及说明 1.1 总述 XXXX部分基坑支护工程施工组织设计作为指导施工的指导性文件,在编制过程中我们对项目管理机构设置、劳动力安排、施工进度计划控制、机械设备及周转材料配备、主要分部分项及子分项工程的施工方法、市政道路上施工布署、工种质量控制措施、安全生产保证措施、文明施工及环境保护措施、降低成本的措施等诸多因素进行了综合考虑,以突出施工组织设计的科学性、可行性。 本工程由泉州百捷房地产开发有限公司兴建,基坑支护由福建省闽南建筑工程有限公司设计,拟建工程由北京市工业设计研究院设计,福州弘信工程监理有限公司监理,福建省闽南建筑工程有限公司施工。 拟建XXXX部分建筑场地位于 XXXX区市民广场边,东侧为一号路,西侧为建筑空地,南侧为建筑空地,北临在建的XXXX项目。由一幢高层建筑组成,总建筑面积约135902.67怦,设二层地下室。场地呈 L方形,长约240m,宽约140米,基坑周长约 760m设计土 0.000 为黄海高程6.20m,基坑开挖深度为—10.75m。 1.2 基坑支护设计概况 1 、基坑东 2/01-1 轴至 2-14 轴段 由于东侧与一号路相临, 考虑到车辆通过时的震动及运动荷载需要重点保护, 场地的限制,设计中采用水泥搅拌桩挡墙支护形式。 (1 )、由于地质条件的约束,放弃了采用人工挖孔桩技术,其理由: a.地下水量较大,人工 成孔有一定的难度。 b. 出于安全考虑,稍有不慎就可能出事。 采用SJB-1型和仿SJB-1型双轴搅拌机,每轴直径 700mm双轴中心距500mm形成了宽700mm长1200mm的"^”形加固截面,因此水泥土围护结构断面就是由众多"^”形单元组成。施做三排水泥搅拌桩,断面主要采用了格栅式布置,嵌固深度7.0m; (2)、为了增强水泥土搅拌桩墙体的整体性,搅拌桩之间的搭接不小于200mm并在顶部设 置钢筋混凝土的压顶圈梁,也称为压板。其厚度为 0.2m , 宽度至少与墙身的宽度一致。圈梁与水泥搅拌桩之间用插筋连接,插筋直径不小于12mm插入搅拌桩顶的深度不小于 1.0m,每 根搅拌桩中部设置一根插筋,并与压板的水平筋绑扎。

深基坑支护专项施工方案

城南新区数梦小镇客厅一期项目工程 边坡支护、土方开挖专项施工方案 江苏中柢建设集团有限公司 2018年3月

目录 1 编制依据 .......................................................... - 3 -1.1相关工程施工合同文件、图纸和技术资料 . (3) 1.2相关的标准、规范、规程 (3) 1.3公司标准、规程参考文献 (4) 2 工程概况及地质条件................................................. - 5 -2.1工程概况 .. (5) 2.2现场、环境条件 (5) 2.3工程地质水文条件 (5) 2.4边坡支护、降排水设计概况 (6) 2.5主要施工要求 (6) 2.6本工程的重点难点分析及应对措施 (7) 3 施工计划及工期保证措施............................................. - 9 -3.1总工期及进度计划安排 .. (9) 3.2资源需求计划 (9) 4 施工工艺技术 ..................................................... - 11 -4.1施工现场与施工平面布置 (11) 4.2施工顺序 (13) 4.3主要施工方法 (13) 5 质量保证措施 ..................................................... - 32 -5.1质量目标 . (32) 5.2质量管理体系 (32) 5.3质量控制程序和措施 (33) 5.4工程创优措施 (35) 6 施工安全保证措施.................................................. - 36 -6.1安全组织管理措施 (36) 6.2施工安全技术措施 (39) 6.3监测监控 (42) 7 文明(绿色)施工.................................................. - 44 -7.1文明施工技术措施 .. (44)

深基坑支护设计方案123(发文)

七彩云南?古滇王国文化旅游名城 大剧院项目基坑支护 专 项 方 案 编制单位:大剧院项目部

二零一三年七月二十二日

目录 一、工程概况................................................................................................................................ - 4 - 二、场地工程地质及水文地质条件................................................................................................. - 4 - 三、支护方案设计......................................................................................................................... - 4 - (一)方案设计依据 (4) (二)设计参数的选取 (5) 1、坑壁支护方案........................................................................................................................................ - 5 - 2、降排水方案............................................................................................................................................ - 5 - 3、基坑安全等级........................................................................................................................................ - 5 - 4、系数选取................................................................................................................................................ - 6 - 5、基坑支护计算分析 ............................................................................................................................... - 6 - (三)基坑支护顺序的确定 (6) (四)自然放坡挖取第一层土的边坡支坡 (6) (五)水泥深层搅拌桩的施工流程与技术要点 (7) 1、施工工艺流程........................................................................................................................................ - 7 - 2、施工技术要点........................................................................................................................................ - 7 - (六)钻(冲)孔灌注桩的施工流程与技术要点 (8) 1、钻孔灌注桩的施工流程....................................................................................................................... - 8 - 2、施工技术要点........................................................................................................................................ - 9 - 3、常见事故处理及预防措施................................................................................................................. - 16 - 四、基坑工程施工....................................................................................................................... - 21 - (一)基坑降、排水 (21) (二)挖土要求 (22) 五、施工监测设计方案 ................................................................................................................ - 23 - (一)水平位移监测 (24) (二)沉降位移监测 (24) (三)周边及基坑内土体情况监测 (25) (四)监测工作质量的保证措施 (25) (五)观测要求 (25) 六、施工应急预案....................................................................................................................... - 27 - (一)支护结构位移 (27) (二)流砂、管涌 (28) (三)支护结构渗水 (28)

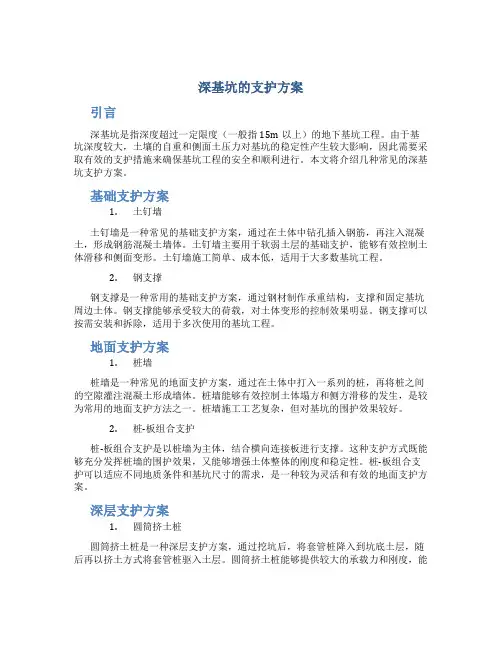

深基坑开挖及支护专项方案

目录 一、工程概况............................................................ - 1 - 二、编制依据............................................................ - 1 - 三.基坑支护设计........................................................ - 2 - 四.施工准备............................................................ - 2 - 五.施工部署............................................................ - 6 - 六.施工方法............................................................ - 8 - 七.质量保证措施....................................................... - 27 - 八.安全保证措施....................................................... - 29 - 九.文明施工、环境保护措施............................................. - 33 - 十.附图............................................................... - 35 -

深基坑支护施工方案技术交底

基坑支护施工方案技术交底 时间: 地点:项目部会议室 参加人员:项目部领导、各部门部长、主管、技术员 内容: 一、工程概况 1.1郑州航空港河东四棚户区一标5#地块位于郑州市东南部中牟县三官庙乡教场 袁村(万三公路旁),主要包括7栋28层住宅楼及一座地下车库,总建筑面积约20.5万平方米。住宅范围地下室为剪力墙结构,公建范围地下室为框架结构。 5#地块基坑深度9.8m-10.0m。基坑侧壁安全等级段为Ⅱ级,基坑工程边坡变形控制等级为Ⅱ级。基坑南北长228.1m,东西长180m,边坡面积为8160㎡,微型桩1100根,土钉3300根,锚杆1100根,降水井99眼,观测井17眼。 建设单位:郑州航空港区航程置业有限公司; 勘查单位:黄河勘测规划设计有限公司; 设计单位:北京市建筑设计研究院;基坑设计单位:河南省地矿建设工程有限公司; 监理单位:山东省建设监理咨询有限公司; 施工单位:中铁四局集团有限公司 二、施工计划及安排 2.1施工技术准备 2.1.1技术部门做好图纸会审工作,并按设计回复意见对相关部门做好交底,施工

过程中发现疑问及时与设计做好沟通,及时处理。 2.1.2召开现场技术交底会议,就深基坑支护施工技术要求对现场施工及质量部门交底并划分相应职责范围,使其施工做好充分准备。 2.1.3对劳务队伍全体人员进行进场前安全文明施工教育及管理宣传。 2.1.4对特殊工作作业人员集中培训,考核合格取证后方可上岗。 2.1.5对各专业队伍施工前进行技术、质量交底。 2.1.6施工前由技术人员根据图纸内容及现场施工情况,制定土方开挖及边坡支护施工顺序,对工人进行技术交底,试验人员全面负责相关工序的试验、资料的整理移交工作。 2.2物资材料准备 根据材料分析及施工进度计划要求,编制材料需要量计划,为施工备料,确定堆放场地及组织运输提供依据,详见表2.2。 2.3机具设备配置 根据工期的具体要求,结合劳动力的配备情况,投入的机械设备见附表2.3.1,测量办公设备见附表2.3.2。 附表2.3.1 施工机械设备一览表

基坑支护施工方案完整版

xxx工程 基 坑 支 护 施 工 方 案 编制人:日期:审核人:日期:审批人:日期:

目录 第一章工程概况 (1) 一、编制依据 (1) 二、工程概况 (1) 三、地基条件及水文特征 (2) 四、基坑周边环境概况 (2) 第二章施工方案 (2) 一、基坑土方开挖 (2) 二、降水工程施工方案 (3) 三、基坑支护方案 (4) 四、边坡变形观测方案 (5) 六、排水处理 (6) 七、基坑后期维护 (6) 第三章质量控制措施 (7) 一、关键工序质量控制措施 (7) (一)、修整面壁质量控制措施 (7) (二)、土钉制作质量控制措施 (7)

(三)、喷射作业质量控制措施 (7) 二、特殊工序质量控制措施 (7) 三、重要部位控制措施 (8) 第四章施工中有关问题的影响及处理措施 (8) 一、施工噪音 (8) 二、环境保护 (8) 第五章基坑支护施工过程中的应急预案 (9) 一、局部垮塌 (9) 二、裂缝处理 (9) 三、软弱层处理 (9) 第六章安全施工措施 (10) 一、管理目标 (10) 二、组织管理 (10) 三、安全防护管理 (11) 第七章应急预案 (13) 第八章文明施工措施 (15) 一、现场总平面管理 (15) 二、环保措施 (16)

三、施工操作现场文明施工管理措施 (17) 四、消防管理措施 (17)

第一章工程概况 一、编制依据 1.本工程岩土工程地质勘察报告 2.本工程业主有关要求 3.本工程有关设计图纸 4.选用规范 1)《建筑地基基础工程施工质量验收规范》GBJ50202-2002 2)《建筑基坑工程技术规范》YB9258-97 3)《工程测量规范》GB50026-93 4)《建筑变形测量规程》JGJ/T8-97 5)《建筑工程施工质量验收统一标准》GB50300-2001 6)《建筑施工安全检查标准》JGJ59-99 7)《建筑机械使用安全技术规程》JGJ33-2001 8)《基坑支护设计与施工》 9)《混凝土结构设计规范》GBJ10-89 10)《基坑土钉支护技术规程》(CECS96:97) 11)《国家一、二等水准测量规范》(GB12897-91) 12)《建筑物变形测量规程》 二、工程概况 工程名称:柴桑郡 建设单位:xxxxxxxxxxxxxxx

深基坑及支护专项施工方案

深基坑及边坡支护设计及施工方案 目录 第一章.工程概况及周围环境条件-----------------------------------------------------------2 第二章.设计及施工依据----------------------------------------------------------------------3 第三章.基坑及支护设计----------------------------------------------------------------------3 第四章.施工部署-------------------------------------------------------------------------------8 第五章.支护施工方案-------------------------------------------------------------------------12 第六章.质量保证措施-------------------------------------------------------------------------15 第七章.安全生产及文明施工----------------------------------------------- -----------------18 第八章.确保工期的技术组织措施--------------------------------------------- -------------26 第九章.基坑安全措施及应急措施---------------------------------------- ---------------27 第十章.工程监测----------------------------------------------------------- ----------------33 第十一章.附图----------------------------------------------------------------------------------35

深基坑支护方案

目录 一、工程概况 二、编制依据 三、场地工程地质条件 四、土方开挖前准备工作 五、土方开挖方案 (一)土方开挖的工期 (二)安全要求和措施 (三)土方开挖顺序及质量保证措施(四)地下水控制 (五)成品保护措施 (六)施工应急抢险措施 (七)安全环保措施 (八)质量控制要点

食堂及倒班宿舍基坑支护专项施工方案 一、工程概况 国药集团工业有限公司顺义基地整体搬迁改扩建项目,位于顺义区牛栏山镇工业开发区,西邻腾仁路,北侧为牛汇南一街。该工程总建筑面积:2818.94㎡,食堂及倒班宿舍为地面三层全现浇框架结构,建筑物高度 12.9m,首层4.5米,二三层4.2米,局部地下室4.8米。 二、编制依据 1、本工程业主提供的有关设计参考图纸 2、由北京中地大工程勘察设计研究院有限工程出具的《国药集团工业有限公司顺义基地整体搬迁改扩建项目岩土工程勘察报告》 3、北京市《建筑基坑支护技术规程》(DB11/489-2007) 4、《建筑地基基础工程施工质量验收规范》(GB 50202-2002) 5、《混凝土工程施工质量验收规范》(GB 50204-2002) 6、《建筑基坑支护技术规程》(JGJ 120-99) 7、《钢筋焊接及验收规程》(JGJ 18-2003) 8、《混凝土结构设计规程》(GB50010-2002) 9、《建筑工程施工测量规范》(DBJ01-21-95) 10、《建筑机械使用安全技术规程》(JGJ33-2001) 11、《施工现场临时用电技术规范》(JGJ46-2005) 12、《混凝土质量控制标准》(GB50164-92)

13、《施工现场临时用电安全技术规范》(JGJ46-2005) 14、《建筑桩基技术规范》(JGJ94-2008) 15、《建筑边坡工程技术规范》(GB50330-2002) 16、《岩土锚杆(索)技术规程》(CECS-22:2005) 17、《锚杆喷射混凝土支护技术规范》(GB50086—2001) 三、场地工程地质条件 1、地形、地貌及环境条件:场地地形基本平坦。现在施工的钻孔标高在41.05-44.10m之间,钻孔孔口标高引测自场地西北处高程点。 2、地层结构特征: ①人工杂填土:杂色,稍密,稍湿,含碎砖、碎石、灰渣及粉质粘土填土厚度为0.50-4.90米。 ②新近代沉积层;细中砂,褐灰-灰色,稍密-中密,湿-饱和,长石-石英质。含云母,土质不均局部含圆烁粉砂及粉土层。顶板标高38.38-43.60米。 ③一般第四代沉积土层;粘土:黄揭,很湿,可塑,含云母,氧化铁,顶板标高34.35-38.19米。 4,;地下水埋藏条件;水位标高4.30-6.20米,33.55-38.25米 四、土方开挖前准备工作 1、技术准备 (1)、熟悉施工图纸和地质勘察报告,掌握基础部分标高和做法,

基坑支护施工方案完整版

WORD格式 xxx 工程 基 坑 支 护 施 工 方 案 编制人:日期: 审核人:日期: 审批人:日期:

目录 第一章工程概况.................................................................................................... .1... 一、编制依据................................................................................................ .........1... 二、工程概况................................................................................................ .........1... 三、地基条件及水文特征.....................................................................................1... 四、基坑周边环境概况.........................................................................................2... 第二章施工方案.................................................................................................... ...2... 一、基坑土方开挖................................................................................................ .2... 二、降水工程施工方案.........................................................................................2... 三、基坑支护方案................................................................................................ .3... 四、边坡变形观测方案.........................................................................................4... 六、排水处理................................................................................................ .........5... 七、基坑后期维护................................................................................................ .5... 第三章质量控制措 施 ...............................................................................................5... 一、关键工序质量控制措施.................................................................................5... (一)、修整面壁质量控制措 施.......................................................................5.. (二)、土钉制作质量控制措 施.......................................................................5.. (三)、喷射作业质量控制措
