工程业务联系单表 A.0.1 - 19 工程名称:日照港岚山港区北作业区道路工程编号:SDSL-A

监理机构:广州粤科工程建设监理咨询有限公司

事由:关于道路工程韩家营子村民阻工造成停工的相关事宜。

内容:我单位于2014 年 1 月 25 日进场施工, 2014 年 1 月 27 日 28 日韩家营子村民不断进入施工场地阻挠我方机械施工,造成我方

于 2014 年 1 月 28 日停工等待协调。

经过业主协调我方于 2014 年 2 月 19 日复工。

因阻工期间停工影响工程工期 ( 合计停工 22 天) ,特向业主申请

工期顺延 22 天。

妥否,请批示!

承包人:(章)

负责人:日期:

监理机构审核意见:(章)

期:

监理工程师:

总监理工程师:日日

期:

业主意见:(章)

业主负责人:日期:

本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一

份。

工程业务联系单表 A.0.1 -19 工程名称:日照港岚山港区北作业区道路工程编号:SDSL-B

监理机构:广州粤科工程建设监理咨询有限公司

事由:关于道路工程道路走向设计变更造成停工的相关事宜。

内容:我单位施工至2014 年 2 月 23 日业主提出道路走向需要变更,我单位需等待设计方案变更后方可施工,导致我单位停工等待。业

主于 2014 年 9 月 10 日通知我单位变更方案确定可进场施工,我

单位于 2014 年 9 月 11 日进场复工。

因道路走向发生设计变更,我单位于2014 年 2 月 24 日至 2014

年 9 月 11 日停工,等待变更后的方案,造成停工,影响工程工

期(合计停工 199 天)

特向业主申请工期顺延 199 天。

妥否,请批示!

承包人:(章)

负责人:日期:

监理机构审核意见:(章)

监理工程师:日期:

总监理工程师:日期:

业主意见:(章)

业主负责人:日期:

本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一

份。

工程业务联系单表A.0.1 -19

工程名称:日照港岚山港区北作业区道路工程编号:SDSL-C

监理机构:广州粤科工程建设监理咨询有限公司

事由:关于道路工程大村养殖区村民阻工造成停工的相关事宜。

内容:我单位进行路基强夯施工过程中,南侧海洋牧场养殖区因鱼类养殖受到影响,不断到我方现场进行阻工,打砸机械等,我方

随即报警,派出所要求我方停工,要求业主与养殖区协商,以

至我方于 2014 年 9 月 21 日停工。

2014 年 9 月 21 日至 2015 年 1 月 2 日期间我方停工等待业主与

养殖区协调。

经过业主与养殖区的协调,我方于2015 年 1 月 3 日复工。

因养殖区阻工与协调期间停工影响工程工期(合计停工 104 天),

特向业主申请工期顺延 104 天。

妥否,请批示!

承包人:(章)

负责人:日期:

监理机构审核意见:(章)

监理工程师:日期:

总监理工程师:日期:

业主意见:(章)

业主负责人:日期:

本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一

份。

工程业务联系单表 A.0.1 - 19

工程名称:日照港岚山港区北作业区道路工程编号:SDSL-D

监理机构:广州粤科工程建设监理咨询有限公司

事由:关于道路工程路基水泥稳定碎石施工气温较低造成停工的相关事

宜。

内容:我单位进行路基水泥稳定碎石施工过程中,天气气温持续较低处于 0 度左右,不能满足水泥稳定碎石的施工(施工规范要求

日平均气温 5 摄氏度以下不能进行水稳施工),为保证工程质

量,业主与监理要求我方停止施工等待气温回升后再进行施工,以

至我方与 2015 年 1 月 16 日停工等待。

2015 年 3 月 31 日业主通知我方可进场施工,我方与2015 年 4 月 1 日复工。

75 天),特向业

因天气低温期间停工影响工程工期(合计停工

主申请工期顺延 75 天。

妥否,请批示!

承包人:(章)

负责人:日期:

监理机构审核意见:(章)

监理工程师:日期:

总监理工程师:日期:

业主意见:(章)

业主负责人:日期:

本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一份。

工程工期顺延报告范例

工程工期顺延报告范例 工程工期顺延报告范例工期顺延报告工程延期报告申请总工期顺延的报告XX自动柜员机技术有限公司:XX工程管理有限公司:由我公司负责承建的XX自动柜员机技术有限公司厂房工程项目工程,在我公司按照合同条款约定于2012年7月5日接到贵公司的开工令后正式开工。为保证该工程优质高效地完成,我司自开工以来,本着精诚合作、信守合同、争创优质工程的精神,迅速开展施工,配合业主单位对各分包单位进行全面协调管理工作。然而,自我公司项目部进驻贵工地后,由于出现重大设计变更多、深化图纸审核不及时等多种因素造成我公司无法按合同工期完工,我司深感遗憾,在此,我司现向贵司项目部提出工期索赔要求,并请贵司项目部同意总工期顺延。原因及情况汇报如下:一、施工许可证申请延误影响工期由于该工程未取得政府部门颁发的施工许可证,就提前进入施工阶段(附件8),区质量安全监督站经常巡查发出停工通知并多次收到广州市城市管理综合执法部门责令限期改正通知和警告(附件1),也收到监理机构的工程暂停令(附件2),对工程的施工造成不便,一直无法进入正常施工作业,曾与贵司项目部沟通配合我司促进办理施工许可证事宜(附件4),但办理进程依然缓慢,直至2012年9月11日取得施工许可证(附件3)后,才能够正常施工,导致工期延误60天。 二、设计变更和工程量增加情况为配合厂房的生产需要,施工图纸进行了多次深化设 计。开工以来,出现了33次重大图纸变更(附件5),导致我公司施工工期严重延误。比如:为配合办公楼外形及天面使用需要进行了结构建筑变更,并增加了工程桩;为了生产需要在厂房一至厂房二间增加连廊3工程及工程桩;为了节能保温需要增加厂区天花吊顶工程;为了办公需要厂房三建筑修改为厂区及办公区;为了外墙幕墙需要增加大量的构造柱;为生产卸货需要多次修改卸货平台等重大变更严 重影响我公司的施工工期。 三、外界影响工期情况由于2013年3月份期间原工地大门前的市政道路(瑞源路)进行 封闭施工,导致我公司的材料无法进入现场。最后通过各单位共同协调(附件6),从工地东侧重新修建一条临时道路,材料才能运送到现场,期间施工曾一度停滞。四、材料供应影响情况当地的地材供应商供应的砖、沙、石、水泥等材料不能按照施 工要求及时送到,使得施工计划不能如期进行。比如:运送过来的砖还在冒烟,不稳定,要放两三天等其稳定后才能使用。预定的材料,才来了原计划中的50%左右,

工期顺延联系单

工程业务联系单表A.0.1-19 工程名称:日照港岚山港区北作业区道路工程编号: SDSL-A 监理机构:广州粤科工程建设监理咨询有限公司 事由:关于道路工程韩家营子村民阻工造成停工得相关事宜。 内容:我单位于2014年1月25日进场施工,2014年1月27日28日韩家营子村民不断进入施工场地阻挠我方机械施工,造成我方于2014年1月28日停工等待协调。 经过业主协调我方于2014年2月19日复工。 因阻工期间停工影响工程工期(合计停工22天),特向业主申请工期顺延22天。 妥否,请批示! 承包人:(章) 负责人: 日期: 监理机构审核意见:(章) 监理工程师: 日期: 总监理工程师: 日期: 业主意见:(章) 业主负责人: 日期: 本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一份。 工程业务联系单表A.0.1-19 工程名称:日照港岚山港区北作业区道路工程编号: SDSL-B

事由:关于道路工程道路走向设计变更造成停工得相关事宜。 内容:我单位施工至2014年2月23日业主提出道路走向需要变更,我单位需等待设计方案变更后方可施工,导致我单位停工等待。 业主于2014年9月10日通知我单位变更方案确定可进场施工,我单位于2014年9月11 日进场复工。 因道路走向发生设计变更,我单位于2014年2月24日至2014年9月11日停工,等待变 更后得方案,造成停工,影响工程工期(合计停工199天) 特向业主申请工期顺延199天。 妥否,请批示! 承包人:(章) 负责人: 日期: 监理机构审核意见:(章) 监理工程师: 日期: 总监理工程师: 日期: 业主意见:(章) 业主负责人: 日期: 本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一份。 工程业务联系单表A.0.1-19 工程名称:日照港岚山港区北作业区道路工程编号: SDSL-C

工期顺延联系单

工程名称:日照港岚山港区北作业区道路工程编号: SDSL-A 监理机构:广州粤科工程建设监理咨询有限公司 事由:关于道路工程韩家营子村民阻工造成停工的相关事宜。 内容:我单位于2014年1月25日进场施工,2014年1月27日28日韩家营子村民不断进入施工场地阻挠我方机械施工,造成我方于2014年1月28日停工等待协调。 经过业主协调我方于2014年2月19日复工。 因阻工期间停工影响工程工期(合计停工22天),特向业主申请工期顺延22天。 妥否,请批示! 承包人:(章) 负责人:日期: 监理机构审核意见:(章) 监理工程师:日期: 总监理工程师:日期: 业主意见:(章) 业主负责人:日期: 本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一份。

工程名称:日照港岚山港区北作业区道路工程编号: SDSL-B 监理机构:广州粤科工程建设监理咨询有限公司 事由:关于道路工程道路走向设计变更造成停工的相关事宜。 内容:我单位施工至2014年2月23日业主提出道路走向需要变更,我单位需等待设计方案变更后方可施工,导致我单位停工等待。 业主于2014年9月10日通知我单位变更方案确定可进场施工,我单位于2014年9月 11日进场复工。 因道路走向发生设计变更,我单位于2014年2月24日至2014年9月11日停工,等待 变更后的方案,造成停工,影响工程工期(合计停工199天) 特向业主申请工期顺延199天。 妥否,请批示! 承包人:(章) 负责人:日期: 监理机构审核意见:(章) 监理工程师:日期: 总监理工程师:日期: 业主意见:(章) 业主负责人:日期: 本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一份。

工期顺延联系单.doc

工程业务联系单表 A.0.1 - 19 工程名称:日照港岚山港区北作业区道路工程编号:SDSL-A 监理机构:广州粤科工程建设监理咨询有限公司 事由:关于道路工程韩家营子村民阻工造成停工的相关事宜。 内容:我单位于2014 年 1 月 25 日进场施工, 2014 年 1 月 27 日 28 日韩家营子村民不断进入施工场地阻挠我方机械施工,造成我方 于 2014 年 1 月 28 日停工等待协调。 经过业主协调我方于 2014 年 2 月 19 日复工。 因阻工期间停工影响工程工期 ( 合计停工 22 天) ,特向业主申请 工期顺延 22 天。 妥否,请批示! 承包人:(章) 负责人:日期: 监理机构审核意见:(章) 期: 监理工程师: 总监理工程师:日日 期: 业主意见:(章) 业主负责人:日期: 本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一 份。

工程业务联系单表 A.0.1 -19 工程名称:日照港岚山港区北作业区道路工程编号:SDSL-B 监理机构:广州粤科工程建设监理咨询有限公司 事由:关于道路工程道路走向设计变更造成停工的相关事宜。 内容:我单位施工至2014 年 2 月 23 日业主提出道路走向需要变更,我单位需等待设计方案变更后方可施工,导致我单位停工等待。业 主于 2014 年 9 月 10 日通知我单位变更方案确定可进场施工,我 单位于 2014 年 9 月 11 日进场复工。 因道路走向发生设计变更,我单位于2014 年 2 月 24 日至 2014 年 9 月 11 日停工,等待变更后的方案,造成停工,影响工程工 期(合计停工 199 天) 特向业主申请工期顺延 199 天。 妥否,请批示! 承包人:(章) 负责人:日期: 监理机构审核意见:(章) 监理工程师:日期: 总监理工程师:日期: 业主意见:(章) 业主负责人:日期: 本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一

工期延期联系单

工程联系单 项目名称:全州县15+1乡镇污水处理项目编号:工期01 联系事由和内容:关于全州县15+1乡镇污水处理项目各乡镇工期延期 内容:由于全州县15+1乡镇污水处理项目各乡镇都存在1.施工现场未进行三通一平;2.部分土地有征地争议;3.周边村民群众阻挠施工;4.施工合同无法签订不能支付工程进度款;5.设计图纸与施工现场有差异,变动较大;6.现场地质条件复杂等原因,导致各厂区工期受到不同程度的影响,以下为各厂区工期延期时间: 1.枧塘镇、凤凰镇、安和镇、两河镇、咸水镇、才湾镇污水厂开工时间:2017年7月15日,申请延期时间537 天,延期后竣工时间2019年8月1日; 2.蕉江乡污水厂开工时间:2018年3月28日,申请延期时间281 天,延期后竣工时间2019年8月1日; 3.石塘镇污水厂开工时间:2017年9月28 ,申请延期时间462 天,延期后竣工时间2019年8月1日; 以上延期申请,请领导批准! 承包单位(章) 项目经理 日期 监理单位意见: 总监理工程师:签章:日期: 县污垃办意见:

项目代表:签章:日期 业主单位意见: 项目代表:签章:日期: 工程联系单 项目名称:全州县15+1乡镇污水处理项目编号:工期02 联系事由和内容:关于全州县15+1乡镇污水处理项目各乡镇工期延期 内容:由于全州县15+1乡镇污水处理项目各乡镇都存在1.施工现场未进行三通一平;2.部分土地有征地争议;3.周边村民群众阻挠施工;4.施工合同无法签订不能支付工程进度款;5.设计图纸与施工现场有差异,变动较大;6.现场地质条件复杂等原因,导致各厂区工期受到不同程度的影响,以下为各厂区工期延期时间: 1.龙水镇、大西江镇、文桥镇、庙头镇、永岁乡、白宝乡污水厂开工时间:2017年7月15日,申请延期时间537 天,延期后竣工时间2019年8月1日; 2.全州县城第二污水处理厂开工时间:2017年5月15日,申请延期时间598 天,延期后竣工时间2019年8月1日; 3.东山乡污水处理厂开工时间:2017年11月20日,申请延期时间409 天,延期后竣工时间2019年8月1日; 以上延期申请,请领导批准! 承包单位(章) 项目经理

工程工期顺延报告怎么写

工程工期顺延报告怎么写 在工程施工中,必须明确约定好工期。但是有些时候,因为某些原因,可以需要顺延工期,承包人需要写工程工期顺延报告。那么,顺延报告应该怎么写呢?今天,律伴小编提供范文一则供您阅读。 工程工期顺延报告 我公司承接的文家坡矿食堂装修工程,合同工期总日历天数60天,于2011年02月19日在土建、空调、消防都未完工的情况下,应甲方要求下匆忙开工。开工后,我们积极安排施工,但是由于土建、空调、消防等仍在施工及后来增加工程量,导致工程有以下几种原因进展的非常缓慢: 1.空调于我方进场前就开始施工,直至我方2011年02月19日进场空调依然没有完成其管道的打压、管道的保温及部分新风机的悬挂工作,致使我方的吊顶工作迟迟不能开展。直到2011年03月20日左右,空调才基本完成。 2.消防于我方进场前就开始施工,直到2011年4月10日仍然未完成施工工作,我方就开始进行部分吊顶工作。以后来增加喷淋工作,我方部分吊顶进行了拆除及开洞。到2010年4月30日才部分完成。 3.因窗户直到今日都未安装,我方已经到场的壁纸及塑胶地板都无法进行粘贴、铺装。 4.原设计图纸中不包含三部楼梯工作,现由于土建方已经撤场,改由我方进行施工,属于新增项目。 5.原设计图纸不包含操作间,新增加920平方米的电路、水路、墙面瓷砖、地沟等工作 6.新增加室外踏步石材。 7.因停水、停电导致停工四天。 8.因检查导致停工三天。 因此在以上多种因素影响,希望能够得到甲方的谅解,希望甲方不要过分的强调工期,请允许我们自由的安排工期,以铝合金门窗安装到位后5天为最后期限,配合厨房设备进场安装,完全保证质量的情况下,顺利的把一个合格的食堂装修工程交到甲方手中。 恳请甲方同意并批复! 陕西XXXX有限公司

工程工期顺延报告范例

工程工期顺延报告范例 工期顺延报告 工程延期报告 申请总工期顺延的报告 广州御银自动柜员机技术有限公司: 广州龙达工程管理有限公司: 由我公司负责承建的广州御银自动柜员机技术有限公司厂房工程项目工程,在我公司按照合同条款约定于2012年7月5日接到贵公司的 开工令后正式开工。为保证该工程优质高效地完成,我司自开工以来,本着精诚合作、信守合同、争创优质工程的精神,迅速开展施工,配合业主单位对各分包单位进行全面协调管理工作。然而,自我公司项目部进驻贵工地后,由于出现重大设计变更多、深化图纸审核不及时等多种因素造成我公司无法按合同工期完工,我司深感遗憾,在此,我司现向贵司项目部提出工期索赔要求,并请贵司项目部同意总工期顺延。原因及情况汇报如下: 一、施工许可证申请延误影响工期由于该工程未取得政府部门颁发的 施工许可证,就提前进入施工阶段(附件8),区质量安全监督站经常巡查发出停工通知并多次收到广州市城市管理综合执法部门责令限期改正通知和警告(附件1),也收到监理机构的工程暂停令(附件2),对工程的施工造成不便,一直无法进入正常施工作业,曾与贵司项目部沟通配合我司促进办理施工许可证事宜(附件4),但办理进程依然缓慢,直至2012年9月11日取得施工许可证(附件3)后,才能够正常施工,导致工期延误60天。 二、设计变更和工程量增加情况 为配合厂房的生产需要,施工图纸进行了多次深化设计。开工以来,出现了33次重大图纸变更(附件5),导致我公司施工工期严重延误。比如:为配合办公楼外

形及天面使用需要进行了结构建筑变更,并增加了工程桩;为了生产需要在厂房一至厂房二间增加连廊3工程及工程桩;为了节能保温需要增加厂区天花吊顶工程;为了办公需要厂房三建筑修改为厂区及办公区;为了外墙幕墙需要增加大量的构造柱;为生产卸货需要多次修改卸货平台等重大变更严重 影响我公司的施工工期。 三、外界影响工期情况 由于2013年3月份期间原工地大门前的市政道路(瑞源路)进行封闭施工,导致我公司的材料无法进入现场。最后通过各单位共同协调(附件6),从工地东侧重新修建一条临时道路,材料才能运送到现场,期间施工曾一度停滞。 四、材料供应影响情况 当地的地材供应商供应的砖、沙、石、水泥等材料不能按照施工要求及时送到,使得施工计划不能如期进行。比如:运送过来的砖还在冒烟,不稳定,要放两三天等其稳定后才能使用。预定的材料,才来了原计划中的50%左右,有时甚至不能来货等。有时送来的石粉由于存在质量问题,很多时候都不能使用只能退货,要等送来合格的石粉才能使用。因此导致各流水作业不能正常进行,严重影响了施工进度。 五、不能预见、不能避免并不能克服的客观情况 由于今年三、四月份连续大雨、瀑雨,特别清明前后出现雨天过多(附件7),耽误了施工现场的正常作业,导致 许多室外作业不能进行,这时正值外墙饰面施工作业,出于安全施工考虑,严禁在外墙脚手架上作业;加之建筑物周边藏管挖土时严重塌方,导致不得不停止铺设各专业管线,严重地延误了施工工期。 综上所述,对于影响工期的因素根据性质不同分为可定量分析因素和只可定性分析因素,如下描述:

工程联系单DOC

工程联系单 工程名称:罗甸玉都北殿现代高效农业休闲园 施工单位:广西地大建设工程有限公司编号:001 致:罗甸西南生态农业发展有限公司(罗甸玉都北殿置业有限公司)主送 贵州宇建工程管理咨询有限公司(抄送) 事由主大门人工挖孔桩设计变更导致的废桩确定 联系内容: 我公司承建的罗甸玉都北殿现代高效农业休闲园项目,在人工挖孔桩施工过程中由于新增酒店方案,导致已开挖的部分孔桩作废,其收方工作已于2015年12月4日在业主方、监理方参与下完成,现将各废桩的开挖完成情况上报各方,望业主方给以确定并以书面回复我方为感! 序号桩号 桩径 (mm)设计深度 (m) 完成量 (m) 序号桩号 桩径 (mm) 设计深度 (m) 完成量 (m) 1 1# 900 11.0 9.9 10 10# 900 11. 2 12.1 2 2# 900 11.2 9.8 11 11# 900 11.7 11.0 3 3# 900 10.1 4.5 12 12# 900 11.9 6.7 4 4# 900 11.4 9.9 13 13# 900 11.3 10.2 5 5# 900×1500 11.2 2.0 14 14# 900×1500 11.3 3.1 6 6# 900 9. 7 2.0 15 15# 900 9.2 3.1 7 7# 900 8.7 2.1 16 16# 900 6.7 3.0 8 8# 900 7.6 2.1 17 17# 900 7.1 3..5 9 9# 900 13.5 12.2 施工单位: 年月日 建设单位意见: 年月日监理单位意见: 年月日 注:本表一式三分份,建设单位、监理单位、施工单位各一份。 工程联系单 工程名称:罗甸玉都北殿现代高效农业休闲园

工期顺延联系单定稿版

工期顺延联系单 HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】

工程业务联系单表A.0.1-19 工程名称:日照港岚山港区北作业区道路工程编号: SDSL-A 监理机构:广州粤科工程建设监理咨询有限公司 事由:关于道路工程韩家营子村民阻工造成停工的相关事宜。 内容:我单位于2014年1月25日进场施工,2014年1月27日28日韩家营子村民不断进入施工场地阻挠我方机械施工,造成我方于2014年1月28日停 工等待协调。 经过业主协调我方于2014年2月19日复工。 因阻工期间停工影响工程工期(合计停工22天),特向业主申请工期顺延22天。 妥否,请批示! 承包人:(章) 负责人:日期: 监理机构审核意见:(章) 监理工程师:日期: 总监理工程师:日期:

业主意见:(章) 业主负责人:日期: 本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一份。 工程业务联系单表A.0.1-19 工程名称:日照港岚山港区北作业区道路工程编号: SDSL-B 监理机构:广州粤科工程建设监理咨询有限公司 事由:关于道路工程道路走向设计变更造成停工的相关事宜。 内容:我单位施工至2014年2月23日业主提出道路走向需要变更,我单位需等待设计方案变更后方可施工,导致我单位停工等待。 业主于2014年9月10日通知我单位变更方案确定可进场施工,我单位于 2014年9月11日进场复工。 因道路走向发生设计变更,我单位于2014年2月24日至2014年9月11 日停工,等待变更后的方案,造成停工,影响工程工期(合计停工199 天) 特向业主申请工期顺延199天。 妥否,请批示! 承包人:(章) 负责人:日期:

工期顺延联系单

工程业务联系单表 A.0.1 — 编号:SDSL-A 19 工程名称:日照港岚山港区北作业区道路工程 监理机构:广州粤科工程建设监理咨询有限公司 事由:关于道路工程韩家营子村民阻工造成停工的相关事宜。 内容: 我单位于2014年1月25日进场施工,2014年1月27日28日韩家营子村民不断进入施工场地阻挠我方机械施工,造成我方于2014年1月28日停工等待协调。 经过业主协调我方于2014年2月19日复工。 因阻工期间停工影响工程工期(合计停工22天),特向业主申请工期顺延22天。 妥否, 请批示! 承包人:(章) 负责人:日期: 监理机构审核意见:(章) 监理工程师:日期: 总监理工程师:日期: 业主意见:(章) 业主负责人:日期: 本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一份。 工程业务联系单表 A.0.1 —19 工程名称:日照港岚山港区北作业区道路工程编号:SDSL-B

监理机构:广州粤科工程建设监理咨询有限公司 事由:关于道路工程道路走向设计变更造成停工的相关事宜。 内容:我单位施工至2014年2月23日业主提出道路走向需要变更,我单位需等待设计方案变更后方可施工,导致我单位停工等待。 业主于2014年9月10日通知我单位变更方案确定可进场施工,我单位于2014年9月 11日进场复工。 因道路走向发生设计变更,我单位于2014年2月24日至2014年9月11日停工,等待 变更后的方案,造成停工,影响工程工期(合计停工199天) 特向业主申请工期顺延199天。 妥否,请批示! 承包人:(章) __________________________________ 负责人: __________________ 日期: ___________________ 监理机构审核意见:(章) 监理工程师:____________________ 日期: _________________ 总监理工程师: ____________________ 日期: _________________ 业主负责人: ___________________ 日期: __________________ 业主意见:(章) 本表由承包商填报,一式三份,经监理审批后,业主、监理、承包商各一份。 工程业务联系单表A.0.1 —19 工程名称:日照港岚山港区北作业区道路工程编号:SDSL-C 监理机构:广州粤科工程建设监理咨询有限公司 事由:关于道路工程大村养殖区村民阻工造成停工的相关事宜。 内容:我单位进行路基强夯施工过程中,南侧海洋牧场养殖区因鱼类养殖受到影响,不断到我方现场进行阻工,打砸机械

工期延期的申请报告

致:佛山市益康置业有限公司,广东重工监理公司: 档案编号:佛ZTJS/ D-253 关于岭南天地D地块公寓式酒店 工期延期的申请报告 由我司承建的佛山岭南天地LOT-D公寓式酒店项目总承包施工工程。由于种种原因造成该工程不能按合同原定时间达到竣工要求,现我司将具体导致工期延后原因做出分析,并谨重向贵司提出工期延期申请。具体如下: 一、岭南天地概况及重难点介绍 本工程总用地面积16500m2,总建筑面积77060 m2,地下2层,正负零以上为14层,其中裙房4层。建筑物高约50m。地上1层为酒店大堂、宴会厅及商业,2层为商业及餐饮,3层为商业、餐饮及康体会所,4层为功能厅、宴会办公室及婚宴厅。 本工程占地面积大,地下水较多,流沙现象严重;由于为酒店工程,因此分包单位较多,且工期紧张,在施工过程中各分包单位需穿插施工,协调难度相对比较大;再者由于设计的原因,图纸变更频繁,工程量增加较多,且定板定价材料以及图纸的审批时间过长在一定程度上增加了工期控制的难度。 二、合同约定的工期情况 本工程合同约定具体的开工时间按开工报告,总工期为529天。实际开工报告注明的开工时间为2009年10月28日,按合同约定的总工期进行推算则最后竣工时间为2011年4月9日。 三、本工程自开工以来的工期延误状况 本着实事求是的原则,现将本工程自开工以来所出现的非我方原因引起的重大工期延误事件分析如下: (一)、基础±0.00以下:按合同计划完成时间为2010年1月15日,实际完成时间为2010年5月1日,比合同时间延后105天,原因如下: 1、我司虽于2009年10月28日进场,但此时现场其实根本不具备全面 开工的条件。基础公司基坑挖土最终完成时间为2010年1月20日,工程桩还没有全部施工完成,工程桩第三方检测也还没有检测,(最终检测完成时间为2010年1月22日,此时桩基工程还未通过质检站验收)因基础公司导致我司无法进行底板的整体施工,从而使得基础工程严重拖后,由于此项原因直接影响工期50天。 2、我司在进行承台施工时,由于前期施工的止水帷幕没有起到止水作 用,导致基坑出现大量积水。而且本工程基坑底为砂土层,从而造成基坑四周及基坑底涌现大量流沙,使承台无法按原方案施工。尽管我司在与贵司协商后采用沉井施工工艺成功地解决了此问题,但由于此事件对我司的工期产生了很大的影响,直接影响工期45天。 3、我司自2009年10月16日收到设计单位第一套施工图纸起,便一直 处于频繁的设计修改之中,使整个施工过程备受困扰和延误。特别是当设计单位修改完成后。人防设计单位却又未能及时进行相应变更修改,基本都是

2021年工期延期申请报告

工期延期申请报告 工期延期申请报告 广州广骏工程监理有限公司: 我公司承建的富强路(北江路至人民西路)道路工程于xx年4月9日正式开工,计划竣工时间为xx年10月9日,工程合同总工期为548日历天。 然而,由于征地拆迁、拆迁遗留问题、施工图变更、海仔明渠 工程和天气因素等原因造成工期延误,致使工程无法按要求正常竣工,特向贵公司申请该工程延长工期,具体情况说明如下: 总体施工进度计划CFG桩软基处理计划施工时间xx年3月1日至xx年12月31日,共计305天(前提条件是施工范围内所有地面构筑物必须拆除,否则工期将顺延),但由于本工程分三次征地:第一 次于xx年3月26日进行K1+080~K1+880段征地,第二次于xx年8 月10日进行K0+560~K1+080段征地,第三次于xx年4月19日进行 K0+000~K0+560段征地(其中K0+000~K0+160段于xx年7月10日交 付使用),因此我施工单位必须分两阶段进行施工,第一阶段 K0+560~K1+880于xx年4月12日—xx年1月1日完成,

第二阶段K0+090~K0+560于xx年5月4日—xx年8月12日完成,共计487天,期间有123天造成机械停滞和无法进行下步工序施工,因此造成总工期延误共计123天(详见附件施组进度计划横道图、CFG桩现场施工工程量确认表)。 本工程于xx年2月28日前完成K0+560~K1+880右幅沥青路面,于xx年4月19日进行K0+000~K0+560段征地,并分两次交付用地后,仍存在许多问题未解决: 1、第一次K0+160~K0+560段于xx年4月19日交付用地,存在的问题主要是K0+460~K0+500右幅有4栋居民楼未征地拆迁(其中有2栋居民楼在主车道上)、K0+460~K0+500左幅有2栋居民楼未征地拆迁和K0+480处通信电线1条未迁移,因以上问题无法进行软基处理和排水工程施工,造成工期延误共30天(详见附件施工单位工作联系单015、关于富强路(北江路至人民西路)道路工程存在问题情况汇报、工程例会周报55期—70期)。 2、第二次K0+000~K0+160段于xx年7月10日交付用地,存在的问题主要是:K0+000~K0+030段树木(绿化)未征地迁 移;K0+030~K0+080左幅养鸡场未征地拆迁;K0+080~K0+180段坟墓若干个未征地拆迁;K0+170处有高压线1条、家用电线(弱电)1 条;K0+060~K0+120左幅房地产开发地块未征地拆迁,因以上问题无

工期延误与顺延抗辩之认定案例详解

工期延误与顺延抗辩之认定案例详解工期延误与工期顺延是何种关系,前提即要确定是否存在延误,其次是要判断何原因造成,该原因依据合同约定是合同发包人还是承包人方应该履行的义务而没有履行,如果是发包人原因,则工期予以顺延,这时发包人应该承担窝工损失的赔偿责任;如果是承包人原因造成,则工期不予以顺延,这时承包人极有可能承担逾期竣工的违约责任。所以判断施工合同的工期是否顺延首要是对照合同约定确定双方义务,即哪些情形的出现是工期予以相应顺延。 笔者从施工实际及司法实践上看,主要有以下几种可能会造成工期的顺延:1.工程量增加;2、工程设计变更;3、施工条件不具备;4、工程价款支付不及时;5、工程中的不可抗力;6、建设单位的其他原因如甲供材不及时、指定分包衔接等。这几种情形的出现是否必然造成工期的顺延,笔者认为,答案是否定的,即使上述情形出现,对承包人来说并不必然会造成工期的一定顺延,这时出现的每一种情形需要对应分析与认定,通常在施工合同诉讼案件中,承包人找出上述原因来对抗发包人的诉讼是承包人的常规战术,因此,有必要将上述情形予以足以分析: 1. 工程量增加和设计变更导致工期顺延抗辩之认定 示范文本通用条款第13条表述:因以下原因造成工期延误,经工程师确认,工期相应顺延;(4)设计变更和工程量增加。需要承包人充分注意的程序问题,即出现工程量增加时,承包人需要提交“工程联系单”给工程师来确认两点:一是工程量有增加;二是工期顺延具体时间。但是在工程实践中,出现工程量增加时,工程师都只确认工程量,而不确定工期顺延的具体时间,往往争议就在于此,即工期顺延时间长短的确定问题。司法实践认为,工程量的增加会一般会导致工期顺延,发包人和承包人在诉讼中分歧不大,现在的问题是工程量的增加会导致工期顺延具体的时间长短。

工作联系单(工期延期)

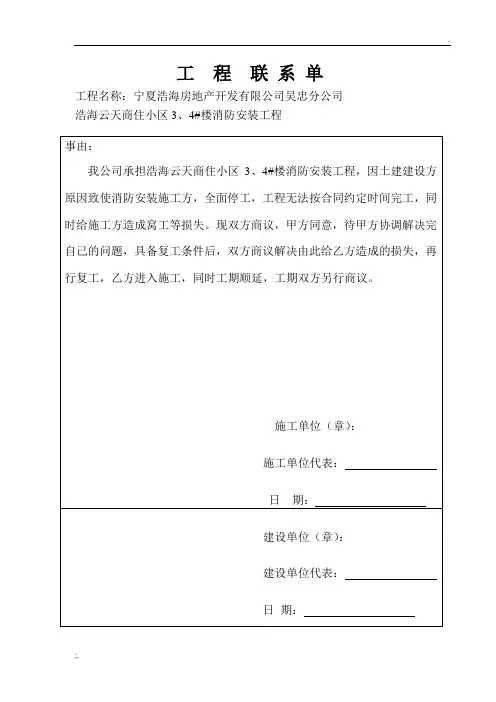

工程名称:宁夏浩海房地产开发有限公司吴忠分公司 浩海云天商住小区3、4#楼消防安装工程 事由; 我公司承担浩海云天商住小区3、4#楼消防安装工程,因土建建设方原因致使消防安装施工方,全面停工,工程无法按合同约定时间完工,同时给施工方造成窝工等损失。现双方商议,甲方同意,待甲方协调解决完自己的问题,具备复工条件后,双方商议解决由此给乙方造成的损失,再行复工,乙方进入施工,同时工期顺延,工期双方另行商议。 施工单位(章): 施工单位代表: 日期: 建设单位(章): 建设单位代表: 日期:

工程名称:宁夏金泰隆房地产开发有限公司 西花园商住小区消防安装工程 事由; 我公司承担西花园商住小区消防安装工程,因土建建设方原因致使消防安装施工方,全面停工,工程无法按合同约定时间完工,同时给施工方造成窝工等损失。现双方商议,甲方同意,待甲方协调解决完自己的问题,具备复工条件后,双方商议解决由此给乙方造成的损失,再行复工,乙方进入施工,同时工期顺延,工期双方另行商议。 施工单位(章): 施工单位代表: 日期: 建设单位(章): 建设单位代表: 日期:

工程联系单 工程名称:宁夏金泰隆房地产开发有限公司 福林商业广场、七号公馆小区消防安装工程 事由; 我公司承担福林商业广场、七号公馆小区消防安装工程,因土建建设方原因致使消防安装施工方,全面停工,工程无法按合同约定时间完工,同时给施工方造成窝工等损失。现双方商议,甲方同意,待甲方协调解决完自己的问题,具备复工条件后,双方商议解决由此给乙方造成的损失,再行复工,乙方进入施工,同时工期顺延,工期双方另行商议。 施工单位(章): 施工单位代表: 日期: 建设单位(章): 建设单位代表: 日期:

工期顺延报告

工程延期报告

申请总工期顺延的报告 广州御银自动柜员机技术有限公司: 广州龙达工程管理有限公司: 由我公司负责承建的广州御银自动柜员机技术有限公司厂房工程项目工程,在我公司按照合同条款约定于2012年7月5日接到贵公司的开工令后正式开工。为保证该工程优质高效地完成,我司自开工以来,本着精诚合作、信守合同、争创优质工程的精神,迅速开展施工,配合业主单位对各分包单位进行全面协调管理工作。然而,自我公司项目部进驻贵工地后,由于出现重大设计变更多、深化图纸审核不及时等多种因素造成我公司无法按合同工期完工,我司深感遗憾,在此,我司现向贵司项目部提出工期索赔要求,并请贵司项目部同意总工期顺延。原因及情况汇报如下: 一、施工许可证申请延误影响工期 由于该工程未取得政府部门颁发的施工许可证,就提前进入施工阶段(附件8),区质量安全监督站经常巡查发出停工通知并多次收到广州市城市管理综合执法部门责令限期改正通知和警告(附件1),也收到监理机构的工程暂停令(附件2),对工程的施工造成不便,一直无法进入正常施工作业,曾与贵司项目部沟通配合我司促进办理施工许可证事宜(附件4),但办理进程依然缓慢,直至2012年9月11日取得施工许可证(附件3)后,才能够正常施工,导致工期延误60天。

二、设计变更和工程量增加情况 为配合厂房的生产需要,施工图纸进行了多次深化设计。开工以来,出现了33次重大图纸变更(附件5),导致我公司施工工期严重延误。比如:为配合办公楼外形及天面使用需要进行了结构建筑变更,并增加了工程桩;为了生产需要在厂房一至厂房二间增加连廊3工程及工程桩;为了节能保温需要增加厂区天花吊顶工程;为了办公需要厂房三建筑修改为厂区及办公区;为了外墙幕墙需要增加大量的构造柱;为生产卸货需要多次修改卸货平台等重大变更严重影响我公司的施工工期。 三、外界影响工期情况 由于2013年3月份期间原工地大门前的市政道路(瑞源路)进行封闭施工,导致我公司的材料无法进入现场。最后通过各单位共同协调(附件6),从工地东侧重新修建一条临时道路,材料才能运送到现场,期间施工曾一度停滞。 四、材料供应影响情况 当地的地材供应商供应的砖、沙、石、水泥等材料不能按照施工要求及时送到,使得施工计划不能如期进行。比如:运送过来的砖还在冒烟,不稳定,要放两三天等其稳定后才能使用。预定的材料,才来了原计划中的50%左右,有时甚至不能来货等。有时送来的石粉由于存在质量问题,很多时候都不能使用只能退货,要等送来合格的石粉才能使用。因此导致各流水作业不能正常进行,严重影响了施工进度。
