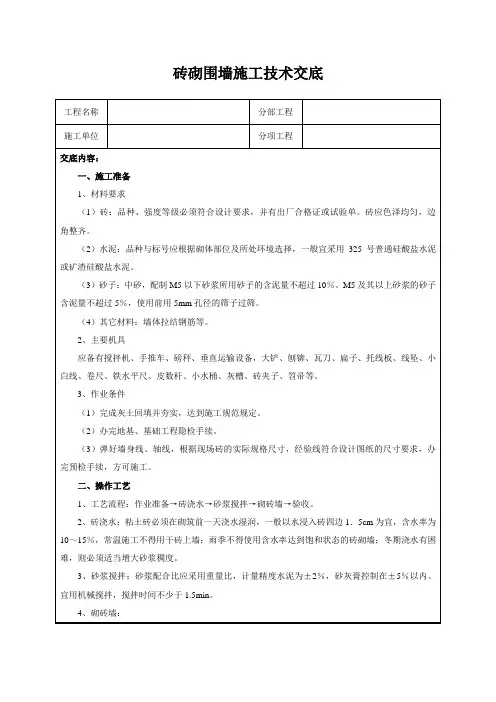

砌砖墙

本技术交底适用于一般砖混、外砌内模、有抗震构造柱的砖墙砌筑工程。

1.材料要求

(1)砖:品种、强度等级必须符合设计要求,并有出厂合格证或试验单。清水墙的砖应色泽均匀,边角整齐。

(2)水泥:品种与标号应根据砌体部位及所处环境选择,一般宜采用325号普通硅酸盐水泥或矿渣硅酸盐水泥。

(3)砂子:中砂,配制M5以下砂浆所用砂子的含泥量不超过10%。M5及其以上砂浆的砂子含泥量不超过5%,使用前用5mm孔径的筛子过筛。

(4)掺合料:白灰膏熟化时间不少于7d,严禁使用脱水硬化和冻结的石灰膏。

(5)其它材料:木砖应刷防腐剂;墙体拉结钢筋及预埋件等。

2.主要机具

应备有搅拌机、手推车、磅秤、垂直运输设备,大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、笤帚等。

3.作业条件

(1)完成室外及房心回填土,安装好暖气盖板。

(2)办完地基、基础工程隐检手续。

(3)按标高抹好水泥砂浆防潮层。

(4)弹好墙身线、轴线,根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。

(5)按标高立好皮数杆,皮数杆的间距以15~20m为宜。

(6)砂浆由试验室做好试配,准备好试模。

4.操作工艺

工艺流程:

→→→→

(1)砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10~15%,常温施工不得用干砖上墙;雨季不得使用含水率达到饱和状态的砖砌墙;冬期浇水有困难,则必须适当增大砂浆稠度。

(2)砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%,砂灰膏控制在±5%以内。宜用机械搅拌,搅拌时间不少于1.5min。

(3)砌砖墙:

1)组砌方法:砌体一般采用一顺一丁(满丁满条)梅花丁或三顺一丁砌法。不采用五顺一丁砌法,砖柱不得采用先砌四周后填心的包心砌法。

2)排砖撂底(干摆砖):一般外墙第一层砖撂底时,两山墙排丁砖,前后纵墙排条砖。根据弹好门窗洞口位置线。认真核对窗间墙、垛尺寸长度是否符合排砖模数。如不符合模数时,可将门窗口的位置左右移动。若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显部位。移动门窗口位置时,应注意暖卫主管及门窗口开启时不受影响。另外在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。所以排砖时必须有个全盘考虑。即前后檐墙排每一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头才是好活。

3)选砖:砌清水墙应选择棱角整齐,无弯曲、裂纹、颜色均匀、规格基本一致的砖。敲击时声音响亮,焙烧过火变色、变形的砖可用在基础及不影响外观的内墙上。

4)盘角:砌砖前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊靠,如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小使水平灰缝均

匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后才可以挂线砌墙。

5)挂线:砌筑一砖半墙必须双面挂线,如果长墙几个人使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚混水墙时宜采用外手挂线,可以照顾砖墙两面平整,为控制抹灰厚度奠定基础。

6)砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺满挤操作法。砌砖时砖要放平,里手高,墙面就要张;里手低,墙面就要背。砌砖一定要跟线,“上跟线、下跟棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm 也不应大于12mm。为保证清水墙面立缝垂直、不游丁走缝,当砌完一步架高时,宜每隔2m左右水平间距在丁砖立楞位置弹两道垂直立线,以分段控制游丁走缝。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正,严禁事后砸墙。清水墙不允许有三分头,不得在上部任意变活、乱缝。砌筑砂浆应随搅拌随使用,水泥砂浆必须在3h内用完,水泥混合砂浆必须在4h内用完,不得使用过夜砂浆,砌清水墙应随砌随划缝,划缝深度为8~10mm,深浅一致,清扫干净,混水墙应随砌随将舌头灰刮尽。

7)留槎:外墙转角处应同时砌筑。内外墙交接处必须留斜槎,槎子长度不应小于墙体高度的2/3,槎子必须平直,通顺。分段位置应在变形缝或门窗口角处。隔墙与墙或柱子同时砌筑时可留阳槎加预埋拉结筋。沉墙每50cm预留φ6钢筋2根,其埋入长度从墙的留槎处算起每边均不小于50cm,末端应加90度弯钩。隔墙顶应用立砖斜砌挤紧。

8)木砖、预留孔洞和墙体拉结筋:木砖预埋时应小头在外,大头在内,数量按洞口高度决定。洞口高在1.2m以内,每边放2块,高1.2~2m每边放3块;高2~3m每边放4块。预埋砖的部位一般在洞口上下边四皮砖,中间均匀分布。木砖要提前做好防腐处理。钢门窗安装的预留孔,硬架支模,暖卫管道均应按设计预留,不得事后剔凿。墙体抗震拉结筋的位置、钢筋规格、数量、间距长度、弯钩等均应按设计要求留置,不应错放、漏放。

9)安装过梁、梁垫:安装过梁、梁垫时其标高、位置及型号必须准确,坐灰饱满,如坐灰厚度超过2cm时要用豆石混凝土铺垫,过梁安装时两端支承点的长度应一致。

10)构造柱做法:凡设有构造柱的结构工程,在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直。砌砖墙时与构造柱联结处砌成马牙槎,每一个马牙槎沿高度方向的尺寸不宜超过30cm(即五皮砖)。

砖墙与构造柱之间应沿墙高每50cm设置2φ6水平拉结钢筋连接,每边伸入墙内不应少于1m。

(4)冬期施工:在预计连续10d内平均气温低于+5℃或当日最低温度低于-3℃时,即进入冬期施工。冬期使用的砖要求在砌筑前清除冰霜,水泥宜用普通硅酸盐水泥,灰膏要防冻,如已受冻要融化后方能使用。砂中不得含有大于1cm的冻块,材料加热时,砂加热温度不超过40℃,水加热不超过80℃。砖正温时适当浇水,负温即要停止,可适当增大砂浆稠度。冬期不应使用无水泥砂浆,砂浆中掺盐时,应用波美比重计检查盐溶液浓度。但对绝缘、保温或装饰有特殊要求的工程不得掺盐;砂浆使用温度不应低于+5℃,掺盐量应符合冬施方案的规定。采用掺盐砂浆砌筑时,砌体中的钢筋应预先作防腐处理,涂防锈漆两道。

5.质量标准

(1)保证项目:

1)砖的品种、强度等级必须符合设计要求。

2)砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块的平均强度不小于fm.K(设计要求砂浆抗压强度试块标准养护28d即抗压强度);任意一组试块的强度不小于0.75fm.K。

3)砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%。

4)外墙转角处严禁留直槎,其他临时间断处留槎做法必须符合施工规范的规定。

(2)基本项目;

1)砌体上下错缝,砖柱、垛无包心砌法;窗间墙及清水墙面无通缝;混水墙每间(处)无4皮砖的通缝(通缝指上下二皮砖搭接长度小于25mm)。

2)砖砌体接槎处灰浆密实,缝、砖平直,每处接槎部位水平灰缝厚度小于5mm或透亮的缺陷不超过5个。

3)预埋拉筋的数量、长度均符合设计要求和施工规范规定,留置间距偏差不超过一皮砖。

4)构造柱留置正确,大马牙槎先退后进;上下顺直;残留砂浆清理干净。

5)清水墙组砌正确,竖缝通顺,刮缝深度适宜、一致,楞角整齐,墙面清洁美观。

(3)允许偏差项目;见表2-34。

(1)墙体拉结筋,抗震构造柱钢筋,大模板混凝土墙体钢筋及各种预埋件、暖卫、电气管线等,均应注意保护,不得任意拆改或损坏。

(2)砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。

(3)在吊放平台脚手架或安装大模板时,指挥人员和吊车司机要认真指挥和操作,防止碰撞刚砌好的砖墙。

(4)在高车架进料口周围,应用塑料薄膜或木板等遮盖,保持墙面洁净。

(5)尚未安装楼板或层面板的墙和柱,当可能遇到大风时,应采取临时支撑等措施,以保证施工中的稳定性。

7.应注意的质量问题

(1)基础墙与墙错台:基础砖撂底要正确,收退大方角两边要相等,退到墙身之前要检查轴线和边线是否正确,如偏差较小可在基础部位纠正,不得在防潮层以上退台或出沿。

(2)清水墙游丁走缝:排砖时必须把立缝排匀,砌完一步架高度,每隔2m间距在丁砖立楞处用托线板吊直弹线,三步架往上继续吊直弹粉线,由底往上所有七分头的长度应保持一致,上层分窗口位置时必须同下窗口保持垂直。

(3)灰缝大小不匀:立皮杆要保证标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧。

(4)窗口上部立缝变活:清水墙排砖时,为了使窗间墙、垛排成好活,把破活排在中间位置,在砌过梁上第一行砖时,不得随意变动破活位置。

(5)砖墙鼓胀:外砖内模墙体砌筑时,在窗间墙上,抗震柱两边分上中下留出6×12cm 通孔,抗震柱外墙面垫5cm厚木板,用花篮螺栓与大模板连接牢固,混凝土要分层浇灌,振捣棒不可直接触及外墙。搂层圈梁外三皮12cm砖墙也应认真加固。如在振捣时发现砖墙已鼓胀,则应及时拆掉重砌。

(6)混水墙粗糙:舌头灰未刮尽,半头砖集中使用造成通缝;一砖厚墙背面偏差较大;砖墙错层造成螺丝墙。半头砖要分散使用在较大的墙体上,首层或楼层的第一皮砖要查对皮数杆的标高及层高,防止到顶砌成螺丝墙,一砖厚墙采用外手挂线。

(7)构造柱砌筑不符合要求:构造柱砖墙应砌成大马牙槎,设置好拉结筋从柱脚开始应先退后进,当齿深12cm时上口一皮进6cm,再上一皮进12cm,以保证混凝土浇灌上角密实。构造柱内的落地灰、砖渣杂物应清理干净防止夹渣。

砌墙技术交底

砖砌体技术交底 砖砌体施工技术交底 一、砌体材料 MU10 烧结粘土砖、矿渣硅酸盐水泥、垂直和水平运输机械、砂浆搅拌机、脚手架、皮数杆、托线板等砌筑工具。 二、砖砌体施工工艺 1、抄平 砌砖前在基础防潮层或楼面上,按设计标高用水准仪对各外墙转角处和纵横交接处进行抄平,设置出标高的标志。然后用M7.5水泥砂浆或C10细 石混凝土找平,以保证底层平整而且标高符合规定。 2、弹线 根据龙门板或引桩上给定的轴线及图纸上标注的墙体尺寸,在基础顶面 上用墨线弹出墙的轴线、墙的宽度及门洞口位置线。 3、摆样砖(铺底) 在弹好线的基面上,按组砌形式先用砖块试摆,核对所弹出的门洞位置 线、窗口、附墙垛等处的墨线是否符合条砖的模数,以便对灰缝进行调整, 使砖块的排列和砌体灰缝均匀,组砌得当。 4、立皮数杆 砖墙用的皮数杆以楼层高度进行制作。皮数杆上划有每皮砖和砖灰蜂厚 度及门窗洞口、过梁、楼板、梁底、预埋件等标高位置,它是砌筑时控制砌体竖向尺寸的标志。皮数杆立于墙的转角处、内外墙交接处、楼梯间以及洞口多的地方,大约每隔10~15m立一根。 5、立头角、挂线 先用皮数杆砌起头角,然后在头角上挂起准线,再照线砌中间的墙身。 6、铺灰砌砖 砖砌体用“三一”砌砖法即一块砖,一铲灰,一揉压并随手将挤出的砂 浆刮去。 7、各层标高的控制 各层除立皮数杆控制外,还应弹出室内水平线进行控制。 三、砌砖的质量要求和保证措施 砖砌体总的质量要求是:横平竖直、砂浆饱满、上下错缝、内外搭接。 1、砌体的水平灰缝应满足平直度的要求,灰缝厚度一般为8~12mm,竖向灰 缝必须垂直对齐。 2、水平灰缝的砂浆饱满度要达到80%以上 3、砌砖时严禁干砖上墙。 4、砖砌体错缝搭接,不准出现通缝,以保证砌体的整体性及稳定性。 5、接槎可靠,不能同时砌筑时应砌成斜槎,斜槎的长度不小于墙高2/3,如 留斜槎困难必须留成阳槎,并加设拉结钢筋。每120mm墙厚放置两根?6的 钢筋,其间距沿墙高不应超过500mm,接槎处的表面应清理干净。浇水湿润。 6、必须做好钢筋砌体的布筋,及墙柱间的拉结筋。 四、砖砌体的安全要求 1、墙身高度超过1.2m 时应搭设脚手架。

墙体植筋及加气混凝土砌块砌筑施工技术交底

交底部位墙体植筋、砌块砌筑施工 施工单位许昌市万基城市建设有限公司日期2012年10月28日 交底内容: 一、重点难点分析 1、植筋孔的清理:清孔时,先用吹气泵清除孔洞内粉尘等,再用清孔刷清孔,要经多次吹刷完成。同时,不能用水冲洗,以免残留在孔中的水分削弱粘合剂的作用。 2、填充墙与柱间的拉结钢筋,除应按建施图中填充墙的位置按墙的构造要求预留窗台板、过梁、圈梁拉筋外,尚应沿柱高每隔500㎜(按砌块模数高度调整)在墙宽范围内预埋2Φ6拉筋,拉筋深入填充墙的长度15d,8度时全长贯通,两端加弯钩。 2、砌体的平整度、垂直度控制:选用的砌块几何尺寸必须符合要求,并选择一致的砌块。砌筑应单面挂线以控制平整度、垂直度。 3、砌块与拉结筋连接:必须把植筋的拉结筋伸入砌体,并满足锚固长度;砌块表面的粘结物的杂质及浮着物必须清理干净。 4、砌体整体强度:砂浆应根据配合比,具有操作性、良好的和易性和保水性,稠度以50-70mm为宜,按照设计要求墙体4m加设构造柱。 二、施工准备 1、材料准备 (1)墙拉筋Φ6、构造柱及现浇板带(主筋C10、箍筋Φ6)、门窗洞过梁(上铁C10、下铁C12、箍筋Φ6)、门窗洞口抱框柱(主筋C12、拉筋Φ6),必须符合配料单的规格、尺寸、形状、数量,并应有出厂合格证。 (2)胶粘剂。 (3)加气混凝土砌块(用于主楼楼梯间防火墙、结构通风道井、设备及电井隔墙)规格:长度:600 高度:200,250,300 宽度:75,100,125,150,175,200,250……(以25递增)b.长度:600 高度:240,300 其他规格可由购货单位与生产厂协商确定宽度:60,120,180,240 ……(以60递增);轻集料混凝土空心砌块(用于地下室内隔墙、主楼地上部位除楼梯间防火墙、结构通风道井、设备及电井隔墙外其余的部位)(4)MU10灰砂砖。 (5)砂浆M5水泥砂浆(±0.000以下),M5混合砂浆(±0.000以上)。 2、机具准备 植筋:冲击电锤、吹气筒、清孔刷、植筋注射器。

砌体技术交底

鲁JJ-0050 0 1 工程名称淄江花园南三区施工单位青岛永富建筑劳务工程有 限公司 交底部位内墙砌筑工艺工法要求工序名称砌体工程 交底提要:墙体砌筑、构造柱及圈梁浇筑、 交底内容: 内墙砌体材料: 1、砌块:600*200*240、600*160*240、600*100*240蒸压加气混凝土、砌块密度级别B06,强度级别为3.5MP。 2、砂浆:采用M5水泥混合砂浆及砂加砌专用薄砌砂浆 3、墙体拉结筋φ6,构造柱、Ф10 4、构造混凝土用C20混凝土,除注明外。 二、主要机具 大铲、刨锛、瓦刀、托线板、线坠、卷尺、铁水平尺、皮数杆、小水桶、灰槽、笤帚等 三、作业条件 1、弹出的轴线、墙线、门窗洞口线经复合无误后办完预检手续。 2、皮数杆制作完毕,办完预检。 3、加气混凝土砌块龄期应超过28d,方可砌筑。 3、加气混凝土砌块在砌筑前2d将砌块浇水润湿,灰砂砖在砌筑前1d将砌块浇水润湿。 4、大面积施工前先做样板墙,经项目工程、技术、质检及监理验收合格后方可进行大面积施工。 四.操作工艺 1、砌筑的工艺流程: 设置构造柱、过梁(圈梁)、拉结筋→测量放线→排砖撂底→立皮数杆→排列砌块→拉线→找平→砌筑加气混凝土砌块→水、电配合进行管线连接→验收。 1.1砌筑前根据砌筑墙体尺寸加工制作构造柱、过梁拉筋、拉结筋;将楼地面清理干净,洒水润湿。 1.2根据最下皮砖标高拉通线检查,如水平砖缝厚度超过20mm用C15细石砼找平,不得用水泥砂浆找平。 1.3根据墙面尺寸,排砖撂底,要求组砌合理,便于操作。 1.4皮数杆制作:用30*40mm木料制作,皮数杆上要注明砖高、缝高、门窗洞口、预埋块、拉结

砖砌体施工安全技术交底

砖砌体施工安全技术交底 工程名称:交底日期: 内容: 一、安全要求 1、分项工程作业前班组长必须对作业人员进行安全教育,做到安全施工。 2、作业人员作业时必须正确戴好安全帽,作业期间不得脱帽,临边、登高作业时必须系好安全带及搭设操作架。 3、作业人员严禁使用童工及残疾人员,高血压、心脏病患者严禁登高作业,不准带小孩进入施工现场。 4、施工人员不准酒后作业;不准违章操作;不准冒险作业;不准在作业时戏闹;不准在临边或洞口处休息。 5、当日作业前班组长必须对施工中所使用的机具进行检查,检查施工机具运转是否正常,接地是否良好;漏电保护器是否灵敏可靠。漏电保护器动作电流不得大于30mmA。 6、施工机具用电线路不准拖地,机具必须设单机开关箱,开关箱与用电设备距离不得大于3米,机具不用时应切断开关箱内闸刀断电。 7、砌筑高度大于1.2米时应搭设脚手架,临边砌筑时操作人员应站在内侧,否则应在外侧搭设护身栏杆和挡脚板。 8、在脚手架上砌筑墙体时砖块不准堆放过高,不准站在墙顶上做划线、刮缝及清扫墙面或检查墙面垂直度等工作。 9、砍砖时应面向内打,防止碎砖跳出伤人。 10、作业人员严禁乘做吊篮上下。 11、人员上下班时必须走安全防护楼梯及安全通道,不得翻越防护架或其它安全出口。 二、文明施工 1、作业人员施工时严禁在楼层内喊叫、游戏、赌博等。严禁在楼层内随地大小便。 2、当日作业完毕后应做到工完料净场地清,建筑垃圾集中堆放,严禁从楼层内向下抛掷垃圾。 3、当日下班前应对作业面进行检查,消除安全隐患,并切断所有用电设备电源,锁好闸刀箱方可离开。

内墙粉刷施工安全技术交底 工程名称:交底日期: 内容: 1、分项工程作业前班组长必须对作业人员进行安全教育,做到安全施工。 2、作业人员作业时必须正确戴好安全帽,作业期间不得脱帽,临边、登高作业时必须系好安全带及搭设操作架。 3、作业人员严禁使用童工及残疾人员,高血压、心脏病患者严禁登高作业。 4、施工人员不准酒后作业;不准违章操作;不准冒险作业;不准在作业时戏闹;不准在临边或洞口处休息。 5、当日作业前班组长必须对施工中所使用的机具进行检查,检查施工机具运转是否正常,接地是否良好;漏电保护器是否灵敏可靠。漏电保护器动作电流不得大于30mmA。 6、施工搅拌机必须由专人操作、搅拌机在运转时操作人员不得将铁锨或其它工具伸入滚筒内卸料或清理。升降料斗时料斗下方不得站人,清理料斗下方杂物时必须将料斗与保险勾挂牢,并应留有看管人员监视,以防他人开动搅拌机。 7、施工机具用电线路不准拖地,机具必须设单机开关箱,开关箱与用电设备距离不得大于3米,机具不用时应切断开关箱内闸刀断电。 8、作业人员严禁拆除楼层内安全警告标志及设施。 9、作业人员不得从作业面上向下抛掷任何物料,以防伤人。 10、夜间加班时操作面上的照明灯具必须加设防护罩,并安放牢固。 11、作业人员严禁在作业面或在易燃、易爆物等处吸烟,作业人员作业时不准窜岗、离岗作业。 12、当日下班前应对作业面进行检查,消除安全隐患,并切断所有用电设备电源,锁好闸刀箱方可离开。 13、人员上下班时必须走安全防护楼梯及安全通道,不得翻越防护架或其它安全出口。 交底人:接受人: 外墙涂料施工安全技术交底

砖墙砌筑工程技术交底大全

一、作业条件: 1、本工程为剪力墙结构,后砌墙施工应在主体钢筋混凝土结构施工完成后。 2、熟悉设计施工图纸及有关施工规要求。 3、砌体所需所有材料须有产品的合格证书、产品性能检测报告,块材、水泥、钢筋、外加剂尚应有主要性能复试报告。 二、材料要求: 1、地下室及位于填土以下部分、卫生间、厨房、管井、电梯井道采用MU10KP1型烧结多孔砖,M5水泥砂浆砌筑。 2、填充墙采用烧结空心砖(砌体密度1200kg/m3),M5混合砂浆砌筑。 3、砌筑用砖外观尺寸应符合下表规定: 单位:mm

8、水泥进场使用前,应按同一生产厂家、同一编号为一批对其强度、安定性进行复检;当使用中对水泥质量有怀疑或出厂超过三个月时,应复查试验,并按其结果使用。 9、本工程砌体工程所采用M5水泥砂浆、M5混合砂浆含泥量均不应超过5%。 10、砌体砂浆应通过试验室试配确定配合比,拌和砂浆用水应符合《混凝土拌和用水标准》JGJ63的规定、天然中砂应通过颗粒级配、含泥量等指标的复检,不得采用消石灰、脱水硬化的石灰膏拌和混合砂浆;砌体砂浆中如需掺入外加剂,外加剂须经过性能复检,掺量应根据试验室配合比确定。 三、操作工艺: 1、砌体施工前应提前2d对普通砖、多孔砖、空心砖进行浇水湿润,含水量控制在10%~15%。 2、将楼层建筑垃圾、零星模板等清理干净。 3、根据主体结构施工时楼层控制线、引至楼层的高程控制点分别放出墙定位线和+500mm 高程控制线,根据墙定位线放出后砌墙控制线、门窗洞口控制线,放线误差应控制在±5mm 以。 4、根据试验室确定的砂浆配合比拌制砌体砂浆: ○1.自投料完成开始算起水泥砂浆和混合砂浆,搅拌时间不得少于2min,水泥粉煤灰砂浆和掺加外加剂的砂浆,搅拌时间见不得少于3min,掺用有机塑化剂的砂浆搅拌时间不得少于

砌砖墙技术交底(建筑工程)

砌砖墙 本技术交底适用于一般砖混、外砌内模、有抗震构造柱的砖墙砌筑工程。 1.材料要求 (1)砖:品种、强度等级必须符合设计要求,并有出厂合格证或试验单。清水墙的砖应色泽均匀,边角整齐。 (2)水泥:品种与标号应根据砌体部位及所处环境选择,一般宜采用325号普通硅酸盐水泥或矿渣硅酸盐水泥。 (3)砂子:中砂,配制M5以下砂浆所用砂子的含泥量不超过10%。M5及其以上砂浆的砂子含泥量不超过5%,使用前用5mm孔径的筛子过筛。 (4)掺合料:白灰膏熟化时间不少于7d,严禁使用脱水硬化和冻结的石灰膏。 (5)其它材料:木砖应刷防腐剂;墙体拉结钢筋及预埋件等。 2.主要机具 应备有搅拌机、手推车、磅秤、垂直运输设备,大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、笤帚等。 3.作业条件 (1)完成室外及房心回填土,安装好暖气盖板。 (2)办完地基、基础工程隐检手续。 (3)按标高抹好水泥砂浆防潮层。 (4)弹好墙身线、轴线,根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。 (5)按标高立好皮数杆,皮数杆的间距以15~20m为宜。 (6)砂浆由试验室做好试配,准备好试模。 4.操作工艺 工艺流程: →→→→ (1)砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10~15%,常温施工不得用干砖上墙;雨季不得使用含水率达到饱和状态的砖砌墙;冬期浇水有困难,则必须适当增大砂浆稠度。 (2)砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%,砂灰膏控制在±5%以内。宜用机械搅拌,搅拌时间不少于1.5min。 (3)砌砖墙: 1)组砌方法:砌体一般采用一顺一丁(满丁满条)梅花丁或三顺一丁砌法。不采用五顺一丁砌法,砖柱不得采用先砌四周后填心的包心砌法。 2)排砖撂底(干摆砖):一般外墙第一层砖撂底时,两山墙排丁砖,前后纵墙排条砖。根据弹好门窗洞口位置线。认真核对窗间墙、垛尺寸长度是否符合排砖模数。如不符合模数时,可将门窗口的位置左右移动。若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显部位。移动门窗口位置时,应注意暖卫主管及门窗口开启时不受影响。另外在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。所以排砖时必须有个全盘考虑。即前后檐墙排每一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头才是好活。 3)选砖:砌清水墙应选择棱角整齐,无弯曲、裂纹、颜色均匀、规格基本一致的砖。敲击时声音响亮,焙烧过火变色、变形的砖可用在基础及不影响外观的内墙上。 4)盘角:砌砖前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊靠,如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小使水平灰缝均

砌体工程施工技术交底

GD2301003□□ 施工单位深圳市第一建筑工程有限公司 深圳市第八高级中学工程分部工程工程名称砌体工程 2016.2.26 期交底部位日教学区、宿舍区、体艺区交底内容:一、总则 1.1适用范围 本技术交底适用于工业与民用建筑蒸压加气混凝土砌块填充墙体砌筑工程的施工,不适用于承重砌体结构施工。 1.2参考标准及规范 《砌体工程施工质量验收规范》(GB 50203-2002) 《砌体结构设计规范》(GB50003-2011) 《建筑工程施工质量验收统一标准》(GB 50300-2001) 《蒸压加气混凝土砌块》(GB/T 11968-1997) 《蒸压加气混凝土用砌筑砂浆与抹面砂浆》(JC 890-2001) 《非承重砌体与饰面工程施工及验收规范SJG 14-200 国家建筑标准设计图集《砌体填充墙结构构造12G614- 《广东省住宅工程质量通病防治技术措施二十条 《深圳市建筑工务署标准汇编》指引类(第一册 施工单位深圳市第一建筑工程有限公司 深圳市第八高级中学工程分部工程工程名称砌体工程 2016.2.26 期交底部位日教学区、宿舍区、体艺区二、设计要求及构造要求 2.1设计要求 (1)材料:砌体砌块与砂浆的强度等级、砌块容重(KN/m3)如下表所示,砂浆采用预拌商品砂浆。 楼梯间设备房、消防控制室、电梯井外墙内墙厨房位置200或厚 100厚200厚管道井、风井、排烟井 200厚200 A5蒸压加气 A5蒸压加气混凝土实心砌混凝土实心砌砌体材块,配套专用块,配套专用,砂浆强度等级砼实心砖强度等级MU15M5.0 料砂砂浆砌筑(浆砌筑(强强度等级≥Mb5) 度等级≥Mb5) 砌块允20KN/m3 8KN/m3 许容重±0.00地面以下埋在土中墙体实心砖,强度等级MU20,用M10水泥砂浆砌筑。

房建砖砌体工程技术交底

房建砖砌体工程技术交底

房建砖砌体工程技术交底 一、作业条件 (1)基槽或基础垫层已完成,且已验收并办完隐检手续。 (2)完成室外及房心回填土,安装好沟盖板。 (3)已放好基础或墙身轴线及边线;立好皮数杆(一般间距15-20m,转角处均应设立),根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,并办完预检手续。 (4)根据皮数杆最下面的一层砖的底标高,拉线检查基础垫层表面标高,如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖合找平。 (5)常温施工时,黏土砖必须在砌筑的前一天浇水湿润,一般以水浸入砖四边1.5cm左右为宜。 (6)砂浆配合比已经试验室确定,现场准备好砂浆试模(6块为一组)。 (二)砖墙施工 1、砂浆搅拌。砂浆配合比应采用重量比,计量精度水泥为±2%,砂控制在±5%以内。宜用机械搅拌,搅拌时间不少于 1.5min。 2、砖浇水。黏土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10%-15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有

困难,必须适当增大砂浆稠度。 3、砌砖墙。 (1)组砌方法。砌体一般采用一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法。砖柱不得采用先砌四周后填心的包心砌法。 (2)抄平、放线。砌砖墙之前,应在基础防潮层或楼层上定出各层的设计标高,并用M7.5的水泥砂浆或C10的细石混凝土抄平,使各段墙体的底部标高均在同水平标高上,以便有利于墙体交接处的搭接施工和确保施工质量。外墙找平时,应采用分层逐渐找平的方法,确保上下两层外墙之间不出现明显的接缝。 根据龙门板上给定的定位轴线或基础外侧的定位轴线桩,将墙体轴线、墙体宽度线、门窗洞口线等引测至基础顶面或楼板上,并弹出墨线。二楼以上各层的轴线可用经纬仪或垂球(线坠)引测。 (3)摆砖撂底。摆砖是指在放线的基础顶面或楼板上,按选定的组砌型式进行干砖试摆。以期达到灰缝均匀、门窗洞口两侧的墙面对称,并尽量使门窗洞口之间或与墙垛之间的各段墙长为1/4砖长的整数倍,以便减少砍砖,节约材料,提高工效和施工质量。摆砖用的第一皮撂底砖的组砌一般采用“横丁纵顺”,即横墙均摆丁砖,纵墙均摆顺砖。每一段墙体的排砖块数和竖缝宽度确定后,就可以从转角处或纵横墙交接处向两边排放砖,排完砖并经检查调整无误后,即可依据摆好的砖样和墙身宽度线,从转角处或交接处依次砌筑第一皮撂底砖。

砌筑工程施工技术交底记录(完整版)

技术交底记录施表7.2

二、施工工艺 (一)结构要求 1、砌块排列应上下错缝,搭接长度不宜小于下层砌块长度的1/3,且最小搭接长度 不应小于100mm。 2、墙长大于5m或墙长超过层高两倍时应设置钢筋混凝土构造柱。 3、高度超过4m的墙体在半高处应设置截面宽度与墙厚相同的与柱连接且沿墙全 长贯通的钢筋混凝土水平系梁。 4、顶部为自由端的墙体顶面应设置沿全长贯通的圈梁。 5、砌块墙体与钢筋混凝土构件之间应设置拉结钢筋,应沿钢筋混凝土构件全高每 隔500~600mm设2Φ6拉结筋,深入墙内长度不应小于墙长的1/5,且不应小于 700mm。 6、砌块墙体水平方向应尽量避免开槽,若需要开槽时长度不宜大于1/4墙长,且 开槽深度不大于1/3墙厚。

(三)特殊构造做法 1.厨房、卫生间等潮湿房间及底层外墙的砌块墙体应砌在高度不小于200mm的 素混凝土基座上,并做好墙面防水处理。 2.下列部位内外应加挂200mm宽通长耐碱玻纤网格布,与基体搭接宽度不小于 100mm 2.1.不同材料基体交接处,如砌块墙体与混凝土梁、柱、剪力墙、窗台板等相 交接处; 2.2.门窗等洞口的角步; 2.3.暗埋箱体或接线箱处;暗埋管线的孔槽处; 2.4.抹灰总厚度超过35mm处。 3.建筑首层的的砌块墙体应在室内地面以上开始砌筑,砌块底部采用C20素混

凝土浇筑,厚度同砌块墙体厚度(当室外场地高于室内标高时,C20素混凝土 应浇筑至室外地面上来300mm高处)。所以高低跨屋面与墙体交接处的墙体均 应上反400mm高C20素砼反口,同墙厚。基层处理及反梁加固方式详见下图。 4.窗台处(窗台为钢筋混凝土的除外)均做钢筋砼窗台板200mm×80mm内配2 Φ10钢筋Φ6@200箍筋C20细石砼,每边各伸入墙体250mm 5.门洞口预制水泥块构造:对有洞口砌块墙时,应设置预制水泥块。预制水泥 块(从下到上)设置要求如下:第一块水泥块设置起步高度应在150~200mm 之间,中间按照“隔一设一”原则进行设置,最后一块水泥块设置高度离梁 底或过梁底应在150~200mm范围内。 6.门窗洞口加气配筋过梁:过梁两边的搁置长度不应小于300mm,洞口大于 2100mm以及特殊门窗的洞口可采用混凝土过梁或钢过梁。 (四)二次结构

砌筑工程施工技术交底记录(完整版)

技术交底记录 施表 工程名称施工单位 交底提要: 交底内容: 一、施工准备 (一)材料准备 1、加气混凝土砌块:采用600×200×200(长×宽×高)加气混凝土砌块,天然容重≤m3,强度等级为。 2、砂浆:宜采用蒸压加气混凝土砌块专用砂浆,强度等级为。 (二)作业准备 1.砌筑前应对基层进行清理,并铺满水泥砂浆作找平层,按设计要求测量放线、配块,并应每层进行挂线砌筑,确保墙面平整度和垂直度 2.砌筑前应将砌块砌筑面浮灰清除干净。 3.第一皮砌块应采用经过防水处理的砌块(可满刷专用界面处理剂)。 二、施工工艺 (一)结构要求

6.砌体转角和交接处应同时砌筑。对不能同时砌筑而又必须留设的临时间断处, 应砌成斜槎,斜槎水平投影长度不小于砌体高度。 (三)特殊构造做法 1.厨房、卫生间等潮湿房间及底层外墙的砌块墙体应砌在高度不小于200mm的 素混凝土基座上,并做好墙面防水处理。 2.下列部位内外应加挂200mm宽通长耐碱玻纤网格布,与基体搭接宽度不小于 100mm 2.1.不同材料基体交接处,如砌块墙体与混凝土梁、柱、剪力墙、窗台板等相 交接处; 2.2.门窗等洞口的角步; 2.3.暗埋箱体或接线箱处;暗埋管线的孔槽处; 2.4.抹灰总厚度超过35mm处。 3.建筑首层的的砌块墙体应在室内地面以上开始砌筑,砌块底部采用C20素混 凝土浇筑,厚度同砌块墙体厚度(当室外场地高于室内标高时,C20素混凝土 应浇筑至室外地面上来300mm高处)。所以高低跨屋面与墙体交接处的墙体

均应上反400mm高C20素砼反口,同墙厚。基层处理及反梁加固方式详见下 图。 4.窗台处(窗台为钢筋混凝土的除外)均做钢筋砼窗台板200mm×80mm内配2 Φ10钢筋Φ6@200箍筋C20细石砼,每边各伸入墙体250mm 5.门洞口预制水泥块构造:对有洞口砌块墙时,应设置预制水泥块。预制水泥 块(从下到上)设置要求如下:第一块水泥块设置起步高度应在150~200mm 之间,中间按照“隔一设一”原则进行设置,最后一块水泥块设置高度离梁 底或过梁底应在150~200mm范围内。 6.门窗洞口加气配筋过梁:过梁两边的搁置长度不应小于300mm,洞口大于 2100mm以及特殊门窗的洞口可采用混凝土过梁或钢过梁。 (四)二次结构 1、参照12G614做法,即墙长大于5m或层高两倍者必须设置构造柱。 2、构造柱整体设置原则:墙体转角,纵横墙体相交处,直墙端部,挑梁端 部。 3、构造柱做法:

砖砌体技术交底

砖砌体技术交底 一、施工准备 (一)作业条件 1、成室外及房心回填土,安装好沟盖板,或完成楼板结构施工。 2、办完地基、基础工程隐蔽验收手续。 3、按标高抹好水泥砂浆防潮层。 4、弹好轴线、墙身线及检查线,根据进场砖的实际规格尺寸,弹出门窗洞口位置 线,经验线符合设计要求,办完验收手续。 5、按设计标高要求立好皮数杆,皮数杆的间距15~20m,或每道墙的两端。 6、有砂浆配合比通知单,准备好砂浆试模(6块为一组)。 (二)材料要求 1、砖:品种、规格、强度等级必须符合设计要求,并有产品合格证书,产品性能 检测报告。承重结构必须做取样复试。要求砖必须有一个条面和丁面边角整齐。 2、水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择。水泥必须有 产品合格证、出厂检测报告和进场复验报告。 3、砂:用中砂,使用前用5mm孔径的筛子过筛。 4、掺合料:白灰熟化时间不少于7d,或采用粉煤灰等。 5、其他材料:墙体拉结筋、预埋件、已做防腐处理的木砖或砼块等。 (三)施工机具 应备有大铲、刨锛、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水捅、灰槽、砖夹子、扫帚等。 二、质量要求 砖砌体工程质量要求符合《砌体工程施工质量验收规范》(GB50203-2002)的规定。 三、工艺流程 作业准备→砖浇水→砂浆搅拌→砌砖墙→验收

四、操作工艺 (一)砖浇水 砌体用砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨期不得使用含水率达饱和状态的砖砌墙;冬期拎不得浇水,可适当增大砂浆稠度。 (二)砂浆搅拌 砂浆配合比采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内,机械搅拌时,搅拌时间不得少于2min;加入粉煤灰或外加剂,搅拌不少于3min;掺用有机塑化剂的砂浆搅拌3~5min。 (三)砌砖墙 1、组砌方法:砌体一般采用一顺一丁砌法。砖柱不得采用先砌四周后填心的包 心砌法。 2、排砖撂底:一般外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖。 根据弹好的门窗口位置线及构造柱的尺寸,认真核对窗间墙、垛尺寸,其长 度是否符合排砖模数,如不符合模数时,可将门窗口的位置左右移动。若留 破活,七分头或丁砖排在窗口中间、附墙垛或其他不明显的部位。移动门窗 口位置时,应注意暖卫立管及门窗开启时不受影响。另外,在排砖时还要考 虑在门窗口上边的砖墙合拢时也不出现破活。所以排砖时必须全盘考虑。前 后檐墙排第一皮砖时,要考虑甩窗日后砌条砖,窗角上必须是七分头才是好 活。 3、选砖:外墙砖要棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致。敲击 时声音响亮、焙烧过火变色、变形的砖可用在基础或不影响外观的内墙上。 4、盘角:砌砖前应先盘好角,每次盘角不要超过五层,新盘的大角,及时进行 吊、靠。如有偏差及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制 好灰缝大小,使水平缝均匀一致。大角盘好后再复查一次,平整和垂直完全 符合要求后,再挂线砌墙。 5、挂线:砌筑37墙必须挂双线,如果长墙几个人共使用一根通线,中间应设几 个支点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺; 砌24墙时,可采用挂外手单线(视砖外观质量要求情况,如果质量好要求高 也可挂双线,提高砌砖质量。)可照顾砖墙两面平整,为下道工序控制抹灰厚 度奠定基础。 6、砌砖:砌砖采用一铲灰、一块砖、一挤揉的“三一”砌砖法。砌砖时砖要放 平。里手高,墙面就要张;里手低,墙面就要背。砌砖一定要跟线,“上跟 线,下跟棱,左右相邻要对平”,砌筑砂浆要随搅拌随使用,一般水泥砂浆 必须在3h内使完,混合砂浆必须在4h内用完。 7、留搓:砖混结构施工缝一般留在构造柱处。一般情况下,砖墙上不留直搓。 如果不能留斜搓时,可留直磋,但必须砌成凸磋,并应加设拉结筋。拉结筋 的数量为每120mm墙厚设一根ф6的钢筋,间距沿墙高不得超过500mm。其埋 入长度从墙的留磋处算起,一般每边均不小于500mm,末端加90°弯钩。 8、预埋木砖和墙体拉结筋:木砖预埋时应小头在外,大头在内,数量按洞口高 度决定。洞口高在1.2m以内,每边放2块;高1.2~2m,每边放3块;高2~ 3m,每边放4块,预埋木砖的部位一般在洞口上边或下边四皮砖,中间均匀 分布。木砖要提前做好防腐处理,防腐材料一般用沥青油。预埋木砖的另一 种方法:按照砖的大小尺寸制作砂浆块,制作时将木砖预埋好,达到强度后, 按部位要求砌在洞口。墙体拉结筋的位置、规格、数量、间距均按设计及施 工规范要求留置,不得错放、漏放。 9、安装过梁、梁垫:安装过梁、梁垫时,其标高、位置及型号必须准确,坐灰 饱满。如坐灰厚度超过2cm时,要用豆石混凝土铺垫,边梁安装时,两端支 座长度必须一致。

砌筑工程施工技术交底

砌筑工程施工 1施工准备 1.1、技术准备 (1)、熟悉施工图纸,熟悉砌块工程施工图纸及工艺要求。 (2)、砌筑工程施工方案已编制完成,对现场作业人员进行安全技术交底。 (3)、墙体定位放线、复核已完成。 (4)、检验批按照楼层进行划分。 1.2、材料准备 材料:加气混凝土砌块、水泥、混凝土、砂浆、钢材、植筋胶;

2、施工条件 (1)、主体部分承重结构施工完毕,经有关部门验收合格。 (2)、弹出轴线、墙边线、门窗洞口线,经复验,办理预检手续。 (3)、立皮数杆:用30X 40 ( mr)木料制作,皮数杆上注明门窗洞口、等尺寸标高,经复核,办理预检手续。 (4)、根据最下面一皮砖的标高,拉通线检查,如水平灰缝厚度超过2公分,用细石混凝土找平。 (5)、砂浆配合比经实验室确定,准备好砂浆试模。 (6 )、现场已具备材料堆场及雨季施工材料保护措施。 3、施工过程

3.2、施工工艺和施工要点 3.2.1、砌体施工工艺 墙体放线 T制备砂浆T抄平T砌块排列T铺砂浆T砌块就位T校正T 砖砌块浇水 _______ 砂筑镶T竖缝灌砂浆T勒缝 (1)、墙体拐角处及纵横墙交接处应同时砌筑,应留斜槎,斜槎长度不应小于斜槎高度的 2/3 (—般按照一步脚手架高度控制,砌体砌筑不超过1.2米);如留置斜槎有困难,除外墙 转角处外,可从砌体面伸出200mm砌成阴阳搓,并沿砌块高度每三皮砌块(600mm设置2C6 拉结筋。 (2)、砌体砌筑时应拉通线,并应随砌随吊、靠,确保墙体垂直、平整,不得砸砖修墙,砌块不得采用人工砍切,在排砖时尽量使用工厂加工的不同规格的砌体,如还不能满足砌筑 要求局部采用砼浇筑。 (3)、在继续施工前,应扫清砌筑表面,每日砌筑高度不得超过 1.2m。 (4)、砂浆的配合比采用重量比,由试验室确定。水泥计量精度控制在土3河内,砂、石及石灰计量精度控制在土5河内。 (5)、构造柱、过梁、拉结带等的施工,按照钢筋、混凝土、模板施工方案的有关要求进行施工。 (6)、加气混凝土砌块、灰砂砖在运输、装卸过程中,严禁抛掷和倾倒。进场后按品种、 规格分别堆放整齐,堆置高度不宜超过2m加气混凝土砌块应防止雨淋。

砌砖墙技术交底

交底部位 工程编号 日期 交底内容: 砌砖墙 本技术交底适用于一般砖混、外砌内模、有抗震构造柱的砖墙砌筑工程。 1.材料要求 (1)砖:品种、强度等级必须符合设计要求,并有出厂合格证或试验单。清水墙的砖应色泽均匀,边角整齐。 (2)水泥:品种与标号应根据砌体部位及所处环境选择,一般宜采用325号普通硅酸盐水泥或矿渣硅酸盐水泥。 (3)砂子:中砂,配制M5以下砂浆所用砂子的含泥量不超过10%。M5及其以上砂浆的砂子含泥量不超过5%,使用前用5mm孔径的筛子过筛。 (4)掺合料:白灰膏熟化时间不少于7d,严禁使用脱水硬化和冻结的石灰膏。 (5)其它材料:木砖应刷防腐剂;墙体拉结钢筋及预埋件等。 2.主要机具 应备有搅拌机、手推车、磅秤、垂直运输设备,大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、笤帚等。 3.作业条件 (1)完成室外及房心回填土,安装好暖气盖板。 (2)办完地基、基础工程隐检手续。 (3)按标高抹好水泥砂浆防潮层。 (4)弹好墙身线、轴线,根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。 (5)按标高立好皮数杆,皮数杆的间距以15~20m为宜。 (6)砂浆由试验室做好试配,准备好试模。 4.操作工艺 工艺流程: 作业准备→砖浇水→砂浆搅拌→砌砖墙→验收 (1)砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10~15%,常温施工不得用干砖上墙;雨季不得使用含水率达到饱和状态的砖砌墙;冬期浇水有困难,则必须适当增大砂浆稠度。 (2)砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%,砂灰膏控制在±5%以内。宜用机械搅拌,搅拌时间不少于1.5min。 (3)砌砖墙: 1)组砌方法:砌体一般采用一顺一丁(满丁满条)梅花丁或三顺一丁砌法。不采用五顺一丁砌法,砖柱不得采用先砌四周后填心的包心砌法。 2)排砖撂底(干摆砖):一般外墙第一层砖撂底时,两山墙排丁砖,前后纵墙排条砖。根据弹好门窗洞口位置线。认真核对窗间墙、垛尺寸长度是否符合排砖模数。如不符合模数时,可将门窗口的位置左

砖砌体施工工程技术交底

地块区 砖砌体施工技术交底 重庆·沿海赛洛城项目设计抗震设防烈度级,砖砌体填充墙做法 要求详见《西南(一)》(用于加气混凝土砌块墙)及《西南(四)》(用于烧结页岩空心砖),本次技术交底参照设计文件以及上述规范编制。 一、砌体工程材料的选用: 外围护墙体采用水泥砂浆,≧加气混凝土块砌筑;住宅分户墙、普通内隔墙采用水泥砂浆,≧壁型烧结页岩空心砖砌筑厚或厚(具体位置详建施)。 卫生间墙体采用水泥砂浆,≧烧结页岩多孔砖砌筑高;厨房住宅户内梁底以下隔墙采用水泥砂≧烧结页岩多孔砖砌筑。 阳台砖砌栏板及地面标高以下填充墙采用水泥砂浆, ≧烧结页岩多孔砖砌筑。 建筑构造做法表

二、砌筑要求:2 / 9 、施工准备 )施工前必须对墙体轴线放线,反复核对,并分出门窗洞口尺寸。)根据施工图和砌块尺寸,垂直灰缝的宽度,水平灰缝的厚度等,计算砌块的匹数和排数,以保证砌体的尺寸。砌筑前,应按施工图放出墙体的边线,将楼面局部找平,并立好匹数杆(必须在柱墙上作好标记),检查与砼结构连接部位的拉结筋确保其间距,长度符合设计和规范要求。 )砌筑前先砌一层样板墙待样板墙,经检查合格后,按样板墙标准才能大面积展开施工。 )每层应留取砂浆试件,水泥用等级普通硅酸盐水泥,对河沙、水

泥进行原材料取样送检,做配合比试验。砌体砂浆搅拌要严格按照配合比进行计量搅拌,在砂浆搅拌站前挂配合比牌。 )砌块应提前浇水湿润,砌筑时灰缝应横平坚直,砂浆饱满,页岩空心砖应打提刀灰,加气砼砌块铺浆长度不得大于㎜。以确保砂浆的含水量不被砌块快速吸收。砌体的上下匹砌块应错缝砌筑,其搭接长度:页岩空心砖砌块为,加气砼砌块不小于。临时间断处应砌成阶梯形斜槎。不能留斜槎时应留置Φ拉结筋。 、质量控制要求: )加气混凝土、页岩空心砖砌筑。页岩空心砖砌筑水平灰缝厚度和 竖向灰缝宽度一般为,但不应小于,也不应大于。砂浆的饱满度要大于以上。加气块砌筑水平灰缝为宜且最大不得大于,垂直灰缝在为宜且最大不得大于,砂浆饱满度要求在以上。填充墙砌至梁板底或3 / 9 高时,必须隔天待砌筑砂浆沉实后将后塞口塞紧顶死用砂浆将缝填实。当坡屋面下砌体填充墙顶部为斜面时,后塞口施工如下图 )砌体的质量要求标准

墙体砌筑工程技术交底

墙体砌筑工程技术交底 一、施工准备 (一)作业条件 1、完成室外及房心回填土,安装好沟盖板,或完成楼板结构施工。 2、办完地基、基础工程隐蔽验收手续。 3、按标高抹好水泥砂浆防潮层。 4、弹好轴线、墙身线及检查线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完验收手续。 5、按设计标高要求立好皮数杆,皮数杆的间距15~20m,或每道墙的两端。 6、有砂浆配合比通知单,准备好砂浆试模(6块为一组)。 (二)材料要求 1、砖:品种、规格、强度等级必须符合设计要求,并有产品合格证书,产品性能检测报告。承重结构必须做取样复试。要求砖必须有一个条面和丁面边角整齐。 2、水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择。水泥必须有产品合格证、出场检测报告和进场复验报告。 3、砂:用中砂,使用前用5mm孔径的筛子过筛。 4、掺和剂:白灰熟化时间不小于7d(天),或彩粉煤灰等。 5、其他材料:墙体拉结筋、预埋件、已做防腐处理的木砖等。 (三)施工机具 应备有大铲、刨锛、拖线板、线附、小白线、卷尺、水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。 二、质量要求 1、砖强度等级是否按设计要求。 2、砂浆强度等级是否按设计要求。 3、水平灰缝砂浆饱满度≥80%,灰缝厚度控制到8~12mm。 4、斜、直槎是否按设计要求。 5、轴线位移≤10mm,墙体表面平整度控制到8mm。 6、门窗洞口高度允许偏差5mm。 7、外墙上下窗口偏移不大于20mm。 三、工艺流程 作业准备砖浇水砂浆搅拌砌砖墙验收。 四、操作工艺 (一)砖浇水 砌体用砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨期不得使用含水率达饱和状态的砖砌墙;冬期砖不得浇水,可适当增大砂浆稠度。 (二)砂浆搅拌 砂浆配合比采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内,机械搅拌时,搅拌时间不得少于2min(分);加入粉煤灰或外加剂,搅拌不小于3min(分);掺用有机塑化剂的砂浆搅拌3~5min(分)。 (三)砌砖墙 1、组砌方法:砌体一般采用一顺一丁砌法。砖柱不得采用先砌四周后填心的

砌体工程技术交底记录大全

施工技术交底记录苏TJ1.8 工程名称2015-G-24地块二期项目分部工程名称主体 分项工程名称砌体工程交底记录 一、施工准备(施工作业环境、材料、机具要求及劳动力安排); 1、施工作业环境 二次结构施工作业主要在室内进行,但由于本工程楼层空洞多、存在交叉存在,危险因素较多,施工过程中,主要存在着高空坠落、物体(如材料、机具等)打击、触电、机械伤害等安全隐患,施工中,作业人员要特别注意安全。 2、材料、机具要求 材料准备 (1)蒸压砂加气混凝土砌块,规格:600mm×200mm×200mm、600mm×200mm×100mm、600mm×200mm×250mm;240mm×200mm×200mm. (2)自拌砂浆,强度:M5.0; (3)墙拉筋,规格:Φ6 ;构造柱钢筋,规格:Φ10;门框柱、腰梁钢筋,规格:Φ10;过梁钢筋,规格:Φ10;箍筋,规格:Φ6. (4)模板,规格:1830×915×12。 机具准备 手推车、垂直运输工具、铁锹、小白线、铺灰铲、大铲、刀锯、带齿刃、小锤、线锤、托线板、水平尺、灰桶、小水桶、圆盘锯、手锯、钢筋加工机械等; 3、劳动力安排 钢筋、模板、瓦工班组要根据现场情况和进度要求合理安排施工人员,以保证施工进度。 二、墙体砌筑施工 1、导墙浇筑要求 1)导墙施工前,构造柱、门框柱的植筋应提前完成。 2)导墙浇筑前,应将模板内的杂物清理干净并洒水湿润。 3)浇筑过程中,施工人员要控制好插入式振动棒,确保混凝土振捣密实,以防出现蜂窝、麻面、空洞等质量缺陷。浇筑完成后,止水坎的表面要抹平收光以使其表面平整光滑。

2、构造柱施工要求 1)构造柱设置要求 a.加气混凝土砌块填充墙墙体长度大于5m时,构造柱间距不应大于3m,墙端应设置构造柱(构造柱具体定位详见附图)。构造柱宽200mm,厚度同墙厚,纵向配筋4φ10,箍筋φ6@200,加密区φ6@100。 2)构柱砌筑要求 构造柱与墙连接处应砌成马牙槎,马牙槎长60mm,从柱脚开始,马牙槎先退后进,槎口边缘必须横平竖直。构造柱与墙间应采用2φ6的拉结筋拉结,间距应为两皮砖,每边伸入墙内10cm或伸至洞口边。 3、门框柱施工要求 1)门框柱设置要求 加气混凝土砌块墙体门洞两边必须设置门框柱,门框柱宽100mm,厚度同墙厚,纵向配筋1φ10,箍筋φ6@420。门框柱与墙连接处应砌成马牙槎,马牙槎长60mm,从柱脚开始,马牙槎先退后进,槎口边缘必须横平竖直。

砖墙砌筑技术交底_图文

砖墙砌筑技术交底_图文 技术交底 成都和谐型大功率机车检单身宿舍及职工培训中修段工程工程名称建设单位心建设指挥部 北京铁研监理建设有中铁电气化局集团有限公司监理单位施工单位限责任 公司 交底部位基础、主体砌筑交底日期 2013.12.6 交底人签字接收人签字交底提要: 材料机具、质量标准及操作工艺等 交底内容: 一、材料要求 (一)烧结普通砖: 1、品种、强度等级必须符合设计要求,且砖的强度等级不小于MU10,并有出厂合格证、产品性能检测报告。砖应色泽均匀,边角整齐。砂浆强度不小于M7.5水泥砂浆。 (二)水泥: 1、采用32.5级的普通硅酸盐水泥。 2、水泥进场使用前,应分批对其强度、凝结时问、安定性进行复验。 (三)砂:用中砂,含泥量不超过5%,不得含有草根等杂物,使用前应用5mm 孔径的筛子过筛。 (四)掺合料:混合砂浆采用石灰膏、粉煤灰和磨细生石灰粉等,磨细生石灰粉熟化时间不得少于7d。 二、主要机具

搅拌机、磅秤、垂直运输设备、大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、2m靠尺、楔形塞尺,筛子、水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。三、作业条件 (一)基础墙砌筑: 1、基槽、回填已完成 2、已放好基础轴线及边线;立好皮数杆(一般间距15,20m,转角处均应设立) 3、根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平。 (二)墙体砌筑: 1、完成室外及房心回填土,向监理报验地基、基础工程验收。 2、根据设计图纸标高抹好水泥砂浆防潮层。 3、弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计图纸尺寸要求。 4、按设计标高要求立好皮数杆,皮数杆的间距以15,20m为宜。 (三)砂浆由试验室做好试配,准备好砂浆试模(6块为一组)。 四、操作工艺 (一)工艺流程: (1)基础: 拌制砂浆 确定组砌方法抹防潮层作业准备砖浇水砌砖基础 验收 (2)墙体: 拌制砂浆

砌体工程安全施工技术交底(通用版)

砌体工程安全施工技术交底 (通用版) Establish a safety production responsibility system. Implement specific work safety divisions, clearly distinguish rewards and punishments, and assign responsibilities to individuals. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0822

砌体工程安全施工技术交底(通用版) 一、在操作之前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后才可施工。 二、脚手架上堆料量不得超过规定荷载,堆料高度不得超过单行侧摆三层,同一块脚手板上的操作人员不应超过2人。 三、在楼层施工时,堆放机械、砖块等物品不得超过使用荷载,如超过荷载时,必须经过验收采取有效措施后方可进行堆放和施工。 四、不准站在墙顶做划线、刮缝和清扫墙面或检查大角垂直等工作。 五、不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经过加固的情况下,在一层脚手架上随意再叠一层,脚手板不允许有空头现象,不准用"2×4"木料作立人板。

六、砍砖时应面向内打,注意碎砖跳出伤人。 七、使用于垂直运输的吊笼、绳索具等,必须满足负荷要求,牢固无损,吊运时不得超载,并须经常检查,发现问题及时修理。 八、用起重机吊砖要用砖笼,吊砂浆的料斗不能装的过满,吊件回转范围内不得有人停留。 九、在同一垂直面内上下交叉作业时,必须设置安全隔板,下方操作人员必须戴好安全帽。 十、人工垂直向上或往下传递砖块,架子上的站人板宽度不小于90厘米。 XXX图文设计 本文档文字均可以自由修改
