电力建设房屋工程质量通病防治守则

1、总则

1.1为进一步提高电力建设房屋工程质量,克服电力建设房屋工程质量通

病,规范电力建设(发电、输变电)房屋工程质量通病防治(以下简称通病防治)工作,特制定本守则。

1.2本守则适用于全国范围内新建、改扩建的电力建设工程中的主厂房等

工业厂房、控制楼、办公楼。

1.3本守则是结合全国大部分地区电力建设房屋工程质量状况,针对电力

建设房屋工程的混凝土、砌体、粉刷层、楼地面、门窗、屋面防水制作等项目或方面存在的质量通病的防治工作编制的。

1.4引用标准及参考文献:现行设计、施工及施工验收规范;《电力建

设工程质量通病防治守则》、《南京市住宅工程质量通病防治导

则》。

1.5在电力建设房屋工程的建设、设计、施工和监理的建设过程中,除执

行国家有关法律、法规和工程技术标准等规定外,还应执行本守则。

2、基本规定

2.1通病防治由建设单位负责组织实施,参建各方面质量责任主体应按各自职责履行《守则》的规定。

2.2施工图审查机构或设计监理单位应重视审查通病防治的设计措施,并将

其列入审查内容。

2.3各级电力建设工程质量监督机构应将通病防治工作列入监督重点。

2.4电力建设房屋工程竣工验收除执行现有法律、法规和国家和行业工程技术标准外,还应提供下列相关资料:

2.4.1由参建各方会签的《电力建设房屋工程质量通病防治任务书》(附录1)

2.4.2施工单位《电力建设房屋工程质量通病防治内容总结报告》

(附录2)

2.4.3监理单位《电力建设房屋工程质量通病防治工作评估报告》

(附录3)

3、参建各方责任主体的管理措施

3.1建设单位

3.1.1在开工前下达《电力建设房屋工程质量通病防治任务书》

3.1.2备案施工单位提交、经监理单位审查批准的《电力建设房屋工程质量通病防治方案和施工措施》。

3.1.3定期召开工程例会,协调和解决质量通病防治过程中出现的问题。

3.1.4不得随意压缩工程建设的合理工期。

3.1.5应将通病防治列入工程检查验收内容。

3.1.6应明确通病防治的奖罚措施。

3.2设计单位

3.2.1在电力建设房屋工程设计中提出相应的设计措施。

3.2.2将通病防治的设计措施和技术要求向相关单位进行设计交底。

3.3施工单位

3.3.1认真编写《电力建设房屋工程质量通病防治方案和施工措施》,经监理单位审查、批准,建设单位备案后实施。

3.3.2必须做好原材料和构配件的第三方试验检测工作,未经复试或复试不

合格的原材料不得用于工程施工。在采用新工艺、材料时,除应有产品合格证、有效的鉴定证书外,还应进行必要检测。原材料、构配件的试验检测必须坚持见证取样制度。

3.3.3记录、收集和整理通病防治的方案、施工措施、技术交底和隐蔽验收等相关资料。

3.3.4根据经批准的《电力建设房屋工程质量通病防治方案和施工措施》,对作业班组进行技术交底,样板引路。

3.3.5专业分包单位应提出分包工程的通病防治措施,由总包单位核准、监理单位审查、批准,建设单位备案后实施。

3.3.6工程完工后,总包单位应认真填写《电力建设房屋工程质量通病防治内容总结报告》。

3.4 监理单位

3.4.1审查、批准施工单位提交的《电力建设房屋工程质量通病防治方案和施工措施》,提出具体要求和监控措施,并作为《监理规划》和《监理细则》的补充。

3.4.2认真做好隐蔽工程和工序质量的验收,上道工序不合格时,不允许进入下一道工序施工。

3.4.3配备常规的便携式检测仪器,加强对工程质量的平行检验,发现问题及时处理。

3.4.4工程完工后,应认真填写《电力建设房屋工程质量通病防治工作评估报告》。

4、墙体裂缝防治的技术措施

4.1 设计

4.1.1电力建设房屋工程地基应按变形控制设计,并按《建筑地

基基础设计规范》(GB50007-2002)的有关规定进行地基变形计算。

4.1.2房屋工程建筑物长度大于40m 时,宜设置变形缝,当有其它可靠措施时,可在规范范围内适当放宽。

4.1.3多层及主要建筑物砌体工程的顶层和底层应设置通长现浇

钢筋混凝土窗台梁,高度不宜小于120mm,纵筋不少于4①10,

箍筋①6@200;其它层在窗台标高处应设置通长现浇钢筋混凝土板带;房屋两端顶层砌体沿高度方向应设置间隔不大于 1.3m 的现浇钢筋混凝土板带。板带的混凝土强度等级不应小于C20,纵向钢筋不宜少于3①&

4.1.4混凝土小型空心砌块、蒸压加气混凝土砌块等轻质隔墙,

应增设间距不大于3m 的构造柱;层高超过4m 时,中部增设厚度为

120mm 与墙体同宽的混凝土腰梁,砌体无约束的端部必须增设构造柱,预留的门窗洞口应采取钢筋混凝土框加强。

4.1.5顶层圈梁高度不宜超过240mm。顶层砌筑砂浆的强度等级不应小于M7.5 。

4.1.6主体与阳台栏板之间的拉结筋必须预埋。

4.1.7在两种不同基体交接处,应采用钢丝网抹灰或耐碱玻璃网布聚合物砂浆加强带进行处理,加强带与各基体的搭接宽度不应小于150m m。顶层粉刷砂浆中宜掺入抗裂纤维。

4.1.8灰砂砖、粉煤灰砖、蒸压加气混凝土砌块宜采用保水性强的砂浆砌筑。

4.1.9顶层框架填充墙不宜采用灰砂砖、粉煤灰砖、混凝土空心砌块、蒸压加气混凝土砌块等材料;当采用上述材料时,墙面应采取满铺钢丝网粉刷等必要的措施。

4.1.10住宅、办公楼等外墙宜采用保温砂浆、复合保温材料等外墙保温措施。

4.1.11屋面刚性层与女儿墙、山墙之间应预留30mm 的伸缩缝,伸缩缝用柔性防水材料填充。

4.1.12屋面应进行保温设计,其传热阻不得小于 1.26KJ/W. m 2。

4.2 施工

4.2.1砌筑砂浆应采用中粗砂,严禁使用山砂和混合粉。

4.2.2蒸压灰砂砖、粉煤灰砖、加气混凝土砌块的出釜停放期宜

为45d (不应小于28d),上墙含水率宜为5%?8%。混凝土及轻骨料混凝土小型空心砌块的龄期不应小于28d,并不得在饱和水状态下施工。

4.2.3填充墙砌至接近梁底、板底时,应留有一定的空隙,填充墙砌筑完并间隔15d 以后,方向将其补砌挤紧;补砌时,双侧竖缝用高标号水泥砂浆嵌填密实。或采用微膨胀混凝土嵌填密实。

4.2.4砌体结构坡屋顶卧梁下口的砌体应砌成踏步形。

4.2.5砌体结构砌筑完成后宜30d 后再抹灰。

4.2.6通长现浇钢筋混凝土板带应一次浇筑完成。

电力工程质量通病及预防措施

电力送电线路新建工程质量通病及预防措施 一、基础部分质量通病 1、基面降不够 1.1原因分析 1.1.1施工人员不了解“规范”或设计要求,挖坑前未考虑边坡距离及地形高差。 1.1.2员工责任心不强,不到岗、不到位,基础型坑深没有认真核对。 1.1.3降基面桩位置不准确,上边坡未按规范要求保证足够的坡度。 1.2预防措施 1.2.1施工人员要认真学习“规范”和设计图纸要求。 1.2.2员工坚持现场检查。 1.2.3挖坑前认真检查核对基面降是否达到设计要求。 2、基础成型 2.1原因分析 2.1.1责任心不强、质量意识不高。 2.1.2工器具陈旧,模板固定支撑不牢固。 2.1.3模板尺寸校准有误,捣振时将支撑件震松,使其发生跑位现象。 2.2预防措施 2.2.1施工人员提高质量意识,认真学习《规范》及《规程》,树立精品意识的观念。 2.2.2更新工器具,不符合工艺要求的坚决淘汰不用。

2.2.3用钢管或槽钢多层固定,砼振捣中模板不变形移位。 2.2.4模板固定好后,认真校对各部尺寸,浇制时要经常检查,校核尺寸。 3、回填不夯实或夯实不好 3.1原因分析 3.1.1无专人负责或领工人员责任心不强。 3.1.2没有严格按要求施工,回填土中有杂草现象。 3.1.3现场检查少或无检查。 3.2预防措施 3.2.1加强回填夯实的现场检查,严格按照设计要求及“规范”要求。 3.2.2加强管理,回填夯实设立专人负责。 4、保护帽成型差 4.1原因分析 4.1.1保护帽制作没有统一要求。 4.1.2保护帽尺寸控制不好。 4.1.3配合比不合格,养生不好。 4.2预防措施 4.2.1保护帽模板根据塔型,按规定尺寸,统一制作,不同要求不同制作。 4.2.2严格按照尺寸要求、工艺要求,认真制作保护帽。 4.2.3浇制保护帽,砼配合比要正确计量。 二、铁塔部分质量通病

最新住宅工程质量通病防治技术措施

住宅工程质量通病防治技术措施 1 2 为进一步贯彻落实《建设工程质量管理条例》和建设部《关于加强住宅质量3 4 管理的若干意见》,切实保证提高施工质量,针对住宅工程存在的内外墙裂缝、现浇板等质量问题,制定了住宅工程质量通病防治技术措施。 5 6 1.施工单位及项目部认真编制《住宅工程质量通病防治方案和施工措施》,7 经监理单位审查、建设单位批准后实施; 8 2.做好原材料、构配件和工序质量的报验工作。在采用新材料时,除应有产9 品合格证、有效的新材料鉴定证书外,还应进行必要检测; 10 3.记录、收集和整理通病防治的方案、施工措施、技术交底和隐蔽验收等相11 关资料; 12 4.根据经批准后的《住宅工程质量通病防治方案和施工措施》,对作业班组13 进行技术交底,样板引路; 14 5.专业分包单位应提出分包工程的通病防治措施,由总包单位核准、监理单15 位审查、建设单位批准后实施; 16 6.工程完工后,总包单位应认真填写《住宅工程质量通病防治内容总结报告》。 17 一、墙体裂缝防治技术措施 18 1.施工单位应严格执行规范、规程和企业标准。非冬季施工禁止干砖(砌块)19 上墙,内外墙同时砌筑不留直槎,严禁半砖(非整砌块)集中使用,保证砂浆强度和砂浆饱满度; 20 21 2.蒸压灰砂砖、粉煤灰砖、加气混凝土砌块的出釜停放期宜为45d(不应小于 28d),鉴于本市生产的砌块的出釜停放期大多达不到要求,在主体结构拆模后, 22 23 应预先将砌块进场,满足停放期要求。上墙含水率宜为5%-8%。混凝土小型空心24 块的龄期不应小于28d,并不得在饱和水状态下施工; 25 3.填充墙砌至接近梁底、板底时,应留有一定的空隙,填充墙砌筑完并间隔26 15d以后,方可将其补砌挤紧;补砌时,对双侧竖缝用高一等级水泥砂浆嵌填密27 实;

住宅工程质量通病治理措施

住宅工程质量通病治理措施 一、楼板裂缝施工预控 1、建设单位不得明示和暗示设计单位降低设计标准。 2、建设单位应认真组织好施工图纸会审工作。对楼板配筋方案不合理、构造配筋设置不到位、楼板刚度过小的,应及时在图纸会审记录中予以调增。 3、总承包施工单位应制定详细的楼板裂缝防治专线施工方案。专项施工方案应当由施工单位技术负责人审批,总监理工程师审查通过后实施。静批准的专项施工方案,不得随意变动。 4、裂缝防治专项施工方案须包括一下内容: (1)预拌混凝土进场验收技术要求:; (2)向预拌混凝土生产企业预提交的技术参数,应包括初凝时间、终凝时间、坍落度、搀和料品种与掺量、外加剂品种以及其他现场施工需要的技术参数;预提交的技术参数应在预拌混凝土供货合同中明确; (3)模版体系承载力、刚度与稳定性计算和防治立杆传力应力集中的构造措施; (4)模版周转套数; (5)钢筋位置、保护层厚度控制; (6)电器线管未知、多层线管交叉控制; (7)板厚控制; (8)混凝土浇捣控制;

(9)混凝土初凝前找平与终凝前抹压时间控制; (10)混凝土养护方式与时间控制; (11)终凝后上人放线时间控制; (12)钢筋、模版吊装时间及防冲撞控制; (13)拆模时间控制; (14)其他必要的控制措施。 5、建立单位应制定现浇混凝土楼板施工旁站监理实施细则,明确裂缝防治监理要点。 6、施工单位应对各工种实施技术交底,并形成交底记录。 二、楼板裂缝施工过程控制 1、预拌混凝土进场验收 (1)预拌混凝土进场时,施工单位和监理单位应根据已提交的施工参数核查预拌混凝土配合比通知单内容,按规定对预拌混凝土坍落度及和易性、保水性、粘聚性等性能进行逐车检查,并做好检查记录。 (2)预拌混凝土生产企业应参加预拌混凝土进场验收,参与混凝土试块留置、坍落度测试等,并在有关记录上签字 (3)严禁在施工现场随意向预拌混凝土内加水和外加 2、模版体系施工 (1)模版支撑系统必须经过计算。模版材料的选取与支撑体系的支设。除满足设计计算工况和有关规定外,还应考虑施工中吊装荷

工程质量通病防治的工作总结计划.docx

. . 牙克石绰源 - 塔尔气 110kV线路工程 工程质量通病防治工作总结 天津市光宇电力工程安装有限公司

. . 牙克石绰源 - 塔尔气 110kV线路工程 施工项目部 SZLX21工程质量通病防治工作总结 工程质量通病防治工作总结 工程名称:牙克石绰源 - 塔尔气 110kV 线路工程(Ⅱ标段) 总包单位:天津市光宇电力工程安装有限公司编号:SZLX21-001建设单位呼伦贝尔供电公司 牙克石绰源 - 塔尔气 110kV线路 单位工程分部工程土石方工程 工程(Ⅱ标段) 监理单位呼伦贝尔晨鑫电力监理有限责任公 开工日期2015.10.30司 工程地点牙克石市竣工日期2015.12.30序号防治项目主要措施及防治结果 1. 跨越的杆(塔)位置的选择,应满足被跨 越物设计要求。 2. 铁塔接地孔的位置应便于接地体的安装, 1设计定位通病防治 并保证工艺美观。 以上防治措施设计单位已在工程中采 用,符合工程质量通病防治工作的要求。

. . 1、杆(塔)位置应符合施工图的平、断面 要求。复核重要跨越物间的安全距离,对新 增加的跨越物应及时通知设计单位校核。 2、线路方向桩、转角桩、杆塔中心桩应有 2路径复测通病防治 可靠的保护措施,防止丢失和移动。 以上防治措施我单位已在工程前期接 桩时采用,符合工程质量通病防治工作的要 求。 1. 遇特殊地质条件(如:流砂、泥水、稻 田、山地等),开挖前应将杆塔中心桩引出。 辅助桩应采取可靠保护措施,基础浇制完 后,必须恢复塔位中心桩。 2、基坑开挖应设专人检查基础坑的深度, 3 及时测量,防止出现超深或欠挖现象。 基础分坑、开挖通病防治 3、基坑开挖完成后要及时进行下道工序施 工,雨天后,必须把坑内积水和淤泥清理干 净方可进行后续施工。 以上防治措施我单位在工程开工前交 底时重点提出,并在基础开挖过程中监督旁 站,按要求落实了工程质量通病防治工作。 1、基坑开挖前要对基础中心桩进行二次复 核,并设置稳固的辅助桩位,确认桩位及各 4基础位移、扭转通病防治 个基础腿的方位准确。 2、基础支模后、浇制前和浇制中要多次核

房屋建筑工程常见质量通病及防治措施

梧州海骏达花园三期工程 住宅工程质量常见问题防治方案 一、编制说明 为了全面提高本工程质量水平,贯彻落实住宅工程质量常见问题专项治理工作,有效预防和治理质量常见问题。根据《住房城乡建设部关于深入开展全国工程质量专项治理工作的通知》(建质〔2013〕149 号)、《广西壮族自治区深入开展住宅工程质量常见问题专项治理工作方案》(桂建管〔2014〕3 号)和《关于开展2014 年住宅工程质量常见问题专项治理活动的通知》(桂建管〔2014〕27 号)等文件的要求,结合我项目部实际工程情况编制。 二、住宅工程常见质量问题防治目的 通过在施工过程中对常见质量问题采取针对性措施,对症下药,及时防治和治理。 全面提高工程质量水平,减少将来房屋保修期间的维修费用,降低工程保修成本,也为住户提供更高品质的居住空间。 三、施工过程中住宅工程常见质量问题及防治措施 1、混凝土工程质量问题 1.1、质量问题现象: 1.1.1 梁或柱强度不足; 1.1.2 漏振;1.1.3孔洞、露筋; 1.2、防治措施: 1.2.1、严格控制混凝土配合比,经常检查,做到计量准确,混凝土拌合均匀,坍落度适合。 1.2.2、混凝土应分层均匀振捣密实,至排除气泡为止,大体积混凝土浇筑应随时敲打模板,便于气泡排出;混凝土下料高度超过过2m 应设串筒或溜槽:浇筑过程中随时检查模板支撑情况防止漏浆;基础、柱、墙根部应在下部浇完 间歇1?1.5h,沉实后再浇上部混凝土,避免出现烂脖子”

1 . 2. 3、在钢筋密集处及复杂部位,采用细石混凝土浇灌,在模扳内充满,认真分 1.2.4、预拌混凝土应检查入模塌落度,取样频率同混凝土试块的取样频率,但对塌落度有怀疑时应随时检查,并做好检查记录。高层住宅混凝土塌落度不应大于180 mm,其它住宅不应大于150 mm。 1 . 2. 5、模板和支撑的选用必须经过计算,除满足强度要求外,还必须有足够的刚度和稳定性,边支撑立杆与墙间距不应大于300 mm,中间不宜大于800 m,模板支撑完成后,要测量、校正模板的标高和平整度,若有偏差随时调整,全面检查模板的几何尺寸,合格后方可进行下一道工序施工。根据工期要求,配备足够数量的模板,拆模时,混凝土强度应满足规范要求。 1.2.6、严格控制现浇板的厚度和现浇板中钢筋保护层的厚度,阳台、雨蓬等悬挑现浇楼板负弯矩钢筋下面,应设置间距不大于500 m的钢筋保护支架,在浇筑混凝土时,保证钢筋不移位。 1.2.7、现浇板中的管线必须布置在钢筋网片之上(双层双向配筋时,布置在下层钢筋之上),交叉布线处应采用铁盒,线管的直径应小于楼板厚度,沿预埋管线方向应增设①6@ 150、宽度不小于450 m的钢筋网带。水管严禁水平埋设在现浇板中。 1.2.8、楼板、屋面混凝土浇筑前,必须搭设可靠的施工平台、走道,施工中应派专人护理钢筋,确保钢筋位置符合要求。 1.2.9、现浇楼板浇筑时,在混凝土初凝前进行二次振捣,在混凝土终凝前进行两次压抹。 1.2.10、施工缝的位置和处理、后浇带的位置和混凝土浇筑应严格按照设计要求和施工技术方案执行。后浇带应在其两侧混凝土龄期大于60d 后再施工;浇筑时,宜采用补偿收缩混凝土,其混凝土强度应提高一个等级。 8、应在混凝土浇筑完毕后的12h 以内,对混凝土加以覆盖和保湿养护;现浇板养护期间,当混凝土强度小于1.2Mpa 时,不应进行后续施工。当混凝土强度小于 10Mpa 时,不应在现浇楼板上吊运、堆放重物;吊运、堆放重物时应采取措施,减轻对现浇板的冲击影响。

住宅工程质量通病方案

张坝·渔子溪国际社区HR2、HR3区17-19#楼 质 量 通 病 防 治 措 施 方 案 施工单位:四川亚泰建设有限公司编制人: 审核人: 编制日期:

一、工程概况 (3) 二、管理措施 (3) 三、旋挖钻孔桩桩基础工程质量通病的防治措施 (3) 四、桩身质量不符合要求 (3) 五、墙体裂缝防治的技术措施 (3) 六、混凝土结构工程(钢筋混凝土现浇楼板裂缝防治)的技术措施 (4) 七、钢筋混凝土构造柱质量通病 (5) 八、楼地面渗漏防治的技术措施 (6) 九、外墙渗漏防治的技术措施 (6) 十、门窗渗漏防治的技术措施 (6) 十一、屋面渗漏防治的技术措施 (7) 十二、外墙外保温工程质量通病的治理措施 (7) 十三、建筑物临空防护栏杆质量通病防治措施 (8) 十四、电气工程质量通病的治理措施 (9) 十五、避雷工程质量通病的治理措施 (10)

一、工程概况 XXXXXX工程位于XXX市XXX,距XXXX市区5公里。本工程是集办公与商业为一体的超高层民用建筑,地上33层,地下室共4 层,一层二作平时民用车库,地下三、四层作为人防平战结合的地下车库。XXXXX工程总建筑面积为107000m2,其中四层地下室总建筑面积43203m2。XXXX建筑高度为105.75m,标准层层高为3.0m,地下室一至四层层高分别为4.1m、4.0 m、4.0m、和4.2m,无结构转换层。±0.00 相当于绝对标高273.1m,本工程由XXXXXXX设计,XXX投资兴建,XXXXX监理。 二、管理措施 1、认真编写《住宅工程质量通病防治方案和施工措施》,经监理单位审查、建设单位批准后实施。 2、做好原材料、构配件和工序质量的报验工作。在采用新材料时,除应有产品合格证、有效的新材料证书外,还应进行必要的检测。 3、记录、收集和整理通病防治的方案、施工措施、技术交底和隐蔽验收等相关资料。 4、根据经批准后的《住宅工程质量通病防治方案和施工措施》,对作业班组进行技术交底,样板引路。 5、工程完工后,总包单位应认真填写《住宅工程质量通病防治内容总结报告》。 三、旋挖钻孔桩桩基础工程质量通病的防治措施 1、施工机械必须鉴定合格,计量设备应经计量标定且能保证正常工作,主要工种施工人员应持证上岗。 2、施工中采用的钢材、水泥、砂子、石子、外加剂等材料应有出厂合格证,进场要进行外观等检查,需要进场检验的应按规定抽样检测,不符合要求的不得使用。 3、本桩基基础工程施工,应保证有效桩长和进入持力层深度。当以桩长控制时,应有计量措施保证,当以持力层控制时,应对持力层岩(土)性质进行鉴别验收,在清孔,孔底沉渣(虚土)厚度满足设计要求后,及时封底和浇筑混凝土。 4、桩基验收前,按规定和相关文件规定进行桩身质量。检验结构不符合要求的,在扩大检测和分析原因后,由设计单位核算出具处理方案进行加固处理。 四、桩身质量不符合要求 1、桩基础施工时应严格监测,垂直偏差应小于0.5%。 2、采用砖护壁时,不应干码堆砌、砌体、砌筑质量及砂浆试块的留置应符合砌体验收规范的要求,砌体与土体之间必须用M5.0以上的砂浆填实。 3、持力层为泥岩等遇水软化岩土层时,验孔后应采用高于桩身强度一个等级或以上,且不低于C30的干硬混凝土封底。 4、混凝土浇筑前应对孔中积水排除干净,混凝土浇筑时,应采用串筒或溜槽,每次浇筑混凝土的厚度不大于振捣棒影响深度的1.5倍,当孔中积水或帮淋水较多时,必须采用水下灌注。 5、桩基施工中,应合理安排机械行走路线,避免压坏(偏)已施工的桩基等;表层土应有足够的承载力保证机械行走过程中的稳定性;承载力不满足要求时,应在表层采取铺垫等压实处理措施。 五、墙体裂缝防治的技术措施 1、砌筑砂奖应采用中砂,洁净过筛。水泥应采用普通硅酸盐水泥或矿渣硅酸盐水泥,并按

住宅工程质量通病防治

湖州爱家皇家花园二期工程 地下车库(非人防区) 住宅工程质量通病防治 专 项 方 案 主要编制人: 审核人员: 审批人: 上海德中建设集团有限公司 二零一二年九月二十八日

施工组织设计(专项施工方案)审批表 一、 1、工程地址:湖州市织里镇中华路

2、工程名称:湖州爱家皇家花园二期工程 3、建设单位:湖州爱家房地产有限公司 4、勘察单位:上海海洋地质勘查设计有限公司 5、设计单位:北方-汉沙杨建筑工程设计有限公司 6、施工单位:上海德中建设集团有限公司 7、监理单位:德清县建设监理有限公司 湖州爱家皇家花园二期工程,本标段由地下车库(非人防区)组成。地下车库(非人防区)为框架结构,地下一层,本工程建筑物结构设计使用年限为50年,结构安全等级为二级。 二、编制依据 1、工程施工图纸 2、《建筑工程质量通病防治手册》彭圣浩主编 3、按《湖州市住宅工程质量通病防治规定(暂行)》(湖建发2008-301号)的通知要求及施工质 量验收规范与强制性标准及施工现场实际进行编制。 三、住宅工程质量通病防治措施 (一)墙体裂缝防治的技术措施 1、砌筑砂浆应采用粗砂,严禁使用石粉。 2、混凝土多孔砖在砌筑时的产品龄期不应小于28d(宜为45d),存放时不得露天雨淋,且 上墙含水率宜为5%~8%。混凝土小型空心砌块的龄期不应小于28d,并不得在饱和状态下施工。 3、混凝土多孔砖应以水泥为胶结材料,以砂、石为主骨料,其线性干燥收缩率不应大于 0.045%。 4、框架填空墙砌至梁底150~200mm处即暂停砌筑,间隔10d以后,方可补砖;补砖时, 应注意砂浆饱满,并对其双侧竖缝用砂浆嵌填密实。 5、砌体结构坡屋顶卧梁下口的砌体应砌成踏步形。 6、砌体结构砌筑完成后应在30d 后抹灰。 7、内墙抹灰面及顶棚基层腻子应平顺、坚实、牢固。 8、通长现浇钢筋混凝土板带应一次浇筑完成。 9、框架柱间填充墙拉结筋应满足砖模数要求,不得折弯压入砖缝。 10、主体与混凝土阳台栏板之间的拉结筋优先采取予埋,也可采用化学植筋(需做拉拔检 测),位置、数量应正确。 (二)钢筋混凝土现浇板裂缝防治的技术措施 1、现浇板的混凝土应采用中粗砂,严禁使用石粉。 2、混凝土应采用减水率高、分散性好、对混凝土收缩影响较小的外加剂,其减水率 不得低于12%。严禁预拌混凝土出厂后加水或在施工现场加水。 3、预拌混凝土生产企业应提供使用外加剂各项性能的第三方案检测报告,报告的检 测项目应包括收缩比率的指标,出具报告的时间不超过6个月为有效。 4、预拌混凝土生产企业在满足混凝土的工作性能要求的前提下,应选用收缩率较小

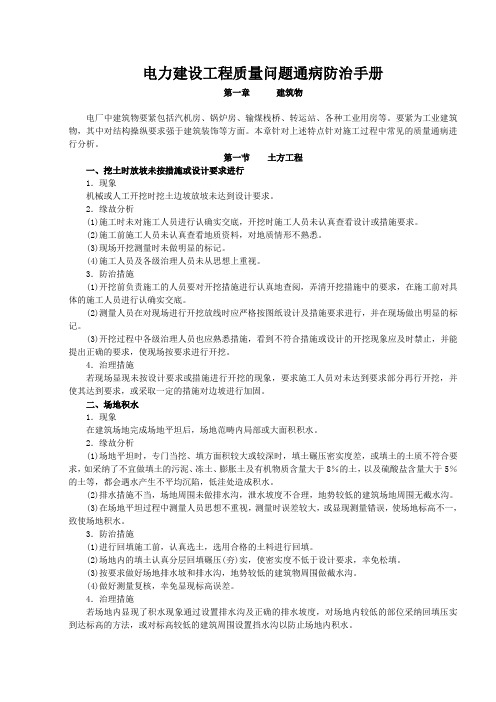

电力建设工程质量通病防治措施

电力建设工程质量通病防治措施 编制: 审核: 工程部 根据电力建设工程质量监督中心站印发的质量通病防治规定,针对在屋面、外墙、门窗渗漏和混凝土楼板、外墙裂缝等质量问题,已成为一种质量通病。为了能预防各类施工质量问题的产生,进行有效的控制,现编制质量通病防治措施方

案。同时也请公司下属分公司及各项目严格控制施工过程的质量。 一、管理措施方面: 1、公司下属分公司及各项目,针对工程的特点,编写工程质量通病防治方案和 施工措施》,经监理单位审查、批准,报建设单位备案后实施。 2、必须做好原材料和构配件的第三方试验检测工作,未经复试或复试不合 格的原材料不得用于工程施工。在采用新材料时,除应有产品合格证、有效的鉴定证书外,还应进行必要检测。原材料、构配件的实验检测必须坚持见证取样制度。 3、记录、收集和整理通病防治方案、施工措施、技术交底和隐蔽验收等相关资 料。 4、根据编制的工程质量通病防治方案和施工措施,对作业班组进行技术交 底。 5、专业分包单位应也要编制专业工程的通病防治措施,由总包单位核准、监理 单位审查、批准,报建设单位备案实施。 6、工程完工后,编写工程质量通病防治内容总结报告。 二、各种通病防治的技术措施 (一)墙体裂缝防治的技术措施 1、砌筑砂浆应采用中粗砂,严禁使用山砂和混合粉。 2、蒸压灰砂砖、粉煤灰砖、加气混凝土切块的出釜停放期宜45d (不应小于28d ),上墙含水率宜为5%?8%。混凝土及轻骨料混凝土小型 空心砌块的龄期不应小于28d,并不得在饱和水状态下施工。 3、填充墙砌至接近梁底、板底时,应留有一定的空隙,填充墙砌筑完并 间隔15d方可将其补砌挤紧,或采用微膨胀混凝土嵌填密实;补砌时, 双侧

建筑住宅工程质量通病防治方案

1.工程概况 1.1 工程名称:右玉紫玉苑小区 1.2建设地点:本项目位于山西省右玉县,地块位于规划行政中心西南,用地北侧 为公共建筑用地,西侧为学校建设用地,南侧临近现状河道。 1.3建设参建单位:建设单位:山西教场坪能源产业集团有限公司 设计单位:北京通程泛华建筑工程顾问有限公司 监理单位:山西煤炭建设监理咨询有限公司 施工单位:三北建筑安装工程有限公司 1.4建筑规划用地面积:137169.66平方米。建筑总面积191811.6平方米,其中上建筑面积130330.20平方米,其中住宅建筑面积122949.19平方米,地下建筑面积61481.46平方米。 1.5本标段子项目名称、建筑层数、高度、功能、面积统计表

1.6结构设计概况 2. 2.4结构设计概况

3.

2.编制依据 1)施工合同。 2)晟悦园施工图、现场调查情况。 3)施工组织设计。 4)《住宅工程质量通病控制标准》—DGJ32/J16—2005 5)有关施工规范、质量技术标准。 4.3、质量管理制度 3.1技术交底制度 分项工程开工前,主管工程师根据施工组织设计及施工方案编制技术交底,对特殊过程必须编写作业指导书。对关键工序必须编写施工方案,分项工程施工前必须向作业人员进行技术交底,讲清该分项工程的质量要求、技术标准,施工方法和注意事项等。 3.2工序交接检制度 工序交接检即:(1)工种之间交接检。(2)成品保护交接检。上道工序完成后,在进入下道工序前必须进行检验,并经监理签证。做到上道工序不合格,不准进入下道工序,确保各道工序的工程质量。坚持做到:“五不施工”即:未进行技术交底不施工;图纸及技术要求不清楚不施工;施工测量桩未经复核不施工;

电力建设工程质量通病典型缺陷防治[详细]

火电建筑工程质量通病与典型缺陷防治措施 认真执行原电力部建设协调司1995年颁布的《电力建设消除施工质量通病守则》,施工单位在施工组织设计中必须认真编制防治质量通病的措施,建设、监理单位应认真审查这些措施,并严格监督其实施. 1、建筑工程质量通病防治措施 (1)认真贯彻执行电力建设工程质量监督总站颁发的《电力建设房屋工程质量通病防治工作规定》电建质监[2004]18号,并签订电力建设房屋工程质量通病防治任务书附《任务书》,消除《规定》中明确的“二裂缝”(墙体裂缝与现浇楼板裂缝)与“四渗漏”(楼地面渗漏、外墙渗漏、门窗渗漏与屋面渗漏).具体措施见该规定. (2)消除回填土下沉质量通病控制要点 ①严格控制回填土选用的土料和土的取土含水率. ②填方必须分层铺土和压实,控制土的虚铺厚度. ③不许在含水率过大的腐殖土、亚粘土、泥炭上、淤泥等原状土上填方. ④填方前当基底呈现橡皮土应进行处理:翻晒.晾干后进行夯实或换土. (3)消除混凝土质量通病控制要点 ①大体积混凝士温度裂缝. ②蜂窝、麻面、露筋. ③墙、柱底部烂脖跟. ④现浇砼上下施工缝接头处涨模. (4)消除地下变形缝(埋入式止水带)渗漏质量通病控制要点 ①止水带(片)完好无损,规格、型号.材质符合设计要求. ②埋设位置固定牢固程度. ③钢筋密集区域处的混凝土浇筑和控制粗骨料粒径. ④止水带周围混凝土仔细振捣. (5)消除砌筑砂浆的质量通病控制要点 ①严格执行施工配合比,保证砂浆搅拌时间. ②改善砂浆和易性. ③严禁干砖上墙和减少外墙渗漏点. (6)零米沟道盖板保证其齐全、平整、美观措施. (7)保证面砖、地砖接缝平直,不空鼓措施. (8)成品保护监控措施

电力建设房屋工程质量通病防治守则5296662

电力建设房屋工程质量通病防治守则 1、总则 1.1为进一步提高电力建设房屋工程质量,克服电力建设房屋工程质量通 病,规范电力建设(发电、输变电)房屋工程质量通病防治(以下简称通病防治)工作,特制定本守则。 1.2本守则适用于全国范围内新建、改扩建的电力建设工程中的主厂房等 工业厂房、控制楼、办公楼。 1.3本守则是结合全国大部分地区电力建设房屋工程质量状况,针对电力 建设房屋工程的混凝土、砌体、粉刷层、楼地面、门窗、屋面防水制作等项目或方面存在的质量通病的防治工作编制的。 1.4引用标准及参考文献:现行设计、施工及施工验收规范;《电力建 设工程质量通病防治守则》、《南京市住宅工程质量通病防治导 则》。 1.5在电力建设房屋工程的建设、设计、施工和监理的建设过程中,除执 行国家有关法律、法规和工程技术标准等规定外,还应执行本守则。 2、基本规定 2.1通病防治由建设单位负责组织实施,参建各方面质量责任主体应按各自职责履行《守则》的规定。 2.2施工图审查机构或设计监理单位应重视审查通病防治的设计措施,并将 其列入审查内容。 2.3各级电力建设工程质量监督机构应将通病防治工作列入监督重点。 2.4电力建设房屋工程竣工验收除执行现有法律、法规和国家和行业工程技术标准外,还应提供下列相关资料:

2.4.1由参建各方会签的《电力建设房屋工程质量通病防治任务书》(附录1) 2.4.2施工单位《电力建设房屋工程质量通病防治内容总结报告》 (附录2) 2.4.3监理单位《电力建设房屋工程质量通病防治工作评估报告》 (附录3) 3、参建各方责任主体的管理措施 3.1建设单位 3.1.1在开工前下达《电力建设房屋工程质量通病防治任务书》 3.1.2备案施工单位提交、经监理单位审查批准的《电力建设房屋工程质量通病防治方案和施工措施》。 3.1.3定期召开工程例会,协调和解决质量通病防治过程中出现的问题。 3.1.4不得随意压缩工程建设的合理工期。 3.1.5应将通病防治列入工程检查验收内容。 3.1.6应明确通病防治的奖罚措施。 3.2设计单位 3.2.1在电力建设房屋工程设计中提出相应的设计措施。 3.2.2将通病防治的设计措施和技术要求向相关单位进行设计交底。 3.3施工单位 3.3.1认真编写《电力建设房屋工程质量通病防治方案和施工措施》,经监理单位审查、批准,建设单位备案后实施。 3.3.2必须做好原材料和构配件的第三方试验检测工作,未经复试或复试不

住宅工程质量通病预防措施

住宅工程质量通病预防措施 一现浇混凝土板裂缝、板厚不足的预 防 1板面钢筋的支撑件应具有足够的强度和刚度 , 应优先选用长条马凳(如图一) 。搁置时按排连 续放置,排间距不大于800mm ,边排距端部边缘 不应大于200mm 。支撑件应置于板底钢筋以上, 不得直接 搁置于模板上。 长板马凳加工示意图 (图一) 2现浇板内电气及智能等线管应避免交叉和过 度集中布置,禁止三层及以上管线交错叠放,现 浇板中的线管必须布置在钢筋网片之间, 线管直 径小于1/3板厚。住宅工程楼板宜双层双向布置 钢筋,当采用板分离式配筋时,应在无上层钢筋 区域沿管线方向增设0 6.5@150,宽度不小于 450mm 的钢筋网片。 3在浇筑混凝土前应做好现浇板厚度的控制标 示,每1.5-2m 2范围内宜设置一处,浇筑过程应 进行插签检查厚度。 4端部无搁置的板面钢筋应设置横向搁置钢筋 (如图二)。 板横向搁置钢筋示意图 (图二) 二填充墙砌体裂缝的预防 1外围护砌体无约束的端部应增设构造柱或采 取其它可靠拉接措施。 2填充墙砌至梁底、板底时,应留一定的空隙, 砌筑完应至少隔14天后方可补砌挤紧,起头收 尾均应用预制混凝土块抵紧。 3空心砖填充墙与混凝土相交接处应用实心配 砖排头。 4暗埋管线开槽处,应先清理、补槽后,再增加 钢丝网 抹灰处理,单边不应小于 150mm 。 5门、窗洞边距框架柱、构造柱或墙小于 200mm 时,应设置现浇混凝土门、窗垛,且应按设计配 置构造钢筋,并不低于(图三)所示构造要求。 (图三) 三 楼地面起砂、空鼓、裂缝的预防 1禁止以结构层或水泥砂浆找平层进行初装饰 验收。找平层应采用水泥混凝土 (含细石混凝土) 铺设,强度不低于 C20,并留设试件。 2表面应进行压光收面或压实拉毛处理。 3楼地面平面变化处应设置分格缝。 4楼地面应及时进行养护,养护期不少于 3天。 四顶棚开裂、脱落的预防 1顶棚宜采用免抹灰工艺。 2在批腻子前应先进行基层处理,确保基层平 整、干 现浇门窗垛 !?. I 220

住宅工程质量通病防治措施样本

住宅工程质量通病防治办法 为了认真贯彻贯彻《建设工程质量管理条理》,有效提高住宅工程质量,维护公众利益,依照市质监站和业重规定结合本工程实际状况,制定如下详细办法: 一、墙体裂缝防治 1、砌筑砂浆应采用中粗砂,禁止使用山砂和混合粉。 2、蒸压灰砂砖、粉煤灰砖、加气混凝土砌块出窑停放期宜为45d (不应不大于28d,并不得在饱和水状态下施工)。 3、填充墙砌至接近梁底、板底时应留有一定空隙,填充墙砌筑完并间隔15d后,方可将其补砌挤紧;补砌时对双侧竖缝用高标号水泥砂浆嵌填密实。 4、砌体构造砌筑完毕后宜60d后再抹灰,并不得少于30d。在粉刷前砼面先作界面解决,并洒水湿润,与剪力墙、框架柱、梁与砌体接缝处用400宽钢丝网片铺贴后再抹灰。 5、通长现浇钢筋混凝土板带应一次浇筑完毕。 6、填充墙拉结筋应满足砖模数规定,不得折弯压入砖缝。 7、采用粉煤灰砖、轻骨料混凝土小型空心砌块等填充墙与框架柱交接处,应用15mm×15mm木条预先留缝,在加贴网片前浇水湿润,再用1:3水泥砂浆嵌实。 二、钢筋混凝土现浇楼板裂缝防治 1、防止现浇板收缩裂缝,砼施工配合比应依照实验室配合比单

及施工现场砂(中粗)、石子天然含水量进行调节。严格控制混凝土水灰比及塌落度达到规定。混凝土遇冬季、雨季施工必要及时调节现场配合比,且做好保护办法。 2、严格控制现浇板厚度和现浇板中钢筋保护层厚度。阳台、雨蓬等悬挑现浇板负弯短钢筋下面,应设立不不不大于300mm钢筋保护层垫块,在浇筑混凝土前保证钢筋不位移。 3、现浇板中线管必要布置在钢筋网片之上(双层双向配筋时,布置在下层钢筋之上),交叉面线处应采用线盒,线管直径应不大于1/3楼板厚度,沿预埋管线方向应增设?6@150、宽度不不大于450钢筋网带。禁止水管水平埋设在现浇板中。 4、混凝土搅拌时间不不大于120S。混凝土浇注:应注意防止混凝土分层离析,浇注混凝土间隔时≯180min。 5、混凝土浇筑完毕后,凝固之前禁止上人踩踏,在必经之处搭铺脚手板。混凝土强度达到1.2Mpa时,方可进行后续施工。当混凝土强度达到10Mpa时,方可在现浇板上吊运、堆放重物。吊运、堆放重物时应减轻对现浇板冲击影响。 6、混凝土养护:温度高于5℃应在浇注后10—12h状态养护(浇水),养护时间不少于7天。对掺用缓凝剂混凝土,不得少于14天。 三、屋面、厕浴间渗漏治理 一是要把好防水施工人员技术素质关,操作人员要清晰防水施工基本规定,熟悉住宅厨房、卫生间、屋面防水施工中技术难点、重点。 二是严格把好进场防水材料质量关,要采用建设部推荐材料。

住宅工程质量通病防治技术措施方案

住宅工程质量通病防治技术措施 一、前言 近年来,随着建筑业蓬勃发展,传统的施工工法已不适应工程建设的要求,一些新的质量通病也随之产生,以前一些不太关注的质量通病,现在也日显突出。例如:新型砌体开裂、渗漏,混凝土结构板梁开裂,卫生间、给水管暗敷渗漏,阳台栏杆过低,电器设备无防雷接地等。这些质量通病,缩短了建筑物的使用年限、影响了建筑物的使用安全及使用功能,在人民生活质量不断提升、对住宅工程质量要求越来越高的同时,住宅工程的质量通病,已成为了广大业主质量投诉的热点。因此作为房地产开发企业,减少质量通病,提高住宅工程质量至关重要。 为加大我司防治住宅工程质量通病的工作力度,维护公司品牌,进一步提高住宅工程质量,针对目前我司住宅工程发生的质量通病,根据国家的有关技术规、标准,结合我公司实际,整理出团《住宅工程质量通病防治技术措施》(以下简称《防治措施》),其中土建工程11条,建筑设备安装工程9条。 《防治措施》可作为指导施工、施工图审查等进行质量控制及质量管理之用。 请各部门在执行本防治措施过程中,注意总结经验,积累资料,随时将有关的意见和建议反馈给工程管理中心以供今后修订时参考。 二、基本规定 《住宅工程质量通病防治技术措施》的基本规定: 1、适用于我司各项目新开工的住宅工程,其它工程可参照执行。 2、在住宅工程的施工等建设过程中,除执行国家有关法律、法规和工程技术标准等规定外,还应执行本《防治措施》。 3、项目部应将质量通病防治技术措施列入工程检查和验收容,工程竣工验收报告应说明质量通病防治技术措施实施情况。 4、应将本质量通病防治技术措施向施工班组等相关单位进行交底。 5、技术质量应将质量通病防治措施列入重点审查容。 6、在《施工组织设计》中应编写《住宅工程质量通病防治方案和施工措施》,经项目公司和监理单位审查后实施,并严格落实质量通病防治技术措施;

住宅工程质量通病防治实施细则

物华苑三期回迁安置房工程项目 住宅工程通病防治 实 施 细 则 建设单位:长丰县双墩镇人民政府 总包单位:安徽华晟建设投资有限公司 编制人: 审批人: 安徽南巽项目建设管理投资有限公司 二○一六年九月 一、工程项目概况 1.1工程名称:物华苑三期回迁安置房 1.2建设地点:长丰县双墩镇境内军港路与兴隆路交口东南角 1.3建设单位:长丰县双墩镇人民政府

1.4设计单位:济南市市政工程设计研究院(集团)有限责任公司 1.5开、竣工日期:(计划)2016年3月~2017年11月 1.6工程质量:合格 1.7合同工期要求: 600个日历天 1.8工程项目简述:共8栋高层(含人防地下室),其中1#、6#、7#楼为28层;2#、3#楼为33层;4#、5#、8#楼为24层。总建筑面积102950.72平方米,其中地上建筑面积8728 2.72平方米,地下建筑面积15668平方米。基础为桩基,结构类型为框架剪力墙结构。耐火等级为一级,抗震设防烈度为7度,防水等级一级,设计使用年限50年。 二、监理工作范围 根据监理合同约定对项目的工程施工阶段全过程安全工作进行现场监管。 第三章砌体裂缝防治的技术措施 设计 (一)住宅工程地基应按变形控制设计,并按《建筑地基基础设计规范》(GB50007-2011)的有关规定进行地基变形计算,沉降变形应满足设计规范规定的变形允许值。 (二)变形缝应严格按《混凝土结构设计规范》(GB50010-2010)要求进行设置,当有其它可靠措施时,可在规范范围内适当放宽。 (三)砌体工程的顶层和底层应设置通长现浇钢筋混凝土窗台梁,高度不宜小于120mm,纵筋不少于4φ10,箍筋不少于φ8@200;其它层在窗台标高处应设置通长现浇钢筋混凝土板带,板带的混凝土强度等级不应小于C20,纵向配筋不宜少于3φ8;房屋两端顶层砌体沿高度方向应设置间隔不大于500mm的配筋砌体。 (四)顶层砌筑砂浆的强度等级不应小于M7.5。 (五)主体与阳台栏板之间的拉结筋必须预埋。 门垛及窗间墙小于10mm必须采用混凝土浇筑。 墙体尽量设置在梁体中部,严禁直接布置于板上,确实免不了的要进行墙底部结构加强。 (八)在两种不同基体交接处,应采用钢板网抹灰或耐碱玻璃网布聚合物砂浆加强带进行处理,加强带与各基体的搭接宽度不应小于150mm。顶层粉刷砂浆中宜掺入抗裂纤维。 (九)外墙应采用合理可靠的保温措施。 (十)屋面应进行保温设计,其传热系数不得大于1.0 W /(平方米.K)。 (十一)女儿墙、跃层退台部位应有预防开裂的构造要求。 施工

江苏省住宅工程质量通病防治方案和施工措施

***工程 质量通病控制方案和施工措施 编制人: 审核人: 审批人: ****建筑工程有限公司 2015年3月

目录 一、工程概况 (2) 二、编制依据 (2) 三、质量通病控制及防治措施 (3) (一)地下防水工程 (3) (二)土方工程 (4) (三)砌体结构工程 (5) (四)混凝土结构工程 (6) (五)楼地面工程 (8) (六)装饰装修工程 (10) (七)屋面工程 (13) (八)排水工程 (15) (九)建筑电气工程 (16) (十)建筑节能工程 (17)

一、工程概况: 1、工程名称:*** 2、工程地址:*** 3、建设单位:*** 4、监理单位:*** 5、设计单位:*** 6、施工单位:*** 7、建筑层数:地下室一层;1#、2#、6#楼18+1层;商业二层,局部3层 8、结构类型:框架-剪力墙结构 二、编制依据: 1、《建筑工程施工质量验收统一标准》GB 50300-2013 2、《建筑地基基础工程施工质量验收规范》GB50202-2002 3、《砌体结构工程施工质量验收规范》GB50203-2011 4、《混凝土结构工程施工质量验收规范》(2011年版) GB50204-2002 5、《屋面工程质量验收规范》GB50207-2012 6、《地下防水工程质量验收规范》GB50208-2011 7、《建筑地面工程施工质量验收规范》GB50209-2010 8、《建筑装饰装修工程质量验收规范》GB50210-2001 9、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 10、《建筑电气工程施工质量验收规范》GB50303-2002

住宅工程质量通病防控规范

住宅工程质量通病防控 1 总则 1.0.1 为提高住宅工程质量水平,防止住宅工程质量通病的发生,依据国家、省有关法规和规范,结合黑龙江省实际情况,特制定本规范。 1.0.2 本规范适用于黑龙江省住宅工程质量通病的防控,其它工程质量通病的防制可参照本规范规定执行。 1.0.3 本规范规定了住宅工程实体质量通病、管理质量通病、工艺质量通病防控的基本要求。当规范与国家和地方法律、法规相抵触时,应按国家和地方法律、法规的规定执行1.0.4 住宅工程质量通病的防控方法、措施和要求除应符合本规范外,尚应符合国家、省相关标准的规定。 2 术语 2.0.1 住宅工程 供家庭居住使用的建筑工程。 2.0.2 住宅工程实体质量通病 住宅工程施工中和完工后易发生的、常见的质量缺陷,通常也称为住宅工程实体质量通病。 2.0.3 住宅工程工艺质量通病 住宅工程施工中易发生的、常见的导致产生实体质量通病的工艺问题。 2.0.4 住宅工程管理质量通病 住宅工程施工中易发生的、常见的导致产生实体质量通病的管理问题。 2.0.5 住宅工程质量通病防控 对住宅工程质量通病从设计、材料、施工、工艺和管理等方面进行的综合有效的防止、控制方法和措施。

3 基本规定 3.0.1 建设单位是住宅工程质量通病防控的第一责任人,负责组织实施住宅工程质量通病控制工作,并应遵守以下规定: 1、采取严格管理措施,防止所建设住宅工程发生质量通病; 2、委托设计单位进行设计时,应要求设计单位在施工图设计文件中完善质量通病防控措施,并在设计交底时向施工、监理等相关单位提出明确要求; 3、委托施工图审查机构审查施工图时,应要求施工图审查机构将质量通病防控设计措施列入审查内容; 4、应将质量通病防控技术措施列入工程检查和验收内容,在开工前下达《住宅工程质量通病任务书》(见附录A),工程竣工验收时对质量通病防控措施实施情况和成效进行验收,明确验收结论; 5、施工期间定期检查质量通病防控措施落实情况,工程投入使用后进行质量回访,对出现的质量问题应及时解决。 3.0.2 设计单位防控住宅工程质量通病应确保设计深度符合《建筑工程设计文件编制深度规定》,并遵守以下规定: 1、采取控制质量通病的相应措施,绘制相应节点构造图,并将通病防控的设计要求向相关单位进行设计交底; 2、在工程质量检查报告中,应对质量通病防控的设计要求落实情况进行评价。 3.0.3施工图审查机构应对质量通病防控设计措施进行审查,审查报告应说明质量通病控制设计措施是否符合本规范要求。 3.0.4 施工单位是住宅工程质量通病防控的主要责任人,负责质量通病防控措施的具体落实,并遵守以下规定: 1、工程开工前,总包单位应编写《住宅工程质量通病防控措施和实施方案》,并报监理单位审查、建设单位批准后实施。分包单位应制定分包工程的质量通病防控措施,经总包单位审查、监理单位审批后实施; 2、质量通病防控措施包括实体质量通病、管理质量通病和工艺通病防控重点,材料、施工等方面防控措施,通病防控验收及落实责任要求等内容; 3、工程施工中,应严格按设计要求和《住宅工程质量通病防控措施和实施方案》进行施工;

住宅工程质量通病控制方案和措施

住宅工程质量通病控制 方案和措施 -CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

住宅工程质量通病控制方案和措施 工程名称: 编制人: 批准人: 编制单位: 编制日期: 高新花园1#.3#.5#.11#工程关于贯彻《住宅工程质量通病防治》导则编制施工方案。 一. 编制说明: 根据苏州市建委文件关于实施《苏州市住宅工程质量通病防治导则的决定,在吴江市质检站统一部署下,高新花园1#.3#.5#.11#工程必须严格执行《导则》内容,根据建设单位下达的《质量通病防治任务书》的内容和《导则》要求,结合本工程的特点和现行国家规范施工。 二. 防治通病项目: 1.墙体裂缝防治 2.钢筋砼现浇楼板裂缝防治 3.楼地面渗漏防治 4.外墙渗漏防治 5.门窗渗漏防治 6.屋面渗漏防治 7.室内标高及几何尺寸控制

三. 通病防治实施措施 1.成立以项目经理为首的通病防治领导小组,加强质量管 理,项目技术负责人为副组长,有质量员负责专项检查, 施工员和各专业班组长负责落实各项技术设施,确保防治 措施落实到位,达到彻底防治通病的效果。 2.加强技术交底,各项措施及操作要点施工前有施工员,中 质量员及项目技术负责人进行转向技术交底,施工勤抓落 实与检查,提高质量验收与标准,通过技术控制来保证质 量要求。 3.加强对材料的进厂和检查和验收,所有用于工程的材料必 须查验合格证,并在监理见证下进行检测,合格后方可使 用。 4.坚持隐蔽工程验收制:所有隐蔽工程要甲方或监理单位验 收合格后方可隐蔽施工。 5.加强施工中的自检互检和交检,每日完成的工程量当天验 收,不合格的坚决返工,不留质量隐患。 6.加强对分包单位的检审力度,严查分包单位有关资质和施 工质量,在总包单位查验合格后报上监理验收报告。 7.加强图纸和<<导则>>的学习,召开专题讨论,充分理解设计 意图和<<导则>>要求,优化施工方案,使具有严密的科学性 和可操作性,及早发现问题与设计监理和建设单位联系,把 图纸问题处理在施工之前。

住宅工程质量通病防治导则资料

湖北省住宅工程质量通病防治导则 目录 1总则 2基本规定 3参建各方责任主体的责任和义务 4墙体裂缝控制与防治技术措施 5钢筋混凝土现浇楼板裂缝控制与防治技术措施6楼地面渗漏水的防治技术措施 7外墙渗漏水的防治技术措施 8门窗渗漏水的防治技术措施 9屋面渗漏水的防治技术措施 10变形缝渗漏水的防治技术措施 11室内标高和几何尺寸控制措施 12安全防护的技术措施 13给排水工程质量通病防治技术措施 14电气工程质量通病防治技术措施 15通风工程质量通病防治技术措施

1总则 1.1为规范住宅工程施工质量通病防治(以下简称通病防治)工作,有效预防与控制住宅工程质量通病,提高住宅工程质量水平,结合我省实际,制定本导则。 1.2本导则适用于本省行政区域内新建、改建、扩建的住宅工程。 1.3住宅工程质量通病防治工作遵循预防为主、防治结合原则。 1.4未开展质量通病治理工作的住宅工程,不能参加省、市各级评优评奖活动。 1.5提倡积极运用“四新”技术,开展通病防治工作。 1.6住宅工程设计、施工、监理、检测等过程中,除执行国家有关法规与工程建设技术标准外,还应执行本导则的规定。 2基本规定 2.1通病防治由建设单位组织实施,参建各方质量责任主体按各自职责执行本导则。 2.2通病防治所发生的相关费用应列入工程概预算。 2.3设计单位应提出质量通病防治的设计措施,施工图审查机构应将设计措施列入审查内容。 2.4工程质量监督机构应将通病防治列入监督计划,作为重点监督内容。 2.5施工单位、监理单位必须编制通病防治专项施工方案、监理实施细则。 2.6住宅工程竣工验收除执行现有法律、法规和工程技术标准所规定的以外,还应提供下列相关资料: 2.6.1由参建各方会签的《住宅工程质量通病防治任务书》(附录1)。 2.6.2施工单位《住宅工程质量通病防治内容总结报告》(附录
