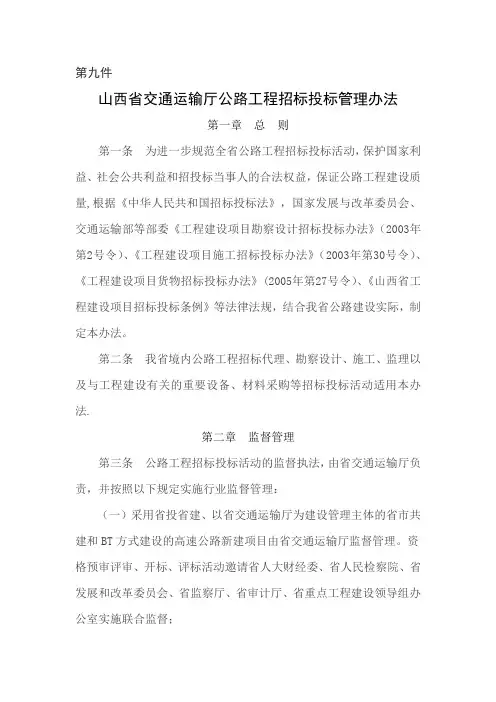

山西省交通运输厅公路工程招标投标管理办法

第一章总则

第一条为规范本省公路工程招标投标活动,完善本省公路工程建设及养护市场管理体系,根据《中华人民共和国公路法》《中华人民共和国招标投标法》《中华人民共和国招标投标法实施条例》《山西省工程建设项目招标投标条例》和交通运输部《公路工程建设项目招标投标管理办法》等法律、法规和规章,制定本办法。

第二条本省境内公路工程项目(含PPP项目)的勘察设计、施工、施工监理,重要设备和材料、招标代理、试验检测、咨询服务以及养护工程等的招标投标活动,适用本办法。

第三条本办法第二条规定范围内的各类项目,达到下列标准之一的,必须进行招标:

(一)施工单项合同估算价在200万元人民币以上的;

(二)重要设备、材料等货物的采购,单项合同估算价在100万元人民币以上的;

(三)勘察设计、工程监理、试验检测、咨询服务等的采购,单项合同估算价在50万元人民币以上的;

(四)单项合同估算价低于第(一)(二)(三)项规定的标准,但项目总投资额在3000万元人民币以上的。

第四条山西省交通运输厅(以下简称“省厅”)负责本省公路工程招标投标活动的监督管理工作。

省厅具体负责省建高速公路新(改)建工程项目招标投标活动的监督管理。

省公路局具体负责普通干线公路工程项目招标投标活动的监督管理。

省高速公路管理局具体负责运营高速公路工程项目招标投标活动的监督管理。

各设区的市交通运输局具体负责本行政区域内市建高速公路新(改)建工程和农村公路工程项目招标投标活动的监督管理。

以上各具体承担项目招标投标活动监督管理职责的单位统称为“项目监督人”。

第五条招标人应将资格预审文件和招标文件等招标投标有关资料向项目监督人进行填表备案(表格见附件1)。

备案部门若发现备案文件内容存在不符合法律、法规及规章有关规定的,应督促招标人进行修改。

第六条公路工程招标投标活动应按照有关规定进入统一的公共资源交易平台进行,招标人或者其指定机构应当对资格审查、开标、评标等过程录音录像并存档备查。

省建高速公路新(改)建工程建设项目招标投标活动应进入省级公共资源交易平台进行,其他公路工程项目招标投标活动可以自行选择进入省级或设区的市级公共资源交易平台进行。

第七条各级交通运输主管部门应积极推进公路工程电子招标投标工作。

第八条任何单位和个人不得以任何方式非法干涉招标投标活动。

第二章招标

第九条公路工程项目履行项目审批或者核准手续后,方可开展勘察设计招标;初步设计文件批准后,方可开展施工监理、设计施工总承包和建设过程中的咨询服务招标;施工图设计文件批准后,方可开展施工和重要设备、材料等招标。

施工招标采用资格预审方式的,在初步设计文件批准后,可以进行资格预审。

第十条公路工程项目应通过公开招标方式选择招标代理机构。一个工程项目应选择一个招标代理机构;项目规模较小的,可多个项目打包或分年度选择招标代理机构。

第十一条高速公路和普通干线公路新(改)建项目的施工招标,当同一工程类别有两个及以上标段时,应设置相同的资格审查条件,采用资格预审办法对投标人进行资格审查,其他项目采用资格后审方式。资格审查办法采用合格制,合格制包括强制性资格条件评审法和客观资格条件评分法。

对于标段内包含有技术特别复杂的特大桥梁和特长隧道的主体工程和其他有特殊要求的工程,资格审查办法可采用客观资格条件评分法。

采用强制性资格条件评审法的,招标人应按照标段内容和特点,对潜在投标人的施工经验、财务能力、施工能力、管理能力和履约信誉等资格条件,制定强制性的量化标准。满足全部强制性资格条件的潜在投标人方可通过资格审查。评审结论分“通过”和“未通过”两种。

采用客观资格条件评分法的,招标人应对潜在投标人的施工经验、财务能力、主要管理人员和履约信誉等客观资格条件,制定可量化的评分标准,并划定通过资格审查的分数线。得分超过分数线的潜在投标人方可通过资格审查。对重要的资格条件也可制定最低资格条件要求,不符合最低资格条件的,不得通过资格审查。

第十二条资格预审申请文件递交结束后,正本应现场封存,资格审查时方可开启,审查工作结束后仍须封存,直至中标通知书送达中标人后。文件的封存和开启均应在项目监督人的监督下进行。

第十三条招标人应组建全部由专家组成的资格审查委员会审查资格预审申请文件,专家须为5人及以上单数。

新(改)建高速公路工程建设项目资格预审审查工作应实行初审、终审两阶段审查。一阶段从省级公路工程建设项目评标专家库中随机抽取专家进行初审,形成资格预审初审报告;二阶段从国家公路建设项目评标专家库中随机抽取专家进行终审,形成资格预审终审报告。初审和终审结果如不一致,以终审结果为准。

第十四条招标人根据资格审查结果,向通过资格预审的申请人发出投标邀请书;向未通过资格预审的申请人发出资格预审结果通知书,告知未通过的依据和原因。

第十五条招标人应当根据交通运输部和省厅制定的标准文本,结合招标项目具体特点和实际需要,编制资格预审文件和招标文件。

资格预审文件和招标文件应当载明详细的评审程序、标准和方法,招标人不得另行制定评审细则。

第十六条招标人应在完成资格预审文件或招标文件备案后,在具有招标监督职责的交通运输主管部门政府网站和发展改革主管部门指定的网站或媒体上发布公告,并将资格预审文件或招标文件的关键内容按规定进行公开(格式见附件2)。资格预审文件和招标文件的发售期不得少于5个工作日。

第十七条招标人或招标代理机构不得以不合理的条件限制、排斥潜在投标人或者投标人。

除《中华人民共和国招标投标法实施条例》第三十二条和交通运输部《公路工程建设项目招标投标管理办法》第二十一条规定的情形外,招标人有下列行为的,也属于以不合理的条件限制、排斥潜在投标人或者投标人:

(1)发售文件时要求携带法定代表人、主要管理人员相关证件原件、相关业绩证明原件及资质证书原件或针对本项目由第三方出具的授权、公证、证明等应在资格预审申请文件或投标文件中提供的材料;

(2)无正当理由拒绝潜在投标人购买资格预审文件或招标文件;

(3)依法必须进行招标的公路工程,要求潜在投标人或者投标人在公共资源交易平台以外的地点购买资格预审文件或招标文件、递交资格预审申请文件或投标文件;

(4)大修养护工程施工招标排斥具备相应建筑业企业资质的潜在投标人;

(5)要求或标明某一特定的专利技术、商标、名称、设计、原产地、供应者等,指定产品品牌或划定具有明显倾向性的小范围名单;

(6)法律法规规章规定的限制排斥潜在投标人或者投标人的其他情形。

第十八条招标人应设置最高投标限价,并按以下规定执行:

(一)最高投标限价由招标人或其委托的有相应资质的单位在投标截止时间15日前编制完成,并向所有投标人公布;

(二)对施工招标项目,投标人投标时只报总价。中标后,合同的各子目单价以最高投标限价的各子目单价为基数,按中标价和最高投标限价的比值进行同比例调整(暂估价、安全生产费和第三者责任险等非竞争性报价不进行调整)。

第十九条投标保证金应当从投标人基本账户转出或者由基本账户开户行出具银行保函。以银行保函形式递交的,应当在投标有效期内为无条件不可撤销保函,并同时提供银行查证授权书,基本账户开户行不具备出具银行保函资格的,应由其基本账户开户行具备相应资格的上级银行出具。

第二十条以暂估价形式包含在招标项目范围内的工程、货物、服务,属于依法必须进行招标的项目范围且达到国家规定规模标准的,应当依法进行招标。招标项目的合同条款中应当约定负责实施暂估价项目招标的主体以及相应的招标程序。

新、改建高速公路工程项目的沥青、桥梁伸缩缝等重要设备和材料应单独进行招标。

第二十一条招标人应在招标文件中要求投标人提供由检察机关出具的关于投标人及其法定代表人、项目负责人近3年的行贿犯罪查询记录。

第三章投标

第二十二条投标人在投标文件中填报的资质、业绩、主要人员资历和目前在岗情况、信用等级等信息,应当与国家和本省信用信息管理系统上填报并发布的相关信息一致。

第二十三条通过资格预审后,在投标截止时间前,潜在投标人在资格预审申请文件中提供的资料如发生变化,投标人应在编制投标文件时如实更新或补充。

第二十四条投标人在投标截止时间前撤回投标文件且招标人已收取其投标保证金的,招标人应当自收到投标人书面撤回通知之日起5日内返还其投标保证金;投标截止后投标人撤回其投标文件的,招标人可以不返还其投标保证金;签订书面合同后5日内,招标人应返还所有投标人的投标保证金。

以现金或者支票形式提交的投标保证金,招标人应当返还至投标人基本账户。

第二十五条投标人具有下列情况之一的,不得参与同一标段的投标:

(一)单位负责人为同一人或者存在控股、管理关系的不同单位;

(二)具有投资参股关系的关联企业;

(三)董事、监事、总经理、副总经理和财务负责人相互兼职的关联企业;

(四)法律法规规章规定的具有关联关系的其他情形。

违反上述规定的相关投标均无效。

第四章开标、评标和中标

第二十六条开标结束后,投标文件的正本应现场封存,评标时方可开启,审查工作完成后仍需封存,直至中标通知书送达中标人后。

第二十七条招标人应当按照以下规定组建评标委员会进行评标工作:

(一)评标委员会可由专家和1名招标人代表组成,也可全部由专家组成,人数应为5人及以上单数。评标委员会应民主推荐一名主任委员,负责组织评标委员会成员开展评标工作;

招标人代表产生方式:由招标人推荐至少3名候选人,均从事公路行业相关工作八年以上,具有高级职称或者同等专业水平,项目监督人在评标现场从中随机抽取1名产生。

(二)招标人应在开标前2个工作日提出专家抽取的方式、类别、专业和数量等。高速公路和普通干线一级公路的新(改)建工程项目抽取评标专家的,应当在评标开始前至少48小时,在项目监督人的监督下抽取;其他公路建设项目抽取评标专家的,应当在评标开始前6小时内,在项目监督人的监督下抽取;

(三)评标专家由招标人的法定代表人或其授权委托人抽取。

评标专家抽取按照国家和省有关规定执行。

第二十八条招标人不得对投标文件组织清标,不得明示或者暗示其倾向或者排斥特定投标人。

招标人可以协助评标委员会开展下列工作并提供相关信息:

(一)根据招标文件,编制评标使用的相应表格;

(二)对投标报价进行算术性校核;

(三)对招标文件中载明查询路径的信息进行查询,应查尽查;

(四)协助评标委员会进行澄清等事项。

评标委员会应当根据招标文件规定,全面、独立、客观、公正评审所有投标文件,并对招标人提供的上述相关信息进行详细核查。

第二十九条公路工程施工、试验检测招标评标,应采用合理低价法;工程规模较小、技术含量较低的工程,可以采用经评审的最低投标价法。公路工程勘察设计、施工监理和设计施工总承包(DB)招标评标,应采用综合评分法。重要设备、材料、招标代理及咨询服务类招标评标,应采用技术评分最低标价法。各评标办法详见附件3。

第三十条高速公路、国省干线公路新(改)建工程施工招标应采用随机开标法来分配标段(见附件4)。

第三十一条投标人的信用得分应采用社会信用信息系统和公共资源交易主体信息库等信息,根据省厅信用评价有关规定计算,具体的标准和方法应在招标文件中载明。

连续三年被省厅评为AA级的企业,最多可以同时参与4个标段的投标,质量保证金可减按招标文件规定金额的60%预留。

连续两年被省厅评为AA级的企业,最多可以同时参与3个标段的投标,质量保证金可减按招标文件规定金额的80%预留。

第三十二条采用资格后审方式时,投标文件采用双信封形式密封。若通过第一信封商务文件和技术文件评审的投标人少于3个的,第二信封不予开封,评标委员会应否决全部投标。若通过第一信封商务文件和技术文件评审的投标人在3个以上的,在对第二信封报价文件进行开标并经评审后,有效投标不足3个使得投标明显缺乏竞争的,评标委员会可以否决全部投标;未否决全部投标的,评标委员会应当在评标报告中阐明理由并推荐中标候选人。

第三十三条评标完成后,评标委员会应当向招标人提交书面评标报告,推荐1名中标候选人。如果中标候选人存在放弃中标、因不可抗力不能履行合同、不按照招标文件要求提交履约保证金,或者被查实存在影响中标结果的违法行为等情形,不符合中标条件的,招标人应当重新招标。

第三十四条招标人应于评标结束后3日内,在交通运输主管部门政府网站上公示中标候选人(格式见附件5),公示期不少于5日。

投标人或者其他利害关系人对评标结果有异议的,应当在中标候选人公示期间提出。招标人应当自收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。

第三十五条招标人应当根据评标委员会提出的书面评标报告,确定推荐中标候选人为中标人。

第三十六条在确定中标人后15日内,招标人向项目监督人备案招标投标情况书面报告。

招标投标情况书面报告内容除交通运输部《公路工程建设项目招标投标管理办法》第五十五条规定外,还应包括项目招标代理机构履职情况说明。

第五章监督管理

第三十七条项目监督人应当按照本办法规定的职责分工依法加强公路工程招标投标活动的监督管理。评标委员会对评标监督人员或者招标人代表、招标代理机构人员干预正常评标活动,应当在评标报告中如实记录。

第三十八条项目监督人依法对投诉事项作出的处理决定,应当在交通运输主管部门政府网站上进行公告,包括投诉的事由、调查结果、处理决定、处罚依据以及处罚意见等内容。

项目监督人应当依法对当事人(包括招标人、招标代理机构、投标人以及评标委员会成员等)的违法违规或者恶意投诉等行为作出处理决定或提出处理意见,省厅将依法予以公开,并将当事人的招标投标不良行为信息纳入年度信用评价考核。

第三十九条潜在投标人或投标人有下列情形之一,视为失信行为,招标人应及时上报省厅:

(一)通过资格预审后,不参加投标;

(二)投标时不填写报价或报价超出最高投标限价;

(三)除不可抗力因素外放弃中标。

对于(一)(二)规定的情形,如在同一年度内累计出现两次的,其本年度信用评价不予评为B级及以上等级;对于(三)规定的情形,出现一次,其信用评价直接定为D级,在评价有效期内依法限制参与本省公路工程招标投标活动。

对人民法院通过司法程序认定的失信被执行人,在人民法院屏蔽或撤销其失信名单信息前,限制参与本省公路工程招标投标活动。

第四十条招标人和项目监督人应充分利用“信用中国”“信用山西”和“信用交通”等网站平台,全面查询投标人的相关信用信息。省厅按照有关规定建立各类主体信用记录,向社会推介无不良信用记录者和有关诚信典型;对不良信用行为主体,依法依规采取限制和惩戒措施;对严重失信行为,依法依规采取联合惩戒措施。

第六章附则

第四十一条采用电子招标投标的,应当按照本办法和国家、本省有关电子招标投标的规定执行。

第四十二条各设区的市级交通运输主管部门可参照本办法,制定本地区农村公路工程招标投标管理实施细则。

第四十三条本办法由山西省交通运输厅负责解释。

第四十四条本办法自2017年9月1日起施行。本办法施行后,省厅之前制定的规范性文件凡与本办法不一致的,均以本办法为准。

附件1

公路工程项目招标备案表备案编号:

项目名称

招标内容

招标人名称负责人和联系电话

招标代理名

称负责人和联系电话

文件评审情

资格审查办

法资格预审评审时间

评标办法评标时间

最高投标限

招标编码备案文件名称份数

招标过程控制情况公告发布媒体名称及时间资格预审文件发售起止时间资格申请文件递交截止时间招标文件发售起止时间

投标文件递交截止时间

法定代表人(签字):

招标人(盖章):

年月负责人(签字):

招标代理机构(盖章):

年月

备案意见:

(盖章)

年月日

附件2:

(项目名称)招标关键内容公开

一、项目概况

……

二、对申请人或者投标人的资格条件要求

……

三、资格审查办法或评标办法

……

四、其它需要公开的内容

……

附件3:

评标办法

一、合理低价法

合理低价法,对通过初步评审的投标人,不再对其施工组织设计、项目管理机构、技术能力等因素进行评分,仅依据评标基准价对评标价进行评分,按其综合得分(评标价得分与信用得分之和)由高到低排序,推荐1名中标候选人。评标价得分满分100分。

投标人的信用得分根据省厅信用评价有关规定计算,具体的标准和方法应在招标文件中载明。

(一)最终最高投标限价

最终最高投标限价=最高投标限价×(1-下浮系数)

下浮系数:应从0.5%(含)~3%(含)中,按照步长0.5%,由投标人代表或现场监督在开标现场随机抽取确定。

投标报价高于最终最高投标限价的投标文件应否决其投标,不参与后续计算。

(二)评标价的确定

评标价=投标函文字报价

(三)理论成本价

理论成本价=[最终最高投标限价×50%+评标价算术平均值×50%]×0.85 当评标价有5个及以上时,应去掉其中的最高值和最低值,再进行算术平均值计算。评标价低于理论成本价的,不再参与后续计算。

(四)评标基准价计算

评标基准价计算采用以下三种方法,由投标人代表或现场监督在开标现场按标段随机抽取一种。

1、评标基准价计算方法1

评标基准价=[最终最高投标限价×加权系数+有效评标价算术平均值×(1-加权系数)]×评标基准价系数

式中:加权系数是从0.3、0.35、0.4中随机抽取,评标基准价系数是从0.96(含)~0.99(含)中,按照步长0.01随机抽取,均由投标人代表或现场监督在开标现场进行。

有效评标价指介于理论成本价(含)与最终最高投标限价(含)范围内的评标价。当有效评标价数量大于5时,可去掉其中的最高和最低值,再进行算术平均值计算。

评标基准价在整个评标期间保持不变,不随通过评审的投标人数量发生变化。

2、评标基准价计算方法2

评标基准价=B×(1-K)

式中:K为评标基准价下浮系数,由投标人代表或现场监督从0.5%(含)与3%(含)之间,按照步长0.5%,在开标现场随机抽取确定。

B值是按以下方式计算所得:将理论成本价(含)与最终最高投标限价(含)范围内的评标价,从高到低划分为5个等差报价区间,对各区间的评标价进行算术平

均值计算(“四舍五入”保留小数点后两位,当评标价等于区间临界值时,列入较高一个区间计算平均值,最高评标价不参与区间计算),然后再将各区间的算术平均值(非零)进行第二次算术平均值计算,所得数值即为B值。

评标基准价在整个评标期间保持不变,不随通过评审的投标人的数量发生变化。

3、评标基准价计算方法3

1)评标价平均值确定:

在理论成本价(含)与最终最高投标限价(含)范围内的评标价,由投标人代表按以下原则随机抽取相应数量(四舍五入取整)投标人的评标价,其算术平均值作为评标价平均值。

(1)有效投标人数量在10(含)以内时,随机抽取50%数量,但不小于3个;

(2)有效投标人数量在10~20(含)时,随机抽取40%数量,但不小于6个;

(3)有效投标人数量大于20时,随机抽取30%数量,但不小于9个。

2)评标基准价的确定

评标基准价=评标价平均值×(1-K)

式中:K为评标基准价下浮系数,由投标人代表或现场监督从0.5%(含)~3%(含)中,按照步长0.5%,在开标现场随机抽取确定。

评标基准价在整个评标期间保持不变,不随通过评审的投标人的数量发生变化。

(五)评标价得分

评标价得分=100-100×E×│评标价-评标基准价│/评标基准价式中:E是评标价偏离评标基准价一个百分点的扣分值,当有效评标价>评标基准价时,E取1~2;当有效评标价≤评标基准价时,E取0.5~1。计算结果按四舍五入保留三位小数。

注:试验检测招标评标基准价计算采用方法1。

二、综合评分法

综合评分法,对投标人的商务文件、技术文件和报价文件进行评分,按照综合得分由高到低排序,推荐1名中标候选人。评标价的评分权重为10%,商务部分分值不低于总分值的80%。商务部分评分内容和分值权重如下:

(一)类似业绩:分值权重35-45%;

(二)拟投入的人员资格能力:分值权重35-45%;

(三)履约信誉(包括:信用中国、信用山西信用信息,山西省公路工程从业

单位信用评价结果):分值权重5-10%。

评标委员会成员对投标人商务和技术各项因素的评分一般不得低于招标文件规定该因素满分值的60%;评分低于满分值60%的,评标委员会成员应当在评标报告中作出说明。

评标价和商务技术部分的具体分值设置及评分标准应在招标文件中根据项目实际细化和明确,评标价得分参照合理低价法(附件1)计算,评标基准价计算采用方法1。

三、技术评分最低标价法

技术评分最低标价法,对通过初步评审的投标人的类似业绩、财务能力、拟投入的主要人员资历、履约信誉等客观因素进行评分,按照得分由高到低排序,对排名在招标文件规定数量(一般为3~5个,现场随机抽取确定)以内的投标人的报价文件进行评审,按照评标价由低到高的顺序,推荐1名中标候选人。

技术评分最低标价法评分内容和分值权重如下:

(一)基本资格、财务能力:分值权重10-20%;

(二)类似业绩:分值权重30-40%;

(三)技术能力(重要设备材料招标指关键技术指标,招标代理及咨询服务类招标指拟投入的主要人员):分值权重25-35%;

(四)履约信誉:分值权重15-25%。

四、经评审的最低投标价法

经评审的最低投标价法,对通过初步评审的投标人,按照评标价由低到高排序,推荐1名中标候选人。

评标委员会发现投标人的报价明显低于其他投标报价,使得其投标报价可能低于其成本的,应当要求该投标人作出书面说明并提供相应的证明材料。投标人不能合理说明或者不能提供相应证明材料的,由评标委员会认定该投标人以低于成本报价竞标,其投标作无效投标处理。

公路工程招标随机开标法

招标人将项目标段分类分组进行招标,资格预审文件或招标文件按类设定强制性资格条件,投标人按要求对所投标段类别或标段组内的所有标段递交投标文件并报价。投标人在开标现场采用随机抽取方式确定所投标段。

一、同类别标段组中标段数量应为2或3个。标段组为1个时,按1个标段类别招标;标段组为2个以上时,应在资格审查结束后评审现场,将同类别标段进行随机分配标段组。

二、标段分组结束后,将通过资格审查的同类别工程项目投标人采用随机方式平均分配到该类别工程各个标段组中。

三、投标阶段,投标人须对所投标段组内所有标段递交投标文件并报价。未对组内所有标段递交投标文件的投标人视为放弃投标。

四、开标时,在现场采用随机抽取的方式,确定各投标人所投标段。随机抽取宜采用专门设备,由现场公证人员或项目监督人员负责抽取。

五、严格执行关联投标人投标回避制度。同类工程的关联投标人数量少于或等于本类工程标段分组数时,不得参与同一组的投标;多于分组数时,不得参与同一标段的投标;多于标段数时,应合理取舍。

六、随机开标的相应要求应在资格预审文件和招标文件中细化载明。

七、未予开标的投标文件应现场退还投标人。

(项目名称)中标候选人公示

项目名称:

招标人:(电话:)

招标代理:(电话:)

项目监督人:(电话:)

公示期限:年月日时至年月日时

(项目名称)招标评标工作已经结束,现将本次招标的评标结果进行公示,对本结果有异议者请在公示期内向项目监督人或招标人署名反映。

一、中标候选人

标段中标候选人名称投标报价

……

……

二、中标候选人单位业绩信息

中标候选人名称单位业绩

…………

三、中标候选人主要人员个人信息

中标候选人在本项目

担任职务

姓名相关证书编号个人业绩

…………………………

四、被否决投标人名称及否决原因

被否决投标的投标人名称否决原因否决依据………………

五、招标文件规定公示的其他内容

……

招标人:

招标代理:

年月日

《公路工程建设项目招标投标管理办法》交通部

法规名称:《公路工程建设项目招标投标管理办法》 文号:中华人民共和国交 通运输部令2015年 第24号 所属分类:规章 发文单位: 交通运输部发文时间:2015-12-08 录入单位:公路局录入时间:2016-01-11 附件: 公路工程建设项目招标投标管理办法 (中华人民共和国交通运输部令2015年第24号) 《公路工程建设项目招标投标管理办法》已于2015年12月2日经第23次部务会议通过,现予公布,自2016年2月1日起施行。 部长杨传堂 2015年12月8日 公路工程建设项目招标投标管理办法 第一章总则 第一条为规范公路工程建设项目招标投标活动,完善公路工程建设市场管理体系,根据《中华人民共和国公路法》《中华人民共和国招标投标法》《中华人民共和国招标投标法实施条例》等法律、行政法规,制定本办法。 第二条在中华人民共和国境内从事公路工程建设项目勘察设计、施工、施工监理等的招标投标活动,适用本办法。 第三条交通运输部负责全国公路工程建设项目招标投标活动的监督管理工作。 省级人民政府交通运输主管部门负责本行政区域内公路工程建设项目招标投标活动的监督管理工作。 第四条各级交通运输主管部门应当按照国家有关规定,推进公路工程建设

项目招标投标活动进入统一的公共资源交易平台进行。 第五条各级交通运输主管部门应当按照国家有关规定,推进公路工程建设项目电子招标投标工作。招标投标活动信息应当公开,接受社会公众监督。 第六条公路工程建设项目的招标人或者其指定机构应当对资格审查、开标、评标等过程录音录像并存档备查。 第二章招标 第七条公路工程建设项目招标人是提出招标项目、进行招标的项目法人或者其他组织。 第八条对于按照国家有关规定需要履行项目审批、核准手续的依法必须进行招标的公路工程建设项目,招标人应当按照项目审批、核准部门确定的招标范围、招标方式、招标组织形式开展招标。 公路工程建设项目履行项目审批或者核准手续后,方可开展勘察设计招标;初步设计文件批准后,方可开展施工监理、设计施工总承包招标;施工图设计文件批准后,方可开展施工招标。 施工招标采用资格预审方式的,在初步设计文件批准后,可以进行资格预审。 第九条有下列情形之一的公路工程建设项目,可以不进行招标: (一)涉及国家安全、国家秘密、抢险救灾或者属于利用扶贫资金实行以工代赈、需要使用农民工等特殊情况; (二)需要采用不可替代的专利或者专有技术; (三)采购人自身具有工程施工或者提供服务的资格和能力,且符合法定要求; (四)已通过招标方式选定的特许经营项目投资人依法能够自行施工或者提供服务; (五)需要向原中标人采购工程或者服务,否则将影响施工或者功能配套要求; (六)国家规定的其他特殊情形。 招标人不得为适用前款规定弄虚作假,规避招标。 第十条公路工程建设项目采用公开招标方式的,原则上采用资格后审办法对投标人进行资格审查。

道路工程安全监理细则

利民路(德隆街-明福街)工程 安 全 监 理 规 划 编制:_____________ 审核:_____________ 安阳市三维建设工程咨询监理有限责任公司 利民路工程监理部 二〇一六年四月 目录 一、工程项目概况及编制依据

二、监理安全生产监督保证体系 三、监理安全生产监督职责 四、安全监理工作工作程序 五、安全生产监督管理措施 六、安全生产监理工作内容 七、主要监理方法和手段 八、施工用电安全监理细则 九、吊装安全监督管理规定 十、交通安全及文明施工监理细则 十一、安全施工监理要点 附件:安全文明施工监理制度 一、工程项目概况及编制依据 1、项目名称:利民路(德隆街-明福街)道路工程 2、监理工作范围和内容: 本工程监理是施工阶段监理,为本次利民路工程的道路,工程包括道路工程、雨水工程、照明、给水、绿化工程及交通等多项工作内容。对施工阶段全过程的工程质量、工期、投资进行控制,对施工安

全进行监督,并做好各协作单位的组织协调工作。 3、本工程安全生产工作特点: (1)本工程工作面广、点多、且部分工程在不中断交通的情况下施工,沿线交通条件较复杂,故作业面安全防护工作是本工程的重点和难点。 (2)临时用电的组织是安全施工的重点。 (3)吊装难度大,路灯、交通标志、信号灯等吊装在交通条件复杂的道路环境下施工,周围地下和地上管线复杂,吊装安全是本工程安全控制重点。 (4)地下管线较多,埋深不同,沟槽开挖过程中,必须保证高压电杆等地上杆线和已敷设的管道、燃气管道、自来水管道等地下管线的施工安全。 (5)交通组织难度大:沿线单位及居民的出入量大,且部分管段与路面施工单位的施工交叉作业,交通干扰较大,施工难度大,必须保证进出人员及运输安全。 (6)安全、文明施工程度要求高:施工现场处于城中心区域,需保证行人及车辆的过往安全,同时减少施工噪音、渣土、污水等对周边环境的影响。 4、本规划(细则)编制依据 (1)国务院393号令《建设工程安全生产管理条例》 (2)建设部建质【2004】213号《建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法》、《危险性较大工程安全专

公路工程建设项目招标投标管理办法(2016)

公路工程建设项目招标投标管理办法(2016) 第一章总则 第一条为规范公路工程建设项目招标投标活动,完善公路工程建设市场管理体系,根据《中华人民共和国公路法》《中华人民共和国招标投标法》《中华人民共和国招标投标法实施条例》等法律、行政法规,制定本办法。 第二条在中华人民共和国境内从事公路工程建设项目勘察设计、施工、施工监理等的招标投标活动,适用本办法。 第三条交通运输部负责全国公路工程建设项目招标投标活动的监督管理工作。 省级人民政府交通运输主管部门负责本行政区域内公路工程建设项目招标投标活动的监督管理工作。 第四条各级交通运输主管部门应当按照国家有关规定,推进公路工程建设项目招标投标活动进入统一的公共资源交易平台进行。 第五条各级交通运输主管部门应当按照国家有关规定,推进公路工程建设项目电子招标投标工作。招标投标活动信息应当公开,接受社会公众监督。 第六条公路工程建设项目的招标人或者其指定机构应当对资格审查、开标、评标等过程录音录像并存档备查。 第二章招标 第七条公路工程建设项目招标人是提出招标项目、进行招标的项目法人或者其他组织。 第八条对于按照国家有关规定需要履行项目审批、核准手续的依法必须进行招标的公路工程建设项目,招标人应当按照项目审批、核准部门确定的招标范围、招标方式、招标组织形式开展招标。 公路工程建设项目履行项目审批或者核准手续后,方可开展勘察设计招标;初步设计文件批准后,方可开展施工监理、设计施工总承包招标;施工图设计文件批准后,方可开展施工招标。

施工招标采用资格预审方式的,在初步设计文件批准后,可以进行资格预审。 第九条有下列情形之一的公路工程建设项目,可以不进行招标: (一)涉及国家安全、国家秘密、抢险救灾或者属于利用扶贫资金实行以工代赈、需要使用农民工等特殊情况; (二)需要采用不可替代的专利或者专有技术; (三)采购人自身具有工程施工或者提供服务的资格和能力,且符合法定要求; (四)已通过招标方式选定的特许经营项目投资人依法能够自行施工或者提供服务; (五)需要向原中标人采购工程或者服务,否则将影响施工或者功能配套要求; (六)国家规定的其他特殊情形。 招标人不得为适用前款规定弄虚作假,规避招标。 第十条公路工程建设项目采用公开招标方式的,原则上采用资格后审办法对投标人进行资格审查。 第十一条公路工程建设项目采用资格预审方式公开招标的,应当按照下列程序进行: (一)编制资格预审文件; (二)发布资格预审公告,发售资格预审文件,公开资格预审文件关键内容; (三)接收资格预审申请文件; (四)组建资格审查委员会对资格预审申请人进行资格审查,资格审查委员会编写资格审查报告; (五)根据资格审查结果,向通过资格预审的申请人发出投标邀请书;向未通过资格预审的申请人发出资格预审结果通知书,告知未通过的依据和原因; (六)编制招标文件; (七)发售招标文件,公开招标文件的关键内容; (八)需要时,组织潜在投标人踏勘项目现场,召开投标预备会;

公路工程考核管理办法

沧州市高速公路管理局 沿海高速公路建设管理处 土建工程管理考核评比实施办法 (试行) 第一章总则 第一条为全面实现沿海高速公路“工程要优良,人员要优秀,创建全省全国优质工程”的总目标,彻底贯彻“百年大计,质量第一”的质量方针,加强对工程质量和进度的全面控制,加强对现场管理、文明施工和安全生产的管理力度,结合沿海高速公路沧州段工程建设实际情况与特点,特制定《工程管理考核评比实施办法》。(以下简称《考评办法》)。 第二条一切参加沿海高速公路工程的施工、监理单位及个人均执行本办法。 第三条本办法实行综合评分制,同时适用于单项评分。根据排分名次确定奖罚单位和奖罚金额。 第二章考评小组机构设臵 第四条成立工程管理考核评比小组,由沧州市高速公路管理局沿海高速公路建设管理处(以下简称建管处)组织,总监办参加。 第五条考核评比小组成员主要由建管处和总监办人员组成。该小组负责制定《考评办法》并组织实施。同时在实

施过程中,根据掌握的施工质量动态和质量信息及时修改完善该办法。 第三章考评原则、依据、办法及形式 第六条考评原则: (一)考核实行公平、公开、公正的原则。 (二)当工程质量评比被一票否决时,施工单位将被取消评优资格。 (三)当质量考核评分不足75分或单项检查分值低于该项检查分值为70%时,对施工单位做出停工整顿决定,同时暂停计量支付,直至达到要求后再行支付;对于情节严重的视为施工单位违约,建管处有权做出终止合同的决定,清退出场。 第七条考评依据: (一)质量考评标准严格执行《沿海高速公路合同文件—技术规范部分》和交通部《公路工程质量检验评定标准》,考评单元除按以上标准中单位、分部及分项工程进行划分外,考评小组可以根据工程实际另行指定。 (二)进度检查的主要依据为施工单位根据建管处、总监办总体进度目标分解制定,且经总监办、建管处审核批准的月施工进度计划进行考核。 (三)综合质量管理检查的主要依据为建管处制定的有关管理办法和承包人自行编写且经总监办、建管处审核认可

山西省交通运输厅经营性公路建设项目投资人招标投标管理办法【最新版】

山西省交通运输厅经营性公路建设项目投资人招标投标管理办法 第一章总则 第一条为规范经营性公路建设项目投资人招标投标活动,根据《中华人民共和国公路法》、《中华人民共和国招标投标法》、《收费公路管理条例》、《经营性公路建设项目投资人招标投标管理规定》、《收费公路权益转让办法》等法律法规规章,制定本办法。 本管理办法所称经营性公路是指符合《收费公路管理条例》的规定,由国内外经济组织投资建设,经批准依法收取车辆通行费的公路(含桥梁和隧道)。 第二条在本省境内、列入交通发展规划的经营性公路建设项目投资人招标投标活动,执行本办法。其他TOT(移交-经营-移交)、BT(建设-移交)方式以及其他形式项目,均参照本办法执行。 第三条经营性公路建设项目投资人招标投标活动应当遵循公开、公平、公正、诚信、择优的原则。

第四条鼓励各设区的市自行组织开展本行政区内列入规划的经营性公路建设项目投资人招标投标工作。 第五条经营性公路建设项目投资人招标工作应当按照以下程序进行: (一)确定招标项目; (二)确定招标代理机构; (三)编制招标文件; (四)发布招标公告; (五)投标; (六)开标,评标; (七)确定中标人; (八)公示评标结果;

(九)发出中标通知书; (十)签订投资协议; (十一)报省政府批复; (十二)招标人与中标人组建的项目公司签订特许权协议。 第二章招标 第六条进行投资人招标的公路建设项目需具备以下条件: (一)符合国家和省交通发展规划; (二)收费公路项目需符合《收费公路管理条例》第十八条规定的技术等级和规模; (三)已经编制项目可行性研究报告; (四)根据年度目标和项目前期情况,由厅长办公会确定

高速公路项目 工程管理办法

xxxx高速公路 工程管理办法 Xxx Xxxx

目录 第一章总则 第二章工程质量管理 第三章工程进度和现场管理 第四章安全生产管理 第五章文明施工管理 第六章工程变更管理 第七章工程奖励与惩罚 第八章其他

第一章总则 第一条为确保xx省xxxx公路工程建设按期完成,工程质量达到xx省优质工程,投资控制在概算之内。依据《中华人民共和国公路法》、《建设工程质量管理条例》和xxxx公路工程招标文件,结合xxxx公路工程建设的实际情况,特制定本办法。 第二条建设项目目标 工期目标:24个月,阶段目标按合同、批准的施工组织设计执行。 质量目标:确保xx省优质工程,争创部级优质工程。 第三条为了更好地服务施工和对工程投资、质量、进度、安全生产、文明施工等进行全方位的项目管理,业主将对工地实行监督检查,及时发现和协助承包商解决施工中存在的各种问题。工程监督检查实行检查、巡查制度,对存在问题的承包商和监理单位发出《工程管理通知单》,限期整改并提出处罚意见。 第四条参加xxxx公路工程建设的承包商(包括分包商)、监理单位、建设管理单位和个人均须遵照本办法。 第二章工程质量管理 第一节质量管理依据 第五条 xxxx公路工程施工质量管理,必须严格执行现行的国家、部颁技术标准、规范、规程以及批准的设计文件和合同文件。按照《公路工程质量检验评定标准》(土建工程)(JTG F80/1

——2004)与《公路工程质量检验评定标准》(机电工程)(JTG F80/2——2004)进行检查评定,特殊部位按业主制定的标准执行。 工程竣工后要按照交通部规定的省重点工程竣工验收办法组织验收,缺陷责任期满,将由上级主管部门组织终验。 第二节质量目标责任制 第六条 xxxx公路工程质量管理实行质量目标责任制和质量终身负责制。各总承包项目经理是本总承包段工程质量的第一责任人;各监理单位的总监理工程师是本监理标段的质量监理工作的第一责任人。各承包商、监理单位内部要逐级签订质量目标责任书。 第七条根据xxxx公路工程质量目标,承包商在安排工程施工计划时,必须同时确定施工项目的质量目标,监理单位必须按质量目标进行质量管理控制。 第三节质量管理措施 第八条 xxxx公路工程项目质量管理实行“承包商自检、社会监理、业主监管、政府监督”的质量管理体系。 第九条为加强对主要原材料进场质量管理,确保工程质量,承包商应对主要材料厂家的质量、信誉等方面进行考察,将质量稳定、信誉好的供应商作为合格分供方。 第十条业主、监理单位、承包商必须树立“百年大计,质量第一”的质量意识,推行全面质量管理,成立质量管理领导小

公路工程施工监理规范主要内容(最新版)

公路工程施工监理规范主要内容(最新版)《公路工程施工监理规范》(JTGG10-xx),是对原《公路工程施工监理规范》(JTGG10-xx,以下简称xx版《监理规范》)的全面修订,那么最新版的公路工程施工监理规范主要内容有哪些呢? 1.适应改革发展方向和定位, 明确了咨询服务属性、代表建设单位、总监负责制、自行监理 等方面的要求。《若干意见》强调,“明确监理定位。工程监理在项目管理中不作为独立的第三方,监理单位是对委托人负责的受托方,按合同要求和监理规范提供监理咨询服务。”“引导监理企业……提供高层次、多样化的管理咨询服务。” 新版《监理规范》在术语中将监理定义为监督管理及咨询服务 活动,总监办的职责包括提供建设单位委托的其他工程管理咨询服务。在基本规定中明确代表建设单位实施监理及实行总监负责制,在总则中提出了对自行监理的要求,以适应改革发展的需要。 2.明确监理工作主体和职责, 调整了总监办、驻地办的主要职责,增补了安全、环保监理方 面的内容。《若干意见》强调,“明确监理职责和权利。监理工作是项目建设管理工作的重要组成部分。监理单位根据项目建设管理法人要求,按照合同约定的权利和义务,依法、依合同开展监理工作。” 新版《监理规范》严格了设置驻地办的条件,规定100公里以 上的高速公路、一级公路工程可设驻地办;调整了监理人员组成和人 数配备的基本要求,将xx版《监理规范》中按每年每5000万元建安

费配备监理工程师1名,提高到7500万元;按照监理单位、监理机构、总监办、驻地办以及监理人员等区分了监理工作主体,而xx版《监理规范》中统称为监理工程师。 3.规范监理程序和内容, 进一步理顺了监理工作流程和时序。按照施工准备、施工、验收与缺陷责任期三个阶段明确了监理工程内容和程序,从审批施工单位的申请开始、到签发有关文件结束,线条清晰。 新版《监理规范》减少、合并、调整了事前的审批、审查事项,将事前的审批、审查事项由15项减少到9项。如将审批分项分部工程开工申请、审查施工组织及人员配备、审查施工方案及主要工艺等三项合并为一项“审批分部分项工程开工申请”。补充了监理计划、监理细则的具体内容要求。 4.调整监理工作机制。 根据《若干意见》“调整完善监理工作机制”的要求,新版《监理规范》突出重点、抓住关键、丰富手段,明确了以巡视为主的现场监理工作方式,提出了检测见证和信息化管理等要求,精简了旁站项目,减少了测量、验证、抽检等项目和频率。 新规范规定,在施工过程中监理机构应对施工单位主体责任落实情况、施工合同执行情况和质量安全等保证体系运行情况进行监督检查。旁站项目的要求由xx版《监理规范》中的“宜”修改为“应”,以表示严格。对监理抽检的项目进行了调整,工程实体质量抽检针对分项工程中的关键项目和结构主要尺寸,不再是全部实测项目,同时

公路工程项目进度计划的编制的依据、程序和方法

公路工程项目进度计划的编制的依据、程序与方法 一、公路工程项目进度计划的编制依据 1、项目的工程承包合同。合同中,有关工期的规定,是确定工期值的基本依据;合同规定的工程开、竣工日期,必须通过进度计划来落实。 2、项目的施工规划与施工组织设计。这些资料明确了施工力量的部署与施工组织的方法,体现了项目的施工特点,因而成为确定施工过程中各个阶段目标的基础。 3、设计进度计划。图纸资料是施工的依据,施工进度计划必须与设计进度计划相衔接,必须根据每部分图纸资料的交付日期,来安排相应部位的施工时间。 4、有关现场施工条件的资料。包括施工现场的水文、地质、气候、环境资料,以及交通运输条件、能源供应情况、辅助生产能力等等。 5、材料和设备供货计划。如果已经有了关于材料和设备的某种供货计划的话,那么,项目施工进度计划必须与之相协调。 6、已建成的同类或相似项目的实际施工进度。这是重要的参考资料。 二、进度计划表达形式的选择 1、横道图 最常见而普遍应用的计划方法就是横道图。 横道计划图是按时间坐标绘出的,横向线条表示工程各工序的施工起止时间先后顺序,整个计划由一系列横道线组成。它的优点是易于编制、简单明了、直观易懂、便于检查和计算资源,特别适合于现场施工管理。 但是,作为一种计划管理的工具,横道图有它的不足之处。首先,不容易看出工作之间的相互依赖、相互制约的关系;其次,反映不出哪些工作决定了总工期,更看不出各工作分别有无伸缩余地(即机动时间),有多大的伸缩余地;再者,由于它不是一个数学模型,不能实现定量分析,无法分析工作之间相互制约的数量关系;最后,横道图不能在执行情况偏

离原订计划时,迅速而简单的进行调整和控制,更无法实行多方案的优选。 2、网络计划技术 与横道图相反,网络计划方法能明确地反映出工程各组成工序之间的相互制约和依赖关系,可以用它进行时间分析,确定出哪些工序是影响工期的关键工序,以便施工管理人员集中精力抓施工中的主要矛盾,减少盲目性。而且它是一个定义明确的数学模型,可以建立各种调整优化方法,并可利用电子计算机进行分析计算。 在实际施工过程中,应注意横道计划和网络计划的结合使用。即在应用电子计算机编制施工进度计划时,先用网络方法进行时间分析,确定关键工序,进行调整优化,然后输出相应的横道计划用于指导现场施工。 三、施工进度计划的编制程序与方法 1、横道图的编制程序 (1)将构成整个工程的全部分项工程纵向排列填入表中; (2)横轴表示可能利用的工期; (3)分别计算所有分项工程施工所需要的时间; (4)如果在工期内能完成整个工程,则将第(3)项所计算出来的各分项工程所需工期安排在图表上,编排出日程表。这个日程的分配是为了要在预定的工期内完成整个工程,对各分项工程的所需时间和施工日期进行试算分配。 2、网络计划的编制 在项目施工中用来指导施工,控制进度的施工进度网络计划,就是经过适当优化的施工网络。其编制程序如下: (1)调查研究 就是了解和分析工程任务的构成和施工的客观条件,掌握编制进度计划所需的各种资料(这些资料的内容已在前面作了叙述),特别要对施工图进行透彻研究,并尽可能对施工中可能发生的问题作出预测,考虑解决问题的对策等。 (2)确定方案 主要是指确定项目施工总体部署,划分施工阶段,制定施工方法,明确工艺流程,决定

山西省工程建设项目招标范围和规模标准规定

山西省工程建设项目招标范围和规模标准规定 晋政办发[2006]6号 第一条为了确定必须进行招标的工程建设项目的具体范围和规模标准,规范招标投标活动,根据《中华人民共和国招标投标法》、《山西省工程建设项目招标投标条例》第三条,制定本规定。 第二条关系社会公共利益、公众安全的基础设施项目的范围包括: (一)煤炭、焦炭、天然气、电力、新能源等能源项目; (二)铁路、公路、管道、水运、航空等交通运输项目; (三)重要矿产资源的开发项目; (四)邮政、电信枢纽、通信、信息网络等邮电通讯项目; (五)防洪、灌溉、排涝、引(供)水、滩涂治理、水土保持、水产、水利枢纽等水利项目; (六)道路、桥梁、隧道、地铁和轻轨交通、污水排放及处理、垃圾处理、地下管道、公共停车场等城市设施项目; (七)生态环境保护项目; (八)消防、人防、噪音监控等其他基础设施项目。 第三条关系社会公共利益、公众安全的公用事业项目的范围包括: (一)供水、供电、供气、供热、燃气、园林、绿化、路灯照明等市政工程项目; (二)科技、教育、文化、医疗卫生、社会福利、体育、旅游等项目; (三)办公建筑、公共建筑、商品住宅(含经济适用房); (四)其他公用事业项目。 第四条全部或者部分使用国有资金投资项目的范围包括: (一)使用各级财政预算资金的项目; (二)使用纳入财政管理的各种政府性专项建设基金的项目; (三)使用国有企业、事业单位自有资金,并且国有资产投资者实际拥有控制权的项目。 第五条国家融资项目的范围包括: (一)使用国家发行债券所筹资金的项目; (二)使用国家对外借款或者担保所筹资金的项目; (三)使用国家政策性贷款的项目; (四)政府授权投资主体融资的项目; (五)政府特许的融资项目。 第六条使用国际组织或者外国政府资金的项目包括: (一)使用世界银行、亚洲开发银行等国际组织贷款资金的项目; (二)使用外国政府及其机构贷款资金的项目; (三)使用国际组织或者外国政府援助资金的项目。 第七条本规定第二条至第六条规定范围内的各类工程建设项目,达到下列

公路工程建设项目招标投标管理办法完美版

公路工程建设项目招标投标管理办法(中华人民共和国交通运输部令2015年第24号)《公路工程建设项目招标投标管理办法》已于2015年12月2日经第23次部务会议通过,现予公布,自2016年2月1日起施行。 部长杨传堂 2015年12月8日 公路工程建设项目招标投标管理办法 第一章总则 第一条为规范公路工程建设项目招标投标活动,完善公路工程建设市场管理体系,根据《中华人民共和国公路法》《中华人民共和国招标投标法》《中华人民共和国招标投标法实施条例》等法律、行政法规,制定本办法。 第二条在中华人民共和国境内从事公路工程建设项目勘察设计、施工、施工监理等的招标投标活动,适用本办法。 第三条交通运输部负责全国公路工程建设项目招标投标活动的监督管理工作。 省级人民政府交通运输主管部门负责本行政区域内公路工程建设项目招标投标活动的监督管理工作。 第四条各级交通运输主管部门应当按照国家有关规定,推进公路工程建设项目招标投标活动进入统一的公共资源交易平台进行。 第五条各级交通运输主管部门应当按照国家有关规定,推进公路工程建设项目电子招标投标工作。招标投标活动信息应当公开,接受社会公众监督。 第六条公路工程建设项目的招标人或者其指定机构应当对资格审查、开标、评标等过程录音录像并存档备查。 第二章招标 第七条公路工程建设项目招标人是提出招标项目、进行招标的项目法人或者其他组织。 第八条对于按照国家有关规定需要履行项目审批、核准手续的依法必须进行招标的公路工程建设项目,招标人应当按照项目审批、核准部门确定的招标范围、招标方式、招标组织形式开展招标。 公路工程建设项目履行项目审批或者核准手续后,方可开展勘察设计招标;初步设计文件批准后,方可开展施工监理、设计施工总承包招标;施工图设计文件批准后,方可开展施工招标。 施工招标采用资格预审方式的,在初步设计文件批准后,可以进行资格预审。 第九条有下列情形之一的公路工程建设项目,可以不进行招标: (一)涉及国家安全、国家秘密、抢险救灾或者属于利用扶贫资金实行以工代赈、需要使用农民工等特殊情况; (二)需要采用不可替代的专利或者专有技术; (三)采购人自身具有工程施工或者提供服务的资格和能力,且符合法定要求; (四)已通过招标方式选定的特许经营项目投资人依法能够自行施工或者提供服务; (五)需要向原中标人采购工程或者服务,否则将影响施工或者功能配套要求; (六)国家规定的其他特殊情形。 招标人不得为适用前款规定弄虚作假,规避招标。 第十条公路工程建设项目采用公开招标方式的,原则上采用资格后审办法对投标人进行资格审查。 第十一条公路工程建设项目采用资格预审方式公开招标的,应当按照下列程序进行:(一)编制资格预审文件; 1

交通部《公路、水运工程监理工程师资质管理办法

公路、水运工程监理工程师资质管理办法 (1996年1月4日交通部交基发〔1996〕29号文发布) 第一章总则 第一条为加强公路、水运工程监理工程师资质管理,做好监理工程师的资格审批工作,制定本办法。 第二条本办法所称监理工程师是指经交通行政主管部门批准资格,取得相应的资格证书,按核定的监理业务范围从事监理工作的人员。 第三条监理工程师按批准资格分为监理工程师资格和专业监理工程师资格。其中,专业监理工程师按分级管理原则分为:交通部批准的专业监理工程师资格和各地区、部门交通行政主管部门批准的专业监理工程师资格。 第四条监理工程师资格和专业监理工程师资格均系执业资格。 具有监理工程师资格者,经聘任可在交通基本建设项目中担任总监理工程师、总监理工程师代表、高级驻地监理工程师、驻地监理工程师、专业监理工程师等岗位职务。 具有交通部批准的专业监理工程师资格者,经聘任可在交通基本建设项目中担任专业监理工程师岗位职务。

具有各地区交通行政主管部门批准的专业监理工程师资格者,经聘任可在本地区二级公路以下(含二级公路)或小型水运基本建设项目中担任专业监理工程师岗位职务。 第五条监理业务范围是指监理工程师经批准可从事的监理行业和监理专业。 监理行业划分为公路工程和水运工程两类。 公路工程监理行业包括:道路与桥梁工程、隧道工程、交通工程、试验检测等工程系列监理专业和工程经济与合同管理等经济系列监理专业。 水运工程监理行业包括:港口与航道工程、道路与堆场工程、房建工程、机电工程、铁路工程、试验检测等工程系列监理专业和工程经济与合同管理等经济系列监理专业。 第六条交通行政主管部门对批准具有监理工程师资格者颁发《监理工程师资格证书》,对批准具有专业监理工程师资格者颁发《专业监理工程师资格证书》。 第七条监理工程师资质实行分级管理。 交通部是全国公路、水运工程监理工程师资质管理的交通行政主管部门,具体负责监理工程师的资格和各等级(类型)交通基本建设项目专业监理工程师资格的审批、颁证和复查工作。各省、自治区、直辖市交通厅(局)和部属、双重领导港务局、航务(运)管理局是本地区、本部门监理工程师资格和专业监理工程师资格的审查、申报部门,并负责本地区二级公路以下(含二级公路)或小型水运基本建设项目专业监理工程师资格的审批、颁证和复查工作。部其他直属单位为本单位监理工程师资格和专业监理工程师资格的审查、申报部门。

公路工程招标投标管理办法

公路工程招标投标管理办法 第一章总则 第一条为了加强我局公路工程项目招标投标的管理工作,保护公平竞争,确保工程质量、确保建设工期、降低工程造价、推动技 术进步、提高经济效益,促进我局公路建设事业健康地发展,根据《公路施工招标投标管理办法》的规定,制定本办法。 第二条本办法适用于萍乡市公路管理局湘东分局的公路新、改建工程和其大中修工程。 第三条公路工程招标投标实行招标文件和资格预审制度。任何单位和个人不得干预分局的招标投标活动。 第二章招标 第四条实行施工招标的公路工程项目,应符合下列条件: 1、初步设计和概算文件已审批; 2、已列入国家或地方建设计划,资金已落实; 3、征地拆迁工作已基本完成或落实,能保证工程项目分年度连续施工; 4、标书已编制完毕。 第五条招标可采用下列方式:公开招标、邀请招标、议标。公开招标和邀请招标依据本办法进行,议标报请上级主管部门批准。 第六条公路工程施工招标应由招标单位主持,按下列程序进行: 1、组织编制招标文件;

2、编制标底; 3、发布招标通告或发出招标邀请函; 4、对投标单位进行资格审查; 5、向资格审查合格的投标单位出售招标文件; 6、组织投标单位勘察工程现场; 7、组织标前会; 8、接受投标单位的投标书; 9、召集开标会议; 10、审查投标书与投标保函; 11、组织评标委员会进行评标,编写评标报告,确定中标单位; 并按项目隶属关系,向上级主管部门报送评标报告; 12、发出中标通知书及施工承包合同拟定稿; 13、与中标单位签订施工承包合同并根据工程情况决定是否履 行公证手续。一切评标活动均应执行保密制度。 第七条公开招标的公路基本建设项目必须实行资格预审。只有 通过资格预审的申请人,方可取得投标资格。投标申请人按照招标 通告的要求,向招标单位递交资格预审申请书。 第八条资格预审申请书应包括如下内容: 1、投标单位的营业执照、所有制性质和隶属关系、担保银行的 证明和帐号等; 2、投标者的等级证书、固定资产、各类人员的专业和技术构成;试验设备和机械设备的配备。

公路工程建设项目管理办法

公路工程建设项目管理办法 第一章总则 第一条为了进一步规范陕西宝汉高速公路建设管理有限公司(以下简称宝汉公司)公路工程项目建设管理程序,提高项目管理水平,确保工程质量、建设工期和投资效益,实现项目管理的科学化、程序化和规范化,依据《中华人民共和国公路法》、《国家重点建设项目管理办法》、《关于加强基础设施工程质量管理的通知》、《公路工程竣(交)工验收办法》等国家、部、省有关工程建设管理的规定,结合宝汉公司实际,制定本办法。 第二条宝汉公司负责所有新建和改(扩)建公路项目的建设管理与协调;由宝汉公司组建的项目管理单位是宝汉公司派出机构,代表宝汉公司实施工程建设项目的现场管理。 第三条项目管理的目标: 1、强化质量管理,争创优质工程; 2、均衡组织生产,确保建设工期; 3、严格控制概算,降低建设成本; 4、加强安全教育,落实安全责任; 5、优化设计方案,强化生态环保; 6、协调征地拆迁,保障建设环境;

7、严格财务管理,确保资金安全; 8、加强项目监督,抓好廉政建设。 第二章职责范围 第四条宝汉公司职责 1、贯彻执行国家有关公路建设的法律法规和行业标准,制订宝汉公司有关公路建设管理的制度、办法; 2、提出项目建设的总体要求和实施方案,确定项目建设的主要目标; 3、负责公路建设项目的前期工作,负责初步设计、施工图设计的审查申报工作; 4、筹建工程项目管理机构,办理项目开工、质量监督等有关手续; 5、负责工程建设项目的招投标管理工作; 6、负责项目建设的进度、质量、投资控制的宏观管理。下达各建设项目的进度目标任务,对各项目进度完成实施考核;组织对各项目的定期、不定期质量检查和评比;对项目的投资控制进行监督检查; 7、负责宝汉公司权限范围内的工程变更设计的审核报批工作; 8、负责管理、协调项目征地拆迁和建设环境保障工作;负责处理工程建设中重大征地拆迁和建设环境保障工作;

公路建设项目管理制度

目录 第一篇工程技术管理办法 (1) 第一章总则 (1) 第二章施工阶段的技术管理 (2) 第二篇技术管理办法实施细则 (4) 第一章对总监办、驻地办的技术管理 (4) 第二章对承包人的技术管理 (5) 第三章专项技术管理程序 (6) 第三篇工程变更管理办法 (19) 第一章总则 (19) 第二章变更的种类 (20) 第三章变更的条件 (21) 第四章变更的管理 (22) 第五章变更程序 (23) 第六章变更的审批权限 (26) 第七章变更计量与变更支付 (27) 第八章附则 (28) 第四篇计量、计划合同管理 (30) 第一章岗位职责 (30) 第二章计量管理办法 (31) 第三章计划统计管理办法 (34)

公路改建工程项目管理处 项目执行管理办法 (试行稿) 在项目执行阶段,公路建设项目管理的主要内容包括“三控两管”及财务、文档、环境保护管理和交竣工验收等工作。为强化项目执行阶段的各项管理工作,保证该项目的管理体系高效运行,使希百线项目管理政令畅通、受控有序,以期保质保量地完成建设任务,制定本办法。 第一章工程技术管理细则 1.1 总则 1.1.1 为加强工程技术管理,更好地贯彻执行国家和行业有关技术规范、规程和标准,使技术管理工作规范化、标准化、程序化,确保工程进度、质量达到预期目的,依据交通部相关文件要求,制定本办法。 1.1.2 所有参与本工程的技术管理人员,均应具有相应岗位的专业技术任职资格,并能胜任本职工作,做到岗位明确、职责清楚、责任落实。 1.1.3承包人必须设置技术管理部门,并根据各自工作特点制定相应的技术管理办法;总监办、驻地办必须设置所辖工程范围内相关专业的监理工程师。 1.1.4工程技术管理部门要加强对设计文件的管理,建立设计文件的收发登记制度。未经主管的同意,不得将设计单位图纸及电子

浙江公路水运工程监理企业信用评价管理办法

浙江省公路水运工程监理企业信用评价 管理办法 第一章总则 第一条为加强我省公路水运工程施工监理行业信用建设,引导监理企业诚信履约,促进监理市场健康有序发展,根据省委、省政府提出的打造“信用浙江”的要求和《浙江省交通建设工程质量和安全生产管理办法》、交通运输部《公路水运工程监理信用评价办法(试行)》及我厅《关于加快推进我省交通建设市场信用体系建设工作的意见》,制定本办法。 第二条凡列入我省公路、水运新(改)建计划,总投资在3000万元以上或单项监理合同价在50万元以上的工程项目,应当列入信用评价范围。 第三条信用评价应当遵循公开、公平、公正和诚实信用的原则。 第四条信用评价管理工作实行统一领导、分级负责。 省交通运输厅(以下简称“省厅”)负责全省公路水运工程监理企业信用评价管理工作,省交通运输厅工程质量监督局(以下简称“厅质监局”)负责信用评价的具体工作,主要职责为: (一)指导全省公路水运工程监理企业信用评价管理工作; (二)贯彻国家有关信用建设的法律、法规,制定、修订我省公路水运工程监理企业信用评价管理办法、评价指标构成及评分细则;

(三)组织有关人员和社会中介信用机构对省厅监督的公路水运工程的监理企业进行信用评价; (四)审定和发布全省公路水运工程监理企业信用评价结果。 各市交通运输局(委)负责辖区内公路水运工程监理企业信用评价管理工作,各市交通质监机构负责信用评价的具体工作;市人民政府单独设立港口管理部门的,由港口管理部门或其所属的监督机构负责港区内水运工程监理企业信用评价管理工作,主要职责为: (一)组织对辖区内公路水运工程丙级资质监理企业进行信用评价,并将信用评价结果上报省厅; (二)组织对本市监督公路水运工程项目监理企业的投标行为进行评价; (三)对辖区内公路水运工程监理办的履约信誉进行初审; (四)向省厅报送辖区内公路水运工程监理企业和注册监理企业的有关信用信息; (五)有关监理企业信用评价管理的其它工作。 第二章信用评价的内容、程序和方法 第五条监理企业信用评价内容分企业状况、投标行为和履约信誉三部分。其中,履约信誉评价内容分组织机构、监理工作行为、监理工作实绩和奖惩记录等指标(附件一)。 第六条监理企业信用评价每年进行一次。每年评价的时间段为评价年度的1月1日至12月31日。 第七条监理企业信用评价的程序为:

公路工程工程建设项目管理办法

目录 第一章××路改建工程概况及项目管理办法概要 第二章××路改建工程项目管理组织机构及项目管理一××路改建工程项目管理组织机构 二××路改建工程项目管理办公室职能 三人员组成与分工 四管理人员岗位职责 第三章名词解释及管理依据 第四章设计审查配合工作 第五章施工准备阶段的管理 第六章质量管理 第七章工程进度管理 第八章工程(计量)支付管理 第九章安全环保及文明施工管理 第十章工程交工验收管理 第十一章监理管理

第一章××路改建工程概况及项目管理办法概要 (一)工程概况: ××路改建工程项目位于燕山山脉东南边缘与华北平原交接地带的门头沟区潭柘寺镇和王平镇境内,属中低山地貌。区内总体地势西高东低,山脉走向大致呈北东西南走向。区内平均海拔约500米,最低点王平村永定河各地带海拔约180米,全线最高点十字道海拔约772米。区内植被茂密,属中低山地貌,表层岩体为中等风化至强风化,属I、II类的坚硬岩和次坚硬岩,根据《中国地震动参数区划图》(GB18306-2001)为地震动峰值加速度为0.15g,中硬型较稳定场地。年平均气温11~12摄氏度,一月平均气温-3~-5摄氏度,七月平均气温16~18摄氏度。年平均降水量820毫米。7~9月为雨季,雨季降水量占全年的80%左右。11月至次年4月为冰冻期,最大冻深线为0.85米。 ××公路改建工程是连接国道108线与国道109线的一条重要的三级县级公路,设计行车速度40Km/h。路线为越岭线,相对高差550米,路线主要控制点为起点南辛房,阳坡园、十字道、丰沙铁路立交桥和止点王平村,路线全长26.614公里。其主要工程量为挖土石方78.3万立方米,填方34.5万立方米,防护工程5.67万立方米,排水工程2.38万立方米/36200米,沥青混凝土路面21.03万平方米,水泥混凝土路面0.36万立方米。工程投资概算9539.37万元,平均每公里造价358.37万元,计划工期2007年7月~2008年12月,共计十八个月。

公路工程施工招标评标办法

公路工程施工招标评标办法 第一章总则 第一条为加强公路施工招标评工作,依据《公路建设市场管理办法》和《公路工程施工招标投标管理办法》,制定本办法。 第二条评标工作是按照本办法的规定和招标文件的要求,对所有投标文件进行综合评价,提出中标、废标标或重新招标等评标意见,编写评标报告。 第三条实行公开招标或邀请招标的公路基本建设项目,其评标工作适用本办法。 第四条评标工作必须遵循公正、公平、客观、准确的原则。 评标期间,评标人员必须严格遵守保密规定,不得泄露与评标有关情况,不得索贿受贿,不得参加影响公正评标的任何活动。 投标人不得采取任何方式干扰评标工作。 第二章评标管理与程序 第五条按照建设项目统一领导、分级管理原则,由交通主管部门组织有关单位成立评标委员会,负责评标领导工作。 第六条在评标委员会领导下,建设单位应邀请有关专家组成评标专家组,依据本办法开展评标工作。 第七条建设单位按照本办法和招标文件规定,结合项目特点,制定评标细则,在开标前报评标委员会审定。 在评标细则中,对影响工程质量、工期和投资的主要因素,须制定具体的评定标准和评分办法。 第八条评标工作一般按以下程序以下程序进行: (一)符合性审查与算术性修正;

(二)商务和技术评审; (三)澄清; (四)确定标底和评标价; (五)综合评分,提出评标意见; (六)编写评标报告。 第三章符合性审查与算术性修正 第九条 开标时应对投标文件进行一般性符合性检查,并对开标情况进行公证。 第十条 评标阶段应对投标文件的实质性内容进行符合性审查,判定是否满足招标文件要求。 第十一条 通过符合性审查的主要条件: (一)投标文件按照文件规定的格式、内容填写,字迹清晰可辨; (二)投标文件上法定代表人或法定代表人授权代理人的签字齐全; (三)投标文件上标明投标人与通过资格预审的投标申请人未发生实质性改变,联合体成员未发生变化; (四)按照招标文件的规定提供了投标保函或保证金; (五)按照招标文件的规定提供了授权代理人授权书; (六)以联合体形式投标时,提交了联合体协议; (七)有分包计划的提交了分包协议; (八)按照工程量清单要求填报了单价和总价; (九)除按招标文件规定在提供替代技术方案的同时,提交选择性报价外,同一份投标文件中,仅有一个报价。 第十二条按招标文件规定的修正原则,对投标人报价的计算差错进行算术性修正。

公路建设项目代建管理方法

公路建设项目代建管理办法 (征求意见稿) 第一章 总 则 第一条【目的依据】为推进现代工程管理,提高公路 建设项目专业化管理水平,根据《公路法》、《公路建设市 场管理办法》、《公路建设监督管理办法》等有关法律、法 规及规章,制定本办法。 第二条【代建定义】本办法所称代建,是指专业化的 项目管理企事业单位(以下简称“代建单位”)受公路建设 项目的项目法人委托,承担项目建设管理及相关工作的一 种建设管理模式。 第三条【代建要求】项目法人缺乏相应的建设管理能 力时,应按有关规定,通过招标等方式选择代建单位组织 建设项目的实施,依法承担项目质量、安全、投资及工期 等管理责任。 第四条【阶段划分】公路建设项目代建工作可以从施 工阶段开始,也可以从初步设计或施工图设计阶段开始。 第五条【基本原则】公路建设项目代建管理应当遵循 “择优选择,责权一致,界面清晰,目标管理”的原则。 第六条【市场管理】 各级交通运输主管部门应当依法 、管路敷设技术通过管线不仅可以解决吊顶层配置不规范高中资料试卷问题,而且可保障各类管路习题到位。在管路敷设过程中,要加强看护关于管路高中资料试卷连接管口处理高中资料试卷弯扁度固定盒位置保护层防腐跨接地线弯曲半径标等,要求技术交底。管线敷设技术中包含线槽、管架等多项方式,为解决高中语文电气课件中管壁薄、接口不严等问题,合理利用管线敷设技术。线缆敷设原则:在分线盒处,当不同电压回路交叉时,应采用金属隔板进行隔开处理;同一线槽内强电回路须同时切断习题电源,线缆敷设完毕,要进行检查和检测处理。、电气课件中调试对全部高中资料试卷电气设备,在安装过程中以及安装结束后进行 高中资料试卷调整试验;通电检查所有设备高中资料试卷相互作用与相互关系,根据生产工艺高中资料试卷要求,对电气设备进行空载与带负荷下高中资料试卷调控试验;对设备进行调整使其在正常工况下与过度工作下都可以正常工作;对于继电保护进行整核对定值,审核与校对图纸,编写复杂设备与装置高中资料试卷调试方案,编写重要设备高中资料试卷试验方案以及系统启动方案;对整套启动过程中高中资料试卷电气设备进行调试工作并且进行过关运行高中资料试卷技术指导。对于调试过程中高中资料试卷技术问题,作为调试人员,需要在事前掌握图纸资料、设备制造厂家出具高中资料试卷试验报告与相关技术资料,并且了解现场设备高中资料试卷布置情况与有关高中资料试卷电气系统接线等情况 ,然后根据规范与规程规定,制定设备调试高中资料试卷方案。 、电气设备调试高中资料试卷技术电力保护装置调试技术,电力保护高中资料试卷配置技术是指机组在进行继电保护高中资料试卷总体配置时,需要在最大限度内来确保机组高中资料试卷安全,并且尽可能地缩小故障高中资料试卷破坏范围,或者对某些异常高中资料试卷工况进行自动处理,尤其要避免错误高中资料试卷保护装置动作,并且拒绝动作,来避免不必要高中资料试卷突然停机。因此,电力高中资料试卷保护装置调试技术,要求电力保护装置做到准确灵活。对于差动保护装置高中资料试卷调试技术是指发电机一变压器组在发生内部故障时,需要进行外部电源高中资料试卷切除从而采用高中资料试卷主要保护装置。
