当前位置:文档之家› 某工程项目报建详细流程.docx

某工程项目报建详细流程.docx

某工程项目报建详细流程.docx
某工程项目报建详细流程.docx

谢谢欣赏

谢谢欣赏 规划报建工作指南

项目报建流程分为三步:建设用地规划许可证办理、建筑工程规划许可证办理、施工许可证办理。

一、建筑工程规划许可证办理

⑴(小型和简单建设项目,按规定可不进行规划方案审查) 直接申报 总平面图及设用地规划许可证

⑵(大型建设项目)申报规划设计方案(已审定总平面图及设用地规划许可证的项目)

资料:

① 长沙市规划管理局规划审批申请表(加盖公章)

② 建设单位申请报告(地址、内容、规模等,加盖单位公章)

③规划设计条件

④已审定总平面图(复印件)

⑤建设用地规划许可证(复印件)

⑥国土部门的调查红线及测绘成果(复印件)或土地权属证明(附电子文件) ⑦长沙市规划信息服务中心道路上线且在有效期1/500 现状地形图1份

⑧符合规划设计条件书要求的规划设计方案文本、图纸2套。

程序:

1、将资料准备齐全在政务中心一楼业务窗口办理进窗,领取一份业务回执单。

2、资料进窗后会定期送往长沙市规划局建筑工程规划管理 处(项目所在区对应处室 )。(一般资料进窗前后我们应前往规划局与案卷经办人与处室负责人沟通 看此项目有些什么问题) 经办人 接到卷宗后,会先看现场并审查。通过审查后会在处室会议会审。

3、会审通过后与经办人确定举行规划设计方案评审会:时间,地点,各有关政府部门 及人员,各专业专家(省项目通知建设厅设计处)。

4、准备设计方案文本、图纸等资料;

5、组织会议,收集各部门意见;

6、按各部门意见修改完善后再与各部门沟通(如各部门对设计方案不同意则需再一次方案评审会)通过。

4天

建设工程项目从立项到报建的具体流程说明

建设工程从立项到报建的具体流程 建设工程从立项到竣工所有程序(包括立项审批、规划设计、建设工程报建、建设工程竣工验收) 一、立项审批 1 、项目立项申请报告书(原件一份) 2 、项目建议书或项目可行性研究报告(一份) 3 、建设用地的权属文件或建设项目用地预审意见书(一份) 4 、项目建设投资概算(一份) 5 、银信部门出示的资金证明(原件一份) 6 、企业法人营业执照副本(复印件一份);(房地产项目需提供资质证明一份) 7 、项目地形图(一份) 8 、有关职能部门的意见。 二、规划设计 1 、由市规划局根据城市总体规划和立项文件核发勘察设计红线,提供规划设计条件。 2 、建筑设计分为三个阶段,即方案设计、初步设计和施工设计。 3 、市城建局负责联系市有关部门对初步设计进行会审批复。 三、建设工程报建 (一)建设工程报建,首先要提供如下资料到建委办理登记手续。 1 、计划部门核发的《固定资产投资许可证》或主管部门批准的计划任务书; 2 、规划部门核发的《建设用地规划许可证》和《建设工程规划许可证》; 3 、国土部门核发的《国有土地使用证》; 4 、符合项目设计资格设计单位设计的施工图纸和施工图设计文件审查批准书; 5 、人防办核发的《人民防空工程建设许可证》; 6 、消防部门核发的《建筑工程消防设计审核意见书》; 7 、防雷设施检测所核发的《防雷设施设计审核书》; 8 、地震办公室核发的《抗震设防审核意见书》; 9 、建设资金证明; 10 、工程预算书和造价部门核发的《建设工程类别核定书》; 11 、法律、法规规定的其他资料。

(二)公开招标的建设工程,要补充如下资料到招标办办理手续。 1 、建设单位法定代表人证明或法定代表人委托证明; 2 、建设工程施工公开招标申请表; 3 、建设工程监理公开招标申请表。 (三)邀请招标的建设工程,要补充如下资料到招标办办理手续。 1 、建设单位法定代表人证明或法定代表人委托证明; 2 、建设工程施工邀请招标审批表; 3 、建设工程监理邀请招标审批表; 4 、工商部门签发的私营企业证明; 5 、法人营业执照; 6 、其他申请邀请招标理由证明。 (四)直接发包的建设工程,要补充如下资料到招标办办理手续。 1 、建设单位法定代表人证明或法定代表人委托证明; 2 、建设单位申请安排建设工程施工单位报告; 3 、建设单位申请安排建设工程监理单位报告; 4 、工商部门签发的私营企业证明; 5 、法人营业执照; 6 、建设工程直接发包审批表。 (五)办理建设工程质量监督,要提供如下资料到质监站办理手续。 1 、《规划许可证》; 2 、工程施工中标通知书或工程施工发包审批表; 3 、工程监理中标通知书或工程监理发包审批表; 4 、施工合同及其单位资质证书复印件; 5 、监理合同及其单位资质证书复印件; 6 、施工图设计文件审查批准书; 7 、建设工程质量监督申请表; 8 、法律、法规规定的其他资料。 (六)办理建设工程施工安全监督,要提供如下资料到安监站办理手续。 1 、建设单位提供的资料:

工程项目报建详细流程

规划报建工作指南项目报建流程分为三步:建设用地规划许可证办理、建筑工程规划许可证办理、施工许可证办理。 一、建筑工程规划许可证办理 ⑴(小型和简单建设项目,按规定可不进行规划方案审查)直接申报总平面图及设用地规划许可证 ⑵(大型建设项目)申报规划设计方案(已审定总平面图及设用地规划许可证的项目) 资料: ①长沙市规划管理局规划审批申请表(加盖公章) ②建设单位申请报告(地址、内容、规模等,加盖单位公章) ③规划设计条件 ④已审定总平面图(复印件) ⑤建设用地规划许可证(复印件) ⑥国土部门的调查红线及测绘成果(复印件)或土地权属证明(附电子文件) ⑦长沙市规划信息服务中心道路上线且在有效期1/500 现状地形图1份 ⑧符合规划设计条件书要求的规划设计方案文本、图纸2套。 4天 程序: 1、将资料准备齐全在政务中心一楼业务窗口办理进窗,领取

一份业务回执单。 2、资料进窗后会定期送往长沙市规划局建筑工程规划管理处(项目所在区对应处室)。(一般资料进窗前后我们应前往规划局与案卷经办人与处室负责人沟通看此项目有些什么问题)经办人接到卷宗后,会先看现场并审查。通过审查后会在处室会议会审。 3、会审通过后与经办人确定举行规划设计方案评审会:时间,地点,各有关政府部门及人员,各专业专家(省项目通知建设厅设计处)。 4、准备设计方案文本、图纸等资料; 5、组织会议,收集各部门意见; 6、按各部门意见修改完善后再与各部门沟通(如各部门对设计方案不同意则需再一次方案评审会)通过。 7、经办人出规划设计方案审查会议纪要或规划设计方案审查意见书,处室人员同意后报局领导签字。 8 、最后卷宗会返回政务中心窗口,报建员拿回执单领取即可。 ⑶报建图审查阶段(省或市建委初步设计审查通过后详见后)资料: 1长沙市规划管理局规划审批申请表 2建设单位申请报告 3土地红线及电子文件

项目建设前期报批报建管理流程全

项目建设前期报批报建管理流程 ……房地产公司 ……年……月……日

目录 1 流程概述................................................................ 1.1流程目的及适用范围................................................... 1.2定义................................................................. 1.3流程关系............................................................. 1.4部门职责............................................................. 1.5流程输入及输出文件................................................... 2图示.................................................................... 2.1系统图............................................................... 2.2流程图............................................................... 3流程操作指引............................................................ 3.1项目前期报批报建阶段................................................. 1)项目投资备案的工作要点:............................................. 2)办理建设用地规划许可证的工作要点:................................... 3)办理国有土地使用证的工作要点:....................................... 4)办理建设工程规划许可证的工作要点:................................... 5)办理建筑工程施工许可证的工作要点:...................................

建设工程报建流程及需要资料

建设工程报建流程及需要资料 一、初步设计审查(5个工作日) 1、申请书: 2、计委备案通知或立项批复(复印件); 3、规划批准方案总平面图(查验原件,复印件须盖建设单位公章); 4、勘察、设计合同(复印件); 5、初步设计文件:立面效果图小样两份、初设说明书一份、初步设计图一套(含总平面图1份、建初图1份、结初图1份、水初图1份、强电初设图1份、弱电初设图1份、暖通初设图1份等),另单备地下室平面图1份、给排水总初图1份、住宅项目电视广播系统初设图1份(无专门电视广播初设图,可用弱电初设图代替)、防雷图1份(建筑高度80m以上项目)、转输水箱(水池)所在楼层给水平面图、地勘报告1份。 6、初步设计文件电子文档一张,内容包括全套初设图纸、设计说明、效果图等; 7. 住宅项目应报户型统计表 二、建筑节能审查备案(5个工作日) 1、建筑节能审查备案表 2、建筑节能设计图 3、建筑热工设计计算书 三、施工图设计审查备案(3个工作日) (一)、行政审查 1、立项通知(复印件一份) 2、消防、规划、环保、广电等部门出具的行政审查意见(复印件各一份)。 3、设计合同、资质证明正本(复印件各一份) 4、勘察合同、资质证明正本(复印件各一份) (二)技术审查 1、《建筑工程施工图设计文件审查备案报告》原件3份 2、《审查合格书》原件一份、《施工图审查报告》原件1份 3、审查合同、资质证明正本(复印件各一份) 4、《建筑节能设计审查备案登记表》原件一份 5、建筑施工总平图一份(加盖审查机构章)(复印件一份) 四、招投标监督备案 (一)国家(政府)投资项目比选监督备案(即办) 1、有效的项目审批部门的项目批准文件(原件或加盖比选人鲜章) 2、施工图设计文件审查通知书(复印件) 3、比选委托代理合同原件(委托比选的提供) 4、工程量清单及参选控制价编制的委托合同(原件或加盖比选人鲜章) 5、比选公告或资格预审公告或参选邀请书(原件或加盖比选人鲜章) 6、资格预审报告完整一套(原件或加盖比选人鲜章)

工程项目报建详细流程jiang

工程项目报建详细流程 j i a n g The following text is amended on 12 November 2020.

规划报建工作指南项目报建流程分为三步:建设用地规划许可证办理、建筑 工程规划许可证办理、施工许可证办理。 一、建筑工程规划许可证办理 ⑴(小型和简单建设项目,按规定可不进行规划方案审查)直接申报总平面图及设用地规划许可证 ⑵(大型建设项目)申报规划设计方案(已审定总平面图及设用地规划许可证的项目) 资料: ①长沙市规划管理局规划审批申请表(加盖公章) ②建设单位申请报告(地址、内容、规模等,加盖单位公章) ③规划设计条件 ④已审定总平面图(复印件) ⑤建设用地规划许可证(复印件) ⑥国土部门的调查红线及测绘成果(复印件)或土地权属证明(附电子文件) ⑦长沙市规划信息服务中心道路上线且在有效期1/500 现 状地形图1份 4天 ⑧符合规划设计条件书要求的规划设计方案文本、图纸2套。

程序: 1、将资料准备齐全在政务中心一楼业务窗口办理进窗,领取一份业务回执单。 2、资料进窗后会定期送往长沙市规划局建筑工程规划管理处(项目所在区对应处室)。(一般资料进窗前后我们应前往规划局与案卷经办人与处室负责人沟通看此项目有些什么问题)经办人接到卷宗后,会先看现场并审查。通过审查后会在处室会议会审。 3、会审通过后与经办人确定举行规划设计方案评审会:时间,地点,各有关政府部门及人员,各专业专家(省项目通知建设厅设计处)。 4、准备设计方案文本、图纸等资料; 5、组织会议,收集各部门意见; 6、按各部门意见修改完善后再与各部门沟通(如各部门对设计方案不同意则需再一次方案评审会)通过。 7、经办人出规划设计方案审查会议纪要或规划设计方案审查意见书,处室人员同意后报局领导签字。 8 、最后卷宗会返回政务中心窗口,报建员拿回执单领取即可。 ⑶报建图审查阶段(省或市建委初步设计审查通过后详见后) 资料:

工业建设项目报建流程

工业建设项目报建流程-证件办理明细 一、办理项目选址意见书 审批程序: 1、建设单位向区规划办领取规划用地审请表 2、填报表格,资料准备齐全后交规划初审、加具意见上报市规划局; 3、市规划局科审核,通过后核发《选址意见书》; 提交资料: 1、选址意见书申请表二份 2、规划用地申请表一份 3、用地可行性报告二份 4、选址规划图三份 5、规划设计总平面图三份 6、单位设计方案二份电子文件 7、收费项目:规划测量:测量费为0、1元/亩 规划设计费为15000元/公顷; 计算机制图费2000-3000元/份 8、联系人:区规划办(区府 联系人:联系电话:镇区规划办 市规划局规划科: 地址: 二、购买土地 1、买卖双方确认价格,,实地测量,卖方提供用地红线图。 2、公司提供规划方案图。(平面图)卖方协助办理相关手续。 3、联系部门:联系人:联系电话: 三、用水、用电、锅炉、电梯、电视、电话申请 1、用电申请(供电局):报手续及报装费均由建设单位承担

2、用水申申请(自来水公司):联系电话:联系人: 3、电话申请(电信局):联系人:联系电话: 申装费:2000元/对工料费:300元/对 4、有线电视申请联系人:联系电话:费用: 5、锅炉报装、电梯报装均(质量监督局)由施工方负责,此项可与公司外事联系人:联系电话: 四、地质勘探 1、委托地质勘探院进行地质勘探作地质报告,费用:55元/-已降至45元/至45元/。触探检测费用:300元/点(点地面 积1000M2以内不少于6个点,以上部分每增加300M2增加一个点) 2、勘探院联系人: 五、新增建设用地预审 审批程序:区国土局 1、建设单位向区规划办领取规划用地审请表领取项目用地预审申请表、填写: 2、建设单位备齐材料交国土分局初审; 3、国土局将有关预审材料送市发展中国家窗办文; 4、窗口收齐资料移交资源规划科审核; 5、国土局按照要求在5 个工作日内完成初审,加具初审意见 6、资源规划科根据审核情况,5 个工作日向国土局和建设单位出具预审批复。如需报省审批项目,由市国土局审核后,报审国土资源厅审批 提交资料: 1、新增建设项目用地预审申请表一份 2、可行性报告(内应附场地选择和土地使用章节,包括项目用地选址情况、用地规模、占用国有土地、集体土地 情况,拟占用土地类型、占用耕地概况及补偿措施等内容) 3、选址意见或规划许可证(影本)

建筑工程项目报建流程图

建设工程项目报建流程图 办理建设用地手续国土资源局核定基底红线图城乡规划局审批建筑建筑艺术评审发展计划局5天办理《建筑用地申领《土地使用证》48天建筑设计要点20天方案图委员会15天 ` 立项申请建设单位主管部门即办规划许可证》城乡规划局 建设单位财政局5天蓝线图、规划总25天审批可行性研究发展计划局勘察任务委建设局设计招标建设工程交易工商管理局5天平面图报告、核准招投标5天托备案书即办服务中心45天 防空报建人防办5-20天 基建用电报建市供电分公司 7-30天审批建筑方案图城乡规划局15天发展计划局5天 建筑工程消消防局申领施工噪声排环保局1天建设局城乡规划局建设单位主管部门即办 防设施报建7-25天放许可证施工图审查申领建筑工程规划许可项目新开工程发包园林绿化环卫市政局7天20-30天证(副本) 审查施工图5天工审批财政局5天 施工用水报建市自来水公司设施报建 3天防雷设施设计气象局3天地税局5天 审核 工程抗震设防地震局1-20天开户银行即办 要求审批 管道煤气,中转质监局即办 站,告知手续

接下页 接上页 建设工程申报质量监督质监站3天永久用电报建市供电公司7-30天 工程发包交易中心缴交散装建设局申报施工许可证建设局核发施工许可证建设局竣工验收40天水泥押金即办即办申报安全监督安监站即办5天永久用水报建市自来水公司15天 建筑工程消防合格证消防局7天 防雷设施验收合格证气象局3天 地下室验收报告人防办3天 建筑行业环境保护验环保局1天验收备案表质监站入住许可证(商品房)建设局备案质监站移交档案,核发建筑城乡规划局核发房地建设局 竣工验收收申请表15天环境综合验收合格证7天即办规划许可证(正本)3天产权证60天安全评价书安监站15天 园林绿化、环卫设施市政局3-5天 验收 建筑工程峻工验收城乡规划局5天

山东建设项目报建流程.doc

建设工程项目报建流程表

一、经发局审查项目建议书 (详询旅游区经发局) 二、建设规划环保局出具的建设项目环境影响评价意见 1、申报材料 建设单位须携带申请报告、可行性研究报告、项目地理位置图、平面布置图、规划预审意见、用地证明材料(房地产证、租赁合同等复印件)。 2、办事程序 (1)填写申报表、提交必备材料; (2)现场勘察; (3)(建设单位委托有资质的环评单位编制环境影响报告表); (4)环境影响评价文件报建设局; (5)建设局提出审查意见; (6)建设局局务会审核; (7)市环保局审批; (8)向当事人下达审批意见。 三、规划选址意见书 1、申报材料 (1)拟建设项目申请报告(包括建设项目的基本情况); (2)拟建设项目位置图; (3)申请人或委托人的有关证明(若申办过程中换人需重新出具证明) (4)经批准的项目建议书 (5)土地预审意见(市国土局雪野分局详询国土分局) (6)根据项目性质需要,需征询有关部门(如消防、水源等)的意见。 2、办事程序 (1)申请; (2)审查; (3)管委会领导会签; (4)发证。 3、承诺时限

3个工作日 四、经发局立项 (详询旅游区经发局) 五、办理建设用地规划许可证 1、申报材料 (1)关于办理建设用地规划许可证的申请 (2)申请人或委托人的有关证明(若申办过程中换人需重新出具证明) (3)经批准的项目建议书 (4)环保部门出具的建设项目环境影响评价意见 (5)地形图图纸及电子文件(1:500或1:1000) (6)土地权属单位同意的证明材料 (7)土地界址证明材料(可以在量地时组织有关人员现场指界并签字盖章确认) (8)国有土地使用权出让合同 (9)根据项目性质需要,需征询有关部门(如消防、水源等)的意见。 2、办事程序 1)申请; 2)审查; 3)管委会领导会签; 4)发证。 3、承诺时限 3个工作日 六、国土局用地审批 (详询国土分局) 七、地质勘查 (到市建委办理勘察质量监督手续,市建委质检站:勘察质量监督科8899758) 八、工程设计 (到市建委办理施工图审查、抗震审查等,市建委图审中心:8899836) 九、办理建设工程规划许可证 (一)、申请阶段:

工程建设项目审批流程图

工程建设项目审批流程图 立项规划选址阶段 ︵ 7 个 工 作 日 ︶ 监理、施工 招标阶段 ︵ 11 个 工 作 日 ︶ 核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日 项目建议书审批 可行性研究报告审批 项目申请报告 单位:发改局(经贸局) 时间:6个工作日 有关部门审批意见(水利、地震等) 时间:5个工作日出具初审意见, 20个工作日内完成(可并联) 消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日 环保部门立项意见 单位:环保局 时间:5个工作日 用地预审 单位:国土局 时间:5个工作日 环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前 核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日 出具规划、建筑设计条件 单位:规划局 时间:6个工作日 项目规划设计审批(招标)阶段 ︵19个工作日 ︶ 设计方案招标与/或规划 设计方案审批 牵头单位:规划局与/或发改(经贸)局 时间:5个工作日 建设工程交易中心招投标 单位:建设工程交易中心 时间:3个工作日 部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日 监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进 行) 部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日 初步设计审批 牵头单位:规划局 时间:5个工作日 核发建设工程规划许可证 单位:规划局 时间:3工作日 办理用地审批手续 单位:国土局 时间:16个工作日内完成(可并联) 建设用地 审批阶段 ︵ 5 个 工 作 日 ︶ 建设工程交易中心招投标 单位:建设工程交易中心 时间:3个工作日 审核中介机构编制的预算 单位:财政局 时间:发招标文件前完成 (可并联) 报建施 工 阶 段 ︵ 3 个 工 作 日 ︶ 建设施工报建、核发《建设项目 施工许可证》 牵头单位:建设(房管)局 时间:3个工作日 施工图审查 单位: 审图中心与气象局、人防 时间:进入报建施工阶段之前 房屋白蚁防治合同备案 单位:建设(房管)局 时间:2个工作日 7 说明: 1、整个审批流程为45个工作日。 2、圆角矩形是可选过程;虚线是指审批可跨阶段完成。 3、以上流程属市、区审批权限项目,如报省审批项目,无时间承诺。 建设工程质量、安全监督 单位:质量(安全)监督站 时间:0个工作日 人防设备合同备案 人防质量监督申请表 单位:人防办 时间:2个工作日

建设工程前期报建工作流程

工程前期报建细化说明 一、立项报批 根据管委会年度大建设计划,由鑫城公司负责立项。 二、地形图测绘 具体经办步骤:1、征地拆迁安置办公室委托测绘公司进行测绘;2、待该项目测绘蓝图完成后,我局去征地拆迁安置办公室,取地形图(蓝图)若干份用于办理前期相关报建手续。 三、可行性研究报告编制 具体经办步骤:1、我局委托有相应资质的单位编制可研报告,并提供如下资料①建设单位背景资料,包括:名称、注册资本、法人代表、所有制情况、近三年的主要经营业绩、获得的主要荣誉和证书等;②项目地理位置、地形图;③项目地质勘探资料(若有);④项目规划设计方案,包括:主要经济技术指标、总平面图、初步设计(若有);⑥拆迁安置等初步资料(我局去征地拆迁安置办公室,获取相关安置人群等相关初步资料);⑧资金筹措方案(我局会同鑫城公司融资部商讨);⑨其他资料,包括有关大配套设施供应的政府有关部门的承诺,享有的各项优惠政策,政府有关项目的要求文件等(若有)。注:以上资料是根据可研报告的编制时间来确定资料的详尽程度,按照国家相关规定可研报告必须在立项报批之前就应完成,但由于建设单位后期规划等内容调整的可能性较大,若按规定提前编制完成可研报告,则根据国家相关规定(初步设计提出的总概算超过可行性研究报告投资估算的±10%以上或其他主要指标有变动时),可研报告需重新报批。2、可研报告初本报我局、鑫城国资公司融资部审核。 四、可行性研究报告报批 具体经办步骤:1、定稿后的可研报告,由我局以鑫城公司的名义拟订可研报告

报批请示,报部门负责人、局领导阅(签字);2、再报鑫城公司,由鑫城公司负责出具报批请示的红头文件;3、相关资料(请示、可研报告等)报区经贸局审批;4、报批资料无问题后,区经贸局发可行性研究报告批复,我局取回。 五、选址意见书 具体经办步骤:1、准备如下资料:①项目预审表 或立项批复、②地形图、③用地批复(去征地拆迁安置办公室取);2、资料完备后,填写办证申请表,盖建设单位公章,报区建设局窗口登记;3、市规划局审批通过发证,去区建设局窗口取证。 六、规划设计条件 具体经办步骤:1、准备如下资料:①选址意见书、②用地批复、③项目预审表或立项批复、④地形图;2、资料完备后,填写办证申请表,盖建设单位公章,报区建设局窗口登记;3、市规划局审批通过后,去区建设局窗口取证。 七、规划方案审查(消防、规划) 具体经办步骤:1、准备总平面图报政务区消防窗口审查;2、准备如下资料报区建设局窗口:①项目预审表或立项批复、②选址意见书、③规划设计条件、④总平面图(含消防审批);3、资料完备后,填写办证申请表,盖建设单位公章,报区建设局窗口登记;4、市规划局审批通过后,去区建设局窗口取方案审查意见书和总平图原件。 八、单体楼消防设计报审 具体经办步骤:1、准备如下资料:①建设工程消防设计审核申报表(建设单位填写并盖公章)、并由设计单位配合提供相关资料。②建设单位的工商营业执照等合法身份证明文件、③建设工程规划许可证明文件(用地许可证)、④设计单位资质证明文件、⑤消防设计文件(由设计单位编写)、⑤总平面图(含消防审

建设工程报建流程及需要

今年最新建设工程报建流程及需要资料 一、第一次初步设计审查(5个工作日) 1、申请书: 2、计委备案通知或立项批复(复印件); 3、规划批准方案总平面图(查验原件,复印件须盖建设单位公章); 4、勘察、设计合同(复印件); 5、初步设计文件:立面效果图小样两份、初设说明书一份、初步设计图一套(含总平面图1份、建初图1份、结初图1份、水初图1份、强电初设图1份、弱电初设图1份、暖通初设图1份等),另单备地下室平面图1份、给排水总初图1份、住宅项目电视广播系统初设图1份(无专门电视广播初设图,可用弱电初设图代替)、防雷图1份(建筑高度80m以上项目)、转输水箱(水池)所在楼层给水平面图、地勘报告1份。 6、初步设计文件电子文档一张,内容包括全套初设图纸、设计说明、效果图等; 7. 住宅项目应报户型统计表 二、建筑节能审查备案(5个工作日) 建筑节能审查备案表 建筑节能设计图 建筑热工设计计算书 附 五、报审建设工程设计方案须知

(一)哪些建设工程需编制设计方案? 建设工程方案的编制,必须以批准的修建性详细规划或建设工程规划设计条件为依据。除临规划的20米宽以下城市道路(包含20米)两侧或其它不临街地段的层数不超过6层的单项住宅建筑外,其余须报审建设工程设计方案。 规划的30米宽以上城市道路两侧、单体建筑面积30000平方米以上的大型建筑或其它重要建设工程,设计方案应通过公开招标产生。招标由规划部门指导,建设单位组织。 城市重要建设工程,设计方案审定之前,应向社会公示,广泛听取意见。公示由规划部门决定并指导,建设单位组织。 (二)报审建设工程方案须提交的资料: 1.申请报告和申请表; 申请报告须说明拟建工程地点、功能性质、层数、总建筑面积等。2.建设用地的土地使用证件或《建设用地规划许可证》(原件、复印件); 3.必要时提供建设工程可行性研究报告及批复; 4.设计方案编制所依据的修建性详细规划图纸和批复文件或《建设工程设计条件通知书》和附图; 5.建设用地的1:500现状地形图一份。申请者应在地形图上标画土地使用证件用地界限和建设工程位置; 6.送审设计方案二个以上及CAD14.DWG格式电子数据一套,设计方案应包括总平面图、平面图、立面图、剖面图、效果图、文字说明等;

建设工程前期报建流程

建设工程前期报建流程

一、编写立项书、可行性研究报告 1.项目用房总论 2.项目市场分析和营销战略 3.建设条件与场址选择 4.项目用房建设规模及功能标准 5.项目用房建设方案 6.组织机构及定员 7.项目实施进度安排 8.投资估算与资金筹措 9.项目财务分析与敏感性分析 10.社会效益分析 11.环境保护 12.节能 13.劳动安全与卫生防疫 14.可行性研究结论与建议 二、项目立项(市发改委)(一)项目立项备案 1.立项申请

2.会议纪要 3.项目建议书或可行性研究报告 4.意见书 5.建设单位营业执照、组织机构代码证 (二)政府投资项目审批或企业投资项目核准 办理前期函准备要件 1.项目单位请示(建设单位、地点、建设内容、占地面积、建 筑面积、总投资、资金来源) 2.土地拍卖确认书原件、市场供地收据证明 3.营业执照、法人及经办人身份证 4.1:500图 内资企业投资项目核准要件 1.项目单位申请(项目名称、项目单位建设地点及四至、建设 内容、总投资、土地价款、项目资本金及占总投资比例、资金来源) 2.国有土地出让合同(附成交确认书、土地证、建设用地规划 许可证) 3.建筑扩初设计审定通知单(1:500图)

4.环保部门审批意见 5.开户行资信证明 6.具备相应资质的咨询机构编制的项目申请报告(附投标基本 情况表) 7.建设单位营业执照 8.法人、经办人身份证 9.发改委批复函 三、选址阶段 (一)选址定点项目申请报告(规划局) 1、建设项目选址申请书; 2、项目所在地县级行政主管部门的初审报告; 3、该项目的环境影响评价报告及审查结果; 4、初步设计方案与设计任务书及基础资料。 (二)规划红线、建设工程选址意见通知书、建设工程设计条件、要求通知书(市规划局) 1.选址书面申请 2.1:500现状地形图

新建设项目报建及前期手续和应该具备的资料文件

新建设项目报建的前期手续和应该具备的资料(想做业主的必看) 应具备“一书四证” 即: 《建设项目选址意见书》和《建设用地规划许可证》、《建设用地工程规划许可证》、《建设用地施工许可证》 《建设工程规划验收合格证》 申请《建设项目选址意见书》xx (建筑类) 一、为什么要申请《建设项目选址意见书》? 《中华人民共和国城市规划法》第三十条规定: “城市规划区内的建设工程选址和布局必须符合城市规划。设计任务书报请批准时,必须附有城市规划行政主管部门的选址意见书”。 二、哪些建设项目需要申请《建设项目选址意见书》? 1、在城市规划区内新建、扩建、改建工程项目; 2、在城市规划区内需要办理拆迁手续的。 三、申请《建设项目选址意见书》需报送哪些图纸、文件和资料?取得哪些审批文件?并应注意哪些事项? (一)建设单位应报送下列图纸、文件: 1、《建设项目选址意见书》申请表1份。 2、土地权属证明文件: (1)出让、转让或划拨土地,需提供征地批准文件或供地单位供地文件(县级以上国土部门土地出让、转让或划拨意见书)1份;

(2)自有、招标、拍卖、挂牌土地,需提供相关土地权属文件(国土证、国土出让合同或划拨决定书)复印件1份(提供原件核验确认后退回)。 3、扩建项目需提供产权证复印件1份。 4、联建项目需提交联建协议1份。 5、1:500地形图6份,其中一份用蓝笔标注拟建用地范围示意图,并由供地单位或自有用地单位加盖公章。 6、其它需要说明的图纸、文件等。 (二)建设单位送齐上述图纸、文件,经规划管理部门受理申请后,将在法定工作日六天审批完毕,由规划管理部门发给建设单位下列审批文件: 1、经审核同意的,核发盖有“成都市规划管理局”章的《建设项目选址意见书》1份; 2、经审核不同意的,将予以书面答复(盖有“成都市规划管理局技术管理专用章”的函复意见书1份)。 (三)建设单位在办理《建设项目选址意见书》应注意下列事项: 1、如属工业项目或其他对周围环境有特殊要求的项目,在向规划管理部门申请建设项目选址意见书的同时,应征询消防、环保、卫生防疫等相关管理部门的选址意见。 2、改建、扩建、拼建项目用地存在两个或两个以上权利人的,应征得所有权利人同意。 3、凡已(在)建的建设项目需补办规划手续的,应先到成都市勘测院实测竣工图。 4、加、更名建设项目,建设单位应持成都市国土管理部门的土地批文及相关文件重新申请“一书四证”的相关手续,报建时应退还原已取得所有审批的文件及图纸。因遗失等原因无法全部退还时,应登报声明(15日)。

建设项目报建流程图教学提纲

一、初步设计审查(5个工作日) 1、申请书: 2、立项批复(复印件); 3、规划批准方案总平面图(查验原件,复印件须盖建设单位公章); 4、勘察、设计合同(复印件); 5、初步设计文件:立面效果图小样两份、初设说明书一份、初步设计图一套(含总平面图1份、建初图1份、结初图1份、水初图1份、强电初设图1份、弱电初设图1份、暖通初设图1份等),另单备地下室平面图1份、给排水总初图1份、住宅项目电视广播系统初设图1份(无专门电视广播初设图,可用弱电初设图代替)、防雷图1份(建筑高度80m以上项目)、转输水箱(水池)所在楼层给水平面图、地勘报告1份。 6、初步设计文件电子文档一张,内容包括全套初设图纸、设计说明、效果图等; 7. 住宅项目应报户型统计表 备注:806所用初设批复为八院或科工局等单位所出的批复转批即可 二环保局办理环评文件审批(一个半月) 1、环评审批申请(盖公章) 2、承诺书(盖公章) 3、单位清运协议(盖公章) 4、法人委托书(法人签字或者盖签字章,公章) 5、法人身份证复印件(盖公章) 6、受托人身份证复印件(盖公章) 7、项目环境影响报告表(书)(申报单位盖公章,所属乡 镇建设管理办公室盖章,所属乡镇环保站盖章,所属乡 镇规划部门盖章,乡政府盖章) 备注:806所为保密单位,无需环保公示,因此办理时间缩短为15个工作日

三规划局出具规划选址意见书及规划红线图 1、规划选址意见书申请 2、地形图 3、初设批复 4、环评批复 5、申请人或委托人的有关证明 四白蚁、设计院、勘察、监理、施工合同备案 1、合同 2、初设批复(复印件上交,原价核对) 3、建设项目选址意见书 4、白蚁公司、设计院、勘察院、监理公司、施工单位与甲方陪他办理(白蚁公司、设计院和勘察院、监理单位、施工单位带齐自己公司的所有资料) 五设计院、勘察进湖、监理单位、施工单位进湖备案 1、营业执照副本(原价、复印件各一份) 2、资格证书副本(原价、复印件各一份) 3、中标通知书(原价、复印件各一份,保密单位不提供) 4、备案登记表一式三份 5、项目注册执行人员注册证书复印件一份(加盖注册章) 6、非注册主要工种设计责任人毕业证、职称证(原价、复 印件各一份) 7、所有参与人员与本单位签订的劳动合同及社保缴纳证 明(原价、复印件各一份) 备注:进湖备案为市外单位进入湖州工作,湖州本地单位不

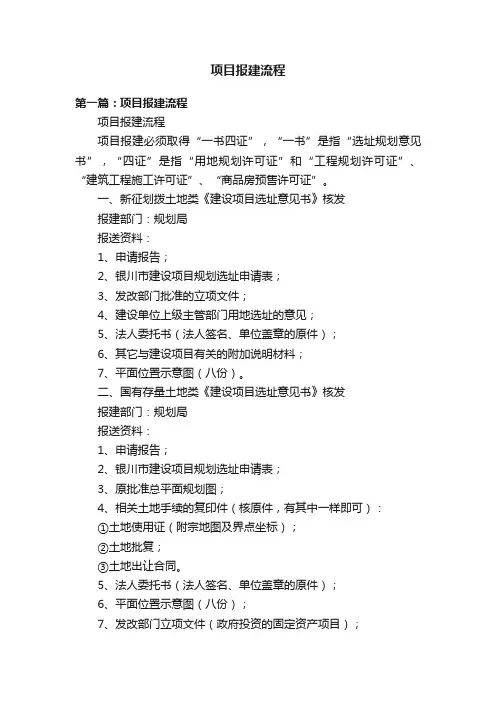

项目报建流程

项目报建流程 项目报建必须取得“一书四证”,“一书”是指“选址规划意见书”,“四证”是指“用地规划许可证”和“工程规划许可证”、“建筑工程施工许可证”、“商品房预售许可证”。 一、新征划拨土地类《建设项目选址意见书》核发 报建部门:规划局 报送资料:1、申请报告; 2、银川市建设项目规划选址申请表; 3、发改部门批准的立项文件; 4、建设单位上级主管部门用地选址的意见; 5、法人委托书(法人签名、单位盖章的原件); 6、其它与建设项目有关的附加说明材料; 7、平面位置示意图(八份)。 二、国有存量土地类《建设项目选址意见书》核发 报建部门:规划局 报送资料:1、申请报告; 2、银川市建设项目规划选址申请表; 3、原批准总平面规划图; 4、相关土地手续的复印件(核原件,有其中一样即可): ①土地使用证(附宗地图及界点坐标); ②土地批复; ③土地出让合同。

5、法人委托书(法人签名、单位盖章的原件); 6、平面位置示意图(八份); 7、发改部门立项文件(政府投资的固定资产项目); 8、根据项目情况需要提供的相关资料(会议纪要、承诺书、领导批示等)。 以上联办单位: 工业项目:环保、安监、房管、园林、文广、人防、水务、地震、建设、公安(交警) 住宅项目:环保、房管、园林、文广、人防、民政、城管、水务、地震、建设、公安(交警) 商业综合:环保、房管、园林、文广、人防、民政、城管、水务、地震、建设、公安(交警) 以上为新征划拨土地、国有存量土地类选址定点手续办理,其他手续与以下新征出让土地类办理程序一样。 三、新征出让土地类 第一阶段:总平面规划设计方案审查 报建部门:规划局 报送资料:1、总平面规划方案图纸(首次申报三个以上方案,1:500比例尺,用地过大时可采用1:1000比例尺); 2、设计院出具的设计说明文本(每一个方案须单独说明); 3、出让土地提供土地出让合同(核原件); 4、现状地形图

工程报规报建流程及资料清单

工程建设项目报建 (施工许可证办理) 办理国有土地使用证(国土局) 1、《土地申请登记书》、土地登记法人代表身份证明、土地登记委托书及委托人和代理人的身份证复印件; 2、土地权属证明文件(包括土地征收、征用、土地划拨批准文件、土地出让合同或出让变更协议等文件); 3、建设用地规划许可证、选址意见书或定点通知书、规划红线图(原件)、规划设计条件通知书或总平图(原件)(规划局); 4、建设项目批准或备案文件(发改局); 5、地籍调查表、界址成果表、宗地图; 6、招标、拍卖、挂牌成交确认书; 7、地价款缴纳情况审核表; 8、契税完税证明或缓交、免交契税材料; 9、用地单位《营业执照》(副本,验原件收复印件)、机构代码证(复印件); 10、其他特殊情况材料。 建设项目立项备案通知书(发改局) 1、企业投资项目申请报告; 2、社会事业项目、交通和邮电项目需提供行业主管部门意见; 3、项目业主的营业执照或事业单位法人证书、组织机构代码证; 4、联合建设项目的联建协议或合同; 5、规划行政主管部门出具项目规划意见; 6、土地资源行政主管部门出具项目规划意见; 建设项目选址意见书(规划局) 1、《建设项目选址意见书》申请表1份(窗口索取); 2、以划拨方式提供国有土地使用权的土地证明文件(国土部门《关于××单位意向用地意见》)1份;

3、依据规划局的地块片区控规图(电子版)制定1:500(或1:1000)地形图1份(采用成都坐标系),用蓝笔标注拟建用地范围示意图,并由国土部门加盖公章; 4、其他需要说明的文件、图纸等。 规划设计条件通知书、建设用地规划许可证(规划局) 1、规划条件、《建设用地规划许可证》(建筑类)申请表1份; 2、测绘单位出具的用地界址测绘成果纸质和电子版各一套。成果上标明测绘单位承诺对测绘资料数据的准确性负责,自愿承担数据不准确而产生的一切法律责任; 3、计划批准文件1份; 4、国土使用证(复印件)1份 5、其他需要说明的图纸、文件等。 建设工程规划许可证(规划局) 1、《建设工程规划许可证》申请表1份; 2、国土使用证复印件1份; 3、测绘单位出具的坐标放线测绘成果1套(新征地项目含用地周边控制点坐标放线成果和建筑角度放线成果;其余的项目只提供建筑角点放线成果); 4、其他需要说明的文件、图纸等。 建设工程施工合同备案(建设局) 1、《建设工程施工合同》副本(两份)。 2、招标备案资料收讫通知书。 建筑工程施工图设计文件审查(建设局) 1、建筑工程施工图设计文件审查报告; 2、房屋建筑工程施工图设计文件审查备案报告; 3、建设工程施工图设计文件审查合格书; 4、建设工程抗震设防审查表; 5、成都市民用建筑节能设计审查备案登记表; 6、住宅类:信报箱设计审查表。 招投标备案(建设局)

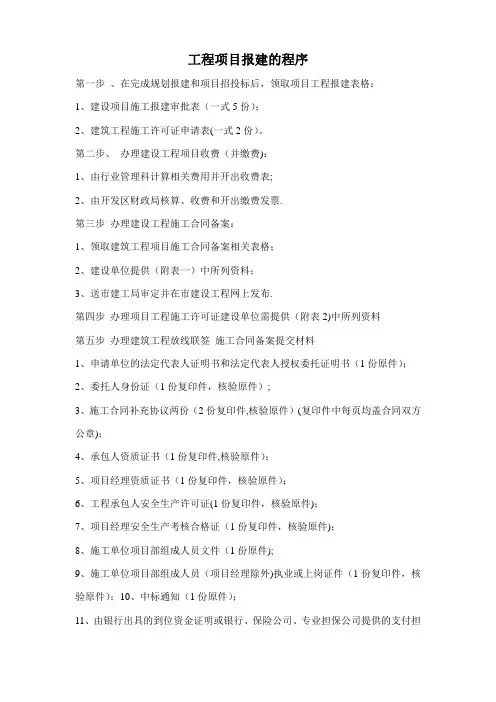

工程项目报建程序及资料

工程项目报建程序及资料 第一部分:房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。 第二部分:行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段: 1)选址定点 2)规划总图审查及确定规划设计条件 3)初步设计及施工图审查 4)规划报建图审查 5)施工报建 6)建设工程竣工综合验收备案。 一、选址定点阶段。此阶段一般办理以下事项: 1、计委审查可行性研究报告和进行项目立项。 2、国土资源局进行土地利用总体规划和土地供应方式的审查。 3、建委办理投资开发项目建设条件意见书。 4、环保局办理生产性项目环保意见书(表)。 5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。 6、规划部门办理项目选址意见书。 二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项: 1、人防办进行人防工程建设布局审查。 2、国土资源局办理土地预审。 3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。 4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。 5、规划部门确定建设工程规划设计条件。

三、初步设计和施工图设计审查,此阶段办理以下一般事项: 1、规划部门对初步设计的规划要求进行审查。 2、公安消防支队对初步设计的消防设计进行审查。 3、公安局交警支队对初步设计的交通条件进行审查。 4、人防办对初步设计的人防设计进行审查。 5、国土资源局进行用地预审。 6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行 审查。 7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。 8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委 托通知单。 9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。 四、规划报建图审查阶段,此阶段办理以下一般事项: 1、公安消防支队进行消防设计审查。 2、人防办进行人防设施审查。 3、建委、市政部门、园林局、环保局、卫生局按职责划分对相关专业内容和范围进 行审查。 4、规划部门对变更部分的规划设计补充核准规划设计条件,在建设单位缴纳有关规 费后,核发《建设工程规划许可证》(副本)。 五、施工报建阶段,此阶段办理以下一般事项: 1、建设单位办理施工报建登记。 2、建设方对工程进行发包,确定施工队伍。招标类工程通过招标确定施工队伍,非 招标类工程直接发包。 3、建委组织职能部门对工程开工条件进行审查,核发《建筑工程施工许可证》。 六、商品房预售许可阶段,此阶段办理以下一般事项:由房地产管理部门办理预售 登记,核发《商品房预售许可证》。开发企业申请办理《商品房预售许可证》应当提交下列证件(复印件)及资料:

项目建设报批报建流程

项目报批报建流程 序号程序内容受理部门所需主要材料受理时限回复批文备注 一1 意向选址土地所有者 1.项目建议书; 2.开发商资质证明等。 30个工作日 签定开发合作协议 2 项目可行 性研究 咨询机构委托书 项目可行性立项申请 报告 需缴纳咨询费 二1 申请立项计委 1.立项申请报告; 2.项目建议书 3.项目可行性研究报告 5个工作日项目审查、可研审 办理程序:窗口送件 —案件办理—窗口 接件 2 规划勘测勘测院 1.委托书; 2.签订勘测协议。 5个工作日1:500实测地形图缴纳勘测费 三1 签订土地出 让合同 国土局 1.开发合作协议; 2.建设项目选址意见书; 3.用地规划设计条件及要求等。 30个工作日土地出让合同缴纳部分出让金 2 规划选址规划局 1.选址申请报告; 2.土地权属证明文件; 3.项目投资计划(财政投资项目)或项目准入批文); 4.1:500实测地形图(附地形图光盘一份); 5.开发资质(开发项目); 6.联建合同(联建项目); 10个工作日 建设项目选址意见书; 道路红线图、建设用地 红线图(以上两图以下 均简称红线图);用地 规划设计条件及要求。 1.缴纳650元报 建光盘费; 2.办理程序:总台 领号--窗口送件--案 件办理--总台领件 四 1 申领国土证国土局1.土地出让合同或土地划拨决定书; 2.立项接线片; 3.初设平面图及说明; 4.建设工程选址意见书; 土地合同签订 后即可根据公 司需需求申领 国有土地使用证 根据不同情况该环 节有可能提前或延 后

5.建设用地规划许可证; 6.建设工程规划许可证; 7.投资许可证等相关资料; 8.完清土地出让费。 五1 立项审批计统局 1.土地出让合同或土地划拨决定书; 2.建设单位的营业执照副本; 3.房地产开发项目应有建设单位的开发资质证书; 4.《市建设项目环境保护申报登记表》 5个工作日立项批复 办理程序:申请--审 查 2 委托初设 (监理、勘 察、设计招 标) 监理公司、 设计院、 勘测院 1.委托书; 2.签订合同; 3.红线图; 4.1:500实测地形图。 合同时限 方案设计图及说明;彩 色效果图;地质初探 图;监理合同。 支付相关费用 3 初设 规划审查 规划局 1.方案设计审查申请表 2.方案设计图及说明书 3.彩色效果图 4.立项批复 5.选址意见书 6.红线图;用地规划设计条件及要求 30个工作日 规划初设审批意见书 4 初设 消防审查 消防局 1.消防审查申请 2.用地规划设计条件及要求 3.方案设计图及说明 消防审查意见书 5 地质 状况审查 勘察质量审 查机构 1.地质勘察审查申请 2.1:500实测地形图 3.控制点、地标高、地下管网图等地质初探图 地勘合格资料

相关主题
文本预览
相关文档 最新文档
