1、总说明十一“在外围开窗面积小于室内平面面积2.5%的地下室、库房及暗室等室内施工时,所发生的洞库照明费按所涉及子目定额人工费的40%计算。”问洞库照明费中是否只有人工费,而没有材料费?洞库照明费是否属于施工技术措施费?

答:为合理起见,暂定洞库照明费中80%为人工费,20%为材料费。洞库照明费属于施工技术措施费,并应在施工方案中明确。

2、定额规定机械土方施工湿土排水费可另计,但湿土排水费如何计算较合理?

答:机械土方施工,如采用简易集水坑(井)和水泵进行排水,套用湿水排水定额乘系数0.6。

3、宁波市地下常水位、土壤类别等如何确定?

答:地下常水位、土壤类别等的确定按勘察设计文件为准,如勘察设计文件不明确,则以业主的现场签证为准。

4、地下室支护系统中的钢筋砼环梁、支撑梁、钢支撑等构件如何套用定额?地下室支护系统(含相应的桩基)是否属于施工技术措施费?

答:地下室支护系统中的钢筋砼环梁、支撑梁原则上仍按本市原规定执行,即模板、砼定额:砼环梁(不分截面高宽比)套用无梁式带形基础,砼支撑套用基础梁相应定额;钢筋定额:砼环梁、砼支撑中的钢筋均套用现浇构件钢筋相应定额。钢支撑套用钢结构相应定额。地下室支护系统(含相应的桩基)属于施工技术措施费,均需编制施工组织设计(或施工方案)。

5、第一章说明四、第四章工程量计算规则五-4等规定中都提到“大口径桩”,这大口径桩的截面直径如何界定?

答:钻(冲)孔桩、人工挖孔桩等桩基,当其截面直径D≥800mm(建筑桩基技术规范JGJ94-94)时称为大口径桩。

6、地下室底板与柱基(独立基础)相连时,工程量是合并计算还是分别计算?

答:柱基的工程量并入地下室底板(包括加深部分),套地下室底板定额。

7、混凝土水泥增量(%)如何调整?

答:鉴于目前本市砂资源来源广泛丰富,粗、中、细砂已综合考虑,自2003版计价依据实施后,混凝土水泥增量(%)不作调整。

1、工程土方、泥浆场外运输费、处置费如何计算?

答:工程土方、泥浆场外运输费应套用新定额第一章、第二章相应的定额子目进行计算。

土方、泥浆处置费按我市有关规定计算,即土方处置费为2.7元/t,泥浆处置费为7元/t。

土方和泥浆处置费在工程结算时承包方必须出示凭证依据;处置地点必须经业主同意。

土方、泥浆重量与体积的换算关系为:

土方重量(t)=天然密实体积(m3)×1.6(t/m3);

泥浆重量(t)=成孔体积(m3)×3×1.3(t/m3)。

2、新定额中沉管灌注混凝土桩跑桩定额缺项,希望能进行补充。

答:沉管灌注混凝土桩跑桩定额补充如下:

沉管灌注混凝土桩跑桩补充定额

工作内容:准备跑桩工具,安卸仪器,加卸压铁,记录、移动桩机。计量单位:

注:(1)设计规定要跑桩的,沉管灌注桩加灌长度自设计桩顶标高算至自然地面标高。

(2)跑桩工程量根据设计要求按根数计算。

(3)利用静压振拔桩机进行跑桩的,不得另行计算桩机场外运输费和安拆费。

3、新定额中大面积填塘碴定额缺项,希望能进行补充。

答:大面积填塘碴定额补充如下:

大面积填塘碴补充定额

工作内容:基底夯实,填铺找平,分层压实。计量3

注:(1)大面积填塘碴补充定额适用于建筑工程施工前的工地现场范围的大面积填塘碴工程,如三通一平等。房屋基础塘碴垫层、地基加固填塘碴、室内地坪塘碴垫层等套用第三章塘碴垫层相应子目;房屋附属及小区、厂区道路的塘碴基层套用第九章道路塘碴基层相应子目,如按市政要求单独设计的套用市政道路工程塘碴底层相应子目。

(2)大面积填塘碴工程量按设计要求填方后的密实体积计算。

(3)大面积填塘碴的施工取费费率:施工组织措施费暂不考虑。综合费率参照专业土石方工程三类费率下限即10%计算(以人工费+机械费为计算基数),其中企业管理费6%、利润4%。规费和税金按省施工取费定额规定费率计算。

4、定额子目11-198、11-199柱饰面(铝塑板面层)平面、凹凸,这两个子目中的人工用量、人工费和基价是否有误?

答:定额子目11-198、11-199,这两个子目的人工用量、人工费和基价有误,应按下表进行勘误。

宁波市建设工程造价管理处浙江省建筑工程预算定额(2003版)问题解答(宁波造价信息07-03)

1、计算土石方开挖工程量时,应如何扣除桩及未回填桩孔所占的体积?

答:在计算土石方开挖工程量时,应扣除取土成孔且桩径在800mm及以上的大口径钻(冲)孔桩、人工挖孔桩在基槽、坑底标高以上部分所占的体积,以及相应空钻(冲)或空挖所形成的且未经回填的桩孔自桩顶(含加灌部分)标高至定额规定的开挖面标高之间所占的体积;其余桩种和桩径在800mm以内的钻(冲)孔桩、人工挖孔桩以及相应未经回填的桩孔所占的体积均不扣除。

2、人工开挖房屋基础土方,如遇局部基槽、基坑挖土深度超过4.5m且仍采用人工挖土时,其超深范围的土方应如何计算?

答:超深范围的土方是指挖土深度超过4.5m的基槽、基坑之中的全部土方,其工程量应包括自基槽、基坑底至定额规定的开挖面标高之间持续深度内的全部方量;超深范围的土方挖土深度超过4.5m后,挖深每增加1m(不足1m按1m计算)按相应定额乘相应超深系数,挖深增加数大于1m的,超深系数之间按连乘法计算。

3、在单项土方中,当沟槽底的宽度大于3m,或基坑底的面积大于20m2时,应如何计算?沟槽底的宽度和基坑底的面积应如何确定?

答:单项土方中,当沟槽底的宽度大于3m,或基坑底的面积大于20m2时,均按相应土方类别的平基土方套用定额。由于挖地槽、地坑单项定额与平基土方单项定额的工作内容有所不同,其挖地槽、地坑单项定额中的“抛土于槽、坑边1m以外”为平基土方单项定额中的“装土入筐”代替,不作调整;而挖地槽、地坑单项定额中的“槽、坑底原土打夯”为平基土方单项定额中的未包括内容,应按槽、坑底面积另行套用原土打夯定额。房屋工程中的局部带形基础和局部满堂基础,其对应的基槽底宽度和基坑底面积,若分别大于3m和20m2时,仍按相应房屋基础土方综合定额执行。在确定沟槽底的宽度和基坑底的面积时,均不包括相应的工作面宽度。

4、淤泥、流砂挖掘后应如何计算相应的运输费用?机械挖淤泥、流砂应如何考虑?

答:挖淤泥、流砂定额内已综合了20m以内的运输,运距在1000m以内时,一般按人力车或人力运土考虑运输,其运距超过20m时的超运距费用,应根据超过20m后的实际运距(即总运距减去20m)按人力车运土(1000m以内每增加50m)定额乘系数1.9计算;若运距超过1000m时,应按自卸汽车考虑运输,其发生的运输费用应根据施工现场实际情况及实际运距,按机械土方中的人工装土或装载机装土、自卸汽车运土(1000m以内)及自卸汽车运土(每增加1000m)等相应定额乘系数1.9计算,不扣除挖淤泥、流砂定额已考虑的运距在20m以内的运输费用。挖淤泥、流砂定额,仅按人工挖掘编制,若实际采用机械挖掘时,应视作含水率超过40%的土方,可根据施工组织设计另行补充相应定额或计算相应的技术措施费用。

5、机械土方中执行挖掘机一般开挖、反铲挖掘机挖土、反铲挖掘机挖土与自卸汽车运土(1000m以内)等相应定额,应如何界定?其相应的土方,若发生弃土外运时,应分别如何计算?

答:挖掘机一般开挖定额是指场地机械平整时,原地面高于设计室外地坪标高30cm以上的挖掘机挖土,以及对停机平面标高以上土方的挖掘机挖土(如:挖掘机山坡切土);对停机平面标高以下土方的挖掘机挖土,按反铲挖掘机挖土或反铲挖掘机挖土与自卸汽车运土(1000m以内)等相应定额执行。

执行不同定额的机械土方,若发生弃土外运时,其运土费用应分别结合施工场地的实际情况进行计算,其中:①挖掘机一般开挖定额不包括弃土外运,当需要弃土外运时,应另行计算运土费用,若土方在挖掘时直接由挖掘机装载到自卸汽车外运时,其弃土外运的费用应根据弃土外运的实际距离按自卸汽车运土(1000m以内)及自卸汽车运土(每增加1000m)定额进行计算,不考虑装土费用;若土方未直接外运的,其弃土外运的费用还应包括按人工装土或装载机装土定额计算的装土费用。②反铲挖掘机挖土定额也不包括弃土外运,按挖掘后坑边堆土考虑,若发生余土外运时,应根据弃土外运的实际距离分别按人工装土或装载机装土、自卸汽车运土(1000m以内)及自卸汽车运土(每增加1000m)等相应定额计算其弃土外运的装土和运土费用。③反铲挖掘机挖土与自卸汽车运土(1000m以内)定额已按直接弃土外运考虑,其土方在挖掘时直接由挖掘机装载至自卸汽车外运,并已包括1000m以内的自卸汽车运输,弃土运距超过1000m 后的超运距费用应根据实际超过的距离按自卸汽车运土(每增加1000m)定额另行计算。

6、建筑工程施工前的工地现场范围的大面积填塘碴应如何计算?基础土方开挖时,其相应的填塘碴层挖掘应如何计算?

答:由于本市塘碴资源分布状况的不均,以及施工现场至塘碴资源之间运输距离的差异,对建筑工程中塘碴的供需和运输成本影响较大,建筑工程施工前的工地现场范围的大面积填塘碴可按根据实际情况确定的合同单价进行结算,未确定合同单价的,应按本市大面积填塘碴补充定额(3-甬补1)执行,其相应的工程量应根据工地现场范围的面积(实际回填范围的面积),按回填前的原地坪平均标高和回填压实后的标高结合工地现场原地坪表面的下陷厚度进行确定,下陷厚度应视工地现场原地坪表面的土质条件而定,以实测数为准。

基础土方开挖时,其相应的塘碴层不论是人工开挖还是机械挖掘,均按相应的四类土定额执行,塘碴层以下的土方仍按地质资料提供的原类别确定。遇塘碴层及塘碴层以下的土方持续开挖时,应分别列项计算,但套用定额时,其挖土深度则仍按自基槽、坑底至定额规定的开挖面标高之间的持续深度确定。同一槽、坑内的土方类别不同,以数量(厚度)多者为放坡标准,不同类别的土方数量,应根据同一槽、坑内按持续深度计算的整体工程量进行分解。

7、砖石、混凝土、钢筋混凝土基础拆除应如何计算?

答:砖石、混凝土、钢筋混凝土基础拆除的相应定额,按整体与局部拆除综合编制,适用于基础的整体与局部拆除,其工程量按拆除基础的实体积计算,发生残碴外运时,可按机械明掘出碴的挖掘机挖碴与自卸汽车运碴定额执行。

8、机械土方开挖工程量计算时,应如何确定挖土深度和工作面宽度及放坡系数?

答:机械土方的开挖工程量按施工组织设计规定的开挖范围及有关内容进行计算,即根据施工组织设计规定的平面开挖尺寸及工作面宽度、放坡系数,按自基槽、坑底至交付施工场地的平均标高之间的持续深度作为挖土深度进行计算。交付施工场地的平均标高应按打桩前的平均标高进行确定,打桩后场地隆起所增加的厚度不计(未达到打桩施工要求所另行增加的回填层除外)。若施工组织设计未明确施工所需的工作面宽度和放坡系数时,应分别参照定额规定的人工土方工作面宽度和机械土方放坡系数。

浙江省建筑工程预算定额(2003版)综合解释

(浙建站定[2006]11号)

1. 满堂基础下翻梁的土方工程量如何计算?

答:应按下翻梁砖模外侧的宽度,乘砖模外侧的长度,再乘满堂基础垫层底至下翻梁垫层底的深度以m3;计算。

2.在打现场预制方桩时,如采用轨道平车供桩的,可否按第四章(P.99)说明六第6条规定执行?

答:采用轨道平车供桩的,运距在500m以内时,可按Ⅱ类构件运距在1km以内的运输定额,乘系数0.70计算。

即定额〔4-415 —(4-416×4)〕×0.7

3. 现拌泵送混凝土按商品泵送混凝土定额执行时,如何计算搅拌费和泵送费?

答:现场搅拌泵送混凝土,执行商品泵送混凝土定额时,除混凝土单价按现场搅拌泵送混凝土组价外,应另行增加搅拌费96.00元/10m3(其中人工费52元、机械费44元),泵送费54.00元/10m3(其中人工费10元、机械费40元),檐高超过60m时,±0.00m以上部分的混凝土每增高10m以内,增加5%泵送费,人工费、机械费同步调整。

4.如何正确执行定额中规定的钢筋长度计算规则?

答:定额中钢筋长度的规定,是按常规施工工艺计算的,当设计(规范)有规定时,应按设计(规范)规定计算,当设计不明确时,可按定额规定计算。

5. 上册(P. 200)定额4-401地下连续墙钢筋网片的就位、安放定额基价是否有误?

答:该定额的基价(1593元/t)有误,应改为184元/t,其中机械费改为157.33元,交流电焊机改为0.139台班,履带式起重机改为0.077台班。

6. 下册(P. 40)定额10-148、10-149单独大理石扶手的基价是否有误?

答:有误,更正如下:

材料中的圆钢φ10以内原单位t改为kg、原单价2299.00元改为2.299元。

定额子目10-148 原基价3789元改为1492元,材料费3689.54元改为1392.83元。

定额子目10-149 原基价4258元改为1961元,材料费原4144.04元改为1847.33元。

7. 墙面镶贴块料面的定额子目中,未含基层抹底灰的工料费用,应如何计算?

答:镶贴块料面的抹底灰定额,按以下补充子目计价:

墙面抹水泥砂浆底灰

工作内容:清理、湿润基层,调运砂浆,刷浆、抹灰,清扫落地灰等全过程。

计量单位:100㎡

注:1. 本定额适用于镶贴块料面的基层抹灰。

2. 定额按二遍考虑,如抹灰遍数不同时,另按每增减一遍定额调整。

3. 梁、柱面抹底灰,按相应定额乘系数1.1计算。

8. 综合脚手架计价的计算基础是建筑面积,执行《建筑工程建筑面积计算规范》(GB/T50353—2005)后,我省03版定额脚手架工程的工程量计算规则应作哪些调整?

答:我省建筑工程预算定额下册P249页:一、综合脚手架第2点“以下内容并入综合脚手架计算”所包含的(1)、(2)、(3)三点修改为以下两点:

(1)骑楼、过街楼下的人行通道和建筑物通道,层高在2.2m及以上者按墙(柱)外围水平面积计算;层高不足2.2m者计算1/2面积。

(2)设备管道夹层(原称技术层)层高在2.2m及以上者按墙外围水平面积计算;层高不足2.2m者计算1/2面积。

以上两点涉及的面积计算,仅适用于计取综合脚手架、垂直运输费和建筑物超高施工用水加压增加的水泵台班费用。

9.高度在3.6m以内的内墙脚手架和天棚抹灰脚手架其费用如何计算?

答:高度在3.6m以内的内墙抹灰脚手架费每100m2抹灰面积按31.00元计算,(其中人工费15.00元、机械费3.00元);高度在3.6m以内的天棚抹灰脚手架费每100m2抹灰面积按58.00元计算,(其中人工费29.00元、机械费6.00元)。如仅勾缝、刷浆或油漆时,按以上相应费用乘系数0.33计算。

10、套用打锚杆桩定额时,是否可按桩基说明中的打斜桩规定将其打桩人工及机械乘系数?

答:打锚杆桩定额已考虑斜打因素,套用定额时不乘系数。

11、高压旋喷桩的喷浆浆体材料(含水泥、粉煤灰、外加剂)定额消耗量与设计不同时,可否调整?

答:可按设计用量调整。

12、混凝土及钢筋混凝土工程说明三、第9条规定现浇混凝土板坡度大于10°-60°以内时,模板定额中的钢支撑、人工含量分别乘相应系数,其对应的混凝土和钢筋定额中的人工含量是否也乘系数?

答:混凝土定额中的人工含量乘系数,钢筋定额中的人工含量不乘系数。

13、现场搅拌泵送混凝土单价如何组价?

答:按现拌泵送混凝土单价加搅拌费及泵送费组成。

例如:C20(20)的现场自拌泵送混凝土的定额配合比单价为176.49元/m3(见下册P298页151#)+搅拌费9.6元/m3+泵送费5.4元/m3 合计为191.49元/m3。如泵送高度超过60m时,每增高10m内,另增5%泵送费。

14、钢筋的制作安装损耗量是如何计算的?

答:钢筋的制作安装损耗已包含在相应的钢筋制作、安装定额中,不另行计算。

15、上册P328道路面层的工作内容中有抹平及养护内容。抹平是指何面层抹平?

答:抹平是指混凝土表面抹平,如设计需加浆抹平者,另套第十章10-5水泥砂浆随捣随抹定额。

16、化粪池、隔油池定额在工作内容中有挖、填土内容,为何在定额分析中无此内容?

答:化粪池、隔油池定额均包括池坑土方的开挖、回填及基坑排水,其人工、机械消耗量已列入相应定额。

17、外墙外保温补充定额(11B—3、4)中抗裂防水砂浆的配合比及厚度定额是如何考虑的?

答:该定额中的抗裂防水砂浆是按1:3水泥砂浆掺水泥重量的25%的防水抗裂胶浆拌和而成,厚度是按4mm考虑的。如设计使用的材料或厚度不同时,均可调整。

18、综合脚手架定额是按不同檐高划分的,高低联跨的建筑物有不同檐高时,如何套用定额?

答:高低联跨的建筑物,应按脚手架的计算规则分别计算面积,并套用相应的综合脚手架定额。

19、第十八章建筑物层高超过3.6m增加水泵台班的定额,其适用范围是否包括20m以下部分层高超过3.6m的面积?

答:包括20m以下部分层高超过3.6m的面积。

20、建筑物超高施工增加费工程量计算规则四“建筑物有高低层时,应根据不同高度建筑面积占总面积的比例分别计算不同高度的人工费及机械费”。这里的总面积是否应包括地下室的建筑面积?

答:不包括地下室的建筑面积。应按首层室内地坪以上不同檐高建筑面积的比例分别计算超高人工降效增加费和超高机械降效增加费。

浙江省建设工程造价管理总站

二○○六年二月二十日浙江省建筑工程预算定额(2003版)综合解释(浙建站定[2006]27号)

1、套用打锚杆桩定额时,是否可按桩基说明中的打斜桩规定将其打桩人工及机械乘系数?

答:打锚杆桩定额已考虑斜打因素,套用定额时不乘系数。

2、高压旋喷桩的喷浆浆体材料(含水泥、粉煤灰、外加剂)定额消耗量与设计不同时,可否调整?

答:可按设计用量调整。

3、混凝土及钢筋混凝土工程说明三、第9条规定现浇混凝土板坡度大于10°-60°以内时,模板定额中的钢支撑、人工含量分别乘相应系数,其对应的混凝土和钢筋定额中的人工含量是否也乘系数?

答:混凝土定额中的人工含量乘系数,钢筋定额中的人工含量不乘系数。

4、现场搅拌泵送混凝土单价如何组价?

答:按现拌泵送混凝土单价加搅拌费及泵送费组成。

例如:C20(20)的现场自拌泵送混凝土的定额配合比单价为176.49元/m3(见下册P298页151#)+搅拌费9.6元/m3+泵送费5.4元/m3合计为191.49元/m3。如泵送高度超过60m时,每增高10m内,另增5%泵送费。

5、钢筋的制作安装损耗量是如何计算的?

答:钢筋的制作安装损耗已包含在相应的钢筋制作、安装定额中,不另行计算。

6、上册P328道路面层的工作内容中有抹平及养护内容。抹平是指何面层抹平?

答:抹平是指混凝土表面抹平,如设计需加浆抹平者,另套第十章10-5水泥砂浆随捣随抹定额。

7、化粪池、隔油池定额在工作内容中有挖、填土内容,为何在定额分析中无此内容?

答:化粪池、隔油池定额均包括池坑土方的开挖、回填及基坑排水,其人工、机械消耗量已列入相应定额。

8、外墙外保温补充定额(11B—3、4)中抗裂防水砂浆的配合比及厚度定额是如何考虑的?

答:该定额中的抗裂防水砂浆是按1:3水泥砂浆掺水泥重量的25%的防水抗裂胶浆拌和而成,厚度是按4mm考虑的。如设计使用的材料或厚度不同时,均可调整。

9、综合脚手架定额是按不同檐高划分的,高低联跨的建筑物有不同檐高时,如何套用定额?

答:高低联跨的建筑物,应按脚手架的计算规则分别计算面积,并套用相应的综合脚手架定额。

10、第十八章建筑物层高超过3.6m增加水泵台班的定额,其适用范围是否包括20m以下部分层高超过3.6m 的面积?

答:包括20m以下部分层高超过3.6m的面积。

11、建筑物超高施工增加费工程量计算规则四“建筑物有高低层时,应根据不同高度建筑面积占总面积的比例分别计算不同高度的人工费及机械费”。这里的总面积是否应包括地下室的建筑面积?

答:不包括地下室的建筑面积。应按首层室内地坪以上不同檐高建筑面积的比例分别计算超高人工降效增加费和超高机械降效增加费。

外墙外保温(2)补充定额

挤塑板、模压板粘贴

工作内容:基层清理,粘贴挤塑板、模压板,板面找平,贴网格布,调运及抹砂浆。计量单位:100m2

注:1、界面处理另套11-66定额。涂料饰面套1-169、170定额。

2、设计板厚与定额不符时,板材单价按比例调整,其余不变。

3、设计不用锚固件者,每100m2实贴面积扣锚固件费用510元(其中人工费60元)。

4、工程量按展开面积计算。

屋面防水

工作内容:基层清理,刷胶粘剂,铺贴卷材。计量单位:100m2

浙江省建设工程造价管理总站

二○○六年八月二十一日

浙江省建筑工程预算定额(2003版)勘误表

2003消耗量定额解释

2003消耗量定额解释 1、建筑工程消耗量定额与修缮工程预算定额的分界: 修缮工程中,300㎡以的零星添建工程,执行修缮定额;超过300㎡的添建工程,执行建筑定额。 2、砌筑材料的规格,设计与定额不同时,可以换算,但消耗量不变,系指定额材料块数折合体积与定额砂浆体积的总体积不变。 3、各种砌体子目,均包括原浆勾缝容。加浆勾缝时,按定额第九章第二节相应规定计算。 4、坡屋面顶板,按斜板计算。屋脊处八字脚的加厚混凝土(素混凝土)已包括在消耗量,不单独计算。若屋脊处八字脚的加厚混凝土配置钢筋作梁使用,应按设计尺寸并入斜板工程量计算。 5、现浇混凝土柱、梁、墙、板的分界: ⑴混凝土墙中的暗柱、暗梁,并入相应墙体积,不单独计算; ⑵梁、墙连接时,墙高算至梁底; ⑶墙、墙相交时,外墙按外墙中心线长度计算,墙按墙间净长度计算; ⑷柱、墙与板相交时,柱和外墙的高度,算至板上坪;墙的高度,算至板底;板的宽度,按外墙间净宽度(无外墙时,按板边缘之间的宽度)计算,不扣除柱、垛所占板的面积; ⑸电梯井壁,工程量计算执行外墙的相应规定。 6、石、花岗岩楼地面面层点缀子目,其点缀块料按规格块料、被点缀的主体块料按现场加工编制。点缀块料面层的工程量,按设计图示尺寸,单独计算;不扣除被点缀的主体块料面层的工程量,其现场加工的人工、机械也不增加。 7、各种现浇混凝土板、楼梯、圈梁、过梁、楼梯、雨蓬、阳台、挑檐中的梁和挑梁,混凝土构造柱,均不单独计算。 8、装饰脚手架,墙高度在3.6m以时按相应脚手架子目30%计取。但计取满堂脚手架后,不再计取装饰脚手架。 9、钢梁执行钢制动梁子目,钢支架执行屋架钢支撑(十字)子目。 10、墙面抹灰(含一般抹灰和装饰抹灰)的工程量,应扣除零星抹灰所占面积,不扣除各种装饰线条所占面积。 11、平挂式安全网(脚手架与建筑物外墙之间的安全网),按水平挂设的投影面积,以平方米计算,执行定额10-1-46立挂式安全网子目。 12、檐高超过20m的建筑物,其超高人工、机械增加的计算基数为除下列工程容之外的全部

山东省安装工程消耗量定额解释

省安装工程消耗量定额解释 共性问题 1、本定额的使用围“新建、扩建及改造工程”应如何理解?是否与修缮定额的围重复? 答:本定额所说的改造工程指工业技术改造工程或整体更新改造工程。所谓整体更新改造,指在已有建筑物或生产装置区,增加或重新更换完整、独立的功能系统安装工程。如:消防、给排水、通风空调、照明、热力设备等系统,而不是局部或系统中的一部分。对于局部和系统中部分安装工程的拆除、安装除另有说明外,应执行修缮定额,两者不重复。执行修缮定额时,对于修缮定额缺项的安装项目可以使用安装定额。 2、在执行消耗量定额时,如遇有缺项可否使用96综合定额和94安装估价表? 答:在执行消耗量定额时,如遇缺项,可以参照96综合定额和94安装估价表相关定额的消耗量进行计价。 3、材料、设备的水平及垂直运输是怎样考虑的? 答:水平运输是指安装物自施工现场施工单位仓库或现场指定堆放地点运至安装地点的水平运输。各册定额中除另有说明者外:设备水平运输按100m取定;材料、成品、半成品按300m 取定。执行定额时,不论施工现场的水平距离多少,均不作调整。 垂直运输是指安装物自设备安装现场基准面运至安装位置的垂直运输。垂直运输基准面,室以室地平为基准面,室外以安装现场地平面为基准面。除定额另有说明外,材料、成品、半成品构件等垂直运输按六层(或20m)计,超过部分的垂直运输,在高层建筑增加费中计取;设备垂直运输按10m取定,设备垂直运输如超过10m时,除定额已有明确规定外,可按第一册说明第六条第一款规定计。 4、消耗量定额中没有列出脚手架系数的安装工程,如何计取脚手架搭拆? 答:消耗量定额各册或章已规定了计取系数。个别没有列出且须搭设的脚手架工程费用,可按施工组织设计计算。 5、什么情况下计取洞库、暗室增加费? 答:洞库、暗室增加费指在没有自然采光、没有正常通风、没有正常运输行走通道的情况下施工,而进行补偿的施工降效费。地下室应计该系数,但地下室设有地上窗、洞口除外。 6、计取高层建筑增加费时,如遇层数和高度不一致时,应以层数还是高度为准? 答:计取高层建筑增加费时,高度和层数(含折算后的层数)满足一个指标即可。 7、计算建筑物的层数或高度时,应注意哪些情况? 答:计算建筑物的层数或高度时,应注意以下问题: (1) 地下室部分不能计算层数和高度; (2) 层高不超过2.2m时,不计层数;

【建筑工程管理】土建定额说明

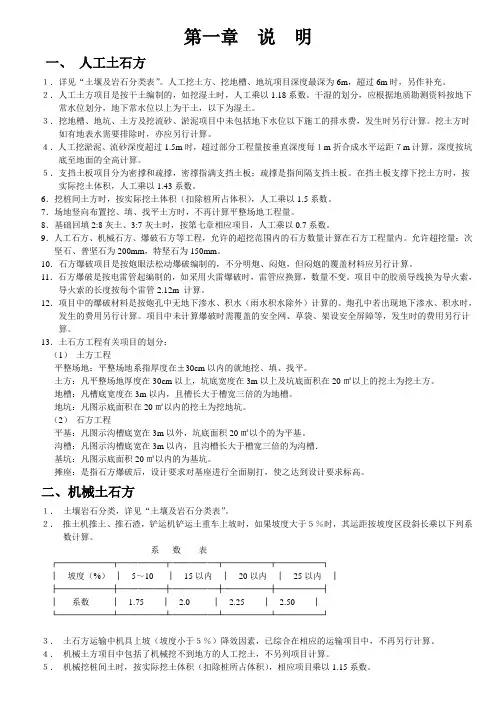

第一章土石方工程说明 一、土石方分类详见土壤及岩石(普氏)分类表,表列Ⅰ、Ⅱ类为定额中一、二类土(普通土);Ⅲ类为定额中三类土(坚土);Ⅳ类为定额中四类土(砂砾坚土);Ⅴ类为定额中松石;Ⅵ-Ⅷ类为定额中次坚石;Ⅸ-Ⅹ类为定额中普坚石;Ⅹ类以上为定额中特坚石。 二、设计室外地坪标高以上、挖土厚度30cm以外的挖土和山坡切土为挖土方,设计室外地坪标高以下的挖土为挖基础土方。 三、本定额人工挖土按挖干土编制,挖湿土时,人工乘以系数1.18。干、湿土的划分,以地质勘察资料为准。如无地质勘察资料,以地下常水位为界,常水位以上为干土,以下为湿土。 四、深度超过6m的人工挖土,不分土壤类别均执行深度超过6m定额,每增加0.5m为一个基数递增,不足0.5m 按一个基数计算。 五、人工挖土方定额不包括排地表水,发生时按实计算。 六、本章挖桩孔和爆破等项目,属于措施项目的安全防护、复盖材料和地下水位以下的排水另行计算。 七、支挡土板定额项目分为密撑和疏撑,密撑是指满支挡土板,疏撑是指间隔支挡土板。支撑间距不同时,定额不作调整。 八、在有挡土板支撑下的人工挖土,人工乘以系数1.43。

九、人工挖桩孔,桩内垂直运输方式按人工考虑。深度超过12m时,16m以内按12m项目人工乘以系数1.3;20m 以内乘以系数1.5。同一孔内土壤类别不同时按定额加权计算。如遇有流砂、淤泥,按实际发生计算。 十、建筑场地厚度在130cm以内的挖、填、运、找平为平整场地。场地竖向布置挖填方时,不再计算平整场地工程量。 十一、石方爆破定额按炮眼法松动爆破和电雷管导电起爆编制,不分明炮、闷炮。如采用火雷管爆破,雷管应换算,数量不变。扣除定额中的胶质导线,换为导火索,导火索长度按每个雷管2.12m计算。打眼爆破如须处理渗水、积水,另行计算。 十二、预裂爆破套用人工和机械打眼爆破平基项目。 十三、石方爆破定额中已综合了不同的开挖深度、坡面开挖、放炮和找平因素。如设计规定有爆破粒径要求时,实际增加的消耗量另行计算。 十四、机械土方定额按三类土编制,如土壤类别不同时,定额中机械台班量乘以表1-1系数。表1-1

浙江03定额综合解释及补充定额

关于印发“2003版计价依据”综合解释的通知 浙建站定(2006)11号 各市建设工程造价管理站(处、办): 本省建设工程2003版计价依据自2004年10月1日施行以来,我们陆续收到各地在执行过程中反映的一些问题。为推进“计价规范”及03版计价依据的贯彻,根据《浙江省建设工程造价计价管理办法》(省政府第173号令)的规定,经研究,现将综合解释(一)、(二)印发给你们,与03版新计价依据配套使用。 附:综合解释(一)(安装工程) 综合解释(二)(建筑工程) 综合解释(一)(安装工程) 1.安装工程超高增加费能否采用简便的方法计取? 答:可以。超高增加费除按各册有关规定计算外,为方便计算,亦可按以下方法计取:首先估算出超高工程量约占总工程量的百分比,然后取定超高工程所需人工费占该工程总人工费的适当比例(例:%~2%),并以其为基数,按主册相应费率计算超高增加费。不发生超高的工程不得计取超高增加费。 例:某电气安装工程总人工费是80000元,其中超高工程的人工费约占总人工费的1%,则该电气安装工程超高增加费应是80000×1%×33%=264(元),其中人工工资264元。 2.按工料单价法计算工程造价时,是否要把脚手架搭拆费作为技术措施费单列? 答:安装工程按工料单价法计算工程造价时,脚手架搭拆费可按册说明的要求计算,一般计入工程直接费中,不另列为技术措施费,只有当招标文件有明确要求列为技术措施费时才单列。 3.电气安装工程定额只包括10KV以下的内容,10Kv以上的电气安装工程套用什么定额?

答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。 4.电气安装工程中“照明供电回路系统调试”的系统数量如何统计,有否统一的规定? 答:有。 执行新定额后在一般情况下(系用三相自动空气开关控制)“照明供电回路系统调试”只有由建筑物内变电所低压配电屏输出的照明供电回路才能计算“照明供电回路系统调试”的回路数,当建筑物无变电所时,则以该建筑物主配电室照明配电屏输出的照明供电回路数计算“照明供电回路系统调试”,因为用三相自动空气开关控制,定额应乘系数。其后各级照明供电回路不再重复计算。 住宅小区的每幢楼宇用电,由小区变电所供电,可按小区变电所低压配电屏输出的照明供电回路计算“照明供电回路系统调试”的回路数。 例1:某综合楼变电所由六台低压配电屏输出的照明供电回路共42路,均用三相自动空气开关控制,则该综合楼“照明供电回路系统调试”共有42个系统,用三相自动空气开关控制,定额应乘系数。 例2:某教学楼主配电室两台低压配电屏输出的照明供电回路共16路,均用三相自动空气开关控制,则该教学楼“照明供电回路系统调试”共有16个系统,用三相自动空气开关控制,定额应乘系数。 例3:某住宅小区变电所八台低压配电屏输出的照明供电回路共48路,均用三相自动空气开关控制,则该住宅小区“照明供电回路系统调试”共有48个系统,用三相自动空气开关控制,定额应乘系数。 当三相照明主配电箱带有调试元件,如交流接触器、磁力起动器、各种继电器和与之配套的二次回路、表计等,则应套用“1kv以下交流供电系统调试”定额。 5.由变电所动力柜自动空气开关输出的电源,经过就地动力配电箱控制一台电动机,是否应套一个交流供电系统调试和一台电动机调试? 答:凡用自动空气开关输出的动力电源,包括在电动机调试之中,不能再另计交流供电系统调试费用,电动机调试应按不同的电机类型和不同的控制方式选用相应定额子目,

山东消耗量定额解释(补充一)

山东消耗量定额解释(补充一) (2010-05-11 17:45:58) 转载 分类:定额解释 标签: 房产 第一章土石方工程 1、条形基础中有独立基础时,土方工程量应分别计算。 桩间条形基础的沟槽长度,按柱基础(含垫层)之间的设计净长度计算。 2、定额1-2-1~7子目中的装土,系指人工边挖土、边装土筐(人工运土)或人力车(人力车运土)。 人工或人力车运土,运土另套1-2-43~50子目。 机械(机动翻斗车等)运土,装土另套装车相应子目。 人工挖土子目中的装土用工,均不扣除。定额1-1-11~14、1-1-18~19、1-3-14~17、1-3-44子目中的装土(渣),系指挖掘机边挖土(渣)、边装车。装土(渣),不能另套装车子目。

3、拖拉机和自卸汽车运输土石方,定额部分子目中虽未限定运距上限,但仅适用于2km以内的土石方运输。运距超过2km时,全部运距执行当地有关部门相应规定。 4、填土子目中,均已包括碎土,但不包括筛土。若设计要求筛土,夯填土、填土碾压、回填碾压子目,每定额单位增加筛土用工 1.73工日。松填土子目,每定额单位增加筛土用工1.38工日。 回填灰土子目,已包括筛土用工。回填灰土就地取土时,应扣除灰土配合比中的粘土。 5、带地下室、半地下室的建筑物的场地平整,应 第二章地基处理与防护工程 1、爆破岩石增加垫层的工程量,按现场实测结果计算。 2、灌注混凝土桩凿桩头,设计无规定时,其工程量按桩体断面面积乘以0.5m,以立方米计算。凿桩头子目,不包括桩头钢筋整理。 3、人工挖孔灌注混凝土桩桩壁和桩芯子目,定额未考虑混凝土的充盈因素。人工挖孔的桩孔侧壁需要充盈时,桩壁混凝土的充盈系数按1.25计算。灌注混凝土桩无桩壁、直接用桩芯混凝土填充桩孔时,充盈系数按1.10计算。

福建省建筑安装工程费用定额(2003版)(word版)

福建省 建筑安装工程费用定额 (2003版) 审批部门:福建省建设厅 主编单位:福建省建设工程造价管理站施行日期:2004年3月1日

总说明 一、为了规范建设工程造价的计价行为,合理确定工程造价,根据国家和本省有关规定,并结合本省实际情况,编制《福建省建筑安装工程费用定额》(2003版)(以下简称本定额)。 二、本定额编制的主要依据有:《建筑法》、《失业保险条例》、《住房公积金管理条例》、《工伤保险条例》、《建设工程安全生产管理条例》、《建设工程工程量清单计价规范》(GB50500-2003)、《建筑施工安全检查标准》(JGJ59-99)、《建筑安装工程费用项目组成》(建标[2003]206号)、《福建省城镇企业职工基本养老保险条例》、《福建省企业职工生育保险规定》、《福建省人民政府关于加快建筑业改革和发展的若干意见》(闽政[2003]18号)、《福建省建筑工地文明施工指南》(闽建建[2003]31号)及其他有关政策规定。 三、本定额适用于在我省行政区域范围内新建、扩建和改建的建筑(含装饰装修,下同)、安装、市政、仿古建筑及园林绿化、房屋修缮和抗震加固等工程。 四、本定额是编制施工图预算、招标标底或招标控制价、工程结算和调解处理工程造价纠纷、鉴定工程造价的依据;是编制投资估算、设计概算的基础。投标报价应按照本定额的有关规定并结合工程、企业实际情况自主确定,费用组成要完整,费用计取要合理。 五、本定额是按照正常的施工条件和多数企业正常、合理的费用支出以及合理工期、合格工程进行编制的。发包方要求发包工程的施工工期较定额工期提前的,应予计取缩短工期措施费;发包方要求发包工程的质量达到优良等级的,应予计取优良工程增加费。 六、建设工程造价的组成和计算程序按《福建省建设工程综合单价计价办法》(闽建法[2004]3号)的有关规定。 七、根据《建设工程安全生产管理条例》,为了确保安全生产作业环境和安全施工措施费用,本定额中安全施工费和文明施工费的取费标准为最低取费标准,临时设施费的最低取费标准为本定额中临时设施费取费标准的70%。编制施工图预算、招标标底或招标控制价按本定额的取费标准,投标报价不得低于规定的最低取费标准。 八、规费和税金均应按照本定额的有关规定计算,不得优惠。 九、本定额中养老保险费、失业保险费、医疗保险费、工伤保险费、生育保险费和住房公积金(以下简称劳保费用),分为甲、乙、丙、丁四类,劳保费用取费类别由省建设行政主管

河北03定额解释

河北03定额解释 第一章土、石方工程 1.机械挖土方时,人工清理基坑、拍底、钎探应如何计算? 答:人工清理基坑按实际挖土量套用相应的土方子目,人工乘以系数2;拍底按每100平方米槽坑底面积l.32工日计算,人工按三类工计算;钎探按每100平方米槽坑底面积5.88工日计算,人工按三类工计算。 2.机械挖土坑上、坑下作业如何界定? 答:机械挖土从设计室外地坪起至基础底,机械一直在坑内作业,并设有机械上坡道(或采用其他措施运送机械)称坑内作业:相反机械一直在室外地坪上作业(不下坑)称坑上作业;开挖时没有形成坑,虽然是在设计室外地坪(坑上)挖土,继续挖土时机械随坑深在坑内作业,也称坑内作业。 3.机械运淤泥、流砂如何套用综合基价? 答:机械运淤泥、流砂按机械运土方相应项目乘以1.50系数。 4.基础挖土方按多少深度编制的,超过深度怎样执行?机械挖土是否按施工组织设计增加机械上下坡道土方工程量? 答:人工挖土按6m以内,机械挖土按5m以内编制。人工挖土超过6m另编制补充定额。机械挖土超过5m时,定额人工、机械乘以系数1.11。机械上下坡道土方工程量如有经批准的施工组织设计按施工组织设计计算,没有的按土方工程量的8%计算。 5.人工、机械挖土增加工作面是否已考虑基础所需搭设单双排脚手架部分土方? 答:未考虑,如确实需要按经批准的施工组织设计计算。 第二章桩基础工程 1.项目编号2-138的“夯扩灌注桩”的适用范围是什么?夯扩使桩端扩为承力盘,其体积如何计算? 答:项目编号2-138适用于夯扩碎石桩。桩端承力盘体积已包括在该子目的消耗量中。 2.建筑工程综合基价第二章计算规则第6条(2)中设计有混凝土护壁者,护壁混凝土按图示尺寸以立方米计算。设计无混凝土护壁者,护壁厚度按lOOmm,高度按孔身高度计算。孔身高度如何确定?是整个桩身高度还是扩大头以上部分高度? 答:孔身高度指挖孔的深度,不含扩大头部分。 3.建筑工程综合基价第二章说明第17条中,人工挖孔灌注桩成孔,设计要求增设的安全防护措施所用材料,设备另行计算。若桩径小于1200mm(包括1200mm)时人工、机械各增加20%。桩径是指设计桩径还是指加上护壁后挖孔桩径? 答:此处桩径指设计桩径。 4.水泥土桩如为洛阳铲人工成孔,如何套用综合基价? 答:水泥土桩成孔按2003建筑工程综合基价中人工成孔的相应项目计算。 5喷粉桩项目中是否含预留桩头,即超灌部分? 答:喷粉桩的超灌部分应计算在工程量内,超灌长度设计有规定的,按设计规定,设计无规定的,按O.25m计算。 第三章砌筑工程 1.砌筑工程章说明中的第2条:“砖墙项目中己包括先立门窗框的调直用工以及腰线、窗台线、挑檐线等一般出线用工。”但在实际住宅项目中门大多为哑口,并不安装门框,此部分人工消耗

山东省安装工程消耗量定额定额解释

《山东省安装工程消耗量定额》解释 共性问题 1、本定额总说明第十二条中已明确"环保、安防、消防、劳保、技术监督等部门的监测、检验费用,发生时按有关部门规定另行计算"。请问,对于这类强制性检验、验收收费应由谁来承担? 答:上述费用是发生于工程上的检验、验收费用,其费用计算标准按相关部门规定计算。这类费用属于建设单位管理费,应由建设单位承担。 2、在执行消耗量定额时,是否必须执行省统一发布的价目表中各类消耗量单价? 答:在执行消耗量定额时,其人、材、机的单价应由工程发、承包双方根据建筑市场情况合同定价;如是投标报价则完全由投标人根据拟建工程实际和自身情况自主确定。省统一发布的工日、材料、机械台班单价是一个指导价格,为工程计价活动提供参考。省统一发布的指导价格包括省、各市的指导价。 3、怎样理解材料费中的检验试验费包括的内容?结算时这些费用是否按实际发生计取? 答:根据建设部建标[2003]206号文件规定,材料检验试验费是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,属于材料费的组成部分。所谓"对建筑材料、构件……进行一般鉴定、检查……",即是指按照相关工程施工及验收规范的规定,在安装使用前必须对原材料、成品或半成品以及构件、配件等所进行的抽检、校验或复查(包括试件、试样的机械性能试验和化学成分分析)。这些检测可以由具备条件的施工单位自己进行,也可以委托具有相应资质的专业检验单位进行。检验试验费的计算,理论上讲,应将实际需要发生的对某一类别、规格、型号、批次的安装材料检验试验费用,分别计入相应被检验材料的单位材料成本费用(单价)之中。但是在实际工作中,如果每个工程都按实际发生的检验试验费计算非常困难,且由于工程专业、建设地点、材料产地及品质等诸多影响因素,也不宜制定全省统一费率。所以报价人应根据拟建工程实际情况,结合以往完成的相同或类似工程的成本核算资料,测算并确定材料检验费用的计取比率,进而完成相应的材料成本报价。另外,各市工程造价管理机构可根据本地区的实际情况,在测算发布当地建设市场价格信息的同时,发布本地区上述相关费用的指导费率,作为工程建设有关各方进行工程计价活动时的参考。至于工程所在地的技术监督、质量、安全等部门按照其各自行政性规定,对在建工程的材料、设备、构件等所进行的抽样检验收费,不包括在上述材料检验试验费中,此类费用应在建设单位管理费中的工程质量监督检测费项下列支,由建设单位支付。

浙江省建筑工程03预算定额解释

浙江省建筑工程预算定额(2003版)勘误表浙江省建筑工程预算定额(2003版)勘误表

2005-04-29

浙江省建筑工程预算定额(2003版)综合解释(二)(建筑工程)1. 满堂基础下翻梁的土方工程量如何计算? 答:应按下翻梁砖模外侧的宽度,乘砖模外侧的长度,再乘满堂基础垫层底至下翻梁垫层底的深度以m3;计算。 2.在打现场预制方桩时,如采用轨道平车供桩的,可否按第四章(P.99)说明六第6条规定执行? 答:采用轨道平车供桩的,运距在500m以内时,可按Ⅱ类构件运距在1km以内的运输定额,乘系数0.70计算。 即定额〔4-415 —(4-416×4)〕×0.7 3. 现拌泵送混凝土按商品泵送混凝土定额执行时,如何计算搅拌费和泵送费? 答:现场搅拌泵送混凝土,执行商品泵送混凝土定额时,除混凝土单价按现场搅拌泵送混凝土组价外,应另行增加搅拌费96.00 元/10m3(其中人工费52元、机械费44元),泵送费54.00元/10m3(其中人工费10元、机械费40元),檐高超过60m时,±0.00m以上部分的混凝土每增高10m以内,增加5%泵送费,人工费、机械费同步调整。 4.如何正确执行定额中规定的钢筋长度计算规则? 答:定额中钢筋长度的规定,是按常规施工工艺计算的,当设计(规范)有规定时,应按设计(规范)规定计算,当设计不明确时,可按定额规定计算。 5. 上册(P. 200)定额4-401地下连续墙钢筋网片的就位、安放定额基价是否有误? 答:该定额的基价(1593元/t)有误,应改为184元/t,其中机械费改为157.33元,交流电焊机改为0.139台班,履带式起重机改为0.077台班。 6. 下册(P. 40)定额10-148、10-149单独大理石扶手的基价是否

03定额解释

1、总说明十一“在外围开窗面积小于室内平面面积2.5%的地下室、库房及暗室等室内施工时,所发生的洞库照明费按所涉及子目定额人工费的40%计算。”问洞库照明费中是否只有人工费,而没有材料费?洞库照明费是否属于施工技术措施费? 答:为合理起见,暂定洞库照明费中80%为人工费,20%为材料费。洞库照明费属于施工技术措施费,并应在施工方案中明确。 2、定额规定机械土方施工湿土排水费可另计,但湿土排水费如何计算较合理? 答:机械土方施工,如采用简易集水坑(井)和水泵进行排水,套用湿水排水定额乘系数0.6。 3、宁波市地下常水位、土壤类别等如何确定? 答:地下常水位、土壤类别等的确定按勘察设计文件为准,如勘察设计文件不明确,则以业主的现场签证为准。 4、地下室支护系统中的钢筋砼环梁、支撑梁、钢支撑等构件如何套用定额?地下室支护系统(含相应的桩基)是否属于施工技术措施费? 答:地下室支护系统中的钢筋砼环梁、支撑梁原则上仍按本市原规定执行,即模板、砼定额:砼环梁(不分截面高宽比)套用无梁式带形基础,砼支撑套用基础梁相应定额;钢筋定额:砼环梁、砼支撑中的钢筋均套用现浇构件钢筋相应定额。钢支撑套用钢结构相应定额。地下室支护系统(含相应的桩基)属于施工技术措施费,均需编制施工组织设计(或施工方案)。 5、第一章说明四、第四章工程量计算规则五-4等规定中都提到“大口径桩”,这大口径桩的截面直径如何界定? 答:钻(冲)孔桩、人工挖孔桩等桩基,当其截面直径D≥800mm(建筑桩基技术规范JGJ94-94)时称为大口径桩。 6、地下室底板与柱基(独立基础)相连时,工程量是合并计算还是分别计算? 答:柱基的工程量并入地下室底板(包括加深部分),套地下室底板定额。 7、混凝土水泥增量(%)如何调整? 答:鉴于目前本市砂资源来源广泛丰富,粗、中、细砂已综合考虑,自2003版计价依据实施后,混凝土水泥增量(%)不作调整。

山东定额解释集锦

1、请教定额站老师:综合定额中普通住宅户内照明箱应该套用什么子目? 答:套用户表板定额子目。 2.施工现场的筛砂用工是多少呀? 答:施工现场的筛砂用工按0.30工日/立方米,仅包括砌筑砂浆和抹灰砂浆. 3、请教栾老师:8B-670~675子目PP-R管件工程量的结算方法。 栾老师:二00一年补充定额8B-670~675室内塑料给水管(热熔、电熔连接)子目中接头零件都有定额含量。有一个工程设计图纸中的PP-R给水管管件实际含量要远超定额含量。请教栾老师:该工程PP-R管件工程量可否按图纸实际工程量结算?答:管件实际含量超出定额含量,经双方确认后应允许调整。合同有约定的按合同。 4、在8-744至8-750,中的容积式交换器的1#至7#是怎么个概念? 答:容积式交换器详见《全国通用给水排水标准图集》(S128),1#至7#其容积分别为500、700、1000、1500、2000、3000、5000升,筒体直径由φ600至φ1400。 5、消耗量定额中关于风机型号有4#~20#,请问这是怎么分类的? 答:通风机型号中的 **#,系指风机叶轮的名义直径(分米数值)。例如4#即风机叶轮的直径在400mm左右;20#即风机叶轮的直径在2000mm左右。 6、我想请教您一个问题,现在的主材和设备是如何区别的? 答:关于设备和主材的划分,尚没有一个严格的、统一的划分标准。实际工作中通常是按所采用的定额,定额列为材料的为材料;未列的则视为设备。 7、远距离光缆架设套哪个定额? 消耗量定额第十三册中关于光缆敷设仅限于建筑物的配套通信工程,若远距离的光缆架设敷设应如何套用定额? 答:消耗量定额第十三册中设有室外光缆敷设项目,已能满足一般工程的需要。如果是长距离通信线路光缆敷设,应按专业通信部门规定。 8、现有一工程给水塑料主管道采用“水平吊装,整个管道由角钢连续承托”(L03S001-53)方式安装,问:塑料给水管安装定额(如:8-367)工作内容中包括支架制安及其除锈刷漆,管道、管件及管座安装等内容。以上工程中的支撑角钢是否只做为辅材对定额进行调整换算? 答:整条管道由角钢连续承托的安装方式,明显超出常规,定额所考虑的支吊架用量是按施工规范标准测算取定的。上述情况如果只调整角钢用量似乎仍不尽合理。比较合理的办法应该是将超出定额取定量的支架工程量,套用相应支架定额和除锈刷油定额项目。 9、96定额中计算楼房单管系统的立干管工程量时不扣除暖气片间隔部分,请问在消耗量定额中该项是否也成立? 答:96综合定额中计算楼房采暖的立干管工程量时不扣除暖气片间隔部分,是考虑综合定额计量方便的特点,为此还对主材耗用量(损耗率)的取定作了调整,减低了损耗率。使用消耗量定额时不能沿用,应按消耗量定额的工程量计算规则计算,暖气片间隔部分的长度需要扣除。 10、定额人工单价28是否可以改动? 我单位与甲方签署的合同上写着人工20元/工日,我理解为地区人工单价为20元。但定额人工单价还是28元但是甲方却是按照定额人工单价20取费,不知道怎么解决。我是03版本安装定额。请指教 答:根据鲁建标字[2006]2号文发《山东省建筑安装市政工程费用项目组成及计算规则》规定,定额人工单价可由发承包双方合同约定并由此计算直接工程费,但作为取费计算基础时,还应统一按照省发布的人工单价28元计算出的人工费(或直接费)作为计算基础,各种费率则允许上下浮动,有序竞争。 11、.小型站类系统调整费(1,2,5,6)人*35%,其中人工费占50%,什么情况下记取该费用,还是这四章不论什么情况都记取? 2,第六章,冷库工艺管道,套用了气压试验,泄露性实验,真空实验,空气吹扫,能否再记取小型站类系统调整费人*35%,其中人工费占50%,这几个定额同时套用,是否重复.? 答:⑴不是什么情况都计取,只指小型制冷站(库),空压站、乙炔站、水压机蓄势站,制氧站,煤气站等

深圳03版定额计算规则

目录 A.1 土(石)方工程 (1) 说明 (1) 工程量计算规则 (5) A.2 桩与地基基础工程 (8) 说明 (8) 工程量计算规则 (11) A.3砌筑工程 (14) 说明 (14) 工程量计算规则 (15) A.4混凝土及钢筋混凝土工程 (18) 说明 (18) 工程量计算规则 (21) A.5 厂库房大门、特种门及木结构工程 (27) 说明 (27) 工程量计算规则 (28) A.6 金属结构工程 (29) 说明 (29) 工程量计算规则 (30) A.7 屋面及防水工程 (31) 说明 (31) 工程量计算规则 (32) A.8 防腐、隔热、保温工程 (33) 说明 (33) 工程量计算规则 (34) A.9 建筑物拆除工程 (34) 说明 (35) 工程量计算规则 (35)

A.10 支撑工程 (36) 说明 (36) 工程量计算规则 (36) A.11 降排水工程 (37) 说明 (37) 工程量计算规则 (37) A.12 模板工程 (38) 说明 (38) 工程量计算规则 (39) A.13 脚手架工程 (41) 说明 (41) 工程量计算规则 (43) A.14 建筑物垂直运输 (46) 说明 (46) 工程量计算规则 (47) A.15 建筑材料二次运输 (48) 说明 (48) A.16 “绿色建筑”消耗量子目(施行) (48) 编制说明 (49) A.17 节能门窗、幕墙工程(试行) (49) 说明 (49)

深圳市2003建筑工程定额说明及计算规则 A.1 土(石)方工程 说明 一、本章包括土方工程、石方工程、平整场地、回填土、打夯、碾压等土石方项目;适用于建筑工程中的土石方工程。 二、计算土石方工程量前,应确定下列各项资料: 1.土壤及岩石类别的确定。土石方工程土壤及岩石类别的划分,依工程勘测资料与“土壤及岩石(普氏)分类表”对照后确定(见表1-1)。 土壤及岩石(普氏)分类表表1-1

山东建筑工程消耗量定额章节说明、计算规则、解释(03版)

2003版《山东省建筑工程消耗量定额》 一、总说明及章节说明 二、山东省建筑工程计算规则 三、综合解释 四、补充册 五、山东省建筑工程计价依据综合解释

目录 1、山东省建筑工程消耗量定额适用范围-------------------------4 2、《山东省建筑安装市政工程费用项目组成及计算规则》解释-----6 3、2003版《山东省建筑工程消耗量定额》总说明-----------------11 4、第一章土石方工程----------------------------------------13 5、第二章地基处理与防护工程--------------------------------24 6、第三章砌筑工程------------------------------------------30 7、第四章钢筋与混凝土工程----------------------------------38 8、第五章门窗及木结构工程----------------------------------48 9、第六章屋面防水保温防腐工程------------------------------54 10、第七章金属结构制作工程---------------------------------60 11、第八章构筑物及其他工程---------------------------------64 12、第九章装饰工程-----------------------------------------70 13、第十章施工技术措施项目---------------------------------96 14、《建筑工程建筑面积计算规范》-----------------------------130

定额解释-山东

山东省安装工程消耗量定额解释 共性问题 1.本定额的使用范围"新建、扩建及改造工程"应如何理解?是否与修缮定额的范围重复? 答:本定额所说的改造工程指工业技术改造工程或整体更新改造工程。所谓整体更新改造,指在已有建筑物或生产装置区内,增加或重新更换完整、独立的功能系统安装工程。如:消防、给排水、通风空调、照明、热力设备等系统,而不是局部或系统中的一部分。对于局部和系统中部分安装工程的拆除、安装除另有说明外,应执行修缮定额,两者不重复。执行修缮定额时,对于修缮定额缺项的安装项目可以使用安装定额。 2.在执行消耗量定额时,如遇有缺项可否使用96综合定额和94安装估价表? 答:在执行消耗量定额时,如遇缺项,可以参照96综合定额和94安装估价表相关定额的消耗量进行计价。 3.材料、设备的水平及垂直运输是怎样考虑的? 答:水平运输是指安装物自施工现场内施工单位仓库或现场指定堆放地点运至安装地点的水平运输。各册定额中除另有说明者外:设备水平运输按100m取定;材料、成品、半成品按300m取定。执行定额时,不论施工现场内的水平运输距离多少,均不作调整。 垂直运输是指安装物自设备安装现场基准面运至安装位置的垂直运输。垂直运输基准面,室内以室内地平为基准面,室外以安装现场地平面

为基准面。除定额另有说明外,材料、成品、半成品构件等垂直运输按六层(或20米)计,超过部分的垂直运输,在高层建筑增加费中计取;设备垂直运输按10m取定,设备垂直运输如超过10m时,除定额已有明确规定外,可按第一册说明第六条第一款规定计。 4.消耗量定额中没有列出脚手架系数的安装工程,如何计取脚手架搭拆? 答:消耗量定额各册或章已规定了计取系数。个别没有列出且须搭设的脚手架工程费用,可按施工组织设计计算。 5.什么情况下计取洞库、暗室增加费? 答:洞库、暗室增加费指在没有自然采光、没有正常通风、没有正常运输行走通道的情况下施工,而进行补偿的施工降效费。地下室应计该系数,但地下室设有地上窗、洞口的除外。 6.计取高层建筑增加费时,如遇层数和高度不一致时,应以层数还是高度为准? 答:计取高层建筑增加费时,高度和层数(含折算后的层数)满足一个指标即可。 7.计算建筑物的层数或高度时,应注意哪些情况? 答:计算建筑物的层数或高度时,应注意以下问题: (1)地下室部分不能计算层数和高度; (2)层高不超过米时,不计层数; (3)定额中说明已包括的不再计取,如电梯等; (4)屋顶单独水箱间、电梯间不能计算层数,也不计高度;

《建筑工程定额与预算》第03章

《建筑工程定额与预算》第10章在线测试 A B C D 、在预应力空心板的编号 A B C D 、预制构件运输工程量与制作工程量的关系是( A B C D 、预制钢筋混凝土构件材料强度等级与《综合单价》不同时,应按对应的( A B C D 、防滑条按设计图示长度计算。设计未明确时,可按楼梯踏步两端距离减( A B C D

D、混凝土强度 E、水泥强度 2、关于屋面涂膜防水工程量计算,以下说法正确的有()。 A、屋面涂膜防水按设计图示尺寸以面积计算; B、扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟所占的面积。 C、屋面的女儿墙、伸缩缝和天窗等处的弯起部分,按图示尺寸计算并入屋面工程量内 D、如图纸无规定时,伸缩缝、女儿墙的弯起部分可按300mm计算 E、涂膜屋面的的油膏嵌缝按设计图示尺寸另以长度计算 3、关于楼地面防水、防潮层和找平层工程量的计算,以下说法正确的有()。 A、按设计图示主墙间的净空面积计算 B、扣除凸出地面构筑物、设备基础、室内铁道、地沟等所占面积 C、扣除间壁墙和0.3㎡以内的柱、垛、附墙烟囱及孔洞所占面积 D、门洞、空圈、暖气包槽、壁龛的开口部分不增加面积 E、与墙面连接处高度在500mm以内者按展开面积计算,并入平面工程量内 4、装饰装修工程中的油漆工程,其工程量按图示尺寸以质量计算的有()。 A、轻钢屋架 B、刚爬梯 C、金属面 D、钢栏杆 E、木扶手 5、下列关于装饰装修工程量计算,正确的是() A、塑料板暖气罩按设计图示尺寸以展开面积计算 B、雨篷吊挂饰面按设计图示尺寸以水平投影面积计算 C、洗漱台区分单、双孔,分别按设计图示数量计算

2003年消耗量定额补充规定一

建筑工程消耗量定额补充规定(一) 1、关于重申停止执行《山东省建筑工程综合定额》的问题鲁建标字[2003]3号文规定,96版《山东省建筑工程综合定额》已于2003年4月1日停止使用。但是,有个别工程仍继续执行。为维护建设市场经济秩序,保护建设主体各方合法权益,现重申停止执行《山东省建筑工程综合定额》,其原有的配套政策废止,新的计价政策不能与之配套使用。自2009年1月1日起执行《山东省建筑工程综合定额》的工程将不预办理工程竣工结算登记备案。 2、关于定额人工单价的问题 鲁建标字[2008]10号文规定的“消耗量定额价目表中综合工日单价”(44元/工日)指山东省价目表中的省定额“人工费”单价及“基价”组成,是全省统一的计价价格,应作为计取企业管理费、利润等有关费用的基础。该综合工日单价不得因合同约定等原因而调整。合同约定的人工单价仅作为工程所在地市价。 3、竹胶(胶合)板模板问题 承发包双方办理现场签证的,按签证结算模板制作费用;未办理签证的,按照设计图纸和相应计算规则计算模板接触面积,乘以下列摊消系数确定制作数量,执行10-4-310~315模板制作费用。同时扣减《山东省建筑工程

消耗量定额》现浇混凝土模板子目中成品胶合板模板材料消耗量,计算模板安装、拆除费用。其他相关规定执行《山东省建筑工程消耗量定额补充册(二)》。 竹胶(胶合)板模板制作摊消系数 4、框架梁计取脚手架及混凝土工程量计算问题 根据省定额站解释,现浇混凝土单梁、连续梁的脚手架按其相应规定计算,有梁板的板下梁不计算脚手架。 我省工程量清单计价办法及消耗量定额中的有梁板是指现浇密肋板、井字梁板(即由同一平面内相互正交或斜交的梁与板所组成的结构构件),板下梁是指搭在框架梁上的梁。 钢筋混凝土框架结构中,框架梁应按单梁、连续梁规定计算脚手架。建筑物外墙上的框架梁,其脚手架已包含在外脚手架内,不再重复计算。 在计算混凝土工程量时,框架梁与板整浇的,执行单梁、连续梁及平板定额;框架梁、搭在框架梁上的梁(含密勒梁、井字梁)与板整浇的,板下梁与板合并执行有梁板定额,框架梁仍执行单梁、连续梁定额。 5、轻型框剪墙项目的使用 该项目用于轻型框剪结构高层住宅中,柱、梁、墙厚度

山东省市政工程定额解释

山东省市政工程计价依据解释 1、 市政工程消耗量定额中机械挖淤泥使用机械为抓斗挖掘机,若使用反 铲挖掘机如何调整。 答:可参照《山东省市政工程消耗量定额补充册》有关项目执行。 2、间接费中的社会保障费是否由建设单位扣除并上缴当地统筹部门。 答:市政工程的社会保障费未进行统筹,应由施工企业按费用定额规定计取。 3、排水、人行道工程类别是否按道路工程类别确定。 答:根据市政工程类别划分标准,排水工程应按排水工程的类别划分标准确定工程类别;单独施工的人行道按道路三类确定工程类别。 4、道路工程中,挖掘机挖土定额子目是否包含场内运输,运距是多少。 答:挖掘机挖土定额子目是按将土堆放于槽边1.2米以外或装车考虑,如需要运输时,可执行相应的土方运输子目。 5、补充定额2-B4至2-B6是否已包括了养生后的清除。 答:补充定额2-B4至2-B6已包括了养生后的清除。 6、灰土基层上土所用机械与定额不同时,是否可调整。 答;灰土基层上土所用机械与定额不同时,不可调整。 7、临时供电,需用变压设备,如何执行。 答:临时供电所需用的变压设备费用未包含在临时设施费中,应单独计算。 8、校园内的田径场、篮球场工程应执行什么定额。 答:校园内的田径场、篮球场工程应执行建筑工程消耗量定额。 个人存档资料 刘万伦本页已使用福昕阅读器进行编辑。 福昕软件(C)2005-2010,版权所有, 仅供试用。

9、河道护坡工程按什么专业确定工程类别。 答:河道护坡工程按排水专业确定工程类别 10、河道清淤工程按什么专业确定工程类别。 答:河道清淤工程可按排水专业三类确定工程取费。 11、水泥混凝土抗折45#、50#如按抗压是多少。 答:水泥混凝土抗折45#、相当于抗压C30,抗折50#相当于抗压C35。 12、市政消耗量定额中的片石、毛石、块石、料石如何解释。 答:市政消耗量定额中将石类大致分为三类:毛石、片石(块石)及料石 (1)毛石:形状不规则,未经加工,要求中部厚度不小于150mm (2)片石与块石:有初步的形状,少许加工和挑选。 (3)料石:外形规则,有一定的尺寸或根据用方要求加工。 13、在冬季施工中,按设计和现场签证要求掺加泵送剂、抗冬剂、早强剂、钢筋防腐剂,冬季施工增加费中能否包括这些掺加剂的费用,如何处理。 答:冬雨季施工增加费中,未包括施工中所用的各种掺剂,如发生时,可按双方合同约定办理。 14、道路面层单独盖被,工程类别如何确定。 答:道路面层单独盖被,按原道路类别等级降一级(最低类别不降)确定。 15、单独的挡土墙,工程类别如何确定。 答:单独的挡土墙,应按所属工程类别等级降一级(最低类别不降)

Removed_山东03定额有关解释(有壁式柱解释)52

03定额有关解释 1、清单工程结算时,合同约定按固定综合单价结算,但在实际施工过程中有些建筑做法有所变动,合同中没有明确解决方法,如何处理? 清单的内容发生了变化,应视为变更,可调整清单单价。 2、《山东省建筑工程量计价办法》中,综合单价不应包括招标人自行采购材料的价款。但 应考虑对管理费、利润的影响,怎样处理? 招标人可以自行采购材料,但在提供工程量清单时,将自供材料单价确定为暂定价,这 样企业好报价,招标人也容易扣除所供的材料。 3、竣工清理清单中没有项目如何处理? 可以单列竣工清理补充清单项目。 4、在工程施工的过程中,由于工程变更导致措施费(模板或者脚手架)增加或减少,清单这部分措施费是否计算?应如何处理? 措施费应计算。差别较大的,应在承发包双方签定合同中确定范围,可以在工程索赔中解决。 5、什么是框架梁、框架连系梁?有梁板是否包括框架梁、框架连系梁? 框架柱间的梁才是框架梁;框架设计是延伸建筑物(横向),一品一品计算结构受力,也就是我们所称的框架;每品框架之间(纵向)联结的梁为框架连系梁。有梁板不包括框架梁、框架连系梁。 6、楼梯中间休息平台处外墙框架梁不包括在楼梯内。 7、关于2006年《山东省建筑工程消耗量定额补充册》中的竹(胶)板模板制作项目如何 结算? 发承包双方可以按合同约定或办理施工签证确定周转次数,并按计算规则计算模板接触 面积,计算出模板的消耗量后,套用补充册中竹(胶)板模板制作项目,同时扣减《山东 省建筑工程消耗量定额》中胶合板模板项目中成品模板材料消耗量。 例:某工程按计算规则计算竹(胶)模板接触面积10000平方米,合同约定或办理施工签证确定周转次数为5次,这样模板的消耗量为10000÷5=2000平方米,套用补充册中竹(胶)板模板接触制作项目工程量为2000平方米,同时套用《山东省建筑工程消耗量定额》中胶合板模板工程量为10000平方米,并扣除子目中成品模板材料消耗量。 8、单独土石方项目,采用挖掘机挖淤泥流砂,自卸汽车运输如何执行定额项目? 挖掘机挖淤泥流砂套用1-3-11项目,运输套用1-3-57、58项目。 9、税金的计取是按现行税率还是按合同签定时期税率? 税金执行现行税率,不能按合同签定时期的税率。我市现行税率3.44%,2011.8.1起调整 为3.48%(三市、四区都一样)。 10、关于人、材、机差价的处理: (1)工程招标投标,企业自主报价,按规定的现行计价程序进行计价,不再找补差价。各种费用参照《山东省建设工程费用项目组成及计算规则》等发布的费率计取(合同有约定 除外)。 (2)以现行的价目表和费用费率进行计价,其差价(基期价与承、发包双方确认的相应价格之间的差价)作如下处理:人工费、材料费、机械台班费的差价,其差价除计取规费、 税金外,不再作为计取其他费用的基础。 11、如何退甲方供材? 材料费是直接工程费重要组成部分,无论材料由哪一方采购供应,都应将其列入工
