一、工程简况:

本工程自流平地面施工面积较大,而且分散布置在各个部位,主要部位如下:强、弱电间、配电室、空调机房的地面自流平地面,要求环氧自流平和水泥自流平,自流平厚度2mm,施工要求房间内的洁净程度高,因此在施工过程中要严格注意房间的施工环境和成品保护工作。

二、编制依据

1.工程应用主要规范、规程、法规

三、施工前准备和现场条件

1.技术准备:

施工前做好自流平地面施工方案的准备工作,从设计图纸上和与业主确定的材料自流平使用部位的型号和厚度。施工前由主管技术部门组织工程部以及操作人员进行技术交底,对自流平地面的施工工艺进行交底。尤其是对各种材料交界处的节点处理,包括不同材料地面之间、踢脚线交圈收口节点处理。以及施工环境和现场条件,地面基层情况进行技术交底。

2.材料和机具准备:

①环氧自流平:环氧自流平的品种、技术指标必须严格按照确定的材料执行。并有相关

的符合产品标准的各项技术指标,有产品出厂合格证;进口产品具有相关的证明。

主要技术指标如下:

3.主要施工机具:

①基层修补处理工具:LZ-3OS打磨机 6 台、吸尘器13 台。

②自流平施工工具:毛刷、桶、搅拌机具等。

4.施工作业条件

施工作业要求施工室内不宜温差较大,并保证在无粉尘的环境下施工。

室内所有水暖电管线安装完,已试压并符合要求,并办理完相关手续。

顶、墙饰面工程、油漆等工程全部施工完。

细木装饰及油漆已完,灯具装好试灯合格。

地面基层清理干净无落地灰、涂料、油漆等其他污物,并且基层的含水率不得大于6%,施工时室内的相对湿度不应大于70%。

施工样板先行,通过各方验收确认后方可进行大面积施工;

室内环境洁净,无污染灰尘,无落地灰等其他杂物。

四、主要施工方法

1、施工工艺流程

2、施工方法

1. 基层检查:

全面彻底检查基层,用地面拉拔强度检查仪检测地面抗拉拔强度,从而确定砼垫层的强度,砼抗拉拔的强度宜大于1.5Mpa。

2. 基层清理及处理:

2.1用磨光机打磨基层地面,将尘土、不结实的混凝土表层、油脂、水泥浆或腻子以及可能影响粘结强度的杂质等清理干净,使基层密实、表面无松动、杂物。打磨后仍存在的油渍污染,须用低浓度碱液清洗干净。

2.2基层打磨后所产生的浮土,必须用真空吸尘器吸干净(或用锯沫彻底清扫)。

2.3如基层出现软弱层或坑洼不平,必须先剔除软弱层,杂质清除干净,涂刷界面剂后,用强度高的混凝土修补平整,并达到充分的强度,方可进行下道工序。

2.4 伸缩缝处理:清吸伸缩缝,向伸缩缝内注入发泡胶,胶表面低于伸缩缝表面约20mm;然后涂刷界面剂,干燥后用拌好的自流平砂浆抹平堵严。

3.抄平设置控制点:

架设水准仪对将要进行施工地面抄平,检测其平整度;设置间距为1米的地面控制点。

4. 设置分段条:

在每次施工分界处先弹线,然后粘贴双面胶粘条(10*10mm);对于伸缩缝处粘贴宽的海绵条,为防止错位后面可用木方或方钢顶住。

5. 涂刷界面剂:

5.1涂刷界面剂的目的是对基层封闭,防止自流平砂浆过早丧失水份;增强地面基层与自流平砂浆层的粘结强度;防止气泡的产生;改善自流平材料的流动性。

5.2 按照界面剂使用说明要求,用软刷子将稀释后的界面剂涂刷在地面上,涂刷要均匀、不遗漏,不得让其形成局部积液;对于干燥的、吸水能力强的基底要处理两遍,第二遍要在第一遍

界面剂干燥后,方可涂刷。

5.3 一般第一遍界面剂干燥时间约1~2小时,第二遍界面剂干燥时间约3~4小时。

5.4确保界面剂完全干燥,无积存后,方可进行下一步施工。

6.自流平施工:

6.1应事先分区以保证一次性连续浇注完整个区域

6.2用量水筒准确称量适量清水置于干净的搅拌桶内,开动电动搅拌器,徐徐加入整包自流平材料,持续均匀地搅拌3~5分钟。使之形成稠度均匀、无结块的流态浆体,并检查浆体的流动性能。加水量必须按自流平材料的要求严格控制。

6.3将搅拌好的流态自流平材料在可施工时间内倾侧到基面上,任其象水一样流平开。应倾侧成条状,并确保现浇条与上一条能流态地融合在一起。

6.4浇注的条状自流平材料应达到设计厚度。如果自流平施工厚度设计小于等于4mm,则需要使用自流平专用刮板进行批刮,辅助流平。

6.5在自流平初凝前,须穿钉鞋走入自流平地面迅速用放气辊筒滚轧浇注过的自流平地面以排出搅拌时带入的空气,避免气泡、麻面及条与条之间的接口高差。

6.6.用过的工具和设备应及时用水清洗。

7.地面养护:

施工完的地面只需进行自然养护。一般3~4小时后即可上人行走,24小时后即可开放轻载交通,并可铺设其他地面材料,如环氧树脂、聚氨酯等。

8. 切缝、打胶:

8.1 待自流平地面施工完成约3-4天后,即可在自流平地面上弹出地面分格线,分格线宜与自流平下垫层伸缩缝重合,从而避免垫层伸缩导致地面开裂;弹出的分格线应平直、清晰。

8.2 分格线弹好后用手提电动切割机对自流平地面切缝,切缝宽度以宽3mm,深10mm为宜。

8.3 切缝用吸尘器清理干净后,用胶枪沿缝填满具有弹性的结构密封胶,最后用扁铲刮平即可。

9. 地面验收:

参照国家地面验收规范的相关标准进行验收,各项指标均达到了要求。

五.质量标准

1.主控项目

①自流平地面的品种、规格、颜色、等级应符合设计要求和现行国家标准的规定,

以及确定的材料样板要求;

②面层与下一层的粘结应牢固。

2.一般项目

①①地面平整,无气泡和颗粒,表面光滑,颜色、厚度均匀一致。

②②踢脚线平整均匀,高度一致;结合牢固。

③③找坡顺直。

3.允许偏差项目

六、成品保护措施

1.地面铺贴完后,房间应设专人看管或者封闭,非工作人员严禁入内,必须进入室内工作时应穿拖鞋。

2.地面铺贴完后,及时用塑料薄膜保护好,以防污染。

3.其他临时活动架子、木梯等,架子和木梯的脚下要包裹布头,防止划伤地面。

七.安全保证措施及文明施工

1.现场施工人员必须经过三级安全教育。

2.所有施工人员必须执行安全生产法规、规范、标准;遵守安全生产的各项规章制度。

3.进入施工现场的各类人员必须带好安全帽,并系好帽带。禁止穿硬底和带钉易滑的鞋。现场严禁吸烟、打闹及酒后作业。

4.工作人员不得随意抛洒施工垃圾,不得任意从高空往下抛丢杂物。

5.使用配电箱,开关箱等劳动保护用品必须按指定厂家的产品购置。

6.电箱内的闸具要完好无损,灵敏有效,箱内洁净,不得有杂物。箱体有明显标记和编号。

7.所有用电机械、电动工具、照明灯等必须安装漏电保护器,漏电保护器必须灵敏有效。

8.维护电工必须持有效证件上岗,要严格遵守岗位责任制,严格按规定、规范标准进行安装、使用、检查、维护、维修、保养。

施工现场用电,必须由专业电工进行操作,严禁非本工种作业。高考是我们人生中重要的阶段,我们要学会给高三的自己加油打气

9.

楼地面工程施工方案及施工方法

楼地面工程施工方案及施工方法 一、水泥砂浆找平层 1. 施工准备 (1)材料 石粉:含泥量不大于2%。 水泥:采用32.5MPa普通硅酸盐水泥。 (2)作业条件 ①施工完的主体结构办完验收手续。 ②室内墙面弹好+50cm水平线。 ③立完门框,钉好保护木板。 ④安装好水卫立管,并堵牢管洞。 ⑤现浇板面杂物清理干净。 2. 操作工艺 (1)清理基层:基层表面的浮土、砂浆块等杂物应清理干净。 (2)洒水湿润:提前一天对楼板表面进行洒水湿润。 (3)刷素水泥浆:浇灌水泥砂浆应先在已湿润后的基层表面刷一道1:0.4~0.45(水泥:水)的素水泥浆,并进行随刷随铺,压实、收光三遍。 (4)冲筋贴灰饼:小房间在房间四周根据标高线做出灰饼,大房间还应冲筋(间距1.5m);有地漏的房间要在地

漏四周做出0.5%的泛水坡度;冲筋和灰饼均应采用同标高的水泥砂浆制作(俗称软筋),随后铺水泥砂浆。 (5)铺水泥砂浆:水泥砂浆的强度、配合比应按设计要求进行,设配合比为1:2.5(重量比),坍落度应不大于3cm。水泥石粉浆摊铺后,用2m的刮杠顺着标筋刮平,然后用滚筒往返,纵横滚压振捣密实,表面凹陷处应补平。 (6)第一遍抹压:进行表面压实抹光。第一遍抹压用铁抹子轻压直到出浆为止。 (7)第二遍抹压:当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,注意不得漏压,并将面层的凹坑、砂眼和脚印压平。 (8)第三遍抹压:当地面面层上人稍有脚印,面抹压无抹子纹时,用铁抹子进行第三遍抹压,第三遍抹压要用力稍大,将抹子纹抹平压光,压光的时间应控制在终凝前完成。 3. 质量保证 (1)面层和与基层应粘结牢固,不得有空鼓,楼地面与墙裙踢脚板相接处,应结合紧密,不得有明显的交接和凹坑等缺陷。 (2)表面应密实压光,不应有裂纹、脱皮、麻面、起砂和抹痕等缺陷。 二、地砖楼地面

厂区道路地坪及场平施工方案

厂区道路、地坪及场平工程施工方案 编制单位: 负责人: 日期:

目录 1、工程概况 (3) 2、编制依据 (3) 3、施工准备 (4) 4、主要施工方法及措施 (4) 5、施工进度计划及保证措施 (8) 6、质量控制与控制措施 (9) 7、安全生产保证措施 (11) 8、附表 (12)

道路、厂区地坪及平场工程施工方案 1.工程概况 1.1工程地点 本工程位于吉林省松原市红岗采油厂。 1.2设计情况及设计要求 1.2.1设计情况 本工程设计要求6米宽的道路施工要求是:素土夯实→石灰土底基层150mm→基层150mm厚碎石灰土→面层200mm厚混凝土。 4.5米宽的道路施工要求是:素土夯实→石灰土底基层150mm→基层150mm厚碎石 灰土→面层200mm厚混凝土。 4米宽的道路施工要求是:素土夯实→石灰土底基层150mm→基层150mm厚碎石灰土→面层200mm厚混凝土。 加铺转角部分道路施工要求:素土夯实→石灰土底基层150mm→基层150mm厚碎石灰土→面层200mm厚混凝土。 回车场地混凝土地坪施工要求是:素土夯实→石灰土底基层150mm→基层150mm厚碎石灰土→面层200mm厚混凝土。 场平施工要求是:道路施工路面混凝土弯拉强度4.5MPa,路面基层较面层每侧宽出30cm,底基层较基层每侧宽出15cm。 1.2.2设计在施工中的要求 (1)施工时要求满足《公路路面基层施工技术规范》(JTJ034-2000)和《水泥混凝土路面施工及验收规范》(GBJ97-87)的相关规定。 2.施工准备 2.1 人员准备:根据本工程特点组织强有力的道路施工队伍,特种作业人员需持证上岗, 全部施工作业人员在进场前均需接受建设方HSE主管部门培训。 2.2 技术准备:组织有关工程技术人员认真阅读、学习、理解和领会图纸的设计意图, 整理资料参加图纸会审,解决设计图纸中的难点、疑点,并进一步了解设计意图,明确技术标准,在此基础上编制相对应的施工技术方案。施工前技术交底:对参与施工的各工种班组及施工管理人员进行有针对性的、详细的技术、质量、安全、文明施工、管理规定、工作责任、明确分工及工期目标等方面进行交底,并有书面记

水泥基自流平工程施工方案

水泥基自流平工程施工方案

目录 1.编制依据?错误!未定义书签。 2.项目概况?错误!未定义书签。 3.施工组织管理机构...................... 错误!未定义书签。4.施工准备及总体部署?4 5。自流平施工?错误!未定义书签。 6.质量保证?错误!未定义书签。 7.施工用水、用电?错误!未定义书签。 8。文明施工............................ 错误!未定义书签。

1.编制依据 1.1本工程设计图纸。 1.2技术文件。 1.3《施工安全标准的强制性条文》(建设部建标[2002]219号)。 1.4《施工现场临时用电安全技术规范》JGJ46-2005。 1。5《建筑机械使用安全技术规范》JGJ33-2001。 1.6《建筑工程施工质量验收统一标准》GB50300—2001. 2.项目概况 2.1 招标工程说明 2.1.1 工程名称:中办警卫局“814"工程 2.1.2 工程地点:北京市西城区南长街口北侧100米路西 2.1.3总包施工单位:中国新兴建设开发总公司第一公司 2.2 工程概况 2.2。1 建筑面积:70918。61平米. 2。2.2结构类型:钢筋混凝土框架结构 2.2.3层数:地下三层,地上三层. 2 2

2.现场施工条件:已具备 2.2.7 分包项目概况:地下车库水泥基自流平地面,6mm厚,品牌要求为德国麦克斯特(或亚地斯)。特别说明,由于本工程位置特殊,施工场地狭小,现场无住宿条件,对于有经验的、成熟的专业分包队伍应在报价中综合考虑,中标人不能因以上问题在结算时向招标人提出工期及费用索赔。 2.3 参加本次招标的投标人已经过资格预审。 3.施工组织管理机构 3。1现场组织及管理: 4.施工准备及总体部署 4.1施工准备 4.1。1选调优秀管理人员组成本工程现场项目经理部,对该工程施工实行计划、组织、协调、控制、监督和指挥职能。 4.1。2保证充足的劳动力投入,选派技术较好施工人员进场施工,劳动力保证满足施工的需要。 4。1。3制定合理的施工方法,同时解决材料供应、劳动力协调、施工用电、安全设施等具体问题。 4.2总体部署 4.2.1确立保障工期,质量第一的原则.

楼地面工程施工方案

楼地面工程 一、楼地面工程按设计要求名称、类别及使用范围如下: 1、现浇钢筋混凝土楼板,结构施工时应予留建筑面层厚度,结构主要用房面层设定为100mm。 2、厕所、厨房等潮湿房间完成面应比相邻楼地面低20mm,地面均应向地漏方向做泛水(i≥1%);楼板四周(除门洞外)做高度≥300mm与墙体同宽的C20细石混凝土翻边。 3、楼地面用料和做法详见室内装修用料选用表。 公建(运动中心、综合楼)部分、地下车库入口门厅、前室:钢筋混凝土底板,20厚1:3干硬性水泥砂浆结合层,20厚石材,灌稀水泥浆; 居室、厅:10厚1:2水泥砂浆找平,30厚挤塑板保温,复合铝箔反光纸,φ3@50双向钢丝网,专用塑料卡具与散热管绑牢,35厚C20细石混凝土; 厨房、卫生间:10厚1:2水泥砂浆找平,30厚挤塑板保温,复合铝箔反光纸,φ3@50双向钢丝网,专用塑料卡具与散热管绑牢,35厚C20细石混凝土,1.5厚非焦油聚氨脂防水涂膜; 阳台:10厚1:2水泥砂浆找平,30厚挤塑板保温,30厚C20细石混凝土,1%坡 向地漏,2厚一底二面聚合物水泥防水涂料,完成面较房间落低30; 楼梯间:C20细石混凝土面层随捣随光,完成面较房间落低10。 (以上部分为暂定、详图出来后更改并删除非施工项目) 二、细石混凝土地面: 1、施工准备 ①施工宜在室内装饰工程基本完工后进行,并应做好基层处理工作。 ②制定施工方案,进行技术交底。 ③找平放线,将统一标高弹在各房间墙壁上,控制面层标高。 ④基层表面粗糙、洁净和湿润,并不得有积水现象。 ⑤地面回填土、垫层应夯填密实、平整。 2、材料要求

①水泥宜采用硅酸盐水泥,其强度等级不应小于32.5,并严禁混用不同品种、不同强度等级的水泥。 ②砂采用中粗砂,含泥量不应大于3%。 3、施工要点: ①应采用机械搅拌,拌合要均匀、颜色一致,搅拌时间不应小于2min。 ②施工时先刷水灰比为0.4~0.5的水泥浆,随刷随铺随拍实,并在水泥实凝前用木抹子搓平压实。 ③面层抹光用钢皮抹子分三遍完成,并逐遍加大压光。压光工作应在水泥终凝前完成。 ④面层干湿度不适宜时,可采取淋水或撒布干拌1:1水泥和砂(体积比,砂必须过3mm筛)进行抹平压光工作。 ⑤当面层需分格,应在水泥初凝后进行弹线分格。先用木抹搓一条约一抹子宽的面层,用钢皮抹子压力,并用分格器压缝。分格缝应平直、深浅要一致。 ⑥水泥砂浆面层如遇管线等出现局部面层厚度减薄处,并在10mm及10mm 以下时,必须防止开裂措施符合设计要求后,可铺设面层。 ⑦面层铺好后,应认真做好养护工作。 ⑧面层在砼垫层上铺设时,可采用硬性水泥砂浆铺设,砂浆以手捏成团稍出浆为准。 4、施工工艺: 5、基层处理好、刷一遍水泥浆,先摊铺一层20mm厚的干硬性水泥砂浆,以整平、滚压、刮平、打毛,再在面层洒1-1.5mm厚水泥砂浆,用钢皮抹子收光,随上浆压光,一般不压第二道,收光18h后,浇水养护7d 浇筑地热管保护层时,为保证质量根据现场情况,铺设钢管、脚手板车道。 6、克服地面起砂的技术措施: ①正确选用原材料: A、水泥标号采用不低于425#硅酸盐水泥。 B、砂用细度模量2.2以上的中粗砂,但最大粒径不大于5mm,含泥量不大于3%或含有其他物质。 ②地面或楼面的砼垫层(基层),砼强度达到1.2Mpa,上面脚踩不留痕迹。

道路及场坪施工方案

道路及场坪施工方案 1、编制依据 1.1 《混凝土结构工程施工质量验收规范》(GB50204-2015) 1.2《石油化工建设工程施工安全技术标准》GB/T50484-2019 1.3 本企业施工工法汇编。 1.4 业主提供的施工招标文件。 2、工业场地道路施工工艺程序 审图→道路定位放样→机械、人工平整场地→压实路基→级配碎石300mm→中砂或粗砂平整50mm→混凝土路面240mm→竣工验收。 3、施工材料准备 施工材料对工程的施工质量、施工进度影响较大,材料申请计划及时拟出,并报材料供应部门及时备料。材料备料遵循“有计划、保质量、按进度”的原则,材料选择时遵循“多联系、比质量、择优质”的原则。做好后勤保障工作,为工程的顺利进行创造必要的条件。 3.1 本工程的主要材料为碎石、中砂、粗砂、混凝土、沥青等,根据施工方案中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划,作为备料、供料和确定仓库、堆料场面积及组织运输的依据。 3.2 组织材料按计划进场,并做好保管工作。 4、施工机具准备 机械和工具准备:根据施工现场的资源需求量计划,本工程的大型机械主要为挖掘机、碾压机、铲车、推土机等机械设备,施工前认真做好进场机械设备的检查、维修和必要的保养工作。 5、场坪道路定位测量 5.1测量放线:根据护桩设计图,恢复线路中心控制点。 5.2 测试中心桩,按每25m整桩号和曲线起讫点等控制路基中心的各点测试中心桩,桩面用红漆写明里程桩号。 5.3 测设路基边坡线,按每10m设左、中、右控制桩,测量出各桩位左、中、右三点高程,计算出各桩号左右两侧的路基填筑宽度。 5.4 按路堤设计,顶面宽度加宽50㎝放边线点,再用白灰沿边线播撒形成两条白色的边线作为

超大面积超平现浇混凝土楼地面平整度的施工技术

超大面积现浇混凝土楼地面平整度控制的施工技术 集团公司皮朝阳姚晓东 [摘要]介绍了超大面积现浇混凝土楼地面平整度控制技术原理、施工设备及施工工艺,保证了工程的施工质量,尤其是对有特殊要求的楼地面平整度控制效果较明显。 [关键词] 超大面积现浇混凝土楼地面平整度控制 目前,对超大面积超平混凝土楼地面平整度控制的装置还没有,施工企业都是根据施工现场的需要采取各种形式的工具进行控制,对小范围的平整控制完全能满足施工要求,但对于上万平方米超大面积超平混凝土楼地面平整度控制的要求还没有一种有效的措施和方法来实现,现有的措施满足不了施工和使用功能的需求,效率低。为解决这一施工的技术难题,探索解决平整度控制的有效方法,提高工程的施工质量。 1、工程概况 鸿亮东莞厚街工业园厂房工程,建筑总面积212060㎡,单栋厂房的最大长度为150m,宽度为90m,其结构形式为框架结构,柱距为10m,其中单层最大面积为13500m2,根据使用功能的要求,每10m×10m之范围内不得超过3mm误差,平整度要求极高,超过GB50209-2002国家建筑地面工程施工及验收规范,该平整度的控制是本工程施工的技术难点之一。 2、技术原理 是采用螺母、14号槽钢、φ20螺栓杆、75mm×75mm的方钢、φ79mm的滚筒,将槽钢与φ20螺栓杆焊接成支托,支托与已预先焊好在板底筋上的螺母旋紧,在支托上放置方钢作为滚筒的轨道,使滚筒与方钢及托架形成一个混凝土平整度控制的支架体系。一个托架两个支托之间的距离按5.0m进行布置,支承轨道支托之间的距离按2.5m布置,使之形成一个大面积混凝土楼地面平整度控制体系。方钢上口与混凝土板完成面标高一致,方钢面即为滚筒前进轨道,利用滚筒在轨道上多次反复滚压来控制平整度,待滚压完毕后,拆除托架上的方钢,并彻底清洗干净,进行重复利用。

自流平楼地面施工方案

自流平楼地面施工 方案

自流平楼地面施工方案 1工艺流程 基层检查→基层清理→基层打磨→吸尘→涂刷界面剂→自流平搅→梳理→验收。 2 施工方法 2-1 基层检查 全面检查基层,用地面拉拔强度检查仪检测地面抗拉拔强度,混凝土抗拉拔的强度宜大于1.5 MPa 。 2-2 基层清理及处理 (1) 将基层的尘土、剥落的混凝土表层、油脂、水泥浆或腻子以及可能影响粘结强度的杂质等清理干净。方法是对基层采用磨光机打磨,使基层密实、表面无松动、杂物,对经打磨后仍有油渍的部位用低浓度碱液清洗干净。 (2) 基层打磨后所产生的浮土,必须用真空吸尘器吸干净。 (3) 对破损和不平的基层,如基层出现软弱层或凹凸不平,必须先剔除软弱层,清除杂质,并涂刷界面剂后,用维多利 5 000砂浆或强度高的混凝土修补平整,待达到充分的强度,方可进行下道工序。 (4) 对C25 素混凝土垫层所留的伸缩缝,经清洗后向伸缩缝内注入发泡胶,胶表面低于伸缩缝表面约20mm;然后涂刷MD16 界面剂,干燥后用拌好的ABS Du2,ro4102自流平砂浆抹

平堵严。 2-3 抄平设置控制点 架设水准仪对将要进行施工地面抄平,检测其平整度,并设置间距为1m 的地面控制点。 2-4 设置分段条 在每次施工分界处先弹线,然后粘贴双面胶粘条(10 mm ×10 mm) 对于变形缝处粘贴宽的海绵条,为防止错位后面可用方木或方钢顶撑。 2-5 涂刷界面剂 (1) 涂刷界面剂的目的有四:一是对基层封闭,防止自流平砂浆过早丧失水份;二是增强地面基层与自流平砂浆层的粘结强度;三是防止气泡的产生;四是改进自流平材料的流动性。 (2) 按照使用说明要求,用软刷子将稀释后的界面局部积液。对于干燥的、吸水能力强的基底要用MD16界面剂处理两遍,第二遍要在第一遍界面剂干燥后,方可涂刷。一般第一遍界面剂干燥时间约2 h ,第二遍界面剂干燥时间约3 h。 2-6 自流平砂浆搅拌、泵送 (1) 给自流平砂浆搅拌机接通电源、自来水源,泵送管接通至施工地点,在搅拌出第一罐砂浆后立即进行流动度检查。 (2) 流动度检测方法,自流平砂浆自由扩散在180 ±20 mm 范围内即为合格。水份过多会影响自流平的稠度,降低自流平表面强度。

楼地面专项施工方案

金华路33号改造项目二标段 楼 地 面 施 工 方 案 编制人:施建康 审核人: 编写单位:江苏南通二建集团有限公司 编写时间:二0一六年六月

一、工程简介 1、工程名称:金华路33号地块项目; 2、地理位置:青岛市市北区金华路以东,新昌路以南,会昌路以北; 3、建设单位:青岛中泰信实业有限公司; 4、设计单位:青岛北洋建筑设计有限公司; 5、监理单位:山东省工程监理咨询有限公司; 6、施工单位:江苏南通二建集团有限公司。 二、工程概况 1、本工程主楼配套及商业建筑和办公面积约13.4万平方米,其中两层商业约1万平方米;两层车库建筑面积约4.4万平方米,总建筑面积17.8万平方米,总占地面积为44773平方米。本工程受地形所限,场地东侧完全开敞。不能形成地下,在东侧做隔离沟后成为全地上建筑;设三道缝后10#办公楼独立,车库及商业作为两层裙房和9幢住宅楼形成三个多塔结构,一塔托1,2,4#楼,二塔托3,5,6,7#楼,三塔托8,9#楼,1~9#住宅楼均为落地剪力墙结构,地下二层车库裙房及夹层,分别23~29层住宅;办公楼为框架剪力墙结构,地下一层.地上24层。共分二个标段。我方施工楼号为5#、6#、8#、9#、10#及部分车库、网

三、编制依据及规范 1、建筑施工图、业主施工做法。 2、现行相关施工技术、质量验收规范(后附表)

四、施工准备 一)、技术准备: 1、施工前组织施工技术人员仔细阅读施工图,掌握装饰工程的构造要求,与业主、设计院进行沟通。 2、掌握楼地面工程施工工艺和操作方法,做好各个分项的技术交底。对劳动力、机具、材料、构配件等做好计划和落实。 二)、材料准备 1、水泥:水泥:32.5R普通硅酸盐水泥。水泥的品种、强度等级应符合规范要求。应有出厂合格证及检验报告,进场后进行见证取样复试。当出厂超过三个月,按试验结果使用; 2、砂:颗粒级配良好、质地坚硬的中粗砂,含泥量不大于5%,并不得含有草根及其它有机物等有害杂质; 3、石子:粗骨料用石子最大颗粒粒径不应大于面层厚度的2/3。细石混凝土面层采用的石子粒径不应大于15mm。 4、原材进场要进行试验,合格后再用于工程,地坪砼采用商品砼。 三)、主要机具、工具准备 混凝土搅拌机、窄手推车、平锹、拍板、铁滚筒、小铁锤、錾子、钢丝刷、毛刷、半截大桶、小水桶、胶皮水管、木抹子、2m木杠、墨斗、直尺(不小于1.5米)、切割机、胶皮锤、灰铲、直角尺、广线。 四)、作业条件 1、室内墙面已弹好+100cm水平线。 2、穿过楼板的立管已做完,管洞堵塞密实。埋在地面的电管已做完成隐蔽验收手续 五、施工方法 一)、地面施工 1、地下管道施工完成整体夯实,满足要求后方可进行下道工序。 2、混凝土垫层 (1)工艺流程:弹水平控制线→找标高做灰饼→铺设混凝土→振捣→找平→养护(2)具体施工措施 ①弹水平控制线:根据墙上的+100cm水平控制线弹在墙上,作为控制垫层厚度的依据。 ②找标高、做灰饼:根据控制线往下测出垫层标高,拉水平线用细石混凝土做成上口为50×50的灰饼侍其达到一定强度后即可

土方场地平整及道路施工方案

目录第一章编制依据 第二章工程概况 第三章施工准备及现场平面布置 第四章项目管理机构配备及劳动力、机械配备第五章重点、难点及关键部位施工方案 第六章季节性施工技术措施 第七章工程质量保证措施 第八章工期保证措施 第九章安全生产保证措施 第十章文明施工管理措施 第十一章新技术、新工艺、降低成本措施附:1、拟投入的主要施工机械设备表 2、劳动力计划表 3、施工平面布置图 4、施工进度控制计划

第一章编制依据 1.1 编制依据 1、市监所管理中心、特警训练基地场区临时道路、场地平整工程招标文件、设计图纸、工程量清单、答疑文件。 2、市政工程有关施工验收标准(CJJ1—90、CJJ3--90)。 3、本公司近年来已承建过类似工程的施工经验。 4、本公司ISO9001质量体系系列文件。 1.2 编制原则 1、遵照招标文件中的各项条款要求进行编制。 2、按“项目法”的施工原则进行管理和施工,严格执行有关的施工规范和验收标准, 按图施工。 3、制定工程目标,严格执行各项施工保证措施,确保工程质量达到合格。 4、保证重点、兼顾一般、统筹安排,科学合理地安排进度计划。 5、采用先进的施工方案和技术管理措施,确保施工实施方案的可行性和合理性。 6、制定施工所需的劳动力、材料及施工机具的投入计划,确保工程施工最合理的平面布置方案。 7、实行经济核算,推广增产节约,努力降低生产,材料成本,提高经济效益的措施。 8、一旦中标,我方将在本施工组织设计的基础上,进一步加以细化,编制详细的实施性施工组织方案,突出各重要部位的施工节点、工期网络和质量控制措施,经业主、监理和有关部门批准后严格执行施工。 第二章工程概况 2.1工程概况

水泥地面施工方案

水泥地面施工方案

一、编制依据 1、《建筑施工手册》 2、国家或行业现行《建筑工程施工质量验收规范》 3、《建筑地面工程施工质量验收规范》 二、工程概况 本工程为地面改造工程,地面拆除原地砖,地面重新做水泥地面。 三、施工准备 1、施工技术准备: 施工人员持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工。 预先编制本工程的验收计划,为确保工程质量创造条件。 对于复杂的施工分项以及重要施工部位,要事先编制具体施工方案,并经过建设单位及监理部门审定。 2、人员准备: 该项目工程人员安排如下:

3、材料准备: 3.1、材料要求 (1)水泥:宜采用325号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。 (2)砂:中砂或粗砂,过8mm孔径筛子,含泥量不应大于3%。 3.2、主要机具 (1)机械:搅拌机、运输车、吊车。 (2)工具:手推车、大小木杠、木抹子、铁抹子、劈缝留子、小平锹、小水桶、长毛刷、喷壶、粉线包、8mm孔筛子、钢丝刷子、钻子、锤子等。 3.作业条件 (1)拆除原有地砖,并清理基层,达到施工条件。 (2)水泥砂浆地面施工前应弹好+50cm相对标高水平线。 (3)室内地面预埋件等项目均应检查合格并办好检查手续。 (4)各种立管和套管、孔洞周边位置应用豆石混凝土浇筑密实,堵严。 四、施工工艺 工艺流程: 地砖拆除→基层清理→抹踢脚板→洒水润湿→涂刷水泥砂浆结合层→找标高冲筋贴灰饼→水泥砂浆上杠刮平→木抹子搓平→铁抹子压头遍→第二遍压光→第三遍压光→养护

(1)地砖拆除:将原有地砖用进行拆除。 (2)基层清理:地面基层,地墙相交的墙面,踢脚处的粘存杂物清理干净,影响面层厚度的凸出部分应剔除平整。 (3)抹踢脚板,有墙面抹灰层的踢脚板,底层砂浆和面层砂浆分两次抹成,无墙面抹灰层的只抹面层砂浆。 1)踢脚板抹底层水泥砂浆:清理基层,洒水润湿后,按标高线向下量尺至踢脚板标高拉通线确定底灰厚度、套方、贴灰饼、抹1:3水泥砂浆,用刮板刮平,搓平整,扫毛浇水养护。 2)踢脚板抹面层水泥砂浆:底层砂浆抹好,硬化后,拉线贴粘靠尺板,抹1:2水泥砂浆,抹子上灰,压抹,用刮板紧贴靠尺垂直地面刮平,用铁抹子压光,阴阳角,踢脚板上口,用角抹子溜直压光。 3)参照墙面抹水泥工艺操作 (4)洒水润湿:在施工前一天洒水润湿基层。 (5)涂刷素水泥砂浆结合层:宜刷1:0.5水泥浆,也可在垫层或楼板基层上均匀撒水后,再撒水泥,经扫涂形成均匀的水泥浆粘结层,及时铺水泥砂浆。 (6)冲筋贴灰饼:根据+50cm标高水平线,在地面四周做灰饼,大房间应相距1.5m至2m增加冲筋,如有地漏和有坡度要求的地面,应按设计要求做泛水坡度。 (7)铺水泥砂浆压头遍:紧跟贴灰饼冲筋铺水泥砂浆,配合比为水泥:砂=1:2,如用425号水泥可用:1:2.5的配合比,稠

自流平楼地面施工方案

自流平楼地面施工方案 1工艺流程 基层检查→基层清理→基层打磨→吸尘→涂刷界面剂→自流平搅→梳理→验收。 2施工方法 2-1基层检查 全面检查基层,用地面拉拔强度检查仪检测地面抗拉拔强度,混凝土抗拉拔的强度宜大于1.5MPa。 2-2基层清理及处理 (1)将基层的尘土、剥落的混凝土表层、油脂、水泥浆或腻子以及可能影响粘结强度的杂质等清理干净。方法是对基层采用磨光机打磨,使基层密实、表面无松动、杂物,对经打磨后仍有油渍的部位用低浓度碱液清洗干净。 (2)基层打磨后所产生的浮土,必须用真空吸尘器吸干净。 (3)对破损和不平的基层,如基层出现软弱层或凹凸不平,必须先剔除软弱层,清除杂质,并涂刷界面剂后,用维多利5000砂浆或强度高的混凝土修补平整,待达到充分的强度,方可进行下道工序。 (4)对C25素混凝土垫层所留的伸缩缝,经清洗后向伸缩缝内注入发泡胶,胶表面低于伸缩缝表面约20mm;然后涂刷MD16界面剂,干燥后用拌好的ABS Du2,ro4102自流平砂浆抹平堵严。 2-3抄平设置控制点 架设水准仪对将要进行施工地面抄平,检测其平整度,并设置间距为1m的地面控制点。 2-4设置分段条 在每次施工分界处先弹线,然后粘贴双面胶粘条(10mm×10mm)对于变形缝处粘贴宽的海绵条,为防止错位后面可用方木或方钢顶撑。 2-5涂刷界面剂 (1)涂刷界面剂的目的有四:一是对基层封闭,防止自流平砂浆过早丧失水份;二是增强地面基层与自流平砂浆层的粘结强度;三是防止气泡的产生;四是改善自流平材料的流动性。 (2)按照使用说明要求,用软刷子将稀释后的界面局部积液。对于干燥的、吸水能力强的基底要用MD16界面剂处理两遍,第二遍要在第一遍界面剂干燥后,方可涂刷。一般第一遍界面剂干燥时间约2h,

楼地面工程施工方案

楼地面工程施工方案 (一)抛光地砖铺贴施工 1、找平层施工:宜在墙面、平顶完工后进行,要求不起壳,不开裂,表面平整。 2、排块和弹线:找平层完成后,根据设计图纸进行排块和弹线,先在房间中心弹出“+”字中心线,从纵横两个方向排尺寸,当尺寸不足整砖倍数时,将非整砖用于边角处,楼向平行于门口的第一排应为整砖,将非整砖排在靠墙位置,纵向(垂直门口)应在房间内分中,非整砖对称排放在两墙边处。根据已确定的砖数和缝宽,在地面上弹纵、横控制线。 3、铺底粘结砂前应将抛光地砖表面的灰尘清除,浸水湿润,凉干。 4、铺基层粘结砂浆:用铁板铺砂浆并抹平,加强对厚度的控制应均匀,预铺砂浆长度为1m左右。 5、铺抛光地砖:从房间中央向两边,边铺水泥砂浆边后铺贴地砖并对齐缝隙。 6、校正抛光地砖:抛光地砖铺好后,用橡皮锤轻击,使之粘结牢固,表面平整,两块板接缝对齐、平整。边与边用水平尺检查。 7、养护:板材铺好后3天内,应不准上人走动,并浇水养护7天。 8、嵌缝:板材铺好后3天方可进行嵌缝,清除缝中杂物,洒水、

撒干水泥色粉、揩干、揩实、擦干净表面。 (二)水泥砂浆地面施工 1、基层清理:将杂物、灰尘、砂浆等清理干净,影响面层厚度凸出部位剔除平整。用水冲刷,使表面保持湿润,但不得有积水。 2、抹踢脚线底糙:清理基层,洒水湿润,按标高线向下量到踢脚线标高,踢脚线高度为120,拉通线确定底灰厚度,套方、贴灰饼,抹1:3水泥砂浆,刮板刮平,槎平整,扫毛浇水养护。 3、抹踢脚线面层:底层砂浆抹好硬化后,拉线贴8mm宽米厘条,抹1:2水泥砂浆,抹子压抹上灰后,用刮板紧贴米厘条垂直地面刮平,用铁抹子压光,阴阳角,踢脚线上口用角抹子溜直压光。 4、根据+500cm标高线,做好房间四周的塌饼,按塌饼间距1.5m 左右引出中间塌饼。 5、铺水泥砂浆压头遍,铺水泥砂浆前先刷1:0.5素水泥浆结合层,做到随刷随铺1:2水泥砂浆,水泥砂浆的稠度以手捍成团能稍出浆为度,随铺随用抹子拍实,并用刮尺刮到塌饼平,用木蟹搓平。边槎边铲除塌饼,待泛水后略撒1:1水泥砂浆,吸水后用铁板抹了进行第一遍压光。 6、第二遍压光:待水泥砂浆稍硬,脚踩不产生明显的痕迹时,用铁板抹子压光第二遍。 7、第三遍压光:待面层稍干,压不出铁板印。即接近终凝时,用铁板抹子进行最后一遍压光。 8、养护:地面压光成活后一昼夜即应开始洒水养护,养护时间

完整详细施工场地平整方案

第一章编制说明 第一节编制依据 1、乐山市中心城区顺江居住小区统建还房工程项目依据招标文件、施工图纸、施工合同、岩土勘察报告及施工现场情况等。 2、根据现行国家及地方有关法律、法规、技术规程、验收标准、强制性条文,以及有关施工管理的规定。 3、本公司质量管理体系文件要求及工程施工经验,以及本公司项目部人员配备和施工设备装备能力。 4、有关施工验收规范、技术标准、规程: 《中华人民共和国建筑法》 《建设工程质量管理条例》 《建设施工现场环境与卫生标准》 《工程测量规范》 《建设工程项目管理规范》 《中华人民共和国安全生产法》 《建筑施工安全检查标准》 《乐山市建设工程安全生产管理办法》 招标文件、施工合同、工程施工图纸及地质勘查报告; 公司质量体系文件、技术标准、工法等有关建筑工程的各项规章制度。 本工程场地平整专项施工方案的编制按照建设单位招标文件、施工的要求和现场及周边环境进行了认真详细的了解,而编制。 未提及之处,都按照现行施工程序、法律、法规、规程、技术标准、

验收标准、质量评定标准等有关文件。 本专项方案只针对场地平整进行, 其他方案内容参看各个专项方案内容。 第二节编制内容 根据我公司现场多年经验,结合本工程的具体情况,对该工程的特点、重点、难点进行反复研究和方案比较,使其内容组织设计科学、合理、详细,具有较强的操作性、针对性、可控制性。 本专项方案主要内容如下: 工程概况; 施工部署; 劳动力及主要机械计划安排; 安全与质量的技术措施; 文明施工及环境保护的组织措施; 工期的技术措施; 施工进度计划; 协调组织计划; 我公司结合本工程的特点,编制该专项施工方案。 第三节编制原则 坚持安全及文明施工的原则,结合工程特点,原场地地貌。编制严格,可行的安全及文明的施工措施、制度和各级的安全文明施工职责。同时按照乐山市有关文明施工的具体要求,认真规划施工场地平面图,坚持配合作业,互创条件的原则。

水泥基自流平地面施工方案

施工方案 第一章编制说明 真诚感谢总包单位给予我方在03-04地块天津洲际酒店项目车库水泥基自流平工程投标的机会!公司各级领导深知本工程的特殊性和重要性,十分珍惜此次难得的机会,针对该工程的特点、重点、难点组织了多个专题会进行反复研究和方案论证,目的是使施工方案科学、合理、详尽、具有很强的可操作性和针对性。 我公司承建过许多类似大型工程项目,在工程重点和难点方面积累了较为丰富的施工经验,并形成了一套成熟先进的施工技术,为本工程的圆满完成奠定了基础。我们结合本工程的特点,针对重点和难点制定了此施工方案。 第二章编制依据 本施工方案是根据03-04地块自流平工程招标要求、施工图纸、国家现行技术标准文件经现场实际勘查后编制而成,用以指导本工程的施工。 适用的相关标准、规范有: 《建筑地面工程施工质量验收规范》GB50209-2010 《水泥基自流平楼地面建筑构造》08CJ14 《地面用水泥基自流坪砂浆》JC/T985-2005 《建筑内部装修设计防火规范》GB50222-95 (2001年修改) 《自流平地面工程技术规程》JGJT175-2009 《自流平地面施工技术规程》DBII/T511-2007 《建设工程施工现场供用电安全规范》GB50194-2002 《施工现场临时用电安全技术规范》JGJ46-2005 《建筑机械使用安全技术规程》JGJ33-2001 《建筑施工安全检查标准》JGJ59-2001 《建筑工程文件归档整理规范》GB/T 50328-2001 《建筑工程冬季施工规程》JGJ104-1997 质量管理体系: ISO9002质量管理体系、ISO14001环境管理体系和OHSAS18001职业健康安全管理体系文件。

场平及道路施工方案

场平及道路施工方案 一、工程概况: 本项目位于×××市与××交界的××镇,紧邻××至×××市的交通要道,交通运输组织方便。场地平面呈长方形布置,进口处向左侧略微突出。场地总长度为754.192m,宽388.54m,场地由一条进场道路及3条主要道路构成,分别为进场便道和中间大道、右1大道和右2大道;横向由小道路连接三条大道。(见下详图) 场地内由进场大路连接到场内横向连接道路,并沿纵向连接3条主要道路(分别为中心道路、右1道路、右2道路),最后由一条横向道路连接。 场内道路路基为自然土、冬水田、鱼塘等,需清除耕植土及软弱土层,承载力应≥150KPA,当120KPA≤承载力≤150KPA时天然连砂石层厚度应大于0.9米,分层厚度≤40CM;连砂石铺填宽度为路面宽度两边各增加1米。如开挖过程中遇到软弱土层或淤泥,应通知业主、设计和监理进行现场查勘,并确定处理方法后再进行施工。 项目所在地行政区域内各类建筑材料比较齐全,便于采购与运输,能够保证项目建设的基本需求。

二、编制依据 2.1指挥部提供的“施工总平面布置图”及对项目总平、道路等施工的基本要求。 2.2项目现场实际情况,包括地理环境、交通运输组织条件、当地人文环境、场地基本地形地貌条件等。 2.3项目的人力、物力、设备组织落实情况。 2.4国家现行有关标准、规程。 2.5公司现有的程序文件。 主要规范和标准 序号规范名称代码 1 《建筑工程施工质量验收统一标准》GB50300-2001 2 《建筑地基基础施工质量验收规范》GB50202-2002 3 《建筑工程质量施工评价标准》GB/T50375-2006 4 《建设工程安全生产管理条例》 5 《施工现场临时用电安全技术规范》JGJ46-2005 6 《建筑机械使用安全技术规程》JGJ33-2005 三、施工部署 3.1指导思想及原则 3.1.1本项目工程的施工以用户满意为指导思想。 3.1.2项目部在管理上遵循以人为本的管理模式,以合格的管理人员,雄厚的技术力量,配备合理的机械设备,以完善的检测手段和质量、环境和职业健康安全管理体系模式进行工程控制。严格遵守国家技术监督局颁发的

糙墁地面施工方案

糙墁地面施工专项施工方案 施工单位:济南齐鲁园林古建筑工程公司 编制人: 审核人: 审批人: 日期:2015年8月20日

目录 一、工程概况 (1) 二、编制依据 (1) 三、施工部署 (1) 四、施工准备工作 (1) 4.1.材料准备 (1) 4.2. 材料要求 (1) 4.5 劳动力计划 (2) 五、施工工艺 (2) 八、应注意的问题 (3)

一、工程概况 般阳古城墙大城青砖墙体砌筑完成,下一步进行马道墁地施工。 二、编制依据 1. 淄川区般阳古城墙维修工程施工设计图纸。 2. 《古建筑修建工程施工及验收规范》JGJ159—2008。 3. 中国古建筑瓦石营法 4. 淄川区般阳古城墙维修工程施工方案 三、施工部署 1. 大城青砖墙砌筑施工从2015年8月25日开始施工,于2015年8月31日完成,本次工程不可避免安排在雨季,马道墁地施工时应选择晴朗天气突击进行。 四、施工准备工作 4.1.材料准备 4.1.1 主要工具:主要工具:瓦刀、蹾锤、铝水平尺、小线、盒尺、方尺、杠尺、灰桶、铁锹、扫帚、三齿子。 4.1.2主要机具:手推车、切砖机。 4.2. 材料要求 4.2.1 糙墁地面用砖的品种、规格、质量必须符合设计要求或古建筑常规做法。 4.2.2糙墁地面使用的灰浆种、配合比必须符合设计要求或古建筑常规做法。 4.2.3糙墁地面用灰为1:3水泥砂浆。 4.3 作业条件 4.3.1基层按地面标高至所需高度,并经夯实。航时候的基层基本平整已将瓦砾杂物等清理干净。 4.3.2预埋在底下的管线已经完成。 4.3.3水泥砂浆已经加工配制完成。 4.3.4铺墁砖的排列方式已经确定。 4.4. 技术准备 (1)组织有关人员学习屋面糙墁地面施工方案和施工工艺,向施工人员递交糙墁地面施工技术交底。 (2)熟悉《古建筑修建工程施工及验收规范》JGJ159—2008。中糙墁地面施工中允许偏差值和检测方法。 (3)熟悉淄川区般阳古城墙维修工程施工图纸

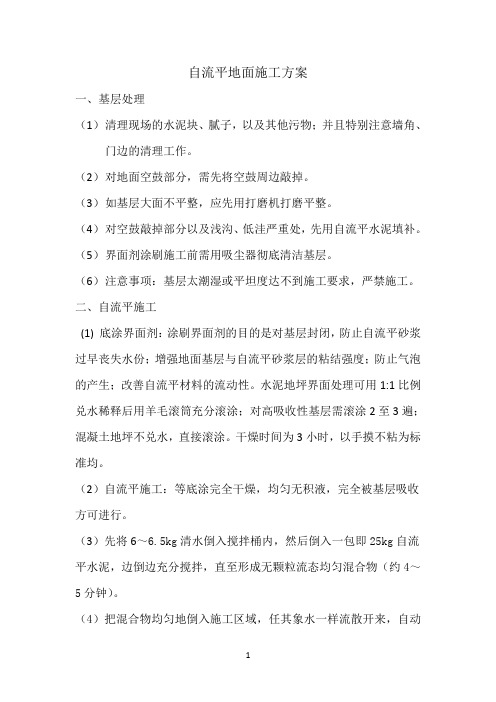

地面自流平施工工艺

室内装饰工程 地 面 自 流 平 施 工 方 案 审批人:审核人:编制人: 项目部 二○一七年十月二十日 地面自流平施工方案

根据设计院科技大楼项目部要求,为了便于地毯的铺设,在我方施工楼层(14-22F)地面进行自流平施工,现结合武汉市建筑设计院科技大楼施工楼层地面水泥砂浆找平层的实际状况,制订《武汉市建筑设计院科技大楼地面自流平施工方案》。本着从上到下原则,从22层开始,分层施工,每一道工序必须向下道工序进行成品保护和交接,有效避免工序安排不当和交叉作业损坏。 一、施工准备 1主要材料 ①自流平水泥; ②界面剂; ③水; 2 主要机具: 搅拌桶多个、小平铲、打磨机、消泡滚、自流平耙子、自流平抹刀等。 3 作业条件: ①应将水泥砂浆找平层表面尘土、杂物清扫干净,表面残留的灰浆硬块及 突出部分刮平、扫净; ②水泥砂浆找平层表面保持干燥,要平整、牢固、不得有空鼓、开裂及起 砂等现象; ③下雨时要关好外窗,施工的环境温度不应低于5℃。 二、操作工艺 基层清理→上界面剂→流平→打磨处理→清扫 (一)基层处理 自流平水泥施工之前的地表基层应当干净、干燥、坚固、没有疏松、无裂缝等现象,如有疏松、裂缝等现象应完全剔除,并彻底清洁基层。 (二)上界面剂(底油) 底油的目的是保证地表基层与自流平水泥紧密粘接,并有一定程度的防潮功能。根据不同的生产厂商的要求,底油中可以适当加一些水,加水的比 例可以根据厂商的建议来进行,加水后务必进行充分的搅拌,然后用不掉毛 的滚筒将底油按照厂商提供的使用量均匀的涂在地表。 (三)流平施工 ①搅拌 在搅拌之前的准备工作一定要做充分,一组施工人员最好备用多个水桶,其中三个用来搅拌,一个用来量水,一个用来盛水,量水的水桶一定要精确,各个生产厂家的自流平水配比不尽相同,请严格按照厂家提供的水配比建议,设计院采用的耐齐自流平水泥,务必严格按照水:自流平水泥=25:6-6.5(重量比)混合。先将清水倒入适量容器内,再慢慢倒入自流平水泥,边倒入边搅拌,直至形成无颗粒流态均匀混合物。 搅拌器一定要选择功率大的搅拌器,功率最好超过1000瓦,并且可以调速,起先可以放在低速档上,因为刚开始搅拌时需要要较大的离心力,待水泥完全融入水中以后可以放在中速档上,再搅拌2-3分钟,搅拌头最好选用WOLFF自流平搅拌头,因为该搅拌头不仅有旋转力,而且还有剪切力,能充分混合自流平水

楼地面工程施工方案

目录 一、编制依据 (2) 二、楼地面工程设计概况 (2) 三、施工准备 (3) (一)作业准备 (3) (二)材料要求 (3) (三)主要机具 (3) (四)劳动力准备 (3) (五)技术准备 (4) 四、施工顺序 (4) 五、施工方法 (5) (一)细石混凝土楼地面 (5) (二)地砖地面 (6) 六、质量要求 (8) 七、成品保护 (10) 八、安全措施 (10)

楼地面工程施工方案 一、编制依据 1、施工图纸:郑州市建筑设计院提供的郑州市惠济区花园口镇合村并城项目安置区6#地块施工图纸。 2、相关规范 《建筑装饰装修工程质量验收规范》(GB50210-2011)、 《住宅装饰装修工程施工规范》(GB50327-2001)、 《建筑工程施工质量验收统一标准》(GB50300-2013)、 《建筑施工现场供用电安全规范》(GB50194-2014) 3、建业集团技术部下发的“花园口项目安置区一期(5、6、7地块)建造标准(建筑装饰部分)”。 4、已审批的郑州市惠济区花园口镇合村并城项目安置区6#地块施工组织设计。 二、楼地面工程设计概况 1、住宅分户门内(客厅、餐厅、卧室)各空间的地面均为50厚c20细石砼,随捣随拉毛;表面拉直线纹路。 2、卫生间楼地面为30厚C20细石砼打底(内敷设备管线),20厚(最薄处)1:3水泥砂浆坡向地漏;1.5厚聚氨酯防水涂料(遇墙上翻250),面撒黄沙,门口向外延伸500mm;预留30mm厚装饰面层。 3、厨房楼地面为15厚1:2聚合物水泥防水砂浆找平;防水为3厚水泥基聚合物防水涂料,遇墙上翻250;素水泥浆一道,面层为30厚1:2水泥砂浆拉毛。

场地平整施工方案

一、编制依据 二、工程概况 三、现场条件 1、拟建场地地貌单元属汉江平原鄂东北边缘的澴河二级阶地,现为农田及鱼塘,由于四周道路施工时进行堆填,场地内地势低洼,比周边道路低2.5~3.5米,但整体较平坦、开阔,场区地面标高在20.43~24.03m之间。场地西边约150m为滚子河,属常年性河流,西侧为人工河堤。 2、场地内分布岩土层主要有第四系的素填土(Q ml)、全新统(Q 4 al)黏性土、 上更新(Q 4al)黏性土和(Q 3 al+pl)砂土层、圆砾夹卵石层。场地内各岩土层的空 间分布及主要特征见下表:

3、拟建场地面积为173730.3㎡,其中河塘面积约为10万㎡(准确面积以现场签证面积为准),河塘底平均标高为20.43m(以现场签证为准),河塘顶平均标高为24.03m(以现场签证为准),河塘内积水高度约 1.5m,淤泥厚度约为3m(暂以场地东侧池塘淤泥厚度为准,实际发生以现场签证为准)。 4、场地南侧和东侧已完成雨水箱涵长500m,设计箱涵顶标高为22.48m,箱涵顶回填土厚度为1.7~2.5m。 四、施工部署 1、进场后先对场地进行清表,清表后对现场标高进行复测,准确测量现场地形地貌,池塘水位标高及场地标高,并请监理单位做好现场签证。 2、首先抽干河塘内全部积水,(现场排水、抽水流向图见附件1)同时清除场内杂草、树木、违建房屋,清表方向与清淤施工流向相同(清表及清淤作业施工段划分见附件2),对场内树木清除前做好签证,准确记录树木高度、胸径和数量。由于现场水域复杂,将场内中间河道深挖至-6.0m,形成排水明渠,使场内所有明水能够汇集于一处,充分提高抽水作业效率。 3、随后将现场河塘内所有淤泥质土挖除至粉质粘土层,清淤深度约为0~3.0m,由于淤泥层较厚,局部淤泥底标高已远远深于筏板底标高(-5.6m),超出部分槽底处理方式需请设计单位出具相应变更。淤泥清除后即外运至甲方指定的弃土场。 4、场内淤泥较少部位,清除淤泥至粉质粘土层,为满足桩基施工条件,场地内工作面必须在同一平面,统一开挖至19.9m(-5.300)m。同时放出基坑底边缘轮廓线(基坑底轮廓线距基坑内外围桩基预留5m的施工作业面),将基坑范围内土方进行平整,多余土方挖运至基坑范围以外。 5、由于淤泥层较厚,且面积较大,清淤前修筑施工便道,便道位置覆盖挖

超平地面施工方案

建议混凝土浇筑方法 耐磨地面材料之功能的有效发挥,与施工技术密切相关,其施工工艺与技术应该在认可的技术条件下进行,建议如下: 2、混凝土浇筑 混凝土浇筑应在室内场地实施分仓按序作业,每日浇筑量应在双方协商下进行灌注(建议每天灌注的量控制在1000㎡以内)。 地面混凝土浇筑建议:建议使用金刚砂地面硬化剂的混凝土地台,尽可能一次 性浇筑至设计标高,在混凝土浇筑的地方,如不敷设防 水薄膜则应洒水使地基入于浸润状态。 建议混凝土满足以下条件: ◆现场搅拌的混凝土塌落度控制在8-10cm,商品混凝土的塌落度控制在 10-12cm,若天气气温太高,建议使用缓凝剂; ◆若是细石混凝土,最大碎石直径不超过10mm。 ◆根据规范要求,按纵横轴线分仓分格缝。 ◆混凝土所用碎石最大粒径≤30mm,水灰比和坍落度应尽可能小。 ◆混凝土标号不低于C25,现场塌落度在75~100毫米之间。 超平地面技术特点 地坪顶面设计标高由激光及电脑自动控制,并实时调整(每秒钟调整10次),确保找平精确,试验证明,激光找平比传统施工方法平整度质量至少提高3-5倍。

2700m2;采用传统方法,振动梁地坪找平每天完成工作量约为900m2。激光发射器独立布置,地坪施工可以大面积铺注并能保证地面标高的一致性,标高不受模板控制,不会产生累积误差,与传统方法相比较,可大大减少地坪的施工缝,使地面的后期维护费用和模板的使用量也大为减少。激光整平头由刮板、布料螺旋、振动器、整平梁四部分组成,施工时多道工序(刮尺刮多余砼、滚筒滚压、撒水泥浆、木搓搓平、人工抹平等)整合到一起,由机器一次性完成,提高工效、节省人工。振动器的振动频率为3000次/分钟,可适用于干硬性砼、钢纤维砼、大骨料砼。 根据设备性能,激光整平机仅可以达到Ff40~50,Fl40~50的地面精度,如需达到更高的标准,必须配备磨光机、播撒机、软切机、快速直边机等辅助设备及熟练的操作。 地坪采用自动检测设备,标准为美国ACI标准—F数值法,平整度FF 表示地坪整体意义的起伏程度,水平度FL表示地坪整体意义的倾斜程度。传统直尺检查方法,只能局部测量,对地坪质量无法整体合理的做出评价 整平仪机械及原理:主要利用激光整平机进行地坪的水平度和平整度控制,激光整平技术主要通过激光发射器配合整平机来完成整个混凝土的找平、铺注、振捣整平工作。 A、激光整平机工艺流程: 现场条件准备(基层清理、涂刷界面剂)→测量定位放线→模板
