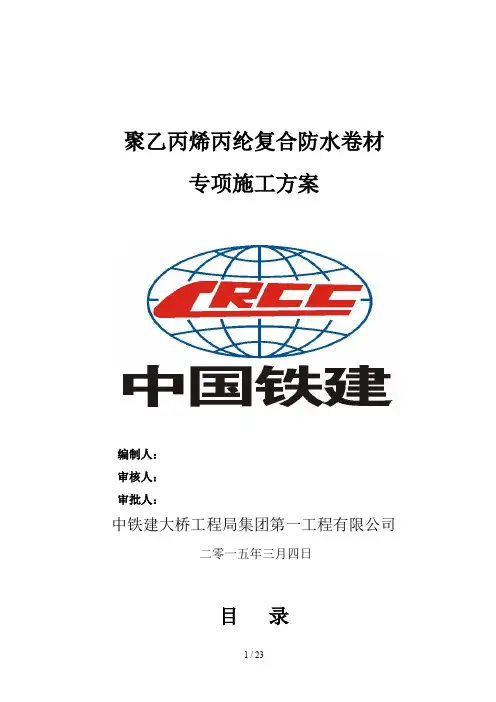

当前位置:文档之家› 聚乙丙烯丙纶复合防水卷材防水专项施工方案

聚乙丙烯丙纶复合防水卷材防水专项施工方案

聚乙丙烯丙纶复合防水卷材防水专项施工方案
聚乙丙烯丙纶复合防水卷材防水专项施工方案

聚乙丙烯丙纶复合防水卷材

专项施工方案

编制人:

审核人:

审批人:

中铁建大桥工程局集团第一工程有限公司

二零一五年三月四日

目录

1.编制依据 ----------------------------------------------------------------1

2.工程概况 ----------------------------------------------------------------2

3.施工准备 ----------------------------------------------------------------3

4.主要施工方法及措施-------------------------------------------------------4

5.质量验收和标准-----------------------------------------------------------19

6.成品保护及注意事项-------------------------------------------------------21

一、编制依据

1、泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼工程建筑、结构、水电安装施工图纸;

2、泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼工程地质勘查报告;

3、泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼工程施工合同;

4、《现行施工规范大全》(2003年版)

5、《地下防水工程质量验收规范》(GB50208~2011)

6、《地下工程防水技术规范》(GB50108~2008)

7、《地下室防水施工技术规程》(DB11/367~2006)

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案

二、工程概况

1. 工程简介

1.1 工程名称:甘井子区泉水二期部分宗地C1、C2、D1、D2、D4、D5区改造项目C1-3#楼

1.2 建设单位:大连汇泉房地产开发有限公司

1.3 设计单位:大连市建筑设计研究院有限公司

1.4 监理单位:大连建实建设监理有限公司

1.5 工程地点:位于大连市甘井子区泉水二期汇泉路东侧

2.工程概况

本项目位于甘井子区泉水二期汇泉路东侧,近邻主干道,交通便利。本工程为地下一层,地上三层的地下室结构。房屋高度21m,框架结构,抗震等级二级。基础采用独立基础、桩基础加构造底板。该项目由大连驰敖集团有限公司建设,大连市建筑设计研究院有限公司设计。

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案

第三章施工准备

3.1技术准备

(1)提前编制施工方案和技术交底,明确施工方法和操作工艺。

(2)选择符合要求的卷材并提前报验及见证取样工作。

(3)选择有经验,实力强的施工队伍,签定劳务合同前,对该队伍的在建工程施工进行必要的考察。

(4)防水卷材要选用设计单位认证的产品“三证”齐全,材料应提前7天以上进场,材料进场后应立即进行取样(防水卷材全部为见证取样)、送检,材料复试合格后方可用于工程当中。

(5)防水卷材施工前,防水基层的“隐检”记录应办理完毕。

3.2人员准备

管理班子:由技术负责人、质检员、工长、技术员、施工班组长等组成“防水工程质量攻关小组”。

施工队伍:选择有相应资质的专业队伍,主要施工人员应持有建设行政主管部门或其指定单位颁发的岗位证书。分为两个施工班组,每组各20人,共计40人,施工前要对人员进行技术指导。

3.3现场准备

(1)基层必须牢固、平整、光滑、均匀一致,无起砂、松动等现象。将突出基层表面的异物,砂浆、疙瘩等铲除,并将尘土杂物清除干净。

(2)防水保护完毕并做好防水找平层。

(3)基层与变形缝或穿墙管等相连的阴角,提前做成平整光滑的圆角(圆角半径50㎜)或八字角。

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案

第四章主要施工方法及措施

4.1 防水混凝土

1.防水混凝土等级及配置要求

(1)本工程基础底板混凝土采用C30、抗渗等级为P6,外墙采用C30、抗渗等级为P6,均为商品混凝土。

(2)防水混凝土的施工配合比要通过试验室试配,试配的混凝土抗渗等级要比设计要求的提高0.2兆帕。

(3)水泥:采用强度等级不应低于42.5级,不得使用过期或受潮结块水泥,并不得将不同品种或强度等级的水泥混合使用。应选用中、低热硅酸盐水泥或低热矿渣硅酸盐水泥,地下部分混凝土施工所用水泥的3天的水化热不大于240kJ/㎏, 7天的水化热不大于270kJ/㎏。抗渗混凝土所用水泥的铝酸三钙含量不宜大于8%。

(4)石子:采用5~25mm坚固耐久、粒行良好的卵石或碎石,并应连续级配,含泥量不大于1.0%,泥块含量不大于0.5%,且级配良好,针片状含量不大于10%。

(5)砂子:采用坚硬、抗风化性强、洁净的粗砂或中砂,其细度模数大于2.3,含泥量不大于3.0%,泥块含量不大于1.0%。

(6)水:采用天然饮用水或自来水,PH值及氯离子含量经检测合格的洁净水。符合国家现行标准《混凝土用水标准》JGJ63的有关规定。

(7)掺合料

①普通混凝土掺和料:通过试配掺和粉煤灰,级别不应低于国家Ⅱ级,掺量不应大于20%水泥用量,其他掺合料应通过试验室确定。

②大体积防水混凝土掺合料:粉煤灰、矿渣粉等掺合料的总量不宜大于混凝土中胶凝材料用量的20%~30%,粉煤灰烧失量不应大于5%。若需掺加硅粉,硅粉的品质必须符合比表面积≥15000㎡/㎏、二氧化硅含量≥85%。,用量宜为胶凝材料总量的2%~5%。胶凝材料的总用量不宜小于320㎏/m3,其品种和用量须通过试验进行调整、确定,满足工程需要和要求。

(8)缓凝减水剂或防冻剂:日平均气温在5℃以上时,采用泵送剂,应使混凝土满足初凝时间6~8小时及终凝时间8~10小时的要求(大体积防水混

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案凝土要满足初凝时间在8小时以上);当日平均气温低于5℃时(即进入冬期施工),应掺加防冻剂;所用外加剂应符合相应技术规范的要求,其掺量经试验符合要求后方可使用。

O当量)不得大于3㎏/m3,;

(9)防水混凝土中各类材料的总碱量(Na

2

氯离子含量不应超过胶凝材料总量的0.1%。但预拌混凝土不得使用含有氯盐配制的外加剂。

(10)砂率宜为35~45 %,灰砂比宜为1:1.5~1:2.5;水胶比不大于0.50。坍落度120~160mm (泵送)。所掺入的防水剂、减水剂、密实剂、引气剂、复合型外加剂等,其品种和掺量应经试验确定,其技术性能应符合现行国家或行业标准一等品以上的质量要求。

(11)以上要求均应在商品混凝土的合同中应注明。

2.防水混凝土施工要求

(1)防水混凝土必须采取机械振捣,以保证混凝土密实,振捣时间宜为10~30s,以混凝土泛浆和不冒泡为准,避免漏振、欠振和过振。一般墙体、厚板采用插入式振捣器。对于掺加气剂和引气型减水剂的防水混凝土应采用高频振捣器振捣,可以有效地排除大气泡,是小气泡分布更均匀,有利于提高混凝土的强度和抗渗性。同时应避免漏振、欠振和超振。

(2)当混凝土的坍落度偏小不能满足时,应加原水灰比的水泥浆或加入减水剂,严禁直接加水。

(3)混凝土终凝前要加强抹压、二次抹压或多次抹压。

(4)加强混凝土的保温保湿养护:养护时间不得小于14天,基础底板采用蓄水养护,墙体采用刷养护剂或浇水的方法。养护剂应在拆模后,先浇一遍水,再及时涂刷两遍养护剂,不得透底。养护剂的质量必须可靠,并有质量证明文件。

(5)防水混凝土与普通混凝土接茬:接茬遵循“宁多浇防水混凝土,严禁多浇普通混凝土”的原则。

(6)施工缝的留设与处理

A、防水混凝土应连续浇筑,宜不留或少留施工缝。当必须留设施工缝时,应符合下列规定:地下结构采用跳仓法施工。

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案

B 、墙体水平施工缝不应留在剪力或弯矩最大处或底板与侧墙的交接处,应留在高出底板表面不小于300㎜的墙体上。板与墙结合的水平施工缝,宜留在板、墙接缝以下150~300㎜处。墙体有预留孔洞时,施工缝距孔洞边缘不应小于300㎜。

C 、施工缝处理方法如下图示:

(7)施工缝新旧混凝土接缝处理

A 、基础底板墙体:应从施工缝边缘往下(内)20mm 弹线,用云石机沿线切齐,切透10mm 深,然后用锋利的錾子将其浮浆剔除,露出密实的混凝土茬,所用錾子必须锋利,其剔凿的纹理应细密平整,不得破坏止水钢板。

B 、顶板与墙体施工缝处理:弹出墙体线后,从墙边线往板厚度里返5mm ,再弹线作为云石机的切割线,用云石机沿线切深10mm,然后用錾子剔出密实茬(方法同上,剔凿纹理应致密平整,便于钉平止水条)。所有施工缝经剔凿后经用高压气泵吹净。

C 、水平施工缝浇筑混凝土前,应清除表面浮浆和杂物,先铺一道净浆,在铺设30~50㎜厚的1:1防水水泥砂浆或涂刷界面处理剂,并应及时浇筑混凝土。

D 、垂直施工缝浇筑混凝土前,应将其表面清理干净,涂刷一道水泥净浆或混凝土界面处理剂,并应及时浇筑混凝土。

E 、垂直施工缝若要求施工缝采用遇水膨胀止水条时,止水条应牢固地安装在接缝表面或预留槽内,遇水膨胀止水条应具有缓胀性能,7天膨胀率不应大于最终膨胀率的60%。

F 、沉降缝处采用中埋式止水带,应取中,埋入混凝土和突出混凝土的宽

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案应相等,并固定牢固,严防混凝土施工时错位。

(8)基础底板混凝土施工

A、采用P.O.42.5级及以上低热或中热水泥,并掺加粉煤灰、磨细矿渣粉等

掺合料及减水剂、缓凝剂等外加剂,以降低水泥用量,减少水化热、推迟水化热

峰出现,还可采用增大粗骨料粒径,降低水灰比等措施减少水化热,减少温度裂

缝。

B、在炎热季节施工时,采取降低水温,避免砂、石爆晒等措施,以降低原

材料温度。

C、混凝土采取保温、保湿养护,混凝土中心温度与表面温度的差值不应大

于25℃,混凝土表面温度与大气温度的差值应不大于25℃。养护时间不得小于14

天。

3.成品保护

(1)保护钢筋、模板的位置正确,不得踩踏钢筋和改动模板。

(2)在拆模或吊运物件时,不得碰坏施工缝及撞坏止水带。

(3)在支模、绑扎钢筋、浇筑混凝土等整个施工过程中注意保护后浇带部

位的清洁,不得任意将建筑垃圾抛在后浇带内。

4.2地下室外墙防水层施工

1、工序交接

由监理单位组织建设单位、施工单位三方对基层进行验收,经检查验收合格

后,进行防水施工。

2、施工流程

施工准备→基层清理→基层修补→穿墙螺栓处理→施工缝后浇带附加层→

一道0.7mm厚聚乙丙烯丙纶复合防水卷材→工序交接→做保护层→回填土

3、基层处理

将露在外墙上的止水螺栓割除,割除时应清理螺栓根部,使螺栓割掉后低于

墙面或持平,并用防水砂浆补平。对于内外砼墙面突出物、灰浆疙瘩、板缝漏浆

等由土建施工单位采用打磨机,将其异物打磨平。

4、施工操作

A、胶粘剂的配制

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案胶粘剂按部位用途按2种方法配制,第一种是卷材与找平层的粘贴用801胶与水泥混合拌制,配合比为801胶:水:水泥=2:3.5:10。第二种是卷材与卷材之间搭接缝的封闭,配合比为:801胶:水:水泥=3:2.5:10。

配制胶粘剂采用制胶容器,按配比投料,先将水泥用水浸透好,然后加入801胶用电动搅拌器拌匀、无沉淀、无凝块、无离析现象即可使用。

B、聚乙丙烯丙纶复合防水卷材的铺设

(1)防水卷材铺设的施工温度:

宜控制在5-25℃之间进行,气温高时,胶粘剂粘度适当低些,气温低时,胶粘剂适当高些,卷材施工须在4级风以下进行,雨天禁止施工。

(2)找平层的含水率:

应20%-40%之间,水泥砂浆找平层强度达7.5MPa时,才能进行防水层施工,基层过分干燥应适当洒水湿润后施工。

(3)节点处理:

阴阳角和管道等部位,都要做附加层,有效宽度≥500mm。

(4)卷材的铺设:

卷材铺设前将卷材预放3-12m,按卷材铺设线找准位置后,中间固定,将卷材一端卷至固定处,涂胶粘铺,一端粘贴完毕后,再将预放的卷材另一端卷回至已粘好的位置,连续粘贴至整幅,铺设后的卷材下面,不允许有硬性颗粒及杂质,以免损坏卷材。

涂胶铺设的方法:首先将已配制好的胶用小容器倒在预粘处的找平层上用刮板反复刮均,厚度应保持在1mm,然后铺卷材并用另一刮板排气压实,排出多余胶粘剂,涂胶厚度要均匀,卷材粘结无空鼓、起边、扭皱,粘贴面积应达到85%以上。卷材的搭接,防水卷材采用满粘法施工时,按要求长边及短边的搭接宽度均不得小于80mm,短边与短边搭接宽度不小于100mm。上下两层和相邻两幅卷材的接缝应错开1/3-1/2幅宽,且两层卷材不得相互垂直铺贴。搭接缝封闭,涂胶部位要求清理干净无湿渍,将待粘结的接缝上,用毛刷满涂胶粘剂,涂胶厚度0.5-0.8mm边涂边压实,封好接缝边缘,卷材铺贴完成后,应及时对铺贴质量和防水层做全面检查,发现有防水层划伤、空鼓、翘边处应立即修复。

管道附加层卷材处理:在管道根部与找平层之间应先用密封材料涂抹严密,

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案然后加铺附加层,最后作防水层,由于管道为圆形,所以应在附加层上剪出切口,上下层切缝粘贴时错开,严密压盖。

5、50厚挤塑聚苯板(≧30kg/m3)和120厚粉煤灰砖保护

5.1 50厚XPS板和粉煤灰砖墙有出厂合格证。

5.2 粘结材料:粘结材料仅起稳定作用,为了便于施工,采用聚合物砂浆胶

结。

5.3 弹线:粘贴前,先在其面上进行弹线,分格定位。

5.4 墙砖采用MU7.5,120厚,M5砂浆砌筑。

6、基槽回填土施工

6.1回填土必须待基础、外墙及外墙防水、地下室外墙及地下室防水施工完毕后方可回填。回填土施工前,首先应进行土壤击实试验,根据回填土的最佳含水率及干容重,确定回填土的含水率控制范围及压实遍数。

6.2工艺流程:基础外墙施工完毕并经验收合格后→弹标高控制线→槽底清理→土料过筛→虚铺→夯击→分层回填至设计标高→检验批质量验收。

6.3回填土的施工前,先在基础墙上每隔250mm弹出水平线,以此控制每层填土的虚铺厚度。

6.4回填土之前应先将槽底的渣土等杂物清除干净。用作回填的土壤必须先进行氡含量和放射性核素的检验,合格格后方可用于回填。

6.5土料要求:采用原槽土,含水量为10%左右为宜(手握成团,落地开花),若过湿,则要晾晒或掺入白灰粉等处理,若过干,应适当洒水湿润。土中不得有砖头,垃圾等杂物。有机物大于8%的土,以及硫酸盐含量大于5%的土均不能作填料用。土料使用前应过孔径为50mm的筛,用于拌制灰土的土料应过孔径为15mm 的筛。

6.6回填土采用蛙式打夯机夯实和人工夯实相结合,大面积夯实用机械打夯,管道、墙角处采用人工夯实。

6.7回填土时,用耙将土摊平,在管周围(包括管顶)0.5m以外处采用蛙式打夯机夯实,每层土应夯打三遍,每一遍一夯压半夯,行行相连,夯夯相连管道周围和墙根人工夯实。

6.8槽周围若不能同时回填时,应做成250*1000的阶梯形茬,用于分层回填

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案。

6.9回填土取样应逐层进行,取样应分层进行,每层均取。肥槽每10~20m

取一点,室内每50~100平米取一点。每层的取点布置应整理绘制取点平面图。

取样采用50*70环刀,取点应位于每层2/3和深度处。取出的土样应用密封袋封好

,进行土壤压实系数(干密宽、含水量、击实试验)试验。

6.10土方回填要注意保护好各种管道及防水和防水保护层,确保不被破坏。

4.3地下室底板防水施工

1、工序交接

由监理单位组织建设单位、施工单位三方对基层进行验收,经检查验收合格

后,进行防水施工。

2、施工流程

施工准备→基层清理→基层修补→节点附加层→一道0.7mm厚聚乙丙烯丙

纶复合防水卷材→检查清理 验收→工序交接→做保护层。

3、基层处理

1)找平层表面要平整、密实、不起砂、结构的交接处、转角处应做成半径

不小于50mm圆弧,基层表面必须清洁干燥、基层含水率不大于9%。

2)所有穿过防水层的管道、预埋件等均应施工完毕,并做防水处理,防水

层铺贴后,严禁在防水层上打眼开洞。

3)对阴阳角、套管根部、预留口等部位及砼不密实处要认真清理和检查,

对有质量问题的部位如有风窝部位采用防水砂浆进行修复,跑浆产生的麻面采用

防水砂浆补平。

4、施工操作

A、胶粘剂的配制

胶粘剂按部位用途按2种方法配制,第一种是卷材与找平层的粘贴用801

胶与水泥混合拌制,配合比为801胶:水:水泥=2:3.5:10。第二种是卷材与

卷材之间搭接缝的封闭,配合比为:801胶:水:水泥=3:2.5:10。

配制胶粘剂采用制胶容器,按配比投料,先将水泥用水浸透好,然后加入

801胶用电动搅拌器拌匀、无沉淀、无凝块、无离析现象即可使用。

B、聚乙丙烯丙纶复合防水卷材的铺设

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案(1)防水卷材铺设的施工温度:

宜控制在5-25℃之间进行,气温高时,胶粘剂粘度适当低些,气温低时,胶粘剂适当高些,卷材施工须在4级风以下进行,雨天禁止施工。

(2)找平层的含水率:

应20%-40%之间,水泥砂浆找平层强度达7.5MPa时,才能进行防水层施工,基层过分干燥应适当洒水湿润后施工。

(3)节点处理:

阴阳角和管道等部位,都要做附加层,有效宽度≥500mm。

(4)卷材的铺设:

卷材铺设前将卷材预放3-12m,按卷材铺设线找准位置后,中间固定,将卷材一端卷至固定处,涂胶粘铺,一端粘贴完毕后,再将预放的卷材另一端卷回至已粘好的位置,连续粘贴至整幅,铺设后的卷材下面,不允许有硬性颗粒及杂质,以免损坏卷材。

涂胶铺设的方法:首先将已配制好的胶用小容器倒在预粘处的找平层上用刮板反复刮均,厚度应保持在1mm,然后铺卷材并用另一刮板排气压实,排出多余胶粘剂,涂胶厚度要均匀,卷材粘结无空鼓、起边、扭皱,粘贴面积应达到85%以上。卷材的搭接,防水卷材采用满粘法施工时,按要求长边及短边的搭接宽度均不得小于80mm,短边与短边搭接宽度不小于100mm。上下两层和相邻两幅卷材的接缝应错开1/3-1/2幅宽,且两层卷材不得相互垂直铺贴。搭接缝封闭,涂胶部位要求清理干净无湿渍,将待粘结的接缝上,用毛刷满涂胶粘剂,涂胶厚度0.5-0.8mm边涂边压实,封好接缝边缘,卷材铺贴完成后,应及时对铺贴质量和防水层做全面检查,发现有防水层划伤、空鼓、翘边处应立即修复。

管道附加层卷材处理:在管道根部与找平层之间应先用密封材料涂抹严密,然后加铺附加层,最后作防水层,由于管道为圆形,所以应在附加层上剪出切口,上下层切缝粘贴时错开,严密压盖。

4.4屋面防水施工

1、施工工艺方法

本施工工艺为满铺法,即采用聚合物水泥防水胶粘材料将聚乙丙烯丙纶复合防水卷材之间的搭接边粘合、同时将聚乙丙烯丙纶复合防水卷材粘贴在防水部

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案位,待复合固化形成复合的防水层。

2、施工工艺流程

清理基层→基层处理→细部节点处理(柔性密封防水、附加层等)→大面铺贴防水卷材(搭接处理、收边处理等)→施工质量自检→蓄水或淋水试验→质量验收→合格交付后续施工

3、施工工艺顺序

同一作业面施工按先远后近、先低后高、先细部后大面的顺序进行。非同一作业面施工按先高后低的顺序进行。

4、防水工程施工

(1)、清理基层

施工前,按前述对防水基层进行检查验收,不符要求相关班组返工整改。●对基层上的浮灰、建渣、杂物和积水进行清理清除,满足施工条件。

(2)、基层处理

基层清理后,对基层裂缝、孔洞等缺陷用聚合物水泥砂浆摸平,清扫干净;并充分湿润,无积水。

(3)、细部节点处理

防水施工有各种细部节点,是变形集中和施工质量完好率不高的部位。需增加细部节点处理。(如:柔性密封防水、附加层)

屋面防水工程的细部节点通常有阴阳角、水落口、立管根、变形缝、天沟、檐沟、泛水等。

a、屋面立墙泛水的处理(参考附图)

立墙阴角部位应增设一层附加层,将同质材料用同法施工一道,其宽度为500mm;搭接采用同法施工粘结,搭接宽度50mm。

铺贴泛水处的防水卷材应满粘。泛水收边应根据泛水高度和泛水墙体材料确定其密封形式。

墙体为混凝土,卷材收边可采用金属压条钉压,并用密封材料封固。

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案

b、屋面横式水落口的处理(参考附图)

水落口埋设标高(土建完成),应考虑水落口设防时增加的附加层和柔性密封层的厚度,横式水落口应比防水基层约低5-10mm,水落口周围直径500mm范围内坡度不应小于5%。

水落口与基层接触处,应预留宽20mm、深20mm环形凹槽,应用密封材料嵌填。水落口周围增设一层附加层,将同质材料用同法施工一道,其宽度为500mm;搭接采用同法施工粘结,搭接宽度50mm。

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案

c、伸出屋面管道的处理(参考附图)

伸出屋面管道周围的找平层应做成圆锥台,管道与找平层间应留凹槽,并嵌填密封材料;防水层收头处应用金属箍箍紧,并用密封材料封严。

管道周围增设一层附加层,将同质材料用同法施工一道,其宽度为500mm;搭接采用同法施工粘结,搭接宽度50mm。

d、屋面女儿墙泛水的处理(参考附图)

女儿墙墙体为砖墙时,防水层收头可直接铺贴至女儿墙压顶下;防水层收头也可压入砖墙凹槽内固定密封。

女儿墙部位增设一层附加层,将同质材料用同法施工一道,其宽度通常为500mm(或以女儿墙泛水收边至天沟与屋面交接部位距离为准);搭接采用同法施工粘结,搭接宽度50mm。天沟部位的搭接缝要避免长缝设置在沟底。

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案

(4)、大面铺贴防水卷材

聚合物水泥防水胶粘材料的配制:聚合物选用801胶水(或聚合物干粉),其配制比例为801胶:水:水泥=1:3:6,配制时先将水和801胶水加入容器内搅拌溶解溶合,再加入水泥后机械搅拌至无凝块、无沉淀、无气泡即可使用,制成的聚合物水泥防水胶粘材料应在3小时内用完。

大面铺贴防水卷材:先用毛刷或刮板将聚合物水泥防水胶粘材料均匀涂施在基层(找平层)上,涂层应均匀,不露底,不堆积;随即粘贴防水卷材,同时在防水卷材上表面用刮板排气压实,排出多余部分防水胶粘材料,最终聚合物水泥防水胶粘材料涂层不小于1.3mm;复合防水层不得有空壳、鼓泡,皱折等现象。聚乙烯丙纶复合防水卷材搭接:长边接缝宽度为100mm,短边接缝宽度为100mm。相邻短边接缝应错开500mm以上;防水层搭接缝应与附加层搭接缝错开200mm 以上。防水卷材收边处理:聚乙丙烯丙纶防水卷材粘贴至立墙泛水、管壁、水落口、檐口等部位的收边(收头)处理,要求粘结严实牢固,视情况采用水泥钉、压条、金属箍进行机械固定,最后用聚合物水泥防水胶粘材料对收边缝进行密封防水处理。

4.5 重点部位细部做法

卷材工艺流程:

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案验收基层——涂刷聚合物粘结料——细部加强层处理——铺设卷材——收头接点处理——验收。

1.基层应抹平压光,表面光滑、洁净、无裂缝、接茬平整,不允许有明显的尖凸凹陷、起皮、起沙、空鼓等现象。

2.基层应基本干燥,无明水即可施工。

2、聚合物粘结料配比:水泥:水:胶粉=5:1.3:1(重量比),根据基底的干、湿度调整粘结料的浓度。

3、对于复杂部位加强处理;立面和平面交接处的阴阳角,先做一层宽300㎜的同材料附加层,而后才能大面积施工。

4、卷材铺贴

(1)、施工时用料桶将配料倒在基层上,用橡胶刮板刮刷均匀,厚度为5mm 左右为宜。

(2)再将卷材沿着事先弹好的基础线望前铺贴,一边刷底料一边拆卷,进度要协调,铺展后的卷材应及时赶走底部的空气。

(3)搭接宽度长边不少于100mm,短边不少于120mm,在底板、立墙转角处1m之内不应有搭接。

(4)卷材铺设完毕后用专用胶封边处理,严禁出现翘边,开口等现象。

5、节点部位防水要点:

节点部位大多是形状复杂、不规则,表面非平面,转弯抹角多,施工面狭小,施工工序多,操作比较困难的部位。许多防水材料难以与基层平服铺贴,所以这些部位的剪口和搭接缝比较多,常因结构变形、温差变异、干缩变形、振动等综合因素导致渗水现象,此处防水施工时应充分考虑到各种变形影响,柔性密封、防排结合、多道设防的原则。

5.1、地下底板及立墙变形缝防水结构:

5.1.1、变形缝的宽度一般为20~30mm。

5.1.2、变形缝中可用沥青麻丝填嵌塞满,迎水面应垫¢40mm卷材卷或¢40mm的聚苯高泡棒,上铺附加层一道,接着做防水层,最后再铺一道附加层,其宽度不小于600mm,最后做保护层。底板的变形缝应从下往上做。见下图:

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案

5.2、墙管道防水施工:

5.2.1、穿墙管道应在浇注混凝土前埋设。如果结构变形或者管道伸缩量较小时,穿墙管可采用直接埋入混凝土内的固定式防水法。结构变形或者伸缩量较大时应采用套管式的防水法,套管与主管之间用密封膏封严。

5.2.2、套管端部应留15mm×15mm凹槽,内嵌密封膏。

5.2.3、穿墙管道迎水面应做附加层两道,即长条形和圆形伸出管道150mm,收头处用金属箍扎紧,外用嵌缝膏密封,再用硅胶封闭。见下图:

泉水二期部分宗地C1C2D1D2D4D5区改造项目C1-3#楼防水专项施工方案

5.3、阴阳角处理:阴阳角是屋面变形比较敏感的部位,此处防水层易被拉裂由于三面交接,施工比较麻烦,稍有不慎就易发生渗漏。为此在屋面阴阳角处,在基层上距角每边100mm范围内,要先用密封材料涂封,然后再铺贴增强附加层。阳角附加层的剪贴方法见图-6;阴角附加层的剪贴方法见图-7

图-6 阳角附加层裁剪方法图-7阴角附加层裁剪方法

JS涂膜防水专项施工方案

J S涂膜防水专项施工方案(总 3页) -CAL-FENGHAI.-(YICAI)-Company One1 -CAL-本页仅作为文档封面,使用请直接删除

JS涂膜防水专项施工方案 1、工艺流程: 2、操作工艺 (1)、基层清理 采用锤子、凿子、铲子、扫帚工具将基层表面清扫干净,不得有浮尘、杂物,不得有明水。基层表面有裂缝处、凹凸不平处用水不漏进行修补平整。侧墙施工部位用墨线盒弹好控制线。 (2)、材料准备 采用搅拌桶、搅拌机、取水计量杯等配料工具进行材料配比,所有涂料配合方法是先将液料(水)倒入搅拌桶中,在手提搅拌器的不断搅拌下将粉料徐徐加入,至少搅拌15分钟,彻底搅拌均匀,呈浆状且无团块、颗粒,一桶液料配一箱粉料,不允许分开搅拌。 (3)、滚刷底涂 底涂是为了提高涂膜与基层的粘结力,底涂采用长柄滚筒滚涂,要求滚涂均匀不得漏底; (4)、细部防水层处理 在管根、管道、阴阳角、施工缝等易发生漏水的部位应增强处理。在管根、管道周围凿开采用水不漏进行封堵,然后再用羊毛刷涂刷一至两遍JS-聚合物水泥基防水涂料;阴阳角、施工缝部位采用玻纤网格布增强处理后用刮板刮涂一遍JS-聚合物水泥基防水涂料,增强网格布宽度为300㎜。 (5)、第一道涂膜 细部节点处理完毕且涂膜干燥后,进行第一遍大面涂膜的施工。施工采用刮板批嵌,批嵌时要均匀,不能有局部沉积,并要多次涂刮使涂料与基层之间不留气泡。

(6)、第二遍涂膜 在第一遍涂层干燥后(一般为间隔6-8小时为宜,具体检测方法以手摸不粘手指印为准),进行第二遍涂膜的施工,涂刮的方向与第一道相互垂直,批嵌时要均匀,不能有局部沉积。 (7)、第三遍涂膜 第二遍涂膜干燥以后,进行第三遍涂膜的施工。第三遍涂膜采用长柄滚筒进行滚涂,滚涂得方向与第二遍涂膜垂直,滚涂时要均匀,不能有局部沉积。8(8)、面层涂膜施工及收头处理 最后一遍涂膜采用长柄滚筒进行滚涂一遍,以提高涂膜表面的平整、光洁效果。涂膜收头时应采用防水涂料多遍涂刷,以保证其完好的防水效果。 (9)、防水层验收 施工时应边涂刷边检查,发现缺陷及时修补,现场施工员、质检员必须跟班检查,检查合格后方可进入下一道涂层施工,特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。 3、构造要点 (1)、基层--所有阴阳角以及管道根部等两面交接处,均应做成圆弧形,阴角直径宜大于50mm,阳角直径宜大于10mm。 (2)、防水层--可单独涂膜防水构造,也可根据工程实际情况或设计要求增铺胎体增强材料,屋面工程多道设防的每一道涂膜厚度不应小于1.5mm,一道设防时厚度应不应小于2mm,地下工程不小于2mm。厕浴间不小于1.5mm。 (3)、基层处理--基层表面应平整,坚实、干燥(地下工程可不要求)无尖锐角、浮尘和明水并按设计要求做好防水节点处理。油污须清除干净,低凹破损处修平,基层施工前必须清理清扫干净。 (4)、配料--按产品包装上标注的液料、粉料和水的比例进行配比。水的填加量可适当调节,以调整涂料粘稠度,满足立面和平面不同部位的施工要求。 涂料的配合方法为先将液料和水倒入搅拌桶中,在手提搅拌器不断搅拌下将粉料徐徐加入其中,至少搅拌5分钟,彻底搅拌均匀,呈浆状无团块。

丙纶防水施工方案

SBC120聚乙烯丙纶复合防水卷材,是由低密度高压聚乙烯和高分子丙纶经过高温复合而成,俗称土工布。 中铁二十局集团六公司编制: 一、SBC120聚乙烯丙纶复合防水卷材(简称复合卷材)是在充分研究了现有防水防渗类卷材产品的基础上,根据现代工程对防水防渗材料的新要求而制造的一种构造全新、多用途、具有良好综合技术性能的防水防渗 材料。主要用于工业与民用建筑的屋面防水、地下室防水、卫生间防水等,施工后,防水性能稳定,效果良好,经验收无任何渗漏现象,工程质量一次成优。 二、工法特点 1、采用常温施工,直接用水泥添加专用配套胶制水泥胶将复合卷材与基层而粘贴,比传统的热施工、冷施工方便、迅速,减轻劳动强度,减少环境污染,提高工作效率。 2、采用条粘法施工,铺设的复合卷材能适应基层变形,细部构造及节点防水处理用300g/m2?350g/m2 复合卷材水泥胶粘接成附加层予以加强,确保薄弱环节及整个防水系统的工程质量。 3、防水层施工简单方便,不受基层潮湿和季节的影响,材料稳定性好,无毒无味,对周围环境影响很少,大大改善了劳动条件。 三、适用范围 1、本工法是用于各类工业、民用建筑的屋面及地下防水、防渗、防潮,还适用于冶金、化工、水利、环保、采矿业等防水工程。 2、适宜于多雨潮湿地区的防水工程,施工温度范围较宽(0?25C),施工干燥度要求低。 四、工艺原理 1、SBC120复合卷材是由线性低密度聚乙烯树脂加入抗老化剂、稳定剂、助粘剂等与高强度新型丙纶长丝无纺布,采用热融直压工艺制成的复合型防水卷材。具有抗渗能力强、抗拉强度高,低温柔性好、易粘接、稳定性好、无毒、变形适应能力强、使用寿命长等良好的综合技术性能。 2、复合卷材采用普通水泥添加专用配套胶或乳白胶制成的水泥胶与基层满面粘贴,从而达到防水、防漏、 防渗的效果。 五、工艺流程及操作要点 ㈠工艺流程 材料检验T检查管道预埋情况T验收基层(找平层)T清理基层T制备粘接胶T处理复杂部位(或附加层)T铺贴复合卷材T蓄水试验T保护层施工T竣工验收 ㈡施工方法: 1 、找平层技术要求 ⑴屋面找平层应符合《屋面工程技术规范》(GB50207— 2002)规定,地下防水找平层应符合《地下工程 防水技术规范》(GB50208— 2002)规定。 ⑵找平屋拐角处(如墙、烟道、墙角、管道周围)均应做成R=20mm圆角。 2、水泥胶的配制 23148 5A6C 婬' 23595 5C2B 尫 27975 6D47 浇 29846 7496 璖 ⑴粘贴防水层时,SBC120胶粘剂含量为水泥重量的 2.5%,即为一袋水泥(50kg)配用一袋胶粘剂(1.25kg)。 配制时将一袋胶粘剂与 6kg?10kg的水泥干混均匀,然后边搅拌边将其加入到27.5kg?32.5kg的水中(相当于水 泥重量的 55%? 65%),搅拌均匀后逐渐加入剩余的水泥,边加入边搅拌,搅拌至无凝块、无沉淀、无气泡即可使用。 ⑵粘结隔汽层时,SBC120胶粘剂含量为水泥重量的 1.5%,即一袋水泥(50kg)配用一袋胶粘剂(0.75kg)。配制时将一袋胶粘剂与 4kg?8kg 的水泥干混均匀,然后边搅拌边将其加入到 27.5kg?32.5kg 的水中(相当于水泥重量的 55%?65%),搅拌均匀后逐渐加入剩余的水泥,边加水边搅拌,搅拌至无凝块、无汽泡可使用。 3、复合卷材施工 ⑴施工前必须对找平层进行验收,验收合格后方可进行。 ⑵施工前,用小铲铲掉落地灰等杂物,用扫帚清扫干净基层表面的垃圾和灰尘。 ⑶屋面复合防水卷材粘贴方向按GB50207—2002 第 4.3.5 条规定确定,地下防水工程粘贴方向可根据实际 情况确定。 ⑷复合卷材铺贴时,先在铺贴部位将复合卷材预放3mm?12mm,找正方向后,在中间固定,将卷材一端 卷至固定处粘贴,这端粘贴完毕后,再将预防的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。

聚乙烯丙纶复合防水卷材(施工方案)

SBC120聚乙烯丙纶复合防水卷材施工方案 1 号楼工程设计为地下一层、地上二层的钢筋砼框架结构、钢结构,建筑面积为7019.54m2, 建筑基底面积为2738.61 m2,建筑高度为11.60m。设计使用年限为50年,建筑结构安全等级为二级,建筑物抗震设防烈度为七度,建筑场地类别为川类。基础底板、地下室侧墙防水采用0.8厚聚乙烯丙纶复合防水卷材两道。 SBC120聚乙烯丙纶复合防水卷材(简称复合卷材)是在充分研究了现有防水防渗类卷材产品的基础上,根据现代工程对防水防渗材料的新要求而制造的一种构造全新、多用途、具有良好综合技术性能的防水防渗材料。主要用于工业与民用建筑的屋面防水、地下室基础及外墙防水、卫生间防水等,施工后,防水性能稳定,效果良好,经验收无任何渗漏现象,工程质量一次成功 一、工法特点 1 、采用常温施工,直接用水泥添加专用配套胶制水泥胶将复合卷材与基层而粘贴,比传统的热施工、冷施工方便、迅速,减轻劳动强度,减少环境污染,提高工作效率。 2、防水层施工简单方便,不受基层潮湿和季节的影响,材料稳定性好,无毒无味,对周围环境影响很少,大大改善了劳动条件。 二、适用范围 1、本工法是用于各类工业、民用建筑的屋面及地下防水、防渗、防潮,还适用于冶金、化工、水利、环保、采矿业等防水工程。 2、适宜于多雨潮湿地区的防水工程,施工温度范围较宽(0?35C),施工干燥度要求低。 三、工艺原理 1、SBC120复合卷材是由线性低密度聚乙烯树脂加入抗老化剂、稳定剂、助粘剂等与高强度新型丙纶长丝无纺布,采用热融直压工艺制成的复合型防水卷材。具有抗渗能力强、抗拉强度高,低温柔性好、易粘接、稳定性好、无毒、变形适应能力强、使用寿命长等良好的综合技术 性能

聚氨酯涂膜防水施工方案

目录 一、编制依据 (2) 二、工程概况 (2) 三、施工方法 (2) 1、施工工艺流程 (2) 2、操作要点 (2) 2.1材料机具准备 (2) 2.2基层验收 (3) 2.3防水涂料涂刷,中间检查 (3) 2.4涂刷完毕,最终检查 (4) 2.5聚合物抗裂砂浆保护层 (4) 四、施工进度计划 (4) 五、质量保证措施 (4) 六、安全施工措施 (6)

一、编制依据 1、JC/T864-2008《聚合物乳液建筑防水涂料》 2、JC 1066-2008《建筑防水涂料中有害物质限量》 3、GB50345—2012《屋面工程技术规范》 4、GB50207—2012《屋面工程质量验收规范》 5、GB50300—2001《建筑工程施工质量验收统一标准》 二、工程概况 天津临港经济区粮油物流中心一期工程立筒仓(19万吨),主体结构类型为钢筋混凝土筒仓结构,呈4×4排列布置,竖向分Y、C、F、J四个轴,横向分2、5、8、11四个轴,共计16个单仓。仓与仓之间分开设计,没有星仓。筒仓仓顶为锥壳形状,中心平面直径7m范围内为平板,板厚180mm,锥形板与水平面成28°设置,仓顶结构标高44.15m,建筑面积约12000㎡。 仓顶防水采用Ι型水性聚氨酯防水涂料,其采用聚合物乳液和多种共聚物为基料通过改性、共聚加入添加剂而制成绿色环保型防水涂料。突出了低温柔性、不透水性和拉伸强度,是目前最理想的防水涂料。水性聚氨酯防水涂料产品特点:1.具备良好的耐水性、耐候性,粘结力强、弹性高、抗拉能力大2.耐高温不流淌,耐严寒不开裂,耐酸碱、盐化学介质,不易硬化3.涂层呈整体封闭,性能长期稳定4.产品绿色环保,无毒无害5.施工安全,工艺简单 仓顶分布有27个测温孔、10个通风孔、60个栏杆柱墩及钢结构柱墩、人孔等突出仓顶部的结构,这些细部结构对防水施工造成了一定困难,同时存在较多的漏水隐患,因此,加强细部结构防水施工质量是防止漏水的一个重要方面。 三、施工方法 1、施工工艺流程 材料、机具准备——基层验收——防水涂料涂刷,涂层厚度达到1.5mm,中间检查——涂层厚度达到设计要求(2mm),最终检查——粘贴网格布、聚合物砂浆保护层——浇水养护 2、操作要点 2.1材料、机具准备

丙纶防水卷材防潮层施工方案

聚乙烯丙纶防水卷材防潮层施工方案 1 、施工操作要求 (1)铺贴防水卷材的基层面(找平层)必须打扫干净,并洒水保证基层温润。(注:屋面防水找平层应符合《屋面工程技术规范》规定,地下防水找平层应符合《地下防水工程施工及验收规范》规定)。 (2)用含水泥重10%-15%的聚乙烯醇胶液制备水泥素将粘结剂,搅拌必须 均匀,无沉淀、无凝块、无离析现象即可使用。 (3)屋面主防水层施工前,应先对排水集中及结构复杂的细部节点进行密 封处理和附加层粘贴,附加层使用的卷材与主防水层的卷材材料相同。 (4)密封材料采用聚醚型聚氨酯。如选用其它密封材料,应不含矿物油、 凡士林等影响聚乙烯性能的化学物质的产品。 (5)转角处均匀应加铺附加层;阴阳角等处均做成R=20mr ffl弧形。 (6)防水卷材铺贴应采用满铺法,胶粘剂涂刷在基层面上应均匀,不露底、不堆积;胶粘剂涂刷后应随即铺贴卷材,防止时间过长影响粘结质量。(7 )铺贴防水卷材不得起皱折,不得用力拉伸卷材料,边铺贴边排除卷材下面的空气和多余的胶粘剂,保证卷材与基层面以及各层卷材之间粘结密实。(8)铺贴防水卷材的搭接宽度不得小于100mm。 2、施工方法 a、施工程序:验收找平层-清理基层-配制水泥粘合剂-做附加层 保护层T养护 T基层施工T

b 、粘结前,先将卷材预铺开,找正,然后将卷材两端对折卷起,把 配制好的水泥粘合剂倒入基层上,并用刮板均匀的 刮开, 再将卷材向前推铺, 并及时用刮板排除遗留在卷材内部的空气, 刮出多余粘结剂。卷材与找平层的粘结率》85%。 c 、接缝做法: ⑴屋面防水接缝施工:隔汽层、防水层和附加层均采用搭接缝方法, 用水泥粘合剂粘结,宽度为10cm。附加层接缝 与防水层接缝错开5cm以上。 ⑵地下室防水接缝施工:采用10- 15cm搭接盖条接缝方式,盖条选用高分子合缝粘合胶粘结。 ⑶防水卷材搭接宽度长边8 - 10cm,短边10- 15cm,相邻短边接缝应错开 100cm以上,墙面与地面夹角处均为30c m以上。 大同鸿基公司 技术科 2010-3-26

防水涂膜施工方案

防水涂膜施工方案 2.1工艺流程: 轻集料混凝土找坡层→1:3水泥砂浆找平层→第一层涂膜→第二层涂膜→保护层。 2.2清扫基层:用铲刀将粘在找平层上的灰除掉,用扫帚将尘土清扫干净,表面必须平整,凹陷处要用1:3水泥砂浆找平。 2.3找平层表面坚实平整,不起砂,阴角及转角抹成小圆角(圆角半径不小于50㎜),坡度方向正确(坡度符合设计要求,坡向地漏)。防水基层保证干燥,含水率不得大于9﹪(简易测法:在防水基层铺一块1m2橡胶板或卷材,静置3-4h后,掀起无明显水印即可)。 2.4涂刷底胶:用滚动刷或油漆刷蘸底胶均匀地涂剧在基层表面,不得过薄也不得过厚,刷量以0.2kg/m2左右为宜,涂刷后应干燥4h以上,才能进行下一工序的操作。 2.5第一层涂膜:将防水材料用电动搅拌器搅拌均匀(约5min),用橡胶刮板或油漆刷刮涂一层涂料,厚度要均匀一致,刮涂量以0.8~1kg/m2为宜,从内往外退着操作。

2.6第二层涂膜:第一层涂膜后,涂膜固化到不粘手时,按第一遍材料配比方法,进行第二遍涂膜操作,为使徐膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量与第一遍同。 2.7涂膜防水做完,经检查验收合格后进行蓄水试验,蓄水深度最浅处2cm,24h无渗漏,合格验收。 3、质量保证措施 3.1人员要求 防水工程必须由防水专业队或防水工施工,严禁非防水专业队或非防水工进行防水施工。 3.2现场要求 A.施工人员不准穿高跟鞋、钉子鞋进入施工现场,以防成品的破坏。B.防水隐蔽工程容易忽略的是阴阳角及基层连接的管件部位。为保证防水质量,阴阳角及特殊部位处理要着重注意,不允许有皱折、漏涂、渗漏现象。 C.风雨天采取相应措施,避开风雨天气,减少风雨带来的最小不利因素。施工完毕一应采取保护措施,直至做好防水保护层。 4、成品保护

卫生间丙纶布防水施工方案完整版

卫生间丙纶布防水施工 方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

卫生间丙纶布施工方案 1、施工准备: 工艺流程:清理基层→1:2水泥砂浆找平层→制备粘接胶→细部附加层→粘贴聚乙烯丙纶卷材→检验卷材施工质量→保护层施工→蓄水试验→验收 作业条件: 进场丙纶布必须具有合格证及检验报告,各项性能均需达到规定指标。 所有预埋管线均已预埋完毕,且已采用1:2:4的砼掺10%的UEA 膨胀剂填塞密实。 穿过楼板的立管周围,套管与立管交接处,大便器与立管接口处、地漏上口四周等部位止水台施工完毕。 操作人员必须经过专业培训,持证上岗,先做样板间,经验收合格后,方大面积施工。 2、施工方法: 清理基层:基层必须清理干净,涂刷基层处理剂,露出原始砼面层,并细部附加层应涂刷于地漏、管根阴阳角等易漏水的部位。 找平层:采用1 :2防水砂浆厚20mm,防水粉掺量为3%。找平层与墙交接处应做半径为20mm的圆弧角,管根部做圆锥台上留10mm 宽的缝隙待防水层干燥后用密封膏嵌填。 制备粘接胶:SBC聚合物水泥专用粘接胶配料按水泥重量%(一袋胶1Kg配50公斤水泥)的比例配合搅拌均匀,无凝块,无沉淀,无气泡即可使用,用排刷均匀地刷在基层及卷材表面上,按每平方涂刷3Kg(按实际用量为准)左右为宜,涂刷后应干燥24小时以上,才能进行下道工序。

细部处理:将SBC聚合物水泥专用粘接胶用排刷在地漏、管道根部、阴阳角等部位均匀涂刷,不得漏刷,地面与墙面交接处,粘贴SBC 聚乙烯丙纶卷材附加层,防水层上翻250mm。 铺贴方向为由里向外进行,聚乙烯丙纶卷材铺贴时,先在铺贴部位将卷材预放一部分,找正方向后,在中间处固定,将卷材一端卷至固定处粘贴,一端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。铺贴方法:用刮板将聚合物水泥涂刮在和卷材相应的基层表面上,厚度为1mm(聚合物水泥应均匀,不露底,不堆集),然后粘贴卷材。并在卷材上表面用刮板将粘接面排气压实,排出空气和多余的粘接胶,以保证防水工程质量。 聚乙烯丙纶卷材的损伤,疪点应做附加层,附加层卷材应宽出其周边120mm以上,并且满粘。 聚乙烯丙纶卷材采用搭接方式施工,搭接长度不小于100mm. 聚合物水泥接缝压实后,不在接缝边缘再涂刷聚合物水泥浆,溢出的聚合物水泥浆不必处理,而是待其固化后,将接缝处表面聚合物水泥浆清除,接缝涂胶部位必须干净,干燥。 保护层施工:聚乙烯丙纶卷材外露时,为防止损坏,延长卷材使用寿命。采用聚合物水泥涂刷两道厚度为1mm的柔性保护层。 防水层涂刷完毕经外观验收合格后,进行蓄水试验,蓄水深度为高出地漏30~50mm,蓄水48小时无渗漏为合格。 3、质量目标: 粘结剂的品种、标号、性能及配合比,必须符合设计要求和施工规范的规定。 蓄水48小时必须不渗不漏。 防水层粘接牢固,接缝严密,无空鼓、气泡。 4、成品保护:施工过程中不得污染已完工的成品,施工完的防水层要严加保护,未做填充层之前任何人不得进入,以防损坏。

丙纶布防水施工方案

方案一:丙纶布防水施工方案 一、sbc120聚乙烯丙纶复合防水卷材(简称复合卷材)是在充分研究了现有防水防渗类卷材产品的基础上,根据现代工程对防水防渗材料的新要求而制造的一种构造全新、多用途、具有良好综合技术性能的防水防渗材料。主要用于工业与民用建筑的屋面防水、地下室防水、卫生间防水等,施工后,防水性能稳定,效果良好,经验收无任何渗漏现象,工程质量一次成优。 二、工法特点 1、采用常温施工,直接用水泥添加专用配套胶制水泥胶将复合卷材与基层而粘贴,比传统的热施工、冷施工方便、迅速,减轻劳动强度,减少环境污染,提高工作效率。 2、采用条粘法施工,铺设的复合卷材能适应基层变形,细部构造及节点防水处理用300g/m2~350g/m2复合卷材水泥胶粘接成附加层予以加强,确保薄弱环节及整个防水系统的工程质量。 3、防水层施工简单方便,不受基层潮湿和季节的影响,材料稳定性好,无毒无味,对周围环境影响很少,大大改善了劳动条件。 三、适用范围 1、本工法是用于各类工业、民用建筑的屋面及地下防水、防渗、防潮,还适用于冶金、化工、水利、环保、采矿业等防水工程。 2、适宜于多雨潮湿地区的防水工程,施工温度范围较宽(0~25℃),施工干燥度要求低。 四、工艺原理 1、sbc120复合卷材是由线性低密度聚乙烯树脂加入抗老化剂、稳定剂、助粘剂等与高强度新型丙纶长丝无纺布,采用热融直压工艺制成的复合型防水卷材。具有抗渗能力强、抗拉强度高,低温柔性好、易粘接、稳定性好、无毒、变形适应能力强、使用寿命长等良好的综合技术性能。 2、复合卷材采用普通水泥添加专用配套胶或乳白胶制成的水泥胶与基层满面粘贴,从而达到防水、防漏、防渗的效果。 五、工艺流程及操作要点 ㈠工艺流程 材料检验→检查管道预埋情况→验收基层(找平层)→清理基层→制备粘接胶→处理复杂部位(或附加层)→铺贴复合卷材→蓄水试验→保护层施工→竣工验收

卫生间防水涂膜施工方案

一、工程概况 工程名称:太原不锈钢产业园区生活区17#楼,地下一层,地上二十五层,剪力墙结构,建筑面积24399.28㎡,卫生间室内楼地面均做聚氨酯涂膜(非煤焦油)防水层(三遍),采用单组份聚氨酯防水涂料(1.50㎜)防水层,遇墙上翻300mm,遇门贴出门外300mm。 二、技术准备 施工技术准备: 组织图纸学习及专业技术会审,进行设计交底,对图纸上存在问题及特殊部位的施工方法、施工要求进行答疑。 施工前由技术人员对施工队伍做好技术交底,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工。 三、材料选择 1、主要材料选择 根据设计,卫生间防水层采用聚氨酯防水涂料涂膜防水层做法。聚氨酯防水材料是单组份化学反应固化型的高弹性防水涂料,以聚醚树脂和二异氰酸酯等原料,经过氢转移变成聚合反应制成的含有端异氰酸酯基(-NCO)的聚氨基甲酸酯预聚物再加入交联剂(或称固化剂)、促进剂(或称催化剂)、增韧剂、增粘剂、防霉剂、活性填充剂、惰性填充剂等材料,经过脱水,混合和研磨等工序加工而成。 2、进场的防水涂料抽样复检应符合下列规定: (1)防水涂料进场后,应进行见证取样检测,即在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送至具备相应资格的

检测单位进行检测,同一规格、品种的进场材料抽样复检应每5t为一批,不足5t按一批抽。 (2)主要性能指标:执行JC500-92标准 扯断强度:≥1.9Mpa 粘结强度:≥1.1Mpa 扯断延伸率:≥550% 低温弯折性:≤-40℃,不脆不裂 不透水性:0.3Mpa,30min,无渗漏 固含量:≥65% 3、聚氨酯涂膜防水优点: 2.1.操作简单,容易涂刷,适用于形状复杂的基层和细部,且端部收头容易处理。 2.2.冷作业施工,既安全又少污染。 2.3.涂膜无接缝,整体性好,施工后可形成一个无接缝的整体橡胶防水层。 3、辅助材料 工业汽油:用于清洗机具 四、施工工艺 4.1.施工流程 材料准备→技术准备→防水找平层→基层处理→涂布底油→细部处理→防水层施工→保护层→质量检验→成品保护 4.2.工艺要求

坡屋面防水专项方案

开县文峰岛(举子园)文化旅游项目古典建筑 工程 坡屋面防水盖瓦 专 项 施 工 方 案 中贤建设集团有限公司 开县文峰岛(举子园)文化旅游项目古典建筑工程项目部 2014年12月22日

施工组织(设计或方案)内部审核会签表

施工组织设计/(专项)施工方案报审表

坡屋面防水盖瓦专项施工方案 一、工程概况 本工程项目主要为仿古建筑群,其屋顶均为坡屋顶,主体为钢筋混凝土坡屋顶或木结构坡屋顶,局部有木结构外挑屋面。主要防水层有三种,分别为4mm厚SBS 卷材防水层、400克丙纶防水材料防水层、4mm厚PVC卷材防水层。按照设计1#、2#楼为400克丙纶防水材料防水层,3#、4#、万世师表及7#的大成殿、大成门、东西庑、金丝堂、诗礼堂、万仞宫墙为4mm厚SBS卷材防水层,7#的礼仪亭、明官祠、乡贤祠、碑亭、钟楼、鼓楼为4mmPVC卷材。主要瓦种有小青瓦、琉璃瓦、筒瓦等。由于施工进度的要求,防水盖瓦施工存在和木结构檐口施工等工序交叉作业。 二、施工准备 (一)施工前将所需主材按设计及规范要求进行送检,合格材料方可进场,瓦种颜色 安装部位业主监理书面确认(或按照原设计图纸施工)。 (二)组织施工员、班组进行技术安全交底。 (三)组织样板施工,施工完毕自检合格组织监理、业主进行样板验收。 (四)坡屋面防水施工拟投入现场施工管理员3人,专业施工技术人员1人,安全 员1人,测量员2人,架子工10人,抹灰工10人,盖瓦工10人,以及相应的小型机具。以上资源配置将根据工程进度要求再作调整。 三、主材特点 (一)S BS卷材 SBS卷材属热塑性弹性体防水材料,常温施工,操作简便。高温不流淌、低温不脆裂、韧性强、弹性好、抗腐蚀、耐老化。 (二)P VC卷材 1.PVC防水卷材拉伸强度高,伸长率好,热尺寸变化率小。 2.PVC防水卷材具有良好的可焊接性,接缝热风焊接后与母材成为一体。 3.PVC防水卷材具有良好的水汽扩散性,冷凝物易排释,留至基层的湿气、潮 气易排出。 4.PVC防水卷材耐老化、耐紫外线照射、耐化学腐蚀、耐根系渗透。 5.低温下(-20℃)具有良好的柔韧性。 6.PVC防水卷材使用寿命长,且无环境污染。 7.PVC防水卷材表面吸收热量少,温度低。 8.PVC防水卷材优异的柔韧性和伸展性、拉伸强度高、极佳的尺寸稳定、机 械强度高、耐侵蚀性、耐根系渗透性、耐候性和抗紫外线性、抗冰雹性。(三)丙纶防水材料 由多层不同材料复合而成、使产品综合性得到显著提高,特别是单独设有防老化层,从而大大提高了产品的使用寿命。产品设计寿命为50年以上。产品表面粗糙,

丙纶防水工程施工方案

菩提苑205#楼、206#楼工程 丙 纶 防 水 工 程 施 工 方 案 武汉鲁园建设集团有限公司贰零壹叁年参月十五日 菩提苑205#楼、206#楼工程丙纶防水工程施工方案

一、工程概况 工程名称:菩提苑205#、206#楼 建设单位:武汉海兴房地产开发有限公司 设计单位:深圳市中外建建筑设计有限公司武汉分公司 勘测单位:武汉地质工程勘察院 施工单位:武汉鲁园建设集团有限公司 监理单位:武汉盛强建设工程监理有限责任公司 结构类型:全现浇钢筋混凝土剪力墙结构 工程地址:武汉市江夏区大桥新区大花岭村 菩提苑205#、206#楼分别为33层和28层高层住宅楼,建筑高度分别为99.3m和84.3m,建筑面积分别为25442M2、23251M2,±0.000标高均为黄海高程25.800mm。自然地面均约为23.00m, 205#、206#楼为筏板基础。外墙采用胶粉聚苯颗粒保温浆料内保温层做法。 二、施工操作程序 验收基层→清扫待施工层→配置粘剂(随用随配置)→处理复杂部位→施工→检验→防护层施工→验收。 三、施工准备(材料准备包括水,水泥,胶粉): 序号器具名称规格单位数量备注 1 毛刷 40mm 把 2 2 刮板 30mm 个 3 硬橡胶 3 搅拌器具个 2 电动搅拌器或硬竹把 4 制胶容器≧100升个 2 根据用料可用半截油桶 5 剪子把 1 普通民用 6 刀子把 2 壁纸刀 7 清扫工具把根据情况扫帚或小铲 8 称重器具台 1 10—50公斤 9 腻刀 30mm 把 2 宜用专用涂胶器 三、施工程序及方法: 3.1找平层施工质量应符合《屋面工程技术规范》(GB50345-2004)规定。

聚乙烯丙纶复合防水卷材施工方案

精 品 文 档 下 载 【本页是封面,下载后可以删除!】

防水施工方案 一、编制依据: 本施工方案编制根据《地下工程防水技术规范》GB50108-2001及《地下防水工程质量验收规范》GB50208-2002和其它设计、施工过程中涉及的相关规范、规程。 二、施工部署: 1、设立现场组织机构: 项目工程设组织协调工作负责人员一名,施工生产兼技术指导一名,质 量检查一名,现场安全、消防负责人一名。 2、结合工程特点,组织经验丰富,持有上岗证的技术工人进行操作。 3、作业条件 1、地下防水层施工,当地下水位较高时,铺贴防水层前应降地下水,地下水位降至防水层底 标高下30cm,并保持到防水层施工完成。 2、铺贴防水层的基层表面应将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分应清除干净, 不得有空鼓、开裂、起砂和脱皮等现象。 3、基层表面应保持千燥,含水率不大于9%,并要平整牢固,阴阳角处应做成圆弧角。 4、基层必须粗糙、干净、充分湿润至饱和(但无明水)。对结构表面出现的缺陷、裂纹、蜂窝等 处,需先用防水砂浆进行修补。 三、施工准备工作: 1、材料及施工人员审查:

出具材料的生产许可证、检测报告、合格证、说明书、防伪标志以及材 料供应商的生产资质,并出具施工单位资质及各类人员上岗证。 2、材料复试: 材料依据计划进场后,经理部试验员,在监理工程师的监督下依据规定 取样送检,待复试合格后方可使用。 3、施工前组织专业班组认真学习有关施工规范及本施工方案并进行详细的 书面交底。 4、施工工具:专用半硬尼龙刷、盛水盆、搅拌器、制胶容器、剪子、刀子、 卷尺、刮板、手提桶、毛刷等。 5.材料选用:外墙表面采用聚乙烯丙纶防水卷材,结构外墙采用C30混凝土 P6抗渗。施工缝后浇带采用高标号同类混凝土在结构板中间加设遇水 膨胀橡胶腻子止水条,穿墙金属套管采用止水环进行止水。 四、工艺流程: (一)工艺: 基层处理——喷涂涂料——养护——验收 1、基层必须粗糙、干净、充分湿润至饱和(但无明水)。对结构表面出现 的缺陷、裂纹、蜂窝等处,需先用防水砂浆进行修补。 2、施工完毕后48h内防雨淋、霜冻、日晒、风吹、污水及2℃以下的低温, 在空气流通很差的情况下,需采用设备进行强制通风,露天施工时需用 湿草袋覆盖好。 (二)卷材工艺流程: 基层清理→配制底胶→涂刷底胶→特殊部位增补处理(附加层) →铺贴卷材→卷材收头粘结 →细部处理→蓄水试验→做保护层

涂膜防水施工方案

目录 1、编制依据 0 1.1相关规范 0 1.2图纸 0 2、工程概况 0 3、材料要求及机具准备 0 3.1、材料要求 0 3.2、主要机具 0 4、施工工艺流程 (1) 4.1、空调机房及其他用水房间 (1) 4.2、卫生间、开水间 (1) 5、施工做法 (1) 5.1、材料及机具准备 (1) 5.2、施工做法 (1) 6、质量要求及注意事项 (3) 6.1、质量要求 (3) 6.2施工注意事项 (3) 7、质量检验及工程验收 (4) 8、安全、消防保证措施 (4)

1、编制依据 Xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx 涂膜防水面积为1265.68㎡,采用满刷1.5mm聚氨酯涂料。 3、材料要求及机具准备 3.1、材料要求 单组份聚氨脂防水涂料的优点是重量轻;耐侯性、耐水性、耐蚀性优良且适用性强,对于各种形状的部位均可涂布形成无缝的连续封闭的防水膜;但是人工涂刷,涂布厚度不易做到均匀一致,且材料抵抗结构变形的能力差,与潮湿基层的粘结力差等不足之处,因此要求聚氨脂材料必须具有良好的耐水性、耐久性、耐腐蚀性及耐菌性且有较好的延伸性及较大适应基层变形能力。 聚氨脂防水涂料属反应型高档有机涂料,涂料等原材料进场应检查其产品合格证、产品说明书,经复检合格后方可使用。 3.2、主要机具 施工机具包括拌料桶、小型油漆桶、橡皮刮板或塑料刮板、铁皮小刮板、油漆刷、圆滚刷、小抹子、油工铲刀等。 4、施工工艺流程 4.1、空调机房及其他用水房间 基层处理→涂刷聚氨酯底涂料→局部增强→涂刷聚氨酯防水涂料(图纸要求)→蓄水实验(合格)→垫层及基础施工。

卫生间丙纶布防水施工方案

卫生间丙纶布施工方案 1、施工准备: 1.1 工艺流程:清理基层→1:2水泥砂浆找平层→制备粘接胶→细部附加层→粘贴聚乙烯丙纶卷材→检验卷材施工质量→保护层施工→蓄水试验→验收 1.2 作业条件: 1.2.1 进场丙纶布必须具有合格证及检验报告,各项性能均需达到规定指标。 1.2.2 所有预埋管线均已预埋完毕,且已采用1:2:4的砼掺10%的UEA膨胀剂填塞密实。 1.2.3 穿过楼板的立管周围,套管与立管交接处,大便器与立管接口处、地漏上口四周等部位止水台施工完毕。 1.2.4 操作人员必须经过专业培训,持证上岗,先做样板间,经验收合格后,方大面积施工。 2、施工方法: 2.1 清理基层:基层必须清理干净,涂刷基层处理剂,露出原始砼面层,并细部附加层应涂刷于地漏、管根阴阳角等易漏水的部位。 2.2 找平层:采用1 :2防水砂浆厚20mm,防水粉掺量为3%。找平层与墙交接处应做半径为20mm的圆弧角,管根部做圆锥台上留10mm 宽的缝隙待防水层干燥后用密封膏嵌填。 2.3 制备粘接胶:SBC聚合物水泥专用粘接胶配料按水泥重量2.5%(一袋胶1Kg配50公斤水泥)的比例配合搅拌均匀,无凝块,无沉淀,无气泡即可使用,用排刷均匀地刷在基层及卷材表面上,按每平方涂刷3Kg(按实际用量为准)左右为宜,涂刷后应干燥24小时以上,才能进行下道工序。 2.4 细部处理:将SBC聚合物水泥专用粘接胶用排刷在地漏、管道根部、阴阳角等部位均匀涂刷,不得漏刷,地面与墙面交接处,粘贴SBC聚乙烯丙纶卷材附加层,防水层上翻250mm。 2.5 铺贴方向为由里向外进行,聚乙烯丙纶卷材铺贴时,先在铺贴部位将卷材预放一部分,找正方向后,在中间处固定,将卷材一端卷至固定处粘贴,

聚乙烯丙纶防水卷材施工方案

地下室防水施工方案 一、编制依据 1、根据建筑工程防水施工手册及《地下室防水工程技术规范》GB50108-2001 ;《地下防水工程质量验收规范》GB50208-2002 ;及其他设计、施工过程中涉及的相关规范规程。 3、我单位现有的条件,施工管理和施工机具。 二、工程概况 本工程为高层商住用楼,属一类高层建筑,± 0.000 标高相对绝对标高为 27.1m,总建筑占地面积约为15015m2总建筑面积约为139089.18m2,包括两栋高层主楼建筑,两栋主楼通过裙楼相连,其中北楼30 层,南楼27 层和21 层,裙楼五层及地下室两层。其中地下建筑面积约为20571m2本工程 地下室防水等级为一级。防水卷材采用聚乙烯丙纶防水卷材。 三、材料及主要机具 (一)选用材料:聚乙烯丙纶、涤纶高分子防水卷材 防水材料采购应有:甲乙双方协商确定, 购买材料前 3 天乙方应向甲方呈报材料样品、技术资料待甲方书面确认后, 再进行采购使用, 所有防水材料出厂后必须有产品合格证,出厂质量证明检验报告:防伪标志等。 (二)材料要求:聚乙烯丙纶防水卷材应具有出厂合格证,并进行现场有见证抽样送检,合格后方准使用。 (三)材料介绍: 系理聚乙烯丙纶防水卷材, 是在充分研究现有防水卷材的基础上, 根据现代化防水工程的新要求研制而成的。该产品各项性能指标均符合GB18173.1 -2000 要求,是采用多层高分子合成片材,采用新技术,新工艺复合加工而成的新型防水材料。 聚乙烯丙纶、涤纶防水卷材具备抗拉强度高,抗渗能力强,低温柔性好, 线胀系数小,易粘接,磨擦系数大,稳定性好,变型适应能力强,适应范围广, 使用寿命长等一优越性能, 其突出特点是表面粗糙均匀, 可与水泥材料在凝固过程中直接粘合,这是其它防水、防渗材料所不具备的性能。该产品用于水池、卫生间、屋面及地下防水、防渗防潮等防水工程,施工简便易行,在基层潮湿的情况下,只要无明水即可施工。该产

卫生间丙纶布防水施工方案已完

卫生间丙纶布防水施工 方案已完 Company number:【0089WT-8898YT-W8CCB-BUUT-202108】

1、施工准备:(1)、工艺流程: 清理基层→1:2水泥砂浆找平层→制备粘接胶→细部附加层→粘贴聚乙烯丙纶卷材→检验卷材施工质量→保护层施工→蓄水试验→验收 (2)、作业条件: 1)、进场丙纶布必须具有合格证及检验报告,各项性能均需达到规定指标。 2)、所有预埋管线均已预埋完毕,且已采用1:2:4的砼掺10%的UEA膨胀剂填塞密实。 3)、穿过楼板的立管周围,套管与立管交接处,大便器与立管接口处、地漏上口四周等部位止水台施工完毕。 4)、操作人员必须经过专业培训,持证上岗,先做样板间,经验收合格后,方大面积施工。 2、施工方法: (1)、清理基层:基层必须清理干净,涂刷基层处理剂,露出原始砼面层,并细部附加层应涂刷于地漏、管根阴阳角等易漏水的部位。 (2)、找平层:采用1 :2防水砂浆厚20mm,防水粉掺量为3%。找平层与墙交接处应做半径为20mm的圆弧角,管根部做圆锥台上留10mm 宽的缝隙待防水层干燥后用密封膏嵌填。 (3)、制备粘接胶:SBC聚合物水泥专用粘接胶配料按水泥重量%(一袋胶1Kg配50公斤水泥)的比例配合搅拌均匀,无凝块,无沉淀,无气泡即可使用,用排刷均匀地刷在基层及卷材表面上,按每平方涂刷3Kg(按实际用

量为准)左右为宜,涂刷后应干燥24小时以上,才能进行下道工序。(4)、细部处理:将SBC聚合物水泥专用粘接胶用排刷在地漏、管道根部、阴阳角等部位均匀涂刷,不得漏刷,地面与墙面交接处,粘贴SBC聚乙烯丙纶卷材附加层,防水层上翻250mm。 (5)、铺贴方向为由里向外进行,聚乙烯丙纶卷材铺贴时,先在铺贴部位将卷材预放一部分,找正方向后,在中间处固定,将卷材一端卷至固定处粘贴,一端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。铺贴方法:用刮板将聚合物水泥涂刮在和卷材相应的基层表面上,厚度为1mm(聚合物水泥应均匀,不露底,不堆集),然后粘贴卷材。并在卷材上表面用刮板将粘接面排气压实,排出空气和多余的粘接胶,以保证防水工程质量。 (6)、聚乙烯丙纶卷材的损伤,疪点应做附加层,附加层卷材应宽出其周边120mm以上,并且满粘。 (7)、聚乙烯丙纶卷材采用搭接方式施工,搭接长度不小于100mm. 聚合物水泥接缝压实后,不在接缝边缘再涂刷聚合物水泥浆,溢出的聚合物水泥浆不必处理,而是待其固化后,将接缝处表面聚合物水泥浆清除,接缝涂胶部位必须干净,干燥。 (8)、保护层施工:聚乙烯丙纶卷材外露时,为防止损坏,延长卷材使用寿命。采用聚合物水泥涂刷两道厚度为1mm的柔性保护层。 (9)、防水层涂刷完毕经外观验收合格后,进行蓄水试验,蓄水深度为高出地漏30~50mm,蓄水48小时无渗漏为合格。 3、质量目标:

丙纶防水卷材工程施工方案

丙纶卷材防水施工方案 1、材料要求 本工程地下室防水卷材采用400g/m2聚乙烯丙纶复合防水卷材2道,卷材应有出厂合格证和检测报告。 2.主要机具 电动搅拌器、铁棍、压滚、刮板、铁桶、笤帚、小线、钢卷尺、剪刀 3.作业条件 (1)基层表面应平整,不得有开裂,起砂等缺陷。 (2)基层表面应具有一定的强度,以上人踩不坏为准,施工环 境温度应不低于5℃。 (3)已做好上道工序验收手续和施工方案的审批工作。 4.操作工艺 工艺流程: 基层清理→细部检查、处理→细部做附加层→第一道防水层→第一道验收→第二道防水层→第一道验收→抹保护层 (1)基层表面必须平整、坚固、不得有起砂、空鼓、开裂等缺陷。 (2)防水层施工,应按照先低后高,先细部后整体的顺序进行。 (3)卷材上下搭接长度应不小于10mm,短边搭接不小于150mm, 无翘边和空鼓等缺陷。 (4)卷材立面上翻300mm。 (5)结合层的水泥胶浆要搅拌均匀,卷材与基层粘结牢固。 5.质量标准 (1)主控项目: 1)所用聚乙烯丙纶防水卷材的技术性能,必须符合设计要求和有 关标准的规定,每批产品应附有出厂证明及防水材料质量认证书,复试合格经报验同意后方可使用,否则不准使用。 2)防水层及其细部等做法,必须符合设计要求和施工规范的规定, 并不得有渗漏水现象。 (2)一般项目: 1)基层应牢固、表面洁净、平整、阴阳角处呈圆弧形或钝角。

2)结合层、附加层,其铺贴方法、搭接、收头等做法,应符合规定,并应粘结牢固、紧密,接缝严密,无空鼓、损伤等缺陷。 3)防水层表面平顺,其保护层和防水层结合牢固、紧密,不得有损伤、空鼓、脱落、张嘴、翘边等缺陷。 (3)允许偏差项目: 防水层的搭接宽度为100mm。 6.成品保护 (1)已施工完的防水层,应及时采取保护措施,在未做好保护层以前,不得穿带钉鞋进入室内或在地面上堆放硬物,以免破坏防水层。 (2)突出地面管根、地漏、排水口、卫生洁具等处的周边防水层不得碰损,突出地面的接头在工序交叉施工中应注意保护,防止变位,造成后患。 (3)地漏、排水口等处应保持畅通,施工中要防止杂物掉入,试水验收后进行清理。 (4)施工过程中,水泥胶浆未固化前不得上人行走,以免损坏防水层,带来不应有的损伤。 7.应注意的质量问题 (1)空鼓:防水层空鼓一般发生在找平层与涂膜防水层之间的接缝处,原因是水泥胶浆涂刮不匀,使卷材下面个别处无水泥胶浆,形成汽泡,施工中应控制水泥胶浆的涂刮范围及用量。 (2)渗漏:防水层渗漏水,多发生在穿过的管根、地漏、卫生洁具及阴阳角等部位,原因是管根、地漏、墙角等部位细部处理不符合要求。粘结不牢、翘边,水泥胶浆涂刷不匀或防水卷材铺设不直、歪斜,产生空隙,或水泥胶浆未固化前上人踩踏所造成。在防水层保护层施工前,应认真检查并加以修补。 8.安全注意事项 (1)进入施工现场必须戴好安全帽,高处作业必须系好安全带。 (2)向楼上运送防水材料,使用吊车时必须绑扎牢固,防止坠落伤人。 (3)使用照明灯具必须由电工接,不准私自乱接乱挂。 (4)不准从楼上向下乱扔杂物,以免伤人。 (5)上楼要走楼梯,不准攀爬脚手架、模板支撑等设施。

防水涂料施工方案

宜春德和沁园三期工程 防 水 涂 料 施 工 方 案 福建省第五建筑工程公司 2014年10月

第一章工程概况、编制说明 一、工程概况 工程名称:德和沁园住宅区三期A区11-15#楼 工程地点:江西省宜春市袁州区锦绣大道南侧 建设单位:江西德和实业集团有限公司 设计单位:江西省建筑设计研究总院赣西分院 勘察单位:地矿新余地质工程勘察院 质量监督单位:宜春市质量监督站 监理单位:江西省新大地建设监理有限公司 施工单位:福建省第五建筑工程公司 建筑占地面积22000m2;总建筑面积96812.44 m2,其中地下建筑面积17906.51m2,地上总建筑面积78905.93 m2; 11#楼建筑面积28386.24m m2, 13#楼建筑面积29918.09 m2,建筑层数均为地下一层、地上32层,房屋屋面标高均为98.90m。 12、14#楼建筑面积均为8646.36 m2, 建筑层数均为地下一层、地上21层,房屋屋面标高均为65.90m。 15#楼建筑面积3308.88 m2, 建筑层数地下2层,地上3层,建筑高度10.8m。 建筑层数为:地上32层,地下2层,建筑总高度98.90m 主体结构:框架、框剪 建筑等级:二级。 二、编制说明: 由于本工程地下室防水等级为二级,根据地下室防水质量验收规范,

涂料防水需做三层或三层以上,涂料总厚度

1.5mm以上。从综合因素考虑,本防水项目采用以下材料: 1.聚合物水泥基防水涂料(三遍)。 三、施工总体目标 1. 工程质量目标:不允许渗水,结构表面无湿渍,各分项工程验收合格率100%,保证技术资料齐全,确保整体优良。 2.安全与消防:整个施工期间,无伤亡事故;杜绝发生火灾事故,达到“五 无”工地标准,即无重伤、无死亡、无火灾、无重大机械事故、无食物中毒。 3.场容管理:文明施工检查达标,达到甲方要求。 四、编制依据 1.《中华人民共和国建筑法》以及其他有关的法律、法规; 2.《建筑防水工程技术规范》(DBJ 15-19-2006);3.《建筑工程质量验收评定标准》(GB 50301-2001);4.《地下防水工程质量验收规范》(GB 50208-2011);5.《地下工程防水技术规范》(GB50108-2008); 第二章材料选用及其介绍 聚合物水泥基防水涂料产品介绍: 1.材料介绍: 聚合物水泥基防水涂料是采用优质建筑专用聚合物防水乳胶为主要原料,以多种助剂配制而成的防水乳胶。用该乳胶与水泥复合后,涂刷于基面上,可形成具有一定的弹性、粘结力强、抗弯强度高、抗渗性、抗裂性、耐候性、耐酸碱性优异的柔韧性防水层,该产品无毒、无污染、施工简便,完全符合环保要求。
