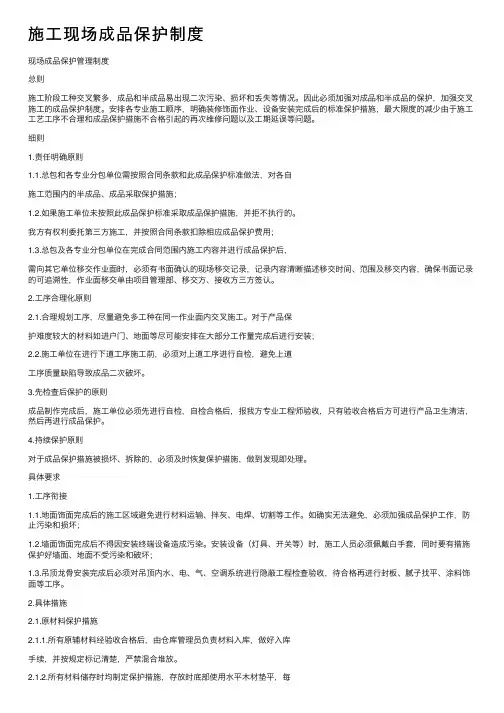

现场成品保护管理制度

总则

施工阶段工种交叉繁多,成品和半成品易出现二次污染、损坏和丢失等情况。因此必须加强对成品和半成品的保护,加强交叉施工的成品保护制度。安排各专业施工顺序,明确装修饰面作业、设备安装完成后的标准保护措施,最大限度的减少由于施工工艺工序不合理和成品保护措施不合格引起的再次维修问题以及工期延误等问题。

细则

1. 责任明确原则

1.1. 总包和各专业分包单位需按照合同条款和此成品保护标准做法,对各自施工范围内的

半成品、成品采取保护措施;

1.2. 如果施工单位未按照此成品保护标准采取成品保护措施,并拒不执行的。我方有权利

委托第三方施工,并按照合同条款扣除相应成品保护费用;

1.3. 总包及各专业分包单位在完成合同范围内施工内容并进行成品保护后,需向其它单位

移交作业面时,必须有书面确认的现场移交记录,记录内容清晰描述移交时间、范围及移交内容,确保书面记录的可追溯性,作业面移交单由项目管理部、移交方、接收方三方签认。

2. 工序合理化原则

2.1. 合理规划工序,尽量避免多工种在同一作业面内交叉施工。对于产品保护难度较大的

材料如进户门、地面等尽可能安排在大部分工作量完成后进行安装;

2.2. 施工单位在进行下道工序施工前,必须对上道工序进行自检,避免上道工序质量缺陷

导致成品二次破坏。

3. 先检查后保护的原则

成品制作完成后,施工单位必须先进行自检,自检合格后,报我方专业工程师验收,只有验收合格后方可进行产品卫生清洁,然后再进行成品保护。

4. 持续保护原则

对于成品保护措施被损坏、拆除的,必须及时恢复保护措施,做到发现即处理。

具体要求

1. 工序衔接

1.1. 地面饰面完成后的施工区域避免进行材料运输、拌灰、电焊、切割等工作。如确实无

法避免,必须加强成品保护工作,防止污染和损坏;

1.2. 墙面饰面完成后不得因安装终端设备造成污染。安装设备(灯具、开关等)时,施工

人员必须佩戴白手套,同时要有措施保护好墙面、地面不受污染和破坏;

1.3. 吊顶龙骨安装完成后必须对吊顶内水、电、气、空调系统进行隐蔽工程检查验收,待

合格再进行封板、腻子找平、涂料饰面等工序。

2. 具体措施

2.1. 原材料保护措施

2.1.1. 所有原辅材料经验收合格后,由仓库管理员负责材料入库,做好入库手续,并按规

定标记清楚,严禁混合堆放。

2.1.2. 所有材料储存时均制定保护措施,存放时底部使用水平木材垫平,每层之间须以薄

木条隔离,且材料堆放最高不宜超过10层;玻璃须竖直存放在专用支架上,每块玻璃之间有隔离纸。

2.1.

3. 型材表面除加保护膜外,应使用专用包装纸捆扎。

2.1.4. 玻璃板块等除在装饰表面按规定加贴保护膜外,在准备发运装车时应在板块中间加

隔离板,并且紧线机捆扎结实,严禁运输过程中造成磨擦损坏。

2.1.5. 有材料及成品在包装时应注意规格,不同尺寸、品种的料应避免包扎在一起。

2.1.6. 工厂材料搬运中所需运输均应有防护措施,禁止铁件、硬件等直接接触,以免损坏

材料。

2.1.7. 材料加工平台须按规定铺垫毛毯,并注意不得有杂物,严禁在平台上拖动材料,所

有材料移动须垂直抬放。

2.1.8. 加工完成的材料或成品,须将表面内腔的杂屑全部清除,并进行清洁及加贴保护膜。

2.1.9. 材料库及成品均须按规范进行管理,做好防尘、防霉、防火等工作,所有材料均须

进行覆盖,登记造册。

2.2. 吊顶工程(装饰板材)

2.2.1. 吊顶装饰板安装完毕后,不得随意剔凿。

2.2.2. 吊顶装饰板材不得受雨淋、变形、生锈,并注意防潮。

2.2.

3. 在装饰板附近不得进行电气焊,板面严禁撞击,防止损伤。

2.2.4. 吊顶内的水管、汽管等应在安装面板之前试压完毕,以防因漏水而污损吊顶。

2.2.5. 管道阀门部位注意预留检查孔,以防上下人损害吊顶。

2.2.6. 安装灯具、通风罩等不得损坏和污染吊顶。

2.2.7. 不得将吊杆吊在吊顶内的通风水管等管道上,以防损坏暗管。

2.3. 墙、地砖工程(装饰板材)

2.3.1. 饰面材料不得堆放在露天被雨淋浸、水泡和长期日晒,板块要立放,光面对光面,

设木垫块衬垫。

2.3.2. 禁止其他人员上去踩动并做保护标识,铺设完后房间要进行封闭,待强度达到后,

用硬质材料加以覆盖保护。

2.3.3. 水电进入时,对使用的人字梯、高凳的下脚要用麻布或胶皮包好,以防止滑到和碰

坏已施工完成的地面。

2.3.4. 地面施工时,要对水电已安装完成的综合布线的管槽、立管、线盒进行保护。

2.4. 门窗工程

2.4.1. 木门框完成后,在1.2米以下用硬质材料将框周围包好,防止碰撞。木门窗油漆应

将五金件用纸胶带或塑料布包裹地,门窗套与墙面交接处贴纸胶带,以防止油漆对五金件及墙面的污染,油漆涂刷后漆膜未干前要安排人看护,防止触摸。

2.4.2. 铝合金门窗在安装前必须粘贴塑料保护胶带,以防止水泥砂浆的腐蚀和污染,在进

行铝合金门窗与墙体的接缝处打密封胶时要及时清理多作的胶液。

2.4.

3. 运输材料过程中,凡经过各类门口处时,行动要缓慢,防止撞坏门框。

2.4.4. 在风天施工时要及时将门窗关闭好,以防止门窗玻璃打碎和门窗框松动、变形。2.4.5. 门窗玻璃要做好标识保护。对滴在窗台、地面的油漆要及时擦干净。

2.5. 墙、吊顶(涂料)

2.5.1. 墙面、顶棚涂料施工前应将地面清理干净,并用塑料布等地面覆盖,并对门窗进行

包裹和保护,以便墙面涂料施工,防止对地面、门窗的污染。

2.5.2. 在涂刷分界线时,采用美纹纸粘贴的方法,避免污染其它界面。

2.6. 土建成品保护措施

2.6.1. 墙、板如需开洞、开凿应事先同业主进行联系,业主同意后方可进行。

2.6.2. 砖墙及其材质的墙体开洞、开槽应按图纸要求,先划线后再进行施工。

2.6.

3. 现场设置的施工设备应由木板或其材料垫离地面,防止油污粘贴地面上。

2.6.4. 在进行电焊、气焊作业时,应采取隔离措施,以防损坏已做好的地面和墙面。在已

完、施工完的墙内和吊顶上进行安装施工时,施工人员戴了干净手套和穿了干净工作服后方可进行施工。

2.6.5. 涂刷油漆时要小心谨慎,切匆将油漆滴落在土建产品上。

2.6.6. 积极开展教育全体参建积工成品保护教育,严禁在土建建筑上乱涂乱画。

2.7. 安装成品保护措施

2.7.1. 各专业交叉施工时,相互配合,相互保护,不得踩踏已安装好的产品,特别是已保

温完的管道和风管。

2.7.2. 所有精密仪器、仪表元件、灯具、面板、洁具等产品进行封闭围护,以防丢失和损

坏。

2.7.

3. 设备安装完毕后,采取防水、防尘等对设备进行密封保护。

2.7.4. 加强职工产品促进护的意识教育,对于违反者将予以重罚,直至责令当事人出场。

3. 其他要求

3.1. 材料运输

3.1.1. 使用电梯运输材料时,应对电梯轿厢采取保护措施后运输;

3.1.2. 材料搬运时要避免损坏楼道内顶、墙、扶手、楼道窗户及楼道门;

3.1.3. 大宗材料运输动线需在进场规划并在施工组织设计中体现,动线范围内成品保护需

重点加强;

3.1.

4. 材料集中运输阶段,安排主要施工单位分时间段倒运材料,避免运输时间段过于集

中导致运输通道堵塞发生成品破坏。

3.2. 现场管理

3.2.1. 施工现场用水应符合下列规定:

a) 水管不得有破损、滴漏;

b) 暂停施工时应切断水源。

3.2.2. 施工现场用电应符合下列规定:

c) 施工现场用电应使用临时施工用电系统;

d) 安装、维修或拆除临时施工用电系统,应由专业人员完成;

e) 临时供电开关箱中应装设漏电保护器,进入开关箱的电源线不得用插座连接;

f) 用电线路走向应避开易燃、易爆物品堆放地;

g) 暂停施工时应切断电源。

3.2.3. 我方人员将不定期对现场成品保护情况进行巡查,对成品保护不力单位予以相应处

理,发现人为故意损坏情况,责任人清退出场,对责任单位予以处罚。

做法示例

表4-01 墙面成品保护(阳角)

标准做法

保护措施:

?采用L型9厘夹板对阳角保

护,高度1200mm;

?采用成品阳角条进行保护,

并采用硅硐胶进行临时固定

保洁要求在清洁瓷砖/石材类产品时禁用有颜色的清洁剂和易褪色的干净棉布(回丝)等擦拭表面,不得用铲刀、钢丝球等工具在瓷砖表面铲擦,用干净不退色的抹布或毛巾擦拭干净即可。

表4-02 地面成品保护

标准做法

保护措施

施工后封闭区域

?弱粘性薄膜+瓦楞纸,周边和

衔接部位用胶带纸封闭;

需进行下道工序区域

?弱粘性薄膜+瓦楞纸+9厘

板,周边和衔接部位用胶带

纸封闭;

保洁要求在清洁瓷砖/石材类产品时禁用有

颜色的清洁剂和易褪色的干净棉

布(回丝)等擦拭表面,不得用

铲刀、钢丝球等工具在瓷砖表面

铲擦,用干净不退色的抹布或毛

巾擦拭干净即可。

表4-03 门成品保护

标准做法

保护措施

?门框及门扇采用瓦楞纸对门

内外两面进行保护;

?门锁五金采用出厂包装薄膜

进行保护,并用胶带缠绕;

表4-04 铝合金门窗成品保护

标准做法

保护措施

?出厂前对铝合金框外表面

(即安装后可见面)进行覆

膜处理;

?铝合金扶手上表面采用:珍

珠棉+胶纸或硬纸板保护;

?出厂前玻璃内外两面均采用

静电吸附薄膜进行保护;

保洁做法对门窗进行清洁,保护胶纸要妥

善剥离,严禁用铲刀、钢丝球清

洁型材和玻璃表面。不得使用对

型材、玻璃、配件有腐蚀性的清

洁剂。

表4-05 风机盘管成品保护

标准做法

保护措施

?用原厂包装用的塑料薄膜完

全覆盖,并用美纹纸将塑料

薄膜与机身固定,确保每边

都封闭密实。

?出回风口均用薄膜裁剪成与

风口同一尺寸,满铺,并用

美纹纸将薄膜与风口翻边整

条粘贴固定。

表4-06 室内电箱及管线成品保护

标准做法

保护措施

?用泡沫堵塞管道接口;

?埋墙箱体安装后须粘贴薄膜

进行保护;

?电箱面板安装前须完成最后

一遍涂饰作业;

保洁做法禁用钢丝球、毛刷等接触配电箱

外壳表面,不得使用酸、碱性及

有腐蚀性的清洁剂,用干净棉布

湿润后轻擦即可

表4-07 开关插座成品保护

标准做法

保护措施

?用美纹纸布满粘贴。

4-08 家具成品保护

标准做法

保护措施

?安装完成,先进行质量检查,

确保质量合格后,采用发泡

薄膜进行覆盖保护;

保洁做法不得使用腐蚀质溶液,用干净不

褪色的抹布或毛巾擦拭干净即

可。

表4-09 卫生家具及五金等成品保护

标准做法

保护措施

?保留原包装物,安装完成后

用原包装直接包裹,不得在

保护纸壳上面堆放材料,或

把保护纸壳移作他用,在保

护包装上标识严禁踩踏等标

识。

2016年4月28日

施工现场环保措施

施工现场环保措施 第一节环境管理目标 环保保护目标:在工程施工期间,对噪声、振动、废水和固体废弃物物进行全面控制,尽量减少这些污染排放所造成的影响。文明施工、保护文物、保护当地水环境及周边植被不被破坏。 环境保护指标:在工程施工期间,对噪声、振动、废水、废气和固体废气物的影响满足国家和当地有关法规的要求。 第二节环境管理因素分析及组织机构 <1>环境管理因素分析 本工程可能出现的环境因素只要有:污水排放、粉尘、噪音、运输遗洒、光污染等,环境因素清单为: <2>环境管理组织机构 项目经理部应根据环境管理系统标准建立和保持管理体系,在充分识别环境因素的基础上,主动采取有效措施,实施:“绿色生产”。 第三节水污染防治措施 本工程排放的废水主要有以下几种:基坑降水抽排的地下水、雨水、生活废水、搅拌及各种设车辆清洗废水等。 <1>基坑降水抽排的地下水经三级沉淀后用于项目部绿化植物的灌溉用水。 <2>在工程开工前完成工地排水和废水处理设施在整个施工过程中的有效性,做到现场无积水、排水不外溢、不堵塞、水质达标。 <3>雨季施工时制定有效地排水措施,钻(冲)孔桩的施工现场有效的废浆处理措施,对桩基溢处的泥浆经过沉淀池沉淀后在进入泥浆池循环利用,对沉淀池定期进行清理,拉运至隧道弃渣场丢弃。 <4>根据施工实际,考虑当地降雨特征,制定雨季、特别是汛期、避免废水无组织排放、外溢、造成当地水污染事故发生的排水应急相应工作方案,并在需要时实施。 <5>施工现场设置专用油漆油库料,库房地面墙上做防渗漏处理,存储、使用、保管专人负责,防止油料跑、冒、滴、漏。 <6>施工现场不搅拌混凝土,不设置混凝土搅拌站。现场设置供、排水设施,

成品保护专项施工方案(1)

第一章编制依据.................................................. 错误!未定义书签。第二章工程概况.................................................. 错误!未定义书签。 第一节、项目参建及服务单位................................... 错误!未定义书签。 第二节、工程位置............................................. 错误!未定义书签。 第三节、基坑工程概况......................................... 错误!未定义书签。第三章成品保护责任及管理措施和基本方法.......................... 错误!未定义书签。 第一节成品保护的定义........................................ 错误!未定义书签。 第二节成品保护范围.......................................... 错误!未定义书签。 第三节成品保护管理措施...................................... 错误!未定义书签。 第四节成品保护基本方法...................................... 错误!未定义书签。 第五节责任措施.............................................. 错误!未定义书签。 第六节现场材料保护责任...................................... 错误!未定义书签。第四章成品保护机构组织.......................................... 错误!未定义书签。 第一节成品保护目的.......................................... 错误!未定义书签。 第二节成品保护组织分工及责任................................ 错误!未定义书签。第五章成品保护措施............................................. 错误!未定义书签。 第一节施工测量工程.......................................... 错误!未定义书签。 第二节基坑支护施工成品保护.................................. 错误!未定义书签。

现场成品保护管理处罚规定

中粮万科长阳半岛工程项目经理部现场成品保护管理处罚规定 中建一局集团建设发展有限公司 中粮万科长阳半岛工程项目经理部

现场成品保护管理处罚规定 各施工单位: 现场装修工作已全面展开,各专业施工单位多,施工人员结构复杂,各种 施工工序繁多,交叉作业现象非常突出,各水、电、通风、空调、消防等其它 大量设施设备也相继安装到位,为了最大限度地消除和避免成品在施工过程中 的损坏、破坏、丢失、被盗和污染,以达到减少和降低成本,保证合约正常有 效实施和工程质量、进度的顺利实现,提高成品一次性合格率,现就成品保护 管理工作做以下规定,请各施工单位共同严格执行: 一、现场成品保护管理原则 1、现场成品保护管理原则:“谁施工、谁负责,谁安装、谁保护”; 2、各施工单位加强对所属施工人员的严格管理和教育,提高成品保护意识,尊重和珍惜他人劳动成果,对本单位施工人员发生破坏成品的,必须采取严厉 处罚措施,共同防范和打击破坏成品现象; 3、现场成品保护工作由各施工单位全面自行负责,各施工单位根据自身施工情况,必须安排专职人员对成品实施24小时看管和保护; 4、现场重要设施、设备,重点部位、区域除指派专人看管保护外必须进行封闭,否则发生成品丢失、被盗或损坏的由原施工单位全部负责。 二、现场成品保护管理处罚规定 1、对未按现场成品保护管理规定采取有效防护措施的(如:手推车、各种梯子、施工用架等),发现一次处罚施工单位现金500元,造成成品损坏的按项 目商务部报价进行赔偿; 2、对施工人员在楼内小便,造成环境、成品污染的,处罚当事人50元—100元,处罚当事人单位200元—300元; 3、对施工人员在楼内大便,造成环境、成品污染的,处罚当事人200元,处罚当事人单位300元—500元; 4、对施工人员故意损坏、破坏成品的,除按项目商务部报价赔偿损失外,处罚当事人现金300元—500元,处罚当事人单位800元—1000元; 5、由于施工造成他人成品损坏、破坏或造成污染的,除按项目商务部报价赔偿损失外,处罚当事人现金100元—300元,处罚当事人单位1000元—1500元; 6、对交叉施工作业未采取有效防护、保护措施造成他人成品损坏、破坏的除按项目商务部报价赔偿损失外,处罚当事人现金300元—500元,处罚当事 人单位800元—1000元;

工程施工成品保护管理制度

成品保护管理制度 ⒈成品保护的范围 粗装修阶段——楼内的机械设备、水暖设备、通风系统、强弱电缆电线、门、窗、玻璃幕、墙壁、吊顶、地面等。 细装修阶段——木质面饰、石材面饰、特质面饰、灯具照明系统、卫生洁具、电讯终端、消防配套产品及工程内应加以保护的成品。 ⒉成品保护工作的内容及措施 内容——防火、防水、防盗、防破坏、防自然灾害、防污染及保护环境卫生、严禁大小便,即“六防一维护”。 措施——勤巡视、勤观察、勤提示、勤汇报、勤记录,即腿勤、眼勤、嘴勤、手勤等“四勤”。 ⒊成品保护管理的基本原则 A、成品安装的原则是:成品已安装就位,必须按技术附加措施予以保护。只许装不许拆;准许进不许出。成品就位后,需移动、拆改、修补、维护的,应持有关负责人的批条,交成保人员后方可施工。

B、成品在施工和安装过程中的原则是:谁施工、谁负责成品保护工作;成品保护员只负责监督、检查、管理。一旦发现成品损坏的肇事人,交有关部门解决,做好值班记录。 C、成品保护队接收成品的程序是,坚持按施工工序完毕后,在甲方的监督下,由施工方向成品保护队分项书面交底,填好交接清单,经验收确认后,双方签字生效。 D、坚持配合,协调原则:甲、乙双方加强配合协调意识,是搞好成品保护工作的重要原则。乙方现场负责人,应主动向甲方有关负责人汇报工作,互通情况统一认识,求得甲方支持。甲方应向乙方实行领导统一布置,统一指挥,共同朝着一个实施目标;工程进度一定能够顺利完成。 E、搞好成品保护工作要有超前意识;进场前要对成品保护人员进行岗前培训,一方面进行法则、职业道德、安全教育,成品保护工作的重要性,另一方面针对性的对进住工程进行详细交底,使成保员明确工作内容,明确责任把问题想到“损坏”前面,做到会干、会说、会管理,行之有效。 成品保护工作的“六防一维护” “六防一维护”集中反映了成品保护工作的职责与任务,要求每名成品保护员必须熟记和背诵,做到任务明确、责任清楚。

现场文明施工和环境保护措施

第八章现场文明施工和环境保护措施 文明施工是现代化施工的一个重要标志,是施工企业一项基础性的管理工作。坚持文明施工意义重大。文明礼貌施工是施工企业管理水平的综合反映,是现代化施工本身的客观要求,是企业管理的对外窗口,文明施工有利于培养一支懂科学、善管理、讲文明的施工队伍。 环境管理是我国的一项基本国策。保护和改善施工环境能保证人们身体健康,能消除外部干扰保证施工顺利进行,是现代生产的客观要求,是国法和政府的要求,是企业行为准则。我公司根据现代施工生产的实际需要,通过了ISO14001《环境管理体系》的认证。 文明施工目标 本工程文明施工目标为:确保达到上海市文明工地。 文明施工保证体系 我公司的环境管理方针:给过程添绿色,让结果更精彩。 根据《全国城市卫生检查考核标准及实施细则》、建设部十五号令《建设工程现场管理暂行规定》和上海市有关环境管理规定建立健全了一套管理机构。 文明施工环境管理网络图:

文明施工布置说明 8.3.1在刚进大门位置布置灯箱、宣传画、施工总平面布置图等施工图牌。 8.3.3项目办公区、加工区、生活区,员工宿舍采用军事化管理,保证居住区域的整洁、美观。 8.3.4施工场地内的电缆部分采用埋地方式,电缆设置电缆沟,此范围内大批量的主电缆将沿临时电缆沟通行,拆除上部现有的电线杆等影响观感和施工的设施。 8.3.5施工现场将设置临时厕所,位置见施工总平面布置图,厕所采用砖砌水冲式,并于厕所后设置化粪池并将其密闭,然后方可排入市政污水管网;临时办公室区域与彩板房内设置水冲式厕所。

8.3.6施工现场内的供水管采用埋地方式敷设,避免行人踩踏和影响现场文明施工的布置环境。 8.3.7钢筋场布置:钢筋场张拉线采用大型冷拉机,钢管护栏,钢管刷兰白油漆;钢筋加工棚采用角钢支架,顶棚采用彩钢板;成品和半成品分别设置摆放区并悬挂明显标识;钢筋废料放置于专门隔离的废料堆内,每天进行一次清场。 8.3.8木工加工场布置:加工场内木作区必须与模板摆放区进行适当隔离,加工场内的废料必须及时清理干净;成品和半成品悬挂明显标识;模板成品和半成品必须堆放整齐;木工棚搭设方法同钢筋棚。 8.3.9临时道路:临时道路采用15cm混凝土进行硬化,道路与施工区域采用钢管搭设护栏进行隔离,护栏刷红白相间的油漆,并悬挂明显的警示标记,护栏高度80cm,临时道路两侧设置排水沟。 8.3.12排水沟:排水沟一律采用砖砌,排水沟接入市政雨水管网前必须经过沉淀处理,排水沟必须设置专人进行定期清理;排水沟设置必须环绕建筑物一周,保证场地内的雨水和抽取的地下水能够及时排放;任何人未经过批准不得随意截断排水沟,必须报经有关部门批准并具有妥善的替代处理方案。 8.3.13脚手架:本工程主体施工阶段采用全封闭双排脚手架封闭,脚手架必须搭设整齐美观;安全网悬挂整齐,颜色统一;脚手架

施工现场成品保护措施[001]

施工现场成品保护措施 一、成品保护的目的 为加快先进技术与现代管理方法和手段在项目的运用,努力降低成本,提高工程质量,确保全面实现对业主的承诺。施工现场随着施工进行,成品保护工作显得尤为重要,做好成品保护工作,是在施工过程中要对已完工分项进行保护,否则一旦造成损坏,将会增加修复工作,带来工、料浪费、工期拖延及经济损失。因此成品保护是施工管理重要组织部分,是保证施工生产顺利进行的主要环节。 二、成品保护的范围 工程一切材料、设备、成品、半成品,其中最主要的是: 1. 工程设备 高低压配电柜、电梯等大型设备、通风机、水泵、阀门、卫生洁具、机电面层装置(开关、灯具、烟感、喷洒)、强电弱电配套设施、风机盘管、智能照明设备、综和布线及设备、各种机电箱柜等。 2.装饰过程中的工序产品 墙面、顶棚、楼地面装饰、地毯、石材、钢铝、门窗,楼梯饰面及扶手,地下室、卫生淋浴间及防水工程等。 3.安装过程中的工序产品 消防箱、配电箱、插座、开关、空调风口、卫生洁具、灯具、阀门、水箱、设备配件等。 三.成品保护措施的制定及实施 由项目经理部区域责任工程师根据区域划分进行监督管理。

1.分包单位应按总包方正确的施工工艺流程组织施工,不得颠倒工序,防止后道工序损坏或污染前道工序。 2.分包单位要把成品保护措施列入本专业施工组织设计或单列专项成品保护方案,经项目总工审批备案(填写分项工程移交单)后认真组织执行,对于施工组织设计中成品保护措施不健全,不完善的专业不允许其动工作业。 3.分包单位要加强对本单位职工,法制、规章制度、职业道德教育。教育本单位职工爱护公物,尊重他人和自己的劳动成果,施工时要珍惜已完和部分完工的工程项目,增强本单位员工的成品保护意识。 4.各专业的成品保护措施应列入技术交底内容,必要时下达作业指导书,同时分包单位要认真解决有关成品保护工作所需的人员、材料等问题,使成品保护工作落到实处。 5.分包单位成品保护工作的检查员,要每日不定时的对本专业的成品保护工作进行检查,并及时督促专职施工员落实整改,并做好记录,同时并参加总包方组织的成品保护检查及会议,并书面汇报近期以来的专业成品保护工作状态。6.分包单位施工人员要自觉遵守现场成品保护管理制度,禁止在本责任区域或其他专业区域内违章吸烟、用火、用电、乱涂、乱画、盗窃、大小便等行为,造成成品受损或污染。 各工种、工序成品保护措施如下: 一、、地面、墙面成品保护 1地面抹好后,进行洒水养护的一周内不得进行下一道工序操作。 2运输通道处的地面,养护完毕后应铺设专门的保护层保护地面。

g2018最新建筑工程现场成品保护协议范本

附件三: 成品保护协议 甲方:中铁建设集团有限公司第十六项目部 乙方:XXX公司 中关村西区23号地项目工程施工单位多、工种多、工序繁复、且交叉作业,给成品保护工作带来很大的困难,为便于分清责任,搞好成品保护工作,使工程顺利进行,经甲乙双方协商一致达成以下协议: 1、乙方进场施工前必须办理工作面交接手续,关键项目应留有影像资料作为手续的 依据。 2、成品保护的内容是指分包单位工作区域面上的所有土建、机电、设备等每个工作 内容于某个时间限段只指定一个专业单位负责,简单的说就是成品保护区域负责制。 3、乙方进场的所有材料、机具必须到甲方工程部进行登记,并在门卫处领进退场物 品记录清单,一式俩份,各保存一份,退场时交回点验。 4、乙方工作范围内容在没交付之前要派专人并采取必要措施自行保护,否则造成丢 失或损坏,甲方概不负责。 5、各种机房、强弱电井等采取一站式管理,直至交付使用,其他单位要进入各机房、 各电井时须征求专业分包同意后方可进入施工,进入前双方必须履行清点移交手续。

6、乙方进场前要对工人进行文明施工及法制教育,做到爱护别人的劳动成果,作到 不偷、不盗、不破坏,养成优良的道德观。一但发现人为破坏并造成损失的,按照损失额(执行乙方备案合同计价规定)的三倍补偿于受损失方。5、乙方工程完工后,如作业面可以移交给甲方,须向甲方申报,经甲方同意后移交 给甲方进行成品保护。 6、成品保护工程由甲方负总包责任,甲方有权对分包的各种破坏行为进行制止,并 有权给予罚款。 7、成品保护移交标准:数量、质量原样移交。 后附移交清单。 本协议一式四份,签字双方和上级主管部门,各一份 本协议自签字日起生效,双方解除分包工程合同之日终止。 甲方单位:(章)乙方单位:(章) 代表签字:代表签字: 年月日年月日

现场成品保护措施

现场成品保护管理措施 1、目的 加强各施工单位及施工人员的成品保护意识,规范各分包单位、施工人员的施工行为,对有可能发生的工程成品被破坏现象进行有效追溯,确保工程成品得到有效保护,以确保工程质量。 2、管理程序及内容 2.1 管理程序 1)成品保护采取属地责任制和成品交接制。各施工分包有责任将自己属地内的原材料、成品/ 半成品进行保护,产品交接前负责保证产品的完好,并防止磕碰及日晒雨淋。工序完成后进行工序交接,交接后成品保护的责任随之转移。各分包商技术、质量、材料管理人员均是以上任务的执行则,有责任将材料、成品/ 半成品保护好。EPC 采购材料由EPC?目部仓储人员负责材料的合理存放及领用,领用前由EPC仓储人员负责管理,分包商领用后相关保管责任随即转移至分包商单位,分包商需无条件将EPC采购材料完好用于工程。EPC项目部人员施工、质量、材料人员有责任监督分包商以上工作,负责检查分包商完成以上工作。 凡参与项目工程建设的各单位、各级管理人员、施工人员,都有成品保护的责任和义务,都有对成品保护进行监督的责任和义务; 2)各施工分包商应该对本单位的成品采取有效的保护措施; 3)各施工分包商在施工过程中,应该对由于本单位的施工有可能破坏其他单位的成品采取防护措施; 4)各参建单位技术人员(管理人员)在对本单位的施工人员进行施工技术交底时,应该对成品保护需采取的措施提出具体的、明确的要求。各参建单位施工管理人员、技术人员经常深入现场,对现场新出现的成品及时要求施工人员采取有效的保护或防护措施; 5)各参建单位管理人员、施工人员,应及时对发现的成品破坏向EPC项目部进行举报; 6)EPC?目部负责成品保护的过程管理与监控;

道路施工现场环境保护措施

公路工程施工现场环境保护措施 在施工中, 我部将严格贯彻国家和地方政府关于环境保护方面的方针、政策及有关规章制度,严格执行ISO14001:1996(GB/T24001-1996)环境管理标准,加强环境保护,最大限度的减少施工给自然环境带来的负面影响。 一、环境保护目标 施工现场扬尘、噪声、污水、废弃物排放符合环保部门的控制排放标准,施工现场自然环境保护满足国家和地方环保部门的法律、法规要求。 二、环境保护体系 根据国家和地方政府关于环境保护方面的方针、政策及有关制度,结合本项目的实际情况,建立适合本项目的环境保护体系。 环境保护体系图附后。 三、环境保护保证措施 1、坚持“以防为主、防治结合、综合治理、化害为利”的原则,防止污染和破坏自然环境,同时认真学习当地的环保法规,并且严格遵守和执行。 2、成立环境保护领导小组,由项目经理任组长,办公室主任任副组长,有关部门业务人员及各施工队长任组员的环保组织机构。 环保组织机构图附后。 3、环境保护方案及措施

根据本项目的特点,本合同段环境保护工作的重点是场地噪声、现场扬尘、建筑垃圾等。 3.1噪音污染控制 3.1.1施工期间,严格控制噪声对环境的影响,确保噪声污染符合《建筑施工场界噪声限值》(GB12523-90)和《城市区域环境震动标准》的要求。 3.1.2合理分布动力机械设备的工作场所,避免一个地方运行较多的动力机械设备。 3.1.3采用环保空压机,对个别噪音超标的机械设备,采用安装消音器,设置隔音棚等措施,降低噪音。 3.1.4爆破采用松动爆破,严格控制爆破震动,降低爆破噪音。 3.1.5对于行驶的机动车辆,装备排气消音器,现场只允许按低音喇叭,场外行驶严禁鸣笛。 3.1.6严格按照有关规定,办理夜间施工许可证,对施工引起的扰民事件,耐心、细致地进行解释,避免争端事件的发生。 3.1.7拌和站及预制场设置必须远离居民区至少500m以外。为保证施工现场居民的夜间休息,对距居民区150米以内的施工现场,施工时间控制在8∶00—12∶00和14∶00—20∶00(当地时间) 3.2降低粉尘污染 3.2.1施工道路用洒水车经常洒水降尘,避免尘土飞扬。 3.2.2在运输易产生扬尘的材料时,车辆配备挡板,用彩条布遮盖。 3.2.3作业场地及运输车辆及时清扫、冲洗,保证施工场地及车辆清

成品保护方案90282

广华新城项目市政工程成品保护方案 编制 审核 审批 中铁建设集团有限公司市政工程分公司第十项目部2013年8月20日

目录 一、编制依据 (3) 二、工程概况 (3) 三、成品保护的目的和原则 (3) 四、成品保护工作组织机构图 (3) 五、成品保护整体部署 (4) 六、成品保护主要管理措施 (5) 七、成品保护具体措施 (6) 1、测量放线 (6) 2、土方工程 (7) 3、混凝土工程 (7) 4、钢筋工程 (7) 5、模板工程 (8) 6、砌筑工程 (8) 7、防水工程 (8) 8、道路工程 (9) 9、管道工程 (9) (10)

一、编制依据 1、广华新城项目市政工程施工图 2、广华新城项目市政工程施工组织设计 3、集团公司及分公司相关规定 二、工程概况 广华新城位于北京市朝阳区百子湾地区大郊亭4号,西起东四环路,东至化二东侧路,北起广渠路,南至观音堂路,广华新城项目市政工程包括:综合管廊工程、综合管廊内给水、中水、电信、热力等、排水工程、燃气工程、道路工程以及交通工程。 三、成品保护的目的和原则 成品保护是贯穿施工全过程的关键性工作,制定成品保护措施是为了最大限度的避免和消除在施工过程中对已完工成品的污染和损坏,避免返工重修造成的不必要浪费,从而达到减少和降低成本的目的。并提高工程的一次验收合格率。 成品保护的原则: (1)谁主管、谁负责:现场成品保护由工程经理总体负责,各工段由各工长具体负责。 (2)谁施工、谁负责:主要针对各分包单位,各分包单位施工范围内的成品保护在验收和交接之前由各分包单位负责,各分包单位应成立专门的成品保护小组,负责本单位施工范围内的成品保护工作。在交接和验收后由接收单位负责。 (3)严格控制施工工序:各专业工程,在施工完成或进行下一道工序之前,工长和施工队自检合格后,由工程部组织技术质量、施工队进行工序联检,联检验收合格签字后方可进行下一道工序施工。 四、成品保护工作组织机构图 本工程涉及分项工程较多,工序交叉作业,为了提高项目部的管理水平,减少重复返工,减少污染及破坏,加快施工进度,成立以项目经理为组长的成品保护小组,全面负责本工程的成品保护工作。成品保护的工作组织流程图(见下图)

施工现场成品保护措施

施工现场成品保护措施 一. 成品保护目的 为加快先进技术与现代管理方法和手段在项目的运用 , 努力降低成本 ,提高工程质量 ,确 保全面实现对业主的承诺。施工现场随着施工进行 ,成品保护工作显得尤为重量 , 做好成品保护工作 ,是在施工过程中要对完工分项进行保护 ,否则一旦造成损坏 , 将会增加修复工作 ,带来工料浪费 .工期拖延及经济损失。因此成品保护是施工管理重要组织部分 , 是保证施工生产顺利进行的主要环节。 二. 成品保护范围 工程一切材料、设备、成品、半成品、其中最主要的是 : 1.工程设备 42u 机柜、 24 口网络交换机、 16 路 pc 数字硬盘录像机、半球摄像机、17" 纯平电脑显示器、单碟 CD 机、 AM/FM 调谐器、前置放大器、纯后级广播功放等 2.施工过程的工序 线管、线槽、综合布线、面板、设备安装、设备调试等。 三. 成品保护措施的制定及实施 由项目经理部区域责任工程师根据区域划分进行监督管理。 三.分包单位成口保护措施 1. 分包单位应按总包方正确的施工工艺流程组织施工,不得颠倒工序 ,防止后道工序损 坏或污染前道工序。 2. 分包单位要把成品保护措施列(来自 :https://www.doczj.com/doc/2712483213.html,)入本专业施工

组织设计 ,经 项目总工审批备案(填写分项工程移交单)后认真组织执行 ,对于施工组织设计中成品保护措施不健全 ,不完善的专业不允许其动工作业 . 3.分包单位要加强对单位职工 ,法制规章制度职业道德教育 .教育本单位职工爱护公物, 尊重他人和自己的劳动成果 ,施工时要珍惜已完和部分完工的工程项目,增强本单位员工 的成品保护意识 . 4.各专业的成品保护措施应列入技术交低内容,必要时下达作业指导书 ,同时分包单位 要认真解决有关成品保护工作所需的人员, 材料等问题 ,使成品保护工作落实到实处。 5.分包单位成品保护工作的检查员 ,要每日不定时的对本专业的成品保护工作进行检查, 并及时督促专职施工员落实整改 ,并做好记录 ,同时并参加总包方组织的成品保护检查及会议 ,并书面汇报近期以来的专业成品保护工作状态。 6.分包单位施工人员要自觉遵守现场成品保护管理制度 ,禁止在本责任区域内违章吸烟、用火、用电、乱画、盗窃、大小便等行为, 造成成品受损或污染。

(完整版)确保文明现场施工及环境保护措施

确保文明施工及环境保护措施 一、文明施工的技术组织措施 随着全社会文明程度的不断提高,环境保护工作越来越被人们重视,不管是政府部门还是企业主管部门都相应的成立环境保护组织机构,国家把环境保护工作也列为一项“基本国策”,出台了一些环境的方针、政策、法令、法规,并设立专业 市文明安全工地标准》。 二、现场文明施工管理原则 1、进行动态管理 现场管理根据施工组织设计中施工总平面布置图布置、当地政府及主要管理部门对场容的有关规定及依据,进行动态管理。

2、建立岗位责任制 按专业工种实行现场管理岗位责任制,对现场管理的目标进行层层分解,落实到有关专业和工种,这是实施文明工地岗位责任制的基本任务。为明确责任,可通 过施工任务单或承包合同落实到责任人。 3、勤于检查、及时整改 (1 (2) (3 (4 (5)成立现场环境保护与文明施工班组,协助施工班组进行现场清理工作,及时回收边角料及杂物,并做好产品保护实施和检查工作。 (6)大力提倡文明礼貌,杜绝打架斗殴现象,一经发生将当事人立即清出现场。(7)施工现场内设置适当的卫生器具,严禁随地便溺,一经发现除给予经济罚款 外,立即清出现场。

(8)施工设备应定期维修保养,现场排列整齐美观。 (9)洞口、临边等危险区宜张挂警示标志,以示提醒。 (10)工地施工人员进入现场一定遵守工地的有关规章制度,不说脏话粗话,言行检点,不在工地发生任何打架事件。 (1 (2 (3 以减少扬尘。 (4)运输车辆不得超量运载。 (5)施工现场应设专人管理车辆物料运输,防止遗撒现象发生。 2、建筑施工现场防止水污染措施 (1)施工现场产生的污水,禁止随地排放,作业时严格控制污水流向。

施工现场维护及成品保护措施

施工现场维护及成品保护措施 为保证施工期间,施工生产顺利进行,施工现场的安全管理、文明施工全面上水平,保持施工现场及周边生态环境和生活环境,施工现场周围企事业单位秩序、交通状况不受大的影响,各种地下及地面设施运转正常,制定施工现场维护措施。组织好现场的维护非常重要,它将为整个工程的顺利开展奠定坚实的基础,对此我们采取以下措施: 一、现场维护管理措施 为了加强施工现场的维护工作,确保建设工程的顺利进行,根据建设工程施工 现场保卫工作基本标准的要求,结合本工程的实际情况,为预防各类盗窃,破坏案件的发生,对本工程的治安、保卫工作制定以下措施: 1-1成立本工程治安、保卫工作领导小组,以项目经理为组长,安全负责人为副组长,其它成员若干人。 1-2工地设门卫值班室,昼夜轮流值班,白天对外来人员和进出车辆及所有物资进行登记,夜间值班巡逻护场,重点是仓库,木工棚,办公室及成品、半成品保卫。 1-3加强对外地民工的管理,摸清人员底数,掌握每个人的思想动态,及时进行教育,把事故消灭在萌芽状态。 1-4每星期对职工进行一次治安教育,每月召开一次治安会,定期组织保卫检查,并将会议检查整改记录存入资料。 1-5更衣室、办公室等易发案部位要指定专人管理,制定防范措施。 1-6工地现场严禁赌博,酗酒,传播淫秽物品和打架斗殴。 1-7做好成品保卫工作,制定具体措施,严防被盗,破杯和治安灾害事故的发生。 1-8工地建立防火责任制,职责明确,按规定设专职防火员,建立防火档案并正确填写。 1-9加强消防工作的领导,建立义务消防组织,对进场职工进行消防知识教育,建立安全用火制度。 1-10现场设专用消防用水管网,配备消火栓。 1-11重点部位如木工间,油漆间等必须建立有关规定,有专人管理,落实责任。按要求设置警告标志,配置相应的消防器材。 1-12现场生产,生活用火均应经研究批准,任何人不准擅自用明火,使用明火时应远离易燃物,并准备消防器材。 1-13使用木材烧火时,要随时有人看管,不准用易燃油料点火,用火完毕要认真熄火。

建筑施工现场成品保护制度

现场成品保护管理制度 总则 施工阶段工种交叉繁多,成品和半成品易出现二次污染、损坏和丢失等情况。因此必须加强对成品和半成品的保护,加强交叉施工的成品保护制度。安排各专业施工顺序,明确装修饰面作业、设备安装完成后的标准保护措施,最大限度的减少由于施工工艺工序不合理和成品保护措施不合格引起的再次维修问题以及工期延误等问题。 细则 1.责任明确原则 1.1.总包和各专业分包单位需按照合同条款和此成品保护标准做法,对各自施工范围内 的半成品、成品采取保护措施; 1.2.如果施工单位未按照此成品保护标准采取成品保护措施,并拒不执行的。我方有权利 委托第三方施工,并按照合同条款扣除相应成品保护费用; 1.3.总包及各专业分包单位在完成合同范围内施工内容并进行成品保护后,需向其它单 位移交作业面时,必须有书面确认的现场移交记录,记录内容清晰描述移交时间、范围及移交内容,确保书面记录的可追溯性,作业面移交单由项目管理部、移交方、接收方三方签认。 2.工序合理化原则 2.1.合理规划工序,尽量避免多工种在同一作业面内交叉施工。对于产品保护难度较大的 材料如进户门、地面等尽可能安排在大部分工作量完成后进行安装; 2.2.施工单位在进行下道工序施工前,必须对上道工序进行自检,避免上道工序质量缺陷 导致成品二次破坏。 3.先检查后保护的原则 成品制作完成后,施工单位必须先进行自检,自检合格后,报我方专业工程师验收,只有验收合格后方可进行产品卫生清洁,然后再进行成品保护。 4.持续保护原则 对于成品保护措施被损坏、拆除的,必须及时恢复保护措施,做到发现即处理。

具体要求 1.工序衔接 1.1.地面饰面完成后的施工区域避免进行材料运输、拌灰、电焊、切割等工作。如确实无 法避免,必须加强成品保护工作,防止污染和损坏; 1.2.墙面饰面完成后不得因安装终端设备造成污染。安装设备(灯具、开关等)时,施工 人员必须佩戴白手套,同时要有措施保护好墙面、地面不受污染和破坏; 1.3.吊顶龙骨安装完成后必须对吊顶内水、电、气、空调系统进行隐蔽工程检查验收,待 合格再进行封板、腻子找平、涂料饰面等工序。 2.具体措施 2.1.原材料保护措施 2.1.1.所有原辅材料经验收合格后,由仓库管理员负责材料入库,做好入库手续,并按规 定标记清楚,严禁混合堆放。 2.1.2.所有材料储存时均制定保护措施,存放时底部使用水平木材垫平,每层之间须以薄 木条隔离,且材料堆放最高不宜超过10层;玻璃须竖直存放在专用支架上,每块玻璃之间有隔离纸。 2.1. 3.型材表面除加保护膜外,应使用专用包装纸捆扎。 2.1.4.玻璃板块等除在装饰表面按规定加贴保护膜外,在准备发运装车时应在板块中间加 隔离板,并且紧线机捆扎结实,严禁运输过程中造成磨擦损坏。 2.1.5.有材料及成品在包装时应注意规格,不同尺寸、品种的料应避免包扎在一起。 2.1.6.工厂材料搬运中所需运输均应有防护措施,禁止铁件、硬件等直接接触,以免损坏 材料。 2.1.7.材料加工平台须按规定铺垫毛毯,并注意不得有杂物,严禁在平台上拖动材料,所 有材料移动须垂直抬放。 2.1.8.加工完成的材料或成品,须将表面内腔的杂屑全部清除,并进行清洁及加贴保护膜。 2.1.9.材料库及成品均须按规范进行管理,做好防尘、防霉、防火等工作,所有材料均须 进行覆盖,登记造册。

施工现场环境保护措施

施工现场环境保护措施 **************安装公司 ************项目部

施工现场环境保护措施 根据《山东省建设工程现场环境保护标准》和《山东省建设工程施工现场管理办法》中有关环境保护的各项规定,为了更有效防止由于建筑施工造成的作业污染和扰民,保障建筑工地附近居民和施工人员的身体健康,要有效的保护和改善生活环境与生态环境,我项目部将采取多项有效措施做好环境保护工作。 一、综合管理 (1) 我公司将根据公司管理标推、国家省市规定要求建立环境保护机构,落实责任人,建立奖罚制度。 (2)在编制施工组织设计(方案)时,必保证环保措施的针对性和可操作性,确保施工过程中严格实施。 (3)经常进行环保宣传教育,不断提高全体施工人员的环保意识和法制观念。 (4)设立群众来访接待室,建立干部值班制度,热情接待群众来访,及时沟通信息,化解矛盾。 (5)建立包括废气、废水、垃圾和噪声等环境因素的管理计划,定期检查,并有完整的记录。 二、环境保护措施 1)、防止大气污染措施: (1)清理施工垃圾时使用容器吊运,必须搭设封闭式专用垃圾道或用容器吊运,严禁随意凌空抛撤造成扬尘。施工垃圾及时清运,清运时,适量洒水减少扬尘。 (2)施工主要道路全部采用硬化,有专人清扫,并制定洒水降尘制度,并随时清扫洒水,减少道路扬尘。 (3)工地上使用的各类柴油、汽油机械执行相关污染物排放标准,不使用气体排放起标的机械。 (4)石灰、水泥等易飞扬的细颗粒散体材料,应采取库内存放或严密遮盖;在装卸运输时,采取措施防止遗洒和飞扬。如露天存放时采用严密苫盖。运输和卸运时防止遗洒飞扬。 (5)搅拌站格设封闭的搅拌棚,在搅拌机上设置喷淋装置。 (6)在施工区禁火焚烧有毒、有恶臭物体。 (7)在人口稠密的区域,严禁用敞口锅熬制沥青,必须使用密闭和带有烟尘处理装置的加热设备。 (8)土石方运输装载必须低于槽帮15厘米,采取有效措施封闭严实,杜绝遗撒污染路

成品保护现场管理措施

成品保护现场管理措施 一、编制依据 工程施工招标文件; 设计院施工图纸; 我国现行得相关施工验收规范与操作规程; 我国现行得安全生产、文明施工、环保及消防等有关规定。二、工程概况 兴业医疗园7—1号楼洁净车间装修 三、成品保护得目得 1、何为成品保护 成品保护管理就是施工管理当中重要组成部分,就是保证工期避免工料学学浪费与旗质量安全,保证生产顺利进行与工程质量得主要环节.因此,切实加强成品保护管,特别就是加强生产顺利施工阶段得成品保护管理,落实岗位责任制,合理安排施工工序,杜决或减少人为得丢失、损坏. 2、成品保护得目得 制定成品保护管理办法就是为了量大限度得消除与避免成品在峻工验收移交前受到污染与损坏,以达到减少与降低成本,提高成品一次合格率、一次成优率得目得。 四、成品保护管理机构及职责 1、成品保护管理机构 项目经理部成立成品保护专项管理机构,协调各专业施工方之间

得一致运作,有纪律、有序地进行穿插作业,保证用于施工得原材料、制成品、半成品、工序产品以及已完成得分项产品等得到有效保护,确保整个工程得施工质理。 成品保护管理组织机构就是确保成品保护得以顺利进行得关键。为确保成品保护工作得落实,拟由本机构与各独分包单位共同进行成品保护。 组长:施工单位得项目经理、甲方现场人员 组员:各施工工序工长 2、成品保护小组职责 (1)以现场生产经理牵头组织并对成品保护工作全面责任。划分成品保护得责任范围,并落实到岗、落实到人;制定成品保护得重点部位、区域及内容。 (2)项目经理部各职能部门与各工区经理、技术主管成品保护工作得实旗工作. (3)各工区对本工区管辖范围内得成品负责保护。技术员、带班与作业队对成品保护主要责任,各工区负责人、现场负责人与成品保护管理小组负领导责任. 3、成品保护机构得运行方式 (1)组织专职检查人员跟班作业、定期检查,并根据具体得成品保护措施得落实情况,制定对有关责任人得奖罚制宽。(2)各工区得工作分别由工区设立专职或兼职得检查人员跟班检查。

建筑施工现场环境保护措施

郴州北湖碧桂园.南平府项目 施 工 现 场 环 境 保 护 方 案 编制人: 审核人: 审批人: 2018年3月12日

目录 一、粉尘控制措施 (3) 二、废水处理措施 (4) 三、施工噪音控制措施 (5) 四、施工现场卫生管理 (6) 五、环境保护措施 (7) 1、防止对大气污染 (7) 2、防止对水污染 (8) 3、防止施工噪音污染 (8) 4、限制光污染措施 (9) 5、材料设备的管理 (10) 6、环保节能型材料设备的选择 (10) 7、环境保证措施 (10)

建筑施工现场环境保护 一、粉尘控制措施 (1)、施工现场应对施工区域实行封闭或隔离,封闭高度应高于施工作业面2.4米以上,同时采取有效防尘措施。 (2)、建(构)筑物应采取封闭或隔离施工,其封闭高度应高于建筑物1.2米,封闭材料必须选用防尘密目网,并湿法作业减少扬尘污染。 (3)、严禁高空抛撒建筑垃圾,防止尘土飞扬,清扫场地必须采用湿法作业。建筑垃圾及时清运,适当洒水减少扬尘,并在指定的垃圾处理场处理;不能及时清运的,应在建设工地设置临时密闭性垃圾堆放场地或垃圾箱进行存放。本次工程在施工道路入口处办公区、砂浆搅拌站右侧、木工房和钢筋加工房处各设垃圾堆放场的一处,并将垃圾袋装,以备外运。 (4)、施工运输车辆、挖掘土方设备驶出工地前必须在出入口做除泥除尘处理,严禁将泥土、尘土带出工地。车辆冲洗场地见施工平面布置图。 (5)、运输沙、石、水泥、土方、垃圾等易产生扬尘污染的车辆,必须封闭,严禁撒漏。除对车辆冲洗外,对场地应进行洒水降尘等措施,并设专人负责。 (6)、散水泥和其它易飞扬的细颗粒散体材料应尽量安排库内存放,如需露天存放应采取砌墙围挡,其上表面用竹席覆盖,防止刮风

成品保护专项施工方案

成品保护专项施工方案编制: 审核: 审批: 中建一局集团安装工程有限公司 二0一八年六月

目录 1.工程概况 (2) 2.编制依据 (2) 3.成品保护概述 (2) 3.1 本工程成品保护概述 (2) 3.2 本工程成品保护重点及难点分析 (3) 4.成品保护部署 (3) 4.1 分阶段制定详细的成品保护措施 (3) 4.2本工程成品保护三大原则 (4) 4.3成品保护基本制度 (4) 5.各专业成品保护具体措施 (5) 5.1土建施工成品保护 (5) 5.2装修施工成品保护 (7) 5.3土建及装修成品保护实例 (10) 5.4机电施工成品保护 (11) 5.5机电成品保护实例 (12) 6.成品保护制度 (15) 7.建立健全成品保护制度 (15)

1.工程概况 阿里巴巴江苏云计算数据中心南通综合保税区A区项目。位于南通市经济技术开发区保税A区内。本项目主要包括A~C号建筑(数据中心)、H号运管管理中心。 2.编制依据 1.混凝土结构工程施工质量验收规范 GB50204-2015 2.砌体工程施工质量验收规范 GB50203-2015 3.地下防水工程施工质量验收规范 GB50208-2011 4.建筑地面工程施工质量验收规范 GB50209-2010 5.建筑装饰装修工程质量验收规范 GB50210-2001 6.建筑电气工程施工质量验收规范 GB50303-2015 7.通风与空调工程施工质量验收规范 GB50243-2013 8.给水排水管道工程施工及验收规范 GB50268-2016 9.建筑给水排水采暖工程施工质量验收规范 GB50242-2002 3.成品保护概述 3.1 本工程成品保护概述 成品保护措施的目的是为了最大限度的消除和避免施工过程中的成品污染和损坏,通过对成品、半成品、工序产品以及已完成的分部分项工程产品进行有效的保护,达到降低成本及减少专业之间破坏所造成的返工,降低成本损耗、以保证业主的利益不受损失,保障工期目标,确保工程质量,缔造精品工程。根据招标内容,本工程施工过程中的成品和半成品保护将包括土建、装修、幕墙和机电的各项内容。保护范围:总承包范围由总包自行保护,指定分包范围,自施期间自行保护,具体内容详见成品保护项目汇总表。 成品保护项目汇总

建筑施工现场环保措施方案

施工现场环保措施 环境质量目标:重点针对大气污染、对水污染、噪音污染、废弃物管理和自然资源的合理使用,实现可持续发展,将施工对环境的影响减小到最低的要求。以先进的施工管理技术,专业的环境管理方案保证绿色施工的实现。 一、环境管理目标 1、噪音排放达标:结构施工,昼间<70dB,夜间<55dB 装修施工,昼间<65dB,夜间<55dB 2、粉尘排放:施工现场目测无扬尘。 3、生产污水排放:污水排放符合天津市水污染物排放标准。 4、道路遗洒:杜绝道路遗洒现象。 5、光污染:夜间事功照明采用定向灯罩,不影响周围设置区。 6、建筑垃圾:分类处理,定点排放,尽量回收利用,有毒有害固体废弃物单独存放。 7、节约水、电、纸张等资源消耗,节约资源,保护环境。 二、周围环境管理 本工程施工现场四周搭建标准临时围墙,并单独设进出门,由专职门卫负责安全进出,同时派专人负责现场管理工作。本企业将全面负责处理好施工现场的各种关系,施工区域附近受施工影响的建筑物、管线将事先查明,并考虑可能发生的各种问题,对较为重要的建筑物和管线要进行监测,发现问题及时采取措施,迅速加以解决,防止发生意外事故。同时,施工中将合理安排施工作业时间,保证厂区的正常工作不受影响。 由于现场在施工时,难免给周围居民和单位带来工作和生活上的麻烦和不便,我们将本着“预先控制,以诚相待”的原则,积极主动与周围单位、居民协调处理各类矛盾,为双方营造一个良好的工作生活环境。 深入单位、居民区,向他们了解本企业在施工过程中对他们的影响情况,对存在的问题进行分析,提出解决办法。 落实协调人员,针对问题进行解决,与单位、居民区建立共识协议,说明施工会

安全文明施工及成品保护

安全文明施工及成品保护管理规定 (施工单位进场交底) 工程名称: 编制单位: 交底施工单位: 项目负责人: 年月日

一、安全生产管理制度 1、进入施工现场必须戴好安全帽、扣好帽带。安全帽的分色 按如下规定:项目管理人员佩戴经色,作业人员(施工操 作工人)佩戴黄色;帽顶做好所属公司标志。 2、在2米以上进行高处作业而无安全设施的,必须挂好安全 带,扣好保险钩,不准穿硬底和带钉易滑的靴鞋。不准向 上或向下乱抛材料和工具等物件。 3、机械设备的安全防护装置一定要齐全有效。 4、机械设备不准“带病”运转,不准超负荷作业,不准在运 转中进行维修保养。 5、施工现场临时用电必须用三相无线制,电器设备必须按规 定安全部接地或全部接零,拖把线必须架空布置。 6、电动机械和电动手持工具要做到一机一闸一漏电保护装 置。 7、脚手架材料及脚手架的搭设必须符合规程和方案的要求, 使用木梯时必须安全可靠。 8、工程的楼梯口,预留洞口、通道口及各种临边必须有可靠 的防护设施。上下交叉作业及有危险的出入口,必须有隔 离措施、防护棚或安全通道。 9、工地现场防火措施及防火管理,必须符合公司有关防火制 度的规定,装修作业现场必须设置灭火器。

10、执行特种作业员持证上岗制度。 11、夜间施工工地足够的照明,潮湿环境照明用电应采用12V 以下的安全灯。 二、安全生产奖罚制度 1、施工单位项目经理是本工程施工安全的第一负责人和责 任人。 2、施工单位各班组施工人员进入现场作业时,班组长必须对 所有施工人员进行安全教育,懂得必要的安全知识,熟悉 现场的安全管理。否则,对施工单位及责任班组处以50 元/人的罚款,并将未接受安全教育的工人清理出现场。 3、每周一早晨,施工单位组织各班必须进行一次班组安全学 习,并做记录。无故取消的班组,每次对施工单位及班组 罚款100/元,班组安全记录一次不写对施工单位及该班 组罚款50元。 4、不服从公司安全管理,拒绝签收公司管理人员发出的整改 通知,一次对施工单位及该班组罚款100元。 5、进入施工现场,必须戴好安全帽,不戴者每次罚50元。 6、施工现场内不准赤脚,不准穿拖鞋或高跟鞋,高空作业严 禁穿硬底鞋和带钉易滑鞋,女员工不准穿裙子进行作业、 违者每次罚款50元。 7、在2米以上的高出悬空作业、临边作业时必须正确使用安 全带(安全带必须挂在牢固的物体上,高持低用确保不会
