路桥工程总体开工报告

路桥工程总体开工报告
路桥工程总体开工报告

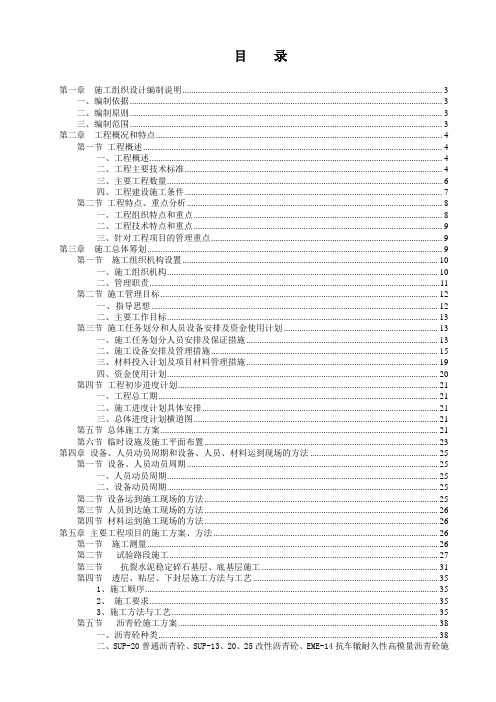

目录

第一章施工组织设计编制说明 (3)

一、编制依据 (3)

二、编制原则 (3)

三、编制范围 (4)

第二章工程概况和特点 (4)

第一节工程概述 (4)

一、工程概述 (4)

二、工程主要技术标准 (5)

三、主要工程数量 (8)

四、工程建设施工条件 (10)

第二节工程特点、重点分析 (11)

一、工程组织特点和重点 (11)

二、工程技术特点和重点 (11)

三、针对工程项目的管理重点 (12)

第三章施工总体筹划 (12)

第一节施工组织机构设置 (12)

一、施工组织机构 (12)

二、管理职责 (14)

第二节施工管理目标 (16)

一、指导思想 (16)

二、主要工作目标 (16)

第三节施工任务划分和人员设备安排及资金使用计划 (17)

一、施工任务划分人员安排及保证措施 (17)

二、施工设备安排及管理措施 (19)

三、材料投入计划及项目材料管理措施 (27)

四、资金使用计划 (28)

第四节工程初步进度计划 (29)

一、工程总工期 (29)

二、施工进度计划具体安排 (29)

三、总体进度计划横道图 (30)

第五节总体施工方案 (30)

第六节临时设施及施工平面布置 (31)

第四章设备、人员动员周期和设备、人员、材料运到现场的方法 (33)

第一节设备、人员动员周期 (33)

一、人员动员周期 (34)

二、设备动员周期 (34)

第二节设备运到施工现场的方法 (34)

第三节人员到达施工现场的方法 (34)

第四节材料运到施工现场的方法 (34)

第五章主要工程项目的施工方案、方法 (35)

第一节施工测量 (35)

第二节试验路段施工 (35)

第三节抗裂水泥稳定碎石基层、底基层施工 (42)

第四节透层、粘层、下封层施工方法及工艺 (47)

1、施工顺序 (47)

2、施工要求 (47)

3、施工方法及工艺 (47)

第五节沥青砼施工方案 (51)

一、沥青砼种类 (51)

二、SUP-20普通沥青砼、SUP-13、20、25改性沥青砼、EME-14抗车

辙耐久性高模量沥青砼施工 (51)

三、SBS改性沥青SMA-13面层施工 (59)

第七节施工工艺框图 (69)

第六章工期保证体系及保证措施 (70)

第七章工程质量管理体系及保证措施 (72)

一、质量方针和目标 (72)

二、质量保证体系 (72)

三、质量保证措施 (73)

1、组织保证 (73)

2、思想保证 (73)

3、制度保证 (73)

4、技术保证 (74)

四、施工质量控制措施 (75)

1、沥青砼工程施工质量保证措施 (75)

2、抗裂水泥稳定碎石基层、底基层施工质量保证措施 (76)

3、透层施工质量保证措施 (76)

4、粘层施工质量保证措施 (76)

5、下封层施工质量保证措施 (77)

第八章工程安全管理体系及保证措施 (77)

一、安全生产的原则 (77)

二、安全生产目标 (77)

三、安全生产管理保证体系 (78)

四、安全保证措施 (78)

第九章文明施工、环境保护措施及保证体系 (84)

一、环保及文明施工保证体系 (84)

二、环境保护、土水保持保证体系及保证措施 (84)

三、文明施工、文物保护保证体系及保证措施 (85)

第十章农民工工资保障措施及保证体系 (86)

一、确保民工工资足额按时发放的措施 (86)

二、农民工工资保证体系 (87)

第十一章现有道路交通维持措施 (87)

一、交通管理体系 (87)

二、交通疏解措施 (88)

第十二章廉政建设措施 (89)

第十三章其他应明确的事项 (89)

第一章施工组织设计编制说明

一、编制依据

①本项目合同文件和业主招标文件(包括招标答疑资料),参用310国道青湖至大酒壶新浦区段路面工程项目G310SQDLM标段的合同文件和业主招标文件。

②现场踏勘情况及我公司对工程所在地区各种相关情况的综合调查结果。

③有关现行的技术规范和技术标准。

④国家的法律、法规及地方有关施工安全、劳动保护、技术标准。

⑤公司有关施工管理制度及资料。

⑥我单位历年来承担的类似工程所取得的施工经验。

二、编制原则

①遵循设计文件、技术规范和质量验收标准的原则,在编写主要项目施工方案时,严格按设计要求,执行现行技术规范和验收标准,精心组织,科学施工,严格管理,确保工程质量优良。

②坚持实事求是的原则,在制定施工方案时,结合施工现场的地质、水文、地貌条件及当地施工环境等因素,制定切实可行的施工方案;充分发挥本项目经理部优势,科学组织,合理安排,流水化作业,最大限度地发挥机械及人员的使用效率,确保高速度、高质量、高效率地完成本合同的施工任务。

③坚持施工过程中严格质量管理的原则,在工程施工中,既要建立严密的质量保证体系,又要严格执行监理工程师的指示,尊重监理工程师的意见。

④通过及业主、监理和设计部门的充分沟通协调,综合运用人员、机械、材料、资金等客观条件,充分调动广大职工的劳动积极性和敬业精神,严格科学地实施质量管理和成本管理,实现质量、工期和造价的最佳组合。

三、编制范围

编制范围为本项目全部位于浦南镇境内,起于浦南镇浦北村204国道及310国道交叉处,止于乌龙河南岸浦南镇及东海县黄川镇交界处,全长9.4公里,其中起点及规划G204共线段(1.468km);包括路面底基层、基层、沥青面层、下封层、中分带排水、路缘石、路肩等相关内容。

第二章工程概况和特点

第一节工程概述

一、工程概述

310国道青湖至大酒壶新浦区段起于浦南镇浦北村204国道及310国道交叉处,止于乌龙河南岸浦南镇及东海县黄川镇交界处,全部位于浦南镇境内。全长9.4公里。一般路段采用双向四车道一级公路标准,路基宽24.5m,设计速度80Km/h。起点及规划G204共线段(1.587Km)路基宽33.5m,设计速度100Km/h。路面类型采用沥青砼路面。桥梁设计荷载等级为公路-I级,桥涵及路基同宽。

G310SQDLM标段:包括204国道连云港新浦至灌南段改扩建工程新浦1施

工标段(K458+462.585-K460+050,长度1.587公里)和310国道大酒壶至青湖段改扩建工程(浦南段K1+467.533-K9+741.869,其中短链470.12,长度7.804公里),全长约9.392公里。

二、工程主要技术标准

(一)204国道连云港新浦至灌南段改扩建工程新浦1施工标段

(K458+462.585-K460+050,长度1.587公里):

1、路基标准横断面

全线横断面布置

本段落全线采用一级公路标准,设计速度为100km/h,路基宽度33.5m。路基断面形式为:中间带3.5m(其中左右侧路缘带为2×0.75m,中央分隔带2.0m),行车道2×3×3.75m ,硬路肩2×3m,土路肩2×0.5m。

2、路基横坡及超高、加宽

行车道及硬路肩横坡为2%,土路肩横坡为4%,采用折线型路拱;全线设置1处超高,超高值为2%;无加宽设计。

3、路面工程

1)主线

①桥面铺装

上面层:细粒式沥青混凝土(改性沥青SMA-13)厚4cm

下面层:中粒式沥青混凝土(改性沥青Sup-20)厚6cm

②桥头搭板铺装(左幅)

上面层:细粒式沥青混凝土(改性沥青SMA-13)厚4cm

下面层:抗车辙耐久性高模量沥青混凝土(EME-14)厚8cm 搭板厚36cm 底基层:低强度抗裂嵌挤型水泥稳定碎石厚20cm

③桥头搭板铺装(右幅)

上面层:细粒式沥青混凝土(改性沥青SMA-13)厚4cm 中面层:中粒式沥青混凝土(改性沥青Sup-20)厚6cm 下面层:抗车辙耐久性高模量沥青混凝土(EME-14)厚8cm

搭板厚36cm 底基层:低强度抗裂嵌挤型水泥稳定碎石厚20cm 3)平交被交道

①二级及二级以下等级公路

上面层:细粒式沥青混凝土(Sup-13)厚4cm 下面层:中粒式沥青混凝土(Sup-20)厚6cm 沥青下封层

基层:抗裂嵌挤型水稳碎石厚20cm 底基层:低强度抗裂嵌挤型水泥稳定碎石厚20cm

②农村公路

沥青表处厚3cm 抗裂嵌挤型水稳碎石厚20cm 考虑提高平交道口及桥头段抗车辙性能,将大型交叉口300m(一般交叉口100m)范围及桥头段50m范围内原8cmSup-25(改性)下面层调整为8cm EME-14(EME-14为抗车辙耐久性高模量沥青混凝土)。平交道口范围均采用右幅路面结构层。

4、路面排水工程

路面排水包括:一般路段路面排水、路面面层下封层结合土路肩排水以及中央分隔带排水三部分。

(1)一般路段路面排水

一般路段:路面水由中拱向两侧自然分散排除,并通过路基边坡、护坡道流入路基排水沟。

超高路段:超高路段在超高段外侧中分带缘石外侧设置纵向排水沟,拦截超高段外侧路面汇水。排水沟内的水汇入集水井,再通过设置在集水井的横向Ф20PVC排水管排到路基边坡外。集水井,横向排水管每60m左右设置一处,凹曲线、桥梁来水端,根据排水需要适当加密。

(2)路面面层下封层排水

大气降水在路面形成径流,绝大部分沿路面横坡排走,为防止少量下渗雨水浸湿路面基层和土基而造成路面基层或土基强度的降低,在水泥稳定碎石基层顶面铺设乳化沥青封层,通过设置在土路肩的排水系统排出。

(3)中央分隔带及侧分带排水

一般路段中央分隔带采用封闭式,利用防渗土工布、沥青防水层和2cmM10水泥砂浆进行防渗;凹曲线底部120m范围内和下坡段中分带开口60m范围路段内考虑汇集的水量较大采用开放式中分带,中分带下设碎石盲沟和集水槽收集渗水,防止下渗水。

(二)310国道大酒壶至青湖段改扩建工程

(浦南段K1+467.533-K9+741.869,其中短链470.12,长度7.804公里):

1、路基标准横断面

1)全线横断面布置

本段落全线采用一级公路标准,设计速度为100km/h,路基宽度24.5m。路基断面形式为:中间带3.0m(其中左右侧路缘带为2×0.5m,中央分隔带2.0m),行车道2×2×3.75m ,硬路肩2×2.5m,土路肩2×0.75m。路基设计标高为中分带外侧边缘处的路面标高。

2、路基横坡及超高、加宽

行车道及硬路肩横坡为2%,土路肩横坡为4%,采用折线型路拱;全线无超高段落设计;无加宽设计。

3、路面工程

3)路面边缘构造

路面边缘为土路肩,土路肩比路面约低5cm,压实度要求达到90%。

4、路面排水工程

路面排水包括:一般路段路面排水、路面面层下封层结合土路肩排水以及中央分隔带排水三部分。

(1)一般路段路面排水

一般路段:路面水由中拱向两侧自然分散排除,并通过路基边坡、护坡道流入路基排水沟。

(2)路面面层下封层排水

①在水泥稳定碎石基层顶面铺设乳化沥青封层;

②在土路肩设置山场碎石排水层排出。

(3)中央分隔带及侧分带排水

①中央分隔带及路面结构层相接部位设置防水层封闭;

②中央分隔带绿化素填土以下采用碎石填筑,并及路基山场碎石隔离层连通,通过隔离层将中央分隔带下渗水缓慢排至路基以外;

③在素土和山场碎石接触面铺一层渗水土工布。

三、主要工程数量

四、工程建设施工条件

一)自然地理条件

1、地形地貌

连云港市位于鲁中南丘陵及淮北平原的结合部,整个地势自西北向东南倾斜,境内平原、海洋、高山齐观,河湖、丘陵、滩涂俱备。全市地貌基本分布为中部平原区,西部岗岭区和东部沿海区三大部分。本项目地处低洼平原地貌区,地势平坦,起伏不大。

2、沿线地质条件

根据本次勘察所揭露的地层资料分析,工程地质层分为素填土、黏土、淤泥、粉质黏土夹砂,粉质黏土,中细砂夹粉质黏土等土层。

3、气候条件

项目区域属暖温带南缘湿润性季风型气候,主要特点:四季分明,冬季受西伯利亚冷空气控制,以寒冷干燥天气为主,夏季受海洋性季风控制,炎热多雨,高温期同多雨期一致,春秋两季处于南北季风交替时期,干、湿、冷、暖天气多变,无霜期较长,光、热、水等气候资源比较丰富。

二)现场施工条件

1、现场交通

该项目位于连云港市浦南镇境内,属于中部平原区,施工运输条件还比较好。由204国道、G310国道公路为陆上运输,大宗材料及机械设备由此进场。沿线筑路材料丰富,仅需本地或邻地购入。水泥、石料、沥青、汽油、柴油等可由本地或本地区附近供应。

2、施工用水、用电条件

该地区村庄农舍星罗棋布、乡镇企业繁荣,经济发达,沿线区域水资源丰富、水质好,能满足工程和生活用水要求,工程沿线乡镇均有10KV电线,临时用电可由网电接入保证施工需要,施工时配备一些发电机可确保用电需求。

4、现场施工段情况

自我公司接到中标通知书后,进行就派人员现场勘察、积极组织前期人员、设备进行场,目前路基施工进度较慢,情况为:起点及规划G204共线段(1.578Km),目前无面层施工工作面;310国道大酒壶至青湖段改扩建工程(7.804 Km):目前还只施工至部分段落施工至上路床,无大面层施工基层及路面工程的工作面。

三)工程特点

全线路面工程量主要掺水稳基层、沥青砼路面、中分带排水工程及路肩工程的施工,工程量比较大,施工工期紧,因此抓好、抓紧水稳基层、沥青砼路面施工,是整个工程进度、质量的关键。

四)工期要求

本工程业主要求的计划工期为4个月左右,共118天,即从2015年9月5日-2015年12月31日全面完工。阶段工期要求:2015年9月5日开始水泥稳定碎石摊铺,10月30日前完成水稳基层;2015年10月1日前具备沥青砼

摊铺条件,11月30日前完成沥青面层摊铺;12月31日前完成路缘石、路肩等附属工程,全面完成。

第二节工程特点、重点分析

一、工程组织特点和重点

1、工期紧

本段全线长9.392公里(其中204国道1.587公里、G310国道7.804公里),工程重点为路面工程量较大,工期紧迫,路基工程进度严重滞后,应该说给施工带来了极大困难。也就是说,对工程的质量管理、进度管理、安全生产和文明施工管理和环境保护提出了新的、更高的要求。

2、本工程标准建设管理要求高

项目部驻地、水稳场站、沥青砼场站、工地试验室需标准化建设及其管理,且必须参及省、市级“平安工地”和“优质工程”的创建活动。

二、工程技术特点和重点

1、施工工期紧及对策

本工程施工包括路面底基层、基层、沥青面层、下封层、中分带排水、路缘石、路肩等工作。从开工至施工结束的工期只有 4 个月,施工工期紧张是本工程的难点之一。

施工工期紧的对策:

1)组织强有力的管理机构

由公司总经理负责,选派具有高度责任心、有丰富的同类工程施工管理经验担任本工程的施工项目经理。选派精干的施工管理人员和工程技术人员组成项目经理部,具体负责施工现场管理,并代表本公司履行合同,协调本工程项目实施中的各种关系,解决各种具体问题,保证本工程的顺利实施。

2)优秀的施工队伍

施工力量将选择素质好、技术全面、训练有素并从事过大量高速公路工程施工,经验丰富的人员组建施工队伍。为满足工程施工的流水作业,各专业施工队任务明确,承包落实,责任到人。

3)加大设备投入、加快施工进度

在施工中我们将充分发挥机械化施工的优势,根据本工程特点选择性能好、效率高、配套合理、能适应生产进度和施工要求的施工机械设备,以符合施工需要。

4)制科学严谨的总进度计划

在工程施工中,严格执行施工组织设计中的总进度计划。采用“以日保周,以周保月,以月保季”的施工策略,保证总进度计划的实施。

5)确保质量,杜绝返工

在工程质量方面认真贯彻“质量第一,信誉第一,用户第一”的方针,在施工过程中严格按照设计图纸和施工规范及监理和建设单位批准的施工组织

设计进行施工,虚心的接受和服从建设单位及监理等单位的质量监督,使工程严格按施工进度计划进行。

三、针对工程项目的管理重点

1、安全生产

根据有关要求,对特种设备管理、施工用电、交通安全等安全风险点,制订专门措施,做为本项目管理重点,严格落实执行,保证施工安全无事故。

2、文明施工和环境保护

根据市有关要求,在施工现场围护、保证居民正常出行道路畅通、防止生活垃圾及生产垃圾污染环境,减少施工噪声污染、施工现场清洁、职工遵纪守法教育等方面制订专门措施,做为项目管理重点。

3、工程质量

质量和信誉是施工企业赖以生存基本保证,对水泥稳定碎石质量、沥青砼混凝土质量、原材料检验、工程检验及质量评定等质量通病或技术难题进行攻关活动等制订专门措施,做为项目管理重点。

4、工期

对施工资源优化组合、工程进度计划适时动态调整和资源再配置等制订措施,做为项目管理重点,确保合同工期2015年12月31日前完成所有工程。

5、综合治理

加强综合治理,对职工进行经常性法制、法规教育,在施工期内不出现违纪行为,确保一方平安做为项目管理重点。

第三章施工总体筹划

第一节施工组织机构设置

本合同段是310国道青湖至大酒壶新浦区段路面工程项目,根据要求,结合工程的专业性质、工程规模、地形特点、施工条件和我单位对类似工程的组织管理经验,成立工程项目经理部,作为我单位在本项目的管理机构。委派具有多项公路丰富施工组织经验的同志任项目经理,同时组织一个理论及实践经验丰富、业务能力强、高效、精干的项目经理部,对本工程全面实行项目管理,由我单位长期从事路面工程施工的队伍承担本合同工程的施工。

一、施工组织机构

为了加强施工进度的协调控制、强化质量管理、及时落实业主、监理指令,我们拟在项目经理部下设“五部一室”。“五部一室”分别为综合部、工程技术部、计划综合部、安保部、财务部5个主要职能部门及1个工地试验室。

在施工组织过程中,我公司拟遵循以下组织原则:

A.项目经理部实行项目经理负责制。项目经理为公司法人代表在该项

目上的全权委托代理人,拥有项目内施工管理人员、施工队伍调度权利。

B.该项目部各设项目经理1人,项目副经理1人,项目生产副经理1人,项目总工1人。

C.施工组织机构:详见图附表3-1施工组织机构网络图;拟投入配备项目管理主要人员见下一览表3-1:

图3-1施工组织机构网络图

二、管理职责

1、项目经理

(1)主持编制项目总管理方案,确定项目管理的目标及方针。

(2)确定项目管理组织机构的构成并配备人员,制定规章制度,明确有关人员的职责,组织项目经理部开展工作。

(3)及时、适当地做出项目管理决策,其主要内容包括报价决策、资源调配决策,工期进度决策、合同签订及变更决策等。

(4)及业主、监理保持联系,解决出现的问题,替业主、监理排忧解难,确保业主利益。

(5)积极处理好及项目所在地政府部门及当地街道居委的关系,确保当地政府部门利益并促使本项目成为“爱民工程”。

2、项目副经理

(1)受项目经理领导,组织编制项目施工生产计划(年、季、月、周)。负责审定、考核分包单位月、周计划,并组织贯彻实施;

(2)负责组织实施项目工程施工组织设计及既定的方针目标。直接领导计划统计、安全生产、文明施工、施工机械设备、现场材料等各项管理工作;

(3)参及工程各阶段的验收工作,具体负责质量事故、安全事故和环境污

染事故的调查,并提出处理意见。

3、项目生产经理

(1)受项目经理领导,是项目施工现场全面生产管理工作的组织和指挥者。对工程工期、质量、安全生产和环境保护负有直接的领导责任;

(2)组织施工人员严格按施工程序、科学安排施工作业。加强指挥,合理调度,对施工过程质量、环境和安全生产进行控制、检查,并贯彻纠正和预防措施;

(3)负责协调交叉施工中相互配合工作。组织对项目施工资源进行协调、调配;

(4)主持本项目经理部的生产例会,落实项目施工生产计划和完成情况;

(5)组织制定并贯彻实施项目成品保护措施和应急准备及响应方案;

4、项目总工程师

(1)在项目经理领导下,具体主持项目质量管理保证体系的建立,并进行质量职能分配,落实质量责任制。

(2)对本工程施工技术、工程质量、安全生产、施工计量、测量试验负直接技术责任,负责组织指导工程技术人员开展有效的技术管理工作。

(3)负责组织编制本合同段工程项目的《实施性施工组织设计》、《质量管理计划》及保证工程质量、安全生产的技术专项措施。

(4)负责按设计要求组织在本项目的新技术、新工艺、新设备、新材料的推广应用。

(5)对工程施工中可能存在的质量隐患及其预防和纠正措施进行审核,组织工程施工中竣工资料编制和技术总结,组织竣工交验。

3、工程技术部

主要负责施工组织计划、技术管理、质量控制、工程验收、业务培训等工作。负责分项、分部、单位工程的各工序质量检测评定以及施工过程中质量同检工作。根据工程内容设工程部长,道路、测量工程师、质检工程师、计量工程师等岗位。。

4、工地试验室

负责材料试验,砂浆、砼强度、压实度等全部试验检测、质量评定工作。施工过程中的中间质量监督、考核和检测。

5、综合部

负责接待联络,生活管理、地方协调,文件管理,处理日常行政事务,组织召开工程例会,组织开展文明施工和安全生产、劳动竞赛及治安管理。做好卫生、食堂管理等工作。资料档案管理

6、计财合同部

负责工程进度安排、计量支付、成本控制和合同管理、负责整个工程资金管理,提出资金流量计划,进行成本核算,维护财经纪律,审计资金流向。

7、物资设备部

做好现场各种材料的采购、供应和物资、设备的管理,为工程顺利实施提供保障。

8、安保部

负责该项目工程范围内的生产安全管理,监督检查,制定安全生产措施方案及宣传教育,文明施工,负责施工管理人员及工程材料、机具和其他财产的保卫工作,确保本项目施工全过程的安全生产目标的实现;负责“平安工地”的创建工作。

第二节施工管理目标

一、指导思想

连云港市310国道青湖至大酒壶新浦区段路面工程项目G310SQDLM标段工程建设规模较大,结构较复杂,质量、工期及文明施工要求较高。因此,贯彻落实我司“质量第一、服务第一、业主第一、以优取胜”的质量方针,“重合同、守信用、高效、优质”完成本项目施工,对拓展及巩固我司在本市的市场份额及社会信誉,争取及业主更多的合作机会有着深远而又重大的意义。

整个施工组织设计的编制充分结合工程性质和规模、工期及质量要求,机械装备程度、材料供应情况、地质及气候条件,从经济和技术统一的全局出发,通盘考虑。突出“组织”二字,对施工中的人力、物力、方法,时间及空间,需要及可能,局部及整体,阶段及全过程,前方及后方等给予周密的安排。将可能出现的问题在施工组织设计编制阶段就给予解决。

二、主要工作目标

第三节施工任务划分和人员设备安排及资金使用计划

一、施工任务划分人员安排及保证措施

1、施工任务划分

结合该路的实际情况,本项目作业共设5个施工队,水稳基层工作选派2支施工队,沥青路面工作选派2支施工队,附属结构物(路缘石及中分带排水)工作选派1支施工队。所有队伍进场后由项目部结合本工程特点对其培训交底。施工队伍段落划分、负责人及施工内容如下:

1)水稳基层施工

2)沥青砼路面施工:

4)附属结构物(路缘石及中分带排水等)施工

2、劳动力投入计划及保证措施

1)劳动力组织计划

按工程施工顺序,第一批进场的是水稳施工人员;其次是附属结构物施工人员,再次沥青砼面层等,具体以施工安排为准。其劳力数量按各施工队承担的工程量确定,劳力配备如下表:

2)劳动力所需数量

劳动力所需数量见下劳动力使用计划表

劳动力使用计划表

3)劳动力组织保证措施

①.根据工程施工进度,从公司内部选调技术熟练、作风过硬的优秀班组,

分阶段组织人员进场;

②.对进场工人进行严格的资格审查和必要的技术、安全、思想和法制教育,

教育工人遵守有关施工和安全的法律法规,遵守公司劳动纪律和地方治安法规;施工班组必须配备兼职质安员,随做随检;

③.向施工班组、工人进行技术交底,把拟建工程的设计内容、施工计划和

施工技术要求等,详尽讲解清楚;

④.对已进场的班组实施动态管理,不允许其擅自扩充和随意抽调,以确保

施工班组的素质和人员的相对稳定;

二、施工设备安排及管理措施

1、机械设备配备情况

根据工程量、施工工期情况,结合自身的施工经验,各施工队机械设备配备情况如下:

2、主要施工机械、设备投入计划及管理措施

1)主要施工机械、设备投入计划

(1)主要施工机械、设备使用计划

主要施工机械、设备使用计划表

项目开工申请报告范本【6篇】

项目开工申请报告范本【6篇】 工程开工申请报告样本 【导语】工程开工报告是建设项目或单项(位)工程开工的依据,包括建设项目开工报告和单项(位)工程开工报告。以下是本人整理的工程开工申请报告样本,欢迎阅读! 篇一 陕西天虹工程建设监理部: 我公司于20xx年x月x日已进驻工地,组建了本工程施工项目部,现项目部组成人员、施工设备均已到位,办公设施等已配备齐全,施工场地已按施工组织设计布置完毕;我工程技术人员对施工区原始控制点进行了复测,符合设计及施工规范要求,并布设控制点。先已具备了本工程开工条件,特此申请施工,请检查并签发开工令。 附件:1、项目部成立批文 2、控制点测量成果审批表 3、项目部组成人员及上劳人数审批表 4、主要设备审批表 5、主要检测实验器具审批表 陕西国圣建设工程有限公司大店新区项目部 20xx年x月x日 篇二 我******有限公司承建******工程,已按要求完成项目部组建,材料、机械施工队伍已组织齐全、并组织项目经理、总工等人员进行施工现场勘查,*******工程已具备开条件,申请开工。 附表: 1、合同段开工申报表 2、施工管理组织机构图 3、工程进场机械设备表 4、工程现场施工人力表 *******有限公司 日期:***年**月**日 篇三 **********有限公司: 我*****公司中标后,积极组织相关人员,立即成立大岔河(海螺水泥厂桥至G312国道段)堤防治理工程第二标段项目部,选择技术力量雄厚,施工经验丰富的人员担任本工程项目经理、技术负责人,安全、经营等主要职务,并选择技术与实践、理论丰富的分包队伍于20xx 年x月x日进驻现场,人员、机械、材料等设备全部进场,在甲方的协调于配合下做好“三通一平”工作,现上报贵部申请开工。 请审批 *******************公司 20xx年x月x日

市政工程开工报告.

平塘县牙舟镇集镇路网道路工程 开 工 报 告 施工单位: 贵阳市建筑安装工程股份有限公司 审批单位: 批准日期:

平塘县牙舟镇集镇路网工程开工报审表 工程名称:平塘县牙舟镇集镇路网工程 致:四川省兴旺建设项目管理有限公司(监理单位) 现报上平塘县牙舟镇集镇路网工程开工报告资料,相关资料附后,请予审批。 项目经理:日期: 专业监理工程师审查意见: 审查结论:□同意□修改后再报□不同意 签字:日期: 总监理工程师审定意见: 审定结论:□同意□修改后再报□不同意 签字:日期: 建设单位审定意见: 审定结论:□同意□修改后再报□不同意 签字:日期:

工程开工申请批复单 承包单位:贵阳市建筑安装工程股份有限公司合同号:监理单位:四川省兴旺建设项目管理有限公司编号:工程名称:平塘县牙舟镇集镇路网工程 工程地点:平塘县牙舟镇建设区域 合同开工日期:2016年2月23日 合同完工日期:2016年10月23日 此项工程负责人:陈海波 附件:1、施工组织设计报审表 2、施工技术方案报审表 3、施工放样报验单 3、建筑材料报验单 4、进场设备报验单 5、质量保证体系 6、主要技术人员审查表 项目经理:日期:专业监理工程师意见: 签字:日期: 总监理工程师意见: 签字:日期:

施工组织设计报审表 承包单位:贵阳市建筑安装工程股份有限公司合同号: 监理单位:四川省兴旺建设项目管理有限公司编号: 致:四川省兴旺建设项目管理有限公司(监理单位) 现报上平塘县牙舟镇集镇路网工程的实施性总体施工组织设计及附件,请予审查和批准。 附件:施工组织设计 项目经理:日期: 驻地监理组审查意见: 驻地监理工程师: 年月日 总监理工程师代表审查意见: 总监理工程师代表: 年月日 附注::关键控制性工程由总监理工程师批准,一般工程由总监理工程师代表审批。

单位工程开工申请报告.doc

单位工程开工申请报告 单位工程开工申请报告【1】 致工程监理单位: 鉴于本申请书申报之单位工程的施工组织设计已经完成,施工设备已经基本调集进场,人员以及施工组织已经到位,开工条件业已具备。申请本单位工程开工,以便进行施工准备,促使首批开工的分部(分项)工程项目早日开工。 项目经理: 承建单位: 申报日期:年月日 农业项目资金申请报告基本架构 由于农业项目除经济因素外,自然因素对农业项目产生极大影响,某种程度上取决于不可控的、变化无常的气候环境,数据的来源和准确性均难掌握。所以,如何写好一份农业项目资金申请报告是至关重要的。 1、首页 主要注明项目名称,项目主办单位及负责人,可行性研究单位名称,可行性研究的技术负责人,经济负责人、参加研究人员名单及报告完成日期等; 2、标题

一般直接注明资金申请报告的名称和主要内容,如《××公司关于××的农业项目资金申请报告》; 3、前言 一般简要介绍项目研究的背景,项目实施的相关因素和主要目的和意义,可行性研究的主要依据和主要范围等内容。有些农业项目资金申请报告还需要列出研究报告的相关摘要; 4、正文 该部分是报告的主体,要求列举事实,运用系统分析方法,综合考虑各方面的因素,对项目实施的可行性作出客观、全面而准确的预测。不同类型的农业项目资金申请报告在该部分通常具有不同的侧重点; 5、结论 在对项目进行可行性分析和预测的基础上,从整体角度作出科学评价,并与相关方案进行优劣比较,最终获得明确的行动主张。有时还就原方案提出一些更新、更全面的建议; 6、附件 为了结论的需要,在农业项目资金申请报告正文结束后补充的相关材料,主要包括试验或实验数据、计算浮标、图片表格、参考文献等。 农业项目的特点是综合性强、涉及面广、影响深远,除项目自身的经济效益外,还有很强的社会和生态效益。一份完整的

开工申请书范例范文(精选多篇)

开工申请书范文(精选多篇) 第一篇:开工申请书 提前开工申请书 尊敬的市建委领导: 你们好!非常感谢你们百忙之中审阅我方递交的关于青岛内分泌糖尿病医院工程申请提前开工的报告。 我单位拟建的青岛内分泌糖尿病医院,位于青岛市市北区合肥路与劲松五路交汇处,该工程为2014年青岛惠民工程,是经市政府批准,由卫生局牵头,组织建委、财政局、规划局、土地局召开专门研讨会而定案。我方积极响应政府号召,用地获批后立即进行了土方开挖,现土方工程已进入尾声。开工手续我方正在办理,但尚不齐全,可招标工作已经结束,已确定施工总承包单位。我方申请提前开工,理由如下: 1、该工程为惠民工程,早开工早交工投入使用,可实现经济效益与社会效益并举,可进一步改善民生福祉,提高岛城群众幸福指数。 2、该工程毗邻山东大学齐鲁医院,目前深基坑已开挖到位,降水工作正在进行,尤其基坑北侧落差超过25之多,虽已加强深基坑的监测工作,但延迟开工势必会对周边建筑物造成一定影响,甚至会出现不可预测的不利影响。

3、由于该工程位置的特殊性,其毗邻的山东大学齐鲁医院即将开业,我方希望该工程尽早开工,错开时间差从而缩短施工期间噪音对病人的影响,尽量满足病人必须静养的要求。 4、该工程深基坑周边虽然已随土方开挖进度完成了围挡防护,并设置安全警示标志,但放置时间过久,对行人及周边群众的安全及生活会产生一定影响。 5、经公开招标确定的施工总承包单位天元集团,是一家具有特级资质的施工总承包企业,入青施工已近三十年,该企业在青信誉好,多次创优夺杯,能打硬仗,善打硬仗,完全具备该工程的施工总承包能力。 6、我单位全体职工也会以政府领导的关怀和岛城群众的热切期盼为动力为己任,已百分百的热情投入到该项工作中来,全心全意为岛城人民谋福利。 综上,鉴于该工程的独特性及重要性,我方要求申请提前开工,恳请领导给予肯定答复为盼! 申请单位:青岛内分泌糖尿病医院 申请时间:2014.11.12 第二篇:开工申请书 开工申请书 浙江南方工程建设监理有限公司:

工厂开工申请报告范文开工申请报告范文

工厂开工申请报告范文开工申请报告范文如果你想要成功,你就要努力学习、努力工作。要想有所收获,就应该付出。没有付出是不会有回报的,我们应该认清这一点,不能够心存侥幸。工厂开工申请报告范文怎么写呢?下面是的工厂开工申请报告范文资料,欢迎阅读。 一、工厂开工计划安排 目前我们xx工厂施工人员已全部到位,机械设备已进场并调试完毕,原材料试验检测已完成,试验段铺筑完成,各项指标均满足设计要求,准备工作就绪,具备开工条件,特此申请开工。 二、施工组织机构 为保证工程项目的顺利进行,我单位成立了山东省S329泰肥一级公路中修工程第二标段项目经理部,由具有丰富养护施工经验及管理经验的人员组建而成。 三、工厂开工目标承诺 1、质量目标:本工程的质量指标均达到招标文件的技术规范和验收要求,标段工程交工验收的质量评定:合格;竣工验收的质量评定:优良。 2、工期目标:xx年9月12日前完工。 3、安全目标:确保不发生安全责任事故。 4、文明施工目标:本工程创文明施工标准化工地。 5、环境保护目标:遵守国家法律、法规,不污染周围环境。

6、管理目标:推行全面质量管理,实行优化组合,动态管理,流水作业,合理交叉,均衡生产。实现施工质量优良,安全生产无事故,保证合同工期或提前完成施工任务,创建文明施工工地。 四、设备人员进场情况 1、人员进场情况,根据试验段施工情况,我们增加了新的人员配编,现已投入足够的施工设备和技术、管理人员,完全可以保证工程进度顺利进行。 2、设备进场情况,设备方面,我们已投入一台法国进口的纤维封层专用封层机,一台ZL50型装载机,两辆碎石撒布机,两辆胶轮压路机,交通管制车一辆,交通安全管制设备一宗等等,完全满足正常施工需求。 五、为完成目标承诺的保证措施 1、采用法国赛格玛公司出产先进、稳定的纤维封层专用车,并采用先进的施工方法和工艺投入施工生产。 2、调集我单位精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目经理部。 3、充分考虑各种不利于施工进度和质量的因素,在施工安排、人员设备配臵、施工、施工方法等方面综合考虑时留有余地。 此致敬礼! 申请单位:xxx xxxx年x月xx日

水利工程开工申请报告

梅县新城大沙河唇段亲水公园、生态休闲带一期工程 单位工程开工申请报告 单位工程名称及编号第一单位:水利工程 工程围:DL0+000~DL0+740 承包人(盖章):市铁汉生态环境股份梅县新城大沙河唇段亲水公园、生态休闲带一期工程项目部 申报日期:年月日

梅县新城大沙河唇段亲水公园、生态休闲带一期工程 单位工程施工工法 单位工程名称及编号:第一单位:水利工程 工程围:DL0+000~DL0+740 承包人(盖章):市铁汉生态环境股份梅县新城大沙河唇段亲水公园、生态休闲带一期工程项目部 申报日期:年月日

一、工程概况 本分部施工围桩号从DL0+000~DL0+740,全长0.74公里,其主要工作容有:河岸防护工程、堤路工程、堤防连接工程。 二、主要施工工法 2.1河道清淤外运 2.1.1河道清淤外运,清理河道垃圾,堤基表层的不合格土和草皮、杂土杂物等清理干净,清运深度1米,并在边界线外加宽1米的清理围,并将堤基围,堤基开挖线以下的树根、垃圾及遗留的坑、槽、孔穴全部清除。 2.1.2清基开挖中清除的弃土、废物、废渣等按要求运至指定的场地堆放。 2.1.3堤基清理符合要求处理属隐蔽工程,故清理符合要求处理完成后经监理工程师签收后,再进入下一工序施工。 2.2抛石固脚、护坡 2.2.1抛填块石作业应从最低处开始,按水平层次进行,不得顺坡铺填,分段作业面最小长度,机械作业不得小于100米,当堤基横断面坡度陡于1:5时,应削至缓于1:5。 2.2.2铺筑宽度应超出设计边线两侧一定余量,填筑宜用后退卸料,再进行抛填。 2.2.3相邻施工段的作业面均衡上升,若段与段之间不可避免出现高差时,应以斜坡面相接,坡度可采用1:3~1:5。 2.3石笼挡墙 本工程固滨护坡使用石笼挡墙及石笼网垫施工,先施工石笼挡墙,待石笼挡

申请报告单位工程开工申请报告_0227文档

2020 申请报告单位工程开工申请报告 _0227文档 EDUCATION WORD

申请报告单位工程开工申请报告_0227文档 前言语料:温馨提醒,教育,就是实现上述社会功能的最重要的一个独立出来的过程。其目的,就是把之前无数个人有价值的观察、体验、思考中的精华,以浓缩、系统化、易于理解记忆掌握的方式,传递给当下的无数个人,让个人从中获益,丰富自己的人生体验,也支撑整个社会的运作和发展。 本文内容如下:【下载该文档后使用Word打开】 单位工程开工申请报告【1】 致工程监理单位: 鉴于本申请书申报之单位工程的施工组织设计已经完成,施工设备已经基本调集进场,人员以及施工组织已经到位,开工条件业已具备。申请本单位工程开工,以便进行施工准备,促使首批开工的分部(分项)工程项目早日开工。 项目经理: 承建单位: 申报日期:年月日 农业项目资金申请报告基本架构 由于农业项目除经济因素外,自然因素对农业项目产生极大影响,某种程度上取决于不可控的、变化无常的气候环境,数据的来源和准确性均难掌握。所以,如何写好一份农业项目资金申

请报告是至关重要的。 1、首页 主要注明项目名称,项目主办单位及负责人,可行性研究单位名称,可行性研究的技术负责人,经济负责人、参加研究人员名单及报告完成日期等; 2、标题 一般直接注明资金申请报告的名称和主要内容,如《××公司关于××的农业项目资金申请报告》; 3、前言 一般简要介绍项目研究的背景,项目实施的相关因素和主要目的和意义,可行性研究的主要依据和主要范围等内容。有些农业项目资金申请报告还需要列出研究报告的相关摘要; 4、正文 该部分是报告的主体,要求列举事实,运用系统分析方法,综合考虑各方面的因素,对项目实施的可行性作出客观、全面而准确的预测。不同类型的农业项目资金申请报告在该部分通常具有不同的侧重点; 5、结论 在对项目进行可行性分析和预测的基础上,从整体角度作出科学评价,并与相关方案进行优劣比较,最终获得明确的行动主张。有时还就原方案提出一些更新、更全面的建议; 6、附件 为了结论的需要,在农业项目资金申请报告正文结束后补充

最新市政道路工程开工报告范本1资料

市政施管理—1 市政基础设施工程 开工报告 工程名称: 平舆县xxx改造工程 工程地点:平舆县军民路(永乐大道至东皇大道)填报单位:xxxxxxxx限公司 审批单位: 批准日期:

平舆县xxx改造工程开工报审表 工程名称:平舆县xxx改造工程承包单位: 致:(监理单位) 现报上平舆县xxx改造工程开工报告资料,相关资料附后,请予审批。 项目经理:日期:专业监理工程师审查意见: 审查结论:□同意□修改后再报□不同意 签字:日期:总监理工程师审定意见: 审定结论:□同意□修改后再报□不同意 签字:日期:建设单位审定意见: 审定结论:□同意□修改后再报□不同意 签字:日期:

平舆县xxx改造工程 工程开工申请批复单 承包单位:合同号:监理单位:编号: 工程名称:平舆县xxx改造工程 桩号: 建议开工日期: 计划完工日期: 此项工程负责人: 附件:1、施工组织设计报审表 2、施工放样报验单 3、建筑材料报验单 4、进场设备报验单 5、主要技术人员审查表 承包人:日期: 专业监理工程师意见: 签字:日期: 总监理工程师意见: 签字:日期:

施工放样报验单 承包单位:xxxxxxxx限公司合同号:TJ01 监理单位:编号:监表—01 致(监理工程师)先生: 根据合同要求,业已完成路基施工放样工作,清单如下,请予查验。 承包人:日期: 桩号或位置工程或部位名称放样内容备注 K0+000-K0+490 高程测量、中线测量成果表 附件:测量及放样资料 1、高程测量成果表 2、中线测量成果表 监理工程师意见: 签字:日期: 监理工程师结论: 监理工程师:日期:

单位工程开工申请报告范本

Record the situation and lessons learned, find out the existing problems and form future countermeasures. 姓名:___________________ 单位:___________________ 时间:___________________ 单位工程开工申请报告

编号:FS-DY-20884 单位工程开工申请报告 单位工程开工申请报告【1】 致工程监理单位: 鉴于本申请书申报之单位工程的施工组织设计已经完成,施工设备已经基本调集进场,人员以及施工组织已经到位,开工条件业已具备。申请本单位工程开工,以便进行施工准备,促使首批开工的分部(分项)工程项目早日开工。 项目经理: 承建单位: 申报日期:年月日 农业项目资金申请报告基本架构 由于农业项目除经济因素外,自然因素对农业项目产生极大影响,某种程度上取决于不可控的、变化无常的气候环境,数据的来源和准确性均难掌握。所以,如何写好一份农业项目资金申请报告是至关重要的。

1、首页 主要注明项目名称,项目主办单位及负责人,可行性研究单位名称,可行性研究的技术负责人,经济负责人、参加研究人员名单及报告完成日期等; 2、标题 一般直接注明资金申请报告的名称和主要内容,如《××公司关于××的农业项目资金申请报告》; 3、前言 一般简要介绍项目研究的背景,项目实施的相关因素和主要目的和意义,可行性研究的主要依据和主要范围等内容。有些农业项目资金申请报告还需要列出研究报告的相关摘要; 4、正文 该部分是报告的主体,要求列举事实,运用系统分析方法,综合考虑各方面的因素,对项目实施的可行性作出客观、全面而准确的预测。不同类型的农业项目资金申请报告在该部分通常具有不同的侧重点; 5、结论

开工申请报告范文(共6篇)

篇一:开工申请报告 工建设单位:施工单位:申请日期:程开工申请报告 中泉置业有限公司 深圳市科源建设集团有限公司二0一一年十二月三十日 工程开工申请报告 图片已关闭显示,点此查看 图片已关闭显示,点此查看 图片已关闭显示,点此查看 工程开工报审表 工程名称:中泉新都汇外包工程编号:20111230 图片已关闭显示,点此查看 篇二:开工报告范文 黔西县贯城河桥梁工程项目 黔西县贯城河桥梁工程 目录 图片已关闭显示,点此查看 ③表明人员数量、姓名、性别及分工(包括职务、职责及工种);④表明需要的各种材料的规格、数量及相应的每批采购进场数量,以及来源、产地、厂家、进场时间或预计进场时间(或预计进场时间)及其用途(使用在何工程或部位); ⑤表明应进行的试验及其试验规程和标准;⑥包括抽检试验表;⑦包括自检试验表。 ⑧标准试验批复(本项目无中心试验室不成批复)暂不填。 黔西县贯城河桥梁工程项目 黔西县贯城河桥梁工程 单位工程开工通知 编号(no.): 致贯城河驻监办: no. 报告收悉,同意k 0 + 143.320 至k 6 + 384.026,黔西县贯城河桥梁工程工程于201 年月日开工,兹委派 ----------先生为该项目专业监理,派先生为该项目工程师。 黔西县贯城河桥梁工程第 2 合段 驻地高监签名: 年月日 贵州公路建设项目 黔西县贯城河桥梁工程 2合同段工程开工申请批复单 承包单位:金光道建设工程集团有限公司合同号:02 图片已关闭显示,点此查看 师签署的工程项目,只由监理工程师签署即可 黔西县贯城河桥梁工程项目 黔西县贯城河桥梁工程单位工程开工申请表 项目名称:黔西县贯城河桥梁工程合同段:第2合同段承包人:金光道建设工程集团有限公司日期: 2011.1.26 图片已关闭显示,点此查看 篇三:开工申请报告 开工申请报告

开工申请报告模板(完整版)

报告编号:YT-FS-4500-79 开工申请报告模板(完整 版) After Completing The T ask According To The Original Plan, A Report Will Be Formed T o Reflect The Basic Situation Encountered, Reveal The Existing Problems And Put Forward Future Ideas. 互惠互利共同繁荣 Mutual Benefit And Common Prosperity

开工申请报告模板(完整版) 备注:该报告书文本主要按照原定计划完成任务后形成报告,并反映遇到的基本情况、实际取得的成功和过程中取得的经验教训、揭露存在的问题以及提出今后设想。文档可根据实际情况进行修改和使用。 第1篇:*******工程开工报告申请 我******有限公司承建******工程,已按要求完成项目部组建,材料、机械施工队伍已组织齐全、并组织项目经理、总工等人员进行施工现场勘查,*******工程已具备开条件,申请开工。 附表: 1、合同段开工申报表 2、施工管理组织机构图 3、工程进场机械设备表 4、工程现场施工人力表 *******有限公司 日期:***年**月**日 第2篇:工程开工申请报告

投标机构和项目的一般情况 工程名称:中泉新都汇外包工程(外墙石柱子干挂石材、玻璃幕墙石材踢脚及中庭护栏) 致:中泉置业有限公司 我方承担的中泉新都汇外包工程(外墙石柱子干挂石材、玻璃幕墙石材踢脚及中庭护栏) 工程,已完成了各项准备工作,具备了开工条件,特此申请施工,请核查并签发开工/复工指令。 附:1.开工报告 承包单位(章):_____ 项目负责人:_____ 日期:_____ 第3篇:工程开工申请报告 陕西天虹工程建设监理部: 我公司于XX年7月18日已进驻工地,组建了本工程施工项目部,现项目部组成人员、施工设备均已到位,办公设施等已配备齐全,施工场地已按施工组织设计布置完毕;我工程技术人员对施工区原始控制

分部工程开工申请表

分部工程开工申请表 (承包[ ]分开工号) 合同名称: 合同编号: 致:(监理单位) 本分部工程已具备开工条件,施工准备工作已就绪,请贵方审批。 申请开工分部工程 名称、编码 溢洪道及泄洪渠加固TPZB-CXJG-C3-1~6 申请开工日期年月日计划工期年月日至年月日 承包人施工准备工作自检记录序号检查内容检查结果 1 施工图纸、技术标准、施工技术交底情况已交接 2 主要施工设备到位情况已到位 3 施工安全和质量保证措施落实情况已落实 4 材料、构配件质量及检验情况已检查 5 现场施工人员安排情况已到位 6 风、水、电等必须的辅助生产设施准备情况已完善 7 场地平整、交通、临时设施准备情况已平整、畅通、进场 8 测量及试验情况合格 附件:□分部工程施工工法 施工单位: 项目经理: 日期:年月日 开工申请通过审核后另行签发开工通知。 监理机构: 签收人: 日期:年月日说明:本表一式份,由承包人填写。监理机构审签后,随同“分部工程开工通知”,承包人、监理机构、发包人、设代机构各1份。

分部工程开工通知 (监理[ ]分开工号) 合同名称: 合同编号: 致:施工单位 你方年月日报送的邢台市2011年第二、三批农村饮水安全项目工程李家凹村分部工程开工申请表(承包[ ]分开工号)已经通过审查。此开工通知确定该分部工程的开工日期为2009年7月26日。 监理机构: 总监理工程师: 日期:2009年7月25日今已收到分部工程的开工通知。 承包人: 项目经理: 日期:2009年7月25日 说明:本表一式四份,由监理机构填写。承包人签收后,承包人、监理机构、发包人、设计机构各一份。

建筑工程开工申请报告

建筑工程开工申请报告 农业项目资金申请报告基本架构 由于农业项目除经济因素外,自然因素对农业项目产生极大影响,某种程度上取决于不可控的、变化无常的气候环境,数据的来源和准确性均难掌握。所以,如何写好一份农业项目资金申请报告是至关重要的。 1、首页 主要注明项目名称,项目主办单位及负责人,可行性研究单位名称,可行性研究的技术负责人,经济负责人、参加研究人员名单及报告完成日期等; 2、标题 一般直接注明资金申请报告的名称和主要内容,如《××公司关于 ××的农业项目资金申请报告》; 3、前言 一般简要介绍项目研究的背景,项目实施的相关因素和主要目的和意义,可行性研究的主要依据和主要范围等内容。有些农业项目资金申请报告还需要列出研究报告的相关摘要; 4、正文 该部分是报告的主体,要求列举事实,运用系统分析方法,综合考虑各方面的因素,对项目实施的可行性作出客观、全面而准确的预测。不同类型的农业项目资金申请报告在该部分通常具有不同的侧重点; 5、结论 在对项目进行可行性分析和预测的基础上,从整体角度作出科学评价,并与相关方案进行优劣比较,最终获得明确的行动主张。有时还就原方案提出一些更新、更全面的建议; 6、附件

为了结论的需要,在农业项目资金申请报告正文结束后补充的相关材料,主要包括试验或实验数据、计算浮标、图片表格、参考文献等。 农业项目的特点是综合性强、涉及面广、影响深远,除项目自身的经济效益外,还有很强的社会和生态效益。一份完整的农业项目资金申请报告通常是单独成册的。 农业项目资金申请报告目录 以中国产业竞争情报网资金申请报告为例 第一部分农业项目背景信息 一、农业项目概况 (一)项目名称 (二)项目的承办单位 (三)承担可行性研究工作的单位情况 (四)项目的主管部门 (五)项目建设内容、规模、目标 (六)项目建设地点 二、项目承担单位的基本情况和财务状况 包括所有制性质、主营业务、项目承担单位三年内的销售收入、利润、税金、固定资产、资产负债率、银行 信用等级、项目负责人基本情况及主要股东的概况 第二部分农业项目建设背景、必要性 这一部分主要应说明项目发起的背景、投资的必要性、投资理由及项目开展的支撑性条件等等。 一、农业项目建设背景 (一)国家或行业发展规划 (二)项目发起人以及发起缘由

开工申请报告完整版_1

编号:TQC/K137开工申请报告完整版 Daily description of the work content, achievements, and shortcomings, and finally put forward reasonable suggestions or new direction of efforts, so that the overall process does not deviate from the direction, continue to move towards the established goal. 【适用信息传递/研究经验/相互监督/自我提升等场景】 编写:________________________ 审核:________________________ 时间:________________________ 部门:________________________

开工申请报告完整版 下载说明:本报告资料适合用于日常描述工作内容,取得的成绩,以及不足,最后提出合理化的建议或者新的努力方向,使整体流程的进度信息实现快速共享,并使整体过程不偏离方向,继续朝既定的目标前行。可直接应用日常文档制作,也可以根据实际需要对其进行修改。 第1篇:*******工程开工报告申请 我******有限公司承建******工程,已按要求完成项目部组建,材料、机械施工队伍已组织齐全、并组织项目经理、总工等人员进行施工现场勘查,*******工程已具备开条件,申请开工。 附表: 1、合同段开工申报表 2、施工管理组织机构图 3、工程进场机械设备表 4、工程现场施工人力表

单位工程开工申请报告正式版

For the things that have been done in a certain period, the general inspection of the system is also a specific general analysis to find out the shortcomings and deficiencies 单位工程开工申请报告正 式版

单位工程开工申请报告正式版 下载提示:此报告资料适用于某一时期已经做过的事情,进行一次全面系统的总检查、总评价,同时也是一次具体的总分析、总研究,找出成绩、缺点和不足,并找出可提升点和教训记录成文,为以后遇到同类事项提供借鉴的经验。文档可以直接使用,也可根据实际需要修订后使用。 单位工程开工申请报告【1】 致工程监理单位: 鉴于本申请书申报之单位工程的施工组织设计已经完成,施工设备已经基本调集进场,人员以及施工组织已经到位,开工条件业已具备。申请本单位工程开工,以便进行施工准备,促使首批开工的分部(分项)工程项目早日开工。 项目经理: 承建单位: 申报日期:年月日 农业项目资金申请报告基本架构

由于农业项目除经济因素外,自然因素对农业项目产生极大影响,某种程度上取决于不可控的、变化无常的气候环境,数据的来源和准确性均难掌握。所以,如何写好一份农业项目资金申请报告是至关重要的。 1、首页 主要注明项目名称,项目主办单位及负责人,可行性研究单位名称,可行性研究的技术负责人,经济负责人、参加研究人员名单及报告完成日期等; 2、标题 一般直接注明资金申请报告的名称和主要内容,如《××公司关于××的农业项目资金申请报告》;

工程开工申请报告

致:河南省育兴建设工程管理有限公司 泌阳县2016第一批农业综合开发土地治理项目工程监理部我公司承担的泌阳县2016第一批农业综合开发土地治理项目高店项目区第一标段工程,已完成了开工前的各项准备工作,具备了开工条件,请核查并签发开工令。 开封豫龙水电工程有限公司 泌阳县2016第一批农业综合开发土地治理项目工程施工项目部 2016年月日

致:河南省育兴建设工程管理有限公司 泌阳县2016第一批农业综合开发土地治理项目工程监理部我公司承担的泌阳县2016第一批农业综合开发土地治理项目高店项目区第六标段工程,已完成了开工前的各项准备工作,具备了开工条件,请核查并签发开工令。 开封豫龙水电工程有限公司 泌阳县2016第一批农业综合开发土地治理项目工程施工项目部 2016年月日

致:河南省育兴建设工程管理有限公司 泌阳县2016第一批农业综合开发土地治理项目工程监理部我公司承担的泌阳县2016第一批农业综合开发土地治理项目高店项目区第五标段工程,已完成了开工前的各项准备工作,具备了开工条件,请核查并签发开工令。 河南颐泰市政工程有限公司 泌阳县2016第一批农业综合开发土地治理项目工程施工项目部 2016年月日

我公司立即组建“*************有限公司************项目区工程施工项目部,并于2015年5月8日组织人员进场,随后,我公司陆续投入施工机械、设备、材料等进场。施工现场的布置、安全防护设施的布置、现场水电安装已完成,施工及管理人员已到位,临时施工道路已修筑,工棚已搭建完毕,各项准备工作已就绪,现申请*************项目区工程开工。请予以批复。 申请单位:*************有限公司*************项目区工程施 工项目部 日期:2015年5月9日 工程开工报审表 工程名称:泌阳县北二环道路建设工程第一标段合同编号:

建筑工程开工报告、开工复工申请表(免费)

建筑工程开工报告、开工复工申请表(免费)

工程开工/复工申请表 工程名称(单位、分部) 里程/部位 申请开工/复工日期计划工期 致:(项目监理机构) 我方承担的工程,已完成各项准备工作,具备了开工/复工条件,特此申请施工,请核查并签发开工/复工指令。 附件:1. 开工/复工报告 2.(证明文件) 承包单位(章) 项目经理 日期 审查意见: 项目监理机构(章) 总监理工程师 日期建设单位意见: 公章 负责人 日期 注:本表一式4份,承包单位2份,监理单位、建设单位各1份。

开工/复工报告 工程名称(单位、分部) 里程/部位 申请开工/复工日期计划工期 开工条件 1.设计文件、施工图纸能满足施工需要。是否 2.单位工程施工组织设计已编制完成并经审批。是否 3.原地面高程复核工作已完成。是否 4.单位工程施工图核对工作已完成。是否 5.机械、设备、材料和劳动力准备满足开工需要。是否 6.工点放样已完成,并经监理工程师确认。是否 7.“三通一平”已完成。是否 8.先期工作的试验工作已完成。是否注:本表一式4份,承包单位2份,监理单位、建设单位各1份。

进场施工机械、设备报验单 致:(项目监理机构)下列施工机械、设备按合同约定已进场,并经我方检查,能满足工程施工需要,请审验签证并准予使用。 承包单位(章) 项目经理 日期 序号机械 设备 名称 规格及 型号 数量 技术 状况 进场日期使用工点备注 监理审 验意见 1 2 3 4 5 审验结论: 专业监理工程师 日期注:本表一式4份,承包单位2份,监理单位、建设单位各1份。

主要进场人员报审表 致:(项目监理机构)下列人员已进场,并满足合同约定,请予以审查。 附:人员资格证明复印件。 承包单位(章) 项目经理 日期 序号姓名性别 出生 年月 学历专业专业年限备注 监理审查 意见 1 2 3 4 5 审查结论: 总监理工程师 日期注:本表一式4份,承包单位2份,监理单位、建设单位各1份。

工程开工申请报告范文4篇

工程开工申请报告范文4篇 Project commencement application report model 编订:JinTai College

工程开工申请报告范文4篇 小泰温馨提示:报告是按照上级部署或工作计划,每完成一项任务, 一般都要向上级写报告,反映工作中的基本情况、工作中取得的经验 教训、存在的问题以及今后工作设想等,以取得上级领导部门的指导。本文档根据申请报告内容要求展开说明,具有实践指导意义,便于学 习和使用,本文下载后内容可随意修改调整及打印。 本文简要目录如下:【下载该文档后使用Word打开,按住键盘Ctrl键且鼠标单击目录内容即可跳转到对应篇章】 1、篇章1:工程开工申请报告范文 2、篇章2:工程开工申请报告范文 3、篇章3:工程开工申请报告范文 4、篇章4:种植单位分项工程开工申请报告范文 工程开工报告是建设项目或单项(位)工程开工的依据, 包括建设项目开工报告和单项(位)工程开工报告。本文是小泰为大家整理的工程开工申请报告范文,仅供参考。 篇章1:工程开工申请报告范文 陕西天虹工程建设监理部:

我公司于20xx年x月x日已进驻工地,组建了本工程施工项目部,现项目部组成人员、施工设备均已到位,办公设施等已配备齐全,施工场地已按施工组织设计布置完毕;我工程技术人员对施工区原始控制点进行了复测,符合设计及施工规范要求,并布设控制点。先已具备了本工程开工条件,特此申请施工,请检查并签发开工令。 附件:1、项目部成立批文 2、控制点测量成果审批表 3、项目部组成人员及上劳人数审批表 5、主要检测实验器具审批表 xxx有限公司大店新区项目部 篇章2:工程开工申请报告范文【按住Ctrl键点此返回目录】我******有限公司承建******工程,已按要求完成项目部组建,材料、机械施工队伍已组织齐全、并组织项目经理、总工等人员进行施工现场勘查,*******工程已具备开条件,申请开工。 1、合同段开工申报表 2、施工管理组织机构图

工程开工申请书

工程开工申请书

工程名称碧溪花园E组团商办楼计划开工日期2004年6月1日工程编号2003114 实际开工日期2004年7月16日 工程简要内容工程地点或位置简要内容 矿山新村农贸市场工程位于江东大道西侧,矿山新村大院内,地下一层,地上三层,框架结构,属于公共建筑,建筑面积为11015m2。 开工条件具备情况 图纸自审已自审 图纸会审已会审 施工方案已编制并经审核 技术交底已编制 预算编制已编制 工程用料基础用料已库存现场施工机构已完备 劳动力安排符合工程施工需要三通一平已完成 暂设工程已完成 备注施工许可证 050104070104 审批单位及负责人: (签章) 年月日提出单位及负责人: (签章) 年月日

工程名称矿山新村农贸市场工程编号2003114 建设单位马钢康泰置地发展有限公司设计图号2003.12 勘察单位化工部马鞍山地质勘察院结构类型框架结构 设计单位马鞍山市汇华建筑设计院建筑规模11015m2 监理单位马鞍山市信达建设监理公司开工日期2004年7月16日施工单位含山一建完工日期2005年12月1日 工程竣工情况说明 工程设计和合同约定 的内容完成情况 已完成工程设计及合同约定的 全部工程工作量 建筑设置安装调试情况已完成安装调试工作 主要建筑材料建筑构配件和设备的进场 试验报告资料情况 齐全有效 工程质量自评情况合格 其他情况 已完成设计和合同约定的各项内容,工程质量符合有关法律、法规和工程 建设强制性标准,特申请工程竣工验收手续。 工程的项目经理: 工程的技术负责人: (施工单位公章) 年月日 建设或监理单位意见: 项目管理技术负责人 或总监理工程师签字: (公章) 年月日
