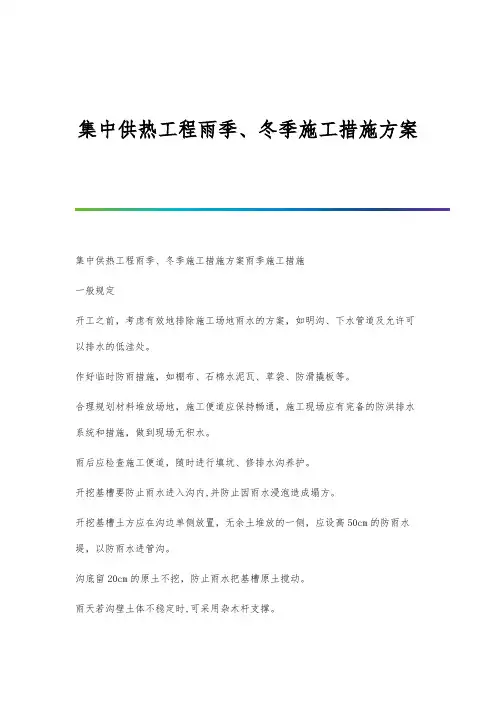

集中供热工程雨季、冬季施工措施方案雨季施工措施

一般规定

开工之前,考虑有效地排除施工场地雨水的方案,如明沟、下水管道及允许可以排水的低洼处。

作好临时防雨措施,如棚布、石棉水泥瓦、草袋、防滑撬板等。

合理规划材料堆放场地,施工便道应保持畅通,施工现场应有完备的防洪排水系统和措施,做到现场无积水。

雨后应检查施工便道,随时进行填坑、修排水沟养护。

开挖基槽要防止雨水进入沟内,并防止因雨水浸泡造成塌方。

开挖基槽土方应在沟边单侧放置,无余土堆放的一侧,应设高50cm的防雨水堤,以防雨水进管沟。

沟底留20cm的原土不挖,防止雨水把基槽原土搅动。

雨天若沟壁土体不稳定时,可采用杂木杆支撑。

露天场所,雨天无防雨设施,严禁焊接作业。

雨后进行焊接作业,被焊接工件的表面必须进行干燥。

雨雪或潮湿天气,一般不在露天使用电气设备,必要时采取适当的安全用电措施。

各种施工用的设备,如电焊机、空气压缩机、喷砂除锈机等应设置在防雨棚内。

控制箱电气开关、闸刀等须放置在防雨棚或防雨罩,设漏电保护器以防漏电。

检查加固临时电路,电线距地面高度要在3米以上。

严格按雨季“八防”措施进行施工作业,做到防中暑、防雷击触电、防物体打击、防淹溺、防车祸、防洪讯、防倒塌、防中毒,确保施工安全。

在雨天行车时,并应控制车速,必要时在轮胎上安装防滑链。

雨天或雨后施工时,要对施工作业带附近进行检查,发现有滑坡、塌方及滚石迹象要立即停工,并将人员设备及时撤离至安全区域,待险情排除后才准复工。

雨雪或潮湿天气,一般不在露天使用电气设备,必要时采取适当的安全用电措施。

做好现场排水设施,准备好排放设备和机具,同时对现场已施工好的排水系统和设施要维持好,不能破坏,确保雨期施工区内排水良好。

临时道路要做好横断上向两侧的排水坡,道路路面要铺垫好,防止雨期路面泥泞,保障雨期进料运输。

为了防止雨期供料不及时,现场应适当增加材料储备以保证雨期正常施工。

采取有效的技术措施,保证雨期施工质量,如防止砂浆砼含水量过多的措施,防止水泥受潮的措施等。

对于地下工程施工,对四周土方要进行支撑加固或进行放坡,以防止雨期塌土。同时对基坑内的集水要及时排出清除淤泥,保证施工畅顺。

对施工现场的电缆、电线、开关、插头要进行认真检查,达不到要求要及时整改,以防雨期漏电伤人。

在现场最高点安装避雷针,设备设施连接避雷线、避雷网。

尽量避免雷雨天露天施工。

对易燃物品进行有效保管。

雨天焊接作业

雨天施焊,必须经业主代表和监理同意并采取相应措施后再进行施工。

雨天焊接必须设防雨篷,并用气源烤把把焊口水渍烤干,焊缝焊完后,在焊缝的温度降至室温后,才能撤去防雨篷。

降雨时,为防止地面水汽上升,防风棚内地面还应设隔离垫,避免焊接人员与湿地的接触。

雨天焊接时空气的湿度较大,对于使用的焊接材料必须严格按要求烘干。烘干后的焊接材料应放入保温筒中恒温,随用随取,并且一次只允许取一根焊条,取后将保温筒盖好,防止受潮。

焊条存放于干燥的环境中,受潮后,严禁烘干再次使用。

当相对湿度超过90%时,必须在焊前对管口进行烘干处理。

雨后进行焊接作业,被焊接工件的表面干燥后,方可进行焊接。

雨天防腐作业

雨天防腐作业时,必须征得业主或监理的同意,并采取防护措施。

在防腐作业区设立防雨篷,防止雨水溅到防腐区,且篷内有较好的照明度,

并便于操作。

雨天焊口的除锈必须在防雨棚内进行,除锈前先用烤把将钢管表面及防腐接茬处的水气烤干,除锈后进行焊口加热,除锈和防腐过程必须在干燥状态下连续完成。

雾天虽无明显的降水,但空气湿度很大,必须注意焊口的干燥质量,干燥后应立即进行防腐作业。

雨季施工措施料表

冬季施工措施

冬季施工的沟槽在冻结之前,应先将地面刨松300mm作为防冻层。冬季收工前,无论沟槽是否见底,均应用草帘覆盖防冻或挖松一层土防冻。

基槽回填冻土含量不得超过填土量的15%,冬季大型土方回填,必须回填不冻土,并应分层夯实,其密实度应符合设计要求。

冬季开挖基槽、管沟时,当冻土厚度不大于0.4m时,可采取人工开挖,当冻

6、冬季和雨季施工方案

6 冬季和雨季施工方案 北京市属中纬度暖温带地区,具有典型温带大陆性季风气候特点。一年四季分明,春季干燥多风,夏季炎热多雨,秋季晴爽,冬季较长,寒冷而少雪。多变的气候因素将会对施工进度和施工质量造成一定的影响,施工时应高度重视,针对季节变化制定施工保证方案,并采取有效保障措施。 6.1 冬季施工方案 当室外日平均气温连续5天稳定低于5℃即进入冬期施工,当室外日平均气温连续5天高于5℃即解除冬期施工;根据北京地区气温记录,每年11月15日左右到次年3月15日左右为冬施期,历时4个月,分为初冬、严冬、寒流三个阶段。 6.1.1 混凝土冬期施工 根据建筑工程冬季施工规程的规定,冬季浇筑的混凝土受冻临界强度应符合下列规定: 混凝土采用硅酸盐水泥或普通硅酸盐水泥配制时,应为设计的混凝土强度标准值30%,采用矿渣硅酸盐水泥配制的混凝土应为设计的混凝土强度标准值40%,掺用防冻剂的混凝土当室外最低气温不低于-15℃时,不得小于4.0N/mm2。 根据本工程的特点及北京地区冬季施工气温的变化,冬施混凝土保温拟采用蓄热法及暖棚法。 6.1.1.1 本工程在冬季施工的初冬阶段采用蓄热法 蓄热法---利用保温材料或临时保温防风棚保持混凝土原有的热量和水化热量,维持混凝土硬化的温度。 ⑴初冬阶段日平均气温在0℃-5℃时,混凝土的保温采用覆盖两层塑料布加一层阻燃草帘(规格为 1.0m×1.8m的阻燃草帘置于两层塑料布中间),如图6.1-1。混凝土抹面在中午正温时进行。采用掺加防冻剂的商品混凝土。

电热器、蒸气等采暖。 ⑴严冬及寒流阶段日平均温度为-5℃至-10℃时,在浇注混凝土前启动棚内设置的2.25-3.00kw的电热器提升环境温度,实现在5℃以上进行混凝土浇筑及抹面。混凝土在暖棚内浇注完毕后进行覆盖养护,覆盖材料为先铺设一层塑料布,再放电热毯,外包一层阻燃草帘。电热毯养护的通电持续时间根据棚内温度及养护温度确定,采取分段、间断或连续通电养护。一般连续通电不超过2h,间断时间1h,拆模前2h断电。施工中可根据浇筑混凝土内的温度情况适当调整供电时间。 ⑵寒流阶段日平均温度为-10℃以下时,暂停混凝土施工。 6.1.1.3 冬施混凝土试块规定 冬施期间,每批混凝土取样应不少于四组,其中两组作标准养护,两组作同条件养护(其中一组作检验受冻前的强度是否达到临界强度要求,另一组用以检验冬施常温28天养护的强度)。当需要检查结构拆模混凝土强度时,尚应增加同条件养护组数,数量按实际需要确定。 6.1.2 钢筋工程冬期施工 6.1.2.1 钢筋焊接施工前,必须清除钢筋焊接部位和电极接触的钢筋表面的锈斑、油污、杂物等。

冬季雨季施工方案(1)

冬雨季施工方案 —、工程概况: 根据施工进度计划,本工程5#、7#、8#、9#娄主体施工过程要经过一个冬期。为确保工程顺利进行,必须从思想上、措施和物质上做好充分准备,严格制定冬期技术措施;确保冬期施工质量,不延误工期。 二、编制依据 1、《建筑工程冬期施工规程》(JGJ-T104-2011) 2、《冬期砼综合蓄热法施工成熟度控制养护规程》(DBJ/T01-36-97) 3《砼结构工程施工质量验收规范》(GB50204-2010) 4、《建筑工程资料管理规程》(JGJ/T185-2009) 5、《砼外加剂应用技术规程》(GB50119-2003) 三、冬期施工时间确定 当室外日平均气温连续5天稳定低于连5C即进入冬期施工。室外日平均气温连续5天稳定高于5C即解除冬期施工。为了便于工程管理和根据不同气温调整技术措施,平均气温为0C左右,最低温度一般在-5C 左右,此阶段一般米用低蓄热法施工。 四、施工准备

1、项目部成立冬期施工领导小组,负责组织冬期工程施工的生产技 术质量、安全管理和冬期施工物资的供应,负责冬期施工工作的协调组织,并明确责任,确保冬期施工中,各项工作及时有效的进行,避免由于冬期施工工作组织不到位给生产进度、工程质量、安全施工造成影响。进入冬期施工前应采取一定的措施以满足施工要求,防止突然的降霜、寒流等对砼造成伤害,现场准备工作包括: (1)、排除现场积水,疏通施工现场内的排水沟,做好排水措施,对现场进行必要的修理、平整;清走杂物垃圾和无用的废料,保证消防道路的畅通。 (2)、普查一遍机械设备和临时设施,该保养的保养,该保温的保温,该检修的检修,不用的及时清退出现场。做好施工机械防冻防液的添加。 (3)、施工现场水管、阀门井、消防栓、龙头等做好保温。 (4)、做好现场养护室的保温工作。 (5)、做好职工生活区取暖保温的准备工作。 2、施工技术准备工作 (1)、根据现场特点编制行之有效的冬期施工方案,选择合理的施工方法,做好冬期施工安全,实现冬期施工现场的文明施工。 (2)、组织审定冬期施工方案,并逐级进行施工技术交底。 (3)、与商品砼搅拌站进行书面交底,交底内容应包括砼出料温度,到达现场温度、防冻剂类型及掺加时间、砼坍落度等要求。

冬季和雨季施工方案

冬季和雨季施工方案 一、工程概况: 中国移动通信集团江苏有限公司南京分公司溧水机房楼工程生产调度中心(主楼)土建及水电安装工程,位于溧水县新区金蛙路南城东干道西,该项目为1栋机房楼,总建筑面积约12390.38m2,其中地上面积为12176.32㎡,地下面积为214.06㎡。结构形式为框架结构,主体地上8层,局部9层,地下1层。 工程名称:中国移动通信集团江苏有限公司南京分公司溧水机房楼工程生产调度中心(主楼)土建及水电安装工程 工程地点:溧水县新区金蛙路南城东干道西 建设单位:中国移动通信集团江苏有限公司南京分公司 设计单位:江苏省邮电规划设计院有限责任公司 工程内容:主楼土建及水电安装,不包括施工图中的附属用房部分 本工程将跨越秋季、雨季、冬季。由于雨季及冬季季节特殊的气候条件,对工程施工的进度、工程质量有较大的影响,各项作业指导书中将采取适当的措施,确保施工质量目标的实现。在雨季到来前成立专门的领导小组,落实具体责任人,明确责任。从技术、质量、安全、材料、机械设备、文明施工等方面为雨期施工的顺利进行提供有力的保障,同时,制定防汛计划和紧急预案措施以应对突发事件。 二、冬季施工措施 1、施工部署 成立冬季施工领导小组,由项目经理、项目副经理、项目工程师各有关部门经理组成,负责冬施准备及安排生产计划、组织实施冬季

施工方案。组织各施工班组学习冬施方案,熟悉冬季施工要点,在施工过程中严格贯彻执行。 2、冬施前期施工准备工作 认真组织有关人员根据生产任务安排冬季施工计划,分析冬施施工特点,检查和督促各单位制定冬季施工专项措施,所需材料要在冬施前准备好。 各部门应做好施工人员的冬施培训工作,组织相关人员进行冬施工作的全面检查,落实施工现场的冬施准备工作,包括临时设施、机械设备的检修及保温等工作。 冬季施工中加强天气预报工作,防止寒流突然袭击,合理安排每日的工作,同时加强防寒、保温、防火、防煤气中毒等项工作。 3、冬季施工专项措施 (1)施工测量 1)当空气能见度过低时为减少仪器照准误差,启动仪器马达自动驱动功能的同时对目标观测点位辅以手电筒照射的方法。 2)施工测量使用的钢卷尺和量具应相同,每日上下班之前进行温度和气压的测量记录,并适时调整仪器的大气值。 (2)施工机械冬施管理: 1)大型机械要做好冬季施工所需油料的储备和工程机械润滑油的更换、补充以及其它检修保养工作。 2)冬季在塔吊操作室取暖时,应采取防触电和火灾的措施。 3)场内轮胎式运输车辆应采取防止车轮与地面冻结的措施。 4)对焊机冬季施焊时,室内温度不应低于8℃。作业后,应放尽机内冷却水。 (3)钢筋工程:

冬季雨季施工方案

第八章冬季雨季施工方案 一、冬季雨季施工准备 根据本工程的工程特点和进度计划,在工程施工期间将遇到冬季雨季,这就给施工带来一系列的季节性困难,对工程进度、工程质量、施工安全、工作效率以至经济效益有着十分密切的关系,为此我公司根据本工程的施工特点制定了冬季雨季施工措施,为雨天、高温及低温天气施工做好现场场地及临时设施的施工准备工作,按有关方案认真落实各项设施和技术组织措施。 二、雨季施工措施 1.根据工程特点和施工进度的安排要求,在满足国家规范、地方标准和西安市文明安全施工管理规定的前提下,针对施工部位,认真组织有关人员分析施工特点,制定科学合理的雨季施工措施,对雨季施工项目进行统筹安排,本着先重点后一般的原则,采取合理的交叉作业施工,确保工程工期不受天气影响。 2.设专人负责记录天气预报,及时了解长季、短季、即时天气预报,准确掌握气象趋势,防止暴风雨突然袭击,指导施工有利于合理安排每日的工作。 3.做好施工人员的雨季施工培训工作,组织相关人员进行一次全面检查,检查施工现场的准备工作,包括临时设施、临电、机械设备等。 4.按现场施工平面图的要求,做好现场排水,保证雨后路干,道路畅通。 5.提前准备好雨季施工所需的材料、雨具及设备,料场周围应有畅通的排水沟,以防积水。堆在现场的配料、设备、材料等必须避免存放在低洼处,必要时应将设备垫高,同时用苫布盖好,以防雨淋日晒,并有防腐蚀措施。 6.雨季施工季间,天气多变,应调整作息时间,尽可能避开下雨天气,加强对施工人员的监护工作,及时制止身体不适者作业。 7.高处作业时,应先对作业面检查、清理,做好防滑措施,并加强对安全带、安全网的检查,彻底杜绝事故隐患,确保人身安全。 8.设备预留孔洞做好防雨措施,要采取措施防止设备受潮、被雨水浸泡。 9.施工现场外露的管道或设备,应用防雨材料盖好;敷设于潮湿场所的管路、管口、管子连接处应作密封处理。 10.有防雨罩或置于棚内。

冬季和雨季施工方案及应急预案

冬季和雨季施工方案及应急预案 本工程属于温带亚湿润季风区气候,其特点是:四季分明,春季干旱多大风,夏季湿润多降雨,秋季凉爽多早霜,冬季寒冷而漫长。年平均气温4.4℃~8.4℃,极端最高温度36.1℃~39.8℃,极端最低温度-39.9℃~-32.8℃,年平均降雨量481.8~682.7mm,最大月平均日较差11.6℃~14.3℃,最大积雪厚度17~30cm,最大季节冻土深度137~205cm。 根据总体施工计划安排和该地区的气候特点,冬季和雨季期间施工在所难免,因此做好冬季、雨季施工的防冻、防雨措施及施工质量、安全保证措施是至关重要的。 一、冬季施工方案 1、路基工程施工安排及措施 路基工程冬季施工安排:冬季低温路基施工的重点是处理好土壤的防冻、土壤的挖掘及土方的填筑三个环节。 1.1路堤填筑施工措施 (1)低温的界定:当工地室外日平均气温连续5天稳定低于+5℃或日最低气温在-3℃以下时,按冬季施工的规定进行施工,进入冬季施工前做好冬季施工的准备工作。 (2)低温施工的路堤必须在冻结前处理完毕,处理方法除满足路基一般施工规定外,还要清理干净冰雪、疏干积水、坑洼处用与地基同类型的未冻土填平压实。处理好的地基随即覆盖不使冻结。 (3)路堤填筑

①填料要求: 低温填筑路堤用料,一般采用A、B类填料。 ②填筑压实 A填土厚度:冬期路基施工按横断面全宽分层平铺,分层填筑厚度按正常温度施工的厚度减薄20-25%,并不得铺成斜层,已铺土层未压实前不中断施工;路堤填筑每侧超宽填10-50cm并压实,待冬期过后修整边坡时削去多余部分并夯拍密实。 B施工地段的积雪,施工前进行清除干净。 C施工中遇大雪或其他原因中途停工时,整平填层及边坡并加覆盖;继续施工前,清除干净边面冰雪。 D填筑路堤要随挖、随运、随填、随压实,已铺土层未压实前,不得中断施工。保证挖、运、填、压的周转时间小于土的冻结时间。 E对取土场宜一次连续挖至设计标高,挖土前清除干净表面积雪,对取土场、路堤边坡外露土层采用草袋进行覆盖。 F低温施工的路基坡面及边坡整修工作在来年解冻后进行。 1.2级配碎石施工措施 (1)级配碎石尽量抢在冬期以前完成,部分剩余量在0℃以上天气晴朗、风力较小的时间施工,雨雪天不施工。 (2)碎石级配均匀,结冰的集料不使用,对石粉进行遮盖,防止雨雪淋湿。 (3)搅拌级配碎石按配合比一次将水加足,避免施工现场洒水,装运中及时加盖防寒棚布,并尽快运至现场。

季节性(高温季节、冬季、雨季)施工措施及方案

3、季节性(高温季节、冬季、雨季)施工措施及方案 3.1季节性施工领导小组 根据项目工程施工的特点,为加强季节性施工管理,做好季节性施工的各项准备工作,确保季节性施工的工程质量和安全,我公司拟组建季节性施工领导小组,由项目经理任组长,项目副经理及总工任副组长,负责本合同段季节性施工的组织,指挥计划。目经理部设置五部两室:工程管理部、计划财务部、物资设备部、安质环保部、工程经济部、综合办公室、中心试验室,根据季节性计划施工生产的任务和安排,为合理安排劳力,根据每个作业面以及施工进度计划的安排,配置足够的劳力,保证正常生产,确保季节性施工顺利进行。 3.2冬季施工措施及方案 3.2.1冬季低温对施工的不利影响 (1)低温对砼、钢筋性能及施工操作的影响 1)在负温条件下,新拌砼强度尚未形成,体内含有许多水份经冻结由液态转化为固态,体积增大约10%,使砼的内部组织由于受到冻胀而遭到不同程度的破坏,降低了其应有的承载能力,造成结构上的危害。 2)负温条件下钢筋变硬、变脆,受弯及冷拉其内部组织受到不同程度的损伤,焊接时会产生内应力,降低焊件的受力强度。 (2)低温对生产人员及机械设备的影响 1)低温寒冷对生产人员操作带来许多不便,尤其对高空作业者更为明显,人的视觉、听觉也受到阻碍,一旦遇到风雪天,操作更加困难。 2)机械设备在低温情况下难以保证最佳工作状态,油压设备由于低温油路凝结,灵敏度下降,使机械不能正常运行。 (3)低温对土方施工的影响 气温达到负温时易使路基填筑层表面2~3cm形成冻层,当白天气温回升后,融化形成表面松散或反弹现象,引起压实度不足,甚至对路基造成病害。 3.2.2路基工程冬季施工 昼夜平均温度在-3℃以下,且连续10 天以上,或者昼夜平均温度虽在-3℃以上,但冻土没有完全融化时,均应按冬季施工办理。 3.2.2.1路基土方填筑

冬雨季施工方案

冬雨季施工方案 #####, 科大花园闻欣苑6、7、9、10、12楼、4地下室冬雨季施工方案 冬雨季施工方案 ######工程概况:科大花园6、7、9、10、12楼、4地下室,位于合肥市水阳江路与桐2#####城南路交叉口东南角,建筑面积49514.2m,其中6、7、9、10为11层,12为10层,#4地下室为地下一层。 本工程施工工期为460日历天,需经过两个夏季、一个春季,一个冬季,其中,合肥地区春季和夏季雨水较多,夏季常伴有大风,为保证工程质量及施工安全,特制定本方案。 第一节冬期施工技术组织措施一、概述 1、冬期施工期限划分原则:当室外日平均气温连续5天稳定低于5?,立即进入冬期施工;当室外日平均气温连续5天稳定于或大于5?,解除冬期施工。 2、冬期施工,遵循的基本原则: 1)确保工程质量,安全生产; 2)冬期施工的措施方案要经济合理,使增加的费用最少; 3)冬期施工应考虑所需的热能及材料必须有可靠来源,并尽量减少能源消耗,缩短工期。 3、根据工程总进度计划,本工程所经历的冬期施工主要进度有:12#、5-10层结构及部分墙体,7#楼层结构及部分墙体,6#楼2-11层结构及墙体工程,9#楼10-11层结构及部分墙体、装饰装修工程10#楼7-11层结构及部分墙体工程。二、准备工作 施工现场在进入冬期施工之前应做好如下工作: 1、施工现场供水管道事先做好保温、防冻措施,水平管道部分采用深埋,竖向管道采用保温材料包裹,防止管道结冰冻坏,影响生产;对搅拌机进行保温围护,清除地下障碍物、地表积水,并平整场地与道路。 2、准备好足够的遮盖塑料布、草袋、绵毡等保温保湿物资,砂浆防冻剂,砼减水剂、防冻剂、早强剂及测温用温度计等。 3、组织施工人员认真学习和熟悉冬期施工规范及验收规范中关于冬期施工内容,结合冬期施工方案进行技术交底,使冬期施工方案落实到人。 4、安排专人进行气象预报收集和测温工作,发现异常情况立即通报;并加强施工现场各处气温、混凝土、砂浆等的测温、记录。 1 武汉建工股份有限公司第页 #####, 科大花园闻欣苑6、7、9、10、12楼、4地下室冬雨季施工方案 5、对整个施工现场的供水、供电、防毒、防水措施进行全面检查,消除隐患。 6、冬期施工的工程项目,应在生产中统一安排,并提前具体落实,凡不宜进行冬期施工的项目,应尽可能安排入冬前或冬末施工。入冬前的施工项目应本着先室外后室内,先地下后地上,易冻工程先做的原则进行安排,做到合理搭接,尽量减少冬期施工的湿作业面。 三、冬期施工技术措施 1、冬期施工方法:

【建筑工程管理】冬季和雨季施工方案

第十一章冬季和雨季施工方案 第一节雨期施工措施 一、雨期施工概况 根据施工进度计划与保证措施,将整个工程施工期间在各年雨期施工内容按时间顺序整理于下表。雨期施工内容见下表: 二、雨期施工重点 1、合理布置现场排水系统(包括排水路径、方法和挡水措施)。 2、基坑边坡安全措施(2010年雨期)。 3、塔吊、建筑物防雷,临电线路检查。 三、雨期施工部署及材料准备 1、建立防汛组织机构

(1)2010年雨期工程正处于土方开挖阶段,在基坑四周设置排水沟,降雨水汇集到临时集水坑内,并用水泵抽至场外市政雨水管道。同时,为防止基坑坡顶雨水进入基坑,在边坡顶周圈砌200高挡水台。 (2)2011年雨期前对地下室首层洞口(包括机电预留套管洞口、塔吊预留洞口、设备吊装孔等)用木板和塑料布进行全面封堵,防止雨水进入地下室;在场地周圈设置排水沟,并设立8个临时沉淀池,将雨水经排水沟抽入沉淀池沉淀后,再排入市政雨水管道。 5、防汛材料、机具准备

(1)配备10个潜水泵;(2)30000m2塑料布、彩条布和苫布; (3)10部对讲机;(4)8个临时水箱;(5)4000m排水软管 (6)400套雨鞋和雨衣 6、设专职人员收集气象资料 四、基坑边坡安全保障 2010年雨期正处于基坑开挖施工阶段,基坑肥槽还未回填,为了保证基坑边坡安全,基坑边坡监测采用全站仪,将采取下表中的措施。 基坑安全保障措施:

五、具体防雨措施 1、材料堆放防雨措施 (1)水泥全部存入仓库,保证不漏、不潮,下面应架空通风,四周设排水沟,避免积水。 (2)对模板堆放场地进行路面硬化,避免地面下沉造成倒塌事故。 (3)砌块、卫生间瓷砖和隔墙材料在下雨前及时运入室内。 (4)选择晴天将电梯部件运入现场,并存放于室内封闭房间。 (5)室外机电管材下面垫设木方,上面覆盖塑料布,周边设置排水沟。 2、混凝土浇筑防雨措施 (1)混凝土施工应尽量避免在雨天进行。大雨和暴雨天不得浇筑混凝土,新浇混凝土应覆盖,以防雨水冲刷。 (2)防水混凝土严禁雨天施工。 (3)雨期应通知搅拌站随时测定砂、石含水率,及时调整混凝土强度等级,严格控制水灰比。 (4)雨天浇筑混凝土应减小塌落度,必要时可将混凝土强度等级提高半级或一级;在浇筑板、墙混凝土时,可根据实际情况调整坍落度。 (5)梁板同时浇筑时应沿次梁方向浇筑,此时如遇雨而停止施工,可将施工缝留在次梁跨中1/3处。 3、钢筋施工防雨措施 现场钢筋堆放在垫木上,以防钢筋泡水锈蚀。雨前钢筋上覆盖塑料布,雨后钢筋视情况进行防锈处理,不得把锈蚀的钢筋用于结构上。 4、模板施工防雨措施 (1)雨天使用的木模板拆下后应放平,以免变形。钢模板拆下后及时清理,刷脱模剂,大雨过后应重新刷一遍。 (2)模板拼装后尽快浇筑混凝土,防止模板遇雨变形。若模板拼装后不能及时浇筑混凝土,又被雨水淋过,则浇筑混凝土前应重新检查、加固模板和支撑。 (3)模板落地时,地面应坚实,并支撑牢固。基础应随时观察,如有下陷或变形,

冬季雨季施工安全措施

冬季雨季施工安全措施集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-

冬季、雨季施工安全措施冬季施工安全措施 开展冬季施工安全生产知识的宣传、教育和培训,提高作业人员的自我防范意识和安全操作技能。根据气候变化,灵活安排不同工种工作,在遇到大风、雨、雪等恶劣天气时应立即停止室外作业,及时清除施工现场的积水、积雪,在采取有效的防冻、防滑措施后再进行正常施工。 加强员工生活区的管理,工人宿舍取暖设施不得采用明火取暖,禁止乱拉、乱接电器。合理有效配置消防灭火器材,严防发生火灾、爆炸事故。 加强对焊接、切割等明火作业的管理,对各类易燃、易爆物品要严格管理,合理有效配置消防灭火器材,严防发生火灾、爆炸事故。 冬季施工防冻保护措施 为保证冬季正常的生活生产工作,保证施工质量和施工效率,需要采取一些必要的措施。加工场地设在室内,在露天或没有围墙的场地施工时,在周围或来风向设临时围挡墙;临时水管做保温处理或埋地到冻土深度以下,防止水管冻裂;冬季室外管道水压试验时要确保试压期间最

低环境气温在零度以上时才能进行,或者在采取了足够的保暖防冻措施后进行,试压完成后及时把系统内水排放干净;条件许可并经工程师同意时可采用气压试验。 雨季施工方案 由于本项处于杭州湾地带,为多雨地带,为了做好雨季施工的组织工作,保证雨季施工的工程质量和施工安全,特制定雨季施工技术措施如下: 总则 进入雨季,应提前做好雨季施工中所需各种材料、设备的储备工作。 根据所承建专业的特点,编制有针对性的雨季施工措施,并定期检查执行情况。 施工期间,施工调度要及时掌握气象情况,遇有恶劣天气,及时通知项目施工现场负责人员,以便及时采取应急措施。重大吊装,高空作业、深基坑开挖、混凝土浇注等更要事先了解天气预报,确保作业安全和保证混凝土质量。

冬季雨季施工措施

冬季施工措施 本工程所在地区冬季漫长、寒冷干燥,夏季较短,湿热多雨,故合理安排冬、雨季施工安排成为本工程按期优质完成的重要保障。 一、冬季施工安排 结合本工程工期要求及跨越冬季这一现实情况,我单位将采取切实可行的冬季施工措施,全面展开各项目工程施工。 二、冬季施工措施 ㈠合理安排施工计划,开工前向监理工程师提交一份冬季浇注砼及养生的施工方案,详细说明所采用的施工方法和设备。 ㈡砼施工中,水泥要保温,但不得加热。水泥采用普通硅酸盐水泥,水灰比不大于0.6,并选用合适的防冻剂或高效减水剂。砂石料覆盖保温,用锅炉加热拌和水,其最高温度不得超过60℃。后台上料时,先加水和骨料,稍加搅拌后再加水泥,以防出现假凝现象,砼搅拌时间较正常拌和时延长50%,骨料中不得带有冰块和雪块。 ㈢砼的运输时间尽量缩短,保证砼的入模温度不低于5℃。砼养护采用先覆盖塑料薄膜,再用两层草袋覆盖的方法。气温低于-5℃时,地上结构采用暖棚法施工,并加强养生,对成品砼采用防冻保护措施,避免受冻而损坏。 ㈣箱梁预制冬季施工,采用帆布包裹梁体,向帆布棚内通入蒸汽的方法进行养生。 ㈤钢筋焊接不宜在温度低于-15℃时操作,且应在室内进行,有防风、雪措施,严禁钢筋接触冰雪。

雨季施工措施 一、雨季施工安排 根据本工程特点及总体施工进度计划,雨季拟安排以下工程施工。 ㈠桥梁墩台身及盖梁施工 ㈡箱梁预制及架设 ㈢桥面系施工 ㈣滑坡体处治工程的预应力锚索施工 ㈤隧道施工 二、雨季施工保证措施 ㈠雨季来临前修建临时排水系统,确保交通及排水畅通。 ㈡及时给施工人员配发雨衣、雨具和防滑用品,加强安全防护装置。 ㈢施工前与当地气象部门签定服务合同,随时掌握天气动态,提高雨季施工效率。 ㈣详细检查大型机械设备的安全工作性能和现场辅助性工程的支撑和加固,清除不安全隐患。 ㈤砼浇注完成后要及时覆盖,做好成品砼的保护工作。 ㈥雨季来临前,备足施工所需材料,以免雨天路滑进料难引起停工。 三、防洪措施 ㈠指挥部成立防洪抢险领导小组,各队成立汛期防洪抢险小分队。 ㈡积极与当地水利、气象部门取得联系,了解历年来的水文、气象资料,做好防洪的准备工作。 ㈢及时与地方防汛部门取得联系,对重点、临时设施的设置,

冬雨季施工方案70369

冬雨季施工方案 根据《建筑工程冬季施工规程》的规定;根据当地气象资料统计,当室外日平均气温连续5天稳定低于5℃即进入冬季施工,当室外日平均气温连续5天稳定高于5℃即解除冬季施工。 根据有关气象资料,宜昌市夷陵区极端最低温度为℃,日平均温度稳定于5℃的起始日期为12月2日至次年的2月10日,历时71天。结合本地今年气温比往年略偏高的实际情况,为保证工程质量和施工进度,现针对性制定冬期施工措施如下: 一、施工准备工作: 1、冬期施工前,编制冬期施工方案,经技术质量科审批后进行实施。 2、防冻剂、保温材料提前提出计划,施工前到位。 3、与当地气象台保持联系及时接收天气预报,防止寒流突然袭击。 4、做好冬期施工砼及掺和外加剂的试配实验工作,提出施工配合比。 5、在入冬前对住房、仓库及施工现场进行一次防冻、安全、防火等方面的检查。 6、对用电线路进行检查,不合要求的及时整改或拆除,在有火源、易起火的地方配备足够的灭火器具。 7、生活及施工用水管用锯末和草绳进行保温,对不用的水管、阀门进行拆除。 二、冬季施工措施: (1)土方工程: 按照本工程施工进度计划排列,冬期施工的土方工程回填土工程,工程计划安排是:基础施工完毕验收后,进行土方回填,现场的施工场地按照施工现场平面布置图布置好,为后续施工奠定好基础。 1、回填土施工,要求速度快。冬期填方每层铺土厚度比常温减少20-25%,预留沉降量比常温施工时适当增加。不得用含有冻土块的土料做回填土,以防冻土解冻后沉陷,引起脚手架下沉、变形。 2、本工程回填土均自场外向内运,因此机械装土是关键。每次取土时,先把表面的冻土去除抛掷不取用,装运未受冻得土。 3、在取土地点,未受冻的土应尽快装车,及时运至现场,立即回填。 4、回填前将基坑底的冰雪和杂物打扫干净。

季节性(雨季、夏季、冬季)施工保证措施

目录 第一章工程概况................................................................................................ - 1 -第二章施工总平布置概况................................................................................ - 1 -第三章雨季施工保证措施................................................................................ - 2 -第四章夏期施工防暑降温措施........................................................................ - 3 -第五章冬期施工保证措施................................................................................ - 4 -

季节性施工保证措施 第一章工程概况 一、项目概况 本工程为。 二、工程概况 本工程总建筑面积 第二章施工总平布置概况 根据《施工总平面布置方案》,本工程在交汇处设置1个施工出入口(施工大门),为本工程主要出入口。出入口设置冲洗设备和三级沉淀池等设备和设施,所有车辆驶出现场,必须在出入口处进行冲洗后,方可驶出现场,避免将泥土带出工地现场。冲洗车辆的施工污水,经三级沉淀池沉淀后,排入市政管网。混凝土硬化施工道路自出入口开始自西向东纵向设置,并在二号地块与三号地块、三号地块与四号地块之间设置横向施工道路,与纵向施工道路连通,并在横向施工道路上设置下基坑的马道进入基坑,基坑设置施工道路。纵向与横向施工道路上分别各设置1个错车场,便于商混车、钢筋车、其他材料运输车的车辆错车。 本工程根据楼栋布置情况,共设置8台塔机。二号地块布置3台,编号为1#~3#塔机;三号地块布置3台,编号为4#~6#塔机;四号地块布置2台,编号为7#、8#塔机。 本工程根据每版块楼栋情况,分别设置钢筋加工场,二号地块设置2个钢筋加工场和 2个木工加工房,三号地块设置3个钢筋加工场和2个木工加工房,四号地块原《施工总平面布置方案》设置1个钢筋加工场和1个木工加工房,因抢工而增设1个钢筋加工场并将木工加工房调整为2个木工房的集中加工区。 本工程混凝土全部采用商混,混凝土供应站为宇硕、程远商混。基础和主体混凝土浇筑按正常施工时采用地泵浇筑,遇抢工时改为车泵浇筑。地泵浇筑点设置在各楼栋就近,以便混凝土的输送。 生活区布置在3#地块靠规划南三路侧的红线侧,共设置3栋板房,其中2栋为民工宿舍,层数为2层;1栋为食堂,层数为1层。生活区设置男女浴室、男女厕所、盥洗台、晾衣区、开水房、热水房等生活设备设施。办公区设置在靠近金沙江南路的施工出入口,办公区设置2栋板房,前侧板房为施工办公室,后侧板房为甲方和监理办公室,两栋板房之间设置公共厕所,办公区板房前设置停车区。办公区和生活区板房骨架材料为型钢,板

冬季和雨季施工方案

第八章冬季和雨季施工方案 第一节冬季施工方案 根据《建筑工程冬季施工规程》的规定;根据当地气象资料统计,当室外日平均气温连续5天稳定低于5℃即进入冬季施工,当室外日平均气温连续5天稳定低于5℃即接触冬季施工。 根据有关气象资料,新乡极端温度,近几年新乡的天气温度情况。2015 年日平均温度稳定于5℃的估计起始日期为11月低至2016年的3月下旬,历时100余日历天,最大冰冻预计深度超过为40cm。结合本地今年气温比往年略偏高的实际情况,为保证工程质量和施工进度,现针对性制定冬期施工措施如下: 一、施工准备工作: 1、冬期施工前,编制冬期施工方案,经技术质量科审批后进行实施。 2、防冻剂、保温材料提前提出计划,施工前到位。 3、与当地气象台保持联系及时接收天气预报,防止寒流突然袭击。 4、做好冬期施工及掺和各种试配实验工作,提出施工配合比。 5、在入冬前对住房、仓库及施工现场进行一次防冻、安全、防火等方面的检查。 6、对用电线路进行检查,不合要求的及时整改或拆除,在有火源、易起火的地方配备足够的灭火器具。 7、生活及施工用水管用锯末和草绳进行保温,对不用的水管、阀门进行拆除。 二、冬季施工措施: 1、按照施工计划,冬季到来之时,已经进入装饰装修的后期阶段,尽量申请要求空调能够提供热源。 2、如果空调方不能提供热源,则自行采购电暖气片,以便工期如期完工。 三、冬期施工管理 1、在冬期施工中,测温工作极其重要,不仅提供温度数据对施工起参考作用而且也是对冬期施工工程质量的鉴定方法。所以施工中坚持做好下列测温工作: (1)、日天气最高和最低温度。

2、加强冬期施工期间的管理工作在冬期增设两组与结构同条件养护的试块,一组用于测试砼的临界强度,一组用于检验转入常温养护28天的强度。 3、制作的试块及时送相关的质量检测部门进行标准养护。 四、冬期施工的安全措施: 1、加强安全教育。针对冬期施工特点不定期的各种形式对作业人员进行防冻、防火、防毒、防爆、防滑的安全教育,使每个施工作业人员在思想上对安全工作重视。 2、组织人员在入冬前对现场机械设备、电气、施工现场进行检查。检查重点为电气、各种机械设备、钢丝绳磨损等情况,发现问题进行整改,做到定人、定时、定措施、保证不发生大的机械设备事故。 3、进入冬期施工前,更换各种机械齿轮油,避免由天气寒冷引起机械油稠,机械启动困难。各种机械由于天气寒冷,启动困难,采用50℃温水解冻,严禁明火烘烤。 4、对下雪后生活区及施工现场路面的积雪马上组织人员清扫干净,防止积雪过多,发生意外。 5、生活卫生、宿舍用电:冬季取暖安全措施,严防煤气中毒。宿舍用电的安全措施,严禁在室内明火取暖或用电炉子做饭取暖。使用电褥子应遵守宿舍规章制度,严禁私自乱拉灯线和安装灯头插座。严禁用自造的热得快烧水,防止人不在时水烧干造成线路短路,发生火灾事故。建立防火制度。对冬季施工用外加剂加强管理,防止被误食。储存即使用时设明显“有毒”标志,并设专人管理,建立取用和使用制度。 五、冬季施工科学、合理及可行性方案 当气温连续五天低于5摄氏度时,进行冬季施工防护措施,在砂浆中加防腐剂,同时在其上加覆盖物以保证水泥砂浆在较高温度下凝固. 如果没有暖气供应的情况下,通过在施工现场燃烧煤炉的方法,提高室内温度,保证施工现场的环境温度高于各分项工程施工的最低温度,并派专人看护 现场炉火,保证安全施工. 各种洞口,通风的除外,其他均应进行临时封闭,其他作为通道的门,楼梯口用重棉被的方法遮挡,以保证室内温度.

冬季和雨季施工方案

冬季和雨季施工方案 一编制依据 1、消防科技创新产业园项目招标文件 2、消防科技创新产业园项目设计图纸 3、《消防科技创新产业园项目工程勘察报告》 4、主要规范 二工程概况 本项目建设地点位于秦皇岛市经济开发区龙海道86号,总建筑面积26736.34㎡,其中,研发中心4112.57㎡,厂房建筑面积为19079.17㎡(含地下消防泵房及水池650m3),综合楼建筑面积3475.48㎡,门卫建筑面积为39.12㎡,废 品仓库建筑面积30㎡; 构筑物雨水蓄水池550 m3; 。 三总体部署 2018年12月20日前完成基础施工;2019年6月1日前完成主体施工;2019年8月1日前完成维护结构施工;2019年9月1日前完成地面施工;2019年12月20日完成水电装修工作;2019年12月20日前完成室外工程施工;2020年1月1日前进行竣工验收。 四雨季施工的特点及准备工作: 根据秦皇岛市雨季各月份降水量分布特点,降水量主要集中在6月至8月份之间。结构施工时,应做好刚浇筑完混凝土的成品保护工作。 防水施工时,应严格控制基层的含水率,同时防止防水层空鼓或因基层含水率过大无法施工,影响工程进度。

土方回填时,取土时应控制好回填土体的含水率,回填时应严格控制压实遍数及灰土比例、分层回填厚度等。 (1)雨季施工的说明: 1、雨季施工主要以预防为主,采用防雨措施及加强排水手段,创造条件,使现场施工能在雨季正常地进行生产。在雨施期间对重点部位及各重点分项工程进行合理部署(土方工程、基础施工、钢结构、装饰装修、外墙围护),并根据施工现场情况对地势较低部位进行集中排水措施。 2、秦皇岛2018年及2017年降雨量统计详见下表: (2)现场准备: 项目部应在雨季到来之前做好充分准备(特别是防雨材料和设备),积极组织贯彻公司的雨季施工措施,密切注视雨季特点及气象预报,随时警惕暴雨的侵害,为紧张繁忙的施工提供良好的条件。 对雨季提出的各种措施,要逐条落实,保证雨季施工顺利进行。各项目雨季施工安排可比照天津地区的要求执行,不得马虎。 1、施工管理工作方面: (1)施工中应根据雨施特点分清轻重缓急,对不适合雨施的项目应拖后或移前。 (2)在施工布署上要根据晴、雨、内、外的情况,做到“晴外、雨内”相结合,尽可能地缩小雨天露天作业日。 (3)项目经理要抓紧做好技术措施、材料供应计划,特别是工程材料和雨施材料的储备,必须将雨施准备工作纳入生产计划安排。 (4)及时与气象台联系,搜集雨季气象资料。加强气象预报,掌握天气情况,便于采取应急措施,做好防风雨、防雷暴和防洪、防汛工作。 2、技术、质量管理方面: (1)项目经理要加强对图纸的研究,结合设计意图积极督促及时验收有关隐蔽工程,避免发生事故。 (2)对本措施要层层组织落实,重点交底,定期检查。 (3)原材料要加强检验,特别是雨天施工中的砂、石含水率的测定和控制,混

雨季、冬季、风季工程施工组织设计方案

目录 1、编制依据 (3) 1.1、施工图纸 (3) 1.2、国家现行规、规程 (3) 2、工程概况 (3) 2.1 自然地理、气象资料 (3) 2.2、季节施工概况 (3) 2.3、季节施工期限及项目 (4) 3、季节性施工组织机构 (5) 4、雨季施工措施 (6) 4.1、雨季施工管理目标 (6) 4.2、雨季施工准备 (6) 4.3、审图 (6) 4.4、主要材料、机具计划 (6) 4.5、主要施工技术措施 (7) 4.5.1、土方工程 (7) 4.5.2、钢筋工程 (7) 4.5.3、模板工程 (8) 4.5.4、砼施工 (8) 4.5.5、脚手架工程 (9) 4.6.主要管理措施 (9) 4.6.1、雨季施工管理 (9) 4.6.2、施工现场管理 (10) 4.6.3消防工作 (11) 5、风季施工措施 (11) 5.1、施工部署 (11) 5.2、一般措施 (12) 5.3.专项施工措施 (12) 5.3.1、原材料的储存和堆放 (12)

5.3.2、机械设备的使用 (13) 5.3.3、现场临时设施的防护 (13) 5.3.4、装修工程 (13) 6、冬季施工措施 (14) 6.1、气象资料收集及记录工作 (14) 6.2、冬季施工准备工作 (14) 6.2.1组织措施 (14) 6.2.2、现场准备 (15) 6.2.3、材料准备 (16) 6.2.4、安全与防火 (16) 6.3、冬季施工专项措施 (16) 6.3.1、土方回填工程 (16) 6.3.2、钢筋工程 (17) 6.3.3、混凝土工程 (18) 6.4、冬施安全注意事项 (26)

雨季、冬季、风季施工方案

贵州粤电石阡县大顶山风电 场工程 山东电力建设第二工程公司 2014年12月30日

2 8 1、编制依据 1.1 、施工图纸 1.2 、国家现行规范、规程 2、工程概况 2.3 、季节施工期限及项目 3、季节性施工组织机构 4、 雨季施工措施 4.1 、雨季施工管理目标 4.2 、雨季施工准备 4.3 、审图 4.4 、主要材料、机具计划 4.5 、主要施工技术措施 4.6. 主要管理措施 5、风季施工措施 5.1 、施工部署 5.3. 专项施工措施 6、冬季施工措施 6.1 、气象资料收集及记录工 目录 5.2、 般措 施

作 6.2、冬季施工准备工作 6.3、冬季施工专项措施6.4、冬施安全注意事项10 17

2 8 1、编制依据 施工图纸 1.1.1 、《贵州粤电石阡县大顶山风电场工程设计文件》 。 1.1.2 1.2、 国家现行规范、规程 1.2.1 、混凝土结构工程施工质量验收规范( GB50204-2002) 1.2.2 、建筑地基基础工程施工质量验收规范( GB50202-2002) 1.2.3 、建筑工程冬期施工规程( JGJ 104-97 ) 2、工程概况 石阡县大顶山风电场位于贵州省铜仁市石阡县和江口县境内,与石阡县城区公路里程约 52km 与江口县城区公路里程约70km 地理坐标介于东经108° 3T ?108° 35',北纬27° 3T ?27° 35'之间,场区地面高程1300叶1520m 场址范围面积为15.4km2。大顶山风电场 场址北部有省道S305 S303,场址距石阡县道路运输距离约 52km 与江口县城区公路里程约 70km 交通较为便利。本工程拟安装24台单机容量为2.0MW 的风力发电机组,相应装机规模 为48MW 预计年上网电量为9603万kW ?h 。 2 . 3 、季节施工期限及项目 根据历年来石阡县天气情况,每年 3 月 15 日至 7 月 30日为石阡县降雨量高峰期,每 年 10 月 20 日至次年 4 月 10 日为冬季施工期,根据本工程的总控进度计划安排,冬、雨季 施工期间主要施工部位为: 2.3.1 、雨季施工 根据石阡县气象资料,降水集中在 3、4、5、6四个月,故雨季施工为 2015年3月1 日至2015年6月1日基本结束,在设定的雨季施工期外,如遇集中降雨,同样适用于本方 案。 雨季施工主要作业内容:风机基础工程、风机道路工程、风机吊装工程、升压站:主 体结构施工、砌筑工程、抹灰工程、机电安装工程、门窗工程、室内外装修工程。 2.3.2 、冬季施工 石阡县冬期施工从10月25日起至第二年的3月1日(或至连续5天平均气温高于5C 为止),当室外温度低于-15 C 时停止施工,进入冬歇期。当室外日平均气温连续5天高于5C 解除冬期施工。具体冬施期限根椐现场大气测温值确定。

冬雨季施工方案

中铁十四局集团有限公司大广高速公路江西龙南里仁至杨村段B7标项目经理部 冬雨季施工方案 一、气象及水文 本标段属亚热带季风气候区,气候温暖、湿润,雨水充沛。本区降雨量随时间、地区分配不均。多年平均降雨量为1510.8毫米,年最高降雨量2595.5毫米,年最低降雨量938.5毫米。每年3-6月份为雨季,占全年降雨量的56.4%左右,无霜期286天,全年日照时数1782.8小时。 隧道区水文地质条件比较简单。钻孔内大都未揭露到地下水,或主要为钻孔输灌滞留水,说明隧道所处的深度范围内,地下水不丰富或者没有一个连续的地下水体,只可能存在小范围的封闭裂隙水,地下水应该不太丰富。但是由于岩体裂隙发育,地表入渗条件好,所以在雨季容易发育季节性的迳流水,对隧道建设有一定的影响。 现结合本工程受冬、雨季影响的施工项目,特制定相应的冬、雨季施工方案,以确保工程质量和施工安全。 二、工程概况 大庆至广州国家高速公路龙南里仁至杨村(赣粤界)段是大庆至广州国家高速公路在江西省境内的末段,也是江西三纵四横主骨架的第三纵,沿线经过江西省赣州市的龙南县和全南县,路线全长约60.845km 。 本标段为B7标段,全段为分离式路基,路线走向由北向南,均处于龙南县杨村镇。标段起点桩号为K57+408.457,接B6标段终点;终点桩号左线为K59+909.125,右线为K59+902.849,为江西与广东两省交界处;路线全长2.494km (以右线计)。 本标段主要设置赣粤特长隧道,设计为分离式隧道,左线全长3270m ,右线全长3290m 。本标段施工隧道进口端江西境内左线(ZK58+200~ZK59+909.125)1709.1m 、右线

弱电冬季和雨季施工方案

1.1.冬季和雨季施工方案 1.1.1.雨季施工方案 1.1.1.1.雨季施工的管理目标 根据本标段工程特点,雨季施工期间的工程管理目标注要为以下几点:(1)雨季施工主要以预防为主,采用防雨措施及加强截、排水手段,确保雨季正常的施工生产,不受季节性气候的影响。 (2)加强信息反馈,确保施工安全。 1.1.1. 2.雨季施工的准备工作 (1)技术准备:在雨季的施工组织安排要进行充分的优化组合,对于施工中可能发生的问题或灾害要有充分的对策,雨期前针对工程特点和工期要求,加强对民工、职工的教育管理,充分收集及掌握沈阳地区的气象及水文资料,及时获得有关天气预报资料。 (2)施工场地的布置:对施工现场根据地形对场地内排水系统进行疏通,以保证水流畅通,不积水,并要防止四邻地区地面水倒流进入场内。 (3)机械、机具的准备:在雨季来临之前,对机电设备的电闸箱要采取防雨、防潮等措施,并严格按规范要求安装接地保护装置。 1.1.1.3.雨季主要施工措施 (1)雨季施工的设备管理 ?在雨季到来之前,必须做好机电设备的防雨、防潮、防锈蚀、防漏电、 防雷击等措施,管理、用好施工现场的机电设备,确保施工任务的顺利 完成。 ?在施工现场比较固定的机电设备,要搭设防雨棚或对电机加防护罩,不 允许用塑料布包裹。 ?机电设备的安装、电气线路的架设严格按照临时用电方案措施执行。

?雨后对各种机电设备,临时线路,外用脚手架等进行巡视检查,如发生 倾斜、变形、下沉、漏电等迹象,应立即标志危险警示并及时修理加固, 有严重危险的立即停工处理。 ?施工现场的移动配电箱及施工机具全部使用绝缘防水线。用后应放回工 地库房或加以遮盖防雨,不得放在露天淋雨,不得放在坑内,防止雨水 浸泡、淹没。 ?雨天作业,机械操作人员应戴绝缘手套,穿雨靴操作。 (2)雨季施工的材料管理 ?在仓库内保管的焊接材料,要保证离地离墙不少于300mm的距离,室内 要通风干燥,以保证焊材在干燥的环境下保存。 ?露天存放的钢材下边应用道木或方木垫起避免被水浸泡。 ?材料周围应有畅通的排水沟以防积水。 (3)雨季施工的焊接管理 ?雨季室外焊接时,为了保证焊接质量,室外施焊部位都要有防雨棚,雨 天没有防雨设施不准施焊。 ?电焊条受潮后影响使用,使用前应烘干。 ?对重要焊口要搭设防雨棚或准备好篷布盖好在暴风雨突来时保护焊缝 免受温度骤变影响焊接质量,当相对湿度大于90%时应停止作业。 ?在高空作业施焊时,除作好以上几点的防雨措施外,还需作好防风措施, 脚手架一定要搭稳定、牢固,经得起大风。施焊时注意清理干净周围的 易燃物,以免发生火灾,一般在大风天气应停止施工。 (4)雨季施工的技术质量管理 ?与土建配合施工时尤其要注意到: 1)设备预留孔洞做好防雨措施。如施工现场地下部分设备已安装完毕,要采取措施防止设备受潮、被水浸泡。 2)地下管线的施工要速战速决,及时下管、试压、确认验收回填,不能拖泥带水。 3)现场中外露的管道或设备,应用塑料布或其它防雨材料盖好。
