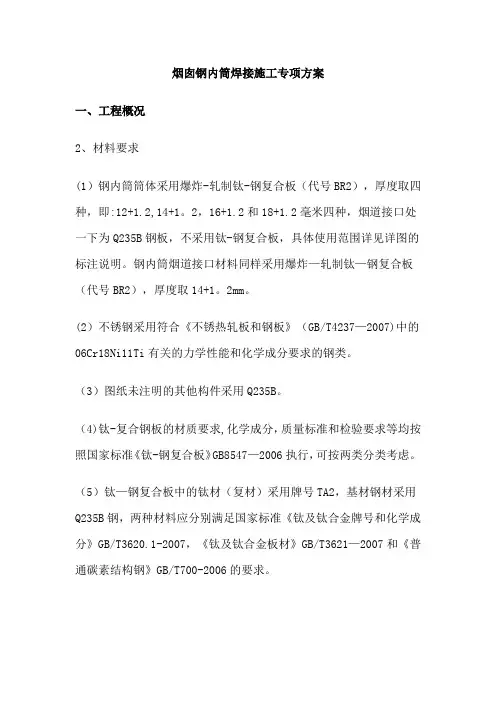

烟囱钢内筒焊接施工专项方案

一、工程概况

2、材料要求

(1)钢内筒筒体采用爆炸-轧制钛-钢复合板(代号BR2),厚度取四种,即:12+1.2,14+1.2,16+1.2和18+1.2毫米四种,烟道接口处一下为Q235B钢板,不采用钛-钢复合板,具体使用范围详见详图的标注说明。钢内筒烟道接口材料同样采用爆炸-轧制钛-钢复合板(代号BR2),厚度取14+1.2mm。

(2)不锈钢采用符合《不锈热轧板和钢板》(GB/T4237-2007)中的06Cr18Ni11Ti有关的力学性能和化学成分要求的钢类。

(3)图纸未注明的其他构件采用Q235B。

(4)钛-复合钢板的材质要求,化学成分,质量标准和检验要求等均按照国家标准《钛-钢复合板》GB8547-2006执行,可按两类分类考虑。

(5)钛-钢复合板中的钛材(复材)采用牌号TA2,基材钢材采用Q235B钢,两种材料应分别满足国家标准《钛及钛合金牌号和化学

成分》GB/T3620.1-2007,《钛及钛合金板材》GB/T3621-2007和《普通碳素结构钢》GB/T700-2006的要求。

(6)钛-钢复合板接长采用焊接接长,焊缝连接采用钛贴条焊接方案,钛贴条规格一般为70毫米宽,1.6毫米厚。沿焊缝通长布置。钛条:采用TA2工业纯钛。

(7)焊接Q235钢采用E43型焊条。

(8)焊接不锈钢时,焊条采用符合现行《不锈钢焊条》

(GB/T983-1995)中相应成分的焊条。

二、编制依据

1、钛钢生产厂家提供的技术资料

2、《电厂一期烟囱腐蚀治理改造图纸》

3、钛-复合板技术协议

4、《钢结构焊接技术规程》JGJ81-2002

5、《烟囱工程施工及验收规范》GB50078-2008;

6、《涂装前钢材表面锈蚀等级和除锈等级》GB8923.1-2008

7、《电力建设施工质量验收及评定规程》(土建工程)

DL/T5210.1-2005

8、《建筑施工手册》第四版

9、《电力建设安全操作规程》

10、《电力建设危险点分析及预控措施》

11、《工程建设强制性条文》

12、《钢爬梯图集》02J401

13、《电力建设安全健康与环境管理工作规定》国电公司2002-01

14、《电力建设安全工作规程》DL5009.1-2002

15、《钛—钢复合板》GB8547-2006

16、《钛及钛合金牌号和化学成分》GB/T3620.1

17、《钛及钛合金板材》GB/T3621-2007

18、《碳素结构钢》GB700-2006

19、《钛及钛合金复合钢板焊接技术条件》GB/T 13149-2009

20、《钛制焊接容器》JB/T4745-2002

三、焊接工序

设计要求的焊材:Q235B钢采用E43型焊条,不锈钢的焊接应采用相应的不锈钢焊条。焊接钢内筒焊接采用:STA2R焊丝,不锈钢钢板的焊接用A002焊条,焊接时用ф3.2焊条打底,ф4焊条填口和盖面。焊条使用前必须在焊条烘箱中预先进行烘干。E4303焊条烘干温度为150℃,烘干时间1h。焊条必须有合格证且包装完好。库存焊条必须标识清晰,防止混用。

现场焊接过程中,焊条必须放在小型保温筒内,筒内温度保持在80-110℃,不同型号的焊条不得放在一个保温筒内。焊条随用随取,取后必须将保温筒盖好。未使用完的焊条必须放回保温筒内。

钛层钢板的焊接工艺参数为:

烟囱钢内筒钛板的厚度为1.2mm,钨极直径为2.0mm,焊丝为STA2R1.5mm,焊接层数为1层,焊接电流为60~80A,氩气流量分为:主喷嘴10~12L/min,拖罩流量为14~16L/min,喷嘴直径为10~12mm,对接接头间的间隙为0.5mm,工件与喷嘴之间的距离一般取6~10mm。

(1)制订焊接工艺评定。

(2)施工前由技术人员依照本方案及有关规范标准向全体焊接人员进行技术交底,明确本项目的焊接技术要求和验收标准。

(3)、焊接材料合格证件齐全,并报审。

(4)焊接机具完好,检查计量仪器具的标定,并在有效期内,设施符合施工要求。

焊前准备措施

(1)焊前仔细清理焊口,基板坡口表面及坡口内外每侧10~15mm 范围的油、漆、锈、水渍等污物必须清理干净,并打磨至露出金属光泽。

(2)基板对接坡口应内壁齐平,错口值不应超过壁厚的10%且不大于1mm。

(3)焊材发放要正确,记录要齐全规范。

(4)焊接组装的待焊工件应垫至牢固,以防止在焊接过程中产生变形或附加应力

(5)焊条使用前必须烘干,焊接过程中焊条必须存放在小型保温筒内随用随取,保温筒温度保持在80-110℃之间。

(6)焊接过程中每道焊缝焊接完后必须进行清理和自检,合格后方可进行下道焊缝的焊接。

(7)在坡口的加工时必须保证坡口角度为60°。

(8)多层焊时严格控制焊层的厚度小于或等于4mm。

(9)焊接时宜采用偏小焊接电流或大电流快速度焊接。

(10)焊接时为减少焊接应力,在第二层焊接完后,可采用锤击焊缝以减少焊接应力。但在第一层焊接完后严禁锤击。

(11)焊接过程中焊缝表面严禁出现裂纹、气孔、夹渣、未熔合等缺陷。

(12)焊工在焊前进行的工艺评定过程中焊接的试件必须作无损检测、拉伸试验、弯曲试验、硬度试验和端口检查。

(13)现场监督员必须坚持原则,树立质量第一的思想,严把质量关。

(14)不锈钢焊接时,采用小的热输入(小电流快速焊接),多层焊时,必须等待前一层的焊缝冷却后在焊接次一层的焊缝(焊缝可采用浇水冷却),严格控制层间温度,试焊过程中焊条不允许摆动,采用窄焊缝的操作技能,在焊接过程中的结束和中途断弧,收弧要慢且填满弧坑,防止弧坑裂纹的产生,确保焊接质量。

(15)焊接钛板时,保护的氩气的纯度≥99.99%,焊接过程中当氩气瓶的压力降至1MPA时应停止使用。焊缝有较严重焊接缺陷时,应将其彻底铲除后再采用手工加丝钨极氩弧焊方法进行补焊。不得用

重复熔化方法来清除焊接缺陷。补焊次数一般不得超过3次。一般的焊接缺陷可用钨极氩弧焊机进行再熔化来修整缺陷。

(16)一根焊丝在焊接时,如遇中间停焊,应将受热焊丝的端部剪除10-20mm(因焊丝端部已在400℃以上暴露在大气中)氧化金属,再重新焊接。

焊接工艺措施

(1)环境要求:设计要求,钢板焊接应在温度高于0℃的环境中进行。并应采取措施减少焊接风力,现场风速应符合:手工电弧焊接不大于8m/s的要求。

(2)焊接现场具有防潮、防雨、防雪设施。

(3)不同焊材应分类存放,焊条使用前应按照说明书要求烘干,重复烘干次数不得超过两次,焊工焊条领用后放入保温桶内随用随取。

(2)焊缝外观质量要求:

焊缝表面不允许存在气孔、夹渣、裂纹、未焊透和深度大于0.4mm 咬边等缺陷,焊缝与母材应光滑过渡,防止缺陷处应力集中而产生冷裂纹。

咬边深度不得大于0.4mm,深度小于0.4mm的单个咬边必须打磨光滑,咬边深度大于0.5mm或连续咬边长度大于10mm必须进行补焊。补焊后得焊缝必须进行打磨与母材光滑过渡。

焊接过程中,每焊接一层后必须将药皮清理干净后进行自检,对出现的焊接缺陷必须进行补焊,补焊合格后清理干净方可进行下一层的焊接。

钛板焊接时,焊接工艺的关键因素是氩气的保护,评定焊接工艺的最简单的方法是:一般银白色保护最好,几乎不存在有害气体的污染。深黄色,金黄色焊缝对力学性能影响不大,紫蓝色、深蓝色,表示已经被有害气体污染。如果表面呈灰黑色、灰色,表示保护不好,已经被严重污染,这样的焊缝不能使用。

(2)钢内筒焊接方法:

根据工程特点,卷板在构件场地进行,分块运至施工现场,组拼无误后进行纵横连接,受现场场地限制,连接采用手工电弧焊及气体保护自动焊接。环型焊缝必须在该焊缝上下侧的纵焊缝全部完成后进行。焊接环焊缝时有4名焊工,焊接时保持位置对称、间距相同,各焊工要求步调一致,方向一致,定位焊接时焊接材料、焊接工艺、焊工应与正式施焊相同,定位焊缝不应有裂纹、气孔、夹渣等现象,否则清除重焊。各层焊缝的接头应相互错开。现场焊缝应连续施焊,不得中途停焊。基材(Q235B)焊接时,需在背面加衬垫,防止飞溅物碰

到钛层。每道工序焊接完毕,焊工应清理焊缝表面的熔渣及两侧的飞溅物,检查焊缝的外观质量。

焊接质量要求及检验

(1)钢内筒制作、安装,验收对以下各阶段应分别进行检查:零部件的加工制作,构件的拼装和焊接、焊缝的检验、构件涂底漆前的准备、构件涂面漆前的准备、涂漆后漆膜完好后方可结构整体保温安装;

(2)零件在加工前应对原材料进行检查,对进口钢材尚应取得商检检验证明。对材料表面的缺陷处理应在调整前进行,边缘表面部应损伤和裂缝,用砂轮清理痕迹应顺边缘方向进行;

(3)零部件边缘进行机械自动切割、刨边加工等工艺后,其表面的不平度不能超过0.2mm,连接边缘的垂直度不能超过0.1mm,不符合上述要求均可用磨平缓的方法加以修整;

(4)单节组装后不得留过夜再施焊纵缝,组装点焊时严防咬肉。焊缝应在有维护、不受雨和雪、大风侵袭的环境里进行;

(5)纵缝的开头和收尾应用小引弧板引出焊体外,焊毕用氧气切割引弧板;

(6)钢板焊接时应在温度高于0度的环境中进行;

(7)在卷板成型前必须将焊缝打平,卷板成型后的焊缝可不受此限制;

(8)焊缝质量检查,按《钢结构施工及验收规范》进行,按二级质量要求进行检验,对接焊接质量采用超声波方法检验。

(9)对接焊缝允许偏差:焊缝余高允许偏差1.5+1.0mm;焊缝凹面值不大于0.5mm,焊缝错边不超过1.0mm,组装成型过程中不得用锤猛力敲打。内筒的周长允许变差10mm,椭圆度应满足错边不超过1mm要求,且不大于10mm。

(10)不论安装还是制作的焊缝都必须做好施工记录。

(11)支座环上螺栓孔的允许偏差:孔与孔之间尺寸不得超过1.5mm,孔径不超过1.0mm,同心度不超过20mm。支座与筒体间隙最大不超过1.5mm。

(12)焊缝的检验及返修:

焊缝检验,按《钢结构工程施工及验收规范》GB50205-2001进行,按二级焊缝质量要求进行检验,用超声波探伤进行内部缺陷的检验,钛贴条的角焊缝的无损检测采用着色方法,超声比例为20%,着色比例为100%。焊缝成型良好,焊缝过渡圆滑,焊波均匀,焊缝宽度匀直。焊工对所焊焊缝及时清理药皮后100%自检,专职质检员做25%抽查,并认真做好记录。

烟囱安全施工方案

烟囱安全专项施工方案方案报审表

国祯美洁(安徽)生物质热电项目 烟囱安全专项施工方案 编制: 审核: 审批: 江苏宏顺高空建筑防腐维修有限公司 二0一六年四月

目录 一、编制依据 (1) 二、工程概况 (1) 三、施工计划 (1) 四、施工工艺技术 (3) 五、施工安全保证措施 (3) 六、劳动力计划 (8) 七、危险因素辨识及预控 (9) 八、计算书 (10)

烟囱安全专项施工方案 一、编制依据 1、《建筑施工高处作业安全技术规范》JGJ80-91 2、《电力建设安全健康与环境管理工作规定》 3、《危险性较大的分部分项工程安全管理办法》 4、建筑机械使用安全技术规程(JGJ33-2012) 5、《烟囱施工图》 6、国务院建设部建质〔2004〕213号文件《危险性较大工程安全专项施工方案及专家论证审查办法》 7、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 二、工程概况 2.1、工程概述 本工程钢筋混凝土烟囱高度为100m,±0.00处筒壁外半径4.650m,顶部出口直径2.5m。筒外壁共分四个坡段,分别为标高±0.00~20m(i=0.05)、30m~60m(i=0.03)、60m~100m(i=0.02) 。混凝土强度等级C40。筒壁厚度最大为400mm,最小为200mm。钢筋混凝土外筒外表面在0.44米标高和94米标高处分别设置四个间隔相等的沉降倾斜观测标,航空障碍标志灯共设二层,即48.25米和96.75米标高层。60.0米标高以上按要求涂刷红、白相间航空色标,上部第一道为白红色。 三、施工计划 3.1、施工进度计划 根据当地气候条件等原因,筒身全部砼浇筑、内衬砌筑、平台制作安装及外装饰,综合考虑总工期107天。 3.2、工程所需要的主要措施材料见下表所示:

钢管焊接专项施工方案

监A-01 施工组织设计(方案)报审表 工程名称:厦港避风坞截流改造工程(管线部分) 承包单位:福建省毅盛建设工程有限公司编号: 设、监理、施工单位各留一份。

审批栏工程名称:厦港避风坞截流改造工程(管线部分)

钢 管 焊 接 专 项 施 工 方 案 编制人: 审核人: 核准人: 福建省毅盛建设工程有限公司 2012年5月

钢管焊接专项施工方案 一、工程概况: 本工程为厦门市环岛路污水截流一期工程—厦港避风坞截流改造工程(管线部分)。建设规模: 1、避风坞污水管线陆上部分 蜂巢山路污水管线起点为蜂巢山路中部至龙王宫箱涵,全场约230米,采用φ400HDPE管;中铺头路污水管线起点为中铺头路末端至大学路108#箱涵,全长约105米,采用φ300HDPE和φ400HDPE。 2、避风坞污水截流管线水下部分: 避风坞污水截流管线水下部分起点为民族路箱涵口,沿着避风坞沿岸坡脚前行,沿线经过民族路箱涵截流井、龙王宫箱涵截流井、大学路108#箱涵截流井、大学路52#箱涵截流井、渔监办公楼箱涵截流井,将该片区的污水收集引入泵站。该段主要工程量:五个截流井、抛石、φ600HDPE管373米、φ1200HDPE管48米、φ600钢管混凝土管23米、混凝土灌注桩114根、高压旋喷桩2070米。 3、大学路污水管线从演武路与大学路交叉口至沙坡尾路,长约539m,为并排φ600压力管线与φ1000重力管线,其中低压碳钢板卷管529米、φ600钢筋混凝土管244米、φ800钢筋混凝土管161米、φ1000钢筋混凝土管96米。本段管线埋置较深,基础开挖采用拉森钢板桩防护。 二、编制依据

锅炉烟囱工程施工方案

锅炉烟囱工程施工方案 一、编制依据: 1.1锅炉烟囱工程施工要求: 1.2《钢筋混凝土烟囱》(05G212) 1.3国家、山西省现行有关工程建设的法律、行政法规.国家及部颁与本工程有关的各种现行有效版本的技术规范、规程、设计院技术文件上的质量要求. 二、工程概况 1、工程简介 本工程位于**********,钢筋砼灌注桩环型承台基础,埋设深度-5.000m,灌注桩混凝土强度等级C35,设计桩长15.5m.基础砼强度等级C30.筒身下口外径φ9.8m,出口外径φ4.36m,筒身坡度为i=2.5%,筒壁厚度自下而上为400-180mm,筒身钢筋砼C40.内衬及隔烟墙为KS防水耐酸耐热浇注料,OM耐酸防腐隔离层.两个烟道口两个出灰口. 2、主要实物工程量 (1)挖土方1600m3. (2)垫层砼20m3 (3)基础砼400m3 (4)筒身钢筋砼700m3 (5)钢筋160t (6)内衬浇注料400m3 三、施工方案与施工方法

(一)施工程序 平整场地→测量定位→挖土→垫层→基础→井架,操作平台组装→筒身施工→内衬施工→避雷,航空标志,信号平台及爬梯→井架拆除→基础内衬→散水→技术竣工. (二)施工方法 1、井架、操作平台安裝 烟囱简身施工采用倒模施工工艺,其特点是,观感顺美,质量好,能保证筒壁的垂直度. (1)竖井架及操作平台组装 烟囱垂直运输采用单孔内井架.材料、砼等由罐笼运送.钢筋等长度较大的物体,用井架上的拔杆运送.见附图1 (2)竖井架的安装 竖井架由1.000×1.000单孔井架组成,采用∠75×8角钢做立杆.立杆连接用的杆件采用∠50×5角钢,用φ16螺栓连接固定.井架底座座落在基础砼底板上.基础为1500×1500×900,采用C30混凝土浇筑,基础底板配φ12@200单层钢筋网片.砼底板上预埋件固定井架底座及滑轮等. 竖井架首次安装高度为25m.以便于安装链式起重机,悬挂操作平台、吊架、罐笼及其它垂直运输设施.转角应用缆风绳与地锚固定.缆风绳的平面位置应与坚井架角线相一致.当筒身施工时,为使坚井架保持稳定每隔10m在筒壁内衬的环形悬壁处用柔性联结器将坚井架与砼筒壁相连接.

(建筑工程安全)烟囱安全专项施工方案精编

(建筑工程安全)烟囱安全专项施工方案

乌石化公司100万吨/年对二甲苯芳烃联合 装置 二甲苯分馏炉区100米钢筋混凝土烟囱 安全专项施工方案 编制: 审核: 批准: 中国石油天然气第七建设公司 二OO八年八月 目录 1、编制依据 2、工程简介 3、安全施工措施 4、施工安全注意事项 5、文明施工现场管理 6、管理人员安全责任制 7、滑模平台各关键点计算书 8、下发班组的安全技术交底单 1编制依据 1.1中国石化工程建设公司(SEI)设计的烟囱施工图。 1.2《建筑施工施工质量验收统壹标准》GB50300-2001 1.3《建筑地基基础工程施工质量验收规范》GB50202-2002 1.4《混凝土结构工程施工质量验收规范》GB50204―2002 1.5《液压滑动模板施工安全技术规程》JGJ65-89 1.6《烟囱工程施工及验收规范》GBJ78-85

2工程简介 2.1烟囱基础直径18.2m,厚度2.1m,筒壁局部厚度4.75m,结构形式为钢筋混凝土满堂基础,C30砼总计为578m3。筒身底部外径9160mm,内径8480mm;顶部外径5160㎜,内径4800㎜;混凝土壁厚340mm~180㎜;三道隔热层,从内向外分别为100厚的水泥膨胀珍珠岩制品,80厚的膨胀珍珠岩松散体,230厚和120厚粘土质耐火砖内衬。筒身内壁自+0.65m向上,每10m(个别部位8m、11m)设三角形钢筋混凝土牛腿壹道,用以支承内衬。 2.2烟囱基础砼体积大,钢筋数量多,密度大,质量要求高。 2.3烟囱四周建构筑物及设备须加强成品保护。 2.4烟囱钢梯预埋件及信号平台预埋件多,增加施工难度。 2.5烟囱施工内外操作平台需要进行密目网封闭。 3滑模组装及拆除方法 3.1滑升平台组装 3.1.1于平台组装时将中心的钢管架扣件上紧,和地锚钢筋焊接牢固。 3.1.2于上“花箍筒”时,要所有人员统壹指挥。 3.1.3抬“开字架”时要放平,放稳,不得乱放,放置于预先设定的位置上。 3.1.4连接辐射梁时,要搁置稳固后方可放手。 3.1.5所有螺栓要上紧。 3.1.6“开字架”要竖直,水平。 3.1.7“开字井架”要校正好方向及保持好垂直度。 3.1.8液压系统及千斤顶不得漏油,否则及时更换。 3.1.9卷扬机要将前端用木板和砼梁隔开,地锚钢丝绳要上好。 3.1.10防护棚要按规范要求搭设。 3.2平台滑升 3.2.1于砼浇筑满模板后,进行试滑,先提1~2个行程,观察砼达到滑升强度后方可滑升。 3.2.2吊脚手架上的木板必须和横杆用铁丝固定,安全网必须兜好且系牢。 3.2.3吊脚手上的竖杆下部的连接扣件必须要俩个。 3.2.4滑升时必须要吊笼停止作业。 3.2.5滑升过后待模板收分完成后方可浇筑砼。 3.2.6平台的照明必须充足。 3.2.7上下平台要保持通信畅通。 3.2.8卷扬机棚设专人监护。 3.3平台拆除 3.3.1准备工作 1)挑选具有滑动平台拆除经验作业人员; 2)所有人员现场进行体检,合格后方可进行高空作业; 3)对卷扬机棚进行重新搭设;

烟囱基础施工方案

施工组织设计(方案)报审表 工程名称:动力站烟囱基础编号: 致河南省中大监理公司鹤壁煤化工项目监理站: 我方已根据施工合同的有关规定,完成了动力站烟囱基础施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查。 附件:《动力站烟囱基础施工方案》 承包单位(章) 项目经理: 日期:2008年 10月06日专业监理工程师审查意见: 专业监理工程师: 日期:年月日总监理工程师审核意见: 项目监理机构: 总监理工程师: 日期:年月日建设单位审核意见: 建设单位(章) 建设单位代表:

鹤壁煤电煤化有限公司年产60 万吨甲醇项目 动力站工程 烟 囱 基 础 施 工 方 案 河南二建鹤壁煤电煤化甲醇工程项目部 2008年 09 月 28日

烟囱基础施工方案 审批页 批准: 年月日 审核: 年月日 编制: 年月日

1、编制依据 1.1 鹤壁煤电煤化有限公司年产60 万吨甲醇工程动力站烟囱基础承台 施工图及图纸会审纪要。 1.2《建筑地基基础工程施工质量验收规范》(GB50202-2002)。 1.3《混凝土结构工程施工质量验收规范》(GB50204-2002)。 1.4《电力建设施工质量验收及评定规程第1部分:土建工程》(D L/T5210.1—2005) 2、工程概况 本工程为鹤壁煤电煤化有限公司动力站烟囱基础部分,烟囱基础为钢筋 混凝土环板基础,地基为钢筋砼灌注桩复合地基。基础底标高为-3.5m,基坑开挖底标高为 -3.6m。 环基内壁半径为 3.57m,外壁半径10.19m, 环基截面宽 6.62m,底板厚1.30~2.60m,环壁高 0.9m,环壁顶标高±0.00m。 材料:砼基础 C30,垫层 C10;钢筋 HPB,HRB。烟囱基础钢筋的保护 层为 40mm,其他处为 30mm。 3、基础施工 3.1 截桩施工 桩基施工单位将桩施工完毕,经双方共同验线后移交给我方进行施工。 桩间土人工开挖清理完毕后进行截桩施工,截桩时不可破坏桩身的其他部分,截桩后桩顶要保持在同一设计标高,当截桩标高低于桩顶设计标高时,应采 用C30 混凝土补浇桩头至设计标高。 3.2 砼垫层施工 截桩完毕验槽合格后支模板即可进行砼垫层的施工。砼振捣采用平板振

吸收塔与烟囱施工交叉作业安全措施标准范本

解决方案编号:LX-FS-A42263 吸收塔与烟囱施工交叉作业安全措 施标准范本 In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or activity reaches the specified standard 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

吸收塔与烟囱施工交叉作业安全措 施标准范本 使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 1.工程特点 1.1华电长沙电厂一期2×600MW机组烟气脱硫工程的吸收塔基础位于烟囱北边30m以内,直径16.2M,高3700 MM。其中心坐标1#吸收塔基础为A= 2218.4 B= 1925.56,2#吸收塔基础为A= 2218.4 B=1886.64。 1.2本工程施工时与烟囱施工交叉作业,吸收塔基础施工区域在烟囱施工危险区域内,为确保安全,吸收塔施工时采取作业区内搭设钢管架防护棚措施,同时烟囱施工单位相应采取防止物体下落措施。

冬季焊接施工方案

本钢北台2#高炉工程冬季焊接施工技术措施 编制人:霍小帅日期:2012.9.25 审核人:于波洋日期:2012.9.25 审批人:廖从宣日期:2012.9.25 天津二十冶金结本钢高炉项目部 2012 年9 月25 日

1、编制说明: 由于2#高炉工程面临冬季施工阶段,而本工程任务紧、工作量大,焊接施工涉及所有钢结构安装部位,属于特殊工序。根据多年气象观测,辽宁省平均入冬时间为10 月20 日,常年持续时间为179天,最早入冬时间在10 月8 日,最晚入冬时间为11 月6 日,本溪局部每年冬季降有大雪。冬季主要的气候特点是:干冷且为期漫长。根据钢结构的施工特点,并结合本工程的实际情况,在冬季施工中把焊接工作为控制重点。我单位特编写此专项技术措施,认真做好焊前准备,严格控制施焊过程,严把焊接质量,以确保该工程整体质量。 2、工程概况: 2#高炉工程由我单位负责施工的,需要大量使用焊接的,且需要冬季施焊的主要部位包括:高炉炉体工艺钢结构安装、高炉炉体框架工艺钢结构安装、高炉炉体设备安装、高炉炉身软水及高压冷却水管道系统安装、风口平台工艺钢结构安装、粗煤气系统工艺钢结构安装、主胶带上料通廊工艺钢结构安装、出铁场主体钢结构安装、热风主管及热风围管工艺钢结构、出铁场除尘管道支架等。 高炉壳体材质为BB503 高炉炉壳专用钢材、高炉主体框架材质为Q345B、 重力除尘内外壳体材质为Q345B、上升下降管材质为Q235B、所有平台梁及平台铺板材质为Q235B,所有栏杆材质均为Q235A、其它支架吊挂材质均为Q235B。 在此次冬季施工过程当中主要涉及到的焊条类型主要有E4303、E4316、E5016,气保焊丝主要使用ER50-6。 3、编制依据: 3.1 、中冶京诚工程技术有限公司设计图及施工详图 3.2、《炼铁工艺炉壳体结构技术规范》GB50567-2010 3.3、《高炉炉壳技术条件》TB4076-91 3.4、《炼铁机械设备工程安装验收规范》GB50372-2006 3.5、《现场设备、工业管道焊接工程施工及验收规范》GB50236-98 3.6、《钢结构工程施工质量验收规范》GB50205-2001 3.7、《建筑工程钢结构焊接规程》JGJ81-2002 3.8、《钢焊缝手工超声波探伤方法和探伤结果分析》GB11345 3.9、辽宁省地方标准—建筑安装工程施工技术操作规程

50米混凝土烟囱施工方案

1#、2#除尘烟囱施工方案 编制: 审核: 批准: XXXX 建设集团有限公司

2010 年月日 一、工程概况 ------------ 2 二、编制依据 ------------ 2 三、施工准备 ------------ 2 四、主要分部分项工程的施工方法-3 五、 --------------------- 质量保证措施---------------- 9 六、 --------------------- 安全保证措施---------------- 9

1#、2#除尘烟囱施工方案 一、工程概况 本工程位于 XXXX 有限公司新建烧结区,烟囱高 50 米,由中钢 集团设 计院设计,基础为锥体式基础,主体为钢筋混凝土锥式筒体结 构,砼强度C30,筒身45米处设钢平台一道。 烟囱内衬用烧结普通粘土砖、 M5 水泥砂浆砌筑,隔热层采用水 珍珠岩 板填充,筒身外壁刷红白相间的新型讯号标志涂料。 二、编制依据 2. 1、 50 米高烟囱施工图纸及图集。 2.2、《烟囱工程施工及验收规范》 2.3、《建筑地基基础施工质量验收规范》 2.4、《砼结构工程施工质量验收规范》 2.5、《建筑装饰装修工程施工质量验收规范》 三、施工准备 3. 1、认真熟悉图纸,编制施工方案,并向参加施工的人员进行技术 3. 2、组织施工用的机具和设备进场,并对机具和设备进行检查和维 修。 3. 3、根据施工进度计划要求,组织好材料的采购和供应工作,做到 材料供应及时,保证工程施工的连续性。 3. 4、认真做好材料的检查验收工作,砖、中砂、商品砼等,进行复 检,不合格的原材料严禁使用。 3.5、施工前对特殊工种施工人员进行培训,合格后方可上岗。 3.6、施工现场达到“三通一平”条件。 四、主要分部分项工程的施工方法 GB50078-2008 GB50202 — 2002 GB50204 — 2002 GB50210 — 2001

钢材焊接施工方案

钢材焊接施工方案 我单位承建的全区供电工程中,存在大量电缆桥架。电缆桥架制作过程中存在大量焊接工作,施工中主要采用手工电弧焊连接方法。为了规范 施工工艺,确保焊接质量,满足设计要求,必须按照此方案操作。 、手工电弧焊 1、材料及主要机具: (1)主材:各种满足使用要求的槽钢、角钢、工字钢。主材必须有出场质量证明书。 (2)焊条:焊条的牌号应符合设计规定。如设计无规定时,应符合表4-14的要求,焊条质量应符合以下要求: A、药皮应无裂缝、气孔、凹凸不平等缺陷,并不得有肉眼有看得出 的偏心度。 B、焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象。 C、焊条必须根据焊条说明书的要求烘干后才能使用。 D、焊条必须有出厂合格证。 钢筋电弧焊使用的焊条牌号表4-14 注:不含25MnSi钢筋。 (3)弧焊机、焊接电缆、电焊钳、面罩、堑子、钢筋丝刷、锂刀、榔头、钢字码等。

2、作业条件: 1)焊工必须持有考试合格证。 2)帮条尺寸、坡口角度、钢筋端头间隙、接头位置以及钢筋轴线应 符合规定。 3)电源应符合要求。 4)作业场地要有安全防护设施、防火和必要的通风措施,防止发生 烧伤、触电、中毒及火灾等事故。 5)熟悉图纸,做好技术交流。 四、操作工艺: 1、工艺流程 检查设备——选择焊接参数——试焊作模拟试件——送试——确定焊施焊——质量检验 2、检查电源、焊机及工具。焊接地线应与钢筋接触良好,防止因起弧而烧伤钢筋。 3、选择焊接参数。根据钢筋级别、直径、接头型式和焊接位置,选择适宜的焊条直径、焊接层数和焊接电流,保证焊缝与钢筋熔合良好。 4、试焊、做模拟试件。在每批主材正式焊接前,应焊接 3 个模拟试件 做拉力试验,经试验合格后,方可按确定的焊接参数成批生产。 5、施焊操作: 1)引弧:带有垫板或帮条的接头,引弧应在钢板或帮条上进行。无 钢筋垫板或无帮条的接头,引弧应在形成焊缝的部位,防止烧伤主筋。 2)定位:焊接时应先焊定位点再施焊。 3)运条:运条时的直线前进、横向摆动和磅进焊条三个动作要协调

拆除烟囱施工方案

80米高砼烟囱拆除、60米高 砖烟囱拆除施工方案及安全保证措施 第一章施工方案 一、施工前的准备 1、首先落实施工人员进场,安排住宿及值班场所,落实机械设备、工具及安全用品进厂,落实架子材料进场,落实项目部办公地点。 2、对工人进行安全教育和素质教育,并签定安全合同,对工人进行施工技术交底。 3、装设“三牌一涂”安全标识,落实工地水电及通讯设施到位,落实构筑物存放地点。 4、根据烟囱四周的环境,搭设安全通道。安全通道用建筑钢管搭设,上面铺设竹架子板。如烟囱爬梯护网平台腐蚀太严重,则必须进行加固。 二、施工工艺过程 从烟囱+0.000起搭设悬空操作平台到80米(或60米)高,利用平台由上至下进行拆除。拆除的工序为:先拆里面的耐火材料及保温材料,然后拆除外面的钢筋砼体(或砖体)。拆除物从烟囱里面自由落下,从烟囱底部出口将拆除物用人工倒出,然后用小车将拆除物运至垃圾点,集中外运。 三、主要施工方法 (一)、搭设施工操作平台。

1、用Φ76无缝钢管做成一头带套管的竖管,长度为2米一节,施工时有套管的一头朝上。 2、在烟囱壁上用电锤钻孔,用Φ18的膨胀螺栓将制作好的工凳铁板固定在烟囱壁上,用U型抱箍把竖管固定在工凳铁板上。需要40(或30)根2米竖管就能竖起80(或60)米高度。 3、沿烟囱外壁搭设所有竖管,竖管的间距在2-4米。 4、竖管搭完后,立即进行操作平台的搭设。操作平台四周用槽钢,中间连接用5#角钢,平台铺设15mm厚的钢板,钢板与槽钢采用焊接,操作平台临空一侧设防 1.5高的护栏杆,平台与烟囱接口处钢板封闭。 5、操作平台由下面的三角支架支撑,三角支架与竖管用U型抱箍固定,平台搭设完后,竖管之间用钢丝绳连接。 6、操作平台上下移动靠导链操作,导链一头固定在竖管的顶端,导链的下端固定在操作平台的钢丝绳上,做到双保险。每拆除2米烟囱,架子就拆下了2米,依次下移。 7、做好一些附属工作: 1.7.1 接上电源。主要用于焊割钢筋及照明等。用四芯电源线,配备专用配电柜。 1.7.2 大型空压机制气。配备3台储气罐,用1寸镀锌管引到操作平台上。 1.7.3 配备对讲机。便于上下联系。 1.7.4 安装卷扬机吊蓝。

烟囱施工安全专项施工方案

目录 一、工程概况及特点 (2) 二、编制依据 (2) 三、施工计划 (2) 四、施工工艺技术 (5) 五、施工安全保证措施 (5) 六、劳动力计划 (12) 七、计算书 (13) 附件:1、烟囱工程施工平面图 一、工程概况 本工程为广汇哈密煤化工项目动力站烟囱工程,本期工程共2个150米烟囱,基础底部直径25.96米,顶部出口直径5.5米。烟囱为单筒钢筋混凝土结构。 二、编制依据 1、《建筑施工高处作业安全技术规范》JGJ80-91 2、《电力建设安全工作规程》(火力发电厂部分)DL5009.1-92 3、《电力建设安全健康与环境管理工作规定》 4、《危险性较大的分部分项工程安全管理办法》 5、建筑机械使用安全技术规程(JGJ33-2001) 6、《烟囱施工图》 7、《土建专业烟囱施工方案》

8、国务院建设部建质〔2004〕213号文件《危险性较大工程安全专项施工方案及专家论证审查办法》 三、施工计划 3.1施工进度计划 根据当地气候条件等原因,筒身全部砼浇筑、内衬砌筑、平台制作安装及外装饰,综合考虑总工期305天。 3.2工程所需要的主要措施材料见下表所示:

3.3、工程所需工器具计划见下表:

四、施工工艺技术 4.1工艺流程: 施工准备→基础施工→筒身施工→+0.000 m~+35.0 m施工→+35.0 m~+75.0 m施工→+75.0m~+115.0m→+115.0m~+150.0m→避雷→井架拆除施工→油漆装饰施工。 4.2施工方法 本钢筋砼烟囱的施工方法主要采用“竖井架移置模板内砌外滑”施工方法:将竖井架立于筒身中,顶部设双层操作平台,作为砌砖、钢筋、模板、砼施工及垂直运输的平台,最顶设天滑杆支架,用卷扬机运输各种材料,采用一套模板逐节提升、安装、拆卸,将筒身砼逐节段分层浇注的方法。 五、施工安全保证措施: 5.1组织保障: 在烟囱施工之中,配专职技术员、质量检验员、安全员各一名,在烟囱施工中进行技术、质量、安全指导把好质量关。施工中,吊垂中心人员要定位、定人、责任到位,按照筒身设计要求严格控制比度,按《烟囱工程施工验收规范》BCJ78-85进行施工。工程完工后,按国家相关质量技术标准进行验收。 5.1.1质量保证措施 5.1.1.1本工程基础施工工程质量目标一次性合格。 5.1.1.2本工程设专职质检员负责工程质量的检查,督促施工人员按照技术要求、标准、规范进行施工。 5.1.1.3严格技术复核制度,测量放线后必须进行复核,每道工序施工后,工程技术与人员应进行复核。 5.1.1.4严格“三检制”,即班组自检,工序交接间互检,专职质检员专门检查相结合,使施工过程始终处于受控状态。

(烟囱)高空作业安全专项方案

本钢板材有限公司焦化厂焦二车间干熄焦扩能改造工程钢筋混凝土 烟囱 高处作业、交叉作业安全技术措施 编制: 审核: 部门审核: 审批: 本钢建设集团二建三工区 2013年6月1日

目录 一、工程概况 (2) 二、烟囱施工安全措施 (2) 三、临边防护安全措施 (3) 四、交叉作业安全防护措施 (4)

一、工程概况 该工程位于本钢焦化厂焦一车间与焦二车间1、2号及4、5号焦炉之间,南北临近5、6号转运站,东侧为新建3号焦炉,西侧为1号焦炉熄焦台。该烟囱为新建3号焦炉配套工程,±0.000m相当于绝对标高160.600m。 烟囱±0.000以上145m高,筒身上口外径Φ5.450m,顶部壁厚为160mm;下部在标高1.25m处为Φ11.840m,壁厚为440mm。在筒身顶部标高75m、115m、140m 处各设有一个检修及信号平台。 烟囱爬梯所用的钢构件均采用Q235号钢,筒首设有避雷装置。 二、烟囱施工安全措施 1、对参加烟囱工程施工的人员,必须进行技术培训和安全教育,使其了解本工程施工特点,熟悉本要求和本岗位的安全技术操作规程,并通过考核合格后方能上岗工作,主要施工人员应相对固定。 2、烟囱施工人员应先经过医务部门的体检,证明体格适合高处作业者,才能允许进行作业。在烟囱操作平台的施工人员必须定期进行体检,经医生诊断凡患有高血压、心脏病、贫血、癫痫病及其他不适合高处作业疾病的不得上操作平台工作。 3、烟囱施工中应经常与当地气象台、站取得联系,遇到雷雨、6级和6级以上大风时,必须停止施工。停工前做好防护措施,操作台上人员撤离,应对设备、工具、零散材料及可移动的铺板等进行整理、固定并做好防护,全部人员撤离后立即切断通向操作平台的供电电源。 4、烟囱施工现场必须具备场地平整、道路通畅、通电、通水的条件,现场布置应按施工组织设计总平面图进行。 5、在施工的建(构)筑物周围必须划出施工危险警戒区。警戒线至建(构)筑物的距离不应小于施工对象高度的1/10,且不小于10m。当不能满足要求时,应采取有效的安全防护措施。 6、危险警戒线应设置围栏和明显的警戒标志,出人口应设专人警卫并建立警卫制度。 7、施工现场的供电、办公及卫生设施等临时建筑和大宗材料的堆放,应布

电焊作业专项施工方案

电焊作业安全专项方案 一、编制依据 1、巴达高速公路BD02合同段施工组织设计 2、《电焊工作业安全技术规程》 3、《交通工程安全施工手册》 4、《交通工程安装工程安全生产文明施工资料手册》 二、电焊作业一般要求: 1.作业人员必须是经过电、气焊专业培训和考试合格,取得特种作业操作证的电气焊工,并持证上岗。(在有效期内) 2.作业人员必须经过安全教育考核合格后才能上岗作业。 3.施工现场禁止吸烟,严禁酒后作业,严禁追逐打闹,禁止窜岗,严格遵守各项安全操作规程和劳动纪律。 4.电焊作业人员作业时必须使用头罩或手持面罩,穿干燥工作服,绝缘鞋,用耐火防护手套,耐火的护腿套、套袖及其他劳动防护用品。要求上衣不准扎在裤子里,裤脚不准塞在鞋(靴)里,手套套在袖口外。 5.进入施工现场必须戴好合格的安全帽,系紧下颚带,高处作业必须系

好合格的防火安全带,高挂低用。 6.进入作业地点后,熟悉作业环境,检查设备及各项安全防护设施。若发现不安全因素、隐患,必须及时处理或向有关部门汇报,确认安全后再进行施工作业。对施工过程中发现危及人身安全的隐患,应立即停止作业,及时要求有关部门处理解决。现场所有安全防护设施和安全标志,严禁私自移动和拆除,如需暂时移动和拆除的须报经有关负责人审批后,在确保作业人员及其他人员安全的前提下才能拆移,并在工作完毕(包括中途休息)后立即复原。 7.严禁借用金属管道,金属脚手架、轨道,结构钢筋等金属物代替导线。 8.焊接电缆横过通道时必须采取穿管,埋入地下或架空等保护措施。 9.严禁在易燃物品(如油料、雨雪天气不得露天作业,雨雪过后应消除积水、积雪后方可作业。 10.作业时如遇到以下情况必须切断电源: a.改变电焊机接头; b.更换焊件需要改接二次回路时; c.转移工作地点搬运焊机时; d.焊机发生故障需要进行检修时; e.更换保险装置时; f.工作完毕或临时离开操作现场时; 11.焊工高处作业时:

烟囱土方开挖方案正文

1.工程概况 1.1工程概述 本工程为内蒙古康乃尔化学工业有限公司30万吨/年煤制乙二醇项目,位于内蒙古自治区通辽市扎鲁特旗经济技术开发区内,本项目以霍林河煤田的褐煤为主要原料生产乙二醇。烟囱为热电装置的一个重要组成部分,±0.000为绝对标高260.45m,底板厚度为2.3m,基础底板半径R=11.900m,基础底板底标高为-6.0m。 建设单位:内蒙古康乃尔化学工业有限公司 监理单位:辽宁诚实工程管理有限公司 总包单位:东华工程科技股份有限公司 施工单位:中国化学工程第三建设有限公司 1.2主要工程量 1.3地质概况 本工程厂区位于扎鲁特旗,厂区地势较平坦、开阔,地貌属于低山丘陵区,为冲积、河湖相沉积。根据地质勘查报告,岩土为第四系全新统及以上更新统冲湖积细砂及侏罗系凝灰岩等,地层分部较连续、稳定,以砂土、粘性土、全风化凝灰岩为主,层差不大,具水平层理,局部夹薄层粘性土,下伏地层为侏罗系凝灰岩。在地表下深度为-4.8米至-6.3米以下全部为全风化凝灰岩层。 2.编制依据 (1)本工程建筑工程施工合同及施工蓝图。 (2)《内蒙古康乃尔乙二醇项目岩土勘察报告》。 (3)《建筑基坑支护技术规程》(JGJ120-2012) (4)《建筑地基基础工程施工质量验收规范》(GB50202-2002)(2011版)

(5)《建筑边坡工程技术规程》(GB50330-2002) (6)《建筑基坑监测技术规程》(GB50497-2009) (7)《建筑基坑支护结构构造》(11SG814) (8)《施工现场临时用电安全技术规范》(JGJ46-2005) (9)《建筑施工扣件工钢管脚手架安全技术规范》(JGJ130-2011) (10)《地下工程防水技术规范》(GB50108-2008) (11)《建筑工程施工质量验收统一规范》(GB50300-2013) (12)国家现行的有关规范、规程、《建筑施工手册》第四版。 3 施工程序 3.1工程施工程序:施工准备→测量放线→验线→分层挖土→分层支护→人工清理基底预留土(200mm)→验槽。 3.2 确定关键工序 关键工序一览表表3.3 4 施工方法及技术措施 4.1施工准备 4.1.1施工蓝图到后,组织进行设计交底和图纸会审并将图纸问题落实清楚。 4.1.2施工前应将作业指导书编制并审核完毕。 4.1.4施工前应将测量仪器准备好并校验完毕。 4.1.5开工前,施工人员应组织进场,并要经过三级安全教育考试。 4.1.6施工前应对施工作业人员进行技术交底和安全交底,并要求全员签字。

烟囱施工安全措施

烟囱施工安全措施 1.一般安全要求 (1)对参加烟囱工程施工的人员,必须进行技术培训和安全教育,使其了解本工程施工特点,熟悉本要求和本岗位的安全技术操作规程,并通过考核合格后方能上岗工作,主要施工人员应相对固定。 (2)烟囱施工人员应先经过医务部门的体检,证明体格适合高处作业者,才能允许进行作业。在烟囱操作平台的施工人员必须定期进行体检,经医生诊断凡患有高血压、心脏病、贫血、癫痫病及其他不适合高处作业疾病的不得上操作平台工作。 (3)烟囱施工中应经常与当地气象台、站取得联系,遇到雷雨、6级和6级以上大风时,必须停止施工。停工前做好防护措施,操作台上人员撤离,应对设备、工具、零散材料及可移动的铺板等进行整理、固定并做好防护,全部人员撤离后立即切断通向操作平台的供电电源。 (4)烟囱施工现场必须具备场地平整、道路通畅、通电、通水的条件,现场布置应按施工组织设计总平面图进行。 (5)在施工的建(构)筑物周围必须划出施工危险警戒区。警戒线至建(构)筑物的距离不应小于施工对象高度的1/10,且不小于10m。当不能满足要求时,应采取有效的安全防护措施。 (6)危险警戒线应设置围栏和明显的警戒标志,出人口应设专人警卫并建立警卫制度。 (7)施工现场的供电、办公及卫生设施等临时建筑和大宗材料的堆

放,应布置在危险警戒线外。 (8)危险警戒区内的建筑物出人口、地面通道及机械操作场所,应搭设高度不低于2.5m的安全防护棚。 (9)烟囱工程进行立体交叉作业时,上、下工作面间应搭设隔离防护棚。各种牵拉钢丝绳、滑轮装置、管道、电缆及设备等均应采取防护措施。 (10)防护棚的构造应满足下列要求: 1)防护结构应通过计算确定; 2)棚顶一般可采用不小于二层纵横交错的木板或竹夹板组成重要场所增加一层2~3mm厚的钢板; 3)建(构)筑物的内部防护棚,应从中间向四周留坡,外(四周)防护棚应做成向内留坡(外高内低),其坡度均不小于1:5; 4)垂直运输设备通过防护棚时,防护棚所留洞口周围应设置围栏和挡板,其高度应不小于800mm; 5)当利用平台、灰斗底板代替防护棚时,在其板面上应采取缓冲措施。 (11)现场垂直运输机械的布置应符合下列要求: 1)垂直运输用的卷扬机,应布置在危险警戒区以外,并尽量设在能与塔架上、下通视良好的地方; 2)当采用多台塔吊同场作业时,应防止互相碰撞。 (12)垂直运输设备,应有完善可靠的各种安全保护装置,严禁使用

冬季焊接施工方案

本钢北台2#高炉工程 冬季焊接施工技术措施 编制人:霍小帅日期:2012.9.25 审核人:于波洋日期:2012.9.25 审批人:廖从宣日期:2012.9.25 天津二十冶金结本钢高炉项目部 2012年9月25日

1、编制说明: 由于2#高炉工程面临冬季施工阶段,而本工程任务紧、工作量大,焊接施工涉及所有钢结构安装部位,属于特殊工序。根据多年气象观测,辽宁省平均入冬时间为10月20日,常年持续时间为179天,最早入冬时间在10月8日,最晚入冬时间为11月6日,本溪局部每年冬季降有大雪。冬季主要的气候特点是:干冷且为期漫长。根据钢结构的施工特点,并结合本工程的实际情况,在冬季施工中把焊接工作为控制重点。我单位特编写此专项技术措施,认真做好焊前准备,严格控制施焊过程,严把焊接质量,以确保该工程整体质量。 2、工程概况: 2#高炉工程由我单位负责施工的,需要大量使用焊接的,且需要冬季施焊的主要部位包括:高炉炉体工艺钢结构安装、高炉炉体框架工艺钢结构安装、高炉炉体设备安装、高炉炉身软水及高压冷却水管道系统安装、风口平台工艺钢结构安装、粗煤气系统工艺钢结构安装、主胶带上料通廊工艺钢结构安装、出铁场主体钢结构安装、热风主管及热风围管工艺钢结构、出铁场除尘管道支架等。 高炉壳体材质为BB503高炉炉壳专用钢材、高炉主体框架材质为Q345B、重力除尘内外壳体材质为Q345B、上升下降管材质为Q235B、所有平台梁及平台铺板材质为Q235B,所有栏杆材质均为Q235A、其它支架吊挂材质均为Q235B。 在此次冬季施工过程当中主要涉及到的焊条类型主要有E4303、E4316、E5016,气保焊丝主要使用ER50-6。 3、编制依据: 3.1、中冶京诚工程技术有限公司设计图及施工详图 3.2、《炼铁工艺炉壳体结构技术规范》GB50567-2010 3.3、《高炉炉壳技术条件》TB4076-91 3.4、《炼铁机械设备工程安装验收规范》GB50372-2006 3.5、《现场设备、工业管道焊接工程施工及验收规范》GB50236-98

烟囱工程施工设计方案

忠旺铝业 年产70万吨高精铝及加工材项目电解烟气净化及循环水 60米烟囱施工方案 编制:_____________ 审核:_____________ 批准:_____________ 中国六冶忠旺工程项目部 二O一五年五月十日

目录 一、工程概况..................................... - 3 - 二、施工工序与施工方案........................... - 3 - 1.施工工序 ................................... - 3 - 2.施工工艺 ................................... - 4 - 2.1烟囱基础施工................................... - 4 - 2.2烟囱筒身施工................................... - 5 - 三、施工荷载与支承杆核算........................ - 13 - 四、提模施工操作要点............................ - 14 - 五、质量保证措施................................ - 16 - 5.1质量保证体系.............................. - 16 - 5.2质量控制.................................. - 17 - 六、安全保证措施................................ - 19 - 七.雨季施工措施................................ - 21 - 附图1:提升系统制作安装图....................... - 25 - 附图2:模板支设示意图........................... - 26 - 附图3:吊笼制作安装图........................... - 27 -

烟囱施工安全措施示范文本

烟囱施工安全措施示范文 本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

烟囱施工安全措施示范文本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1.一般安全要求 (1)对参加烟囱工程施工的人员,必须进行技术培训和 安全教育,使其了解本工程施工特点,熟悉本要求和本岗 位的安全技术操作规程,并通过考核合格后方能上岗工 作,主要施工人员应相对固定。 (2)烟囱施工人员应先经过医务部门的体检,证明体格 适合高处作业者,才能允许进行作业。在烟囱操作平台的 施工人员必须定期进行体检,经医生诊断凡患有高血压、 心脏病、贫血、癫痫病及其他不适合高处作业疾病的不得 上操作平台工作。 (3)烟囱施工中应经常与当地气象台、站取得联系,遇 到雷雨、6级和6级以上大风时,必须停止施工。停工前做

好防护措施,操作台上人员撤离,应对设备、工具、零散材料及可移动的铺板等进行整理、固定并做好防护,全部人员撤离后立即切断通向操作平台的供电电源。 (4)烟囱施工现场必须具备场地平整、道路通畅、通电、通水的条件,现场布置应按施工组织设计总平面图进行。 (5)在施工的建(构)筑物周围必须划出施工危险警戒区。警戒线至建(构)筑物的距离不应小于施工对象高度的1/10,且不小于10m。当不能满足要求时,应采取有效的安全防护措施。 (6)危险警戒线应设置围栏和明显的警戒标志,出人口应设专人警卫并建立警卫制度。 (7)施工现场的供电、办公及卫生设施等临时建筑和大宗材料的堆放,应布置在危险警戒线外。 (8)危险警戒区内的建筑物出人口、地面通道及机械操

烟囱拆除工程施工方案及安全措施(2020版)

( 安全技术 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 烟囱拆除工程施工方案及安全 措施(2020版) Technical safety means that the pursuit of technology should also include ensuring that people make mistakes

烟囱拆除工程施工方案及安全措施(2020 版) 一、工程概况: 本工程为烟囱拆除工程,该烟囱高33米,100m3 。根据现场情况,塔身地面:北向外5米,公路及行人:东5米建筑物,西:车库南5米,厂内行车道。 二、施工主要内容: 1、施工工序: 工具准备→搭脚手架→防护→烟囱拆除→清场、运输 2、施工主要内容: 高33米、100m3 烟囱拆除,不拆基础。在拆塔前,先将地面以塔身为中心向外8米,用钢管脚手架搭好,在钢管脚手架的外边从上到下围好安全网,

在从上到下围上防护网使风镐打下的砼块不得飞出安全网外(围的密密实实,正如用罩子罩在烟囱上般),从而保护行人安全。 在防护网上要挂上明显的交通标示,夜间要挂上红灯。 三、施工技术措施: 1、施工人员施工措施: 1、烟囱周边全部搭设安全网,拆下的小块不得超过25cm×25cm 左右。 2、烟囱上部倒锥:用空压机打成小块,在用氧气割掉钢筋。 3、烟囱筒壁:在筒身内部达设脚手架,施工人员在脚手架上作业,用空压机打成小块,在用氧气割掉钢筋。 4、下料:在烟囱内壁下料。 5、作业人员全部系双保险扣,定向监验施工。 2、施工员职责: 1、在甲方项目经理指导下,对单位工程所划分的作业区段管理工作负责。 2、对单位工程的质量检查、安全、进度负责至各作业组。

管道焊接专项施工方案

山西省地下水超采区综合治理襄汾县水源替代工程(2018年度)施工四标 管道焊接专项施工方案 编制人: 审核人: 审定人: 编制单位:陕西省泾河工程局 编制时间:2018.11.14

焊接专项施工方案 一、编制说明 1、为了保证焊接这一工序的全过程能得到有效地控制和顺利的实施,确保管道焊接的质量和施工进度,特编制该管道焊接的施工方案用于指导现场焊接的工作。 2、本施工方案的适用范围山西省地下水资源超采区综合治理襄汾县水资源替代工程施工四标的管道焊接工作。 3、编制依据及引用标准 (1)《现场设备、工业管道焊接工程施工规范》GB50236-2011 (2)《现场设备工业管道焊接工程施工质量验收规范》GB50683-2011 (3)《工业金属管道工程施工质量验收规范》GB50184-2011 (4)《埋地钢质管道环氧煤沥青防腐层技术标准》SY/T0447-2014(5)《碳钢焊条》GB/T5117-2012焊接工程量及主要技术要求 4、焊接工程量及主要技术要求 二、施工准备 1、焊前准备 (1)焊件的切割和坡口加工应符合下列规定:坡口加工可采用机械方法和火焰切割方法。 (2)焊件组对,焊接前应将坡口内外侧表面不小于20mm范围内的污物、毛刺及杂质清理干净,并不得有裂缝和夹层等缺陷。

(3)管子及焊接件对接时,内壁错边量不得超过母材厚度的10%,且不得大于2mm。 (4)不宜在焊缝周围开孔。焊件不得进行强行组对。 (5)坡口形式和焊接尺寸 采用V型坡口,坡口角度为55-60度之间,对接件间隙为0-3mm,钝边厚度为0-3mm。 2、焊接材料 焊接材料的选用按照母材的化学成分、力学性能、焊接性能、焊前预热、焊后处理、使用条件和施工条件等综合因素而定,并符合以下规定: (1)焊接材料的焊接性能应良好 (2)焊缝的使用性能应符合国家现行的标准和设计文件的规定。 (3)焊接机具设备主要包括:交流焊机、直流焊机、氩弧焊机、内磨机及电动磨光机。 (4)用于管道焊接的各类焊机必须安装电流表、电压表,并按要求定期检查,焊接规范参数调节应灵活。 3、焊接人员 管道焊接人员应具备考试合格的焊工合格证,其合格项目与焊接项目相适应,并在规定的时间范围内。 三、焊接工艺 1、焊接前准备及接头对接,法兰与管子的装配连接。
