一、工程概况

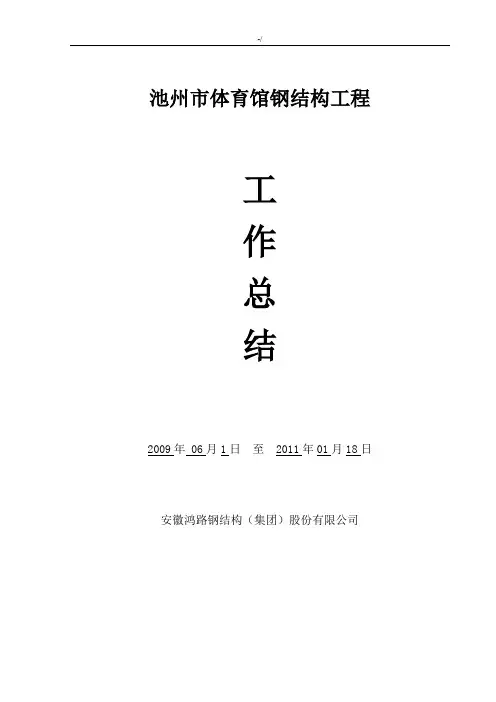

工程名称:池洲市体育馆钢结构工程

发包人:池洲市市政基础设施重点工程建设指挥部办公室

建设地点:池洲市长江南路南外环以南

本工程项目为池洲市体育馆钢结构工程,主体结构竖直投影为正圆形,最大直径DA=126m。外围钢构GJ(H496*199*10*14,材质为Q235B)计93榀(每4°一件)。起始端即底端落于圆周B线12.6m标高处,上部支承于圆周D 线29.77m标高处,GJ终端标高为32.500m。在GJ背部20.99m标高处起设花瓣结构(H250*125*6*9,Q235B), 其最高标高为28.55m。FGJ(□100*4)每4°一件,与GJ相间.在FGJ背部20.989m标高处起亦设花瓣结构, 其最高标高为27.801m. 钢架、FGJ及花瓣间以HL(H250*125*6*9)、QHL(□100*4)连接,HL为螺栓连接,QHL为现场焊接连接。

网架为该建筑的同心圆,半径为41.55m,支承于圆周D线23.6m标高上。网架矢高5000mm; 上、下弦杆间距3.209m;屋面结构采用:□140×80×4 方钢管为主龙骨,C120*60*20*2.0钢檩条;屋面围护:面板采用ZIP-RIB扇形板,中部填充:12kg/m3下衬无纺布50mm厚玻璃纤维吸音棉,24kg/m3上衬铝箔100mm厚玻璃纤维保温棉;下层板采用:WS-1130型板材料.并设置屋面采光带及有组织排水.

二、工程特点

工程特点:空间结构美观、大方,跨度大,空间高,吊装难度较大。

三、分项工程施工步骤

1、安装顺序:

93根GJ(HN496*199*9*14)柱, 540件HL(H250*125*6*9)→90根FGJ(□100*4)计540件→QHL(□100*4)1674→GJ背部之HN250*125→MQL(□100*4/5)

HL→网架支座→网架球及杆件→龙骨托→龙骨(□140*80*4)→檩条(C120*60*20*2.0)→天沟→中间验收合格→0.5mm厚镀锌彩钢板→50mm 厚玻璃纤维吸音棉→几字型衬檩→100mm厚玻璃纤维保温棉→0.9mm厚PVDM 铝镁锰金属屋面板→天窗→收边泛水→工程竣工验收。

2、复测

依据总包单位或建设方提供标高基准点、圆心点、轴线、B、D圆周线,对GJ、FGJ、网架支承座就B、D圆周线上的基础位置进行标高、间距、距离进行复测,形成测量结果,报监理工程师审查批准。

3、材料进场

进场构件均具备:

原材料质量证明书、原材料复检报告、钢构件产品质量合格证、焊接工艺评定报告、焊接施焊记录、焊缝外观检查报告、焊缝无损检测报告、(包括第三方抽检报告)、构件尺寸检验报告、干漆膜厚度检测报告、摩擦面抗滑移系数检测报告、高强螺栓力学性能试验报告等资料。

4、构件吊装

钢柱吊装前,对钢柱的定位轴线,基础轴线和标高,地脚螺栓直径和伸出长度等进行检查和办理交接验收,并对钢柱的编号、外形尺寸、螺孔位置及直径、连接板的方位等等,进行全面复核。

(1)钢架吊装

1)、钢柱就位

首先利用预埋件上的轴线确定好钢柱位置。按图纸要求在二楼平台上将构成一根GJ的三节组装成整根GJ,拼装后认真检查拼装质量,符合要求后根据重心位置确定钢架的吊点位置,进行GJ整件吊装,并在钢架的上下部分别系两根曳引绳,在起吊过程中控制吊件的摆动和走向。

2)、标高调整

安装前严格测量预埋件,提前用钢板调整到设计高度。

3)、吊装

每根钢架柱的上部支承点和柱脚处分别安排两名安装工,就位后以水准仪复测梁底标高,无误后拴好揽风绳令吊车落钩。紧接着吊装紧邻的第二根钢架柱,待第二根钢架柱就位后尽快用HL1~12(HN250*125*6*9)将这两根钢架柱连接牢固(高强螺栓初拧)。依此类推,自9线沿逆时针方向至26线返至9线,再沿顺时针方向至27线止。钢架柱每吊装完一根即进行校正,校正合格即进行HL的高强螺栓的终拧。连续校正完10根GJ柱,测量累积偏差在允许围,即开始吊装FGJ。

吊装FGJ试装一整根即由下往上安装FGJ1、FGJ2、FGJ3、FGJ4、FGJ5、FGJ6,进行全面检测。

4)、 FGJ吊装完毕即行吊装钢架柱和FGJ背部的HN250*125*6*9和□100*4/5、QHL(□100*4)。此类构件每吊装一件,都认真检测,确保几何尺寸和位置的准确性,然后再行施焊!

5.高强螺栓连接

⑴高强度螺栓施工

1)、节点螺栓紧固顺序为:同一平面紧固顺序为:从中间向两端依次紧固,2)、高强度螺栓施工顺序

高强度螺栓穿入方向应以便于施工操作为准,同一节点的高强螺栓穿入方向均一致。

6.钢结构焊接

(1)焊前准备

1).将电焊机房吊到施焊区域,放置平稳。接通主电源,连接焊机及烘箱电源,做好接地并调试。连接焊机龙头线及地线,将地线并联接在一起焊在钢梁上,焊接电缆(龙头线)从焊机至焊钳的长度宜在30~50米,

2).按照焊接工艺要求对焊条进行烘焙,烘烤温度300。C恒温1小时后降温至100。C保温。

3).准备好焊接用吊篮或简易脚手架、焊工个人工具及劳保安全用品。4).由技术人员对焊工进行技术及安全交底,发给作业指导书。

(2)焊接顺序:

1).构件接头的现场焊接,均符合下列要求:

完成安装流水区段的主要构件的安装、校正、固定(包括预留焊接收缩量);确定构件接头的焊接顺序,按规定顺序进行现场焊接。

2).接头的焊接顺序,平面上应从中部对称地向四周扩展,竖向可采取有利工序协、方便施工、保证焊接质量的顺序

3).构件的焊接顺序应根据接头的焊接顺序,安排两名焊工在梁的两侧对称焊接,电焊工应严格按照分配的焊接顺序施焊,不得自行变更。

(3)焊接:

1)、连接角焊缝、对接平焊缝在焊缝探伤合格后割切除引弧板;

2)、焊接工艺参数参照下表执行,具体按焊接作业指导书。

3)、环梁与钢架柱焊接,应由两名焊工在相对称位置以相等速度同时施焊. 4)、焊接工作完成后,焊工应在焊缝附近打上(或用记号笔写上)自己的代、号钢印。焊工自检和质量检查所作的焊缝外观检查有及超声波检查,均应有书面记录。

(4)焊接检验:

1)、焊接的外观检查:

a、焊缝质量的外观检查,应按设计文件规定的标准在焊缝冷却后进行。

梁柱构件以及厚板焊接件,应在完成焊接工作24小时后,对焊缝及热影响区是否存在裂缝进行复查。

b、焊缝表面应均、平滑、无折皱、间断、和未满焊,并与基本金属

平缓连接,严禁有裂纹、夹渣、焊瘤、烧穿、弧坑、针状气孔和熔合性飞溅等缺陷。

c、对焊缝上出现的间断、凹坑、尺寸不足、弧坑、咬边等缺陷,应予

补焊。补焊焊条直径不宜大于4mm.

d、修补后的焊缝应用砂轮进行修磨,并按要求重新进行检查。

2)、焊缝的超声波探伤检查。

a.超声波探伤检查应在焊缝外观检查合格后进行。焊缝表面不规则及有关部位不清洁的程度,应妨碍探伤的进行和缺陷的辨认,不满足上述要求时事前应对需探伤的焊缝区域进行铲磨和修整。

B.全熔透焊缝的超声波探伤检查数量,按设计文件要求。受拉焊缝均100%检查;受压焊缝可抽查50%,但我方均100%,当发现有超过标准的缺陷时,立即安排整改。

三)螺栓球节点网架安装

1、根据本工程结构情况,该屋面网采用高空散装法安装工艺。严格遵守先下弦后腹杆,再上弦的先后顺序安装,并随时测量网架质量,检查下弦网格尺寸及对角线,检查上弦网格尺寸及对角线,检查网格纵向、横向长度、网格矢高,在各临时节点未拆除前进行调整。

2、网架安装前对网架支座支承点的位置、尺寸进行复验,经复验检查轴线位置,标高尺寸符合设计要求以后,才开始安装。

3、根据本工程的结构特点,采用外扩法的部分悬挑拼装方法进行安装,这种拼装方法始终有部分网格悬挑着,杆件悬挑较大时,我们按需设置临时支承架,以控制自重和施工荷产生的挠度。

4、该网架的基础标高及轴线正确与否,直接影响到该网架的安装质量。因此对每个支座的支承面逐点检查,反复校对,做到万无一失。对每个支承点的标高,轴线复测无误后,才正式安装。

6、该网架为球壳形圆弧网架,虽然弧度不大,为了确保安装质量,在安装前根据网架安装图精确计算出每一个球节点的标高,用全站仪随时监测,用千斤顶不断进行调节,确保网架的安装精度。

7、拼装时,临时节点的位置、数量、支点高度应统一安排,支点下部适当加固,防止网架支点局部受力过大,支架下沉。并保证下弦球的平行度,如有起拱要求时,在临时支点上找出坡度。

道路工程材料知识点考点总结

道路工程材料知识点考点 绪论 道路工程材料是道路工程建设与养护的物质基础,其性能直接决定了道路工程质量和服务寿命和结构形式。 路面结构由下而上有:垫层,基层,面层。 面层结构材料应有足够的强度、稳定性、耐久性和良好的表面特性。 第一章 砂石材料是石料和集料的统称 岩石物理常数为密度和孔隙率 真实密度:指规定条件下,烘干岩石矿质实体单位真实体积的质量。 毛体积密度:指在规定条件下,烘干岩石矿质实体包括空隙(闭口、开口空隙)体积在内的单位毛体积的质量。 孔隙率:是指岩石孔隙体积占岩石总体积(开口空隙和闭口空隙)的百分率。 吸水性:岩石吸入水分的能力称为吸水性。 吸水性的大小用吸水率与饱和吸水率来表征。 吸水率:是岩石试样在常温、常压条件下最大的吸水质量占干燥试样质量的百分率。 饱和吸水率:是岩石在常温及真空抽气条件下,最大吸水质量占干燥试样质量的百分率。 岩石的抗冻性:是指在岩石能够经受反复冻结和融化而不破坏,并不严重降低岩石强度的能力。 集料:是由不同粒径矿质颗粒组成的混合料,在沥青混合料或水泥混凝土中起骨架和填充作用。 沥青混合料 水泥混合料

表观密度:是指在规定条件下,烘干集料矿质实体包括闭口空隙在内的表观单位体积的质 量。 级配:是指集料中各种粒径颗粒的搭配比例或分布情况。 压碎值:用于衡量石料在逐渐增加的荷载下抵抗压碎的能力,也是石料强度的相对指标。压碎值是对石料的标准试样在标准条件下进行加荷,测试石料被压碎后,标准筛上筛余质量的百分 率。1000 1 ?='m m Q a (1m :试验后通过2.36mm 筛孔的细集料质量) 磨光值:是反映石料抵抗轮胎磨光作用能力的指标,是决定某种集料能否用于沥青路面抗滑磨耗层的关键指标。 冲击值:反映粗集料抵抗冲击荷载的能力。由于路表集料直接承受车轮荷载的冲击作用,这一指标对道路表层用料非常重要。 磨耗值:用于评定道路路面表层所用粗集料抵抗车轮磨耗作用的能力。 级配参数: ?? ? ??分率。 质量占试样总质量的百是指通过某号筛的式样通过百分率和。 筛分级筛余百分率之总分率和大于该号筛的各是指某号筛上的筛余百累计筛余百分率率。 量占试样总质量的百分是指某号筛上的筛余质分级筛余百分率i i i A a ρ 天然砂的细度模数,系度模数越大,表示细集料越粗。 根据矿质集料级配曲线的形状,将其划分为连续级配和间断级配。 在连续级配类型的集料中,由大到小且各级粒径的颗粒都有,各级颗粒按照一定的比例搭配,绘制出的级配曲线圆滑不间断;在间断级配集料中,缺少一级或几个粒级的颗粒,大颗粒与小颗粒之间有较大的“空档”,所做出的级配曲线是非连续的。 第二章 沥青按照形态分类:粘稠沥青、液体沥青。 沥青按照用途分类:道路沥青、建筑沥青、水工沥青、防腐沥青、其他沥青。 粗集料 >2.36mm >4.75mm 细集料 <2.36mm <4.75mm

采购工作总结工程采购年终工作总结报告_0453文档

2020 采购工作总结工程采购年终工作总结报告_0453文档 EDUCATION WORD

采购工作总结工程采购年终工作总结报告_0453文档 前言语料:温馨提醒,教育,就是实现上述社会功能的最重要的一个独立出来的过程。其目的,就是把之前无数个人有价值的观察、体验、思考中的精华,以浓缩、系统化、易于理解记忆掌握的方式,传递给当下的无数个人,让个人从中获益,丰富自己的人生体验,也支撑整个社会的运作和发展。 本文内容如下:【下载该文档后使用Word打开】 总部采购部自xxxx年5月份成立以来,在公司各领导及各部门的大力支持与鼓励下,努力做到以提高采购效率及物资供应的效率,降低经营成本,提高公司的整体盈利水平为宗旨,并不断地进行自我改造,自我建设和多次的自我调整,虚心吸取多方的建议及经验,已基本完成部门架构的构建及人员的配置,拓宽发展空间,并制定和完善了各项采购规章制度,促使本部门能够保持平稳和健康地运行。 一、总部采购部的主要工作职能 (一)严格遵守公司的各种规章制度,按照公司及各项目的具体要求来进行询价、核价、对比及采购等,严格控制采购成本。 (二)、以质量优先、价格优先、效率优先为原则,制定了相关的采购管理制度和严格的采购流程,使公司的采购业务有序和

健康地运行。 (三)、对大宗采购材料进度进行实时跟踪监控,确保材料能够按时入场,保证施工项目能够顺利进行。对于月结材料要进行全面的监控和价格审定。以月为单位,根据市场价格的变化,对月结材料的价格作适时及必要的调整。 (四)部门团结协作,努力完成权限范围内的采购工作,同时也要熟悉各种招标管理流程,配合公司各种招标工作,指定采购部的采购方案和招标工作方案。 (五)、联合其它相关部门(如预算部门、设计部等),根据工程项目的需要,核比我司成本预算,做好相关材料询价和报价工作,为工程项目预算提供重要的数据,为我司争取最合理、惠的价格,减低公司的采购成本,提升公司的工程利润。 (六)、为集团各分(子)公司在硬装材料方面的采购提供更多供应商信息,并在询价议价上提供必要协助和标准。 (七)不断拓宽采购渠道,开发更多市场,完善供应商管理系统,在采购实践中不断积累供应商信息,为公司尽力争取到惠的价格和较长的账期。 (八)、全面负责公司全部软装项目的材料采购及具体工作的实施。各地的软装项目的材料采购及具体实施由采购部主导负责进行,包括材料采购、工地现场摆设等。 二、xxxx年工作完成情况 软装项目作为总部采购部直接负责和实施的项目,在公司领导及部门员工的通力合作下,xxxx年度主要负责实施的项目完成

道路工程材料期末总结

绪论 路面结构由下而上铺设分为垫层、基层、面层。 第一章砂石材料 第一节岩石 岩石的分类:岩浆岩(深成岩、喷出岩、火山岩)、沉积岩、变质岩。 常用岩石的分类:花岗岩、玄武岩、辉长岩、石灰岩、砂岩、石英岩、片麻岩。 岩石的化学性质:依据氧化硅(SiO2)将石料分为碱性石料、中性石料、酸性石料、对应的SiO2为小于52%,52%-65%,大于65%。 一、常用的岩石物理性质:①物理常数②含水率③吸水率 物理常数为密度(真实密度、毛体积密度)和孔隙率。 岩石的真实密度:在规定条件下烘干石料矿质单体真实体积(开口闭口空隙)的质量。 岩石的毛体积密度:规定条件下烘干石料包括孔隙在内的单位体积固体材料的质量。 孔隙率一般不能实测,孔隙率越小,强度越大。 含水率间接反映岩石中孔隙的多少和岩石的致密程度。 吸水性:由吸水率与饱和吸水率表示。 吸水率:岩石试样在常温、常压条件下最大的吸水质量占干燥试样质量的百分率。 饱和吸水率:岩石在常温及常压条件下最大的吸水质量占-干燥试样质量的百分率。 表观密度的大的岩石,孔隙率小,吸水率小。 二、岩石的抗压强度影响因素:①岩石自身的矿物组成、结构构造、孔隙构造、含水状态。 ②试验条件如试件形状、大小、加工精度、加荷载率。 三、岩石的耐久性:主要表现在岩石的抗冻性。是指岩石能够经受反复冻结融化而不破坏,并不严重降低岩石强度的能力。 抗冻性试验法:是评估岩石在保水状态下,经历规定次数的冻融循环后抵抗破坏的能力。 坚固性实验法:岩石试样经饱和硫酸钠溶液多次浸泡与烘干循环后,不发生显著破坏或强度降低的性能。L[试验质量损失率=(实验前烘干质量-试验后烘干质量)/实验前烘干质量]。 第二节集料 一、集料的物理性质:①密度②空隙率③集料的级配④集料的颗粒形状与表面特征⑤含泥量和泥块含量 表观密度:在规定条件下烘干石料矿质体积单体单位表观体积(包括闭口孔隙在 内的矿物实体的体积)的质量。 堆积密度:单位体积(含物质颗粒固体及闭口开口孔隙及颗粒间空隙体积)。 真实密度:在规定条件下烘干石料矿质单体真实体积(含开口闭口孔隙)的质量。 毛体积密度:规定条件下烘干石料包括孔隙在内的单位体积固体材料的质量。 集料的堆积密度包括自然堆积状态、振实状态、捣实状态下的堆积密度。 空隙率:反映了集料的颗粒间相互填充的致密程度。 级配:集料中个组成颗粒的分级和搭配。 连续级配: 间断级配: 二、粗集料的力学性质:①压碎值②磨耗率③磨光值④冲击值⑤磨耗值 压碎值:用于衡量石料在逐渐增加的荷载下抵抗压碎的能力,也是石料强度的相对指标,用以鉴定石料品质,判断骑在道路工程的适用性。

项目材料采购流程图.doc

材料采购管理流程 为确保工程顺利完工,便于系统统筹材料采购工作,提高工作成效,特编制本流程。本流程只适用于安装工程项目的材料采购。 一、材料采购流程 1、为了避免因物资采购程序的不规范而造成物资不能及时准确到位,避免因物资请购计划统计不准确而造成的采购成本增加及材料浪费的现象,特制订本流程。 2、采购应坚持成本效益原则、质量原则、进度配合原则、公平竟争原则。要求向多家供应商发采购函进行询价和质量比较,在材料质量保证不影响安装工程质量的前提下,按照质优价廉、同质价低的原则采购。按照询价、比价、议价、评估、索样、定价、请购、订购流程进行。 3、常规物资的采购,项目部需根据项目的实际进度合理安排物资具体的到场时间,再根据采购各种材料需要的合同签订周期及供货周期,计算出材料需提交请购计划的时间; 4、采购计划表的填写、审核成本部门或项目部提前提交材料计划给采购部门,公司总经理或总工程师审核材料计划,如审核不通过需及时让成本部或项目部重新提交。如审核通过,采购部对成本或项目部提交的材料采购计划单进行登记并存档;填写××项目材料(设备)采购计划表由项目部申报,表格式并由总工程师、项目

经理、总经理和成本经理审核签字后提交财务。 二、采购计划表的内容 (1)项目部需在采购计划表中准确填写所要请购物资的名称、规格型号、单位、数量、计划到货时间等。 (2)对于采购材料必须符合项目中标品牌,规格、型号符合设计要求,须在采购单上注明完整,必要时可附有说明、图纸等,以做为采购和验收时的标准。 (3)采购单上的文字、数字、字母等需填写清晰,特别是易混淆的字母、数字等,要保证他人可以辨认清楚。 (4)项目负责人在采购单上签字后应注意在空余部分是否已注明“以下空白”或打斜杠。 (5)采购单上填写的日期需与提交时的日期一致。 (6)采购单一经总经理、总工程师签字后,则不得涂改或加入新的内容。 (7)对于有样品的,供应商须将样品提交到相应的采购人员手中,收样人应确认“已收到样品”,且留存于公司办公室人员专人保管。 (8)对于特殊紧急情况,采购部门可直接填写采购单,交付相关人员执行采购同时告知公司总经理,采购后补签字后存档。 (9)采购单上的到货期限需符合材料采购周期。 (10)采购单须注明采购物资的用途及使用部位,材料采购量的审核依据为:公司成本部门预算+现场实际情况。

周工作计划和总结

周工作计划和总结 ★WTT工作计划频道为大家整理的周工作计划和总结,供大家参考。更多阅读请查看本站工作计划频道。 各位家长、小朋友们: 大家好!近几日虽然是阴雨绵绵,但咱们过得忙碌、愉快而充实,现将周工作总结如下: 一、上周工作总结: 1、在周一的晨检中,本班幼儿的个人卫生做的很干净,头发洗了,园服也很整洁,只有极个别幼儿指甲没剪,幼儿都保护自己很好,没有带外伤的幼儿,孩子们都能高高兴兴入园。 2、本周孩子们进行了正常的教育教学活动,还贯穿了幼儿的常规训练,比如:上操、吃饭、上床睡觉的安全等,孩子们都能按老师的要求积极参与,成效还不错,另外,我们应做好安全工作总结。 3、本周接连几天下雨,早晚天气还是有点冷,温差比较大,流行病偶有发生,希望家长朋友们给孩子做好预防工作,本周除王宁、张凯、张亚楠三个小朋友请长假外,其他幼儿请假的少,所以,本周幼儿的出勤率比较高,只有极个别的孩子带药了,老师都能及时给孩子喂药,让孩子勤喝水,午休时能给孩子盖好被子,保证了每个孩子都能健康的入园学习。 4、本周还进行了老师、家长和小朋友“收旧废料”手工作品展,由于我班家长朋友们的积极参与,我班制作的手工作品件数多、质量好,在此,(尤其是赵凌楠的爸爸、祁芳芳的妈妈、吕晶乾的妈妈、张虹宇的爷爷)对各位家长的支持表示感谢。 二、下周工作计划: 1、由于早晨天气有点冷,周一根据天气情况给孩子穿园服,给孩子彻底搞好个人卫生,剪掉长指甲,洗干净黑指甲,给孩子换洗袜子和鞋垫,以保持午休时室内的空气清鲜,注意孩子的安全,不要让孩子带外伤,以保证孩子健康、愉快的入园。 2、夏季虽然已经来到,但一些传染性的疾病时有发生,希望家长朋友们一如既往给孩子做好预防工作,做好班级卫生工作计划,本周园内也将进行幼儿夏季体检。老师将会细心地照顾每一位幼儿的生活、学习、游戏,让他们多喝水,以保证孩子们健康入园。 4、六月份咱们对幼儿要进行“争做诚信小公民”的主题教育,要教育孩子讲文明、懂

建筑工程业务员做什么【建筑工程材料业务员个人工作总结】

建筑工程业务员做什么【建筑工程材料业务员个人工作总结】第一篇:建筑工程个人工作总结 以下提供一篇建筑工程个人工作总结给大家参考! 半年以来,我的工作内容主要有:比华利山庄项目施工安全、质量、进度控制;跟进比华利山庄项目设计变更;比华利山庄项目项目 招标工作(基坑支护、施工总承包、监理、沉降监测、白蚁防治等招标工作)以及朗琴湾项目勘察招标工作;参加比华利山庄项目工程例会;配合项目部工作开展等工作;车陂项目“三旧改造”前期测量工作。在工作中,本人以“安全第一、质量为主”的工作原则去开展各项工作,通过自己的努力和自己在建筑行业积累的经验,本人只能做 到将质量、安全隐患降到最低,确保不发生质量安全事故,发现问题 及时向上级汇报情况。在比华利山庄项目施工安全、质量、进度控制中,怎样把好工程质量关,在实际施工工作中,作为工程师应牢牢地 掌握现行施工技术规范,深入施工现场,狠抓工程质量管理,严格把 好工程材料质量关、施工质量关,对不符合法律法规\技术规范的行 为决不放过,对影响质量及安全的因素进行重点控制。在施工中我发 现现场施工管理有漏洞,针对现场实际情况,及时做出行之有效的管 理规章制度措施,例如《现场文明施工管理制度》、《安全文明管理制度》、《文明施工现场违规处罚细则》、《施工现场主要材料的储 存和防护管理办法》等等。虽然当中力不从心、困难重重,工作压力

也很大,在这种情况下,为了搞好工作,我不怕麻烦,耐心地向领导请教、向自己同事学习、自己摸索实践,在很短的时间内便熟悉了工作,明确了工作的程序、方向、方式,提高了工作技能,在具体的工作中形成了一个清晰的工作思路,能够顺利的开展本职工作。还有在车陂项目“三旧改造”前期测量工作中,本人承担外业测量工作,测量任务重、工作量大、工作环境恶劣,工作中常常遇到村民拒测、谩骂,村社干部不配合做工作,光是我门苦口婆心地解释是远远不够的,特别是“钉子户”,不但要承受拒测和无理的谩骂,碰到野蛮的“钉子户”还要当贼抓,根本连在门口看都不让看。当户型数据、户名、__都无法取得情况下,我也没有落下一套房一住户,唯有方法是借助左邻右舍来获得准确数据和街道出租屋管理中心取得户名、 __。在困难面前只要不抛弃不放弃,就能达到预期的效果。同时在工作中也认识了自己的差距,也暴露了自己不足之处:发现问题汇报不及时、不细致,有时还越级汇报,工作协调能力的欠缺;有时麦经理安排的工作有异议时,带抵触情绪,方式处理上欠客观。 xx年目标是将努力改正过去工作中的不足,继续跟进比华利山庄项目施工安全、质量、进度控制;比华利山庄项目项目招标工作;以及朗琴湾项目勘察工作顺利展开等等,在工作中,我将一如既往继续在工作中不卑不亢,尽心尽力,不断学习,开拓进取,提高自身的业务素质,提升自己的工作能力,以顽强拼搏的斗志、振奋饱满的精神融入工作当中去。

工程项目材料采购管理制度及流程

工程项目材料采购流程和有关规定 为加强工程材料程序化管理,有效的控制资金使用,更好的做好材料成本控制工作,了解各项目材料用款,对外欠款。结合公司实际情况,特制定相关材料采购流程,望各项目部严格按照此制度执行。 一﹑预算部预算,项目部统计,审核采购材料的数量 工程中标后,预算部对本工程所需的各种材料进行预算,为工程的资金投入提供依据( 注:提供详细的材料使用节点计划,此计划作为项目收款计划主要支撑依据)。项目部根据中标书(中标合同清单)和施工图纸认真严格计算本项目的材料需求,填报材料采购总计划表交公司相关领导审批。同时此材料需求总表要一式三份,工程部,采购部,项目部各一份。 二﹑项目部申请材料采购计划 1.在进场前,项目部要提前做出由工程部认可的材料总需求计划,如果部分材料是甲方指定的,项目必须注明指定材料名称,品牌,规格型号,数量,到场时间,联系方式等。有加工图纸的材料要附上图纸,且有项目部项目经理签字,(结合工程实际情况,项目部必须考虑到定制加工材料的加工周期,给采购部合理的采购时间)。 2. 材料采购申请单一一式三份,采购部,项目部,工程部各一份。为了杜绝浪费和其他不合理情况发生,材料采购申请表上面必须有材料申请人,项目工程部负责人,项目经理签字,缺一不可(详见样表)。否则公司采购部有权拒绝接收材料采购申请表。公司采购部原则上不接收项目部任何人电话通知供货要求,如果有特殊情况,一定要有公司领导批准同意,由公司领导通知公司采购部负责人,公司采购部负责人在接收到公司领导批准同意采购,方可安排公司采购部相关人员进行采购。在公司采购部进行材料采购的同时,项目部相关人员必须及时的补交材料采购申请表,并且按正常的审批程序进行审批,然后将审批通过的材料采购申请表交至公司采购部。 3. 项目中变更或增加材料用量,以甲方书面通知或签证为主。项目部及时将甲方书 面通知或签证发公司预算部备案,同时,项目部按材料采购流程申请材料采购。预算部收到变更或增加材料用量申请表后,必须进行核算,并报公司工程部、公司采购部、公司领导审批(特殊情况除外)。 三、公司采购部在接收到批准后的材料采购申请表,应该按照工程施工流程和请购材料的

道路工程材料二 期末考试试题及参考答案

青岛理工大学继续教育学院课程考试 20 17 ~20 18 学年第 2 学期 课试卷 使用层次 出题教师 学号: 姓名: 专业: 年级: 函授站: ..........................................................密.......................................................封...........................................................线........................................................ 试卷类型:(A )卷 考核方式:(闭)卷 第1页 共3页 一、单选题(每小题1分,满分30分) 1.评价材料抵抗水的破坏能力的指标是( )。 A.抗渗等级 B.渗透系数 C.软化系数 D.抗冻等级 2.炎热夏季大体积混凝土施工时,必须加入的外加剂是( )。 A.速凝剂 B.缓凝剂 C.CaSO4 D.引气剂 3.下列材料中可用作承重结构的为( )。 A. 加气混凝土 B. 塑料 C .石膏板 D .轻骨料混凝土 4.烧结普通砖在墙体中广泛应用,主要是由于其具有下述除( )外的各性能特点。 A.一定的强度 B.高强 C.耐久性较好 D.隔热性较好 5.石灰熟化过程中的陈伏是为了( )。 A.利于结晶 B.蒸发多余水分 C.消除过火石灰的危害 D.降低发热量 6.硅酸盐水泥石耐热性差,主要是因为水泥石中含有较多的( )。 A.水化铝酸钙 B.水化铁酸钙 C.氢氧化钙 D.水化硅酸钙 7.砌筑砂浆的分层度为( )mm 时,该砂浆的保水性和硬化后性能均较好。 A.0-10 B.10-20 C.30-50 D.60-80 8.对混凝土早期强度提高作用最大的外加剂为( )。 A.M 剂 B.硫酸钠 C.NaNO3 D.引气剂 9.砂浆的流动性指标为( )。 A 坍落度 B.分层度 C.沉入度 D.维勃稠度 10.干燥环境中有抗裂要求的混凝土宜选择的水泥是( )。 A.矿渣水泥 B.普通水泥 C.粉煤灰水泥 D.火山灰水泥 11.现场拌制混凝土,发现粘聚性不好时最可行的改善措施为( )。 A.适当加大砂率 B.加水泥浆(W/C 不变) C.加大水泥用量 D.加CaSO4 12.测试混凝土静力受压弹性模量时标准试件的尺寸为( )。 A.150×150×150mm B.40×40×160mm C.70.7×70.7×70.7mm D.150×150×300mm 13.用于吸水基底的砂浆强度,主要决定于( )。 A.石灰膏用量 B.水泥用量和水泥强度 C.水泥强度和水灰比 D.砂的强度 14.砂浆保水性的改善可以采用( )的办法。 A.增加水泥用量 B.减少单位用水量 C.加入生石灰 D.加入粉煤灰 15.已知混凝土的砂石比为0.54,则砂率为( )。 A.0.35 B.0.30 C.0.54 D.1.86 16.下列水泥中,和易性最好的是( )。 A.硅酸盐水泥 B.粉煤灰水泥 C.矿渣水泥 D.火山灰水泥 17.检验水泥中f-CaO 是否过量常是通过( )。 A.压蒸法 B.长期温水中 C.沸煮法 D.水解法 18.工程中适用的木材主要是树木的( )。 A.树根 B.树冠 C.树干 D.树皮 19.石油沥青的粘性是以( )表示的。 A.针入度 B.延度 C.软化点 D.溶解度 20.石膏制品的特性中正确的为( )。 A.耐水性差 B.耐火性差 C.凝结硬化慢 D.强度高 21.用于炎热地区屋面防水的沥青胶宜采用( )配制。 A.10号石油沥青 B.60号石油沥青 C.100号石油沥青 D.软煤沥青 22.低温焊接钢结构宜选用的钢材为( )。 A.Q195 B.Q235-AF C.Q235-D D.Q235-B 23.材料抗渗性的指标为( )。 A.软化系数 B.渗透系数 C.抗渗指标 D.吸水率 24.下列材料中可用于配制耐热混凝土(900℃)的是( )。 A.矿渣水泥 B.硅酸盐水泥 C.普通水泥 D.高铝水泥 25.有抗冻要求的混凝土施工时宜选择的外加剂为( )。 A.缓凝剂 B.阻锈剂 C.引气剂 D.速凝剂 26.表示砂浆流动性的指标为( )。 A.坍落度 B.分层度 C.沉入度 D.维勃稠度 27.表示干硬性混凝土流动性的指标为( )。 09

工程公司,采购工作总结

工程公司,采购工作总结 篇一:建筑公司采购部工作总结 XX年即将划上句号,这一年是有意义的、有价值的、有收获的。我们在工作上勤勤恳恳、任劳任怨,在作风上廉洁奉公、务真求实。树立“为公司节约每一分钱”的观念,积极落实采供工作要点和年初制定的工作计划。坚持“同等质量比价格,同等价格比质量,最大限度为公司节约成本”的工作原则。在魏总的直接领导和支持及公司其他同仁的配合下,XX年共完成甲供材料设备采购计划88份,新签合同20份,完成乙供材料计划核批价格140份,共计完成材料设备采购计划228份,执行情况良好,较圆满地完成了所承担的任务。现将主要工作情况总结如下:一、组织实施“阳光采购策略”—-公开透明的按采购制度程序办事,在采购前、采购中、采购后的各个环节中主动接受审计及其他部门监督。XX年我们进一步强调采购工作透明,在采购工作中做到公开、公平、公正。不论是大宗材料、设备还是小型材料的零星采购,都尽量多的邀请相关职能部门参与。即使在时间紧,任务重的时候,也始终坚持这个原则,邀请审计部相关人员一起询比价,采购前、采购中、采购后的各个环节中主动接受审计监督。即确保工作的透明,同时保证了工程进度。 1、完善制度,职责明确,按章办事。 XX年通过组织学习《采购管理战略》和公司iso9000质量管理体系文件,通过换版

之机完善了更具操作性的《材料、设备采购控制流程》、《采购及供方评价作业指导书》等采购管理制度。制度清楚,操作有据可查,为阳光采购奠定了理论基础。 2、公开公正透明,实现公开招标。采购部按项目部和施工单位上报的采购计划公开招标,邀标单位都在三家以上,有的多达十余家,并且邀标谈质论价全过程总工办、工程部、审计部、采购部都参与,增加阳光采购透明度,真正做到降低成本、保护公司利益。 3、采购效益全线凸现。实施公开透明的阳光采购策略后,同等的材料设备价格东和湾比东和银都便宜了,东和春天西区比东区价格降低了3-5%。为公司节约了100多万的采购资金,直观有效地降低了材料设备采购成本。 4、监督机制基本形成。做好价格和技术规格分离和职能定位工作,价格必须经采供部和审计部,技术必须经工程部和总工办,形成相互制衡的工作机制;防范、抑制腐败。建立材料价格信息库和材料价格监管机制,提高采购人员的自身素质和业务水平,保证货比三家,质优价廉的购买材料,减少工程成本,提高采购效率,提高企业利润。二、围绕控制成本、采购性价比最优的产品等方面开展工作 XX年采供部继续围绕“控制成本、采购性价比最优的产品”的工作目标,要求采购人员在充分了解市场信息的基础上进行询比价,注重沟通技巧和谈判策略。要求各长期合作供应商在原东和银都、东和湾、东和春天的原价位的基础上下浮5-8个百分

道路工程材料复习总结

真实密度:在规定条件下烘干石料矿质单体真实体积(含开口闭口孔隙)的质量。 毛体积密度:规定条件下烘干石料包括孔隙在内的单位体积固体材料的质量。 孔隙率:开口和闭口孔隙体积和占岩石式样总体积的百分比。吸水率:在规定条件下试件最大吸水质量与烘干试件质量之比。 饱和吸水率:在强制条件下试件最大吸水质量与烘干试件质量之比。 单轴抗压强度:将石料制成规定的标准试件经保水处理后在单轴受压并按规定加载条件下达到极限破坏时的单位承压面积的强度。 耐久性:在承受干湿冻融等环境条件,交通条件的变化而不老化不劣化的抵抗能力。 表观密度:在规定条件下烘干石料矿质单体单位表观体积(包括闭口空隙在内的矿物实体的体积)的质量。 堆积密度:单位体积(含物质颗粒固体及其闭口开口孔隙及颗粒间空隙体积)的质量。 压碎值:集料在连续增加的荷载作用下抵抗压碎的能力 磨光值:反映集料抵抗轮胎磨光作用能力的指标 冲击值:反映集料抵抗多次连续重复冲击荷载作用的能力 磨耗值:反映集料抵抗车轮撞击及磨耗的能力 集料的级配:集料中个组成颗粒的分级和搭配 水化:块状生石灰与谁相遇后迅速崩解成高度分散的氢氧化钙细粒并放出大量热量。 过烧:由于加水过慢水量过少而消解速度比较快时已经消化的石灰颗粒生成氢氧化钙包裹住没有消化的石灰使其不易消化的现象。 过冷:由于加水速度过快或水量过多而消化速度又比较慢时,则发热量较少水温过低,使其未消化颗粒增加的现象。 硬化包括:干燥硬化(滞留在空隙中的水产生毛细管压力,形成附加强度,氢氧化钙在饱和溶液中结晶析出产生结晶强度)和碳酸化(在有水的条件下,氢氧化钙和空气中的二氧化碳反应生成碳酸钙晶体) 水泥按水硬性分为:硅酸盐水泥,铝酸盐水泥,硫酸盐水泥,铁铝酸盐水泥 按性质用途分:通用水泥,专用水泥,特种水泥 普通硅酸盐水泥的主要成分:氧化钙,氧化镁,氧化铁和氧化铝 主要矿物组成及特性:硅酸二钙,硅酸三钙,铝酸三钙和铁铝酸四钙。硅酸三钙遇水反应速度快。水化热高,对早期和晚期的强度其主要作用。硅酸二钙遇水反应较慢水化热低,主要对后期强度起作用,耐化学腐蚀性和干缩性好铝酸三钙遇水反应最快水化热最高,对早期强度有一定作用,耐化学腐蚀性差,干缩性大铁铝酸四钙对水泥抗折强度有重要作用,耐磨性耐化学腐蚀性好,干缩性小 水化过程:诱导前期:迅速水化放出大量热量;诱导期:水化反应相对减弱,放热速度显著降低;加速期:水化反应重新加快,出现第二个放热高峰;减速期:在硅酸三钙周围形成水化物微结构层阻碍水化反应,水化速度降低;稳定期:形成密实结构,水化速度降低,水泥石强度增大;水泥凝结硬化:随时间推移水泥浆逐渐失去塑性形成坚硬水泥石的过程。 包括四个阶段:初始反应期,诱导期,凝结期,硬化期 技术性质:氧化镁:引起水泥安定性不良的重要原因,含量不宜超过0.5%;三氧化硫:引起水泥石体积膨胀,不宜超过3.5%;烧失量:指的是水泥在一定温度时间内加热后烧失的数量;不溶物:会影响到水泥的活性 碱:与某些集料反应使混凝土产生膨胀开裂甚至破坏,含量不宜超过0.6% 细度:水泥颗粒的粗细程度。越细则与水接触面积越大,水化速度越大,早期强度越高,但过细会导致硬化后收缩变形大,水泥石发生裂缝的可能性增加。 标准稠度:用标准法维卡仪测定,以试杆沉入净浆距底板6mm 加减1mm时的稠度,而此时的用水量为标准稠度用水量。凝结时间:水泥从加水开始到水泥浆失去可塑性所需的时间。体积安定性:反应水泥浆在凝结硬化、过程中的体积膨胀变形的均匀程度。引起安定性不良的原因:水泥中含有过量的游离氧化钙,游离氧化镁或掺入的石膏过量 技术标准:凡是氧化镁,三氧化硫,初凝时间,安定性中的任何一项不符合标准规定的均为废品,凡是细度,烧失量,终凝时间和混合财掺量超过最大限度或强度低于商品强度等级的指标时,均为不合格产品。废品严禁使用。 水泥石的腐蚀:淡水腐蚀,硫酸盐腐蚀,镁盐腐蚀和碳酸盐腐蚀。腐蚀的防止:选用硅酸二钙含量低的水泥,可提高耐淡水侵蚀能力。选用铝酸三钙含量低的水泥,可提高抗硫酸盐侵蚀能力。选用掺混合材的水泥,可提高水泥石抗腐蚀能力。在施工中合理选择水泥混凝土配合比,降低水灰比,改善集料级配等措施提高其密实度以减少腐蚀。在混凝土表面敷设一层耐腐性强且不透水的保护层。 其他水泥: 道路水泥:抗折强度好,耐磨性好,干缩性好,抗冲击性好,适用于道路路面,机场跑道,城市广场等。可减少裂缝磨耗病害,延长使用寿命。 三组分分析法:油份,树脂,沥青质 四组分析法:沥青质,饱和分,芳香分,胶质 化学组分对其性质的影响 沥青质和胶质含量越高,针入度值越小,稠度越大,软化点

工程采购部的年终工作总结范文

( 工作总结) 单位:____________________ 姓名:____________________ 日期:____________________ 编号:YB-BH-004943 工程采购部的年终工作总结范Year end work summary model of engineering procurement

工程采购部的年终工作总结范文 工程采购部的年终工作总结范文 一、完成工作方面 1、完善采购制度,降低成本:根据材料采购计划,按时、按需对公司主要产品及辅材进行申购。在请购材料的同时,并把材料的价格信息及时提供给相关技术部门,为产品设计选材提供图纸和成本估价。提高采购员的自身知识及业务水平,保证货比三家,质优价廉的购买到材料,减少工程成本,提高采购效率,提高企业利润。 为降低成本,通过寻找多方供方,做到询价、比价、议价,从中选择物美价廉的供方 2、与各供应商建设立并保持良好的关系,下半年进一步加强对供应商的管理,对每家来访的供应商进行分析了解,确保每一个合适的供应商的资料不流失,同时也利于采购对供应商信息的掌握,从而进一步扩大市场信息空间。建立合格供应商名录,对供应商进行评价和分板,合格者才具备供商资格。 3、工作中团结同事,能正确处理好与领导同事之间的关系,保持良好的沟通,充分发挥岗位职责,认真完成各项工作任务,协助相关部门的工作需要,能

按照技术部的要求及时与各供应商进行沟通协调,尽最大努力按照我司的标准供应产品。 4、上半年的工程订单所需设备均可按时交货,未能及时到货设备也及时向上级反映,并做出相应的处理。供应商供货时也要求其提供必要的资料。 二、采购工作的几点体会 1、公开透明的按采购制度程序办事,在采购前、采购中、采购后的各个环节都主动按受财务及其他部门的监督,有问题将会在第一时间反馈给上级领导。 2、围绕控制成本、采购性价比最优的产品等方面进行开展工作,采购员在充分了解市场信息的基础上进行询价、比价,注重沟通技巧和谈判策略。 3、加强对供应商的管理协调,合作过程中,采购员必须公正严明,最终为公司选择最优且具有战略伙伴的供应商。 4、逐步加强对设备及材料的价格信息管理,提高部门采购员的工责任感觉,下半年采购部将特别注重采购人员的工作分配,保证采购设备及材料信息的有效追踪。在专业知道得到提高的同时,业务素质及责任感非常重要,做一个有责任感的采购员,把好公司的进口关。 三、采购工作上的小要求 对各部门的请购问题上,希望请购部门给采购部一定的采购时间,请购材料时做好请购计划,尽量避免当天请购要求当天要货,或是第二天马上要货。为此将打乱采购员的工作计划,急需的物料有可能会造成价格方面或运费偏高,不利于控制成本。请各部门做好请购物料的计划。 四、工作上的缺点和不足 1、关于凤岗深联设备新装s11-250kva临时变压器工程,由于采购及施工

主要材料的采购供应计划

主要材料的采购供应计划 第一节材料采购 项目原材料采购货比三家优选购置,从质量上、单价上严格把关。原材料和半成品、钢材、水泥、砂石料等质量至关重要,因此在采购前先需进行考察,选择信誉好、质量高、货源充足的厂家,进场的材料均需提供材料的质量保证书,然后在现场进行见证取样做试验,试验合格后才能用于工程施工,否则不得进场。 本工程所用之周转材料,均由材料部门共同组织,对一些须先行定制的周转材料及时进行加工定制,以确保工程顺利施工。 第二节材料进场保证措施 一、本工程所用材料和设备必须符合国家规定的技术标准,进场

前所有原材料,必须符合施工合同和设计文件要求,经监理检查合格后方可使用。 (一)编制主要原材料月度供应计划 1、根据工程实际进度及进度计划,提前编制月度材料供应及进场计划,报业主批准。 二、项目部根据图纸提前编制材料、物资计划,包括名称、种类、规格、型号、质量及进场时间,组织进场后现场施工、监理、业主三方交接验收。 (一)原材料进场前审核 1、本工程所有材料,包括多种原材料、半成品及成品材料,先将生产厂家简介、材料技术资料和试验数据及材料样品、实地试验结果等各种技术指标报请监理工程师审批。凡是资料不齐全或未经批准的材料,一律不准进入施工现场。 2、用量大对质量至关重要的原材料,具备上述各种资料后,仍将对生产厂家的生产工艺、质量控制的检测手段进行实地调查。 3、我方负责采购的原材料、半成品等材料,按照公司《材料采购工作程序》进行控制,由材料部门负责采购供应,三方验收。 (二)原材料进场验收 1、对所有材料进场时,项目部材料部、质检员等根据样板及有关技术指标对进场材料进行严格验收,包括材料出厂合格证、质量检验报告、厂家批号等。 2、按规定应进行抽样复验的材料,严格按规定比例、抽样方法

哈尔滨工业大学高等工程热力学复习总结

1、例题 例1:有一容积为23 m 的气罐(内有空气,参数为1bar ,20℃)与表压力为17bar 的20℃的压缩空气管道连接,缓慢充气达到平衡(定温)。求:1.此时罐中空气的质量 2.充气过程中气罐散出的热量 3.不可逆充气引起的熵产(大气压1bar ,20℃) 解:充气前1p =1bar 1T =20℃ 质量1m ,充气后2p =0p =17bar 2T =1T =20℃ 质量 2m ①2m = 22RgT V P =1 2RgT V P ②热力学第一定律:Q=E ?+?-)(12)(12τm m d e d e +tot W E ?=u ?=2u -1u =22u m -11u m ; ?-) (12)(12τm m d e d e =00dm u ?-τ =in m u 0=)(120m m u --; tot W =in m -00V p =)(1200m m P V --; 得:Q=22u m -11u m )(120m m u --)(1200m m P V --=22u m -11u m )(120m m h -- 由缓慢充气知为定温过程,1u =2u =0V C 1T ; 0h =0P C 0T ; Q=)(12m m -0V C 1T -)(12m m -0P C 0T =)(12m m -0V C (1T -0γ0T )=(2p -1p )V ) 1(010 01--γγT T T ③S ?=g f S S ++ ?-) (21)(21τ m m d S d S =2m 2S -1m 1S ; f S = T Q ; ?-) (21)(21τ m m d S d S =in S )(12m m -; g S =(2m 2S -1m 1S )-in S )(12m m --0T Q =2m (2S -in S )+1m (in S -1S )-0 T Q ; S ?=2S -1S =P C 12ln T T -g R 1 2ln p p ; g S =2m (P C in T T 2ln -g R in p p 2ln )+1m (P C 1ln T T in -g R 1ln p p in )-0 T Q ; g L S T E 0= 例2:1mol 理想气体2o ,在(T ,V )状态下,1S ,1Ω,绝热自由膨胀后体积增加到2V ,此时2S ,2Ω。 解:①2 1256ln .73/V V nR nRln J K S ===? (n=1mol); S ?=K 1 2ln ΩΩ=nRln2=Kln A nN 2;

工程采购年终工作总结

工程采购年终工作总结 篇一:招标采购部年终工作总结 年终工作总结 XX年过去了,在过去一年中,本部门工作正常开展,收获了很多,也存在许多不足,需要总结经验教训,以方便下一年度更好的工作。 XX年本部门主要是配合海*花园工程建设进行招标采购相关工作,工程类招标主要完成工作情况如下: 1、配合招标代理公司完成勘察、设计、施工、监理邀请招投标工作、备案及合同签订; 2、完成现场场平清表、土方开挖、场地换填等机械配合工作及相关协议签订; 3、配合完成内部总承包合同、桩基分包合同、土方大开挖合同、房屋面积测绘、白蚁防治合同签订工作; 4、完成了桩基础检测工程、桩基础检测以外的其他五项检测工程招标及合同签订工作; 5、完成营销中心配套沙盘模型、广告印刷工程招标及合同签订工程; 6、完成开工仪式相关现场临设板房、铝合金、屋面、围墙配合、主席台搭设工程招标及合同签订; 7、完成水电工程招标比价及合同签订工作; 8、完成消防工程第一轮招标比价工作。

材料采购类完成工作情况为: 1、完成商品混凝土招标比价及合同签订工作; 2、完成钢筋招标比价及合同签订工作; 3、配合完成地下室膨胀剂招标比价及合同签订工作; 4、配合完成地泵采购工作及合同签订; 3、配合完成河砂、加气砼砌块、水泥合同签订工作。 另外,配合完成城投房地产开发资质升级工作。 招标采购的工作对工程项目建设非常重要,必须要找到过硬的施工队伍,优质的供应商队伍,才能保证项目正常有序的开展。同时,招标采购工作还必须控制成本,以期达到项目利润的最大化。 回顾梳理XX年,本部门很多工作虽然完成了但未达到上述目的,部门工作做得不够好,有很多失败的经验教训,可以改进的地方也还很多。在下一年工作不断改进,具体如下: 1、在实际工作本部门发现,虽然招标文件上要求投标单位报最终价格,但是,实际招标中价格很难一次、二次报到位。招标开标只是第一步工作,后续谈价必须是逐级进行,经过多轮谈价才能达到相对合理的价格。 2、招标工作对市场了解不够,只有充分了解市场价格,才能做到招标时胸有成竹、价格合理到位。 3、批量采购与少量采购有价格政策区别很大,一定要

工程材料采购方案.doc

杜库项目主材采购方案 一目的 为进一步加强材料的计划管理,监督和控制不必要的开支,确保采购材料符合施工要求,促进材料与资金的合理周转,规范材料采购作业程序,特制定本办法。 二适用范围 本办法适用于公司承接的工程项目所需材料的采购工作。 1、管理职责 1)公司采购部负责: A.进行市场调查,搜集供应信息与资料,拟订与更新合格供应商名录并组织对供应商按ISO9000体系进行考察、评估、材料招标等工作; B.根据《材料计划》拟订《采购计划》,提供材料样品并签订材料《订货合同》; C.追踪与监控采购计划与材料订货合同的实施; 2)公司项目部负责: A.提供符合工程需要的材料计划与项目的供货清单; B.组织对甲方的选样与封样; C.按采购计划与订货合同组织材料进场,并对进场材料进行检验; D.提供评估供应商供货的信息资料,并参与对供应商的考察与评估; E.拟订材料用款计划并组织对供应商的付款与清场退货。 3)公司财务部负责: A.按合同约定及到货情况支付材料款; B.每月对材料库进行盘点,指导库管工作,监控帐、实、卡相符状况; 2、采购程序 1)采购准备阶段 由采购部搜集各种材料的信息,并根据信息进行分类,建立与丰富《材料信息库》;每类材料至少要求三家符合我方要求的源头供应商填写《供应商调查表》并提供如下资料: A供应商营业执照; B资质证明; C税务登记证; D ISO9000质量体系认证书(如供应商已通过ISO9000质量体系认证); E企业简介(包含:企业性质、规模、公司业绩、产品介绍等内容); F材料三证(产品安全资质证书、生产许可证、产品合格证); G质量标准(产品检测报告)样品图或照片; 对公司符合以上条件者,可列为合格供方,并记录于《合格供方名录》上;公司所采购的材料必须选自《合格供方名录》中的供应商。 2)投标阶段: A. 部组织投标,根据设计图纸与甲方要求,确定材料清单,并于收到投标文件后两日内向采购部提供甲方招标文件明确要求的大宗主材的《材料清单》并随附全套招标文件与图纸; B.采购部根据《材料清单》进行市场调查(或检阅供应商档案资料),联系材料供应商,准备投标样品与供应商资料、材料样品资料(文字说明、照片),并于开标三日前准备完毕; C.采购部每次材料样品与资料分类归档,归入《材料信息库》; 3)中标阶段

周工作总结及工作计划

周工作总结及工作计划 篇一:本周工作总结和下周工作计划 本周工作总结和下周工作计划 来到小贷公司上班历时一个多月,在任职前台文员这个岗位期间收获较多。为了较好地完成自己的各项任务,认真的学习岗位知识和工作要求。现将本周工作的具体内容总结如下: 一、做好各部门的日常管理工作。负责管好公司的水、电、门窗。在每天下班之前,必须仔细检查好水、电、门窗是否关好;做好部门饮水领用等办公用品的登记工作。 二、办公用品的采购。各部门把所需要用的办公用品登记下来,我再统一汇总交给总经理审批,根据总经理的审批意见,再去采购。 三、负责做好总经理的助理工作。每天及时完成好总经理分配的任务,做好公司每月的贷款台账以及保存客户的重要资料。 四、做好会议纪要。在每周一的例会上都要做好会议记录,然后拟定成文,递交给上级领导审阅。 五、积极协助各部门把工作完成好。在有客户贷款的时候,协助信贷部给客户拟定合同,然后做好和财务的对接工作,及时登记贷款客户信息。 在本周的工作中,我学习到了很多东西,同时也让我认

识到了认真完成工作,更要注重细节。资料的归类和整理,要做到心中有数,在需要资料时,可以在第一时间内将资料找出。对待部门同事要做到虚心请教、真诚以待,要善待周围的每一个人和物。我会从中汲取更多的经验,争取把下周的工作做得更好、更完美。因此,在下周工作中,不仅加强前台文员本岗位工作方面的学习,而且努力扩展自己的知识面。积极学习各方面的业务知识,为自己以后的工作做铺垫。 X X XXX年10月20日 篇二:上周工作总结与下周工作计划 上周工作总结与下周工作计划会议主持:梁媛媛 参会人员:张翠英。闫磊,王国才,陈冀峰,安艳军。梁媛媛。王秀娥会议内容如下:营销部上周完成 1. 一名设计师下周上岗 2. 带领设计师和业务员去鑫源家具进行实景考察,通过学习掌握家具的实际空间感,了解家装的实际风格与构图完美结合。 3. 周三组织了学习销售话术,怎么与客户沟通,进行了客户的分析 4. 调查了一些小区的交房,销房的情况(新晋世家交房的1号2号3号17号6号。 为109和123的户型,17号位180平米的大户型。法国春天1号楼交钥匙。预计7月底全部交房。晋园钥匙已交,

相关主题
文本预览
相关文档 最新文档
