深圳某航空办公楼施工组织设计方案

深圳某航空办公楼施工组织设计方案
深圳某航空办公楼施工组织设计方案

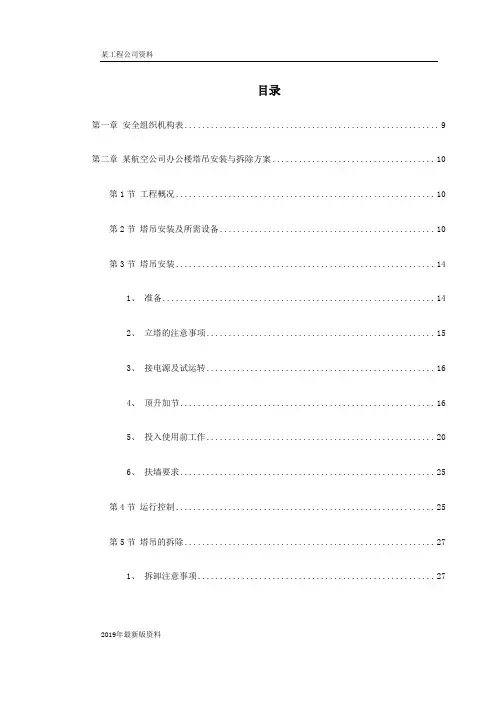

目录

第一章安全组织机构表 (5)

第二章某航空公司办公楼塔吊安装与拆除方案 (6)

第1节工程概况 (6)

第2节塔吊安装及所需设备 (6)

第3节塔吊安装 (8)

1、准备 (8)

2、立塔的注意事项 (8)

3、接电源及试运转 (9)

4、顶升加节 (9)

5、投入使用前工作 (10)

6、扶墙要求 (13)

第4节运行控制 (13)

第5节塔吊的拆除 (14)

1、拆卸注意事项 (14)

2、拆塔的具体程序 (14)

3、塔机拆散后的注意事项 (15)

第6节拆塔管理 (15)

第7节安全技术措施 (15)

第三章某航空公司办公楼总施工组织设计 (16)

第1节编制说明 (16)

1、编制依据 (16)

2、适用范围 (18)

第2节工程概况 (18)

1、工程概况 (18)

2、建筑特征 (19)

3、结构特征 (32)

4、电气工程概况 (35)

5、弱电工程 (39)

1

6、给排水及消防工程概况 (42)

7、现场施工条件 (45)

8、工程施工的重难点 (45)

第3节施工部署 (46)

1、施工准备 (47)

2、指导思想与组织机构 (49)

3、劳动力计划施工组织 (52)

4、施工现场规划及平面布置 (54)

5、施工机械配置及投入计划 (55)

6、施工用电 (57)

7、施工用水 (59)

8、消防设施 (60)

9、施工方案选择 (60)

第4节±0.000以下主体工程施工 (61)

1、分部工程施工计划 (61)

2、测量 (68)

3、土方开挖(回填) (69)

4、承台、地梁 (69)

5、底板施工 (76)

6、地下室墙柱 (78)

7、地下室顶板 (83)

8、地下室后浇带施工 (97)

第5节±0.00以上主体结构施工方法 (100)

1、总体安排 (100)

2、模板工程 (100)

3、钢筋工程 (116)

4、混凝土工程 (123)

5、砌体工程 (125)

6、楼地面工程施工方法 (127)

2

7、抹灰装修工程施工方法 (129)

8、外墙面饰面砖施工 (132)

9、内墙乳胶漆工程 (135)

10、木门工程 (136)

11、铝合金门窗施工 (137)

12、防水工程施工 (138)

13、给排水工程施工方法 (144)

14、电气工程施工方法 (158)

15、通风防烟排烟系统工程 (164)

16、消防系统工程 (169)

17、火灾自动报警系统 (174)

18、玻璃幕墙工程 (179)

19、外脚手架施工方法 (179)

20、测量控制方法 (184)

21、施工机械施工方法及维护保养制度 (185)

22、重点和难点工程 (187)

第6节确保安全生产的技术组织措施 (193)

1、安全生产管理体系 (193)

2、安全生产保证措施 (194)

3、安全用电及防火措施 (199)

4、分项工程安全技术措施 (202)

5、主要施工机具安全技术措施 (213)

6、其它安全技术措施 (219)

第7节确保文明施工的技术组织措施 (222)

第8节确保工期的技术组织措施 (224)

第9节其它技术组织措施 (226)

1、季节性施工措施 (226)

2、现场消防措施 (227)

3、降低成本措施....................................... 错误!未定义书签。

3

4、与专业分包队伍配合措施............................. 错误!未定义书签。

5、采用新工艺新技术................................... 错误!未定义书签。

6、医疗措施........................................... 错误!未定义书签。

7、白蚁防治措施....................................... 错误!未定义书签。

8、工程回访与保修工作................................. 错误!未定义书签。

第10节工程质量、安全文件管理............................. 错误!未定义书签。

第11节附图............................................... 错误!未定义书签。第四章文明施工方案............................................ 错误!未定义书签。

第1节工程概况............................................ 错误!未定义书签。

第2节施工现场平面布置.................................... 错误!未定义书签。

第3节文明施工管理机构.................................... 错误!未定义书签。

第4节施工方案............................................ 错误!未定义书签。

1、封闭管理........................................... 错误!未定义书签。

2、总平面布置......................................... 错误!未定义书签。

3、办公、生活设施..................................... 错误!未定义书签。

4、现场防火........................................... 错误!未定义书签。

5、卫生管理........................................... 错误!未定义书签。

6、粉尘、噪音管理..................................... 错误!未定义书签。

7、治安管理........................................... 错误!未定义书签。

8、各项安全及保卫制度................................. 错误!未定义书签。第五章组织机构表.............................................. 错误!未定义书签。

4

安全组织机构表

5

某航空公司办公楼塔吊安装与拆除方案第一节工程概况

深圳航空公司综合办公楼位于深圳市深南大道与广深高速公路立交桥的东南侧,是框剪结构,两层地下室,地上28 层,建筑物总高度为115.8 米,总建筑面积46508.44 m2。

第一节塔吊安装及所需设备

1、塔吊中心位置布置:

工程施工设置一台QTZ125B 塔吊(韶关新宇建设机械厂生产),中心位置位于2 轴向东1.4 米,D 轴向北9.314 米(详见施工塔吊位置图)。由于场地西向有一条高压电缆穿过,故塔吊前臂只安装50 米。

6

2、塔机基础

采用天然满堂红基础,基础尺寸宽为5000×5000 米,高1.40米,根据地质报告,地基承载230kpa,满足厂家设计要求,详见下基础图。

力标准值为

3、安装所需设备:

7

(1)45 吨汽车起重机1 台。

(2)30 吨千斤顶1 台。

(3)经纬仪、水准仪各1 台。

(4)测地摇表1 台。

(5)套筒板手1 套。

4、安装要求及顺序

根据施工要求,塔吊需穿过地下室两层板,塔吊基础位于地下室地板下(详见基础图),即塔吊基础面标高(—9.350 米)与地下室底板底标高一致,将来施工的底板在塔吊基础面上覆盖即可,塔吊基础采用与地下室底板砼标号的C30S8 抗渗砼。为加快施工进度,塔吊基础先施工,塔吊安装必须待塔吊基础砼强度直到80%之后才能进行。计划第一次安装先安装至最大自由高度即37 米,安装时,先将加强标准节安装在塔身底部,然后再安装塔机及塔冒,平衡臂和起重臂则在施工现场地面分别拼装好进行起吊组装,其安装程序为:加强标准节→外套架→回转轴承→塔冒→平衡臂→接通电源→调试→附拉支架,上部标准节在整机安装完成后,可自行顶升安装,附拉支架根据设计要求规定,第一节附拉支架离地30m,第二节距第一节25m,第三节距离第二节20m,以后塔身每升高15m 加强一道附拉支架。附拉支架固定时应调整好塔庙,其垂直偏差不大于1%,且不大于5cm,(用经纬仪、水准仪观测垂直度)安装要点及顺序厂家提供的安装说明书。

5、当塔机安装完毕,经调试运转正常后,应认真全面地检查一遍,并由公司动力设备科、安全科组织验收,合格后方准投入使用。

第一节塔吊安装

1.1.1准备

熟读说明书,以便正确迅速架设塔机,达到可顶升加节的位置。

立塔时需用一台45t 汽车吊。合理安排塔机安装人员,妥善协调整各种安装和组装步骤,来往通道及组装现场之间的关系,将使用汽车吊的时间减至最少。

1.2.1立塔的注意事项

a、塔机安装工作应在塔机最高处风速不大于8m/s 时进行。

b、必须遵循立塔程序。

c、注意吊点的选择,根据吊装部件选用长度适当、质量可靠的吊具。

d、塔机各部件所有可拆的销轴,塔身连接螺体、螺母均是专用特制零件。

e、必须安装并使用和安全措施,如扶梯、平台、枋栏等。

f、必须根据起重臂长,正确确定配重数量,在安装起重臂之前,必须先在平衡臂安装一块

2.32t 的平衡重,但严禁超过此数量。

g、装好起重臂后,平衡臂上未装够规定的平衡重前,严禁起重臂吊载。

h、标准袋子的安装不得任意交换方位,否则无法进行。

i、塔机在施工现场的安装位置,必须保证塔机的最大旋转部分如吊臂、吊钩等离输电线5M

8

上的安全距离。

j、准备辅助吊装设备、枕木、索具、绳扣等常用工具。

k.塔机安装场地的参考尺寸,详见附图。

l、顶前,应将小车开到规定的顶升平衡位置,起重臂转到引进横梁的正确方,然后用回转制动器将塔机的回转锁紧。

m、顶升过程中,严禁旋转起重臂或开动小车使吊钩起升和放下。

n、标准节起节(或放下时),必须尽可能靠近塔身。

1.3.1接电源及试运转

当整机按前面的步骤安装完毕后,检查塔身的垂直度,允差为1/1000,再按电路图的要求接通所有电路的电源,试开动各机构进行运转。检查各机构运转是否正确,同时检查各处钢丝绳是否处于正常工作状态。是否与结构件有摩擦,所有不正常情况均予以排除。

如果安装完毕就要使用塔机工作,则必须按有关规定的要求调整好安全装置。

1.4.1顶升加节

4. 1 顶升前准备

1)按液压泵站要求给其油箱加油。

2)清理好各个标准节,在标准节连接处涂上黄油,将待顶升加高用的标准节在顶升位置时的吊臂下排成一排,这样能使塔机在整个顶升加节过程中不用回转机构,能使顶升加节过程所用时间最短。

应该强调:必须先装7 节加强标准节后,再装普通标准节,顺序绝不能颠倒。

3)放松电缆长度略大于总的顶升高度,并坚固好电缆。

4)将吊臂旋转至顶升套架前方,平衡臂处于套架的后方(顶升油矩正好位于平衡下方)。5)在引进平台上准备好引进滚轮,套架平台上准备好塔身高强螺栓。

4. 2 顶升前塔机的配平

1)塔机配平前,必须先将小车运行到参考位置,并吊起一节标准节或其客观存在重物,然后拆除下支座四个脚与标准节的连接螺栓;

2)将液压顶升系统操纵杆至顶升方向,使套架顶升至下支座支脚刚刚脱离塔身的主弦杆的位置;

3)通过检验下支座支脚与塔身主弦杆是否在一条垂直线上,并观察套架8 个导轮与塔身主弦杆间隙是否基本相同,检查塔机是否平衡。略微高速小车的配平位置,直至平衡。使得塔机上部重心落在顶升油缸梁的位置上。

4)起重臂小车的配平位置,可用布条系在该处的斜腹杆上作为标志,但要注意,这个标志的位置随起重臂长度不同而改变,事后应将该标志取掉。

5)操纵液压系统套架下降,加接好下支座和塔身标准节间的连接螺栓。

4. 3 顶升加节

4. 3.1 顶升前的准备工作

1)将一节加强标准节或普通标准节(统称标准节)吊至顶升套架引进横梁的正上方,在标

9

准节下端装上四只引进滚轮,缓慢落下吊钩,使装在标准节上的引进滚轮比较合适地落在引进横梁上,然后摘下吊钩。

2)将小车至顶升平衡位置。

3)使用回转机构上的回转制动器,将塔机上部机构处于制动状态,并不允许有回转运动。4)卸下塔身顶部与下支座连接的8 个高强螺栓。

4.3.2 顶升作业

1)将顶升枘梁定在标准节踏步的圆弧槽内(要设专人负责观察顶升横梁两端销轴都必须入圆弧槽内),开动液压系统使活塞杆伸出,将顶升套架及其以上部分顶起,顶起略超半节标准节高度后,使顶升套架的爬爪搁在标准节的上一级踏步上。确认两个爬爪准确地挂在踏步顶端后,将油缸活塞全部缩回,提起顶升横梁,重新使顶升横梁顶在标准节上的上一级踏步上。再次伸出油缸,将塔机上部结构再顶起略超过半节标准节高度,此时塔身上方恰好能有装入一个标准节的空间,将顶升套架引进横梁的标准节引至塔身正上方,稍微缩回油缸,将新引进的标准节落在塔身顶部,并对正,卸下引进滚轮,用12 件或8 件M36 的高强度螺栓(每根高强螺栓必须由两个螺母)将上下标准节连接牢靠(预紧力矩不小于1700KN.M)。再次缩回油缸,降下支座落在新的塔身顶部上,并对正,用8 件M36 的高强度螺栓将下支座与塔身连接牢靠,每根高度螺栓必须有两个螺母,即完成一节标准节的加节工作,若连续加几节标准节,则可按照以上步骤重复几次即可。为使下支座顺利的落在塔身顶部,并对准连接螺栓孔。在缩回油缸之前,可在下支座四角的螺栓孔内从上往下插入四根(每角一根)导向杆,将下支座落下。

顶升过程的注意事项:

a、.塔机最高处风速大于8m/s 时,不得进行顶升作业。

b、顶升过程中必须保证起重臂与引入标准节方致,并利用回转机构制动器将吊臂制动住,小车必须需停在规定的顶升配平位置。

c、若要连续加几节标准节,则每加完一节后,用塔机自身起吊下一节标准节前,塔身各主弦杆和下支座必须有8 个M36 的螺栓连续,唯有在这种情况下,允许这8 根螺栓每根只用一个螺母。

d、所加标准节上的踏步,必须与已有标准节对正。

e、在下支座与塔身没有用M36 螺栓连接好之前,严禁吊臂回转、小车变幅和吊装作业。

f、.在顶升过程中,若液压顶升系统出现导常,应立即停止顶升,将下支座落在塔身顶部,并用8 件M36 高强螺栓将下支将与塔身连接牢靠后,再排除液压系统的故障。

g、塔机加节达到所需工作高度(但不超过独立高度)后,应旋转起重臂至不同的高度,检查塔身各接头处,基础地脚螺栓的拧紧问题(哪一根主弦杆位于平衡臂正下方时就把这根弦杆从下到上的所有螺母拧紧,上述连接处均为双螺母防松)。

1.5.1投入使用前工作

塔机投入使用前的工作,是为了保证塔机能正确操纵,并在安全条件下运行。这些工作主要是:对塔机部件的检查及调试各安全装置。

5. 1 部件检查

为了检查架设工作的正确性和保证安全动转,应对塔机各部件进行一系列试运转和检查工作。

a、各部件之间的紧固连接状况检查;

10

b、检查支承平台及护栏的安装情况;

e、检查钢丝绳穿绕是否正确,及其不能与塔机构和结构进行摩擦;

f、检查电缆通行状况;

g、检查平衡臂配重的固定状况;

h、检查平台上有无杂物,防止塔机运转时下坠伤人;

i、检查各润滑面和润滑点。

5. 2 安全装置调试

塔机安全装置主要包括:行程限位器和荷载限制器。行程限位器有:起升高度限位器、回转限位器、幅度限位器。荷载限制器有:

起重力矩限制器、起重量限制器。此外还包括风速仪。

5. 3 立塔后检查项目(见下表)

11

5. 4 塔机组装好后,应依次进行下理试验(每转移一个工地都必须进行)

1)空载试验

各机构应别进行数次运行,然膈再做三次综合动作运行,运行过程不得发生任何异常现象,否则应及时排除故障。

2)静态超载试验

空载试验合格后,进行静态载试验。

根据不同重臂长,以及起升机构选用的不同方案,进行静态超载在以上15 米和50 米,以最低安全速度将对应的吊重离地0.5 米左右,记录下离地距离,保持10 分钟,卸载后检查金属结构和焊缝的质量情况及有无永久变形。

3)超载动态试验

在50 米处,吊重1.43t(50m 臂1.98t,44m 臂2.64t),对各机构对应的全程范围内进行8-10 次动作,各机构应动作灵活,制动器作可靠。机械及结构各部件无异常,连接无松动和破坏。

12

1.6.1扶墙要求

根据厂家技术要求,本工程施工塔吊每七层扶墙一次,共计需扶墙4 道。以后加高顶升时,必须安装好扶墙后,才可加高。

第一节运行控制

1、塔机长时间暂停工作时,吊钩应起到最高处,小车拉到最近点,大臂按顺风向停置。为了确保工程进度与塔机安全,塔机须确保驾驶室内24 小时有塔机司机值班。交班、替班人员未当面交接,不得离开驾驶室,交接班时,要认真做好交接班记录。

2、各作业人员必须严格执行“十不吊”的规定:

a、指挥信号不明不准吊;

b、斜牵斜挂不准吊;

c、吊物重量不明或超负荷不准吊;

d、散物捆扎不牢或物料装放过满不准吊;

e、吊物上有人不准吊;

f、埋在地下物不准吊;

g、机械安全装置失灵或带病时不准吊;

h、现场光线暗看不清吊物起落点不准吊;

I、棱刃物与钢丝绳直接接触无保护措施不准吊;

J、六级以上强风不准吊;

4、塔机与信号指挥人员必须配备对讲机;对讲机经统一确定频锁频,使用人员无权调改频率;在专机专用,不得转借。

5、信号指挥人员应与塔机操作人员相对固定,无特殊原因不得随意更换人员;指挥人员未经主管负责人同意,不得私自换岗,交班必须当面交接。

6、现场所用指挥语言一律采用普通话。指挥语言应规范,防止以生指挥错误。

7、指挥过程中,严格执行信号指挥人员与塔机司机的应答制度,即:信号指挥人员发出动作指令时,先呼被指挥的塔机编号,塔机司机应答后,信号指挥人员方可发出塔机动作指令。

8、指挥过程中,要求信号指挥人员必须时刻目视塔机吊钩与被吊物,塔机转臂过程中,信号指挥人员还须环顾相邻塔机的工作状态,并发出安全提示语言。安全提示语言明确、简短、完整、清晰。

9、起重工要掌握被吊物重心,按规定对被吊物进行绑扎,绑扎必须牢靠。在被吊物跨越幅度大的情况下,要确保安全可靠,杜绝发生“天女散花”的现象。

10、起重工在作业前、作业中、交班时,必须对钢丝绳进行全面检查与鉴定,不合格的钢丝绳严禁使用。

11、加强塔机顶升的管理。与相邻单位无影响的塔机要根据本单位的实际需要确定本塔的顶升高度和顶升时间,同时必须书面上报塔机指挥中心;塔机指挥中心用计算机辅助管理,各塔机必须按塔机指挥中心确定的高度、时间如期完成顶升,不得提前或延时。

13

第一节塔吊的拆除

1.1.1拆卸注意事项

a、塔机拆出工地之前,顶升机构由于长期停止使用,应对顶升机构进行保养和试运转。

b、在试运转过程中,应有目的地对限位器,回转机构的制动器等进行可靠性检查。

c、在塔机标准节已拆出,但下支座与塔身还没有用M36 高强度螺栓连接好之前,严禁使用回转机构、变幅机构和起升机构。

d、塔机拆卸对顶升机构来说是重载连续接作业,所以应对顶升机构底主要受力件经常检查。

e、顶升机构工作时,所有操作人员应集中精力观察各种相对运动件的相对位置是否正常(如滚轮与主弦之间,套架与塔身之间),如果套架在上升时,套架与塔身之间发生偏斜,应停止上升,立即下降。

f、拆卸时风速应低于8m/S。由于拆卸塔机时,建筑物已建完,工作场地受限制,应注意工作程序,吊装堆放位置,不可马虎大意,否则容易发生人身安全事故。

1.2.1拆塔的具体程序

将塔机旋转至拆卸区域,保证该区域无障碍影响拆卸作业。

拆卸步骤与立塔组装的步骤相反。必须严格执行本说明书的规定,严禁违反操作程序。

拆塔具体程序如下:

a、降塔身标准节(如有附着装置,相应地拆卸);

b、拆下平衡臂配重(留一块2.32t 的配重);

c、起重臂的拆卸;

d、平衡臂的拆卸;

e、拆卸司机室;(亦可待至与回转总成一起拆卸)

f、拆卸塔顶;

g、拆卸回转塔身;

h、拆卸回转总成;

i、拆卸套架及塔身加强节。

2. 1 拆卸塔身

将起重臂回转到标准节的引进方向,使回转制动器处于制动状态,小车处于规定的平衡位置。拆塔最上面塔身标准节离开下部标准节2cm 左右,即停止顶升。顶起的标准节沿引进梁推出,回缩油缸,由爬爪支承,顶升横梁降至下面踏步再回缩,下支座与塔身标准节之间用螺栓连接,用小车吊够将标准节防至地面。

注意:将拆掉的标准节推到引进横梁的外端后,在顶升套架的下落过程中,当顶升套架上的活动地爬爪通过塔身标准节主弦杆踏步时,须用人工翻转活动爬爪,以便顶升套架能顺利地落到下一个标准节的顶端。

重复上述动作,将顶升加节上来的塔身标准节依次拆下。

2.3 拆卸平衡臂配重

将小车固定在吊臂根部,借助辅助吊车拆卸配重。

拆开配重块的连板,按装置重的相反顺序,钭各块配重依次卸下。

14

仅留下一块配重块。

2. 3 起重臂的拆卸

从小车及吊臂将起升钢丝绳卸下,同时应地钢丝绳全长认真进行检查。

a、对吊装点进行拆卸;

b、轻轻提起起重臂,使位杆系统放松,拆掉连接销轴;

c、放下起重臂,并搁在垫有枕木的支座上。

2. 4 平衡臂的拆卸

将配重块首先吊下,后通过平衡臂上的四个安装吊起平衡臂,使平衡臂拉杆处于放松状态,拆下拉杆连接销轴。然后拆掉平衡臂与回转塔身的连接,将平衡臂轻轻放至一面。

2. 5 拆卸司机室

2. 6 拆卸塔顶

拆卸前,检查与相邻的组件之间是否有电缆连接.

2. 7 拆卸回转塔身

2. 8 拆卸回转总成

吊住套架,拆下其与下支座脚的连接螺栓,并将其用爬爪支承在塔身上,用吊索将回转总成吊起卸下。

2. 9 拆走套架及塔身加强节

a、吊起套架,缓缓地沿标准节主弦杆吊出,放至地面;

b、依次吊下各节标准节。

1.3.1塔机拆散后的注意事项

3. 1 塔机拆散后由工程技术人员和专业维修人员进行检查。

3. 2 对主要受力的结构件应检查金属疲劳,焊缝裂纹,结构变形等情况,检查塔机各零部件是否有损坏或碰伤等。

3. 3 检查完毕后,对缺陷、隐患进行修复后,再进行防锈、刷漆处理。

第一节拆塔管理

工程施工中的大部分塔机可按常规方式拆卸,运出现场,但两塔的拆卸必须在塔机安装前就应考虑日后拆卸的方法及先后顺序。先拆9#楼塔吊(即低塔),后拆8#楼塔吊。

第一节安全技术措施

1、塔基安装必须须在白天进行,严格按照[安装说明进行。

2、在安装作业前,必须由专业工种施工作业,对有关人员进行安全技术教育,做到人人心中有数。

3、由参加安装作业人员上岗必须戴好安全帽,佩带安全带,并穿软底防滑鞋进行作业。

15

4、施工现场要求有专人指挥,相互协调配合,确保安全。

5、参加高处作业的人员要严格遵守高空作业的安全技术规程,一切作业工具要用软绳索套牢固定在某一位置,防止在施工时滑脱发生意外事故。

6、严禁自上而下抛掷工具、材料等物件,避免砸伤事故的发生。

7、认真检查吊装用的钢丝绳套,卡环是否可靠,严格按更新标准及时更新。

8、认真检查各种连接螺栓销轴,发现损坏或疲劳裂纹的及时更新。

9、液压顶升系统各部分的有接头紧固严密,螺丝扣固紧固牢。

10、检查电缆、电线的绝缘性能良好性,电机接线是否正确,各行程开关动作要灵敏可靠。

11、塔身和所有电箱有完好的接地、接零设施,并由专人监护。

12、现场设置安全警戒线应设安全标志,作业区内禁止一切无关人员进入,力求做到不出现安全事故。

13、附着式、塔式起重机的使用需注意以下几点:

a、四级风以上应停止爬升,如爬升过程中突然遇到大风必须停止作业,并将塔身螺丝禁固。

b、爬升过程中,严禁回转,必须按说明书规定步骤操作,注意撑脚和销子的到位,塔吊的升节必需有专职安全监护。

c、附着形式和位置,必须按施工组织设计进行。垂直偏差需校正在千分之一内。

d、每次附着升节后必须按规定验收通过后,才能投入施工。

14、塔吊操作人员安全责任制

a、认真学习,严格执行安全技术操作规程,模范遵守安全生产规章制度。

b、积极参加安全活动,认真执行安全交底,不违章作业,服从安全人员的指导。

c、对不安全作业要积极提出意见,并有权拒绝违章指令。

d、操作人员必须参加过有关部门组织的学习、培训,经考核合格后领取上岗证后,方可进行作业。

e、业前,必须对工作现场周围环境、形式线路、架空电线、建筑物及构件重量和分布情况进行全面了解。

f、操作人员在进行起重回转、升幅和吊钩升降等动作前,应鸣声示意。

g、起重机的操作人员和指挥人员必须密切配合,指挥人员必须熟悉所指挥的起重机的性能。操作人员应严格执行指挥人员信号,如信号不清或错误时,操作人员可拒绝执行,如果由于指挥失误而造成事故,应由指挥人员负责。

h、塔机作业前,应检查起吊物下方有无人员停留或通过,禁止用起重机吊人员,否则,按的关奖罚制度进行处罚。

i、塔吊机械必须按规定的起重性能作业,不得超负荷和起吊不明重量的物体,对特殊情况需超负荷时必须有保证安全的技术措施。

经企业技术人员批准,并有专有在现场监护下,方可起吊。

__

某航空公司办公楼总施工组织设计第一节编制说明

1.1.1编制依据

16

本施工组织设计作为指导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。

本施工组织设计依据以下几项编制:

1、深圳航空公司颁发的“深圳航空公司综合办公楼招标文件”。

2、深圳市**建筑与工程设计有限公司设计的深圳航空公司综合办公楼的建筑、结构、电气、给排水施工图。

3、中南地区通用建筑标准设计“建筑配件图集”2000 合订本。

4、建筑防水工程技术规程(DBJ15-19-97)SJ.A 图集。

5、本企业通过认证的ISO9001:2000 质量体系文件(质量保证体系、程序文件、作业指导书)。

6、深圳市建设局文件《深圳市建设工程现场文明施工管理办法》。

7、地震出版社出版的《建筑安装工程施工组织设计集》。

8、广东省及深圳市有关建筑工程文件及规定。

9、施工现场的条件。

10、本企业积累的施工经验、资源条件。

11、现行国家有关建筑工程规范、标准和规程:

防水部分

建筑防水工程技术规程DBJ-15-19-97

地下防水工程质量验收规范GB 50208-2002

基础部分

建筑地基基础工程施工质量验收规范GB 50202-2002

钢筋部分

钢筋焊接及验收规程JGJ 18-96

钢筋机械连接通用技术规程JGJ 107-96

钢砼构件部分

混凝土结构工程施工质量验收规范GB 50204-2002

砼、砂浆部分

普通混凝土配合比设计规程JGJ 55-2000

砌筑砂浆配合比设计规程JGJ 98-2000

混凝土泵送施工技术规程JGJ/T 10-95

回弹法检测混凝土抗压强度技术规程JGJ/T 23-2001

脚手架、井架部分

建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001

建筑施工门式钢管脚手架安全技术规范JGJ128-2001

龙门架及井架物料提升机安全技术规范JGJ 88-92

建筑施工高处作业安全技术规范JGJ 80-91

砌体、门窗、装修部分

建筑地面工程施工质量验收规范GB 50209-2002

屋面工程质量验收规范GB 50207-2002

建筑装饰装修工程质量验收规范GB 502140-2001

砌体工程施工质量验收规范GB 50203-2002

17

非承重混凝土小型空心砌块墙体技术规程SJG 06-1997

外墙饰面砖工程施工及验收规程JGJ 126-2000

水、暖、电部分

给水排水管道工程施工及验收规范GB 50268-97

建筑电气工程施工质量及验收规范GB 50303-2002

施工综合性规范

建筑工程施工质量验收统一标准GB 50300-2001

建筑内部装修设计防火规范GB 50222-95

工程测量基本术语标准GB /T 50228-96

建设工程项目管理规范GB/T 50326-2001

建筑施工安全检查标准JGJ 59-99

深圳市房屋建筑白蚁预防工程技术规程JGJ 08-99

1.2.1适用范围

本施工组织设计适用于以下范围:

一、施工图纸内包括

深圳市**建筑与工程设计有限公司设计的深圳航空公司综合办公楼的建筑、结构、电气、给排水施工图(二次装修不包括在内)。

二、施工图纸外包括

1、施工现场临时设施的布置。

2、施工现场及周围建筑物、道路及地下管道的保护、安全和环保等措施。

3、施工期间防洪、防台风措施。

4、工程完工后建筑物周围10 米内的清理平整。

第一节工程概况

1.1.1工程概况

深圳航空公司综合办公楼是深圳航空公司自筹资金组织建设综合性办公楼。

1、工程名称:深圳航空公司综合办公楼;

2、工程地址:深圳市深南大道与广深高速公路立交桥的东南侧;

3、施工现场条件和周围环境:已具备三通一平条件;

4、工程位置:如下图

18

工程位置图

1.2.1建筑特征

1.1.

2.1 建筑特征及经济指标

1、本工程为一类高层建筑,耐火等级为一级;

2、建筑物室内地面标高±0.000 相当于绝对标高8.200m;

3、本工程为框剪结构体系,抗震设防烈度为七度,主体结构耐入年限50 年。

(1) 经济技术指标一览表

施工图设计规划设计要点

用地性质C5 C5

总用地面积4767.24767.2

建筑容积率8.1 8.1

建筑覆盖率36% 40%

19

20

建筑层数 28

29 汽车泊车位

地面21 地下165

208

建筑物后退红线

东>6.00m 南>10.7m

西>14.18m 北>17.34m

东>10m( 后国土局调整为6m

南>10m 西>10m( 后国土局调整为

6m 北>15m

(2) 建筑面积及经济技术指标一览表

(3) 人防地下室经济技术指标表

深圳航空 责任公司社会招聘试题

深圳航空有限责任公司招聘试题 第一部分综合行政能力测试 (前20题,每题3分,后5题,每题2分,共70分) 1.找出有歧义的一句: A.他叫我给你送一盘磁带过来。 B.河北省去年贷款一亿多元,支持机电行来进行挖掘革新。 C.他刚把这辆车修好。 D.轮船准时启锚了。 2.找出没有歧义的一句: A.最优秀的企业的领导人。 B.刚建成的S大学教学楼非常漂亮。 C.张校长的女儿说他不来了。 D.老张告诉何伯,他孩子考上大学了。 3.下边语句没有歧义的一句: A.张老师家里收藏了许多俄国证明作家屠格涅夫的书。 B.走进大殿,中间是阎王的塑像,西边站着两个判官。 C.要像勇士那样生活,用英勇的气概去战胜灾难。 D.在场的所有人当中,只有韩履正跟刘国清学过几句国语。 4.对下面句子的修辞方法及其作用的表达,判断不正确的一项是: A.那溅着的水花,晶莹而多芒;远望去,像一朵朵小小的白梅,微雨似的纷纷落着。 ――运用了比喻的手法,描写了水花的颜色\形态和动态。 B.思厥先祖父,暴霜露,斩荆棘,以有尺寸之地。

――运用了夸张的手法,说明了六国创业的艰辛不易。 C.这里教条主义休息,有些同志却叫它起床。 ――运用了拟人的手法,使文章的说理更加生动。 D.五岭逶迤腾细浪,乌蒙磅礴走泥丸。 ――运用了对比的手法,写出了山势的起伏而又微不足道。 5.下列各组词语书写注音完全正确的一组是: A.参与?? 犒赏? 信手拈来 B.记载? 奢侈? 潜移默化 C.粗糙? 哺育??? 一暴十寒 D.祠堂?? 揣度? 弱不经风 6.下列各句没有语病的一句是: A.她一摸口袋,发觉钱不见了,她马上推醒身边的秦某追问,秦某假装摇头说“不知道”。 B.一班人都把制服孙悟空的“紧箍咒”说成“金箍咒”,这大概是因为孙悟空头上戴着金箍,手上拿着金箍棒的缘故吧。 C.数十年来,我一直害病,在我就医的生涯中,结交了一批从事医务工作的朋友,万隆医院的陈氏父子,就是其中之一。 D.香港和上海女人,又好似一对天敌,沪港两地的选美舞台和水银灯下,从来是两地女人的必争之地。 7.小张认为:打猎不仅无害于野生世界,反而能对其起一定的控制功能。这一控 制功能能使动物在一定程度上免受饥饿和疾病,其结果是产生一个更健康的动物群体。

(完整word版)办公楼装修施工组织设计

办公楼装修施工组织设计 一、工程概况 1、本工程为经济技术开发区社区办公楼装修及改造工程。 2、工程地址:位于经济技术开发区一期 3、工程范围:该工程分为四层,总装修面积2200m2。 工程开工日期2010-6-1,竣工日期2010-7-15。根据国家相关规范和甲方要求为标准,严格控制施工质量。 二、施工准备及工作计划 (一)、项目组织机构 岗位职责: 1、项目经理:负责组织制订进度计划,监督进行落实和调整,主持召开进度分析会,安排进度、协调影响进度的各种外界关系。 2、施工员:负责检查进度的落实考核,与各班组签订工期任务书,并协调各班组、各专业矛盾,进度按计划实施。 3、技术员:负责制订进度计划、进度保证措施,记录整理进度资料。向项目经理提供进度计划与实施情况。 4、质安员:负责质量、安全检查,工程按计划顺利施工。 5、材料员:负责组织材料按计划进场,保证施工连续。 6、班组长:负责本工种的施工进度,保证按月、旬形象进度计划进入和撤出工作面。

〈二〉制定进度控制工作制度 1、施工员提前向班组交底,使其了解进度要求,与班组签 订工期合同,落实奖罚措施。主持召开班前交底会,参与班后验 收工作,做到早交底、晚验收。 2、质安员加强日常监督检查,及时发现出现的返工和安全 隐患。 3、施工员按日进行劳动考核,加强劳动纪律管理。 4、严格按施工平面图布置,保持道路畅通,减少二次搬运。 5、每周召开各方参加的生产会,掌握施工现场现状,做好 计划调度工作,协调各环节、各专业、各工种的矛盾,解决计划 执行中的问题,落实已列入计划或未列入计划的各种施工条件(图纸、资料、场地、交通、材料、构件、机具、资金等),迅速准确 地传达各项决策意图,确保工程按进度顺利进行。 6、资料员加强日常及定期的工期检查,详细记录时间、时 差利用等内容,以横道图的形式上报项目经理决策。 7、项目实行24小时值班制度,时刻有人解决问题。 (二)施工进度计划安排 2.1施工进度文字说明 1、在确保质量和合理施工顺序的前提下,必要时组织连续施工,以充分利用有限时间。 2、制订工期控制计划;按现场指挥部确定的工期进度计划,每天进行自检,每周作一次工期分析,确保施工进度。

施工组织设计方案(范文)86951

长春建筑学院 毕业设计 施工组织设计方案 学院:土木工程学院 专业:土木工程(建筑工程) 班级:建1206班 姓名:洪心杓

第一章编制说明 第一节编制说明 对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。 我公司组织有关人员认真阅读图纸,详细了解现场情况,编制了本《施工组织设计》。 本《施工组织设计》编制时对工期、质量目标、管理机构设置与劳动组织、施工进度汁划控制、机械设备、主要技术方案、安全、文明施工、环保、季节性施工、总包管理等诸多素尽可能做到充分考虑,突出其科学性、适朋性及针对性。在工程实施之前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工,确保在120天工期内完成工程的全部施工内容,其中,外墙工期控制在日历天内全部完成。并使本工程质量达到合格标准,力争创市样板工程,我们承诺:我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流材抖、一流的施工机具和超常的价格,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步优化施工方案,以先进科学施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工棚、优良的施工管理水平和优良的服务,按时交付令业主满意的工程。 第二节编制依据 1、设计施工图纸; 2、《建筑工程施工质量验收统一标准》GB50300-2001 3、《建筑地基基础工程施工质量验收规范》GB50202-2002 4、《建筑地基基础设计规范》GB50007-2002 5、《桩基质量检测技术规程》SJG09-99 6、《吉林省建筑地基基础设计规范》DBJ15-31-2003 7、《建筑桩基技术规范》JGJ94-94 8、《混凝土结构工程施工质量验收规范》GB50204-2002 9、《砌体工程施工质量验收规范》GB50203-2002 10、《木结构工程施工质量验收规范》GB50206-2002 11、《屋面工程施工质量验收规范》GB50207-2002 12、《地下防水工程施工质量验收规范》GB50208-2002 13、《建筑地面工程施工质量验收规范》GB50209-2002 14、《建筑装饰装修工程施工质量验收规范》GB50210-2001 15、《建筑工程施工测量规范》

上海某超高层甲级办公楼施工组织设计方案完整版

(此文档为word格式,下载后您可任意编辑修改!) 目录 第一章编制说明 (5) 第1节编制依据 (5) 第2节本施工组织设计中业主关注的主要内容 (5) 第3节拟主要使用的国家及地方规范与标准清单 (6) 第二章工程概况及主要施工特点 (8) 第1节投标范围 (8) 第2节建筑概况 (9) 第3节结构概况 (10) 第4节工程环境条件和地质条件 (12) 第5节工程主要施工特点及难点 (13) 第三章工程实施目标 (14) 第1节总体指导思想 (14) 第2节工程实施目标 (14) 第四章施工总承包管理组织架构 (15) 第1节项目总承包管理组织机构 (15) 第2节项目领导组成及主要职责 (16) 第五章施工部署 (29) 第1节施工总体流程 (30) 第2节施工组织 (35) 第3节施工准备 (38) 第4节主要施工机械选择 (40) 第5节主要周转料具选择 (53) 第6节各专业工种之间的配合 (54) 第六章工程进度安排及保证措施 (55) 第1节施工流程 (55) 第2节施工进度计划 (57)

第3节施工进度计划的保证措施 (63) 第七章主要分部分项工程施工方案 (69) 第1节施工测量及建筑物垂直度观测 (69) 第2节地下结构工程施工 (80) 第3节上部主体结构工程施工.............................. 错误!未定义书签。 第4节砌体工程施工 ..................................... 错误!未定义书签。 第5节屋面工程施工 ..................................... 错误!未定义书签。 第6节脚手架工程施工 (120) 第7节装饰工程施工 ..................................... 错误!未定义书签。 第8节安装工程施工 (141) 第9节钢结构工程 (205) 第10节机电设备运输路线布置及结构加固方案 (235) 第11节设备及大型构件吊装屋顶的垂直运输方案............. 错误!未定义书签。第八章主要资源需用计划 ..................................... 错误!未定义书签。 第1节材料需用计划 ..................................... 错误!未定义书签。 第2节劳动力需用计划 ................................... 错误!未定义书签。 第3节机械设备需用计划.................................. 错误!未定义书签。第九章质量保证体系及措施 ................................... 错误!未定义书签。 第1节工程施工质量目标.................................. 错误!未定义书签。 第2节工程质量保证制度.................................. 错误!未定义书签。 第3节施工质量保证体系.................................. 错误!未定义书签。 第4节关键施工工序质量保证措施.......................... 错误!未定义书签。 第5节施工质量控制体系.................................. 错误!未定义书签。 第6节施工质量控制措施.................................. 错误!未定义书签。 第7节防止施工产生裂缝的措施............................ 错误!未定义书签。 第8节成品保护措施 ..................................... 错误!未定义书签。 第9节工程回访和维修服务措施............................ 错误!未定义书签。 第10节全面质量管理 .................................... 错误!未定义书签。 第11节工程检测、监视方案............................... 错误!未定义书签。第十章项目职业健康安全管理 ................................. 错误!未定义书签。

某小区工程施工组织设计方案

某小区施工组织设计 云阳县泉河建筑有限公司 施工组织设计(方案)审批表

******小区住宅楼1、2、3、4、5#楼工程 施工组织设计 第一章综合说明 1.1综合说明 我公司为承建该项目工程进行了认真的研究和详细的实地考察并在此基础上确定了合理的施工部署。我们本着科技领先、方案先行的指导思想,对整个工程的总体方案作了全面细致的分析和周密的计划,力求方案达到质量优、工期短、安全、经济的综合优化效果。 本工程按照项目法组织施工,由承建大型项目经验的管理人员组成精干的项目班子,充分发挥我公司的综合施工水平,发扬“团结拼搏,争创一流”的开拓精神。以招标业主规定的承包方式进行工程总承包,精心组织,综合协调,统筹安排,严格控制,使工程施工按计划实施,确保工程质量。 施工工期 根据该工程具体情况,我公司针对各单位工程的分部分项编制了施工进度计划。 我公司技术力量雄厚,机械装备精良并具有土建、安装、装饰一体化服务的综合施工能力,我们采取一些优化的施工安排,确保投标工程如期完成。如我公司中标,我方将立即进行各项准备工作,准备投入的机械设备详见施工机具一览表。对施工工期实行合理控制,动态管理,施工前针对施工过程中的不利因素以及可能发生的趋向变化制定相应的预控方案,事前预防,尽量减少被动;同时根据施工目标要求,在施工方法上推行平行交及立体叉作业法,实行上下左右,前后内外,多工种、多层次穿插,紧密衔接,合理利用劳动力和机械设备,力求均衡有序的施工。

工程质量 我公司将严格按照施工图和国家施工验收规范的要求施工,工程的质量等级目标:云阳县优质工程。为保证质量目标的实现,我公司将从组织上、制度上、措施上、全面落实ISO9002质量保证体系。着重抓好施工前预控和施工过程中的质量监控,要求一次成优。 1.建立以项目技术负责人为首的质量保证体系和监督检查体系,采用质量一票否决制,加强对施工人员、材料构配件质量,施工机械设备,施工方案及施工环境控制。 (1)在人员调动上选派我公司施工经验丰富、队伍素质过硬的分公司承担该工程的施工任务,现场除设立QC质量管理领导小组和配齐各专业专职兼职质量人员外,公司还安排以公司副总工为首的技术领导班子组织现场指导生产。 (2)严格执行原材料和构配件的检验制度,使用优质材料保证工程质量目标的实现。 (3)施工机械设备的选择,以保证项目进度及质量的角度出发,对机械设备的选型、主要性能参数和使用操作等三方面进行控制。 (4)积极采用新技术、新工艺、新材料,深化施工组织设计,优化施工方案,确保方案施工技术上可行,经济上合理,提高工程质量。 (5)加强对影响工程质量的地质、水文、气象及施工现场等因素的控制及周围地下管线的防护。 2.施工过程中实行质量目标管理,严格按照国家新颁布的质量检验标准和施工规范施工。针对本工程特点,设置质量控制点,在施工过程中以工序质量控制为基础,严格执行技术交底、技术复核和工序验收等有效制度,对各工艺进行状态标识,环环相扣,使影响工程质量的各种因素始终处于受控状态。从而保证实现各主要分部、分项工程的质量目标,最终确保工程质量

深圳航空笔试题及答案

第一部分、言语推理 1.法律:约束,正确选项为(B) A.新闻:广播 B.政策:规范 C.历史:借鉴 D.制度:学问 2.成功:失败,正确选项为(C) A.开始:中断 B.幸福:悲哀C.希望:失望D.喜欢:仇恨 3.G.H.I.J.K.L六人正在某超市排队。L没有排在最后而且在他和最后一个人之间还有两个人,这最后一个人也不是K,在G前面至少有四个人,但他也没有排在最后,J没有排在第一位,但他前后至少都有两个人,I没有排在最前,也没有排在最后。那么,排在最后一位的是:A A.H B.J C.K D.L 4.某夫妇有7个子女,老大至老七分别是:A,B,C,D,E,F,G。目前知道7个人的情况如下:A有3个妹妹;B有一个哥哥;C是女的,她有两个妹妹;D 有两个弟弟;E有两个姐姐;F也是女的,但她和G没有妹妹。请问这对夫妇共有几个儿子?( B ) A.3个 B.4个 C.2个 D.无法确定 5.A、B、C都新买了汽车,汽车的牌子是奔驰、本田、皇冠。他们一起来到朋友家里,让朋友猜猜他们三人各买的是什么牌子的车。朋友猜道:“A买的是奔驰车,C买的肯定不是皇冠车,B自然不会是奔驰车。”很可惜,朋友的这种猜法,只猜对了一个。据此可以推知B买的是:( B ) A.本田车 B.奔驰车 C.皇冠车 D.无法确定 6.与新疆的其他城市一样,库尔勒直至20世纪80年代初物价都是很低的,自

它成为新疆的石油开采中心以后,它的物价大幅上升,这种物价上涨可能来自这场石油经济,这是因为新疆那些没有石油经济的城市仍然保持着很低的物价水平。最准确地描述了上段论述中所采用的推理方法的一项是:( A ) A.鉴于条件不存在的时候现象没有发生,所以认为条件是现象的一个原因B.鉴于有时条件不存在的条件下现象也会发生,所以认为条件不是现象的前提C.由于某一特定事件在现象发生前没有出现,所以认为这一事件不可能引发现象 D.试图说明某种现象是不可能发生的,而某种解释正确就必须要求这种现象发生 7.教育上“谁受益、谁出钱”这一提法如果是正确的话,只能理解为国家是教育的最大受益者。这是因为一方面,教育的经济效益,虽然不能直接、立即体现在市场经济交换过程中,却存在于社会之中;另一方面,教育不仅有经济效益,而且是国家综合国力的重要组成部分。因此:( A ) A.教育经费主要由国家承担是合理的 B.教育经费应由个人、社会与国家共同承担 C.个人是教育的次要受益者,所以应该承担相当大部分的教育经费 D.应该实行由幼儿园到大学的免费教育 8.壳牌石油公司连续三年在全球500家最大公司净利润总额中位列第一,其主要原因是该公司有更多的国际业务。 下列哪项如果为真,则最能支持上述说法的是:( A) A.与壳牌公司规模相当但国际业务少的石油公司的利润都比壳牌石油公司低B.历史上全球500家大公司的净利润冠军都是石油公司 C.近三年来全球最大

[实用参考]办公室施工组织设计.docx

办公室施工组织设计 1、目录 工程概况 (1) 施工准备 (2) 施工部署 (3) 主要施工方法及技术措施 (3) 施工平面布置 (17) 施工组织设施 (17)

一工程概况 1建筑物概况 本工程为徐庄平房办公室工程,总建筑面积为158.12㎡,平面形式为长方型,南北宽7.12m,东西方向总长为21.840m。该建筑物主体一层,层高3M。本工程采用砖混结构,基础埋深0.9m,在C15素混凝土垫层上砌条形砖基础,基础中没有钢筋混凝土地圈梁;红机砖墙承重,设现浇钢筋混凝土圈梁;内外墙交接处和外墙转角处设抗震构造柱;楼板均采用现浇混凝土楼板。车库为水泥地面,外走廊采用800G800G10防滑耐磨地砖、办公室采用800G800G10玻化砖,水泥浆擦缝。室内装修主要采用石膏找平、刮腻子两遍、刷乳胶漆两遍,内墙踢脚采用800G100黑色玻化砖;室外装饰以白色外墙漆和蓝色外墙漆为主。散水为无筋混凝土一次抹光。屋面保温层为挤塑聚苯板保温,上做两层氯化聚乙烯卷材防水层,屋面抛弃谁坡度均为2%,水落口500范围内排水坡度为5%。 2地质及环境条件 根据勘测报告:土壤为可塑粘质粉土;天然地基承载力为150KN/㎡,地下水位在地表下7-8m。本地土堆最大冻结深度为0.5米。建筑场地南侧为已建成建筑物,北侧和西侧为本公司地界的围墙,东面为X公路,距道牙3米内的人行道不得占用。沿街树木不得拐伤。人行道一侧上方尚有高压输电线及电话线通过(见总平面图)。 3施工工期 本工程定于三月二十日开工,要求在本年的十二月二十七竣工。限定总工期九个月,日历工期为225天。 4气象条件 施工期间主要导风向偏东,雨季为九月份。冬季为十二月到第二年的二月份。 5施工技术经济条件 可提供施工工人有瓦工20人、木工16人、钢筋工10人以及其他辅助工种工人如、

某住宅楼施工组织设计方案【精编版】

某住宅楼施工组织设计方案【精编版】 1. 编制说明及编制依据

第一节编制说明

1、根据本工程的设计特点、功能要求,并对工程资金的合理利用、工程质量负责,以“科学、经济、优质、高效”为编制原则。 2、我公司对本施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握建设方要求的前提下,成立编制专题小组,集思广益、博采众长,力求本方案切合施工实际,可操作性强。 本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照建筑法规、条例、标准及有关配套文件和我公司的企业标准等,结合本工程实际,进行了全面而细致的编制。 第二节:编制依据 技术标准规范 《中华人民共和国建筑法》 《建设工程质量管理条例》 《混凝土强度检验评定标准》GBJ107-87 《建筑地基基础工程施工质量验收规范》GB50202-02 《砌体工程施工质量验收规范》GB50203-02 《混凝土结构施工工程质量验收规范》GB50204-02 《钢筋机械连接通用技术规程》JGJ107-96 《钢筋焊接及验收规程》 《土方与爆破工程施工及验收规范》(GBJ201—1983) 《地下防水工程施工及验收规范》(GBJ208—1983) 《基坑支护技术规程》(JGJ120—27)

《地基与基础工程施工及验收规范》(GBJ202—1983) 《建筑变形测量规程》(JGJ/T8—1997) 《混凝土结构工程施工及验收规范》(GB50204—1992) 《建筑装饰工程施工及验收规范》(JGJ73—1991) 《建筑地面工程施工及验收规范》(GB50209—1995) 《屋面工程技术规范》(GB50207—1994) 《建筑安装工程质量检验评定标准》(GBJ300—1988) 《建筑工程质量检验评定标准》(GBJ301—1988) 《工程测量规范》(GB50026—1993) 2、总体概述 2.1 一般概况 工程名称:文登市香和苑三期24#、25#及幼儿园工程 设计单位:山东源鑫建筑设计有限公司 建设地点:文登市龙山路东、香水路南 建筑规模:7433㎡ 结构类型及层数:钢筋砼框剪结构,6+阁楼、地上3层(局部4层)。 工期:608天(日历天) 质量等级:达到合格标准。 2.2 建筑设计概况 本工程为地上部分,总建筑面积为7433㎡,其中地上3层(局部4层),建筑高度自室外地面到女儿墙顶高23.1m。 建筑安全等级:二级 耐火等级:二级 结构设计使用年限:50年 屋面防水等级:Ⅱ级 抗震设防烈度:8度

航空运输知识题

航空运输知识题 一、填空题 1、IATA把世界划分为三个区域及一些下属次区,如北美是属于 IATA分区中的________,非洲是属于IATA分区中的________,东南亚地区属于IATA分区中的________。 2、国际航协正式会员或非正式会员的航空公司拥有自己独立的二 字代号和三位数字代号,如中国国际航空公司,其二字代号是 ________,三位数字代号是________。 3、构成航段的四大条件为________、________、________、 ________。 4、航线是由________或________构成的________交通线。 5、航线的分类为________、________、________。 6、影响分级起降的特殊天气有________、________、________。 7、影响航行的特殊天气有________、________、________、 ________、________。 8、格林威治时间的简写为________。 二、选择题 1、上海浦东国际机场的三字代码是()。 A. SHA B. PEK C. TAO D. PVG 2、深圳航空有限责任公司的两字代码是()。 A. MU B. FM C. HU D. ZH

3、中国航空集团(原国航)正式加入的国际航空公司联盟是() A.天合联盟 B.星空联盟 C.环宇一家联盟 D.飞翼联盟 4、中国南方航空集团加入国际航空公司联盟是() A.天合联盟 B.明星联盟 C.环宇一家联盟 D.飞翼联盟 5、国际航空运输协会的英文简写是() A. ICAO B. IATA C. ACI D. FIATA 三、简答题 1.简述影响飞机起飞和降落的特殊天气? 2、简述国际航空运输协会的宗旨。 3、简述国际航协IATA三个区域划分的定义。

(完整版)综合办公楼施工组织设计

白龙潭住宅项目A2-1地块 编制: 审批: 审核: 云南建丰建筑工程有限公司 2008年1月24日 目录

第一章工程概况………………………………………………………….……………… .1 一、建设概况 (1) 二、设计概况 (1) 第二章施工技术方案 (2) 一、施工测量控制及沉降观测 (2) 二、土方工程 (3) 三、基础 (4) 四、钢筋工程 (5) 五、模板工程…………………………………………………………………………. .9 六、混凝土工程……………………………………………………………………… ..20 七、砌体工程………………………………………………………………………… ..29 八、脚手架工程 (33) 九、装饰工程………………………………………………………………………… ..40 十、给排水安装工程 (43) 十一、建筑电气安装工程..................................................................... ..46 第三章施工主要工序 (50) 一、施工工艺流程 (50) 二、基础工程施工工序……………………………………………………………… . 51 三、主体工程施工工序 (52) 四、装饰工程施工工序……………………………………………………………… . 52 五、安装工程施工工序 (52) 第四章质量承诺及保证措施 (52) 一、质量承诺 (52) 二、建立质量体系,确保工程质量管理的规范化 (53) 三、质量检查组织机构………………………………………………………………. .57 四、确保工程质量的技术保证措施 (61) 五、质量通病的防治 (67) 第五章安全文明施工保证措施 (69)

某小区1号2号楼工程施工组织设计方案

目录 第一章工程概况 (6) 第二章市场调查 (13) 第三章工程使用的主要规范与标准相关规范 (24) 第四章施工组织方案质量目标及管理目标 (26) 第1节目标管理指标 (26) 第2节质量体系一览表 (27) 第3节保证施工工期的管理 (28) 第4节保证工程质量的管理 (29) 第5节技术措施 (32) 第6节降低工程成本措施 (33) 第五章本程所使用的各种规章制度 (33) 第六章主要施工工艺流程及施工进度计划 (35) 第七章各分部分项的质量控制点及成本核算要求 (36) 第1节各分部分项工程质量控制点各分部分项工程质量控制点 (36) 1

第2节成本核算控制的途径与措施成本核算控制的途径与措施 (39) 第八章本工程的质量目标 (42) 第九章质量管理体系的管理方法 (46) 第1节质量保证体系 (46) 第2节场容及环境管理 (48) 第3节计划调度和技术管理 (51) 1、计划调度管理 (52) 2、技术管理 (53) 3、材料,制品的试验、检验 (55) 4、工程质量的检查和验收 (55) 5、工程技术档案 (58) 第4节料具、设备、构配件管理 (59) 1、施工前的管理工作 (59) 2、现场验收与发放工作 (60) 第5节质量管理和质量保证标准 (62) 2

第十章施工过程控制 (62) 第1节建筑物的定位放线和基础放线 (62) 第2节土方工程 (75) 第3节地下室工程 (77) 第4节脚手架工程 (79) 第5节模板工程 (81) 1、梁模板 (81) 2、墙模板 (82) 3、钢筋工程 (82) 4、混凝土工程 (83) 第6节砌体工程 (88) 第7节装饰工程 (89) 1、外装饰工程 (89) 2、内装饰工程 (94) 3、楼地面工程 (95) 3

深圳航空责任公司社会招聘试题

深圳航空责任公司社会招 聘试题 It was last revised on January 2, 2021

深圳航空有限责任公司招聘试题 第一部分综合行政能力测试 (前20题,每题3分,后5题,每题2分,共70分) 1.找出有歧义的一句: A.他叫我给你送一盘磁带过来。 B.河北省去年贷款一亿多元,支持机电行来进行挖掘革新。 C.他刚把这辆车修好。 D.轮船准时启锚了。 2.找出没有歧义的一句: A.最优秀的企业的领导人。 B.刚建成的S大学教学楼非常漂亮。 C.张校长的女儿说他不来了。 D.老张告诉何伯,他孩子考上大学了。 3.下边语句没有歧义的一句: A.张老师家里收藏了许多俄国证明作家屠格涅夫的书。 B.走进大殿,中间是阎王的塑像,西边站着两个判官。 C.要像勇士那样生活,用英勇的气概去战胜灾难。 D.在场的所有人当中,只有韩履正跟刘国清学过几句国语。 4.对下面句子的修辞方法及其作用的表达,判断不正确的一项是: A.那溅着的水花,晶莹而多芒;远望去,像一朵朵小小的白梅,微雨似的纷纷落着。

――运用了比喻的手法,描写了水花的颜色\形态和动态。 B.思厥先祖父,暴霜露,斩荆棘,以有尺寸之地。 ――运用了夸张的手法,说明了六国创业的艰辛不易。 C.这里教条主义休息,有些同志却叫它起床。 ――运用了拟人的手法,使文章的说理更加生动。 D.五岭逶迤腾细浪,乌蒙磅礴走泥丸。 ――运用了对比的手法,写出了山势的起伏而又微不足道。 5.下列各组词语书写注音完全正确的一组是: A.参与犒赏信手拈来 B.记载奢侈潜移默化 C.粗糙哺育一暴十寒 D.祠堂揣度弱不经风 6.下列各句没有语病的一句是: A.她一摸口袋,发觉钱不见了,她马上推醒身边的秦某追问,秦某假装摇头说“不知道”。 B.一班人都把制服孙悟空的“紧箍咒”说成“金箍咒”,这大概是因为孙悟空头上戴着金箍,手上拿着金箍棒的缘故吧。 C.数十年来,我一直害病,在我就医的生涯中,结交了一批从事医务工作的朋友,万隆医院的陈氏父子,就是其中之一。 D.香港和上海女人,又好似一对天敌,沪港两地的选美舞台和水银灯下,从来是两地女人的必争之地。

办公楼施工组织设计

伊泰煤炭股份公司酸刺沟矿井矿办公楼工程 施 工 组 织 设 计 编制: 审核: 编制日期: 编制单位:伊泰酸刺沟煤矿厂前区项目部

酸刺沟矿办公楼施工组织设计 一、编制依据 1、现场自然条件情况 2、我公司质量、环境、职业健康安全管理体系文件 3、有关现行施工质量验收规范及、规程及标准 (1)《工程测量规范》GB50026-93 (2)《建筑地基基础工程施工质量验收规范》GB50202-2002 (3)《建筑地基处理技术规范》GBJ79-91 (4)《砼结构工程施工及验收规范》GB50204-2002 (5)《钢筋砼用热轧带肋钢筋》GB1499-98 (6)《硅酸盐水泥、普通硅酸盐水泥》GB175-1999 (7)《屋面工程质量验收规范》GB50207-2002 (8)《建筑地面工程质量验收规范》GB50209-2002 (9)《砌体工程质量验收规范》GB50203-2002 (10)《建筑工程施工质量验收统一标准》GB50300-2001 (11)《砼质量控制标准》GB50164-92 (12)《砼强度检验评定标准》GBJ107-87 (13)《建筑荷载规范》GB50086-2001 (14)《建筑结构抗震设计规范》GB50011-2001 (15)《采暖与卫生煤气工程质量验收规范》GBJ50242-2002 (16)《电气装置安装工程接地装置施工及验收规范》GBJ50242-2002 (17)《电气安装工程电气设备交接试验标准》GBJ150-91 (18)《建筑电气安装工程质量检验评定标准》GBJ50303-2002 (19)《砌筑砂浆配合比设计规范》JGJ/T98-2000 (20)《建筑装饰、装修工程质量验收规范》JGJ50210-2001 (21)《钢筋焊接及验收规程》JGJ18-96 (22)《建筑施工高处作业安全技术规范》JGJ80-91 (23)《建筑施工安全检查标准》JGJ59-99 (24)《建筑机械使用安全技术规范》JGJ33-2001

办公楼装饰工程施工组织设计

办公楼改造装修方案 造改办公楼装饰施工方案

编制日期:2011年4月12日 目录 5.............................................................. .第一卷办公楼装饰改造工程施工方案5 ............................................................................ 编制说明第一章5 ........................................................................ 第一节编制目的:5 ........................................................................ 第二节编制依据:6工程概况及程特 点 .................................................................... 第二章 6工程概况 ........................................................................ 第一节6........................................................ .主要分部分项工程改造内容第三节8................................................................... 第三章指导思想与实施目标8 ........................................................................ 第一节指导思想8 ........................................................................ 实施目标第二节9 ............................................................................ 施工准备第四章9. .............................................................. 第一节施工现场和交通准备9技术准备 ........................................................................ 第二节 9材料准备 ........................................................................ 第三节 9 ........................................................................ 第四节机具准备 10 ..................................................................... 第五节劳动力准备 10 ................................................................... 阶段施工计划第六节

某楼施工组织设计方案

一、施工组织设计概述 1、编制总思想 遵守国家有关法律法规,信守承诺,履行合约,坚持以顾客为中心的原则,不断提高服务质量,满足用户的需要。实施有效措施以确保结构安全、满足使用功能、消灭质量通病、建设绿色环保型精品工程;以过程控制保质量、科学管理促工期、周密预防保安全、统筹协调顾大局为原则,最终实现按质按期完成施工任务。 2、编制依据 2.1施工合同。 2.1.2施工图纸。 2.2现行国家、省、市有关法规、条例、规定。 2.3现行工程建设国家、行业、地方标准及图集。 2.4工程建设标准强制性条文(房屋建筑部分)。 2.5国际标准化组织(ISO)标准及其它。 3.编制原则 实用、可行、安全、经济、高效、环保、卫生。

二、工程概况 1、工程设计概况

2、项目管理特点分析 2.1施工任务重 本工程的要求工期为20个月,开工时间为5月初,整个工程施工跨越了两个雨季、两个冬季,再考虑一个春节假期,这样实际有利施工时间不到500天,建筑层数多,施工内容多样,设计要求很高,施工任务重。 2.2施工现场管理任务重 由于工程位于开发区珠江路及阿里山路路边,靠近主要交通道路及其它民用建筑,对安全生产、文明施工要求很高,且施工现场非常狭小,造成材料堆场、现场办公及设备等施工布置困难。为较好地解决这个矛盾,首先根据工程各施工阶段分别进行施工平面布置;其次科学安排和编制材料进场计划,做到提前采购、订货,根据工程施工进度计划及施工场地容量组织材料、设备分批次进场,避免因工程材料早进、多进造成现场拥挤和因少进、漏进影响正常施工。 2.3现场组织、协调任务重 由于工程量大且工期紧,施工时必然要广泛采取分段流水和穿插施工,这就产生多工作面多工种同时施工的情况,因此要求施工进度计划编制必须科学,前后工序安排紧凑合理、严密不脱节,工序间不抵触;其次要协调好各施工单位间沟通畅通,各级管理人员岗位责任执行到位,各专业联系畅通,协作顺利均提出很高的要求。 三、施工部署 1、整体施工部署 作为隆祺嘉园二期工程的总承包单位,我公司将本着优质、高效的精神建设本工程,采用项目施工管理办法,建立以项目部为首的管理层,全权组织现场施工管理,并对工程项目的工期、质量、安全、成本等综合效益进行有计划地组织协调

某办公楼施工组织设计

本科毕业设计(论文) 题目:******办公楼施工组织设计 教学单位:工程技术系 专业:****** 学号:*********** 姓名:**** 指导教师:*** 教授 201* 年* 月

摘要 施工组织设计是用来指导整个工程实施全过程中各项活动的技术、经济和组织的综合性文件,是工程项目管理中的重要技术经济文件,是指导工程投标、签订承包合同、施工准备和施工全过程的核心,是对拟建工程全过程实现科学管理的重要手段,是建筑企业合理组织施工和加强项目管理的重要措施。 本施工组织设计是针对******办公楼工程的纲领性文件。编制时对施工项目管理组织及职能分工、施工方案、各种资源需要量计划及施工准备、施工进度计划、施工平面布置图、施工项目质量管理措施、项目现场及安全管理措施、施工项目冬期、雨期施工措施等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。 关键字:工程;施工;组织;管理

Abstract The construction organization design is a comprehensive document which is used to guide the implementation of the project activities in the whole process of technical, economic and organizational.It is an important technical and economic document in project management.It is the core to guide project bidding,sign a contract, construction preparation and the whole construction process.It is an important means to achieve the scientific management of the whole process of the proposed works.It is an important measure for construction enterprises to organize construction and strengthening project management. The construction organization design is aimed at The Third Kindergarten of ChangAn office building project of the programmatic document. The establishment of construction project management organization and function division of labor,construction scheme,all kinds of resource requirements planning and construction preparation,construction schedule,construction layout,the construction project quality management measures,the site of the project and safety management measures,construction project winter period,rain period construction measures and many other factors as far as possible fully consideration,outstanding scientific,applicability and practicality. It is the important economic and technical documents to make sure high quality,low consumption,safety and civilized,high speed to finish all the construction task. Keywords: project; construction; organization; management

某办公楼工程施工组织设计

课程设计报告 题目某办公楼工程施工组织设计课程名称施工组织与规划课程设 院部名称建筑工程学院 专业工程管理 班级 学生姓名 学号 课程设计地点 课程设计学时 指导教师 金陵科技学院教务处制

目录 1 编制说明 (5) 1.1编制依据 (5) 1.2编制原则 (5) 2 工程概况 (6) 2.1综合说明 (6) 2.2工程概况 (6) 2.3现场自然条件 (6) 3 各分部分项施工方案 (9) 3.1测量定位 (9) 3.2钢筋工程 (9) 3.3模板工程 (10) 3.3.1模板的配制 (10) 3.3.2模板的安装 (10) 3.3.3现浇楼梯模板 (11) 3.3.4模板的拆除 (11) 3.4混凝土工程 (11) 3.4.1砼的制备 (11) 3.4.2砼的浇筑 (12) 3.4.3柱混凝土的浇筑 (13) 3.4.4梁、板混凝土的浇筑 (13) 3.4.5楼梯混凝土浇筑 (13) 3.5砌体工程 (14) 3.5.1工艺流程 (14) 3.5.2施工要点 (14) 3.5.3质量及安全措施 (15) 3.6装饰装修工程 (15) 3.6.1内墙及天棚抹灰 (15) 3.6.2防滑地砖楼地面 (15) 4 质量保证 (16)

4.1工程质量控制的原则 (16) 4.2各阶段的质量控制内容 (16) 4.3保证质量的组织措施 (18) 4.3.1安全教育 (18) 4.3.2施工安全技术交底 (19) 4.3.3安全检查 (19) 4.3.4班组安全活动 (19) 4.3.5特殊工种持证上岗 (19) 5 文明施工及环境保护措施 (23) 5.1建立和健全文明施工保证体系 (23) 5.2落实《建筑施工安全检查标准》要求 (23) 5.2.1现场平面布置要求 (23) 5.2.2 现场材料堆放要求 (24) 5.2.3施工机械、用具及用电管理要求 (24) 5.2.4施工作业面要求 (24) 5.2.5办公室、生产区环境卫生 (24) 5.2.6现场宣传与职工精神面貌 (25) 5.2.7施工总平面管理 (25) 5.3降低环境污染和噪音的措施 (25) 6 项目管理的人员配备、素质及管理经验 (27) 6.1项目经理部配备原则 (27) 6.2管理机构及质量、安全保证体系 (27) 7 质量通病防治措施 (28) 7.1土方工程质量通病的防治 (28) 7.2模板工程主要质量通病的防治 (28) 7.3钢筋工程主要质量通病的防治 (28) 7.4砼工程主要质量通病的防治 (29) 7.5卫生间质量通病防治措施 (29) 7.6外墙质量通病防治措施 (29) 参考文献 (30)
