工程招投标与合同管理案例及答案

【案例】某地基强夯处理工程,在土方开挖过程中,有两项原因使工期发生较大的拖延。一是土方开挖时遇到了一些在工程地质勘探中没有探明的孤石,排除孤石拖延了一定的时间;二是施工过程中遇到15天正常季节小雨,由于雨后土壤含水量过大不能立即进行强夯施工,从而耽误了部分工期。请问针对以上两项原因承包商可以提出索赔吗?

【参考答案】对处理孤石引起的工期延长和费用增加,这是无法预先估计到的情况,承包商可以提出索赔。由于阴雨天气造成的延期和窝工费用,这是有经验的承包商预先应该估计到的因素,承包商不能提索赔。

【案例】某工程外部通道中有一段1公里左右的土路,业主旱季组织投标人去现场勘察时道路畅通。某承包商中标后,按监理工程师开工令进场,时逢雨季,不断的阴雨使该段土路很难通行,承包商不得不修路后再进场。承包商提出索赔。请问索赔成立吗?

【参考答案】进场发生困难,道路条件并无变化,是由于雨季阴雨引起的,这种一般天气条件,承包商应能预见得到,不属于业主风险,故承包商的索赔不成立。

【案例】某工程下部为钢筋混凝土基础,上面安装设备。业主分别与土建、安装单位签订了基础和设备安装工程施工合同。两个承包商都编制了相互协调的进度计划,进度计划已得到监理工程师的批准。基础施工完毕,设备安装单位按计划将材料及设备运进现场进行准备施工。经监测发现有近1/6的设备预埋螺栓位置偏移过大,无法安装设备,须返工处理。安装工作因基础返工而受到影响,安装单位提出索赔要求。

[问题]:(1) 安装单位的损失应由谁负责?为什么?(2) 安装单位提出索赔要求,监理工程师应如何处理?

【参考答案】(1) 应由业主赔偿,因为安装单位与业主签订了合同,业主未按合同规定,提供合格的施工现场给安装单位;(2) 指令土建单位按图纸要求返工;审核安装单位的索赔要求,包括索赔依据和证据;审核安装单位的索赔值(包括工期和费用),在自己授权范围内与安装单位进行索赔谈判;确认和证明索赔值;向土建单位进行索赔。

【案例】某工程基坑开挖后发现有古墓,须将古墓按文物管理部门的要求采取妥善保护措施,报请有关单位协同处置。为此,发包人以书面形式通知承包人停工15天,并同意合同工期顺延15天。为确保继续施工,要求工人、施工机械等不要撤离施工现场,但在通知中未涉及由此造成承包人停工损失如何处理。承包人认为对其损失过大,意欲索赔。

问题:1.施工索赔成立的条件有哪些?2.承包人的索赔能否成立,索赔证据是什么?3.由此引起的损失费用项目有哪些?

【参考答案】1.施工索赔成立的条件如下:(1)与合同对照,事件已造成了承包人工程项目成本的额外之出,或

直接工期损失;(2)造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任;(3)承包人按合同规定的程序提交索赔意向通知和索赔报告。2.索赔成立。这是因为发包人的原因(古墓的处置)造成的施工临时中断,从而导致承包人工期的拖延和费用支出的增加,因而承包人可提出索赔。索赔证据为发包人以书面形式提出的要求停工通知书。3.此事项造成的后果是承包人的工人、施工机械等在施工现场窝工15天,给承包人造成的损失主要是现场窝工的损失,因此承包人的损失费用项目主要有:15天的人工窝工费;15天的机械台班窝工费;由于15天的停工而增加的现场管理费。

【案例】某钢筋混凝土结构住宅,业主与施工单位,监理单位分别签订了施工合同,监理合同。施工单位将土方开挖,外墙涂料与防水工程分别分包给专业性公司,并分别签订了分包合同。合同规定2010年3月1号开工,2011年4月1号竣工,工程造价3000万元。

[问题] :(1) 总包单位于2月25号进场,进行开工前准备工作,电力部门通知施工用变压器要到3月8号才能安装完毕,施工单位因此要求工期顺延七天。此项要求是否成立?根据是什么?(2) 土方公司在基础开挖中遇到地下文物,采取了必要的保护措施。为此总包单位请他们向业主索赔,是否恰当?为什么?(3) 在结构施工过程中,总包单位按监理工程师批准的施工组织设计进行施工,由于施工组织设计本身的缺陷导致现场一度失控,导致封顶时间延误了七天。总包单位以工程师的同意为由,要求给予七天的工期补偿。是否恰当?为什么?答:(1) 成立,因为此责任属于业主责任,将施工所需的电接至专用条款约定地点是业主应该做的工作,并非承包商的责任。(2) 不恰当,因为土方公司是分包单位,与业主没有合同关系,只能向总包商索赔。(3) 不恰当,因为工程师对施工组织设计的确认或提出修改意见,并不能免除承包商对施工组织设计本身的缺陷所应承担的责任。

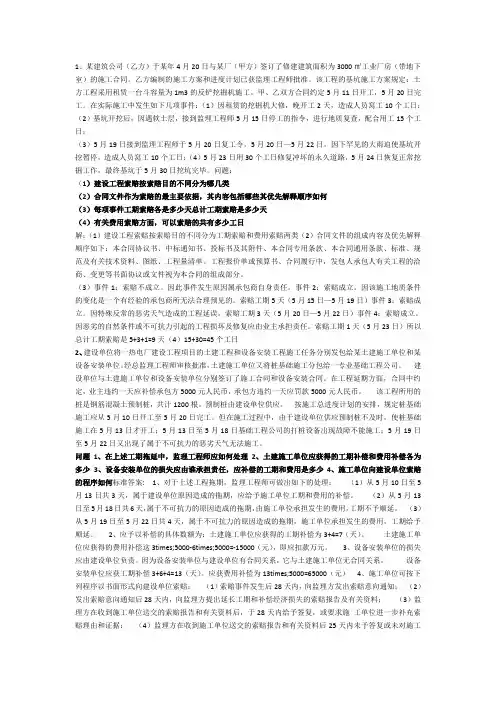

【案例】某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000m2工业厂房(带地下室)的施工合同。乙方编制的施工方案和进度计划已获监理工程师批准。该工程的基坑施工方案规定:土方工程采用租赁一台斗容量为1㎡的反铲挖掘机施工。甲、乙双方合同约定5月11日开工,5月20日完工。在实际施工中发生如下几项事件:

(1)因租赁的挖掘机大修,晚开工2天,造成人员窝工10个工日;

(2)基坑开挖后,因遇软土层,接到监理工程师5月15日停工的指令,进行地质复查,配合用工15个工日;(3)5月19日接到监理工程师于5月20日复工令,5月20日-5月22日,因下罕见的大雨迫使基坑开挖暂停,造成人员窝工10个工日;

(4)5月23日用30个工日修复冲坏的永久道路,5月24日恢复正常挖掘工作,最终基坑于5月30日挖坑完

毕。

问题:(1)建设工程索赔按索赔目标不同分为哪几类?(2)合同文件作为索赔的最主要依据,其内容包括哪些?其优先解释顺序如何?(3)每项事件工期索赔各是多少天?总计工期索赔是多少天?

(2)合同文件的组成内容及优先解释顺序如下:①本合同协议书②中标通知书③投标书及其附件④本合同专用条款⑤本合同通用条款⑥标准、规范及有关技术资料⑦图纸⑧工程量清单⑨工程报价单或预算书⑩合同履行中,发包人承包人有关工程的洽商、变更等书面协议或文件视为本合同的组成部分

(3)事件1:索赔不成立。因此事件发生原因属承包商自身责任。事件2:索赔成立。因该施工地质条件的变化是一个有经验的承包商所无法合理预见的。索赔工期5天(5月15日—5月19日)事件3:索赔成立。因特殊反常的恶劣天气造成工程延误。索赔工期3天(5月20日—5月22日)事件4:索赔成立。因恶劣的自然条件或不可抗力引起的工程损坏及修复应由业主承担责任。索赔工期1天(5月23日)所以总计工期索赔是5+3+1=9天

投标报价技巧

【案例】某承包商通过资格预审后,对招标文件进行了仔细分析,发现业主所提出的工期要求过于苛刻,且合同条款中规定每拖延1天工期罚合同价的1 ‰。若要保证实现该工期要求,必须采取特殊措施,从而大大增加成本;还发现原设计结构方案采用框架剪力墙体系过于保守。因此,该承包商在投标文件中说明业主的工期要求难以实现,因而按自己认为的合理工期(比业主要求的工期增加6个月)编制施工进度计划和据此报价;还建议将框架剪力墙体系改为框架体系,并对这两种结构体系进行了技术经济分析和比较,证明框架体系不仅能保证工程结构的可靠性和安全性,增加使用面积,提高空间利用的灵活性,而且可降低造价约3%;在规定的投标截止日即开标时间前1小时,该承包商又递交了一份补充材料,其中声明将原报价降低4%。

问题:该承包商运用了哪几种投标策略?其运用是否得当?请逐一加以说明。

【参考答案】承包商运用了三种投标策略,即多方案报价法、增加建议方案法和突然降价法。其中,多方案报价法运用不当,因为运用该投标策略时,必须对原方案(本案例指业主的工期要求)报价,而该承包商在投标时仅说明了该工期要求难以实现,却并未报出相应的投标价。增加建议方案法运用得当,通过对两个结构体系方案的技术经济分析和比较(这意味着对两个方案均报了价),论证了建议方案(框架体系)的技术可行性和经济合理性,对业主有很强的说服力。突然降价法也运用得当,原投标文件的递交时间比规定的投标截止时间仅提前1天多,这既是符合常理的,起到了迷惑竞争对手的作用。若提前时间太多,会引起竞争对手的怀疑,又为竞争对手调整、确定最终报价留有一定的时间。在开标前1小时突然递交一份补充文件,这时竞争对手已不可能再调整报

工程合同管理案例

工程合同管理案例 某毛纺厂建设工程,由英国某纺织企业出资85%,中国某省纺织工业总公司出资15%成立的合资企业(以下简称A方),总投资约为1800万美元,总建筑面积22610平方米,其中土建总投资为3000多万元人民币。该厂位于丘陵地区,原有许多农田及藕塘,高低起伏不平,近旁有一国道。土方工作量很大,厂房基础采用搅拌桩和振动桩约8000多根,主厂房主体结构为钢结构,生产工艺设备和钢结构由英国进口,设计单位为某省纺织工业设计院。 一、土建工程招标及合同签订过程 土建工程包括生活区4栋宿舍、生产厂房(不包括钢结构安装)、办公楼、污水处理站、油罐区、锅炉房等共15个单项工程。业主希望及早投产并实现效益。土方工程先招标,土建工程第二次招标,限定总工期为半年,共27周,跨越一个夏季和冬季。 由于工期紧,招标过程很短,从发标书到收标仅10天时间。招标图纸设计较粗,没有施工详图,钢筋混凝土结构没

有配筋图。 工程量表由业主提出目录,工作量由投标人计算并报单价,最终评标核定总价。合同采用固定总价合同形式,要求报价中的材料价格调整独立计算。 共有10家我国建筑公司参加投标,第一次收到投标书后,发现各企业都用国内的概预算定额分项和计算价格,未按照招标文件要求报出完全单价,也未按招标文件的要求编制投标书,使投标文件的分析十分困难。故业主退回投标文件,要求重新报价。这时有5家退出竞争。这样经过四次反复退回投标文件重新做标报价,才勉强符合要求。A方最终决定我国某承包公司B(以下简称B方)中标。 本工程采用固定总价合同,合同总价为17518563元人民币(其中包括不可预见风险费1,200,000元)。 二、合同条件分析 本工程合同条件选择是在投标报价之后,由A方与B方议定。A方坚持用ICE,即英国土木工程师学会和土木工程承包商联合会颁布的标准土木工程施工合同文本;而B方坚持

建设工程招投标和合同管理第五章习题集答案习题

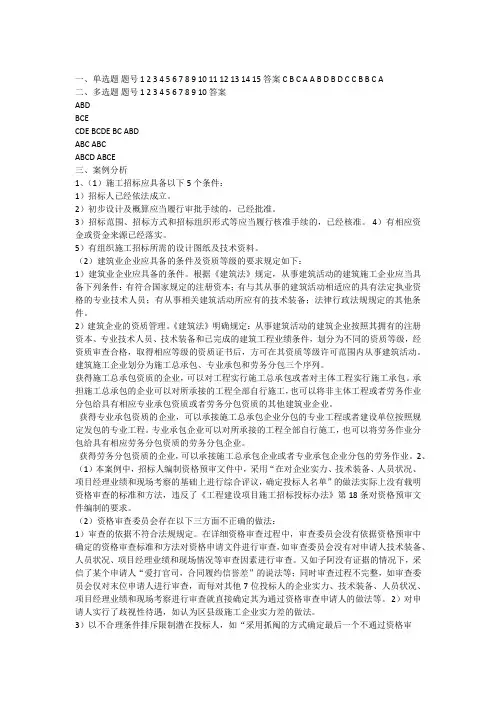

第5章建设工程施工开标、评标和定标 一、单选题 1.某工程项目在估算时算得成本是1000万元人民币,概算时算得成本是950万人民币,预算时得成本是9000万元人民币,投标时某承包商根据自己企业定额算得成本是800万元人民币。根据《招投标标法》中规定“投标人不得以低于成本的报价竞标”,该承包商投标时报价不得低于()。 万元万元万元万元 2开标应当在招标文件确定的提交文件截止时间的()进行 A.当天公开 B.当天不公开 C.同一时间公开 D. 同一时间不公开 3.某建设单位就一个办公楼群项目进行招标,根据《招标投标法》,该项目的评价工作应由()来完成。 A.该建设单位的领导 B.该建设单位的上级主管部门 C.当地政府部门 D.该建设单位依法组建的评标委员会 4.评标委员会应为()人以上的单数,评标委员会中技术、经济等方面的专家不得少于成员数总数的() , 2/3 ,4/5 , 1/3 ,2/3 5,招标信息公开是相对的,对于一些需要保密的事项是不公开了可以的。例如,() 在确定中标结果之前就不可以公开。 A.评标委员会成员名单 B.投标邀请书 C.资格预审公告 D.招标活动的信息 6.在评标时,()应当明确、严格,对所有在投标截止日期以后送到的投标书都应拒收,与投标人有利害关系的人员都不得作为评标委员会的成员。 A.评标程序 B.评标时间 C. 评标标准 D.评标方法 7.按照《招标投标法》和相关法规的规定,开标后允许()。 A.投标人更改投标书的内容和报价

B.投标人在增加优惠条件 C.评标委员会对投标书的错误加以修正 D.招标人更改评标、标准和办法 8. 评标委员会推荐的中标候选人应当限定在(),并标明排序顺序。 ~2 ~3 C. 1~4 D. 1~5 9根据《招标投标法》的相关规定,下列说法符合开标程序的是()。 A.开标应当在招标文件确定的提交投标文件截止日期的同一时间公开进行 B.开标地点由招标人在开标前通知 C.开标由建设行政主管部门主持,邀请中标人参加 D.开标由建设行政主管部门主持,邀请所有投标人参加 10,根据《招标投标法》的有关规定,招标人应当自中标通知书发出之日起()按照招标文件和中标人的投标文件订立书面合同。 日 B. 15日日个月 11.关于评标委员会成员的义务,下列说法错误的是()。 A.评标单位委员会应当客观、公正地地履行职务 B.评标委员会成员可以私下接触投标人,但不得收受投标人的财务或者其他好处 C. 评标委员会成员不得透露对投标文件的评审和比较情况 D. 评标委员会成员不得透露对中标候选人的推荐情况 12.投标单位在投标报价中,对工程量清单中的每一项均需计算填写单价和合价,在开标后,发现投标单位没有填写单价和合同的项目,则()。 A.允许投标单位补充填写 B.视为报废 C.退回投标书 D.认为此项费用已包括在工程量清单的其他单价和合价中 13.采用百分法对个投标单位的标书进行评分,()的投标单位为中标单位 A. 总得分最低 B.总得分最高 C. 投标价最低 D. 投标价最高 14.投标文件中总价金额与单价金额不一致的,应()。 A.以单价金额为准 B.以总价金额为准

招投标与合同管理案例分析题

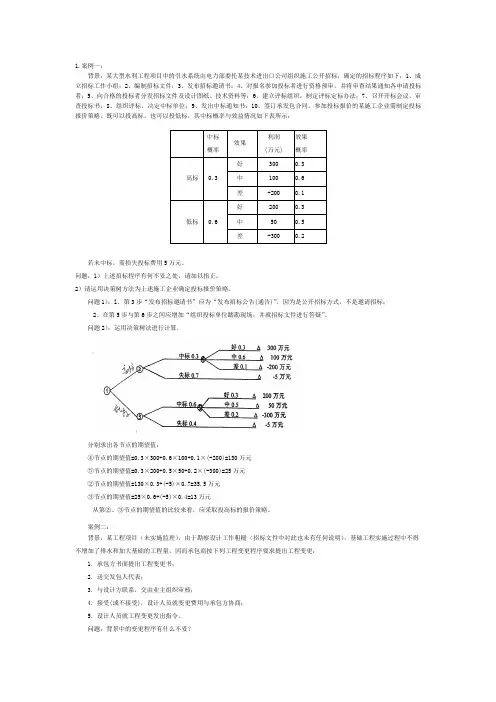

招投标与合同管理案例分析题 1.案例某评标委员会准备用综合评估法进行评标,在评标中重点考虑标价、工期、信誉、施工经验四方面要素,各项要素的权重分别为0.4、0.3、0.2、0.1。现有甲、乙、丙、丁、戊五个承包商投标,根据各单位投标书的情况及各因素,得分情况如下,请按综合评估法选择承包商。 2.案例某建设工程项目由三个单项工程组成。项目业主准备将其分为三个独立的合同段,分别由三个承建商进行实施,并通过公开招标选择施工单位。某建设工程监理单位已通过投标获得了此项目的监理任务。 〔问题〕 1.在招标选择承建商过程中,监理单位是否有决定权?谁具有决定权? 2.“如果承包商要将部分工程分包出去,则需要谁批准? 3.“在做标期间,对某投标人提出的问题,业主或招标机构只需向该投标人作出书面答复”,请问是否正确?

3.案例某施工单位(乙方)与某建筑单位(甲方)签订了某项工业建筑的地基强夯处理工程,包括开挖土方、填方、点夯、满夯等。由于工程量无法准确确定,按照施工合同规定,按施工图预算方式计价,乙方必须严格按照施工图及施工合同规定的内容及技术要求施工。工程量由造价工程师负责计量。工程开工前,乙方提交了施工组织设计并得到批准。 〔问题〕 1.在工程施工过程中,当进行到施工图所规定的处理范围边缘时,乙方在取得在场的监理工程师认可的情况下,为了使夯击质量得到保证,使夯击范围适当扩大。施工完成后,乙方将扩大范围内的施工工程量向造价工程师提出计量付款的要求,但遭到拒绝。试问造价工程师拒绝承包商的要求合理否?为什么? 2.在工程施工过程中,乙方根据监理工程师指示就部分工程进行了变更施工。试问变更部分合同价款应根据什么原则进行确定? 4.案例A房地产开发公司投资开发了一项花园建设工程项目,由B建筑安装工程总公司负责施工,由C建材公司提供D水泥厂生产的水泥。2000年9月15日,C建材公司提供20吨水泥进入工地,B建筑安装工程总公司送检测试,结论为合格水泥。后来,C建材公司陆续组织水泥进场,共计680吨。同年10月11日,B公司从C公司供应的水泥中再次抽样送检,经检验确认为废品水泥。此时水泥已用800吨,分别浇筑在花园工程A楼的12~15层。经有关部门检测,第12~15层的混凝土强度不合设计要求,市建设工程质量监督总站决定对12~15层推倒重浇。A公司于是向人民法院起诉B公司、C公司和D厂,要求三被告赔偿经济损失。 〔问题〕 1.如施工合同明确约定水泥由甲方供应,责任应如何区分? 2.如施工合同明确约定水泥由乙方供应,责任应如何区分?

工程合同管理案例分析

案例分析 案例一 背景:某年4月A单位拟建办公楼一栋,工程地址位于已建成的X小区附近。A单位就勘察任务与B单位签订了工程合同。合同规定勘察费15万元。该工程经过勘察、设计等阶段于10月20日开始施工。施工承包商为D建筑公司。 问题:1、委托方A应预付勘察定金数额是多少? 2、该工程签订勘察合同几天后,委托方A单位通过其他渠道获得X小区业主C单位提供的X小区的勘察报告。A单位认为可以借用该勘察报告,A单位即通知B单位不再履行合同。请问在上述事件中,哪些单位的做法是错误的?为什么?A单位是否有权要求返还定金? 3、若A单位和B单位双方都按期履行勘察合同,并按B单位提供的勘察报告进行设计与施工。但在进行基础施工阶段,发现其中有部分地段地质情况与勘察报告不符,出现软弱地基,而在原报告中并未指出。此时B单位应承担什么责任? 4、问题3中,施工单位D由于进行地基处理,施工费增加20万元,工期延误20天,对于这种情况,D单位应怎样处理?而A单位应承担什么责任? 案例二 背景:某厂房建设场地原为农田。按设计要求在厂房地坪范围内的耕植土应清除,基础必须埋在老土层下2.00m处。为此,业主在“三通一平”阶段就委托土方施工公司清除了耕植土并用好土回填压实至一定设计标高,故在施工招标文件中指出,施工单位无需再考虑清除耕植土问题。某施工单位通过投标方式获得了该项工程施工任务,并与建设单位签订了固定价格合同。然而,施工单位在开挖基坑时发现,相当一部分基础开挖深度虽已达到了设计标高,但仍未见老土,且在基坑和场地范围内仍由一部分深层的耕植土和池塘淤泥等必须清除。 问题:1、在工程中遇到地基条件与原设计所依据的地质资料不符时,承包商应该怎么办? 2、对于工程施工中出现变更工程价款和工期的事件之后,甲乙双方需要注意哪些时效性问题? 3、根据修改的设计图纸,基坑开挖要加深加大,造成土方工程量增加,施工工效降低。在施工中又发现了较有价值的出土文物,造成承包商部分施工人员和机械窝工,同时承包商为保护文物付出了一定的措施费用。请问承包商应如何处理此事?案例三: 背景:某汽车制造厂土方工程中,承包商在合同标明有松软石的地方没有遇见松软石,因此工期提前1个月。但在合同中另一未标明有坚硬岩石的地方遇到更多的坚硬岩石,开挖工作变得更加困难,由此造成了实际生产率比原计划低得多,经测算影响工期3个月。由于施工速度减慢,使得部分施工任务拖到雨季进行,按一般公认标准推算,又影响工期2个月。为此承包商准备提出索赔。 问题:1、该项施工索赔能否成立? 2、在该索赔事件中,应提出得索赔内容包括哪些方面? 3、在工程施工中,通常可以提供得索赔证据有哪些? 4、通常施工索赔的程序是怎样的? 5、监理工程师应如何审查索赔报告? 案例四 背景:某建设工程系外资贷款项目,业主与承包商按照FIDIC《土木工程施工合同条件》签订了施工合同。施工合同《专用条件》规定:钢材、木材、水泥由业主供货到现场仓库,其他材料由承包商自行采购。 当工程施工至第五层框架柱钢筋绑扎时,因业主提供的钢筋未到,使该项作业从10月3日至10月16日停工(该项作业的总时差为零)。 10月7日至10月9日因停电、停水使第三层的砌砖停工(该项作业的总时差为4天)。 10月14日至10月17日因砂浆搅拌机发生故障使第一层抹灰迟开工(该项作业的总时差为4天)。 为此,承包商于10月20日向工程师提交了一份索赔意向书,并于10月25日送交了一份工期、费用索赔计算书和索赔依据的详细材料。其计算书的主要内容如下: 1、工期索赔: a、框架柱扎筋 10月3日至10月16日停工,计14天 b、砌砖 10月7日至10月9日停工,计3天 c、抹灰 10月14日至10月17日迟开工,计4天 总计请求顺延工期:21天 2、费用索赔: a、窝工机械设备费: 一台塔吊 14*234=3276元

建筑工程项目招投标与合同管理简答题及案例题答案

形考全部简答题答案 01任务简答题 1. 什么是建筑市场地主体和客体? 建筑市场地主体是指参与建筑生产交易地各方.其中包括:业主.承包商和工程咨询服务机构.建筑市场地客体即建筑产品,是建筑市场交易地对象,它既包括有形建筑产品也包括无形建筑产品. 2.建筑市场地特点如何? 建筑市场地特点主要表现在:⑴交易方式为买方向卖方直接订货,并一般以招投标为主要方式.⑵交易价格以工程造价为基础,企业竞争是企业信誉.技术力量和施工质量等方面地竞争.⑶交易行为受严格地法律.规章.制度地约束和监督,并一般以公开化地方式交易. 3.建筑市场地资质管理包括哪两个方面地内容? 建筑市场地资质管理包括两个方面地内容,一是从业企业地资质管理,二是对专业从业人员地资格管理. 4. 建筑工程招标.投标地特点主要表现在哪几方面? 工程招标投标地特点主要表现在以下几个方面:程序规范;多方位开放,透明度高;投标过程统一.有效地监督;公平.客观;双方一次成交. 5. 建筑工程招标投标地主体包括有哪些? 建设工程地招标投标主体包括:招标人.投标人.招标代理机构. 6. 自行招标地条件有哪些? 自行招标地条件:根据《工程建设项目自行招标试行办法》地规定,招标人自行办理招标事宜,应具备编制招标文件和组织评标地能力,具体包括:⑴具有项目法人资格;⑵具有与招标项目规模和复杂程度相适应地工程技术.概预算.财务和工程管理方面专业技术力量;⑶有从事同类工程建设项目招标地经验;⑷设有专门地招标机构或者拥有3名以上专职招标业务人员;⑸熟悉和掌握招标投标法及有关法律法规. 7. 建设工程交易中心地运行原则是什么? 建设工程交易中心地运行原则是:信息公开原则.依法管理原则.公平竞争原则.属地进入原则.办事公正原则. 8. 建筑工程招标人.投标人.招标代理机构地概念如何? 建设工程招标人是指依法提出招标项目.进行招标地法人或者其他组织.建设工程投标人是指相应招标并购买招标文件,参加投标地法人或其他组织.建设工程招标代理,是指建设工程招标人将建设工程招标事务,委托给相应中介服务机构,由该中介服务机构在招标人委托授权地范围内,以委托地招标人地名义,向他人独立进行建设工程招标活动,由此产生地法律效果直接归属与委托地招标人地一种制度. 9. 建筑工程招标人地权益和职责有哪些? 建筑工程招标人地权益:⑴自行组织招标或委托招标代理机构进行招标;⑵自由选择招标代理机构并核验其资质证明;⑶要求投标人提供有关资质情况地资料;⑷确定评标委员会,并根据评标委员会推荐地候选人确定中标人. 建筑工程招标人地职责:⑴不得侵犯投标人.中标人.评标委员会等地合法权益;⑵委托招标代理机构进行招标时,应向其提供招标所需地有关资料并支付委托费;⑶接受招标投标行政监督部门地监督管理;⑷与中标人订立并履行合同. 10. 什么是建设工程招投标? 建设工程招投标是在市场经济条件下,国内.外地建设工程承包市场上为买卖特殊商品而进行地由一系列特定环节组成地特殊交易活动.这些特定环节包括招标.投标.开标.评标.决标.授标.中标.签约和履约. 11. 业主在项目建设过程中地主要职责是什么? 业主在项目建设过程中地主要职责是:进行建设项目立项决策;筹措与管理建设项目资金;办理建设项目地有关手续(如征地.建筑许可等); 进行建设项目地招标与合同管理;进行建设项目地施工与质量管理;竣工验收和项目试运行;建设项目地地统计及文档管理. 12. 建设工程交易中心地运行程序如何? 建设工程交易中心地运行程序可以简单地归纳为:报建备案,招标方式确认,履行建设项目招标投标程序,签订合同,进行质量.安全监督登记,交纳有关工程前期费用,领取建设工程施工许可证. 13. 建筑工程招标人地资质? 招标人地资质:⑴招标人应当有进行招标项目地相应资金或资金来源已经落实,并应当在招标文件中如实载明.⑵招标人具有编制招标文件和组织评标能力地,必须设立专门地招标组织办理招标事宜.对强制招标项目,自行办理招标事宜地,应当向有关行政监督部门备案.⑶招标人有权自行选择招标代理机构,委托其办理招标事宜.招标代理机构是依法设立.从事招标代理业务并提供相关服务地社会中介组织. 14. 什么是建设工程交易中心地三项基本功能? 建设工程交易中心地三项基本功能是:信息服务功能.场所服务功能和集中办公功能. 15. 建设工程交易中心地性质 建设工程交易中心是得到政府或政府授权主管部门地批准地.不以营利为目地地.旨在建立公开.公正.公平竞争地招投标制度地服务性机构. 02任务简答题答案 1. 公路工程施工招标应具备地条件有哪些?

建设工程合同管理案例分析(20210207011032)

工程合同管理案例分析 7.1 案例一 工承包商与业主签订一建设工程施工合同。双方签字盖章并在公证处进行了公证。合同约定工期为12个月,合同固定总价为1500万元。2006年2月1日开工,工程进行才3个月,建立工程师于2006年5月2日自主决定,要求承包商于2006年11月1日竣工,承包商不予理睬,至2006年5月21日仍不作出书面答复。2006年5月31日,业主以承包商以承包商的工程质量不可靠和工程不能如期竣工为由发文 通知该施工企业:“本公司决定解除原施工合同,望贵公司予以谅解和支持。”同时限期承包商拆除脚手架,致使承包方无法继续履行原合同义务,承包商由此损失工程款工程器材费及其他损失费609 万元,该承包商于2006年6月25日向人民法院提起诉讼,要求业主承担违约责任。 注:经法院委托专业权威单位调查鉴定,确认承包商有能力按合同的约定保证施工质量,如期竣工。 问题: 1. 合同的效力方面 (1)判断:该合同属有效经济合同。() (2)选择:合同的有效条件为() A. 主体资格合格 B. 内容合法 C. 订立合同的形式合法 D. 合同草案必须送建设行政主管部门或其授权机构审查 E. 订立合同的程序合法 2. 合同的履行方面

判断: (1)监理工程师是建设施工合同的当事人。() (2)未经业主授权,监理单位不得擅自变更与承建单位签订的承包合同。 () 3. 合同违约方面 (1)判断:发包方应承担违约责任。() (2)选择:承担违约责任的形式有() A. 违约金 B.赔偿金 C.继续履约 D.没收抵押物 E.变卖留置物 4. 合同解除方面 选择:单方提出变更,解除合同的法律条件是() A. 由于不可抗力致使合同的全部义务不能履行 B. 由于一方在合同约定的期限没有履行义务 C. 由于承包人的保证人失去民事权利能力和民事行为能力 D. 由于承包人的保证人的法人地位被取消 E. 由于承包人的法人代表已经更换 5. 诉讼方面判断: (1)承包人可向被告住所地或合同履行地的人民法院上诉,方可能被立 案处理。() (2)此施工合同纠纷案件的经济诉讼当事人包括业主、承包商、监理工程师。() 6. 诉讼时效方面 (1)选择:国内经济合同纠纷的申请仲裁或上诉的诉讼时效为() A.1年 B.2年 C.3年 D.4年

建设工程施工合同案例分析

建设工程施工合同案例分析 随着我国的经济体制改革,建筑市场逐步走向规范与完善,目前建筑市场竞争激烈,企业利润少、风险大,建设工程合同管理越显重要。企业应自觉重视合同的重要性,做好合同管理,才能有效的降低工程风险,维护企业的利益,增加企业利润。在建筑市场竞争日益激烈的条件下,承包人与发包人之间的经济利益的冲突更是与日俱增。 随着我国的经济体制改革,建筑市场逐步走向规范与完善,目前建筑市场竞争激烈,企业利润少、风险大,建设工程合同管理越显重要。企业应自觉重视合同的重要性,做好合同管理,才能有效的降低工程风险,维护企业的利益,增加企业利润。在建筑市场竞争日益激烈的条件下,承包人与发包人之间的经济利益的冲突更是与日俱增。近年来,承包人与发包人或建设单位之间因经济纠纷导致的诉讼案件居高不下,尚有越演越烈之势。而在诸多承发包纠纷案件中,以工程款纠纷案件为数之最。近年来,由于政府、建设单位、施工单位等多方面因素的影响,在我国道路、桥梁、房地产、基地、开发区、工业园等房地产建设工程项目中,出现了前所未所的拖欠工程款事件。这些事件已严重影响了建筑施工企业的生存与发展、职工和农民工工资的发放和建筑市场的正常招投标管理秩序,引发了社会的不稳定因素。现结合一起建设施工合同拖欠工程款案,对这种现象进行分析,并就建设工程施工合同非法转包、违法分包的处理原则、无效施工合同的工程款结算方式、实际施工人利益的保护途径等问题提出自己的一些见解。 一、案情介绍 2005年底,为进一步加强基础设施建设,某省某市政府决定,控股成立了某高速公路有限责任公司(以下简称业主A)。2006年3月份,业主A通过在全国范围内的招投标,将一条通往省外的高速公路以总承包施工的方式,发包给某施工集团公司(以下简称B)施工建设。B承接整个工程的施工任务后,将其中的三个工区的工程项目转包给某投资有限公司(以下简称C)。2006年5月,B与C签订《建筑工程劳务承包合同》约定:承包方式为总承包,B配合C进行现场管理、技术管理,C全权负责现场组织施工;工程款的支付与结算,实行综合单价承包,合同期内不作调整,工程量以业主A批复的工程量为准。B不向C预付工程款,每月底验工计价,扣除5%质量保证金。工程税金由B承担。C由于是家投资公司,没有相应的施工资质,于2006年6月与施工班组(实际施工人)D签订了一份《劳务合同协议书》,协议书约定:C将承接高速公路桥梁工程项目承包给D施工,包工包料;合同价,以工程量清单为准,在此基础上下调6%作为C的管理费用,单价表详见双方签字确认的附件;付款方式为,C按照D每月工程进度,由项目部报业主批复后,按实际完成的工程量90%支付,每月余额的10%在工程完工后付5%,余款5%作工程质保金,两年内付清。2006年12月,因各种原因,实际施工人D被迫退场。经D与C书面结算,本工程总工程款为1314178.3元,扣除材料款793267.8元,代付款81048元,借支款199000元,C拖欠D工程款392302元。2 007年底,因民工上访,业主A支付了D实际施工人班组5万元民工工资。截止2008年实际施工人D作为原告起诉之日,共被拖欠工程款342302元。因业主A、总承包施工人B、转包人C三被告拒绝支付剩余拖欠的工程款,遂致诉。 二、案例分析 1、建设工程施工合同非法转包、非法分包的处理原则

建设工程合同管理案例分析

工程合同管理案例分析 一、案例一 背景: 工承包商与业主签订一建设工程施工合同。双方签字盖章并在公证处进行了公证。合同约定工期为12个月,合同固定总价为1500万元。2006年2月1日开工,工程进行才3个月,监理工程师于2006年5月2日自主决定,要求承包商于2006年11月1日竣工,承包商不予理睬,至2006年5月21日仍不作出书面答复。2006年5月31日,业主以承包商的工程质量不可靠和工程不能如期竣工为由发文通知该施工企业:“本公司决定解除原施工合同,望贵公司予以谅解和支持。”同时限期承包商拆除脚手架,致使承包方无法继续履行原合同义务,承包商由此损失工程款工程器材费及其他损失费609万元,该承包商于2006年6月25日向人民法院提起诉讼,要求业主承担违约责任。 注:经法院委托专业权威单位调查鉴定,确认承包商有能力按合同的约定保证施工质量,如期竣工。 问题: 1.合同的效力方面 (1)判断:该合同属有效经济合同。() (2)选择:合同的有效条件为() A.主体资格合格 B.内容合法 C.订立合同的形式合法 D.合同草案必须送建设行政主管部门或其授权机构审查 E.订立合同的程序合法 2.合同的履行方面 判断: (1)监理工程师是建设施工合同的当事人。() (2)未经业主授权,监理单位不得擅自变更与承建单位签订的承包合同。() 3.合同违约方面 (1)判断:发包方应承担违约责任。() (2)选择:承担违约责任的形式有() A.违约金 B.赔偿金 C.继续履约 D.没收抵押物 E.变卖留置物 4.合同解除方面 选择:单方提出变更,解除合同的法律条件是() A.由于不可抗力致使合同的全部义务不能履行 B.由于一方在合同约定的期限没有履行义务 C.由于承包人的保证人失去民事权利能力和民事行为能力 D.由于承包人的保证人的法人地位被取消 E.由于承包人的法人代表已经更换 5.诉讼方面 判断: (1)承包人可向被告住所地或合同履行地的人民法院上诉,方可能被立案处理。()(2)此施工合同纠纷案件的经济诉讼当事人包括业主、承包商、监理工程师。() 6.诉讼时效方面 (1)选择:国内经济合同纠纷的申请仲裁或上诉的诉讼时效为() A.1年 B.2年 C.3年 D.4年 (2)判断:凡超过诉讼时效的经济纠诉案件,法院一般不予受理。() 二、案例二 背景: 某建设单位(甲方)拟建造一栋职工住宅,采用招标方式由某施工单位(乙方)承建。甲乙双方签订的施工合同摘要如下: 1、协议书中的部分条款 (1)工程概况 工程名称:职工住宅楼 工程地点:市区 m的砖混结构住宅楼 工程内容:建筑面积为32002 (2)工程承包范围 承包范围:某建筑设计院设计的施工图所包括的土建、装饰、水暖电工程。 (3)合同工期 开工日期:2002年3月12日 竣工日期:2002年9月21日 合同工期总日历天数:190天(扣除5月1-3 日五一节放假)

工程合同管理几个案例答案

书本P187.题15 某施工单位根据领取的某2000m2两层厂房工程项目招标文件和全套施工图纸,采用低报价策略编制了投标文件,并获得中标。该施工单位(乙方)于某年某月某日于建设单位(甲方)签订了该工程项目的固定价格施工合同。合同工期为8个月。甲方在乙方进入施工现场后,因资金紧缺,无法如期支付工程款,口头要求乙方暂停施工一个月。乙方亦口头答应。工程按合同规定期限验收时,甲方发现工程质量有问题,要求返工。两个月后,返工完毕。结算时甲方认为乙方延迟交付工程,应按合同约定偿付逾期违约金。乙方认为临时停工是甲方要求的。乙方为抢工期,加快施工进度才出现了质量问题,因此延迟交付的责任不在乙方。甲方则认为临时停工和不顺延工期是当时乙方答应的。乙方应履行承诺,承担违 约责任。 问题:1 .该工程采用固定价格合同是否合适? 2. 改施工合同的变更形式是否妥当?此合同争议依据合同法律规范应如何处 理? 答案: 问题1: 答:因为固定价格合同适用于工程量不大且能够较准确计算、工期较短、技术不太复杂、风险不大的项目。该工程基本符合这些条件,故采用固定价格合同是合适的。 问题2: 答:根据《中华人民共和国合同法》和《建设工程施工合同(示范文本)》的有关规定,建设工程合同应当采取书面形式,合同变更亦应当采取书面形式。若在应急情况下,可采取口头形式,但事后应予以书面形式确认。否则,在合同双方对合同变更内容有争议时,往往因口头形式协议很难举证,而不得不以书面协议约定的内容为准。本案例中甲方要求临时停工,乙方亦答应,是甲、乙双方的口头协议,且事后并未以书面的形式确认,所以该合同变更形式不妥。在竣工结算时双方发生了争议,对此只能以书面合同规定为准。在施工期间,甲方因资金紧缺要求乙方停工一个月,此时乙方应享有索赔权。乙方虽然未按规定程序及时提出索赔,丧失了索赔权,但是根据《民法通则》之规定,在民事权利的诉讼时效期内,仍享有通过诉讼要求甲方承担违约责任的权利。甲方未能及时支付工程款,应对停工承担责任,故应当赔偿乙方一个月的实际经济损失,工期顺延一个月。工程因质量问题返工,造成逾期交付,责任在乙方,故乙方应当支付逾期交工一个月的违约金,因质量问题引起的返工费用由乙方承担。 案例四: 某建设项目施工,业主与承包商签定了施工合同,合同约定:业主负责设备采购,承包商负责安装;若业主原因导致承包商人员窝工,按18元/工日补偿;设备闲臵按下列标准补偿:自卸汽车(5吨),单价318元/台班,按60%卜偿;自卸汽车(8吨),单价458元/台班,按50%卜偿;大型起重机,单价1060元/台班,按60%补偿。施工中发生了以下事件: 事件1: 土方填筑时,发现取土区的土壤含水量过大,必须经晾晒后才能填筑,

建筑工程招投标与合同管理案例分析题

竭诚为您提供优质文档/双击可除建筑工程招投标与合同管理案例分析题 篇一:招投标案例含答案 招投标与合同管理案例分析 案例1 某省博物馆建筑工程,被省政府列为重点工程项目,招标人考虑到工程本身技术难度大,结构类型复杂,一般的建筑企业难以胜任,遂决定采用邀请招标的方式招标,并于20XX年3月8日向通过资格预审的A、b、c、D、e五家施工承包企业发出了投标邀请书,五家企业均接受邀请并购买了招标文件,招标文件规定,20XX年5月10日上午9点为投标截止时间。 在投标截止时间之前,A、c、D、e四家企业提交了投标文件,b企业由于路途遇到交通管制其投标文件于20XX年5月10日上午9时15分送达。20XX年5月11日上午在当地招投标监督管理办公室主任主持下进行了公开开标。 评标委员会由7人组成,其中当地招投标监督管理办公室1人、公证机构1人、招标人代表1人、技术经济专家4

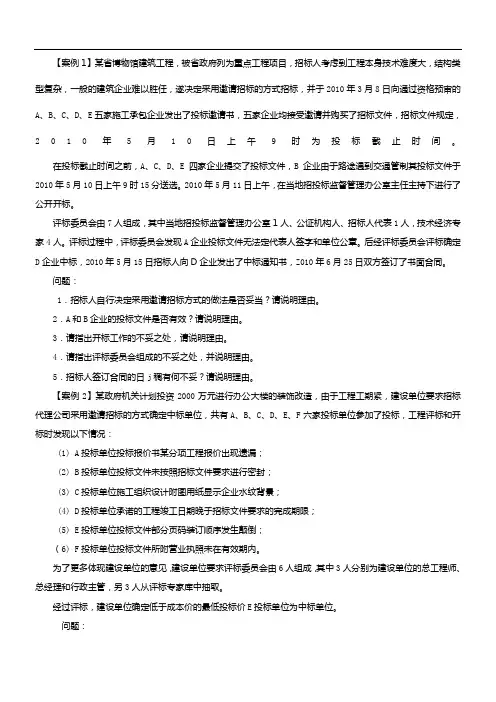

人。评标过程中,评标委员会发现A企业投标文件无法定代表人签字和单位公章,后经评标委员会评标确定D企业中标,20XX年5月15日招标人向D企业发出了中标通知书,20XX 年6月25日双方签订了书面合同。问题: (1)招标人自行决定采用邀请招标方式的做法是否妥当?请说明理由。 (2)A、b企业的投标文件是否有效?请说明理由。 (3)请指出开标工作的不妥之处,请说明理由。 (4)请指出评标委员会组成的不妥之处,并说明理由。 (5)招标人签订的合同日期是否妥当?请说明理由。 参考答案1.招标人自行决定对省重点项目采用邀请招 标的方式不妥。 理由:按照《招标投标法》的规定,对于省、自治区、直辖市人民政府确定的地方重点项目不适宜公开招标的,要经过省、自治区、直辖市人民政府的批准,方可采取邀请招标方式。 2.A和b企业的投标文件均无效。 理由:本案b企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收; 理由:A企业投标文件没有法定代表人的签字和单位公章,属于存在重大偏差,应作废标处理。 3.本案开标工作存在以下不妥之处:

工程合同管理案例分析

工程合同管理案例分析 某毛纺厂建设工程,由英国某纺织企业出资85%,中国某省纺织工业总公司出资15%成立的合资企业(以下简称A方),总投资约为1800万美元,总建筑面积22610平方米,其中土建总投资为3000多万元人民币。该厂位于丘陵地区,原有许多农田及藕塘,高低起伏不平,近旁有一国道。土方工作量很大,厂房基础采用搅拌桩和振动桩约8000多根,主厂房主体结构为钢结构,生产工艺设备和钢结构由英国进口,设计单位为某省纺织工业设计院。 一、土建工程招标及合同签订过程 土建工程包括生活区4栋宿舍、生产厂房(不包括钢结构安装)、办公楼、污水处理站、油罐区、锅炉房等共15个单项工程。业主希望及早投产并实现效益。土方工程先招标,土建工程第二次招标,限定总工期为半年,共27周,跨越一个夏季和冬季。 由于工期紧,招标过程很短,从发标书到收标仅10天时间。招标图纸设计较粗,没有施工详图,钢筋混凝土结构没有配筋图。 工程量表由业主提出目录,工作量由投标人计算并报单价,最终评标核定总价。合同采用固定总价合同形式,要求报价中的材料价格调整独立计算。 共有10家我国建筑公司参加投标,第一次收到投标书后,发现各企业都用国内的概预算定额分项和计算价格,未按照招标文件要求报出完全单价,也未按招标文件的要求编制投标书,使投标文件的分析十分困难。故业主退回投标文件,要求重新报价。这时有5家退出竞争。这样经过四次反复退回投标文件重新做标报价,才勉强符合要求。A方最终决定我国某承包公司B(以下简称B方)中标。 本工程采用固定总价合同,合同总价为17518563元人民币(其中包括不可预见风险费1,200,000元)。

建筑工程合同案例(含答案)

【案例1】建筑工程合同管理和索赔 某施工单位根据领取的某200m2两层厂房工程项目招标文件和全套施工图纸,采用低报价策略编制了投标文件,并获得中标。该施工单位(乙方)于某年某月某日与建设单位(甲方)签订了该工程项目的固定价格施工合同。合同工期为8个月。甲方在乙方进入施工现场后,因资金紧缺,无法如期支付工程款,口头要求乙方暂停施工一个月。乙方亦口头答应。工程按合同规定期限验收时,甲方发现工程质量有问题,要求返工。两个月后,返工完毕。结算时甲方认为乙方迟延交付工程,应按合同约定偿付逾期违约金。乙方认为临时停工是甲方要求的。乙方为抢工期,加快施工进度才出现了质量问题,因此迟延交付的责任不在乙方。甲方则认为临时停工和不顺延工期是当时乙方答应的。乙方应履行承诺,承担违约责任。 问题:1.该工程采用固定价格合同是否合适? 2.该施工合同的变更形式是否妥当?此合同争议依据合同法律规范应如何处理? 分析要点:本案例主要考核建设工程施工合同的类型及其适用性,解决合同争议的法律依据。建设工程施工合同以计价方式不同可分为:固定价格合同、可调价格合同和成本加酬金合同。根据各类合同的适用范围,分析该工程采用固定价格合同是否合适。 问题1:答:因为固定价格合同适用于工程量不大且能够较准确计算、工期较短、技术不太复杂、风险不大的项目。该工程基本符合这些条件,故采用固定价格合同是合适的。 问题2:答:根据《中华人民共和国合同法》和《建设工程施工合同(示范文本)》的有关规定,建设工程合同应当采取书面形式,合同变更亦应当采取书面形式。若在应急情况下,可采取口头形式,但事后应予以书面形式确认。否则,在合同双方对合同变更内容有争议时,往往因口头形式协议很难举证,而不得不以书面协议约定的内容为准。本案例中甲方要求临时停工,乙方亦答应,是甲、乙双方的口头协议,且事后并未以书面的形式确认,所以该合同变更形式不妥。在竣工结算时双方发生了争议,对此只能以原书面合同规定为准。在施工期间,甲方因资金紧缺要求乙方停工一个月,此时乙方应享有索赔权。乙方虽然未按规定程序及时提出索赔,丧失了索赔权,但是根据《民法通则》之规定,在民事权利的诉讼时效期内,仍享有通过诉讼要求甲方承担违约责任的权利。甲方未能及时支付工程款,应对停工承担责任,故应当赔偿乙方停工一个月的实际经济损失,工期顺延一个月。工程因质量问题返工,造成逾期交付,责任在乙方,故乙方应当支付逾期交工一个月的违约金,因质量问题引起的返工费用由乙方承担。 案例2:超资质承建工程,合同无效,责任难逃 1993年10月2日,某市帆布厂(以下简称甲方)与某市区修建工程队(以下简称乙方)订立了建筑工程承包工程。合同规定:乙方为甲方建一框架厂房,跨度12m,总造价为98.9万元;承包方式为包工包料;开、竣工日期为1993年1 1月2日至1995年3月10日。自工程开工至1995年底,甲方付给乙方工程款、材料垫付款共101.6万元。到合同规定的竣工期限,未能完工,而且已完工程质量部分不合格。为此,双方发生纠纷。经查明:乙方在工商行政管理机关登记的经营范围为维修和承建小型非生产性建筑工程,无资格承包此项工程。经有关部门鉴定:该项工程造价应为98.9万元,未完工程折价为1 1.7万元,已完工程的厂房屋面质量不合格,返工费为5.6万元。 问题1:该合同是否有效?请说明理由 问题2:乙方应返还甲方多少钱?(多付的工程款和质量不合格的返工费) 【案例评析】 (1)原、协告所订立的建筑工程承包合同无效。 (2)被告返还原告多付的工程款14.4万元。(101.6-98.9+11.7) (3)被告偿付原因工程质量不合格所需的返工费5.6万元。

招投标与合同管理案例题

招投标与合同管理案例 题 -CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

1、某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000㎡工业厂房(带地下室)的施工合同。乙方编制的施工方案和进度计划已获监理工程师批准。该工程的基坑施工方案规定:土方工程采用租赁一台斗容量为1m3的反铲挖掘机施工。甲、乙双方合同约定5月11日开工,5月20 日完工。在实际施工中发生如下几项事件:(1)因租赁的挖掘机大修,晚开工2天,造成人员窝工10个工日;(2)基坑开挖后,因遇软土层,接到监理工程师5月15日停工的指令,进行地质复查,配合用工15个工日; (3)5月19日接到监理工程师于5月20日复工令,5月20日—5月22日,因下罕见的大雨迫使基坑开挖暂停,造成人员窝工10个工日;(4)5月23日用30个工日修复冲坏的永久道路,5月24日恢复正常挖掘工作,最终基坑于5月30日挖坑完毕。问题: (1)建设工程索赔按索赔目的不同分为哪几类? (2)合同文件作为索赔的最主要依据,其内容包括哪些其优先解释顺序如何 (3)每项事件工期索赔各是多少天总计工期索赔是多少天 (4)有关费用索赔方面,可以索赔的共有多少工日? 解:(1)建设工程索赔按索赔目的不同分为工期索赔和费用索赔两类(2)合同文件的组成内容及优先解释顺序如下:本合同协议书、中标通知书、投标书及其附件、本合同专用条款、本合同通用条款、标准、规范及有关技术资料、图纸、工程量清单、工程报价单或预算书、合同履行中,发包人承包人有关工程的洽商、变更等书面协议或文件视为本合同的组成部分。 (3)事件1:索赔不成立。因此事件发生原因属承包商自身责任。事件2:索赔成立。因该施工地质条件的变化是一个有经验的承包商所无法合理预见的。索赔工期5天(5月15日—5月19日)事件3:索赔成立。因特殊反常的恶劣天气造成的工程延误。索赔工期3天(5月20日—5月22日)事件4:索赔成立。因恶劣的自然条件或不可抗力引起的工程损坏及修复应由业主承担责任。索赔工期1天(5月23日)所以总计工期索赔是5+3+1=9天(4)15+30=45个工日 2、建设单位将一热电厂建设工程项目的土建工程和设备安装工程施工任务分别发包给某土建施工单位和某设备安装单位。经总监理工程师审核批准,土建施工单位又将桩基础施工分包给一专业基础工程公司。建设单位与土建施工单位和设备安装单位分别签订了施工合同和设备安装合同。在工程延期方面,合同中约定,业主违约一天应补偿承包方5000元人民币,承包方违约一天应罚款5000元人民币。该工程所用的桩是钢筋混凝土预制桩,共计1200根。预制桩由建设单位供应。按施工总进度计划的安排,规定桩基础施工应从5月10日开工至5月20日完工。但在施工过程中,由于建设单位供应预制桩不及时,使桩基础施工在5月13日才开工;5月13日至5月18日基础工程公司的打桩设备出现故障不能施工;5月19日至5月22日又出现了属于不可抗力的恶劣天气无法施工。 问题1、在上述工期拖延中,监理工程师应如何处理2、土建施工单位应获得的工期补偿和费用补偿各为多少 3、设备安装单位的损失应由谁承担责任,应补偿的工期和费用是多少4、施工单位向建设单位索赔的程序如何标准答案: 1、对于上述工程拖期,监理工程师可做出如下的处理:(1)从5月10日至5月13日共3天,属于建设单位原因造成的拖期,应给予施工单位工期和费用的补偿。(2)从5月13日至5月18日共6天,属于不可抗力的原因造成的拖期,由施工单位承担发生的费用,工期不予顺延。 (3)从5月19日至5月22日共4天,属于不可抗力的原因造成的拖期,施工单位承担发生的费用,工期给予顺延。 2、应予以补偿的具体数额为:土建施工单位应获得的工期补偿为3+4=7(天)。土建施工单位应获得的费用补偿这3times;5000-6times;5000=-15000(元),即应扣款1.5万元。 3、设备安装单位的损失应由建设单位负责。因为设备安装单位与建设单位有合同关系,它与土建施工单位无合同关系。设备安装单位应获工期补偿3+6+4=13(天)。应获费用补偿为13times;5000=65000(元) 4、施工单位可按下列程序以书面形式向建设单位索赔:(1)索赔事件发生后28天内,向监理方发出索赔意向通知;(2)发出索赔意向通知后28天内,向监理方提出延长工期和补偿经济损失的索赔报告及有关资料;(3)监理方在收到施工单位送交的索赔报告和有关资料后,于28天内给予签复,或要求施工单位进一

建筑工程招投标与合同管理案例分析题

编号:_______________ 本资料为word版本,可以直接编辑和打印,感谢您的下载 建筑工程招投标与合同管理案例分析题 甲方:___________________ 乙方:___________________ 日期:___________________

建筑工程招投标与合同管理案例分析题 篇一:招投标案例含答案 招投标与合同管理案例分析 案例1 某省博物馆建筑工程,被省政府列为重点工程项目,招标人考虑到工程本身技术难度大,结构类型复杂,一般的建筑企业难以胜任,遂决定采用邀请招标的方式招标,并于20XX年3月8日向通过资格预审的A、b、c、D、e五家施工承包企业发出了投标邀请书,五家企业均接受邀请并购买了招标文件,招标文件规定,20XX年5月10日上午9点为投 标截止时间。 在投标截止时间之前,A、c、D、e四家企业提交了投标文件,b企业由于路途遇到交通管制其投标文件于20XX年5 月10日上午9时15分送达。20XX年5月11日上午在当地招投标监督管理办公室主任主持下进行了公开开标。 评标委员会由7人组成,其中当地招投标监督管理办公室1人、公证机构1人、招标人代表1人、技术经济专家4 人。评标过程中,评标委员会发现A企业投标文件无法定代 表人签字和单位公章,后经评标委员会评标确定D企业中标,20XX年5月15

日招标人向D企业发出了中标通知书,20XX 年6月25日双方签订了书面合同。问题: (1) 招标人自行决定采用邀请招标方式的做法是否妥当?请说明理由。 (2) A、b企业的投标文件是否有效?请说明理由。 (3) 请指出开标工作的不妥之处,请说明理由。 (4) 请指出评标委员会组成的不妥之 处,并说明理由。 (5) 招标人签订的合同日期是否妥当?请说明理由。 参考答案1.招标人自行决定对省重点项目采用邀请招标的方式不妥。 理由:按照《招标投标法》的规定,对于省、自治区、直辖市人民政府确定的地方重点项目不适宜公开招标的,要经过省、自治区、直辖市人民政府的批准,方可采取邀请招标方式。 2. A和b企业的投标文件均无效。 理由:本案b企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收; 理由:A企业投标文件没有法定代表人的签字和单位公章,属于存在重大偏差,应作废标处理。 3. 本案开标工作存在以下不妥之处: 不妥之一:投标截止日期后第二天开标 理由:按照《招标投标法》的规定,开标应在投标文件 确定的提交投标文件的截止时间的同一时间公开进行,本案 项目在其后第二天开标不妥。不妥之二:由当地招投标监督

招投标与合同管理案例分析题

招投标与合同管理案例分析题 1. 案例某评标委员会准备用综合评估法进行评标,在评标中重点考虑标价、工期、信誉、 施工经验四方面要素,各项要素的权重分别为0.4、0.3、0.2、0.1。现有甲、乙、丙、丁、戊五个承包商投标,根据各单位投标书的情况及各因素,得分情况如下,请按综合评估法选择承包商。 2. 案例某建设工程项目由三个单项工程组成。项目业主准备将其分为三个独立的合同段, 分别由三个承建商进行实施,并通过公开招标选择施工单位。某建设工程监理单位已通过投标获得了此项目的监理任务。 〔问题〕 1. 在招标选择承建商过程中,监理单位是否有决定权?谁具有决定权? 2. “如果承包商要将部分工程分包出去,则需要谁批准? 3. “在做标期间,对某投标人提出的问题,业主或招标机构只需向该投标人作出书面答复”,

请问是否正确? 3. 案例某施工单位(乙方)与某建筑单位(甲方)签订了某项工业建筑的地基强夯处理工程,包括开挖土方、填方、点夯、满夯等。由于工程量无法准确确定,按照施工合同规定,按施工图预算方式计价,乙方必须严格按照施工图及施工合同规定的内容及技术要求施工。工程量由造价工程师负责计量。工程开工前,乙方提交了施工组织设计并得到批准。 〔问题〕 1. 在工程施工过程中,当进行到施工图所规定的处理范围边缘时,乙方在取得在场的监理工 程师认可的情况下,为了使夯击质量得到保证,使夯击范围适当扩大。施工完成后,乙方将扩大范围内的施工工程量向造价工程师提出计量付款的要求,但遭到拒绝。试问造价工程师拒绝承包商的要求合理否?为什么? 2. 在工程施工过程中,乙方根据监理工程师指示就部分工程进行了变更施工。试问变更部分 合同价款应根据什么原则进行确定? 4. 案例A 房地产开发公司投资开发了一项花园建设工程项目,由B 建筑安装工程总公司负责施工,由C建材公司提供D水泥厂生产的水泥。2000年9月15日,C建材公司提供20 吨水泥进入工地, B 建筑安装工程总公司送检测试,结论为合格水泥。后来, C 建材公司陆 续组织水泥进场,共计680吨。同年10月11日,B公司从C公司供应的水泥中再次抽样送检,经检验确认为废品水泥。此时水泥已用800 吨,分别浇筑在花园工程 A 楼的12~15 层。经有关部门检测,第12~15 层的混凝土强度不合设计要求,市建设工程质量监督总站决定对12~15层推倒重浇。A公司于是向人民法院起诉B公司、C公司和D厂,要求三被告赔偿经济损失。 〔问题〕
