当前位置:文档之家› 矿山地质环境治理工程施工组织设计

矿山地质环境治理工程施工组织设计

矿山地质环境治理工程施工组织设计
矿山地质环境治理工程施工组织设计

目录

第一章编制依据及工程概况

一、编制依据

二、工程概况

第二章工程目标

第三章施工总平面布置

一、概述

二、施工总平面布置的内容

第四章施工准备工作

一、技术准备

二、资源准备

三、场外协调工作准备

四、试验准备

第五章施工程序、施工方法

一、施工测量

二、土石方开挖

三、土方回填

四、浆砌石施工

五、拦挡坝及挡土墙施工

六、陷区(坑)回填工程

七、矿库南、西侧初期坝加高工程

八、尾矿库东侧堆积坝南段骨架植被护坡工程第六章施工资源配置及拟投入施工机械设备

一、劳动力组织与配置计划

二、施工机械设备配置

三、主要施工机械设备配置

第七章工期及保证措施

第八章质量控制及管理措施

一、创优工程的保证措施

二、工程施工过程的自检体系与专职质检

三、质量保证管理措施

四、质量的控制

第九章安全保证与管理措施

一、安全目标

二、安全保证措施

三、安全生产纪律

四、安全生产技术措施

第十章施工组织机构及施工部署

一、工程质量保证体系

二、施工组织机构与组织管理

三、施工组织机构人员职责

第十一章环境保护措施及文明施工

一、保卫及消防措施

二、文明生产措施

三、环保措施

第十二章农忙期间的施工

第十三章工程成本控制措施

一、成本控制的具体内容

二、施工过程中的成本控制

第十四章工程验收与竣工资料整编

一、工程验收及资料提交范围

二、工程验收资料整编

四、竣工资料提交时间

五、工程保修

六、完工清场

七、项目部的撤离

第一章编制依据及工程概况

积极推广和运用项目法管理,统筹兼顾,自始至终坚持“业主至上、质量第一,结合实际,因地制宜,精心组织,科学施工,技术先进,经济合理”的服务宗旨,以勤劳、朴实、科学、积极的工作态度,保质保量按期完成合同中规定的各项内容。

一、编制依据

本施工组织设计编制依据为:

1、本工程施工设计图纸及相关资料;

2、现场调查资料和本单位的实际情况;

3、招标文件及合同;

4、本单位已通过认证的质量体系文件及作业指导书;

5、本单位已施工过的同类工程的经验;

6、本单位施工技术操作规程;

7、《建筑边坡工程技术规范》(GB50330-2002);

8、《建筑地基基础设计规范》(GB50007-2002);

9、《混凝土结构结构设计规范》(GB50010-2002);

10、《砌石体结构设计规范》(GB50003-2001);

11、《工程岩体分级标准》(GB50218-94);

12、《建筑抗震设计规范》(GB50011-2001);

13、《硅酸盐水泥、普通硅酸盐水泥标准》(GB175-92);

14、《混凝土结构工程施工质量验收规范》(JGJ18-84);

15、《砌体工程施工及验收规范》(GB50203-98);

16、《建筑工程质量检验评定标准》(GBJ301-88);

17、《普通混凝土配合比设计规程》(JGJ/T55-96);

18、《砌筑砂浆配合比设计规程》(JGJ/T98-96);

二、工程概况

本工程为于都县矿山地质环境治理工程。

1、治理工程布置

治理工程施工图设计主要包括4座拦挡坝和1座挡土墙等拦挡工程,塌陷区回填回填,尾矿库北侧设置1条截水沟,尾矿库南、西侧初期坝加高及东侧堆积坝骨架植被护坡等工程。

(一)Ⅰ号拦挡坝

根据方案设计,考虑到沟谷上游废4、废5废石堆方量较大,地势较陡,沟谷狭隘,而下游已设置两级拦挡坝(一级坝废砂废水满溢,失去效用),二级坝库容满足拦挡需求,可对下游的废2、废3废石进行有效拦挡,因此,选择在335中段运输通道以上的沟谷开阔地设立Ⅰ号拦挡坝。

按照设计方案及后期现场实地调查调整,设计Ⅰ号拦挡坝坝顶标高为334.0m,坝高7m(地面以上),坝顶宽2.5m,坝底宽5.2m,总长度51m,基础埋深暂定为2m,以进入中风化基岩为宜,以最终施工开挖结果确定,工程工作量根据最终确定的基础埋深进行相应调整。拦挡坝坝轴线控制点坐标:A(X:3739633.3,Y:38642628.3),A'(X:3739621.3,Y:38642579.0)。拦挡坝坝身采用浆砌块石,块石强度等级MU30,砂浆强度为M7.5,采用座浆法施工,上下布两排泄水孔(φ100PVC3管),上排距坝顶2.0m,下排距地面2.0m,水平间距均为3m,错开成梅花形布置。

(二)Ⅱ号拦挡坝

根据方案设计,将Ⅱ号拦挡坝设立在585中段坑口以上的沟谷宽缓地带。

按照设计方案及后期现场实地调查调整,设计Ⅱ号拦挡坝坝顶标高

为618.0m,坝高11m(地面以上),坝顶宽2.5m,坝底宽6.4m,总长度35m,基础埋深暂定为2m,以进入中风化基岩为宜,以最终施工开挖结果确定,工程工作量根据最终确定的基础埋深进行相应调整。拦挡坝坝轴线控制点坐标:B(X:3740951.1,Y:38642974.2),B'(X:3740936.2,Y:38643005.3)。拦挡坝坝身采用浆砌块石,块石强度等级MU30,砂浆强度为M7.5,采用座浆法施工,上下布三排泄水孔(φ100PVC3管),上排距坝顶2.5m,下排距地面2.5m,水平、垂直间距均为3m,错开成梅花形布置。

(三)Ⅲ号拦挡坝

根据方案设计,目前在761中段坑口北侧(废8前缘)设立有一临时性挡墙,在一定程度上可以对下游的中段坑口及中段附属构建筑物进行保护,沟谷下游沟口正对635中段及大片工区,选择在沟口设立Ⅲ号拦挡坝。

按照设计方案及后期现场实地调查调整,设计Ⅲ号拦挡坝坝顶标高为649.0m,坝高14m(地面以上),坝顶宽2.5m,坝底宽7.3m,总长度78m,基础埋深暂定为2m,以进入中风化基岩为宜,以最终施工开挖结果确定,工程工作量根据最终确定的基础埋深进行相应调整。拦挡坝坝轴线控制点坐标:C(X:3740859.5,Y:38643221.6),C'(X:3740802.2,Y:38643274.0)。拦挡坝坝身采用浆砌块石,块石强度等级MU30,砂浆强度为M7.5,采用座浆法施工,上下布四排泄水孔(φ100PVC3管),上排距坝顶2.5m,下排距地面2.5m,水平、垂直间距均为3m,错开成梅花形布置。

(四)Ⅳ号拦挡坝

根据方案设计,Ⅳ号拦挡坝所在沟谷为一泥石流沟谷,上游堆积有废10大部分、废11、废12、废13废石堆,在早期曾在废13下游200m

处设立有一拦挡坝,后坝内废石废砂堆满,废水废砂满溢,拦挡坝失去效用,废水废砂沿沟谷一路下流,污染了沟口大面积的农田,多次引发矿山与百姓的矛盾,同时,从经济角度考虑,山上道路不同,工程建设困难,选择在该沟谷谷口设立Ⅳ号拦挡坝。拦挡坝平面布置详见5-1。

按照设计方案及后期现场实地调查调整,设计Ⅳ号拦挡坝坝顶标高为394.0m,坝高9m(地面以上),坝顶宽2.5m,坝底宽5.8m,总长度35m,基础埋深暂定为2m,以进入中风化基岩为宜,以最终施工开挖结果确定,工程工作量根据最终确定的基础埋深进行相应调整。拦挡坝坝轴线控制点坐标:D(X:3739617.7,Y:38644764.8),D'(X:3739650.4,Y:38644776.9)。拦挡坝坝身采用浆砌块石,块石强度等级MU30,砂浆强度为M7.5,采用座浆法施工,上下布三排泄水孔(φ100PVC3管),上排距坝顶1.5m,下排距地面1.5m,水平、垂直间距均为3m,错开成梅花形布置。

(五)废1挡土墙

根据方案设计及后期现场实地调查调整,废1废石堆废石放量约60×104m3,堆放坡度约38°,废石主要由中风化砂岩块石组成,一般呈松散~稍密状态,其孔隙度大,稳定性差,局部已发生滑坡。由于废石堆坡脚距离圩镇、居民区较近,从经济角度考虑,从保护矿山利益和人民生命财产安全角度出发,在废1废石堆坡脚前缘设置挡土墙进行支挡。

设计挡土墙高4m(地面以上),墙顶宽1.5m,总长度450m,基础埋深暂定为2m,以最终施工开挖结果确定,工程工作量根据最终确定的基础埋深进行相应调整。上下布两排泄水孔(φ100PVC管),上排距坝顶1.2m,下排距地面0.8m,垂直间距为2m,水平间距均为3m,错开成梅花形布置。断面结构详见图6-2。轴线控制点坐标见表,沿

矿山地质环境治理工程施工项目施工技术交底

焦东矿采煤沉陷区牛庄北部废弃矿山地质环境治理工程施工项目 施 工 技 术 交 底 单位负责:皇甫行丰 总工程师:皇甫行丰 设计编写:陶泉王旭超 报告审核:程建强 编制单位:河南省水文地质工程地质勘察院 日期:2013 年月日

1、施工调度高效运转 建立从经理部到各施工队的调度指挥系统,全面、及时掌握并迅速、准确地处理影响施工进度的各种问题。对工程交叉和施工干扰应加强指挥和协调,对重大关键问题超前研究,制定措施,及时调整工序和调动人、财、物、机,保证工程的连续性和均衡性。 强化施工管理严明劳动纪律,对劳动力实行动态管理,优化组合,使作业专业化、正规化。实行内部经济承包责任制。即重包又重管,使责任、和效益挂钩,个人利益和完成工作量挂钩,作到多劳多得,调动施工处和个人的积极性。 2、安排好雨季施工 根据当地气象、水文资料,有预见性地调整各项工作的施工顺序,并作好预防工作,使工程能有序和不间断的进行。 3、加强机械设备管理 切实做到加强机械设备的检修和维修工作,配齐维修人员,配足常用配件,确保机械正常运转,对主要工序要储备一定的备用机械,确保机械化施工顺利进行。 4、现场计划执行保证 1、工程技术部根据监理工程师批准的总进度计划,合理进行工作分解,编制年、季度、月、周、日等各阶段施工进度计划,在工地实行生产例会制度,定期检查生产任务的执行和落实情况并布署下一阶段的施工任务。 2、组建强有力的施工生产指挥调度系统,根据工程网络进度图,狠抓关键线路施工,并统筹安排其它项目的施工。对每项工程明确主管协调安排各工序、工种间的衔接、配合工作,避免减少施工干挠,使工程施工高效、持续地进行。

矿山地质环境治理合同书

HJZL2010 矿山地质环境保护与治理恢复方案 合同书 项目名称:XX露天煤矿矿山地质环境保护与治理恢复方案 发包单位:XXXXXXXXXXXXXXXXXXXXXXXX 承包单位:XXX 签订时间:2013年X 月XX 日 矿山地质环境保护与治理恢复方案合同书 发包单位(甲方):XXXX 承包单位(乙方):XXXX 依照国家有关规定及要求,双方就“XXXXX矿山地质环境保护与治理恢复方案”工作共同协商,签订本合同,共同遵守。 第一条承包内容及范围 编制“XXXXX矿山地质环境保护与治理恢复方案”。 提交正式技术报告成果及相关主管部门的备案文件,提交《矿山地质环境保护与治理恢复方案报告》 5 份,数据光盘 1 份。 第二条工期要求 乙方在本合同签订之日后45 日(即2010年9月13 日—2010年10 月28 日)内送至国土部门进行审查。 第三条技术内容、要求 1.工作目的 通过对矿山环境进行调查,通过对矿业活动引发的危害矿区人员和财产安全的各种矿山地质灾害的调查及分析研究,进行矿山环境影响评估,在此基础上提出矿山地质环境保护与治理恢复方案。目的是为保护矿山环境,有效防治矿山开发造成的地质环境破坏及诱发的地质灾害,促进社会经济可持续发展。 2.主要工作内容 (1)进行矿山环境调查。 (2)进行矿山环境影响评估。 (3)编制矿山地质环境保护与治理恢复方案,并通过行政主管部门的评审。 第四条双方责任 1.乙方责任 (1)乙方必须严格按照《矿山地质环境保护与治理恢复方案编制技术要求》、《矿山地质环境保护与治理恢复方案编制规范》以及国土资源部有关文件的要求及规定,认真完成评估及设计过程的有关工作。 (2)乙方应在合同规定期限内提交报告到国土部门审批。 (3)乙方在完成所承担项目的“方案报告”时,应及时协调有关主管部门进行评审并通过,并负责其工作过程中发生的一切费用。 (4)乙方将报告送至国土部门后,因国土部门原因没有安排评审会议,而延误报告及备案文件的提交,工期顺延。 2.甲方责任 (1)甲方应主动提供乙方本矿的采矿许可证副本复印件、矿产资源储量核实报告、环境影响评价报告、地质灾害危险性评估报告、开发利用方案、土地复垦方案、矿山建设初步设计

矿山建设工程施工组织设计范本

第一章矿井概况 一设计编制依据 1 井筒地质柱状图 2 《煤矿安全规程》 3 《煤矿井巷工程质量检验评定标准》 二矿井条件 本矿井为城郊矿井,设计服务年限为30年。城郊矿井的设计生产能力位240万吨。 本次设计的井筒为副井井筒。井筒净直径8.5m,井筒的深度为680m,副井井筒的开拓方式为立井开拓,通风方式为中央分列式通风系统。煤层含沼气的等级及突出危险程度:低沼气,无突出。 副井井筒的表土段深230m,表土段井壁结构为双层钢筋混凝土井壁,内壁的厚度为450mm,外壁的厚度为500mm。基岩段厚430m,为普通混凝土井壁,厚650mm,混凝土标号为C30。 井筒内提升容器采用单层双车罐笼,提升容器导向装置的结构类型采用组合 罐笼。井筒的提升方位角为15o。 三矿井水文地质情况 (一)表土厚度及类型:表土土层为第四纪冲击层,厚度为230m 200m h,表土下方的风化基岩带厚度为20m,(二)含水情况:表土含水情况为3 基岩为泥岩和粉砂岩,厚度为430m,基岩岩倾角为08,含水情况为400~430m,30。 m3 四井筒特征 (一)副井井筒特征表

表1-1 副井井筒特征表 (二)井筒断面布置形式 井筒断面布置形式如图1-1所示: 图1-1 井筒断面布置图

第二章井筒基岩段施工方案 一、选择施工方案时应考虑的因素: (一)井筒穿过岩层的性质,涌水量的大小。 (二)井筒直径和深度(主要指基岩部分的深度)。 (三)可能采用的施工工艺及技术装备条件。 (四)施工队伍的操作技术水平和施工管理水平。 选择施工方式,首先要求技术先进,安全可行,有利于采用新型凿井装备,不仅能获得单月最高纪录,更重要的是能取得较高的平均成井速度,并应有明显的经济效益。 二、现有立井井筒基岩段施工方案分析 (一)掘、砌单行作业 凿井时将井筒划分为若干段高,自上而下分段施工,在同一段高内,按照掘砌先后交替顺序作业称为单行作业且由于掘进的段高不同,单行作业又分为长段单行作业和短段平行作业。 掘、砌单行作业的最大优点是工序单一,设备简单,管理方便,当井筒涌水量小于3 30m/h时,任何工程地质条件均可使用。特别是当井筒深度小于400m 时,施工管理技术水平薄弱,凿井设备不足,无论井筒直径大小,应首先考虑采用掘砌单行作业。其中,短段掘、砌单行作业更具优势。 (二)掘、砌平行作业 掘砌平行作业仍有长段平行作业和短段平行作业之分。长段平行施工,是在工作面进行掘进作业和临时支护,而上段,则由吊盘自下而上进行砌壁工作。短段掘、砌平行作业,掘、砌工作也是自上而下,并同时进行施工。掘进工作在掩护筒保护下进行;砌壁是在多层吊盘上,自上而下逐段浇灌混凝土,每浇灌完一

矿山地质环境保护与治理恢复方案编制规范

矿山地质环境保护与治理恢复方案编 制规范

目次 前言 (1) 引言 ............................................ 错误!未定义书签。 1 范围............................................ 错误!未定义书签。 2 规范性引用文件.................................. 错误!未定义书签。 3 术语和定义...................................... 错误!未定义书签。 4 总则............................................ 错误!未定义书签。 5 工作程序........................................ 错误!未定义书签。 6 矿山地质环境调查................................ 错误!未定义书签。 7 矿山地质环境影响评估............................ 错误!未定义书签。 8 矿山地质环境保护与治理恢复分区.................. 错误!未定义书签。 9 矿山地质环境保护与治理恢复措施.................. 错误!未定义书签。 10 矿山地质环境保护与治理恢复方案文本编制......... 错误!未定义书签。附录A(规范性附录)矿山地质环境影响评估分级......... 错误!未定义书签。附录B(规范性附录)评估区重要程度分级............... 错误!未定义书签。附录C(规范性附录)矿山地质环境条件复杂程度分级..... 错误!未定义书签。附录D(规范性附录)矿山生产建设规模分类............. 错误!未定义书签。附录E(规范性附录)矿山地质环境影响程度分级......... 错误!未定义书签。附录F(规范性附录)矿山地质环境保护与治理恢复分区... 错误!未定义书签。

内蒙古自治区矿山地质环境治理方案

附件1 《内蒙古自治区矿山地质环境治理方案》 编制技术要求 内蒙古自治区国土资源厅 2015年5月.

目录5

前言 依据《矿山地质环境保护与恢复治理方案编制规范》和《土地复垦方案编制规程》等行业标准,按照《内蒙古自治区矿山地质环境治理办法》(第212号政府令)要求,结合内蒙古自治区矿山地质环境恢复治理和土地复垦实际,制定本技术要求。 本技术要求由内蒙古自治区国土资源厅提出。 本技术要求起草单位:内蒙古自治区国土资源厅地质环境处、内蒙古自治区地质环境监测院、内蒙古自治区土地整治中心。 本技术要求主要起草人:乔文光、王海军、田力、高宏、陈军、杜贵旺、史生胜、曹志忠、宋利军等。

内蒙古自治区矿山地质环境治理方案编制 技术要求 1 适用范围 本技术要求适用于内蒙古自治区境内的矿山地质环境治理方案的编制。 2 规范性引用文件 下列文件中的条款通过本技术要求的引用而成为本技术要求的条款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本技术要求,然而,鼓励根据本技术要求达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本技术要求。 GB 958 区域地质图图例 GB/T 12328 综合工程地质图图例及色标 GB 12719—1991 GB/T 14538 综合水文地质图图例及色标 GB/T 21010 土地利用现状分类 GB 50021 岩土工程勘察规范 GB 5033 建筑边坡工程技术规范 DZ/T 0133 地下水动态监测规程 DZ/T 0157 1:50000地质图地理底图编绘规范 DZ/T 0218 滑坡防治工程勘查规范 DZ/T 0219 滑坡防治工程设计与施工技术规范 DZ/T0261-2014 滑坡崩塌泥石流调查规范 DZ/T 0220 泥石流灾害防治工程勘查规范 DZ/T 0221 崩塌、滑坡、泥石流监测规范 TD/T 1012—2000 土地开发整理项目规划设计规范 DZ/T 0223—2011 矿山地质环境保护与恢复治理方案编制规范 HJ/T 164 地下水环境监测技术规范 TD/T 1031.1—2011 土地复垦方案编制规程第1部分:通则 TD/T 1031.2—2011 土地复垦方案编制规程第2部分:露天煤矿

矿山地质环境恢复治理

矿山地质环境恢复治理与土地复垦方案文字报告编写题纲 根据《中华人民国矿产资源法》、《矿山地质环境保护规定》、《中华人民国土地管理法》和《土地复垦条例》,在《矿山地质环境保护与恢复治理方案编制规》和《土地复垦方案编制规程》等行业标准的基础上编制本标准。 1 前言 1.1 任务由来及编制目的 阐述任务由来:主要根据有关政策规定和业主的委托书或合同要求而编制。 编制方案的目的:落实矿山地质环境保护、土地复垦有关法律法规和政策要求;保证矿山地质环境恢复治理和土地复垦义务的落实;保证矿山地质环境恢复治理与土地复垦的任务、措施、计划和资金落到实处;为国土资源主管部门实施监管和矿山业主申请办理采矿许可证提供依据。 1.2 方案编制工作概况 阐述矿山资料的收集、调查工作量情况;前期恢复治理和土地复垦方案编制、实施及验收情况。 矿山地质环境和土地现状调查,现状和预测评估情况,恢复治理和土地复垦方案与部署情况,经费估算情况,方案编制过程、公众参与(包括义务人、土地权人、有关部门的意见,下级国土部门的审核意见)。 插工作量表、工作程序图。 1.3 方案编制依据 按下列顺序列出依据: 1)法律法规。 2)部门规章 3)政策性文件。 4)技术标准与规。 5)其他相关资料,包括矿山开采设计或开发利用方案,第二次土地调查成果图、土地利用总体规划图;矿产地质详查报告、储量核实报告、水文地质详查报告、前期恢复治理和土地复垦方案、地质灾害危险性评估报告、尾矿库设计、环境影响评价及验收报告、项目竣工环境保护验收调查报告、方案编制委托(或协议)书等。 1.4 方案的服务年限 据采矿许可证有效年限的剩余年限(或拟申请的、或拟延续的采矿许可证期限),加上超出采矿许可证有效年限的恢复治理和土地复垦年限(一般1年),再加上监测管护年限(一般3年),确定方案服务年限(自××年××月-××年××月)。

甘肃省矿山地质环境恢复治理项目管理暂行办法

甘肃省矿山地质环境恢复治理项目管理暂行办法 (征求意见稿) 第一章总则 第一条为加强我省矿山地质环境恢复治理项目管理,推进矿山地质环境恢复治理工作规范和有序开展,依据国务院《地质灾害防治条例》、《甘肃省地质环境保护条例》、《甘肃省矿山环境恢复治理保证金管理暂行办法》等有关法律法规,制定本办法。 第二条矿山地质环境恢复治理是指采用工程措施、生物措施和行政管理措施等对已破坏的矿山地质环境进行修复治理的专项工程。 第三条本办法适用于甘肃省行政区域内利用国家财政或省级财政资金开展的矿山地质环境恢复治理项目(以下简称项目),利用其它资金开展的地质环境项目可以参照本办法执行。 第四条鼓励和支持地方各级政府和社会各界,本着“谁开发、谁保护;谁破坏、谁治理;谁治理、谁受益”的原则多方筹措资金开展矿山地质环境恢复治理。 第五条甘肃省国土资源厅负责国家财政、省级财政投资项目的管理工作,并会同省财政厅负责项目的申报工作。各市、州国土资源局负责辖区内项目的监督管理和组织实施。 甘肃省财政厅负责国家财政、省财政投资项目的资金管理,各市(州)财政局负责辖区内项目的资金监督管理,并督促辖区内自筹配套资金的落实。 第六条项目实施推行招投标制、工程监理制、合同制、公告制和工程效果责任追究制。 第七条建立项目评审评标专家库,省级、市(州)级专家库分别由省国土资源厅和市(州)国土资源管理部门管理,市(州)级

专家库应报省国土资源厅备案。 第八条国家财政资金项目的申报和省财政资金支持的项目优先考虑上年度项目完成和自筹配套资金到位好的市(州);未按期完成国家财政和省财政资金支持的项目或自筹配套资金不到位的项目所在市(州)不得申报新的项目。 第九条矿山地质环境治理后,新增土地、矿产资源等收益要用于其它矿山地质环境的治理,实现矿山地质环境治理工作的滚动发展。 第十条国家财政和省级财政(含省级以下财政)投资的项目,可行性研究报告、施工图设计、勘查、监理、施工必须由具有地质灾害防治工程勘查、设计、施工、监理资质的单位承担。 第二章立项申报与审查 第十一条项目的申报条件 符合下述条件的可申报国家或省级矿山地质环境恢复治理项目:(一)符合国家和甘肃省有关政策和重点支持方向,并符合《甘肃省矿山环境保护与治理规划》中的治理工程部署和安排。 (二)历史上为国家做出重大贡献的老矿业基地,目前还在生产的国有老矿山的矿山地质环境恢复治理;治理责任主体因历史原因灭失或不明的废弃矿山、闭坑矿山或因政策原因关闭的无主小矿山群采区的矿山地质环境恢复治理。 (三)其它因采矿活动造成的植被和景观破坏、地面开裂、地面塌陷、山体崩塌、滑坡以及土地废弃、地下水污染等矿山地质环境问题,确需治理的。 第十二条项目的申报程序 申请国家财政支持的项目,应由项目所在地的县级国土资源主管部门会同同级财政部门将项目申报到所在市(州)国土资源主管部门和财政部门,由其汇总排序后报省国土资源厅和省财政厅。

矿山建设工程施工组织设计范本

矿山建设工程施工组织设计范本

第一章矿井概况 一设计编制依据 1 井筒地质柱状图 2 <煤矿安全规程> 3 <煤矿井巷工程质量检验评定标准> 二矿井条件 本矿井为城郊矿井,设计服务年限为30年。城郊矿井的设计生产能力位240万吨。 本次设计的井筒为副井井筒。井筒净直径8.5m,井筒的深度为680m,副井井筒的开拓方式为立井开拓,通风方式为中央分列式通风系统。煤层含沼气的等级及突出危险程度:低沼气,无突出。 副井井筒的表土段深230m,表土段井壁结构为双层钢筋混凝土井壁,内壁的厚度为450mm,外壁的厚度为500mm。基岩段厚430m,为普通混凝土井壁,厚650mm,混凝土标号为C30。 井筒内提升容器采用单层双车罐笼,提升容器导向装置的结构类型采用组合罐笼。井筒的提升方位角为15o。 三矿井水文地质情况 (一) 表土厚度及类型:表土土层为第四纪冲击层,厚度为230m (二) 含水情况:表土含水情况为3 200m,表土下方的风化基岩带厚度为20m,基岩为泥岩和粉砂岩,厚度为430m,基岩岩倾角为08,含水情况为400~430m,m3 30。 四井筒特征

(一)副井井筒特征表 表1-1 副井井筒特征表 (二)井筒断面布置形式 井筒断面布置形式如图1-1所示: 图1-1 井筒断面布置图

第二章井筒基岩段施工方案 一、选择施工方案时应考虑的因素: (一)井筒穿过岩层的性质,涌水量的大小。 (二)井筒直径和深度(主要指基岩部分的深度)。 (三)可能采用的施工工艺及技术装备条件。 (四)施工队伍的操作技术水平和施工管理水平。 选择施工方式,首先要求技术先进,安全可行,有利于采用新型凿井装备,不但能获得单月最高纪录,更重要的是能取得较高的平均成井速度,并应有明显的经济效益。 二、现有立井井筒基岩段施工方案分析 (一)掘、砌单行作业 凿井时将井筒划分为若干段高,自上而下分段施工,在同一段高内,按照掘砌先后交替顺序作业称为单行作业且由于掘进的段高不同,单行作业又分为长段单行作业和短段平行作业。

废弃矿山地质环境治理项目立项设计书

废弃矿山地质环境治理项目立项设计书

正文目录 第1章项目概况 (1) 1.1项目简介 (1) 1.2编制依据 (6) 第2章项目区自然条件 (8) 2.1项目区自然地理概况 (8) 2.2区域地质概况 (10) 2.3社会经济概况 (13) 第3章项目区地质环境现状及问题 (15) 3.1地质环境现状 (15) 3.2地质环境问题发展趋势预测 (18) 第4章地质环境治理方案 (19) 4.1地质环境治理的原则 (19) 4.2项目治理的目标 (20) 4.3工程设计内容 (20) 4.4工程量计算 (22) 4.5施工组织设计 (22) 4.6预期成果及管理 (27) 第5章项目经费预算 (29) 5.1预算编制依据 (29)

5.2取费标准及计算方法 (29) 5.3需要说明的问题 (32) 第6章预期效益分析 (34) 6.1社会效益 (34) 6.2生态效益 (34) 6.3经济效益 (35) 第7章保证措施 (36) 7.1组织领导保证 (36) 7.2项目实施制度建设 (36) 7.3项目资金管理要求 (38) 7.4施工质量保证措施 (38) 7.5安全、环保及文明施工 (39) 第8章附件 (41) 8.1可行性研究报告摘要书 (41) 8.2编制单位内部审查意见 (44) 8.3项目工程任务表 (45) 8.4附件 (46)

第1章项目概况 1.1 项目简介 1.1.1 项目的由来 某废弃矿山地质环境综合治理项目位于某北1 km处,位于某城乡结合部地带,紧邻某公路,位于某绿色生态农业园园区内。由于多年的无序开采,采区内采坑深浅不一,排列无序,已形成较大面积的水塘,水塘中堆积大量的城市垃圾,坡岸逐年侵蚀,造成土地资源逐年丧失,对该区域内的地质环境和自然生态环境造成了严重破坏,并进一步影响某生态农业基地的发展,已经成为制约当地旅游发展和农业建设的瓶颈。 2013年7月,某工程公司组织技术人员对项目区进行了现场踏勘及资料收集工作,在此基础上,根据某国土资源厅下达的“关于印发《某地质环境治理和保护项目设计与预算编制工作指导意见》的通知”(某资发【2007】37号)的文件要求,编制了“某废弃矿山地质环境治理项目”的立项设计书及工程预算书。 1.1.2 项目实施的必要性和可行性 (1)项目实施的必要性 项目区原为某砖厂取土区采坑,某砖厂始建于上世纪五十年代,开采多年后因资源枯竭,于八十年代初期关闭。矿山关闭后,附近居民仍在此取土修建民房,由于多年在此取土,形成了较大的采坑,采坑已全部积水,成为水塘。因项目区废臵多年,地表植被覆盖率下降,造成地质环境及生态环境持续恶化,严重影响周围居民的生产生活,也给附近居民的出行带来不便,存在很大安全隐患。项目区各种地质环境问题已经成为某快速发

矿山地质环境保护与治理恢复设计方案

矿山地质环境保护与治理恢 复设计方案 第一章矿山基本情况 第一节矿区地理位置和社会经济概况 一、矿区地理位置与交通 1、位置 宁城县黑里河乡松海铜矿位于赤峰市宁城县黑里河镇,行政区划隶属宁城县黑河镇管辖。 矿区东西长1.33km,南北宽0.50km,矿区面积0.665km2。矿区地理坐标:东经118°20′57″—118°22′02″,北纬41°21′32″—41°21′54″。 2、交通 矿区距黑里河镇镇政府所在地9km,为砂石路,距宁城县政府所在地天义镇90km,东经平双公路至赤峰市区178km,有柏油公路相通,交通较便利。详见图1-1。 二、矿区及周围经济社会概况 宁城县黑里河乡松海铜矿采矿权人为宁城县黑里河乡松海铜矿,企业性质为集体企业。宁城县黑里河乡松海铜矿项目设计概算总投资为70.68万元。该矿区周边目前没有其他矿业权设置。矿区内无居民区,矿区距最近的大松树沟村约600m。当地居民以汉族为主,其次为蒙古族、满族、回族等民族,劳动力资源充足。矿区内主要活动为牧业活动。 矿区所在地黑里河镇地处宁城县南西部,经济特点是以农业为主,牧业为辅。耕地主要分布于山间谷地中,农作物有玉米、谷子、高梁、大豆等。工业经济不发达,仅有简单的机械修配厂、粮谷加工厂等作坊式个体企业。近年随着矿产资源的开发,地方电力及交通运输等服务行业有所发展,为矿山的建设提供了良好的外部条件。本区矿产资源丰富,主要为小型铜矿及萤石、高岭土等非金属矿产。

经调查咨询,矿区附近无自然保护区、风景名胜区、水源保护区,迄今为止未发现文物古迹和重要人文景观。矿区附近没有大型电力、水利等重要国民经济建筑物、构筑物及军事设施。

矿山地质环境恢复治理方案(最新)

矿山地质环境恢复治理方案 为持续保护生态环境,确保中省环保督查反馈我县矿山问题迅速整改到位,如期销号,特制定本方案。 一、指导思想 加快推进生态文明建设,全面贯彻落实总书记在全国生态环保大会上的讲话精神和中省环保督查整改要求,切实做好X 生态保护工作。 二、预期目标 通过治理确保中省环保督查反馈矿山问题按时销号,确保媒体和社会关注矿山破坏生态环境问题得到整改,确保全县矿山更加注重生态修复,自觉走绿色矿山的发展道路。 三、实施方案 (一)治理范围。 重点围绕中省环保督查、“绿盾行动”、环保卫星遥感监测反馈矿山问题,各类新闻媒体聚焦负面反映矿山破坏生态环境问题,X年排查出的其它矿山严重破坏生态环境的突出问题开展集中整治。 重点包括X矿破坏生态环境的修复治理及保护区退出矿山地质环境恢复治理,全县范围内废弃矿洞封堵工作。

在资金允许的情况下对其它矿山破坏生态环境的历史遗留问题“僵尸”矿山破坏生态环境问题开展集中整治。 (二)治理措施。 按照轻重缓急、分类施策、量力而行的原则办理。对于三类治理范围内的5个重点矿山统一由县国土局聘请具有专业资质的技术单位针对矿山破坏生态环境具体问题做出工程设计,然后按照设计采取工程治理措施修复生态环境。鼓励激励企业投资自行治理,从市县财政补助资金中适当予以奖励。 对于类似X铁矿的“僵尸”企业,为了尽快完成环保督查销号,由县国土局直接采取工程措施治理,企业承担的资金可以采取欠账措施,并适当提高补助标准。 对于无主矿山破坏生态环境的历史遗留问题及全县范围内废弃矿洞封堵工作由县国土局组织采取工程措施治理,所需费用从市县财政补助的矿山治理资金中解决。 (三)资金来源。 本方案资金来源于市县两级X生态环境保护专项补助资金共320万元。其中:市国土局下达市级财政补助150万元(分别以安国土资发〔X〕309号文件下达50万元,安国土资办发〔X〕48号文件下达100万元),县财政局下达X年市级X生态环境保护专项补助20万元,县国土局报告政府拨付50万元,

矿山地质环境治理施工组织设计

矿山地质环境治理施工 组织设计 LG GROUP system office room 【LGA16H-LGYY-LGUA8Q8-LGA162】

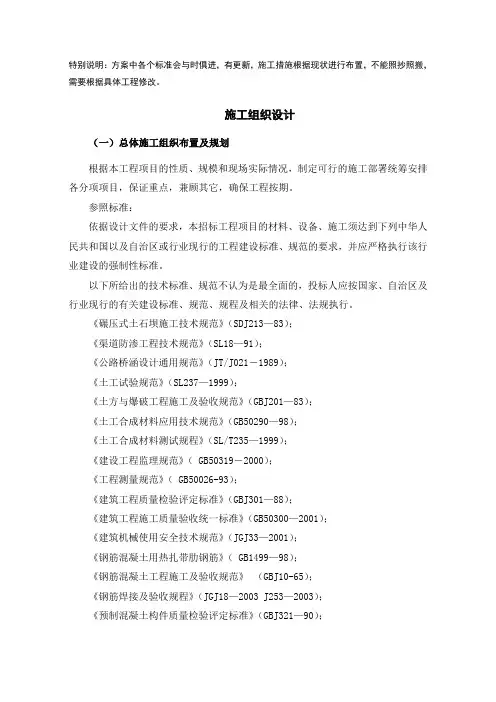

前言:编制的依据 施工组织设计编制说明 1 编制依据 (1)工程招标文件、图纸、补充通知及澄清文件; (2)国家及行业技术规范、规程、标准; (3)我公司按2008版ISO-9001系列标准编制的《质量保证手册》、《质量体系程序文件》、《企业标准》; (4)现场踏勘考查资料及招标文件补疑等; (5)我公司以往施工经验和现有施工能力。 2 编制指导思想 (1)以满足建设单位对施工质量、工程工期及安全生产、文明施工的要求,以及国家环境保护与水土保持的法规为前提; (2)以“建精品工程、创文明工地”为目标,优化施工组织、施工方案、施工资源,强化现场管理,确保整个工程“优质、安全、快速、文明”施工; (3)采取合理可靠的施工措施和高效先进、充足的机械设备,保证重点难点的顺利实施; (4)以深化细化施工程序、施工方法、施工进度、设备配备、保证措施的先进性、合理性、可靠性为关键,把保证工期、创优质工程及文明施工建立在科学可行的技术基础之上; (5)以“精”和“严”为准则,对施工全过程的各种活动进行高标准控制,即方案上“精益求精”、工艺上“精雕细刻”、配合上“精诚合作”,管理上“严格要求”、“严格监督”、“严格奖惩”。 3 编制内容 我公司认真研究了招标文件、图纸、补充通知及澄清文件,并对施工现场进行深入研究,明确了指导思想,据此编制施工组织设计,采用文字并结合图表形式说明工程的施工组织、施工方法、技术组织措施,同时对关键工序、复杂环节重点提出相应技术措施,如冬雨季施工技术、减少噪音、降低环境污染、地下管线及其他地上地下设施的保

XXX金属矿山探采工程施工组织设计

矿山探采工程 施 工 组 织 设 计 施工单位: 单位地址:

前言 (5) 1.编制思路及工程简介 (6) 1.1编制依据和编制原则 (6) 1.1.1编制依据 (6) 1.1.2编制指导思想和原则 (6) 1.2矿山及工程概况 (7) 1.2.1地理位置、气候与交通条件 (7) 1.2.2工程概况及设计特征 (8) 1.2.3承包范围 (8) 1.2.4工程地质概况 (8) 1.3施工准备 (13) 1.3.1目前现状: (13) 1.3.2准备工作 (14) 1.4技术准备 (15) 1.5劳动力准备 (16) 1.6物资准备 (16) 2.施工组织布署 (17) 2.1组织管理机构 (17) 2.2主要管理人员配备 (17) 2.3劳动力计划 (18) 3.施工机械配置 (18) 4.施工技术方案 (18) 4.1总述 (18) 4.2 施工方案 (19) 4.2.1主运输平巷、穿脉、附中段平巷 (19) 4.2.2天井掘进 (19) 4.2.3斜井掘进................................................................................ 错误!未定义书签。 4.2.4采矿方法 (19) 5.1平巷施工 (23) 5.2天井施工 (29) 5.4采矿工程 (31) 5.5硐室施工方案 (31) 5.5.1全断面施工方式 (31) 5.5.2导硐施工方式 (32) 5.6巷道安装工程 (32) 5.6.1、轨道铺设 (32) 5.6.2、运输架空线的架设 (34) 5.6.3、管道架设 (35) 5.6.4、电缆架设 (35) 6、施工进度 (36) 6.1劳动作业方式 (36) 6.2施工进度指标 (36) 6.3施工进度保证措施 (36) 6.3.1组织措施 (36)

2016矿山地质环境保护与恢复治理方案

山西王家岭煤业有限公司 《矿山地质环境保护与恢复治理方案》2016年年度落实实施方案 山西王家岭煤业有限公司 二〇一六年三月二十四日

山西王家岭煤业有限公司 《矿山地质环境保护与恢复治理方案》2016年年度落实实施方案 一、矿山基本情况 (1) 二、矿山地质环境背景 (1) 三、矿山地质环境影响评估 (3) 四、矿山地质环境保护与恢复治理分区 (3) 五、矿山地质环境防治工程 (4) 六、保障措施和效益分析 (5)

一、矿山基本情况, 王家岭煤矿为新建矿井,设计生产能力500万吨/年,建有配套的500万吨/年的选煤厂。矿井位于山西省忻州市保德县境内,地处河东煤田北段,井田东部以吕梁山脉与宁武煤田相隔,南部为河东煤田白家沟资源补偿项目详查区,西部邻黄河与陕西神府煤田隔河向望,北部为神华集团神东公司保德煤矿。行政划隶属于保德县桥头镇和孙家沟乡所辖。 国土资源部划定的矿区范围呈南北走向的多边形,南北最长8.32km,东西最宽5.43km,井田面积34.4471Km2。 公司新建的运煤专线(由厂区到窑洼收费站)和S46五保高速在窑洼收费站相接,王家岭总体对外交通便利。 二、矿山地质环境背景 1、王家岭煤矿属于温带半干旱大陆性季风气候。四季分明,冬季漫长而寒冷,西北风盛行;春季较长,多风沙、常干旱;夏季湿度大,多高温;秋季较短,气候温和,天气凉爽。 2、矿区属黄河水系,黄河从矿区西部垂直距离约6km的地方通过。由天桥北入境,冯家川南出境,全长约54km。石塘河从工业广场由东相西通过,由于受上游煤矿排水影响,河道常年有水,但是水量不大,王家岭为其在井田范围内留设了保护煤柱。 3、井田土壤分为两个土类,栗褐土和黄绵土,地带性土壤为栗褐土,与黄绵土交错分布。 4、矿区在植物区系分区上属于泛北极植物区,欧亚草原植物亚

矿山地质环境治理工程施工组织设计

目录 第一章编制依据及工程概况 一、编制依据 二、工程概况 第二章工程目标 第三章施工总平面布置 一、概述 二、施工总平面布置的内容 第四章施工准备工作 一、技术准备 二、资源准备 三、场外协调工作准备 四、试验准备 第五章施工程序、施工方法 一、施工测量 二、土石方开挖 三、土方回填 四、浆砌石施工 五、拦挡坝及挡土墙施工 六、陷区(坑)回填工程 七、矿库南、西侧初期坝加高工程 八、尾矿库东侧堆积坝南段骨架植被护坡工程第六章施工资源配置及拟投入施工机械设备 一、劳动力组织与配置计划 二、施工机械设备配置 三、主要施工机械设备配置 第七章工期及保证措施 第八章质量控制及管理措施 一、创优工程的保证措施 二、工程施工过程的自检体系与专职质检 三、质量保证管理措施 四、质量的控制 第九章安全保证与管理措施 一、安全目标 二、安全保证措施 三、安全生产纪律 四、安全生产技术措施

第十章施工组织机构及施工部署 一、工程质量保证体系 二、施工组织机构与组织管理 三、施工组织机构人员职责 第十一章环境保护措施及文明施工 一、保卫及消防措施 二、文明生产措施 三、环保措施 第十二章农忙期间的施工 第十三章工程成本控制措施 一、成本控制的具体内容 二、施工过程中的成本控制 第十四章工程验收与竣工资料整编 一、工程验收及资料提交范围 二、工程验收资料整编 四、竣工资料提交时间 五、工程保修 六、完工清场 七、项目部的撤离

第一章编制依据及工程概况 积极推广和运用项目法管理,统筹兼顾,自始至终坚持“业主至上、质量第一,结合实际,因地制宜,精心组织,科学施工,技术先进,经济合理”的服务宗旨,以勤劳、朴实、科学、积极的工作态度,保质保量按期完成合同中规定的各项内容。 一、编制依据 本施工组织设计编制依据为: 1、本工程施工设计图纸及相关资料; 2、现场调查资料和本单位的实际情况; 3、招标文件及合同; 4、本单位已通过认证的质量体系文件及作业指导书; 5、本单位已施工过的同类工程的经验; 6、本单位施工技术操作规程; 7、《建筑边坡工程技术规范》(GB50330-2002); 8、《建筑地基基础设计规范》(GB50007-2002); 9、《混凝土结构结构设计规范》(GB50010-2002); 10、《砌石体结构设计规范》(GB50003-2001); 11、《工程岩体分级标准》(GB50218-94); 12、《建筑抗震设计规范》(GB50011-2001); 13、《硅酸盐水泥、普通硅酸盐水泥标准》(GB175-92); 14、《混凝土结构工程施工质量验收规范》(JGJ18-84); 15、《砌体工程施工及验收规范》(GB50203-98); 16、《建筑工程质量检验评定标准》(GBJ301-88); 17、《普通混凝土配合比设计规程》(JGJ/T55-96); 18、《砌筑砂浆配合比设计规程》(JGJ/T98-96);

井巷矿山施工组织设计

井巷矿山施工组织设计 2018-07-19 23:42:21| 分类:默认分类| 标签:|字号大中小订阅 施工组织设计 审定: 审核: 编制: 温州第二井巷工程公司驻阿西金矿项目部 二○○八年三月十五日 目录 目录------------------------------------------------------------------2 第二章工程概况及要紧工程量-----------------------------------4 第三章施工预备-----------------------------------------------------5 第五章现场施工组织机构---------------------------------------11 第七章保证工期的要紧措施------------------------------------13 第八章辅助系统------------------------------------------13 第九章保证质量的要紧措施------------------------------------19 第十章安全技术措施------------------------------------23 第十一章环境爱护及文明施工----------------------------------- 26 一、编制依据 1、主竖井井筒设计施工图纸(ZSJJJ1-1,2,3,4,5,6)。 2、《金属非金属地下开采安全规程》、《矿山井巷工程施工及验收规范》。 3、本单位现有的施工力量、技术水平、技术装备和机械化程度等。 4、主竖井现场实际情形。 二、编制原则 精心组织,科学治理,合理安排施工工序,正确选择经济合理的施工方案和方法,贯彻执行国家的各项差不多建设,经济及施工政策,狠抓链锁工程及关键工程的施工,有打算有重点地组织人力、物力、确保各项技术经济指标和建井工期的实现。使用行之有效的先进体会,选用成熟配套的施工设备,提高机械化程度,减轻劳动强度,加快施工进度,提高施工效率,降低工程成本,确保施工安全。坚持严格的质量标准,确保实现创优质工程的目标。 三、编制范畴 1、四川省若尔盖县阿西金矿主竖井井筒。 2、为主竖井井筒施工服务所必须的临时设施,场内施工道路的改建和爱护,施工场地的平坦,临时供风及水电系统,混凝土生产运输系统,临时生产、生活用房及通讯系统。

废弃矿山地质环境治理项目立项设计书

废弃矿山地质环境治理项目立项设计书第1章项目概况 1.1 项目简介 1.1.1 项目的由来 ************废弃矿山地质环境综合治理项目位于************北 1 km处,位于********城乡结合部地带,紧邻****公路,位于********绿色生态农业园园区内。由于多年的无序开采,采区内采坑深浅不一,排列无序,已形成较大面积的水塘,水塘中堆积大量的城市垃圾,坡岸逐年侵蚀,造成土地资源逐年丧失,对该区域内的地质环境和自然生态环境造成了严重破坏,并进一步影响****生态农业基地的发展,已经成为制约当地旅游发展和农业建设的瓶颈。 2013年7月,****工程公司组织技术人员对项目区进行了现场踏勘及资料收集工作,在此基础上,根据****国土资源厅下达的“关于印发《****地质环境治理和保护项目设计与预算编制工作指导意见》的通知”(****资发【2007】37号)的文件要求,编制了“************废弃矿山地质环境治理项目”的立项设计书及工程预算书。 1.1.2 项目实施的必要性和可行性 (1)项目实施的必要性 项目区原为****砖厂取土区采坑,****砖厂始建于上世纪五十年代,开采多年后因资源枯竭,于八十年代初期关闭。矿山关闭后,附近居民仍在此取土修建民房,由于多年在此取土,形成了较大的采坑,采坑已全部积水,成为水塘。因项目区废置多年,地表植被覆盖率下降,造成地质环

境及生态环境持续恶化,严重影响周围居民的生产生活,也给附近居民的出行带来不便,存在很大安全隐患。项目区各种地质环境问题已经成为****快速发展的瓶颈,为彻底改变废弃矿山对地质环境所造成的破坏,美化地貌景观,恢复植被,尽快予以实施治理极为迫切和重要。 其项目符合********的总体规划,紧邻****公路,位于****绿色生态农业园园区内,因此对该项目区进行地质环境综合治理迫在眉睫,对该项目的实施是非常必要的。 (2)项目实施的可行性 该项目具备环境治理条件,实施方法简单,****有多个类似工程的成功经验,当地群众非常拥护,具有较好的群众基础,并且****领导多次对项目区进行视察,对项目区治理工作大力支持,各级政府高度重视,广大群众积极配合。近年来,****国土管理部门对相关治理工程的管理、招投标、施工、监理、验收等工程内容、方法与工作程序积累了大量经验,也为本项目的实施奠定了坚实的实践基础。 该项目资金来源于****矿山地质环境保护与治理专项资金,项目实施不存在任何风险,只要资金到位,管理到位,************废弃矿山地质环境治理项目一定能够达到预期效果,因此项目的实施是可行的。1.1.3 项目区地理位置和范围 项目区位于********城乡结合部地带,紧邻****公路,位于****绿色生态农业园区内,距********约1km,项目区坐标东经124°07′14.0″—124°07′28.6″;北纬47°19′3.8″—47°19′18.9″。(见交通位置图1-1)

矿山地质环境保护与恢复治理方案

矿山地质环境保护与恢 复治理方案 文件管理序列号:[K8UY-K9IO69-O6M243-OL889-F88688]

山西王家岭煤业有限公司《矿山地质环境保护与恢复治理方案》2016年年度落实实施方案 山西王家岭煤业有限公司 二〇一六年三月二十四日 山西王家岭煤业有限公司 《矿山地质环境保护与恢复治理方案》2016年年度落实实施方案 一、矿山基本情况 (1) 二、矿山地质环境背景 (1) 三、矿山地质环境影响评估 (3) 四、矿山地质环境保护与恢复治理分区 (3) 五、矿山地质环境防治工程 (4) 六、保障措施和效益分析 (5)

一、矿山基本情况, 王家岭煤矿为新建矿井,设计生产能力500万吨/年,建有配套的500万吨/年的选煤厂。矿井位于山西省忻州市保德县境内,地处河东煤田北段,井田东部以吕梁山脉与宁武煤田相隔,南部为河东煤田白家沟资源补偿项目详查区,西部邻黄河与陕西神府煤田隔河向望,北部为神华集团神东公司保德煤矿。行政划隶属于保德县桥头镇和孙家沟乡所辖。 国土资源部划定的矿区范围呈南北走向的多边形,南北最长8.32km,东西最宽5.43km,井田面积34.4471Km2。 公司新建的运煤专线(由厂区到窑洼收费站)和S46五保高速在窑洼收费站相接,王家岭总体对外交通便利。 二、矿山地质环境背景 1、王家岭煤矿属于温带半干旱大陆性季风气候。四季分明,冬季漫长而寒冷,西北风盛行;春季较长,多风沙、常干旱;夏季湿度大,多高温;秋季较短,气候温和,天气凉爽。 2、矿区属黄河水系,黄河从矿区西部垂直距离约6km的地方通过。由天桥北入境,冯家川南出境,全长约54km。石塘河从工业广场由东相西通过,由于受上游煤矿排水影响,河道常年有水,但是水量不大,王家岭为其在井田范围内留设了保护煤柱。 3、井田土壤分为两个土类,栗褐土和黄绵土,地带性土壤为栗褐土,与黄绵土交错分布。 4、矿区在植物区系分区上属于泛北极植物区,欧亚草原植物亚区,

某矿山地质环境保护与生态恢复治理规划方案

*************凝灰岩矿 矿山地质环境保护与生态恢复治理规划方案 采石厂

1.目的意义、规划依据及规划期限 1.1目的意义 矿产资源为不可再生性资源,随着经济的快速发展,矿产资源的需求量不断增加,矿山开采规模和强度不断增大,必将出现矿产资源 逐渐枯竭的现象。盲目开采既浪费了矿产资源又破坏了当地的地质环境、使地质环境条件逐渐恶化,地质灾害不断发生,影响了正常的生产、生活秩序,制约着社会经济的可持续发展。 为了合理开发矿产资源,达到既合理开发,充分利用矿产资源,又有效保护矿山地质环境,按照谁开发谁保护、谁破坏谁治理的原则及在保护中开发、开发中保护的有关法律法则,在开发矿产资源的同时,要进行合理规划,采取有效的措施保护地质和生态环境,把矿产资源开发对环境的破坏降到最低限度,实现资源开发与环境的协调发展。为此,制定“矿山地质环境保护与生态恢复治理规划方案”有着重要意义。 1.2规划依据 主要依据为: 《矿产资源法》 《关于加强地质灾害危险评估工作的通知》 《地质环境管理条例》 《矿山地质环境影响评估技术要求》 《关于加强矿山生态环境保护工作的通知》 《建设项目环境保护管理条例》 1.3规划期限 *************凝灰岩矿矿山服务年限为8年,矿山闭坑后还需进一步监测与治

理,矿山地质环境保护与生态恢复治理规划期限预计为10年。 2.矿业开发概况 2.1开发现状和发展规划 *****凝灰岩矿位于***************村约1.5km,矿区东有铁路直通*********市,距********火车站约4.0km,从***********至矿区有公路相通,距**********约10km,交通比较方便。 矿区拐点坐标为: 点号X Y ① 本次储量核查范围面积为0.092km2。 该矿山为一小型新建矿山,属个体企业性质,矿山投资总额55万元,该凝灰岩矿已探明(333)矿石量79.4×104t,预计年产矿石13×104。根据《*********凝灰岩矿矿产资源开发利用方案》,矿山服务年限暂定为8年。 2.2开采方式和开发利用程度 (1)开采方式 根据《**************凝灰岩矿矿产资源开发利用方案》,该矿开采方式为露天开采,采用人工或装载机装车,小型汽车运输,开拓运输方案为公路运输,运输公路利用原采矿公路并加以改造。 露天边坡参数如下: 露天采场尺寸(长×宽):290m×100m 露天采场底标高:220m水平 最终阶段高度:10m 台阶坡面角:75°
