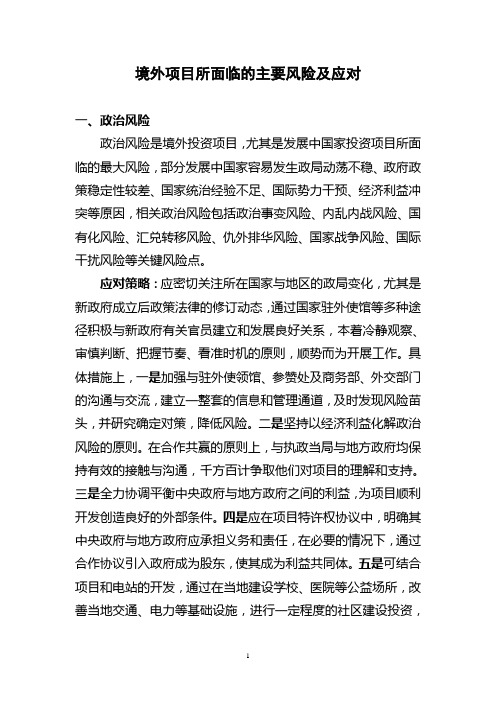

境外项目所面临的主要风险及应对

一、政治风险

政治风险是境外投资项目,尤其是发展中国家投资项目所面临的最大风险,部分发展中国家容易发生政局动荡不稳、政府政策稳定性较差、国家统治经验不足、国际势力干预、经济利益冲突等原因,相关政治风险包括政治事变风险、内乱内战风险、国有化风险、汇兑转移风险、仇外排华风险、国家战争风险、国际干扰风险等关键风险点。

应对策略:应密切关注所在国家与地区的政局变化,尤其是新政府成立后政策法律的修订动态,通过国家驻外使馆等多种途径积极与新政府有关官员建立和发展良好关系,本着冷静观察、审慎判断、把握节奏、看准时机的原则,顺势而为开展工作。具体措施上,一是加强与驻外使领馆、参赞处及商务部、外交部门的沟通与交流,建立一整套的信息和管理通道,及时发现风险苗头,并研究确定对策,降低风险。二是坚持以经济利益化解政治风险的原则。在合作共赢的原则上,与执政当局与地方政府均保持有效的接触与沟通,千方百计争取他们对项目的理解和支持。三是全力协调平衡中央政府与地方政府之间的利益,为项目顺利开发创造良好的外部条件。四是应在项目特许权协议中,明确其中央政府与地方政府应承担义务和责任,在必要的情况下,通过合作协议引入政府成为股东,使其成为利益共同体。五是可结合项目和电站的开发,通过在当地建设学校、医院等公益场所,改善当地交通、电力等基础设施,进行一定程度的社区建设投资,

带动当地服务业、旅游业、商贸、物流和建材等产业发展,增加就业机会等,实现和平共处,和谐发展。

二、政策与法律风险

境外项目所面临的政策与法律风险主要由政策变化风险、政府违约风险、隐形要求风险、重复征税风险、中国政策变化风险、法规环境风险、法律适用风险、法律纠纷风险、法律支持风险等关键风险点组成。

应对策略:在项目选择过程中,应吃透并掌握所在国家的法律法规,特别重视相关特许权利的内容、限制条件、生效与失效条款;并关注审查合作者的资质状况和背景、注意知识产权的有效保护;加强对企业员工境内外相关法律知识的培训、健全完善法律咨询机制。具体措施上,一是积极开展项目所在国家相关政策的收集和研究工作,确保项目其政策框架内顺利实施和运行。二是积极收集、研究所在国家相关法律法规,特别是出入境管理条例、海关法、外汇管理条例、矿产法、投资法及实施条例、税法、劳动法等,为项目的开展和风险应对做好充分的法律准备。三是关注所在国家是否与中国签订《避免双重征税协定》,争取投资优惠或免税政策。关注所在国家对于外汇管制相关法律规定,项目公司利润分配是否存在政策障碍。四是注意学习和运用《关于解决国家与其他国家国民之间投资争端公约》(简称《华盛顿公约》)及其他国际公约,明确发生商业纠纷情况下的仲裁法院。五是建立完整的政策、法律、商务、技术等咨询体系。在项目筹备、建设和运营的各个阶段,聘请专门的政策、法律、商务、技术等中介机构进行咨询和服务。切实保证项目决策的科学、

正确、合理,切实保证项目和公司的合法权益。

三、安全与健康风险

由于项目所在国家社会发展阶段与经济发展水平差异,自然环境与地质条件不同,境外项目所面临的安全与健康风险主要由社会治安风险、生产安全风险、交通安全风险、不可抗力风险、医疗卫生风险、饮食安全风险等构成。

应对策略:项目公司应通过建立有效的预警机制,及时发布预警信息,制定紧急预案,提高对突发性自然灾害、事故灾害、公共卫生事件、社会安全事件等公共安全事件以及施工与道路交通等安全事故的预防能力和应急处理能力,配套完善各种应急的保障措施和设施,采用多种手段保障项目员工的生命财产安全和身体健康。具体措施上,一是雇佣安保机构设置安保设施、建立专属医疗机构、加强与公共安全机构的联络。二是投保海外工程一切险、落实有关规章制度、把安全成本纳入项目预算。三是定期开展应急预案演练、明确安全保卫责任。四是改善员工工作和生活条件、加强安全保护教育等。

四、文化与沟通风险

由于不同文化习惯、生活方式上存在差异,不同国家和地区的语言不同,文化背景不同,在沟通上容易发生沟通障碍,对同一信息的理解会产生差异,甚至会得出截然不同的结论。境外项目面临较高的文化与沟通风险,主要由文化差异风险、劳动关系风险、罢工风险、民事关系风险等构成。

应对策略:项目公司应加大对公司员工和项目人员的安全防范、外事礼仪和外语等教育培训,教育员工尊重当地的伊斯兰教

规和习俗,营造与当地居民和雇佣劳动力和谐相处的融洽氛围。并通过与当地政府、居民的沟通,加大项目的宣传力度,使之了解该项目对于他们的好处和利益,获取他们的理解与支持,适时参加当地的一些社会公益活动和慈善事业,创建良好的社会环境、塑造优秀的企业形象等。

五、投资与管理风险

境外项目投资与管理风险主要由特许权协议风险、政府监管风险、承包商选择风险、市场风险、资源储量风险、竞争风险、公司管控风险、公司治理风险、贿赂风险等构成。

应对策略:一是把握投资节奏、抓好投资控制,确保项目建设优质高效,为项目投产盈利打下基础。二是加强项目运营管理,强化物资采购管理、严格合同管理,健全公司管理体制、提高运营效率,增加项目公司效益。三是建立健全风险管理体系,发挥公司电力生产专业运营商管理优势,获取管理边际收益。

六、金融与财务风险

由于规模大,建设时间长,投入资金,项目处置与变现能力差等原因,境外项目比国内项目面临更高的金融与财务风险,其主要由汇率风险、利率风险、现金流风险、税收风险、筹资风险等构成。

应对策略:一是与国家开发银行等政策性金融机构进行合作,争取政府扶持与优惠政策,及时获取银行的风险预警和指导。二是根据项目的资金缺口情况,拓宽融资渠道。三是优化融资组合,适当向国际金融机构或国内银行进行其他币种如美元或欧元的融资,实现融资多元化,分散单一币种带来的汇率和利率风险。

三是密切关注汇率变化,把握不同货币的兑换时机。采用恰当的金融保值产品,规避和降低汇率风险,应对汇率波动的风险,做好项目资金的安全与保值。

七、建设与运营风险

境外项目的建设与运营风险主要由勘探与可研风险、设计缺陷风险、原始数据风险、技术标准风险、设备材料采购风险、原材料涨价风险、设备物资供应风险、合同风险、建设风险、工程超期、超概风险、安全运营风险、知识产权风险、孤网运行风险、劳工能力风险、高端人才缺乏风险、廉洁从业风险等构成。

应对策略:一是在项目建设前期,争取所在地政府的支持配合,加大项目当地有关水文、气象、地质等资料的收集力度,对重大技术方案进行对口咨询,确保设计、施工、调试等技术方案的可行性与当地适宜性。二是项目公司和各参建承包商要加强内部管理,建立健全制度体系和项目组织机构,明确部门及人员的岗位职责,建立重大决策和事故责任制以及监督考核机制,确保各项措施落实到位。三是要加强企业文化理念宣贯,培养共同的核心价值观;进一步规范内部管理流程,拓宽沟通渠道,规范沟通方式,确保有效沟通。加强员工培训,加强开展礼仪知识培训,普及两国商业惯例与民族禁忌知识。四是要实施专业化管理、加强质量与安全管理、加大项目建设资料收集力度、建立技术咨询机制、提高前期工作技术质量、优化设计技术指标、控制项目设备材料技术性能、加强施工过程技术管理、优化生产运营方案、制定不可抗力应对措施、合理使用当地劳动力、建立高素质的人才队伍。

八、环境保护风险

随着全世界绝大部分国家对环境保护问题的日益重视,境外项目面临的环境保护风险主要由环保设施风险、环保操作风险、标准适用风险、环保舆论风险等构成。

应对策略:一是要打造敢于正面承担环保责任的国际环境友好型企业形象,履行项目投资开发商应尽的环保责任与义务。二是在项目的开发建设全过程中,始终树立绿色环保意识,确保环保资金的按时足额到位。三是充分了解所在国家与地区的环境保护法规,实时跟踪当地的环保标准,对生产经营可能产生的环境污染事先进行科学评估,在规划设计过程中选好解决方案。

附件一:中央企业境外国有产权管理暂行办法

第一条为加强和规范中央企业境外国有产权管理,根据《中华人民共和国企业国有资产法》、《企业国有资产监督管理暂行条例》(国务院令第378号)和国家有关法律、行政法规的规定,制定本办法。

第二条国务院国有资产监督管理委员会(以下简称国资委)履行出资人职责的企业(以下简称中央企业)及其各级独资、控股子企业(以下简称各级子企业)持有的境外国有产权管理适用本办法。国家法律、行政法规另有规定的,从其规定。

本办法所称境外国有产权是指中央企业及其各级子企业以各种形式对境外企业出资所形成的权益。

前款所称境外企业,是指中央企业及其各级子企业在我国境外以及香港特别行政区、澳门特别行政区和台湾地区依据当地法律出资设立的企业。

第三条中央企业是其境外国有产权管理的责任主体,应当依照我国法律、行政法规建立健全境外国有产权管理制度,同时遵守境外注册地和上市地的相关法律规定,规范境外国有产权管理行为。

第四条中央企业应当完善境外企业治理结构,强化境外企业章程管理,优化境外国有产权配置,保障境外国有产权安全。

第五条中央企业及其各级子企业独资或者控股的境外企业所持有的境内国有产权的管理,比照国资委境内国有产权管理的相关规定执行。

第六条境外国有产权应当由中央企业或者其各级子企业持有。

境外企业注册地相关法律规定须以个人名义持有的,应当统一由中央企业依据有关规定决定或者批准,依法办理委托出资等保全国有产权的法律手续,并以书面形式报告国资委。

第七条中央企业应当加强对离岸公司等特殊目的公司的管理。因重组、上市、转让或者经营管理需要设立特殊目的公司的,应当由中央企业决定或者批准并以书面形式报告国资委。已无存续必要的特殊目的公司,应当及时依法予以注销。

第八条中央企业及其各级子企业发生以下事项时,应当由中央企业统一向国资委申办产权登记:

(一)以投资、分立、合并等方式新设境外企业,或者以收购、投资入股等方式首次取得境外企业产权的。

(二)境外企业名称、注册地、注册资本、主营业务范围等企业基本信息发生改变,或者因企业出资人、出资额、出资比例等变化导致境外企业产权状况发生改变的。

(三)境外企业解散、破产,或者因产权转让、减资等原因不再保留国有产权的。

(四)其他需要办理产权登记的情形。

第九条中央企业及其各级子企业以其拥有的境内国有产权向境外企业注资或者转让,或者以其拥有的境外国有产权向境内企业注资或者转让,应当依照《企业国有资产评估管理暂行办法》(国资委令第12号)等相关规定,聘请具有相应资质的境内评估机构对标的物进行评估,并办理评估备案或者核准。

第十条中央企业及其各级子企业独资或者控股的境外企业在境外发生转让或者受让产权、以非货币资产出资、非上市公司国有股东股权比例变动、合并分立、解散清算等经济行为时,应当聘请具有相应资质、专业经验和良好信誉的专业机构对标的物进行评估或者估值,评估项目或者估值情况应当由中央企业备案;涉及中央企业重要子企业由国有独资转为绝对控股、绝对控股转为相对控股或者失去控股地位等经济行为的,评估项目或者估值情况应当报国资委备案或者核准。

中央企业及其各级子企业独资或者控股的境外企业在进行与评估或者估值相应的经济行为时,其交易对价应当以经备案的评估或者估值结果为基准。

第十一条境外国有产权转让等涉及国有产权变动的事项,由中央企业决定或者批准,并按国家有关法律和法规办理相关手续。其中,中央企业重要子企业由国有独资转为绝对控股、绝对控股转为相对控股或者失去控股地位的,应当报国资委审核同意。

第十二条中央企业及其各级子企业转让境外国有产权,要多方比选意向受让方。具备条件的,应当公开征集意向受让方并竞价转让,或者进入中央企业国有产权转让交易试点机构挂牌交易。

第十三条中央企业在本企业内部实施资产重组,转让方为中央企业及其直接或者间接全资拥有的境外企业,受让方为中央企业及其直接或者间接全资拥有的境内外企业的,转让价格可以以评估或者审计确认的净资产值为底价确定。

第十四条境外国有产权转让价款应当按照产权转让合同约定支付,原则上应当一次付清。确需采取分期付款的,受让方须提供合法的担保。

第十五条中央企业及其各级子企业独资或者控股的境外企业在境外首次公开发行股票,或者中央企业及其各级子企业所持有的境外注册并上市公司的股份发生变动的,由中央企业按照证券监管法律、法规决定或者批准,并将有关情况以书面形式报告国资委。境外注册并上市公司属于中央企业重要子企业的,上述事项应当由中央企业按照《国有股东转让所持上市公司股份管理暂行办法》(国资委令第19号)等相关规定报国资委审核同意或者备案。

第十六条中央企业应当按照本办法落实境外国有产权管理工作责任,完善档案管理,并及时将本企业境外国有产权管理制度、负责机构等相关情况以书面形式报告国资委。

第十七条中央企业应当每年对各级子企业执行本办法的情况进行监督检查,并及时将检查情况以书面形式报告国资委。

国资委对中央企业境外国有产权管理情况进行不定期抽查。

第十八条中央企业及其各级子企业有关责任人员违反国家法律、法规和本办法规定,未履行对境外国有产权的监管责任,导致国有资产损失的,由有关部门按照干部管理权限和有关法律法规给予处分;涉嫌犯罪的,依法移交司法机关处理。

第十九条地方国有资产监督管理机构可以参照本办法制定所出资企业境外国有产权管理制度。

第二十条本办法自2011年7月1日起施行。

附件二:中央企业境外投资监督管理暂行办法

第一条为加强国务院国有资产监督管理委员会(以下简称国资委)履行出资人职责的企业(以下简称中央企业)境外投资监督管理,促进中央企业开展国际化经营,引导和规范中央企业境外投资活动,根据《中华人民共和国企业国有资产法》、《中华人民共和国公司法》和《企业国有资产监督管理暂行条例》等法律、行政法规,制定本办法。

第二条本办法所称境外投资,是指中央企业及其各级独资、控股子企业(以下简称各级子企业)在我国境外以及香港特别行政区、澳门特别行政区和台湾地区的固定资产投资、股权投资等投资行为。

第三条国资委依法对中央企业境外投资进行监督管理,督促中央企业建立健全境外投资管理制度,引导中央企业防范境外投资风险,指导中央企业之间加强境外投资合作,避免恶性竞争。

第四条中央企业应当根据企业国际化经营战略需要制定境外投资规划,建立健全企业境外投资管理制度,提高决策质量和风险防范水平,组织开展定期审计,加强境外投资管理机构和人才队伍建设,加强对各级子企业境外投资活动的监督和指导。

中央企业各级子企业应当依法建立健全境外投资管理制度,严格遵守中央企业境外投资管理规定,加强境外投资决策和实施的管理。

第五条境外投资应当遵循以下原则:

(一)符合国民经济和社会发展规划和境外投资产业政策;

(二)符合国有经济布局和结构调整方向;

(三)符合企业发展战略和国际化经营战略,突出主业,有利于提高企业的国际竞争力;

(四)投资规模与企业资产经营规模、资产负债水平、实际筹资能力和财务承受能力相适应;

(五)遵守投资所在国(地区)法律和政策,尊重当地习俗。

第六条中央企业境外投资管理制度应当报国资委备案。境外投资管理制度应当包括下列主要内容:

(一)境外投资指导方针和原则;

(二)境外投资管理机构及其职责;

(三)境外投资决策程序和管理流程;

(四)境外投资风险管理制度;

(五)境外投资评价、考核、审计及责任追究制度;

(六)对所属企业境外投资的监督管理制度。

第七条中央企业应当根据境外投资规划编制年度境外投资计划,并按照有关要求按时报送国资委。

年度境外投资计划应当包括下列主要内容:

(一)境外投资总规模、资金来源与构成;

(二)重点投资项目基本情况(包括项目背景、项目内容、股权结构、投资地点、投资额、融资方案、实施年限、风险分析及投资效益等)。

重点投资项目是指中央企业按照内部境外投资管理制度规定,由其最高投资决策机构研究决定的中央企业及其各级子企业投资的项

目。

第八条列入中央企业年度境外投资计划的主业重点投资项目,国资委实行备案。对境外投资项目有异议的,国资委应当及时向企业出具书面意见。

第九条未列入中央企业年度境外投资计划,需要追加的主业重点投资项目,中央企业应在履行企业内部投资决策程序后报送国资委备案,对项目有异议的,国资委应当在20个工作日内向企业出具书面意见。

第十条中央企业原则上不得在境外从事非主业投资。有特殊原因确需投资的,应当经国资委核准。中央企业应向国资委报送下列核准材料:

(一)申请核准非主业投资的请示;

(二)中央企业对非主业投资项目的有关决策文件;

(三)非主业投资项目可行性研究报告、尽职调查等相关文件;

(四)非主业投资项目风险评估、风险控制和风险防范报告;

(五)其他必要材料。

国资委依据相关法律、法规和国有资产监管规定,主要从非主业投资项目实施的必要性、对企业发展战略和主业发展的影响程度、企业投资承受能力和风险控制能力等方面予以审核,在20个工作日内出具书面意见。

第十一条在重点投资项目实施过程中,出现项目内容发生实质改变、投资额重大调整和投资对象股权结构重大变化等重要情况时,

中央企业应当及时报告国资委。

第十二条根据国家境外投资管理有关规定,需要由国务院或国务院有关部门决定、批(核)准的境外投资项目,中央企业应当将有关报批文件同时抄送国资委。

第十三条中央企业应严格执行内部决策程序,做好项目可行性研究、尽职调查,发挥境内外社会中介机构和财务、法律等专业顾问的作用,提高境外投资决策质量。

第十四条中央企业应当加强境外投资风险管理,收集投资所在国(地区)风险信息,做好对风险的定性与定量评估分析,制定相应的防范和规避方案,加强风险预警,制定突发事件的应急预案和风险发生后的退出机制,做好风险处置。

第十五条中央企业应当参照《中央企业固定资产投资项目后评价工作指南》(国资发规划〔2005〕92号)对境外投资实施后评价管理。

第十六条境外投资形成产权的,中央企业应当按照有关规定加强境外产权管理工作。

第十七条中央企业违反本办法的,国资委应当责令其改正;情节严重,致使企业遭受重大损失的,依照有关规定追究企业和相关责任人的责任。

第十八条本办法自2012年5月1日起施行。

本课题国内外研究现状分析

. Word资料●本课题国外研究现状分析 教育科研立项课题如何申报与论证博白县教育局教研室朱汝洪发布时间: 2009 年 4 月 2 日19 时24 分一、课题申报的基本步骤第一步: 阅读各级课题申报通知,明确通知的要求;第二步: 学习研究课题管理方面的文件材料;第三步: 学习研究《课题指南》,确定要申报的课题(可以直接选用《课题指南》中的课题,也可以自己确定课题);第四步:组织课题组,认真阅读关于填表说明的文字,研究清楚课题《申请评审书》各个栏目的填写要求;第五步: 根据《申请评审书》各栏目的要求分工查找材料和论证;第六步: 填写《申请评审书》草表;第七步: 研究确定后,填写《申请评审书》正式表(一律要求打印);第八步: 按要求复印份数;第九步: 按要求签署意见、加盖公章;第十步: 填写好《课题申报材料目录表》;第十一步: 按时将《申请评审书》《课题申报材料目录表》和评审费送交县教研室科研组转送市教科所(也可以直接送市教科报,但必须报县教研室备案)。

二、教育科研课题的选题1、课题的选题方法。 一是从上级颁发的课题指南中选定;二是结合学校的实际对课题指南中的课题作修改;三是完全从学校的实际出发确定课题。 2、课题的选题要依据的原则。 一是符合法规和政策;二是切合当地和学校实际;三是适合教师的水平和能力;四是切中当前教改热点。 3、课题名称的规表述。 ①研究,如小学生学习兴趣培养的研究。 ②实践与研究,如高中学生探究性学习的实践与研究。 ③应用研究,如合作学习理论在初中语文教学中的应用研究。 ④实验与研究,如杜郎口模式的实验与研究。 ⑤探索与研究,如农村寄宿制小学学生管理的探索与研究。 三、立项课题的论证例说(以2009 版市课题申报表的要求为准)1、课题论证的含义。 课题论证,也叫论证与设计、设计与论证,是对所要申报的课题的选题依据、研究目标、研究容、研究重点、研究难点、研究思路、研究步骤、研究条件等进行的阐述与设计。 2、课题论证的包括的容。 不同级别的课题申报表(课题申请、评审书)要求有所不同,但基本上包括两大方面的容: 一是关于本研究课题的论证,二是关于对课题实施的论证。 3、课题论证例说。

海外工程合同风险管理研究

海外工程合同风险管理研究 发表时间:2017-07-20T12:15:14.360Z 来源:《基层建设》2017年第9期作者:何燕霞 [导读] 摘要:近年来,海外工程合同风险管理问题得到了业内的广泛关注,研究其相关课题有着重要意义。 中国铁建电气化局集团有限公司北京 100043 摘要:近年来,海外工程合同风险管理问题得到了业内的广泛关注,研究其相关课题有着重要意义。本文首先对相关内容做了概述,结合相关实践经验,分别从风险预判、前期市场调查分析以及研究招标文件等多个角度与方面展开了探讨,最后提出了海外工程合同风险管理的有效策略,阐述了个人对此的几点看法与认识,望有助于相关工作的实践。 关键词:海外工程;合同;风险;管理 1前言 作为海外工程实践中的一项重要方面,对其合同风险管理的探讨占据着极为关键的地位。该项课题的研究,将会更好地提升对海外工程合同风险问题的分析与掌控力度,从而通过合理化的措施与途径,进一步优化该项工作的最终整体效果。 2概述 我国政府在上世纪90年代提出了“走出去”战略,意在鼓励国内企业跨出国门,许多国内知名企业包括电力、水泥、石化、建筑施工、成套设备等企业,积极参与到国际市场的竞争中,许多企业在国际市场中已经获得到很好的经济效益,在欧美发达国家也树立了良好的企业形象。然而,更多企业在国际市场的竞争中仍然处于摸索阶段,由于文化、技术、管理、沟通等多方面因素还不能充分适应,造成项目进度延误、成本飙升、项目无法顺利进行的情况。我们对造成这些现象的原因进行分析发现,海外工程通常具有利益关系复杂、工程周期长、资金耗费量大、复杂程度高、独特性、一竞性等特点,对海外工程进行掌控的难度非常大。 作为一种跨国式的经济活动,海外工程涉及到国家法律、政治风险、民族宗教、风俗文化、金融汇总、国际贸易、工程技术等多方面因素,是一种多目标、多因素的系统工程。企业对所进行的工程与当地环境的关系缺乏认识,工程进行中出现的问题往往令施工企业措手不及,由于国家利益不同、参与方式不同、文化背景不同,多方利益相关者一旦发生纠纷,所产生的矛盾关系必定十分复杂。以上提到的所有海外工程的特点都决定了其高风险的属性。为了应对这些问题,必须对海外项目运行的整个周期进行科学、系统的分析和管理,包括前期调查、项目投标、合同签订、项目运行管理直至交付业主,严格控制和降低风险。 3风险预判 无论是招标项目还是议标性项目,我们所投入的资金以及人力比国内市场更大,但是得到的收益却不如预期。由于远隔重洋,所花费的时间成本以及出行费用都十分惊人,然而却要受到诸如信息来源渠道不足、考察调研时间有限等不利条件的困扰,通过十分有限的调研不足以充分了解当地的法律法规、相关手续、人文环境、市场条件等情况,这都会给所承接的项目带来潜在的风险。 在各种不利条下,一批企业会通过非官方渠道获取项目信息。有时确实会比十分复杂的当地政府好一点,可以获得一些社会资源,但是这也终究不是长久之计,对于这些“偏门”的项目信息,我们更是要在决定跟进之前冷静对待、严格分析,避免造成投入资金后颗粒无收的后果。 首先,对项目介绍人和他所持有的社会资源进行分析,判断相关信息的有效性。进行这种判断没有固定的套路可寻,主要是与项目介绍人或所谓的中间人进行日常的联系与沟通,发挥主观判断力。其次,分析项目信息,提取最需要的信息并进行严格的审查。 4前期市场调查分析 做好前期市场调查分析是投标报价工作和项目顺利实施的前提。从海外工程的基本特点出发,编制风险清单,对潜在的工程风险进行分析。其风险清单的编制可以参考政府或有关协会编制的相关地区的风险提示,也可以采用与先期进入项目市场的中国企业进行交流的方法。对所考虑到的风险因素,结合市场调查结果和当地的实际情况,进行全方位的决策分析。另外,去现场实地勘察也是非常重要的,组织考察团队对工程所在地进行考察,考察的主要内容至少要涉及到施工地点的地质状况、机械租赁费用、材料价格、当地的法律法规等。 5研究招标文件 当前,国际工程市场竞争十分激烈,国内企业主要是采用低价中标的策略。由于经济效益被压缩,又要面临相当大的工程风险,这就需要工程企业拟定一个合理的投标价格,尽全力在预估工程风险的前提下提高在合理价格区间内中标的可能性。一般国际工程的招标文件的量非常大,投标人需要耗费大量的时间,在克服语言关的前提下认真阅读招标文件,理解技术规范,邀请专业的合同管理人员对合同条件进行评审,重点分析汇率风险、预付款保函、履约保函、合同价格调整、延期罚款、保留金、工程预付款、工程索赔、工程变更、工程检验等方面。针对需要特殊对待的,要设置一定数量的风险保留金,将这部分金额加入到投标价格当中。在摸清当地情况、了解现场条件、分析风险因素、理解招标文件的基础上,全方位考虑招标价格。 6合同管理 在合同条款方面,要充分考虑合同是否完善、公正、公平,合同所涉及的各个利益方所分担的风险是否合理。既要保证业主的合法权益,最大程度上减少由违约造成的损失,也要保证自身的合法权益,大胆且合理地设置违约金。 7海外工程项目合同风险分析 7.1客观性风险 所谓的“客观性风险”,主要包括如下: (1)政治风险。政治风险主要包括国家风险、社会风险、法律风险等。其中国家风险是从国家的层面而言的,例如国有化、征收,国家在公共利益视角下将私人财产加以征用等。对于社会风险而言,由于不同的国家拥有不同的风俗习惯、政治环境以及价值观,这些因素给海外工程的作业环境造成一定的影响。对于法律风险而言,存在两大法系,二者形式、理论、术语、应用、实践等方面均存在极大的差异性,而且对于合同严肃性理解不同,因而容易出现冲突。 (2)经济风险。一方面,通货膨胀会导致业主国的投资环境恶化,物价上涨、货币贬值,导致承包商施工环境恶化,成本增加。另一方面,汇率变化具有不可控性,而且影响范围极广,当前国内企业发展方向多为发展中国家,此类国家的汇率稳定性往往较差,会导致企业风险更大。 (3)自然风险。由于地域的差异性与自然环境的不同,很多承包商在中标前往往未对项目进行实地考察,导致主观臆测环境与实际

国内外项目风险管理的现状分析

国内外项目风险管理的现状分析 一、国外研究现状 1.问题起源 风险管理作为一门系统科学产生于本世纪初的西方工业化国家。问题的提出最先起源于第一次世界大战时期及战后的德国,当时德国出现了近乎天文数字的恶性通货膨胀,企业经营程度的好坏已成为能否生存的严重问题。在这种情况下,德国开始研究企业风险,并制定了若干经营政策,以1915年著名学者莱特纳的著作《企业风险论》为标志。德国的风险政策,以理论性研究为主,以保护企业为目的,同时根据实际需要,在理论体系上结合了一些实际问题。德国学者强调处理风险的手段是风险的控制、分散、转移、回避和抵消等,至于应当选择哪一种,则要根据企业的具体情况而定。 2.初步实践 在企业的风险管理出现之初,美国的学术界对于进行风险管理的必要性就已经有了认识。1921年,著名学者马歇尔在《企业管理》一书中提出了风险负担管理的观点,他提出了风险转移和风险排除的风险处理方法。1931年美国管理协会首先倡导风险管理,并在以后的若干年里,以学术会议及研究班等多种形式集中研究和探讨风险管理问题。 从此,对风险管理问题的理论探讨在一些大企业中开始初步实践并逐步展开。 3.概念产生 本世纪五六十年代,特别是在西欧经济战后复苏时期,在欧美兴建了一大批的煤炭、水电、能源、交通、水利项目,由于很多项目工期长,投资大,技术复杂,涉及因素广泛,加之宏观和微观环境的不确定性,使得项目在质量、成本、进度管理本身面临着许多风险因素,于是,项目风险管理概念就应运而生。 4.独立学科 1963年,在美国出版了《企业风险管理》一书,引起了欧美各国的普遍重视。此后,对风险管理的研究逐步趋向系统化、专门化,使风险管理逐步成为一门独立的专门的学科。 5.风险划分 1987年,美国学者Cooper和Chapmen按照风险的特性将风险分为技术风险与非技术风险。1993年美国学者Tahetal应用风险分解结构原理对风险进行了相应的研究。 1999年T ah和Carr在HRBS方法的基础上发展的风险评估方法主要用于风险的定性分析。2000年Zdoganmeal为了有效进行项目的风险管理,将项目的风险分为国家风险、政府风险和项目风险三大类,并形成决策策划程序,大大提高了项目的风险管理水平。 6.领域渗透 在西方工业发达国家,项目管理的应用范围已从最初的国防、航天和建筑部门,广泛普及到了医药、化工、矿山等部门。随着对风险管理的重视,在西方发达国家,各企业都相继建立了风险管理机构,专门负责风险分析和研究等方面的工作。美国还成立了全美范围的风险研究所和美国风险管理协会等专门研究工商企业风险管理的学术团体。风险管理协会的建立和风险管理教育的普及,表明风险管理已渗透到社会的各个领域。 7.管理准则 1983年,在美国风险与保险管理协会年会上,云集纽约的各国专家学者,讨论并通过了“101条风险管理准则”作为各国风险管理的一般原则,这标志着风险管理已达到了一个新的水平。 8.走向全球 国外一些大型土木工程项目均采用了风险管理,如美国的英国伦敦地铁项目、华盛顿地

海外投资项目可行性报告的内容及案例

海外投资项目可行性报告的内容及案例 可行性研究报告是中方投资者或中方投资者与外方合作伙伴对拟建项目在经济、技术、财务以及生产设施、管理机构、合资(合作)条件等方面进行研究评价的文件。应对项目建设决策提供全面、科学的依据, 因此其内容必须实事求是, 提供的数据资料要准确可靠, 对项目的建设和企业的生产经营要进行风险分析。 一、根据国家对境外加工生产项目可行性研究报告的要求, 该报告必须包括以下几方面的内容: 1、项目合作各方的基本情况; 2、项目的总投资、注册资本、出资方式、资金落实方案; 3、根据市场调查确定的项目建设规模和产品方案(含对本地区相关产品结构高速的影响); 4、技术设备和工艺过程的选择及依据 5、市场情况分析(含周边市场及转口的可能), 经济效益(含汇率风险考虑)及投资环境的评估; 6、项目进度计划; 7、结论问题和建议 二、从企业角度来看, 为了使可行性研究报告更加充实, 论据更加充分, 在具体的编制过程中, 应大致包括以下几方面的内容: 1、项目名称(中文、英文), 注册国家地区和地址等; 2、项目合作各方的基本情况;名称、注册国家(地区)、法定地址、电话、传真和法定代表人姓名、职务、国籍等;中方企业的概况:包括项目单位的性质、资产情况, 其中包括固定资产、流动资金、所有者权益、资产负债情况, 技术设备状况、技术力量状况, 管理情况, 职工情况, 主要产品及市场情况, 经济效益情况, 出口情况, 发展前景展望等;外方合作伙伴情况简介; 3、项目背景(由来)及设立该项目的必要性和可能性; 4、拟建项目总投资(包括固定资产投资、流动资金和建设期利息)、注册资本、合资各方出资比例。中方股本额及自有资金额, 出资方式、资金来源及构成、筹措方式及贷款的偿还能力、方式及担保方等; 5、合资经营期限、合资各方利润分配及亏损时应承担的责任等;

海外工程项目合同风险与管理策略探析

海外工程项目合同风险与管理策略探析 随着国家“一带一路”战略的推进,国内许多企业开始逐步加快海外项目投资的步伐,随之而来的是因不同国家的政策、经济、环境等不同,带来了各式各样的合同风险,对于海外工程项目而言,国内企业对于合同风险的控制能力有待加强,也缺乏有效的合同风险管理机制,为此,明确了海外工程项目中所面临的主要合同风险,并采取有效的合同管理措施,提高对海外工程项目合同风险控制能力,提升企业的盈利水平。 标签:海外工程;合同风险;合同管理 doi:10.19311/https://www.doczj.com/doc/239055102.html,ki.16723198.2016.13.021 较国内工程项目不同,海外工程项目往往具有较长的周期,短则需要几年,长则需要数年之久,如此很有可能受到各种风险因素的影响,导致工期延长。在长期海外施工过程中,各种风险因素日趋复杂,诸如自然环境、社会、政治、经济、法律、管理等各方因素都会对其造成影响,各因素之间不断影响、互相作用,导致工程项目风险重重。因此,要求企业必须准确把握潜在风险,采取有效的合同风险管理策略。 1 海外工程项目合同风险分析 海外工程项目合同风险主要主观性、客观性两大类风险。 1.1 客观性风险 所谓的“客观性风险”,主要包括如下: (1)政治风险。政治风险主要包括国家风险、社会风险、法律风险等。其中国家风险是从国家的层面而言的,例如国有化、征收,国家在公共利益视角下将私人财产加以征用等。对于社会风险而言,由于不同的国家拥有不同的风俗习惯、政治环境以及价值观,这些因素给海外工程的作业环境造成一定的影响。对于法律风险而言,存在两大法系,二者形式、理论、术语、应用、实践等方面均存在极大的差异性,而且对于合同严肃性理解不同,因而容易出现冲突。 (2)经济风险。一方面,通货膨胀会导致业主国的投资环境恶化,物价上涨、货币贬值,导致承包商施工环境恶化,成本增加。另一方面,汇率变化具有不可控性,而且影响范围极广,当前国内企业发展方向多为发展中国家,此类国家的汇率稳定性往往较差,会导致企业风险更大。 (3)自然风险。由于地域的差异性与自然环境的不同,很多承包商在中标前往往未对项目进行实地考察,导致主观臆测环境与实际环境存在较大差异性,并引发了一系列风险。加之地质条件的复杂性,海外工程项目业主通常只为承包

我国企业海外并购的财务风险分析与控制对策

我国企业海外并购的财务风险分析与控制对策 随着我国加入WTO,国民经济能力不断增强,在全球经济地位不断上升。为适应全球经济一体化趋势,我国企业积极响应,发现扩展企业版图更有效的方法是进行海外扩张,因此企业海外并购被日渐提上日程。但是海外并购是一个相对于我国企业而言较新的扩张策略,其财务风险方面的研究与应用与企业并购热情并不是亦步亦趋的,反而具有滞后性。通过对国内外学者对海外并购的财务风险的理论研究为基点,探究相关的成果和限制,通过各种案例的分析与研究,比对数据,总结出我国企业近几年的海外并购重大案例财务风险的来源与构成,找出症结所在,对症下药。最后分析我国企业海外并购财务风险控制的对策。 标签:海外并购;财务风险;风险控制 在经济全球化的影响下,我国的跨国贸易往来频繁,从而促使我国企业的闲置资金不断增多。许多企业为减少贸易壁垒限制、有效进行规模扩张、获取优良资源等,开始大量进行海外并购业务,但是直到现在有将近70%的海外并购都是以失败告终,而财务风险是导致其失败的重要原因,因此海外并购财务风险控制的重要性逐渐体现出来。但是我国企业海外并购起步较晚,没有完善的体系支持、系统的研究方案,相关的风险研究较少。所以说对企业海外并购财务风险的控制与防范对整个并购风险控制、开展海外市场、取得竞争优势具有重要意义。 1中国企业海外并购的方式及现状 海外并购是在并购的基础上,进行跨国活动。主要是一国通过一定的渠道和支付手段,获取另一国的目标企业的一定份额的乃至全部的股权。并购方式一般有五种划分方法:(1)按照并购法律和税收政策划分为,股票收购、资产收购和兼并;(2)按照并购双方所在的行业划分为,横向并购、纵向并购和混合并购;(3)按照是否利用目标企业资产划分为,杠杆收购和非杠杆收购;(4)按照目标企业的资产转移方式划分为,承债式并购、承包式并购和无偿划转式并购;(5)按照是否有中介机构划分为,直接收购和间接收购。在中国的大背景下,由于国内金融市场发展不够全面,所以本文主要研究的是按照法律与行业划分的方式来进行。 法律和税收政策下中国企业海外并购方式分析:(1)股权收购;(2)资产收购;(3)兼并并购。双方所处行业划分下的中国企业海外并购方式分析:(1)横向并购;(2)混合并购;(3)纵向并购。 我国企业海外并购的现状:在中国改革开放的大背景影响下,自中国加入WTO之后,我国急切的需要走向国际化,来扩大在世界上的商业版图。本文通过数据的搜集和整理,对我国企业海外并购的现状有了以下见解:2006~2014年我国海外并购案件成功数不断的增加,相应的并购金额数也不断的增加。2006年我国企业实行海外并购的只有20家,并购的金额仅为58.95亿美元,但是到了2011年我国海外并购涉及企业大到了110家,并购金额增长到280.99亿美元。

海外项目风险分析及其管控(正式版)

文件编号:TP-AR-L7029 In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives. (示范文本) 编订:_______________ 审核:_______________ 单位:_______________ 海外项目风险分析及其 管控(正式版)

海外项目风险分析及其管控(正式版) 使用注意:该安全管理资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 随着市场规模逐渐扩大,公司国际化发展的同时也遇到了前所未有的困难和挑战。远通公司越南高速公路项目的施工建设中,尽管尚不能断定盈亏,但是从工期的延展看来,使公司对海外项目实施风险管控有了更加深刻的认识和注重,公司目前最关注的问题,就是如何驾驭风险,保障企业长期健康、安全运营。 2海外项目施工存在的风险 2.1政治风险 政局不稳。如执政党的更换、政权的更迭、政变、暴乱等,它会对经营活动造成重大的威胁,严重

影响工程项目的正常进行,给公司带来巨大损失。如科特迪瓦的总统竞选造成内乱,致使很多中资企业在科特迪瓦国所施停工。 国际关系紧张。一个国家的国际关系是影响经营活动的重要因素之一。如工程所在国的国际关系紧张可能招致封锁、禁运和经济制裁、武装冲突等。如法、英、美对利比亚封锁和打击,致使中资企业在利比亚所施项目停工撤侨,造成中资企业巨大损失。 政策开放性差。当前大多数国家都实行经济开放政策,对于当地注册的外国公司都给与平等待遇,但实行闭锁政策,对外国公司采取歧视性政策,企业就会遇到一定的困难和风险。如阿尔及利亚外汇管制和当地企业与外国公司投标标值优惠25%。 权利机构的腐败。所在国权力机构存在腐败现象,对项目工程的管理和经营有徇私舞弊现象,必然

海外项目管理情况汇报材料

海外项目管理情况汇报材料 ×× ×培训评估分析 驻外项目部管理情况汇报材料 ×××自年月以来,在公司正确领导和有关部门大力协助下,我公司积极实施“走出去”发展战略,提高开发境外工程承揽和建设能力,努力积累国际工程建设的经验,进行了一些有益的探索。现就我公司在外事管理工作的一些做法汇报如下: ××境外工程项目部概况 ××⒈约旦复合肥项目 ××该工程是我公司第一个海外工程,工程高峰期职工人数达到了余人,雇佣当地劳工余人。 ××⒉叙利亚麦哈德电厂改造工程 ××我公司中标叙利亚麦哈德电厂一号、二号机组改造、大修项目,现已进入工程设计及设备采购阶段。 ××⒊中东地区境外工程项目工作小组 ××根据领导的指示,我公司收集中东地区工程建设项目信息,承揽中东地区的境外工程。境外项目部的管理 ××⒈外事管理的基本原则 ××①外事工作归口管理。人力资源部代表公司行使管理职能,办理一切外事管理工作,接受公司外事局的业务指导。

××②外事管理业务专办。根据公司规定,公司外事管理事务由经过培训的专办员具体办理。 ××③国外工程项目部外事工作专人负责。指定人员负责办理项目部内部的任务申报、出国前的外事教育等各项事务,定期报送各类报表,遵守公司的外事管理规定。 ××⒉出国(境)任务报批 ××根据集团公司要求,我公司不论是本单位组团还是参加本系统其他单位的组团都严格按照要求进行任务的报批,严格控制出国(境)人数,坚持少、小、精的原则,减少不必要的支出。对没有实质工作内容的团组坚决抵制。到目前为止,我公司从没有参加系统外的团组出国考察。 ××⒊出国(境)人员审查 ××人员审查严格按照任务批件的人员名单进行,对集团党组管理的领导干部严格控制出国(境)的人数和次数;对公司的中层领导干部的审查始终坚持专业对口、精干高效的原则,不搭车出国(境);对出国(境)执行劳务的人员,本着结构合理、精干高效的原则。 ××另外,对于党员领导干部和重点岗位的人员在办理因私护照时,严格按照干部管理权限进行审批,从不乱开口子,防患于未然。××⒋外事教育 ××我公司的外事教育分为两种方式,一种针对短期出国的,一种是针对境外项目执行劳务的。 ××对短期出国人员的外事教育,按照集团要求进行。重点是理想

海外工业项目EP工程总承包合同要点及风险分析_朱庆

64 项目管理技术 PROJECT MANAGEMENT TECHNOLOGY 2015年7月 第13卷第7期 海外工业项目EP工程总承包合同要点及风险分析 朱庆陈权 (中冶赛迪集团有限公司,重庆401122) 摘要:公平合理的工程合同是保证海外工业项目顺利执行并取得成功的重要保障。从承包商的角度对海外工业项目EP工程总承包合同组成及其主要内容进行研究,并对该类合同要点进行分析,为工程承包商从合同角度防范、规避和化解海外工业项目EP工程总承包合同的执行风险提供建议。 关键词:海外工业项目;EP工程总承包;合同组成;合同要点;风险 0引言 设计-采购(Engineering&Procurement,EP)工程总承包模式是近年来国际上工业项目工程总承包经常采用的模式之一。在此模式下,由EP工程承包商负责设计、设备及材料供货、安装调试指导、最终的性能保证和质量保修工作,业主另行委托施工安装单位完成土建施工、设备安装、调试和性能考核工作。由于其兼顾了总承包集成化项目管理、减少责任盲区和业主分别委托项目可降低工程成本的优点,因此可以充分发挥承包商和业主各自在工程设计、制造和当地施工单位管控上的优势,极大程度地保证了项目的成功和共赢。 工程合同是协议各方执行项目的唯一依据,是项目各方的“圣经”,特别是在海外承包工程的时候,合同订立是否公平、合理,兼顾了双方的利益,是指导和保证项目顺利执行并取得项目成功的重要保障。由于工业项目具有种类多、建设周期长、接口复杂、技术难度大、性能考核方法不一等特点,国际上对工业项目EP工程总承包模式的合同还没有统一的范本可以参照。实际上,大部分工业项目建设的业主都是具有建设和生产经验的工业企业,拥有比较完善的建设管理运营体系,因此基本都有适用自身特点的EP工程总承包合同模板,工程承包商和业主最后签订的项目合同往往都是以此为基础谈判而成的。但由于合同模板由业主提供,往往有利于买方;同时由于项目业主所具有的先天优势地位,常要求卖方承担严苛的合同责任和义务,使EP工程承包商面临较大的合同风险。一旦不慎就会因为合同条款考虑不够严谨或没有注意到风险点而陷入被动,造成损失。 本文笔者基于自身参与过的多个海外工业项目EP工程总承包合同投标、谈判及执行的经验,从承包商的角度对海外工业项目EP工程总承包合同的组成及其主要内容进行研究,并对该类合同要点进行分析,为工程承包商从合同角度防范、规避和化解海外工业项目EP工程总承包合同的执行风险提供建议。 1海外工业项目EP工程总承包合同的组成 1.1合同主要组成构架 工业项目EP工程总承包兼有设备供货项目货物贸易的特点和工程总承包项目集成管理、技术负责、总体保证的特点,工业项目EP工程承包商不仅要提供基本设计、详细设计和成套设备供货,还要基于技术总负责方的地位,提供项目的土建、设备安装、单体调试、联合调试指导、设备操作和维护培训及整体运行性能保证。如图1所示,完整的工业项目EP工程总承包合同主要包括主合同条款和合同附件两大部分,其中

海外并购现象及风险和防范措施

海外并购现象:,仅在海年全年中国地区相关的并购交易总量减少了26%,金额降 低了9%2012外并购交易金额方面有所增长;中国大陆企业海外并购活动在虽然在数量上微亿美元,在并购交易总披露金65254%,达到了创纪录的降,但披露 金额增加了,达到历史新高;中国民营企业参与海外并购的比重逐步增加,1/3 额中占比约我们预期民营企业将会成为未来推动中国大陆企业海外并购活动发展 的重要推。中国民营企业积极引进工业科技和消费品相关业务,这已成为一个重要动力知识产权和品牌大量的民营企业海外并购交易将国外先进的流程、趋势;技术、一些中国民营企业正通过海外并购开始引入中国市场;在关注国内市场的同时,走向全球化。专家认为,资源瓶颈和成本压力正迫使中国食品企业加快“出海”步伐,配置全融资渠道方式相对单一仍是我国海外并购面临的球资源以寻找出路。但融资难、对并购也更加谨一个突出问题,因此企业主和资金拥有者在经济疲软的形势下,慎。年二季度以来我国海外并购下滑明显,尤其三季度13清科研究中心数据显示,2011降至自同比下降57.9%,环比下降高达74.4%,披露金额共计18.63亿美元,我国高额的外汇储备与实业企业海外并购获得投资借款难成本年以来的最低点。国内企业在进行海外并购时要善于运用高的现象并存,尚未形成良性互动关系。金融资本和金融杠杆,降低融资成本和并购风险。市场短期专家认为,由于受全球金融危机的影响,预计包括中国在内的全球IPO 中国企业如果从内将不再活跃,取而代之的是二级市场交投和债务市场的活跃。事兼并收购业务,其资金来源将主要以债券融资为主,股票融资为辅。另外,商鼓业银行参与海外并购和海外融资积极性不高,政府方面应该多给予政策扶持,励企业出海,指定国家政策银行给予资金方面扶持等。做大做强必须有能力配置全球资源1.资源主要是因为在发展过程中日益感受到来自两方面中国企业 寻找“海外” 中国国内的资源供给已经不能满足行业日益膨胀的压力:一是资源瓶颈的约束,另一的需求,原材料价格的攀升进一步促使企业到全球范围内寻求资源的整合;谋方面,劳动力成本的提升和升值压力促使国内企业转变已有的分工角色定位,求向高附加值转型。因此,企业要做大做强必须有能力配置全球资源。事实上,在食品领域,通过并购整合全球资源壮大企业也是通行做法。 东方艾格农业咨询公司分析师马文峰分析说,中国食品企业目前用资本换资源的心态迫切,光明食品此次的收购,不仅是资源布局,更重要的是对中国早餐谷物这一市场前景的看好,同时显示自己品牌的国际形象,“这说明中国食品企业海外并购已经越来越多元化。” 2.海外并购要善用金融资本 值得关注的是,中国企业海外并购已越来越善于运用金融资本和金融杠杆。对于这笔涉及近68亿元人民币的海外并购,光明的融资方案显得十分“精明”:先通过一年期的过桥贷款募得资金完成交割,然后找合适的时间窗口在海外发债。专家认为,融资难、融资渠道方式相对单一是我国海外并购面临的一个突出因此企业主和资金拥有者商业银行参与海外并购和海外融资积极性不高。问题, 在经济疲软的形势下,对并购也更加谨慎。清科研究中心数据显示,二季度以来我国海外并购下滑明显,尤其三季度披露金额共计18.63亿美元,同比下降57.9%,环比下降高达74.4%,降至自2011年以来的最低点。 张晖明称,我国高额的外汇储备与实业企业海外并购获得投资借款难成本高的现

海外工程项目风险管理及防范措施研究

龙源期刊网 https://www.doczj.com/doc/239055102.html, 海外工程项目风险管理及防范措施研究 作者:周仁平 来源:《经营者》2018年第18期 摘要随着我国市场经济的不断发展,如今海外工程数量也在不断增加。国际环境与国内环境相差甚远,增加了海外工程项目的风险,加大了企业经营管理的难度。基于此,本文首先提出海外项目风险的识别方法,进而提出风险管理与防范的措施。 关键词海外工程项目风险管理防范措施识别 一、引言 新时期下,由于国内市场资源逐渐饱和,企业之间的竞争愈加激烈,为了提高企业经营效益,很多企业都开始涉足海外市场。从国际层面分析,由于发达国家的准入门槛高,大部分海外市场都倾向于发展中国家,但发展中国家的政治、经济体系不够稳定,各类政策变化频繁,所以工程管理中存在很多风险,而针对这些风险,如果不采用正确的控制方法,企业将面临巨大的损失。因此,要全面完善海外工程市场的风险识别和防范方法,第一时间采取有效措施,加强风险控制,从而实现最终的工程建设目标。 二、海外工程项目管理风险的识别与分析 (一)政治风险 从历史发展历程来看,政治风险一直都是海外投资的主要风险因素。由于很多海外市场都处于转轨阶段,存在很多不稳定因素,一旦发生政治问题,就会迫使很多项目停工,直接影响项目实施工期及人员安排,从而提高了经营成本。比如,某个投资国家局势动荡,导致正在建设的项目停工,其经济损失巨大。 (二)汇率风险 在国际工程建设中,海外经营需要兑换外币,汇率风险无处不在,因此,要重点考虑汇率风险。当前我国建筑企业所承包的海外工程多数集中在拉美、非洲等地,这些地方的综合国力较弱,工程项目还款期限较宽,周期长,很多建筑企业在此期间都面临着汇率风险,特别是人民币贬值压力。 (三)税收法律与市场风险 不同国家的经济法律、税收政策存在很大差别,所以税收法律与行业市场风险不容忽视。其主要表现在以下四个方面。

国内外项目管理现状及发展趋势

?项目管理论坛? 国内外项目管理现状及发展趋势 袁经勇 (东华工程公司,合肥 230024) 摘 要 通过对国内外项目管理现状及发展趋势之综述,为有兴趣于项目管理者提供参考。 关键词 项目管理 教育与培训作者为东华工程公司副院长、总工程师、高级工程师 在人类跨入21世纪的今天,世界经济已开始进入知识经济时代,也就是把知识转化为效益的经济时代。而项目管理正是实现这种转化的重要方法和手段。所以,项目管理作为管理科学的最新分支,无论在研究还是在应用方面都正在迅速发展。为使有兴趣于项目管理者了解当前国内外项目管理现状和发展趋势,特综合编写此文,以供大家参考。1 何为项目与项目管理 所谓项目是指为创造唯一的产品或服务而进行的临时性活动。这里的“临时”是指每一个项目都有明确的始点和终点,而“唯一”是指其产品或服务在一些识别方法上与其他项目的产品或服务都有不同。 而项目和管理则是指将相关的知识、技能、方法和技术应用于项目活动以满足项目要求。项目是由过程构成的,项目管理属于典型的过程管理,可以通过过程,如启始过程、策划过程、执行过程、控制过程和结束过程来完成项目管理。 2 项目管理发展历史与阶段划分 项目管理的历史最早起源于美国,二战期间美国研制原子弹的曼哈顿计划和20世纪60年代的阿波罗登月计划最早采用了项目管理方法并取得了成功,由此而风靡全球。20世纪80年代以后,随着信息时代的到来,项目管理得到了广泛的应用。目前在美国白宫的行政办公室、世界银行、I BM 、ABB 、摩托罗拉、诺基亚等核心部门都采用项目管理。 我国项目管理的实践起步较晚,20世纪70年代,通过13套大化肥的引进,我们对西方公司的项目管理,特别是设计管理模式有了初步的认识,80年代通过世界银行贷款项目,如1984年的鲁布革水电站项目,开始实行项目管理,到90年代初开始倡导创建国 际型工程公司,直到后来推行项目法人负责制、建设监理制和招标制等对项目管理的发展起了很大的促进作用。但与国际先进的项目管理水平相比差距仍然很大,比如:项目管理作为管理科学的一个分支,在我国教委1997年新修订的学科目录中还没有列入。等等。 随着项目管理方法的应用和发展,对项目管理本身的研究也越来越深入。根据项目管理的发展历史和研究成果,项目管理专家们把项目管理划分为两个阶段:20世纪80年代之前称为传统的项目管理阶段,80年代以后称之为现代项目管理阶段。3 项目管理主要研究机构 目前,国际上研究项目管理的机构主要有两大体系:一个是以欧洲为首的“国际项目管理协会”,另一个是以美国为首的“美国项目管理学会”。他们为推动国际项目管理的现代化都做了卓有成效的工作。 国际项目管理协会(International Project Management Ass ociation ,缩写为IPMA )于1965年在瑞士注册,属非 盈利性组织。1967年由其主持在维也纳召开第一届国际会议,项目管理从那时起即作为一门学科而不断发展。其主要成员是各国的项目管理协会,目前,有28个国家组织为其正式成员,代表着世界2万多名会 员,正式成员组织中的个人成员可自动地成为该协会的个人会员。IPMA 负责协调国际间具有共性的项目管理的需求,并提供范围广泛的产品和服务,包括研究与发展、培训和教育、标准和认证以及举办各种研讨会。 美国项目管理学会(Project Management Institute ,缩 写为PMI ),成立于1969年,是国际项目管理领域处于领先地位的非盈利性专业协会。负责建立项目管理标准、提供学术交流、教育程序和专业认证等服务。它的成员主要以企业、大学和研究机构的专家为主,现有会员已超过7万。 ?8?化工建设工程 2001年第23卷第3期

EPC总承包模式建设工程规定规定合同常见法律风险及其防范对策

EPC总承包模式建设工程合同常见法律风险及其防范对策 EPC总承包模式作为在长期的国际工程实践中形成并逐渐发展和成熟起来的与国际接轨之承发包模式,一方面克服了传统承发包模式完全忽视设计、采购与施工的内在联系,将其截然割裂开来的诸多弊端;另一方面也充分满足了建设单位期望获得成本、工期、风险的确定性以及工程项目成功建设的强烈愿望和需求,正越来越多地受到建设单位的青睐。 虽然,EPC总承包模式对建筑安装工程项目有着诸多利好因素,但是,就作为实施主体的承包方来说,其间隐含的风险则不可不重视之。法务处在结合公司推进“走出去”战略过程中的几个项目实施经验、参读国际咨询工程师联合会(FIDIC)《设计、采购和施工合同条件》(99年版)国际工程承包通用合同范本及参考中国建筑总公司等相关案例的基础上,拟就EPC总承包模式建设工程合同常见法律风险及其防范对策进行初步的分析,希望为公司稳步推进和实施“造船出海”战略,开拓海外市场尽一份微薄之力。 一、EPC总承包模式的特点 EPC总承包模式(又称交钥匙模式),是设计-采购-施工(Engineering,Procurement and Construct)一体化的承发包模式,是一种包括设计、设备采购、施工、安装和调试,直至竣工移交的总承包模式。其首先由建设单位作为业主将建设工程发包给总承包单位,然后由总承包单位承揽整个建设工程的设计、采购和施工,并对所承包的建设工程的质量、安全、工期、造价等全面负责,最终向建设单位提交一个符合合同约定、满足使用功能、具备使用条件并经竣工验收合格的建设工程的承发包模式。 参照国际咨询工程师联合会(FIDIC)《设计、采购和施工合同条件》(99年版)国际工程承包通用合同范本,EPC总承包模式与传统承发包模式相比,主要具有以下几个显著特点: (一)单一的权责界面,法律关系清晰、责任主体明确。 在传统承发包模式中,业主不仅与施工单位存在施工合同关系,还与设计

海外并购的技术整合风险分析

TCL海外并购的技术整合风险分析 文献综述 随着跨国企业并购态势越来越明显,人们对并购中的技术风险研究趋之若鹜,总结出企业并购的关键因素是知识共享、文化整合、人力资源整合,归根到底,企业并购后遇到的技术风险,就是技术创新,技术创新是企业保持核心竞争力的动力,下面就来总结分析一下众多学者的研究成果。 一、企业并购的技术整合理论 企业并购的技术整合风险理论在最近几年的发展非常迅速,已成为目前西方经济学最活跃的领域之一。下面介绍新古典学派、新熊彼特学派、制度创新学派、国家创新系统学派的研究。 (一)新古典学派的研究 新古典学派以索洛等人为代表,提出创新成立的两个条件,新思想的来源和以后阶段的实现和发展,新思想的来源不可避免的会涉及企业治理结构和企业文化的变化,而以后阶段的实现和发展则更突出缘由要素的协调,权利的纷争,利益的冲突,内部控制体系的不健全等因素,他们以新古典生产函数为原理,强调资本和劳动的产出会随着内部有效管理和机制的改革而有所转变,另一方面他们坚持政府是一个强大的调控体系,政府可以利用金融、税收、法律等调控手段对在技术创新中遇到的所有风险进行协调,以促进和拉动经济的增长。但是,新古典学派仍然采用正统经济理论模型来测度整合风险,不能反应处于实时动态的经济现实,所以并没有得到广泛的认同。继而产生了新熊彼特学派。(二)新熊彼特学派的研究 新熊彼特学派的代表人物有曼斯菲尔德、卡曼、施瓦茨等,曼斯菲尔德认为影响创新创新技术的因素主要有模仿比例,模仿比例低,企业要承担整合技术的额外费用,这对企业的资金流动不利;采用新技术所需要的投资额越高,在盈利相同的情况下,产品推广的速度就越慢,卡曼、施瓦茨等人从市场垄断与竞争的角度去分析技术创新的风险,一家本身在市场上就趋向于垄断的公司,由于并购整合技术,从管理层上来说就是一个挑战,企业需要聘请专业人员去管理并购以后的技术,但是所有的并购都是独特的,仍然会遇到各

海外项目风险管理办法

XXX公司 海外项目风险管理办法(稿) 第一章总则 第一条为提高海外项目风险防范与管理水平,降低项目经营成本,提高项目效益,根据集团公司相关规定并结合海外项目的实际情况,特制定本办法。 第二条本办法适用于公司跟踪及承揽实施的所有境外项目(含港、澳、台地区的项目;不含监理、咨询、设计项目)。 第三条本办法所称海外项目风险,特指海外项目经营所面临的不确定性对项目和企业实现经营目标的潜在影响。 第四条本办法所称海外项目风险管理是指围绕公司及项目的总体经营目标,在项目全寿命周期内,运用不同的管理方法与工具对海外项目风险进行识别、分析评估、处理和总结的过程。 第五条海外项目风险管理的目标:全面考虑海外项目实施过程中,由于环境的复杂性所造成的风险及一切不可抗力因素,并策划合理的风险管理策略来避免或减轻项目的损失,以最少的成本保证项目安全可靠地实施,实现项目的总体经营目标并进而实现公司的经营目标。 第六条海外项目风险管理的原则: (一)符合集团公司、公司本级及项目总体经营目标的原则。公司和项目的总体经营目标是一切项目活动的出发点和归宿。项目管理者制定的风险管理目标必须符合公司和项目总体目标的要求。 (二)全面与重点相结合的原则。项目面临的风险多种多样,要全面考虑各种风险的可能性,重点关注发生可能性较大、风险性较强的方面。对不同风险的处置要实现不同的目标,往往需要采用多种措施,项目管理者要把所有可供选用的对策仔细分析、权衡比较,在全面周到的基础上寻找对策的最佳组合。

(三)成本效益比较的原则。以成本与效益相比较这一原则作为权衡风险管理决策方案的依据。在获取同样安全保障的前提下选择成本最小的方案。 第二章组织机构与职责 第七条公司海外项目风险管理组织体系,主要包括海外项目风险管理领导小组、海外项目风险管理办公室和海外经营单位/项目部三个层级。 第八条公司组建海外项目风险管理领导小组,公司主管领导任组长,公司副总经理、三总师、总法务顾问、纪委书记和工会主席任副组长,各职能部门主管为小组成员。 海外项目风险管理领导小组主要履行以下职责: (一)贯彻落实股份公司、集团公司、公司董事会关于海外项目风险管理工作的相关要求,拟定相关工作计划。 (二)领导、部署、协调公司海外项目风险管理工作的开展,建立健全公司海外项目风险管理体系。 (三)研究、组织制定公司海外项目风险管理办法。 (四)审议决策海外项目风险尤其是重大风险和危机的应对方案。 (五)审议并向集团公司提交海外项目风险管理年度工作报告。 (六)纠正和处理任何部门或个人超越海外项目风险管理制度做出的风险性决定的行为,奖励风险管理工作突出的部门和在重大风险和危机应对中做出突出贡献的行为。 (七)督导公司海外项目风险管理文化的培育。 (八)海外项目风险管理的其它重大事项。 第九条公司成立海外项目风险管理办公室,办公室成员由各职能部门指派专人担任,办公室设在经济管理中心,由经济管理中心主管任办公室主任。 海外项目风险管理办公室主要负责:

国际工程市场开发的现状与分析

国际工程市场开发的现状与分析 一、导言 随着21世纪经济全球化进程的日益加快,各大国际工程公司都把自身的发展目光由近及远的投向了全球,把工程建设的触角伸到了世界五大洲的各个角落。凡是有可利用的资源之地,凡是有可攫取利润之际,各大利益群体都不予余力的在竞争中求得生存之道。而随着国际工程建设225强的不断做大做强,工艺包专利的高度垄断化,国际工程建设市场的集中化程度越来越高,市场开发呈现出了一种弱肉强食的局面。 在这种情况下,如何认清自身形势,站对方向,在夹缝中求生存,在逆境中求发展,是公司实现两翼齐飞的关键所在。 二、国际市场的现状 随着经济全球化的发展和世界经济重心的不断变化,国际工程建设市场呈现出了以下几个特点: (一)国际工程建设的区域性 以我们所熟知的石油化工建设领域为例,石油化工建设市场呈现出了五大区块的特点。它主要是根据油气产地和就近加工为原则,以降低成本、提高收益为目标。跟据市场需求和国力发展所划分的。主要包括非洲地区(主要是北非和几内亚湾)、中东地区、中亚地区、美洲地区(主要是墨西哥湾地区)和亚太地区(主要是南亚和东南亚)。这五大区域都是目前国际工程建设的重点区域。 在这些区域中大多数都是发展中国家和欠发达国家(中东地区例

外),它们大多有丰富的油气资源,并已从中获利。而且急需取得更大的发展,因此有更加迫切的项目需求。而作为中东地区,丰富的油气资源是该地区的主要经济支柱,是社会发展的基础,并且其依赖程度有逐年提高的趋势。 (二)项目规模逐年扩大 从近几年国际工程市场的发展趋势看,项目立项逐渐从单一项目向项目群发展,项目规模逐年增加。因此任何一个单独的国际工程公司特别是中小型的国际工程公司要想单独承担一个项目的几率是越来越小的。那么现在国际工程建设市场的特点就是多家国际工程公司和众多的专业型公司组成联合体,充分发挥各自的优势,以联合体的模式去参与竞争,共担风险,共享成就。 这就要求利益的相关方都要有自己的独到之处,以便能充分的发挥自身优势,为自身在市场博弈中谋求立身之地。大的国际工程公司开始了兼并整合的过程,向做大做强的方向发展,而专业型公司则更倾向于向做专做精的方向发展,已取得独一无二的市场效果。 (三)项目融资能力的要求越来越高 目前很多的国际工程项目都要求总承包方要有很强的融资能力,去满足项目的资金需求。从项目所在地高度集中的五大区域来看,只有中东地区的项目资金来源可以得到保证。而其它四个区域的项目大多需要靠融资来解决,这就对总承包商的资金能力提出了很高的要求,而对于总承包商来说也提高了项目运作的风险。而化解风险的最好方法就是分解风险程度,利益共同体共担风险。这也就势必要求分
