2010年上半年发生的模板支撑系统较大安全事故情况

建设工程高大模板支撑系统

设计、施工及安全管理

模板支撑系统的定义

高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑

高度超过8m ,或搭设跨度超过18m ,或施工总荷载大于15kN /㎡, 或集中线荷载大于20kN/m 的模板支撑系统。

由此可见,在支撑高度、搭设跨度、施工总荷载、集中线荷载

这四个要素中,有一项达到规定的数值,就称为高大模板支撑系统。

模板支撑系统对建筑施工安全的影响

模板支撑系统的质量好坏,直接影响建筑工程施工的质量、工

期、造价、施工安全和混凝土结构的安全,这里主要探讨对施工安 全的影响。

2010年上半年全国建筑市政工程施工发生安全事故214起,死亡 276人,其中较大事故13起,死亡63人;2010年上半年全国发生模板 支撑系统坍塌事故23起,占全部事故的10.75%,死亡52人,占18.84%; 其中较大事故7起,死亡37人,分别占较大事故的53.85%和58.73%。

1

就全国而言,模板支撑系统发生的安全事故频率已排在施工现场的第二位,仅次于临边洞口;而在较大事故中,不论事故起数,还是死亡人数,都已排在第一位,也就是说,模板支撑系统是施工现场发生群死群伤的头号杀手。

分析模板支撑系统安全事故,导致事故发生的直接原因主要有支撑系统强度不能满足工程施工荷载的要求或施工方法不当;间接原因主要是监管不到位和责任不落实。

加强建筑工程高大模板支撑系统安全管理,防止高大模板支撑系统坍塌事故发生,保证施工安全,是对建筑施工从业人员生命和企业财产负责,也是负有监管职责的各类人员自己人身自由、家庭幸福的负责。

高大模板支撑系统类型

高大模板支撑系统现在普遍使用的是钢管模板支撑系统,通常分为:扣件式、碗扣式和门式。

高大模板支撑系统不得使用木、竹等材料搭设。

高大模板支撑系统安全管理的主要内容

●施工方案编制

●施工方案审查批准

●模板支撑系统的搭设管理

●模板支撑系统的检查验收

●模板支撑系统的使用管理

●模板支撑系统的拆除

施工方案编制

方案编制人员:建设工程高大模板支撑系统的专项施工方案由项目技术负责人组织相关专业技术人员,依据国家现行相关标准规范,结合工程实际进行编制。

专项施工方案的内容:

(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。

(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。

(三)施工计划:施工进度计划、材料与设备计划等。

(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭

设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。

(五)施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等。

(六)劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。

(七)计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。每项计算列出计算简图和截面构造大样图,注明材料尺寸、规格、纵横支撑间距。

(八)附图:包括支模区域立杆、纵横水平杆平面布置图,支撑系统立面图、剖面图,水平剪刀撑布置平面图及竖向剪刀撑布置投影图,梁板支模大样图,支撑体系监测平面布置图及连墙件布设位置及节点大样图等。

设计计算应注意的问题:

1、模板支撑系统的强度、稳定性等计算应当按照最危险截面、最恶劣工况的条件进行计算;

2、参与模板支架荷载效应组合的各项荷载及其荷载标准值应符合现行国家标准《混凝土结构工程施工及验收规范》(GB50204)的有关规定。

3、设计计算时应当考虑的荷载项目:

永久荷载(恒荷载):模板及支架自重、新浇混凝土自重与钢筋自重标准值产生的轴向力总和

可变荷载(活荷载):施工人员及施工设备荷载标准值、振捣混凝土时产生的荷载标准值产生的轴向力总和

风荷载:根据规范规定决定是否参与计算

4、模板支架立杆的稳定性应按《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)5.6.2条,或者《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2000)的有关规定进行计算。

5、模板支架立杆的压缩变形值在自重和风荷载作用下的抗倾覆计算,应符合现行国家标准《混凝土结构工程施工及验收规范》(GB

50204)的有关规定。

6、钢管结构尺寸不符合规范要求的,要按实际尺寸进行计算。

7、架体设计不得出现偏心荷载,梁下支撑应对称布置立杆,临边不得采用悬挑支撑。

提高高支模系统稳定性的技术措施:

根据压杆稳定性校验公式:N/ΦA≦fΦ与λ2(杆件长细比)成反比可知,通过以下措施可以增加系统稳定性:

减少立杆间距,以减少每根立杆的荷载;

采用双立杆,增加杆件截面积;

减小架体步距,减小杆件长细比

对于高宽比大于2的模板支撑系统,应采用增加抛杆、增大系统平面面积或采用梯形架体结构的形式,增加稳定性,架体不得采用

缆风绳加固,避免增加架体荷载。

施工方案审查批准

高大模板支撑系统专项施工方案,应先由施工单位技术部门组

织本单位施工技术、安全、质量等部门的专业技术人员进行审核,

经施工单位技术负责人签字后,再按照相关规定组织专家论证。

应参加专家论证会的人员:

(一)专家组成员;

(二)建设单位项目负责人或技术负责人;

(三)监理单位项目总监理工程师及相关人员;

(四)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全管理人员;

(五)勘察、设计单位项目技术负责人及相关人员。

专家组成员:应当由5名及以上符合相关专业要求的专家组成。本项目参建各方的人员不得以专家身份参加专家论证会。

专家论证的主要内容包括:

(一)方案是否依据施工现场的实际施工条件编制;方案、构造、计算是否完整、可行;

(二)方案计算书、验算依据是否符合有关标准规范;

(三)安全施工的基本条件是否符合现场实际情况。

施工单位根据专家组的论证报告,对专项施工方案进行修改完善,并经施工单位技术负责人、项目总监理工程师、建设单位项目

负责人批准签字后,方可组织实施。

监理单位应编制安全监理实施细则,明确对高大模板支撑系统

的重点审核内容、检查方法和频率要求。

模板支撑系统的搭设管理

搭设人员的要求:搭设高大模板支撑架体的作业人员必须经过培训,取得建筑施工脚手架特种作业操作资格证书后方可上岗。其他相关施工人员应掌握相应的专业知识和技能。

安全技术交底:高大模板支撑系统搭设前,项目工程技术负责

人或方案编制人员应当根据专项施工方案和有关规范、标准的要求,对现场管理人员、操作班组、作业人员进行安全技术交底,并履行签字手续。

安全技术交底的内容应包括模板支撑工程工艺、工序、作业要点和搭设安全技术要求等内容,并保留记录。

作业人员应严格按规范、专项施工方案和安全技术交底书的要求进行操作,并正确配戴相应的劳动防护用品。

搭设管理

1、高大模板支撑系统的地基承载力、沉降等应能满足方案设计要求。如遇松软土、回填土,应根据设计要求进行平整、夯实,并采取防水、排水措施,按规定在模板支撑立柱底部采用具有足够强度和刚度的垫板。

2、对于高大模板支撑体系,其高度与宽度相比大于两倍的独立支撑系统,应加设保证整体稳定的构造措施。

3、高大模板工程搭设的构造要求应当符合相关技术规范要求,支撑系统立柱接长严禁搭接;应设置扫地杆、纵横向支撑及水平垂直剪刀撑,并与主体结构的墙、柱牢固拉接。

4、搭设高度2m以上的支撑架体应设置作业人员登高措施。作业面应按有关规定设置安全防护设施。

5、模板支撑系统应为独立的系统,禁止与物料提升机、施工升降机、塔吊等起重设备钢结构架体机身及其附着设施、混凝土泵送管道相连接;禁止与施工脚手架、物料周转料平台等架体相连接。

模板支撑系统的检查验收

1、高大模板支撑系统搭设前,应由项目技术负责人组织对需要处理或加固的地基、基础进行验收,并留存记录。

2、高大模板支撑系统的结构材料应按以下要求进行验收、抽检和检测,并留存记录、资料。

(1)施工单位应对进场的承重杆件、连接件等材料的产品合格

各项目建设方案模板

各项目建设方案模板 重点建设项目(配套建设项目)模板 湖南省示范性,骨干,高等职业院校建设项目,封面, XX项目建设方案 邵阳职业技术学院 2012年5月 重点建设项目(配套建设项目)建设方案 项目组成员 项目建设负责人: 项目组成员:,姓名、工作部门、职务、职称, 一、建设目标 二、建设思路 三、建设内容 四、建设进度及经费预算,表格, 五、保障措施 六、预期效果与验收要点 ,一,预期效果 ,二,验收要点,表格, 附表:1、XXXXX建设项目资金投入预算表,见表, 2、XXXXX建设项目进度表,见表, 3、XXXXXX建设项目验收要点,见表, 湖南省示范性,骨干,高等职业院校建设项目,封面, 1 XX专业建设方案 邵阳职业技术学院

2012年5月 项目名称:XX专业建设方案 责任人:系主任 项目主持人:系副主任 项目组成员:,姓名、工作部门、职务、职称, 专业教学团队、行业、企业专家 一、建设背景与基础 二、建设目标 三、建设思路 四、建设内容 五、建设进度及经费预算 六、保障措施 七、预期效果与验收要点 附表:1、XXXXX专业建设资金投入预算表,见表, 2、XXXXX专业建设进度表,见表, 3、XXXXXX专业建设验收要点,见表, XXXX项目建设(XXXX专业建设)进度安排表 2 主要建设内容 2012年 2013年 2013年 1 2 3 …… XXXX项目建设(XXXX专业建设)资金投入预算表

2012年 2013年 2014年主要建设内容经费合计 (万元) (万元) (万元) 1 2 3 …… 经费总计 3 XXXX项目建设(XXXX专业建设)验收要点 项目名建设内容现有基础 2012年 2013年 2014年 预期目标: 预期目标: 预期目标: 1、 验收要点: 验收要点: 验收要点: …… 4 5

高大模板支撑系统专项施工方案培训资料(doc 52页)

高大模板支撑系统专项施工方案培训资料(doc 52页)

目录 1、工程概况 (1) 2、编制说明 (1) 3、施工顺序计划及劳动力计划 (2) 4、施工工艺技术 (4) 5、施工操作工艺 (6) 6、施工安全保证措施 (11) 7、施工应急救援预案 (18) 8、劳动力计划 (27) 9、计算书与相关图纸 (27) 10、梁跨度方向钢管计算 (39) 11、立杆稳定性计算 (39) 12、立杆承载力计算 (41) 13、板模板计算书 (41)

2、编制说明 本专项方案编制内容主要依据重庆市建设厅关于印发《高大模板扣件式钢管支撑体系施工安全管理规定》的通知及《建设工程高大模板支撑系统施工安全监督管理导则》的要求,包括:编制说明及依据、工程概况、设计方案、施工计划、施工工艺技术、施工安全保证措施、计算书及相关图纸。 2.1、编制依据 1.沙坪坝新桥110kV变电站新建工程施工合同; 2.《沙坪坝新桥110kV变电站新建工程施工组织设计》; 3.设计图纸文件; 4.国家、省、市法律法规 (1)《建筑工程安全生产管理条例》(国务院令[第9号]) (2)住建部《关于印发〈危险性较大的分部分项工程安全管理办法〉的通知》(建质 [2009]87号) (3)住建部《关于开展建筑施工用钢管、扣件专项整治的通知》(建质电[2003]35号) (4)《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号) (5)《重庆市房屋建筑和市政基础设施工程现场文明施工标准》(渝建发[2014]5号) (6)《关于规范危险性较大分部分项工程安全专项施工方案专家论证工作的通知》(渝 建发【2010】30号) (7)《关于印发危险性较大的分部分项工程安全管理实施细则的通知》(渝建发【2014】 16号) 5.标准、规范 (1)《建筑施工模板安全技术规范》(JGJ162-2008) (2)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011) (3)《钢管脚手架扣件》(GB15831-2006) (4)《建筑结构荷载规范》(GB50009-2016) (5)《高层混凝土结构技术规程》(JGJ3-2010) (6)《建筑工程施工质量验收统一标准》(GB5000-2013) (7)《混凝土结构工程施工质量验收规范》(GB50204-2015)

高大模板支撑系统安全技术(2021新版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 高大模板支撑系统安全技术 (2021新版)

高大模板支撑系统安全技术(2021新版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 建筑工程与模板与脚手架工程安全相关的规范 (1)国家标准《混凝土结构工程施工规范》,中国建筑科学院主编,已完版印刷统稿。 (2)行业标准《建筑施工模板安全技术规范》JGJ162-2008,沈阳建筑大学主编,正在重新修订中。 (3)行业标准《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011,中国建筑科学院、南通二建集团公司主编,为原行业标准的修订,已印刷出版。 (4)行业标准《建筑施工门式钢管脚手架安全技术规范》JGJ128-2010,哈尔滨工业大学、浙江宝业建设集团公司主编,为原行业标准修订,已出版。 (5)行业标准《建筑施工承插式盘扣钢管支架安全技术规程》JGJ231―2011,南通新华建筑集团有限公司、无锡市锡山三建实业有限公司,为新编行业标准,已出版。

高大模板支撑系统安全技术

高大模板支撑系统安全技术 建筑工程与模板与脚手架工程安全相关的规范 (1)国家标准《混凝土结构工程施工规范》,中国建筑科学院主编,已完版印刷统稿。(2)行业标准《建筑施工模板安全技术规范》JGJ162-2008,沈阳建筑大学主编,正在重新修订中。 (3)行业标准《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011,中国建筑科学院、南通二建集团公司主编,为原行业标准的修订,已印刷出版。 (4)行业标准《建筑施工门式钢管脚手架安全技术规范》JGJ128-2010,哈尔滨工业大学、浙江宝业建设集团公司主编,为原行业标准修订,已出版。 (5)行业标准《建筑施工承插式盘扣钢管支架安全技术规程》JGJ231―2011,南通新华建筑集团有限公司、无锡市锡山三建实业有限公司,为新编行业标准,已出版。 (6)行业标准《建筑施工碗扣式钢管脚手架安全技术规范》JGJ166-2008,河北建设集团公司、中天建设集团公司主编。 (7)行业标准《建筑施工工具式脚手架安全技术规范》JGJ202-2010。 (1)模板工程: 《建设工程安全生产管理条例》规定了对高大模板工程的专项施工方案,施工单位应组织专家进行论证、审查。住房和城乡建设部建质(2009)87号文修定了《危险性较大的分部分项工程安全管理办法》(以下简称管理办法)中,规定了对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证,其中混凝土模板支撑工程: 1 )工具式模板工程:包括滑模、爬模、飞模工程。 2 )搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。 大模板工程所指的对象也可以界定为:模板支架高度大于6m,或梁等水平构件自重线荷载大于20kN/m,或板等水平构件自重面荷载大于15kN/m2,或柱、墙等竖向构件独立支模高度大于6m的模板工程。 (2)脚手架工程 1)搭设高度50m及以上落地式钢管脚手架工程。 2)提升高度150m及以上附着式整体和分片提升脚手架工程。 3)架体高度20m及以上悬挑式脚手架工程。 (3)承重支撑体系 用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上荷载700Kg以上。 新规范规定:在计算模板,小楞,支承小楞构件和立杆时应采用相同的荷载取值不小于2.5kN/m2。 施工活载的计算(基于《混凝土结构施工及验收规范》GB50204-92) 施工人员及设备荷载标准值(Q1k): ●当计算模板和直接支承模板的小梁时,均布活荷载可取 2.5kN/m2,再用集中荷载 2.5kN 进行验算,比较两者所得的弯矩值取其大值; ●当计算直接支承小梁的主梁时,均布活荷载标准值可取1.5kN/m2; ●当计算支架立柱及其它支承结构构件时,均布活荷载标准值可取1.0kN/m2。 计算面板及小楞活载2.5kN/m2,计算支撑小楞的大楞活载1.5kN/m2,计算支撑大楞的支架活载1.0kN/m2 由于施工现场中的材料堆放和施工人员荷载具有随意性,且往往材料堆积越多的地方人员越密集,产生的局部荷载不可忽视,通过现场模拟平板浇注时的施工活荷载的测试试验,

(完整版)项目建设方案模板

项目方案模板 第一部分:前言 1.1 项目背景 1.2 建设目标 1.3 名词解释 1.4 编制依据 第二部分:项目建设 2.1:内容设计 2.1.1、内容规划: 2.1.1.1 规划依据 地域普适性标准内容(可勾选的菜单:依据测评体系:塞迪、省政府、市政府) 行业普适性标准内容(体现行业特点) 能体现用户意愿的内容(体现用户特点) 2.1.1.2 现状分析与评估 软硬件环境 资源来源与保障机制 组织领导 绩效评估分析

重要、主要、明显的存在问题 结论和解决思路 2.1.1.3 规划概要 信息公开 公共服务 交流互动 行业或区域特点 其他 电子商务和媒体服务 2.1.2、数据结构: 用树结构进行有层级的数据关系描述 特殊数据之间的关系单独描述 2.1.3、栏目结构(包括数据流向): 数据结构和栏目结构关系描述,强调可以灵活配置 1、栏目内容的层次结构 2、栏目内的数据和数据结构里的数据的对应关系,这种关系可以灵活配置 2.1.4、数据来源:

数据采集方式与采集渠道 保障方式 文档结构标准(要素和格式标准) 数据标准(数据元标准、数据接口标准) 2.1.5、线框图、效果图设计: 主要页面的线框图。(要制定线框图设计的制作规范) 首页、频道页、列表页、文章页效果图。(效果图的显示内容要用真实数据) 2.2:技术支持方案 2.2.1、设计目标 描述对项目目标的支持 2.2.2、网络结构 2.2.2.1、网络拓扑图 2.2.2.2、网络结构的特点 2.2.2.3、网络结构的优势 描述网络结构的适用性 2.2.3、总体设计思路和处理流程 2.2. 3.1、功能模块结构关系图 2.2. 3.2、设计思路 1、整体设计思路,包括:开发语言、体系架构、操作系统、中

工程项目建设方案模板两篇

工程项目建设方案模板两篇: 工程项目建设方案模板1 为了加强项目管理,确保按时、保质地完成项目,充分发挥投资效益,特制定本实施方案。 1、业主方应提前做好工程开工前的准备工作,并办理工程建设的相关手续。 2、业主方负责组织设计单位、施工单位及相关人员进行图纸会审与设计交底,明确本工程执行的标准、规范和要求。 3、业主方负责审查施工单位提交的施工组织设计。 4、审查施工单位的人员上岗、设备到场情况,验证施工单位能否满足工程所需要求以及营业执照、企业资质与证书、专业许可证是否达到业主要求的资质等级。 5、工程项目建设期间,业主方应对施工质量、进度、安全等进行现场监督管理。对施工现场有目的进行巡视、检查,对施工过程中的关键工序、重点部位和关键控制点进行见证监督。 6、对工程项目所需设备材料、构、配件的质量进行检查与控制。对于业主方供货,由施工单位收货(含卸车、保管),进场后业主、施工双方派专人清点,办理交接手续,业主方安排专人进行台账登记管理。 督促施工单位完善工序控制,及时检查和审核施工。 7、单位提交的质量统计资料和质量控制图表。 8、审核设计变更和图纸修改。 9、按合同规定行使质量监督权与质量否决权。 10、组织定期或不定期的质量现场会议,及时分析、通报工程质量状况。 11、审核施工单位提供的质量检验报告及有关技术性文 12、审核施工单位提供的竣工图,并组织项目竣工验收。 13、审核施工单位的工程保修书。 施工单位管理 1、对所承揽的施工任务及时填写《开工报告》、编制《施工组织设计》,经审查批准后,施工单位方可进入现场施工。

2、施工单位必须按设计图纸进行施工,发现施工现场与设计不符须做出改动时,应及时填写《工程联络单》,并由业主方签署意见,经设计认可后方可进行,不得私自改动;若发生费用变化的须经业主方审核签字认可后方能生效。 3、现场施工人员必须持证上岗、礼貌用语,酒后不得进入施工现场。 4、施工单位必须准时参加工程例会,如有特殊情况不能参加或推迟参加应向业主方说明原因,并征得业主方的同意。 5、施工过程中特殊工种人员应取得上级主管部门的上岗证方能进行操作,否则,将对施工单位进行处罚,情节严重的进行停工整改或责令退出。 6、未按施工程序、设计规范、行业标准进行施工的,所造成的质量、安全问题及由此所带来的一切责任、费用均由施工单位自行承担,并视其情节轻重给予一定的处罚。 7、对施工中所遇到的问题,施工单位应真实、准确、迅速的反馈给业主方,不得歪曲事实,严禁瞒报、谎报。 8、施工单位要有计划、有组织的合理安排施工,确保工程如期竣工,如遇特殊情况,无法如期完工的应及时提交《工期顺延报告》。 9、施工单位必须配备施工中用于防护的设备(护栏、警示灯、警示牌、示警带、标识旗等)。 10、施工中的每道工序应严格按照施工规范、标准及设计要求进行施工。 11、施工过程中施工单位及时认真记录施工日志,并将每天工程完成情况(包括工程量、材料进场及使用情况)上报业主方。 12、资料的编制必须准确、真实,做到格式和纸张统一规范。竣工后向业主方提交完整的竣工资料及竣工图(含单线图)。 施工质量管理 1、确定项目质量目标:要结合工程特点有针对性地提出适合本工程的质量管理目标; 2、对到达施工现场的设备、材料、配件等的出厂检验合格证、产品标牌、生产厂家、材质合格证等,会同有关部门进行检查或抽查。一旦发现质量不合格的产品,立即退货,杜绝假冒伪劣产品进入工程建设项目; 3、施工质量实施“三检制”,施工工序未经业主验收合格签字确认的,不得进入下一道工序施工;隐蔽工程施工必须办理验收,未经业主验收合格签字确认,不得进入下一道工序施工。否则视为不合格施工,后果施工方自负。

关于加强建筑施工模板支撑系统安全管理的通知

苏住建〔2010〕58号 关于加强建筑施工模板支撑系统安全管理的通知 各市、区建设局,苏州工业园区规划建设局、苏州高新区建设局,各有关单位: 近期其它省市接连发生模板支撑坍塌事故,我市胥口某工程近日也发生类似事故,造成多人伤亡和财产损失,以及不良的社会影响。为深刻吸取事故教训,规范专项方案的实施,加强对危险性较大分部分项工程的安全监管,严防类似事故的发生,现就加强施工现场模板支撑系统安全管理相关事项通知如下: 一、各地建设主管部门要高度重视高大模板支撑系统施工安全监管,贯彻落实住房和城乡建设部《危险性较大的分部分项工程安全管理办法》、《建设工程高大模板支撑系统施工安全监督管理导则》(以下简称“导则”)的要求,强化危险性较大的分部分项工程的管理,建立对危险性较大的分部分项工程的安全监管机制,并督促施工企业严格执行。 二、各地建设主管部门及其安监机构要把高大模板工程作为重点监控对象,着重监督检查施工专项方案是否严格履行了审批等程序;是否存在违反住建部的规定和有关工程建设强制性要求;是否严格按照修改和完善后的专项方案实施;工程参建各方安全生产责任是否落实。 三、建筑设计单位按照工程建设强制性标准进行设计,对高大模板工程等涉及施工安全的重点部位和环节,应在设计文件中注明施工安全重点部位、环节,并提出防范生产安全事故的指导意见。采用新结构、新材料、新工艺或特殊结构的建筑工程,应提出保障施工作业人员安全和预防生产安全事故的措施建议。 四、施工单位依据国家现行相关标准规范和住建部“导则”要求,须组织专业技术人员结合工程实际编制高大模板支撑体系专项施工方案,严格按照有关程序组织专家论证。并根据专家组的论证报告,对专项施工方案进行修改完善。并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人批准签字后,方可组织实施。施工单位或项目负责人应分别组织对需要处理或加固的地基、基础和模板支撑体系进行专项验收。验收合格,经施工单位项目技术负责人及项目总监理工程师签字后,方可进入后续工序的施工。 五、要加强施工现场钢管、扣件等产品质量检测验收。施工单位购买、租用的钢管、扣件必须具有产品生产许可证、质量合格检测证明和厂家标识;钢管、扣件使用前应按有关技术标准和住建部“导则”的规定,对承重杆件的外观抽检数量不得低于搭设用量的30%,并随机抽取外观检验不合格的材料(由监理见证取样)送有资格的检测单位检测,检测不合格的不得使用。对无生产许可证、产品质量合格证来历不明的钢管、扣件,一律不得使用。搭设扣件式钢管脚手架过程中,应使用扭力扳手测定螺栓拧紧扭力矩,扭力矩不应小于40N·M,且不应大于65N·M,对梁底扣件应进行100%检查。 六、各地各施工、监理单位须加强对高大模板支撑体系的施工安全管理。从事搭设高大模板支撑架体的作业人员必须经过培训,并取得建筑施工脚手架特种作业操作资格证书。对于混凝土构件模板支撑高度

项目设计方案-模板

项目设计方案

目录 1 项目概述 (3) 1.1项目背景(企业网/智能化校园) (3) 1.2当今“企业网络/智能化校园网络”建设面临的问题 (3) 1.3“企业网络/智能化校园网络”设计开发原则 (3) 2 项目需求分析说明 (4) 2.1项目总体需求分析 (4) 3 项目方案设计说明 (4) 3.1 网络设计思想 (4) 3.1.1 (4) 3.1.2 (4) 3.2 网络技术 (4) 3.2.1网络技术介绍(以太网、令牌环网技术、FDDI技术、ATM技术) (4) 3.2.2网络技术选型及选型依据 (4) 3.3 网络结构 (4) 3.3.1网络拓扑结构选型 (4) 3.3.2网络拓扑结构图 (4) 3.3.3网络拓扑结构说明 (5) 3.3.3.1核心层网络设计 (5) 3.3.3.2汇聚层网络设计 (5) 3.3.3.3接入层网络设计 (5) 3.3.3.4广域网互联设计 (5) 3.4 网络系统详细设计说明 (5) 3.4.1教学办公区设计 (5) 3.4.2宿舍区设计 (5) 3.4.3服务器设计 (5) 3.4.4应用软件设计(系统软件/工具软件) (5) 3.4.5无线网络设计 (6) 3.4.6中心机房设计 (6) 3.4.7 (6) 4 核心设备性能说明 (6) 4.1核心层设备性能说明 (6) 4.2汇聚层设备性能说明 (6) 4.3接入层设备性能说明 (6) 4.4广域网互联设备性能说明 (6) 4.5无线接入设备性能说明 (6) 4.6服务器设备性能说明 (6) 4.7系统软件性能说明 (7) 4.8工具软件性能说明 (7) 4.9机房关键设备性能说明 (7)

工程项目建设管理实施方案范本.doc

工程项目建设管理实施方案466841 工程项目建设管理实施方案 为加强中小学工程建设项目管理,明确目标职责,保证工程建设项目顺利实施。根据教育部、国计委、财政部印发《全国中小学危改工程实施管理办法》的通知要求,结合我区实际情况,制定学校建设项目管理实施意见,希遵照执行。 一、组织机构 成立安居区教育局工程建设项目领导小组。 组长:卢军 副组长:刘洪彭哲华 成员:余定福陈朝国杨健邹远富 各项目学校成立相应的工程建设项目领导小组。 二、项目建设实施程序 工程建设项目程序必须按照现行法律法规要求进行。 1、立项。由学校向区教育局写立项申请——区教育局向发改委出函——发改委出具立项批复。 2、规划。学校提供整体规划方案和拟建建筑初步设计方案(建筑平、立、剖面图)和效果图报区规划局审批,合格后办理规划许可证(副本)并出具红线图。

3、报建。规划许可证办理后,到建设局建管股报建,提供报建相关资料,填写报建表。 4、勘测设计。地震震损程度为轻度的由原设计单位出具加固措施;震损程度较重的由具有鉴定资质的单位出具鉴定结论后,由设计单位出具施工图;属于新建的工程由学校委托勘测单位出具地勘报告、设计单位出具施工图;施工图齐备后需到区消防大队进行消防审核;委托施工图审查公司进行施工图审查并出具施工图审查报告,然后到区建设局建管股做施工图审查合格备案。 5、招标程序: 确定代理机构:到发改委办理招标代理机构网上比选事宜、代理机构网上报名、邀请相关人员(监察局、发改委、建设局招标办、教育局监察股及计财股相关人员)出席代理机构随机抽取会议、随机确定两代理机构、和两代理机构分别就操作程序和费用等题进行谈判、确定代理机构,并到发改委、建设局招标办备案。 招标过程:由代理机构或聘请有资质的造价机构计算工程量、财政评审确定控制价和工程量清单(由学校向教育局写评审申请、教育局向财政局评审中心出函、评审中心受理后25个工作日内完成,控制价和招标清单都必须以财政评审结论为准)、制作招标(比选)公告、招标件备案(发改委和建设局)、网上发布招标公告或比选公告、报名、发放招标件、邀请相关部门(纪委、发改委、建设局招标办、教育局监察及计财股相关人员)参加开标、评标监督、评标结果公示、发中标通知书、施工单位出具履约保函或缴纳履约保证金、签订施工合同并备案。 6、施工阶段:确定监理单位签订监理合同、到建设局招标办办理招投标备案、到建设局建管股办理施工许可证(按照需提供资料清单目录提供资料并缴纳相关费用)、办理质量安全监督手续(缴纳中标价千分之三点五的监督

高大模板支撑系统专项施工方案

西安交大曲江新村南区7、8号楼 目录 1、工程概况 (1) 2、编制说明 (1) 3、施工顺序计划及劳动力计划 (2) 4、施工工艺技术 (4) 5、施工操作工艺 (6) 6、施工安全保证措施 (11) 7、施工应急救援预案 (18) 8、劳动力计划 (27) 9、计算书与相关图纸 (27) 10、梁跨度方向钢管计算 (39) 11、立杆稳定性计算 (39) 12、立杆承载力计算 (41) 13、板模板计算书 (41)

1、工程概况 沙坪坝新桥110kV变电站工程位于重庆市沙坪坝区,本变电站设计为户内变电站,全站仅配电综合楼一幢建筑物,为钢筋混凝土框架结构,该建筑共四层,地下一层,地上三层,建筑高度12.6m。该层结构的9.4米层,梁截面尺寸主要有250×600mm、250×800mm、300×1000mm,板厚120mm,设计楼面标高为9.4米,然而0米至9.4米之间仅5.0米层设有框梁结构,在施工该结构时最大梁底实际支模高度为9.4米,主变室模板支撑架直接从0.00米层上搭设,搭设超过8米,根据规范要求该层结构施工方案属于高支模的特殊施工方案,应该编制专项施工方案。 1.1、脚手架支撑概况 本工程的模板支撑较复杂,有2个区域存在高大模板支撑体系,这2个区域为:(1)110kVGIS室:④-⑧、A-E轴线范围。 (2) 主变压器 室:①- ⑧、G-E 轴线。

2、编制说明 本专项方案编制内容主要依据重庆市建设厅关于印发《高大模板扣件式钢管支撑体系施工安全管理规定》的通知及《建设工程高大模板支撑系统施工安全监督管理导则》的要求,包括:编制说明及依据、工程概况、设计方案、施工计划、施工工艺技术、施工安全保证措施、计算书及相关图纸。 2.1、编制依据 1.沙坪坝新桥110kV变电站新建工程施工合同; 2.《沙坪坝新桥110kV变电站新建工程施工组织设计》; 3.设计图纸文件; 4.国家、省、市法律法规 (1)《建筑工程安全生产管理条例》(国务院令[第9号]) (2)住建部《关于印发〈危险性较大的分部分项工程安全管理办法〉的通知》(建 质[2009]87号) (3)住建部《关于开展建筑施工用钢管、扣件专项整治的通知》(建质电[2003]35 号) (4)《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号) (5)《重庆市房屋建筑和市政基础设施工程现场文明施工标准》(渝建发[2014]5 号) (6)《关于规范危险性较大分部分项工程安全专项施工方案专家论证工作的通知》 (渝建发【2010】30号) (7)《关于印发危险性较大的分部分项工程安全管理实施细则的通知》(渝建发 【2014】16号) 5.标准、规范 (1)《建筑施工模板安全技术规范》(JGJ162-2008) (2)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)

建设工程项目方案计划方案书范文格式

建设工程项目方案计划方案书范文格式 施工项目策划书范文1 一、工程概况: 1.1工程概况 屋面设计要求:细石混凝土(内配筋)(40.00mm)+1:3水泥砂浆找平层(20.00mm)+挤塑聚苯板(40.00mm)+APP改性沥青防水卷材(3.00mm)+1:3水泥砂浆找平层(40.00mm)+水泥膨胀珍珠岩(20.00mm)+钢筋混凝土(120.00mm) 1.2编制依据 设计图纸及建筑工程施工合同 二、保温施工准备 2.1材料要求: 2.1.1挤塑聚苯板(40.00mm) 采用阻燃性挤塑聚苯板,材料应符合规范及设计要求 2.1.2挤塑聚苯板胶粘剂 本公司生产的专用挤塑聚苯板胶粘剂 2.2施工前准备工作 2.2.1组织准备 ⑴参与施工管理的相关人员必须认真熟悉施工图纸,发现问题并汇总,同时提出修改方案。 ⑵查找施工器具是否完好无损,要做到有备无患。

⑶做好与材料供应商的合同及供应保障体系。 三、屋面保温施工 1、基层清理:在进行屋面保温施工时,应对保温面基层进行清理。 2、屋面保温板铺板:当防水层施工完后对防水层做检查确认无异后,可以开始铺挤塑聚苯板。挤塑聚苯板本身膨胀性极低,基本上不需要留伸缩缝,为了避免挤塑聚苯板在后续施工过程中发生走位影响整体施工,可以使用粘接剂将挤塑板与防水层做个假性贴合,粘贴只需配合挤塑板大小在防水层上点粘或圈涂,不需要全面涂饰。遇到屋面突处将挤塑聚苯板做适当切割后铺设。 3、进行保温板的铺板时,挤塑聚苯板间的缝隙不大于2mm,挤塑聚苯板间水平缝相互错缝;挤塑聚苯板四周采用挤塑聚苯板填缝,以确保板缝拼缝严密。在进行保温平面施工时,不得采用破板,若有破板应立即更换。 4、成品保护。保温板水平施工完毕后,应加强成品保护。非专业施工人员不得进入,以确保下一道施工工序时保温板无破板。 四、质量保证措施及管理体系 ⑴建立健全的质量保证体系,成立以项目经理为首的质量检查小组,定期进行综合单项检查,督促操作人员严把质量关。 ⑵每道工艺施工前,必须做好技术交底工作,将技术要求、操作要领、质量要求贯彻到每位操作人员,使大家做到心中有数,正确施工。

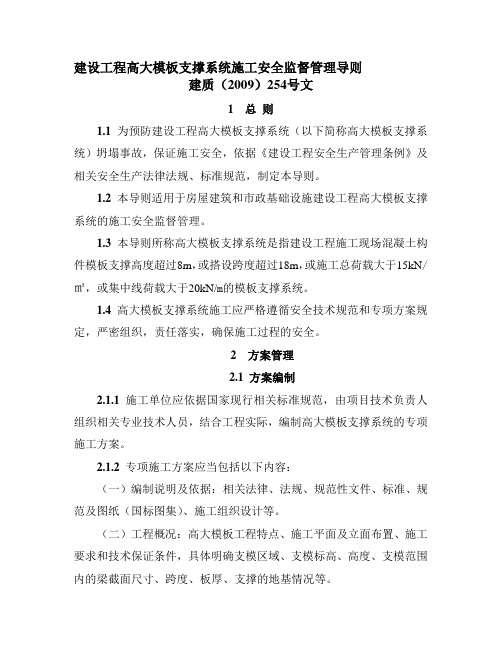

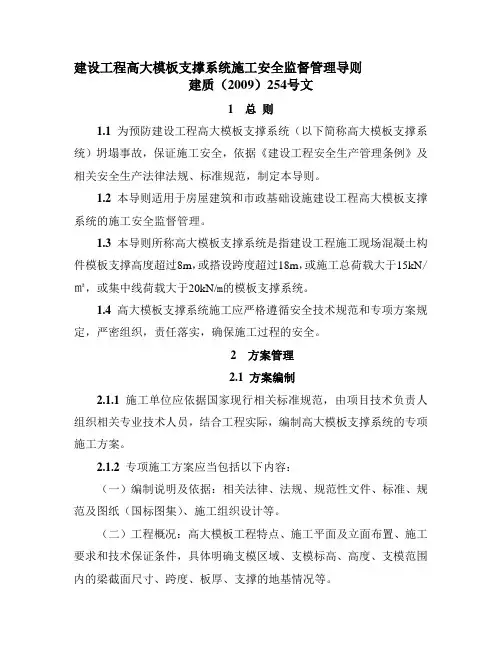

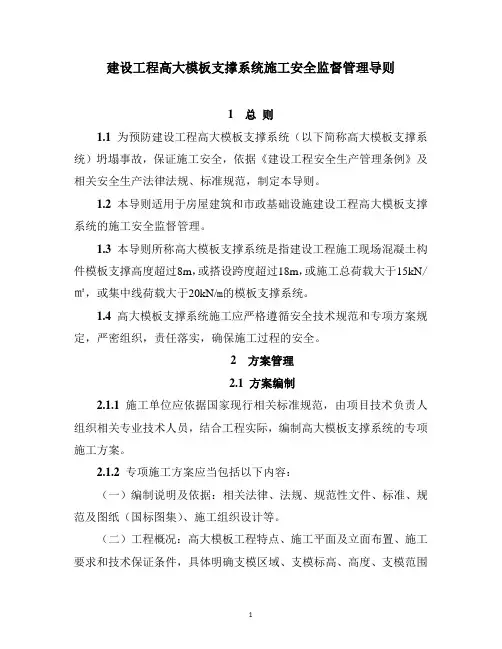

建设工程高大模板支撑系统施工安全监督管理导则

关于印发《建设工程高大模板支撑系统施工安全监督 管理导则》的通知 建质[20O9]254号 各省、自治区住房和城乡建设厅,直辖市建委(建设交通委),江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业: 为进一步规范和加强对建设工程高大模板支撑系统施工安全的监督管理,积极预防和控制建筑生产安全事故,我们组织制定了《建设工程高大模板支撑系统施工安全监督管理导则》,现印发给你们,请遵照执行。 中华人民共和国住房和城乡建设部 二零零九年十月二十六日建设工程高大模板支撑系统施工安全监督管理导 则 1总则 1.1为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。 l.2本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。 1.3本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于

l5KN/㎡,或集中线荷载大于20KN/m的模板支撑系统。 1.4高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。 2方案管理 2.1方案编制 2.1.1施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。 2.1.2专项施工方案应当包括以下内容: (一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。 (二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。 (三)施工计划:施工进度计划、材料与设备计划等。 (四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。 (五)施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措旌等。

快拆架模板支撑系统施工方案(参考模板)

目录 一、编制依据 二、工程概况 三、施工准备 四、施工方法 五、质量保证措施 六、安全措施 七、环保措施 八、梁、板荷载验算 九、只招保障(岗位职责)

一、编制依据 1.《混凝土结构施工质量验收规范》(GBJ50204-2002) 2.《建筑施工模板安全技术规范》JGJ162-2008 3.《建筑结构荷载规范》(GB50009-2012) 4.《建筑工程质量验收统一标准》(GB50300-2001) 5.《建筑施工高空作业安全技术规程》(JGJ80-91) 6.《建筑施工安全检查标准》JGJ59-2011 7. 本工程相应的设计图纸等相关资料 8. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001) 二、工程概况 工程概况:舞蹈系位于贵阳幼儿师范学校西南角,周围无居民生活区。无地下室,地上3层。层高为6m,总建筑面积3607.09m2,框架结构,基础采用人工挖孔桩;所有模板均采用18mm厚胶合板,由结构图提供本工程柱、梁截面尺寸分别为柱最大截面为600×800mm,梁350×800,最大梁净跨为5.7m,最大板厚120mm。一二层按照普通模板设计,屋面层(斜屋面)支撑最大高度10m和各连廊标高在9m左右按照高支撑模板设计。 三、施工准备 1、技术准备 1)楼层控制线、轴线、墙身线、标高线等已复核,均与设计图纸相吻合; 2)项目部及劳务队管理人员在仔细熟悉图纸的情况下,对现场需要搭设脚手架以及防护架的部位进行掌握,针对不同部位确定相应的脚手

架类型,并提前对操作人员进行技术及安全交底,做到搭设规范,一次成型。

3)底层地坪已浇筑100mm厚C20混凝土垫层并清理完现场; 2、材料准备 钢管采用Φ48×3.0钢管,进场时严格检查材料质量,壁厚不够的 严禁用于现场施工。 扣件采用1kg/个的标准扣件,十字扣件、旋转扣件和直接扣件合理搭配。 垫木:可采用50mm厚木跳板通长设置,或面积不小于0.15㎡,厚 度不小于50mm的木板进行铺垫。局部地方可采取地坪硬化措施,立杆于硬 化地坪上方。 密目网:应使用新购进的绿色安全立网,对于破损、杂物残留或颜 色不一致的密目网严禁用于外架立面防护。 安全兜网:用于操作面下层的安全兜网,规格为必须能够承受100kg重物10m高冲击荷载,出场合格证和质保证书齐全,并在进场后进行冲击试验,报监理业主审核合格后方可投入使用。其它机具材料准备如切割机、铁丝、扎丝、扳手、工具包等合理配置。 3、人力准备 每个劳务队必须配备专业架子工,用于脚手架搭设,要求操作熟练、 持证上岗、入场教育、安全技术交底齐全。架子工的数量不少于20人,以 满足现场施工需求。同时,配备足够数量的普工,用于材料传递、清理等 辅助工作。

项目总体设计方案模板

XX项目 总体设计方案 版本: 拟制: 校对: 审核: 批准: 二零XX年X月制 修订情况记录

目录

一引言 (5) 1.1项目背景及目标 (5) 1.2术语及缩略语 (5) 1.3设计参考文档 (5) 二项目需求分析 (5) 2.1产品需求 (5) 2.2产品定位 (5) 2.3功能要求 (5) 2.4性能要求 (5) 2.5设计思路 (5) 2.6质量目标 (5) 三外观设计方案 (6) 3.1外观设计整体要求 (6) 3.2外观设计注意事项 (6) 四硬件设计方案 (6) 4.1部件选择 (6) 4.2系统连接框图 (6) 4.3系统逻辑框图 (7) 4.4系统接口及资源分配 (7) 五软件设计方案 (7) 5.1开发调试环境 (7) 5.2开发资源需求 (7) 5.3程序设计方案 (7) 5.4程序设计周期 (7) 5.5生产工具 (7) 六结构设计方案 (7) 6.1结构设计方案 (7) 6.2结构件延用情况 (7) 6.3结构设计注意事项 (8) 七可靠性、安全性、电磁兼容性设计 (8) 7.1可靠性设计要求 (8) 7.2安全性设计要求 (8)

7.3电磁兼容性要求 (8) 7.4其它(包装、泡沫等) (8) 八电源设计 (8) 8.1电源电气参数要求 (8) 8.2电源安全设计要求 (8) 8.3电源其它要求 (8) 九散热设计 (9) 9.1整机散热设计 (9) 9.2部件散热设计 (9) 十测试要求 (9) 10.1整机结构方面测试要求 (9) 10.2整机电气方面测试要求 (9) 10.3整机环境方面测试要求 (9) 十一成本估算及控制 (9) 11.1成本估算 (9) 11.2成本控制 (10) 十二项目风险及控制 (10)

智慧工地建设实施方案模板

. XXXXX工程项目 “智慧工地”建设方案 重庆XX建筑工程有限公司 日XXXX年XXXX月XXXX 安装单位:重庆思尔达信息科技有限公司 . 范文. . 1 智慧工地简介 1.1 简介 智慧工地是指运用信息化手段,通过三维设计平台对工程项目进行精确设计和施工模拟,围绕施工过程管理,建立互联协同、智能生产、科学管理的施工项目信息化生态圈,并将此数据在虚拟现实环境下与物联网采集到的工程信息进行数据

挖掘分析,提供过程趋势预测及专家预案,实现工程施工可视化智能管理,以提高工程管理信息化水平,从而逐步实现绿色建造和生态建造。 智慧工地将更多人工智慧、传感技术、虚拟现实等高科技技术植入到建筑、机械、人员穿戴设施、场地进出关口等各类物体中,并且被普遍互联,形成“物联网”,再与“互联网”整合在一起,实现工程管理中人与施工现场的整合。智慧工地的核心是以一种“更智慧”的方法来改进工程各干系组织和岗位人员相互交互的方式,以便提高交互的明确性、效率、灵活性和响应速度 1.2 智慧工地建设要求及目标 1.2.1 智慧工地建设要求 将信息管理平台、智能技术、智能设备广泛应用到全市建筑工程施工现场中,创新工程管理模式,构建覆盖“建设主管部门、企业、工程项目”三级联动的“智慧工地”管理体系,全面提升企业施工信息化管理水平与核心竞争力,有效提高建设主管部门在工程质量、安全、清欠等方面的监管与服务效能,进一步实现工程管理精细化、参建各方协作化、行业监管高效化、建筑产业现代化。 1.2.2 智慧工地建设目标(2.0) 1、门禁刷卡“智慧应用”。具备门禁刷卡智能设备,并有效应用于项目人员管理,相关信息数据实时与市建委“智慧工地信息管理平台”、区建委“智慧工地信息管理平台”互联互通。 2、扬尘监控“智慧应用”。具备扬尘监控智能设备,并有效应用于项目文明施工管理,相关信息数据实时与市建委“智慧工地信息管理平台”、区建委“智慧工地信息管理平台”互联互通。 3、远程视频监控“智慧应用”。具备远程视频监控智能设备,并有效应用于项目施工管理,相关信息数据实时与市建委“智慧工地信息管理平台”、区建. 范文. . 委“智慧工地信息管理平台”互联互通。 4、施工升降机智能识别“智慧应用”。具备施工升降机驾驶员身份识别智能设备,并有效应用于项目施工设备管理,相关信息数据实时与市建委“智慧工地信息管理平台”、区建委“智慧工地信息管理平台”互联互通。 5、危大工程管理“智慧应用”。应用危大工程管理子系统,并有效开展项目危大工程动态管理,相关信息数据实时与市建委“智慧工地信息管理平台”、区建委“智慧工地信息管理平台”互联互通。 1.4 智慧工地建设相关政策 1、“智慧工地”1.0、2.0建设标准纳入建设项目办理质量、安全报建及施工许可现场勘验内容,并作为建设工程质量、安全日常监督内容。 2、智慧工地2.0建设标准为建设项目评先的内容条件。凡是申报市区两级安全文明示范工地、扬尘示范工地的项目,必须首先符合“智慧工地”2.0建设标准,方可具备评选资格。 3、为积极培育辖区工程项目先行先试,打造两江新区“智慧工地”示范工程,对于达到“智慧工地”2.0或“智慧工地”3.0建设标准的工程项目,将给予企业项目资本金、预售金首付款降低监管比例及企业农民工工资保障金减免的鼓励优惠政策。

高大模板支撑系统技术

高大模板支撑系统技术 摘要:高大模板是建筑学术语,统一指代在建筑工程施工现场中,混凝土结构构件模板支撑高度大于8m,或者建筑横纵跨度超过18m,或施工工程地表、地基总载荷超过15000Pa 的建筑物支撑体系。高大模板支撑体系是一个空间整体支撑系统,要使一个空间体系不产生形变,就要把它设计成空间几何不变体系,所以,对于高大模板的设计要从整体空间支撑体系去计算分析,然后才能设计。本文作者结合多年来的工作经验,对高大模板支撑系统技术进行了研究,具有重要的参考意义。 关键词:建筑高大模板工程施工技术质量控制 一、施工准备 1、材料准备 对进场的钢管、扣件等材料的产品合格证、生产许可证、检测报告进行复核,并对其表面观感、重量等物理指标进行抽检。对钢管的外观抽检数量不得低于搭设用量的30%,发现质量不符合标准、情况严重的,要进行100% 的检验,并随机抽取外观检验不合格的材料(由监理见证取样)送法定专业检测机构进行检测。 2、技术准备

施工前由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案,由施工单位技术部门组织本单位相关部门的专业技术人员进行审核,经施工单位技术负责人签字后,再按照相关规定组织专家论证。根据专家组的论证报告,对专项施工方案进行修改完善,并经施工单位技术负责人、项目总监理工程师批准签字后,方可组织实施。项目技术负责人应对现场管理人员、作业人员进行安全技术交底,并履行签字手续。 3、安全准备 搭设高大模板支撑架体的作业人员必须取得建筑施工脚手架特种作业操作证。作业人员应严格按施工方案和安全技术交底书的要求进行操作,正确配戴相应的劳动防护用品。 二、高大模板设置 1、水平杆设置 (1)位于立杆底距地面200mm 的地方顺着纵横的方向由纵向往横向的顺序进行扫地杆设置。需要注意的是,对于水平杆的设置应该本着由下往上的原则,保证其步距控制在1200mm 的范围之内,纵横两个方向的水平杆需要保证和立杆的垂直角度扣接牢固。 (2)在梁的底端需要进行水平杆的架设处理,确保整个系统的支撑强度有所提高。

建设工程高大模板支撑系统

2010年上半年发生的模板支撑系统较大安全事故情况 建设工程高大模板支撑系统 设计、施工及安全管理 模板支撑系统的定义 高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑 高度超过8m ,或搭设跨度超过18m ,或施工总荷载大于15kN /㎡, 或集中线荷载大于20kN/m 的模板支撑系统。 由此可见,在支撑高度、搭设跨度、施工总荷载、集中线荷载 这四个要素中,有一项达到规定的数值,就称为高大模板支撑系统。 模板支撑系统对建筑施工安全的影响 模板支撑系统的质量好坏,直接影响建筑工程施工的质量、工 期、造价、施工安全和混凝土结构的安全,这里主要探讨对施工安 全的影响。 2010年上半年全国建筑市政工程施工发生安全事故214起,死亡 276人,其中较大事故13起,死亡63人;2010年上半年全国发生模板 支撑系统坍塌事故23起,占全部事故的10.75%,死亡52人,占18.84%; 其中较大事故7起,死亡37人,分别占较大事故的53.85%和58.73%。 1

就全国而言,模板支撑系统发生的安全事故频率已排在施工现场的第二位,仅次于临边洞口;而在较大事故中,不论事故起数,还是死亡人数,都已排在第一位,也就是说,模板支撑系统是施工现场发生群死群伤的头号杀手。 分析模板支撑系统安全事故,导致事故发生的直接原因主要有支撑系统强度不能满足工程施工荷载的要求或施工方法不当;间接原因主要是监管不到位和责任不落实。 加强建筑工程高大模板支撑系统安全管理,防止高大模板支撑系统坍塌事故发生,保证施工安全,是对建筑施工从业人员生命和企业财产负责,也是负有监管职责的各类人员自己人身自由、家庭幸福的负责。 高大模板支撑系统类型 高大模板支撑系统现在普遍使用的是钢管模板支撑系统,通常分为:扣件式、碗扣式和门式。 高大模板支撑系统不得使用木、竹等材料搭设。 高大模板支撑系统安全管理的主要内容 ●施工方案编制 ●施工方案审查批准 ●模板支撑系统的搭设管理 ●模板支撑系统的检查验收 ●模板支撑系统的使用管理 ●模板支撑系统的拆除 施工方案编制 方案编制人员:建设工程高大模板支撑系统的专项施工方案由项目技术负责人组织相关专业技术人员,依据国家现行相关标准规范,结合工程实际进行编制。 专项施工方案的内容: (一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。 (二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。 (三)施工计划:施工进度计划、材料与设备计划等。 (四)施工工艺技术:高大模板支撑系统的基础处理、主要搭

项目建设方案模板

XXX项目建设方案

1概述 各级领导一般只看重点部分,包括概述、进度安排和资金预算等,一般不看详细技术部分,从【概述】可以看出对项目的一个整体把握,要从这个出发点来写:看了概述对整个项目有一个概括性认识。 1.1项目名称 1.2项目性质 新建、扩建、升级改造。 1.3项目建设单位 1.3.1项目建设单位 1.3.2负责人 1.3.3单位概况 单位概况总体介绍。 1.3.4机构职责 从组织机构、职责描述等方面建设单位的情况。 1.4方案编制依据 思路: 依据×××会议,《××××》文件要求,作为××工作重点。(领导讲话,国家、省、市信息化发展战略与规划等) 目前状况×××,存在×××问题,建立本系统能够解决相关问题。 方案基于××××需求调研基础上编制。在编制过程中,走访了×××、×××、×××等相关处室和直属职业单位,以推进×××信息化、推进建设和谐××为目的,紧扣实际需求编制本方案。

1.5项目建设目标、规模和周期 1.5.1建设目标 1.5.2建设规模 1.5.3建设周期 1.6项目建设内容一览表 1.7总投资及来源 2现状、必要性和需求分析 2.1现状及存在的问题 (1)目前信息化建设的情况,包括项目承担单位现有的计算机及网络设备的应用情况,以及各主要业务信息化情况。 (2)项目承担单位软、硬件存量一览表,包括硬件品种数量、系统软件清单、应用系统列表、数据库列表等。 (3)存在的主要问题及解决途径。 2.2项目建设的必要性 (1)是建设和谐社会,适应××××事业现代化建设的需要 从国家、省、市各级政府、领导的讲话、会议、发文等逐层说明××××事业的重要性,引经据典。并通过数字或者案例说明,通过过去几年信息化建设,给××××事业带来的成效。 (2)是推进××××委局信息化建设的需要 通过××××委局信息化建设,现状如何,取得什么成效,存在什么问题,通过×××建设,可以推动××××委局解决什么问题等。 2.3需求分析 对项目的应用需求进行分析,包括业务流程分析,必要的信息传输、存储量预测、数据结构分析、管理与决策支持需求等,提出项目的功能需求和系统性能需求。 (1)系统集成需求 通过调研、客户需求以及本次项目应用和部署需求,提出满足以上需求需要投资建设或购买的硬件、软件、网络。 (2)业务系统需求 通过对客户具体业务需求的理解和调研,明确客户需求。 (3)行政办公需求

相关主题
文本预览
相关文档 最新文档
