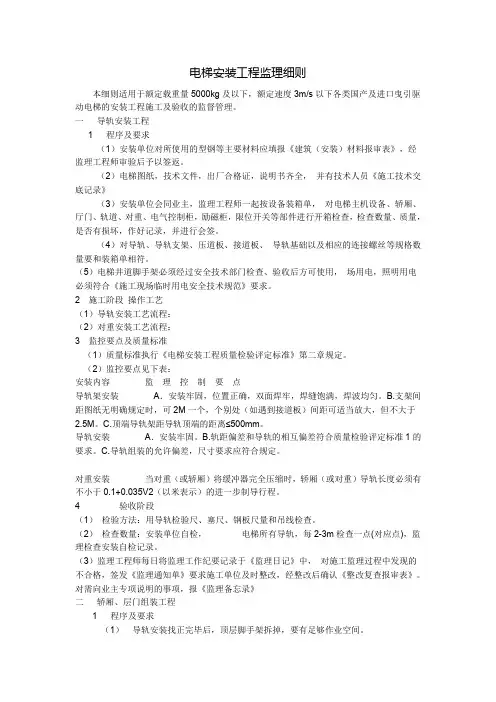

电梯安装工程监理细则

本细则适用于额定载重量5000kg及以下,额定速度3m/s以下各类国产及进口曳引驱动电梯的安装工程施工及验收的监督管理。

一导轨安装工程

1 程序及要求

(1) 安装单位对所使用的型钢等主要材料应填报〈〈建筑(安装)材料报审表》,经监理工程师审验后予以签返。

(2) 电梯图纸,技术文件,出厂合格证,说明书齐全,并有技术人员〈〈施工技术交底记录》

(3) 安装单位会同业主,监理工

程师一起按设备装箱单,对电梯主机设备、轿厢、

厅门、轨道、对重、电气控制柜,励磁柜,限位开关等部件进行开箱检查,检查数量、质量,是否有损坏,作好记录,并进行会签。

(4) 对导轨、导轨支架、压道板、接道板、导轨基础以及相应的连接螺丝等规格数量要和装箱单相符。

(5) 电梯井道脚手架必须经过安全技术部门检查、验收后方可使用,场用电,照明用电

必须符合〈〈施工现场临时用电安全技术规范》要求。

2施工阶段操作工艺

(1) 导轨安装工艺流程:

(2) 对重安装工艺流程:

3监控要点及质量标准

(1) 质量标准执行〈〈电梯安装工程质量检验评定标准》第二章规定。

(2) 监控要点见下表:

安装内容监理控制要点

导轨架安装 A.安装牢固,位置正确,双面焊牢,焊缝饱满,焊波均匀。 B.支架间距图纸无明确规定时,可2M 一个,个别处(如遇到接道板)间距可适当放大,但不大于 2.5M。C.顶端导轨架距导轨顶端的距离< 500mm。

导轨安装 A.安装牢固。B.轨距偏差和导轨的相互偏差符合质量检验评定标准1的要求。C.导轨组装的允许偏差,尺寸要求应符合规定。

对重安装当对重(或轿厢)将缓冲器完全压缩时,轿厢(或对重)导轨长度必须有

不小于0.1+0.035V2 (以米表示)的进一步制导行程。

4 验收阶段

(1) 检验方法:用导轨检验尺、塞尺、钢板尺量和吊线检查。

(2) 检查数量:安装单位自检,电梯所有导轨,每2-3m 检查一点(对应点),监理检查安装自检记录。

(3) 监理工程师每日将监理工作

纪要记录于〈〈监理日记》中,对施工监理过程中发现的不合格,签发〈〈监理通知单》要求施工单位及时整改,经整改后确认〈〈整改复查报审表》。

对需向业主专项说明的事项,报〈〈监理备忘录》

二轿厢、层门组装工程

1 程序及要求

(1) 导轨安装找正完毕后,顶层脚手架拆掉,要有足够作业空间。

(2) 施工照明要满足作业要求,必要时使用手把灯。

(3) 顶层厅门无堆积物,有足够搬运大型部件的通道。

(4) 轿厢、厅门零部件应完好无损,数量齐全,规格符合要求,各转动、传动部件灵活可靠。

(5) 各层厅门及脚手架上干净、无杂物。防护门安全可靠,有防火措施,设专人看管。

(6) 各层脚手架横杆位置应不防碍稳装地坎,厅门安装的施工要求。

2施工阶段操作工艺

(1) 轿厢安装工艺流程:

4 验收阶段

(1) 检查方法:实际操作和模拟检查,尺量或专用工具检查。

(2) 检查数量:按施工单位抽查数抽查其中的

30%,但均不少于3处,或与施工单位共同检查,监督施工评定结果。

六试运转

1准备阶段

(1) 机房、井道、轿厢各部位清理完毕。

(2) 各安全开关,厅门锁功能正常。

(3) 油压缓冲器按要求加油。

(4) 电梯安装完毕,各部件安装合格,经全面检查,确认符合要求后,方可进行试运转。

2施工阶段操作工艺流程

3 监控要点及质量标准

(1)质量标准:执行GBJ310-88〈〈电梯安装工程质量检验评定标准》第二章第六节中的规定。

(2) 监控要点见下表:

试运转项目监理控制要点

电梯起动运行和停止轿厢内无较大震动和冲击,制动器可靠。

运行控制指令、召唤、定向、程序转换、开车、截车、停车、平层等准确无误,声

光信号显示清晰、正确。 B.减速器油的温升不超过60 C,且最高温度不超过85 Co 超载试验A .电梯能安全起动、运行和停止; B.曳引机工作正常。

安全钳试验 A.轿厢空载,以检修速度下降,使安全钳动作,电梯必须能可靠地停

止。B.安全钳动作后应能正常恢复。

电梯平层准确度的允许偏差应规定。

4验收阶段

(1 )检验办法:实际操作检查,尺量检查或检查试验记录。

(2)检查数量:按施工单位抽查数抽查其中的30%,但均不少于3处,或与施工单位

共同检查,监督施工评定结果。

(3) 安装单位按确定时间进行电梯试运行,当调试工作完成后,报送〈〈工程报验单》,并附

有关调试验收报告,监理工程师审查并到现场乘梯检查后予以确认。

(4) 隐蔽工程必须由监理工程师检查认可后才能隐蔽转入下道工序。

(5) 安装单位填报〈〈电梯安装工程分部质量检验评定表》,监理工程师审核后予以签署。审核合格时,同时签发〈〈工程检验认可书》,安装单位向市劳动局、市质监站递交电梯安装工程验收申请报告。审核不合格时,则签发〈〈不合格工程通知》,安装单位整改后,报送〈〈整改复查报审表》。

监理细则依据的有关规范、规定、规程: 1电梯制造与安装安全规范

电梯技术条件 电梯试验方法 电梯安装验收规范

电梯电气装置施工及验收规范 电梯安装工程质量检验评定标准

建筑安装工程质量检验评定统一标准 建筑设备安装分项工程施工工艺标准 工程建设监理规划 应用表单:

设备开箱检查记录。

工程材料/构配件/设备报审表。 电梯安装工程分部质量评定表 分项工程质量检查评定表。 工程报验单。 工程检验认可书。 不合格工程通知单。 监理通知单。 监理工作联系单。

其他监理可能涉及表单

2 3 4 5 6 7 8 9 八 1 2 3 4 5 6 7 8 9

10

电梯安装流程及工艺要求

一、开箱验收:按装箱单验收数量、质量和文件等。

二、曳引装置组装

1、钢丝绳:规格、型号应符合设计要求;安装时,钢丝绳应擦拭干净,严禁有强弯、松股和断丝现象。

2、曳引机:曳引机在制造厂作过空载、额定载荷试验和动作速度试验,应有产品合格证。

3、曳引机承重梁:曳引机承重梁安装必须符合设计和施工的规定。

4、轿箱上方的空程检查:对重将缓冲器完全压缩时,轿箱上方的空程严禁小于下式规定的数值:

h=0.6+0.035V ,式中h-空程最小高度(m), V-电梯额度速度(m/s)。小型杂物电梯的轿箱和对重的空程严禁小

于30毫米。

5、曳引轮、导向轮检查:曳引轮的垂直度偏差大于或等于1/2毫米;导向轮端面对导向轮端面的平行

偏差严禁大于1毫米。

6、限速器检查:限速器绳轮、钢带轮、导向轮安装牢固,转动灵活,其垂直度偏差严禁大于1/2毫

米。

7、曳引绳张力检查:各绳张力相互差值不大于10%(合格),5%(优良)。

8、制动轮闸瓦调整:制动轮与闸瓦之间的间隙控制在0.7毫米以内,且均匀。

9、曳引钢绳绳头检查:绳股弯曲符合要求,巴氏合金浇灌密实、饱满、平整一致。

三、导轨组装:导轨安装检查,导轨型式、规格必须符合设计要求。检查每根T型导轨的直线偏差,导轨导向二侧面的平面度应小于1/2毫米,全长偏差小于0.7毫米。导轨安装牢固,相对内表面间距偏差:

轿箱,+1 , -0;对重+2, -0;两导轨的相互偏差(全高):1毫米。当对重(或轿箱)将对缓冲器完全压缩时,对重或轿箱导轨长度必须有不小于0.1+0.035V平方的进一步制导行程。导轨垂直度(每5米)0.7毫米,接头处允许局部间隙0.5毫米,允许台阶0.05毫米,允许修光长度250—300毫米。顶端导轨架距导轨顶端的距离小于或等于500毫米。导轨架安装牢固、位置正确、横竖端正,焊接时,双面焊接、焊逢饱满,焊波均匀。

四、轿箱、层门组装检查:轿箱地坎与各层门地坎间距的偏差均严禁超过正2到负1毫米。开门刀与各层地坎以及各层开门装置的滚轮与轿箱地坎间的间隙必须在5到8毫米范围内。轿箱组装牢固,轿壁

接口处平整,开门侧的垂直偏差不大于1/1000,轿箱洁净、无损伤。导靴组装必须符合规范要求。层门指

示灯盒及召唤盒安装位置正确,其面板与墙面贴实,横竖端正、清洁美观。门扇应与地面垂直。无论层门

的门扇与门扇,门扇与门套,还是门扇下端与地坎间隙,对普通层门控制在4至8毫米。对防火层门控制

在4至6毫米。门滑轮架上的偏心挡轮与门导轨下端间隙不应大于1/2毫米。门扇平整、洁净、无损坏,

启闭对口不平度应不大于1毫米。门缝在整个高度范围内,应不大于2毫米。

五、电气装置安装:电梯的供电电源线必须单独敷设。电缆规格、电压等级,截面符合设计要求。

电气设备和配线的绝缘电阻必须大于0.5MQ。控制屏、柜外形尺寸符合设计要求,机房内屏、柜、盘布局

合理,横竖端正,符合设计、规范要求,保护接地(接零)系统必须良好。电线管、槽及箱、盒连接处的跨

接地线必须紧密、牢固、无遗漏。电梯的随行电缆必须捆扎牢固,排列整齐,无扭曲,其敷设长度必须保

证轿箱在极限位置时不受力,不拖地。配电盘、柜、箱、盒及设备配线,连接牢固,接触良好,包扎紧密,绝缘可靠,标志清楚、绑扎整齐美观。电线管、槽安装牢固、无损伤,布局走向合理、出口准确,槽盖齐全平整,与箱、盒及设备连接正确。电气装置附属构架、电线管、槽等非带电金属部分的防腐处理无遗漏,

涂漆均匀一致。

六、安全保护装置:各种安全保护开关固定必须可靠,且不得采取焊接。与机械配合的各安全开关,

在下列情况时必须可靠动作,并使电梯立即停止运行。

1、选层器钢带(钢绳、链条)松弛或张紧轮下落大于50毫米时;

2、限速器配重轮下落大于50毫米时;

3、限速器钢绳夹住,轿厢上安全钳拉杆动作时;

4、电梯超速达到限速器动作速度的95%时;

5、电梯载重超过额定载重量的10%时;

6、任一层门、轿门未关闭或锁紧 (按下应急按纽时除外);

7、轿厢安全窗未正常关闭时。

急停、检修、程序转换等按钮和开关的动作,必须灵活可靠。极限、限位、缓速装置的安装位置、功能必须正确。轿厢自动门的安全触板必须灵活可靠。井道内的对重装置、轿厢地坎及门滑道的端部与井壁的安全距离严禁小于20mm。曳引绳、运行电缆、补偿链(绳)及其他运动部件在运行中严禁与任何部件碰撞或摩擦。安全钳钳口与导轨顶面间隙不小于3毫米;间隙差值不大于1/2毫米。

8、根据中华人民共和国电梯标准,必须有的安全部件为:

(1) 断绳开关组件;

(2) 轿顶防护栏;

(3) 被动门开关组件;

(4) 对重防护栏;

(5) 缓冲器复位开关(液压缓冲器时)

七、试运转:运转前要进行全面检查,包括安装质量检查。绝缘电阻测试应合格,并有记录表。接

地良好,并有测试数据。电气与机械设备单体检查与调试。加注润滑油或润滑脂。电梯站、井道手动盘车无卡阻。检查电源电压的频率与容量是否符合要求。各系统空载或模拟动作试验应无正常情况。各继电器

的工作正常,信号显示清晰。运行试验必须达到。

1、电梯起动、运行和停止,轿厢内无大的震动和冲击,制动器可靠。

2、运行控制功能达到设计要求;指令、召唤、定向、程序转换、开车、载车、停车、平层等准确无误,声

光信号显示清晰、正确。

3、减速器油的温升不超过60度。且最高温度不超过85度。

超载试验必须达到:

1、电梯能安全起动、运行和停止。

2、曳引机工作正常。

安全钳试验:轿厢空载,以检修速度下降使安全钳动作,电梯必须可靠的停止,动作后能恢复。

八、应具备的技术资料:

1、各种产品出厂合格证;

2、曳引机、导向轮、限速器和制动器安装检查记录;

3、电梯井道、导轨架和导轨检查记录;

4、电梯轿厢、层门地坎、厅门门套及导轨、门和门扇安装检查记录;

5、控制屏、柜、配管、配线、电缆敷设检查和电缆、电气设备绝缘电阻测试、接地电阻测试记录

6、安全钳、缓冲器、制动器、终端越位开关、配管、配线安装记录;

7、电梯绝缘电阻、接

地电阻、电梯限位开关调试,电梯曳引检查调试、电梯安全钳、缓冲器调试;电梯空载、满载、超载试运转;电梯平层精度调试检查记录和电梯调整、复检报告单;

定制式住宅电梯工程安装施工监理细则

定制式住宅电梯工程安装施工监理细则

广州南沙定制式住宅项目 电梯工程安装施工监理实 施细则 监理机构:广州南沙定制式住宅项目监理组审批人: 日期:

编制人: 日期: 电梯工程安装施工监理细则 一、工程概况: 工程名称:南沙定制式住宅项目工程 工程地址:广州南沙开发区环岛西路与丰泽路交界西北角 建设单位:广州南金房地产开发有限公司 勘察单位:建材广州地质工程勘察院 设计单位:广州粤建设计院研究有限公司 监理单位:广州市穗芳建设咨询监理有限公司 施工单位:中国华西企业有限公司 本工程项目包括第1号至13号楼得范围,总建筑面积: 175728m2。各栋首层层高5.00米,标准层层高3.0米,负一层为地下室车库(建筑面积为3.52万m2其中地下室一部分作为人防地下室。 1号楼2台客梯1台消防梯,每台电梯19层站。2号楼1台客梯1台消防梯,每台电梯26层站。3号楼1台客梯1台消防梯,每台电梯28层站。4号楼1台客梯1台消防梯,每台电梯28层站。5号楼1台客梯1台消防梯,每台电梯28层站。6号楼1台客梯1台消防梯,每台电梯28层站。7号楼1台客梯1台消防梯,每台电梯28层站。8号楼1台客梯1台消防梯,每台电梯26层站。9号楼1台客梯1台消防梯,每台电梯26层站。10号楼1台客梯1台消防梯,每台电梯18层站。11号楼1台客梯1台消防梯。每台电梯18层站。12号楼1台电

梯,为11层站。13号楼1台电梯,为11层站。该工程项目一共25 台电梯,以上电梯必须按安装标准和监理要求进行安装。 二、施工工艺 验收与电梯相关的土建工程→开箱检查设备和安装准备→电梯电气房内设备安装→井道照明及电缆支架安装→层站安装、导轨安装→轿箱组立安装→随行电缆安装→底坑、配重及安全保护装置安装→调试→空载、半载、满载和超载试验→交接验收 三、电梯工程质量标准 3.1电梯应按照规定程序批准的图样和技术文件制造。 3.2制造电梯的原材料,应具有合格证,否则应进行鉴别或化验,确认 合格后方可使用。 3.3零部件应经过检验合格后方可装配;外构件、外协件应有合格证明 书方可装配。 3.4需要润滑的零部件均装有作用可靠、易于维护的润滑装置。 3.5相关标准: 3.5.1电气装置安装工程电梯电气装置施工及验收规范(GB50182-93) 3.5.2电梯制造与安装安全规范(GB/T7588-87) 3.5.3电梯安装验收规范(GB10060-93) 3.5.4电梯自动扶梯自动人行道名词术语(GB/T7024-97) 3.5.5电梯主参数及轿箱、井道、机房的型式和尺寸(GB/T7025.1~3- 97) 3.5.6电梯技术条件(GB/T10058-97)

管道工程监理实施细则

管道工程监理实施细则 一、概况: 本工程为上海城市航站楼配套工程机电安装工程位于上海静安区愚园路11号, 由上海静安城建配套发展公司投资共建,上海静安建筑装饰实业有限公司总承 包,地下三层地上25层的五星级宾馆。 本工程施工范围为给排水系统、热水系统和消防系统。 1、给水系统 、1、除洗衣房、锅炉房、人防战时水箱、室外绿化外都做深度处理,其处理工艺流程为:自来水-砂过滤-活性炭吸附-消毒灭菌-生活储水箱处理装置 采用:组砂过滤器和活性炭过滤器,该装置设于地下一层泵房内。 、2、系统划分,地下室洗衣房、锅炉房、人防战时水箱、室外绿化由市政给水管网直接供水,给水系统分四个区,一区地下一层至4层变频泵供水,其余 均由屋顶水箱供给,二区5至12层经减压阀减压后供水以确保供水点静 压不大于0.4Mpa,减压阀设于13层,三区13至21层由水箱直接供水, 四区22层至25层由屋顶变频泵增压供水。 、3、供水方式:采用水池、水泵和水箱联合供水,储水池容积为220M3屋顶生活水箱供水泵选用二台立式泵(Q=65m3/hr,H=123M,N=37KW)一用一备 地下室变频供水设备选用成套设备,供水额定压力为0.45Mpa,配三台立 式泵(Q=42m3/hr,H=50M,N=11kw)二用一备地下室冷却塔补水储水池容积 为90m3冷却塔变频供水选用成套设备,供水额定压力为0.40Mpa,配二台 立式泵(Q=30m3/hr,H=48M,N=7.5KW)一用一备屋顶变频供水设备选用 成套设备,供水额定为0.25Mpa,配三台立式泵 (Q=25m3/hr,H=30M,N=5.5KW)二用一备,屋顶生活水箱容积为70M3消 防水箱容积为18M3,储水池和屋顶水箱均采用不锈钢成品水箱。 2.热水系统 、1、热水供宾馆客房卫生间游泳池、洗衣房、厨房及职工浴室。 、2、热水系统分区划分同给水,系统采用集中加热方法,热源来自地下室锅炉之蒸气,一区水源来自地下室变频泵,二~四区水源来自屋顶水箱,经汽 一水立式容积式加热器换热后送至各水点,容积式加热器数量一区2只 8m3,二、三区各2只5m3,四区为2只3m3,一至三区的加热器均设于地下 一层热交换机房内,四区加热器设于屋顶热交换机房内。 3.排水系统 、1、室内排水系统采用污废水分流,室外污废水合流排入市政污水管,室外雨、污水分流。 、2、屋面雨水经雨水斗收集,经雨水立管排至室外雨水井,空调凝结水排至地下室集水井或室外明沟。 、3、地下室集水井、消防电梯集水井设潜水排水泵,废水经排水泵提升排至室外雨水井,污水池沉砂隔油池废水通过潜水排污泵提升至室外污水检查井,厨房废水经隔油池处理后排入室外污水管道。 4.消防系统 、1、室内消火栓系统:每层均设室内消火栓保护,消火栓设置间距保证同层相邻二个消火栓的水枪充实水栓同时到达室内任何部位,水枪的充实水柱不 小于10米,消防箱采用成品钢制消防箱,消防主泵设于地下一层消防泵

电梯安装监理细则

一、工程概况 二、电梯安装前期监理工作内容 三、监理工作目标及依据 四、监理工作要点 五、电梯安装阶段监理工作流程示意 六、电梯安装阶段监理工作的方法和措施 七、施工完成阶段 八、施工现场安全检查注意事项 电梯安装工程监理实施细则 一、工程概况: 1、工程名称: 1、工程建设地点: 工程建设规模:地下一、二层为车库,其余为一层商业,总建设用地面积56089.0m2,总建筑面积:285061m2;其中地下建筑面积87272m2,地上建筑面积197789m2,建筑基地面积16826m2。建筑类别:一类高层民用建筑,建筑使用性质:居住建筑,建筑物耐火等级:住宅建筑分为一类,其耐火等级为地上一级,地下一级;商业建筑为高层裙房,其耐火等级为地上二层,建筑主体结构形式:住宅为剪力墙结构,商业街为框架结构,抗震设防烈度:6度,设计使用年限50年。 3、结构类型:住宅为剪力墙结构,商业街为框架结构。 4、工程计划开竣工日期:2016.3-2018.3 5、工程电梯部分概况:该项目共24台高层电梯、12台底层电梯,

电梯型号为HGP。 一、电梯安装前期监理工作内容: (1)电梯工程特点: 曳引式电梯是一种垂直运输工具,其主要由曳引系统、导向系统、门系统、轿厢、重量平衡系统、电力拖动系统、电气控制系统和安全保护系统等组成。根据使用功能的要求,可按速度、控制方式、用途等进行分类。由于电梯使用过程的特殊性和安全性,对电梯安装各分部分项内容和隐蔽工程的质量控制尤为重要。目前电梯作为特殊类的运输产品,生产和安装企业在施工过程中对施工人员及施工要求方面,国家行业等相关标准已明确规定。因此从施工过程来讲,必须从材料、配件、人员、施工工艺和检测要求、安装环境等各方面加以全过程控制。 (2)前期监理工作内容 检查电梯的销售合同和安装合同。销售、安装企业与电梯产品生产企业之间的直接委托合同或相关文件。合同应是电梯产品销售、安装企业与总包单位或建设单位间的直接合同。分包企业应有分包合同。 2、施工单位不得转包或违法分包工程,施工单位不得允许其他单位或个人以本单位的名义承包工程。 检查《电梯产品生产许可证》、生产名称是否一致?产品规格是否与覆盖范围一致,颁证单位为国家建设部或国家技术监督局。 4、检查电梯,注意生产企业名称及其等级是否在覆盖范围内及有效期内。 检查电梯安装企业应有“建筑企业电梯安装工程专业承包企业资质证书”或“日立电梯(中国)有限公司广州分公司)

电梯工程监理细则

电梯安装工程监理细则 本细则适用于额定载重量5000kg及以下,额定速度3m/s以下各类国产及进口曳引驱动电梯的安装工程施工及验收的监督管理。 一导轨安装工程 1 程序及要求 (1)安装单位对所使用的型钢等主要材料应填报《建筑(安装)材料报审表》,经监理工程师审验后予以签返。 (2)电梯图纸,技术文件,出厂合格证,说明书齐全,并有技术人员《施工技术交底记录》 (3)安装单位会同业主,监理工程师一起按设备装箱单,对电梯主机设备、轿厢、厅门、轨道、对重、电气控制柜,励磁柜,限位开关等部件进行开箱检查,检查数量、质量,是否有损坏,作好记录,并进行会签。 (4)对导轨、导轨支架、压道板、接道板、导轨基础以及相应的连接螺丝等规格数量要和装箱单相符。 (5)电梯井道脚手架必须经过安全技术部门检查、验收后方可使用,场用电,照明用电必须符合《施工现场临时用电安全技术规范》要求。 2 施工阶段操作工艺 (1)导轨安装工艺流程: (2)对重安装工艺流程: 3 监控要点及质量标准 (1)质量标准执行《电梯安装工程质量检验评定标准》第二章规定。 (2)监控要点见下表: 安装内容监理控制要点 导轨架安装A.安装牢固,位置正确,双面焊牢,焊缝饱满,焊波均匀。B.支架间距图纸无明确规定时,可2M一个,个别处(如遇到接道板)间距可适当放大,但不大于2.5M。 C.顶端导轨架距导轨顶端的距离≤500mm。 导轨安装A.安装牢固。B.轨距偏差和导轨的相互偏差符合质量检验评定标准1的要求。C.导轨组装的允许偏差,尺寸要求应符合规定。 对重安装当对重(或轿厢)将缓冲器完全压缩时,轿厢(或对重)导轨长度必须有不小于0.1+0.035V2(以米表示)的进一步制导行程。 4 验收阶段 (1)检验方法:用导轨检验尺、塞尺、钢板尺量和吊线检查。 (2)检查数量:安装单位自检,电梯所有导轨,每2-3m检查一点(对应点),监理检查安装自检记录。 (3)监理工程师每日将监理工作纪要记录于《监理日记》中,对施工监理过程中发现的不合格,签发《监理通知单》要求施工单位及时整改,经整改后确认《整改复查报审表》。对需向业主专项说明的事项,报《监理备忘录》 二轿厢、层门组装工程 1 程序及要求 (1)导轨安装找正完毕后,顶层脚手架拆掉,要有足够作业空间。

电梯工程监理细则.doc

电梯工程监理细则 一、工程概况 : 本工程工采用三菱电梯LEHY-II 型电梯 39 台,EXE_NZ31S型电 梯为12 台。订货合同号:08N3V08-A97,额定载重量分别1350kg\800kg\1050kg;额定速度分别为 2m/s;1.75m/s;1.0m/s;1.6m/s 。其中 1#~4#电梯为并联, 6#~47#为单梯,其中32#~43#为为无机房观光电梯,48#~51#为并联梯。分别安 装于(螺蛳湾国际商贸城)酒店、A 标、 B 标、 C 标、 D 标、 E 标、 F 标、 G标、 W杯、 S 标共 10 个单元。 二、电梯规格及 升降梯规格: 安装位置梯号升降梯数量 层/站/门 载重量速度 ( KG)(M/S)型号(台) 酒店 1#~4# LEHY-II 4 21/21/21 1350 2 5#~6# LEHY-II 2 21/21/21 800 1.75 2~3 轴7#~17# LEHY-II 11 6/6/6 1350 1.0 33~34 轴18#~31# LEHY-II 14 6/6/6 1050 1.0 16~17 轴32#~43# EXE_NZ31s 12 7/7/7 1050 1.6 W标段44#~47# LEHY-II 4 5/5/5 1350 1.6 S 标段48#~51# LEHY-II 4 5/5/5 1050 1.0

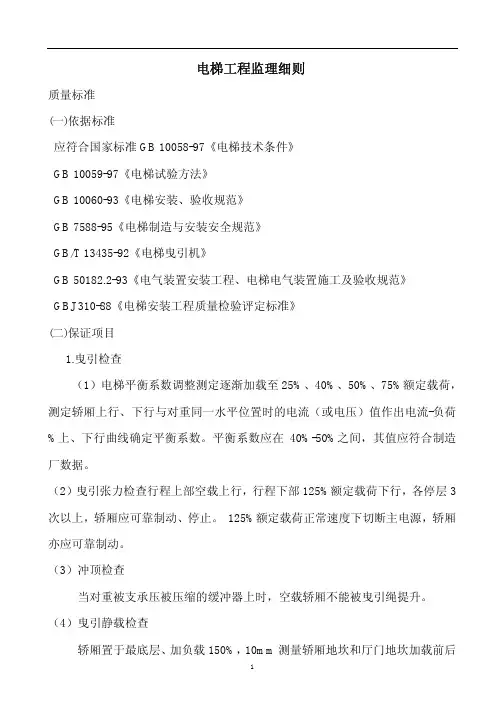

三、监理依据标准 1、GB 10058-97《电梯技术条件》 2、GB 10059-97《电梯试验方法》 3、GB 10060-93《电梯安装、验收规》 4、GB 7588-95《电梯制造与安装安全规》 5、GB/T 13435-92《电梯曳引机》 6、GB 50182.2-93《电气装置安装工程、电梯电气装置施工及验收规》 7、GBJ 310-88《电梯安装工程质量检验评定标准》 四、质量要求 (一)保证项目 1.曳引检查 (1)电梯平衡系数调整测定逐渐加载至 25%、40%、50%、75%额定载荷,测定轿厢上行、下行与对重同一水平位置时的电流(或电压) 值作出电流 -负荷 % 上、下行曲线确定平衡系数。平衡系数应在 40%-50%之间,其值应符合制造厂数据。 (2)曳引力检查行程上部空载上行,行程下部 125%额定载荷下行,各停层 3 次以上,轿厢应可靠制动、停止。 125%额定载荷正常速度下切断主电源,轿厢亦应可靠制动。 (3)冲顶检查 当对重被支承压被压缩的缓冲器上时,空载轿厢不能被曳引绳提升。(4)曳引静载检查 轿厢置于最底层、加负载150%,测量轿厢地坎和厅门地坎加载前后

建筑给水排水及采暖工程监理细则(建资荟萃)

编号: 工程(建筑给排水及采暖) 工 程 监 理 细 则 编制人: 批准人: 批准时间: 上海市有限公司 监理项目部

目录 1、工程概况 2、专业工程特点 3、执行的标准、法规 4、监理工作流程(框图) 5、监理工作的控制要点及目标值 6、监理工作的方法及措施 7、旁站监理项目内容方法及要求 8、现场监理检查记录表式

建筑给水排水及采暖工程 一、工程概况 1 工程概况 本工程位于上海市浦东。工程建筑面积:169749.91平方米(±0.00相对于绝对标高4.95),结构形式:6层为砖混结构,11层为框剪结构。抗震设防烈度7度,抗震等级三级。 本工程基础为钢筋砼地梁及砖砌体基础墙,土方采用大开挖,基坑深度一般在0.8~1m之间。 建设单位: 设计单位: 勘察单位: 施工单位: 监理单位: 本工程共有七个子分部工程,包括室内给水工程、室内排水工程、室内热水供应工程、卫生器具安装工程、室外给水管网工程、室外排水管网工程、供热锅炉及辅助设备安装工程。 2 专业工程的特点 本工程生活及消防总用水来自路市政给水管网,二路进水压力为1.5kg/cm2,生活给水由生活水池、水泵及屋顶水箱联合供水,生活水泵从独立的生活水池吸水,水池有效容积为270m3,高层每单元屋顶箱有效容积为8m3,多层每单元屋顶冷水箱有效容积为10m3,生活热水由每幢楼屋顶热水箱及热水泵,供水采用由每幢楼屋顶的燃气热水炉加热水源。 本工程消防总用水量为71L/S(其中室内消火栓为20L/S,室内自动喷水灭水系统为21L/S,室外消火栓为30L/S),消防二路供水所有单体室内均设置室内消火栓给水系统、员工活动中心内增设自动喷水灭火系统,消防泵从室外消防管直接吸水,加压后向所有各单体室内消防给水管供水,在1bedc(b)屋顶设高位消防水箱(26m3),室内消火栓给水系统与自动喷水灭火系统合用一套水泵机组。管网在报警到前后分开设置,消防泵设置在独立的水泵内。消火栓设置按保证两支水栓的充实水柱同时到达室内任何部位的要求设置消火栓箱及消火栓给水立管。水栓的充实水柱长度不小于10m,低区设减压孔板,喷淋设置:按中危险级1设置喷头,自动喷水灭火系统由报警装置控制,按防火分区分别设置水流指示器及监控蝶阀,每只报警阀控制的喷头数在800个以内(水流指示器以后的管道及喷头待二次装修实施)。根据规范要求配置相应的手提式磷酸铵盐干粉灭火器,室外消防给水采用低压给水系统,管网为环状。在生活区内的道路旁设置十二套DH100的地上或三出口消火栓、四套DN100的水泵接合器,生活污水经格栅井后排入市政污水管,雨水排入市政雨水管。 3 执行的标准、法规 1.《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 2.《建筑给水硬聚氯乙烯(PVC-U)管道工程技术规范》GBJ/CT504-99 3.《建筑给水交联聚乙烯(PEX)管道工程技术规程》DBJ/CT503-99 4.《建筑给水聚丙烯(PP-R)工程技术规程》DBJ/CT501-99 5.,建筑给水铝塑复合管管道工程技术规程》CECS105∶2000 6.《建筑给水排水设计规范》GB15-88(1997年版)

电梯安装工程监理实施细则范本

金科空港城 电梯安装工程监理实施细则 编制人: 批准人:

批准时间: 电梯安装工程监理实施细则 1 工程概况 工程名称: 设计单位: 监理单位: 施工单位: 建设地点: 工程概况:本工程共设计安装电梯37台(其中观光电梯17台),额定速度1m/s,载重量1000kg:自动扶梯8台,额定速度0.5m/s,提升高度5米。 2 专业工程特点 1.目前国内对电梯的制造、安装及维修实行生产企业全面责任负责的“一条龙”管理制度,电梯的终身质量责任主要落实在生产企业。国家对电梯的生产、安装维修实行了“生产许可证”、“电梯准用证”、“委托代理制”、“进户许可证”及“安全认可证”等认证制度。在此主要介绍本工程电梯安装的直接责任方及委托代理方式。 2.电梯安装工程始终处于同一垂直空间(井道)内的立体交叉施工作业过程。在此,从安全施工角度重点介绍本工程井道及电梯机房设置(有无机房、地上或地下机房)施工中的难点及安全重点。 3.简介本工程电梯工程采用的新型(控制、调速、传动等)技术及新型(断相、错相、过载保护及安全钳等)设备应用。 3 执行标准、法规 1.《电梯制造与安装安全规范》GB7588-2003 2.《电梯技术条件》GB/T10058-2009 3.《电梯试验方法》GB/T10059-2009 4.《电梯安装验收规范》GB10060-93 5.《电梯工程施工质量验收规范》GB50310-2002 6.《电梯用钢丝绳》GB8903-2005 7.《电梯曳引机》GB/T13435-92 JG/T507201-1996 型导轨》T《电梯.8. 9.《自动扶梯和自动人行道的制造与安装安全规范》GB16899-2011 11.设计施工图文件

电梯施工监理细则

我方编号:×××/02001~999 ××市××××工程 电梯施工 监 理 细 则 (图片) 编 制: (专业工程师签字) 审 批: (总监签字) ××年××月××日 S H E N Z H E N Z H O N G H A I S U P E R V I S I O N M G T .C O .,L T D &

一、工程概况 工程概况要先简单介绍清楚工程整体概况,再详细介绍电梯工程的设计情况。例如:电梯的数量、用途、型号等。 二、监理部组织架构 三、监理范围和内容 工程监理范围:××××工程××部电梯从进场开始到安装到电梯交付使用的

全过程进行监理。 电梯工程监理内容: 1、设备进场验收; 2、土建交接检验; 3、驱动主机或液压系统; 4、导轨; 5、门系统; 6、轿厢; 7、平衡重; 8、安全部件; 9、悬挂装置、随行电缆、补偿装置; 10、电气装置; 11、整机安装验收 12、分部、(子分部)工程质量验收; 13、自动扶梯监理内容:设备进场验收、土建交接检查、整机安装验收。 四、监理目标和依据 (一)监理目标 1、施工质量控制目标:分项工程合格率达到100%;分部工程合格率达到100%。 2、施工投资控制目标:总体投资要按施工合同要求进行资金控制,施工阶段费用增加控制在预算投资的8%以内. 3、施工进度控制目标:按项目确定的总进度计划和电梯专业进度计划时间完成电梯工程施工、达到竣工验收条件。 4、施工安全文明管理目标:杜绝重大事故、减少一般事故,以强有力的手段实施安全文明施工监理,使现场安全文明施工达到深圳市一流水平。 5、施工合同管理目标:严格管理,争取不发生工程暂停事件,配合总监处理好工程暂停事件;严格工程变更的管理;处理好工程的费用索赔、工程工期的延误、合同的争议及解除等。 (二)监理依据

电梯工程施工监理细则

电梯工程监理实施细则 工程名称:和静县金融大厦建设项目 建设单位:新疆博康房地产开发有限公司 编制人: 审核人: 审批人: 新疆卓越工程项目管理有限公司 二0一五年八月二十六日

一、工程概况 工程名称:和静县金融大厦建设项目 工程地址:和静县城 建设单位:新疆博康房地产开发有限公司 监理单位:新疆卓越工程项目管理有限公司 设计单位:新疆筑铭建筑规划设计有限责任公司 地勘单位:巴州基安岩土工程勘察设计有限责任公司 施工单位:新疆双雄建设(集团)有限责任公司 建筑面积:总建筑面积15076.6平方米,地下2919.8平方米,地上12156.8平方米 层数:地下一层,地上十一层 结构形式:框架剪力墙结构 结构类别:丙类 建筑高度:46.95米 抗震设防烈度:7度 使用年限:50年 建筑类别:二类 耐火等级:地上二级,地下一级 防水等级:屋面II级,地下室一级 质量要求:合格 计划开竣工日期:2015年月日至2015年月日,总工期天 二、编制依据 1、建设单位与施工单位签订的协议、合同及有关文件

2、建设单位与监理单位签订的协议、合同及有关文件 3、电梯制造商提供的电梯安装技术要求及相关图纸 4、《电梯制造与安装安全规范》GB7588-2003 5、《电梯安装验收规范》GB10060-2011 6、《电梯工程施工质量验收规范》GB50310-2002 7、《电梯试验方法》GB/T10059-2009 三、监理工作流程 四、 1、电梯的电气、机械装置组装和安装质量均符合要求,确

保安全可靠; 2、电梯的各安全装置动作灵活、正确,满足电梯安全运行要求; 3、电梯的平层、层门开启,楼层召唤,楼层指示等均准确无误,声光信号清晰、正确; 4、电梯的运行试验、超载试验均符合质量要求。 五、质量预控措施 (1)建设工程所用的电梯必须是具有国家质量监督检验总局颁发生产许可证的厂家生产的,有合格证的产品。进口电梯必须通过国家商检局检验。安装单位进场施工前需向工程所在地质量技术监督局告知,并取得质量技术监督部门许可后方可进场施工。 (2)严格对安装企业进行资质审查 1)安装企业必须持有国家质量监督检验总局颁发的电梯安装许可证,安装企业还应持有电梯安装营业执照,严格按规定的营业范围承揽工程; 2)安装企业必须有健全的质量保证体系和质量责任制,并对安装质量负责; 3)电梯安装队伍必须实行专业化。安装人员都要经过严格的培训,取得国家质量技术监督部门颁发的特种人员作业证书才能上岗,并注意其证书的有效期; 4)电梯设备开箱检查其规格、型号、外形、外观应与图纸相符,完好无变形、无损坏;零部件规格符合图纸要求,数量

供热改造工程工艺监理细则

陕西银河榆林发电有限公司供热首站工艺安装监理实施细则 编制: 审批: 榆林市大成建设监理有限公司 项目监理十五部 2016年3月1日

目录 一、工程概况 ......................................................................................................................... - 3 - 二、监理原则与工作依据 ..................................................................................................... - 4 - 三、专业监理工作程序 ......................................................................................................... - 5 - 四、专业监理工作内容 ......................................................................................................... - 8 - 1、施工准备阶段的监理工作控制重点及内容。 ........................................................ - 8 - 2、室内外管道安装工序 ................................................................................................ - 8 - 3、室内给水管道安装工程 ............................................................................................ - 9 - 4、室外管道安装工程 .................................................................................................... - 9 - 5、室外排水管道安装工程 .......................................................................................... - 10 - 6、站内机泵及换热设备安装 ...................................................................................... - 10 - 7、焊接工艺质量通病及预防控制监理措施 .............................................................. - 12 - 8、管道防腐保温分项工程监理细则 .......................................................................... - 14 -

电梯工程监理细则88059

电梯安装工程监理实施细则 1.工程概况 1.1工程名称:民丰地块三上东·城市之光(二期、三期) 1.2工程建筑总面积:153120平方米 1.3工程地址:东起民丰大街,西至东盛大街,南起经纬路,北至公 平路 1.4本工程建筑高度:最低56米,最高83米 1.5工程电梯工程概况:本工程电梯共22台,其中16#楼3台,18#楼2台,21#楼3台,22#楼3台,15#楼2台,19#楼2台,20#楼2台,23#楼3台,24#楼2台。 2.电梯安装前期监理工作内容 2.1电梯工程特点:曳引式电梯是一种垂直运输工具,其主要由曳引系统、导向系统、门系统、轿厢、重量平衡系统、电力拖动系统、电气控制系统和安全保护系统等组成。根据使用功能的要求,可按速度、控制方式、用途等进行分类。由于电梯使用过程的特殊性和安全性,对电梯安装各分部分项内容和隐蔽工程的质量控制尤为重要。目前电梯作为特殊类的运输产品,生产和安装企业在施工过程中对施工人员及施工要求方面,国家行业等相关标准已明确规定。因此从施工过程来讲,必须从材料、配件、人员、施工工艺和检测要求、安装环境等各方面加以全过程控制。 2.2前期监理工作内容 2.2.1审查施工单位不得转包或违法分包工程,施工单位不得允

许其他单位或个人以本单位的名义承包工程。 2.1.2检查《电梯产品生产许可证》、生产名称是否一致,产品规格是否与覆盖范围一致,颁证单位为国家建设部或国家技术监督局。 2.1.3检查电梯安装企业应有“建筑企业电梯安装工程专业承包企业资质证书”。安装的电梯应与资质等级相符。一级资质企业可承担各类型电梯安装工程;二级资质企业可承担单项合同额不超过企业注册资本金5倍,速度为2.5m/s及以下电梯安装。 2.1.4安装单位应办理电梯安装开工手续(登记表),并取得批准。 2.1.5项目负责人应有任命书,任命书应公司盖章、法人签字。项目负责人应有相应的建筑施工企业项目经理等级资质证书。 2.1.6技术负责人应有相应专业职称证书。管理人员(安全员、质量员、施工员)应有岗位资格证书。施工人员应有工人资格证书(上岗证) 2.1.7检查施工单位应有电梯有关标准和强制性规范并认真执行。 2.1.8检查施工单位应有有效期内的计量检测工具及台帐。 2.1.9应有“施工单位施工方案”审查记录并经总监理工程师审查签证认可。 3.监理工作目标及依据 3.1目标:电梯安装工程质量评定等级达到合格,实现工程按期竣工的目标 3.2编制依据 3.2.1工程监理合同和工程施工合同 3.2.2《建筑工程施工质量验收统一标准》GB50300-2013

施工升降机监理细则 - 副本

施工升降机安全 监 理 细 则 编制单位: 批准: 编制: 编制日期:2012年2 月25 日

目录 一、工程概况 (3) 二.监理依据 (3) 三、监理程序 (3) 四、监理内容 (4) 五、升降机安全监理制度措施 (8) 六、升降机安全使用和管理 (9)

一、工程概况 二.监理依据 1、《建筑电气工程质量验收规范》GB50303-2002 2、《建筑工程监理规范》GB50319-2000 3、《施工现场临时用电安全技术规范》JGJ46-2005 4、《建筑施工安全检查标准》GJ59-99 5、《建筑起重机械安全评估技术规程》JGJ/T189-2009 6、《施工升降机检验规则》GB10053 7、《施工升降机安全规程》GB10055-2007 8、《建筑施工高处作业安全技术规范》JGJ180 9、施工组织设计 10、监理规划 三、监理程序 1、审核专业安装拆卸单位资质; 2、审核特种作业人员资格; 3、督促施工、安装单位建立健全施工现场安全生产保证体系,健全各项规章制度; 4、审核安装、拆卸单位编制的专项安装拆卸方案、安全技术措施,高危作业安全施工及危急抢险方案; 5、督促施工承包单位做好逐级安全交底工作; 6、升降机进场检查验收; 7、升降机安装拆卸跟踪检查验收。

四、监理内容 1、审核安装拆卸升降机必须具备安装拆卸作业资质证书的专业单位,作业人员必须经过专业培训考核,持有效操作证上岗,审核安装单位编制的专项安装拆卸安全施工方案和装拆工艺要求; 2、安装拆卸作业应严格按照升降机装拆方案和操作规程中的有关规定程序进行安装拆卸,严格遵守施工现场安全生产有关制度,正确使用劳动保护用品; 3、安装前必须向作业人员进行装拆方案和安全操作技术的书面和口头交底并履行签字手续; 4、装拆过程中有专人统一指挥,划出警戒区域,并有专人监控;装拆工作应在白天进行,遇恶劣天气应停止作业; 5、安装完毕后必须经专门的检测机构检测合格,并报有关部门备案后方可使用; 6、使用前及使用过程中吊笼和对重升降通道周围应设置地面防护围栏;施工升降机在工作或非工作状态时,均应具有随各种规定载荷而不倾翻的稳定性,并在最大独立高度时的抗倾翻力矩不应小于该工作时载荷最大倾翻力矩的1.5倍;层门应保证在关闭时人员不能进出; 7、施工升降机的吊笼在额定载荷运行时,当停留在某一工作高度,不应出现下滑现象;在空中再起动上升时,不允许出现瞬时下滑现象; 8、施工升降机吊笼内净高≥2m,吊笼的门开启高度≥1.8m,吊

建筑节能监理实施细则(最新版)68161

目录 一.工程概况------------------------------------------------------------------1 二.编制依据------------------------------------------------------------------2 三.专业工程特点------------------------------------------------------------3 四.监理工作流程------------------------------------------------------------4 五.监理工作要点------------------------------------------------------------8 六.监理工作方法及措施-------------------------------------------------32

一、工程概况 1、项目名称:****** 2、建设单位:****** 3、设计单位:****** 4、施工单位:****** 5、建设地点:****** 6、总建筑面积:约15.56万平方米 7、栋数、层数:******项目工程共14个单位工程,包括12栋住宅、1个地下车库、1个幼儿园,整个基坑工程平面形状呈梭镖形状,基坑东西长约470m,南北侧宽130m,开挖深度为2-9.4m。整个项目划分为两个标段,由******承建的二标段,包含4~7#楼、11#、12#楼、标段划分线以西的车库,总建筑面积79537.40平方米。 4#楼、5#楼建筑面积均为6922.36㎡,建筑高度为55.5m,,建筑主体地上18层住宅,分一个单元2户,地下2层,使用功能为储藏室(所存物品为丙、丁、戊类物品)、电气间、电表间、热表间。屋顶为平屋顶,楼梯间均可出屋面,阳台为封闭阳台。地下工程防水等级为二级。耐火等级为二级。 6#楼建筑面积为14229.14㎡,建筑高度为88.9m,,建筑主体地上28层住宅,分一个单元2户,地下2层,使用功能为储藏室(所存物品为丙、丁、戊类物品)、电气间、电表间、热表间。屋顶为平屋顶,楼梯间均可出屋面,阳台为封闭阳台。地下工程防水等级为二级。耐火等级为二级。 7#楼建筑面积为14216.27㎡,建筑高度为88.9m,,建筑主体地上28层住宅,分一个单元2户,地下2层,使用功能为储藏室(所存物品为丙、丁、戊类物品)、电气间、电表间、热表间。屋顶为平屋顶,楼梯间均可出屋面,阳台为封闭阳台。地下工程防水等级为二级。耐火等级为二级。 11#楼、12#楼建筑面积均为10773.61㎡,建筑高度为55.5m,建筑主体地上18层住宅,地下2层,使用功能为储藏室(所存物品为丙、丁、戊类物品)、电气间、电表间、热表间。分两个单元每单元2户。屋顶为平屋顶,楼梯间均可出屋面,两单元楼梯间可通过屋面相连通阳台为封闭阳台。地下工程防水等级为二级。耐火等级为二级。

电梯安装监理实施细则

新江湾城23-1、23-2地块(泰宝大厦工程) 电梯安装监理实施细则 编制人: 总监理工程师: 批准时间: 上海同建工程建设监理咨询有限责任公司 泰宝大厦项目监理部 电梯安装监理实施细则 一、工程概况: 新江湾城23-1、23-2地块项目位于上海市杨浦区新江湾城23街坊,本工程为商业、办公、娱乐一体的综合建筑,23-1地块(1#楼)地下三层,地上十层,地上建筑总高度40米,地下二层为机械式停车库,地下一层至三层商业,四层至十层为办公。23-2地块(2#楼)地下三层,地上二十八层,地上建筑总高度米,地下二层为机械式停车库,地下一层至三层商业,四层为会所娱乐场所,五至二十八层为公寓式办公,结构形式为框架剪力墙结构,现浇混凝土楼板,防火设计建筑类别:23-1地块和23-2地块均为一类高层建筑,23-1地块建筑面积 m2,23-2地块建筑面积 m2,,总建筑面积约万m2。 二、本工程专业特点: 泰宝大厦工程共有26台电梯,由上海日立电梯营销有限公司提供产品并进行安装,该电梯主要用于乘人,位置装设于土建预留的电梯井道内,具体技术参数如下:

三、监理工作依据: 电梯的制造及安装安全规范(GB7588-2003); 自动扶梯制造与安装安全规范(GB16899-2011); 电梯技术条件(GB/T10058-2009) 电梯试验方法(GB/T10059-2009) 电梯安装验收规范(GB10060-2011); 电梯工程施工质量验收规范(GB50310-2012); 电梯主参数及轿厢、井道、机房的型号与尺寸 GB/~; 建筑工程施工质量验收统一标准(GB50310-2014); 设计图纸、设计院的变更通知单以及业主的变更要求。四、监理工作目标:

采暖工程监理实施细则

采暖工程监理实施细则 一、工程概况 1、生活给水系统 材料采用除户内直管采用钢塑复合板,熔连接,管径<DN100采用螺纹连接,管径≥100mm时采用法兰或沟槽连接。 2、排水系统 本工程污、废水合流,室内地上部位,污、废水重力自流排至室外污水管,地下室排水汇集至集水坑,经潜污泵提升后排出。材料采用UPVC 螺旋消音管材,出户口分采用机制铸铁管,污废水采用镀鋅钢管,出顶通气管为机制铸铁管。 3、雨水系统 本工程雨水为内排水系统。屋面雨水经雨水斗和室内雨水管排至室外雨水管网。材料采用给水聚氯乙烯塑料管,承插口粘接,立管底部至出户部分采用热镀锌管。 4、消防栓系统 消防管道均成环布置,采用减压稳压消火栓。 5、暖通 (1)采暖系统 本工程采用集中供暖分户热计量方式。热源为市政热力网,经小区转换站提供高低区,系统定压点设于换热站内,低区工作压力1.0MPa,高区工作压力1.6MPa。低区1-13层,高区14-26层,采暖热水经各个楼热表间进入公共管井,分户计量后连接各户内分集水口,经分水口与户内采暖环路相连。本工程户处室内系统采用双管下供下回异程式系统,地址、住宅及商业各房间采用埋管式低温地板辐射采暖方式。管材为耐热聚乙烯(PE —RT管)将其敷设于楼面垫层内。 (2)通风及防排烟 1、消防电梯前室设加压送风系统,送风机安装在屋面,前室每层设有多叶常闭送风口,防烟楼梯采用自然排烟。住宅部分防烟楼梯间地下室一层采用窗井自然排烟。 2、露天设置的通风机加防护罩。 3、前室加压送风口控制要求:着火时打开着火层及上、下相邻层,送风口控制要求:送风口与送风机连动,着火时打开送风口,送风机启动进行加压送风。 4、法兰之间的填料厚度为3—5mm,一般风管法兰垫料采用闭孔海绵橡胶

电梯安全监理细则

电梯安全监理细则工程地点:椒江教五路东侧、市府大道北侧地块工程项目名称:教五路东侧、市府大道北侧地块工程 建设单位:台州华禹欧士凯置业有限公司 勘察单位:浙江省工程勘察院 设计单位:.浙江省工业设计研究院 施工单位:方远建设集团股份有限公司 监理单位:浙江盛华工程建设监理有限公司 总建筑面积:286034㎡ 总工期:36个月 开工日期:2012年6月2日

计划竣工日期:2015年6月1日 工程特点:本工程基础为钻孔灌注桩,由低层、高层组成,地下 二、外用施工电梯安全监理方法 外用施工电梯安全监理方法可概括为三条:一是制定实施细则;二是审查全面;三是检查督促到位。 (一)、制定实施细则:监理单位应按照有关要求,编制施工电梯安装拆卸安全监理实施细则,明确安全监理的方法、措施、控制要点和检查方案。 (二)、审查全面:监理单位在施工准备阶段对施工电梯安装拆卸安全监理要做好七个方面的审查、审核工作。一是审查施工单位编制的施工电梯安拆专项施工方案是否符合工程建设强制性标准要求;二是审查施工单位资质和安全生产许可证是否有效;三是审查安装单位的资质和安全生产许可证是否有效,审查施工单位和安装单位签订的安装协议;四是审查施工单位项目经理和专职安全员是否具备合法资格,是否与投标文件相一致;五是审查安装单位的安装人员的特种作业人员资格证是否合法有效,是否与投标文件相一致;六是审核施工单位应急救援预案和安全防护措施费的使用计划;七是审核施工电梯原生产厂家的生产许可证,产品合格证及原生产厂家的检测报告。 (三)、检查督促到位:监理单位在外用施工电梯的安装准备阶段和施工阶段,主

要做好六个方面的检查督促工作。一是检查施工单位在工程项目上的安全生产规章制度和安全监管机构的建立、健全及专职安全生产管理人员的配备情况;二是定期巡视检查施工过程中危险性较大工程的作业情况;三是核查施工电梯的安装自检、专业检测单位的检测报告和使用单位、安装单位、租赁单位的验收手续;四是检查施工现场各种安全标志(包括施工电梯的安全标志)和安全防护措施(包括施工电梯的安全防护措施。如防护蓬、卸料平台的防护等)是否符合强制性标准要求,并检查安全生产使用费的使用情况;五是督促施工单位按照施工组织设计中的安全技术措施和外用施工电梯专项施工方案组织施工,及时制止违规施工作业;六是督促施工单位进行外用施工电梯安全自查工作,并对施工单位的自查情况进行抽查。 三、外用施工电梯安全监理措施 外用施工电梯安全监理的措施可概括为一句话:正确行使停工令,并及时报告。监理单位对施工现场安全生产情况进行巡视检查,发现存在安全事故隐患,应书面通知施工单位,并督促其立即整改;情况严重的,监理单位应及时下达工程暂停令,要求施工单位停工整改,并及时报告建设单位,施工单位拒不整改或不停工整改的,监理单位应及时向工程所在地建设主管部门或工程项目的行业主管部门报告。监理单位要作到四个该字。即该审查的一定要审查,该检查的一定要检查,该停工的一定要停工,该报告的一定要报告。只有做到这四个该字,才一无隐患,二无责任。 四、外用施工电梯安全监理控制要点 外用施工电梯安全监理控制要点可概括为六点:

电梯工程监理细则

电梯工程监理细则 一、工程概况: 本工程工采用三菱电梯LEHY-II型电梯39台,EXE_NZ31型电梯为12台。订货合同号:08N3V08-A97,额定载重量分别 1350kg\800kg\1050kg ;额定速度分别为 2m/s;1.75m/s;1.0m/s;1.6m/s 。其中1#~4# 电梯为并联,6#~47#为单梯,其中32#~43#为为无机房观光电梯,48#~51#为并联梯。分别安装于(昆明螺蛳湾国际商贸城)酒店、A标、B标、C标、D标、E标、F标、G标、W 杯、S标共10个单元。 二、电梯规格及 升降梯规格:

三、监理依据标准 1、GB 10058-97《电梯技术条件》 2、GB 10059-97《电梯试验方法》 3、GB 10060-93《电梯安装、验收规范》 4、GB 7588-95《电梯制造与安装安全规范》 5、GB/T 13435-92《电梯曳引机》 6、G B 50182.2-93《电气装置安装工程、电梯电气装置施工及验收规范》 7、GBJ 310-88《电梯安装工程质量检验评定标准》 四、质量要求 (一)保证项目 1.曳引检查 (1)电梯平衡系数调整测定逐渐加载至25%、40%、50%、75%额定载荷,测定轿厢上行、下行与对重同一水平位置时的电流(或电压)值作出电流-负荷%上、下行曲线确定平衡系数。平衡系数应在40%-50%之间,其值应符合制造厂数据。 (2)曳引张力检查行程上部空载上行,行程下部125%额定载荷下行,各停层3次以上,轿厢应可靠制动、停止。125%额定载荷正常速度下切断主电源,轿厢亦应可靠制动。 (3)冲顶检查 当对重被支承压被压缩的缓冲器上时,空载轿厢不能被曳引绳提升。 (4)曳引静载检查 轿厢置于最底层、加负载150%,测量轿厢地坎和厅门地坎加载前后地坎相对

电梯监理实施细则

电梯安装监理实施细则 一、工程概况 二、编制依据 1、经批准的监理规划; 2、《建设工程监理规范》GB50319-2000; 3、《建筑工程施工质量验收统一标准》GB50300-2001; 4、《电梯工程施工质量验收规范》GB50310-2002; 5、《建筑电气工程施工质量验收规范》GB50303-2002; 6、经审定的电梯安装方案; 7、电梯制造与安装安全规范GB7588-95 ; 8、电梯技术条件GB/T10058-97 ; 9、电梯试验方法GB10059/T-97 ; 10、建筑设备安装分项工程施工工艺标准(中国建筑工业出版社1999 年版)。 三、安装准备监理 1、搜集、学习电梯安装技术规范、标准; 2、告知建设单位办理电梯报监手续; 3、熟悉图纸,参加设计技术交底和图纸会审; 4、协助考察、选择电梯安装分包商,审查分包单位资质报审表及其营业执照、安装资质、安全生产许可证、项目管理班子资格、三类人员安全考核合格证、特殊工种特种作业操作资格证等证明资料,复核分包合同、安全协议; 5、审查安装专项方案、安装工艺(安装手册或安装说明书)、施工操作规程; 6、协助进行电梯设备定制或采购; 7、审查安装单位施工现场质量和安全保证体系; 8、督促总包、分包单位做好质量、安全技术交底。 9、电梯井道脚手架必须经过安全技术部门检查、验收后方可使用,场用电,照 明用电必须符合《施工现场临时用电安全技术规范》要求。 四、安装施工监理 一)、设备进场验收 1、组织:建设、监理、土建施工、安装等单位共同进行。 2、内容: (1)、审查随机文件:土建布置图,产品出厂合格证,门锁装置、限速器、缓冲器的型式试验合格证书复印件,装相单,安装、使用维护说明书,动力电路和安全电路的电气原理图; (2)、开箱检验:安装单位会同业主,监理工程师一起按设备装箱单,对电梯主机设备、轿厢、厅门、轨道、对重、电气控制柜,励磁柜,限位开关等部件和导轨、导轨支架、压道板、接道板、导轨基础以及相应的连接螺丝等进行开箱检查,检查数量、规格、质量规格数量是否和装箱单相符,是否有损坏,对导轨、导轨支架、压道板、接道板、导轨基础以及相应的连接螺丝等规格数量要和装箱
