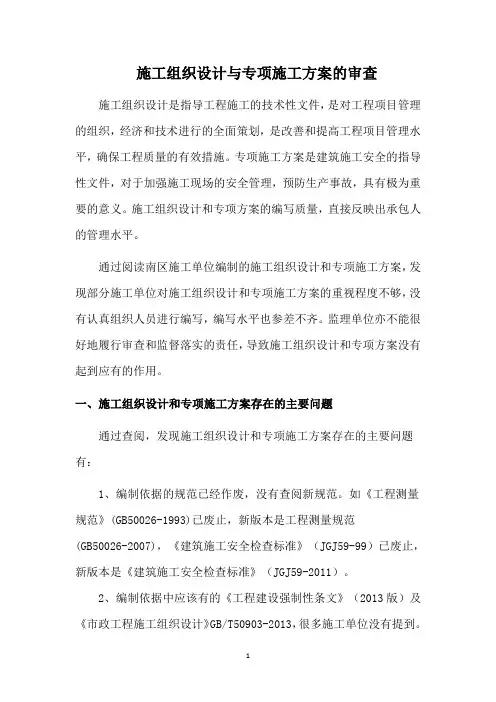

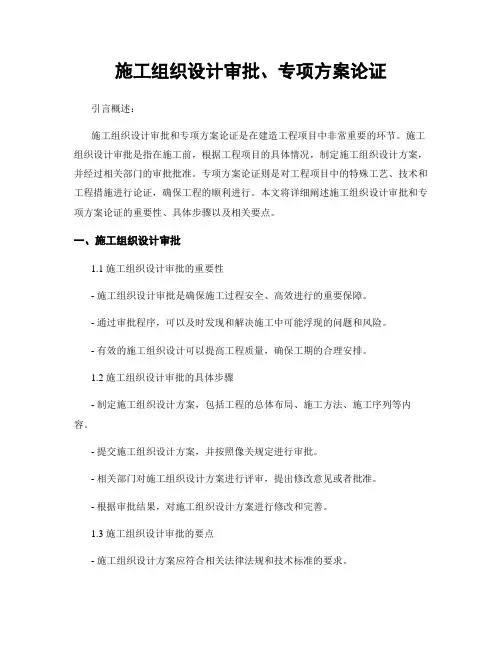

当前位置:文档之家› 施工组织设计及专项方案审批

施工组织设计及专项方案审批

施工组织设计及专项方案审批
施工组织设计及专项方案审批

一建施工组织设计及专项方案自己总结

施工组织设计 一、施工组织设计 施工组织总设计 施工组织设计单位工程施工组织设计 施工方案专家论证的专项施工方案 专项施工方案 非专项施工方案 作业指导书 (一)专业术语 1、施工组织总设计:以若干个单位工程组成群体工程或特大型项目为主要对象编制的施工组织设计,对整个项目的施工过程起统筹规划、重点控制作用。 2、单位工程施工组织设计 3、施工方案:以分部分项工程或专项工程为对象编制的施工技术与组织方案,用以指导其施工过程。 专项工程:危险性较大的分部分项工程 专家论证:超过一定规模的危险性较大的分部分项工程 作业指导书:针对工序和检验批 (二)编写审批程序 1、作业指导书: 技术人员编写,项目技术负责人审批签字 2、施工方案(非专项) 项目负责人主持编制,技术人员编写,项目技术负责人审批,专业监理工程师签字。 3、专项方案(包括专家论证) 项目负责人主持编制,项目技术负责人编写,施工单位技术负责人批准,报监理单位,由总监理工程师审批。(专家论证:施工单位根据论证报告修改完善专项方案,并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后实施;实行施工总承包的应当由施工总承包单位、相关专业承包单位技术负责人签字)。

由专业承包单位施工的分部分项工程或专项工程的施工方案,应由专业承包单位技术负责人/技术负责人授权的技术人员审批,有总承包单位时,由总承包单位项目技术负责人核准备案。 4、单位工程施工组织设计、施工组织总设计 项目负责人主持编制,项目技术负责人编写,单位施工组织设计由施工单位技术负责人或技术负责人授权的技术人员审批(施工组织总设计由总承包单位技术负责人审批),报监理单位,由项目总监理工程师审批签字。 (三)单位、人、行为 建设单位:建设单位负责人、建设单位项目技术负责人 监理单位:总监理工程师 总监理工程师代表 专业监理工程师(土建、水、设备)、安全监理 监理员(旁站、巡视) 总承包单位:总承包单位技术负责人 总承包单位技术负责人授权技术人员 施工单位:施工单位技术负责人 施工单位技术部门 专职安全员 项目:项目负责人 项目技术负责人 专业技术人员、质量人员、安全人员 专业分包:专业承包单位技术负责人

施工组织设计方案(范文)86951

长春建筑学院 毕业设计 施工组织设计方案 学院:土木工程学院 专业:土木工程(建筑工程) 班级:建1206班 姓名:洪心杓

第一章编制说明 第一节编制说明 对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。 我公司组织有关人员认真阅读图纸,详细了解现场情况,编制了本《施工组织设计》。 本《施工组织设计》编制时对工期、质量目标、管理机构设置与劳动组织、施工进度汁划控制、机械设备、主要技术方案、安全、文明施工、环保、季节性施工、总包管理等诸多素尽可能做到充分考虑,突出其科学性、适朋性及针对性。在工程实施之前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工,确保在120天工期内完成工程的全部施工内容,其中,外墙工期控制在日历天内全部完成。并使本工程质量达到合格标准,力争创市样板工程,我们承诺:我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流材抖、一流的施工机具和超常的价格,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步优化施工方案,以先进科学施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工棚、优良的施工管理水平和优良的服务,按时交付令业主满意的工程。 第二节编制依据 1、设计施工图纸; 2、《建筑工程施工质量验收统一标准》GB50300-2001 3、《建筑地基基础工程施工质量验收规范》GB50202-2002 4、《建筑地基基础设计规范》GB50007-2002 5、《桩基质量检测技术规程》SJG09-99 6、《吉林省建筑地基基础设计规范》DBJ15-31-2003 7、《建筑桩基技术规范》JGJ94-94 8、《混凝土结构工程施工质量验收规范》GB50204-2002 9、《砌体工程施工质量验收规范》GB50203-2002 10、《木结构工程施工质量验收规范》GB50206-2002 11、《屋面工程施工质量验收规范》GB50207-2002 12、《地下防水工程施工质量验收规范》GB50208-2002 13、《建筑地面工程施工质量验收规范》GB50209-2002 14、《建筑装饰装修工程施工质量验收规范》GB50210-2001 15、《建筑工程施工测量规范》

施工组织设计方案模板

XX片区市政配套道路二期工程 施 工 组 织 设 计 编制: 审核: 审批: XXXXX股份有限公司 年月日

施工组织设计目录 目录 第一章工程总说明 ----------------------------------------------------------- 1第一节编制总则 ------------------------------------------------------------------------------------- 1第二节工程概况 ------------------------------------------------------------------------------------ 2第二章施工总部署 ----------------------------------------------------------- 4第一节施工总计划安排--------------------------------------------------------------------------- 4第二节总体施工顺序和施工流程 ---------------------------------------------------------------- 6第三节管道工程 ---------------------------------------------------------------------------------- 8第四节施工重点、难点和相应对策----------------------------------------------------------- 19 一、沥青路面施工方案----------------------------------------------------------------------------- 19 二、软基换填施工方案----------------------------------------------------------------------------- 22 三、管道拉森钢板支护----------------------------------------------------------------------------- 24第五节劳动力管理 --------------------------------------------------------------------------------- 29第六节材料管理 ------------------------------------------------------------------------------------ 29第七节设备管理 ------------------------------------------------------------------------------------ 30第八节施工组织架构与岗位人员职责 --------------------------------------------------------- 32第四章施工总平面布置和施工准备 ------------------------------------ 34

施工组织设计及专项方案

安全管理保证项目资料 第二分册 施工组织设计及专项施工方案

贵州建工集团有限公司项目部 安全管理资料目录 第二分册

审核:编制:年月日 施工组织设计/方案编审及实施规定 集团所属各单位: 为了更好的贯彻执行《建设工程安全生产管理条例》、建设部[2009]87号文、国家标准《施工组织设计编制规范》GB/T 50320-2009等相关建设法律法规及规范,培养和造就一批专业性较强的技术干部,最大限度地减少和消灭质量、安全隐患,杜绝重大质量安全事故发生,降低轻伤频率,提升集团整体技术优势,特制定本规定,纳入年度工作考核中,自2012年1月1日起实施。 第一条,项目部报审施工组织设计时,应配合公司按施组/方案流程图办理,各单位技术部门必须对项目施工组织设计实行登记制度,建立台帐。 第二条,已登记备案的项目,由项目部提供相关信息资料交技术中心(总工办)建档,以展开施工组织设计的审核工作。相关信息资料包括开工报告、现场项目组织机构人员任命文件、建筑结构设计图(主要为建筑设计说明、结构设计说明、一层建筑平面布置图、建筑剖面图、立面图、与危险性较大分部分项工程相关的建筑结构图)。

第三条,项目部向公司技术部门报审施工组织设计前,应根据设计施工图,初步填报危险性较大的分部分项工程自动识辨表(见表2),与施工组织设计一并报送技术中心审核,录入动态控制系统(见表3)。 第四条,以上程序完成,技术部门依据项目提供的信息进入施工组织设计审核程序,并形成审核意见发往项目部(见表4)。 第五条,项目部必须按照公司技术部门形成的审核意见修改完善施工组织设计,再反馈技术部门复查,并对审核意见作出书面回复。 第六条,施工组织设计经公司技术部门复查通过后,填写复查意见,并组织质量部门、安全部门会签。 第七条,施工组织设计批准前,项目部必须按第八条规定的格式装订成册(一式五份),再报企业技术负责人填写审批结论并签字,公司技术部门存档2份。 第八条,施工组织设计按以下顺序装订,硬壳封面→签字封面→审核审批记录→初审记录→修改回复→目录(二级)→正文内容→软封底→硬壳封底。硬壳封面、封底必须为蓝色,其它为白色。文本装订统一为A4规格, 第九条,封面字体统一为黑体字并在施组/方案名称下设置集团标志,目录及正文内容为四号宋体字并设置“公司名称”水印暗记,页码设置在页脚居中,目录页码单独设置,正文内容首页另行设置起始页码“1”。封面正文内容页边距上下右均为2.5cm,左为3cm。图纸采用A3纸(根据实际情况调整)打印折叠成A4规格。图纸可以晒蓝图装订成A4规格,图纸必须有图框、图名、图签、责任人签名;图中文字统一为

总施工组织设计方案模板

总施工组织设计方 案

第一章: 总体概述 第一节、工程简介: 1、工程名称: 广东第二师范学院番禺附属中学教学楼卫生间改建工程; 2、工程地点: 广东第二师范学院番禺附属中学内 3、建设单位: 广东第二师范学院番禺附属中学; 4、设计单位: 广州番禺区市桥建筑设计院有限公司 5. 监理单位: 广州城工建设监理有限公司; 6、工程规模及设计要求: 总建筑面积: 480.5㎡建筑层数: 地上 五层 ; 建筑工程等级: 三级 ; 结构形式:钢筋混凝土 框架结; 抗震设防烈度: 七度 ; 防火设计的的建筑 分类: 二类 该工程基础采用天然独立地基, 工程主体结构砼采用C25的商品砼, 结构墙体采用Mb7.5砂浆砌筑MU10蒸压加气砼砌块, 外窗户采用玻璃铝合金, 外墙饰面砖为条形砖。 第二节、项目管理目标 质量目标 本工程质量目标: 经过国家及行业质量验收达到合格标准。 工期目标 本工程暂定开工日期为12月13日。施工总工期60日历天,其中主体工程计划40个工作日内完成, 余下时间穿插着水电和装饰装修工程的施工。根据本工程的施工条件、施工地点、施工内

容及建设单位对工期的要求, 结合本公司的施工力量穿插着安排施工, 我司确保在60日历天内完成本工程施工。 安全生产文明施工目标 1、在施工期间严格遵守国家、省、市有关防火、防爆和施工安全的规定, 建立规章制度和防护措施。贯彻”安全第一, 预防为主”的方针, 有效地控制和防止事故的发生。实现: ①无工伤死亡事故; ②无交通死亡事故; ③无等级火警事故; ④无重伤事故, 轻伤事故率控制在3‰范围内; ⑤无倒塌、无中毒事故。 2、文明施工目标: 做好规划管理, 场容场貌创一流水平, 使本工程施工工地达到市级安全文明工地, 争创省级”双优”工地。 3、环境保护: 在施工过程严格遵守相关法规, 减少水污染、大气污染和噪声污染。 第三节、施工管理及计划 一、项目管理模式 我公司将委派具有同类工程承包经验和能力的项目经理和具有同类型工程施工管理经验的高素质的管理人员组成项目经理部, 对工程施工实施项目管理。项目经理部在总部和区域公司领导下充分发挥企业集团的整体优势, 标准模式建立管理体系, 形成以全面质量管理为中心环节, 以专业管理和计算机管理相结合的科学化管理为体制, 以便出众地实现对建设单位的承诺以及我公司的质量方针。 二、施工进度控制

怎么审批施工组织设计

《施工组织设计(方案)》是工程施工的策划文件,在施工中起指导作用,所以,施工方案和工艺要求必须清楚、明了;应全面、系统地覆盖施工过程中的所有工作要求,使《施工组织设计(方案)》在施工现场发挥作用。 监理单位如何审核《施工组织设计(方案)》使之符合工程施工要求,是工程实施前的一项重要工作。监理单位应审核工程实施方案的内容如下: 1、审查内容 1)承建单位对施工组织设计(方案)签字、审批手续是否齐全;2)施工组织设计(方案)的主要内容是否齐全; 施工组织设计的内容一般包括: ?施工组织总设计:工程概况和施工特点分析;施工部署和主要项目施工方案;施工总进度计划;全场性的施工准备工作计划;施工资源总需要量计划;施工总平面图和各项主要技术经济评价指标。 ?单位工程施工组织设计:工程概况和施工特点分析;施工方案选择;施工进度计划;劳动力、材料、构配件、施工机械和施工机具等需要量计划,施工平面图;保证质量、安全、降低成本和冻雨季施工的技术组织措施;各项技术经济指标等。 ?施工方案设计:指重点部位、关键工序或技术复杂的分项、分部工程施工方案和采用新技术、新工艺、新技术、新设备的施工方案。内容包括:工程概况;施工程序和顺序;主要分项分部的施工方案和施工机械选择;技术、质量保证措施等内。

3)承建单位现场项目管理机构的质量体系、技术管理体系,特别是质量保证体系是否齐全; 4)主要项目的施工方法是否合理可行,是否符合现场条件及工艺要求; 5)施工机械设备的选择是否考虑了对施工质量的影响与保证; 6)施工总进度计划、施工程序的安排是否合理、科学、符合承建合同的要求; 7)主要的施工技术、质量保证措施针对性、有效性如何; 8)施工现场总体布置是否合理,是否有利于保证工程的正常顺利施工,是否有利于工程保证质量,施工总平面图是否与建筑平面协调一致。 2、审查意见 专业监理工程师审查意见:根据对上述内容的审查,如符合要求则签署“施工组织设计(方案)合理、可行,且审批手续齐全,拟同意承建单位按该施工组织设计(方案)组织施工,请总监理工程师审核”。如不符合要求,专业监理工程师应简明指出不符合要求之处,并提出修改补充意见后签署“暂不同意承包单位按该施工组织设计(方案)组织施工,待修改完善后再报,请总监理工程师审核”。 总监理工程师审核意见:总监理工程师对专业监理工程师的审查进行审核,如同意专业监理工程师审查意见,应签认“同意专业监理工程师审查意见,并同意承包单位按该施工组织设计(方案)组织施工”;如不同意专业监理工程师的审查意见,应简明提出与专业监理工程师

专项安全施工组织设计(方案措施)

目录 一、工程概况.......................................................... 错误!未定义书签。 二、安全生产管理目标............................................ 错误!未定义书签。 三、安全技术措施................................................... 错误!未定义书签。 四、许可证、准用证及安全检查验收制度 ................ 错误!未定义书签。 五、施工用电安全技术档案..................................... 错误!未定义书签。 六、工伤事故档案................................................... 错误!未定义书签。 七、施工现场处罚条例............................................ 错误!未定义书签。 八、应急救缓预案................................................... 错误!未定义书签。 九、各施工阶段安全管理的重点.............................. 错误!未定义书签。 十、防止环境污染................................................... 错误!未定义书签。 一、工程概况 邯郸市创信商厦工程位于邯郸市丛台区中华大街西侧,北仓路南侧。本工程为原自行车厂宿舍楼的改建。西面是邯郸市二十六中学。 邯郸市创信商厦工程,地下2层,地下一层为车库,地下二层平时为自行车库,战时为人防工程。地上27层,其中一~四层为商场、五层~二

模板工程施工组织设计方案

宁晋名门世家 1# 楼 模 板 工 程 方 案 编制人: 审核人: 审批人: 编制日期:二零一二年二月三日 编制单位:建设集团

目录 第一节编制依据 第二节工程概况 第三节模板方案选择 第四节材料选择 第五节模板安装 第六节模板拆除 第七节模板技术措施 第八节安全、环保文明施工措施 第九节模板计算

第一节编制依据 《建筑结构荷载规》GB50009-2001中国建筑工业; 《混凝土结构设计规》GB50010-2002中国建筑工业; 《建筑施工计算手册》江正荣著中国建筑工业; 《建筑施工手册》第四版中国建筑工业; 《钢结构设计规》GB 50017-2003中国建筑工业; 第二节工程概况 一、工程建设概况 1、本工程为宝盈房地产开发建设开发的宁晋名门世家1#楼。本工程采用剪力墙结构体系,建筑抗震设防类别为标准设防类,结构安全等级为二级。剪力墙的抗震等级为三级。主楼基础采用钢筋混凝土筏板基础. 2、建设单位:宝盈房地产开发 监理单位:安泰建设监理 设计单位:威斯顿建筑设计分公司 施工单位:建设集团 二、建筑设计概况 地下建筑面积() 地上建筑面 积() 总建筑面积 ()

第三节模板方案选择 本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。 2、在规定的条件下和规定的使用期限,能够充分满足预期的安全性和耐久性。 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收; 5、综合以上几点,模板及模板支架的搭设,还必须符合规检查标准要求,要符合省文明标化工地的有关标准。 6、结合模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验选择合理的模板方案。 第四节材料选择 在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。 采用15mm厚清水墙板,木方作楞,配套穿墙螺栓M14使用。竖向楞采用40×80 木方,水平外楞采用48×3.5钢管。 第五节模板安装 1、一般要求 竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。安装模板前,要清除杂物,焊接或修整模板的定位预埋件,预埋套管等,并经验收合格,做好测量放线工作。 2、±0.000以下模板安装要求 (1)底板模板安装顺序及技术要点 垫层施工完毕后进行底板模板安装,底板侧模全部采用砖模,沿底板边线外延20mm砌筑120mm厚砖墙,高度=底板厚+50mm,在底板厚度围砌筑永久性保护墙,砂浆采用1:3水泥砂浆,上面砌筑临时性保护墙,用混合砂浆砌筑,砖墙侧抹20mm厚1:3水泥砂浆。地下室墙体第一道水平施工缝留置在基础底板上

钢筋工程专项施工组织设计方案(完整)

钢筋工程专项施工方案 一、编制依据 1本工程的施工合同要求、设计施工图纸及施工组织设计 2、国家及地方现行施工施工手册、施工质量验收规范、标准和相应法律、法规、国家强制性规范及条文等。 3、我公司多年积累的成熟施工经验。 4、根据当地水文、气象以及施工现场实际条件。 二、工程概况: 1、工程简介 本工程为洛栾洛卢高速公路监控分中心位于洛阳市洛龙区,洛阳至栾川高速公路的起点处, 与主线收费站合建,本期建设用地27.67亩,建筑面积为10597.57讥其中:管理分中心办公楼建筑物为6层现浇钢筋砼框架结构,建筑面积5675.37m2,建筑高度为22.65m;宿舍楼为4 层现浇钢筋砼框架结构建筑面积约3751.37m2,建筑高度为14.85m;门卫室建筑面积28叭配电房建筑面积95.14叭锅炉房建筑面积23.89讥本工程结构安全等级为二级,抗震设防类别为丙类,框架抗震等级:抗震等级主楼为三级, 监控中心部分为二级,耐火等级为二级,地基基础设计等级为丙级,抗震设防烈度为7度,建筑结构设计合理使用年限为50年。 2、构件种类普通构件:承台、柱、梁板。 3、使用的钢筋种类 本工程钢筋主要采用一级和三级钢筋,钢筋直径从mm到36mm。直径64^2的钢筋为HPB300钢筋,直径

d羽的钢筋为HRB400E钢筋。 本工程的钢筋规格种类多,并且使用了大直径钢筋,本工程主要钢筋分布情况:底板主要采用14、16钢筋,柱纵筋主要采用20、22、25、钢筋,箍筋采用6、8 10、12钢筋,墙边缘构件主要采用16、18、20、22、25钢筋。梁纵筋主要采用20、22、25钢筋。楼板主要采用8、10钢筋。 本工程中所有的钢筋连接采用焊接和绑扎搭接,焊接连接搭接长度不小于10d,绑 扎搭接搭接长度不小于35d,钢筋接头位置按规范要求错开现场连接(搭接连接、电渣压力焊、焊接。)钢筋连接方式如下表所示:

装饰装修施工组织设计方案范本

【最新资料Word版可自由编辑!!】1 编制依据 1.1 施工图设计和/或顾客特殊要求 1.2 施工组织设计/质量计划

1.3 类似工程施工方案 1.4标准、规范及有关技术规定 《建筑装饰装修工程质量验收规范》(GB50210-2001) 《塑料门窗安装及验收规程》(JGJ 103-96) 《混凝土结构工程施工质量验收规范》(GB50204-2002) 《建筑地面工程施工质量验收规范》(GB50209-2002) 《建筑工程施工质量验收统一标准》(GB50300-2001) 2 过程名称及概况 2.1 过程名称: 2.2 过程概况 2.2.1过程特点:西安石化技改工程中的总变电所、除盐水站主厂房和循环水场综合厂房、消防水泵房、变配电所、中心控制室等建筑物的装饰装修工程均含有工序较多,施工繁杂、用工量大且工期占用时间长、工序之间交叉作业多、高空作业周期长且安全管理点大面广等特点。 2.2.2 过程内容 2.2.2.1本工程所含单位工程明细见下表:

2.2.2.2 本工程所含单位工程装饰装修具体做法详见下表:

3 施工部署 由于装饰装修工程所含工序繁杂,交叉作业多,施工周期长,施工时总体上按抹灰工程、门窗工程、吊顶和饰面砖工程、楼地面工程、涂刷工程、细部工程的顺序施工,在确需进行交叉作业的地方将合理组织施工,由专人负责施工。其中部分子分部工程将要组织平行施工。 3.1劳动力需求及要求 劳动力需求计划如下: 3.2主要设备、机具需用及要求 主要设备、机具需用计划如下:

3.2进度安排 本工程建筑物的主体在九月中旬已施工,在经过主体验收后即可进行装饰装修工程,从九月下旬开始施工,整个过程需时一个半月左右,在十一月十五日以前将所有该部分建筑物施工完。 4 施工工艺步骤及控制要求 4.1施工工艺步骤 4.1.1 抹灰工程施工工艺步骤: 4.1.2 门窗工程施工工艺步骤 4.1.2.1 钢门窗、木门窗施工工艺步骤: 4.1.2.2 塑钢门窗施工工艺步骤: 4.1.3 吊顶工程施工工艺步骤: 4.1.4 楼、地面工程施工工艺步骤 4.1.4.1 水泥砂浆面层施工工艺步骤: 4.1.4.2 水磨石面层施工工艺步骤:

施工组织设计方案的审批程序

施工组织设计审批程序 根 据 《建筑施工组织 设计 规范》(G B /T 5 502 - 2 09 一、施工组织设计主要包括那些内容 包括编制依据、工程概况、施工部署、施工准备、施工现场布置、施工进度计划及工期保证措施、主要分部分项工程施工方案及措施、重点与特殊部位施工措施和方法、季节性施工措施、施工组织管理、质量保证措施、安全生产保证措施、文明施工及环境保护措施等方面 二、 施工组织设计的编制和审批应符合下列规定: 1、施工组织设计应由项目负责人(项目经理)组织编制,可根据需要分阶段编制和审批; 2、施工组织总设计应由总承包单位技术负责人(集团总工)审批; 3、单位工程施工组织设计应由施工单位技术负责人(分公司总工)或技术负责人授权的技术人员审批; 4、施工方案(措施)应由项目技术负责人(项目部技术经理)审批,报公司技术中心备案; 5、重点、难点分部(分项) 工程和专项工程施工方案应由施工单位技术部门(技术中心)组织相关专家评审, 施工单位技术负责人(分公司总工)批准; 6、由专业承包单位施工的分部(分项)工程或专项工程的施工方案,应由专业承包单位技术负责人(总工)或技术负责人授权的技术人员审批;有总承包单位时,应由总承包单位项目技术负责人(总工)核准备案; 7、规模较大的分部(分项)工程和专项工程的施工方案应按单位工程施工组织设计进行编制和审批。 三、重点、难点分部(分项)工程是指: 1、工程量大,在整个工程中占重要地位的分部分项工程; 2、施工技术复杂的项目; 3、采用新技术、新工艺及工程质量起关键作用的项目; 4、不熟悉的特殊结构或工人在操作上不够熟练的工序。 四、在我国,大型(规模较大)房屋建筑工程标准一般指:

模板施工组织设计方案

xx花园三期C区工程 模板施工组织设计方案 编制:xxx 审核:xxx 审批:xxx 编制单位:xxxx建筑安装工程有限公司编制时间:二0一0年七月二十五日 xx花园三期C区工程

1.工程概况: 1.1工程总体概况 工程名称:xx花园三期C区工程 工程地点:xx经济开发区 建设单位:xxx经济开发区投资发展有限公司 设计单位:xxxx工程设计有限公司 工期:210天 1.2工程建筑概况 建筑总面积:6882.4m2 建筑层次:五层 2.模板设计思想: 2.1根据工程特点及合同计划要求,本工程工期为7月,由于前期拆迁工作拖延比较长,导致工期非常紧张,主要影响工程进度因数集中地主体施工上,其中模板安装进度直接影响工程进程,因此如何抓好工程进度确保质量,特别是模板工程的安装质量,成为项目经理部质量工作的重中之重。 2.2工程中的拟采用清水模板,根据施工图施工组织设计及我司实际情况,参照有关施工规范进行模板设计,确定木模板制作几何形状、尺寸要求,龙骨的规格,间距、选用支架系统,支撑间距,绘制各部砼模板设计图,编制工艺要求及说明。 3.施工准备: 3.1主要材料及机具: 3.1.1胶合板(1830×915×18、2440×1220×18双面刷脱模剂),松方木(50×105mm统一压刨50×100mm),木档(50×50mm) 3.1.2钢管支架,对拉螺柱、托具、卡具,压刨机、木工电锯等 3.2作业条件 3.2.1模板数量已按模板设计方案结合施工流水段的划分以及工期要求,确定模板套数。

3.2.2根据图纸要求,放好轴线和模板边线,定好水平控制标高。 3.2.3柱钢筋绑扎完后,水电管及预埋件已安装、通过隐蔽验收手续。 3.2.4根据模板方案,图纸要求和工艺标准,以书面形式向班组进行安全,技术交底。 4.模板设计: 4.1柱模板 4.1.1构造 柱柜由四面侧板,柱箍、支撑组成,其中柱侧采用大模裁割,纵向拼接,则模板接缝较少(如图①) 柱顶与梁交接处,留出缺口、缺口尺寸即为梁的高及宽(梁高以扣除平板厚度计算),并在缺口两侧及口底钉上衬口档,衬口档离缺口边的距离即为梁侧板及底板的厚度,衬口档为50×50mm木档,与梁柱接面刨平,拼接密实。 柱侧模外设竖向方木楞,方木楞与柱接面刨平,木楞以刨平面顶边压缝,如图② 柱截面大于500mm的柱模,在其中部设M12穿墙螺栓@800,柱模外设置Φ48@500钢管箍,以防止砼浇筑模板产生膨胀变形,安装。 柱模板安装时、先在基础面(或楼面)上弹柱轴线及边线。同一柱列应先弹两端柱轴线边线,然后拉通线弹出中间部分柱的轴线及边线,按照边线先把底部方盘固定好,再对准边线安装底部侧模,用临时支撑支牢,吊线调整垂直度,上口模外侧设高出板模50mm木档圈边锁口,再支设上部侧模,将中部接口档钉紧,调整柱口尺寸,钉紧侧模后,用线坠校正垂直度,用支撑加以固定,为保证柱模稳定,柱钢管箍与梁板立杆应联系牢固,柱模设剪力撑在梁板杆交接点周围与立杆系拉接固定。 柱拉结筋拟采用预埋后焊,在靠砼柱面相应柱侧模以间距500MM,定出预埋件位置,如图将预埋件钉干柱内侧模。 同一柱列模,采取先校正两端的柱模,在柱模顶中心拉通线,按通线校正中间部分。 4.2梁模板 4.2.1构造要求:

施工组织设计方案(简单)

施工组织设计方案 1.1工程概况 1.1.1工程简介 XXXX工程属于XXXX有限公司,位于XX市XX区XXX路XXX号,处于交通干道上。 工程类别为XXXX场所,因此按“无人值班”(少人值守)原则设计,采用计算机监控系统。 1.1.2工程实施目标 1.1. 2.1工期目标 工程建设施工工期,我方将按业主提出的要求合理安装工期,加强协调管理,使得各施工顺序,衔接关系适当,施工科学、合理,保证计划总工期实现,力争提前竣工。 1.1. 2.2质量目标 加强质量检查管理,建立质量管理体系,狠抓施工过程控制,使项目各系统均符合国家现行各项智能化系统工程设计、施工规范和质量验收合格标准 1.1. 2.3环境保护目标 采取有效措施,避免施工扰民,最大限度地减少对环境的污染。 1.1. 2.4安全生产目标 建立完整的安全管理体系,整个工程期间杜绝死亡及重伤事故,轻伤事故不超过0.5%,年工伤频次在1‰以下。 1.1. 2.5文明施工目标 配合土建、设备安装达到市级以上文明工地和标准化现场。 1.1. 2.6工程特点 其特点体现在以下几个方面:

1)实用性:系统的配置和设计最大限度的满足大楼业务和物业管理的各项需求。2)先进性:系统总体定位为国内领先,具备我国当今智能化大楼主流技术及性能,采用国际或国内目前的先进技术,并考虑到今后将会出现的新技术,设计具有一定的前瞻性,确保系统在建成运行后的较长时间内不落后。 3)可靠性:系统选用的技术或配套设备采用“主流”技术和产品,是在实际工程广泛应用的成熟可靠的先进技术或产品,保证系统的长期正常运行。 4)整个智能化弱电系统相对独立,又存在着一定的相互关联,体现系统的整体性、相关性、联动性。 5)可扩展性:本次设计充分考虑到未来技术发展和使用要求的变化,系统功能扩展和技术提升的可能性,充分保护投资,保证可持续发展的要求,确保业主的投资效益。 6)设计符合相关国际、国家及行业规范及标准。采用国际及行业开放的技术标准和标准化的产品,避免系统互联或扩展出现障碍。 7)安全性:包括系统自身安全和信息传递的安全。 8)强调以人为本的设计思想,为大楼的用户提供安全、舒适、方便、快捷、高效、环保的生活、工作环境。

施工组织设计方案的审批程序

施工组织设计审批程序 根 据 《、施工组织设计主要包括那些内容 建包括编制依据、工程概况、施工部署、施工准备、施工现场布置、施工进度计划及工期保证措施、主要分部分项工程施工方案及措施、重点与特殊部位施工措施和方法、季节性施工措施、施工组织管理、质量保证措施、安全生产保证措施、文明施工及环境保护措工等方面 组、施工组织设计的编制和审批应符合下列规定:织1、施工组织设计应由项目负责人(项目经理)组织编制,可根据需要分阶段编制和 设?批; 计2、施工组织总设计应由总承包单位技术负责人(集团总工)审批; 规3、单位工程施工组织设计应由施工单位技术负责人(分公司总工)或技术负责人授 如的技术人员审批; 》 4、施工方案(措施)应由项目技术负责人(项目部技术经理)审批,报公司技术中心备案;G 5、重点、难点分部(分项)工程和专项工程施工方案应由施工单位技术部门(技 B 术中心)组织相关专家评审,施工单位技术负责人(分公司总工)批准; / 6、由专业承包单位施工的分部(分项)工程或专项工程的施工方案,应由专业承 T 包单位技术负责人(总工)或技术负责人授权的技术人员审批;有总承包单位时,应由 总承包单位项目技术负责人(总工)核准备案; 5 7、规模较大的分部(分项)工程和专项工程的施工方案应按单位工程施工组织设 计进行编制和审批。 5 、重点、难点分部(分项)工程是指: 2 1、工程量大,在整个工程中占重要地位的分部分项工程; 2、施工技术复杂的项目; - 2 3、采用新技术、新工艺及工程质量起关键作用的项目; 0 4、不熟悉的特殊结构或工人在操作上不够熟练的工序。 0四、在我国,大型(规模较大)房屋建筑工程标准一般指: 9 )

模板工程施工组织设计方案

、编制依据: 1)、主要依据施工图纸。 2)、甘肃XXXX发电有限责任公司16#住宅楼工程施工组织设计。 3)、规程、规范:混凝土结构工程施工质量验收规范(GB50204—2002). 二、工程概况: 1)、建筑面积:8905.5 m2,层数,地上六层。 3)、结构形式: 基础结构形式:井桩基础,基础梁。 主体结构形式:砖混结构。 4)、结构断面尺寸:①外墙厚度370伽厚。 ② 内墙厚度240 mm厚。 @两断面尺寸:见施工图。 三、施工准备; 1)、项目部技术负责人组织生产人员熟悉图纸,认真学习掌握施工图的内容,熟悉截面尺寸,标高,制定模板初步设计方案。 2)、机具准备:O、锤子、单头扳手、手提电锯、手提压刨、打眼电锯、线坠、方尺、铁 撬辊、水准仪等。 ②、支撑体系:柱箍、钢管支柱、钢管脚手架。 ③、材料准备:顶板、梁、柱,竹胶板,支撑采用巾48X 3.5钢 架杆,隔离剂用水性隔离剂。 四、主要施工方法及措施: 1)、模板设计: 1、垫层模板:垫层厚度为100伽,垫层模板采用钢模板。沿垫层边线设置方木,方木支撑在基坑壁上,如果支撑不到基坑壁上,用巾12钢筋棒插入地面固定模板。 2、柱模板:柱模板采用小型钢模板,竖楞采用50X 100方木,方木均经压刨找平,每20 cm—道,柱箍采用钢管,每40 cm—道,最底一层距地面300 mm,其板块与板块竖向接缝处理做成企口式拼接,然后加柱箍,支撑体系将柱固定,支撑采用 巾48X 3.5 m架子管钢支撑。 3、梁板模板:梁的底模与侧模均采用10 m厚竹胶板,柱龙骨采用,50X 100m @600单面

刨光方木,次龙骨采用50X 100伽@200双面刨光方木,梁侧模,梁底模按图纸尺寸进行现场加工,然后加横楞并利用支撑体系将梁两侧夹紧,在梁h/2 处加M4穿墙螺栓@600 板模板采用10伽厚度竹胶板,柱龙骨采用100X 100@120nm单面刨光方木,次龙骨选用 50X 200@200mm双面刨光方木,为保证板的整体混凝土成型效果,将整个顶板的竹胶板按同一顺序,同一方向对缝平铺,必须接缝处,下方有龙骨,且接缝严密,表面无错台现象,若与柱相交,则不可意躲开柱头,只在该处将多层板锯开与柱尺寸相应洞口,下垫方木作为柱头的龙骨。 2)、模板加工: 柱梁的模板加工必须满足截面尺寸,两对角线误差小于1伽尺寸过大的模板需 进行刨边,否则禁止使用,次龙骨必须双面刨光,主龙骨至少要一面刨光,翘曲、变形的方木,不得作为方木使用,模板加工完毕后,必须经过项目技术人员验收合格后方可使用。 3)、模板安装: 1、模板安装的一般要求: 竖向结构钢筋等隐蔽工程验收完毕,施工逢处理完毕后,准备模板安装,安装柱模前, 要清除杂物, 焊接或修整模板的定位预埋件,做好测量放线工作, 抹好模板下的找平砂浆 2、梁模板安装顺序及技术要点: ①、模板安装顺序:搭社和调整模板支架—按标高铺梁底模板—拉线找直—绑扎梁钢筋f安装垫块f梁两侧模板f调整模板 ②、技术要点:按设计要求起拱(跨度大于4m时,起拱2%。)并注意梁的侧模包住底模, 下面龙骨包住侧模. 3、板模板安装顺序及技术要点: ①、模板安装顺序:满堂脚手架—主龙骨—次龙骨—柱头模板龙骨—柱头模板顶板模板—拼装—顶板内、外墙柱头模板龙骨—模板调平验收—进行下道工序. ②、技术要点:楼板模板当采用单块就位时,宜以每个铺设单元从四周先用阳角模板与墙、梁模板连接,然后向中央铺设,按设计要求起拱(跨度大于4m时,起拱2%)起拱部分为中间起拱,四周不起拱。 4、柱模板安装顺序及技术要点: ①、柱模板安装顺序:搭设脚手架—柱模就位安装—安装柱模—安设支撑—固定柱模—浇筑混凝土—拆除脚手架、模板—清理模板。 ②、技术要点:板块竖向接缝处理,做成企口拼接,然后加柱箍,支撑体系将柱固定 4)、模板的拆除: 1、柱模板拆除:在混凝土强度达到1.2MPa能保证其表面棱角不应拆除模板而收损后方可拆除,拆除顺序为先纵墙后横墙,脱模困难时,可用撬棍在模板底部撬 动,晃动或用大垂砸模板,拆下的模板及时清理,刷好隔离剂,做好模板检验批质量验收记录,保证使用质量。

安全专项施工组织设计方案

市全民健身活动中心土工程 安全专项施工组织设计 编制:年月日 审核:年月日 批准:年月日 主控部门:中冶集团华冶资源开发有限责任公司分公司

工程名称:编号:

施工组织设计、施工案审核表 JJ-004 省建设工程质量监督总站监制

“生产必须安全,安全保证生产”。安全是建筑永久的话题,安全生产作为建筑施工的一个重要面。关系到了群众的生命和财产安全。为进一步提高安全生产工作和文明施工的管理水平,确保职工的生命安全和生产的顺利进行,在本工程开工伊始,结合工程施工工作量大,工期短等特点,特编写此施工组织设计。 一、工程概况及安全目标 工程概况:本工程系市全民健身活动中心工程。本工程位于市路88号。建设单位为市圆建设监理有限公司,设计单位为市建筑设计研究院股份有限公司。本工程为综合楼四层和游泳馆一层(带综合楼一层地下室),总高度23.8米,游泳馆总高度9米,建筑面积为16362.1平米。 安全目标:按照建设部颁发的建设工程安全检查评分标准,在安全施工检查中,安全管理达到优良等级,杜绝重大伤亡事故。 二、机构和职责 1 机构 成立安全生产领导小组,项目经理任组长,专职安全员、安全监管员及班组长为组员,组成管理网络,组织领导安全施工。 2 职责 ①安全生产领导小组组长的职责为:贯彻上级有关安全生产的政策和法规,指挥和负责工地安全施工。 ②安全生产领导小组组员的职责为:组织实施安全技术措施,是安全生产的组织者和责任者,必须确保在市级以上的安全检查中不被罚款,不得黄牌警告和停工整顿;负责本施工区的安全检查,每旬召开一次安全施工会议,研究落实安全施工措施;每日对工地巡回检查,如发现隐患,书面提出整改单,

施工组织设计方案样本模板

施工组织设计方案 样本

施工组织设计( 方案) 工程名称: ××医学院教学楼幕墙 工程地点: ××医学院 施工单位: ××工程有限公司 编制单位: ××工程有限公司审批单位: 部门: 部门: 技术负责人: ×××审批负责人: 编制人: ×××

编制日期: 11月18日审批日期: 年月日 目录 一、工程概况 (1) 二、项目的质量目标 (1) 三、项目管理组织 (1) 四、主要资源供应计划 (2) 五、施工进度计划 (2) 六、幕墙施工流程及工艺 (2) 七、施工过程控制程序 (5) 八、质量保证体系 (8) 九、主要技术措施 (8) 十、产品保护措施 (11) 十一、施工安全及消防保卫措施 (12) 十二、玻璃幕墙工程验收 (14) 十三、保修期及售后服务 (16) 十四、检测 (16)

一、工程概况: 1、幕墙概况: 幕墙位于××医学院教学楼在××医学院内, 建筑物共15层, 幕墙最大高度43.8m, 幕墙共分大部份分别为MQ-1、MQ-2、MQ-3、MQ-4、MQ-5( 参看详图) 。 2、幕墙结构情况: 1) 铝材料: 采用××铝材厂155B系列隐框幕墙材料, 表面氧化处膜厚15μm颜色为银白色, 材料应符合GB/T5237-93。 2) 钢材、螺栓、五金件为不锈钢产品, 钢板、角钢为热镀锌处理。 3) 玻璃采用6+0.76PVB+5镀膜绿色玻璃。 4) 硅胶采用GE黑色结构胶和耐候胶。 5) 幕墙结构: 采用155B系列隐框玻璃幕墙结构( 参看详图) 详情参看设计图纸节点图。 二、项目的质量目标 本项目的质量目标: 确保省样板, 争创鲁班奖。 三、项目管理组织及施工人员配备

模板工程施工组织设计方案范本

模板工程施工方案 一、工程概况 ***城商业中心—剑桥V岸工程位于***城,框架四层,地下二层。土建及水电安装工程为二类民用建筑,为框架结构,抗震设防烈度为7度。建筑高度20.00m、塔楼高为:3.00m,总建筑面积:30184m2。墙、柱、梁及平模板采用18mm厚木夹板。楞采用45mm*95mm木方,对拉螺栓为φ12圆钢,外楞采用φ48*3.0钢管。 二、技术要求 1、平台排架必须设纵横向扫地杆,采用直角扣件固定在距底座上皮不大于200mm处的立杆上,当力杆基础不在同一水平面上时,必须将高处的扫地杆向低处延伸两跨与立杆固定,高低差不应大于1m。 2、立杆底层步距不应大于2m。 3、两根相邻立杆的接头不应设置在同步,同步隔一根立杆的两个接头错开的距离不应小于500mm,各接头中心点至主节点的距离不宜大于步距的1/3。 4、支架立杆应竖直设置,2m高度允许偏差为15mm。 5、满堂模板支架应符合下列规定: ⑴、满堂模板支架四边与中间每隔四排支架立杆应设置一道剪刀撑,由底至顶连续设置。 ⑵、高于4m的模板支架,其两端与中间每隔四排立杆从顶层开始向下每隔两步设置一道水平剪刀撑。 三、模板的材料及构配件 1、地下室底模采用小钢模散拼U形卡连接,竖、横向用φ48钢管加强。 2、地下室外墙及标准层外墙模板及平台采用18mm厚木夹板,包括梁底板、旁板及门窗洞口封头板,龙骨为美松,规格为48mm*100mm(经压刨后尺寸)墙模单块拼装,外墙制成大模施工。 3、楞采用45mm*95mm木方及φ48*3.0钢管;外楞采用φ48*3.0钢管。 4、对拉螺栓为φ12圆钢,间距为450mm*600mm。 5、支撑系统采用φ48*3.0钢管排架,立柱间距为800mm*800mm,平台板向上200mm设纵横向扫地杆,扫地杆向上1600mm及顶部设两道水平杆,木龙骨间距为350mm。

相关主题
文本预览
相关文档 最新文档
