一、底板隐蔽验收

在人防工程底板钢筋绑扎完毕,施工、监理单位自检自验合格后,人防质监站进行现场抽查,监理单位出示《杭州市人防工程监理检查工作记录表》底板隐蔽前监理检查记录,隐蔽验收检查的主要内容如下:

1、根据底板荷载主要由下向上承受土中压缩波、地基土反力,是否按反梁要求施工;

2、底板上下层钢筋间距是否达到设计要求,板厚是否均匀,钢筋排距符合允许偏差范围,拉结筋是否按规范设置;

3、钢筋迎水面保护层厚度、梁内钢筋间距和钢筋保护层厚度是否按规范控制;

4、外墙翻边处止水钢板设置是否符合规范;

5、人防门门框接地装置预埋是否符合规范要求;

6、钢筋搭接长度、焊接质量和同截面接头百分率是否符合规范;

7、人防门门槛钢筋有无上翻至设计标高、设置是否符合对应型号的人防门,加强筋设置是否符合规范;

8、临战封堵地梁钢筋有无上翻至设计标高、预埋件设置是否符合对应型号的封堵;

9、集水井、防爆地漏和水管材料等是否符合规范;

10、审查《人防工程质量检验评定表》和《杭州市人防工程监理检查工作记录表》填写是否与进度同步,且应符合评定标准和其他规范要求的内容。

二、侧墙、顶板隐蔽验收

在人防工程侧墙、顶板钢筋绑扎完毕、施工监理单位自检自验合格后,人防质监站进行现场抽查,监理单位出示《杭州市人防工程监理检查工作记录表》墙板隐蔽前监理检查记录和顶板隐蔽前监理检查记录,隐蔽验收检查的主要内容如下:

1、监理单位需对进场预埋的人防设备按人防质量检验评定标准进行查验,杜绝不合格产品;

2、钢筋的搭接锚固长度、焊接质量、排距和拉结筋设置等是否符合规范,同截面接头百分率是否符合规范要求;

3、板厚、钢筋保护层厚度设置是否符合规范要求;

4、防护墙、密闭墙和一框两门处墙体厚度是否按规范控制,门框墙是否按规范加强;

5、支门框模板校核。根据《人民防空工程质量检验评定标准》(RFJ01-2002)第6.1.9条,门框墙制作允许偏差为2.5‰,即一般2米高门框墙,垂直偏差应控制在5mm以内。人防门厂家一般在安装门框时已将门框垂直、水平调正,支模可能会引起门框偏移,所以门框模板支好后施工单位应作复核,若有偏差则需由施工单位会同防护门安装厂家及时对门框墙垂直、水平作调正,无误后再浇筑砼;

6、人防门预埋门框应固定牢固,临时支护方式是否到位;

7、临战封堵角钢框是否符合规范,是否预埋;

8、人防门及临战封堵处的吊钩设置是否符合规范;

9、临空墙、防护密闭墙、密闭墙和临战封堵上部梁是否使用止水螺杆;

10、暖通、给排水和电气管线的预埋套管制作和设置是否符合规范要求;

11、人防墙上的消防、配电箱必须明装,严禁暗装。电线密闭盒必须采用2.5mm以上钢板焊接,不得使用木头或者泡沫盒预埋;

12、防爆呼唤铵钮、测压管等需一次性预埋到位的设备是否预埋;

13、人防顶板的电气穿线管应采用热镀锌钢管或者钢塑复合管,严禁采用PVC管,跨越人防围护结构的电气线路应设置防爆过路盒;

14、审查《人防工程质量检验评定表》和《杭州市人防工程监理检查工作记录表》填写是否与进度同步,且应符合评定标准和其他规范要求的内容。

竣工验收申报程序和提交资料

人防工程在竣工后投入使用前,在建设单位组织参建各方对进行自验自评合格的基础上,组织竣工验收,并由人防质监站派员监督验收的形式、程序和内容是否符合规范要求。

1、竣工验收申报程序

1)在参建各方自验自评合格的基础上,向人防质监站书面提交验收申请及相关工程资料;

2)人防质监站审查提交资料是否完整、真实、准确,并确定验收时间;

3)赴现场监督实体验收。

2、竣工验收提交资料清单

第一册

1.人防工程竣工验收申请报告(附件1)

2.人防工程战时平面图(A3白图3张,加盖竣工图章)

3.建设单位:人防工程竣工验收报告

4.设计单位:人防工程质量检查报告(附件2)

5.施工单位:人防工程竣工验收报告(附件3)

6.监理单位:人防工程质量评估报告(附件4)

7.人防工程竣工验收方案(附件5)

8.人防工程竣工验收备案自行验收结论(附件6)

9.单位工程质量检验评定(记录)表

10.人防工程基本概况综合登记表(附件7)

11.人防工程设计审查意见以及修改联系单(复印件)

12.人防工程质量监督方案、抽查记录、结构验收及人防工程质量监督整改回复

13.杭州市人防工程监理检查工作记录表

第二册

1.人防工程专项验收申报表(杭州市行政服务中心人防窗口领取)

2.人防工程质量检验评定(记录)表(含分项、分部、单位工程以及隐蔽工程检查验收记录的全套表格)

3.人防工程战时、平时竣工平面图(蓝图)

4.人防工程设计变更(联系单、修改图等)(复印件)

5.人防工程防护、防化设备订购合同、订货清单及合格证(原件)

6.工程定位坐标资料(复印件)

7.监理会议纪要(复印件)

8.混凝土施工日记(复印件)

9.隐蔽工程验收记录(复印件)

10.实体检测资料(复印件)

11.水泥、钢材、砖出厂合格证或试验报告(复印件)

12.材料构配件检验报告及合格证(复印件)

13.砂浆试块、混凝土试块试验报告(复印件)

材料说明:以上资料除注明外均一式一份。

1、参加人员:

1)、建设单位项目负责人;

2)、设计单位各专业设计人员;

3)、监理单位总监、总监代表和人防专业监理工程师;

4)、施工单位项目经理、技术负责人和各专业人员;

5)、人防防护设备生产安装单位的技术人员;

2、验收准备:

1)、做好现场卫生清理工作;

2)、确保现场供电,各功能房间提前打开;

3)、人防专项图审意见、结构验收记录和回复;

4)、各专业人防图纸理好备查;

5)、手电筒、卷尺等验收工具。

三、竣工验收议程

1、建设单位或监理单位主持验收会议

2、施工单位进行竣工验收汇报

3、监理单位进行竣工验收汇报

4、参验人员赴现场实地验收

5、各单位进行验收总结

结构验收申报程序和提交资料

人防工程在主体土建结构完成后(后浇带封闭为宜),人防区内粉刷之前,在建设单位组织参建各方主体自评自验合格的基础上,进行结构验收,并由人防质监站派员监督结构验收的形式、程序和内容是否符合规范要求。

一、结构验收申报程序和提交资料

1、结构验收申报程序

1)在参建各方自验自评合格的基础上,提前7天向人防质监站书面提交验收申请及相关工程资料;

2)人防质监站审查提交资料是否完整准确,并确定验收时间;

3)赴现场监督实体验收。

2、结构验收提交资料清单

1)由建设单位提交结构验收申请表;

2)由监理单位提交《人防工程主体结构验收前监理人员检查记录》;

3)施工单位准备人防工程结构验收汇报材料;

4)监理单位准备人防工程结构验收评估报告;

5)分项分部工程质量检验评定表;

6)交底记录及监理会议纪要;

7)隐蔽验收记录(复印件)。

二、结构验收参加人员和现场准备工作

1、参加人员:

1)、建设单位项目负责人;

2)、设计单位结构设计师;

3)、监理单位总监、总监代表和人防专业监理工程师;

4)、施工单位项目经理、技术负责人和各专业人员;

5)、人防防护设备生产安装单位的技术人员。

2、验收准备:

1)、做好现场卫生清理工作(人防口部应无垃圾、积水);

2)、做好现场安全围护工作;

3)、做好现场临时照明;

4)、各专业人防图纸理好备查;

5)、手电筒、安全帽等验收工具。

三、结构验收议程

1、总监理工程师主持验收会议;

2、施工单位进行结构验收汇报;

3、监理单位进行结构验收汇报;

4、参验人员赴现场实地验收;

5、各单位进行验收总结。

质监交底

在人防工程桩基施工完,土方阶段(单建式人防工程应控制在开工前),由建设单位提前一周联系人防质监组长并组织人防质监交底。

一、参加质监交底的人员

以下单位和人员应参加人防质监交底会议:

1、建设单位工程部管理和技术人员;

2、设计单位建筑、结构等各专业设计人员;

3、监理单位总监、人防专业监理工程师和其他专业监理人员;

4、施工单位项目经理、技术负责、资料员和其他技术人员;

5、人防设备厂技术人员。

二、质监交底的资料准备

在交底会议召开前,应将以下资料准备好备查:

1、各专业人防施工图纸;

2、施工图人防专项审查意见和设计修改联系单;

3、施工许可证;

4、监理单位资质证书、总监和人防专业监理工程师资质证书;

5、施工单位资质证书、项目经理资质证书;

6、监理单位监理规划和实施细则(人防专篇)。

三、质监交底会议议程

1、建设单位主持会议;

2、监理单位主要负责人对项目人防概况和现场施工进行介绍;

3、设计单位对人防施工图纸进行交底;

4、人防设备厂对设备安装问题和施工配合问题进行讲解;

5、人防质监站对各单位资质和交底内容进行监督检查;

6、人防质监站讲解质监程序和验收注意事项;

人防工程质量监督受理流程

一、人防工程质量监督受理流程

1、建设单位到杭州市行政服务中心“人防窗口”领取或在杭州市人防网和杭州市行政服务中心网下载《杭州市人防工程质量监督申请表》;

2、建设单位办理完“人民防空工程建设设计许可”后,办理“结合民用建筑易地修建防空地下室许可”前,提交《杭州市人防工程质量监督申请表》和申请表上要求的相关资料到“人防窗口”。“人防窗口”确认资料完整后开具“项目受理单”;

3、杭州市人防工程质量监督站对符合要求的项目,在五个工作日内办理人防工程质量监督注册手续并出具《人防工程质量监督书》和《监督方案》;

4、建设单位在“人防窗口”领取《人防工程质量监督书》和《监督方案》,并在办理“结合民用建筑易地修建防空地下室许可”时,出示该项目的《人防工程质量监督书》。

二、人防工程质量监督申报材料

1、建设工程规划许可证(全套复印件);

2、人防工程设计审查意见以及修改联系单(复印件);

3、地上一层及以下的全套施工图纸(根据人防图审意见修改后的图纸)和地质勘察资料(复印件);

4、施工合同和监理合同,提供监理单位的人防监理资质证书(复印件)。

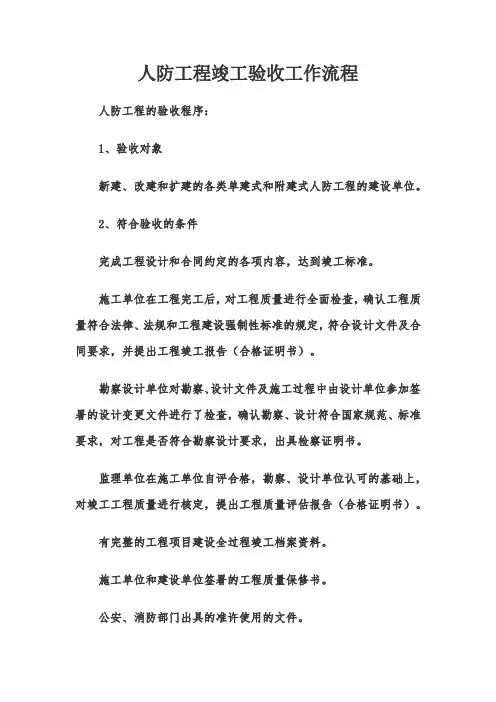

人防工程竣工验收工作流程

人防工程竣工验收工作流程 人防工程的验收程序: 1、验收对象 新建、改建和扩建的各类单建式和附建式人防工程的建设单位。 2、符合验收的条件 完成工程设计和合同约定的各项内容,达到竣工标准。 施工单位在工程完工后,对工程质量进行全面检查,确认工程质量符合法律、法规和工程建设强制性标准的规定,符合设计文件及合同要求,并提出工程竣工报告(合格证明书)。 勘察设计单位对勘察、设计文件及施工过程中由设计单位参加签署的设计变更文件进行了检查,确认勘察、设计符合国家规范、标准要求,对工程是否符合勘察设计要求,出具检察证明书。 监理单位在施工单位自评合格,勘察、设计单位认可的基础上,对竣工工程质量进行核定,提出工程质量评估报告(合格证明书)。 有完整的工程项目建设全过程竣工档案资料。 施工单位和建设单位签署的工程质量保修书。 公安、消防部门出具的准许使用的文件。

人防工程质量监督站要求整改的质量问题全部整改完毕。 3、验收的法律、法规依据 《建设工程质量管理条例》国务院令第279号。 《沈阳市人民防空工程质量监督管理规定》沈阳市政府令第61号。 《沈阳市民防管理规定》沈阳市政府令第28号。 《人民防空工程质量监督管理暂行办法》[2001]国人防办字第11号。 4、验收流程 预验收申报需具备的条件 针对部分人防工程未达到验收条件就申请验前检查的情况,现对人防工程验前检查申报提出以下要求:

1、工程内人防门门框及门扇已刷漆喷字,防护门已调试完毕,其他防护设备均已按要求全部安装、调试完毕。 2、工程内垃圾、杂物(尤其是风井、机房等设备房间的垃圾)已清除完毕,工程内卫生条件良好,地面干燥无积水。 3、工程内部无渗漏水。 4、预埋铁制构件及风管支架、水管等已刷完油漆,表面无锈蚀。 5、墙面已按图纸要求,完成喷白处理。 6、工程已完成消防检测,且已出具检测报告。 7、进、排风系统已调试完毕,风机运转正常。 人防工程完工后,需具备上述条件方可在本网站提交验前检查申请。

人防竣工验收整改方案

整改案 一、工程概况 1、基本概况 1.1、工程名称: 1.2、建设地点: 1.3、建设单位: 1.4、设计单位: 1.5、监理单位: 1.6、总包单位: 2、人防设计 2.1、人防区域实设总建筑面积: ㎡ 2.4、主要结构类型: 钢筋混凝土 2.5、本工程为附建式人防工程:依据《防空地下室设计规》,(以下简称《人防设计规》)的规定,本防空地下室设计符合战时及平时的功能要求,作为甲类地下防空室人员掩蔽所的设计均满足规要求的战时对核武器,常规武器和生化武器的各项防护要求。 2.5.1本工程人防区域为全地下人防工程,建筑面积约15186.19平米(不含坡道和地上),人防面积为11523(不含地上)本工程战时为核6级常6级甲类二等人员掩蔽所,共分为6个防护单元(不含电站)均不大于2000平米;每个防护单元分为四个抗爆单元均不大于500平米。

2.5.2本工程防空地下室的位置,规模,战时及平时的用途,系根据城市的人防工程规模以及地面建筑规划,地上与地下综合考虑,统筹安排。人员掩蔽工程均布置在人员居住工作的适中位置,其服务半径不大于200M;防空地下室距生产,储存易燃易爆物品厂房,库房的距离大于50CM;距有害液体,重毒气体的贮罐大于100M。根据战时及平时的使用需要,邻近的防空地下室之间在一定围连通。防空地下室的室外出入、进风口、排风口,柴油机排烟口和通风采光窗的布置,均符合战时及平时要求和地面建筑规划要求。专供上部建筑使用的设备房间均设置在防护密闭区之外。 二、编制依据 1、金隅天津贵庄住宅项目(雅悦园)人防工程设计施工图纸及设计变更 2、《人民防空地下室设计规》GB50038-2005 3、《人民防空地下室施工及验收规》GB50134-2004 4、《人民防空工程质量检验评定标准》RFJ01-200 5、《天津市人防建设工程监督案》 5、《天津市建筑工程地基、基础、主体验收程序暂行规定2001建质计12号 三、现场情况叙述 ****年*月*日下午,建设单位针对***********地下室组织了竣工验收,在检查过程中天津市人防工程建设质量监督站发现了以下问题([2014]建质监改210号):

人防竣工验收方案

人防地下室工程 竣 工 验 收 方 案

人防地下室工程 竣工验收方案 一、工程项目概况 1、工程名称:人防地下室工程 2、工程地址: 3、建设单位: 4、监理单位:河南建达工程咨询有限公司 5、勘查单位:河南省建筑设计研究院有限公司 6、设计单位:河南省人防建筑设计研究院有限公司 7、施工单位:浙江宝业建设集团有限公司 8、工程概况: 本工程为附建式人防地下室,人防建筑面积为7202.07平方米,结构类型为钢筋混凝土结构,设计使用年限为50年。地下车库层数为地下二层,层高均为3.8m;8#楼主楼层高为3.2m。人防工程防护类别为甲类,抗力级别为核6级常6级,防化等级为丙级,战时功能为二等人员掩蔽部。本工程战时设4个防护单元,每个防护单元均设有不少于2个的出入口,战时掩蔽人数为3600人。 本工程车库基础采用独立基础和防水板,基础底板厚度为250mm(局部800mm),地下室顶板厚度为250mm,外墙厚度为300mm。地下室底板、顶板砼强度等级为C35、抗渗等级为P8,内、外墙、柱砼强度等级均为C40,其中外墙、外柱砼抗渗等级为P8。

10、本工程于年月日进行了基础结构验收、2016年 1月5 日进 行了主体结构验收。 二、验收时间、地点: 时间:2016年11月1日 地点:绿都紫荆华庭项目部会议室 三、验收依据: 1、工程建设监理合同。 2、工程建设施工合同。 3、建筑工程施工质量验收统一标准GB50300-2011 4、人民防空工程防化设计规范(RFJ013-2010) 5、人民防空工程防化设计规范(RFJ013-2010) 6、国家和省市有关工程质量管理的法律、法规及工程建设标准 强制性条文要求。 四、验收目的 1.检查工程施工质量是否符合建设工程质量验收统一标准(GB50300—2011)和相关专业验收的规范。 2.检查工程施工质量是否符合设计的要求。 3.审查工程施工竣工资料是否符合建设工程文件归档整理规范GB/T50328—2011)规定。 五、验收组人员分工情况及检查项目 1、验收会议主持人:王世平 2、观感组:由王世平担任组长 组员:卞利军、李泰炯、鲁合良、陈玉波、李军 检查项目:对绿都紫荆华庭和园人防地下室墙面、地面、顶棚、水电、人防门安装等观感进行检查验收; 3、资料核查组:由汪宏伟担任组长

人防工程主体结构验收程序

人防工程主体结构 验收程序 一、主体结构验收申报条件 人防地下室主体土建结构完成后(后浇带封闭为宜),在建设单位、施工单位、监理单位自检的基础上,由建设单位向市人防质检站填报《人防工程主体结构验收申请表》(附表1),同时提交人防工程质量检验评定相关资料,并约定验收时间。 二、申报资料审核 我站收到上述申报资料后,及时组织人员进行审核。 三、通知验收时间 我站根据实际情况安排结构验收时间,并及时通知建设单位做好相关验收准备:1、做好现场卫生清理工作;2、做好现场安全维护工作;3、做好现场临时照明线路安装工作;4、人防工程预埋设备的清理;5、施工单位编制《人防工程结构验收汇报材料》,监理单位编制《人防工程结构验收质量评估报告》。 《人防工程结构验收汇报材料》包括下述内容:1、参建各方主体; 2、工程概况(含人防部分的基本概况); 3、施工情况(模板、钢筋、混凝土、防水安装)等; 4、质量保证资料情况; 5、人防工程质量检验评定表

分部分项工程质量评定情况;6、自评结论。 《人防工程结构验收质量评估报告》主要包括:1、监理单位质量责任行为的履行情况(如是否依法承揽工程、签订书面合同且资质相符;建立以总监为中心的现场工程质量保证体系,制定专业人员岗位责任制,对隐蔽工程、检验批、分部、分项工程及时进行验收签证等情况);监理单位执行监理工程规范的情况。2、在施工过程中,执行国家有关法律、法规、强制性标准、强制性条文和设计文件情况;(如是否严格执行工程质量报验制度,建筑材料进场检验制度,见证取样制度等)。3、施工过程中签发的“监理工程师通知单”、“监理工程师通知回复单”以及监督机构签发的“质量问题整改通知单”是否监督施工单位按要求按时限落实整改,并组织复查。4、工程质量核查是否满足设计及规范。5、对工程遗留质量缺陷的处理意见。6、执行旁站、巡视、平行检验监理形式的情况。7、其他需说明的情况。8、自评结论。 四、现场检查验收 (一)土建部分: 1、混凝土观感质量(有无蜂窝、麻面、漏筋等,平整度情况); 2、外墙渗漏情况(渗漏点处理); 3、人防钢筋混凝土墙支模螺杆是否使用止水螺杆; 4、人防围护结构是否有随意穿凿的洞口; 5、人防防护密闭门门顶横档梁是否锚入墙体两侧墙柱; 6、门框墙的钢筋保护层厚度以及混凝土强度(用钢筋测距仪以及回弹仪测定);

人防工程竣工验收资料

人防工程竣工验收 资料

人防工程竣工验收须知 一、竣工验收应具备的条件 1、完成工程设计和合同约定的各项内容,工程内部无建筑垃圾,环境干净整洁,照明设施完善; 2、防护(密闭)门、悬板(胶管)活门、超压(防爆超压)排气活门均应安装到位,标牌标识清楚,做到启闭灵活,密闭性能良好,手柄转动灵活,加注黄油。门扇、门框油漆装饰到位。滤毒设备、临战封堵预制构件等临战转换设施应购置到位,并妥善存放; 3、施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并出具《人防工程质量竣工报告(施工单位)》。该报告应经项目经理和施工单位有关负责人审核签字。 4、对于委托监理的工程项目,监理单位对工程进行了质量评估。具有完整的监理资料,并出具《人防工程质量评估报告(监理单位)》。该报告应经总监理工程师和监理单位有关负责人审核签字。 5、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并分别出具《人防工程质量检查报告(勘察单位)》和《人防工程质量检查报告(设计单位)》。该报告应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。 6、有完整的技术档案和施工管理材料。 7、工程使用的主要建筑材料、建筑构配件和设备的进场实验报告。

8、有施工单位签署的工程质量保修书(单建工程)。 9、有公安消防、环保等部门出具的认可文件或者准许使用文件(单建工程)。 10、监督机构等部门责令整改的问题全部整改完毕; 11、建设单位(或监理单位)已组织设计单位、监理单位、施工单位、防护设备厂家对人防地下室进行竣工初验,初验工程质量应达到合格标准。 12、由建设单位组织,成立人防工程竣工验收组,组长由建设单位项目负责人担任,副组长由至少一名专业技术人员担任。单位工程的验收人员应具备工程建设相关专业中级以上技术职称并具有5年以上从事工程建设相关专业的工作经历,参建单位工程验收的签字人员应为各责任主体(项目)负责人组成。 二、竣工验收程序 建设单位应当在工程竣工验收7个工作日前填写《人防工程竣工验收申报书》,将验收的时间、地点、验收人员组成名单、验收方案书面通知质量监督机构,并附上施工单位人防工程质量竣工报告、勘察、设计单位人防工程质量检查报告、监理单位人防工程质量评估报告。质量监督机构收到《人防工程竣工验收申报书》后,对该工程是否达到竣工验收条件进行检查,审查相应的工程竣工验收文件和合格证明文件,并通知建设单位能否按期组织验收。如不符合竣工验收条件要求的,签发《重新组织竣工验收通知书》。 1、建设单位在组织单位工程竣工验收时,首先应介绍验收人员名单,同时介绍工程情况和工程验收方案。

人防工程竣工验收程序

人防工程专项验收程序 一、竣工验收应具备以下条件: (一)完成工程设计和合同约定的各项内容; (二)有完整的工程技术档案和施工管理资料、监理资料; (三)有工程使用的主要建筑材料、建筑构配件、设备的产品质量出厂检验合格证明及技术标准规定的进场试验报告; (四)有勘察设计、施工、工程监理等单位分别签署的质量合格文件; (五)有施工单位签署的质量保修书; (六)已通过消防主管部门验收; (七)已进行竣工前检查且发现的问题整改到位; (八)各参建单位相关人员组成验收组,并满足以下要求:1.验收组由五人以上(含五人)单数组成;2. 验收组成员应具备中级及中级以上专业技术职称;3. 各参建单位必须确保至少一人参加; (九)提前五个工作日向新区人防办提交《人民防空工程竣工验收通知书》。 二、竣工验收应提交以下材料: (一)各种材料合格证、准用证,试验、检验报告; (二)各分部分项工程质量验收记录、隐蔽工程检查验收记录;

(三)工程结构检测报告和设备性能检测报告; (四)人防质监站监督过程中发现质量问题的整改回复及影像资料; (五)勘察设计、施工、监理、防护设备厂家等单位分别签章的质量合格文件; (六)单位工程质量验收记录、质量控制资料核查记录、观感质量检查记录; (七)防护防化设备厂家资格认定证及登记备案证; (八)人防工程防护防化设备产品质量证明文件; (九)监理单位签章的竣工验收资料核查意见; (十)验收组成员资格证书原件和加盖单位公章的复印件。 (十一)法律法规规定的其他资料。 三、竣工验收程序: (一)建设单位组织验收,验收组组长主持验收。新区人防办及新区质安站相关人员对验收过程进行监督; (二)在听取建设、施工、监理、设计单位、防护设备厂家等单位的质量评估汇报后,验收组分别进行观感验收和资料查验,相关人员应积极配合; (三)验收组组长汇总成员验收意见后,代表验收组在《人民防空工程竣工验收会签表》中填写验收结论。 四、未经竣工验收或竣工验收不合格的人防工程,不得投入使用。

人防工程竣工验收方案

家运天城三期10-13号楼人防工程竣工验收方案 贵州省人防工程质量监督站: 由我单位建设、七冶土木工程有限责任公司施工、贵州宇建工程管理咨询有限 理的人防工程,现已按设计及合同约定内容要求完成。丁年月 日已进行初验;施工单位对初验中所提出的问题已整改(完成、基本完成),单位工程质量控制资料经审查(完整、基本完整),具备竣工验收条件。经协商确定丁年月日进行验收,由邹启友同志 担任验收组长,由葛平同志主持工程竣工验收会议。现确定竣工验收方案如下:一、验收程序:(一)、验收组组长宣布验收组成员名单: 工作单位姓名职务/职称工作单位姓名职务/职称 (二)、验收内容: 1 、审查单位工程质量控制资料; 2 、现场检查外观质量和使用功能 (三)、验收组成员分工: 1、资料审查组:由组成,负责; 2、现场检查组:由组成,负责; 3、其他与会人员参加现场检查或资料审查。 (四)、小组检查验收。 (五)、检查完毕由验收组长召集验收组成员会议,确定验收评定结论,签署验收意见,对质量验收评定表及备案表进行签证。 (六)、签证完毕召开验收会议。 二、验收会议议程: (一)、听取各责任主体汇报。 1、施工单位: (1)、项目经理汇报施工过程质量、安全、文明生产综合控制实施情况; (2)、施工单位技术负责人汇报质量责任行为、质量综合评定情况; 2、设计(勘察)单位汇报质量责任行为和检查报告以及强制性规范条文执行情况、确认工程(地基)质量满足设计(勘察)要求。 3、监理单位: (1)、现场监理工程师汇报质量责任行为、实物控制措施及各分部工程质量评定 情况; (2)、总监理工程师汇报合同履约、单位工程质量评价报告。 4、建设单位汇报质量责任行为、实物控制、合同履约及质量评价。

人防竣工验收程序

人防工程竣工验收程序 为了保证人防工程能够达到设计深度,满足人防工程的战时和平时的使用功能,人防工程内部设备安装满足规范要求,在建设单位组织参建各方对人防工程进行自验自评合格的基础上,组织竣工验收,验收的形式、程序和内容是否符合规范要求。 一、竣工验收申报条件 1、完成工程设计和合同约定的各项内容,达到竣工验收标准; 2、施工单位在工程完工后,对工程质量进行了全面检查,确认工程质量符合法律、法规和工程建设强制性标准规定,符合设计文件及合同要求,并提出人防工程竣工验收报告(合格证明书); 3、设计单位对设计文件及施工过程中由设计单位参加签署的设计变更文件进行了检查,确认设计符合国家规范、标准要求,施工单位的工程质量达到设计要求,并提出人防工程质量检查报告(合格证明书); 4、监理单位在施工单位自评合格,勘察、设计单位认可的基础上,对竣工工程质量进行了检查并核定质量等级,提出人防工程质量评估报告(合格证明书); 5、有完整的工程项目建设全过程竣工档案资料; | 6、施工单位和建设单位签署了工程质量保修书; 7、人防工程质量监督站要求整改的质量问题全部整改完毕。 二、竣工验收申报程序和提交材料 1、竣工验收申报程序 1)在参建各责任主体自验自评合格的基础上,建设单位提前7天向人防质监站提交竣工验收申请和验收资料; 2)人防质监站审查提交资料是否完整准确,并确定验收时间; 3)监督验收; 4)验收合格后出具《人防工程质量监督报告》。 ; 2、提交材料

第一册 1.人防工程质量验收申请报告(附件1) 2.人防工程战时平面图(A3白图3张) 3.建设单位:人防工程竣工验收报告 4.设计单位:人防工程质量检查报告(附件2) 5.施工单位:人防工程竣工验收报告(附件3) 6.监理单位:人防工程质量评估报告(附件4) @ 7.人防工程竣工验收方案(附件5) 8.人防工程竣工验收备案自行验收结论(附件6) 9.单位工程质量检验评定(记录)表 10.人防工程基本概况综合登记表(附件7) 第二册 1.人防工程专项验收申报表(杭州市行政服务中心人防窗口领取, 备人防工程专项验收用) 2.人防工程质量检验评定(记录)表(含分项、分部、单位工程以及隐蔽工程检查验收记录的全套表格) 3.人防工程战时、平时竣工平面图(蓝图) ] 4.人防工程设计变更(联系单、修改图等)(复印件) 5.人防设备订购合同、订货清单及合格证(原件) 6.工程定位坐标资料(复印件) 7.监理会议纪要 8.混凝土施工日记 9.隐蔽工程验收记录 10.实体检测资料 11.水泥、钢材、砖出厂合格证或试验报告 $ 12.材料构配件检验报告及合格证 13.砂浆试块、混凝土试块试验报告 材料说明:以上资料除注明外均一式一份,第一册材料提交后由人防工程质

人防工程施工及验收规范标准

人防工程施工及验收规范标准 1 2020年5月29日

中华人民共和国国家标准 人防工程施工及验收规范 GBJ134—90 主编部门:中华人民共和国人民防空委员会 批准部门:中华人民共和国建设部 施行日期:1991年5月1日 关于发布国家标准<人防工程施工及 验收规范>的通知 (90)建标字第298号 根据国家计委计综[1985]1号文的通知要求,由中华人民共和国人民防空委员会会同有关部门共同制订的<人防工程施工及验收规范>,已经有关部门会审。现批准<人防工程施工及验收规范>GBJ134-90为国家标准,自1991年5月1日起施行。 2 2020年5月29日

本规范由中华人民共和国人民防空委员会管理,其具体解释等工作由辽宁省人民防空办公室负责。出版发行由建设部标准定额研究所负责组织。 中华人民共和国建设部 1990年6月23日 编制说明 本规范是根据国家计委计综[1985]1号文的通知要求,由总参谋部工程兵部组织辽宁省人民防空办公室、上海市人民防空办公室等单位共同编制的。 本规范在编制过程中,贯彻了国家基本建设的有关方针政策,进行了比较广泛的调查研究和必要的科学试验,吸取了建国以来的工程实践经验和科研成果,参考了国内外有关标准和技术资料,征求了全国有关单位的意见,最后经有关部门审查定稿。 本规范共有十五章和两个附录,其主要内容有:总则;坑道、地道掘进;不良地质地段施工;混凝土衬砌;顶管施工;盾构施工;地下连续墙施工;旋喷桩施工;土层 3 2020年5月29日

锚杆施工;树根桩施工;孔口防护设施的制作及安装;管道与附件安装;设备安装;设备安装工程的防腐、消音、防火;设备安装工程的验收等。 在本规范实施过程中,请注意积累资料,总结经验。如发现有需要修改和补充之处,请将意见和有关资料寄辽宁省人防工程设计科研所,以供今后修订时参考。 中华人民共和国人民防空委员会 1990年6月 4 2020年5月29日

《人防竣工验收整改方案(精)》

《人防竣工验收整改方案(精)》第一篇:人防竣工验收整改方案(精)整改方案 一、工程概况 1、基本概况1.1、工程名称: 2、建设地点: 1.3、建设单位: 4、设计单位: 1.5、监理单位: 6、总包单位: 2、人防设计 2.1、人防区域实设总建筑面积:㎡2. 4、主要结构类型:钢筋混凝土 2.5、本工程为附建式人防工程。依据《防空地下室设计规范》,(以下简称《人防设计规范》的规定,本防空地下室设计符合战时及平时的功能要求,作为甲类地下防空室人员掩蔽所的设计均满足规范要求的战时对核武器,常规武器和生化武器的各项防护要求。 2.5.1本工程人防区域为全地下人防工程,建筑面积约15186.19平方米(不含坡道和地上,人防面积为11523(不含地上本工程战时为核6级常6级甲类二等人员掩蔽所,共分为6个防护单元(不含电站均不大于xx平方米;每个防护单元分为四个抗爆单元均不大于500平方米。 2.5.2本工程防空地下室的位置,规模,战时及平时的用途,系

根 据城市的人防工程规模以及地面建筑规划,地上与地下综合考虑,统筹安排。人员掩蔽工程均布置在人员居住工作的适中位置,其服务半径不大于200m;防空地下室距生产,储存易燃易爆物品厂房,库房的距离大于50cm;距有害液体,重毒气体的贮罐大于100m。根据战时及平时的使用需要,邻近的防空地下室之间在一定范围内连通。防空地下室的室外出入、进风口、排风口,柴油机排烟口和通风采光窗的布置,均符合战时及平时要求和地面建筑规划要求。专供上部建筑使用的设备房间均设置在防护密闭区之外。 二、编制依据 1、金隅天津张贵庄住宅项目(雅悦园人防工程设计施工图纸及设计变更 2、《人民防空地下室设计规范》gb50038-xx 3、《人民防空地下室施工及验收规范》gb50134-xx 4、《人民防空工程质量检验评定标准》rfj01-200 5、《天津市人防建设工程监督方案》 5、《天津市建筑工程地基、基础、主体验收程序暂行规定xx建质计12号 三、现场情况叙述 xxxx年x月x日下午,建设单位针对xxxxxxxxxxx地下室组织了竣工验收,在检查过程中天津市人防工程建设质量监督站发现了以下问题([xx]建质监改210号:

人防工程施工、验收注意事项

一、底板隐蔽验收 在人防工程底板钢筋绑扎完毕、施工监理单位自检自验合格后,人防质监站进行现场抽查,检查的主要内容如下: 1、根据底板荷载主要由下向上承受土中压缩波、地基土反力,是否按反梁要求施工; 2、底板上下层钢筋间距是否达到设计要求,板厚是否均匀,钢筋排距符合允许偏差范围,拉结筋是否按规范设置; 3、钢筋迎水面保护层厚度、梁内钢筋间距和钢筋保护层厚度是否按规范控制; 4、外墙翻边处止水钢板设置是否符合规范; 5、人防门门框接地装置预埋是否符合规范要求; 6、钢筋搭接长度、焊接质量和同截面接头百分率是否符合规范; 7、人防门门槛钢筋有无上翻至设计标高、设置是否符合对应型号的人防门,加强筋设置是否符合规范; 8、临战封堵地梁钢筋有无上翻至设计标高、预埋件设置是否符合对应型号的封堵; 9、集水井、防爆地漏和水管材料等是否符合规范; 10、审查《人防工程质量检验评定表》填写是否与进度同步,且应符合评定标准和其他规范要求的内容。 二、侧墙、顶板隐蔽验收 在人防工程侧墙、顶板钢筋绑扎完毕、施工监理单位自检自验合格后,人防质监站进行现场抽查,检查的主要内容如下: 1、监理单位需对进场预埋的人防设备按人防质量检验评定标准进行查验,杜绝不合格产品; 2、钢筋的搭接锚固长度、焊接质量、排距和拉结筋设置等是否符合规范,同截面接头百分率是否符合规范要求; 3、板厚、钢筋保护层厚度设置是否符合规范要求; 4、防护墙、密闭墙和一框两门处墙体厚度是否按规范控制,门框墙是否按规范加强; 5、支门框模板校核。根据《人民防空工程质量检验评定标准》(RFJ01-2002)第6.1.9条,门框墙制作允许偏差为2.5‰,即一般2米高门框墙,垂直偏差应控制在5mm以内。人防门厂家一般在安装门框时已将门框垂直、水平调正,支模可能会引起门框偏移,所以门框模板支好后施工单位应作复核,若有偏差则需由施工单位会同防护门安装厂家及时对门框墙垂直、水平作调正,无误后再浇筑砼; 6、人防门预埋门框应固定牢固,临时支护方式是否到位; 7、临战封堵角钢框是否符合规范,是否预埋; 8、人防门及临战封堵处的吊钩设置是否符合规范; 9、临空墙、防护密闭墙、密闭墙和临战封堵上部梁是否使用止水螺杆; 10、暖通、给排水和电气管线的预埋套管制作和设置是否符合规范要求; 11、人防墙上的消防、配电箱必须明装,严禁暗装。电线密闭盒必须采用2.5mm以上钢板焊接,不得使用木头或者泡沫盒预埋; 12、防爆呼唤铵钮、测压管等需一次性预埋到位的设备是否预埋; 13、人防顶板的电气穿线管应采用热镀锌钢管或者钢塑复合管,严禁采用PVC管,跨越人防围护结构的电气线路应设置防爆过路盒; 14、审查《人防工程质量检验评定表》填写是否与进度同步,且应符合评定标准和其他规范要求的内容。

人民防空工程质量验收与评价标准RFJ01-2015(1)

《人民防空工程质量验收与评价标准》 (RFJ01-2015) 人防工程 质量验收与评价记录表

目录 第一章工程质量验收 (7) 1.1 施工现场质量管理检查记录 (7) 1.1.1施工现场质量管理检查记录 (7) 1.2 结构工程检验批验收记录 (8) 1.2.1土方工程 (8) 1.2.2逆作法施工 (9) 1.2.3模板工程 (11) 1.2.4钢筋工程 (12) 1.2.5混凝土工程 (13) 1.2.6爆破掘进工程 (14) 1.2.7喷射混凝土工程 (15) 1.2.8砌体工程 (17) 1.3 孔口防护工程检验批验收记录 (18) 1.3.1门框墙制作 (18) 1.3.2防护门、防护密闭门、密闭门安装 (20) 1.3.3防爆波活门安装 (22) 1.3.4自动排气活门、防爆超压排气活门安装 (23) 1.3.5密闭穿墙管施工 (24) 1.3.6平战转换封堵构件施工 (25) 1.4 防水工程检验批验收记录 (26) 1.4.1防水混凝土工程 (26) 1.4.2水泥砂浆防水层工程 (27) 1.4.3涂料防水层工程 (28) 1.4.4卷材防水层工程 (29) 1.4.5金属板防水层工程 (30) 1.4.6塑料防水板防水层工程 (31) 1.4.7膨润土防水材料防水层工程 (32) 1.4.8止水带防水工程 (33) 1.5 建筑装饰装修工程检验批验收记录 (34) 1.5.1—般抹灰工程 (34) 1.5.2涂饰工程 (35) 1.5.3饰面板(砖)工程 (37)

1.5.5板块面层铺设工程 (40) 1.5.6吊顶工程 (41) 1.5.7门窗安装工程 (43) 1.6 给水排水工程检验批验收记录 (45) 1.6.1给水管道安装 (45) 1.6.2给水管道附件及卫生器具给水配件安装 (47) 1.6.3给水附属设备安装 (49) 1.6.4排水管道安装 (50) 1.6.5卫生器具安装 (52) 1.6.6洗消器具安装 (54) 1.6.7污水集水池施工 (55) 1.6.8污水泵安装 (56) 1.6.9灭火器具安装 (57) 1.7 通风与空调工程检验批验收记录 (59) 1.7.1金属风管制作 (59) 1.7.2无机玻璃钢风管制作 (60) 1.7.3通风部件制作 (61) 1.7.4风管及部件安装 (62) 1.7.5滤尘器、过滤吸收器安装 (63) 1.7.6密闭阀门安装 (64) 1.7.7消声设备制作与安装 (65) 1.7.8通风机、空调机安装 (66) 1.7.9通风管线安装 (67) 1.7.10防烟排烟部件制作与安装 (68) 1.7.11防腐与油漆工程 (69) 1.8 建筑电气安装工程检验批验收记录 (70) 1.8.1电缆线路工程 (70) 1.8.2导管及线槽敷设工程 (71) 1.8.3变压器安装 (72) 1.8.4成套配电柜及动力照明配电箱(盘)安装 (73) 1.8.5开关、插座安装 (75) 1.8.6电气照明灯具安装 (76) 1.8.7接地装置安装 (77) 1.8.8柴油发电机组安装 (78)

人防工程涉及验收 要点(精编文档).doc

【最新整理,下载后即可编辑】 人防工程涉及验收要点 第一部分:人防工程主体施工 人防工程的主体施工,是整个工程施工的重点,也是我人防质量监督机关必查的重点,在施工中我们应该着重从以下几个方面把关: 一、在人防工程底板钢筋的绑扎上,涉及人防特性的有以下七 个方面: 1、外墙水平施工缝的留置位置要大于或等于500 mm,并在 墙的中间位置要设置止水钢板。 2、集水井要绑出大小口。(根据图纸,有的没有大小口) 3、活门槛防护闭门门HHFM和活门槛密闭门HHM、封堵框 底板验收前必须安装到位。(建筑面层大于15CM可后装)4、人防门及其战时封堵口,活槛与人防内的建筑水平面齐 平,固定槛高出建筑水平面150mm。 5、防爆波地漏底板验收前必须安装到位(建筑面层大于 15CM可后装) 6、人防门框及战时封堵框的四个角要加角架筋:当墙厚小于 或等于300 mm时每个角加两根16的角架钢筋,且大于1米以上,当墙宽大于500 mm,每个角加三根16的角架钢筋。 7、人防工程的底板、墙板、顶板都应设置梅花形的S拉钩, 间距不超过500 mm。 8、在人防区域内预留、预埋的管道都必须经过防锈、防腐处 理。 在施工中要重点关注的有以下十点: 1、止水钢板的宽度要大于或等于300 mm。 2、钢筋采用焊接搭接时一定要煨弯,以保持焊接后的钢筋受 力点能够同心。 3、人防门及战时封堵口的门框墙靠开门的一面必须在一个 平面上。(当一面有柱,另一面为墙时,在开门的一侧柱、墙必须在同一平面上。) 4、人防门框安装时一定要保持垂直,并支撑加固,确保牢固

可靠。 5、墙面钢筋在底板内的插筋,底板内必须有两道横向钢筋, 并且其中有一道压筋。 6、内、外墙的T字搭接处,横向钢筋一定要伸到外墙的外侧 钢筋处。 7、底板内的积水和杂物必须清除干净。 8、底板内的预留、预埋管必须到位,并且规格、尺寸、材质、 标高和做法必须与图纸相符。 9、人防门的门框不得装反,接地扁钢必须三面满焊。 10、暗柱或护壁上的箍筋,在止水钢板穿过的地方尽量不要断 开,确需断开时,应与止水钢板焊接,单面焊缝长度不小于10d。 二、在墙体钢筋的施工中,涉及到人防特性方面的有以下五 点: 1、人防特性墙体(外墙、临空墙、密闭隔墙、防护密闭墙) 严禁使用PVC套管的对拉螺栓,不允许用砼预制块作模板支撑,所有墙板上的对拉螺栓,全部采用带止水环的止水对拉螺栓。 2、所有对拉螺栓及预埋套管的止水环一律双面满焊。 3、人防墙上的所有预留,预埋短管及套管都要有相应的出墙 长度。(电线、电缆管不小于30-50 mm,风管不小于100 mm)。 4、在人防特性墙上,所有的电线、电缆暗埋管,原则上应为 热镀锌管,并且暗埋管的直径不得大于DN32。 5、在人防墙上暗埋的接线盒不得大于86盒,且厚度应小于 墙厚的三分之一。 6、人防的墙体与顶板砼应一次性浇筑。 在施工中要重点关注的有以下十四点: 1、门框墙的两面一定要在一个平面上(指的是一边带柱另一 边不带柱的)。 2、固定槛的下槛与主筋之间有两根12的横向钢筋。 3、墙的拐弯处和T字搭接处的钢筋一定要达到图集中规定的

人防工程竣工资料目录表

人防地下室工程竣工资料目录表 1、人防地下室工程概况 2、定点文 3、立项文 4、总平面图 5、设计条件 6、设计方案图 (2-6项竣工时由建设单位提供复印件) 7、人民防空建设工程施工许可证(业主提供复印件) 8、施工单位的资质文件(包括设备厂家施工单位,盖红章) 9、特殊工种及专业人员上岗证书(复印件加盖施工单位红章) 10、人防工程专项施工方案(包括施工单位及设备厂家提供的方案) 11、人防图纸会审记录 12、人防设计变更通知单 13、工程开、竣工报告 14、施工现场质量管理检查记录 15、工程定位测量记录A—B表 (13-15项用土建表复印即可) 16、各种原材料出厂合格证及进场检(试)验报告:(注:要求至少要 一份原件,以便备案。如无原件时,提供复印件的必须加盖施工单位红章。) (1)、钢材出厂合格证及试验报告 (2)、钢筋焊接试验报告,焊条(剂)合格证 (3)、镀锌类防护套管及各种给排水、电气材料(包括接地材料)出厂合格证及试验报告 (4)、水泥、砖出厂合格证及试验报告 (5)、淡化砂、砂子、石子出厂合格证及试验报告 (6)、防水材料出厂合格证及试验报告

(7)、涂料、油漆出厂合格证及试验报告 (8)、钢门框、钢门页合格证 (9)、钢窗框、钢窗页合格证 (10)、各类人防设备出厂合格证及试验报告 (11)、各类防护材料、设备试验记录、报告 (12)、混凝土(包括抗压强度及抗渗强度)、砂浆抗压强度试块试验报告 (13)、口部、密闭段砼试块报告 (14)、混凝土、砂浆强度统计验收记录 (15)、商品混凝土出厂质量证明书及配合比 (16)、自拌混凝土、砂浆配合比 17、混凝土浇灌通知单 18、自拌混凝土施工记录 (17-18项自拌混凝土时才提供) 19、混凝土施工记录 20、隐蔽工程检查验收记录表(人防资料专用表,隐蔽项目包括:钢筋、混凝土、管道、防护设备、防护套管、预埋线管(密闭接线盒)、防水等) 21、设备安装工程测试记录 22、结构工程分项质量验收记录表 23、防水工程分项质量验收记录表 24、孔口防护工程分项质量验收记录表 25、建筑装修工程分项质量验收记录表 26、给水排水工程分项质量验收记录表 27、采暖、通风和空调工程分项质量验收记录表 28、建筑电气安装工程分项质量验收记录表 29、防火设备安装工程分项质量验收记录表 30、分部工程质量验收记录表 31、单位工程质量控制资料核查记录表

人民防空工程施工及验收规范

人民防空工程施工及验收规范(上部分) 小客人2017-11-16 08:39 目录 1 总则……… 2 术语……… 3 坑道、地道掘进… 3.1 一般规定 3.2 施工测量 3.3 工程掘进 3.4 临时支护 3.5 工程验收 4 不良地质地段施工 4.1 —般规定 4.2 超前锚杆支护… 4.3 小导管注浆支护 4.4 管棚支护 5 逆作法施工 5.1 一般规定 5.2 钻孔

5.3 灌注混凝土 5.4 土模 5.5 土方暗挖 5.6 下接柱 5.7 刹肩 5.8 砂构造层 6 钢筋混凝土施工 6.1 一般规定 6.2 模板安装 6.3 钢筋制作 6.4 混凝土浇筑 6.5 工程验收 7 顶管施工 7.1 一般规定 7.2 施工准备 7.3 顶管顶进 7.4 顶进测量与纠偏7.5 工程验收 8 盾构施工……………8.1 一般规定…………8.2 施工准备

8.3 盾构掘进… 8.4 管片拼装及防水处理 8.5 压浆施工 8.6 工程验收………… 9 孔口防护设施的制作及安装………… 9.1 防护门、防护密闭门、密闭门门框墙的制作9.2 防护门、防护密闭门、密闭门的安装……9.3 防爆波活门、防爆超压排气活门的安装9.4 防护功能平战转换施工” 9.5 防护设施的包装、运输和堆放… 9.6 工程验收 10 管道与附件安装 10.1 密闭穿墙短管的制作及安装 10.2 通风管道与附件的制作及安装 10.3 给水捧水管道、供油管道与附件的安装10.4 电缆、电线穿管的安装 10.5 排烟管与附件的安装— 10.6 管道防腐涂漆…… 11 设备安装…………………… 11.1 设备基础… 11.2 通风设备安装

最新人防工程各类验收程序

人防工程隐蔽验收程序 一、底板隐蔽验收 在人防工程底板钢筋绑扎完毕,施工、监理单位自检自验合格后,人防质监站进行现场抽查,监理单位出示《杭州市人防工程监理检查工作记录表》底板隐蔽前监理检查记录,隐蔽验收检查的主要内容如下: 1、根据底板荷载主要由下向上承受土中压缩波、地基土反力,是否按反梁要求施工; 2、底板上下层钢筋间距是否达到设计要求,板厚是否均匀,钢筋排距符合允许偏差范围,拉结筋是否按规范设置; 3、钢筋迎水面保护层厚度、梁内钢筋间距和钢筋保护层厚度是否按规范控制; 4、外墙翻边处止水钢板设置是否符合规范; 5、人防门门框接地装置预埋是否符合规范要求; 6、钢筋搭接长度、焊接质量和同截面接头百分率是否符合规范; 7、人防门门槛钢筋有无上翻至设计标高、设置是否符合对应型号的人防门,加强筋设置是否符合规范; 8、临战封堵地梁钢筋有无上翻至设计标高、预埋件设置是否符合对应型号的封堵; 9、集水井、防爆地漏和水管材料等是否符合规范; 10、审查《人防工程质量检验评定表》和《杭州市人防工程监理检查工作记录表》填写是否与进度同步,且应符合评定标准和其他规范要求的内容。 二、侧墙、顶板隐蔽验收 在人防工程侧墙、顶板钢筋绑扎完毕、施工监理单位自检自验合格后,人防质监站进行现场抽查,监理单位出示《杭州市人防工程监理检查工作记录表》墙板隐蔽前监理检查记录和顶板隐蔽前监理检查记录,隐蔽验收检查的主要内容如下: 1、监理单位需对进场预埋的人防设备按人防质量检验评定标准进行查验,杜绝不合格产品; 2、钢筋的搭接锚固长度、焊接质量、排距和拉结筋设置等是否符合规范,同截面接头百分率是否符合规范要求; 3、板厚、钢筋保护层厚度设置是否符合规范要求; 4、防护墙、密闭墙和一框两门处墙体厚度是否按规范控制,门框墙是否按规范加强; 5、支门框模板校核。根据《人民防空工程质量检验评定标准》(RFJ01-2002)第6.1.9条,门框墙制作允许偏差为2.5‰,即一般2米高门框墙,垂直偏差应控制在5mm以内。人防门厂家一般在安装门框时已将门框垂直、水平调正,支模可能会引起门框偏移,所以门框模板支好后施工单位应作复核,若有偏差则需由施工单位会同防护门安装厂家及时对门框墙垂直、水平作调正,无误后再浇筑砼; 6、人防门预埋门框应固定牢固,临时支护方式是否到位; 7、临战封堵角钢框是否符合规范,是否预埋; 8、人防门及临战封堵处的吊钩设置是否符合规范; 9、临空墙、防护密闭墙、密闭墙和临战封堵上部梁是否使用止水螺杆; 10、暖通、给排水和电气管线的预埋套管制作和设置是否符合规范要求; 11、人防墙上的消防、配电箱必须明装,严禁暗装。电线密闭盒必须采用2.5mm以上钢板焊接,不得使用木头或者泡沫盒预埋; 12、防爆呼唤铵钮、测压管等需一次性预埋到位的设备是否预埋; 13、人防顶板的电气穿线管应采用热镀锌钢管或者钢塑复合管,严禁采用PVC管,跨越人防围护结构的电气线路应设置防爆过路盒; 14、审查《人防工程质量检验评定表》和《杭州市人防工程监理检查工作记录表》填写是否与进度同步,且应符合评定标准和其他规范要求的内容。

人防验收规范.doc

10 管道与附件安装 10.1 密闭穿墙短管的制作及安装 10.1.1 当管道穿越防护密闭隔墙时,必须预埋带有密闭翼环和防护抗力片的密闭穿墙短管。当管道穿越密闭隔墙时,必须预埋带有密闭翼环的密闭穿墙短管。 10.1.2 给水管、压力排水管、电缆电线等的密闭穿墙短管,应采用壁厚大于3mm 的钢管。 10.1.3 通风管的密闭穿墙短管,应采用厚2~3mm的钢板焊接制作,其焊缝应饱满、均匀、严密。 10.1.4 密闭翼环应采用厚度大于3mm的钢板制作。钢板应平整,其翼高宜为30~50mm。密闭翼环与密闭穿墙短管的结合部位应满焊。 10.1.5 密闭翼环应位于墙体厚度的中间,并应与周围结构钢筋焊牢。密闭穿墙短管的轴线应与所在墙面垂直.管端面应平整。 10.1.6 密闭穿墙短管两端伸出墙面的长度,应符合下列规定: 1 电缆、电线穿墙短管宜为30~50mm; 2 给水排水穿墙短管应大于40mm; 3 通风穿墙短管应大于100mm。 10.1.7 密闭穿墙短管作套管时.应符合下列规定: 1 在套管与管道之间应用密封材料填充密实.并应在管口两端进行密闭处理。填料长度应为管径的3~5倍.且不得小于100mm; 2 管道在套管内不得有接口; 3 套管内径应比管道外径大30~40mm。 10.1.8 密闭穿墙短管应在朝向核爆冲击波端加装防护抗力片。 抗力片宜采用厚度大于6mm的钢板制作。抗力片上摘口宽度应与所穿越的管线外径相同;两块抗力片的槽口必须对插。 10.1.9 当同一处有多根管线需作穿墙密闭处理时,可在密闭穿墙短管两端各焊上一块密闭翼环。两块密闭翼环均应与所在墙体的钢筋焊牢.且不得露出墙面。 10.2 通风管道与附件的制作及安装 10.2.1 在第一道密闭阀门至工程口部的管道与配件,应采用厚2~3mm的钢板焊接制作。其焊缝应饱满、均匀、严密。 10.2.2 染毒区的通风管道应采用焊接连接。通风管道与密闭阀门应采用带密封槽的法兰连接,其接触应平整;法兰垫圈应采用整圈无接口橡胶密封圈。 10.2.3 主体工程内通风管与配件的钢板厚度应符合设计要求。 当设计无具体要求时.钢板厚度应大于0.75mm。 10.2.4 工程测压管在防护密闭门外的一端应设有向下的弯头; 另一端宜设在通风机房或控制室.并应安装球阀。通过防毒通道的测压管,其接

人防工程竣工验收申请表 7

二、人防工程竣工验收方案 (一)验收依据 1.人防工程设计文件和工程施工承包合同; 2.有关人防工程建设法律、法规和规章; 1)《中华人民共和国人民防空法》; 2)《建设工程质量管理条例》; 3)《安徽省实施〈中华人民共和国人民防空法〉办法》; 4)《安徽省人民防空工程建设与维护管理规定》; 5)其他。 3.有关工程建设技术质量标准 1)《工程建设标准强制性条文》(人防工程部分) 2)《人民防空地下室设计规范》 3)《人防工程施工及验收规范》 4)《人民防空工程设计防火规范》 5) 《人民防空工程质量检验评定标准》 6) 《人民防空工程防护功能平战转换设计标准》 7) 《人民防空工程防护设备产品质量检验标准》 8) 建设项目的有关批准文件 9) 施工图设计文件及施工图审图意见 10) 工程平时用途涉及到的有关工程建设标准、规范(二)验收内容(根据实际情况填写)

(三)验收组人员组成 建设单位组织参与工程勘察设计、施工、监理等单位和有关部门代表、有关方面专家组成验收组,根据工程特点,可下设若干专业小组。 1.验收组组长:(由建设单位有关负责人担任) 2.验收组副组长:(可由建设单位项目负责人、专业管理人员或委托项目总监理工程师担任) 3.专业验收小组组长:(由建设单位专业管理人员或委托项目专业监理工程师、有关部门代表、有关方面专家担任)4.验收组成员:(项目总监理工程师、专业监理工程师;勘察单位项目负责人、专业负责人;设计单位项目负责人、专业设计负责人;施工单位负责人和项目经理;分包单位项目负责人;有关部门代表) 5.当建设单位委托项目总监理工程师、专业监理工程师承担具体验收组织工作时,项目总监理工程师应将验收组织情况向建设单位项目负责人报告,但仍由建设单位项目负责人签署竣工验收意见。 (四)验收程序 1.建设单位主持验收会议。 2. 施工、勘察、设计、监理、建设单位分别汇报情况。 3. 验收组人员审阅建设、勘察、设计、施工、监理单位的
