二建机电实务案例考点速记
一、招投标管理
1、必须进行招标的工程有:
(1)大型公共基础设施、公众事业等关系公众安全、公众里的项目。
(2)全部或者部分使用国有资产投资或者国家融资的项目。
(3)使用国际组织或者外国政府贷款、援助资金的项目。
2、机电工程招标的条件:
(1)按照国家有关规定,项目需要审批的已经履行了审批手续。
(2)工程资金或者资金来源已经落实。
(3)有满足施工招标要求的设计文件、设备采购及其他技术资料。
(4)招标人已经已经办理了招标活动的有关手续、确定了招标方式及划分标段等工作。(5)对设有标底的,已经编制了严格保密标的。评分标准已明确。
(6)法律法规规定的其他事项
3、编制投标文件的注意事项:
(1)对招标文件的实质性要求作出响应。
(2)审查施工方案。
(3)审核或计算工程量
(4)确定正确的投标策略
二、合同管理
1、合同管理的三方面内容:(1)合同分析(2)合同交底(3)合同控制
2、合同分析的内容:
(1)分包人的主要合同责任,工程范围,总包人的责任。
(2)合同价格,计价方式和价格补偿条件。
(3)进度要求及工期顺延条件,工程受干扰的法律后果,合同双方的违约责任。
(4)合同变更方式、工程验收方法,索赔程序及争端解决等。
3、合同监督的主要工作:
(1)监督落实合同实施计划。
(2)协调项目各相关方之间的工作关系。
(3)对具体实施工作作出指导
4、总包方对分包方的管理过程:施工准备、进场施工、工序交验、竣工验收工程保修及技术、质量、安全、进度、工程款支付等全过程
5、索赔过程:
索赔意向通知---资料准备---编制索赔报告---索赔报告的提交---索赔报告的评审---索赔谈判---争端解决
6、索赔成立的条件:
(1)与合同对照,事件造成承包人经济损失或工期损失。
(2)造成损失的原因,不属于承包商的行为责任或风险责任。
(3)承包商按规定的程序和时间提出索赔意向并提交索赔报告。
三、施工组织设计
1、施工组织设计编制依据:工程合同、招投标文件、已签约的与工程有关的协议、批准的设计资料、设备技术资料、现场情况、资源供应情况、相关法律法规等
2、施工方案编制依据:施工图和设计变更、设备出厂技术文件、施工组织总设计和单位工程施工组织设计、规范标准、机械性能手册、施工环境条件、类似工程的经验等
3、施工组织设计内容:工程概况和工程特点、祖师方案和施工部署、主要施工方案、施工进度计划、资源配置计划、施工现场平面图等
4、施工方案内容:
(1)工程概况和施工特点。
(2)确定施工程序。
(3)明确施工方案对资源配置要求。
(4)安排进度满足工程总进度要求。
(5)质量要求。
(6)职业健康、安全与环保措施。
5、施工组织设计交底:
(1)开工前、编制人员向作业人员交底,做好准备工作。
(2)交底内容:工程难点特点、主要工艺施工方法、进度安排、组织机构与分工、安全技术措施等
6、施工方案交底:
(1)施工前、编制人员向作业人员交底。
(2)除分布分项工程需要交底,新产品、新材料、新技术、新工艺即四新及特殊环境特种作业也必须交底
(3)交底内容包括:施工程序和顺序、施工工艺、操作方法、要领、质量控制、安全措施。
7、施工总平面图布置要求
(1)紧凑、方便、合理利用地形,节约用地。
(2)仓库、加工厂、材料堆场布置合理。
(3)符合管理流程,减少交叉作业。
(4)生活区与生产区分开。
(5)降低临时设施建造费用。
(6)遵守安全文明施工有关规定。
四、施工技术管理
1、技术交底依据:项目质量策划、施工组织设计、专项施工方案、施工图纸、施工工艺及质量标准。
2、施工技术交底要求:
(1)建立技术交底制度(2)明确相关人员责任(3)分层次分阶段进行(4)交底内容
体现工程特点(5)完成交底记录(6)确定交底次数
3、技术交底注意事项
(1)准备资料,在施工前完成交底。
(2)交底内容要详尽,涉及整个施工过程。
(3)交底必须针对工程特点,设计意图。
(4)交底要有可操作性。
(5)交底表达方式应通俗易懂。
4、设计变更程序
(1)承包人提出变更申请报监理工程师或总监理工程师。
(2)监理工程师审核后报建设单位工程师。
(3)建设单位工程师报建设单位项目经理同意后,通知设计单位,设计单位工程师认可变更方案,进行变更,出变更图纸或说明。
(4)建设单位将变更图纸发监理工程师,监理工程师发至承包商。
5、建设工程项目资料:工程准备阶段资料、施工资料、监理资料、竣工资料、竣工图。
6、施工技术资料:单位工程施工组织设计、专项施工方案、技术交底记录、图纸会审记录、设计变更记录、工程洽商记录、技术联系单。
7、施工技术资料报验报审:应按照报验报审程序,经施工单位的有关部门审核后,报建设单位或监理单位等单位进行审核认定。
五、质量管理
1、质量计划内容
(1)目标的展开(2)明确岗位职责(3)确定过程及针对过程规定具体的控制方法(4)为达质量目标采取的其他措施(5)相关岗位完成记录
2、施工质量策划
(1)确定质量目标(2)建立组织机构(3)确定岗位职责(4)监理质量保证体系和控制程序(5)编制施工组织设计和质量计划(6)机电综合管线设计的策划
3、质量控制点的设置原则
(1)施工过程的关键工序和关键环节。
(2)工序的关键质量特性。
(3)施工中的薄弱环节或者不稳定工序。
(4)质量特性的关键因素。
(5)对后续工序有重大影响的工序。
(6)隐秘工程。
(7)采用新工艺、新技术、新材料的部位或者环节。
4、质量检测的方法:目测法、实测法、实验法。
5、质量事故处理程序:(1)事故报告(2)现场保护(3)事故调查(4)撰写事故调查报告(5)事故处理报告
6、质量预控方案内容:(1)工序名称(2)可能出现的质量问题(3)提出质量控制措施
等内容。
六、试运行管理
1、单机试运行:由事故单位负责,工作内容包括编制完成试运行的方案报建设单位审批,组织试运行的操作并做好测试记录。参加单位包括建设单位、监理单位、施工单位、设计单位、设备生产厂家。
2、联动试运行:建设单位组织指挥,工作内容包括及时提供各种资源,编制联动试运行方案,选用和组织试运行人员,实施试运行操作。参加单位有建设单位、生产单位、设计单位、监理单位、施工单位、施工总承包单位、重要设备生产厂家。
3、负荷试运行:建设单位组织协调指挥。方案由。生产单位、设计单位、施工单位共同编制。
4、试运行的目的:检查单台机器和生产装置的制造、安装质量、机械性能或系统的综合性能是否达到生产出合格产品的要求。
5、试运行方案由项目总工程师组织编制,经施工企业总工程师审定,报建设单位或监理单位批准后实施。
七、安全管理
1、事故调查报告的内容:
(1)事故发生单位的概况。
(2)事故发生经过和事故救援情况。
(3)事故造成的人员伤亡情况直接经济损失。
(4)事故发生的原因和事故性质。
(5)事故责任认定及对责任者处理的建议。
(6)事故防范和整改措施。
2、应急预案编制的主要内容
(1)危险源的辨识与预测。
(2)成立应急指挥机构并明确其职责。
(3)对内对外信息沟通方式和联络方式。
(4)人员的疏散情况和途径。
(5)应急设备的配备。
3、应急措施
(1)立即启动“安全生产事故应急预案”。
(2)有组织、听指挥,立即抢救伤员,争取抢救时间。
(3)排除险情,防止事故进一步扩大。
(4)保护事故现场。
(5)立即向本单位负责人报告,若事故紧急,可直接向有关部门报告。
八、专业技术
1、流动式起重机的选用步骤
(1)根据被吊设备和构件的吊装质量、就位高度位置和吊车使用情况,初定吊车站位。(2)依据设备尺寸、设备吊装高度、吊索高度、和吊车站位位置,查吊车作业范围曲线。初定吊车臂长。
(3)根据吊车工况和已定的半径和臂长查吊车的额定起重重量。
(4)计算吊臂与设备之间、吊钩与设备及吊臂之间的安全距离。
2、流动式起重机对地基的要求:(1)地基应该水平坚硬,采用开挖回填夯实的方法处理,处理后的地面应做耐压力测试。
3、组织专家对专项方案论证的吊装工程:采用非常规起重设备、方法,且单间起吊重量在10KN以上的起重吊装工程,采用起重机械进行安装的工程,起重机械设备自身的安装拆卸。
4、提交论证报告的工程包括:采用非常规起重设备、方法,且单间起吊重量在10KN以上的起重吊装工程、起重量300KN以上的起重设备安装工程,高度在200m及以上内爬起重设备拆除工程。
5、焊接工艺评定的目的:
(1)评定焊接单位是否有能力喊出符合国家或行业标准的焊接接头。
(2)验证施焊单位拟定的焊接工艺指导书是否正确。
(3)为制定正式的焊接工艺指导书或焊接工艺提供可靠的依据。
6、焊接工艺评定的一般过程:
(1)拟定焊接工艺指导书。
(2)施焊试件和制取试样。
(3)检测试件和试样。
(4)测定焊接接头是否具有所要求的使用性能。
(5)提出焊接工艺评定报告对拟定的焊接工艺指导书进行评定。
九、机电工程
1、设备开箱检测的内容:
(1)设备箱号、箱数及包装情况。
(2)设备名称、规格和型号、重要零部件按质量标准检测。
(3)随机技术文件及专用工具。
(4)有无缺损件。
2、基准线和基准点设置的原则:
(1)安装检测使用方便。
(2)有利于保持而不被毁损。
(3)刻划清晰容易识别。
3、设备基础常见质量通病:
(1)基础上平面标高超差。
(2)预埋地脚螺栓标位置高超差。
(3)预埋地脚螺栓孔深度超差。
4、小型汽轮机安装质量控制点:
(1)基础检验、划线垫铁安装。
(2)台板、气缸、轴承座安装
(3)油润滑、油循环系统安装。
5、汽包的作用:将锅炉各受热面连接在一起、储热能力提高锅炉运行的安全性、负荷变化时减小气压的变化,保证蒸汽质量。
6、水冷壁的作用:吸收炉膛内高温辐射热量,使烟气得到冷却,使进入对流烟道的烟气温度降低到不接渣的温度,可以保护炉墙。
十、建筑电气
1、空调与通风工程系统无负荷下的联合试运转与调试包括的内容:
(1)检测与控制系统的检验、调整与联动运行。
(2)系统风量的测定和调整。
(3)空调水系统的测定和调整
(4)室内空气参数的的测定和调整。
(5)防排烟系统测定和调整。
2、消防工程验收的条件:
(1)技术资料应该完整、合法、有效。
(2)完成消防工程合同规定的工程量和变更增加的工程量,具备分部工程的竣工验收条件。(3)单位工程或与消防工程有关的分部工程已具备竣工验收条件或已竣工验收
(4)施工单位已进行技术测定,并已取得检测资料
(5)施工单位提交:竣工图、设备开箱记录、施工记录、设计变更记录、调试报告、竣工报告。
(6)建设单位正式向当地公安消防部门提交验收申请并提交相关资料。
3、建设单位申请验收提交的资料:
(1)建设工程消防验收社保表。
(2)工程竣工验收报告和有关消防工程竣工图纸。
(3)消防产品质量合格证明文明。
(4)具有防护性能要求的建筑构建、建筑材料、装修材料等符合国家标准或者行业标准的证明文件、出厂合格证。
(5)消防设施检测证明文。
(6)施工单位、工程监理、检测单位的合法身份证明文件。
(7)建设单位的工商营业执照等合法身份证明文件。
(8)法律法规规定的其他材料。
4、电梯(特种设备)安装书面告知材料包括:
(1)《特种设备安装改造维修告知单》
(2)施工单位及人员资格证件。
(3)施工组织设计和施工方案。
(4)工程合同。
(5)安装监督检验约请书。
(6)电梯制造单位的资质证件。
5、电梯设备进场验收资料要求:随机技术资料必须包括土建布置图、产品出厂合格证、门锁装置、限速器、安全钳、缓冲器的型式实验证书复印件;随机文件包括装箱单、安装、使用、维护说明书,动力电路,安全电路的电气原理图。
6、工业管道施工前应具备的条件:
(1)已办理了工程开工文件。
(2)工程设计图纸和相关技术文件齐全,并按规定程序进行了设计交底和图纸会审。(3)施工组织设计或施工方案已批准,并进行了技术和安全交底。
(4)施工人员已按有关规定考核合格。
(5)用于管道施工的机械、工器具应安全可靠。计量器具鉴定和个并在有效期内。
(6)已制定相应的职业健康与环境保护应急预案。
王浩2018.5.29
二建机电实务整理重点..
————————————————————————————————作者:————————————————————————————————日期: ?

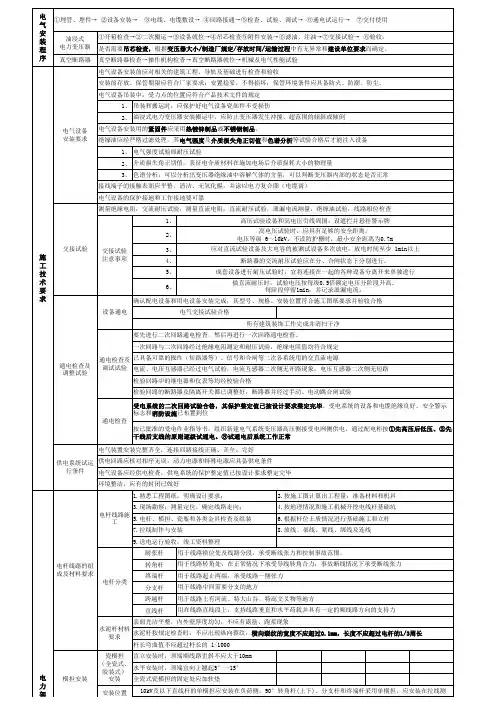

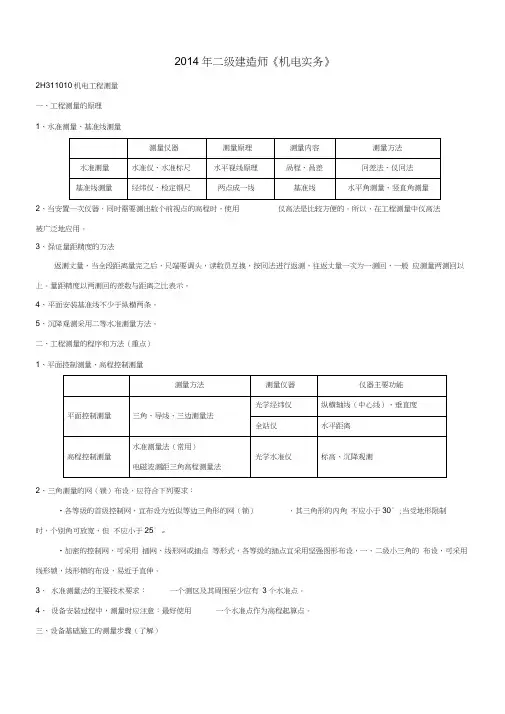

1、工程测量 工程测量的的原理有水准测量原理(高差法和仪高法是广发应用的)和基准线测量原理(水平角测量和竖直角测量) 根据设备基础附近水准点,水准仪测出的标志具体数据。相邻安装基准点高差应在0.5mm以内。 工程测量安装程序:建立测量控制网——设置纵横中心线——设置标高基准点——设置沉降观测点——安装过程测量控制——实测记录 光学经纬仪是测量纵横及垂直度 全站仪是通过红外线测量水平距离 长距离输电线测量:用钢尺测距是,丈量长度不宜大于80m,不宜小于20m;一段架空送电线路,其测量长度不宜超过400m;大跨越的间距通常采用电磁波测距法和解析法测量。 2、工程材料 机电工程常用材料有金属材料、非金属材料和电工线材 工程构件用钢主要有三类:①碳素结构钢分为4个级别,其钢号对应为Ql95、Q215、Q235和Q275,其中Q代表屈服强度,数字为屈服强度的下限值。碳素结构钢具有良好的塑性和韧性,易于成形和焊接,一般不再进行热处理,能够满足一般工程构件的要求,所以使用极为广泛。②低合金结构钢、根据屈服强度划分:其共有5个强度等级,分别是Q295、Q345、Q390、Q420和Q460;主要适用于:锅炉汽包、压力容器、压力管道、桥梁、重轨和轻轨等制造。③特殊性能低合金高强度钢。1.耐候钢:加入少量的合金元素,具有良好的焊接性能。 (四)非金属风管(不应低于GB8624难燃B1级) ——酚醛复合风管:适用于低、中压空调系统及潮湿环境; 不适用于高压及洁净空调、酸碱性环境和防排烟系统。 ——聚氨酯复合风管:适用于低、中、高压洁净空调系统及潮湿环境; 不适用于酸碱性环境和防排烟系统。 ——玻璃纤维复合风管 适用于中压以下的空调系统;【通风与空调工程的风管系统按其工作压力(P)可划分为低压系统(P≤500Pa)、中压系统(500
