上海2000定额(讲义一):说明及工程量计算规则

第一章土方工程

1、机械土方按天然湿度土壤考虑(指土壤含水率25%以内)。含水率大于25%时,定额人工、机械乘以系数1.15。(P17说明2)

2、钢管支撑安装、拆除、是按地面第一道支撑编制,从地面以下第二道起,每增加一道钢管支撑,其定额人工、机械累计乘以系数1.1。(P18说明8)

3、土方体积以挖掘前的天然密实体积为准计算。(P18工程量计算规则一1)

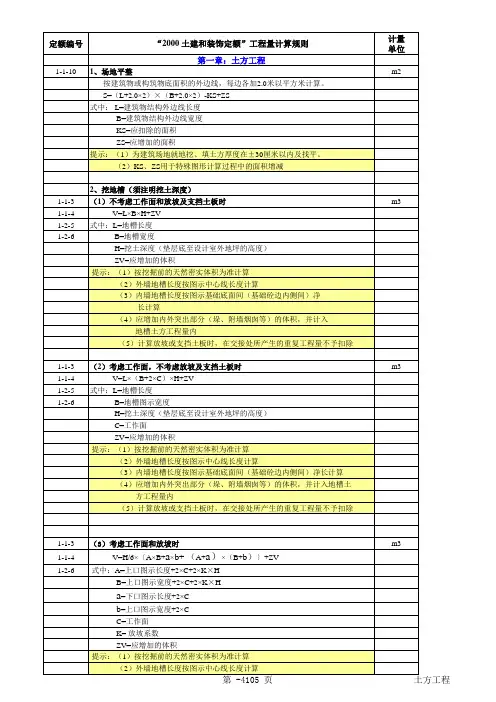

4、挖土以设计室外地坪标高为准。(P18工程量计算规则一2)

5、挖地槽、地坑、土方的划分:(P18工程量计算规则二1)

(1)、凡图示槽底宽在3米以内,且槽长大于槽宽三倍以上的为地槽。(2)、凡图示坑底面积在20平方米以内的为地坑。

(3)、凡图示槽底宽3米以外,坑底面积20平方米以外,平整场地挖土厚度在300mm以外,均按挖土计算。

6、人工平整场地为建筑场地就地挖、填土方厚度在±300mm以内及找平。平整场地工程量按建筑物或构筑物底面积的外边线,每边各加2米以平方米计算。(P19工程量计算规则三)

7、基础施工所需工作面按下表计算:注:挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽每面增加100mm计算。(P20工程量计算规则五:注意)8、回填土按han填和松填分别按下列规定以立方米计算:(P20工程量计算规则七)(1)、回填土体积=挖土体积-设计室外地坪以下埋设的实物体积(包括地下室所占的外形体积)

(2)、管道沟槽的回填土,管径500mm以内时不扣除管道所占体积。

(3)、室内回填土按主墙的净面积乘以回填土厚度以立方米计算。

9、降水深度>8m,选用喷射井点降水。

第二章打桩工程

1、打桩系指将桩打到余出自然地坪0.5m以内。(P25说明1)

2、打定型短桩仅指桩断面为20*20cm,且定额中已包括接桩和送桩。(P25说明4)

3、钻孔灌注桩砼不包括桩基上部硬地坪,现场施工中泥浆池、沟已包括在其他材料费百分比中。(P25说明7)

4、送桩按各类预制桩截面面积乘以送桩长度(设计桩顶面至自然地坪面加0.5m)以立方米计算。送桩如需填料时,按第七章楼地面垫层定额子目计算。(P26工程量计算规则3)

5、钻孔灌注砼桩按下列规定计算:(P26工程量计算规则5)

(1)、砼按设计桩长(以设计桩顶标高至桩底标高加0.25m)乘以设计截面面积以立方米计算。

6、深层搅拌桩按设计截面面积乘以桩长以立方米计算。桩长按下列规定计算:(P26工程量计算规则7)

(1)、围护桩按设计桩长计算。

(2)、承重桩桩长应按设计桩顶加40cm。(根据上海市地基处理技术规范

承重深层搅拌桩按设计桩顶标高加30-50cm,定额取定为40cm。“93定额无此项规定”)

第三章砌筑工程

1、基础与墙身的划分以设计室内地坪(±0.000)为界,设计室内地坪以下为基础,以上为墙身。(P30工程量计算规则(一))

2、砖基础以m3计算,大放脚面积按附表二计算,(P30工程量计算规则(二))

(1)、砖基础工程量=基础长度*墙基厚度*(基础高度+折算高度)

(2)、或=基础长度*(墙基厚度*基础高度+折算面积)

3、墙身长度,外墙按墙中心线,内墙按墙间净长计算;嵌砌内、外墙均按净长计算;山尖按设计宽度计算。(P31工程量计算规则(四))

4、墙身高度计算:平屋面外墙带有挑檐口者,高度算至屋面结构板面;带有女儿墙者,高度算至女儿墙压顶面。(P31工程量计算规则(五)1)

5、统一砖:又称标准砖,尺寸为240*115*53mm。(P32附表一:砌墙体计算厚度表)

附表一砌墙体计算厚度表

第四章砼及钢砼工程

1、现浇钢筋砼柱、梁、墙、板的工具式钢模板支模高度按层高3.6m编制。层高3.6m以上时,超过部分另套相应定额子目。(P37说明(一)1)

2、钢筋以手工绑扎为准。(P38说明(二)2)

3、砼:凡未列入定额子目的,每件体积在0.05m3以内的构件,套用零星构件定额子目。(P38说明(三)3)

4、现浇砼及钢筋砼模板工程量,除另有规定者外,均按砼与模板接触面面积以m2计算。(P38工程量计算规则(一))

5、构造柱外露面积均按图示外露部分(包括马牙槎)计算模板面积,构造柱与墙接触面不计算模板面积。构造柱一般是先砌墙后浇注,故构造柱的模板面只有二面。(P39工程量计算规则(一)7)

6、现浇砼台阶不包括梯带,按图示尺寸的水平投影面积计算。(P39工程量计算规则(一)13)

7、暖气电缆沟、门框、挑檐天沟、压顶、零星构件均按实体积以m3计算。(P39工程量计算规则(一)14)

8、预制砼模板工程量,除另有规定者外,均按砼实体积以m3计算。(P39工程量计算规则(二))

9、现浇、预制砼和钢筋砼除另有规定者外,均按图示尺寸实体积以m3计算。(P40工程量计算规则(五))

10、板按图示面积乘以板厚以m3计算。应扣除0.3平方米以上孔洞所占的体积。(P40工程量计算规则(五)5)

(1)、有梁板包括主、次梁与板,按梁、板体积之和计算。

11、台阶按水平投影面积计算。台阶与平台连接时,以最上层踏步外沿加300mm为界。(P41工程量计算规则(五)9)

12、输送泵、输送泵管工程量按以下规定计算:(P42工程量计算规则(六)1和2)

(1)、垂直泵管按拆按设计室内地坪±0.000至屋面檐口板面加500mm以延长米计算。

(2)、水平泵管按拆按建筑物标准层外墙周长的一半以延长米计算。

第六章门窗及木结构工程

1、各类有框门窗除另有说明外均按门窗洞口面积以m2计算。(P49工程量计算规则(一))

第七章楼地面工程

1、水泥砂浆超3个月,要复检。

2、水泥砂浆整体面层定额已包括踢脚线,其余各类整体面层、块料面层均未包括踢脚线,应套用相应踢脚线定额子目。(P56说明(一)2)

3、整体面层定额已包括找平层,块料面层定额未包括找平层。(P56说明(一)3)

4、块料面层铺贴定额子目已包括快料直边切割费用,未包括异性切割及磨边。如设计要求镶边或不同规格块料拼色者,其镶边或拼色部分的人工乘以系数1.2。(P56说明(一)8)

5、地面垫层按室内主墙间净面积乘以设计厚度以m3计算。应扣除凸出地面的构筑物、设备基础、地沟等所占体积,不扣除柱、垛、间壁墙、附墙烟囱及面积在0.3m2以内孔洞所占体积。(P56工程量计算规则(二)1)

6、整体面层、找平层均按主墙间净面积以m2计算。应扣除凸出地面的构筑物、设备基础、地沟等所占面积,不扣除柱、垛、间壁墙、附墙烟囱及面积在0.3m2以内孔洞所占面积,但门洞、空圈、暖气包槽、的开口部分亦不真加。(P56工程量计算规则(二)2)

7、块料面层按图示尺寸实铺面积以m2计算,门洞、空圈、暖气包槽的开口部分的工程量并入相应的面层内计算。(P56工程量计算规则(二)3)

8、其他:(P57工程量计算规则(二)7)

(1)、踢脚线按实际长度延长米计算。

(2)、栏杆、扶手包括弯头长度按延长米计算,扶手弯头制作按个计算。

(3)、金属嵌条及防滑条按设计长度以延长米计算。

(4)、明沟按图示尺寸以延长米计算。

第八章屋面及防水工程

1、防水卷材定额均已包括付加层、接缝、收头、冷底子油等工料。(P60说明(二)2)

2、屋面防水分平屋面及斜屋面两种。(P60工程量计算规则(二)1)

(1)、如图纸无规定是,伸缩缝女儿墙可按250mm,天窗部分可按500mm,并入相应屋面工程量计算。

第九章防腐及保温、隔热工程

1、保温隔热层除另有规定外均按图示尺寸面积乘以平均厚度以m3计算。(P65工程量计算规则(二))

2、各类墙体隔热材料,按隔热体中心线长度计算,高度由地坪隔热体算至顶棚或楼板底,并扣除门窗洞口及0.3m2以上空洞所占的体积。(P65工程量计算规则(二)4)

第十章装饰工程

1、墙柱面抹灰:独立柱抹灰按结构断面周长乘以净高以m2计算。(P77工程量计算规则1(10))

2、镶贴块料面层:独立柱按柱外块料饰面面积以m2计算。(P77工程量计算规则2(3))

3、天棚抹灰工程量按以下规定计算:(P83工程量计算规则1)

(1)、天棚抹灰面积按主墙间的净面积计算,不扣除间壁墙、垛、柱、附墙烟囱、检查口和管道所占的面积。带梁天棚的梁两侧抹灰面积及檐口天棚的抹灰面积并入天棚抹灰工程量内计算。

(2)、天棚抹灰如带有装饰线条时,分别按三道线以内或五道线以内按延长米计算,线脚的道数以一个突出的棱角为一道线。

(3)、阳台底面抹灰按水平投影面积计算,并入相应天棚抹灰面积内。阳台如果带悬臂梁者,其工程量乘以系数1.3计算。

(4)、雨篷底面或顶面抹灰分别按水平投影面积计算,并入相应天棚抹灰面积内。雨篷顶面带反沿或反梁者,其工程量乘以系数1.2计算。

4、天棚装饰面层及基层按主墙间实际面积计算,不扣除间壁墙、检查口、附墙烟囱、垛和管道所占面积,但应扣除0.3m2以上的灯饰、灯槽、风口、独立柱及天棚相连的窗帘箱所占的面积。(P83工程量计算规则2)

第十二章建筑物超高降效及建筑物(构筑物)垂直运输

1、建筑物要计算超高降效,构筑物不要计算超高降效。

2、构筑物垂直运输机械(包括基础与上部),分别选用起重机和井架施工。

按座计算。(P101二本章特点6)

3、本章建筑物高度为设计室内地坪(±0.000)至檐口屋面结构板面。构筑

物高度为设计室外地坪至结构顶面。超高降效适用于建筑物高度20m 以上的工程。(P101说明1)

4、建筑物超高人工及其他机械降效分别以设计室内地坪(±0.000)以上并

按下列规定范围的工日数及其他机械台班数总和计算。(P102工程量计算规则(二)1)

第十三章脚手架工程

1、本章脚手架定额高度自设计室内地坪至檐口屋面结构板面。多跨建筑

物高度不同时,应分别按不同高度计算。(P104说明(一)2)

2、外脚手架定额子目中已综合考虑了斜道、上料平台、铁梯等用料,亦

包括了屋面顶部滚出物防患措施。(P104说明(一)4)

3、高度在3.6米以下的内墙体和围墙不计算脚手架,高度3.0米以下的

外墙不计算外脚手架。(P104说明(一)5)

4、埋深3.0米以外的地下室、设备基础、储水池、油池必须搭设脚手架

时,套用外脚手架相应定额子目。(P104说明(一)5)

5、外脚手架按外墙垂直投影面积以m2计算。(P105工程量计算规则(二)1)

6、砌独立砖柱用脚手架,按砖柱断面周长加3.6米乘以株高计算。(P105

工程量计算规则(二)3)

7、满堂脚上架,按室内地面净面积计算,不扣除柱、垛所占的面积。

(1)、满堂脚手架高度3.60~5.20米为基本层,每增高1.20米为一个增加

层,以此累加(增高0.6米以内的不计)。采用满堂脚手架后不再计算粉刷脚手架。

8、沿街建筑外侧防护钢管脚手架,按建筑物外侧沿街长度的垂直投影

面积计算。(P105工程量计算规则(二)9)

上海市房屋修缮工程预算定额(2000)工程量计算规则..

房屋修缮工程计算规则 目录 总则 第一分部拆除工程 第二分部土方工程 第三分部砌筑工程 第四分部砼和钢筋砼工程 第五分部加固工程 第六分部金属结构工程 第七分部木结构、木装修工程 第八分部屋面工程 第九分部粉刷工程 第十分部楼地面工程 第十一分部门窗工程 第十二分部沟路工程 第十三分部油漆工程 第十四分部玻璃裱糊 第十五分部电气工程 第十六分部水卫工程 第十七分部通风工程 第十八分部脚手架工程

总则 一、本规则是编制房屋修缮工程工程量清单的依据,是编制房屋修缮工程预算、结算和《上海市房屋修缮工程预算定额》相配套的计算规则,对本规则未表述的工程计量方法,应根据实际情况,依据项目特点,确定适当计量方法,并不得违反本规则,凡属上海地区内房屋修缮工程预算(结算)报价均以本计算规则计算工程量。 二、本规则以分部工程分别表述并根据《上海市房屋修缮工程预算定额》项目子目编排顺序进行编制的,项目计量单位均按《上海市房屋修缮工程预算定额》规定的计量单位。 三、本规则的计量尺寸,以图示表注或设计图纸能读出的尺寸为准,亦可根据施工方案现场查勘丈量尺寸为准。工程量的计量单位表注、计算精确度及取值应按下列规定: 1、以体积计算的为立方米(m3)分项计精确度取2位 2、以面积计算的为平方米(m2)分项计算精确度取2位 3、以长度计算的为米(m)分项计算精确度取2位 4、以重量计算的为吨(t)分项计算精确度取3位 5、以重量计算的为千克(kg)分项计算精确度取2位 6、以套、只、台、个计算的分项计算精确度取整数

拆除工程 一、拆除屋面按面积以平方米计算。 二、拆除搭建以建筑面积计算。 三、拆除屋架以榀计算。 四、拆除屋面保温层以实际面积计算。 五、拆除屋面防水层按展开面积以平方米计算。 六、拆除钢筋砼(砼)基础、柱、梁均按实体积以立方米计算;拆除钢筋砼墙、板以平方米计算;拆除天沟以延长米计算;拆除钢筋砼楼梯按投影面积以平方米计算(包括扶手栏杆);拆除雨蓬、晒台、阳台按面积以平方米计算。 七、拆除砖基础按实体积以立方米计算;拆除砖墙均按面积以平方米计算。 八、拆除砼地坪和钢砼地坪按实体积以立方米计算。 九、拆除地砖、马赛克、花岗石地坪按实铺面积以平方米计算。 十、拆除木地板、木搁栅夹沙地板、阁楼均按面积以平方米计算。 十一、拆除门窗按樘计算。 十二、拆除石库门或老虎窗以扇或只计算。 十三、拆除铝合金门窗、橱窗按实面积以平方米计算。 十四、拆除钢屋架、钢柱、钢梁按重量以吨计算。 十五、拆除钢楼梯、钢扶手、钢窗栅按实面积以平方米计算。 十六、拆除各类平顶均按实面积以平方米计算。 十七、铲除墙面粉刷、装饰面均实面积以平方米计算。 十八、拆除门窗筒子板和窗台板分别按樘和块计算。 十九、拆除窗帘盒或踢脚板按实际以延长米计算。 二十、拆除壁橱按平方米计算。 二十一、整体拆除木扶梯按投影面积以平方米计算,拆除扶手连栏杆按延长米计算。 二十二、拆除池槽、岸塘凡水以延长米计算。 二十三、拆除落水管以延长米计算。 二十四、拆除各类给水管、排水管均按延长米计算,不扣除管件、阀门占有长度。 二十五、拆除阀门、浴缸、大便器、小便器、面盆、水盘均按只计算。 二十六、拆除各类电管均按延长米计算。 二十七、拆除各种规格电线均按实际长度以延长米计算。 二十八、拆除各种开关、插座、灯具等均按只计算。

工程量计算公式及规则

土石方工程量计算公式 土石方工程 一、人工平整场地: S=S底+2*L外+16 二、挖沟槽: 1. 垫层底部放坡: V=L*(a+2c+kH)*H 2. 垫层表面放坡 V=L*{(a+2c+KH1)H1+(a+2c)H2} 三、挖基坑(放坡) 方形: V=( a+2c+KH)* ( b+2c+KH)*H+1/3*K2H3 圆形: V=∏/3*h*(R2+Rr+r2) 放坡系数 类别放坡起点人工挖土机械挖土 坑内作业坑上作业 一、二类别 1.20 1:0.5 1:0.33 1:0.75 三类土 1.50 1:0.33 1:0.25 1:0.67 四类土 2.00 1:0.25 1:0.10 1:0.33 土石方工程 1.0.1 计算土石方工程量前,应确定下列各项资料; 1 土石方工土壤及岩石类别的划分,依照工程勘测资料与《计价规范》表A1.4-1《土壤及岩石(普氏)分类表》对照后确定; 2 地下水位标高及排(降)水方法; 3 土方、沟槽、基坑挖(填)起止标高、施工方法及运距; 4 岩石开凿、爆破方法、石碴清运方法及运距; 5 其他有关资料。 1.0.2 土方工程 1 平整场地: 1)平整场地工程量,按设计图示尺寸以建筑物首层面积计算。

2)平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。挖、填土方厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。 2 挖土方按设计图示尺寸以体积计算。 3 挖基础土方按设计图示尺寸以基础垫层底面积乘以挖土深度计算。 4 沟槽、基坑划分: 凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽; 凡图示基坑底面积在20m2以内的为基坑; 凡图示沟槽底3m以外,坑底面积20m2以外,平整场地挖土方厚度在±30cm以外,均按挖土方计算。 5 挖沟槽、基坑需支挡土板时。挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡。 6 挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。 7 地下室土方大开挖后再挖地槽、地坑,其深度以大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,则另计一次水平运输。 8 人工挖土方深度超过1.5m时,按表一增加工日。 表一 人工挖土方超深增加工日表 ┏━━━━━┯━━━━┯━━━━┯━━━━┓ ┃深度(以内)│2m │4m │6m ┃ ┠─────┼────┼────┼────┨ ┃工日/100m3│ 4.72│ 14.96│ 22.24┃ ┗━━━━━┷━━━━┷━━━━┷━━━━┛

(新)山东建筑工程消耗量定额计算规则

山东建筑工程消耗量定额计算规则 一、土石方工程 一、土石方的开挖、运输,均按开挖前的天然密实体积,以立方米计算。土方回填,按回填后的竣工体积,以立方米计算。不同状态的土方体积,按下表换算。 土方体积换算系数表 二、自然地坪与设计室外地坪之间的土石方,依据设计土方平衡竖向布置图,以立方米计算。 三、基础土石方、沟槽、地坑的划分 (一)沟槽:槽底宽度(设计图示的基础或垫层的宽度,下同)3m以内,且槽长大于3倍槽宽的为沟槽。 (二)地坑:底面积20m2以内,且底长边小于3倍短边的为地坑。 (三)土石方:不属沟槽、地坑、或场地平整的为土石方。 四、基础土石方开挖深度,自设计室外地坪计算至基础底面,有垫层时计算至垫层底面(如遇爆破岩石,其深度应包括岩石的允许超挖深度)。

五、基础施工所需的工作面,按下表计算: 基础工作面宽度表 混凝土垫层工作面宽度按支挡土板计算。 六、土方开挖的放坡深度和放坡系数,按设计规定计算。设计无规定时,按下表计算: 土方放坡系数表 (一)土类为单一土质时,普通土开挖深度大于1.2m、坚土开挖深度大于1.7m,

允许放坡。 (二)土类为混合土质时,开挖深度大于1.5m,允许放坡。放坡坡度按不同土类厚度加权平均计算综合放坡系数。 (三)计算土方放坡深度时,不计算基础垫层的厚度。 (四)放坡与支挡土板,相互不得重复计算。 (五)计算放坡时,放坡交叉处的重复工程量,不予扣除。 七、爆破岩石允许超挖量分别为:松石0.20m,坚石0.15m。 八、挖沟槽 (一)外墙沟槽,按外墙中心线长度计算;内墙沟槽,按图示基础(含垫层)底面之间净长度计算;外、内墙突出部分的沟槽体积,并入相应工程量内计算。(二)管道沟槽的长度,按图示的中心线长度(不扣除井池所占长度)计算。管道宽度、深度按设计规定计算;设计无规定时,其宽度按下表计算: 管道沟槽底宽度表单位:m

《上海市安装工程预算定额(2000)》解答

《上海市安装工程预算定额(2000)》解答 1、问:施工图标注的钢管和塑料管管径应按内径计算还是按外径计算? 答:安装工程使用钢管和塑料管(包括硬塑料管、易弯塑料管……),施工图上标注的管径应为公称直径,也称公称通径,系指与内径相似的一个整数。以下为摘自HG2-63-65的塑料管规格表可供参考。 公称直径(mm) 15 20 25 32 40 50 65 80 100 150 外径(mm) 20±0.7 25±1 32±1 40±1.2 51±1.7 65±2 76±2.3 90±3 114±3.2 166±4 2、问:钢管(沟槽式连接)定额中,管件和卡箍应如何套用定额? 答:钢管(沟槽式连接)安装应按以下规定套用相应定额: 1. 直管连接所需的沟槽式卡箍不属于管件,其安装包括在直管连接定额内,但卡箍可按实列入主材费; 2. 弯头、三通、异径管等属于管件,其所用卡箍在管件价格中已包含,管件安装套用“管件连接”章中碳钢管件(螺纹连接)定额中相应项目。公称直径超过50mm、150mm以下的按“DN50”定额乘以系数1.10;公称直径150mm以上的按“DN50”定额乘以系数1.20,管件列入主材费。 3、问:高层建筑屋顶上的航空障碍灯安装是否可套用“烟囱、水塔、独立式塔架标志灯”相应定额项目? 答:否。高层建筑屋顶上的航空障碍灯安装应套用“工厂罩管吊灯安装”相应定额项目。 4、问:装饰灯具安装高度超过5m,是否可另计超高费用? 答:否。装饰灯具安装的安装定额项目中已综合考虑了超高因素,故不能另计超高费用。 5、问:线槽、桥架安装过程中,其各节之间需用裸铜线作为跨接线连接,是否可另套“接地跨接线安装”定额项目? 答:否。线槽、桥架安装过程中,根据规范要求,其节与节之间必须用裸铜线作为跨接线连

工程量计算规则及常见图形公式汇总

工程量计算规则公式汇总[图片] 工程量计算规则公式汇总 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以的挖、填、运、找平. 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算法 (1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积 3、注意事项 (1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦,弧线部分不好处理,容易出现误差。 ②、2米的中心线计算起来较麻烦,不好计算。 ③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。 (2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。 大开挖土

(1)、清单规则:挖基础土按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土量。当需要放坡时,应将放坡的土量合并于总土量中。 2、开挖土计算法 (1)、清单规则: ①、计算挖土底面积: 法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。) 法二、分块计算垫层外边线的面积(同分块计算建筑面积)。 ②、计算挖土的体积:土体积=挖土的底面积*挖土深度。 (2)、定额规则: ①、利用棱台体积公式计算挖土的上下底面积。 V=1/6×H×(S上+ 4×S中+ S下)计算土体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积)。如下图 S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等)。 用同样的法计算S中和S下

关于建筑工程消耗量定额计算规则

总说明 河北省建设厅文件 冀建质\[2008\]393号河北省建设厅关于颁布2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额工程量计算规则》的通知 各设区市建设局、省直有关部门、华北石油管理局: 为合理确定和有效控制建设工程造价,满足工程建设的需要,我厅组织编制了2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额工程量计算规则》(简称《规则》),现予颁布,自2008年7月1日起执行,2008年7月1日以前完成的工作量不再调整。 本《规则》与2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》配套使用。 本《规则》由省工程建设造价管理总站负责管理和解释。请在执行中认真积累资料,及时反馈意见,以便进一步修改完善。 二八年六月二十四日 说明 一、为统一全省工业与民用建筑装饰装修工程工程量的计算,制定本规则。 二、本规则与2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》配套使用,作为确定本省范围内建筑装饰装修工程造价及其消耗量的依据。 三、建筑装饰装修工程工程量除依据2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》及本规则各项规定外,尚应依据以下文件: 1.经审定的施工设计图纸及其说明。 2.经审定的施工组织设计或施工技术措施方案。 3.经审定的其他有关技术经济文件。 四、本规则的计算尺寸,以设计图纸表示的尺寸或设计图纸能读出的尺寸为准。除另有规定外,工程量的计量单位应按下列规定计算: 1.以体积计算的为“m3”。 2.以面积计算的为“m2”。 3.以长度计算的为“m”。 4.以重量计算的为“t”。 5.以个(或只)计算的为个(或只)。 汇总工程量时,其准确度取值:m3、m2、m取两位小数;t取三位小数;台(套或件等)取整数,两位或三位小数后的位数按四舍五入法取舍。 B.1 楼地面工程 一、楼地面整体面层、找平层按主墙间净面积计算。应扣除凸出地面的构筑物、设备基础及室内铁道等所占的面积(不需作面层的地沟盖板所占的面积亦应扣除),不扣除柱、垛、间壁墙、附墙烟囱及 0.3m2以内孔洞所占的面积,但门洞、空圈和暖气包槽、壁龛的开口部分亦不增加。 二、垫层按设计规定厚度乘以楼地面面积以立方米计算。 三、块料面层、橡塑面层和其他材料面层按设计图示尺寸以净面积计算,不扣除0.1m2以内的孔洞所占的面积,门洞、空圈、暖气包槽和壁龛的开口部分的工程量并入相应的面层计算。块料面层拼花部分按实贴面积计算。 四、竹、木地板龙骨及基层按面层的实铺面积计算。 五、阶梯教室整体面层地面,按展开面积计算,套用相应的地面面层项目,人工乘以系数1.08。 六、点缀按个计算,计算铺贴地面面积时,不扣除点缀所占面积。 七、块料楼地面面层酸洗打蜡工程量,按实际酸洗打蜡面积计算。

上海安装工程预算定额(2000)问题解答..

上海安装工程预算定额(2000)问题解答 1.等电位接线箱安装如何套用定额? 答:因等电位接线的尺寸大小相差悬殊,统一套用不尽合理,经测算现定为:半周长≦300mm的套用“开关盒安装”定额子目:半周长>300mm的按明、暗装方式和半周长套套用“接线箱安装” 相应定额子目。 2.利用主钢筋作为防雷引下线应如何套用定额? 答:利用主钢筋作防雷引下线,因土建对主钢筋接头方法较多,故套用定额时,可按以下二种情况处理: (1)。土建对垂直主钢筋接头方法中,其中三种方法是不进行焊接的,它们是:①铁丝扎接②套管冷压接头③锥螺纹接头因此安装专业必须在钢筋接头处施焊,可套用“利用柱内主钢筋引下线”定额子目,接安装专业焊接钢筋接头的钢筋延长米计算。(93定额套用2-1246定额子目)。 (2)。土建对垂直主钢筋接头方法中,另一种方法是进行焊接的,它们是:①电焊接头②电渣压力焊因此如土建采用这二种方法安装专业不需再在钢筋接头处施焊,故不需计算工程量及套用定额子目。 3.等电位接地、保护接地和防雷接地工程中,采用镀锌扁钢连接后暗敷在混凝土结构中,如何套用定额? 答:套用“利用金属结构引下”定额子目,主材中要加镀锌

扁钢主材及其损耗。 4.钢管(沟槽式连接)安装,直管怎样套用定额? 答:钢管(沟槽式连接)安装,直管之间虽采用沟槽式连接,但不能同时套用“管件连接”的定额项目,直管敷设套用6-407~6-420项目,连接时涉及到连接材料卡箍,可作材料按实计算。 5.民用建筑给水工程中,镀锌钢管内涂塑管道又称“钢塑复合管”安装如何套用定额? 答:民用建筑给水工程中,镀锌钢管内涂塑管道安装,可执行第八分册《给排水、采暖、燃气工程》第一章〈管道安装〉中的镀锌钢管(螺纹连接)8-134~8-144子目,其中定额内的接头零件,应接该分册附录,第256页(六)“室内镀锌钢管接头零件表”中的用量,通过加权平均计算出该项目镀锌钢管内涂塑接头零件的单价计入定额,其余不变。 6.过墙、过楼板、穿屋面敷设带止水圈的套管如何套用定额? 答:在过墙、过楼板、穿屋面部位敷设套管一般不需焊接止水圈,如果设计确实要求敷设带有止水圈的套管,止水圈的制作可套用“一般管架制作”8-352子目(不包括套管重量),计量单位为“t”,套管安装仍套用8-338~8-347子目。混凝土水箱进出水管及地下室墙板进出水管的套管未按刚、柔性套管标准要求制作,仅焊接止水圈的,不能套用“刚、柔性套管制作安装”相应定额子目,应按以上方法处理。 7. 当前民用建筑中目前拆除项目较多,如何套用定额?

工程量计算规则大全

工程量计算规则大全 1)内墙面抹灰工程量计算。 内墙面抹灰工程量,等于内墙面长度乘以内墙面的抹灰高度以平方米计算。扣除门窗洞口和空圈所占的面积,不扣除踢脚板、挂镜线、0.3m2以内的孔洞和墙与构件交接处的面积,洞口侧壁和顶面亦不增加。墙垛和附墙烟囱侧壁面积与内墙抹灰工程量合并计算。 内墙面抹灰的长度,以主墙间的图示净长尺寸计算。内墙面抹灰高度:无墙裙的,按室内地面或楼面至天棚底面之间距离计算;有墙裙的,按墙裙顶至天棚底面之间的距离计算。板条天棚的内墙抹灰,其高度按室内地面或楼面至天棚底面另加lOOmm计算。 (2)外墙面抹灰工程量计算。 ①外墙面抹灰工程量按外墙面的垂直投影面积以平方米计算。应扣除门窗洞口、外墙裙和大于0.3m2孔洞所占面积,洞口侧壁面积不另增加。附墙垛、梁、柱侧面抹灰面积并入外墙面抹灰工程量内计算。 外墙面高度均由室外地坪算起,向上算至:平屋顶有挑檐(天沟)的,算至挑檐(天沟)底面;平屋顶无挑檐天沟、带女儿墙的,算至女儿墙压顶底而;坡屋顶带檐口天棚的,算至檐口天棚底面;坡屋顶带挑檐无檐口天棚的,算至屋面板底。跨出檐者,算至挑檐上表面。 ②外墙裙抹灰面积按其长度乘高度计算,扣除门窗洞口和大于0.3m2孔洞所占的面积,门窗洞口及孔洞的侧壁不增加。 ③窗台线、门窗套、挑檐、腰线、遮阳板等展开宽度在300mm以内者,按装饰线以延长米计算,如展开宽度超过300mm以上时,按图示尺寸以展开面积计算,套零星抹灰定额项目。 ④栏板、栏杆抹灰按立面垂直投影面积乘以系数2.2计算。 ⑤阳台底面抹灰按水平投影面积以平方米计算,并入相应天棚抹灰面积内。阳台如带悬臂梁者,其工程餐应再乘系数1.30. ⑥雨篷底面或顶面抹灰分别按水平投影面积以平方米计算,并入相应天棚抹灰面积内。雨篷顶面带反滑或反梁者,其工程量乘系数l.20,底面带悬臂梁者,其工程量乘以系数1.20.雨篷外边线按相应装饰或零星项目执行。 ⑦墙面勾缝按垂直投影面积计算,应扣除墙裙和墙面抹灰的面积,小扣除门窗洞口、门窗套、腰线等零星抹灰所占的面积,附墙柱和门窗洞口侧面的勾缝面积亦不增加。独立柱、房上烟囱勾缝,按图示尺寸以平方米计算。 (3)外墙装饰抹灰工程量计算。 ①外墙各种装饰抹灰均按图示尺寸以实抹面积计算。应扣除门窗洞口空圈的面积,其侧壁面积不另增加。 ②挑檐、天沟、腰线、栏杆、栏板、门窗套、窗台线、压顶等均按图示尺寸展开面积以平方米计算,并入相应的外墙面积内。 (4)块料面层工程量计算。助你成功 ①墙面贴块料面层均按图示尺寸以实贴面积计算。 ②墙裙以高度在1500mm以内为准,超过1500mm时按墙面计算,高度低于300mm时,按踢脚板计算。 (5)墙面其他装饰工程量计算。 ①木隔墙、墙裙、护壁板,均按图示尺寸长度乘以高度按实铺面积以平方米计算。 ②玻璃隔墙按上横档顶面至下横档底面之间高度乘以宽度(两边立挺外边线之间)以平方米计算。

工程量计算公式规则汇总模板

直线内插法 也就是已知A1、A2、B1、B2、C1求C2,在C2单元格里输入: =(B2-A2)/(B1-A1)*(C1-A1)+A2 即可,使用时可直接将上一行复制到C2格内。 圆的周长=2πr 弧是圆的一部分, 因此 弧长=圆的周长*( 弧所正确圆心角度数/360°) =2πr*圆心角/360° 因为2π=360° 因此 扇形圆心角=弧长/半径 所得单位是弧度数,要换为角度数 圆面积=r2π半径*半径*π圆周长2乘以πR 圆形公式是: S=πR2(π是圆周率约等于3.14、R2是半径的平方) 扇形是圆的一部分, 因此扇形面积=半径×半径×圆周率×圆心角度数÷360 公式是: S=n/360πR2 ( 2) S=1/2LR

( L是弧长, R是半径n是圆心角) L=2π r n/360°=π r n/180°(r=半径*n=圆弧的角度的绝对值) 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平. 1、平整场地计算规则 ( 1) 清单规则: 按设计图示尺寸以建筑物首层面积计算。 ( 2) 定额规则: 按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算方法 ( 1) 清单规则的平整场地面积: 清单规则的平整场地面积=首层建筑面积 ( 2) 定额规则的平整场地面积: 定额规则的平整场地面积=首层建筑面积 3、注意事项 ( 1) 、有的地区定额规则的平整场地面积: 按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算, 然后与底层建筑面积合并计算; 或者按”外放2米的中心线×2=外放2米

面积”与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦, 弧线部分不好处理, 容易出现误差。 ②、2米的中心线计算起来较麻烦, 不好计算。 ③、外放2米后可能出现重叠部分, 到底应该扣除多少不好计算。 ( 2) 、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量, 每边外放的长度不一样。 大开挖土方 1、开挖土方计算规则 ( 1) 、清单规则: 挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 ( 2) 、定额规则: 人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽, 槽底长和宽是指混凝土垫层外边线加工作面, 如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土方量内。当需要放坡时, 应将放坡的土方量合并于总土方量中。 2、开挖土方计算方法

河北园林绿化工程消耗量定额工程量计算规则及章节说明

河北省园林绿化工程消耗量定额工程量计算规则及章节说明第一章绿化工程 计算规则: 一、绿地整理: 1、伐树、挖树根应区分树干胸径不同,按数量以“株”计算。 2、砍挖灌木丛应区分从高不同,按数量以“丛”计算。 3、挖竹根应区分胸径或根盘丛径不同,按数量以“株”或“丛”计算。 4、挖芦苇根、清除草皮,按面积以“平方米”计算。 5、整理绿化用地按设计图示尺寸以“平方米”计算。 6、原土过筛按体积以“立方米”计算。 7、屋顶花园基底处理按设计图示尺寸分做法以“平方米”计算。 8、软式透水管区分规格以“延长米”计算。 9、滤水层回填陶粒、卵石、轻质土壤,以“立方米”计算;土工布过滤层,塑料格栅,按设计尺寸以“平方米”计算。 二、栽植花木: 花木根据设计图示要求的种类、规格分别以“株”、“丛”、“米”、“平方米”、“盆”计算。 1、乔木按带土球与裸跟分别区分土球直径和胸径按数量以“株”计算。 2、散生竹应区分胸径不同,按数量以“株”计算。丛生竹应区分跟

盘丛径不同,按数量以“丛”计算。 3、棕榈类应区分土球直径不同,按数量以“株”计算。 4、灌木按带土球与裸跟分别区分土球直径和冠丛高度按数量以“株”计算。 5、双排以内绿篱,区分单、双排及绿篱高度按设计尺寸以“延长米”计算;双排以上视作片植,片植绿篱应区分绿篱高度,按设计尺寸以“平方米”计算。 6、攀缘植物应区分地径不同,按数量以“株”计算。 7、色带应区分种植密度不同,按设计尺寸以“平方米”计算。 8、露地花卉应区分花卉种类及艺术造型,按设计图示尺寸,以“平方米”计算。盆花摆设应区分盆径尺寸及艺术造型,按数量以“盆”计算。 9、水生植物区分塘植与盆植按“株/丛”计算。 10、草皮按设计图示尺寸以“平方米”计算。 11、喷播植草区分喷播坡度、坡长,按喷播面积以“平方米”计算。 12、乔木与灌木假植应分别区分胸径和冠丛高度按数量以“株”计算。 13、树木支撑应区分支撑材料及支撑要求以“株”计算。 14、草绳绕树干应区分胸径不同,按缠绕树干的高度以“延长米”计算。 、换土工程:15. (1)裸根乔木、灌木应区分胸径不同以“株”计算;

上海2016土建定额计算规则

总说明 一、《上海市建筑和装饰工程预算定额》(以下简称本定额)是根据沪建交(2012)第1057号文《关于修编本市建设工程预算定额的批复》及其有关规定,在《上海市建筑和装饰工程预算定额》(2000)及《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)的基础上,按国家标准的建设工程计价、计量规范,包括项目划分、项目名称、计量单位、工程量计算规则等与本市建设工程实际相衔接,并结合多年来“新技术、新工艺、新材料、新设备”和节能、环保等绿色建筑的推广应用而编制的量价完全分离的预算定额。 二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、最高投标限价的依据,是确定合同价、结算价、调解工程价款争议的基础;也是编制本市建设工程概算定额、估算指标与技术经济指标的基础以及作为工程投标报价或编制企业定额的 参考依据。 三、本定额适用于本市行政区域范围内的工业与民用建筑的新建、扩建、改建工程。 四、本定额是依据现行有关国家及本市强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、产品标准和安全操作规程,并参考了有关省(市)和行业标准、定额以及典型工程设计、施工和其他资料编制的。五、本定额是按正常施工条件、多数施工企业采用的施工方法、装备设备和合理的劳动组织及工期为基础编制的,反映了上海地区的社会平均消耗量水平。 六、本定额人工消耗量的确定 1.本定额人工工日消耗量按现行全国建筑与装饰工程劳动定额为基础计算,内容包括基本用工、超运距用工、辅助用工以及劳动定额项目外必须增加的基本用工幅度差。 2.本定额每工日按8小时工作制计算。 3.机械土方、桩基、金属构件驳运及安装等工程,人工是随机械台班产量计算的,人工幅度差按机械幅度差计算。 七、本定额材料消耗量的确定 1.本定额采用的材料(包括构配件、零件、半成品及成品)均按符合国家质量标准和相应设计要求的合格产品编制。 2.本定额中的材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料;对于用量少、低值易耗的零星材料列入其他材料费,以该项目材料费之和的百分率表示。 3.本定额中的材料消耗量包括净用量和损耗量。损耗量包括从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工场内运输损耗、施工操作损耗、施工现场堆放损耗等。规范(设计文件)规定的预留量、搭接量不在损耗率中考虑。 4.本定额中的周转性材料(钢模板、复合模板、木模板、脚手架等)按不同施工方法、不同类别、材质及摊消量编制,且已包括回库维修的消耗量。 5.本定额中的混凝土及钢筋混凝土、砌筑砂浆、抹灰砂浆等分别按预拌混凝

斜屋面、工程量计算规则及公式

斜屋面、工程量计算规则及 公式 标准化文件发布号:(9312-EUATWW-MWUB-WUNN-INNUL-DDQTY-KII

斜屋面、工程量计算规则及公式 2017-09-20广联达客服 1、平屋面工程量 (1)屋面面积;(2)找平层;(3)保温层;(4)屋面卷材防水;(5)铁皮;(6)UPVC雨水斗;(7)铸铁落水口;(8)UPVC弯头;(9)排水管。 2、屋面工程量计算方法 (1)屋面面积瓦屋面、型材屋面(包括挑檐部分)均按设计图示尺寸水平投影面积乘以屋面坡度系数(见屋面坡度系数表)以斜面积计算。 ①不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟等所占面积。 ②屋面小气窗出檐与屋面重叠部分的面积不增加,但天窗出檐部分重叠的面积计入相应的屋面工程量内。 ③瓦屋面的出线、披水、稍头抹灰、脊瓦加腮等工、料均不另计算。 (2)屋面防水面积屋面卷材防水、屋面涂膜防水按设计图示尺寸按面积以平方米计算。 ①斜屋顶(不包括平屋顶找坡)按图示尺寸的水平投影面积乘以屋面坡度延尺系数按斜面积以平方米计算,平屋顶按水平投影面积计算,由于屋面泛水引起的坡度延长不另考虑。 ②不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟所占面积,其根部弯起部分不另计算。 ③屋面的女儿墙、伸缩缝和天窗等处的弯起部分,并入屋面工程量内。天窗出檐部分重叠的面积应按图示尺寸,以平方米计算,并入卷材屋面工程内。如图纸未注明尺寸,伸缩缝、女儿墙可按25cm,天窗处按50cm计算。 ④涂膜屋面的工程量计算同卷材屋面。涂膜屋面的油膏嵌缝、玻璃布盖缝、屋面分隔缝,以延长米计算。

(3)屋面抹水泥砂浆找平层的工程量与卷材屋面相同 (4)屋面保温层的工程量与卷材屋面相同。 (5)屋面工程量中铁皮、UPVC雨水斗,铸铁落水口,铸铁、UPVC弯头、短管,铅丝网球按个计算。 (6)屋面排水管按设计图示尺寸以展开长度计算。如设计未标注尺寸,以檐口下皮算至设计室外地平以上15cm为止,下端与铸铁弯头连接者,算至接头处。

上海市2000市政定额文字说明

目录 2000市政定额文字说明----------------------------------------------------------------------- 1 总说明 --------------------------------------------------------------------------------------- 1 第一册通用项目说明 ------------------------------------------------------------------ 4 第二册道路工程说明 ------------------------------------------------------------------ 8 第三册道路交通管理设施工程说明 ----------------------------------------------- 10 第四册桥梁及护岸工程说明 -------------------------------------------------------- 12 第五册排水管道工程说明 ----------------------------------------------------------- 17 第六册排水构筑物及机械设备安装工程说明----------------------------------- 24 第七册隧道工程说明 ----------------------------------------------------------------- 28 2000市政定额计算规则---------------------------------------------------------------------- 31 通用项目说明 ----------------------------------------------------------------------------- 31 道路工程说明 ----------------------------------------------------------------------------- 44 道路交通管理设施工程说明 ----------------------------------------------------------- 47 桥梁及护岸工程说明 -------------------------------------------------------------------- 50 排水管道工程说明 ----------------------------------------------------------------------- 59 排水构筑物及机械设备安装工程说明 ----------------------------------------------- 65 隧道工程说明 ----------------------------------------------------------------------------- 70 2000市政定额讲义交底---------------------------------------------------------------------- 82 第一讲修编概况及总说明 ----------------------------------------------------------- 82 第二讲上海市建设工程施工费用计算规则-------------------------------------- 92 第三讲通用项目 --------------------------------------------------------------------- 102 第四讲道路工程 --------------------------------------------------------------------- 114 第五讲道路交通管理设施工程 --------------------------------------------------- 123 第六讲桥梁及护岸工程 ------------------------------------------------------------ 133 第七讲排水管道工程 --------------------------------------------------------------- 151 第八讲排水构筑物及机械设备安装工程 --------------------------------------- 162 第九讲隧道工程 --------------------------------------------------------------------- 174

《市政工程》工程量计算规则

市政工程工程量计算规则 土石方工程量计算规则 一、本定额的土石方挖、运按天然密实体积(自然方)计算,夯填方按夯实后体积计算,松填方按松填后的体积计算。如需体积折算,应按下表系数计算。 土石方体积折算系数表 天然密实度体积虚方体积夯实后体积松填体积 1.00 1.300.87 1.08 0.77 1.000.670.83 1.15 1.49 1.00 1.24 0.93 1.200.81 1.00 二、平整场地工程量按实际平整面积,以“m2”计算。 三、土方工程量按施工方案图示尺寸计算,修建机械上下坡时便道土方量并入土方工程量内。石方工程量:人工、机械凿石按施工方案图示尺寸计算,石方爆破可按设计图示尺寸加允许超挖量计算,设计无规定时允许超挖量可参考:松、次坚石20cm,普、特坚石15cm。 四、管道沟槽工程量计算规则: (一)管道沟槽长度:主管按管道的设计轴线长度计算,支管按支管沟槽的净长线计算。 (二)管道沟槽的深度:管道沟槽的深度按基础的形式和埋深分别计算。带基按原地面高程减设计管道基础底面高程计算,设计有垫层的,还应加上垫层的厚度;枕基按原地面高程减设计管底高程加管壁厚度计算。 (三)管道沟槽的底宽:沟槽的底宽按施工方案计算,如施工方案无规定,排水管

道底宽按其管道基础宽度加两侧工作面宽度计算;给水燃气管道沟槽底宽按其管道外径加两侧工作面宽度计算;支挡土板的沟槽底宽除按以上规定计算外,每边另加0.1m。每侧工作面增加宽度按下表计算: 管径(mm)非金属管道(m)金属管道(m)构筑物(m) 100-5000.200.15无防潮层有防潮层 600-10000.250.2 0.250.40 1100-15000.300.25 1600-26000.400.35 (四)管道沟槽的放坡:管道沟槽的放坡应根据施工方案要求的坡度计算,如施工方案无规定且挖土深度超过或等于1.5m时,可按下表规定计算: 人工开挖机械开挖在沟槽坑底在沟槽坑边 1:0.301:0.251:0.67 五、沟槽放坡挖土边坡交接处产生的重复土方不扣除,但井位加宽、枕基基坑、集水坑挖土等不再计算。排水管道沟槽为直槽时的井位加宽按直槽挖方总量的1.5%计算,给水、燃气管道的井位加宽、接头坑、支墩、支座等土方,按该部分土方总量的2.5%计算。 六、在充分发挥机械作用的情况下,对机械不能施工,需人工辅助开挖的部分(如死角、沟底预留厚度、修整边坡等)可按审定的施工方案规定计算,如无规定时,可按下表规定计算,其人工挖土按相应定额乘以系数1.30: 土方工程量(m3)≤1万≤5万≤10万≤50万≤100万>100万

工程造价工程量计算规则公式汇总

工程量计算规则公式汇总 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平. 1、平整场地计算规则 (1清单规则:按设计图示尺寸以建筑物首层面积计算。 (2定额规则:按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算方法 (1清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积 (2定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积 3、注意事项 (1、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦,弧线部分不好处理,容易出现误差。 ②、2米的中心线计算起来较麻烦,不好计算。 ③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。 (2、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。 大开挖土方

1、开挖土方计算规则 (1、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土方量内。 当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算方法 (1、清单规则: ①、计算挖土方底面积: 方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。 方法二、分块计算垫层外边线的面积(同分块计算建筑面积。 ②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。 (2、定额规则: ①、利用棱台体积公式计算挖土方的上下底面积。 V=1/6×H×(S上+ 4×S中+ S下计算土方体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积。如下图 S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等。

最新园林消耗量定额说明及计算规则汇总

2005园林消耗量定额说明及计算规则

2005园林工程消耗量定额 第一章绿化栽植 说明 一、本章包括绿地整理、苗木起挖运输、苗木栽值、苗木假植、大树移植、栽植技术措施、人工换土。 二、质量标准均以国家现行施工及验收规范和质量评定标准为准。 1.《城市绿化工程施工及验收规范》(CJJ/T83-99); 2.《城市绿化和园林绿地用植物材料木本苗》(CJ/T24-1999); 3.《城市园林苗圃技术规程》(CJ/T23-1999); 三、本章除定额表所列工程内容外,均包括各子目施工准备工作,施工现场50m范围以内的苗木运输(含载重汽车台班的子目除外)、绿化栽植后施工场地周围2m以内场地清理以及苗木栽值(从淋定根水之日起计)后10天以内的种植养护。超出以上范围则另行计算。 四、有关规定及说明。 1.本定额苗木起挖和种植均按一、二类土考虑,若遇三类土定额人工乘以1.34系数,四类土定额人工乘以1.76系数,冻土定额人工乘以2.20系数(土壤类别划分见第六章说明),如遇岩石,可按第六章开凿岩石与挖二类土相应子目人工差增加苗木栽植用工。

2.本定额苗木种植是按原土还土考虑的,如设计要求全部究土,可按人工换土相应子目计算。设计规定种植土中须掺入部分砂子、煤渣或木糠的,按设计规定比例乘相应人工换土定额计算。 3.本定额苗木种植成活率按100%考虑,苗木补损率按表1规定计入种植定额苗木材料消耗量内(即定额表括号内的苗木消耗量)。表1补损系数不适用于发包人供应苗木及大树移植,这种情况的成活率要求及补损责任由合同约定。 4.本定额除花卉、草皮、水生植物外,其他苗木种植基肥消耗量(定额表中括号内的基肥消耗量)按设计规定计算(即表2中的换土量*设计规定的基肥比例)。 5.种植棕榈类苗木,按种植乔木相应规格子目计算。大树移植的技术措施项目,按设计规定另列项计算。 6.苗木价格。 采用本定额时,苗木材料的合同价格应为到达工地施工现场指定堆放地点价格(即包括苗木出圃、包装、场外运输及采购保管费),编制标底、报价及预(结)算时,不得重复计算苗木起挖、苗木(场外)运输项目。 7.苗木起挖与苗木迁移运输作为工序定额,适用于施工场地对原有苗木迁移时使用,也可作为确定苗木合同价格的参考。 8.计算苗木迁移运输的项目,应扣减相应苗木起挖及种植子目中的汽车台班量。 9.种植定额苗木浇水是按人工浇自来水考虑的,如采用洒水车浇水,按相应定额用水量每立方米增加洒水车(4000L)0.067台班,扣减人工0.366工日。 10.绿地平整。

上海2000定额计算规则

上海市 建筑和装饰工程预算定额 工程量计算规则 (2000) 上海市建设工程定额管理总站 1

目录 总则 (3) 建筑面积计算规则 (4) 第一章土方 (7) 第二章打桩 (12) 第三章砌筑 (15) 第四章砼及钢砼 (22) 第五章钢砼及金属结构件驳运、安装 (31) 第六章门窗及木结构 (32) 第七章楼地面 (35) 第八章屋面及防水 (37) 第九章防腐、保温、隔热 (41) 第十章装饰 (43) 第十一章金属结构制作及附属工程 (52) 第十二章建筑物超高降效及建筑物(构筑物)垂直运输 53 第十三章脚手架 (54) 2

总则 一、本工程量计算规则为本市统一的建筑和装饰工程预 结算工程量计算规则。 二、本规则适用于本市行政区域范围内的工业与民用建 筑及构筑物施工图设计阶段编制工程预算及工程量清单,也 适用于工程设计变更后的工程量计算。本规则与《上海市建 筑和装饰工程预算定额》相配套,作为确定建筑和装饰工程 造价及其消耗量的依据。 三、工程量计算除依据《上海市建筑和装饰工程预算定额》及本规则各项规定除外,尚应依据以下文件: 1.经审定的施工图设计图纸及其说明; 2.经审定的施工组织设计或施工技术措施方案; 3.经审定的其他有关技术经济文件。 四、本规则的计算尺寸,以设计图纸表示的尺寸或设计 图纸能读出的尺寸为准。除另有规定外,工程量的计量单位 应按以下规定计算: 1.以体积计算的为立方米(m3); 2.以面积计算的为平方米(m2); 3.以长度计算的为米(m); 4.以重量计算的为吨或千克(t或kg); 5.以件(个或组)计算的为件(个或组)。 五、汇总工程量时,其准确度取值: 立方米、平方米、米取两位;吨取三位;千克、件等取整数。 3
