本章适用于工业与民用建筑室内装饰装修墙、柱面和门扇的软包工程施工。

一、材料要求:

1.机、针织物:织物的材质、纹理、颜色、图案及幅宽应符合设计要求和国家现行有关产品规程规范的规定。织物表面不得有明显的跳线、断丝和疵点。织物本身应符合设计的防火等级要求,否则必须对织物进行阻燃或防火处理。

2.皮、人造革:材质、纹理、颜色、图案、厚度及幅宽应符合设计要求和国家有关产品规程规范的规定。人造革本身应符合设计的防火等级要求,否则必须对皮、人造革进行阻燃或防火处理。

3.内衬材料:材质、厚度应符合设计要求和国家有关产品规程规范的规定。设计无要求时,应采用环保、阻燃型泡沫塑料做内衬,厚度一般不小于10毫米。禁止使用非环保型内衬材料。

4.基层及辅助材料:基层龙骨、底板及其它辅材的材质、厚度、规格尺寸、型号应符合设计要求和国家有关材料规程规范的规定。针织物面层用的气钉应使用蚊钉,胶、防腐剂、防潮剂等均必须满足环保要求。

二、主要机具:

主要机具包括:气泵、气钉枪、蚊钉枪、曲线锯、手枪钻、

织物剪裁工作台、长卷尺、盒尺、钢板直尺、方角尺、小辊、开刀、毛刷、排笔、擦布或棉丝、砂纸、锤子、弹线用的粉线包、墨斗、小白线、托线板、红铅笔、剪刀、电剪、电熨斗、划粉饼、缝纫机、工具袋、水准仪、经纬仪等。

三、作业条件:

1 .软包墙、柱面上的水、电、风专业予留予埋必须全部完成,且电气穿线、测试完成并合格,各种管路打压、试水完成并合格。

2 .室内湿作业完成,地面和顶棚施工已经全部完成(地毯可以后铺),室内清扫干净。

3不做软包的部分墙面面层施工基本完成,只剩最后一遍涂层。

4.门窗工程全部完成(做软包的门扇除外),房间达到可封闭条件。

5 .软包门扇必须全部涂刷完不少于两道底漆,各五金件安装孔已开好。

6.各种材料、工机具已全部到达现场,并经检验合格,各种木制品满足含水率不大于12%的要求。

7.基层墙、柱面的抹灰层已干透,含水率达到不大于8%的要求。

四、操作工艺:

(一)工艺流程:

基层处理 龙骨、底板施工 面层施工

理边、修整 完成其它涂饰 整体定位、放线 内衬及预制镶嵌块施工

基层处理 定位、弹线 面层施工 理边、修整

完成其它涂饰 做内衬 皮革拼接下料 1.墙、柱面织物软包工程:

2.墙、柱面及门扇皮、人造革软包工程:

(二) 操作工艺:

1.基层处理:

1)在需做软包的墙面上按设计要求的纵横龙骨间距进行弹线,设计无要求时,间距一般控制在400~600mm 之间。再按弹好的线用电锤打孔,孔间距小于200mm 、孔径大于Φ12mm 、深不小于70mm ,然后将经过防腐处理的木楔打入孔内。

1) 墙面为抹灰基层或临近房间较潮湿时,做完木砖后必须对墙面进行防潮处理,然后再进行下道工序。

2) 软包门扇的基层面底油涂刷不得少于两道,拉手及门锁应后装。

2.龙骨、底板施工:

1)在事先预埋的木砖上用木螺钉安装木龙骨,木螺钉

长度>龙骨高度+ 40mm。木龙骨必须先做防腐处理,然后再将表面做防火处理。安装龙骨时,必须边安装边用不小于2米的靠尺进行调平,龙骨与墙面的间隙,用经防腐处理过的木楔塞实,木楔间隔应不大于200mm,安装完的龙骨表面不平整度在2m范围内应小于2mm。

2)在木龙骨上铺钉底板,底板在设计无要求时宜采用环保细木工板或环保九厘板,铺钉用钉的长度≥底板厚+20mm。墙面为轻钢龙骨石膏板或轻钢龙骨玻镁板时,可以不安装木龙骨,直接将底板钉粘在墙面上,铺钉用自攻钉,自攻钉长度≥底板厚+石膏板或波镁板厚+10mm,自攻钉必须固定到墙体的轻钢龙骨上。

3)门扇软包不需做底板,直接进行下道工序。

3.整体定位、弹线:

根据设计要求的装饰分格、造型等尺寸在安装好的底板上进行吊直、套方、找规矩、弹控制线等工作,把图纸尺寸与实际尺寸相结合后,将设计分格与造型按1:1反映到墙、柱面的底板或门扇上。

4.内衬及预制镶嵌块施工:

1)做预制镶嵌软包时,要根据弹好的控制线,进行衬板制作和内衬材料粘贴。衬板按设计要求选材,设计无要求时,应采用5mm的环保型多层板,按弹好的分格线尺寸进行下料制作。制作时,硬边拼缝的在衬板的一面四周钉上一圈

木条,木条的规格、倒角形式按设计要求确定,设计无要求时,木条一般不小于10×10mm,倒角不小于5×5mm圆角或斜角,木条要进行封油处理防止原木吐色污染布料,木条厚度还应根据内衬材料厚度决定。软边拼缝的衬板按尺寸裁好即可。衬板做好后应先上墙试装,以确定其尺寸是否正确,分缝是否通直、不错台,木条高度是否一致、平顺,然后取下来在衬板背面编号,并标注安装方向,在正面粘贴内衬材料。内衬材料的材质、厚度按设计要求选用,设计无要求时,材质必须是阻燃环保型,厚度应大于10mm,硬边拼缝的内衬材料要按照衬板上所钉木条内侧的实际净尺寸剪裁下料,四周与木条之间必须吻合,无缝隙,高度宜高出木条1~2mm,用环保型胶粘剂平整地粘贴在衬板上。软边拼缝的内衬材料按衬板尺寸剪裁下料,四周剪裁、粘贴必须整齐,与衬板边平齐,最后用环保型胶粘剂平整地粘贴在衬板上。

2)做直接铺贴和门扇软包时,应待墙面细木装修和边框完成,油漆作业基本完成,基本达到交活条件,再按弹好的线对内衬材料进行剪裁下料,然后直接将内衬材料粘贴在底板或门扇上。铺贴好的内衬材料表面必须平整,分缝必须顺直整齐。

5.皮革拼接下料:织物和人造革一般情况下不宜进行拼接,采购定货时要充分考虑设计分格、造型等对幅宽的要求。而皮革由于受幅面影响,使用前必须进行拼接下料,拼接时各

块的几何尺寸不宜过小,并必须使各块皮革的鬃眼方向保持一致,接缝型式应符合设计和规范要求。

6.面层施工:

1)用于蒙面的织物、人造革的花色、纹理、质地必须符合设计要求,同一场所必须使用同一匹面料。面料在蒙铺之前必须确定正、反面,面料的纹理及纹理方向,在正放情况下,织物面料的经纬线应垂直和水平。用于同一场所的所有面料,纹理方向必须一致,尤其是起绒面料,更应注意。织物面料要先进行拉伸熨烫,再进行蒙面上墙。

2)预制镶嵌衬板蒙面及安装:面料有花纹、图案时,应先包好一块做为基准,再按编号将与之相邻的衬板面料对准花纹后进行裁剪。面料裁剪根据衬板尺寸确定,织物面料剪裁好以后,要先进行拉伸熨烫,再蒙到已贴好的内衬材料的衬板上,从衬板的反面用U型气钉和胶粘剂进行固定。蒙面料时要先固定上下两边(即织物面料的经线方向),四角叠整规矩后,再固定另外两边。蒙好的衬板面料应绷紧、无折皱,纹理拉平拉直,各块衬板的面料绷紧度要一致。最后将包好面料的衬板逐块检查,确认合格后,按衬板的编号对号进行试安装,经试安装确认无误后,用钉粘结合的方法(即衬板背面刷胶,再用蚊钉从布纹缝隙钉入,必须注意气钉不要打断织物纤维),固定到墙面底板上。

3)直接铺贴和门扇软包面层施工:按已弹好的分格线和

设计造型,确定出面料分缝定位点,把面料按定位尺寸进行剪裁,剪裁时要注意相邻两块面料的花纹和图案必须吻合。将剪裁好的面料蒙铺到已贴好内衬材料的门扇或墙面上,把下端和二侧位置调整合适后,用压条先将上端固定好,然后固定下部和两侧。四周固定后,若设计要求有压条或装饰钉时,按设计要求钉好压条,再用电化铝帽头钉或其它装饰钉梅花状进行固定。设计采用木压条时,必须先将压条进行油漆打磨,达到基本成活后再进行上墙安装。

7.理边、修整:清理接缝、边沿露出的面料纤维,调整接缝不顺直处。开设、修整各设备安装孔,安装镶边条,安装贴脸或装饰物,修补各压条上的钉眼,修刷压条、镶边条油漆,最后擦拭、清扫浮灰。

8.完成其它涂饰:软包面施工完成后,要对其周边的木质边框、墙面以及门扇的其它几个面做最后一遍油漆或涂饰,以使其整个室内装修效果完整、整洁。

五、质量标准:

(一)主控项目:

1.软包面料、内衬材料及边框、压条的材质、颜色、图案、燃烧性能等级及有害物质含量应符合设计要求及国家标准的有关规定,木材的含水率应不大于12%。

2.安装位置及构造做法应符合设计要求。

3.龙骨、衬板、边框、压条应安装牢固,无翘曲,拼、

接缝应平直。

4.单块软包面料不宜有接缝,四周应绷压严密。(二)一般项目:

1.软包工程表面应平整、洁净,表面无明显凹凸不平及皱折,图案应清晰、无色差,整体应协调美观。

2.边框、压条应平整、顺直、接缝吻合,其表面涂饰质量应符合《建筑装饰装修工程质量验收规范》(GB50210-2001)第十章涂饰工程中的有关规定的要求。

3.清漆涂饰木制边框、压条的颜色、木纹应协调一致。

4.软包工程安装的允许偏差和检验方法应符合下表的规定。

软包工程安装的允许偏差和检验方法

项次项目允许偏差

(mm)

检验方法

1 垂直度 3 用线坠、钢尺检查

2 边框、压条宽度

0;-2 用钢尺检查

3 边框、压条高度

4 对角线长度差 3 用钢尺检查

5 裁口、线条接缝

高低差1 用钢直尺和塞尺检

六、成品保护:

1. 软包工程施工完毕的房间应及时清理干净,不准做为材

料库或休息室,以避免污染和损坏。并设专人进行管理(加锁、定期通风换气、排湿)。

2.若软包工程施工安排插入较早,施工完毕后还有其它工序施工,则必须设置成品保护膜。

3.施工过程中,各工序必须严格按照规程施工,操作要干净利落,边缝要切割整齐到位,胶痕及时擦拭干净。并做到活完料净脚下清,下脚料当天及时清理。严禁非操作人员随意触摸成品。

4.严禁在软包工程施工完毕的墙面上剔槽打洞。若因设计变更,必须采取可靠、有效地保护措施,施工完后要及时认真进行修复,以保证成品完整。

5.在进行暖卫、电气和其它设备等安装或修理过程中,应注意保护各墙面,严防污染和损坏成品。

6.修补压条、镶边条的油漆或浆活时,必须对软包面进行保护。地面磨石清理打蜡时,也必须注意保护好软包工程的成品,防止污染,碰撞与损坏。

七、应注意的问题:

1.软包工程所选用的面料、内衬材料、胶粘剂、细木工板、多层板等材料必须有出厂合格证和环保、消防性能检测报告,其防火等级必须达到设计要求。

2.接缝不垂直、不水平:相邻两面料的接缝不垂直、不水平,或虽接缝垂直但花纹不吻合,或不垂直不水平等,是因为在

铺贴第一块面料时,没有认真进行吊垂直和对花、拼花,因此在开始铺贴第一块面料时必须认真检查,发现问题及时纠正。特别是在预制镶嵌软包工艺施工时,各块预制衬板的制作、安装更要注意对花和拼花。

3.花纹图案不对称:有花纹图案的面料铺贴后,门窗两边或室内与柱子对称的两块面料的花纹图案不对称,是因为面料下料宽狭不一或纹路方向不对,造成花纹图案不对称。预防办法是通过做样板间,尽量多采取试拼的措施,找出花纹图案不对称问题的原因,进行解决。

4.离缝或亏料:相邻面料间的接缝不严密,露底称为离缝。面料的上口与挂镜线,下口与台度上口或踢脚线上口接缝不严密,露底称为亏料。主要原因是面料铺贴产生歪斜,出现离缝;上下口亏料的主要原因是面料剪裁不方、下料过短或裁切不细、刀子不快等原因造成。

5.面层颜色、花形、深浅不一致。主要是因为使用的不是同一匹面料,同一场所面料铺贴的纹路方向不一致,解决办法为施工时认真进行挑选和核对。

6.周边缝隙宽窄不一致:主要原因是制作、安装镶嵌衬板过程中,施工人员不仔细,硬边衬板的木条倒角不一致,衬板裁割时边缘不直、不方正等。解决办法就是提高操作人员责任心,加强检查和验收工作。

7.压条、贴脸及镶边条宽窄不一、接槎不平、扒缝等。主要

原因是选料不精,木条含水率过大或变形,制作不细,切割不认真,安装时钉子过稀等。解决办法是在施工时,坚决杜绝不是主料就不重视的错误观念,必须重视压条、贴脸及镶边条的材质以及制作、安装过程。

装修标准所有施工工艺标准

施工工艺 进场前,必须细致检查原有设施有无损失,原有施工质量是否有问题,形成书面取得客户签证。 力工施工工艺标准 1、力工范围是:砸沟,砸墙,砸地面。(严禁拆除承重墙)在卫生间和厨房施工时把地 漏坐便口封闭好,以免堵塞,施工前必须对室内设施做好保护。 2、水电开槽横平竖直,开槽深度电线管必须超过浮管深处20mm。 3、砸墙方面:钢筋混凝土墙不准砸,梁下面的承重墙不准砸,只有120 mm厚度以下或 空心砖墙可以砸。(老式住宅、预制板楼除外) 4、一般地面可以砸深度30-80 mm左右,不能砸下面的楼板。(预制板楼不砸) 5、刨砸地面时严禁使用扦子、电镐,防止破坏地热。(指有地热的地面) 6、力工施工的建筑垃圾当天清理干净。 7、力工在对墙体拆除施工前,必须经物业或业主同意。 8、施工完毕细致检查,有无设施损坏,并进行书面签证。 9、进场施工前必须检查水表、水管是否完好,下水是否畅通,形成书面三方签证。 水路施工标准 1、水表多数不可以移动,表后可以改动必须加阀门,厨房下水可移动,应有返水弯。 2、上下水管铺设完毕后,-必须检查下水。 3、冷热水必须打压试水之后给水试验,观察12小时方可封闭。(压力不小于0.5Mpa) 4、冷水管如走棚加保温管,防止出汗。 5、下水管检查口检查到位,重新封紧,确保无渗漏方可砌筑。 6、上下水管线用钢钉卡扣固定牢固。 7、上水内牙弯头与混水阀之间调正。 8、上水管线直线线路4米之内不许有接头,冷热水管重叠处可加过管弯头。 9、上下水管线入墙部分必须低于墙面或与墙面持平。 10、上水管线走线时横平竖直,高度合理预留。 11、卫生间走管,可以走棚上,或走墙,如客户特殊要求走地,需客户签字认可。 12、厨房到卫生间冷热水管线可以走地或走棚。

墙面软包施工方案

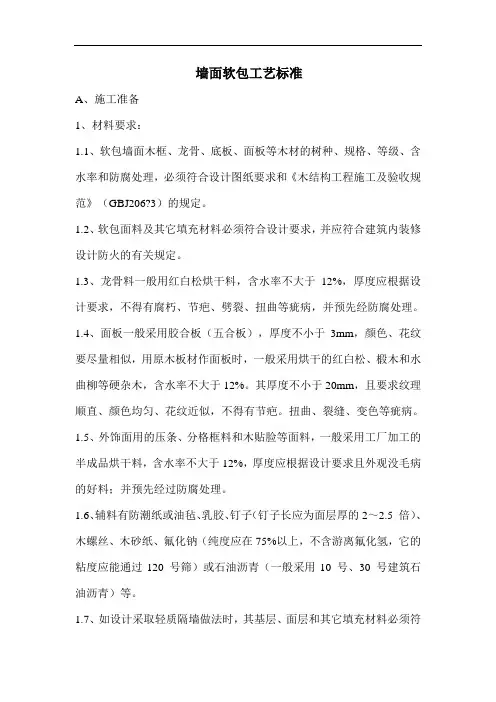

墙面软包施工方案 一、适用范围 适用于墙面(装饰布和皮革、人造革)木作软包施工。 二、材料要求 1、软包墙面木框、龙骨、底板、面板等木材的树种、规格、等级、含水率和防腐处理必须符合设计图纸要求。 2、软包面料及内衬材料及边框的材质、颜色、图案、燃烧性能等级应符合设计要求及国家现行标准的有关规定,具有防火检测报告。普通布料需进行两次防火或处理,并检测合格。 3、龙骨一般用自松烘于料,含水率不大干12%,厚度应根据设计要求,不得有腐朽、节疤、劈裂、扭曲等疵病,并预先经防腐处理。龙骨、衬板、边框应安装牢固,无翘曲,拼缝应平直。 4、外饰面用的压条分格框料和木贴脸等面料,一般采用工厂经烘干加工的半成品料,含水率不大于12%。选用优质五夹板,如基层情况特殊或有特殊要求者,亦可选用九夹板。 5、胶粘剂一般采用立时得粘贴,不同部位采用不同胶粘剂。 三、施工准备 电动机1;电焊机 1 3.2~6mm;手电钻2回JIZC-10;冲击电钻 2 DH22;专用夹具3;刮刀 2

此外,还有钢板尺、裁刀、刮板、毛刷、排笔、长卷尺、锤子等。 四、施工条件 1、混凝土和墙面抹灰完成,基层已按设计要求埋入木砖或木筋,水泥砂浆找平层已抹完并刷冷底子油。 2、水电及设备,顶墙上预留预埋件已完成。 3、房间的吊顶分项工程基本完成,并符合设计要求。 4、房间里的地面分项工程基本完成,并符合设计要求。 5、对施工人员进行技术交底时,应强调技术措施和质量要求。 6、调整基层井进行检查,要求基层平整、牢固,垂直度、平整度均符合细木制作验收规范。 五、工艺流程 面和天棚已基本完成,墙面和细木装修底板做完,开始做面层装修时插入软包墙面镶贴装饰和安装工程。 基层或底板处理→吊直、套方、找规矩、弹线→计算用料、截面料粘贴面料→安装贴脸或装饰边线、刷镶边油漆→修整软包墙面 六、操作工艺 1、基层或底板处理:在结构墙上预埋木砖抹水泥砂浆找平层。如果是直接铺贴,则应先将底板拼缝用油腻子嵌平密实,满刮腻子1~2遍,待腻子干燥后,用砂纸磨平,粘贴前基层表面满刷清油一道。 2、吊直、套方、找规矩、弹线:根据设计图纸要求,把该房间

施工项目重要流程及质量标准及工艺要求

施工项目重要流程及质量标准要求 一、拆除部分 1、拆除前必须对工人进行安全教育,灌输安全意识并做好相应的保护措施。 2、严禁对原有建筑结构进行破拆。如甲方要求,必须要求甲方出具书面凭证,乙方不承担其相应后果。 3、明确拆除部位后,必须对保留部分的门窗进行相应的保护,并对所有给排水管道进行保护性封堵, 以免造成部分的损坏及管道堵塞,造成不必要损失。 4、对飘窗部分的拆除应注意对门窗的保护,交接处必须先切割后再拆除。 5、对阳台铲灰部分不得铲除最外侧梁底部分,以免后期施工造成危险。 6、对外墙及挑空部分的拆除,必须做好防溅落防护工作,拉出警戒线、告示牌,并要求工人做好相应 安全保护措施,以防造成意外损失。 二、砌墙粉刷部分 1、新旧墙体交接处需拆除旧墙水泥砂浆粉刷层,平面交接处需拆除不小于100mm宽度,90°交接处需拆除旧墙水泥砂浆粉刷层不小于新砌墙体宽度,并按墙体高度间隔60cm布置墙体拉结筋。 2、在砌砖前,有砖砌体地面基层应用水清理干净,地面弹出砖砌体线,要注意墙体方正度。 3、新砌墙体拉结筋选用不小于6厘钢筋,长度40cm—50cm,45°入墙折平并使用建筑植筋胶(或干桂AB胶)粘结。新砌墙体长度长度4m,在长度的中间部位必须按墙体高度间隔600mm平行放置两条墙体拉结筋,以防新砌墙体中间断裂。砌墙前,先固定所有拉结筋。 4、墙体砌筑前应先对红砖充分浇水湿润,使用1:3水泥砂浆砌筑,砖缝砂浆饱满,不得出现明显透光,砖缝砂浆不得低于砖面10mm。要求砖缝横平竖直,水平砖缝误差不得大于±10mm,垂直砖缝误差不得大于±15mm,墙面碎砖不得大于10%。 5、新砌墙体砌筑应分二次到顶,间隔时间应大于12小时,顶砖必须采用45°斜砌,以防后期墙体下沉造成墙体开裂。 6、厨房、卫生间、阳台新砌墙体,砌筑前必须浇筑C15细石混凝土防水过梁,高度不得小于150mm,浇筑前必须拆除交接处原有水泥砂浆粉刷层,并浇水冲洗干净交接处。 7、门窗洞口需预制C15钢筋细石混凝土过梁,长度至少大于门窗洞口长度200mm,过梁高度不得小于100mm,过梁钢筋采用两条不小于8mm圆钢,预制时间应大于24小时。小于1500mm使用2条3*3角铁作为过梁;大于1500mm,使用混凝土过梁。 8、新砌墙体粉刷前应对红砖墙体横向制作粉刷标准线(俗称“冲筋”),按墙体高度2.8m以下不得少于两条。 9、新砌墙体粉刷前应对红砖墙体充分浇水湿润,并对平面新旧交接处布置铁丝网,铁丝网宽度不得小于150mm,网格必须使用钢钉进行有效固定,网格网眼大小应采用6mm—10mm规格。 10、在新砌红砖墙体充分浇水湿润后使用1:3水泥砂浆粉刷,粉刷时必须使用2.5m长铝合金拉平后,用木质砂板拉毛。严禁压光。 11、墙体粉刷后视气候情况应对新砌墙体进行浇水养护。夏、秋季施工必须浇水养护3—7天,以防后期乳胶漆墙面出现龟裂。 三、土工部分 A.找平、防水分部 1、施工中产生的孔洞及原废弃管道洞口必须用水泥砂浆(堵漏王)多次进行封闭,并做好防水处理。 2、有防水要求的地面找平时,地面用水冲洗干净,先刷一层水泥砂浆,门洞下方和阴角处应做成圆弧形(结合地面完成高度),找平层需有一定坡度往地漏方向。 3、地面找平: 1)、找平的施工流程:基层处理→找标高→弹墨线→洒水湿润→抹灰饼、做标筋→刷水泥砂浆结合层→铺水泥砂浆面层→2m长铝合金杆搓平→贴抹子压第一遍→收浆→养护(注意:不能压光,不能洒干水泥粉,过程中必须湿浆拌,不能用干拌)。 2)、在做找平之前,必须对地面基层进行处理,将基层上灰尘清理干净。 3)、找标高,用墨线在墙面周边弹出1m的施工基准线,并根据施工现场实际的找平高度设置找平墩(宽

模板工程施工工艺及控制要点

第五讲、模板工程 施工工艺及控制要点 1、模板安装基本要求 1)模板及支撑结构应具有足够的强度、刚度和稳定性,同时便于组装和拆除; 2)模板板面及支撑体系必须经过强度、稳定性验算; 3)固定在模板上的预埋件和预留孔不得遗漏,安装必须牢固且位置准确。重要预埋件,必须根据相关设计图纸精确加工,辅以经纬仪、水准仪准确定位,牢靠固定; 4)梁、板、剪力墙所有模板的轴线位置、截面尺寸、平整度、垂直度通过自检、交接检、质检专检严格检查,确认无误后,报监理验收,合格后方可进入下一道工序。 5)木模制作 木胶合板及木方在进货前应了解厂家有关产品的规格和质量技术性能是否能够满足现场施工的具体要求。实地考察、掌握各项木制品的实际质量是否符合相关质量证明材料的所规定标准。例如木胶合板的面层强度、表面光洁平整度、层间粘结度;木方的断面尺寸、方正、顺直,有无破损。 梁的底模、侧模按设计断面进行加工制作,按梁侧模包梁底模、顶板模压梁侧模,顶板与梁四边阴角模板采用背100×100木方的做法。 墙柱木模面板下料必须精确,木方背肋和木板的铺钉必须在经过抄平的平台上进行,以保证制作好的模板垂直方正、不产生扭曲。模板的拼缝处采用

企口缝,面板应退进木方边线以内,以保证木制柱模在拆除和安装过程中避免损伤边角;面板表面存在的钉眼用胶质腻子刮平,以提高混凝土表面的观感质量。 工程中用的木方应先进行双面刨平达到尺寸一致,对于用在墙、板阴角的保证阴角方正用的木方应四面刨平。 加工好的木模板在它的截断面用酚醛树脂封闭, 面板与龙骨之间应用木螺丝连接。 2、基础模板安装 1)阶梯形独立基础:根据图纸尺寸制作每一阶梯模板,支模顺序由下至上逐层向上安装,先安装底层阶梯模板,用斜撑和水平撑钉牢撑稳;核对模板墨线及标高,配合绑扎钢筋及垫块,再进行上一阶模板安装,重新核对墨线各部位尺寸,并把斜撑、水平支撑以及拉杆加以钉紧、撑牢,最后检查拉杆是否稳固,校核基础模板几何尺寸及轴线位置。 2)杯形独立基础:与阶梯形独立基础相似,不同的是增加一个中心杯芯模,杯口上大下小斜度按工程设计要求制作,芯模安装前应钉成整体,轿杠钉于两侧,中心杯芯模完成后要全面校核中心轴线和标高。 3)杯形基础应防止中心线不准、杯口模板位移、混凝土浇筑时芯模浮起、拆模时芯模拆不出的现象。 4)预防措施: (1)中心线位置及标高要准确,支上段模板时采用抬轿杠,可使位置准确,托木的作用是将轿杠与下段混凝土面隔开少许,便于混凝土面拍平。 (2)杯芯模板要刨光直拼,芯模外表面涂隔离剂,底部再钻几个小孔,以

施工工艺标准

抹水泥砂浆工艺标准(902-1996) 1 范围 本工艺标准适用于工业与民用建筑的室内外抹水泥砂浆。 2施工准备 2.1 主要材料和机具: 2.1.1 水泥:325号及其以上矿渣水泥或普通水泥,颜色一致,宜采用同一批号的产品。 2.1.2 砂:平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。 2.1.3 石灰膏:应用块状生石灰淋制,淋制时使用的筛子其孔径不大于3mm×3mm,并应贮存在沉淀池中。熟化时间,常温一般不少于15d;用于罩面灰时,熟化时间不应少于30d,使用时石灰膏内不应含有未熟化颗粒和其它杂质。 2.1.4 磨细生石灰粉:其细度过0.125mm的方孔筛,累计筛余量不大于13%。使用前用水泡透使其充分熟化,熟化时间不少于3d。 浸泡方法:应提前备好一个大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层生石灰粉,再浇水,依此进行。直至达到容器体积的2/3,随后,将容器内放满水,将生石灰粉全部浸泡在水中,使之熟化。 2.1.5 磨细粉煤灰:细度过0.08mm的方孔筛,其筛余量不大于5%,粉煤灰可取代水泥来拌制砂浆,其最多掺量不大于水泥用量的25%,若在砂浆中取代白灰膏,最大掺料不宜大于50%。 2.1.6 其它掺合料:107胶、外加剂,其掺入量应通过试验决定。 2.1.7 主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等。 2.2 作业条件: 2.2.1 结构工程全部完成,并经有关部门验收,达到合格标准。 2.2.2 抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。连接处缝隙应用1﹕3水泥砂浆或1﹕1﹕6水泥混合砂浆分层嵌塞密实。若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝严实。铝合金门窗缝隙处理按设计要求嵌填。 2.2.3 砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。 2.2.4 阳台栏杆、挂衣铁件、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水洇透后,再用1﹕3水泥砂浆或1﹕1﹕6水泥混合砂浆分层补衬平。 2.2.5 预制混凝土外墙板接缝处应提前处理好,并检查空腔是否畅通,勾好缝,进行淋水试验,无渗漏方可进行下道工序。 2.2.6 加气混凝土表面缺棱掉角需分层修补。做法是:先洇湿基体表面,刷掺水量10%的107胶水泥浆一道,紧跟抹1﹕1﹕6混合砂浆,每遍厚度应控制在7~9mm。 2.2.7 外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。 2.2.8 施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200~250mm,以利操作。为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工要求。为保证外墙抹水泥的颜色一致,严禁采用单排外架子。严禁在墙面上预留临时孔洞。 2.2.9 抹灰前应检查基体表面的平整,以决定其抹灰厚度。抹灰前应在大角的两面、阳台、窗台、旋脸两侧弹出抹灰层的控制线,以作为打底的依据。 3 操作工艺 3.1 工艺流程: 门窗框四周堵缝(或外墙板竖横缝处理)→墙面清理→浇水润湿墙面 →吊垂直、套方、抹灰饼、充筋→弹灰层控制线→基层处理→ 抹底层砂浆→弹线分格→粘分格条→抹罩面灰→起条、勾缝→养护 3.2 基层为混凝土外墙板 3.2.1 基层处理:若混凝土表面很光滑,应对其表面进行“毛化”处理,其方法有两种:一种有将其光滑的表面用尖钻剔毛,剔去光面,使其表面粗糙不平,用水湿润基层。另一种方法是将光滑的表面清扫干净,用10%火碱水除去混凝土表面的油污后,将碱液冲洗干净后晾干,采用机械喷涂或用笤帚甩上一层1﹕1稀粥状水泥细砂浆(内掺20%107胶水拌制),使其凝固在光滑的基层表面,用手掰不动为好。 3.2.2 吊垂直、套方找规矩:分别在门窗口角、垛、墙面等处吊垂直,套方抹灰饼,并按灰饼充筋后,在墙面上弹出抹灰灰层控制线。 3.2.3 抹底层砂浆:刷掺水量10%的107胶水泥浆一道,(水灰比为0.4~0.5)紧跟抹1﹕3水泥砂浆,每遍厚度为5~7mm,应分层与所充筋抹平,并用大杠刮平、找直,木抹子搓毛。 3.2.4 抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,首先将墙面洇湿,按图纸尺寸弹线分格,粘

软包织物饰面安装施工工艺

软包织物饰面安装施工工艺 软包织物饰面常被用作于一些高级建筑墙面。它具有柔软、吸音、温暖等特点,给人一种高雅的装饰效果。它常被用于会议室、餐厅、等部位。常用做法有明压条、暗压条、木框绷布三种方法。 1.操作程序 2.操作要点 2.1出翻样图:软包织物施工前一定要出翻样图。翻样图要根据设计 饰面布置,结合实际施工面形式,面积大小,确定基层构造,饰面板排列,饰面板安装方法等等内容。 2.2基层处理:用托线板检查墙面的垂直度和平整度。如墙面平整误 差在10mm以内,采取垫补砂浆修整的办法,如误差大于10mm,可在墙面与木龙骨之间加垫木来解决,以保证木龙骨的平整度和垂直度。 2.3弹线:按翻样图的尺寸,将木龙骨的安装中心线弹到基层上,确 定龙骨的安装位置。 2.4钻孔、扎榫: 用12-16mm的冲击钻头,在基层面上按弹线位置 钻孔,孔深不小于40mm,一般孔距小等于500mm。在孔眼中打入

直径略大于孔径的木榫。如在潮湿地区或墙面易受潮湿的部位,木榫可用柏油浸泡,待干后打入孔眼,并将木榫表面与墙面削平。 2.5固定木龙骨木龙骨的截面尺寸一般为30mm×50mm。木龙骨的 间距一般为500mm,如果基层板厚12mm时,木龙骨的间距一般为600mm,如果基层板厚13mm时,木龙骨间距为800mm。木龙骨与基层连接用钉子的长度一般为木龙骨厚度的2-2.5倍,竖向龙骨要垂直。水平、竖向龙骨要在一个平面上。 2.6防潮、防火处理在潮湿的区域,基层上需作防潮处理,一般可 用水性高分子防水涂料涂2遍。木龙骨都要作防火处理,方法是在木龙骨上涂防火漆。 2.7基层板固定隐蔽工程验收后,可固定基层板,基层板一般采用 细木工板。厚度10mm左右固定基层板钉子的长度为板厚的2- 2.5倍。10mm以上的木板常用30-35mm铁钉固定。铁钉的钉帽 要砸扁,送入板内。钉子的数量和间距要适中,间距一般以200mm 为好,防止木板表面翘曲。 2.8饰面安装、软包织物饰面安装一般有以下三种方法: A. 明压条绷布法操作步骤 (1)临时固定装饰布。将装饰布(壁毡或防火面料)用其他 临时性木条钉于墙面。 (2)在临时固定的墙面装饰布上,按设计要求弹线,作标记, 确定木板条位置及墙面分格。木板条要垂直、水平,尽 量不加接头。 (3)用无头钉将木板条按弹线位置压在装饰布上后,钉在墙 面木龙骨上,并将临时固定木条摘下。 (4)安装阴角线沿木板条边缘加钉木阴角线。阴角线接头采

装饰工程施工流程及工艺标准

装饰工程施工流程及工艺标准 一店面交底: 1)项目经理接到派工单后,由监理通知,确定第一次交底时间及地点;人员;项目经理或工长→监理→设计师。 2)店面一次交底不要搞过场,设计图纸与报价必须吻合,缺图纸或者报价不符,监理必须有记录报客服或副总由高层决定应对措施,图纸报价应有客户签字认可,没有签字的图纸报价,拒绝开工。 二现场交底: 1)确定图纸,报价无异议由设计师约客户确定时间,现场交底人员;设计师→监理→项目经理→现场负责人。 2)设计师与施工负责人对照图纸现场详细交底,有异议(即改动方案)必须经客户同意确认签字。 3)监理在履行职责同时,必须协助项目经理把该施工现场不利因素阐述于客户;墙体结构→施工洞→顶部水平度→阴阳角垂直度→墙体龟裂,一系列因素经装修后达到何种程度,让客户提前明白现有存在问题,便于后期工程顺利完成。 4)电工或现场负责人初步与客户协商好水电位置,预估出大致费用,确定客户是否接受。三材料验收: 1)交代完现场施工方案,项目经理提前通知监理材料进场时间,由监理联系客户验收材料,并做详细解说。 2)材料验收完毕,客户签字认可,确定开工时间,项目经理安排成品保护事项,提前做好成品保护。(按文明施工规范成品保护执行)。

3 组织人员进场: 1)按公司形象工程规范,合理组织好施工人员,报监理登记于展示牌施工人员栏。 2)登记人员不得随便更换,让客户有安全感,如因此导致客户投诉,项目经理负全责。 四水电改造施工: 1.工艺流程:画线定位—开槽打孔—布管——验收——水泥沙浆封补 2.施工工艺标准: 1)水路改造施工时,根据厨房,卫生间实际情况及客户需求,合理定各水点及管道定位走向。 2)开槽用无齿锯开槽,开槽顺直,凿墙深度应保证暗敷管道在墙面,地面内粉不后不应外露,且应避免水平墙槽的开槽,防止破坏墙体结构。 3)水管应安装布局合理,横平竖直,管线不得靠近电源,与电源间距最短直线距离200毫米槽内打眼,管线与卫生器具连接严密。 4)槽内打眼,打眼上木塞用铜丝固定。 5)改造完毕,未封闭之前由监理和客户一起进行注水打压实验,打压0。6mpa,保持十分钟下降不超过0。05mpa为合格,合格后用水泥砂浆缝补。 6)水路改造时须注意管道走向及遇留接口,角阀等的位置,高度尺寸的要求。坐边器给水管安装高度一般距地面至角阀中心250毫米,洗面盆冷热水与留接口距地面高度一般为350到450毫米,淋浴阀高度一般距地面接口中心线1050毫米。 7)布冷热水管时,布管应热上冷下热,左热右冷。中心距不少于150毫米。 五电路改造施工: 1工艺流程:划线定位→切槽开孔→布管埋盒、箱→穿线 2施工工艺标准:

模板工程施工工艺

定型组合钢模板工程施工工艺 材料与主要机具: 材料要求 定型组合钢模板:长度为600、750、900、1200、1500mm;宽度为100、150、200、250、300mm。 定型钢角模:阴阳角模、连接角模。 连接件:U形卡、L形插销、3形扣件、碟形扣件、对拉片、对拉螺栓、钩头螺栓、紧固螺栓等。 支承件:柱箍、钢管支柱、钢斜撑、木材等。 隔离剂:不宜用废机油。 作业条件 模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布臵,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式及间距,梁板支撑间距,模板组装形式(就位组装或预制拼装),连接节点大样。验算模板和支撑的强度、刚度及稳定性。绘制全套模板设计图(模板平面图、分块图、组装图、节点大样图、零件加工图)。模板数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。 预制拼装: 拼装场地应夯实平整,条件许可时应设拼装操作平台。 按模板设计图进行拼装,相邻两块板的每个孔都要用U形卡卡紧,龙骨用钩头螺栓外垫碟形扣件与平板边肋孔卡紧。 柱子、剪力墙模板在拼装时,应预留清扫口或灌浆口。 模板拼装后进行编号,并涂刷脱模剂,分规格堆放。 放好轴线、模板边线、水平控制标高,模板底口应做水泥砂浆找平层。 柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办完隐检手续。 施工工艺 安装柱模板工艺流程: 弹柱位臵线→抹找平层作定位墩→安装柱模板→安柱箍→安拉杆或斜撑→办预检

按标高抹好水泥砂浆找平层,按位臵线做好定位墩台,以便保证柱轴线边线与标高的准确,或者按照放线位臵,在柱四边离地50~80mm处的主筋上焊接支杆,从四面顶住模板,以防止位移。 安装柱模板:通排柱,先装两端柱,经校正、固定、拉通线校正中间各柱。模板按柱子大小,预拼成一面一片(一面的一边带一个角膜),或两面一片,就位后先用铅丝与主筋绑扎临时固定,用U形卡将两侧模板连接卡紧,安装完两面再安另外两面模板。 安装柱箍:柱箍可用角钢、钢管等制成。柱箍应根据拉模尺寸、侧压力大小,在模板设计中确定柱箍尺寸间距。 安装柱模的拉杆或斜撑:柱模每边设2根拉杆,固定于事先预埋在楼板内的钢筋环上,用经纬仪控制,用花篮螺栓调节校正模板垂直度。拉杆与地面夹角直为45°,预埋的钢筋环与柱距离宜为3/4柱高。 将柱模内清理干净,封闭清理口,办理柱模预检。 安装剪力墙模板工艺流程: 弹线→安门洞口模板→安一侧模板→安另一侧模板→调整固定→办预检 按位臵线安装门洞模板,下预埋件或木砖。 把预先拼装好的一面模板按位臵线就位,然后安装拉杆或斜撑,当墙厚小于等于300mm时,用对拉片固定模板;当墙厚大于300mm时,用穿墙螺栓固定模板,穿墙螺栓规格和间距在模板设计时应明确规定。 清扫墙内杂物,再安另一侧模板,调整斜撑(拉杆)使模板垂直后,固定对拉片,拧紧穿墙螺栓。 模板安装完毕后,检查一遍扣件、对拉片、螺栓是否紧固,模板拼缝及下口是否严密,办完预检手续。 梁模板安装工艺流程: 弹线→支立柱(快拆体系或钢脚手管)→调整标高→安装梁底模→绑梁钢筋→安装侧模→办预检 剪力墙拆模后在混凝土上弹出轴线和结构水平标高线(500线)。 安装钢管支柱之前(如在土地面上支撑,地面必须夯实),支柱下垫通长脚手板。一般梁支柱采用单排,当梁截面较大时可采用双排或多排,支柱的间距应由模板设计规定,一般情况下,间距以60~100cm为宜。支柱上面垫10cm×

软包墙面施工工艺

墙面软包工程 1、工艺流程: 基层或底板处理→吊直、套方、找规矩、弹线→计算用料、套裁面料→粘贴面料→安装贴脸或装饰边线、刷镶边油漆→软包墙面 原则上是房间内的地、顶内装修已基本完成,墙面和细木装修底板做完,开始做面层装修时插入软包墙面镶贴装饰和安装工程。 2、基层或底板处理:凡做软包墙面装饰的房间基层,大都是事先在结构墙上预埋木砖、抹水泥砂浆找平层、刷喷冷底子油。铺贴一毡二油防潮层、安装50mm×50mm木墙筋(中距为450mm)、上铺五层胶合板,见图9-25。此基层或底板实际是该房间的标准做法。如采取直接铺贴法,基层必须作认真的处理,方法是先将底板拼缝用油腻子嵌平密实、满刮腻子l~2遍,待腻子干燥后用砂纸磨平,粘贴前,在基层表面满刷清油(清漆+香蕉 水)一道。如有填充层,此工序可以简化。 3、吊直、套方、找规矩、弹线:根据设计图纸要求,把该房间需要软包墙面的装饰尺寸、造型等通过吊直、套方、找规矩、弹线等工序,把实际设计的尺寸与造型落实到墙面上。 4、计算用料、套裁填充料和面料:首先根据设计图纸的要求,确定软包墙面的具体做法。一般做法有二种,一是直接铺贴法(此法操作比较简便,但对基层或底板的平整度要求较高),二是项制铺贴镶嵌法,此法有一定的难度,要求必须横平竖直、不得歪斜,尺寸必须准确等。放需要做定位标志以利于对号入座。然后按照设计要求进行用料计算和底村(填充料)、面料套裁工作。里注意同一房间、同一图案与面料必须用同一卷材料和相同部位(含填充料)套裁面料。 5、粘贴面料:如采取直接铺贴法施工时,应待墙面细木装修基本完成、边框油漆达到交活条件,方可粘贴面料;如果采取预制铺贴镶嵌法,则不受此限制,可事先进行粘贴面料工作。首先按照设计图纸和造型的要求先粘贴填充料(如泡沫塑料、聚苯板或矿棉、木条、五合板等),按设计用料(粘结用胶、钉子、木螺丝、电化铝帽头钉、铜丝等)把填充垫层固定在预制铺贴镶嵌底板上,然后把面料按照定位标志找好横竖坐标上下摆正,首先把上部用木条加钉子临时固定,

屋面工程施工工艺标准

屋面与防水工程工艺标准 本工艺标准适用于工业与民用建筑铺贴卷材的整体和预制板块屋面水泥砂浆、沥青砂浆找平层施工。 1.材料要求 (1)所用材料的质量、技术性能必须符合设计要求和施工规范的规定。 1)水泥:不低于325号普通硅酸盐水泥或矿渣硅酸盐水泥。 2)砂:宜用中砂:含泥量不大于3%,不含有机杂质,级配要良好。 (2)沥青砂浆:最好选用与砂同类性质的矿物粉料,也可用矿渣、页岩粉、滑石粉等,但不得用石灰及粘土粉等;含泥量及有机杂质的要求同砂的要求。 (3)沥青:沥青砂浆用的沥青、可采用60号甲、60号乙的道路石油沥青或75号普通石油沥青。 2.主要机具 一般应有砂浆搅拌机或混凝土搅拌机、运砂浆手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、加热炒盘、温度计、烙铁等。

3.作业条件 (1)找平层施工前,屋面保温层、结构层应进行隐蔽工程检查验收,并办理手续。 (2)各种穿过屋面的预埋管件根部及烟囱、女儿墙、暖沟墙、伸缩缝等处的根部应按图纸要求做好处理。 (3)根据设计规定的坡度、弹线、找好规矩、(包括天沟、檐沟的坡度),并进行彻底清扫。 4.操作工艺 工艺流程: 基层清理→管根堵孔、固定弹线找坡度→洒水湿润→打底找坡→ →铺沥青砂浆、抹水泥浆→养护、辗压→验收 (1)找平层的施工见表3-2。 找平层的施工标准表3-2

(2)抹水泥砂浆找平层: 1)基层清理:将结构层、保温层或隔热层上面的松散杂物清扫干净,凸出基层表面的硬块要剔平扫净。 2)如采用加气板块等预制保温层时,应先将板底垫实找平,不易填塞的立缝、边角破损处、宜用同类保温板块的碎末填实填平。 3)洒水湿润,在抹找平层之前,应对基层洒水湿润,但不能将水浇透,宜适当掌握,以达到找平层、保温层能牢固结合为度。 4)无保温层的屋面应在混凝土预制构件表面上均匀撒上水泥,然后浇水,用扫帚把水泥素浆涂刷均匀,随刷随做水泥砂浆找平层。 5)冲筋贴灰饼,根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m,在排水沟、雨水口处找出泛水,冲筋后进行找平层抹灰。 6)找平层要留分格缝,分格缝兼做排气屋面的排气道时,分格缝应适当加宽,并与保温层连通,一般分格缝的宽度应为20mm;留置分格缝的位置应在预制支承的拼缝处,其纵缝的最大间距:水泥砂浆找平层不宜大于6m,沥青砂浆不宜大于4m。

模板工程施工工艺及施工方法

模板工程 一、基础梁模板 基础梁采用九夹模板钢支撑。基础土方开挖到设计标高后,浇筑砼垫层、支模。 二、柱模板 本工程柱模板亦采用定型模板,支设前,弹出模板位置线,用短钢管作抱箍,抱箍间距为1m,同时两边对穿φ12螺栓,每0.8m设一道,柱模中间开设检查孔,便于清理、检查,浇筑砼时,将配好的木模将洞口补好,并且搭设整体排架,排架之间打剪刀撑,使柱模通过水平拉杆和整体排架相连,增强柱内稳定性,同时柱脚四周堵塞严密,防止漏浆,烂根。 矩形柱模采用九夹板和钢管支撑,根据截面尺寸配制成定尺模板,柱边长≥600mm时采用3道竖向背枋。当边长每增加300mm时,则背枋增加1根,柱抱箍采用φ48钢管和φ12的螺杆组成。柱抱箍上、下端两道距顶面和楼面为250mm。其中间的间距为600mm,为保证柱模的侧向刚度,四周用活动钢管顶撑顶牢,层高超过4.0米的柱模支立搭成井字型排架稳固。 三、剪力墙、梁、板模板 +0.000以下结构施工采用九夹板模板。墙体模板采用穿墙螺栓技术。这样穿墙螺栓为间距700mm×600mm,墙体支撑采取钢管支撑,共四道,最下一道支撑采

用地锚支撑,地锚为直径≥Φ25的钢筋,在浇筑砼板前预埋,第二道支撑在距底板80cm处,第三道支撑在距底板1.9m处,第四道支撑在中底板3.3m处,墙体模板采用双钢管背楞,用M12钩头螺栓连接。 +0.000以上墙体采用自行设计的九夹板钢支撑,竖向背楞为口80×40×3.5方钢管,九夹板,板与板之间连接采用启口式连接,横背楞为80×40×3.5槽钢,板高3.3m。 模板采用固定角模及φ20穿墙螺栓,两块模板连接时用M12螺栓连接,模板组装宽度从228mm至1266mm共15种规格,模板57.4kg/m2,单块最重达240kg。模板安装顺序为先安装角模,安装一块后安装另一侧对应模板,每安装一块用铅丝固定,然后穿墙螺栓,套好塑料套管、防止漏浆的塑料帽,然后立紧挨着的第二块模板,依次类推,最后安装两边压板的非标小板,最后加横肋,上螺帽,调直,加斜撑,调垂直。 梁、板模板采用九夹板,采用脚手钢管扣件,钢顶撑作水平和竖向支撑,梁高≥700mm时,为防止模板中间发生鼓胀,除梁侧模板外面支撑须重点加固外,采用对拉螺栓固定,对拉螺栓沿梁高每300mm设一道,对拉螺栓直径不小于12mm。 四、拆模 (1)基础、一般柱模在其砼终凝后强度能保证其表面及棱角不因拆模而受损后方可拆除。 (2)梁、板模由施工员根据拆模指导试块下达通知单后方可拆除。 模板拆除过程中如发现质量问题应及时向项目工程师汇报,会同监理共同处理后方可继续拆除。 五、模板安装质量通病的防治措施

各种施工工艺标准

各种施工工艺标准 2011-07-13 04:42:09| 分类:施工工艺及规范|字号订阅序言 本企业标准的编写是依据国家标准、行业标准和地方性标准等为基础而进行的。本着”国家标准是最低限度的标准,企业标准应严于国家标准,方才有意义”这样的指导思想,否则,企业就不能得到持续进步和长足发展;坚持贯彻“精心施工、精雕细琢;质量第一、用户第一”的企业精神;同时,也结合本公司实际管理水平和质量水平来进行编写。本标准在质量实测方面稍微严于国家标准,今要求各项目经理部在施工过程认真贯彻执行本标准。 为了提高本企业标准质量,请各在建工程项目经理部在执行本标准过程中,注意积累资料、总结经验,如发现有更好的管理理念、施工技术或新工艺、新方法、新技术、新材料等都要及时反馈给公司,只要有利于公司管理水平的提升;有利于工程质量的提高;有利于降低成本提高经济效率等意见和建议,公司都会予与重视并吸收采纳,以供今后修订时加入新的内容,从而促使本公司的整体素质得到全面的提升,并能增强公司在建筑市场的竟争力,使本公司越办越好越红火,在不久的将来晋升为特级资质等级的企业,成为中国建筑业的龙头企业,希望这一天指日可待。 ×建筑工程有限公司编写 目录 1、XDQB2002-001土方开挖与回填施工工艺标准--------------------------6 2、XDQB2002-002模板安装与拆除施工工艺标准---------------------------9 3、XDQB2002-003钢筋加工与安装施工工艺标准-------------------------11 4、XDQB2002-004现浇混凝土施工工艺标准-- ----------------------------14 5、XDQB2002-005砖墙砌筑施工工艺标准----------------------------------16 6、XDQB2002-006一般抹灰施工工艺标准----------------------------------18 7、XDQB2002-007装饰抹灰施工工艺标准----------------------------------20 8、XDQB2002-008地砖铺贴施工工艺标准----------------------------------22

软包施工工艺标准

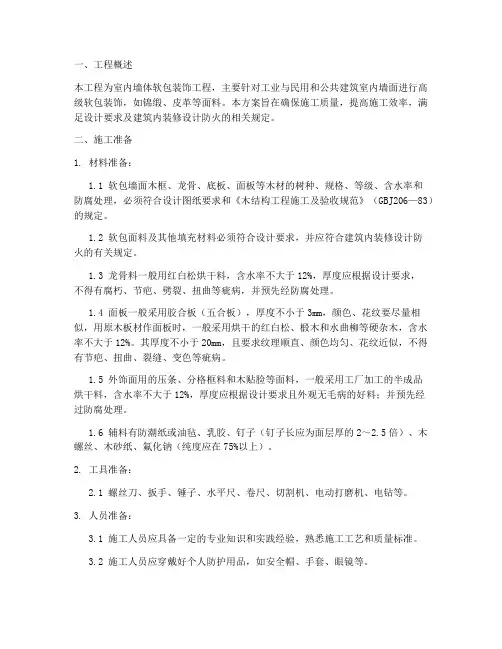

软包施工工艺标准 A、施工准备 1.材料要求 (1)扪布墙面木框、龙骨、底板、面板等木材的树种、规格、等级、含水率和防腐处理 必须符合设计图纸要求。 (2)软包面料及内衬材料及边框的材质、颜色、图案、燃烧性能等级应符合设计要求及 国家现行标准的有关规定,具有防火检测报告。普通布料需进行两次防火或处理,并检测合 格。 (3)龙骨一般用自松烘于料,含水率不大干12%,厚度应根据设计要求,不得有腐朽、 节疤、劈裂、扭曲等疵病,并预先经防腐处理。龙骨、衬板、边框应安装牢固,无翘曲,拼 缝应平直。 (4)外饰面用的压条分格框料和木贴脸等面料,一般采用工厂经烘干加工的半成品料,

含水率不大于12%。选用优质五夹板,如基层情况特殊或有特殊要求者,亦可选用九夹板。 (5)胶粘剂一般采用立时得粘贴,不同部位采用不同胶粘剂。 B.操作工艺 基层或底层处理、吊直和放样、用料套裁填充料和面料、粘贴面料、安装贴脸或装饰边线、修整墙面。 (1)基层或底板处理:在结构墙上预埋木砖抹水泥砂浆找平层。如果是直接铺贴,则应先将底板拼缝用油腻子嵌平密实,满刮腻子1~2遍,待腻子干燥后,用砂纸磨平,粘贴前基层表面满刷清油一道。 (2)吊直、套方、找规矩、弹线:根据设计图纸要求,把该房间需要软包墙面的装饰尺寸、造型等通过吊直、套方、找规矩、弹线等工序,把实际尺寸与造型落实到墙面上。 (3)计算用料,套裁填充料和面料:首先根据设计图纸的要求,确定软包墙面的具体做法。 (4)粘贴面料:如采取直接铺贴法施工时,应待墙面细木装修基本完成时,边框油漆达到交活条件,方可粘贴面料。 (5)安装贴脸或装饰边线:根据设计选定和加工好的贴脸或装饰边线,按设计要求把油漆刷好(达到交活条件),便可进行装饰板安装工作。首先经过试拼,达到设计要求的效果后,便可与基层固定和安装贴脸或装饰边线,最后涂刷镶边油漆成活。

施工工艺标准

施工工艺标准

施工工艺标准 1校园网布线要求 本次项目的校园网拓扑布局是星形结构,业主要求要遵守原有拓扑,即由中心机房到各幢楼之间直接用光纤连接,各楼到中心机房只有一级级联(除城区的崇庆中学、崇庆实验中学、蜀城中学外)。另外,数据网与监控网分开,本次新建的监控网络控制室到中心机房需要单独布光纤。光纤架空,必须用钢绞绳作为支撑。 1.1应遵循以下规范: GB/50339-2013《智能建筑工程质量验收规范》 GB/50312-2007《综合布线工程验收规范》 GB/50462-2008《电子信息系统机房施工及验收规范》 SJ/T 31469-2002 《防静电地面施工及验收规范》 1.2招标文件中校园网布线施工验收要求(最低要求) 布线规范,横平竖直,强弱电分开。除总体符合国家相关技术规范外,室外线路应与业主协商好走线线路,尽可能埋地;在没有业主或用户同意的情况下,不得飞线,不得翻楼顶;埋地部分外层套PVC管,埋管深度不低于15厘米;出地面部分2米以下加装铁管(壁厚≥0.8mm)防护。除套管部分外,均使用线槽板及连接件布线,线槽用膨胀钉固定安装,膨胀钉间距应小于80厘米。所有线路都有标识,交换机在墙柜或机柜中固定牢固,线路绑扎整齐。 1.3布线标准详细要求

缆线的布放: 缆线布放前,应核对布放缆线的规格、程式、路由及位置与施工设计相符。 电缆布放应平直,不得产生扭绞、打圈等现象,不应受外力的挤压和损伤。 电源线、信号电缆、对绞电缆及建筑物内其他弱电系统的缆线应分离布放,以便防止电磁干扰。 缆线布放时应有冗余。在交接间、设备间对绞电缆预留长度应为配线箱内周长,工作区处预留20CM。 缆线的弯曲半径应符合下列规定: 非屏蔽4对对绞电缆的弯曲半径应至少为电缆外径的4倍。 布放水平电缆线以前,应对信息点进行配线估算,充分利用好每箱线,做到节约用线。 穿引缆线时,拉线用力应适度,不得野蛮施工。 穿线过程中,特别是在与金属管、转线盒等断面接触时,应保护缆线护套层。 穿好缆线前,应及时做好电缆两端识别标记;缆线布放到位后,应对照两次,发现问题,及时整改;绑扎电缆时,安装配线架前再对音一次。 缆线的端接 缆线终端处必须卡接牢固,接触良好。 对绞电缆与接线模块卡接时,应按设计和厂家规定进行操作。 缆线中间不得产生接头现象。

基础项目施工工艺及规范标准

基础项目施工工艺及规范标准 水电部分 水路 1、规范: (1)水路改造施工时,应根据实际情况及客户要求,合理确定各用水点的位置及管道走向划线定位。 (2)墙内暗埋管道时,开槽必须用切割机开凿(泥凝土墙除外),宽度应一致,宽度应为管外径的1.5-2倍。嵌入墙面的管道深度不得小于5-10mm,墙面横向开槽不得超过1000mm,防止破坏建筑结构。厨卫水路开槽,槽内必须做防水。 (3)管线安装布局合理,横平竖直,间距平行,电线与暖气、热水、煤气管之间的平行距离不应小于200-300mm,如遇水电交叉无法留开距离时,相交处线管无直接。(4)坐便器给水管安装高度一般距净地面至角阀中心宜为250mm;洗脸盆冷热水预留接口距净地面高度宜为350~450mm;淋浴阀高度一般距净地面至预留接口中心线宜为1050mm。 (5)布冷热水管时,布管应上热下冷,左热右冷,冷热平行间距不少于150mm(特殊要求除外,如淋浴冷热水间距为150mm),布管时应保证整管使用合理(2米以内没有直接、整管除外)。

(6)改造完毕,未封闭之前应由监理和客户一起进行注水打压试验,打压数值应为0.8Mpa,保持二十分钟压力下降不得超过0.05Mpa为合格。厨卫阳台等开槽处必须用水泥沙浆封补,其他部位可用石膏封补。 (7)所有用水点应检验通水是否畅通。 2、检验工具: 水路打压泵、卷尺 电路 (一)墙体内的电路改造 1、规范: (1)电路改造施工时,应根据实际情况及客户要求,合理确定各用电点的位置及管道走向途径划线定位。 (2)墙内暗埋线管时,开槽必须用切割机开凿(混凝土墙除外),宽度应一致,线管深度应低于墙面5-10mm,宽度应为管外径的1.5-2倍。墙面横向开槽不应超过1000mm,防止破坏建筑结构。 (3)电源线暗埋在墙体内时,必须穿线管保护,线管口应平整无毛刺,导线在管内不得有接头和扭结,线管弯曲时应使用配套弯管工具弯管,不得有褶皱。如遇承重墙不允许开深槽时可以采用橡胶护套线管(或黄蜡管)代替PVC线管。使用波纹管接到灯

模板工程施工工艺技术标准

模板工程施工工艺技术标准 模板工程施工工艺技术标准一、编制引用的标准、规范:1、《木结构工程施工质量验收规范》〔GB50204-2002〕2、《混凝土结构工程施工验收规范》〔GB50204-2002〕3、《建筑工程施工质量验收统一标准》》〔GB50300-2001〕4、《组合钢模板技术规范》〔GB50214〕5、《建筑结构荷载规范》〔GB50009〕6、《钢结构设计规范》〔GB50017〕7、《冷弯薄壁型钢结构技术规范》〔GB50018〕8、《木结构设计规范》〔GB50005〕9、《建筑地基基础设计规范》〔GB 5000710、《直缝电焊钢管》〔GB/T13793〕11、《低合金高强度结构钢》〔GB/T 1591〕12、《碳素结构钢》〔GB/T 700〕13、《低压流体输送用焊接钢管》〔GB/T3092〕14、《碳素结构钢》〔GB/T 700〕15、《一般工程铸造碳钢件》〔GB/T 11352〕16、《碳钢焊条》〔GB/T 5117〕17、《低合金钢焊条》〔GB/ 5118〕18、《六角头螺栓C 级》〔GB/T 5780〕19、《六角头螺栓》〔GB/T 5782〕20、《紧固件机械性能螺栓、螺钉和螺柱》〔GB/T 3098.1〕21、《紧固件机械性能自攻螺钉》〔GB/T 3098.5〕22、《紧固件机械性能自钻自攻螺钉》〔GB/T 3098.11〕23、《钢管脚手架扣件》〔GB15831〕24、《建筑施工门式钢管脚手架安全技术规范》〔JGJ 128〕25、《建筑施工高处作业安全技术规范》〔JGJ80〕26、《施工现场临时用电安全技术规范》〔JGJ 46〕二、适用范围1、木模板施工工艺适应于建(构)筑物的钢筋混凝土结构施工。 2、定型组合钢模板施工工艺适应于工业与民用建筑现浇混凝土框架和现浇混凝土剪力墙模板工程。 3、组合钢大模板施工工艺适应于工业于民用建筑现浇混凝土剪力墙模板工程。 4、早拆模板体系施工工艺适应

施工工艺标准(样板)

2.1.2.4.1 圆柱模板施工工艺标准 1适用范围 本标准适用于工业与民用建筑工业与民用建筑现浇混凝土框架柱。 2编制依据 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑模板工程施工质量验收规范》GB 50209--2002 3施工准备 3.1 技术准备及要求 3.1.1圆柱模板方案得到监理批准,必要时可先做一根示范圆柱,待监理工程师验收后,全面实施。 3.2.2完成对操作工人的技术交底 3.2.3根据流水段划分,合理确定柱模加工数量。 3.2.4根据同直径的不同柱高,综合确定具有一定通用性的柱模高度,空出高度一般不宜 > 500mm。 3.2材料准备及要求 321钢框木(竹)胶合板块:长度为900、1200、1500、1800和2400mm宽度为300、450、600 和750mm宽度为100、150和200mm的窄条,配以组合钢模板。 3.2.2定型钢角模:阴角模150mrhC 150m材900mm (1200 1500、1800mm)阳角模150X 150X 900m(1200、1500、1800);可调阴角模250mnX 250mX 900m(1200、1500、1800mm 及可调T型调节模板,L型可调模板和连接角模等。 3.2.3连接附件:U形卡、扣件、紧固螺栓、钩头螺栓、L型插销、穿墙螺栓、防水穿墙拉杆螺栓、柱模定型箍。 3.2.4支撑系统:定型空腔龙骨(桁架梁)、碗扣立杆、横杆、斜杆、双可调早拆翼托、单可调早拆翼托、立杆垫座、立杆可调底座、模板侧向支腿、木方。 3.2.5脱模剂:水质隔离剂。 3.3主要机具铁木榔头、活动(套口)板子、水平尺、钢卷尺、托线板、轻便爬梯、脚手板、吊车等。

条形基础分项工程施工标准工艺标准样本

条形基础分项工程施工标准工艺标准

SGBZ-0121条形基础分项工程 施工工艺标准 依据标准: 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002 《钢筋混凝土结构工程施工质量验收规范》GB50204-2002 《普通混凝土配合比设计规程》JGJ55-2000 《砌筑砂浆配合比设计规程》JGJ98-2000 《普通混凝土用砂质量标准及检验方法》JGJ52-92 《普通混凝土用碎石和卵石质量标准及检验方法》GJ53-92 《混凝土外加剂应用技术规范》GBJ119-88 1、范围 本工艺标准适用于工业及民用建筑条形基础项目。 2、施工准备

、由建设、监理、施工、勘察、设计单位进行地基验槽,完成验槽记录及地基验槽隐检手续,如遇地基处理,办理设计洽商,完成后监理、设计、施工三方复验签认。 、完成基槽验线预检手续。 、水泥:根据设计要求选水泥品种、强度等级; 、砂、石子:有试验报告,符合规范要求; 、水:采用饮用水; 、外加剂、掺合料:根据设计要求通过试验确定; 、商品混凝土所用原材须符合上述要求,必须具有合格证,原材试验报告,符合防碱集料反应要求的试验报告; 、钢筋要有材质证明、复试报告。 备有搅拌机、磅秤、手推车或翻斗车、铁锹、振捣棒、刮杆、木抹子、胶皮手套、串桶或溜槽等。 3、操作工艺 工艺流程 清理——砼垫层——清理——钢筋绑扎——支模板——相关专业施工——清理——混凝土搅

拌——混凝土浇筑——混凝土振捣——混凝土找平——混凝土养护 地基验槽完成后,清除表层浮土及扰动土,不得积水,立即进行垫层砼施工,砼垫层必须振捣密实,表面平整,严禁晾晒基土。 垫层浇灌完成达到一定强度后,在其上弹线、支模、铺放钢筋网片。 上下部垂直钢筋绑扎牢,将钢筋弯钩朝上,按轴线位置校核后用方木架成井字形,将插筋固定在基础外模板上;底部钢筋网片应用与混凝土保护层同厚度的水泥砂浆或塑料垫块垫塞,以保证位置正确,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋除满足搭接要求外,应满足锚固长度的要求。 当基础高度在900mm以内时,插筋伸至基础底部的钢筋网上,并在端部做成直弯钩;当基础高度较大时,位于柱子四角的插筋应伸到基础底部,其余的钢筋只须伸至锚固长度即可。插筋伸出基础部分长度应按柱的受力情况及钢筋规格确定。 与底板筋连接的柱四角插筋必须与底板筋成
