目录 1.前言 (1) 2.工法特点 (1) 2.1工艺简单,可操作性强 (1) 2.2设计合理,材料优良,安全可靠 (1) 2.3定型化、工具化、一体化施工,工期短 (1) 2.4面层美观,装饰性强 (2) 3.适用范围 (2) 4.工艺原理 (2) 5.工艺流程及操作要点 (3) 5.1施工工艺流程 (3) 5.2操作要点 (4) 6.材料与设备 (6) 6.1主要材料 (6) 6.2主要机具设备 (7) 7.质量控制 (7) 7.1材料控制 (7) 7.2施工质量 (7) 7.3质量控制措施 (8) 8.安全措施 (8) 9.环保措施 (8) 10.效益分析 (9) 10.1社会效益 (9) 10.2经济效益 (9) 11.工程实例 (9)

1.前言 挡烟垂壁作为建筑防火设计的重要设施,能有效阻挡烟雾在建筑顶棚下横向流动,提高在防烟分区内的排烟效果,对保障人民生命财产安全起到积极作用。随着建筑施工技术的发展和社会的进步,挡烟垂壁施工和验收标准越来越高,但挡烟垂壁施工却一直停留在传统施工工艺阶段。由于施工方法限制,挡烟垂壁玻璃顶部与结构构件之间留有空隙,且无法通过后期施工进行封修,直接影响消防火效果。建筑业亟需一种新的挡烟垂壁施工工艺。 挡烟垂壁与防火封修一体化施工工法可有效解决以上施工难题,该施工方法使挡烟垂壁与防火封修施工一体化、工具化、定型化,将挡烟垂壁上部封修与挡烟垂壁同时施工,密封效果良好,挡烟能力增强。采用的材料不仅满足防火要求,同时具有一定的装饰装修效果,并符合绿色环保的要求。该工法科学合理,操作简单,易于推广,具有广阔的应用前景。该工法已申请实用新型专利并获得授权。 2.工法特点 挡烟垂壁与防火封修一体化施工工法,在确保防火施工质量的同时,将挡烟垂壁及其上部防火封修施工一体化、定型化、工具化,工艺简单,一次成型,可有效节约工期,易于推广。同时,所选用的材料在满足防火性能的同时,具有绿色环保、尺寸稳定、使用寿命长的特点,值得推广。 2.1 工艺简单,可操作性强 该施工工法主要涉及方钢管的焊接、膨胀螺栓安装、钢管架体及玻璃吊装就位、硅酸盖板固定和玻璃丝棉填充等工序,工艺简单,易于操作。 2.2 设计合理,材料优良,安全可靠 挡烟垂壁与防火封修一体化施工采用方钢管作为骨架,骨架和玻璃通过膨胀螺栓及吊链固定于结构之上,骨架内部填充防火玻璃丝棉,表面安装硅酸钙板,,整个架体安全可靠。所选用硅酸盖板拼缝严密,玻璃丝棉填充后增强挡烟及防火隔断能力,消防效果显著提升。 2.3 一体化、定型化、工具化施工,工期短 该工法架体按照实际测量尺寸采用方钢管在地面焊接组装后直接吊装到施工部位,标准层直接定型化加工,可与其他工序穿插施工,不受其他工序影响,

排烟管道制作安装施工方案汇总

电解铝合金续建项目 制作安装工程 第十五标段 排烟管道制安施工方案 编制: 审核: 批准: 日期:

目录 1、工程概况 (1) 1.1 工程简介 (1) 1.2 编制依据 (1) 2、施工部署 (1) 2.1 质量目标 (1) 2.2质量控制点 (1) 3、主要施工方法 (1) 3.1 施工准备 (2) 3.2 施工顺序 (2) 3.3 施工方法 (3) 3.4 风管支、吊架制作规范要求 (4) 3.5 风管安装 (5) 3.6 排烟管风机安装 (6) 3.7 各类阀门安装 (7) 3.8 防排烟系统调试 (8) 4 、雨季施工措施 (11) 5 、安全保证措施 (11) 6 、安全文明施工设施 (12) 7 、主要施工机具计划 (12) 8 、劳动力安排 (13)

1、工程简介 内蒙古霍煤鸿骏铝电有限责任公司铝合金续建项目工程,电解二车间400KA特大型预焙阳极电解槽,由沈阳铝镁设计研究院设计。电解槽生产的烟气经槽排烟支管汇集与设在厂房的排烟总管至布袋除尘器,净化后向外排放,共有四套烟气净化系统。本次电解二车间电解槽排烟管道制作安装与净化主管连接。 2、工程采用的技术标准和规程规范 (1)GB50235—2010《工业金属管道施工及验收规范》;; (2)GB50236—2001《现场设备、工业管道焊接工程施工及验收规范》;(3)GB50243—2002《通风与控调工程施工及验收规范》;; (4)HCJ229—91《工艺设备、管道防腐工程施工及验收规范》; (5)GB50236—98《工业金属管道工程质量检验评定标准》; 3、防排烟系统施工方法 3.1.施工顺序 4、施工说明 风管设计采用钢板制作安装;风机采用落地、风管采用支架支撑形式。 一、施工主要方法 (1)钢板风管制作加工

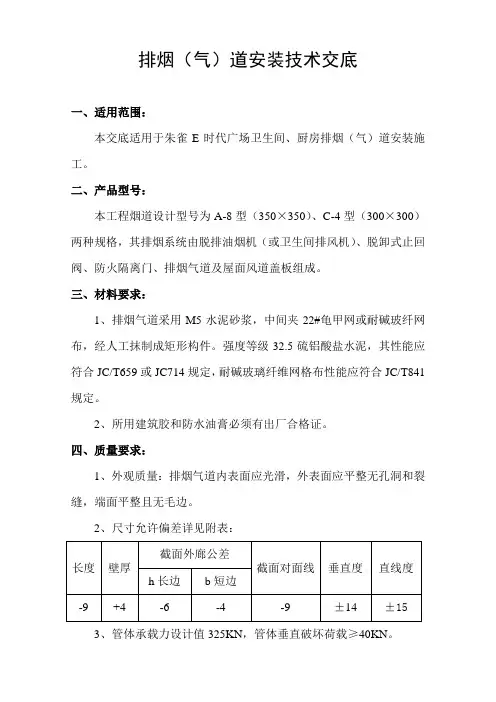

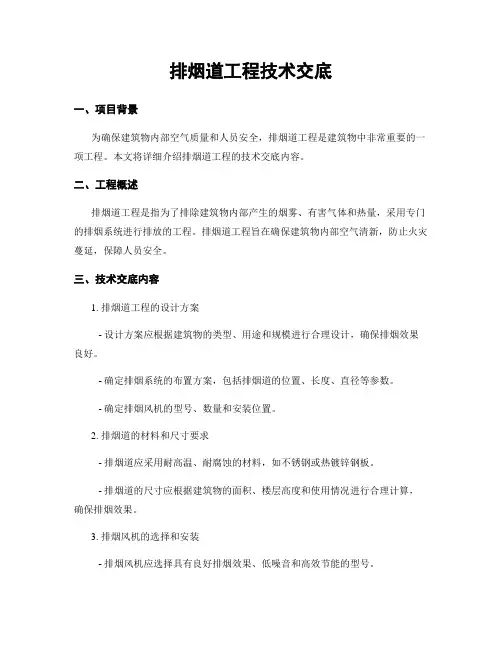

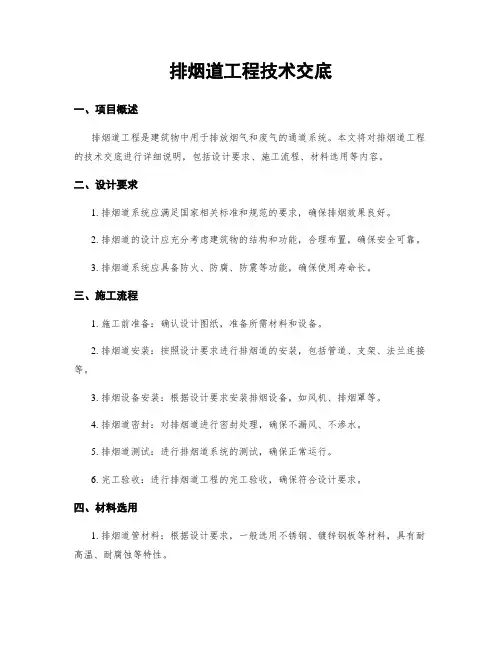

成品烟道安装技术交底

成品烟道安装技术交底 Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】

交底人签字接受人签字 长度L 横断面外廓公差端面对角线 差值 垂直度平整 度A B 0,-9 -2, -4+2,-3 ≤7≤1:400≤7 备注:垂直度系指管体外壁面对于管体端面而言 二、施工准备及计划安排 烟道成品由专业厂家生产并供货至施工现场,产品质量严格按材料要求及相关规范要求执行。在进场时,由项目部对烟道规格尺寸、观感质量进行检查,对不符合要求的进行退场。烟道安装在主体施工完成后抹灰施工前穿插完成。安装前,由项目部组织工人进行技术交底和安全教育,严格按要求施工。 三、主要施工方法及技术措施 1、工艺流程 烟道尺寸位置校正→首层砂浆找平→安装烟道→自检烟道垂直度→监理验收签字→两次C20砼填实预留孔→满挂钢丝网→抹灰→养护 2、施工要点 安装前通线校正预留孔洞位置是否准确,洞口大小留设是否满足设计需要,若预留洞口有所偏移,将洞口剔打至满足烟道安装需要为止。 首层安装时,先用1:的水泥浆找平地面。 烟道逐层由下而上安装。 ,进气口高度为H+,在楼层总层数的1/3楼层,在排气道的进气口处安装止回阀。烟道在楼层处连接采用2根Ф14钢筋作支撑,具体做法详07J916-1-C8页中①大样,出屋面做法按07J916-1-C10页,洞口四周120厚挡边在高出屋面结构面600范围内采用C20素砼浇筑(其余出屋面洞口部位处理同此)。 屋面烟道细石C20砼泛水高度应高于屋面找坡完成面300mm。 四、质量控制措施 1、烟道口四周应对称、分两次浇筑混凝土。 2、排水通气管不得与烟道相连。 3、烟道抹灰前必须满挂钢丝网,每边与墙搭接不小于150mm。 4、烟道安装时必须固定牢固。 五、成品保护 1、严禁吊装时撞击烟道且挂网时锤击烟道。 2、安装好后立即做好保护措施,防止烟道被损坏。 六、安全文明施工 1、每个操作工人严格执行安全施工操作规程,新工人进入现场前要做好现场三级安全教育,严禁酒后作业,必须戴安全帽。

烟道安装施工方案

烟道安装施工组织设计方案 目录 第一章工程概况 (1) 第二章编制依据 (1) 第三章施工准备及计划安排 (1) 第四章工艺流程及主要施工方法 (2) 第五章材料质量要求 (6) 第六章成品保护 (6) 第七章安全管理制度 (6)

第一章、工程概况 本工程的工程名称为花果园五里冲棚户区、危旧房城中村改造项目T1 区1-10栋,现准备施工T9栋烟道。 第二章、编制依据 1.《工程建筑标准强制性条文》(房屋建筑部分); 2.《建筑工程施工质量验收统一标准》(GB50300-2013); 3.《通风与空调工程施工质量验收规范》(GB50243-2002); 4.住宅排气道《07J916-1》; 5.《住宅厨房、卫生间排气道》(JG/T194-2006); 6.本工程设计施工图及设计变更文件。 第三章、施工准备及计划安排 1.施工准备:熟悉设计图纸,做好工人技术交底; 2.施工工具准备:电钻、钢筋、线锤、锤子、凿子、楼梯、模板、木 枋、钉子、铁丝等; 3.施工计划安排:依据施工图纸中设计要求,选用合格的成品排气道 进行安装,排气道安装在二次结构完成后抹灰工程施工前,整体由 下往上的顺序逐层进行安装固定工作。人员暂计划12人次,分两组 进行安装施工作业,人员数量安排以能满足施工现场施工进度要求 为准。 第四章、工艺流程及主要施工方法 1.工艺流程:排气道洞口尺寸位置校正及清理→首层砂浆找平→首层 排气道就位→复核标高和校正排气道垂直度→安放排气道钢筋→接

口处涂抹水泥砂浆→上层排气道就位→烟道洞口封堵。 2.主要施工方法: 2.1 安装前首先检查烟道,核对规格、型号、清理管道毛边。然后 用吊垂通线校正预留洞位置是否准确,清理预留空洞形式见以 下示意图: 2.2 烟道安装顺序从下往上安装,首层安装时,先用1:2的水泥砂浆找平地面; 2.3 将首层烟道安装就位后,复核烟道标高和垂直度,位置调正后 用木楔暂时固定四边; 2.4 然后把两根¢12螺纹钢置于烟道顶(螺纹钢在承托烟道前,应 先在上层烟道下口距烟道外壁30mm处加工深度10mm凹口, 使上下烟道接口紧密吻合),然后安放、调正、固定上层烟道。

防火卷帘安装技术交底.doc

目录 一.防火卷帘、挡烟垂壁安装技术规范------------------------1 二.防火卷帘钢结构件焊接要求----------------------6三.确保安全生产、文明施工的组织措施―――――――7四.施工临时用水用电的计划――――――――――――11

一. 防火卷帘、挡烟垂壁安装技术规范 1.防火卷帘门安装前,必须核实项目工程图纸,检查防火卷帘门 楼层、位置、门号、门洞的高尺寸,门洞的宽尺寸,防火卷帘门安装方式(见防火卷帘门安装方式图)。有无变更通知等等。 2.防火卷帘、挡烟垂壁安装施工工艺流程: 支架及预埋安装→主轴→开闭机安装→导轨→帘面安装→电控箱、按钮盒安装→行程处理→负荷试车及调试→罩板和熔断器安装→验收 3.电机支架板、副支板安装。电机支板用,6个,M12涨管螺栓固 定。副支板用,4个,M12涨管螺栓固定。电机支架板、副支板的下端边线要高于卷帘门高度100-120㎜。检查:10个,M12涨管螺栓要拧紧。支架板不能有松动现象。支板水平安装误差不大于5㎜。电机的链子不宜过紧,链子、链轮要涂机油。 4.两棵卷帘轴的安装:第1棵卷帘轴安装时用水平尺检查,水平 误差应不大于2㎜,卷帘轴与电机支架板要垂直,轴承座和小轴支撑焊接后,满焊焊口高5㎜,卷帘轴的跳动应不大于5㎜。第2棵卷帘轴的安装要平行,两个卷帘轴间距误差应不大于5㎜,小轴支撑焊接后,满焊焊口高5㎜,卷帘轴的跳动应不大于5㎜。 检查:用手转动两棵卷帘轴应转动自如,无卡死想象。复查两棵卷帘轴的4个轴端,水平、平行误差不大于5㎜。 5.导轨安装:安装导轨预埋件20X40矩形管(长度与2个导轨外 侧尺寸相等或按图纸要求),在矩形管上打2个孔,用M6涨管螺

管道井风管烟道安装施工方案

管道井风管烟道安装施工方案 一、工程概况: XXX广场通风空调工程包括写字楼、商业楼、酒店式公寓、地下锅炉房四个子项,建筑面积XXXX平方米,其中地上建筑面积:写字楼XXXX平方米,商业XXXX平方米,酒店式公寓XXXX平方米;地下建筑面积:XXXX平方米。写字楼地上一至四十八层,建筑高度200.5m;商业地下两层,地上五层,建筑高度23.40m,公寓位于商业楼上部,六至三十层,建筑高度99.92m。 地下室二层柴油发电机房尾气排放管为4mm钢板焊接而成,经地下一层进入写字楼2#管井至48层排出屋面;24层以上空调回风管采用1mm厚镀锌铁皮制作,共分24-35层、36至47层两段。 二、编制依据: 《通风与空调工程施工质量验收规范》GB50243-2002 《通风管道技术规程》JGJ141-2004 图集《风管支吊架》03K132 图集《薄钢板法兰风管制作与安装》07K133 图集《锅炉房风烟道及附件》06R403 三、施工工艺及流程:

镀锌铁皮风管制作流程图 镀锌铁皮风管安装流程图 四、施工力量配备: 1、镀锌铁皮风管班组配备如下: 吊装技师1人,安全员1人,焊工1人,通风工2人,普工1人; 2、4mm钢板双烟道班组配备如下:

吊装技师1人,安全员1人,焊工2人,普工2人; 五、使用机具及检测设备配备 1、镀锌铁皮风管:折板机1台、咬口机1台、剪板压筋机1台、七线压筋机1台、角钢卷圆机1台、焊机1台,手拉葫芦2个,手持电钻1把,榔头2把,拉卯枪2把,Q89 型风管漏风量测试仪1台。 2、4mm钢板双烟道:焊机2台,手拉葫芦1个。 折板机、咬口机、剪板压筋机、焊机、手拉葫芦、手持电钻必须有出厂合格证,且经过项目安全员、施工员、班组长检查合格后方可使用。 六、主要施工方法: 1、镀锌钢板风管的制作: (1)、法兰加工:法兰由四根角钢组焊而成,划线下料时应注意使焊成后的法兰内径不能小于风管的外径,用砂轮切割机按线切断;下料调直后放在钻床上钻出铆钉孔,孔距不应大于150 mm、,均匀分布;铆钉孔加工完成后,角钢放在焊接平台上进行焊接及组对,焊接时按各规格模具卡紧压平;焊接完成后,在台钻上钻螺栓孔,螺栓孔距不大于150mm,均匀分布。 (2)、下料、压筋:按照风管用料清单,选好板材厚度及尺寸,用裁板机进行裁剪,零星材料使用现场电剪刀进行剪切。矩形风管变长大于630mm、保温风管变长大于800mm,管段长度大于1250mm或低压风管单边面积大于1.2平米、中、高压风管大于1平米,均应采取加固措施。采用加立筋加固,立筋间距不大于300mm。

挡烟垂壁劳务分包合同

合同编号:施工劳务分包合同 工程名称:鑫苑碧水尚景地下车库 发包人: 山东高阳建设有限公司 施工总承包人:山东高阳建设有限公司劳务分包人:王毅

施工劳务分包合同 施工总承包人(全称):山东高阳建设有限公司 劳务分包人(全称):王毅 依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其它有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就劳务分包事项协商达成一致,订立本合同。 1、劳务分包人资质情况 资质证书号码: 无 发证机关: 无 资质专业及等级: 无 复审时间及有效期: 无 2、劳务分包工作对象及提供劳务内容 工程名称: 鑫苑碧水尚景地下车库 工程地点: 济南汽车厂东路一号 分包范围: 地下车库的所有挡烟垂壁 劳务分包工作内容:挡烟垂壁的制作及安装(包括所有的材料、人工及机械) 3、分包工作期限 3.1开始工作日期:2009年8月24日 结束工作日期: 2009年9月1日 总日历工作天数为:8 天。 3.2其它约定: 4、质量标准 4.1工程质量:根据现行国家标准、相关专业验收规范和主管部门的有关规定,本分包工

程质量验收等级为合格。 4.2其它约定:分包人施工完毕后,由总承包人进行验收,分包人不负责消防验收。 5、项目经理 5.1 施工总承包人委派的驻工地履行本合同的项目经理为:崔骞 5.2 劳务分包人委派的驻工地履行本合同的项目负责人为:王毅 5.3分包工程开工前,劳务分包人将项目负责人的姓名及授权事项书面通知施工总承包人。劳务分包单位项目负责人必须在工地协助施工总承包人协调各方面工作,项目负责人如需离开工地,必须请假,征得施工总承包人委派的项目经理同意后方可离开。 6、施工总承包人义务 6.1负责编制单位工程施工组织设计,统一制定各项管理目标,实施对工程质量、工期、成本、材料设备、职业健康安全、环境、文明施工等全过程控制、监督、检查和验收。6.2负责组织图纸会审,对劳务分包人进行技术交底,统一安排竣工验收。 6.3统筹安排、协调解决非劳务分包人独立使用的生产、生活临时设施、工作用水、用电及施工场地。 6.4负责对劳务分包人进行职业健康安全、环境交底,并将施工现场内的重要危险因素、重要环境因素书面告知劳务分包人。施工总承包人对劳务分包人在施工过程中危险因素、重要环境因素的控制情况实施监督、检查。 6.5施工中如发生工程变更,施工总承包人应提前以书面形式向劳务分包人发出变更通知,并提供变更的相应图纸或说明。 6.6按本合同约定,向劳务分包人支付劳动报酬。 6.7负责与发包人、监理、设计及有关部门联系,协调现场工作关系。 7、劳务分包人义务 7.1负责编制所分包工程的施工方案。 7.2严格遵守法律法规及施工总承包人制定的各项规章制度。 7.3对本合同劳务分包范围内的工程质量向施工总承包人负责,组织具有相应资格证书的熟练工人投入工作;未经施工总承包人授权或允许,不得擅自与发包人及有关部门建立工作联系。 7.4承担由于自身责任造成的质量修改、返工、工期拖延、安全事故、现场脏乱等造成的损失及各种罚款。 7.5自觉接受施工总承包人及有关部门的管理、监督和检查;接受施工总承包人随时检查

成品烟道安装施工方案

***项目 成品排烟(气)道安装施工方案 编制: 审批: 编制单位:***公司 编制日期:年月日

目录 一、工程概况 (1) 二、编制依据: (1) 三、烟道安装计划 (1) 四、技术要求 (2) 五、主要施工方法及技术措施 (2) 六、质量控制措施 (4) 七、成品保护 (5) 八、安全文明施工 (5)

成品排烟(气)道安装施工方案 一、工程概况 二、编制依据: 1、国家建筑标准设计图集《住宅排气道(一)》(16J916-1)。 2、国家标准《建筑设计防火规范》(GB50016-2014)(2018年版)。 3、国家标准《住宅建筑规范》(GB50368-2005)。 4、***项目建筑施工图及相关图纸。 5、***项目排烟(气)道施工分包合同。 三、烟道安装计划

1、材料计划: 1#楼:4×2.9×23=266.8米。 2#楼:****米。 2、人工安排及进度计划: 根据委托方要求的总进度计划节点要求,土建主体结构分部工程完成并提供工作面时,烟道即可以开始安装,与抹灰等装饰工程穿插施工,具体开工时间以委托方提供工作面时间为准。计划安排4人分成2组同时对1#楼和2#楼进行施工,每组每天安装5层,共需5天完成安装工作。 四、技术要求 1、安装工程施工前,有施工单位项目部组织工人进行技术交底和安全教育,严格按要求保质保安全施工。 2、认真检查烟道的观感质量,不合格材料不得使用。排烟道的内外表面应平整、无孔洞;排烟道的内外表面不允许有裂缝;排烟道端面应平整无飞边,且与管体外壁互相垂直。 3、烟道的垂直承载力、抗柔性冲击、耐火极限等性能应符合要求。 五、主要施工方法及技术措施 (一)工艺流程: 洞口清理打凿→烟道中心线放线→烟道尺寸位置校正→安装烟道→自检烟道垂直度及尺寸偏差→分包及总包单位自检报验→监理验收签认→C20微膨胀细石砼填实预留孔周缝隙(烟道靠墙侧用聚合物砂浆填实)→养护。其他构造层由总包单位按图施工。 (二)施工要点: 1、洞口位置检查及洞口清理打凿。安装前应防线测量洞口的位置是否准确,洞口大小是否满足设计要求,如有超过偏差允许的情况,应与总包协商处理。洞口周边应规整、密实,方便烟道安装,否则应进行剔凿处理。 2、首层安装时,应先用1:2的水泥砂浆找平,安装后用防水密封胶嵌填密

烟道施工技术交底复习过程

烟道施工技术交底

精品文档 一、工程概况 新都丽苑A区15#、16#楼厨房间烟道安装,厨房间共用排气烟道(A35,500×450×3000)。16#楼每层共三户,每户装一只;15#楼分两个单元,每单元分三户,每户装一只。 二、施工准备 1、材料及工具 (1)成品烟道进场,进入施工现场的烟道必须较光滑,边角楞应齐全,无残缺,无裂缝。烟道每节3米,应方正。几何尺寸误差应在2mm内。 (2)工具:5米钢卷尺、吊线坠、线绳、小推车、螺丝刀、锤子。 2、作业条件 (1)检查顶板烟风道预留洞位置有无偏差,若有偏差,需提前对结构预留洞口进行剔凿处理。 (2)检查通风管道的外观质量,内外表面不应有裸露纤维,塌陷等现象,内表面应光滑平整,主支隔板不应有破损现象。管道表面不允许有贯通性裂纹 三、工艺流程 洞口处理→安装首根烟风道→烟风道顶部结构卸荷→安装上部烟风道→烟风道接口处吊模、灌浆→检查与验收 四、烟风道施工 1、原洞口结构的处理:在结构施工时,检查顶板烟风道预留洞位置有无偏差,若有偏差,需提前对结构预留洞口进行剔凿处理。注意:洞口上口封板需安装一层,处理一层,不得一次处理太多,若覆盖不到位则带来安全隐患。 2、安装首根烟风道` (1)本工程厨房间排风烟道(A35)。首根风道安装前,将底部结构平台上烟风道位置线找出;对上下层结构板之间的垂直间距进行核查,首根烟风道上口标高要求与上层结构上口面标高平。烟风道首层安装时,地面必须用1:2水泥砂浆找平。 (2)由于本工程选用的防火型烟风道规格较小,所以烟风道的竖起、安装采用直接用绳索于安装层顶板向上拉。注意事项;对于烟道洞的洞口方向要求严格按照图纸中要求进行施工。 (3)烟风道吊装就位完毕,根据楼面烟风道位置线,将烟风道根部就位准确,利用线锤将烟风道的垂直度校正到位,上口用木楔固定牢固。注意木楔固定烟风道时,不要楔得太紧,以免损坏烟风道,一次安装不得超过3节,3节上口必须加固锁口,焊接钢筋、水平力支撑高于烟道30mm砼抹水平口。 (4)烟道安装要求3节一设支撑,支撑用14-18钢筋现场制作,用作支撑的钢筋一端用电钻打孔植入墙体,植入墙体长度不小于5cm,一端支于楼面板上,支撑点剔凿2-3cm凹槽,支撑点钢筋超出洞口边缘8-10cm。支撑钢筋平行于烟道长边支撑于烟道壁处。具体详见下图。 收集于网络,如有侵权请联系管理员删除

烟道安装施工方案

湘潭万达广场项目C组团烟道安装施工方案 编制: 审核: 审批: 建筑第二工程局有限公司

目录 一、编制依据 (3) 二、工程概况 (3) 三、施工准备 (4) 四、施工工艺 (4) 五、质量要求 (8) 六、成品保护 (9) 七、安全文明施工 (9)

湘潭万达广场项目C组团 烟道安装施工方案 一、编制依据 1、《建筑施工安全检查标准》(JGJ59-2011) 2、《建筑工程施工质量统一验收标准》(GB50300-2013) 3、《建筑施工手册》(第四版) 4、《通风与空调工程施工质量验收规范》(GBGB50243-2012) 5、《住宅排气道图集》(湘2010J906) 6、《湘潭万达广场C组团施工图纸》 二、工程概况 1.基本概况 湘潭万达广场项目位于湖南省湘潭市岳塘区芙蓉路南、晓塘路北、万达东路、万达西路之间。占地面积256亩,总建筑面积为88.6万平方米,其中地上面积为71.9万平方米,地下16.7万平方米。由购物中心、酒店、住宅、室外商业街、商铺组成。其中C组团为4栋住宅和2层商铺组成,住宅高度均为100米左右。 2、建筑、结构概况 结构形式:框架剪力墙结构; 建筑层数:最高34层; 住宅标准层层高:2.9米; 排烟气道选用:图集07J916-1,其楼板预留洞450×550,烟道截面尺寸为400mm×500mm;

三、施工准备 施工准备及计划安排: 1、安装机具准备:电钻、钢筋、线垂、沥青油膏、锤子、凿子、梯子、模板、木枋、钉子、铁丝等。 2、主体结构施工完毕,楼地面、墙面等装饰装修施工前进行。 3、出屋面烟气道安装在屋面施工防水层之前进行。 4、预留洞口位置、方向、尺寸正确。 5、施工放线完成。 6、安装队伍经过培训合格,安装前进行技术质量交底,货物运抵现场并经项目验收合格后开始安装。 7、施工计划安排:按设计要求,选用合格的成品排气道进行安装,排气道安装在二次围护结构完成后,在抹灰工程施工前从下往上顺序逐层进行安装固定工作。人员暂计划每组6人次进行安装施工作业。人员安排以满足施工现场施工进度要求为准。 四、施工工艺 1、工艺流程及主要施工方法: 工艺流程:排气道洞口尺寸位置校正及清理→首层砂浆找平→弹线→首层排气道就位→复核标高和校正排气道垂直度→预留洞 缝隙吊模板→预留洞缝隙浇筑砼→接口处涂抹建筑胶→防火止逆 阀安装→上层排气道就位→烟气道面抹灰→检查验收。 2、操作要点及质量保证措施: 1)、检查预留洞尺寸:对照施工图纸逐层逐个检查预留洞尺寸、

挡烟垂壁及防火隔断施工技术交底

技术交底记录 (表C2-5) 编号 工程名称 奥体文化商务园区地下公共空间 (奥体文化商务园区地下联系通道及市政管廊工程××标段) 分部工程名称道路工程分项工程名称挡烟垂壁及防火隔断施工施工单位×××××××××××交底日期××××年××月××日交底内容: 挡烟垂壁及防火隔断施工技术交底 审核人交底人接受交底人 1.本表由施工单位填写、交底单位与接受交底单位各保存一份。 2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

技术交底记录 (表C2-5) 编号 工程名称 奥体文化商务园区地下公共空间 (奥体文化商务园区地下联系通道及市政管廊工程××标段) 分部工程名称道路工程分项工程名称挡烟垂壁及防火隔断 施工 施工单位×××××××××××交底日期××××年××月××日交底内容: 一、工程概况 本标段交通联系通道全长449.368m(桩号1+976.775-1+426.143),出入口全长314.441m,J2通道全长73.246m。其中设置挡烟垂壁9道,防火卷帘门隔断13处,具体位置如下: 挡烟垂壁位置分布表 序号仓段位置桩号编号 1 B3-1 环隧桩号 0+980.83 挡烟垂壁12 2 B3-4 环隧桩号 1+131.14 挡烟垂壁13 3 B3- 4 出口C1桩号 0+059.87 挡烟垂壁17 4 B3-6 入口R1桩号 0+271.07 挡烟垂壁18 5 B3- 6 环隧桩号 1+254.19 挡烟垂壁19 6 B3-8 环隧桩号 1+366.44 挡烟垂壁20 7 J2通道连接道J2桩号 0+048.26 挡烟垂壁14 8 J2通道连接道J2桩号 0+101.46 挡烟垂壁15 9 J2通道连接道J2桩号 0+106.65 挡烟垂壁16 防火隔断位置分布表 序号仓段位置桩号编号 1 B3-3 环隧桩号 1+071.78 防火卷帘门20 2 B3- 3 环隧桩号 1+080.7 4 防火卷帘门21 3 C1-1 出口C1桩号 0+070.46 防火卷帘门22 4 C1-6 出口C1桩号 0+221.21 防火卷帘门23 5 R1-1 入口R1桩号 0+106.3 6 防火卷帘门24 6 R1-6 入口R1桩号 0+259.5 7 防火卷帘门25

厨房、卫生间排烟气道安装方案

高层住宅楼 厨房、卫生间排烟气道 安装作业指导书 编制: 审核: 审批:

一、工程内容。 厨房、卫生间排烟气道安装、吊洞。 二、施工准备。 1. 材料。 预制厨房、卫生间排烟气道、701胶、P.O32.5R水泥、灰刀、线绳、灞河中砂、豆石、竹胶板、顶撑。 2. 施工准备。 (1) 施工前对预制烟道面层平整度、蜂窝、麻面等项目进行检查,以保证其自身质量。 (2) 检查预留洞口尺寸,预留洞比排烟气道外包尺寸大50mm。 (3) 检查预留洞边预埋件位置,制作承托角钢。 三、排烟气道安装技术要点。 1. 安装排烟道应在管道安装、楼地面工程、墙面粉刷等工序之前施工。 2. 施工前应用线绳吊测预留孔洞,以保证各层楼板预留孔洞上下垂直度。 3. 排烟管道安装应在主体施工项目基本完毕后由下向上逐层安装,并做分层承托处理,即在楼板洞边每侧配置附加钢筋或采用角钢(∠45×4)与楼板预埋件焊接承托排烟气道。 4. 排烟气道定位应按建筑平面图结合现场实际情况划线,就位正确无误后,检查上下两个烟气道接头处的缝隙。上下烟气道接合面,满涂水泥素灰加5%701建筑胶密封,再用C20细石混凝土灌实楼板与

烟气道的间隙(顶部内部用防水密封胶嵌实)。待安装完烟气道后再施工地坪和墙面装饰。 5. 排烟气道在施工安装过程中,为防止杂物掉入管道内,管口应采取遮盖措施。 6. 出屋面排烟气道的安装应在屋面保温隔热层、防水层施工前进行。 7. 风帽盖板底座采用C20混凝土,配φ6@200双向钢筋捣制。 四、排烟气道吊洞技术要点。 1. 为防止厨房、卫生间排烟气处出现漏水、渗水现象,在烟道吊洞时禁止用铁丝拉吊模板,必须由下部用顶撑支设竹胶板,该顶撑必须稳固。 2. 洞口边在灌注砼前必须毛化,以利于砼的贴接,浇筑前必须洒水湿润。 3. 灌洞用砼必须用豆石砼,并掺加水泥用量10%用量的膨胀剂,砼振捣必须密实。该部分砼浇筑必须分两次完成,第一次浇筑至距地坪2cm处,第二次与地坪浇平,以保证砼结构的自防水。 五、质量检验及标准。 注:垂直度系指管体四个外壁面相对于管体端面而言。

烟道安装施工方案.

浙江嘉福有限公司余热发电工程 风管制作安装 作 业 指 导 书 编制: 审核: 批准: 湖南省工业设备安装有限公司 嘉福烟气余热发电项目部 二○一二年六月二十四日

目录 一、工程概述 (01) 二、编制依据 (01) 三、施工具备条件和工期要求 (01) 四、主要施工机具、人员配备 (02) 五、施工方法和步骤 (03) 六、工质量标准、工艺要求 (09) 七、量问题的控制 (09) 八、成品保护的注意事项 (09) 九、安全文明施工措施 (09) 十、质量记录和验收级别 (11)

烟道制作安装作业指导书 一、工程概述 浙江嘉福玻璃有限公司利用玻璃生产时产生大量高温烟气,为利用这部分热量,特新建余热锅炉。为使工程顺利进行,特编制本烟道安装作业指导书,范围包含从玻璃窑烟气出口至余热锅炉入口;余热锅炉出口至脱硫系统入口。由于玻璃窑烟气出口与余热锅炉过于靠近,且与余热锅炉烟气入口标高相差大,所以在烟道中设立矩形风箱,即烟气流经圆形短管后进入风箱,再经短管进入锅炉。锅炉出口处设三通,使烟气可进入两台风机,风机出口处再合并,然后进入脱硫系统。 二、编制依据 2.1嘉福玻璃有限责任公司余热发电工程施工组织设计; 2.2烟道制作安装施工图C394-02R; 2.3引用规范及标准; 《电力建设施工及验收技术规范》锅炉机组篇DL/T 5047-95 《电力建设施工及验收技术规范》焊接篇DL5007-92 《电力建设施工、验收及质量验评标准汇编》 《烟道安装施工验收技术规范》HD00020301-02A 《电力建设安全健康与环境管理工作规定》 《钢结构工程施工质量验收规范》GB50205-2001 三、施工具备条件和工期要求 3.1 施工具备条件

防排烟施工技术标准

防排烟系统工程技术标准 1.执行规范标准 《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 《通风与空调工程施工质量验收规范》(GB50243-2002) 《机械设备安装工程施工及验收规范》(GB50231-98) 《工业金属管道工程施工及验收规范》(GB50235-97) 注:包括但不限于以上规范、标准,且以上规范、标准若有更新及替换,自动按最新现行版执行。 2.工程简介及施工范围 1、建设单位:重庆万州友豪置业有限公司 2、建设地点:重庆市万州 3、工程概要: 本项目规划建设用地面积29412.12m2,总建筑面积约71511.58m2,总容积率2.0。本子项地下室,子项概要如下:总建筑面积:32569.65m2;建筑总高度:-6.4m;建筑使用性质:地下车库、设备房。 4、施工范围: 4.1.通风部分:《 B区地下室负一层通风系统平面图》中所有防排烟、通风管道的制作安装,通风口(如需制作含制作)的安装,所有风阀及附属设备的安装,所有风机设备的安装,消防静压箱(如需制作含制作)的安装,所有支、吊架的制作安装,以满足设计、使用及相关验收要求。 4.2.电气部分:B区地下室电施工图中所有风机配电箱或动力配电箱至风机及防火阀的电源及控制线路的敷设,以满足设计、使用及相关验收要求。 4.3.整个防排烟及通风系统的调试,以满足设计、使用及相关验收要求。 3.防排烟系统工程技术要求 3.1风管安装:在风管穿过需要封闭的防火、防爆的墙体或楼板时,应预埋管或防护套管,其钢板厚度不小于1.6mm,风管与防护套管之间,应不燃且对人体无危害的柔性材料封堵。风管内严禁其他管线穿越。各类风管部件及操作机构的安装,应能保证其正常的使用功能,并便于操作。 3.2斜插板风阀的安装,阀板必须为向上拉启;水平安装时,阀板还应为顺气流方向插入

烟气道安装施工方案

厨房烟气道安装 施 工 方 案 编制人: 审核人: 审批人:

厨房烟气道安装施工方案二○一四年八月

厨房烟气道安装施工方案 1、工程概况 1.1 本工程总建筑面积53896㎡,由27#、28#楼为2栋地上30层,地下2层;26#楼为地下2层,地上18层;18#楼为地下2层,地上15层;21#、22#楼为地下2层,地上11层和地下车库组成,使用功能为高层商用住宅;本工程基础为桩筏,上部位剪力墙结构。建筑抗震设防类别为丙类,建筑结构安全等级为二级,抗震设防烈度为7度。 1.2 本住宅楼厨房烟气道设计为:27#、28#楼采用A35型,规格500×450×3000×15,共计174节;其它楼采用A24型,500×350×3000×15,共计248节,做法详见苏J19-2009第4页;烟道出屋面风帽高出屋面1.8m,做法详见苏J19-2009第13页。 2、编制依据 《住宅烟气集中排放系统》苏J19-2009 《建筑设计防火规范》GB50016-2006 《高层民用建筑设计防火规范》GB50045-95(2005版) 《建筑通风和排烟系统用防火阀门》GB15930-2007 《住宅建筑规范》GB50368-2005 《江苏省住宅设计标准》DGJ32/J26-2006 《住宅厨房、卫生间排气道》JG/T194-2006 《玻璃纤维增强水泥排气管道》JC/T854-2008 《耐碱玻纤网格布》JG/T841-2007 《排油烟气防火止回阀》GA/T798-2008 《江苏省住宅设计标准》DGJ32/J26-2005 中铁溪源花园一期工程施工图纸 有关江苏省和泰州市地方标准、规程及规定。

烟道施工技术交底

烟道安装安全技术交底 工程名称:阳光幸福城H标段共4页第1 页 项目技术负责人:项目专业施工员:项目专业质检员: 专业班组长:交底时间:年月日交底地址:施工现场 交底提要: 1.工程概况 2.交底依据3.施工目标要求4.施工准备5.施工操作要点及质量要求 6.成品保护措施7.安全及文明施工 一、工程概况 本工程为阳光幸福城H标段5#6#楼,标准层高2.9M ,住宅厨房排烟道型号D-C3,厨房烟道设计尺寸400*300,结构预留洞口500*350。住宅卫生间排气道型号D-W,卫生间排气道设计尺寸250*250,结构预留洞口350*300。 二、交底依据 1、《国家建筑标准设计图集》 07J916-1 三、施工目标要求 1、质量目标及质量标准 质量目标确保达到《建筑工程施工质量验收统一标准》的“合格”标准,同时满足招标文件、技术规范及图纸要求。 四、施工准备 1、作业面准备 4.1.1主体结构施工结束,并经验收合格。 4.1.2检查预留孔留置位置是否正确,偏差较大处适当凿除、修整。 4.1.3烟道成品生产并供货至施工现场,产品质量严格按《07J916-1》图集的有关要求执行。在进场时,由项目部对烟道规格尺寸、观感质量进行检查,对不符合要求的进行退场。 2、中小型机具准备 铁锤、吊线锥、铁锹、斗车、切割机、5M钢卷尺、錾子等 3、劳动力准备 劳力配备8人以上 五、施工工艺流程及操作要点 1、工艺流程 烟道尺寸位置校正→首层砂浆找平→安装烟道→自检烟道垂直度→两次C20砼填实预留孔→满挂钢丝网→抹灰→养护

2、操作要点 5.2.1烟道外观质量检查:烟气道内外表面应光滑平直,不得有凹凸不平、麻面、裂缝,拐角应倒圆。 5.2.2烟道尺寸允许偏差:烟气道两端部平面应方正,截面对角线误差≤3mm,壁厚≤±2mm,侧向弯曲≤4mm, 长度误差≤4mm,并不得有扭曲现象。 5.2.3烟气道安装应在工程管道安装完毕之后,楼地面、墙面、平顶粉刷施工前进行。 5.2.4出屋面烟气道安装应在屋面保温隔热层、防水层施工之前进行。 5.2.5首层安装时,先用1:2的水泥浆找平地面 5.2.6安装烟气道应自下而上逐层安装,每安装好三层烟气道,在烟气道顶端管道长边两侧距边50 mm处各放一根Φ10钢筋,该钢筋长度应比预留孔长100 mm,两端有50 mm搁置在楼板上,然后在上一层烟气道管的底部下口,相应位置用老虎钳钳二个凹口,以便上下烟气道连接口之间紧密吻合。施工时搁置钢筋钢筋位置应剔凿凹口,可有效防止安装过程中,钢筋移动。详下图: 5.2.7安装烟气道前,应检查楼板预留孔及烟气道的安装方向位置,弹出中心线,然后在烟气道垂直面两侧也弹出中心线,将烟气道就位,周边用木楔固定,挂线校直。烟气道离墙面距离不大于2厘米。 5.2.8排气道安装就位后,上下烟气道结合面满涂沥青防水油膏,梁板洞口边应进行凿毛,再支底模用C20细石砼分两次将预留孔的缝振捣密实,并捣成高出楼面300 mm的防水反口。同时在排气道外壁满挂网(增强材料),两边墙体搭接长200mm,外抹M7.5水泥砂浆 5.2.9安装自控调压、侧开式防火止逆阀应与烟气道的连接应平整、密封、不漏气,并注意止逆阀高度是否正确。 5.2.10安装时,每层搁置钢筋必须设置到位,严禁遗漏。 5.2.11安装收工时必须将最上端烟道口覆盖,防止落入杂物。

高层排烟道施工方案

排烟道施工方案编制人: 审核人: 审批人: 年月日

目录 一、工程概况 (3) 二、编制依据 (3) 三、施工部位及规格 (3) 四、施工准备 (4) 五、排烟道安装 (5) 六、质量标准 (7) 七、成品保护 (8) 八、安全文明施工措施 (9) 一、工程概况: 总体简介

2、本工程1层为架空部分,不进行安装烟风道,从2层开始安装。每层在结构施工期间,预留洞口:厨房为600×450。 二、编制依据: 1、《工程建筑标准强制性条文》(房屋建筑部分); 2、《建筑工程施工质量验收统一标准》《GB50300-2013》 3、《住宅复合式垂直集中排烟气系统》(BPS-Ⅲ型)(GJT007); 4、珠江御景峰花园项目工程施工图; 三、施工部位及规格: 3.1、施工部位为:施工部位为:建施图中所示厨房排烟道预留洞口处,每层为4户。4个排烟道。 3.2、本工程设计要求;厨房排烟道选用GJT007(BPS-Ⅲ型)BPSA-5,洞口预留尺寸600*450,截面安装尺寸400*500。 3.3、做法为:依据珠江御景峰花园项目工程施工图要求,选用合格的成品排气道进行安装,排气道安装在二次结构完成后,在抹灰工程施工前从下往上顺序逐层进行安装固定工作。安装前应整修顶板预留洞,并划出烟道中心线,然后对准中心线,周边用木楔固定,挂线校直。上下排烟道接合面用水泥砂浆密封。在各楼层洞口处安装二根A14的钢筋做层托,并在外露钢筋上涂抹两道防锈漆防,止钢筋锈蚀。 四、施工准备: 4.1、技术准备: 4.2、人员准备:

安装人员: 4人 ,力工:2人 测量工: 1人 ,预留洞口处理工人:1人 人员安排以满足施工现场施工进度要求为准。 4.3、主要工器具准备: 4.4、材料准备: 预制烟风道,有出场合格证和检验报告。 4.5、作业条件: 五、排烟道安装: 5.1施工安装要求 1、排烟气道在安装处的楼板上预留孔洞尺寸详见施工图纸,烟气道可以待住宅楼主体结构完工后由下至上逐层安装,每4个安装节点做一次承托,承托采用直径14厘的钢筋,并涂刷防锈漆后置于洞口两边和楼板中间固定,且钢筋头不能外露。做法详见楼板留孔安装示意平面图。 2、烟气道定位应按建筑平面图,位置正确无误后,检查上下两个气道接头处的缝隙,上下烟气道结合面,满图素灰加5%建筑胶密封,再用C20细石混凝土在楼板与气道的间隔支吊模分二次窝嵌密实平整,待安装完烟气道后再捣地坪细石混凝土和墙面装饰。 3、烟气道在施工安装过程中,为防止杂物掉入管道内,管口应用模板遮盖。出屋面烟气道应在屋面保温隔热层、防水层施工前进行。风帽底座采用C20钢筋混凝土浇筑。 5.2、工艺流程: 排气道洞口尺寸位置校正及清理→首层砂浆找平→首层排气道就位→复核标高和校正排气道垂直度→烟道洞口封堵→安放排气道钢筋→上层排气道就位。

厨房烟道安装工程施工方案

兰乔国际城17#楼工程 厨房烟道工程 施工方案 _______________ 制:编 _______________ 核:审 ________________ 准:批 17号楼项目名称:西安兰乔国际城

有九施工单位:冶建设限公司 日二期:二〇一二年月二十五日 目录 1、工程概况 2、编制依据 3、施工准备及计划安排 4、质量要求 5、主要施工方法及工艺流程 6、安全文明施工

厨房烟道安装施工方案 一、工程概况: 西安兰乔国际城17#楼工程位于长安区大学路,建筑面积15625m2。本工程为地下一层,地上二十七层,其中地下室层高为4.6m,地上一至二十六层层高均为数2.9m,二十七层层高为3.0m。本工程主体结构为剪力墙结构,厨房排烟道采用专业厂家预制的成品,在结构施工中烟道洞口已根据图纸尺寸预留. 二、编制依据: 本工程图纸设计烟道尺寸为250 mm×500mm,做法依据陕2011TJ008,高度2900、3000mm、壁厚15mm。 三、施工准备及计划安排 烟道成品由专业厂家生产并供货至施工现场,产品质量严格按《陕2011TJ008》图集的有关要求执行。在进场时,由项目部对烟道规格尺寸、观感质量进行检查,对不符合要求的进行退场。烟道安装在主体施工完成后抹灰施工前穿插完成。安装前,由项目部组织工人进行技术交底和安全教育,严格按要求施工。 四、质量要求 1、排气道技术性能要求: (1)垂直承载力≥90KN。 (2)抗柔性冲击:10㎏砂袋,由1米高度自由落下,同一位置冲击5次的条件下,排气道制品不开裂。 (3)耐火极限:≥1.0h 2、尺寸允许偏差: 排气道制品允许偏差单位:㎜

(高层)排烟道施工方案设计

排烟道施工方案 编制人: 审核人: 审批人: 年月日

目录 一、工程概况 (3) 二、编制依据 (3) 三、施工部位及规格 (3) 四、施工准备 (4) 五、排烟道安装 (5) 六、质量标准 (7) 七、成品保护 (8) 八、安全文明施工措施 (9) 一、工程概况: 总体简介

2、本工程1层为架空部分,不进行安装烟风道,从2层开始安装。每层在结构施工期间,预留洞口:厨房为600×450。 二、编制依据: 1、《工程建筑标准强制性条文》(房屋建筑部分); 2、《建筑工程施工质量验收统一标准》《GB50300-2013》 3、《住宅复合式垂直集中排烟气系统》(BPS-Ⅲ型)(GJT007); 4、珠江御景峰花园项目工程施工图; 三、施工部位及规格: 3.1、施工部位为:施工部位为:建施图中所示厨房排烟道预留洞口处,每层为4户。4个排烟道。 3.2、本工程设计要求;厨房排烟道选用GJT007(BPS-Ⅲ型)BPSA-5,洞口预留尺寸600*450,截面安装尺寸400*500。

3.3、做法为:依据珠江御景峰花园项目工程施工图要求,选用合格的成品排气道进行安装,排气道安装在二次结构完成后,在抹灰工程施工前从下往上顺序逐层进行安装固定工作。安装前应整修顶板预留洞,并划出烟道中心线,然后对准中心线,周边用木楔固定,挂线校直。上下排烟道接合面用水泥砂浆密封。在各楼层洞口处安装二根A14的钢筋做层托,并在外露钢筋上涂抹两道防锈漆防,止钢筋锈蚀。 四、施工准备: 4.1、技术准备: 4.1.1、组织施工技术人员在施工前认真学习技术规、标准、工艺规程、施工图集,熟悉图纸。 4.1.2、编制排烟道安装施工方案,对工长进行施工技术交底,明确各部位的做法。 4.1.3、对施工队组进行专项技术交底及安全和技术培训,加强对班组的技术素质。 4.1.4、排烟道安装前,应按施工进度提供排烟道进场数量计划,保证材料按时按量进场。 4.2、人员准备: 安装人员:4人,力工:2人 测量工:1人,预留洞口处理工人:1人 人员安排以满足施工现场施工进度要求为准。 4.3、主要工器具准备: 4.3.1、垂直运输系统:施工升降机一部。
