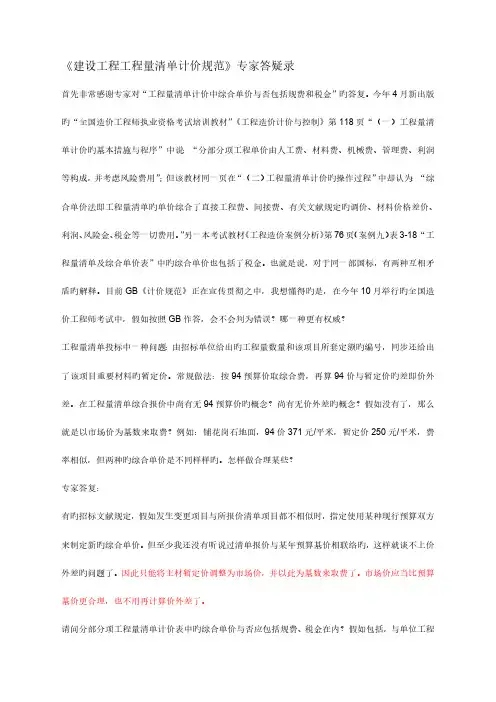

《建设工程工程量清单计价规范》专家答疑录

首先非常感谢专家对“工程量清单计价中综合单价是否包括规费和税金”的答复。今年4月新出版的“全国造价工程师执业资格考试培训教材”《工程造价计价与控制》第118页“(一)工程量清单计价的基本方法与程序”中说:“分部分项工程单价由人工费、材料费、机械费、管理费、利润等组成,并考虑风险费用”;但该教材同一页在“(二)工程量清单计价的操作过程”中却认为:“综合单价法即工程量清单的单价综合了直接工程费、间接费、有关文件规定的调价、材料价格差价、利润、风险金、税金等一切费用。”另一本考试教材《工程造价案例分析》第76页(案例九)表3-18“工程量清单及综合单价表”中的综合单价也包括了税金。也就是说,对于同一部国家标准,有两种互相矛盾的解释。现在GB《计价规范》正在宣传贯彻之中,我想知道的是,在今年10月举行的全国造价工程师考试中,如果按照GB作答,会不会判为错误?哪一个更有权威?

工程量清单投标中一个问题:由招标单位给出的工程量数量和该项目所套定额的编号,同时还给出了该项目主要材料的暂定价。常规做法:按94预算价取综合费,再算94价与暂定价的差即价外差。在工程量清单综合报价中还有没有94预算价的概念?还有没有价外差的概念?如果没有了,那么就是以市场价为基数来取费?例如:铺花岗石地面,94价371元/平米,暂定价250元/平米,费率相同,但两种的综合单价是不一样的。怎样做合理一些?

专家回复:

有的招标文件规定,如果发生变更项目与所报价清单项目都不相同时,指定使用某种现行预算双方来制定新的综合单价。但至少我还没有听说过清单报价与某年预算基价相联系的,这样就谈不上价外差的问题了。所以只能将主材暂定价调整为市场价,并以此为基数来取费了。市场价应该比预算基价更合理,也不用再计算价外差了。

请问分部分项工程量清单计价表中的综合单价是否应包括规费、税金在内?如果包括,与单位工程费汇总表的规费、税金是否有重复?今年的造价工程师考试教材在此问题上有矛盾之处。

专家回复:

分部分项工程量清单计价表中的综合单价不包括规费和税金,因此与单位工程费汇总表中的规费、税金不重复。参看规范第25页分部分项工程量清单综合单价分析表,表中不包括上述两项内容。规范是国家制定的标准,任何有别于规范的言论、行为都是错误的。我没有看今年的造价工程师考试教材,不知教材内容。以我之见,你在考试答题时还是以教材为准。

此外:美国工程行业的算法:其利润=(直接费+管理费)×利润率;与我们现在执行的清单规范不一样。我想了解咱们的专家们是怎么考虑的?

专家回复:

利润率是以单价直接费为计算基数还是以总价直接费为计算基数是不同的。本规范是以单价直接费为基数的,它的依据是建设部的107号部令《建筑工程施工发包与承包计价管理办法》。如果单价中含利润,在变更发生计价时对承包商要有利一点,因为变更计价的依据是清单相关子目的单价。我手头上有清单规范的《宣贯辅导教材》,其中第76页,上半页清单项目“混凝土灌注桩”的综合单价是515.99;下半页单价分析得出其单价为515.97。主要是四舍五入的问题,请问计价时以哪个为准??

专家回复:

综合单价是写在报价清单上的,清单综合单价计算表是投标的造价工程师自己计算综合单价的资料,有时甚至是企业的秘密资料。所以如果两者有差异,当然是以提交给业主的综合单价为准。只有报价给招标人的清单综合单价才能形成双方的约定。

采用清单计价,与国际接轨,以后是否会统一全国定额消耗量(不允许地方再颁发地方定额),取消地方定额站,各省地区只规定计价补充规定(和公路一样)?这样有利于打破地方保护

专家回复:

采用清单计价是为了实现“政府宏观控制、市场形成价格”的目标,只有这样才能与国际惯例接轨。统一全国消耗量且不说管理成本是个天文数字,而且也不应当是政府(包括地方政府)宏观控制的

内容。在过渡时期,消耗量与定额一样会从指令性的作用调整到参考性的作用,企业可以有自己的定额和消耗量数据,除非发生低于成本的报价行为,否则形成综合单价的与消耗量有关的单价组价表多数情况不会被要求出具给招标人,这要看招标文件的说明。目前绝大多数国家的招标人都不考虑投标人的单价是用何种消耗量的水平计算的,许多国家甚至就没有消耗量的概念。

若招标是甲方提供的工程量清单有漏项,且招标要求包干价,乙方报价是否应补充,若没补充,甲方是否会认为该漏项费用已计入其他项目!

专家回复:

工程量清单编制时漏项是一个敏感的问题,我在以前的回答中提到对于漏项问题,招标文件经常会有几种要求投标人处理的办法。投标方进行补充是应该被绝大部分招标文件允许的。投标人这样做对于业主至少有两点好处:一是今后若发生了类似项目的变更,就有了套价的依据,而且这个价由于竞争的原因不会高;二是总价包死报价,如果投标人在清单后面增加了一些项目,而总价又具有竞争力,那说明其他清单的综合单价也不高。如果招标文件规定投标人应该补充而投标人考虑竞争的原因没有做补充项,绝大部分招标文件会认为该漏项费用已计入其他项目。这种可能性也经常发生,甚至清单已列项目,投标人由于计算方法不同而将该项费用并到其他项目的都经常发生。

总承包服务费具体包括些什么费用?

专家回复:

总承包服务费属于管理费性质,即对分包工程管理所发生的各种费用.例如:对分包工程的工程质量,工程进度等的监督检查,需要增加的管理人员工资支出,办公费用支出等.正如专家所述,不同的合同规定,其内容也有所区别.

专家回复:

总包服务费具体包括什么费用要看招标文件或者总包合同条款的规定。看招标文件的规定来进行报价这是清单与概预算不同的地方,即更加市场化一些。

对于预留金,若发生的工程量变更超过预留金额,是否调整

专家回复:

在《计价规范》第5.1.3 6) 中所说的预留金是指在上述计算的工程造价之外考虑包括工程变更在内的,暂时无法计算准确而预留的金额。如果工程量变更费用超过预留费,开发商需要调整,而且还应该调查为什么当时的估算与现实有这样的差距?

对于清单规范2003的疑问

初读清单规我感觉附录AB(建筑工程、装饰)、附录D(市政工程)编写质量较差,多处编制思想与项目设立矛盾,计量不合理。组价思路考虑的欠妥,违反了工程项目(分项工程)的计价规律。其他几章还可以,我认为附录C(安装)较好。

1. 项目划分忽略施工特点,给造价管理带来麻烦。比如模板工程计入措施费,不利于工程的阶段结算(形象进度款)。

2. 项目划分忽略子项的计量特点。土方工程把挖运组到一起。可事实上,挖的价格基本在某一地域时基本固定的,而运的价格差异却很大。桩按根计,这的没听说过。做分包时都没有听过如此如此粗泛的计量方式。这使此项定额没有可比参照,这种计量统一有何意义呢,按这个思路平米包干是最好的统一。可以想象编写人士多麽缺乏工程预算工作经验。

3. 项目划分、设立存在许多矛盾之处。场地平整根据建设工程合同原为甲方责任,现在却以首层建筑面积包死的形式出现,叫人费解。这是怎样的一种引导呢?比如以实物计量规则,而预应力钢筋还要计算预留长度。防水的基层要到装饰工程里去找。

4. 项目划分过于粗。后多项目根据清单分类后,变得没有任何统一计量的特点,我建议各地区应该在第五级第六级编码上出计量规定。保温工程划分仅分为,屋面、墙面、天棚、柱、地面。油漆工程也只是以部位划分。这样忽略施工特点的划分使清单变得无意义。

我觉得该清单为做好接轨工作,1不能与国际接轨,2不能于现阶段计价习惯接轨。虽然建筑工程子项繁多,但根据施工特点合理归类使其真正代表一定的价格含义。况且建筑工业化是大势所趋,如此落后的规范将把我国的工程建设引向何处呢?

专家回复:

我是建筑工程和装饰编制组的副组长,对于你的批评,首先是表示感谢,因为象你这样关心清单规范的多了,清单的编制质量才有可能提高。其次是我,相信其他专家也会本着“有则改之,无则加勉”的精神对待你的批评。

下面回答你的问题:

1.模板是根据混凝土接触面积单独计算,还是放在混凝土构件综合单价中,还是放入措施费中,从开始就是一个争论的话题。每种方法都有利和弊。如果在实践中该办法确实给投资人的造价管理带来麻烦,那也会对该办法进行修改的。

2.《计价规范》中的项目名称下的列项是一种粗线条的划分,具体到招标人编制工程量清单时还要根据项目特征细化,其中“弃土运距”是必须说明的内容。如果一个项目招标人规定一种以上的运距,还需要在清单中分别列项,使得投标人能够计算运费,除非招标人要求投标人的土方运距自己确定,并且包干。至于说到桩的单位以“根”计,其实《计价规范》同时也给出了“m”也可以作为单位,供招标人自己选择。编制清单数量所应把握的原则与编制定额数量有相同之处也有不相同的地方,相同之处是,不管招标人还是投标人根据同一规定的工程量计算规则算出的数量是唯一的,否则就会扯皮,并且很难仲裁。不同之处是编制定额项目首先考虑的是普遍适用性,而编制具体的清单项目就考虑该项目的适用性就可以,即较个性化。这就要求编制《计价规范》的项目划分时,必须是粗线条的,具体使用者可以有很大的空间去扩充,即增加列项,所以《计价规范》的每个项目下都可以进行999项扩充。回到“桩”的问题上,预制混凝土桩,如果根据设计图纸按“根”计算数量,甲乙两方会计算不同的数量吗?结论是不会,那末就可以使用“根”作为单位来计算数量。这和门窗按“樘”计算有相同的意思,接下来就是要根据《计价规范》中的“项目特征”和“工程内容”对“根”进行准确的描述,使得投标人能够清楚综合单价所应该包括的内容和范围。“混凝土灌注桩”有两个计量单位的选择同样也是由于上述编制原则所决定的。的确,在工程承包市场上,灌注桩承包商按“m3”作为计量单位报价的很多,有的是按图示尺寸,有的是按实际灌注混凝土的数量,包括了大于图示桩直径部分的“充盈量”。由招标人来编制该工程数量时,显然按图示尺寸计算(可以是根或者米)更符合上述原则,而大于图示尺寸的数量由投标人根据自己的经验折算到综合单价中。

3.在市场化趋势越来越大的今天,投资人将平整场地的工作交给承包商而不自己来做有什么风险吗?更何况原来的概预算就有“平整场地”的项目。在我看来,非但没有风险,而且对项目更有利。那末招标人在编制清单的平整场地项目时就要有一个计算规则作为依据,使得投标人根据同样的计算规则计算综合单价。而这样的计算规则应该是不容易被误解或曲解的。

4.项目划分的粗细,这在当时编制时就是突出考虑,也是讨论较多的内容之一,站在不同角度就能得出不同结论,还是先放到实践中检验为好。本规范的确是一个“接轨”的规范,经过一段实践后会更加符合国际普遍做法。因为编制该规范的目的是要原来仅仅熟悉概预算的人使用的,这就决定了不能照搬国外的那一套。那样虽然省事,但实践证明:行之无效,而且反对声高。本规范是否能引导我国的造价管理走向国际化还要实践来证明,但毕竟迈出了这至关重要的一步,而且具有可操作性,这本身就值得高兴。

工程量清单要求与合同配套,明确合同的计价方式,才能做出投标决策。但现在业主的实际做法是在招标文件内只列合同范本,具体条款再在中标后由业主与中标人签订,这样的话,投标人的风险明显大于业主。而这种潍坊招标法的招标文件随处可见,尤其是一些重负项目更是如此。法律的完善与法制的完善是两回事。

专家回复:

招标文件、工程量清单以及合同文本是一个整体,认识到这一点本身就是一种进步。该整体是靠合同的解释顺序联系的。话说回来,其实业主在招标文件中只列合同范本,具体条款待中标后再谈,对他也同样是一种风险,因为工程不能很快开工。另外,他可能要冒找第二名来谈的风险,而第二名多数情况报价比第一名还高。还有一种风险就是当承包商意识到自己可能亏本时就会向招标人转移风险,包括偷工减料和增加索赔,这无疑给业主自己和工程带来麻烦。所以一般的情况是业主将

完整的合同条款与招标文件放在一起,要求投标人完全响应,尽管可能得到的报价会高于预期,但合同可以被所有人很准确的理解和履行,其实这对业主才是最重要的。

如果违反招标法的情况随处可见(我看未必),这说明招标法也有需要修改以适应形势的地方。在工程量清单中,3.4.2“为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量”这怎么实现?

专家回复:

零星工作项目中的工料机列项与计量,要根据工程的复杂程度,工程设计质量的优劣以及工程设计的成熟程度等因素,确定其数量。一般以人工计量为基础,按人工消耗总量的1%取值即可。材料消耗主要是辅助材料消耗,按不同专业工人消耗材料类别列项。按工人日消耗量计入。机械消耗列项和计量,除了参考人工消耗因素外,还要参考本单位工程机械消耗的种类列项,可按本单位工程机械消耗总量的1%取值。

您好:在有些工程的招投标过程中许多咨询代理单位在编制清单时,往往有时是假定的工程量,许多问题留待结算中了,即然国家要统一工程量清单,那么对量的准确性应如何规范?

专家回复:

我们把编制工程量清单时因各种原因不能确定的工程量称为“暂定工程数量”。这主要是由于编制当时无法从图纸中获得有关数据,而工程施工过程中又必然发生这些数量。为了减少在施工过程中的讨价还价的成本,另外投资人也需要一个较完整的投资总额作为控制基础,所以就产生了“暂定数量”。该数量的最后确定是根据有关施工图纸,但由于施工过程中的图纸经常变更,再加上施工过程中人手也有限,所以一般暂定数量的确认就放到结算时再计算了。国家要统一的是工程量清单的编制原则,即《建设工程工程量清单计价规范3.2.2条款所要求的“四统一”(统一编码、统一项目名称、统一单位、统一工程量计算规则),具体的问题由地方造价管理部门去规范。

把工程费用分成实体工程费用和施工措施费用两类后,推行工程量清单计价时,建筑单位会遇到什么不适应的问题和矛盾?

专家回复:

为了说清楚问题,需要应说明一个概念:推行工程量清单计价时,把工程费用分成的两部分,简单说是“实体工程费用”和“非实体费用”。实体工程费用就是从图纸中可以拿到数据,依据规定的计算规则,计算成工程数量的部分,我们也称为“图纸数量”,这就可以解释“基础土方”为什么是实体工程费用的一部分。而不能从图纸上获得数量,或者依据图纸和计算规则不能编制出唯一工程数量的部分,我们称为“措施项目费”,这就可以解释为什么与基础土方有联系的“护坡”属于措施项目。可见,其后一部分不仅仅是我们在概预算阶段理解的“施工措施费”,包括的内容要更多一些。

回答你的问题:建筑施工单位在编制措施项目费时比原来做概预算时要更多一些(注意,该措施项目费,比我们以前概预算时理解的施工措施费的内容要多)。也就是说,措施费要想报的具有竞争力,就不能象以前那样只乘以一个政府规定的系数就可以了,而要对该项费用进行仔细的核算。这就需要报价人员具有一定的施工经验才能胜任。

工程内容的作用是什么,由谁来编制?谢谢!

专家回复:

《建设工程工程量清单计价规范》中的“工程内容”与定额中的“工作内容”相仿,是供投标人编制综合单价时考虑的一个基本范围。如果编制工程量清单的招标人根据现场实际情况需要扩大限定范围的话,应当在招标文件中或清单项目中说明,以便投标人报价更准确,也减少双方今后的扯皮。另外,如果招标人需要投标人提供综合单价分析表,该工程内容也可作为单价分别列项的依据。基本的工程内容,国家已经在《计价规范》中列出,无需谁再编制。如果招标人要求投标人的报价超出该单价规定的范围,可以在招标文件或清单项目中说明。

清单与施工图预算如何协调?清单能取代预算吗?

专家回复:

清单计价与施工图预算是两种计价方式。施工图预算表现的是社会平均消耗水平,清单计价表现的

是社会先进消耗水平。清单计价取代施工图预算,是市场经济环境下,工程造价发展的必然趣势。工程量清单招标,低价中标是体现竞争的有效良方。我有一问,若选定中标单位后,发现工程量清单中遗漏某分项工程内容,该分项工程应如何计价?

专家回复:

这要看招标文件是如何规定的。有的招标文件要求投标人在相关清单项目的后面自己进行列项补充,否则视为包括在其他单价内,并总价包死;有的招标文件规定,在规定的答疑会议前,用书面的形式向招标人列明清单中有哪些项目漏了。招标人核实后,如果属实,则在开标前几天通知每一个投标人增加该项目;有的招标文件规定,凡是清单漏项,都将作为变更项目处理。所以方法并不一样,但上述三种方法,对于投标人来说是风险越来越小,这样确定最后总价时也考虑的不一样。工程量清单的应用是否有待市场的规范运作。

专家回复:

工程量清单的确是市场化的产物,因为它更需要法律而不是行政的支持。但我们也不能等到周围的环境完全市场化了再推出清单计价模式。市场化需要我们在推进工程量清单的进程中去完善,在投资多元化的今天尤其如此。

<规范>的清单工作内容没有跳出现行的国家定额,建议详细列出每一项的工作内容.事实上,工作内容界定不清是实际操作中最容易扯皮的问题

专家回复:

计价规范给出的工程内容供参考使用,清单编制人要根据拟建工程实况自行列项。

此计价办法,必须建立在工程量计算准确的前提下,但是目前编制单位良莠不齐,根本做不到公平竞争,加之地方监管不利,要想得到贯彻,任务何等艰巨。非实物竞争费,国家必须予以界定和明确,以限制那些自以为是的领导意志。

专家回复:

工程量清单的数量当然是越准确越好,项目的漏项越少越好。但要做到这一点,有两种方式:一是市场的方法。创造一个编制质量高的咨询公司将受到市场的欢迎的环境,同时市场也将淘汰编制质量差的编制单位,包括咨询公司或业主自己的编制机构。二是行政的方法。地方政府加强监管。且不说监管的成本很高,而且随着投资多元化,放松非政府投资工程的监管反而是个方向。政府工程采取项目法人制投资控制效果也比地方监管要好一些。

与概预算重大区别是,工程数量由招标人提供,它的好处是用工程数量这把尺子对所有投标人的报价进行衡量,谁的综合单价或者分部分项汇总价最合理是显而易见。但招标人在编制清单时无法也不需要他确定非实体竞争费用的内容,只要列项,由投标人竞争后就可以从多个报价中中获得最合理的费用。这是市场选择的结果,国家对此进行界定和明确的管理成本太高。提问中“自以为是的领导意志”不知所指,还望赐教。

请问:预备费与工程造价的关系及对工程造价的影响?

专家回复:

预留金是业主为可能发生的工程量变更而预留的金额,是工程造价的组成内容。预留金的使用量取决于设计深度,设计质量,工程设计的成熟程度。一般不会超过工程总造价的10%。

1.材料的消耗量(单价)以谁发布的为准:国家、地方、企业?

2.评标办法(最低价、合理价、参考标底等)的选择?

3.清单编制的时机(初步设计、施工图设计)、谁编合适?。。。。

专家回复:

1)材料的消耗量以招标文件的规定为准。如果招标文件没有规定,投标人可以选择自己熟悉的消耗量作为报价的依据,也可以选择消耗量较小的定额作为依据。一般地说,地方政府或者招标人应当在招标文件中说明,否则对使用多个投标人使用各种消耗量的报价作出的评价不一定准确。2)评标办法也要看招标文件中的规定以及当地政府的有关评标规定。3)清单可以在任何时机进行编制,只是越到施工图阶段,编制的越细,这要看业主是看重开工时间还是投资准确性。如果招标人有时间的话还是招标人编制或者请咨询公司编制更好,因为工程数量是唯一的,就可以去衡量所有投标人的综合单价的报价高低,而不仅仅比较总价,这对于确定今后变更项目的价格有好处。

1.附录D市政工程040101001挖一般土方的工程量计算规则规定:按设计图示开挖线体积计算。是否可以理解为:如设计图纸以道路横断面计算道路土方,是否可以认为图纸所示的横断面挖方(或填方)即为清单工程量。(设计图示含放坡)

2.规范对于市政工程沟槽、基坑、一般土石方的划分规定不很合理。如果现有某道路路幅宽小于7m,其道路部分的土石方按挖沟槽列清单?按什么构筑物的投影面积计算?不合理。其规范可否注明此规定不包括道路土石方工程。

不管是否设标底,至少参考价还是要的,以便业主对投资额心中有数,同时有利于判定报价是否低于成本价,可自行或委托编制,而中介或业主不会有企业定额(因为他们不知道按什么方法和机械施工),只能参照建管部门的社会平均消耗定额(规范4。0。8说报价也可参照)所以这个平均消耗定额在现阶段还是少不了的,现在的问题是这个平均消耗量,完成同样的工程内容消耗是不是一样的(我想是一样,只是价格不一样而已),为什么每个省(地区)有自己的定额,是不是地方保护主义,为什么不执行全国统一消耗(参考)定额,各省地区只是计价办法不一样二已。

专家回复:

我同意你的观点:在目前阶段,消耗量是少不了。由于我国幅员辽阔,南北气候差异、施工习惯差异,平原和山区的情况差别更大,甚至有些工程部位名称的叫法都不一样,都会造成使用消耗量的多样性,对消耗量内容理解的多样性,所以地方根据全国的消耗量进行再编制是必然的。

工程量清单计价格式只列了报价格式,如设标底,应该还有标底格式,规范中一句也没提它的格式(哪怕是说它可参照报价格式也可,只少封面不一样),同时我想说的个题外问题:开标时,宣布标底价的同时,应该宣布标底编制单位和造价工程师,否则经常出现建设单位自编标底压价现象,招投标法应该在这方面改进。

专家回复:

你的第一个问题,由于标底并不是公开招标和评标的必要文件,所以没有对它进行规范。许多业主(特别是使用清单报价的业主)要求的标底只是他自己参考,免得标底泄露,反而给他评标带来麻烦。你的第二个问题,业主压价是一种正常的利益驱动,谁到市场上买东西都会讨价还价,如果自己买的同一件商品比别人买的价钱要高,心里肯定不舒服。所以关键是要建立一种法治环境(例如履约保函制度),使得低报价的中标人要冒破产的风险,或者转到其他行业做一些更挣钱的工作,这样竞争者少了或者都不低报价了,建设单位也就无从压价了。否则宣布标底编制单位和造价工程师也解决不了压价的问题。

清单规范说综合单价要考虑风险因素,这指的是承包商的风险,包括自身的,也包括外界的(业主,监理,第三人,政策,自然等)因为是竞争性投标,一般是低价中标,连该计的管理费和利润都打折了,谁还敢考虑风险系数呢,这对承包商是不公平的,无非就是中国人多,搞施工的人太多,是业主的卖方市场,招标文件中合同条款对承包商极其不利,承包人为中标也只好答应,一个总价包干合同,在88年和93年两轮物价工资飞涨的情况下,谁玩得下去呀,所以我认为:除承包人自身风险外,其它风险均应由业主承担,这样才稍微公平一点,要不国家规定一个风险系数(按不同类别),在报价外强制执行(不含在综合单价中),保护处于劣势的承包商,要不业主规定报价无论包含多少内容,承包人也只敢报那么多,这样不利于保证工程质量,也不利于建筑业的发展,这种保护只要不过分就不会起负面作用的。专家们,你说呢???

专家回复:

你说的办法我管它叫“行政解决办法”。我不知道是否管用,但我知道,在日益市场化的今天,该办法是逆潮流而动的。先不说国家能否规定出一个风险系数体系,就算规定了还要解决:1)给招商引资带来困难。因为投资人认为政策和法律风险是投资中风险最大的一种,因为它具有不可预测性。投资少了建筑市场还会景气吗?竞争岂不更激烈?2》外国建筑公司进行国内工程的施工时是否也要给他一个风险系数?给了,投资人就要多掏钱,如果是政府工程的话,这些投资不是政府举债就是我们纳税人的钱,你愿意吗?不给,国家就会作为颁布歧视政策成为被告。3》由于国家规定了一个对建筑承包商的风险保护,那末修桥梁的承包商呢?如果建筑行业普遍都给,导致该行业平均利润率大于其他行业,其他行业的人也会被吸引到这个行业中,竞争未必不比现在激烈。4》随着市场情况的变化,该风险系数肯定是一个变数,谁来负责调节这个使用于全国的系

数??????在市场化的今天,我敢说无人或机构有这样的能耐。还是在完善法律环境的条件下由市场调节更容易解决这样的问题。

请教专家一个问题:

010403001“基础梁”的“项目特征”是否应包括“垫层材料种类、厚度”?

专家回复:

你提的问题我做两方面的回答:1.《计价规范》中所列的项目特征是一些主要的特征,具体编制清单时可以根据实际需要增加自己的项目特征内容说明,目的是方便投标人报价。2.就你的问题,“基础梁”根据计算规则是按图示尺寸进行计算,如果基础梁的垫层没在图纸上表示,就需要报价人员根据规范、图纸、方案或标准图集将该部分内容的价格放入综合单价。这就要求报价人员懂得施工工艺和施工技术,否则可能会少组单价。

工程量清单招标中如何届定投标方是否低于成本价?

专家回复:

界定投标是否低于成本目前可以操作的方法是在招标文件中就要求投标人使用统一的消耗量定额进行套价,同时在招标文件中还要说明:在评标的过程中如果发现某个投标人的报价项目的单价不合理地低于其他投标人地报价,则要求他提供该子目的单价计算表,看其是否有使用低于社会平均定额的消耗量或低于市场价格的理由。评标专家有权界定他是否低于成本价。

附录D.5.8规定的土方为什么要按附录A中相关项目编码,而不按附录D

专家回复:

附录D的市政的土方项目的特征、工程内容以及计算方法与建筑相同的项目列入建筑是考虑到尽可能保证代码所表示的内容的唯一性。在一个规范中如果有许多不同的代码所表示的内容一样不利于检索和再利用这些信息。在一个又有市政又有建筑的项目中也会产生同样的麻烦。

发生变更时按清单综合单价计算后是否还应计取规费和税金,我觉得应该计

专家回复:

根据《计价规范》的规定,发生变更时,按相关清单单价计算后还要计算规费和税金,因为综合单价里不包括这部分费用。但有些招标文件是要求将规费和税金放在综合单价内,这时发生了变更计价时就不能再记取了。

《建设工程工程量清单计价规范》GB50500-2008讲解

《建设工程工程量清单计价规范》GB50500-2008讲解 背景提示: 2008年7月9日,建设部发布了《建设工程工程量清单计价规范》GB50500-2008(以下简称08规范),并将在2008年12月1日施行。08规范在03规范做了补充和完善,不仅较好地解决了清单计价从2003年执行以来存在的主要问题,而且对清单计价的指导思想进行了进一步的深化,在“政府宏观调控、企业自主报价、市场形成价格”的基础上提出了“加强市场监管”的思路,以进一步强化清单计价的执行。 上期我们从总体上谈了GB50500-2008的主要变化(详见《数字造价》2008年第六期热点话题栏目),为了便于造价朋友深入地了解08规范,能更快地应用08规范进行计价工作,本期我们将详细介绍08规范在计价方面的变化,包括编制工程量清单,编制投标报价,编制招标控制价。 一、工程量清单的组成 08规范: 3.1.4 工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。 03规范: 3.1.3 工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单。 主要区别: 编制工程量清单时,需要提供规费项目清单、税金项目清单。 二、工程量清单的要求

08规范:3.1.2 采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。 03规范:3.1.2 采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分。 主要区别: 1、强调招标人需要对工程量清单的准确性和完整性负责,不得利用业主身份把这部分责任转嫁给投标人; 2、上升为强制性条款。 三、分部分项工程量清单内容 08规范:3.2.1 分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。 03规范:3.2.1 分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。 主要区别: 1、在原有四统一的基础上增加项目特征,变为现在的五个要件; 2、上升为强制性条款。 四、分部分项工程量清单项目编码 08规范:3.2.3 分部分项工程量清单的项目编码,应采用十二位阿拉伯数字表示。一至九位应按附录的规定设置,十至十二位应根据拟建工程的工程量清单项目名称设置,同一招标工程的项目编码不得有重码。

(完整版)GB50500-2013建设工程工程量清单计价规范

2013工程量清单计价规范 1 总则 1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。 1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。 1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。 1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。 1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。 1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。 1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。 2 术语 2.0.1 工程量清单 载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。 2.0.2 招标工程量清单 招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。 2.0.3 已标价工程量清单 构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。 2.0.4 分部分项工程 分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。 2.0.5 措施项目 为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。 2.0.6 项目编码 分部分项工程和措施项目清单名称的阿拉伯数字标识。 2.0.7 项目特征 构成分部分项工程项目、措施项目自身价值的本质特征。 2.0.8 综合单价 完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费用。 2.0.9 风险费用

公路工程造价专家答疑(一)

公路工程造价专家答疑(一) 1、问:预算2-3-4-4、2-3-5-1、2-3-6-2中,如果只计算铺砌或安砌工作,没有预制工程时(预制块外购成品)如何调整定额? 答:取消砼和搅拌机数量.2-3-4-4:人工调整为18.87,其他材料费减去20.13元;2-3-5-1:人工调整为11.02,其他材料费减去27.93元;2-3-6-2:人工调整为11.55,其他材料费减去26.32元. 2、问:在清单细目单价中已按定额取费系数计取了临时设施费和企业管理费,在清单第100章中还可以再计取承包人驻地建设费用吗?这两部分费用是否有重复的地方? 答:临时设施费已包括承包人驻地建设.如在清单100章中计取该项费用,应核减临时设施费费率.3、问:在工程量清单中有一项“减速带拆除及恢复”,其中恢复一项我套用的是6-1-9路面标线的项,但是在定额中找不到拆除一项的依据,请问减速带的拆除应该套用预算定额中的哪个项?答:定额未编制减速带,套用标线也不合理.建议参考其他相关定额或询价. 4、问:07新定额中,并没有SNS柔性防护的部分,而在边坡防护中,应用已越来越多,预算如何套用?目前在做的一个主动型单层柔性防护网项目(TECCO格栅网),比较工艺材料相似性,是否可做 如下处理:锚杆埋设和挂网套用定额5-1-8,另单独增加安装锚锭板项目? 答:可按类似项目套用. 5、问:当定额消耗量与实际消耗量不同时,做预算单价时,能否将定额消耗的人、材、机消耗调整为实际的人、材、机消耗? 答:概算和预算定额是控制工程投资的依据,各定额消耗量与实际发生情况会有所不同。因此,除定额允许调整项目外,一般不能进行调整.如人、材、机出现差距较大的情况,对费用影响较大,可编制补充定额。 6、问:对隧道洞身开挖的提问:定额中的隧道长度是指全隧道,但施工中往往是从两端分别施工,请问套用隧道长度是否还按全隧道计算。 答:按隧道全长计算. 7、问:公路建设中人工,建材,征地各成本占总成本的比率大致是多少? 答:特殊项目的含量与一般项目有所不同,如跨海大桥、超大跨径技术复杂大桥及国外项目等。一般项目占建安费比例约为:人工费15%,材料费55%,机械费30%。征地拆迁各地单价差异较大,与项目地形、地貌、路线等级等也有关系,因此变化较大,没有规律性。 8、问:新定额片石砼标号最高只有C20,使用中经常会用C25片石砼,该如何进行抽换调整答:由于C25片石砼较少见,定额没有编制C25片石砼配合比,因此无法精确抽换。近似抽换可以将定额片石砼减10.2m3,增加C25砼8.67 m3(C25也只有4cm碎石配比)。如果你有C25片石砼的配比资料,可自行抽换。

建设工程工程量清单计价规范.

《建设工程工程量清单计价规范》 关于贯彻执行《建设工程工程量清单计价规范》若干问题的通知 建办标[2003]48号 各省、自治区建设厅,直辖市建委,国务院有关部门,新疆生产建设兵团建设局: 国家标准《建设工程工程量清单计价规范》(以下简称《计价规范》),于二○○三年七月一日开始实施。为进一步贯彻好《计价规范》,现就有关事项通知如下: 一、充分认识贯彻《计价规范》的意义,加强实施的组织领导 推行工程量清单计价,是深化工程造价管理改革的重要内容,是规范建筑市场经济秩序的重要措施。《计价规范》的发布实施,有利于建立由市场形成工程造价的机制,有利于促进政府转变职能、业主控制投资、施工企业加强管理,有利于在公开、公正、公平的竞争环境中合理确定工程造价,提高投资效益。 各级建设行政主管部门和有关部门负责工程造价管理工作的同志,要高度重视工程造价管理的改革工作,扎实有效地推行工程量清单计价工作。要加强对实施《计价规范》的组织领导,把实施《计价规范》作为工程建设管理的一项重点工作,切实抓出成效。当前应加强《计价规范》的宣传和业务培训工作,使工程造价从业人员尽快全面掌握《计价规范》,熟练应用《计价规范》进行工程量清单计价工作。 二、切实做好《计价规范》的配套工作 1.制定发布与《计价规范》相适应的计价依据 工程量清单计价是一种新的计价方法。但是,与工程量清单计价工作密切相关的工程消耗量社会平均水平和材料设备价格信息的发布工作还十分薄弱。为了解决从预算定额计价到工程量清单计价的过渡问题,维护建筑市场的稳定,各地区、各部门工程造价管理机构要在实施《计价规范》的同时,按照我部有关计价依据编制的统一性规定,结合本地区、本行业的实际,尽快制定与《计价规范》相适应并反映社会平均水平的消耗量标准,供建筑市场各方主体参考。应进一步完善工程造价信息网建设,做好对市场供求、设备材料价格、社会平均成本等的采集和测算,并分析其发展趋势,通过适时发布人工、材料、机械台班生产要素价格信息和工程造价指数等,引导并规范建筑市场各方主体的计价行为,增强价格信息服务的社会效果。要加强对施工企业建立反映本企业水平的造价指标和价格信息数据库工作的指导,增强企业自主报价的能力。 2.完善与《计价规范》相适应的评标细则 工程造价管理机构应充分发挥《计价规范》在商务标评审和询标中的作用,并配合招标投标管理机构,依据有关招标投标的法律和规章,完善与《计价规范》相

建设工程量清单计价规范2013版

建设工程量清单计价规范(2013版)

————————————————————————————————作者:————————————————————————————————日期: 2

2013工程量清单计价规范 1 总则 1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。 1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。 1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。 1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。 1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。 1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。 1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。 2 术语 2.0.1 工程量清单 载明建设工程分部分项工程项目、措施项目、其他项目的名称和相

应数量以及规费、税金项目等内容的明细清单。 2.0.2 招标工程量清单 招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。 2.0.3 已标价工程量清单 构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。 2.0.4 分部分项工程 分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。 2.0.5 措施项目 为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。 2.0.6 项目编码 分部分项工程和措施项目清单名称的阿拉伯数字标识。 2.0.7 项目特征 构成分部分项工程项目、措施项目自身价值的本质特征。 2.0.8 综合单价

公路工程造价专家答疑100问(二)

公路工程造价专家答疑(二) 101、<公路工程预算定额》中4-9-3中关于钢支架,10平米立面积中的立面积在定额释义中指的是净跨径与净墩台高度的乘积吗?那在编制定额时要不要考虑桥梁宽度呢? 答:支架高度为实际搭设的高度,宽度调整参见P628说明第一条. 102、混凝土配合比定额中的“中(粗)砂”是指的“中砂”或者“粗砂”均可,还是指“中粗砂”这种材料。 答:包括中砂和粗砂 103、新定额“2-1-9机械铺筑厂拌基层稳定土混合料”是按每层铺筑厚度为多少编制的定额?如果铺筑厚度不同,应如何调整?还有,如果要进行分层碾压的话,“摊铺机”的消耗是否也要加倍呢?定额说明中好像只写到了拖拉机、平地机和压路机的台班消耗加倍计算。 答:铺筑不涉及材料消耗,与厚度无关,仅考虑压实机械的加倍. 104、旧水泥砼路面打裂稳压怎样套定额,如果没有,能提供一个门板式打裂,轮胎压路机碾压的补充定额吗? 答:尚无定额可套,我们现还没有相关资料. 105、上部结构中的现浇混凝土墙式护栏套用什么定额合适? 答:6-1-2 106、2007新编制办法第一章第六条“公路管理、养护及服务房屋应执行工程所在地的地区统一定额及相应的直接费及间接费定额”,但其他费用应按恩办法中的项目划分几计算方法编制。“问题:1、房屋工程中的利润和税金是不是按照公路专业工程的费率标准和计算方法来计算。 2、公路造价中工程定额测定费是放在建设项目其他费用中的,而房建预算该项费用一般是放在规费中的,那么编制公路工程中的房建预算时是不是应该不列房建预算的该项费用。 答:1、房建工程统一执行当地发布的定额和编制办法,包括利润。税金为国家统一标准,执行原则应没有差别。2、本项费用无论原在哪里列支,现均不再计列。 107、“当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,超过半数时按一个增运定额运距单位计算。”这个规定是仅适用于章节前有说明的定额,还是适用于全部的运输定额?如第9章的材料运输没有说明,是否也适用这条? 答:仅适用于章节有说明的定额,即运距有划分步距的定额. 108、预算定额第2页“路基土石方工程”说明的第5条:5.……当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,超过半数时按一个增运定额运距单位

建设工程工程量清单计价规范总结

建设工程工程量清单计价规范总结 一、工程量清单编制: 1、工程量清单:建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。 2、 3、 4、计价规范包括正文和附录两大部分,附录包括六部分(A~F) 5、①全部使用国有资金投资或国有资金投资为主的工程建设项目,必须采用工程量清单计价。②非国有资金投资的工程建设项目,可采用工程量清单计价。 6、项目特征;构成分部分项工程量清单项目、措施项目自身价值的本质特征。 7、项目编码采用十二位阿拉伯数字表示。一二位为附录顺序编码,三四位专业工程顺序编码,五六位为分部工程编码,七八九位为分项工程项目名称顺序编码,十至十二位为清单项目名称顺序编码。 8、在编制工程量清单时必须遵守的原则:统一项目编码、统一项目名称、统一计量单位、统一工程量计算规则。 9、工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。

10、分部分项工程量清单包括:项目编码、项目名称、项目特征、计量单位、工程数量。 11、措施项目清单:一,不可竞争项目:安全防护、文明施工;二,可竞争项目:混凝土、钢筋混凝土模板及支架;脚手架;垂直运输费 12、其他项目清单:(1)招标人部分:招标人部分包括预留金、材料购置费等。其中预留金是指招标人认为可能发生的工程量变更而预留的金额。(2)投标人部分:投标人部分包括总承包服务费、零星项目工作费等。其中总承包服务费是指为配合协调招标人进行的工程分包和材料采购所需的费用;零星工作项目是指招标人提出的不能以实物量计量的零星工作所需的费用。 13、规费项目清单:(1)工程排污费;(2)工程定额测定费;(3)社会保障费;(4)住房公积金;(5)危险作业意外伤害保险。 14、税金项目清单:(1)营业税;(2)城市维护建设税;(3)教育费附加。 15、工程量清单格式:(1)封面。(2)填表须知。(3)总说明。(4)分部分项工程量清单。(5)措施项目清单。(6)其他项目清单。(7)零星工作项目表 二、工程量清单计价: 1、采用工程量清单计价,建设工程造价由分部分项工程费、措

2018清单计价规范完整版

2.0.1工程量清单规定了分区和分区建设项目,计量项目和其他项目的名称和相应的数量,以及详细的税费清单。2.0.2招标人根据国家标准,招标文件,设计文件和施工现场的实际情况编制的工程量清单,并随附招标文件用于招标报价的招标文件,包括其说明和形式。 2.0.3构成合同文件一部分的招标文件中标明的价格清单,经算术错误(如有)纠正,并由承包商确认,包括其说明和表格。2.0.4子项目分区项目是单个或单元项目的组成部分,根据结构位置,断面长度,施工特性或施工任务将其分为几个部分。子项目是子项目的一部分,根据不同的施工方法,材料,步骤和截面长度分为几个子项目或项目。 2.为了完成项目建设,技术,生活,安全,环保等方面的项目建设准备和建设过程。2.0.6阿拉伯数字标识项目代码中分部和分部作品及计量项目清单的名称。2.0.7项目特征构成部门和细分项目以及度量项目价值的本质特征。2.0。劳动成本,材料和工程设备成本,建筑设备使用费和企业管理费,利润和风险成本在完成指定清单项目所需的一定范围内。2.0。它隐含在已定价工程量清单的综合单价中,用于解决双方在项目合同约定的内容和范围内的市场价格波动风险。 2.0.10为了执行合同项目并达到质量标准,承包商必须消耗或使用劳力,材料,工程设备,工程机械的班次及其管理,以及根据以下规定支付的费用和税款在确保安全施工的前提下。2.双方同意根据工程量清单及其综合单价计算,调整和确认合同价格的建设项目施工合同。 2.0.12总价合同总价合同,是指双方同意根据施工图,预算和相关条件计算,调整和确认合同价的建筑合同。2.0。双方同意根据建设项

目成本加上合同约定的报酬来计算,调整,调整和确认合同价格的建设项目建设合同。2.0.14工程造价信息工程造价管理组织根据调查和计算,发布的人工,材料,工程设备和工程机械团队的价格信息,以及各个工程的造价指标。2.0。该指标反映了一定时期内项目成本相对于固定时期的变化率的比率。它包括按建筑或工程成本要素划分的成本指数(按单位或单个项目划分)以及人工,材料,机械等的价格指数。2.0。承包工程实施过程中,用人单位提出或者承包人提出并经用人单位认可的施工技术,顺序和时间的增加,减少,取消或变更;修改设计图;施工条件的改变;投标数量清单的错误和遗漏,导致合同条件发生变化或数量增加或减少。2.0。承包商应按照合同项目的图纸(包括用人单位认可并由承包商提供的图纸)实施合同项目,并计算完工合同项目的计量数量与数量之间的数量差。根据当前国家计量规范,在相应的投标数量清单中列出。2.0。暂定在工程量清单中的合同价格中的款项。用于签订工程合同时所需的材料,工程设备和服务的采购,施工过程中可能发生的工程变更,出现合同中指定的调整因素时的合同价格调整以及索赔费用和现场签证确认。

2011专家答疑第六期(建筑垃圾外运解释)

2011专家答疑第六期(建筑垃圾外运解释) ――摘自四川省2011年9期价格信息 问题1:天棚吊顶如纸面石膏板吊顶上安装灯具,2009定额装饰装修定额是否已经含其开孔费用,如果有安装单位开孔,是否应将装饰单位的开孔费用扣除? 答:安装工程定额未包含吊顶开孔费用。装饰工程装修定额已包含按设计要求预留孔或开孔费用,如装饰施工图中未设计预留孔洞,在装饰承包人已完成的吊顶上开孔费用另行计算。 问题2: 2009定额或者安全文明施工费中是否包含了施工过程产生的建筑垃圾的清理、外运费用? 答:2009定额和安全文明施工费中已包含施工过程中产生的建筑垃圾清理费用,但未包含施工过程中产生的建筑垃圾外运费用。 问题3:、勘误:2009定额建筑工程916页计量单位改为“座”。 问题4:2009定额措施项目建筑工程中221页(二)综合脚手架:“……2、综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用”。此处的“抹灰、油漆、涂料”是指什么? 答:2009定额措施项目T.B建筑工程说明第三条第(二)款第2小条(221页) 2、该说明中“油漆、涂料”是指2009装饰装修工程定额B.E油漆、涂料、裱糊工程中B.E.7.1涂料及B.E.8空花格、栏杆刷涂料中的定额项目。

问题5:2009定额装饰工程中的B.F.8楼地面、墙面块料面层铲除是否包含块料面层水泥砂浆基层打底(找平)的拆除? 答:2009定额装饰装修工程B.F.8拆除、铲除中的楼地面、墙面块料面层铲除未包含其水泥砂浆找平层、打底层的拆除。水泥砂浆的拆除套用2009定额装饰装修工程B.F.8拆除、铲除中水泥砂浆铲除相应定额项目。

公路造价师甲级 独家联想记忆解析

公路造价师甲级独家解析 按模拟题对应真题15:1-----20:1的实战比例本题集收集的题目应可在真 考中增加+10-20分以上 基本所有注册类考试的法律法规都差不多只要你熟悉法规大同小异基本都能过很多注册考试都有计量数字数值型考题很多主要靠背强制记忆+理解记忆---案例实务主要是三门的汇总融会贯通必须要多动笔写边写边理思路思路理清了才有助于你把知识点得分点串在一起回答对付应试教育方法最好就是题海战术自己做几套题目,确定自己的可以稳稳拿到的*基本分*,再制定一个学习计划比如每天学习几个小时看多少页的书做几套题必须定量化然后每隔1-2周再做模拟题目测试自己的分数***考前1-2周不要做模拟猜题冲刺等题目最好只做真题考前力求测试在65%-70%以上考试的时候就一般哪怕状态差点也稳稳过!!!先下载一个相关考试的电子版本书用查找功能把所有关于数字或文字相似的归类很多备案罚款处罚的天数日期是否有共同之处规律可以找出来应该抽时间把所有同一类数字的归类统一记忆效果更好 1、总结对任何注册或登记考试都有效贵在认真恒心毅力坚持我一直强调考证是多有 3无人员无背景关系后台寒门学子赚钱的必由之路!没有财务自由哪来心灵自由!! 联想记忆的核心是当你在真实的考试中大脑面对题型时没有明确的思路或一片空白或混淆不清时不从下手时联想记忆的那个点恰好在关键点跳出来提醒你让你想起并得分这才是切中垃圾应试教育考试弊端的核心本质(中国教育体制大失败持续培养没有独立思考能力奴化教育流水线重视分数大于重视能力)!!!尽量用联想记忆深刻不容易忘想象越天马行空记忆越深刻越不容易忘表面看是联想记忆其实核心还是应付垃圾应试教育考试的短期强制记忆,几十次上百次的反复重复记忆每天把以前的错题快速做一遍暗合艾宾浩斯遗忘曲线的规律日积月累下成功率准确率越来越高重点要记忆那些确实不懂模糊不清一知半解的题型做出或夸张或贴切或形象捧腹的联想记忆! 2、不要为了做题而做题做一题最好掌握记住做100题最好记住90题以上然后重点记忆 那些你老记不住的重点是形成解题套路比如每一道题目抓关键词关键字去伪存真一针见血答案就呼之欲出了 3、***重点在反复做错题看看自己的丢分点在错题归类里反复做500道错题可以至少捞 回关键的10-20分要知道很多人考试就是只差1-2分没有拿到证书非常可惜前面付出的心血努力全部白费**哪里弱补哪里单选丢分多就重点做单选还有看自己那个章节的丢分多还有案例分析必须动笔写主要是形成条件反射脑子形成思路和条理思路流畅清晰下笔才流畅免得涂改被扣卷面分 4、利用一切时间记得闲暇时间是很重要的比如把视频音频还有文档拷贝到手机你上厕 所等车堵车等人散步都可以边听边看早上醒来晚上睡前记忆力最好一定要看书做题**事半功倍* 出题老师喜欢在多选题用数字干扰迷惑所以如果没有有把握尽量不选多选题带数字的多选宁少勿多最后确实没有把握3短一长选最长或者反之3长一短选最长当然这些所谓规律如果普及准确性就降低了命题老师也会与时俱进5、考试一定要认真审题做完反复检查我是在卷子上直接用打钩表示有把握对的题目半 钩表示拿不准?表示可能错这样加总分确定的+拿不准的按照可能蒙对20%-30%=自己的总估分这样考下来就知道自己的成绩准确率90% 最好估分少点实际把握大些心里有底 考前2周自己努力刻苦学习+吃素+放生举头三尺神明保佑信不信由你反正我信了

新版工程量清单计价规范..

新版工程量清单计价规范 第一章新规范发布实施的意义和作用 1.1 体现并遵循了国家有关法律法规的要求 08规范充分考虑了在建筑法、合同法,招标投标法以及相关规章制度实施中的要求,在现有的法规框架下,补充和完善工程量清单计价规范的内容,如按照招标投标法近年来实施的情况, 08规范中规定,全部使用国有资金或国有资金投资为主的工程项目,必须采用工程量清单计价。与03规范相比,扩大了规范实施的范围和力度。在规范有关合同价款确定的内容中,也体现了合同法和高法对施工合同司法解释的精神。 1.2 总结了各地、各部门推行工程量清单改革的成果 在贯彻执行03规范中,各级工程造价管理机构结合工作需要,做了许多开创性的工作,积累了实践经验,规范修订时采纳了很多的这些好的经验和做法。如规范设置了招标控制价有关规定,对安全文明施工费和规费做了强制性的规定,将竣工结算和工程计价争议等内容纳入了规范。 1.3 08规范强化了工程实施阶段全过程计价行为的管理 与03规范相比,08规范增加了大量的与合同价和工程结算相关的内容。这也是总结了全国人大建筑法执法检查,特别是大规模清理建设领域拖欠工程款采取的一系列措施后,新规范中增加的内容从技术层面上来讲,将有效的防止或避免出现虚假施工合同、工程款拖欠和工程结算难等现象。同时,规范中新设置的内容或规定,是建立解决工程计价诸多问题长效机制的要求,规范作为参与建设各方计价行为的准则,将对规范建设市场的计价活动产生长远的影响。 1.4 规范修订工作是积极和稳妥的 03规范的修订工作长达二年多的时间,修订时充分发挥了专家和专业人员的作用,广泛征求了造价管理机构、咨询企业和施工企业等方面的意见和建议根据这些意见反复进行论证,数易其稿。尽管新规范中还可能存在某些不足之处,但可以说,新规范巩固了03规范实施的成果,反映了当前工程造价计价管理的水平和现状,同时对今后加强工程造价管理具有引导性和前瞻性作用,是一部内容丰富、可操作性强的计价规范。 第二章08新版清单计价规范简述 2.1 与08年新计价规范颁布有关的事件及政策规定 1、国务院从2003年起,在全国范围开展清理拖欠工程款、清理拖欠农民工工资的活动。最高人民法院于2004年9月29日发布了《关于审理建设工程施工合同案件适用法律问题的解释》,该解释多条涉及工程合同条款如何认定的问题,为规范工程计价行为提供了法律保障。 2、财政部、建设部于2004年10月20日印发了《建设工程价款结算暂行办法》(财建[2004]369号),2007年中国造价管理协会发布了协会标准《建设项目工程结算编审规程》(CECAGC3-2007),对工程结算进行了规范。 3、2003年10月15日,建设部、财政部印发了《建筑安装工程费用项目组成》(建标[2003]206号),提出了措施费和规费的概念。 4、2005年6月7日,建设部办公厅印发了《建筑工程安全防护、文明施工措施费及使用管理规定》(建办[2005]89号),明确规定上述费用由《建筑安装工程费用项目组成》中的文明施工费、环境保护费、临时设施费、安全施工费组成。 2.2 08年新规范与03年规范的重要变化

2008清单计价规范

附件2 建设工程工程量清单计价规范(GB50500-2008) 计价表式 一、计价表格的组成 我省工程量清单及计价表格包括封面、总说明、汇总表、分部分项工程量清单表等共32张,具体如下: 1 封面 1.1 工程量清单:封-1 1.2 招标控制价:封-2 1.3 投标总价:封-3 1.4 竣工结算总价:封-4 2 总说明 3 汇总表 3.1 工程项目招标控制价汇总表表-01 3.2 单位工程招标控制价汇总表:表-02 3.3 工程项目投标报价汇总表:表-03 3.4 单位工程投标报价汇总表:表-04 3.4 工程项目竣工结算汇总表:表-05 3.5 单位工程竣工结算汇总表:表-06 4 分部分项工程量清单表 4.1 分部分项工程量清单及计价表:表-07 4.1.1 工程量清单综合单价计算表:表-07-1 4.1.2 工程量清单综合单价工料机分析表表-07-2 5 措施项目清单表 5.1 措施项目清单与计价表(一):表-08 5.2 措施项目清单与计价表(二):表-09 5.2.1 措施项目清单综合单价计算表:表-09-1 5.2.2 措施项目清单综合单价工料机分析表表-09-2 6 其他项目清单表

6.1 其他项目清单与计价汇总表:表-10 6.1.1 暂列金额明细表:表-10-1 6.1.2 材料暂估单价表:表-10-2 6.1.3 专业工程暂估价表:表-10-3 6.1.4 计日工表:表-10-4 6.1.5 总承包服务费计价表:表-10-5 6.2 索赔与现场签证计价汇总表:表-11 6.2.1 费用索赔申请(核准)表:表-11—1 6.2.2 现场签证表:表-11—2 7 人工、材料、机械价格表 7.1 主要工日价格表:表-12 7.2 主要材料价格表:表-13 7.3 主要机械台班价格表:表-14 8 安全防护、文明施工措施项目费分析表:表-15 9 工程款支付申请(核准)表:表-16

公路工程造价(整理)

第一章公路工程造价基础知识 一、名词解释 1、公路基本建设是指有关公路固定资产的建设、购置、安置活动,以及与其相关的活动,如征地拆迁、勘察设计、施工监理等工作。 2、预留费是指难以预料的工程费或物价、汇率、税金、贷款等波动的费用。 二、填空题 1、公路建设产品的特点包括:产品的固定性,产品的多样性,产品的庞大性,产品部分结构的易损性。 2、公路建设的特点包括:劳动对象分散性,生产流动性,受自然因素影响大,需要个别设计、个别组织施工,生产周期长,生产协作性高,生产类型多,多以单件生产为主,需要不断的进行养护和维修,组织的系统性。 3、基本建设项目的投资与资金来源:财政预算投入,自筹资金投资,利用银行贷款投资,外资,利用法有价证券项目。 4、工程造价咨询单位按资质标准不同分为甲、乙、丙三级。 5、公路工程建设项目的投资益损分析的作用包括:公路晋级效益,减少拥挤效应,缩短里程时间效益,节约时间效益,减少事故效益、公路工程建设的基本程序。 6、编制项目建议书需要《估算指标》的综合指标,编制项目可行性研究需要《估算指标》的分项指标。 7、建筑安装工程费包括直接费、间接费、计划利润和税金。 三、问答题 1、公路工程建设的基本程序 (1)根据长远计划进行项目可行性研究,编制项目建议书。 (2)根据批准的“项目可行性研究”,编制项目的可行性研究报告。 (3)根据批准的“项目可行性研究”,进行现场勘测、筹措资金、编制初步设计文件。(4)根据批准的初步设计文件把建设项目列入年度基本建设计划。 (5)进行施工前的准备工作和施工图设计,组织招投标。 (6)编制上级开工报告,组织施工和监理 (7)编制竣工图表和工程决算,办理竣工验收 (8)对建设项目进行后评估 2、工程建设其他费包括的内容? (1)土地补偿费与安置费 (2)建设单位管理费。工作人员的工资、工资附加费、劳保费、差旅费等 (3)勘察设计费和研究试验费 (4)施工机构迁移费。包括职工及随同家属的差旅费、调迁期间的工资,施工机具转移费(5)供电贴费。改善用户或增加用户用电而必须新建、改建和扩建的电网建和有关支出。(6)固定资产投资方向调节税及建设期贷款利息 (7)投资方向调节税根据国家产业政策和项目经济规模实行差别税率 3、工程造价咨询单位的管理等级划分及服务范围? 工程造价咨询单位按资质标准不同分为甲、乙、丙三级。 (1)甲级单位可跨地区、跨部门承担各类建设项目的工程造价咨询工作。 (2)乙级单位可在本地区、本部门范围内承担各类中型一下建设项目的工程造价咨询业务。(3)丙级单位的业务范围由省、自治区、直辖市建设主管部门和国务院有关部门制定。 第二章公路工程定额 一、名词解释

混凝土规范相关问题专家答疑整理版

混凝土规范相关问题专家答疑整理版 问题①:混凝土规范4.2.3条:横向钢筋用作受剪、受扭、受冲切承载力计算时,其数值大于360N/mm2时应取360N/mm2。 可是我在看朱总2013年真题解析时,箍筋HRB500,可是计算时取fyv=435N/mm2 是我规范理解错了吗?往曾工指点迷津 采纳回答:(曾晓峰) 1.[规范]就是[规定],如其它无更专业的柤关规定与之矛盾,和规范自身无明显错误外,都应以它(规范)为准. 2.例:[假如]混凝土规范4.2.3条:"横向钢筋用作受剪、受扭、受冲切承载力计算时,其数值大于[300N/mm2时应取300N/mm2。]在规范未修改时,谁能说它错?且都应无条件执行,且该条还是[强条]. ②结构的层间刚度比,抗剪承载力需要满足抗震规范的不?(未解决,等待高手在线解答) ③抗规5.2.5条文说明: “扭转效应明显与否一般可由考虑耦联的振型分解反应谱法分析结果判断,例如前三个振型中,二个水平方向的振型参与系数为同一个量级,即存在明显的扭转效应。” 这句话应该怎样理解呢?(未解决,等待高手在线解答) ④高规“大底盘多塔结构”的疑问 2.1.15 未通过结构缝分开的裙房上部具有两个或者两个以上塔楼的结构。

条文说明:一般情况下,在地下室连为整体的多塔楼结构可不作为本规程10.6节规定的复杂结构。 10.6.3.4 大底盘多塔结构,可按本规程第5.1.14条规定的整体和分塔计算模型分别验算整体结构和各塔楼结构扭转为主的第一周期与平动为主的第一周期的比值,并应符合本规程第3.4.5条的有关要求。 请问 1:对于仅三面有土的地下室,上部两个塔楼用结构缝分开,地下室不分缝,这个是复杂结构,需要满足10.6.3.4对吧? 2:对于1的多塔楼结构需要整体建模和分塔建模分别计算,周期比和位移比都满足要求,那其他参数呢?是哪个模型满足还是都满足?配筋取包络吗? 3:对于1的的多塔结构,整体建模就是把整个模型按实际建吧,那分塔建模呢?是指分几个模型建还是在整体模型中定义多塔? 采纳解答:(曾晓峰) 1.对于仅三面有土的地下室,上部两个塔楼用结构缝分开,地下室不分缝,应属于大底盘多塔结构。因当地震水平力从无土的对方作用而来时,在该方向等于无地下室,该地下室相当于通常情况下的裙房。 2. A.多塔楼结构需要整体建模和分塔建模分别计算和相关要求可参《全国民用建筑措施》(混凝土) 12.5.3较为详细。

2013版《建设工程工程量清单计价规范》及9本计算规范

2013版《建设工程工程量清单计价规范》及9本计算规范宣贯学习测试卷 一、填空题。 1、2013版《建设工程工程量清单计价规范》及9本计算规范中的9本计算规范包括的相关专业为:(房屋建筑与装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、矿山工程、构筑物工程、城市轨道交通工程、爆破工程工程量计算规范)。 2、2013版《建设工程工程量清单计价规范》及9本计算规范实施时间为(2013年7月1日)。 3、2013版规范的规费中取消了(工程定额测定费)和(危险作业意外伤害保险),新增了(生育保险费)和(工伤保险费),将社会保障费更名为(社会保险费)。 4、关于土壤及岩石分类,取消了原08规范中(表A.2.4土质鉴别表),按国家标准(《工程岩体分级标准》GB50218-94)、(《岩土工程勘察规范》GB50021-2001)重新定义。 5、发承包双方应在合同中约定市场物价波动的调整,材料价格的风险宜控制在(5%以内),施工机械使用费的风险可控制在(10%以内)。 6、如招标人委托工程造价咨询人编制招标工程量清单,其准确性和完整性应由(招标人)承担。 7、暂列金额一般可按分部分项工程费和措施项目费的( 10%~15%)为参考。

8、招标人应在发布招标文件时公布招标控制价,同时应将招标控制价及有关资料报送工程所在地或有该工程管辖权的(行业管理部门工程造价管理机构)备查。 9、实行(工程量清单计价的工程),应采用单价合同;(建设规模较小、技术难度较低、工期较短、且施工图设计已审查批准的建设工程)可采用总价合同;(紧急抢险、救灾以及施工技术特别复杂的建设工程)可采用成本加酬金合同。 10、工程量偏差超过(15%)时,综合单价可调整。 11、在工程计价中,对(合同价款)发生争议事项的,由工程造价管理机构负责解释。 12、工程造价咨询人应在收到工程造价司法鉴定资料后(10天内),根据(自身专业能力和证据资料)判断能否胜任该项委托,如不能,应(辞去该项委托)。 13、沟槽、基坑、一般土方的划分为:(底宽≤7m且底长>3 倍底宽)为沟槽;(底长≤3倍底宽且底面积≤150m2)为基坑;超出上述范围则为(一般土方)。 14、因工作面和放坡增加的工程量是否并入各土方工程量中,应按(各省、自治区、直辖市或行业建设主管部门的规定实施),如并入各土方工程量中,办理工程结算时,按(经发包人认可的施工组织设计规定计算),编制工程量清单时,可按(放破系数表、基础施工所需工作面宽度计算表、管沟施工每侧所需工作面宽度计算表)。

(2020)工程施工建设工程工程量清单计价规范版

工程施工建设工程工程量清 单计价规范版

中华人民共和国国家标准 建设工程工程量清单计价规范Code of valuation with bill quantity of construction works GB 50500-2008 主编部门:中华人民共和国住房和城乡建设部 批准部门:中华人民共和国住房和城乡建设部 施行日期:2008年12月1日 中国计划出版社

2008 北京 中华人民共和国住房和城乡建设部公告 第63号 关于发布国家标准《建设工程 工程量清单计价规范》的公告 现批准《建设工程工程量清单计价规范》为国家标准,编号为GB50500—2008,自2008年12月1日起实施。其中,第1.0.3、3.1.2、 3.2.1、3.2.2、3.2.3、3.2.4、3.2.5、3.2.6、3.2.7、 4.1.2、 4.1.3、4.1.5、4.1.8、4.3.2、4.8.1条为强制性条文,必须严格执行。原《建设工程工程量清单计价规范》GB50500—2003同时废止。 本规范由我部标准定额研究所组织中国计划出版社出版发行。 中华人民共和国住房和城乡建设部 二○○八年七月九日

前言 本规范是根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律以及最高人民法院《关于审理建设工程施工合同纠纷案件适用法律问题的解释》(法释[2004]14号),按照我国工程造价管理改革的总体目标,本着国家宏观调控、市场竞争形成价格的原则制定的。 本规范总结了《建设工程工程量清单计价规范》GB50500—2003实施以来的经验,针对执行中存在的问题,特别是清理拖欠工程款工作中普遍反映的,在工程实施阶段中有关工程价款调整、支付、结算等方面缺乏依据的问题,主要修编了原规范正文中不尽合理、可操作性不强的条款及表格格式,特别增加了采用工程量清单计价如何编制工程量清单和招标控制价、投标报价、合同价款约定以及工程计量与价款支付、工程价款调整、索赔、竣工结算、工程计价争议处理等内容,并增加了条文说明。原规范的附录A~E除个别调整外,基本没有修改。原由局部修订增加的附录F,此次修订一并纳入规范中。

公路工程全过程控制造价咨询合同

工程造价咨询合同 审计造咨字第号 委托单位: 工程名称:某公路工程合同 项目类型:E类(工程造价全过程控制) 咨询单位:重庆造价咨询有限责任公司 二〇一八年一月二十日

第一部分建设工程造价咨询合同 委托单位:(以下简称甲方)咨询单位:(以下简称乙方)依据中华人民共和国《合同法》,经甲乙双方协商一致,签订本合同。 一、甲方委托乙方为以下项目提供建设工程造价咨询服务: 1.项目名称:某公路工程合同 2.委托类型: E类工程造价全过程控制 二、本合同的措词和用语与所属建设工程造价咨询合同条件及有关附件同义。 三、下列文件均为本合同的组成部分。 1.建设工程造价咨询合同标准条件; 2.建设工程造价咨询合同专用条件; 3.建设工程造价咨询合同执行中共同签署的补充与修正文件。 四、乙方同意按照本合同的规定,承担本合同专用条件中议定范围内的建设工程造价咨询业务,并对其造价咨询结论承担相应的法律义务,保证其真实、合法性。 五、甲方同意按照本合同规定的期限、方式、币种、额度向乙方支付酬金。 六、本合同的建设工程造价咨询业务自 2018年1月20日开始实施,至审计局审计结束为止。 七、本合同一式四份,具有同等法律效力,甲乙双方各执二份。甲方:(盖章)乙方:(盖章) 负责人:(签章)法定代表人:(签章) 委托代理人:(签字) 委托代理人:(签字)

第二部分建设工程造价咨询合同标准条件 词语定义、适用语言和法律、法规 第一条下列名词和用语,除上下文另有规定外具有如下含义。 1.“工程造价咨询业务”是指以下服务类别的咨询业务: (A类)建设项目投资估算的编制、审核及项目经济评价; (B类)工程概算、预算、结算、竣工决算的编制、审核; (C类)工程招标标底、投标报价的编制、审核; (D类)工程洽商、变更及合同纠纷的鉴定与索赔; (E类)编制工程造价计价依据及对工程造价进行监控和提供有关工程造价信息资料等。 2.“委托单位”是指委托建设工程造价咨询业务和聘用工程造价咨询单位的一方,以及其合法继承人和“允许的受让人”。 3.“咨询单位”是指承担建设工程造价咨询业务和工程造价咨询责任的一方,以及其合法继承人。 4.“第三方”是指除委托单位、咨询单位以外与本咨询业务有关的当事人。 第二条建设工程造价咨询合同适用的是中国的法律、法规,以及专用条件中议定的部门规章、工程造价有关计价办法和规定或项目所在地的地方法规、地方规章。 第三条建设工程造价咨询合同的书写、解释和说明,以汉语为主导语言。当不同语言文本发生不同解释时,以汉语合同文本为准。

建设工程工程量清单计价规范讲解完整版

建设工程工程量清单计 价规范讲解 集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]

《建设工程工程量清单计价规范》G B50500-2008讲解 背景提示: 2008年7月9日,建设部发布了《建设工程工程量清单计价规范》 GB50500-2008(以下简称08规范),并将在2008年12月1日施行。08规范在03规范做了补充和完善,不仅较好地解决了清单计价从2003年执行以来存在的主要问题,而且对清单计价的指导思想进行了进一步的深化,在“政府宏观调控、企业自主报价、市场形成价格”的基础上提出了“加强市场监管”的思路,以进一步强化清单计价的执行。 上期我们从总体上谈了GB50500-2008的主要变化(详见《数字造价》2008年第六期热点话题栏目),为了便于造价朋友深入地了解08规范,能更快地应用08规范进行计价工作,本期我们将详细介绍08规范在计价方面的变化,包括编制工程量清单,编制投标报价,编制招标控制价。 一、工程量清单的组成 ?08规范:3.1.4工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。03规范:3.1.3工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单。主要区别:编制工程量清单时,需要提供规费项目清单、税金项目清单。 二、工程量清单的要求 ?08规范:3.1.2采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。 03规范:3.1.2采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分。

主要区别: 1、强调招标人需要对工程量清单的准确性和完整性负责,不得利用业主身份把这部分责任转嫁给投标人; 2、上升为强制性条款。 三、分部分项工程量清单内容 ?08规范:3.2.1分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。03规范:3.2.1分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。主要区别:1、在原有四统一的基础上增加项目特征,变为现在的五个要件;2、上升为强制性条款。 四、分部分项工程量清单项目编码08规范:3.2.3分部分项工程量清单的项目编码,应采用十二位阿拉伯数字表示。一至九位应按附录的规定设置,十至十二位应根据拟建工程的工程量清单项目名称设置,同一招标工程的项目编码不得有重码。 03规范:3.2.3分部分项工程量清单的项目编码,一至九位应按附录A、附录B、附录C、附录D、附录E的规定设置,十至十二位应根据拟建工程的工程量清单项目名称设置,并应自001起顺序编制。 主要区别: 增加了“同一招标工程的项目编码不得重码”的规定,同时删去了“并应自001起顺序编制”的规定。03规范要求同一个单位工程其项目编码不得重复,而08规范要求同一个招标工程(或称为一个标段)其项目编码不得重复。 五、补充清单08规范:3.2.8编制工程量清单出现附录中未包括的项目,编制人应作补充,并报省级或行业工程造价管理机构备案,省级或行
