当前位置:文档之家› 2016年一级造价工程师案例分析考试真题及答案

2016年一级造价工程师案例分析考试真题及答案

2016年一级造价工程师案例分析考试真题及答案
2016年一级造价工程师案例分析考试真题及答案

2016造价工程师《案例分析》真题及参考答案(完整六题)

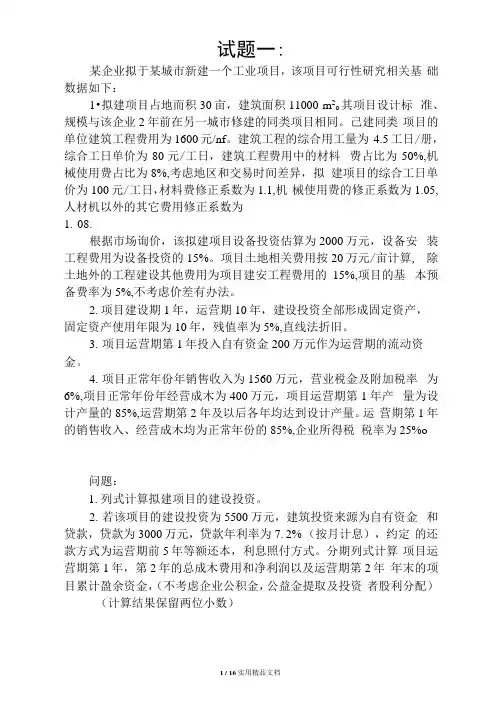

试题一: 某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据如下: 1.拟建项目占地面积30亩,建筑面积11000㎡。其项目设计标准、规模与该企业2年前在另一城市修建的同类项目相同。已建同类项目的单位建筑工程费用为1600元/㎡。建筑工程的综合用工量为4.5工日/㎡,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其它费用修正系数为1.08. 根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差有办法。 2.项目建设期1年,运营期10年,建设投资全部形成固定资产,固定资产使用年限为10年,残值率为5%,直线法折旧。 3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。 4.项目正常年份年销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元,项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量。运营期第1年的销售收入、经营成本均为正常年份的85%,企业所得税税率为25%。 问题: 1.列式计算拟建项目的建设投资。 2.若该项目的建设投资为5500万元,建筑投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配) (计算结果保留两位小数) 试题二: 某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同约定:每延长(或缩短)1天工期,处罚(或奖励)金额3万元。 施工过程中发生了以下事件: 事件1:施工前,施工单位拟定了三种隧洞开挖施工方案,并测算了各方案的施工成本,见表2.1

2016年监理工程师(市政公用工程)继续教育考试题65分

1.单选题【本题型共60道题】 1.钻孔灌注桩导管法灌注水下混凝土,应保证导管插入混凝土(C )以上。 A.1.0m B.1.5m C.2.0m D.2.5m 2.水泥搅拌桩施工完成(C)天后,进行质量检验,静载试验、抽芯检验频率必须符合设计及规范要求。 A.15 B.20 C.28 D.30 3.现浇钢筋混凝土构筑物池壁和顶板连续浇筑时,模板和支架应该是(A )的系统。 A.两个混合 B.两个独立 C.两个相同 4.底基层稳定土摊铺时混合料的含水量宜高于最佳含水量(D),以补偿摊铺及碾压过程中的水份损失。 A.2%~4% B.1%~4% C.1%~3% D.1%~2% 5.底基层稳定土的施工气温应不低于(B)℃,并在第一次重冰冻到来之前一个月完成。降雨时不应进行稳定土施工,一般情况下,使用这种材料的工程不宜安排在雨季施工。 A.0 B.5 C.-5 D.10

6.城市道路水泥混凝土面层的钢纤维混凝土,横向缩缝间距应以不大于(B)为宜。 A.5m B.10m C.20m D.25m 7.根据2004年3月18日建设部发布的218号公告,对塑料管道在市政给水排水管网系统中使用的规定是(B )。 A.继续使用 B.推广使用 C.禁止使用 8.洒布沥青材料时,气温不应低于(A )。 A.10℃ B.15℃ C.20℃ D.25℃ 9.热力站和中继站内管道和设备进行水压试验时,环境温度不宜低于5℃,否则应采取(C )。 A.吹扫措施 B.防渗措施 C.防冻措施 10.管道工程的施工工序有测量放线、开挖沟槽、排管、管道安装连接、(A )、沟槽回填等。 A.水压试验或闭水试验 B.吹扫或清洗 C.焊接或防腐补口 11.后张法有粘结预应力孔道灌浆的水泥浆强度应符合设计要求,设计无要求时,应不低于(C)。 A.20MPa B.25MPa C.30MPa

2017造价工程师案例分析真题和答案

2016年造价工程师案例分析真题及答案 案例一 某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下: 1、拟建项目占地面积30亩,建筑面积1100m2。其项目设计标准、规模与该企业2年前在另一城市修建的同类的项目相同。已建同类项目的单位建筑工程费用为1600元/m2。建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其他费用修正系数为1.08。 根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目有建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。 2.项目建设期1年,运营期10年,建设投资全部形成固定资产。固定资产是有你先为10年,残值率为5%,直线法折旧。 3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。 4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份经营成本为400万元。项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。企业所得税率为25%。 问题:

1.列式计算拟建项目的建设投资。 2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月利息),约定的还款方式为运营期前5年等额还本,利息照付方式。分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配) (计算结果保留两位小数) 【答案】 1.人工费占比=4.5x80/1600=2 2.5%,人工费修正系数=100/80=1.25 人材机以外的其它费用占比=1-22.5%-50%-8%=19.5% 单位建筑工程费=1600x (22.5%x1.25+50%x1.1 +8%x1.05+19.5%x1.08) =1801.36元/m2 建筑工程费=1801.36x11000/1000=1981.496万元 设备安装工程费=2000x15%=300万元 工程建设其他费用=20x30+(1981.496+300)x15%=942.224万元 建设投资=(1981.496+300+2000+942.224〉x (1+5%) =5484.91万元 2.年实际利率=(1+7.2%/12) 12-1=7.442% 建设期利息=3000/2x7.442%=111.63万元 每年还本额=(3000+111.63) /5=622.326万元 运营期第1年应还利息=(3000+111.63) x7.442%=231.568万元 运营期第2年应还利息=(3000+111.63-622.326) x7.442%=185.254万元折旧费=5500x (1-5%) /10=522.5万元

监理工程师三控真题及答案

2016年监理工程师考试<建设工程质量、投资、进度控制>真题及试题答案 1、工程建设过程中,确定工程项目的质量目标应在()阶段。 A、项目可行性研究 B、项目决策 C、工程设计 D、工程施工 【答案】B 2、工程项目建成后,难以对工程内在质量进行检验。这是因为工程质量本身具有()的特点。 A、影响因素多 B、质量波动大 C、检验特殊性 D、终检局限性 【答案】D 3、工程质量检验机构出具的检验报告需经()确认后,方可按规定归档。 A、监理单位 B、施工单位 C、设计单位 D、工程质量监督机构 【答案】A 4、根据《建筑工程质量管理条例》,设计文件中选用的材料、构配件和设备,应当注明()。 A、生产厂 B、规格和型号 C、供应商 D、使用年限 【答案】B 5、根据ISO质量管理体系标准,将互相关联的过程作为系统加以识别、理解和管理的质量管理原则是()。 A、过程方法 B、持续改进 C、过程评价 D、管理的系统方法 【答案】D 6、根据ISO质量管理体系标准,工程质量单位应以()为框架,制定具体的质量目标。 A、质量计划 B、质量方针 C、质量策划 D、质量要求 【答案】B 7、《卓越绩效评价准则》与ISO9000质量管理体系的不同点是()。 A、基本原理和原则不同 B、基本理念和思维方式不同 C、关注点和目标不同 D、使用方法(工具)不同

【答案】C 8、下列质量数据特征值中,用来描述数据离散趋势的是()。 A、极差 B、中位数 C、算术平均数 D、极值 【答案】D 9、采用排列图法划分质量影响因素时,累计频率达到75%对应的影响因素是()。 A、主要因素 B、次要因素 C、一般因素 D、基本因素 【答案】A 10、工程质量统计分析方法中,用来显示两种质量数据之间关系的是()。 A、因果分析图法 B、相关图法 C、直方图法 D、控制图法 【答案】B 11、根据有关标准,对有抗震设防要求的主体结构,纵向受力钢筋在最大力下的总伸长l率不应小于()。 A、3% B、5% C、7% D、9% 【答案】D 12、根据《建设g工程监理规范》,工程施工采用新技术、新工艺时,应由()组织必要的专题论证。 A、施工单位 B、监理单位 C、建设单位 D、施工单位 【答案】C 13、图纸会审的会议纪要应由()负责整理,与会各方会签。 A、监理单位 B、建设单位 C、施工单位 D、设计单位 【答案】C 14、施工单位编制的施工组织设计应经施工单位()审核签认后,方可报送项目监理机构审查。 A、法定代表人 B、技术负责人 C、项目负责人 D、x项目技术负责人 【答案】B 15、项目监理机构收到施工单位报送的施工控制测量成果报检表后,应由()签署审查意见

2016造价案例真题答案

2016造价案例真题答案 【篇一:2016年造价师《案例分析》真题】 =txt>案例一 某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础 数据如下: 1.拟建项目占地面积30亩,建筑面积11000m2,其项目设计标准,规模与该企业2年前在另一城市的同类项目相同已建同类项目的单 位建筑工程费用为1600元/m2,建筑工程的综合用工量为4.5工日 /m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差拟建项目的综 合工日单价为100元/工日,材料费修正系数为1:1,机械使用费的 修正数为1.05,人材机以外的其它费用修正系数为1.08。 根据市场询价,该拟建项目设备投资估算为2000万元,设备安装 工程费用为设备投资的15%。项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的 基本预备费率为5%,不考虑价差预备费。 2.项目建设期1年,运营期10年,建设投资全部形成固定资产。固 定资产使用年限为10年,残值率为5%,直线法折旧。 3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。 4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元。项目运营第1年产量为设计 产量的85%,运营期第2年及以后各年均达到设计产量,运营期第 1年的销售收入,经营成本均为正常年份的85%。企业所得税率为25%。 问题: 1.【题干】列式计算拟建项目的建设投资。 【答案】 调整前: 人工费=4.5*80=360 材料费=1600*50%=800 机械费=1600*8%=128 其它费=1600-360-800-128=312 调整后: 人工费=4.5*100=450

2016年造价工程师《工程造价案例分析》真题答案及解析

2016年造价工程师《工程造价案例分析》真题答案及解析 【案例一】(20分) 某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据如下: 1.拟建项目占地面积30亩,建筑面积11000m2,其项目设计标准,规模与该企业2年前在另一城市的同类项目相同。已建同类项目的单位建筑工程费用为1600元/m2,建筑工程的综合用工量为4.5工日/m2,综合工日单价为80 元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正数为1.05,人材机以外的其它费用修正系数为1.08。 根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。 2.项目建设期1年,运营期10年,建设投资全部形成固定资产。固定资产使用年限为10年,残值率为5%,直线法折旧。 3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。 4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元。项目运营第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。企业所得税率为25%。 问题:

1.列式计算拟建项目的建设投资。 2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)。 (计算结果保留两位小数) 【答案】 1.人工费占比=4.5x80/1600=2 2.5%,人工费修正系数=100/80=1.25 人材机以外的其它费用占比=1-22.5%-50%-8%=19.5% 单位建筑工程费 =1600x(22.5%x1.25+50%x1.1+8%x1.05+19.5%x1.08)=1801.36元/m2 建筑工程费=1801.36x11000/1000=1981.496万元 设备安装工程费=2000x15%=300万元 工程建设其他费用=20x30+(1981.496+300)x15%=942.224万元 建设投资=(1981.496+300+2000+942.224〉x(1+5%)=5484.91万元 2.年实际利率=(1+7.2%/12)12-1=7.442% 建设期利息=3000/2x7.442%=111.63万元 每年还本额=(3000+111.63)/5=622.326万元 运营期第1年应还利息=(3000+111.63)x7.442%=231.568万元 运营期第2年应还利息=(3000+111.63-622.326)x7.442%=185.254万元折旧费=5500x(1-5%)/10=522.5万元

2016年监理工程师考试真题及参考答案

2016年监理工程师考试真题及参考答案 《建设工程合同管理》 一、单项选择题(共50题,每题1分。每题的备选项中,只有1个符合题意)。 1.市场经济主要是依据()规范当事人的交易行为。 A.行政手段 B.合同 C.诚信 D.道德 2.根据《民法通则》,自然人作为合同法律关系主体必须具备的条件是()。 A.取得相应的执业资格证书 B.有依法成立的公司 C.具有中华人民共和国国籍 D.具备相应的民事权利能力和民事行为能力 3.下列合同中,合同法律关系客体属于物的是()。 A.借款合同 B.勘察合同 C.施工合同 D.技术转让合同 4.下列引起合同法律关系产生变更与消灭的法律事实仲裁,属于“行为”的是()。 A.因国际禁运解除进口设备运输合同 B.因战争导致在建工程合同工期延长 C.因建设意图改变,建设单位和施工单位协商变更工程承包范围 D.因工程所在地山体滑坡,建设单位和施工单位协商解除合同 5.施工企业法定代表人授权项目经理进行工程项目投标,中标后***的合同义务由()c承担。 A.施工企业法定代表人 B.拟派项目经理 C.施工项目部 D.施工企业 6.公司甲以其自有办公楼作为抵押物为公司乙向银行申请贷款***,并在登记机关办理了抵押登记,该担 保法律关系中,抵押人为()。 A.公司甲 B.公司乙 C.银行 D.登记机关 7.某施工招标项目投标截止日为4月30日,评标时间为5个工作日,招标人发出中标通知书的时间为5月15日,招标人与中标人签订的合同时间为6月14日,则该项目施工投标保证的有效期截止时间为()。 A.4月30日 B.5月5日 C.5月15日 D.6月14日 8.某工程投标了建设工程一切险,在施工期间现场发生下列事件造成损失,保险人负责赔偿的事件是 ()。 A.大雨造成现场档案资料损毁 B.雷电击毁现场施工用配电柜 C.设计错误导致部分工程拆除重建 D.施工机械过度磨损需要停工检修 9.编制施工招标项目的资格预审文件和招标文件时,必须不加修改地引用《标准施工招标资格预审文件》 和《标准施工招标文件》中的()。 A.申请人须知前附表 B.资格审查办法 C.投标人须知前附表 D.资格预审公告 10.根据《招标投标法实施条例》招标人可以采用两阶段招标的项目是()。

2016年注册造价工程师考试建设工程造价管理真题

2016年注册造价工程师考试建设工程造价管理真题

2016年注册造价工程师考试真题及答案 建设工程造价管理 一、单项选择题(共60题,每题1分,每题的备选中。只有1个最符合题意) 1、工程项目的多次计价是一个()的过程。 A.逐步分解和组合,逐步汇总概算造价 B.逐步深化和细化,逐步接近实际造价 C.逐步分析和测算,逐步确定投资估算 D.逐步确定和控制,逐步积累竣工结算价 【答案】B,参见教材P2。 2、下列工作中,属于工程招投标阶段造价管理内容的是()。 A.承发包模式选择 B.融资方案设计 C.组织实施模式选择 D.索赔方案设计 【答案】A,参见教材P5。 3、为了有效地控制工程造价,应将工程造价管理的重点放在工程项目的()阶段。

A.初步设计和招标 B.施工图设计和预算 C.策划决策和设计 D.方案设计和概算 【答案】C,参见教材P7。 4、根据《注册造价工程师管理办法》,对于隐瞒有关情况或者提供虚假材料申请造价工程师注册的人员,在()年内不得再次申请造价工程师注册。 A.4 B.3 C.2 D.1 【答案】D,参见教材P13。 5、根据《工程造价咨询企业管理办法》,乙级工程造价咨询企业中,注册造价工程师应不少于()人。 A. 6 B.8 C.10

C.要约人在承诺期限内未作出承诺 D.受要约人对要约内同做出实质性质变更 【答案】D,参见教材P31。 9、根据《合同法》,合同生效后,当事人就价款约定不明确又未能补充协议的,合同价款应按()执行。 A.订立合同时履行地市场价格 B.订立合同时付款方所在地市场价格 C.标的物交付时市场价格 D.标的物交付时政府指导价 【答案】A,参见教材P36。 10、根据《建筑法》,获取施工许可证后因故不能按期幵工的,建设单位应当申请延期,延期的规定是()。 A.以两次为限,每次不超过2个月 B.以三次为限,每次不超过2个月 C.以两次为限,每次不超过3个月 D.以三次为限,每次不超过3个月 【答案】C,参见教材P43。

2016年造价工程师案例分析真题及答案

2016年造价工程师案例分析真题及答案

2016年造价工程师案例分析真题及答案 案例一 某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下: 1、拟建项目占地面积30亩,建筑面积1100m2。其项目设计标准、规模与该企业2年前在另一城市修建的同类的项目相同。已建同类项目的单位建筑工程费用为1600元/m2。建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其他费用修正系数为1.08。 根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目有建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。 2.项目建设期1年,运营期10年,建设投资全部形成固定资产。固定资产是有你先为10年,残值率为5%,直线法折旧。 3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。 4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份经营成本为400万元。项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。企业所得税率为25%。 问题: 1.列式计算拟建项目的建设投资。 2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月利息),约定的还款方式为运营期前5年等额还本,利息照付方式。分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配) (计算结果保留两位小数) 【答案】 1.人工费占比=4.5x80/1600=2 2.5%,人工费修正系数=100/80=1.25 人材机以外的其它费用占比=1-22.5%-50%-8%=19.5% 单位建筑工程费=1600x (22.5%x1.25+50%x1.1 +8%x1.05+19.5%x1.08) =1801.36元/m2 建筑工程费=1801.36x11000/1000=1981.496万元 设备安装工程费=2000x15%=300万元 工程建设其他费用=20x30+(1981.496+300)x15%=942.224万元 建设投资=(1981.496+300+2000+942.224〉x (1+5%) =5484.91万元 2.年实际利率=(1+7.2%/12) 12-1=7.442% 建设期利息=3000/2x7.442%=111.63万元 每年还本额=(3000+111.63) /5=622.326万元 运营期第1年应还利息=(3000+111.63) x7.442%=231.568万元 运营期第2年应还利息=(3000+111.63-622.326) x7.442%=185.254万元 折旧费=5500x (1-5%) /10=522.5万元

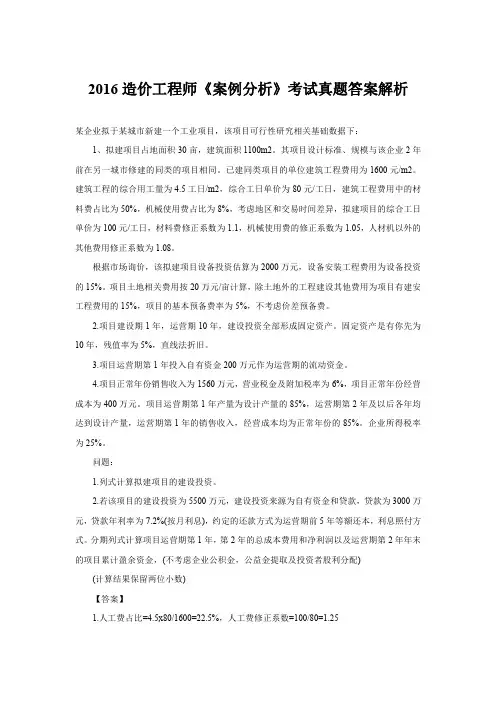

2016年一级造价工程师《案例分析》真题解析

2016年造价工程师《案例分析》真题及答案 试题一:(20分) 某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下: 1.拟建项目占地面积30亩,建筑面积11000㎡。其项目设计标准、规模与该企业2年前在另一城市修建的同类项目相同。已建同类项目的单位建筑工程费用为1600元/㎡,建筑工程的综合用工量为4.5工日/㎡,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其它费用修正系数为1.08. 根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。 2.项目建设期1年,运营期10年,建设投资全部形成固定资产。固定资产使用年限为10年,残值率为5%,直线法折旧。 3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。 4.项目正常年份年销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元。项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量。运营期第1年的销售收入、经营成本均为正常年份的85%,企业所得税税率为25%。 问题: 1.列式计算拟建项目的建设投资。 2.若该项目的建设投资为5500万元,建筑投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数) 参考答案: 问题1:

2016年造价工程师考试《案例分析》:工程索赔分类考试题

2016年造价工程师考试《案例分析》:工程索赔分类考试 题 一、单项选择题(共25题,每题2分,每题的备选项中,只有1个事最符合题意) 1、在项目建设各阶段中,投资决策阶段影响工程造价的程度最高,达到__。A.30%~50% B.70%~90% C.60%~80% D.50%~70% 2、对于大型工程承包公司而言,如果在远离公司本部的某地区能够持续不断地承揽到工程,则应设立()项目管理组织。 A.直线制 B.职能制 C.矩阵制 D.事业部制 3、某新建企业有两个设计方案,方案甲总投资1500万元,年经营成本400万元,年产量为1000件;方案乙总投资1000万元,年经营成本360万元,年产量800件,当行业的标准投资效果系数小于__时,甲方案优。 A.20% B.25% C.30% D.35% 4、已知某进口设备原价为1500万元,安装费率为14%,设备吨重为300t,每吨设备安装费指标为8000元,则该进口设备安装费为__万元。 A.240 B.210 C.225 D.200 5、卖方在进口国内地交货的方式属于__类。 A.内陆交货 B.目的地交货 C.装运港交货 D.装运港船上交货 6、某工程合同价为100万元,合同约定:采用调值公式进行动态结算,其中固定要素比重为0.2,调价要素分为A、B、C三类,分别占调值部分的0.25、0.45、0.3,结算时价格指数分别增长了20%、15%、25%,则该工程实际结算款额为__万元。 A.120 B.119.25 C.139.25

D.115.4 7、负债是指过去的交易、事项形成的现时义务,其会导致经济利益流出企业。在负债中,由于结算过程产生的流动负债是()。 A.短期借款 B.应付账款 C.应付工资 D.应付股利 8、路基土方施工时,当地面纵坡大于()的深谷陡坡地段,可采用竖向填筑法施工。 A.8% B.10% C.12% D.15% 9、当坡屋面有保温要求时,下列表述正确的是__。 A.设吊顶时,保温层可铺设于吊顶棚的上方 B.设吊顶时,保温层可铺设于吊顶棚的下方 C.不设吊顶时,保温层可铺设于屋面板的上方 D.不设吊顶时,保温层可铺设于屋面板的下方 10、在模板安装完成后,才能进行钢筋安装或绑扎的建筑构件是__。 A.墙 B.柱 C.梁 D.楼板 11、与国内建筑安装工程费构成相比,国外建筑安装工程费用的材料费用构成的区别主要表现为__。 A.材料预涨费 B.材料原价 C.材料运杂费 D.材料采购保管费 12、硅酸盐水泥的适用范围是()。 A.受海水侵蚀的工程 B.受化学侵蚀的工程 C.需快硬早强的工程 D.大体积混凝土工程 13、下列关于不可抗力导致的人员伤亡、财产损失、费用增加或工期延误等后果,由合同双方按原则承担的叙述中正确的是__。 A.发包人和承包人各自承担其人员伤亡和其他财产损失及其相关费用 B.永久工程包括已运至施工场地的材料和工程设备的损害等由承包人承担C.不能按期竣工的,应合理延长工期,承包人需支付逾期竣工违约金 D.发包人要求赶工的,承包人应采取赶工措施,赶工费用由承包人承担 14、根据我国《建设工程施工合同文本》,在没有其他约定情况下,下列对施工合同文件解释先后顺序的排列,表述正确的是__。 A.协议书—专用条款—通用条款—中标通知书—投标书及附件 B.协议书—中标通知书—专用条款—通用条款—投标书及附件

2016年造价工程师真题答案

2016年造价工程师真题答案【篇一:2016年造价工程师案例真题及答案】 数据下: 1、拟建项目占地面积30亩,建筑面积1100m2。其项目设计标准、规模与该企业2年前在另一城市修建的同类的项目相同。已建同类 项目的单位建筑工程费用为1600元/m2。建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料 费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1, 机械使用费的修正系数为1.05,人材机以外的其他费用修正系数为1.08。 根据市场询价,该拟建项目设备投资估算为2000万元,设备安装 工程费用为设备投资的15%。项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目有建安工程费用的15%,项目 的基本预备费率为5%,不考虑价差预备费。 2.项目建设期1年,运营期10年,建设投资全部形成固定资产。固 定资产是有你先为10年,残值率为5%,直线法折旧。 3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。 4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份经营成本为400万元。项目运营期第1年产量为设计 产量的85%,运营期第2年及以后各年均达到设计产量,运营期第 1年的销售收入,经营成本均为正常年份的85%。企业所得税率为25%。问题: 1.列式计算拟建项目的建设投资。 2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月利息),约定的还款方式为运营期前5年等额还本,利息照付方式。分期列式计算项目 运营期第1年,第2年的总成本费用和净利润以及运营期第2年年 末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者 股利分配)(计算结果保留两位小数) 案例二(20分) 某隧洞工程,施工单位与项目业主签订了120000万元的施工总承 包合同,合同*********,处罚(或奖励)金额3万元。 施工过程中发生了以下事件:

2016造价工程师《案例分析》备考要点

2016年造价工程师考试《案例分析》备考要点1 1、安全施工:安全事故的责任和费用由责任方承担。发生重大伤亡和其他安全事故由承包方上报有关部门及工程师。在动力设备、输电线路、地下管道、密封防震车间、易燃易爆地段及临街交通要道施工应提出安全保护措施,由工程师确认实施,费用由发包人承担。实施爆破作业、在放射和有毒害环境中施工时,承包人应在施工前14天书面通知工程师,并提出安全措施。确认后实施费用有发包人承担。 2、专利技术:发包人要求的由发包人办理手续并负担费用,承包人实施。承包人提出应报工程师批准后实施,手续、实施和费用有承包人承担。擅自使用侵犯他人专利权的有责任人承担全部责任。 3、文物及地下障碍物:施工中发现有文物及对考古地质有研究价值的物品时,承包人应立即保护好现场并于4小时内书面报告工程师,工程师应在通知后24小时内书面报告当地文物部门,双方应按文物部门要求采取保护措施,发包人承担费用并顺延工期。发现地下障碍物时应8小时内报告书面通知工程师,并提出处置方案,工程师24小时内确认或提出修改意见,发包人承担费用并顺延工期。 4、不可抗力事件:工程施工中的不可抗力的内容包括(战争、动乱、空中飞行物坠落;非承包人原因造成的爆炸、火灾;专用条款约定的程度的风、雨、雪、洪水、地震等自然灾害)。 不可抗力事件发生后立即通知工程师并应积极采取措施,尽量减少损失,48小时内向工程师通报受害情况和损失情况,以及预计清理修复的费用,若持续发生应每隔7天报告一次受害情况,事件结束14天内提交清理修复费用的正式报告及有关资料。 责任承担方式:双方人员伤亡由各自负责并负担相应费用;承包人的机械设备损坏及停工损失有承包人负责;工程本身损害、第三方人员伤亡、财产损失、运至工地用于施工的材料和待安装的设备、清理和修复费用、应工程师要求留守施工场地的管理和保卫人员的费用均由发包方承担;延误的工期相应顺延。 5、保险:工程本身、施工场地的发包方人员及第三方人员、运至工地内用于工程的材料和待安装的设备均有发包人(可委托承包人)办理保险,并支付费用。承包人办理从事

2016年监理工程师(市政公用工程)继续教育考试试题及答案

?单选题【本题型共 ?道题】 ? ?给水排水构筑物基坑开挖冬期施工时,应采取?)。 ??.防渗措施? ??.防晒措施? ??.降温措施? ??.防冻措施? ?下列??不属于天然气。 ??.纯气田天然气? ??.石油伴生气? ??.油制气? ??.煤矿矿井气? ?液化石油气由液态转为气态时,体积会增加??。 ??. ??????倍?

??. ??????倍? ??. ???????倍? ?道床混凝土强度达到设计要求()以上,放可行驶轨道车或承重。 ??. ?? ??. ?? ??. ?? ??. ?? ?混凝土板采用切缝法施工时,混凝土的强度必须达到???以上时,方能进行切割或锯切。 ??. ?? ??. ?? ??. ?? ??. ?? ?给水管道压力试验相对于预应力混凝土管,其工作压力≤ ???时,试验压力为?????为工作压力?

??. ???? ??. ???? ??. ????? ??. ???? ?从目前国内外地下车站采用的施工方法来看,主要有??、盖挖法和暗挖法三种。 ??.明挖顺作法? ??.暗挖顺做法? ??.盖挖顺做法? ??.盾构法? ???法是先明挖至车站顶板底面标高后,即完成顶板结构施工,并恢复道路交通。然后在顶板保护下自上而下逐层开挖并同时完成车站主体结构直至底板。 ??.明挖顺作法? ??.暗挖法? ??.盖挖顺作法? ??.盖挖逆作法? ?路侧绿化带宽度大于 ?时,可设计成开放式绿地,开放式绿地中,绿地用地

面积不得小于该绿化带总面积的?? ??. ??? ??. ??? ??. ??? ??. ??? ??基底验槽合格后,及时完成垫层施工,对深基坑要分段浇筑垫层,每挖出一段就浇筑一段,起到??的作用。基坑垫层完成后仍然会变形,因此要在设计规定时限内完成车站底板结构,以平衡基坑的变形。 ??.加固? ??.支撑? ??.保护? ??.平衡? ??城市道路水泥混凝土面层的钢纤维混凝土,横向缩缝间距应以不大于??为宜。 ??. ?? ??. ???

2016年监理工程师法规真题及答案

2016年监理工程师考试理论与法规真题及答案 一、单项选择题。(共50题,每题1分。备选项中,只有一个符合题意。) 1、关于建设工程监理的说法,错误的是()。 A.履行建设工程安全生产管理的法定职责,是工程监理单位的相关单位 B.工程监理单位履行法律赋予的社会责任,具有工程建设重大问题的决策权 C.建设工程监理应当由具有相应资质的工程监理单位实施 D.工程监理单位与被监理工程地施工承包单位不得有隶属关系【答案】B 2、工程监理单位组建项目监理机构,按照工作计划和程序,根据自己的判断,采用科学的方法和手段开展工程监理工作,这是建设工程监理()的具体表现。 A.服务性 B.科学性 C.独立性 D.公平性【答案】B 3、根据《建设工程监理范围和规模标准规定》,总投资为2500万元的()项目必须实行监理。 A.供水工程 B.邮政通信 C.生态环境保护 D.体育场馆【答案】D 4、根据《国务院关于投资体制改革的决定》,对于企业投资《政府核准的投资项目目录》以外的项目,投资决策实行的制度是()。 A.审批制 B.核准制 C.备案制 D.公示制【答案】C 5、在建设工程勘察设计工作中,对于重大工程和技术复杂工程,可根据需要增加()阶段。 A.详细勘察 B.方案设计 C.技术设计 D.施工图审查【答案】C 6、建设工程施工单项合同估算价在()万元以上的,必须进行招标。 A.50 B.100 C.150 D.200 【答案】D 7、根据《建筑法》,关于建筑工程发包与承包的说法,错误的是()。 A.分包单位按照分包合同的约定对建设单位负责 B.主体结构工程施工必须由总承包单位自行完成 C.除总承包合同约定的分包工程,其余工程分包必须经XXXX D.总承包单位不得将工程分包给不具备相应资质条件的单位【答案】A 8、 9、 10、根据《招标投标法》,招标人应当自确定中标人之日起()日内,向有关行政监督部门提交招标投标情况的书面报告。 A.25 B.20 C.15 D.10 【答案】C 11、 12、根据《建设工程质量管理条例》,正常使用条件下,设备安装工程地最低保修期限为()年。 A.5 B.X C.X D.2 【答案】D 13、根据《建设工程安全生产管理条例》,施工单位对列入()的安全作业环境及安全施工措施费用,不得挪作他用。 A.建设工程概算 B.建设工程预算 C.X D.施工合同价【答案】A 14、根据《建设工程安全生产管理条例》,施工单位编制的()专项施工方案,应当组织专家进行论证、审查。 A.X B.深基坑支护工程 C.起重吊装工程 D.爆破工程【答案】B 15、某工程施工中发生XXXXXX事故,造成2人死亡,3人受伤,直接经济损失达500万元,根据《生产安全事故报告和调查处理条例》,该事故属于()生产安全事故。 A.特别重大 B.重大 C.较大 D.一般【答案】D 16、 17、根据《招标投标法实施条例》,招标文件要求中标人提交履约保证金的,履约保证金不得超过中标合同金

2016年造价工程师《工程造价 案例分析》真题答案及解析

2016年造价工程师《工程造价案例分析》真题答 案及解析 【案例一】(20分) 某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据如下: 1.拟建项目占地面积30亩,建筑面积11000m2,其项目设计标准,规模与该企业2年前在另一城市的同类项目相同。已建同类项目的单位建筑工程费用为1600元/m2,建筑工程的综合用工量为4.5工 日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正数为1.05,人材机以外的其它费用修正系数为1.08。 根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。 2.项目建设期1年,运营期10年,建设投资全部形成固定资产。固定资产使用年限为10年,残值率为5%,直线法折旧。 3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。 4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元。项目运营第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。企业所得税率为25%。 问题: 1.列式计算拟建项目的建设投资。 2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,

2016年监理工程师三控考试真题

2016年监理工程师三控考试真题参考答案 一、单项选择题(共50题,每题1分。每题的备选项中,只有1个最符合题意) 1、工程建设过程中,确定工程项目的质量目标应在(B)阶段。 A、项目可行性研究 B、项目决策 C、工程设计 D、工程施工 参考答案:B 2、工程项目建成后,难以对工程内在质量进行检验。这是因为工程质量本身具有(D)的特点。 A、影响因素多 B、质量波动大 C、检验特殊性 D、终检局限性 参考答案:D 3、工程质量检验机构出具的检验报告需经(A)确认后,方可按规定归档。 A、监理单位 B、施工单位 C、设计单位 D、工程质量监督机构 参考答案:A 4、根据《建筑工程质量管理条例》,设计文件中选用的材料、构配件和设备,应当注明(B)。 A、生产厂 B、规格和型号 C、供应商 D、使用年限 参考答案:B 5、根据ISO质量管理体系标准,将互相关联的过程作为系统加以识别、理解和管理的质量管理原则是(D)。

A、过程方法 B、持续改进 C、过程评价 D、管理的系统方法 参考答案:D 6、根据ISO质量管理体系标准,工程质量单位应以(B)为框架,制定具体的质量目标。 A、质量计划 B、质量方针 C、质量策划 D、质量要求 参考答案:B 7、《卓越绩效评价准则》与ISO9000质量管理体系的不同点是(C)。 A、基本原理和原则不同 B、基本理念和思维方式不同 C、关注点和目标不同 D、使用方法(工具)不同 参考答案:C 8、下列质量数据特征值中,用来描述数据离散趋势的是(D)。 A、极差 B、中位数 C、算术平均数 D、极值 参考答案:D 9、采用排列图法划分质量影响因素时,累计频率达到75%对应的影响因素是(A)。 A、主要因素 B、次要因素 C、一般因素

2016.12工程造价案例分析(一)作业题(一)

《工程造价案例分析(一) (课程代码:03942) 一、案例分析题 已知A项目为某甲级医院门诊楼,某施工单位拟投标此楼的土建工程。造价师根据该施工企业的定额和招标文件,分析得知此楼需人、材、机合计为2500万元,假定管理费按人、材、机之和的18%计,利润按4.5%计,规费按6.85%计,综合税率按3.51%计,工期为1年,不考虑风险。 问题:列式计算A项目的建筑工程费用。 (计算过程及计算结果保留两位小数,以万元为单位) 二、案例分析题 背景: 某办公楼的招标人于2015年10月8日向具备承担该项目能力的A、B、C、D、E共5家投标单位发出投标邀请书,其中说明,10月12~18日9至16时在该招标人总工程师室领取招标文件,11月8日14时为投标截止时间。该5家投标单位均接受邀请,并按规定时间

提交了投标文件。但投标单位A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。 开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于投标单位A已撤回投标文件,故招标人宣布有B、C、D、E共4家投标单位投标,并宣读该4家投标单位的投标价格、工期和其他主要内容。 评价委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家1人、经济专家1人。 在评标过程中,评标委员会要求B、D两个投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。作为评标委员的招标人代表希望投标单位B再适当考虑一下降低报价的可能性。 按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、D、C、E,故评标委员会确定投标单位B为中标人。由于投标单位B为外地企业,招标人于11月10日将中标通知书以挂号方式寄出,投标单位B于11月14日收到中标通知书。 由于从报价情况来看,4个投标人的报价从低到高的依次顺序为D、C、B、E,因此,从11月16日至12月11日招标人又与投标单位B就合同价格进行了多次谈判,结果投标单位B将价格降到略低于投标单位C的报价水平,最终双方于12月12日签订了书面合同。 问题如下: 1.从招标投标的性质看,本案例中的要约邀请、要约和承诺的具体表现是什么? 2.从所介绍的背景资料来看,在该项目的招标投标程序中在哪些方面不符合《招标投标法》的有关规定?请逐一说明原因。 三、案例分析题 背景: 某工程项目采用了固定单价施工合同。工程招标文件参考资料中提供的用砂地点距工地4公里。但是开工后,检查该砂质量不符合要求,承包商只得从另一距工地20公里的供砂地点采购。而在一个关键工作面上又发生了4项临时停工事件:

相关主题
文本预览
相关文档 最新文档
