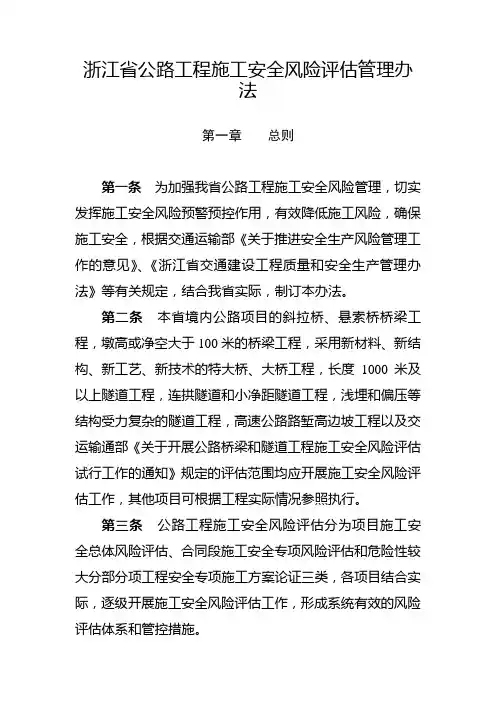

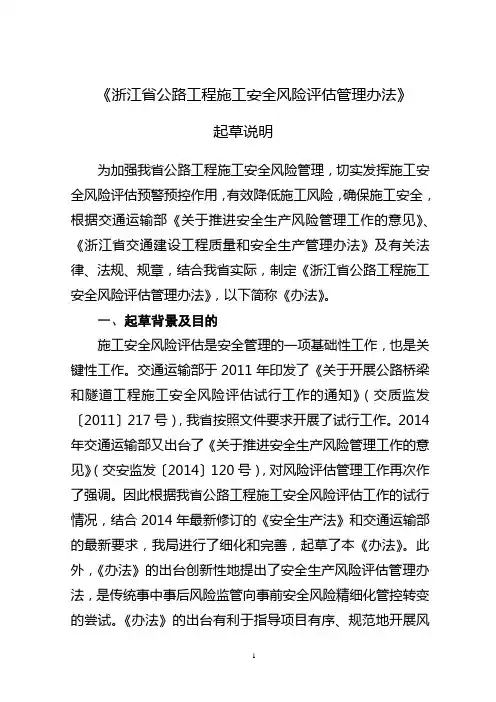

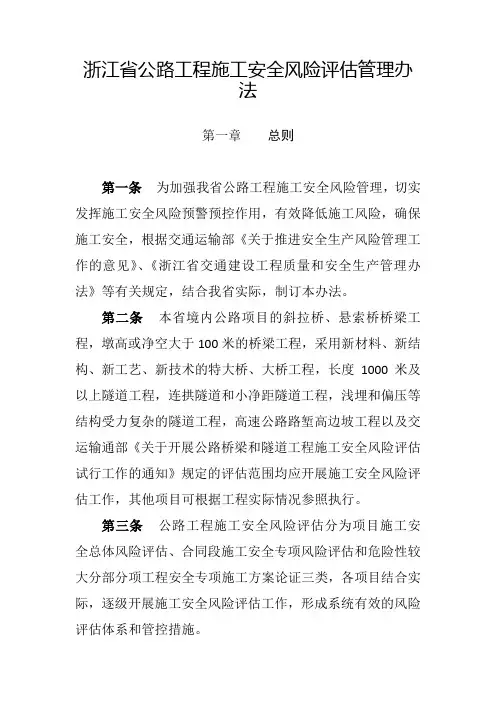

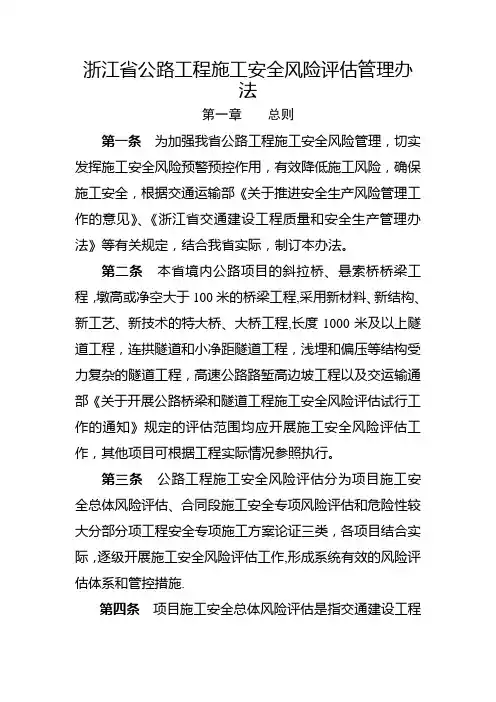

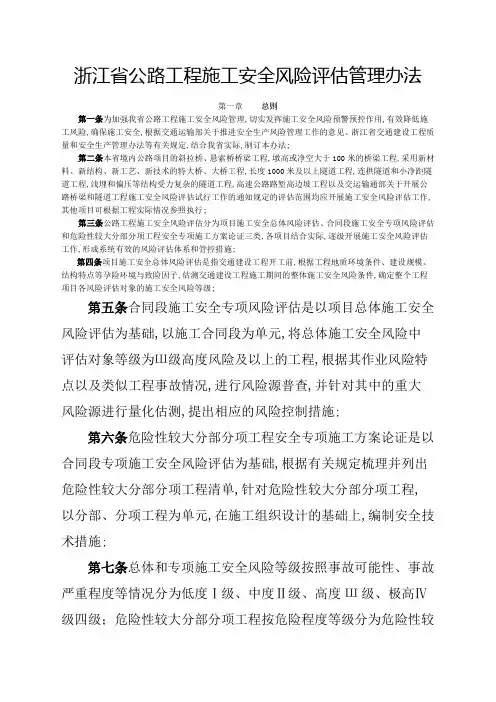

第一章总则

第一条为加强我省公路工程施工安全风险管理,切实发挥施工安全风险预警预控作用,有效降低施工风险,确保施工安全,根据交通运输部《关于推进安全生产风险管理工作的意见》、《浙江省交通建设工程质量和安全生产管理办法》等有关规定,结合我省实际,制订本办法。

第二条本省境内公路项目的斜拉桥、悬索桥桥梁工程,墩高或净空大于100米的桥梁工程,采用新材料、新结构、新工艺、新技术的特大桥、大桥工程,长度1000米及以上隧道工程,连拱隧道和小净距隧道工程,浅埋和偏压等结构受力复杂的隧道工程,高速公路路堑高边坡工程以及交运输通部《关于开展公路桥梁和隧道工程施工安全风险评估试行工作的通知》规定的评估范围均应开展施工安全风险评估工作,其他项目可根据工程实际情况参照执行。

第三条公路工程施工安全风险评估分为项目施工安全总体风险评估、合同段施工安全专项风险评估和危险性较大分部分项工程安全专项施工方案论证三类,各项目结合实际,逐级开展施工安全风险评估工作,形成系统有效的风险评估体系和管控措施。

第四条项目施工安全总体风险评估是指交通建设工程开工前,根据工程地质环境条件、建设规模、结构特点等孕险环境与致险因子,估测交通建设工程施工期间的整体施工安全风险条件,确定整个工程项目各风险评估对象的施工安全风险等级。

第五条合同段施工安全专项风险评估是以项目总体施工安全风险评估为基础,以施工合同段为单元,将总体施工安全风险中评估对象等级为Ш级(高度风险)及以上的工程,根据其作业风险特点以及类似工程事故情况,进行风险源普查,并针对其中的重大风险源进行量化估测,提出相应的风险控制措施。

第六条危险性较大分部分项工程安全专项施工方案论证是以合同段专项施工安全风险评估为基础,根据有关规定梳理并列出危险性较大分部分项工程清单,针对危险性较大分部分项工程,以分部、分项工程为单元,在施工组织设计的基础上,编制安全技术措施。

第七条总体和专项施工安全风险等级按照事故可能性、事故严重程度等情况分为低度(Ⅰ级)、中度(Ⅱ级)、高度(Ш级)、极高(Ⅳ级)四级;危险性较大分部分项工程按危险程度等级分为危险性较大分部分项工程和超过一定规模的危险性较大分部分项工程两级。

第二章评估论证

第八条项目施工安全总体风险评估由建设单位负责,合同段施工安全专项风险评估和危险性较大分部分项工程安全专项施工方案由施工单位负责。

第九条建设单位应根据工程实际,统筹明确本项目施工安全总体风险评估和专项施工安全风险评估方法,若参考《公路桥梁和隧道工程施工安全风险评估指南(试行)》中风险评估指标体系的,可结合工程实际调

整完善或自行设计评估指标体系,但调整完善或自行设计的评估指标体系需组织专家论证。

第十条建设单位在办理安全监督手续前应按照经论证的风险评估指标体系,对纳入施工安全风险评估范围内的工程开展项目施工安全总体风险评估工作,组织编制项目施工安全总体风险评估报告,无项目施工安全总体风险评估报告,监督单位可不受理监督申请。

第十一条施工单位应根据项目施工安全总体风险评估,依据经论证的风险评估指标体系对本合同段风险评估等级达到Ш级(高度风险)及以上的工程开展合同段施工安全专项风险评估,需开展专项施工安全风险评估工作而无合同段施工安全风险专项评估报告的,监理单位不得签发开工令。对于独立大桥或长大隧道工程项目处于两个及以上施工合同段的,施工安全专项风险评估可由建设单位牵头组织,施工单位具体负责实施。

第十二条建设单位负责的项目施工安全总体风险评估报告和施工单位负责的合同段施工安全专项风险评估报告均可自行或者委托第三方评估机构编制,但应具备以下条件:

(一)成立施工安全风险评估工作小组;

(二)评估工作小组负责人应具有10年及以上工程管理经验,高级工程师及以上职称;

(三)评估小组至少应由5名及以上评估工作人员组成,且至少3人应满足:具有5年及以上工程管理经验,工程师及以上职称。

第十三条项目施工安全总体风险评估报告应包括以下内容:

(一)评估目的、评估依据、评估原则、评估范围等;

(二)工程概况:项目简介、工程水文地质、施工组织方案、工程特点与难点等;

(三)施工安全总体风险评估分析;

(四)结论和建议。

第十四条项目施工安全总体风险评估和调整完善或自行设计的评价指标体系论证会应符合下列要求:

(一)论证会应由建设单位组织召开,设计、监理和施工等相关单位应参加论证会;

(二)专家组应至少由5名具有相关经验的专家组成;

(三)需论证的评估报告或评价指标体系应在论证会召开3天前送达专家组成员及相关单位。

第十五条合同段施工安全专项风险评估报告应包括以下内容:

(一)评估目的、评估依据、评估原则、评估范围等;

(二)工程概况:项目简介、工程水文地质、施工组织方案、工程特点与难点等;

(三)项目施工安全风险总体评估等级;

(四)施工安全专项风险评估分析(评估单元划分、风险分析、风险辨识、风险估测、一般风险源控制等);

(五)重大风险源估测(风险源事故发生可能性、事故严重程度、重大风险源等级估测);

(六)风险控制对策措施及建议;

(七)评估结论。

第十六条合同段专项施工安全风险评估论证会应符合下列要求:(一)论证会应由施工单位项目部组织召开,建设、设计和监理等相关单位应参加论证会;

(二)专家组应至少由5名具有相关经验的专家组成。专家组成员应事先征得建设单位同意,本分部分项工程的参建单位不得以专家身份参加论证会;

(三)需论证的评估报告应在论证会召开3天前送达专家组成员及相关单位。

第十七条施工单位应根据专家组意见修改完善合同段专项施工安全风险评估报告,经施工单位技术负责人审核后报驻地总监理工程师审批,再报建设单位备案。

第十八条施工单位组织编制的合同段危险性较大分部分项工程安全专项施工方案应包括以下内容:

(一)编制说明:编制依据、编制目的、适用范围等;

(二)工程概况:项目简介、水文地质条件、施工平面布置,施工准备情况等;

(三)施工工艺:主要施工技术方案、技术参数、工艺流程、施工方法、施工要求等;

(四)施工计划:进度计划、材料与设备计划、劳动力计划等;

(五)危险因素分析:危险源辨识、评估等;

(六)施工安全保障措施:技术措施、监测监控措施、管理措施、安全应急措施等;

(七)安全检查和验收:检查方法、内容、程序验收等;

(八)安全验算及相关图纸;

(九)其它需要说明的内容。

第十九条施工单位应组织对超过一定规模的危险性较大分部分项工程安全专项施工方案进行论证,论证会应符合下列要求:

(一)论证会应由施工单位项目部组织召开,建设、设计和监理等单位应当参加论证会,涉及铁路、海事、交警等相关单位的应邀请其参加论证会;

(二)专家组应至少由5名具有相关经验的专家组成。专家组成员应事先征得建设单位同意,本分部分项工程的参建单位不得以专家身份参加论证会;

(三)需论证的专项方案应在论证会召开3天前送达专家组成员及相关单位。

第二十条施工单位项目部对不需要组织专家论证的危险性较大分部分项工程安全专项施工方案审核后,由施工单位技术负责人签字确认,再报驻地总监理工程师审批;对需经专家论证的超过一定规模的危险性较大分部分项工程安全专项施工方案,施工单位相关技术人员审核后再组织专家论证,并按专家组意见进行修改完善后由施工单位技术负责人签字确认,报驻地总监理工程师审核,再报建设单位审批。

第三章风险管理

第二十一条设计单位对项目施工安全总体风险评估中风险等级达到Ⅳ级(极高风险)的工程,应及时调整完善设计方案,降低风险等级,若难以调整设计方案的,应予以确认,并提出降低施工安全风险的技术措施。

第二十二条施工单位对专项施工安全风险等级达到Ⅳ级(极高风险)且无法调整设计方案的工程,应及时调整完善施工方案,组织专家进行论证,提出降低施工安全风险措施,确保施工安全。

第二十三条合同段施工安全专项风险评估应遵循动态管理原则,当工程设计方案、施工方案、工程地质、水文地质等发生重大变化时,应及时修改完善合同段施工安全专项风险评估报告,并重新组织专家进行论证。

第二十四条施工单位应严格按危险性较大分部分项工程安全专项施工方案进行施工,不得擅自修改或调整。如施工过程中确需重大修改或调整危险性较大分部分项工程安全专项施工方案的,应重新编制危险性较大分部分项工程安全专项施工方案并按程序进行审查,若涉及超过一定规模的危险性较大分部分项工程安全专项施工方案应重新组织专家进行论证。

第二十五条施工单位在提交开工报告前,应向监理和建设单位提供本合同段危险性较大分部分项工程清单,建设单位应组织监理和施工单位对危险性较大分部分项工程清单进行审核确认。

第二十六条施工单位应对风险等级Ш级(高度风险)以上的施工作业和超过一定规模的危险性较大分部分项工程制定相应的监控与防治措

施或专项应急预案,做好施工过程预警预控。

第二十七条施工单位应对风险评估等级达到Ш级(高度风险)及以上的施工作业建立监测、验收、日常巡查和定期报告等制度,对合同段施工安全专项风险评估报告和危险性较大分部分项工程安全专项施工方案进行安全交底,对风险等级Ш级(高度风险)及以上的施工作业和超过一定规模的危险性较大分部分项工程应落实施工现场项目负责人带班制度,派驻专职安全员进行现场监督。

第二十八条监理单位应建立合同段施工安全专项风险评估、危险性较大分部分项工程安全专项施工方案核查验收制度,重点核查安全技术交底、机械设备和人员到位、监控监测等情况,并做好检查记录。监理单位应及时指出施工中存在的安全隐患并督促整改,对拒不整改的,应及时向建设单位报告。

第二十九条建设单位应加强对风险等级达到Ш级(极高风险)及以上重大风险源和危险性较大分部分项工程安全专项施工方案的现场安全管理,督促施工单位落实应急处置措施,提高现场防护标准,对未采取有效措施的应责令停止施工。

第三十条监督机构应加强对施工安全风险评估工作和危险性较大分部分项工程安全专项施工方案监督,并将施工安全风险评估开展情况与项目“平安工程”冠名和“平安工地”考核评价等联动挂钩。

第四章附则

第三十一条本办法由浙江省交通运输厅负责解释,自2015年3月30日起施行。

关于印发《浙江省公路工程施工安全风险评估管理办法》的通知

浙江省交通运输厅浙交〔2015〕58号 2015年03月13日

青山埋白骨,绿水吊忠魂。

施工安全总体风险评估报告8870462

施工安全总体风险评估报告 一、编制依据 1、《公路桥梁和隧道工程施工安全风险评估指南》(试行)交质监发【2011】217号; 2、《S323鸿门至旌德公路梅岭隧道及接线工程施工合同文件》、二阶段施工图设计; 3、交通部颂发的《公路工程标准施工招标文件(2009年版)》、现行《公路工程技术标准》、现行《公路隧道施工技术规范》、现行《公路工程施工安全技术规程》等相关规范; 4、《公路施工手册》、现行《工程建设标准强制性条文·公路工程部分》; 5、现场踏勘调查、搜集的实地资料; 6、我单位在类似工程中的施工经验和相关工程的技术总结、工法成果等。 7、依据以上文件、规范、标准及工程实地勘察情况,结合我公司现有技术装备、施工能力、管理水平,以及多年从事复杂地形地质条件隧道施工的丰富经验,并针对本工程施工特点,以“保质量、保工期、保安全、创精品”为目标,编制本梅岭隧道施工安全总体风险评估报告。 二、工程概况 (一)、隧道工程概况 S323鸿门至旌德公路梅岭隧道行政区域隶属于安徽省宣城市宁国市。 梅岭隧道进口位于宁国市胡乐镇梅树下村原曙光厂附近梅岭山脚,出口位于宁国市胡乐镇梅岭脚村附近梅岭山脚。隧道进洞口离S323约300米,有机耕道路前往,出洞即为S323,交通条件较好。隧道为单洞双车道,隧道长度为939m,起止里程为K7+722~K8+661,属全线重点控制性工程。 (二)、桥梁工程概况 本桥位于鸿门至旌德公路,行政区域隶属于安徽省宣城市宁国市胡乐镇

梅岭脚村附近。 本桥上部结构为5×16m现浇普通钢筋砼连续空心板,下部结构桥墩采用柱式桥墩下接扩大基础,桥台采用重力式U型桥台。 (三)、隧道设计技术标准 1、公路等级:二级公路; 2、隧道设计行车速度:40km/h; 3、隧道建筑限界:净宽10.0m,净高5.0m; 4、洞内路面设计荷载:BZZ-100; 5、行车方式:双向行车; 6、通风方式:机械通风; 7、隧道防水等级:二级;二次衬砌砼抗渗等级不小于S6。 (四)、桥梁设计技术标准 1、设计基准期:100年; 2、设计荷载:公路-Ⅱ级; 3、地震动峰值:根据《中国地震动峰值加速度区划图》(GB18306-2001)场地地震动峰加速度(a)<0.05g,对应于地震基本烈度﹤6度。按6度设防; 4、桥面全宽:净-9.0m(行车道)+2×0.5(护栏),全宽10m; 5、斜交角:45度。 (五)、工程地质概况 1、地层岩性 根据区域地质、野外工程地质调查与测绘和钻孔揭露资料,并结合室内试验结果,隧址区地层可划分为第四系松散堆积物(Q4)和奥陶系新岭组(O3x)基岩。 (1)第四系松散堆积物(Q4) 第四系残、坡积层(Q4e1+d1):主要由灰色、黄灰色角砾石(含碎石、块石)混低液限粘土、低液限粘土混角砾石、低液限粘土组成,分布于山坡、

关键工序安全风险评估(开复工)

上海东华地方铁路开发有限公司文件 经地铁安〔2016〕33号 东华地铁公司关于实施营业线施工关键工序及关键作业 安全风险评估工作的通知 各地区地铁公司、上海工程项目部: 为认真贯彻路局安全管理新机制,进一步规范铁路营业线施工安全管理,落实安全责任,确保营业线施工安全稳定。根据路局营业线施工相关文件要求,决定对涉铁工程开、停复工和关键工序、关键作业实行施工安全评估制度。有关要求如下,请认真贯彻执行。 一、适用范围及规定 1.本制度适用于东华地铁公司建设管理的施工项目。 2.新开工、停复工、基坑开挖、箱体顶进、上跨桥架设、既有上跨桥拆除、顶管过轨、电力线过轨关键工序施工前,必须在安全风险评估合格后方可施工(安全风险评估表详见附件1-9)。 二、工作要求 1.加强新开工、停复工程序管理。严格执行开(复)工项目施工安全评估报告制度。新开工项目必须有现场监理、项目工程师、安质部、分管领导一起检查确认的《新开工项目安全风险评估表》;复工项目必须有现场监理、项目工程师、工程部经理(副)一起检查确认的《施工项目复工安全风险评估表》;停工项目必须有现场监理、项目工程师一起检查确认的《施工项目停工安全风险评估表》。凡是没有通过开复工施工安全风险评估的项目不准开复工。各地区公司、上海工程项目部严格按要求对开、停复工项目进行签认。 2.在关键工序施工前,首先由施工单位组织现场自检,按照《安全风险评估表》内容逐条检查确认,填写检查结果。经自检符合施工条件后,由施工负责人签署意见,向本项目总监申请签发《安全风险评估表》。项目总监在收到施工项目部《安全风险评估表》后,要及时安排监理人员进行现场检查复核,认真对照评估要素逐条填写复核结果。经现场检查符合施工条件的,由项目总监签发《安

施工安全风险评估管理办法

中铁大桥局股份有限公司福平铁路FPZQ-3标项目经理部一分部 施工安全风险评估管理办法 第一章总则 第一条为规范福平铁路FPZQ-3标一分部风险评估与管理工作,建立和完善项目风险评估与管理体系,充分辨识出项目的潜在危险,完善风险控制措施,使风险评估更具实际指导意义。依据《铁路建设工程安全风险管理暂行办法》(铁建设【2010】162号)文件规定,结合实际,特制定本办法。 第二条福平铁路FPZQ-3标一分部风险评估与管理工作,贯穿施工全过程,项目风险评估与管理,各相关单位应主动、及时、动态地进行,以保证风险评估全面、可靠,风险处理合理、有效,风险监测准确,反馈及时。 第三条各阶段风险评估与管理,应根据施工技术特点,针对安全、环境、质量、投资、工期及第三方等风险,以安全风险为风险评估与管理重点,高度重视具有突发性和灾难性的风险。对安全风险等级评定为极高的,应予以规避。 第四条福平铁路FPZQ-3标一分部工程风险评估与管理将根据不同建设阶段的任务、目的和要求,针对施工技术特点,确定评估与管理对象、目标和方法。 第二章风险评估管理目标 第五条风险评估管理目标:根据风险评估结果,提出相应的施工措施,注重施工管理、措施评价和落实,保证施工安全和减少损失。 安全目标:杜绝较大及以上安全事故 环境目标:满足环境保护、水土保持总体目标,专项验收一次通过

工期目标:满足施工合同工期要求 投资目标:控制在铁路总公司批复的初步设计概算以内 第三章风险评估管理机构 第六条为推进福平铁路FPZQ-3标一分部风险评估与管理工作,成立风险评估与管理组织领导小组。 组长:常务副经理 副组长:总工程师、常务副总工、各工区经理 组员:副书记、副总工、各部门负责人 项目风险评估工作主要由由安质环保部负责。 第四章管理职责 第七条各工区应分别建立风险评估与管理领导小组。 第八条各相关单位应积极参与风险评估与管理,通过风险计划、风险识别、风险评价、风险处理和风险监测,优化组合各种风险管理技术,对工程实施动态、有效的风险控制和跟踪处理。 第九条一分部评估小组主要职责: 1、积极参与项目的风险评估工作。 2、严格按照风险评估管理工作实施。 3、对参与风险管理的作业人员上岗前进行培训。 第五章风险评估 第十条风险评估组织工作的基本规定 1、风险评估工作,应结合各施工阶段工作特点和内容,确定风险评估对象和目标,进行评估工作,提出相应的风险处理措施。当风

施工安全专项风险评估

施工安全专项风险评估 第一章概述 (3) 一、施工安全专项风险评估简介 (4) (一)、评估目得 (4) (二)、评估原则 (4) (三)、评估内容 (5) (四)、施工安全风险评估依据 (5) 第二章工程概况 (8) 一、工程地理位置 (8) 二、设计概况 (8) 三、项目自然条件 (9) 四、XXX桥梁工程简介 (11) 五、主要工程项目得施工工艺 (12) 第三章评估过程与方法 (14) 一、风险评估过程 (14) 二、桥梁施工专项风险评估流程 (16) 三、风险源辨识 (24)

四、风险分类 (26) 五、重大风险源风险估测 (41) 六、引桥施工工序风险评估 (41) 七、现浇箱梁风险评估 (45) 八、主桥风险评估 (49) 九、架桥机施工风险估测 (56) 十、桥梁重大风险源风险等级 (58) 第四章风险控制措施 (59) 一、一般风险源控制措施及建议 (59) 二、重大风险源控制措施及建议 (69) (一)专项施工方案 (69) (二)水上群桩施工控制措施 (69) (三)挂篮悬灌施工控制措施 (72) (四)支架现浇箱梁施工控制措施 (74) (五)架桥机施工控制措施 (77) 第五章、评估结论 (78)

评估小组人员名单 施工安全专项风险评估 第一章概述

一、施工安全专项风险评估简介 (一)、评估目得 公路桥梁工程施工环境条件复杂,施工组织实施困难,作业安全风险高居不下,一直以来就是行业安全监管得重点环节。在施工阶段建立安全风险评估制度,通过定性或定量得施工安全风险估测,能够增强安全风险意识,改进施工措施,规范预案预警预控管理,有效降低施工风险,严防重特大事故发生。 施工安全专项风险评估就是公路桥梁工程设计风险评估在实施阶段得深化与落实,根据项目施工组织设计内容,辨识与评价该工程施工过程中可能存在得风险源得种类与程度,提出合理可行得安全对策措施及建议。其基本目得就是贯彻“安全第一、预防为主、综合治理”得方针,为公路桥梁工程施工阶段得安全管理提供科学依据,确保建设项目施工期间实现安全生产,使事故与危害引起得损失最少。 本次预评估得目得就是在对《XXX施工设计图》、《XXX总体施工风险评估》等资料进行研究得基础上,根据同类工程建设过程中发生得相关安全事故特点,辨识该项目公路桥梁工程施工过程中各项作业活动、作业环境、施工设备、危险物品等所潜在得风险,并对其进行定性、定量分析,以求明确各类危险源得种类及危害程度,进而从安全技术与组织管理等方面提出可行得安全对策措施,提高工程项目施工期间得本质安全度,实现安全生产。 (二)、评估原则 本次评估以国家现行得有关安全生产得法律、法规及技术标准为依据,以《XXX施工设计图》、《XXX施工设计图施工组织设计》为基础,用科学得评估方法与规范得评估程序,遵循《公路桥梁与隧道工程施工安全风险评估指南(试行)》有关要求,坚持政策性、科学性、公正性、针对性等原则,

项目施工安全风险评估报告

项目施工安全风险评估报 告 The latest revision on November 22, 2020

余杭区鸬鸟镇2018年“四好农村路”提升改造工程 施 工 安 全 风 险 评 估 报 告 编制人: 技术负责人: 项目经理: 浙江沪杭甬养护工程有限公司 余杭区鸬鸟镇2018年“四好农村路”提升改造工程项目经理部 二0一八年九月 目录 一、编制依据................................................................. 二、风险评估................................................................. 1、评估对象目标及范围 ...................................................... 评估对象................................................................. 2、评估目的 ................................................................ 二、工程概况及主要工程数量...................................................

工程概况 ................................................................... 主要工程数量 ............................................................... 三、评估过程和评估办法....................................................... 成立风险评估小组........................................................... 评估办法................................................................... 四、公路工程风险评估......................................................... 总体风险评估 ............................................................... 专项风险评估 ............................................................... 风险分析................................................................... 安健环危害因素分析 ......................................................... 五、活动风险源辨识........................................................... 活动风险等级划分........................................................... 风险等级判断 ............................................................... 七、风险控制................................................................. 八、评估结论................................................................. 施工安全风险评估报告 一、编制依据 1、余杭区鸬鸟镇2018年“四好农村路”提升改造工程招标文件。 2、余杭区鸬鸟镇2018年“四好农村路”提升改造工程施工设计图。 3、国家有关部门颁布的有关现行技术规范。 4、从现场踏勘调查、咨询获得的有关资料。 二、风险评估 1、评估对象目标及范围 评估对象 评估的对象是余杭区鸬鸟镇2018年“四好农村路”提升改造工程。

施工安全风险评价制度

施工安全风险评估制度xx实路桥建设有限公司 XXXX项目部 20 年月 施工安全风险评估制度 1 目的 为了贯彻落实“安全第一、预防为主、综合治理”的方针,提高我标段的安全管理水平,在工程施工中杜绝安全事故、消灭安全隐患,控制危险源的状态,根据国家相关法规和有关规定,结合本项目部工程施工实际状况,制定本制度。 2 适用范围 本制度适用于本项目部和施工班组所有人员 3 原则 3.1有目的、有计划、有组织的进行风险评估。 3.2根据生产际进行有针对性的风险评估,满足实际工作的需要。 4 职责及流程 4.1班组人员有熟知并依据本制度接受风险评估的责任。 4.2班长(或技术员)为本班组的风险评估工作负责。 4.3财务部门负责建立流程识别和应对会计法规、准则、制度的变化,评估对会计信息的影响。负责建立沟通渠道和流程参与项目部业务操作流程的变化,评估对会计核算的影响。 4.4总工复核由安全部和工程部提交的项目部施工现场危险作业环境和重大危 险源事项。负责建立经营环境监控体系,切实监控并记录内、外部经营环境和条件的变化,以修正风险识别与评估。. 4.5工程部研究、确定项目部重大风险事项及应对预案。 4.6工程安全部负责建立风险预警指标体系,要求各具体部门定 期提供数据,进行指标分析;对于超过风险预警值的指标,应确定相应的整改措施。对识别的风险进行监控,发生变化时重新评估,并根据新辨识评估的风险等级进行相应的处理。 4.7项目经理负责审核风险清单、应对预案。 4.8项目部应有告知重大危险源的责任,具体见重大危险源告知制度。 5 制度内容 5.1每次作业前,班长(或技术员)必须认真了解即将开展作业工作情况,分析它所具有的特点以及对安全工作的影响。 5.2每次作业前,班长(或技术员)必须召开参加本次作业工作班组成员开展危险点风险评估,进行具体的分析预测。 5.3 围绕确定的危险点风险,制定切实可行的安全防范措施,并向所有参加此次作业班组成员交底。 5.4班组成员必须熟知本次作业工作危险点风险评估详细内容及安全防范措施。 5.5开工前施工风险评估制度 (1)单位工程开工前,项目部经理应组织项目部各职能部门负责人、安全工程师、

安全风险评估报告

2013年集团两项资金输配管线翻修项目(百子湾经适房支线2#-3#) 安全风险评估报告 编制单位:北京市市政工程管理处有限公司编制时间: 2013年3月

目录 1.编制依据____________________________________________________ 3 2.工程概况____________________________________________________ 3 3.评估对象及目标______________________________________________ 4 4.风险评估程序和评估方法______________________________________ 5 风险评估程序 ______________________________________________ 5风险评估方法 ______________________________________________ 5风险管理体系及措施 ________________________________________ 5预防风险措施及应急抢险预案 _______________________________ 11

1.编制依据 北京市市政公用工程有限公司制定的风险管理方针及策略。 2013年集团两项资金输配管线翻修项目(百子湾经适房支线2#-3#)图纸。 我国现行的相关标准、施工及验收规范 《城镇供热管网工程施工及验收规范》(CJJ28-2004); 《工业设备及管道绝热工程质量检验评定标准》(GB50185-2010); 《工程测量规范及条文说明》(GB50026-2007); 《混凝土结构工程施工质量验收规范》(GB50204-2002); 《预制混凝土构件质量验收评定标准》 (GBJ01-92); 《北京市市政工程施工安全操作规程》(DBJ01-56-2001);我国现行的安全生产、文明施工、环保及消防等有关规定。 根据我公司完成的同类工程的施工经验。 2.工程概况 本工程为2013年集团两项资金输配管线翻修项目(百子湾经适房支线2#-3#)。 (1)项目编号:JT13-02C001-5 (2)项目概况:起点1点为《百子湾一号经济适用房建筑木材厂西路热力外线工程》原设计3点,终点8点位于原设计6点南侧,管线总长米,管径DN600,无分支。1点和8点为现状检查室,检查室内

施工安全风险评估报告

目录 1、编制说明- 2 - 1.1评估对象目标及范围- 3 - 2、工程概况- 3 - 2.1工程概况- 3 - 2.2工程环境- 4 - 2.3工程地质水文条件- 5 - 2.4 施工组织方案- 5 - 3、评估过程和评估方法- 8 - 3.1成立风险评估小组- 8 - 3.2评估办法- 9 - 4、风险评估- 9 - 4.1总体风险评估- 9 - 4.2专项风险评估- 11 - 4.3风险分析- 15 - 4.4风险估测- 19 - 5、重大风险源风险估测- 20 - 5.1重大风险源事故可能性分析- 22 - 6、风险控制- 28 - 6.1一般风险源控制- 29 - 6.2重大风险源控制- 35 -

7、评估结论- 52 - 8、按评估方案需增加安全生产经费的投入- 54 - 施工安全风险评估报告 1、编制说明 (1)《施工安全风险评估指南》(中华人民共和国交通运输部【2014年5月】) (2)《污水管道工程风险评估及管理暂行规定》 (3)《管道工程技术标准》 (4)《管道施工安全技术规程》 (5)《石井污水处理系统管网工程—石井东南片区一期—均禾涌支涌周边污水管、永泰东区污水管、黄边~鹤边污水管、夏茅涌支涌截污完善工程地质勘察报告》 (6)石井污水处理系统管网工程—石井东南片区一期—均禾涌支涌周边污水管、永泰东区污水管、黄边~鹤边污水管、夏茅涌支涌截污完善工程实施性施工组织设计 (7)施工图设计文件 (8)黑龙江宇林建筑工程有限责任公司有关安全管理要求

1.1评估对象目标及范围 1.1.1评估对象 评估对象为石井污水处理系统管网工程—石井东南片区一期—均禾涌支涌周边污水管、永泰东区污水管、黄边~鹤边污水管、夏茅涌支涌截污完善工程 1.1.2评估范围 评估范围为石井污水处理系统管网工程—石井东南片区一期—均禾涌支涌周边污水管、永泰东区污水管、黄边~鹤边污水管、夏茅涌支涌截污完善工程所属施工阶段的风险评估,包括对安全、工期、环境以及第三方风险进行评估。风险评估及管理必须本着安全第一的原则,环境、质量、投资、工期等都应服从于安全。尤其要重视可能导致突发性、灾害性的风险事件。 1.1.3评估目的 对石井污水处理系统管网工程—石井东南片区一期—均禾涌支涌周边污水管、永泰东区污水管、黄边~鹤边污水管、夏茅涌支涌截污完善工程项目进行可行性、充分性、有效性进行评价,通过对该工程管道施工风险的识别、估计和评价,确定其风险等级。合理使用各种管理方法和技术手段对项目风险实行有效控制,将各种风险降到可接受水平,达到保安全、保护环境、保证建设工期、控制投资、提高经济效益,实现建设项目的总目标。 2、工程概况 2.1工程概况

公路工程施工安全风险评估报告

施工安全风险评估报告 目录 一、编制依据 0 1、评估对象目标及范围 (1) 1.1 评估对象 (1) 1.2 评估范围 (1) 2、评估目的 (1) 二、工程概况 (1) 2.1工程概况 (1) 2.2地层岩性 (2) 2.3地质构造 (3) 2.4地震动参数 (3) 2.5自然地理特征 (3) 三、评估过程和评估办法 (5) 3.1成立风险评估小组 (5) 3.2评估办法 (5) 四、公路工程风险评估 (5) 4.1总体风险评估 (5) 4.2专项风险评估 (6) 4.3风险分析 (8) 4.4安健环危害因素分析 (10) 4.5风险估测 (12) 五、活动风险源辨识 (13) 5.1活动风险等级划分 (13) 5.2风险等级判断 (15) 七、风险控制 (16) 八、评估结论 (16) 一、编制依据 (1)《公路桥梁和隧道工程施工安全风险评估指南》(中国交通部【2011.5】)。 (2)《进场公路工程施工图设计文件(全四册)》 (3)《进场公路工程施工总说明文件》

(4)梅蓄电站业主及监理要求 (5)现已提供的设计文件 (6)梅蓄电站进场公路工程I标段实施性施工组织设计 1、评估对象目标及范围 1.1 评估对象 评估的对象是XXX公路KXXX~KXXX工程X标段。 1.2 评估范围 评估范围为梅蓄电站进场公路KXXX~KXXX所属工程施工阶段的风险评估,包括对安全、工期、环境以及第三方风险进行评估。风险评估与管理必须本着安全第一的原则,环境、质量、投资、工期等都应服从于安全。尤其要重视可能导致突发性、灾害性的风险事件。 2、评估目的 对XXX公路的可行性、充分性、有效性进行评价,通过对该桥梁施工风险的识别、估计和评价,确定风险等级。合理使用多种管理方法和技术手段对项目风险实行有效控制,将各类风险降到可接受水平,达到保安全、保护环境、保证建设工期、控制投资、提高效益、实现建设项目的总目标。 二、工程概况 2.1工程概况 XXXXXX公路工程,全长XX公里进行公路新建。工程起点位于过龙凹X003线县道相接,高程约XXXm桩号为KXXX,路线基本沿XXX右岸溯河而上至下库,终点位于下库大坝肩附近,高程约417.000m桩号为K7+856。经XXX公司同意对XXX公路进行新建公路。本新建公路工程实际施工长度XX公里,采用路基、路面新建方案,主要是对路基进行开挖压实,然后重新铺筑垫层、基层和水

公路工程施工单位施工安全风险评估制度

公路工程施工单位施工安全风险评估 制度

施工安全风险评估制度 一、目的 为指导和规范本项目施工安全风险评估工作,做到有效控制安全风险,预防和减少各类事故的发生,降低人员伤亡和经济损失,维护社会公共利益行为,保障工程建设安全,特制定本制度。 二、基本要求 1. 施工安全风险评估主要是指针对工程施工过程中各项作业活动、作业环境、施工设备(机具)、危险物品、施工方案中的潜在风险而开展的风险源辨识、分析、估测和预控等工作。 2. 施工安全风险评估应遵循动态管理的原则,当工程设计方案、施工方案、工程地质、水文地质、施工队伍发生重大变化时,应重新进行风险评估。 三、评估范围 本项目评估范围为佛陈大桥。 四、评估程序 项目部施工安全风险评估应按照成立评估小组、制定评估计划、选择评估方法、开展风险分析、进行风险估测、确定风险等级、提出措施建议、编制评估报告的程序进行。 五、评估阶段 1. 施工安全风险评估分为总体风险评估和专项风险评估两个阶段。

2. 总体风险评估是指编制施工组织设计方案的同时,根据工程地质环境条件、建设规模、结构特点等孕险环境与致险因子,评估工程整体风险,估测其安全风险等级。总体风险评估属于静态评估。 (1)桥梁工程总体风险评估,按照交通运输部《公路桥梁和隧道工程施工安全风险评估指南》(试行)要求进行评估。 (2)特殊路基段施工安全风险评估,参照交通运输部《高速公路高边坡及深基坑工程施工安全风险评估技术指南》(试行)的要求进行评估。 (3)互通立交施工安全风险评估,按照交通运输部《公路桥梁和隧道工程施工安全风险评估指南》(试行)要求,结合本项目互通立交的特点,按照桥梁工程施工安全风险评估的思路开展评估。 3. 专项风险评估是指在编制专项施工方案的同时,将本项目评估范围内的工程总体风险评估等级达到Ⅲ级(高度风险)及以上时,将其中高风险的施工作业活动(或施工区段)作为评估对象,根据其作业风险特点以及类似工程事故情况,进行风险源普查,并针对其中的重大风险源进行量化估测,提出相应的风险控制措施。专项风险评估属于动态评估。 六、评估方法 评估方法应根据被评估项目的工程特点,选择相应的定性或定量的风险评估方法。具体评估方法的选择,参照交通运输部

安全风险评估实施方案

一、工程概况 1、重庆兆德.雍山湖项目一期一标段工程位于重庆大足双桥龙水湖片区,紧靠龙水湖,由重庆逸悦置地有限公司投资建设,中煤科工集团重庆设计研究院有限公司设计,重庆中泰建设工程监理有限公司监理,重庆建工第二建设有限公司承建,本工程建面约1.5万平方米,房屋类型主要有住宅、酒店、公园教堂、管理用房、门卫房等,结构类型:框架结构。 二.编制说明 为认真贯彻落实“安全第一、预防为主、综合治理”的方针,促进企业安全生产基础管理,改善生产作业条件,消除事故隐患,有效预防重、特大事故的发生,切实维护我项目部职工劳动过程中的安全和健康,在我部深入推行工程施工安全风险评估工作排查、监控,现就有关事项制定方案如下: 三、指导思想 风险评估是从施工源头查清风险因素,合理确定风险等级,放弃或修改残留风险高的工程方案,提出风险处理和监控措施,进行系统的风险管理,提高风险的管理水平,保障安全、保护环境、保证工期、控制投资、提高效益。以健全完善安全监控工作体系为载体,积极构筑“群防、群控、群治”的安全生产网络,有效预防各类事故和职业危害的发生。四、组织领导 为加强推行本标段工程施工安全风险评估工作的运行,成立“工程施工安全风险评估”安全生产领导小组,如下图所示。

期、投资及第三方等各方面风险。开展定性或定量的施工安全风险估测,能够增强安全风险意识,改进施工措施,规范预案预警预控管理,有效降低施工风险,严防重特大事故发生。 通过对生产(工作)场所、作业岗位的危险源(点)、事故隐患和职业危害因素进行自下而上的排查、辨识、评价分级、建档立卡,建立监督控制体系,强化群众性劳动保护和企业安全生产管理。通过风险评估,确定风险等级,并针对各项风险(事件)拟定初步处理方案,为“监控法”有效实施、可靠运转提供了保证,以将各类风险降到可能接受的水平。 六、风险评估实施方法 (一)按照辩识、分析、估测、控制、报告程序进行专项风险评估,采用专家调查法和指标体系法确定风险等级,重大风险源及时汇总上报行业主管部门。 (二)对本项目进行总体风险评估,根据工程项目的地质环境条件、建设规模、结构特点等孕险环境与致险因子,估测工程施工期间的整体安全风险大小,确定其静态条件下的安全风险等级;对兆德. 雍山湖工程专项风险评估,根据其作业风险特点以及类似工程事故情况,进行风险源

项目安全风险评估报告

第一章概述一、施工安全风险评估简介 (一)、评估目的 *****工程环境条件复杂,施工组织实施困难,作业安全风险高居不下,一直以来是行业安全监管的重点环节。在施工阶段建立安全风险评估制度,通过定性或定量的施工安全风险估测,能够增强安全风险意识,改进施工措施,规范预案预警预控管理,有效降低施工风险,严防重特大事故发生。 施工安全风险评估是*****工程设计风险评估在实施阶段的深化和落实,根据项目施工组织设计内容,辨识和评价本工程施工过程中可能存在的风险源的种类和程度,提出合理可行的安全对策措施及建议。贯彻“安全第一、预防为主、综合治理”的方针,为本工程施工阶段的安全管理提供科学依据,确保建设项目施工期间实现安全生产,使事故和危害引起的损失最少。 本次评估的目的是在对施工图设计、*****工程施工组织设计等项目建设资料进行研究的基础上,根据同类工程建设过程中发生的相关安全事故特点,辨识本项目施工过程中各项作业活动、作业环境、施工设备、危险物品等所潜在的风险,并对其进行定性、定量分析,以求明确各类危险源的种类及危害程度,进而从安全技术和组织管理等方面提出可行的安全措施,提高本工程施工期间的安全度,实现安全生产。 (二)、评估原则 本次评估以国家现行的有关安全生产的法律、法规及技术标准为依据,以《铜川市川口至青岗岭区域生态治理修复项目工程施工图设计》、《铜川市川口至青岗岭区域生态治理修复项目工程施工组织设计》为基础,用科学的评估方法和规范的评估程序,坚持科学性、公正性、针对性等原则,以严肃的科学态度开展本工程的施工安全风险评估工作。 (三)、评估内容 *****工程施工安全风险评估包括总体风险评估和专项风险评估两项内容。 1、总体风险评估 *****工程开工前,根据山体、基石雕塑、河道的地质环境条件、建设规模、结构特点等致险环境与致险因子,估测本工程施工期间的整体安全风险大小,确定静态条件下的安全风险等级。 2、专项风险评估 当本工程总体风险评估等级达到Ⅲ级(高度风险)及以上时,将其中高风险的施工作业活动(或施工区段)作为评估对象,按照施工组织设计所确定的施工工法,分解施工作业程序,结合工序(单位)作业特点、环境条件、施工组织等致险因子及类

项目施工安全风险评估报告

余杭区鸬鸟镇2018 年“四好农村路”提升改造工程 施 工 安 全 风 险 评 估 报 告 编制人: 技术负责人: 项目经理: 浙江沪杭甬养护工程有限公司 余杭区鸬鸟镇 2018 年“四好农村路”提升改造工程项目经理部 二 0 一八年九月

目录 一、编制依据 . ...........................................................- 2 - 二、风险评估 . ...........................................................- 2 - 1、评估对象目标及范围 (2) 1.1 评估对象 ........................................................- 2 - 2、评估目的 (2) 二、工程概况及主要工程数量 . .............................................- 2 - 2.1工程概况 (2) 2.2主要工程数量 (2) 三、评估过程和评估办法 . .................................................- 2 - 3.1成立风险评估小组 (2) 3.2评估办法 (2) 四、公路工程风险评估 . ...................................................- 3 - 4.1总体风险评估 (3) 4.2专项风险评估 (3) 4.3风险分析 (5) 4.4安健环危害因素分析 (6) 五、活动风险源辨识 . .....................................................- 9 - 5.1活动风险等级划分 (9) 5.2风险等级判断 ......................................................- 11- 七、风险控制 . (11) 八、评估结论 . (12)

施工安全风险评估制度

施工安全风险评估制度 一、目的 公路桥梁、隧道和高边坡工程结构复杂,施工安全风险大,为了加强路堑高边坡、桥隧工程施工安全管理,优化施工组织方案,提高施工现场安全预控有效性,严防重特大事故发生,特制定本制度。 二、依据 1、《公路桥梁和隧道工程施工安全风险评估指南(试行)》; 2、《高速公路路堑高边坡工程施工安全风险评估指南〈试行)》; 3、上级单位制定的安全管理制度及策略; 4、相关的国家和行业标准、规范和规定等; 5、基础资料(包括地质勘察资料、设计图纸、施工组织设计等)。 三、适用范围 适用于项目经理部施工安全风险评估工作。 四、职责 1、项目经理对本项目施工安全风险评估工作全面负责。 2、项目总工具体负责组织开展高边坡和桥隧风险评估工作。 3、项目部各职能部门按职责负责评估涉及到的工作。 五、工作要求 1、评估范围 ⑴桥梁工程 评估标准: ①多跨或跨径大于40m的石拱桥,跨径大于或等于150m的钢筋混凝土拱桥,跨径大于或等于350m的钢箱拱桥,钢桁架、钢管混凝土拱桥; ②跨径大于或等于140m的梁式桥,跨径大于400m的斜拉桥,跨径大于1000m的悬索桥;

③墩高或净空大于100m的桥梁工程; ④采用新材料、新结构、新工艺、新技术的特大桥、大桥工程; ⑤特殊桥型或特殊结构桥梁的拆除或加固工程; ⑥施工环境复杂、施工工艺复杂的其他桥梁工程。 ⑵隧道工程 评估标准: ①穿越高地应力区、岩溶发育区、区域地质构造、煤系地层、采空区等工程地质或水文地质条件复杂的隧道,黄土地区、水下隧道工程; ②浅埋、偏压、大跨度、变化断面等结构受力复杂的隧道工程; ③长度3000m及以上的隧道工程,VI、V级围岩连续长度超过50m 或合计长度占隧道全长的30%及以上的隧道工程; ④连拱隧道和小净距隧道工程; ⑤采用新技术、新材料、新设备、新工艺的隧道工程; ⑥隧道改扩建工程; ⑦施工环境复杂、施工工艺复杂的其他隧道工程。 ⑶路堑高边坡工程 评估标准: ①高于20m的土质边坡、高于30m的岩质边坡; ②老滑坡体、岩堆体、老错落体等不良地质体地段开挖形成的不足20m的边坡; ③膨胀土、高液限土、冻土、黄土等特殊岩土地段开挖形成的不足20m的边坡; 2、评估方法 ⑴施工安全风险评估分为总体风险评估和专项风险评估。

监理施工安全风险评估管理制度

施工安全风险评估管理制度 一、风险评估范围 (一) 桥梁工程:多跨或跨径大于40m的石拱桥,跨径大于或等于 150m的钢筋混凝土拱桥,跨径大于或等于350m的钢箱拱桥,钢桁架、 钢管混凝土拱桥;跨径大于或等于140m的梁式桥,跨径大于400m的 斜拉桥,跨径大于1000m的悬索桥;墩高或净空大于100m的桥梁工程;采用新材料、新结构、新工艺、新技术的特大桥、大桥工程;特殊桥 型或特殊结构桥梁的拆除或加固工程;施工环境复杂、施工工艺复杂 的其他桥梁工程。 (二) 隧道工程:穿越高地应力区、岩溶发育区、区域地质构造、煤系 地层、采空区等工程地质或水文地质条件复杂的隧道,黄土地区、水下 或海底隧道工程;浅埋、偏压、大跨度、变化断面等结构受力复杂的隧 道工程;长度3000m及以上的隧道工程,VI、V级围岩连续长度超过 50m或合计长度占隧道全长的30%及以上的隧道工程;连拱隧道和小净 距隧道工程;采用新技术、新材料、新设备、新工艺的隧道工程;隧道 改扩建工程;施工环境复杂、施工工艺复杂的其他隧道工程。 二、评估方法 (一) 公路桥梁和隧道工程施工安全风险评估分为总体风险评估和专项 风险评估。 1. 总体风险评估。桥梁或隧道工程开工前,根据桥梁或隧道工程的地 质环境条件、建设规模、结构特点等孕险环境与致险因子,估测桥梁或 隧道工程施工期间的整体安全风险大小,确定其静态条件下的安全风险 等级。 2. 专项风险评估。当桥梁或隧道工程总体风险评估等级达到Ⅲ级(高度 风险)及以上时,将其中高风险的施工作业活动(或施工区段)作为评估 对象,根据其作业风险特点以及类似工程事故情况,进行风险源普查, 并针对其中的重大风险源进行量化估测,提出相应的风险控制措施。

施工安全风险评估管理制度范本

内部管理制度系列 施工安全风险评估管理制 度 (标准、完整、实用、可修改)

编号:FS-QG-31817施工安全风险评估管理制度 Construction safety risk assessment management system 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。 第一章总则 第一条为加强项目桥梁和隧道工程施工安全管理,优化施工组织方案,组织方案,提高施工现场安全预控有效性,根据《关于开展公路桥梁和隧道工程施工安全风险评估试行工作的通知》(交质监发[2011])217号)的要求,特制定本办法。 第二章目的与适用范围 第二条公路桥梁和隧道施工环境条件复杂,施工组织实施困难,作业安全风险居高不下,一直是行业安全监管的重点环节。在工程实施前,开展定性或定量的施工安全风险估测,能够增强安全风险意识,改进施工措施,规范预案预警预控管理,有效降低施工风险,严防特大事故发生。 第三章评估范围

公路桥梁和隧道工程施工安全风险评估范围,可由各地根据工程建设条件、技术复杂程度和施工管理模式,以及当地工程建设经验,并参与以下标准确定。 第三条桥梁工程 一、多跨或跨径大于40m的石拱桥,跨径大于或等于150m 的钢筋混凝土拱桥,跨径大于或等于350m的钢箱拱桥,钢桁架、钢管混凝土拱桥; 二、跨径大于或等于140m的梁式桥; 三、墩高或净空大于100m的桥梁工程(岩根河大桥); 四、采用新材料、新结构、新工艺、新技术的特大桥、大桥工程; 五、特殊桥型或特殊结构桥梁的拆除或加固工程; 六、施工环境复杂、施工工艺复杂的其他桥梁工程。 第四条隧道工程 一、穿越高地应力区、岩溶发育区、区域地质构造、煤系地层、采空区等工程地质或水文地质条件复杂的隧道,黄土地区、水下或海底隧道工程; 二、浅埋、偏压、大跨度、变化断面等结构受力复杂的

施工安全风险评估制度

施工安全风险评估制度 一、目的公路桥梁、隧道和高边坡工程结构复杂,施工安全风险大,为了加强路堑高边坡、桥隧工程施工安全管理,优化施工组织方案,提高施工现场安全预控有效性,严防重特大事故发生,特制定本制度。 二、依据 1、《公路桥梁和隧道工程施工安全风险评估指南(试行)》; 2、《高速公路路堑高边坡工程施工安全风险评估指南〈试行 )》; 3、上级单位制定的安全管理制度及策略; 4、相关的国家和行业标准、规范和规定等; 5、基础资料(包括地质勘察资料、设计图纸、施工组织设计等)。 三、适用范围 适用于项目经理部施工安全风险评估工作。 四、职责 1、项目经理对本项目施工安全风险评估工作全面负责。 2、项目总工具体负责组织开展高边坡和桥隧风险评估工作。 3、项目部各职能部门按职责负责评估涉及到的工作。 五、工作要求 1、评估范围 ⑴桥梁工程 评估标准: ①多跨或跨径大于40m的石拱桥,跨径大于或等于150m的钢筋混凝土拱桥,跨径大于或等于350m的钢箱拱桥,钢桁架、钢管混凝土拱桥; ②跨径大于或等于140m的梁式桥,跨径大于400m的斜拉桥,跨径大于

1000m的悬索桥; ③墩高或净空大于100 m的桥梁工程; ④采用新材料、新结构、新工艺、新技术的特大桥、大桥工程; ⑤特殊桥型或特殊结构桥梁的拆除或加固工程; ⑥施工环境复杂、施工工艺复杂的其他桥梁工程。 ⑵隧道工程 评估标准: ①穿越高地应力区、岩溶发育区、区域地质构造、煤系地层、采空区等工程地质或水文地质条件复杂的隧道,黄土地区、水下隧道工程; ②浅埋、偏压、大跨度、变化断面等结构受力复杂的隧道工程; ③长度3000m及以上的隧道工程,VI、V级围岩连续长度超过50m 或合计长度占隧道全长的30%及以上的隧道工程; ④连拱隧道和小净距隧道工程; ⑤采用新技术、新材料、新设备、新工艺的隧道工程; ⑥隧道改扩建工程; ⑦施工环境复杂、施工工艺复杂的其他隧道工程。 ⑶路堑高边坡工程 评估标准: ①高于20m的土质边坡、高于30m的岩质边坡; ②老滑坡体、岩堆体、老错落体等不良地质体地段开挖形成的不足20m的边坡; ③膨胀土、高液限土、冻土、黄土等特殊岩土地段开挖形成的不足20m的边坡; 2、评估方法 ⑴施工安全风险评估分为总体风险评估和专项风险评估。

安全风险评估实施方案范文

安全风险评估实施 方案

一、工程概况 1、重庆兆德.雍山湖项目一期一标段工程位于重庆大足双桥龙水湖片区,紧靠龙水湖,由重庆逸悦置地有限公司投资建设,中煤科工集团重庆设计研究院有限公司设计,重庆中泰建设工程监理有限公司监理,重庆建工第二建设有限公司承建,本工程建面约1.5万平方米,房屋类型主要有住宅、酒店、公园教堂、管理用房、门卫房等,结构类型:框架结构。 二.编制说明 为认真贯彻落实“安全第一、预防为主、综合治理”的方针,促进企业安全生产基础管理,改进生产作业条件,消除事故隐患,有效预防重、特大事故的发生,切实维护我项目部职工劳动过程中的安全和健康,在我部深入推行工程施工安全风险评估工作排查、监控,现就有关事项制定方案如下: 三、指导思想 风险评估是从施工源头查清风险因素,合理确定风险等级,放弃或修改残留风险高的工程方案,提出风险处理和监控措施,进行系统的风险管理,提高风险的管理水平,保障安全、保护环境、保证工期、控制投资、提高效益。以健全完善安全监控工作体系为载体,积极构筑“群防、群控、群治”的安全生产网络,有效预防各类事故和职业危害的发生。

四、组织领导 为加强推行本标段工程施工安全风险评估工作的运行,成立“工程施工安全风险评估”安全生产领导小组,如下图所示。

五、工作目标 评估对象为标段施工区域内施工中可能出现的安全、交通、环境、工期、投资及第三方等各方面风险。开展定性或定量的施工安全风险估测,能够增强安全风险意识,改进施工措施,规范预案预警预控管理,有效降低施工风险,严防重特大事故发生。 经过对生产(工作)场所、作业岗位的危险源(点)、事故隐患和职业危害因素进行自下而上的排查、辨识、评价分级、建档立卡,建立监督控制体系,强化群众性劳动保护和企业安全生产管理。经过风险评估,确定风险等级,并针对各项风险(事件)拟定初步处理方案,为“监控法”有效实施、可靠运转提供了保证,以将各类风险降到可能接受的水平。 六、风险评估实施方法 (一)按照辩识、分析、估测、控制、报告程序进行专项风险评估,采用专家调查法和指标体系法确定风险等级,重大风险源及时汇总上报行业主管部门。 (二)对本项目进行总体风险评估,根据工程项目的地质环境条件、建设规模、结构特点等孕险环境与致险因子,估测工程施工期间的整体安全风险大小,确定其静态条件下的安全风险等级;对兆德. 雍山湖工程专项风险评估,根据其作业风险特点以及

相关主题
文本预览
相关文档 最新文档
