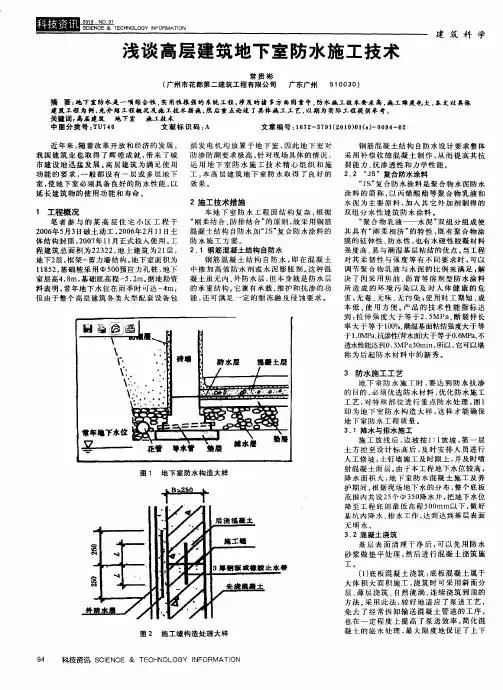

试论高层建筑地下室防水施工技术摘要:高层建筑物地下室防水是一项重要工序,由于其设计结构复杂,施工工艺水平要求高,因而施工难度比较大。本文重点详细介绍了几种施工技术,以期同行们能够交流学习,共同提高技术水平。

关键词:高层建筑;地下室;施工技术;防水工程;防水细部构造

一、防水混凝土的施工

1.严格把好混凝土原材料质量关,保证原材料质量。如选用水化热较低的水泥--矿渣硅酸盐水泥;应严格控制砂石料的含泥量,坚持对施工中每一批砂石料进行含泥量、级配和水泥的细度模数取样测定,即砂含泥量≯3%且不得呈块状;石料含泥量≯1%,石子最大颗粒粒径≯40 mm,以保证混凝土配比原材料符合质量要求。

2.混凝土集中拌制,保证混凝土浇注连续。为缩短混凝土浇灌时间,混凝土应集中拌制,如配备多台搅拌机,连续拌制作业,不停浇灌,快速施工,保证混凝土整体性。

3.混凝土配合比优化。为了减少混凝土收缩、增强混凝土本身抵抗收缩应力的能力,实验室应根据混凝土的设计强度和抗渗等级要求,结合材料的品种,进行混凝土配合比优化,混凝土的水灰比不得大于0.55。如尽可能地降低水灰比,在混凝土中掺入适量的粉煤灰、高效减水剂及水泥用量8%的uha复合膨胀防水剂等,并减少混凝土的拌和用水量,以提高混凝土的抗渗和抗压能力,使试验

地下室防水施工方案(底板湿铺法)

地下室 防水施工方案 (湿铺法) 编制人: 审核人: 审批人: 江苏宏牛建筑防水科技有限公司 广州宏牛建筑防水材料有限公司

Guangzhou Acer cattle waterproof building materials Co. Ltd

目录 第一部分、编制依据 (3) 第二部分、使用材料及施工做法 (3) 1、使用材料 (3) 2、产品优势 (3) 3、产品粘结特点 (4) 第三部分、防水构造节点大样及施工做法 (5) 1、...................................................................................... 地下室做法构造图 5 第四部分、地下室底板湿铺法施工工艺 (5) 4.1施工准备 (5) 4.3、施工工艺 (7) 4.4、施工注意事项 (13) 4.5、质量验收 (13) 第五部分、保证工程质量措施 (14) 一、保证质量组织措施 (14)

二、保证质量的技术措施 (14) 第六部分、安全生产的技术组织措施 (15) 一、安全生产措施 (15) 二、安全技术措施 (15) 第七部分、文明施工的技术组织措施 (15) 一、遵守施工措施: (15) 二、场地整齐措施 (15) 三、工完场清措施 (16)

第一部分、编制依据 1.《地下工程防水技术规范》GB 50108—2008 2.《地下防水工程质量验收规范》GB 50208—2002 3.《建筑工程施工质量验收统一标准》GB 50300—2001 4.《预铺/湿铺防水卷材》GB/T23457-2009 第二部分、使用材料及施工做法 1、使用材料 地下室: 1.5厚HNP-CL反应粘结型高分子湿铺防水卷材 (单面粘:反应粘密封胶+绿黑交叉强力膜) 2、产品优势 1、能跟混凝土反应粘结,长在一起,形成一层牢固不可逆的界面密封反应层(类似涂料层),起到涂料和卷材防水的双重功效,杜绝窜水现象发生; 2、兼具SBS、APP、自粘卷材耐高低温、蠕变抗裂、抗老化等优异性能; 3、采用湿铺法在潮湿环境下施工,适应赶工期的需要。

地下室防水施工承包合同

地下室防水施工承包合同 甲方: 乙方: 依照《中华人民共和国合同法》及防水施工规范及验收标准等其它有关法律法规,遵循平等、自愿、公平和诚实信用的原则,甲乙双方就地下室防水施工事宜协商一致,订立本协议内容如下: 一、项目概况 1、项目名称: 2、施工地点: 3、施工范围: 二、承包内容:地下室地面防水与剪力墙防水工程 三、项目质量及验收标准 2、该项目应符合现行相关质量验收标准,即在地面板带混凝土完工2个月后的地面与墙面无现漏点和/或湿渍,则视为验收合格。 3、如未能达到本协议所约定的验收标准,应由乙方对不符合验收标准的部位进行返工,直至验收合格为止。 四、项目造价、付款方式及结算 1、该项目每平米造价为¥100元(大写:一百元整)。 3、乙方施工地面防水完毕合格后,甲方即向乙方支付总造价的作为进度款。 4乙方施工墙面防水完毕合格后,甲方即向乙方支付总造价的作为进度款。 4、甲方验收合格时,即向乙方支付支付总造价的元,整作为尾款。 5、该项目总造价的剩余部份作为保修金。保修期内未发生乙方责任造成的渗漏事故,甲方应在保修期满后的3日内,将保修金全部支付给乙方。

五、安全施工 1、乙方必须严格按照施工组织方案操作规程进行施工,施工中由于操作不当造成伤亡事故应由乙方负责,费用由乙方承担。 2、乙方在施工中要对施工人员加强安全教育管理工作,服从甲方的监督管理与检查,自行配置符合要求的劳动防护用品及设施,严格执行环境、职业安全健康管理体系方面的有关规定,确保安全。 3、甲方对乙方在施工中存在的不安全因素有权提出整改或责令停工整顿。甲方不因为行使此种监督权而对乙方发生的安全事故承担任何责任。 六、双方责权 (一)甲方责任: 1、负责施工现场用水、电、路的“三通一平”。 2、随时有权检查或委托监理项目师检查项目施工质量,并有权就发现的不符合验收规范的问题向乙方提出整改意见。 3、对乙方提请验收的项目,甲方应及时验收签证。 (二)乙方责任: 1、按甲方要求及国家颁布的有关施工技术规范精心组织施工,确保工程质量达到验收规范和质量检查标准,确保工期。 2、按质量、环境、职业安全健康一体化管理体系要求,并做好竣工验收结算工作。 3、乙方向甲方提供工程所需的全套资料。 4、提供防水施工方案与详细的技术操作规程和选用的材料品名、厂家、材料的合格证等资料 5、文明施工,安全施工。 七、违约责任 本协议所涉及的条款,甲乙双方都应严格遵守,如一方发生违约情况,另一方有权要求其限期整改,如违约方未能完成整改,则被违约方有权单方面解除本协议,且有向违约方要求赔偿的权利。

地下室防水工程质量控制

地下室防水工程质量控制 1、防水混凝土的防水原理 采用水泥、砂、石或掺加少量外加剂、高分子聚合物等材料,通过调整配合比而配制成抗渗压力大于0.6MPa,并具有一定抗 渗能力的刚性防水材料称为防水混凝土。与普通混凝土不同。防水混凝土通过调整混凝土的配合比或掺入外加剂等方法来减少混凝土内部的空隙,抑止空隙间的连通,从而提高混凝土的密实性和抗渗性,达到防水的目的。根据配制方法的不同,防水混凝土可以分为普通防水混凝土、外加剂防水混凝土和膨胀水泥防水混凝土。 2、地下室防水混凝土的施工技术 2.1防水混凝土搅拌要求:及时测定砂石的含水率,以便调整混凝土拌合水用量;混凝土搅拌设备须保持洁净;混凝土搅拌上料应严格按照试验室提供的配合比施工,混凝土搅拌时间不得少于规范要求。 2.2自防水混凝土浇筑:混凝土搅拌好后做坍落度试验,不合格者严禁使用,以保证混凝土的入模温度;混凝土的浇筑方法必须合理,避免出现冷缝;底板混凝土施工中,在卸料点为防止混凝土集中堆积,应先振捣料口处混凝土,形成自然流淌坡度,然后全面振捣。对于积水沟(井)处采用吊模施工部位,应先振捣沟(井)底板混凝土,然后振捣侧壁混凝土,并使之由吊模底部溢出,防止因混凝土沉落而出现裂缝;由于泵送混凝土的坍落度大,墙体混凝土采用循

环浇筑路线,分层、连续浇筑,即“一个坡度,薄层浇筑,循序推进,依次浇筑到顶”,利用自然流淌形成的斜坡浇筑混凝土,每层浇筑厚度控制在500mm左右。混凝土浇筑时采用溜槽入模,使混凝土从一侧开始逐渐向前推进,并保证上下层混凝土浇筑间隔时间不超过混凝土初凝时间,一般控制在2h 以内;混凝土的振捣。根据泵送混凝土浇筑时自然形成一个坡度的实际情况,在每条浇筑带前、后布置两道振动器。前道振动器布置在底排钢筋处和混凝土的坡脚处,确保混凝土下部的密实;后道振动器布置在 混凝土卸料点,解决上部混凝土的捣实问题,同时还要严格 控制振捣的间距和时间。每一振点的振捣时间,应以混凝土捣实至表面呈现浮浆、不冒气泡和不再沉落为准,振捣时间为20-30s ,避免漏振、少振和超振;底板混凝土振捣后,先用长刮尺按标高刮平,再用木抹子反复搓压,使其表面密实,以防混凝土表面龟裂;混凝土的泌水处理。大体积大流动性混凝土在浇筑和振捣中,上涌的泌水和浮浆会随着混凝土坡面流到坑底,并随混凝土向前推进。在支模时,应在混凝土浇筑前进方向两侧模底部留孔排出泌水和浮浆。⑧混凝土的表面处完4-5h后,要用长刮尺刮平,在初凝前用滚筒来回碾压数遍,待接近终凝前,用木抹再打磨一遍,使收水裂缝闭合。 2.3混凝土的养护:大多数是不同深度的表面裂缝,其主要原因是温度梯度造成寒冷地区的温度骤降。因此,混凝土的保温对防止表面早期裂缝尤其重要。从温度应力观点出发,保温应达到下述要求:

地下室防水施工方案

吉安#####工程 地 下 室 防 水 施 工 方 案 编制人: 审核人: 审批人: 编制单位:江西省###有限公司编制时间:二0##年##月二十日

目录 第一章编制依据 (1) 第二章地下室防水概况 (3) 第三章施工部署 (4) 第一节材料准备 (3) 第二节施工进度计划 (4) 第四章防水施工方法 (6) 第一节基面要求 (3) 第二节施工步骤 (4) 第三节地下室特殊地方防水 (3) 第四节结构自防水施工 (4) 第五章安全质量保证措施 (7) 第一节安全目标 (3) 第二节安全生产管理措施 (4) 第三节质量保证措施 (3) 第六章环境与文明施工保证措施 (10) 第一节文明施工措施 (3) 第二节环境保护措施 (4)

第一章编制依据 1、《地下工程防水技术规范》(GB50108-2008)。 2、《江西省建筑防水构造图集》。 3、国家现行有关施工规范,规程及技术标准。 4、《地下防水工程质量验收规范》(GB50208-2011) 5、《混凝土结构工程施工质量验收规范》(GB50204-2015) 6、建设单位提供的吉安##项目施工图。 7、建设单位提供的其本单位要求做法###构造。 第二章地下室防水概况 本工程##一标段及 4#地块幼儿园房建总包工程位于吉安##,总建筑面积约## ㎡,地下室建筑面积约20000㎡,含##栋15~24F住宅楼,1栋3F幼儿园、3栋1F户型室,高层建筑为剪力墙结构,一层地下室,主要建筑结构为框剪结构。本工程高程采用黄海高程系统,框架剪力墙结构。本工程±0.000 相当于绝对标高62.50m(黄海高程),地下室底板标高为-5.2m。 根据地下室使用功能,具体做法如下: 1、地下室底板做法表:

地下室防水施工方法方案

地下室防水施工方法方案 1、地下室防水施工顺序 防水施工原则上同结构施工同步,即先施工的结构先做,具备条件的先行。即先做底板防水施工,待地下室完成或局部地下室完成后,再做地下室外墙防水,底板防水施工先进行桩头处理,再施工承台地梁,最后施工底板防水。 同一区域先高跨,后低跨,同等高度,先远后近,同一立面,从高向低处开始铺贴。 2、地下室防水施工流程 2.1、地下室底板防水施工流程 本工程防水施工严格执行“样板引路”制度,在防水施工前做出一块防水施工样板,请建设单位、监理单位专业工程师现场验收,经一致认可之后,按照样板做法在进行大面积防水施工。 2.2、地下室外墙防水施工流程 3、地下室防水施工工艺 3.1、地下室底板防水施工工艺 1、垫层施工、白蚁防治施工 底板混凝土垫层施工,严格控制混凝土垫层标高,标高应预留防水层的厚

度和防水保护层厚度,在浇筑混凝土垫层时,混凝土表面要平整,表面直接压光,便于在上面进行防水施工。 防水施工前,应由具备白蚁防治专业资质的单位进行白蚁防治施工,详见《白蚁防治施工专项方案》,白蚁防治施工完毕之后,经建设单位、监理单位专业工程师验收合格之后进行防水施工。 2、防水基层处理、检查 底板下面有集水坑、承台等构件,因而防水接触面存在很多阴阳角,阴阳角处理,直接关系到防水卷材在阴阳角处的受损状况,对防水施工同样重要,阴阳角均做成半径为50的圆角,集水坑、承台等阴阳角待垫层和砖模施工完成后采用1:2水泥砂浆通过阴阳角铁板抹灰而成。如果垫层表面不平整,必要时采用1:2.5水泥砂浆找平,直到检查合格。防水施工前,垫层要有一定的强度,防止施工时破坏垫层结构。 施工时基面应潮湿,但基面应无明水,如有积水部位,则扫除积水后进行施工。 3、材料检验和报审 聚氯乙烯防水卷材、聚乙烯丙纶防水卷材、水泥基渗透结晶型防水材料的包装、外观、质量等必须符合规范和产品说明书要求且取样送检合格。防水主要材料必须资料齐全并报审,经监理认可后方可使用。 4、聚氯乙烯防水卷材粘贴 基层表面的涂刷:在干燥的基层的基层上均匀涂刷1mm左右的粘接剂(当粘接剂偏稠时,用文火缓慢加热,温度不宜过高),切忌在一处来回滚涂,以免将胶底“咬起”,形成凝胶而影响质量。涂刷基层胶粘剂时,要特别注意阴阳角、平立面转角处、卷材收头处等节点部位。 施工铺贴卷材时,先用墨线在基层上弹好线,由一侧向另一侧施工,把卷材对准已弹好的粉线,并且在铺贴好的卷材上弹出搭接宽度线。贴一幅卷材时,先用50mm~100mm塑料管重新成卷,且涂布胶粘剂的一面向外,成卷后用

地下室防水施工合同范本

地下室防水施工合同范本 甲方: 乙方: 依据中华人民共和国合同法、中华人民共和国建筑法及其它有关法律、法规,遵循平等、自愿、诚实守信的原则。双方就本建设工程地下室防水施工事项协商一致,订立本合同,供双方共同遵守。 一、工程概况 1、工程地点: 2、工程名称: 3、工程内容:在原有基础上新做一层sbs改性沥青防水卷材施工卷材为聚酯胎3mm 厚,-15°,包含细部处理,底部基层处理剂的施工,附加层的施工,施工缝和后浇带的防水处理及与本工程有关的零星工程。 二、承包范围及方式:包工、包料、包质量、包安全、包进度、包文明施工。 三、主材选用及工程价款等: 1、选用材质:“聚酯胎3mm厚,-15°防水卷材,乙方在施工前必须提供材料的合格证书、材料检验证书、材料样板及乙方施工资格证书。材料经检测中心检测合格后方可进场开工。 2、本合同价格包括材料现场转运、垃圾的清运、清除运离施工现场。 3、施工厚度要求:采用外mm厚“”防水卷材。 4、全部包工包料,单价为元/平方。 6、面积:按甲方确认的实做面积结算,此价格为含税人民币价格。 四、工期:按甲方项目部所安排的进度施工。 五、工程质量: 1、工程质量标准:合格工程质量标准。 2、承包人施工质量必须达到国家现行规范、标准、图集和设计图纸的规定。并符合发包人的要求。工程施工质量必须符合《地下防水工程施工质量验收规范》gb50208-XX,防水施工所用的材料必须有产品合格证书和性能检测报告。并经发包人、监理、承包人共

同见证取样,送法定检测部门检测合格,材料的品种、规格、性能符合现行国家标准和设 计要求。不合格的严禁使用。工程质量保修期从竣工验收通过之日起计为五年。 六、合同价款与支付方式 按承包人实际完成的、且达到质量标准的工程量,每平方米铺贴面积元,该铺贴面 积仅指铺贴完成的外表面积,其它如细部处理、底部基层处理剂的施工、附加层的施工、 施工缝和后浇带的处理等均不再计算工程量,不再另计任何费用。 在承包人承包的防水工程范围内的一切检测费材料等均有承包人承担,不再另计任何 费用。 达不到质量标准时,由承包人返工,因返工给发包人造成损失的,应赔偿发包人的损失;承包人拒绝返工的、或工期严重滞后时,由发包人另外组织施工单位进行施工,承包 人已经施工的工程量,发包人可拒付任何费用,承包人对此无任何异议。 七、工程款支付办法: 1、当地下室底板及外墙板外侧防水层全部施工完毕,经质监站、监理单位、发包人、承包人共同验收达到合同约定的质量标准,并在主体施工单位施工完回填土方后,7日 内发包人支付给承包人外墙防水已完工程量的60%;土方回填施工时,承包人应派专人在 现场跟班作业,以防泥工施工时破坏防水层; 2、在土方回填后30日内的适当时间,发包人组织承包人、监理单位不少于两次的地 下室防水效果初验;在此期间,承包人整理施工资料提交给发包人;初验中没有发现问题,资料提交齐全有效,发包人支付承包人所施工的底板防水和外墙防水已完工程量的25%; 若在初验中发现渗漏或超过规范规定的湿渍等质量问题、或资料有缺陷时,顺延本次工程 款的支付时间,直至承包人解决好所发现的问题; 3、在地下室底板和外墙后浇带等主体结构施工前后,承包人应及时配合,完成后浇 带部位的防水层施工;在后浇带等部位的防水层施工完毕后的14日内,经发包人、监理 单位、承包人共同初验合格后,发包人支付承包人所施工的全部已完工程量的10%; 4、承包人剩余5%的工程款转作保修金,在保修期满后的14日内,由发包人无息退还给承包人。保修期间出现保修事件时,保修金不足部分由承包人交付。 八、承包人向发包人承诺按照合同约定进行施工、竣工并在质量保修期内承担工程质 量保修责任。自行解决民工食宿。 九、发包人向承包人承诺按照合同约定的期限和方式支付合同价款。 十、隐蔽工程和中间验收

地下室防水施工方案

目录 一、工程概况 (2) 1.1工程总体概况 (2) 1.2 防水设计概况 (3) 二、编制依据 (3) 三、施工部署 (4) 四、防水施工方法 (5) 4.1 、施工准备 (5) 防水卷材理力学性能(GB/T23457-2009) (5) 4.2、技术准备 (6) 4.3、自粘聚合物改性沥青卷材防水施工主要技术措施 (6) 4.4、防水保护层施工: (10) 4.5、地下室特殊部位防水施工 (10) 4.6、防水混凝土 (11) 五、质量控制要点及要求 (14) 5.1、材料及施工标准 (14) 5.2、验收 (14) 5.3、施工要点和质量问题分析 (14) 六、成品保护工作 (15) 七、施工注意事项 (16) 八、安全文明要求 (16)

一、工程概况 1.1工程总体概况 建设单位:珠海市恒大海泉湾置业有限公司 设计单位:景森设计股份有限公司 勘察单位:韶关地质工程勘察院 监理单位:广州市恒合工程监理有限公司 总承包施工单位:开平住宅建筑工程集团有限公司 工程总体质量目标:合格 珠海恒大海泉湾花园Ⅰ标段(A1、A3地块)总建筑面积约为204166平方米,包括4栋17F高层住宅、4栋15F高层住宅、13栋11F高层住宅,2/3层别墅69栋,幼儿园1栋,销售中心1栋及综合楼1栋。 工程范围:基础土石方工程、基础工程(桩基础除外)、主体结构工程、砌筑工程、屋面工程(含隔热、保温)、外墙保温工程、防水工程、防腐工程、室内初装修工程、外墙饰面工程、阳台栏杆工程、金属结构工程(大型钢结构工程除外)、飘窗栏杆,铝合金

门窗安装工程、防火门安装工程、GRC构件安装工程、架空层及地下室顶板滤水层以上的土石方回填、人防工程的电缆井及部分水电等工程。 1.2 防水设计概况 本工程场地的常年最高地下水位为2.45;根据地下室使用功能,地下室防水等级为二级,地下室种植顶板的防水等级为一级。地下室采用明挖法施工,设防做法为一道防水钢筋砼结构自防水,设计抗渗等级为P6级,一道1.5厚自粘聚合物改性沥青防水卷材。 1.2.1地下室防水工程设计: 1.2.1.1地下室底板防水做法:100厚C15混凝土垫层(随捣随抹平)→1.5厚自粘聚合物改性沥青防水卷材→干铺无纺聚脂纤维布隔离层→50厚C20细石混凝土随捣随抹平→C30P6抗渗混凝土底板。 1.2.1.2地下室外墙防水做法:C30P6抗渗混凝土侧墙→纯水泥浆批平→1.5厚自粘聚合物改性沥青防水卷材→30厚聚苯乙烯泡沫塑料板保护层,用聚醋酸乙烯胶粘剂粘贴。 1.2.1.3地下室种植顶板防水做法:钢筋混凝土顶板自防水原浆收光(C30P6)→1.5厚1.5厚自粘聚合物改性沥青防水卷材→4厚耐根穿刺防水层→隔离层(无纺布一层200g/㎡)→C20细石砼保护层兼找坡(厚度最薄处≥50,最厚处≤150,内配A6@200双向钢筋网,4×4m分缝,缝宽20~30mm,缝填聚苯板,单组份聚氨酯密封胶嵌缝)→疏水层(20高凹凸型排水板,凸面向上放置)→过滤层(无纺布一层200g/㎡)→覆土层。 二、编制依据 2.1国家标准《建筑工程施工质量验收统一标准》(GB50300-2013) 2.2 地下防水工程施工质量验收规范(GB50208--2011) 2.3地下工程防水技术规范(GB50108--2008) 2.4恒大防水做法图集(HD2015-J-FS) 2.5《自粘聚合物改性沥青防水卷材》GB23441-2009 2.6本工程施工图纸

地下室防水施工方案(完整)

地下室防水施工方案 一、工程概况 浙江开隆建设工程有限公司宁夏分公司承建的国贸新天地工程位于银川市17号东侧,宁夏紫荆花商业中心北侧,建设单位银川市利鑫房地产开发有限公司,监理单位宁夏现代建设监理有限公司,总建筑面积约90320㎡,分为5幢高层,属于框筒剪力墙结构,公寓A、B楼地下一层,地上二十三层,住宅1#楼地下一层,地上十层,住宅2#3#楼地下一层,地上十一层,建筑总高度分别为34.6m、37.5m、87.5m。地下一层层高1#楼3.3m、2#3#楼4.8m、公寓A、B楼4.8m。首层层高公寓楼4.8m,二、三层层高3.9m、四层层高4.8m,标准层层高3.3m,1#楼2#3#楼标准层层高2.9m。 本工程地下室外墙、筏板混凝土结构采用防水混凝土C30自防水,设计抗渗等级P8,外墙立面采用聚氨酯防水涂料砖砌120厚M5水泥砂浆作保护层。地下室底板防水采用聚氨酯防水涂料花铺200g油毡一层施工。地下室顶板,钢筋混凝土顶板,20厚1:3水泥砂浆找平层,1.6厚聚氨酯防水涂料,花铺200g油毡一层。为保证施工质量,特编制此方案。 二、劳动力组织及工具准备 根据施工总量,需劳动力为20人。 主要施工工具:1、小平铲、扫帚30把清理基层 2、滚动刷50把涂聚氨酯防水涂料 3、铁桶15个分装聚氨酯防水涂 料 4、剪刀 10把裁剪卷材用 5、卷尺 10个度量尺寸用 三、工艺流程及施工方法

1、工艺流程 基层检验→清理→修补→涂刷基层处理剂→节点密封处理→附加层施工→第一遍涂膜防水层

→第二遍涂膜防水层→卷材试铺→定位→弹基准线→铺贴卷材→收头固定→密封→保护层施工→清理→检查→验收。 2、基层清理 施工前将验收合格的基层清理干净,并测定基层干燥度是否符合施工要求。 3、附加层处理 1)阴阳角、管根、水落口等部位必须先做附加层,可采用自粘性密封胶法或聚氨酯涂膜、也可用卷材铺贴一层处理。 2)细部附加层施工:用油漆刷蘸配好的涂料在管根、地漏、阴阳角等容易漏水的薄弱部位均匀涂刷,不得漏涂(地面与墙角交接处,涂膜防水拐墙上250mm高)。常温4h表干后,再刷第二道涂膜防水涂料,24h实干后,即可进行大面积涂膜防水层施工,每层附加层厚度宜为0.6mm。 4、防水层细部做法如下图: 管根与墙角 1-楼板2-找平层(管根与墙角做半径R=10mm圆弧,凡靠墙的管根处均抹出5%坡度) 3-防水附加层(宽150mm,墙角高100mm,管根处与标准地面平) 4-防水层5-防水保护层6-地面面层 5、聚氨酯施工 1)涂刷底胶;配料:先将聚氨酯甲、乙两组份和二甲苯按l∶1.5∶2的比例(重量比)配合搅拌均匀,即可使用,配制时要根据需用量配制,不要过多。

地下室防水施工合同

地下室防水施工合同 篇一:地下室防水合同 防水工程施工合同 发包方:常州二建建设有限公司二一六项目部 承包方:常州市润德防水工程有限公司 双方根据《中华人民共和国合同法》和《建筑法》中的有关规定,为了明确各方的权利义务关系和责任,结合本工程的具体情况,经充分协商签订本合同。详细条款如下:第一条工程概况: 1、工程名称:融锦·融御地下室防水工程。 2、工程地点:常州市飞龙中路。 3、施工部位:地下室的底板、侧墙及顶板 第二条承包方式和承包范围 1、承包方式:包工、包料、包工期、包质量。 2、工作内容:地下室的底板、顶板及侧墙防水工程。 3、承包范围:完成施工图纸规定的一切工作内容。 第三条材料品种及采购 1、材料品种: 地下室底板、顶板及侧墙材料:宜兴龙华BAC(有胎)自粘聚合物改性沥青防水卷材,厚度为:。 2、材料的采购: (1)全部材料由承包方负责采购,承包方应当在运进现

场前向发包方及监理提供相应的出厂合格证及产品质量保证书,并应当按国家规定、地方规定或发包方、监理的要求在发包方指定的试验检测单位进行必要的试验、测试、复查、抽检,相关费用承包人承担,在使用前应当向发包方及监理提供发包方指定的试验检测单位出具的试验、测试、复查、抽检报告。否则,相关材料不得使用,并应将该部分材料自行运出。如发包方或监理发现使用的,有权要求承包方更换,无论该材料、设备是否质量合格,因此所发生的一切费用由承包方承担,工期不予顺延或发包方将该部分费用从应支付的工程款中扣除; (2)由承包方负责供应的材料、设备,发包方或监理的核实、接受相关文件、报告,并不免除承包方对于材料、设备质量的保证责任,材料、设备的缺陷责任仍由承包方承担; (3)发包方指定的试验室作为本工程全部材料的试验检测单位,在承包方提出试验检测时,发包方以书面通知形式确定试验检测单位。施工中需要提交的相关报告、资料,承包方未能按时提交的,发包方有权拒付工程进度款。 3、材料、设备的运输、装卸、保管保护: 本工程施工用的材料、设备由承包方负责运至施工现场卸车并保管保护。期间的运输、装卸、保管保护等费用,均由承包方承担。 4、承包方采购的材料设备,不得侵犯他人的权利(包括

地下室防水工程的质量通病及防治措施【最新版】

地下室防水工程的质量通病及防治措施 随着社会的发展及科学技术的进步,无论民用建筑,还是公用建筑,一座座高楼拔地而起。在高层建筑建设的同时,在建筑物的本身,注定了建筑的基础为深基础,基础埋深几乎全在地下水位以下,为了土地的充分利用,建筑物下面几乎全部设计成停车场、储物间、设备间等房间,这就决定了地下室必须不能进水,才能保证地下室的充分利用,及建筑物本身的使用寿命。由于地下室防水为隐蔽工程,这就在施工过程中注定要对防水作业加强管理,控制质量方面显得尤为重要。 目前施工的建筑物,地下室防水大多以结构自防水与卷材防水相结合方式加以运用。下面结合施工的经验简单的分析一下地下室防水工程的质量通病及防治措施。地下室防水工程的质量通病: 渗漏原因 结构自防水顾名思义就是依靠混凝土自身的密实度抵抗地下水的侵蚀。但是由于施工原因,混凝土构件自身的缺陷造成渗漏: 1、混凝土蜂窝、麻面、露筋、孔洞等造成地下室渗水;

2、混凝土结构的施工缝也是极易发生渗水的位置,其渗水主要原因为施工缝留设位置不当;施工缝清理不净,新旧混凝土未能很好结合;钢筋过密,混凝土捣实有困难等; 3、混凝土裂缝产生渗漏; 4、预埋件部位产生渗漏。产生渗漏的原因有预埋件过密,埋件周围混凝土振捣不密实;在混凝土终凝前碰撞预埋件,使预埋件松动;预埋件铁脚过长,穿透混凝土层,又没按规定焊好止水环;预埋管道自身有裂缝、砂眼等病,地下水通过管壁渗漏等; 5、地下室的后浇带处理不合理产生渗漏; 6、地下室外墙的穿墙螺栓眼位置处理不当造成渗漏。 卷材防水施工引起的渗漏 1、地下室底板结构复杂,卷材防水施工时,卷材施工不到位,造成底板漏水; 2、含有地下水的底板,由于降水不到位,混凝土垫层潮湿,造成涂刷的冷底子油不沾,致使防水卷材与垫层无法结合成一体,造成

地下室防水施工专项施工方案

地下室防水工程施工专项方案 第一章工程概况 1.1 基本概况 宁波渔轮厂地块项目位于宁波市江东区,惊驾路以北,滨江大道以东,江东北路以西。工程总建筑面积139091m2,分1#、2#和3#三部分,地下均为2层。1#楼为超高层办公楼,框-筒结构,地上共38层,结构总高度约174m,建筑面积74905 m2;2#和3#为商业裙房,框架结构,地上3~4层,建筑面积25805 m2。地下室总面积约38039m2, 其中地下二层18321m2,地下一层18058m2,地下室夹层1660m2。基础型式为钻孔灌注桩基础。 地下室防水等级为一级。与水土直接接触的地下室底板(室外地面下顶板)、外墙、汽车(自行车)坡道底板(室外地面下顶板)、外墙,水池、水 箱等有防水要求的混凝土结构构件均需采用密实防水混凝土浇筑,地下一层楼 面以下抗渗等级为P8,地下一层楼面以上抗渗等级为P6。 1.2 水文地质概况 场地地下水有松散堆积层孔隙潜水和松散堆积层孔隙承压水两类。松散堆积层孔隙潜水含水层组由全新统海积淤泥质粘性土、粘性土组成,含水性差,渗透性弱。潜水水位主要受大气降水影响,其水位年变幅可达1.0m以上。勘察期间,实测地下水位埋深为0.1~2.0m左右,相当于黄海高程1.58~2.41m之间。 第二章编制依据 1、宁波渔轮厂工程地下室施工图及其总说明 2、《宁波渔轮厂地块岩土工程勘察报告(详勘)》 3、地下工程防水技术规范GB50108-2008

4、地下防水工程施工质量验收规范GB50208-2002 5、建筑地基基础工程施工质量验收规范GB50202-2002 6、混凝土结构工程施工质量验收规范GB50204-2002 7、建筑施工手册(第四版) 第三章地下室防水施工技术方案 3.1 概述 地下室防水工程执行《地下工程防水技术规范》GB50108和地方有关规程和规定。 本工程地下室结构防水以结构自防水为主,结合外防水与附加防水。在施工过程中,应对防水混凝土、外防水层、施工缝和变形缝及特殊部位如预留洞、转角、坑槽、后浇带等部位防水进行精心施工,确保地下室结构防水施工质量。 防水施工严格按照《地下防水工程质量验收规范》进行。地下室底板及外墙采用抗渗等级P6自防水混凝土,混凝土强度等级C35,结构表面应平整光洁。 外墙四周剪力墙施工时上翻900㎜高,四周在剪力墙中间焊好钢板止水带,并且模板挂板支模螺杆均采用止水螺杆。 3.2 防水混凝土施工 地下室底板混凝土设计为C35自防水混凝土。防水混凝土水泥用量控制在300Kg/m3以下,以减少混凝土的水化热。采用低水化热的水泥,混凝土初凝时间控制不小于4.5h。同时,合理安排浇筑时间和混凝土输送车数量,保证浇筑的连续性,以防止冷缝出现。采取阶梯状分层滚动式的浇筑方法。混凝土浇灌后覆盖塑料薄膜,定时淋水,保持混凝土湿润,养护时间不少于14d。

建筑工程的防水施工合同范本

防水工程施工合同 甲: 乙: 本工程依照《人民国合同法》、《人民国建筑法》、遵循平等、自愿、公平和诚实信用的原则,经甲、乙双友好协商,甲将XXX项目防水工程委托乙施工。为明确双权利、义务、责任,特签订本合同: 一、工程名称及地点 工程名称: 工程地点: 二、承包容、式及单价 1、承包容:XXX防水工程施工图纸与设计变更。具体包括:地下室地板、顶板与外墙、屋面防水层、卫生间等防水工程,具体施工部位及项目详见施工图纸。 2、承包式:包工包料、包机械工具、包质量、包检测、包安全文明施工、包竣工验收合格。 4、以上合同单价已包括所有材料费、人工费、材料检测费、税票。也包括管道、洞口边及外墙脚、墙根、阴、阳转角处加强处理的费用。

5、结算按实际防水面积计算工程量(不含搭接量)。 6、如有设计变更材料与做法价格由双另议。 三、付款式 乙防水工程施工至每栋封顶经甲验收合格,甲一次付给乙已完成工程量__%的工程款,项目全部防水工程施工完成且经验收合格三个月后无质量问题,甲向乙支付至全部工程量的__%工程款,剩余__%工程款作为质量保修金,保修期年满后一个月再退还给乙,不计利息。工程款支付为现金或转账,不开票支付,乙必须及时向甲提供足额的含税发票。 四、工程工期 1、开工日期以甲开工令为准。 2、根据业主及甲的进度安排,乙必须确保工期,因乙责任延误工期的经济损失由乙承担。如乙因各种原因达不到施工进度安排,甲有权随时收回分包项目并要求乙人员限期无条件退场。 3、合同签订后按甲通知,乙必须安排进场施工,因乙自身原因导致防水工程随后的工序耽误的,所有责任由乙承担。 4、所有防水工程乙需按照甲工期及施工要求完成施工,如遇雨天,工期顺延。 五、双责任 1、甲责任: ①提供给施工临时设施、施工用水、用电、生活用水用电等。费用由甲承担; ②提供可进行防水施工的工作面; ③负责向乙进场人员进行安全交底及质量施工交底; ○4负责现场施工调度和管理及质量、安全监督,审核乙的工程量核算; ○5帮助和协调乙与设计、监理、建设单位等的合作关系; ○6按合同约定及时支付乙工程款。 2、乙责任: ①乙负责组织材料及施工人员按甲要求的时间进场进行施工; ②乙负责进行材料的保管、施工及产品防护; ③对防水施工队伍进行安全教育、交底及现场管理; ○4乙在施工中必须满足甲关于企业形象宣传的有关要求,自备符合安全

地下室防水工程施工质量控制要点

地下室防水工程施工质量控制要点 姒洋1,吴林兴2,何林海3 (1.中国建筑第五工程局有限公司,长沙,410004;2. 中国建筑第五工程局有限公司,长沙,410004, 3. 中国建筑第五工程局有限公司,长沙,410004) SI-yang1WULin-Xing2,HELin-hai3 (1.China Construction Fifth Engineering Division Corp .,Ltd,Changsha 410004,China; 2.China Construction Fifth Engineering Division Corp .,Ltd,Changsha 410004,China; 3.China Construction Fifth Engineering Division Corp .,Ltd,Changsha 410004,China) [摘要]:地下防水工程因其部位特殊性、防水工程本身隐蔽性及不可逆性而复杂,施工质量控制格外重要。针对在实地下工程地下水位高、地下水丰富、埋置深度大、施工难度大等特点,制定地下防水工程施工质量控制要点,保证地下防水工程施工质量及建筑使用功能。 [关键词]:地下防水质量控制 1.工程概况 济南市西客站片区场站一体化市政配套工程地下水丰富,据地质资料介绍,地下室底板在水面下10~15m,最深处在水面下有18M,每平米承压力在10t以上。地下室埋置深度大,基础底板底板标高为-13.5m。因此地下室防水,是工程能否成功的关健。 本工程地下防水工程设计等级Ⅰ级,采用基础防水底板、地下室外墙、地下室顶板抗渗砼自防水结合防水卷材及聚氨酯防水涂料等多道外防水复合防水方案。 本文主要从施工管理、自防水砼、防水卷材、聚氨酯防水涂料及施

地下室防水施工方案完整版样本

1.工程概况 秦皇岛房产局投资实施的”秦皇岛东李庄小高层住宅”工程项目位临近于秦皇岛市海港区东港路, 工程东面、南面、北面为未开发地段。整块场地原为荒地。施工主要出入口设在楼群区南侧。 1、20#、21#、28#楼房为地下一层、地上十一层框剪结构。地下一层为库房、变电室、设备间; 地上为住宅。 2、20#建筑面积: 6694.56㎡, 其中地上6144.38㎡, 地下550.18㎡; 21#建筑面积: 6738.12㎡, 其中地上6210.34㎡, 地下527.78㎡; 28#建筑面积6941.64㎡, 其中地上6348.24㎡, 地下593.4㎡。 3、设计底层室内地面标高±0.000相当于绝对标高+5.70M、+5.50M、+5.45M。室内外高差0.45M。 4、9#、10#、11#楼房为地下一层, 地上十八层框剪结构。地下一层为库房、变电室、设备间; 地上为住宅。 5、9#建筑面积: 13313.83㎡, 其中地上12589.43㎡, 地下724.4㎡; 10#建筑面积: 10773.5㎡, 其中地上10211.9㎡, 地下561.6㎡; 11#建筑面积:13313.83其中地上12589.43㎡, 地下724.4㎡。 6、设计底层室内地面标高±0.000相当于绝对标高.....M、+.....M、+.....M。室内外高差0.45M。 7、本工程所处水位高且水量较大, 工程设计采用混凝土自防水和外卷材防水两道设防, 其中外防水采用外防外贴SBS改性沥青防水卷材作为防水材料, 防水范围为底板、砼结构地下侧墙外围。 8、卷材防水工程工期及进度安排见施工进度计划。

地下室涂膜防水施工工艺

地下室涂膜防水施工工艺 地下室涂膜防水施工工艺 (一)聚氨酯涂膜防水施工工艺 聚氨酯涂膜防水施工属冷作业施工,只适用于地下室结构外防外涂的防水施工做法,不宜于外防内涂做法。即聚氨酯涂料应涂刷在地下室结构面上,所形成的涂膜防水层能够适应结构变形。特别注意,聚氨酯涂料不应涂在保护墙上。 非聚氨酯涂膜防水施工,如水乳型(不属于化学反应固化成膜的)涂料不得在地下室防水涂膜使用。 1.主要材料及施工机具 (1)聚氨酯防水涂料 甲组分:异氰酸基含量以3.5±0.2%为宜; 乙组分:如为羟基固化时,羟基含量以0.7±0.1%为宜。 聚氨酯防水涂料及形成防水涂膜的质量应符合下列要求: 固体含量:不小于94%; 拉伸强度:不小于1.65MP; 断裂延伸率:不小于300%; 柔性:-30oC弯折无裂纹; 不透水性:0.3MPa,30min,不渗漏。 (2)聚氨纤维无纺布 由聚酯纤维加工制成,主要用作涂膜的增强材料,规格60-80g/m2,拉力100N/50mm,延伸率20%以上(均为横向)。 (3)聚乙烯泡抹塑料片材 由聚乙烯树脂成型发泡制成,厚度5-6mm,主要用作立墙外侧防水涂膜的软保护层。 其主要技术性能符合下列要求: 拉伸强度:不小于0.2MPa; 断裂延伸率:不小于100%; 直角撕裂强度:不小于23N/25mm; 吸水率:不大于0.6%。 (4)辅助材料 主要包括二甲苯(稀释剂和机具清洗剂)、二月硅酸二丁基锡(促凝剂)和苯磺酰氯(缓凝剂)等。 (5)施工机具 应备有电动搅拌器、拌料桶、油漆刷、滚动刷、弹簧称以及消防器材等。 2.作业条件 (1)基层表面必须平整光滑,不得有疏松、砂眼或孔洞存在。如有上述现象存在时,应抹水泥砂浆找平层或采用掺入水泥量15%107胶或聚酯酸乙烯乳液调制的水泥腻子填充刮平。 (2)遇有穿墙套管时,套管按规定安装牢固,收头圆滑。 (3)须要施工涂膜防水层的基层表面必须干净干燥。 3.施工工艺 (1)清扫基层 把基层表面的尘土杂物认真清扫干净。 (2)涂刷基层处理剂

地下室防水工程施工合同(通用版)

地下室防水工程施工合同(通用版) 发包方(甲方):XXXXXXX有限公司 承包方(乙方):XXXXXXX有限公司 合同签订地点:XXXXXXXXXXXX 合同签订日期:20** 年** 月** 日

根据《中华人民共和国合同法》、《建筑法》及其他有关法律、行政法规、遵守平等、自愿、公平和诚实信用原则,经双方充分友好的协商,就甲方委托乙方对×××××××××地下室防水施工事宜达成一致协议订立本合同。 一、工程名称和地点 工程名称:XX地下室防水工程 工程地点:XXXXXXXXXXXXXXXX 二、工程量、综合单价及合同总价 *号楼地下室漏水共计**处,包括地下室墙面,地下室顶板。 *号楼地下室漏水共计**处,主要漏水部位为消防通道。 *号楼地下室商场漏水共计***处,包括商场墙壁、商场顶板、商场地面冒水、伸缩缝渗水等。 *号楼地下室底板和地下室底板及墙壁交界处阴角部位渗漏,共计**处。 以上所有漏水堵漏方案请参照地下室防水堵漏施工方案。 以上工程量明细单价及金额请参照以下工程量及价格表 1、以上综合单价包含施工当中所需用的人工、材料、安全、机械费等一切费用。 2、合同总价:人民币1*****元(大写:XXX元整)。 3、以上工程量为暂估面积,最终以图纸结合实际完成工程量结算。 三、承包方式 乙方包工包料全包 四、施工工期 本工程工期从签订合同之日起20日历天全部完工,(非甲方原因),不得顺延。 五、付款方式 1、本工程竣工一次性支付给乙方90%。 2、预留结算价款的10%,作为防水工程保修金,若两年后没有质量问题,则甲方再支付给乙方(不计利息)。 3、若防水保修期有质量问题,则乙方应当在接到甲方通知5个日历天内到甲方进行修复,若乙方不按甲方要求修复,则甲方有权委托其他第三方防水工程公司进行防水补漏修复,修复费用按照实际产生费用的三倍计算,若防水补漏费用不够甲方将有权追债乙方将剩余款

地下室防水施工质量控制办法

地下室防水施工质量控制办法 一、施工管理过程 1、事前控制 (1)图纸会审和技术交底。 在完成防水工程施工图设计和专业施工单位的选择后,组织设计、施工、监理等进行图纸会审和技术交底,注重从施工准备到施工完成全过程工艺流程,对每一施工过程重点、注意事项和要求及施工过程质量管理控制方法等几方面进行交底工作。 (2)施工单位进场后,审查其是否具备专业施工资质,项目管理班子及现场操作人员是否与投标文件相符,是否按要求持证上岗,是否具有建设行政主管部门或其指定单位颁发的执业资格证书。 (3)施工作业前,施工单位应编制地下室防水工程施工方案或施工组织设计,报监理单位及甲方审核认可后方可进行施工。根据施工方案,检查现场操作人员安全教育、技术措施交底情况,在施工中严格遵守安全规章制度。 (4)检查监理实施细则是否具有针对性和可操作性。 (5)检查施工单位是否建立各道工序的自检、交接检和专职人员检查的“三检”制度,是否制定完善的施工检查记

录制度。未经上道工序检查确认,严禁进入到下道工序的施工。 (6)检查防水材料是否符合要求,防水材料必须是甲方确认的品牌,必须有出厂合格证,成批材料进场后,进行甲方、监理施工单位见证抽样,三方送检测机构检测,按国家现行规范进行复检,复检结果必须符合国家及行业产品标准和设计要求。材料品种、品牌以及进场质量控制、检测等相关要求应在施工招标文件和施工合同中予以明确。 (7)检查施工单位进场人员、机械设备等是否符合合同及施工组织设计要求。 (8)检查施工单位是否对工程具体情况了解清楚。如:施工环境、土建施工顺序、工期安排、地下水位情况等。 (9)检查施工单位的材料堆放、操作情况处理是否到位,防火应急措施是否准备周全。 (10)现场施工条件的检查: ①检查土建工程(如基础垫层)是否已完成,是否符合防水施工条件,防水的基层必须坚固、平整、干净、不起砂、不起皮,没有明显的凹凸物,砼表面的毛刺必须清除,平整牢固,基层无裂缝、渗水问题。 ②检查防水基层是否符合相应防水材料的施工要求,对不符合要求的应进行修整至符合要求通过验收为止;例如水泥渗透结晶防水涂料有明水现象禁止施工,SBS改性沥青防

住宅楼地下室防水工程施工方案

住宅楼地下室防水工程施工方案 地下室防水卷材施工 地下室卷材防水采用两道SBS改性沥青防水卷材(3mm+3mm)。 ?1、施工准备 ◆材料准备: 防水材料应具有产品合格证,性能检测报告、材料品种规格性能等应符合现行国家产品标 准和设计要求。 高聚物改性沥青防水卷材质量应符合下表要求:(依据GB50108-2001规范、GB50208-2002规范、GB50207-2002规范) 卷材各项技术指标及要求 防水材料存放的库房必须远离火源并配备消防设备及防火标志,防水卷材要直立顺序码放,不得倾斜或横压。 ◆机具准备: ?2、作业条件 施工之前要对所有施工操作人员进行一次技术、安全交底,并下达作业指导书,做到细部 做法人人清楚,牢记安全、技术操作规程,并做好技术交底记录。 首先对基层进行打磨和铲平,顺序:先细部后大面、先高后低。用铲刀将防水层基层上的 残留砂浆块铲掉,基层空鼓或有裂缝的部位剔凿开。 防水层应坚实,具有一定的强度,平整度可采用2M直尺检查,直尺与基层之间起伏度不应超过5mm。 铺贴防水层的基层表面残留的灰浆硬块及突出部分清理干净,不得有空鼓开裂及起砂、脱皮等缺陷,设备预埋件已安装好,并收头圆滑。 基层表面平整、牢固,保持干燥。 阴阳角处基层应抹成半径为50mm圆弧形;管道等细部基层应抹成圆台状高处基层至少 20mm。 各种防水材料均要远离火源,施工操作时禁止烟火,并准备灭火设施。 防水施工不得在雨天、大风天进行。

铺贴防水层的基层必须按设计及施工规范要求处理完毕,并且对抹灰处进行养护,基层需达到下列要求,含水率不大于9%(现场作试验)、平整、牢固、不空鼓开裂、不起砂。 ?3、施工工艺 ◆(1)垫层砼浇筑 基础验槽完毕,进行垫层砼浇筑。 垫层为100厚C10素砼,浇筑时,从一头齐推并进,一次完成,不设施工缝。 垫层要振捣密实,表面压实、找平、赶光,直接作为防水找平层。 ◆(2)砌保护墙 垫层施工完毕,测量放线,放出距基础结构外轮廓线50mm的防水保护墙边线,挂线砌筑240厚粘土空心砖保护墙,砂浆标号为M50,砖标号为MU7.5,砌筑至底板上表面向下二皮砖。 待防水甩头后用泥砌最上面二皮砖,底板防水卷材施工时,下层卷材甩过保护墙300mm,上层卷材甩过保护墙600mm。 保护墙施工完毕,在保护墙上抹20厚1:2.5的罩面砂浆,各角部位要求抹出半径 R=50mm圆弧,表面压实、赶光。 为确保防水质量及工期,可在抹面砂浆七成干时,表面满涂一遍堵漏灵,把水气封在砌体内,以缩短工期尽快做防水。 ◆(3)卷材防水层施工 本工程卷材防水采用南北方向铺贴,平面与立面接头甩在平面上,且距转角不小于 600mm。 防水层施工步骤为:涂基层处理剂→复杂部位增强处理→铺设卷材→卷材搭接缝及收头处理→施工保护层。 地下室外卷材防水的施工质量分三个阶段控制:即施工队伍确定及材料准备、施工中方案措施、施工后成品保护。 施工前,对防水专业施工队伍的施工许可范围、资质等级、施工业绩、在施工程等进行考察评估,并报监理评估,最后选定一家施工,要求施工人员必须持证上岗。 对所有的SBS卷材及其辅料,必须资料齐全,选定三种品牌报监理单位一起评估,确定一种后,根据使用先后顺序,安排进场并进行复试,未经复试和复试不合格不得使用。 防水层采用Ⅰ型3mm+3mm厚 SBS改性沥青防水卷材,热熔法施工,施工要求如下:
